跨部门团队里,最常见的资源失衡不是“没人干活”,而是关键岗位被多个项目同时占用:产品经理排满了评审,测试工程师在版本末尾集中加班,数据分析师却因需求输入不完整而等待。资源负载资源平衡的核心,不是把每个人的日历填满,而是让有限能力在正确时间投入优先级最高、条件已经具备的工作。下面我会用一套可复用的核算方法、一个明确标注为情景模拟的跨部门案例,以及几类常见失衡的处置方案,拆解怎样从“看见忙碌”走到“能做决策”。

一、先讲核心结论:平衡不是平均分配

1. 资源平衡要优化的是交付,而非利用率

资源负载通常指某个角色或人员,在一段时间内被已承诺工作占用的容量。资源平衡则是在需求、优先级、技能、时间窗口和依赖关系之间做调整,避免少数关键资源成为交付瓶颈。

我判断一套资源安排是否有效,首先看工作能否按预期流动,而不是看团队是不是“忙”。如果一个团队的人均计划利用率达到 100%,但任务不断等待、插单频繁、加班增加,这不是高效,而是缺少缓冲的脆弱系统。

核心结论是:先平衡瓶颈角色,再平衡团队总量;先确保任务具备开工条件,再讨论人员是否空闲;先控制在制工作,再追求局部利用率。把所有人的负载拉到同一个百分比,既不现实,也不一定有助于交付。

2. 先分清三个容易混淆的概念

资源容量是某人在某个周期内可用于工作的有效时间;资源负载是已承诺工作预计消耗的时间;资源冲突则是需求争用同一能力、同一时间窗口,或争用同一个不可替代的人。

这三个概念不能混为一谈。容量每周 40 小时,不代表 40 小时都可用于项目;负载 30 小时,不代表不存在冲突,因为这 30 小时可能集中在周二;两名工程师各自看似有余量,也不代表其中一人可以替代另一人的专业能力。

概念 回答的问题 常见误判 管理动作
容量 这个周期能投入多少有效时间? 把标准工时直接当成可用工时 扣除会议、休假、支持和固定职责
负载 已经承诺的工作预计占用多少时间? 只统计正式项目,不统计运营工作 纳入项目、支持、评审和返工等任务
冲突 哪些工作争用同一时间或能力? 只看团队总量,不看角色和时点 按角色、人员、技能和截止窗口检查
平衡 怎样调整才能保持可交付、可持续? 只给每个人平均分配任务 调序、减量、拆分、替代或增加能力

3. 先设一条可执行的负载规则

团队刚开始做资源平衡时,不必急着建立复杂模型。可以先约定:短周期采用可用容量的 80% 至 85% 作为计划上限;剩余空间用于突发支持、评审延迟和估算偏差。这个区间是起步用的管理建议,不是适用于所有团队的行业定律。

如果团队工作高度稳定、变更少、任务重复,可以逐步缩小缓冲;如果工作以探索、客户响应或跨部门协作为主,就需要更多余量。真正的上限应由团队过去几个周期的中断、返工和延期记录校准,而不是由管理者拍脑袋设定。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

二、背景和真实场景:跨部门失衡通常藏在接口处

1. 表面看是某人太忙,深层看是协作链条不匹配

在跨部门项目里,研发、产品、设计、测试、数据、运营各自有独立的工作节奏。团队往往按项目拆任务,却没有同时核对同一角色在不同项目中的承诺。结果是每个项目经理都认为自己的计划可行,合在一起却出现同一个测试负责人被安排参加三次并行验收。

我在做资源盘点时,通常先沿着任务流向检查接口,而不是先问“谁没排满”。需求进入开发之前,是否有明确验收标准?开发完成后,测试是否能及时接手?上线之后,数据和运营是否已经安排验证?如果接口条件缺失,资源负载表再精细,也只是把等待时间登记得更漂亮。

2. 典型的跨部门资源链条

一个常见的产品交付链条包含需求确认、方案评审、设计、开发、测试、发布与效果评估。角色负载并不会平均分布:产品和设计的压力可能集中在前段,开发的压力集中在中段,测试和发布支持则可能在最后几天叠加。

这意味着“每个部门每月都有工作”不是足够的分析颗粒度。资源平衡至少要看到周级别的时点;对于发布窗口、活动节点或监管交付,还要进一步核对具体日期、时段和依赖条件。

3. 需要区分固定职责和项目承诺

人们常把“项目任务”统计得很完整,却漏掉值班、招聘面试、客服升级、例会、代码评审、合规检查和临时支持。对跨部门团队来说,这些不是可忽略的杂事,而是实际占用关键角色容量的工作。

一个实用的盘点办法,是把工作拆成三类:承诺型工作、维持型工作和不确定型工作。承诺型工作有明确目标和期限;维持型工作保障团队日常运转;不确定型工作包括故障、临时需求和返工。三类都应进入容量判断,但不一定需要采用相同的估算精度。

  • 承诺型工作:产品迭代、客户交付、阶段性项目里程碑。
  • 维持型工作:值班、例行评审、系统维护、固定运营任务。
  • 不确定型工作:紧急故障、临时合规要求、需求变更和返工。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

三、常见误区:看上去在平衡,实际上在制造新瓶颈

1. 误区一:所有人负载都要达到同一个比例

“每人都排到 85%”听起来公平,却忽略了专业能力、任务复杂度、可替代程度和职责差异。有的角色负责架构决策,工作量不大但影响多个团队;有的角色承担持续运营,任务颗粒度小、切换成本高。相同百分比并不代表相同压力。

公平的判断重点不是每个人的负载数字完全相等,而是分配规则是否透明、承诺是否可达、关键岗位是否有替补,以及突发工作是否长期落在同一批人身上。

2. 误区二:按周总工时统计,却忽略任务发生的具体时点

某位专家一周还有 10 小时空余,不代表他能参加周三的评审。若剩余时间分散在其他日期,或者与发布窗口冲突,团队仍可能面对资源不可用。总工时适合做容量概览,但不适合独自承担排期决策。

当任务有固定会议、现场支持、上线窗口或外部依赖时,必须查看具体时间段。只有在工作粒度稳定、相互替代性高时,周级总量才足以支持粗排。

3. 误区三:只看人,不看技能和熟练度

“研发还有空余,能不能帮忙做测试?”这类问题的答案取决于测试类型、风险等级、工具熟练度和质量责任。把人员数量当成能力数量,容易把任务从一个瓶颈转移到另一个瓶颈,甚至把质量风险隐藏到上线之后。

技能矩阵不必追求细到几十个标签。先识别对交付有影响的关键能力,例如某类系统的发布权限、特定数据口径的维护能力、复杂场景的测试经验,再标记熟练度和替代人选即可。

4. 误区四:任务越早开始越好

提前启动一个尚未澄清的需求,常常会让工作在中途等待,随后又因信息变化返工。表面上看,人员没有闲着;实际上,团队增加了在制任务,减少了专注时间,还让后续工作更难估算。

“有空就开工”不是资源平衡原则。任务是否进入计划,至少要核对目标、验收标准、依赖、负责人和优先级。条件不完整时,先做澄清、风险验证或小型探索,而不是把完整实施任务提前塞进排期。

5. 误区五:用加班消除资源冲突

短期加班可以处理真正不可延期的故障或外部截止事项,但不能成为长期平衡机制。持续加班会增加疲劳和遗漏风险,使估算越来越依赖“最后再赶一赶”,最终让计划失去可信度。

如果同一角色连续几个周期超载,应优先调整承诺、范围和优先级,再考虑临时支援、培训替补或外部能力补充。加班应被视为有成本、有期限的例外方案,并记录后续恢复安排。

6. 误区六:把预测数字当成承诺

早期估算的主要价值是帮助比较方案和识别冲突,不是承诺精确到小时。需求不确定时,写成“本周需要 17 小时”,容易制造虚假的精确感;用区间表达,例如 12 至 20 小时,并说明主要假设,反而更有决策价值。

我会把计划数据分成三层:已确认承诺、当前预测、尚未纳入计划的候选需求。三者混在同一个清单里,管理者容易把“看起来排得下”误读成“已经承诺交付”。

四、专业判断逻辑:从容量到优先级,再到可执行方案

1. 第一步:计算有效容量,而不是照搬标准工时

基础计算可以采用:周期有效容量=名义工作时间-休假-固定职责-已知支持工作-其他不可用于项目的时间。计算单位可以是小时、人天或角色周,但同一张表内必须保持一致。

例如,某工程师一周名义工作时间为 40 小时,预计参加会议 5 小时,值班和支持 7 小时,休假折算 4 小时,则用于新增项目计划的基础容量为 24 小时。若团队历史上临时工作较多,还应从这 24 小时中再预留波动缓冲。

这不是为了把每一分钟都登记,而是要避免用“理论上有空”的时间承诺工作。容量核算应随着计划周期更新;临近休假、发布或集中评审时,尤其需要重新计算。

2. 第二步:按角色和能力查看负载

先用角色维度发现瓶颈,再深入到具体人员。角色维度适合回答“测试能力整体是否不足”;人员维度适合回答“谁在什么时间不可替代”。两者不可互相替代,先后顺序取决于管理目标。

一个简单的负载率公式是:负载率=计划工作量÷有效容量×100%。例如,某角色一周有效容量为 80 小时,计划承诺 92 小时,负载率为 115%。这表示当前计划超过容量,但不能单靠这一数字判断应该增加人员;还需要检查工作是否可延期、可拆分、可替代或可减少。

3. 第三步:给需求排序,不要只给任务排序

资源冲突发生时,团队经常讨论“哪个任务先做”,却没有先明确“哪个业务结果更重要”。建议每项需求至少记录价值、截止约束、延期影响、风险、依赖和不确定性。优先级不是任务标题的装饰,而是资源分配发生冲突时的决策依据。

我会将需求粗分为必须按期完成、优先完成、可以延期和暂不承诺四类。分类要有负责人和理由,例如外部合同约束、法规日期、关键客户影响或收益窗口,而不是单纯以提出者职位或声音大小决定。

4. 第四步:识别关键路径与关键资源

关键路径上的任务一旦延迟,可能直接推迟最终交付;关键资源则是可替代性低、被多个任务共同依赖的能力。两者可能重合,也可能不同。一个测试环节可能不在最早阶段,却因发布窗口固定而成为最终交付的关键节点。

对每项高优先级工作,我会追问三件事:它依赖谁、依赖什么输入、最晚何时完成仍不影响目标日期。这样才能判断资源冲突究竟是当周的局部拥挤,还是整个交付链条已经缺乏时间余量。

5. 第五步:按成本顺序选择平衡动作

遇到超载,不应默认先招人或先加班。更可控的处理顺序通常是:减少在制工作、调整优先级、移动不具刚性期限的任务、拆分交付范围、寻找经过验证的替代能力,最后才评估临时支援或增加长期容量。

不同方案的代价不同。延期可能损失业务窗口;缩范围可能影响使用体验;跨团队借人可能增加交接成本;招聘则有较长的到岗和融入周期。有效决策不是找到零成本方案,而是让成本和影响透明、可比较。

平衡动作 适用条件 主要收益 主要代价
限制并行任务 任务等待多、频繁切换、完成周期拉长 提升专注度,减少在制品 部分需求需要等待进入执行
调整优先级 多个项目争用同一关键能力 让有限容量投入最重要事项 低优先级项目可能延期
移动任务时间 截止日期有弹性,依赖关系允许调整 化解特定时点冲突 可能影响上下游协作安排
拆分交付范围 价值可分阶段交付,存在可独立验证的部分 缩短等待,降低一次性交付风险 需要额外管理版本边界和验收口径
培养或借用替补 瓶颈由少数专家长期承担 降低单点依赖,增加能力弹性 培训、交接和质量保障需要时间
增加长期容量 需求稳定增长,现有能力持续不足 提升中长期承载能力 招募、培训和组织成本较高

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

五、案例与数据观察:一个跨部门计划怎样从“满载”变成可交付

1. 先说明案例边界

以下案例是基于常见项目管理实践构造的情景模拟,不代表某家企业的真实经营数据,也不是任何项目管理平台的实测结果。组织背景是一家拥有 100 多名员工的中大型企业,产品、研发、测试、数据和运营共同推进一次客户功能发布。

团队最初希望在四周内完成 3 项功能和 1 轮上线验证。初版排期显示,各部门“都已确认”;深入检查后发现,负责测试策略的同一名资深工程师同时支持三个项目,产品需求还有两项验收口径未定。

2. 发现问题:团队总量充足,关键能力却超载

情景模拟中,团队计划容量为:产品 2 人、研发 5 人、测试 2 人、数据 1 人、运营 2 人。汇总后的团队周容量看似足够,但按关键角色拆解后,测试策略和数据口径核对出现集中冲突。

测试组两人并不意味着每类测试都可互换。一个人熟悉自动化回归框架,另一个主要负责业务场景验证;而本次发布同时需要框架维护和复杂权限场景检查。简单按“测试总工时”统计,会漏掉能力错配。

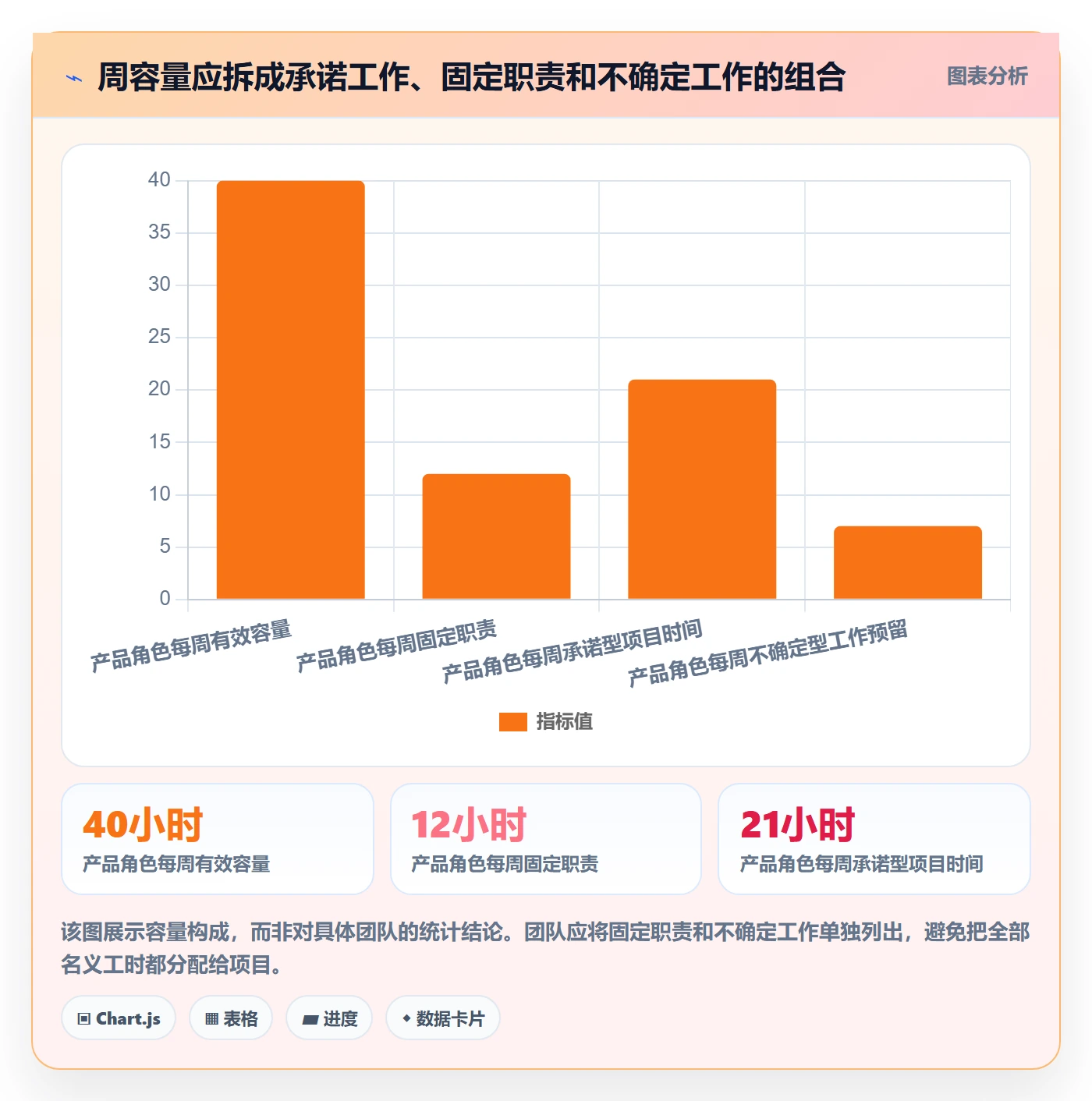

产品角色也出现了隐性超载:需求评审、跨部门答疑、客户问题跟进和新增功能设计都落在同一周。它并不是项目任务估算不足,而是固定职责没有从可计划容量中扣除。

3. 采取动作:先止住新增承诺,再重排现有工作

团队没有立即追加人手,而是先把全部需求按截止约束和业务影响排序。两项并非发布必需的优化功能转入下一周期;一项验收标准未明确的需求暂停进入开发,先安排产品、运营和数据共同完成口径确认。

测试负责人不再同时参加所有日常讨论,而是在关键评审节点集中提供方案;另一位测试人员在指导下接手边界清晰的回归场景。这个安排并不是把资深成员的工作简单转移,而是先拆清哪些判断必须由专家完成,哪些执行步骤可以逐步交接。

团队随后将每日状态会改为异步更新,只保留需要解决依赖的短会,并把发布前的数据验证提前到功能验收阶段。调整的重点不是“压缩会议时间”本身,而是减少任务结束后才发现输入不完整的风险。

4. 比较调整前后:重点看交付可靠性和负载结构

情景模拟的前后对比中,团队没有用单一利用率判断成效,而是观察关键角色的超额承诺、需求返工、交付延期和每周加班时长。表格里的数字用于演示复盘方法,不应作为行业平均值引用。

观察项 调整前 调整后 解读

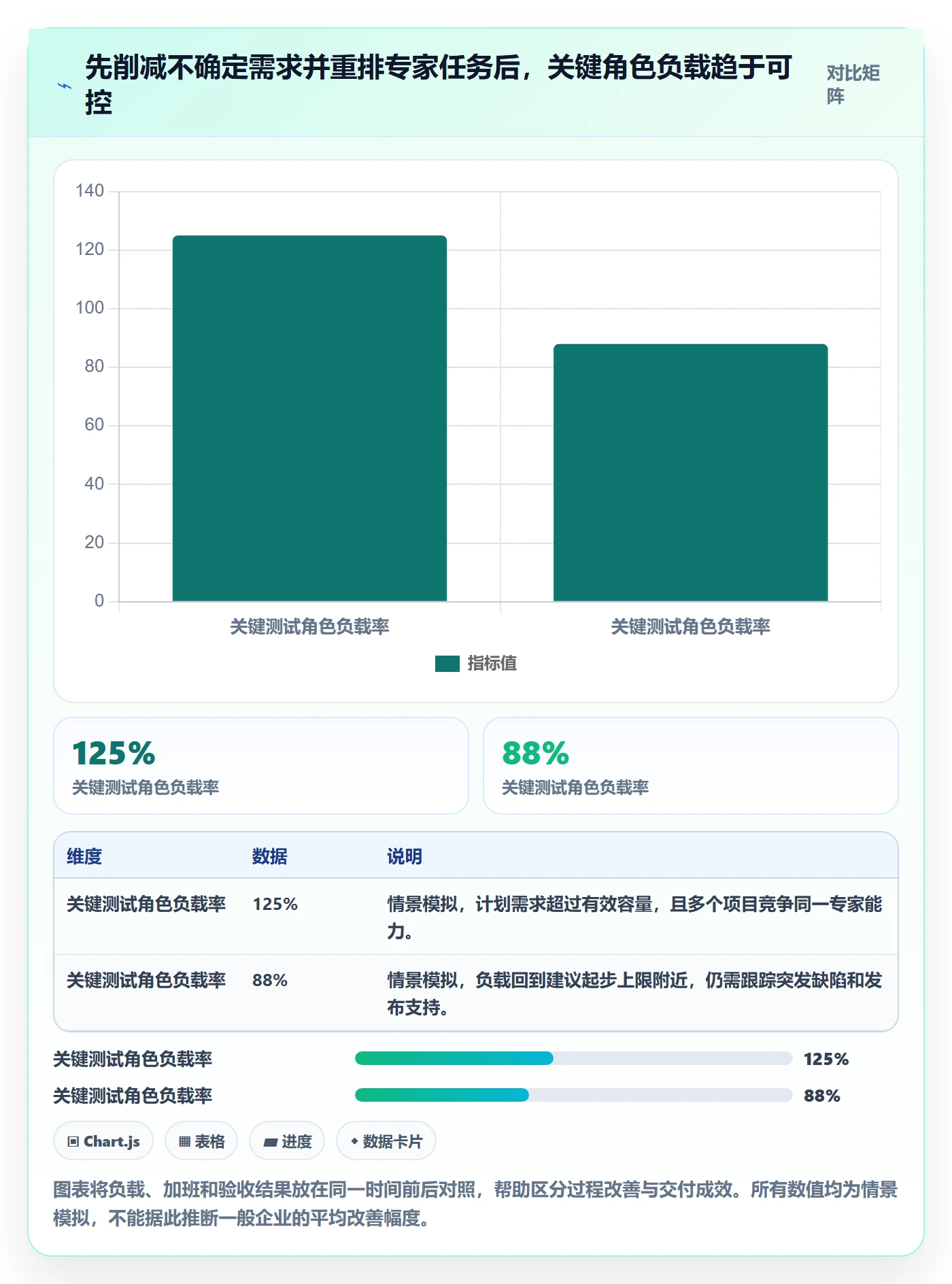

关键测试角色周负载率 约 125% 约 88% 调整后仍保留波动空间,且不再把三个项目的专家时间同时按满额承诺
验收口径未确认需求 2 项进入开发准备 0 项进入正式开发 先澄清输入,减少工作开始后因定义变化导致的返工
每周计划外加班 约 9 小时 约 3 小时 加班下降是过程信号,不单独证明质量或交付结果改善
按计划完成的验收节点 4 个中完成 2 个 4 个中完成 3 个 仍有节点延期,复盘要进一步追查依赖延迟和范围变更

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

5. 复盘数字时,避免把相关变化说成因果结论

调整后负载下降、加班减少、验收节点增加,并不能证明其中某一个动作单独造成全部改善。同期发生了需求澄清、范围调整、会议变化和任务交接。团队复盘时应记录动作顺序、实际投入和外部变化,避免只选择有利数字讲故事。

值得保留的观察不是“采用某个工具就提高了多少效率”,而是哪些信息让团队提前发现了冲突:统一的人员日历、明确的任务估算口径、可追踪的依赖,以及对固定职责和临时工作做了显式记录。这些才是能迁移到其他团队的机制。

六、实操流程:从一张资源表开始建立平衡机制

1. 第一步:确定管理周期和决策对象

先明确要解决的是月度容量规划、季度项目优先级,还是下周排期。周期不同,数据粒度不同:季度规划关注能力缺口和优先级;周度排期关注具体角色、任务依赖和人员可用时间;日常协作则更适合管理在制工作和阻塞。

不要试图用一张表同时解决招聘决策、项目优先级和每日排班。一个适度的机制需要清楚说明:谁提供数据、谁确认承诺、谁有权调整范围或日期,以及出现冲突时由谁做最终取舍。

2. 第二步:建立最小可用字段

开始盘点时,字段不必很多,但要能支撑讨论。建议先包含项目或工作项、责任角色、负责人、预计投入、计划周期、优先级、依赖、状态、输入完整度和风险标记。

投入估算应统一单位,避免一部分任务填小时、一部分填人天、另一部分只写“很忙”。对于不确定需求,可用区间估算并说明假设;对于固定职责,可按历史记录先做粗估,再按周期复盘修正。

字段 最小记录要求 用途
工作项 名称、目标和验收边界 防止相似名称掩盖工作范围差异
角色与负责人 必要能力、主责人和可替代人 区分角色瓶颈与个人冲突
预计投入 数值、单位、估算区间或假设 比较负载,识别估算不确定性
计划周期 开始窗口、完成窗口和刚性日期 发现同一时点的竞争关系
优先级 等级及决策理由 冲突时提供排序依据
依赖与输入 前置工作、材料和验收条件 减少未具备条件却提前开工
风险状态 风险描述、责任人和处理日期 让不确定性进入计划,而不是留在口头沟通

3. 第三步:先画出资源负载热区

把高优先级工作按周或关键日期排列,按角色汇总投入,标记超出容量的区间。颜色可以帮助快速识别,但必须有明确规则,例如正常、接近上限、超出上限三个等级。颜色不是结论,超过上限的原因和处置方式才是决策内容。

如果任务量很大,不要一开始就要求每项估算精确到小时。优先核对高风险角色、刚性日期和关键路径工作;低优先级、远期且不确定的需求可以使用区间或粗粒度容量预留。

4. 第四步:开一次以取舍为目标的冲突会议

资源平衡会议不是逐项汇报“谁在做什么”,而是集中处理无法由单个项目经理独立解决的冲突。每个冲突都应带上至少三个信息:受影响的目标、可选方案、每个方案的代价。

  • 会前:更新有效容量、工作投入、截止约束、依赖和风险。
  • 会上:先确认数据与假设,再比较延后、减范围、调整顺序、替代能力等选项。
  • 会后:记录决定、责任人、生效日期和被推迟工作的后续安排。

会议中若出现“都很重要”“客户不能等”这类无法比较的说法,就要追问截止日期的来源、延期的真实影响以及最低可交付范围。没有取舍,就没有真正的资源平衡决策。

5. 第五步:每周复核偏差,而不是只更新计划

每周对照计划和实际,记录偏差来自需求变化、估算误差、依赖等待、质量返工、支持任务还是人员缺席。重点不是追责谁估错了,而是找出哪类偏差反复出现,并调整容量假设或交付流程。

如果实际工作长期高于计划,可能是固定职责漏算;如果任务经常提前结束,可能是估算偏保守,也可能是工作范围没有记录完整;如果计划数字准确但交付仍延迟,往往要检查等待时间和任务切换,而不是继续细化工时表。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

6. 第六步:记录少量能驱动行动的指标

资源平衡指标不宜越多越好。每个指标都要对应一种管理动作,否则只会增加汇报成本。较实用的组合包括关键角色超载周期数、计划与实际工作偏差、在制工作数量、阻塞等待时间、突发工作占比和关键替代能力覆盖率。

需要特别注意,利用率、加班时长或完成数都不能单独成为团队绩效评价。若将高利用率设为个人目标,人们可能把估算做大、延迟暴露风险,或避免承担探索性工作。指标应帮助发现系统问题,而不是诱导个人优化数字。

指标 建议观察方式 管理上的解释
关键角色超载周期数 统计连续超出容量的周期 判断是短期峰值,还是结构性能力缺口
计划与实际投入偏差 按工作类型查看偏差方向 识别估算问题、范围变化或固定职责漏算
在制工作数量 观察同时开启但未完成的工作项 判断团队是否因并行过多导致切换和等待
阻塞等待时间 记录任务等待依赖或决策的时长 识别资源以外的流程瓶颈
替代能力覆盖率 统计关键能力是否至少有一名合格替补 判断组织是否依赖单点专家

七、不同情况下的行动建议:先判断是哪一种失衡

1. 所有人都忙,但交付仍慢

这种情况往往不是简单的人员不足,而是并行任务太多、依赖等待过长或输入不完整。先画出在制工作和阻塞时间,找出任务从开始到完成的时间中,有多少真正用于执行、有多少在等待。

如果团队同时启动了大量工作,优先减少并行,明确每个阶段的完成条件。若工作主要卡在跨部门决策,就要明确决策责任人和响应时限,而不是单纯给执行人员增加任务。

2. 只有一个关键岗位长期超载

先确认超载来自工作总量、技能稀缺,还是职责分散。若工作能拆分,可以训练替补完成标准化部分;若必须由专家判断,就减少不必要的评审占用,并给专家安排集中处理窗口;若业务需求长期稳定超过能力,则需要调整长期容量或停止承诺低价值工作。

此时,临时借人可能解决短期峰值,但不一定解决知识集中问题。需要把替代能力建设纳入计划,并明确培训时间和质量检查责任。

3. 负载数字偏低,却总出现临时加班

优先检查是否漏记支持工作、会议、值班、返工和临时任务。若负载表只统计项目工时,低负载并不代表实际有余量。也要核实任务是否集中在少数几天,以及团队是否把工作交接、评审和上线支持计入计划。

可以先连续记录两到四周的非计划工作,不必要求每项都精确计时。分类记录通常比单纯增加个人填报频率更有价值。

4. 业务截止日期无法移动

当日期确有外部约束时,平衡对象就从“是否延期”转为“范围、质量风险和支援成本如何控制”。先找出必须在该日期前完成的最小范围,明确不能省略的质量门槛,再判断能否拆分发布、安排专项支持或调整其他工作。

如果所有范围、质量要求和资源投入都被要求保持不变,就应把不可行性说清楚。把风险明确展示出来,比在计划中假装容量足够更负责任。

5. 工作高度不确定,估算很难准确

对探索性任务,不应强求过早给出精确人天。可以先安排有边界的验证阶段,限定投入和完成条件,例如用一个短周期回答技术可行性、数据是否可得或用户流程是否成立,再根据结果决定是否进入完整实施。

这类任务适合采用区间估算、阶段性承诺和定期复核。探索阶段的目标是降低重要不确定性,而不是把不确定工作包装成确定计划。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

八、工具与数据治理:工具要让冲突可见,不能替代取舍

1. 什么时候需要从表格升级到协作平台

小团队、工作项少、协作关系简单时,表格足以做初步容量盘点。若同一人员跨多个项目、角色依赖复杂、计划频繁变化,或管理者需要同时追踪计划、风险和执行状态,单一表格就容易出现多个版本、口径不一致和更新滞后。

选工具时,我会先问它能否支持团队当前最关键的决策:能否按角色或人员汇总工作,能否把项目任务和固定职责放在一起看,能否保留计划变更记录,能否显示依赖与风险,能否按权限管理跨部门信息。界面是否漂亮,排在这些问题之后。

2. 以 PingCode 为例,重点评估的是协同信息是否连得起来

对于百人以上、中大型组织,可以把 PingCode 作为项目协作和过程管理场景中的评估对象,重点考察其是否能支持多项目计划、跨团队协同、任务责任追踪与过程信息汇总。这里是选型评估思路,不代表对任何具体部署效果或功能配置作实测结论。

在资源平衡场景中,平台的价值不应只是显示“谁的任务最多”。更重要的是帮助团队把工作项、负责人、优先级、依赖、周期和变更记录关联起来。若系统只呈现任务数量,却不呈现任务所需能力、估算区间和固定职责,管理者依旧无法作出可靠的容量判断。

评估时建议用一条真实但范围可控的跨部门流程做试运行:选一个正在推进的项目,录入任务、角色、依赖、关键日期和风险;观察项目经理能否发现共享人员冲突,部门负责人能否确认容量假设,团队能否追踪调整后的承诺。不要只用厂商演示数据判断是否适配。

3. 建立数据口径,比增加字段更重要

不同部门常用不同的“工作量”口径:有人按人天估算,有人按故事点,有人只标复杂度。若要跨部门汇总,不能未经验证就把这些量纲加在一起。可以保留各团队的本地估算方式,同时选定一项可比较的共同口径,例如角色可用人天、任务数量区间或交付周期。

还要定义计划值的状态:草案、预测、已确认或已冻结。一个月前的粗略预测不能与本周已确认承诺混在一起。计划变更应记录原因和审批人,避免复盘时无法解释容量曲线为何变化。

4. 注意权限、隐私和工具使用边界

资源规划需要的是工作相关信息,不等于需要收集个人隐私。通常没有必要记录与任务无关的敏感信息,也不宜把负载图直接用来做个人排名。应提前明确数据用途、访问权限、保存周期和谁可以查看个人层面的安排。

工具里的数字反映模型和输入,不自动等于事实。漏填固定职责、错误分配角色、没有更新任务状态,都会让图表呈现出“精确但错误”的结果。平台应服务于对话和决策,而不是把未经核实的预测包装成客观结论。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

九、不同方案的取舍:没有一种平衡动作适用于所有团队

1. 内部调度与新增人员之间怎么选

内部调度见效可能更快,但会把影响转移给原团队。适合短期波峰、工作可替代、交接成本可控的情况;若被借用人员承担了原部门不可暂停的职责,调度只是把瓶颈搬家。

新增人员适合持续、可预测的能力缺口,特别是需求长期稳定且已有足够工作支持新增岗位时。但招聘并不能立刻填补当前周期的空缺,还需要考虑招聘周期、培养、权限开通、业务熟悉和质量爬坡。

判断维度 内部调度或支援 新增长期能力
需求持续时间 适合短期峰值或阶段性任务 适合长期稳定需求
响应速度 通常较快,但依赖协调和交接 受招聘与培养周期影响
隐性成本 原团队工作可能延期,沟通成本增加 招募、培养和长期组织成本增加
知识风险 依赖已有经验,可能形成临时单点 可逐步扩大能力覆盖,但需管理知识传递
适合的决策依据 已知峰值窗口、明确交接边界 连续多个周期存在结构性超载

2. 提高计划利用率与保留缓冲之间怎么选

利用率越高,表面上的容量使用越充分,但团队面对突发变化的余地越小。若交付节奏稳定、工作可预测、故障率低,可以把计划容量逐步调高;若经常出现紧急支持、跨团队等待或需求变更,就应保留更多缓冲。

缓冲不是闲置,也不是低效率的证据。它的价值在于吸收现实中无法完全预测的变化。团队应根据实际消耗记录修正缓冲,而不是把缓冲长期固定在一个漂亮但不真实的比例。

3. 专家集中处理与培养多技能替补之间怎么选

专家集中处理,可以让高风险判断更快、更一致,适合短期重要交付或复杂问题。但如果长期把所有关键任务都交给专家,团队会越来越依赖单点,专家的日程也会成为多个项目共同争夺的资源。

培养替补短期会降低专家和学习者的效率,还需要安排复核;但对高频重复、可标准化的工作,培训能扩大团队弹性。可以从低风险场景开始,先让替补负责准备、执行和记录,再逐步扩大独立处理范围。

4. 工时精细化与管理负担之间怎么选

小时级估算更适合短周期、任务边界清晰、容量冲突严重的工作;长期战略项目、探索任务和高不确定工作,过度精细化容易制造伪精确。应让数据粒度与决策价值匹配。

如果精确到小时并没有改变取舍,也没有提升预测质量,就没有必要要求团队增加填报。更值得记录的可能是依赖等待、返工原因、固定职责或计划变更。

十、避坑检查清单:排期通过前问清楚这些问题

1. 计划是否包含真实工作

  • 是否把会议、值班、支持、评审、维护和返工纳入有效容量?
  • 是否区分工作投入与等待时间,避免把等待误认为可用产能?
  • 是否核对休假、发布窗口和具体时间冲突,而不只看周总量?
  • 是否保留了突发工作缓冲,并用历史记录校准?

2. 需求是否具备开工条件

  • 是否有明确目标、范围和验收标准?
  • 关键依赖和输入是否确认,责任人是否清晰?
  • 优先级是否有业务理由,而不是只依据提出顺序?
  • 探索性工作是否采用阶段性投入和阶段性承诺?

3. 关键能力是否存在单点风险

  • 多个项目是否同时依赖同一名专家或同一项权限?
  • 可替代人员是否具备真实经验,而不是只在组织图上被标为备份?
  • 交接、复核和培训时间是否计入容量?
  • 长期超载是否已经影响质量、响应速度或人员可持续性?

4. 冲突处理是否留下可复核决定

  • 调整方案是否说明对范围、日期、质量和成本的影响?
  • 被延期的工作是否有新的负责人和复核时间?
  • 是否记录了容量假设和计划变更原因?
  • 是否避免用个人排名、加班小时或单一利用率判断团队表现?

若以上问题有多项无法回答,不建议直接宣布计划“已锁定”。可以先把冲突和假设显式标注,再由相关负责人确定需要补信息、改范围、换日期还是增加能力。

十一、下一步怎么做:用一个周期验证机制是否有效

1. 第一个周期只做最小盘点

选一个跨部门项目或一个关键角色群体,记录有效容量、已承诺工作、固定职责和不确定工作。先统一单位和状态,不要一开始要求所有部门填报大量字段。

2. 第二步集中解决最明显的瓶颈

找到负载最高、替代性最低或等待最长的角色,列出两到三个可选动作。每个动作都标记对范围、日期、质量和其他团队的影响,由有权限的负责人作出取舍。

3. 第三步复盘预测偏差和实际代价

周期结束后,对照计划与实际,检查延迟是否来自估算、需求变更、依赖、固定职责漏算或人员不可用。同步观察加班、返工和被推迟工作的影响,避免只展示单一的正向结果。

4. 用事实修订下一轮容量假设

如果实际突发工作长期超过预留,就增加缓冲或调整服务职责;如果某类任务经常因为输入不完整而返工,就把输入检查前移;如果同一专家反复成为瓶颈,就建立替代能力或调整工作入口。

资源负载资源平衡教程:跨部门团队实操方法,避坑指南

十二、结语:资源平衡的本质,是管理承诺而不是填满日历

资源负载资源平衡最容易走偏的地方,是把可见数字当成现实本身。一个漂亮的负载表不能自动补齐缺失的验收条件,也不能把不同技能变成可互换的容量,更不能替团队决定哪些工作值得延期。

我更愿意把资源平衡看成一套承诺管理机制:容量说明边界,优先级决定投入方向,依赖和技能解释交付条件,实际偏差帮助修正判断。负载高不一定意味着需要更多人,负载低也不一定意味着还有空间;关键是找出工作为什么无法顺利流动。

下一步不必先买工具、做大表或重新设计组织。先挑一个正在发生资源冲突的项目,列出有效容量、关键角色、固定职责、需求优先级和可选取舍;一个周期后复盘计划与实际的差异,再决定是调整范围、改变节奏、培养替补,还是增加长期能力。能把冲突提前说清楚,并让每次调整留下依据,团队就已经从“谁最忙”走向了真正的资源平衡。

常见问题解答(FAQ)

1. 跨部门团队做资源负载平衡,应该先看什么数据?

我第一次拉各部门一起排期时,大家报的都是“这周很忙”,但没人说得清忙在哪、还能接多少事。我想知道,资源负载平衡是不是把每个人的任务数量数一遍就够了?

不够。任务数量会掩盖工作量差异:一个两小时的评审和一个需要连续三天的方案设计,不能都算作一项。建议先按人和周记录可用工时、已承诺工时、任务类型、预计耗时与依赖关系。举例来说,某团队一周名义工时为40小时,扣除例会、支持值班和请假后,可用于项目的时间可能只有28小时;

如果已排任务需要34小时,超载的是6小时,而不是“任务太多”这种无法行动的描述。初期不必追求精确到分钟,可以用半天或小时估算,并在每周复盘时比较估算与实际耗时。连续几周偏差很大时,先校准估算口径,再讨论调人或改计划。

2. 不同部门的资源负载,怎么比较才不至于把人力简单摊平?

我遇到过一种情况:研发说自己排满了,运营却看起来还有空档,管理者就想把任务直接转给运营。可两边的技能和交付责任并不一样,我担心这样只是把排期表做得好看,实际反而增加返工。

不要按部门人数或任务数平均分配,应比较“可用能力”和“任务所需能力”是否匹配。先把工作拆成明确交付物,再标注所需技能、负责人、协作方和最早可开始时间;只有具备相应能力且有上下游条件的人,才算可承接资源。一个实操判断是:某部门可投入工时28小时,已排工作24小时,表面利用率约86%;

但若剩余4小时分散在零碎时段,可能无法承担需要连续两天的工作。排期时应同时看总工时和时间块是否连续。若存在技能缺口,优先调整范围、顺序或交付方式,不要把“有空”误判成“能接”。

3. 跨部门项目出现超载时,先调人、延期还是砍范围?

我做项目排期时常碰到关键岗位被多个项目同时占用,所有负责人都说自己的任务最急。直接调人可能造成交接损耗,延期又影响业务节点,我想知道有没有比“谁催得急就先做谁”更稳妥的判断方法。

先判断超载发生在什么位置:是单个人短期超载、某项技能长期稀缺,还是多个项目争抢同一个关键节点。短期峰值可以通过调整任务先后、拆分交付或减少非必要会议处理;若关键技能连续数周超载,单纯挪人通常只能把瓶颈转移到别处。可以用三项信息排序:业务影响、最晚可交付日期、依赖该任务的后续工作。

比如两项任务都要占用同一位专家,先做能解除更多下游阻塞、且延后代价更高的任务;另一项则同步谈缩小范围或改交付日期。每次调整都记录被挪动的任务、影响对象和新的承诺时间,避免口头调度后出现双重承诺。

4. 资源负载平衡多久更新一次,如何避免计划刚做完就失效?

我试过在项目启动时做一张详细资源表,但需求变更、请假和线上问题一来,表格很快就过期了。后来团队开始频繁改计划,大家反而不愿意维护,我想知道多频繁更新才有用,又怎样控制变更成本?

更新频率应跟工作节奏匹配,而不是追求实时刷新。多数跨部门团队可以每周做一次滚动检查:确认未来两到四周的关键任务、人员可用性、依赖和超载点;涉及上线、活动或集中交付时,再增加短周期检查。维护时只要求更新会影响决策的信息,例如负责人变化、预计工时显著偏差、交付日期变化和新增阻塞,不必每次重填整张计划。

建议设一个明确的变更阈值,例如预计耗时增加超过20%、关键里程碑延误超过两天,或同一岗位连续两周超载,就触发跨部门评审。这个阈值不是通用标准,应根据团队交付周期校准;重点是让变更有条件、有记录、有责任人,而不是把计划维护变成额外的填表工作。

核心关键词

读者评论

孟
孟明远

我们以前也统计过每周工时,但常漏掉值班和临时支持,表上看有余量,实际还是被插单打乱。把固定职责单独列出来确实更接近真实情况。

覃
覃欣然

%到85%更适合作为起步参考,团队差异挺大。客服响应多、需求变化快的岗位,可能连这个比例都偏高,最好用几轮实际数据再校准。

姜
姜书瑶

技能矩阵能帮助发现不可替代的人,不过替补也不是标上名字就能接手,还得留出交接和练习时间。想问文中方法如何估算这部分培养成本?

文章包含AI辅助创作:资源负载资源平衡教程:跨部门团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557229

赞 (0)
飞飞飞飞
空闲资源流程与规范:跨部门团队资源负载实操方法关键指标
上一篇 1小时前
产能管理指南:跨部门团队如何做好资源负载,流程优化全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
