超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析

跨部门项目里,最危险的超负荷,往往不是团队成员每天加班到几点,而是同一个关键人被三条项目线同时标成“本周可交付”。《超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析》要解决的,正是这种账面上人人有安排、执行时却处处等人的问题:如何识别负载,如何调整优先级,如何在不把管理变成填表运动的前提下,让资源分配真正落地。

一、先讲结论:超负荷不是排期问题,而是决策权问题

1. 先区分“忙”与“超负荷”

团队忙碌不必然意味着超负荷。忙碌描述工作强度,超负荷则意味着承诺的工作量,超过团队在既定时间、能力结构和协作条件下可以稳定完成的容量。一个人暂时有较多任务,只要任务有顺序、有缓冲、有替补,仍可能可控;反过来,一个人日历上看起来只有两项工作,如果两项都依赖同一段不可拆分的专业判断,也可能构成实质性瓶颈。

因此,我不会先问“每个人手上有几个任务”,而会先问三个问题:这些任务是否在同一个时间窗口争夺同一种能力?它们之间有没有明确优先级?如果其中一项延期,谁有权重新安排其他承诺?这三问比单纯统计任务数更接近超负荷的根因。

核心结论是:资源负载管理不是把工作平均分给所有人,而是让需求、容量、优先级和决策权对齐。如果项目负责人只能看见风险,却没有权力改变范围、日期或资源投入,负载看板做得再精致,也只是把失控可视化。

2. 先看四个信号,再决定是否干预

我建议把资源负载判断拆成四个信号:容量是否被占满、关键能力是否被重复占用、依赖是否集中在少数人、延期是否持续向后传导。单看利用率容易误判,因为研发、设计、数据、法务等岗位的工作可拆分程度不同,百分之百利用率也不等于百分之百产出。

  • 容量信号:未来一至四周已承诺工时是否超过可用工时,超出的部分是否已经通过加班、延期或降低质量消化。
  • 技能信号:多个项目是否同时依赖同一项稀缺能力,例如安全评审、复杂数据建模或关键客户方案设计。
  • 依赖信号:任务是否大量等待少数审批人、架构师、业务专家或外部合作方。
  • 反馈信号:计划完成率是否下降、返工是否增加、在制任务是否变多、成员是否频繁切换上下文。

不要把这些信号合成一个看似精确的“团队负载分”。分数可以提示检查,却不能替代判断。建议每周先用红、黄、绿做粗筛:明显超出容量或关键依赖无替代方案为红;有压力但可通过重排解决为黄;容量与优先级都清晰为绿。

二、背景和真实场景:跨部门负载为什么会失真

1. 项目计划里的“可用”不等于真实可用

跨部门项目通常由不同职能共同交付:业务提出需求,产品确认范围,设计提供方案,研发实现能力,测试验证质量,运营或销售推动上线。每个部门都有自己的计划周期、考核节奏和临时任务入口。项目计划表里写着某位专家本周投入两天,并不代表这两天真的被保护下来。

真实工作日还要扣除例会、故障响应、代码评审、客户沟通、临时审批、知识交接和休假。若管理者把每周五个工作日直接当成五个可交付日,就会系统性高估容量。尤其是共享专家岗位,日历上出现“有空”只是没有会议,不代表可以连续完成高认知负荷的工作。

我在资源评审中更愿意使用“有效容量”而非“名义工时”。有效容量不是统一套用某个折扣率,而是先按岗位、团队历史和工作类型估算,再通过实际完成情况校准。比如一个每周工作四十小时的人,若固定会议、支持请求和日常维护占去十六小时,就不能把剩余二十四小时全部承诺给项目;还需要为突发事项和任务切换留出缓冲。

2. 典型场景:三个项目抢一位关键专家

下面的案例是基于常见跨部门协作模式构造的情景模拟,不是某家企业的真实经营数据,也不代表行业基准。设想一家约三百人的软件企业,同时推进客户交付、核心产品升级和内部合规改造。三个项目都需要数据平台专家完成方案评审、接口确认和风险把关。

项目组最初的排期是:客户交付本周需要专家投入两天,产品升级需要两天,合规改造需要一天。表面合计五天,刚好等于一周。问题在于,专家还承担线上问题响应与团队评审;三项工作又都在周四前等待结论。团队没有超出名义工时,却已经把关键人安排到零缓冲,并且把多次任务切换当成不存在。

结果并非三项工作都“晚一天”这么简单。客户交付等接口确认,产品升级无法完成方案冻结,合规改造也无法判断风险范围。一个人的排期问题沿着依赖链扩散,最后表现为多个团队都在等、但没有一个团队能说明等待的成本。

3. 为什么职能经理和项目经理会看到两本账

项目经理关注里程碑是否按期,职能经理关注团队是否能持续交付并维持专业质量。个人则关注眼前最紧急的请求、明确的交付承诺和临时插入事项。三方并非一定立场冲突,但如果没有统一的负载口径,就会各自优化局部目标。

典型结果是:项目经理把人按项目比例拆分,职能经理看到人员实际上需要承担支持工作,员工则认为自己必须优先处理刚刚升级的客户问题。三种信息各自都可能正确,真正缺失的是谁能裁定冲突,以及裁定时参考什么证据。

这也是为什么资源负载必须建立在可追溯的工作项和优先级之上。工具可以帮助团队汇总计划、人员、任务和状态,但不能替代管理层确定“哪个承诺可以被推迟”。如果组织使用 PingCode 等项目管理平台来管理研发、产品和跨团队工作,重点也不应停留在是否有负载视图,而应检查任务数据、人员日历、依赖关系和优先级是否来自同一套治理规则。

三、常见误区:看起来在管理负载,实际上在制造噪声

1. 误区一:把工时填满,当成资源利用率提升

把每个人排到百分之百,看起来像是消除了闲置,实际上是取消了应对不确定性的空间。项目协作不是流水线的连续节拍:需求会变,缺陷会出现,决策会等待,任务也会遇到返工。没有缓冲的计划,一旦出现正常波动,就只能通过加班、压缩测试或推迟其他工作来维持表面进度。

我不把“空档”直接看作浪费。可用容量里需要包含合理的缓冲,用来吸收故障、评审、协作和任务切换。缓冲比例应根据团队历史波动来校准,而不是给所有团队套同一个数字。新组建团队、外部依赖多的项目和探索型工作,通常比成熟的重复交付工作需要更多不确定性空间。

2. 误区二:用人数平均分配,忽略技能稀缺度

“每个项目分到两个人”并不意味着资源公平。两个项目可能都需要同一位架构师,另一个项目则有多名成员可以互相替代。负载应按能力类别和交付约束来分析,而不是只按人数或部门人数汇总。

建立技能维度时也不必做复杂的人才盘点。先把当前项目实际依赖的关键能力列出来,标注谁能独立完成、谁能在指导下完成、谁只能提供有限支持,再识别单点依赖。能力描述要与交付任务相连,不要把技能矩阵变成泛化的员工评级工具。

3. 误区三:一味压低负载数字,却不调整需求

若一个团队承诺了十项工作,容量只够完成七项,管理者可以做三件事:减少范围、延后部分承诺、增加有效容量。把任务从一个人的名下移到另一个人的名下,如果没有相应技能、时间和交接机制,只是把风险转移到别处。

同样,降低计划工时也不会自动降低工作量。有些组织要求大家把估算从三天改成两天,结果负载表变绿了,交付却没有变快。调整的应该是交付边界和资源条件,而不是为了获得好看的颜色去修饰输入。

4. 误区四:用加班掩盖范围冲突

加班可以处理短期、明确、可逆的峰值,但不能长期承担资源计划的功能。若某个关键岗位连续数周依赖加班填补缺口,管理者应把它视为容量模型或优先级机制失效的证据,而不是个人效率不足。

值得追问的不是“还能不能多干两小时”,而是:哪项工作不能延后?如果确实不能延后,范围能否减少?是否存在外部替代资源?是否需要将决策从团队层提升到业务负责人层?这些问题能把讨论从个人承受力拉回组织选择。

5. 误区五:把看板当成决策机制

看板能展示任务状态,却不会自动解决冲突。团队可能已经知道某位专家超负荷,也能看到多个项目都在等待,但如果没有规定谁有权冻结新需求、谁能调整交付日期、谁来承担延期影响,风险依然停留在“大家都知道”。

负载管理的交付物不只是图表,而是一次明确的资源决策。每次红色预警至少要落到四项信息:冲突是什么、影响哪些承诺、有哪些可选方案、谁在何时作出决定。若没有最后一项,复盘时往往只剩下“当时太忙了”。

四、专业判断逻辑:先算容量,再看约束,最后谈取舍

1. 用有效容量代替名义工时

可以先用一个简单模型建立团队自己的容量口径:个人有效容量=计划工作时间-固定事务-已确认支持工作-合理缓冲。这里的“固定事务”包括必要的评审、会议、维护和管理工作;“支持工作”包括值班、客户问题和跨团队咨询;“缓冲”用于吸收不确定性。

例如,某成员一周名义工作时间四十小时,固定事务占八小时,支持工作预计六小时,团队基于近期实际波动保留六小时缓冲,那么可用于项目承诺的容量约为二十小时。这个示例只是计算演示,不应被当作通用配置。不同岗位、组织和工作类型需要用自己的历史数据校准。

建议至少观察六至八周的实际投入与交付结果,按团队和任务类型比较计划与实际差异。若实际数据不完整,先用访谈和时间抽样建立粗略估计,再标注置信度,不要假装数字非常精确。负载数据的价值在于帮助做决策,不在于制造小数点后的准确感。

2. 区分负载比例与交付风险

负载比例可以表示某人在某一时间窗内,已承诺工作量占有效容量的比例。超过百分之百通常需要检查,但低于百分之百也不一定安全。一个人即使只承诺六成容量,如果承担的是所有任务都必须经过的审批,也可能造成整个项目链路阻塞。

因此,我会把负载视图拆成两层:第一层看容量覆盖率,回答“工作量是否超出”;第二层看关键依赖集中度,回答“交付是否被少数节点卡住”。若团队只有一张按人排列的柱状图,就很容易漏掉技能和依赖结构。

另一个重要变量是并行任务数。不同岗位的切换成本差异很大,不宜简单规定每个人最多只能做几个项目。但如果一个人同时拥有多个进行中的高优先级任务,且每个任务都依赖连续专注时间,管理者就应检查是否可以通过批次处理、明确交接或减少并行度来降低损耗。

3. 为负载设置红黄绿规则和升级路径

阈值不应伪装成放之四海而皆准的行业标准。团队可以先设一版操作性规则,再根据计划误差和交付质量定期校准。下面的比例用于示例说明,属于建议基准,不是公开行业统计。

状态 示例判断条件 建议动作 决策责任
绿色 未来两周承诺量低于有效容量的 85%,关键依赖有替代或缓冲 保持计划,继续监测范围变化和新需求 项目负责人日常跟进
黄色 承诺量接近容量上限,或任务集中依赖单一关键岗位 确认优先级,减少并行任务,预留升级时间 项目负责人和职能经理共同评估
红色 承诺量超过容量,或关键里程碑被无替代的单点依赖卡住 冻结新增承诺,在范围、时间、资源中作出明确取舍 有权调整项目承诺的业务负责人

表格中的阈值是启动讨论的信号,不是自动处罚线。若一个团队交付稳定、任务可替换且计划误差很小,接近上限未必立即需要升级;若团队正处于高不确定性阶段,较低负载也可能隐藏很大风险。状态颜色必须与上下文一起解释。

4. 把优先级写成可比较的决策,而非口头形容词

当项目争抢同一资源时,“重要”“紧急”“老板关注”都不足以形成决策。至少要写清业务影响、最晚决策时间、延误代价、依赖数量和恢复成本。必要时将工作分成必须现在做、可以缩小范围、可以延后和可以取消四类,让讨论变成可见的取舍。

资源会议中,我会要求提需求的人说明“如果本周不能获得该资源,最具体的损失是什么”。如果答案只是“项目会慢一点”,就继续追问慢多久、影响哪项结果、是否有替代路径。不是为了挑战需求方,而是为了让多个请求能放在同一张桌面上比较。

5. 先做可逆调整,再做高成本扩容

发现超负荷后,先检查能否调整顺序、拆分交付物、减少范围、改变评审方式或安排交接。这些动作通常比临时招聘或大规模外包更快,也更容易回退。若冲突持续存在,再判断是否需要增加人力、改变岗位结构或长期建设替补能力。

新增人手不是对所有瓶颈都有效。如果核心问题是需求不断插入、决策迟迟不做或知识集中在一人手里,新增人员可能先增加沟通成本,短期内反而让原专家更忙。扩容之前应确认瓶颈类型,而不是只看待办总量。

五、案例拆解:从“所有项目都说自己最急”到可执行计划

1. 案例边界与初始数据

以下为情景模拟:一个跨部门团队共二十四人,包含产品、研发、测试、设计和业务运营,正在并行推进三个季度内必须交付的项目。资源评审发现,共享数据专家一周有效容量约二十小时,但三个项目排入的需求分别为十二、十和八小时,合计三十小时,超出容量十小时。

这些数字用于展示分析过程,不是某一组织的实际数据,也不是行业均值。模拟中,数据专家还有日常支持任务,预计每周四小时;前述二十小时有效容量已扣除固定会议、支持和缓冲。团队若把名义工时当作容量,原本可能误以为四十小时足够,进而把差额隐藏在日常工作里。

项目 本周需求 依赖任务 未完成的影响
客户交付 12 小时 接口方案确认、数据口径核验 客户联调窗口可能顺延
产品升级 10 小时 数据模型评审、埋点边界确认 测试范围无法冻结
合规改造 8 小时 敏感数据流向审查、风险意见 改造方案无法确定验收条件
可用容量 20 小时 扣除固定事务和缓冲后的可承诺时间 三项需求合计超出 10 小时

这张表比单独展示“专家负载为 150%”更有用,因为它指出了超负荷来自三个并发需求,而不是某个成员的态度或效率。接下来必须比较延期代价、依赖顺序和可拆范围,才有可能作出负责任的分配。

超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析

2. 第一步:把隐性工作和依赖节点补进计划

项目组先用了半天时间核实数据专家的实际工作,而不是马上安排加班。核对后发现,部分需求可以异步完成:客户项目可以先由业务分析师整理数据口径,专家只需复核关键定义;产品项目可以把一次完整评审拆成预审和正式决策;合规项目则必须由专家参与风险判断,但不需要全程参加材料准备。

这一步的关键不是“把工时压小”,而是区分哪些环节必须由关键专家亲自完成,哪些工作可以由其他角色准备、复核或执行。若只是把十小时需求改写成七小时,却没有改变交付方式,数字只是被美化了。

3. 第二步:按延误影响排序,而非按提需求时间排序

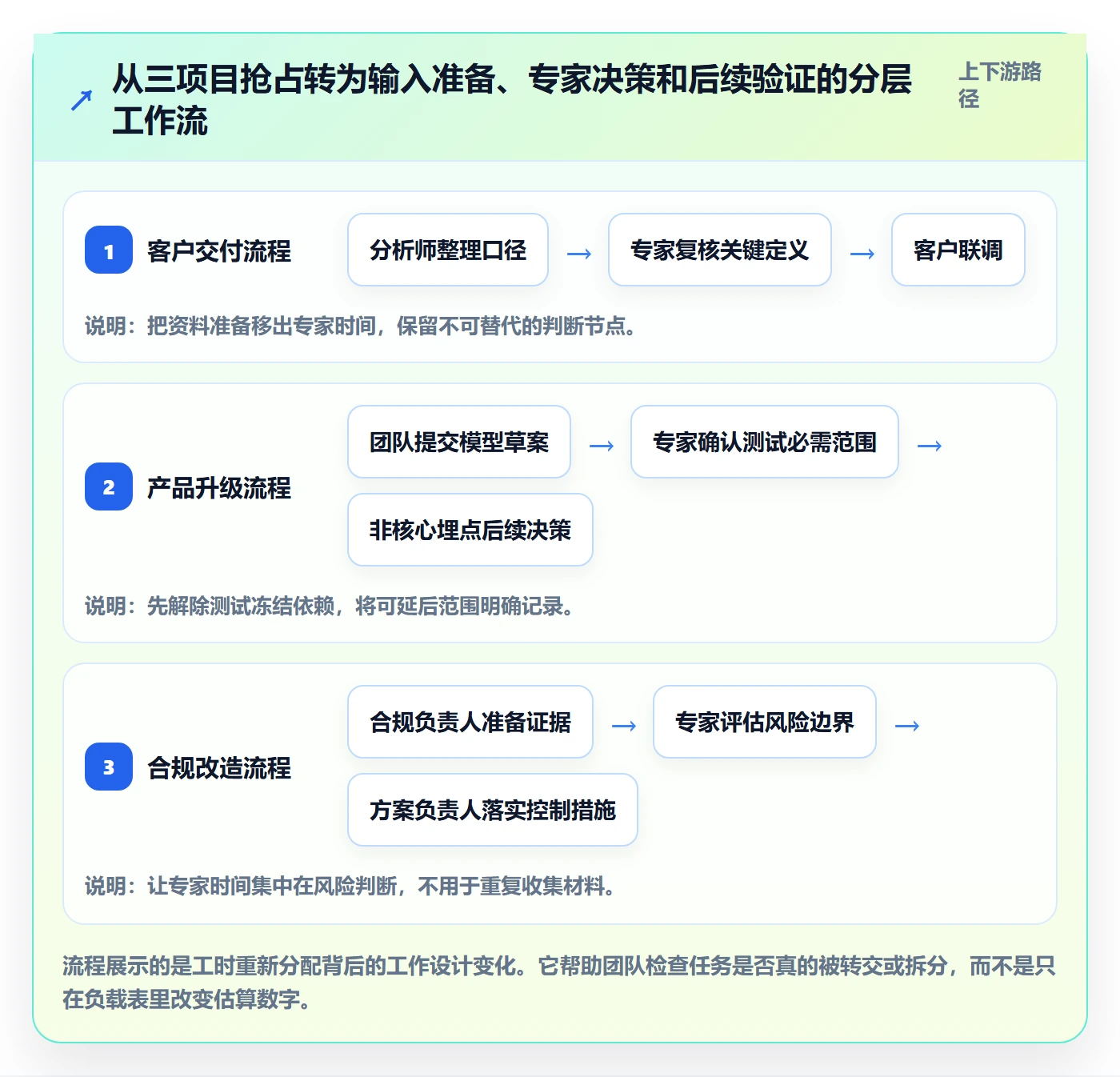

团队把三项工作按截止窗口、延误后果、可逆性和依赖关系进行比较。客户联调窗口一旦错过,预计要等待下一次客户协作窗口;产品测试范围尚未冻结,但可通过暂缓非核心埋点来减少本周需求;合规改造需要明确风险边界,不过材料整理可以先行,专家只需参加一次有决策议程的评审。

评审后的安排是:客户交付保留八小时专家投入,剩余准备工作由业务分析师完成;合规改造安排六小时集中审查,材料由合规负责人提前整理;产品升级安排六小时,优先确认测试所需的核心模型,非关键埋点决策延后。总需求从三十小时降到二十小时,且没有假设专家每天都能无缝切换项目。

项目 调整前需求 调整后专家投入 改变方式 残余风险
客户交付 12 小时 8 小时 分析师先整理口径,专家集中复核关键定义 客户反馈若改变数据口径,仍需重新评估
产品升级 10 小时 6 小时 先确认测试必需模型,非核心埋点延期决策 后续补充埋点可能增加返工
合规改造 8 小时 6 小时 合规负责人提前准备材料,专家只参加决策评审 若风险判断不通过,方案需重新设计

新的安排把专家工时控制在有效容量内,但这不代表风险消失。产品项目仍承担部分范围后移的代价,客户交付仍需留意口径变化,合规项目也保留方案重做可能。好的负载决策不是承诺零风险,而是把风险从隐性等待变成显性、有人负责的选择。

超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析

4. 第三步:写清楚决策、负责人和触发条件

团队在计划里记录了三项后续控制:如果客户口径变化导致专家投入超过八小时,由客户项目负责人在当天升级;如果产品测试发现核心模型不满足验收要求,产品负责人必须在二十四小时内决定缩小范围还是调整测试日期;如果合规评审无法形成结论,则由合规负责人补充证据并预约新的决策窗口。

这些触发条件比“持续关注风险”有用得多。它们说明什么时候重新打开资源决策、谁准备材料、由谁作出取舍,以及无法按原方案推进时采取什么动作。没有触发条件的计划,只要一项假设失效,就容易回到临时拉人和紧急催办。

5. 第四步:复盘实际差异,而不是追究个人估算失误

下一周复盘时,团队比较了计划投入与实际投入,并记录工作转移是否成功、返工是否增加、关键决策是否及时完成。若专家最终花了十小时处理客户交付,问题可能是口径整理交接不充分,而不是专家“效率不高”;若产品埋点延期引发后续返工,则需要重新评估范围后移的代价。

负载数据应服务于下一轮计划校准。例如,若连续几周发现支持工作平均高于预估,就调整有效容量模型;若交接后的返工明显增加,就为替代角色安排培训或检查清单。重点是修正系统假设,而不是把误差简单归到某个人身上。

六、落地方法:用四周建立轻量但可运行的机制

1. 第一周:统一工作项和时间窗口

负载计划不必一次覆盖公司所有工作。先选择一个跨部门、依赖明确、未来四至八周有关键里程碑的试点团队。把任务定义到可判断容量的粒度:既不要只写“支持项目”,也不要细拆到每个十分钟动作。每个工作项至少需要负责人、预估范围、计划时间窗、交付结果和依赖对象。

同时统一容量的统计口径。哪些时间算固定事务,支持请求如何记录,休假和培训是否从容量中扣除,团队都要先达成一致。不同团队可以采用不同估算方法,但关键字段和“有效容量”的定义应保持可比较。

2. 第二周:识别技能瓶颈和工作入口

将需求按能力类别归组,识别哪些工作只能由少数人完成。随后检查需求从哪里进入:正式项目计划、客户支持、管理层临时指派、线上故障、部门例行工作是否都进入同一套记录。若只有计划内项目进入看板,负载视图会天然偏低。

对于暂时无法精确估算的任务,可以使用区间,例如三至五小时,并标注不确定性来源。不要为了追求统计整齐而强迫团队把未知工作写成一个精确值。对探索型项目来说,容量管理的目标是明确最大承诺和检查点,不是预言每项工作精确耗时。

3. 第三周:召开一次有决策权限的资源评审

资源评审不是状态汇报会。建议会前只准备四类材料:未来两至四周的容量视图、红黄风险项、关键依赖图、需要管理者拍板的取舍项。会上先处理冲突,再处理状态;已经绿色且没有新变化的工作,不必逐项朗读。

每个冲突都按固定顺序讨论:需求是什么、有效容量是多少、延期影响是什么、可选方案有哪些、谁有权决定、决定在何时生效。若需要进一步补充信息,就指定负责人和回到会议的时间,避免把问题留在“下次再看”。

4. 第四周:检验机制是否改变了结果

首月不要只看负载图是否变得均匀。应同时检查计划准确性、关键任务等待时间、在制工作数、临时插入量、返工和加班变化。若超负荷比例下降,但交付周期、质量或员工负担恶化,就说明机制可能只是把压力转移了。

下面的指标建议作为试点观察项,数据需由团队实际记录。表格中的目标不应照搬为统一考核线,尤其不能直接用于个人绩效排名。

观察指标 回答的问题 采集方式 误读风险
计划完成率 已承诺工作有多少按计划完成 按周或迭代比较承诺项与完成项 计划项变少可能让完成率变高,需同时看交付价值
关键依赖等待时长 工作有多少时间卡在等待决策或专家输入 记录等待开始和解除时间 不能把所有等待都归因于资源不足
在制任务数量 团队是否同时开启过多工作 统计处于进行中状态的工作项 任务粒度不一致会影响横向比较
返工比例 负载调整是否导致质量或交接成本上升 记录因信息缺失、范围变化导致的重复工作 不能把合理的探索性迭代全部算作失败
计划外工作占比 临时支持是否持续挤占项目容量 按类别记录插入工作和处理时间 必须区分真正突发与长期未纳入计划的日常工作

超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析

5. 会议节奏要足够短,决策记录要足够清楚

试点初期可以每周安排一次三十至四十五分钟的资源评审。跨部门协作成熟后,普通状态异动由工作系统更新,会议只处理红色冲突和需要跨团队调整的事项。不要把所有成员拉进所有资源会议;让有信息、有责任、有决策权的人参加即可。

每次评审结束后,保留一份简短决策记录:冲突工作、选定方案、被推迟或缩小的范围、负责人与复核日期。若使用项目管理平台,应尽量让记录与具体工作项和里程碑关联,而不是另外维护一份很快过期的会议纪要表。

七、不同情况下的行动建议:先判断约束,再挑工具

1. 需求不稳定、计划反复变化的团队

如果团队处在探索期,需求经常变化,逐周精确分配工时通常收益有限。此时应先控制承诺边界:明确当期能投入的容量上限,限制同时进行的高优先级事项,并用短周期检查点决定是否继续投入。对无法提前确定的工作,预留容量而非填满日历。

这类团队更应关注决策速度、实验结果和范围调整成本,而不是把每个人的时间精确切成固定比例。资源治理的重点是避免多个探索方向同时占用同一批稀缺专家,却都没有明确的停止条件。

2. 需求相对稳定、交付重复性较高的团队

成熟交付团队可以把历史完成情况纳入容量预测,例如按相似任务类型观察实际周期、支持工时和返工率。若工作节奏稳定,可以提前规划替补、轮值和技能交叉训练,让日常支持不再集中压在一个人身上。

这里仍要避免把历史均值当成承诺保证。团队平均工时相近,不表示单个复杂任务的波动可以被平均抵消。对于有严格验收或外部依赖的交付,仍要为关键决策保留缓冲,并单独检查高风险工作项。

3. 资源高度共享、关键专家稀少的团队

共享专家多的组织,优先级治理通常比负载图更重要。建议设定统一的需求入口、明确不同项目的优先级裁定人,并为关键能力设置集中排期窗口。不能让每个项目经理都通过私聊、会议邀请或口头承诺独立预约专家。

若稀缺能力长期只有一个人掌握,短期可以通过预审模板、标准接口、专家答疑时段降低零碎打断;中期应安排影子参与、交叉培训和可复用知识沉淀。培养替补需要投入时间,不能把“知识共享”当作不占容量的额外任务。

4. 多项目、多部门的大型组织

当团队规模和项目数量上升时,单一主管很难靠记忆掌握全局。可以逐步建立项目组合层面的容量视图,按职能、技能、时间窗和关键依赖汇总需求,并明确哪些冲突在团队层解决、哪些需要业务负责人裁定。

如果组织使用 PingCode 等面向中大型企业及百人以上组织的项目管理平台,适合重点评估它能否支撑统一工作项、跨项目依赖、权限管理和管理视图,以及数据维护是否足够轻量。选型时应让真实的项目经理、职能负责人和执行成员一起试用,而不是只看演示环境里是否存在某个功能菜单。

工具落地前,先画出“需求提出,优先级确认,资源安排,风险升级,结果复盘”的流程,再评估系统能否减少重复录入、提升可追溯性。如果组织的优先级规则本身不清楚,换系统不会自动得到一致结论;系统只能让现有规则更容易执行,或让规则缺陷暴露得更快。

5. 工具选择时要验证真实使用路径

资源负载工具最容易在采购演示中显得完整,真正的差异通常出现在日常维护:成员是否需要重复填工时,跨项目人员是否能快速查看冲突,临时工作能否进入计划,权限是否满足部门协作,管理者能否追溯资源调整的原因。

建议用一个真实项目做两周试用,选择包含两个职能部门、至少一个共享专家和一项临时需求的场景。不要只让管理员录入数据,应观察执行成员能否及时更新,项目负责人能否从视图发现冲突,决策者能否在会上直接完成取舍。

  • 先验证工作项和人员安排能否关联,避免重复维护项目表与资源表。
  • 再验证负载变化是否可追溯,谁调整了计划、为什么调整、影响了哪些里程碑。
  • 检查权限与视图是否兼顾透明和必要保密,不要求所有人员看到所有组织信息。
  • 最后评估维护成本,包括录入时间、培训时间、管理员投入和数据清理工作。

八、不同情况下的取舍:每种方案都要说明付出的代价

1. 赶关键期限,还是保护团队缓冲

如果外部期限不可变,短期提高投入可能是合理选项,但必须明确持续时间、补休安排、质量检查和停止条件。若只是因为管理层不愿意对范围做决定,就让团队持续加班,实际上是把组织的决策成本转嫁给员工。

期限可以协商时,优先比较延期造成的业务损失与过载造成的质量、返工和人员风险。不要仅因为延期在项目表上醒目,就把它判定为最贵的选择;某些场景下,缩小范围或错开上线比赶进度更划算。

2. 引入外部人力,还是内部培养替补

外部资源适合边界清晰、交接成本可控、短期确有专业缺口的工作。若核心知识高度依赖内部系统、客户背景或组织判断,外部人员的上手和协作成本可能抵消名义产能。采购合同写的是人数,不等于马上获得相同能力的有效容量。

内部培养替补短期会占用专家时间,交付速度不一定立即提升,但能降低未来单点依赖。比较两种方案时,应把培训、审核、返工和知识转移都算进去,而不是只比较外部报价和员工工资。

3. 精确估算,还是接受区间和不确定性

重复性高、输入明确的工作,可以使用较细的工时估算;探索性强、依赖未确认的工作,更适合用区间、阶段上限和决策检查点。估算越精确,不代表预测越准确。数据的精度应与决策需要相匹配。

若管理层要求每个任务都报一个精确数字,团队很容易用“看起来确定”的估算替代真实不确定性。更好的做法是同时记录估算区间、信心程度和主要假设,并在新信息出现时更新计划。

4. 集中排期,还是保留团队自治

高度共享的稀缺资源需要一定程度的集中协调,否则各项目会重复占用同一个人;但完全由中心排期,也可能削弱团队对局部需求变化的响应能力。更实用的做法是分层:部门统一处理稀缺能力冲突,项目团队自主安排一般任务,重大范围和期限变化上升到有权承担业务后果的负责人。

集中化不是把所有排期决定都收归一人,而是建立清楚的冲突处理边界。什么情况团队可以自行调整,什么情况必须跨项目协调,什么情况需要业务高层决策,都应提前说明。

5. 提高利用率,还是缩短交付周期

资源负载管理最终要服务交付价值,而不是追求每个人的日历看起来饱和。局部利用率高,不必然意味着整个系统交付更快;若工作都堆在共享专家、评审人或测试环境前,前序任务做得再满,也只会形成更长的等待队列。

所以我会优先观察端到端等待时间、在制任务和关键瓶颈,而不是只看部门利用率。必要时允许非瓶颈岗位暂时保留空档,让工作更顺畅地经过真正受限的环节。这种做法在局部看似不够“满”,在整体上却可能更有效。

超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析

九、结尾:先把超负荷变成可决策的问题

1. 从一个真实冲突开始,而不是从一套复杂制度开始

如果团队目前没有资源负载机制,我建议先找一个本月正在发生的冲突:某位专家被多个项目同时依赖,某项交付连续等待审批,或计划外工作持续挤占项目时间。把相关工作、有效容量、影响和替代方案放到同一张表上,先完成一次真实决策。

随后用四周试点验证三件事:数据能否在不增加大量录入负担的情况下更新,会议能否真正作出资源取舍,调整之后的交付、等待和返工是否有所改善。有效机制不是字段最多的机制,而是能让正确的人在正确的时间作出明确选择的机制。

2. 记住一个判断原则

超负荷不是要求团队把每一分钟都填满,而是要求组织停止把互相冲突的承诺伪装成可以同时兑现。当容量不足时,管理者必须在范围、时间、资源和风险之间作出选择;不作选择,本身也是一种选择,只是成本会由成员加班、质量下降和项目延期来承担。

下一步,先列出未来两周最关键的三项交付,估算其实际依赖的岗位与有效容量,标出无法替代的单点节点;再召集能改变范围、日期或资源的人,明确冲突的处理方案、责任人和复核时间。负载管理从这一步开始,才不只是看见问题,而是真正改变工作发生的方式。

常见问题解答(FAQ)

1. 跨部门团队发现成员负载超过100%时,应该先砍需求还是先调整排期?

我们几个部门共用同一批设计、测试和数据同事,排期表上每个人都像是能接活,实际却连续延期。我想知道,看到负载超标后,第一步究竟是删需求、换人,还是重新排优先级?

先别急着砍需求或换人,先确认超载发生在哪个时间段、哪类技能和哪个关键环节。可以用一个滚动四周的负载表,把每个人的可用工时按会议、支持、休假等扣除,再与已承诺任务的估算工时比较。例如某测试同事每周名义上有40小时,但扣除例会和线上支持后只有28小时;

已排任务却需要36小时,实际负载是129%,并非多招一个人就能立即解决。处理顺序建议是:先保护已承诺且影响关键路径的工作,再延后低优先级需求,最后才考虑跨组调人。跨部门调人若没有技能匹配和交接时间,纸面上减少的负载可能会变成新的返工。

2. 跨部门资源负载应该按人数、工时还是工作量计算?

我试着用“每个项目占用了几个人”来做资源表,但一个项目有时只需要某位专家半天,有时又会连续占用他两周。按人数算不出瓶颈,按工时又担心估算不准,有没有更实用的口径?

人数适合做粗略容量盘点,不适合做排期决策;建议以“角色或技能组的可用工时”为主口径,再用工作量区间标注估算不确定性。比如不要只写“数据分析师1人”,而是记录该角色未来两周可投入约24小时,任务需求为16至22小时。若需求区间上沿已经超过容量,就先标为风险,而不是等精确估时后才处理。

实践中还应把支持、会议、审批和返工预留出来;将名义工时全部排满,通常会让计划在第一个突发问题出现时失效。每周更新一次实际投入与估算偏差,连续几轮后再调整各类任务的基准估时。

3. 多个部门都声称自己的项目最优先,资源冲突该由谁拍板?

我们同时有客户交付、内部改造和合规事项,几个负责人都认为自己的工作不能延后。我担心资源表做得再细,最后还是变成谁声音大谁先拿人,应该用什么机制让取舍有依据?

由跨部门负责人组成的小型决策组拍板,单一项目负责人通常没有权限权衡其他部门的损失。建议事先约定三类判断条件:是否有明确的外部期限或合规后果、延期会影响多少客户或收入、是否卡住其他团队的关键路径。把这些条件连同资源需求放到同一张决策记录里,并记录被延后事项、责任人和复核日期。

一个可操作的规则是:合规或已承诺交付先进入保护队列;其余项目按影响和紧迫性排序,但优先级必须绑定资源额度与完成条件。若每个项目都被标为最高优先级,说明机制没有完成取舍,而不是团队执行力不足。

4. 项目资源负载表多久更新一次,才能既及时又不变成填表负担?

我见过团队每天更新工时,结果大家花很多时间维护表格,数据却没人拿来决策;也见过一个月才看一次,发现瓶颈时已经错过窗口。对于跨部门协作,更新频率怎样设置更合理?

按决策节奏更新,而不是追求实时记录。多数跨部门团队可以每周做一次简短滚动校准:只更新未来两到四周的关键角色容量、任务剩余工时、依赖变化和超载项;发生人员缺席、需求范围变化或关键节点滑动时,再触发临时更新。日常不必要求每个人逐小时填报,负责人可用任务状态和剩余工作量区间汇总。

判断这套机制是否有效,可以看两个信号:超载是否能在影响里程碑前被发现,以及会议后是否产生了明确的延期、调人或范围调整决定。如果更新很多却没有任何资源决策,优先精简字段和会议流程,而不是提高填报频率。

核心关键词

读者评论

卢
卢星宇

我们团队以前也按每周五天排满,遇到线上支持就整体顺延。把支持工时和缓冲单独算出来后,计划确实更接近实际,不过关键还是有人能拍板哪些需求先往后放。

杨
杨舒然

按技能和依赖看负载比单看人数有用,尤其是评审集中在少数专家时。想问下文中提到观察六至八周,遇到需求变化很频繁的团队,多久校准一次容量比较合适?

贾
贾若宁

红黄绿适合快速筛查,但如果数据靠成员手动填,容易变成额外负担。我们更看重红色预警后能否明确记录取舍和负责人,否则看板更新得再勤也解决不了等待问题。

文章包含AI辅助创作:超负荷落地方案:跨部门团队开展资源负载的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557218

赞 (0)
飞飞飞飞
资源负载如何做好Capacity?跨部门团队实操方法与操作步骤
上一篇 1小时前
空闲资源流程与规范:跨部门团队资源负载实操方法关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
