跨部门团队做容量规划,最常见的误判不是“人手算少了”,而是把每个人的工时都当成可自由调度的产能:一个人每周 40 小时,表格里就填 40 小时可用;等到研发、测试、设计和业务团队同时承诺交付,计划却在第二周开始失真。资源负载 Capacity 真正要回答的,不是“大家有多忙”,而是“在扣除既有承诺、协作损耗和不确定性后,哪些工作能由哪些人、在什么时间段内可靠完成”。本文以可复用的容量规划方法、示例数据和跨部门场景为主线,说明如何建立基线、识别过载、做取舍并持续校准。

文中的数字均为情景模拟,用于演示计算与判断,不代表行业统计或任何组织的真实经营数据。

一、先讲核心结论:Capacity 不是工时表,而是承诺边界

1. 先把三个容易混淆的概念分开

在讨论资源负载之前,我会先把“产能”“负载”和“利用率”拆开。产能是团队在一段时间内能够提供的有效工作量;负载是已经承诺或准备安排的工作量;利用率则是负载与有效产能之间的比例。三者混用,会让一张看似精确的表格变成错误承诺的来源。

例如,一个测试工程师名义上每周工作 40 小时,但需要参加例会、处理线上问题、辅导新人并承担跨团队沟通。若这些活动合计占 12 小时,另有 4 小时用于不可预测的支持事项,那么本周可用于计划内测试工作的时间就不应按 40 小时计算。此时,日历工时是 40 小时,有效产能可能只有 24 小时,而计划负载如果排了 30 小时,实际已经超载。

  • 日历工时:合同或排班表中显示的工作时间。
  • 有效产能:扣除假期、会议、固定运维、支持工作和合理缓冲后,可用于特定工作类型的能力。
  • 计划负载:在明确时间窗口内分配给个人或团队的预计工作量。
  • 利用率:计划负载 ÷ 有效产能。它是诊断信号,不是越高越好的绩效指标。

我建议把 Capacity 的目标定义为:让团队在承诺前看见约束,在执行中及时发现偏差,在变化发生时有依据地重新安排。它不是证明员工“够不够忙”的工具,也不应被当作对个人价值的简单排名。

2. 资源负载应先按团队看,再逐步细化到角色和个人

跨部门计划最容易出现的表面平衡,是总人天看起来足够,关键角色却没有空档。研发还有 20 人天,不代表某个熟悉支付接口的工程师有 20 人天;设计有剩余容量,也不能替代安全评审或数据迁移。真正的约束常常不是总人数,而是稀缺技能、依赖关系和工作时间窗口。

因此,Capacity 的分析层级要与决策问题匹配。季度路线图先看部门和角色容量;月度排期看关键团队、关键技能和依赖;进入迭代后才细化到具体人员及任务。若一开始就要求每个人填报未来数月的小时数,成本很高,预测精度却未必随之提高。

规划层级 适合回答的问题 建议时间范围 主要风险
部门或团队 整体是否有能力接下这批工作 季度或月度 平均值掩盖稀缺技能瓶颈
角色或技能 研发、测试、设计、运营等是否成为约束 月度或迭代 角色定义过粗,无法对应实际任务
个人 具体承诺是否冲突、是否需要调整 周或迭代 变成微观监控,维护成本迅速上升

3. 容量计划的首要产出是“可承诺范围”,不是满载排程

如果计划表里每个人每周都被排到 100%,那张表并没有体现团队能力,只是把不确定性藏起来了。高利用率意味着任何突发支持、评审延迟、需求澄清或返工都会把计划推迟。对于跨部门工作,适度留白不是浪费,而是为波动和协作提供空间。

以下示意数据说明了负载率不同带来的管理含义。这里的 85% 不是通用标准;它只是一个用于演示的规划基准,组织应结合工作类型、历史中断和交付周期调整。

有效产能 计划负载 负载率 管理判断
100 小时 65 小时 65% 可能有余量,也可能存在未纳入的支持工作,需先核实工作池完整性。
100 小时 85 小时 85% 通常仍有缓冲,但应检查关键技能是否集中在少数人身上。
100 小时 100 小时 100% 对稳定、可预测任务尚可作为短期极限情景,不宜作为常态承诺。
100 小时 115 小时 115% 已是明确冲突,应调整范围、日期、资源或优先级,而非要求团队“加把劲”。

二、背景与真实场景:为什么跨部门容量比单团队排期更难

1. 跨部门工作同时受团队边界和交付依赖约束

单团队通常能直接决定任务先后、人员分配和技术方案。跨部门项目则不同:市场可能已公布发布日期,产品需要业务确认,设计等待研究结论,研发依赖接口评审,测试依赖稳定环境,合规部门还需要提前审核。各团队的工作量不是彼此独立的,某一环节延迟会让其他团队的已排产能变成等待时间。

我会把这种情况拆成两种负载。第一种是执行负载,即实际动手完成工作所需的容量;第二种是协调负载,包括澄清需求、评审、交接、等待反馈和处理冲突。很多规划只统计执行工时,却把协调活动当作“顺手完成”,这会低估跨部门项目的实际成本。

以一个产品发布为例,产品、研发、测试和市场分别估算任务工时,总和是 220 小时。但若需求冻结、接口评审、测试环境交接、上线验收等协作活动没有单独纳入,计划可能低估数十小时。更重要的是,少量协调工作往往集中在负责人和关键专家身上,不能用团队平均值替代。

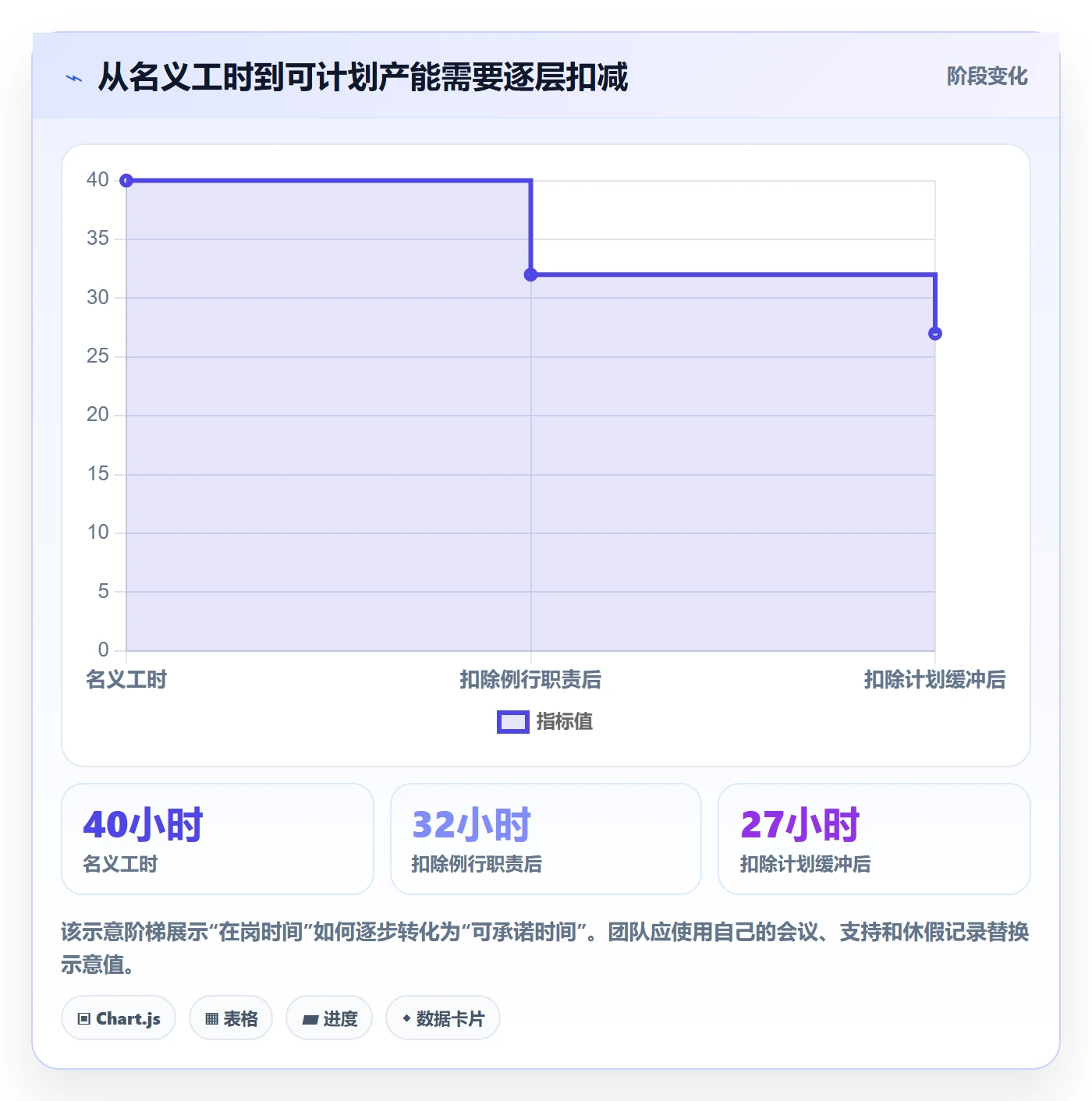

2. 名义产能与可用产能之间,至少隔着四层扣减

容量计算的起点通常是人力日历,但这只是上限,不是可承诺值。我建议逐层扣除休假和法定假日、固定职责、常规协作,以及工作中的不确定性缓冲。这样做的重点不是追求小数点精度,而是把过去隐含的消耗显性化,避免同一批时间被重复分配。

  1. 日历扣减:节假日、休假、培训、值班轮休、入职或离职交接。
  2. 固定职责扣减:例会、例行运维、客户支持、管理职责、固定评审。
  3. 协作扣减:跨团队沟通、需求澄清、代码评审、测试协同和交接。
  4. 波动缓冲:紧急缺陷、线上事故、临时需求、估算偏差和返工。

实际使用时,不要把每一类扣减都设成一个精细到小时的固定常数。对变动较大的工作,用最近 6 至 12 周的记录观察区间;对稳定的固定职责,采用团队共同确认的周均值。记录颗粒度应能支持决策,而不是制造新的填报劳动。

3. 一个容量模型必须同时描述“谁、做什么、何时可用”

只有“某团队有 80 人天”这类汇总数字,通常无法回答关键问题。项目需要的可能是 10 人天的数据分析、8 人天的安全评审和 15 人天的移动端开发,而团队的空余资源也许集中在其他技能上。容量模型至少应连接人员或团队、技能类别、时间窗口和工作类型。

这也是为什么我不建议把容量数据与任务清单分开维护。任务上的预计工作量、负责人、开始与结束时间、依赖和优先级如果没有关联,团队只能手工对账。任务系统可以承载计划,资源视图帮助观察冲突,管理者仍需根据业务上下文做判断;任何工具都不能自动把资源冲突变成合理的优先级决策。

对于中大型企业或 100 人以上组织,可以把某项目管理平台作为示例来承载需求、迭代、任务、角色和进度信息。例如在 PingCode 这类平台的使用场景中,关键不是“打开资源报表”,而是先统一任务口径、组织结构、角色边界和更新时间,再让资源视图服务于计划评审。工具能力、套餐配置和集成方式应以实际产品资料及组织采购评估为准,不应把平台报表当作产能真实度的保证。

三、常见误区:看起来更精确,结果反而更不可靠

1. 把每周 40 小时当成 40 小时项目容量

这是最常见的错误,也最容易被电子表格掩盖。日历上的 40 小时包含了全部工作,不等于 40 小时都能分配给新项目。若一个人每周 10 小时用于支持、6 小时用于固定会议、4 小时用于管理和评审,剩余 20 小时才可能成为计划内工作的起点。具体扣减因角色而异,不能一刀切。

更稳妥的做法是按角色建立容量基线,再用团队实际记录校准。例如,同一组织内,产品经理、研发工程师、测试工程师和客户支持人员的中断结构可能完全不同。把全员统一设为 75% 可用率,虽然方便,却可能同时高估研发、低估支持团队。

2. 把工时精确到小时,误认为预测就精确

任务估算写成 13.5 小时,并不天然比“约 1.5 人天”更可靠。若需求仍在变化、外部依赖未确认,精确数字只会让不确定性看起来像事实。估算粒度应与任务稳定度相配:早期路线图按工作包或人周估算,临近迭代再细化到任务级。

我通常会要求估算同时标注置信度或风险等级。比如“约 5 人天,低风险”与“约 5 人天,但接口尚未确认”不应被当成同等承诺。数字是工作假设,风险信息则提醒决策者它有多可靠。

3. 用利用率考核个人,制造虚假的满负荷

当管理者把高利用率直接视为优秀表现时,团队会倾向于把每个空档都填满,甚至拆分任务、抬高估算或隐瞒支持工作。结果是报表更忙,交付周期更长,遇到紧急问题时反而没有调整空间。利用率适合观察系统负荷,不适合独立评价个人贡献。

个人利用率还会受到工作类型影响。一个资深工程师可能用较少编码时间解决架构问题、指导同事或减少后续返工;只看工时分配,会把高杠杆工作误判为低负载。应结合交付结果、质量、风险降低、协作贡献和角色职责进行评估。

4. 把工作量总和当成能力匹配

项目需求 100 人天,团队剩余 110 人天,不代表项目能按期完成。若 100 人天中有 30 人天必须由同一位架构师完成,而这位架构师只有 12 人天可用,项目仍然被关键角色卡住。容量总量可以用于初筛,技能和依赖才决定计划是否可执行。

处理方式不是简单把任务平均分给更多人。拆分任务、培养备份、调整顺序、降低范围、引入外部支持,都可能有效;但每个选择都有学习成本、交接成本或质量风险。必须先识别瓶颈,再选措施。

5. 只做一次容量盘点,之后不再更新

容量不是年度预算表。人员轮换、支持事件、需求变化和故障都会改变短期可用性。若计划只在季度开始时更新一次,到了月中仍按旧数字承诺,表格再完整也只是历史快照。

更新频率应该由变化速度决定。稳定的年度项目组合可以按月回顾;需求频繁变化的团队可以在每周计划时检查未来 2 至 6 周;临近发布窗口时,则应对关键依赖和稀缺角色做更频繁的短周期核对。频率太低会失真,频率太高则会让管理成本超过决策收益。

6. 把未分配时间当成浪费,忽视系统缓冲

团队需要一定余量来处理波动。若所有人都被排满,任何突发任务都会形成排队,任务之间的等待时间随之增加。缓冲不是为了让每个人“空着”,而是为了让系统能吸收不可预期工作,并避免一个小延迟沿依赖链放大成整条交付延期。

缓冲应与风险相匹配。值班团队、客户支持和探索性研发需要更大余量;变更小、流程稳定、任务可替代的工作可以相对紧凑。不要把固定比例当成普遍真理,先观察组织的中断和返工,再决定留多少空间。

四、专业判断逻辑:从需求到承诺,建立可复核的计算过程

1. 先确定决策窗口,而不是先选工具

容量规划首先要回答“我们要做什么决策”。若要决定季度内能否接下一个项目,采用周粒度个人工时表通常过细;若要排定下个迭代的测试任务,只看季度部门容量又太粗。决策窗口越长,预测区间就越宽;决策越临近执行,数据颗粒度才越有必要变细。

我建议先写清楚规划对象、时间范围、参与团队和需要做出的选择。例如:“在未来 8 周内,判断产品改版、合规改造和客户交付三项工作的优先顺序,以及每项工作的最早可承诺时间。”这比“做一份资源负载表”更能帮助团队选择合适的数据。

2. 统一容量单位,避免不同部门各说各话

跨部门可以使用小时、人天或抽象工作量单位,但必须明确换算规则。一人天可能按 7.5 小时或 8 小时计算,也可能只是用于粗粒度规划的相对单位。如果研发用故事点、设计用人天、市场用任务数,不能未经校准直接相加。

在早期阶段,可以先按角色和工作包使用人天或人周;在迭代内部,团队继续使用适合自身的估算方法。两者之间应通过历史交付数据建立转换关系,而不是假设一个故事点在所有团队、所有类型工作中都等于固定工时。

3. 用有效产能公式拆解“可用时间”

基础公式可以写成:有效产能 = 日历工时 − 休假与节假日 − 固定职责 − 已知支持工作 − 风险缓冲。负载率则是:负载率 = 已承诺工作量 ÷ 有效产能。这个公式是管理模型,不是自然定律;各项扣减的口径必须能被团队解释和复核。

对更成熟的团队,可以增加技能系数或可替代性检查,但不要在数据不足时编造精确系数。比起把“资深度”转换成 1.3 倍产能,更值得确认的是:哪些任务只有特定成员能处理,哪些工作可由其他人接手,以及接手需要多少时间。

4. 区分计划工作、固定工作与未计划工作

如果容量表只记录项目任务,线上支持、行政职责、面试、值班和日常维护就会成为隐形负载。下次估算又会把同一批时间重新分配,造成持续性超载。应为这些工作设置明确类别,至少能区分“已计划项目工作”“固定运营工作”和“临时中断”。

对无法精确预测的中断,可先用历史区间作为规划缓冲。例如,某团队观察过去 8 周的临时支持工作在每周 12 至 20 小时之间,规划时可采用一个双方认可的保守数值,并在周回顾中校准。区间比单一精确值更诚实,也更适合不确定工作。

5. 同时检查总量、时间分布、技能和依赖

资源负载不是只看一个总百分比。专业评审至少要检查四个维度:总量是否超过有效产能;负载是否集中在某几周;关键技能是否由少数人承担;前置任务和外部审批能否按时完成。任意一个维度失衡,都可能让整体计划不可执行。

检查维度 关键问题 常见信号 优先处理方式
容量总量 负载是否超过团队可承诺产能 多数成员连续多周高于基线 减范围、移日期或增补有效资源
时间分布 是否有单周峰值或交付拥堵 上线、验收、评审集中在同一周 错峰、拆批或调整依赖顺序
技能供给 关键技能能否覆盖任务峰值 只有一人能做关键工作 设置备份、降低并行或安排培养
依赖关系 输入、审批和环境是否按时到位 任务已排期但前置条件未确认 标记条件承诺并设定检查点

6. 先处理瓶颈,再优化平均利用率

若团队平均负载率为 78%,但某个安全评审岗位连续三周达到 130%,平均值会让风险看起来很低。容量判断的顺序应该是:先识别限制交付的技能和依赖,再检查整体负载,最后评估局部余量如何转化为帮助。否则,团队可能为了提高平均利用率,把更多并行工作推入系统,反而让瓶颈排队更长。

瓶颈应通过任务流动和等待时间验证,而不只依据管理者印象。可以记录任务从“准备好”到“开始处理”的等待时间、关键角色的并行任务数、返工次数和评审积压。若某项技能反复成为队列起点,说明组织可能需要改变工作拆分、授权边界或能力备份,而不只是要求关键人员加班。

五、具体案例与数据观察:一个跨部门发布计划如何暴露过载

1. 案例设定:看总人天够用,按角色拆开却不够

以下是一个情景模拟:某中型团队计划在 4 周内完成一项新功能发布,参与角色包括产品、设计、研发、测试和市场。团队根据日历、休假、固定职责和既有支持工作,估算出本周期有效产能 232 小时;项目工作预计需要 210 小时,表面上还有 22 小时余量,整体负载率约为 90.5%。

如果只看总量,管理者可能认为项目可以接下。但按角色拆分后发现,产品有效产能 28 小时、需求工作 32 小时;设计有效产能 36 小时、设计工作 30 小时;研发有效产能 96 小时、开发工作 80 小时;测试有效产能 44 小时、测试工作 50 小时;市场有效产能 28 小时、发布准备 18 小时。测试与产品已超载,其他角色的余量不能直接抵消。

角色 有效产能 计划工作量 负载率 判断
产品 28 小时 32 小时 114% 需求澄清与验收可能互相挤占,应减少范围或安排代理支持。
设计 36 小时 30 小时 83% 有一定余量,但需确认设计交付时间是否早于研发启动。
研发 96 小时 80 小时 83% 总量可承受,仍需检查关键接口和代码评审是否集中。
测试 44 小时 50 小时 114% 存在明确冲突,压缩测试时间会增加发布风险。
市场 28 小时 18 小时 64% 可能有空间协助内容准备,但不能替代产品或测试职责。

这组数字的关键结论不是“项目缺 10 小时”,而是产品和测试的负载超出了各自有效产能。若把研发或市场的剩余时间简单挪给测试,可能因为技能不匹配而产生培训和交接成本。更合理的选择是缩减首发范围、提前完成测试准备、拆分发布批次,或从其他项目协调可胜任的测试资源。

2. 通过任务流动看出“晚到的测试”比“少 6 小时”更重要

再看时间分布:研发预计第 1 至第 3 周完成主要开发,但测试工作集中在第 4 周;需求验收和测试用例又要等产品在第 2 周确认。即使总人时可以勉强拼出,实际可交付窗口仍受前后顺序约束。测试资源若在最后一周才集中介入,缺陷修复、回归和发布审批没有足够缓冲。

这类风险常被总人天表格漏掉。Capacity 评审必须把工作量映射到时间轴,并显示“何时需要哪种能力”。对于跨部门发布,平均每周 80% 的负载并不意味着均衡;最后一周测试、市场审核和上线准备同时达到高峰,仍然会形成系统拥堵。

以下时间分布为情景模拟,用来说明总量与阶段峰值的区别,不应视为行业基准。

3. 做三个方案对比,不要只问“能不能按原计划完成”

当容量冲突明确后,评审会议不应停留在“能不能加班”。我会要求至少摆出三个可执行方案,并明确每个方案改变了什么、牺牲了什么、需要谁批准。这样,资源问题才会转化为业务选择,而不是由执行团队默默承担。

方案 做法 模拟影响 主要代价
范围收缩 首发移除 1 项低优先级能力,并减少对应测试用例。 测试需求由 50 小时降至约 40 小时,测试负载率约 91%。 部分用户场景延后,需要业务确认可接受性。
发布拆批 先发布核心路径,次要场景在下一批完成。 首批测试峰值降低,发布时间可保留但总交付分两阶段。 需要维护版本兼容、用户沟通和后续回归。
增补资源 从其他团队借调具备相关经验的测试人员。 若交接顺利,可补足测试容量并降低峰值。 借调人员熟悉业务和环境需要时间,短周期未必立刻产生完整产能。

需要注意,表中的 40 小时和 91% 均为模拟计算。现实中,缩减功能未必能按比例减少测试工作量,增补一位测试人员也不等于立即增加一整份有效产能。必须把环境准备、学习成本、任务可拆分程度和质量风险纳入方案评估。

4. 每个数字都要注明来源与可信度

容量表里的数字最好能回答四个问题:由谁估算、基于什么任务范围、参考了哪些历史数据、何时需要重新检查。缺少这些信息时,一个“测试 50 小时”的数字既不能复核,也无法在范围变化后及时更新。

在示例中,负载计算来源是角色有效产能与任务估算的情景推演,并非真实团队跟踪数据。实际项目可以注明“参考最近 8 周任务完成记录”“根据已确认需求评估”“依赖接口尚未锁定”等上下文。来源透明比数字显得精确更重要。

六、落地方法:四周内建立一套够用而不臃肿的 Capacity 机制

1. 第一周:统一口径,先让数字能够比较

启动时不要立刻要求所有人填报未来几个月的小时数。先选一个代表性团队或项目,定义工作单位、规划窗口、团队角色、固定职责和任务状态。容量盘点的范围应明确,例如只覆盖项目交付,还是连客户支持、运维与管理工作都纳入。

同时设定数据责任人。部门负责人确认有效产能口径,项目负责人维护需求范围和优先级,团队成员或负责人更新任务估算与变化。若每个数字都没有责任人,最后只会由项目经理在会议前手动补表。

2. 第二周:收集最小必要数据,建立初始基线

建议先收集以下信息:未来规划窗口的工作日、已知休假、固定职责、关键支持任务、承诺项目、任务类型、预计工作量、技能要求和依赖关系。数据越少越容易维护,但不能少到无法判断冲突。

  • 人员或团队:以能做决策的层级记录,避免不必要地公开个人细节。
  • 时间窗口:标出周或迭代,不要只有全季度总量。
  • 工作类别:区分项目、运营、支持和管理职责。
  • 任务信息:记录范围、估算、负责人、技能要求、优先级和前置条件。
  • 置信度:区分已确认工作、初步估算和依赖未锁定的工作。

初始基线不必“完美”,但应能说明口径。若历史数据不足,就明确标注为临时假设,先运行 2 至 4 个周期,再根据实际完成情况校准,而不是为了看起来成熟而制造复杂模型。

3. 第三周:用一次真实计划会议测试模型

将容量视图带入真实的优先级会议,观察它是否能支持具体决策。如果报表只显示红黄绿,却无法回答“哪项工作冲突、哪个技能稀缺、有什么替代方案”,说明模型还没有连到决策。会议的目标不应是逐行核对工时,而是确认承诺、风险和调整选项。

在会议中,建议把每项工作分成“已承诺”“拟议”“暂缓”三类。对依赖未确认的工作,使用条件承诺:例如“接口评审在某日期前完成,则保留发布日期;否则进入下一发布批次”。这种表达比假设所有条件都会按时满足更可靠。

4. 第四周:对比预测与实际,修正模型而不是追责个人

周期结束后,比较计划工作量、实际完成量、临时支持、返工和等待时间。差异不一定代表估算失败,也可能是范围变化、外部等待、生产事故或任务拆分方式不合理。复盘的目标是找出模型中哪些假设失效,而不是找出谁“没有填准小时数”。

若某类工作连续数周偏差较大,应调整该类工作的估算口径或缓冲;若支持工作经常打断项目任务,考虑设置轮值、专门支持池或明确响应等级。若偏差来自需求频繁变化,则需要改进范围控制和变更决策,而不是不断加大容量缓冲。

5. 建立更新机制:事件触发比机械填报更重要

固定频率更新之外,还要定义触发条件。例如关键人员休假、重要依赖延期、生产事故发生、需求范围增加、关键任务估算增长超过某阈值时,应重新评估未来窗口内的容量。阈值可由组织自行设定,并在运行中校准。

一个实用的更新流程可以是:变化发生后由工作负责人更新任务与影响范围;项目负责人检查时间和依赖;相关团队负责人判断容量与技能;决策人确认范围、优先级或日期调整。这样,容量变化不会只留在聊天记录中。

七、不同情况下的行动建议:按问题类型选措施

1. 整体容量不足:先决定什么不做

当多个团队整体负载持续超过有效产能,优先级排序比加班排程更重要。负责人应明确哪些工作必须完成、哪些可以延期、哪些可以取消,并评估延后带来的客户、合规、收入或运营影响。若每项工作都被标为最高优先级,Capacity 表就没有发挥决策作用。

可以按以下顺序处理:

  1. 确认超载是真实工作量,而非重复任务或过时承诺。
  2. 识别可以取消、延后、缩小或拆批的范围。
  3. 评估新增资源的到位时间、学习成本和管理成本。
  4. 比较延期与扩容的成本,形成明确的业务选择。
  5. 由有权调整范围或日期的人确认,不把取舍悄悄留给执行团队。

2. 平均容量足够,但关键技能短缺:做技能备份与任务重构

如果瓶颈集中在架构、安全、数据治理、测试自动化或特定业务知识,短期增加一般人力未必解决问题。可考虑将任务拆分为准备、执行和复核,让非专家承担边界清晰的部分;为关键技能设立备份人员;或在风险可控的情况下调整交付顺序。

培养备份能力需要时间,不能把“安排培训”视为即刻释放的产能。短期计划应显示主责专家仍需投入的辅导和复核时间。若关键任务高度复杂、错误代价很大,保留专家单点可能比过早分散更安全,但需要把排队风险和应急方案明确写出来。

3. 临时支持频繁打断:把中断作为工作流设计问题处理

若团队每周都被突发问题打断,不应反复把同一批时间从项目任务里扣除,却不改变支持机制。可以设置轮值人员、按严重等级分流、为常见问题建立自助材料,或把支持工作集中到明确时段。对必须即时响应的业务,要在容量模型中保留独立支持能力。

轮值也有代价:当值人员可能难以完成深度任务,交接可能造成信息损失。可以通过轮值周期、响应范围和升级条件进行试验,再比较计划中断次数、平均处理时间、项目延期和支持积压等指标,而不是只看轮值表是否排满。

4. 需求变化频繁:把固定承诺改为滚动范围

对探索性项目或外部依赖多的项目,远期详细排程很快会失效。更合适的做法是将近期工作做细、远期工作保持区间估算,并按固定节奏重新排序。近两周的承诺可以较明确,后续窗口则注明假设、置信度和决策点。

滚动规划不等于随时改计划。应设定变更规则:什么变化可以由团队内部调整,什么变化需要项目负责人批准,什么变化必须由业务负责人重做优先级选择。没有规则的滚动规划容易变成无止境插单。

5. 数据质量差:先做小范围试点,不要先追求全组织覆盖

当团队连任务工作量、固定职责和角色归属都没有统一口径时,先全面上线资源管理制度通常会增加抵触。可选一个依赖较多、痛点明显、负责人愿意参与的项目作为试点,运行几个计划周期,验证数据是否能改变决策,再逐步扩展。

试点的成功标准不应是“填报率达到 100%”,而应是能否更早发现技能瓶颈、减少重复承诺、提高计划变更的透明度,或缩短管理者做取舍所需的时间。若数据维护成本很高,却没有改善决策,就应删减字段或改变工作流程。

八、取舍与工具选择:透明度、精度和管理成本要一起评估

1. 精细到个人还是只看团队:取决于稀缺性和决策风险

个人级计划更容易发现具体冲突,但也更容易产生监控感和维护负担。团队级计划适合早期组合管理,却可能掩盖稀缺技能的集中风险。可以采用分层方式:先以团队和角色规划,只有在关键技能、关键期限或个人承诺存在冲突时,才下钻到个人层面。

涉及个人层级的数据,应明确用途、可见范围和更新时间。若容量信息被用于绩效排名,员工可能会倾向于填报“看起来安全”的数字,数据可信度也会下降。更好的制度是把资源计划用于团队承诺和风险处理,绩效评价另用多维证据。

2. 工时管理还是相对估算:不要在不同目的间硬套同一套数据

对于合规、客户计费、排班或精确运维覆盖,工时记录可能是必要的;对于早期产品规划,工作包、人天区间或团队历史吞吐量可能更适合。任何单位都可能被误用:工时会引发伪精确,相对估算会难以跨团队比较,历史吞吐量则不适合没有相似工作历史的新团队。

选择时要先确定用途,而不是争论哪种方法“更先进”。如果数据要支持多个目的,应区分视图与口径,避免把一个团队内部用于迭代计划的相对单位直接用于跨部门预算或个人绩效。

3. 表格、项目管理平台或专业排程:按复杂度选,不按功能清单选

人数少、依赖少、变化不频繁的团队,用结构清晰的表格可能足够。随着项目、角色、迭代和依赖增加,手工同步会出现重复录入、版本不一致和冲突遗漏,此时可以评估任务平台的资源视图、权限控制、报表和集成能力。复杂项目组合或强约束排程,则可能需要更专业的组合管理或排程能力。

评估时不要只看是否有“资源负载”页面。更值得验证的是:任务变更后容量数据能否同步;计划是否支持角色和技能;能否区分计划与实际;是否方便追踪假设和历史版本;权限能否满足组织要求;数据导出和集成是否可行;维护报表需要多少人工时间。工具上线后,如果组织结构、任务口径和负责人没有治理,系统只会更快地显示错误数据。

4. 追求高利用率还是更短交付周期:目标不同,最优负载也不同

如果目标是减少闲置时间,管理者可能会倾向于提高利用率;如果目标是缩短交付周期、降低延期风险,则需要关注在制品数量、等待时间、返工和瓶颈。对高度依赖协作、需求波动较大的知识工作而言,持续满载往往会让工作排队,未必提高最终交付能力。

组织可以同时跟踪资源负载率和流动指标,但不能把它们简化成一个总分。负载率告诉管理者资源是否紧张,等待时间告诉管理者工作是否堵塞,返工和缺陷则提示速度是否以质量为代价。只有把这些指标放在同一决策背景中,才有可能判断是否应该加资源、减范围或降低并行度。

5. 统一模型还是允许部门差异:原则统一,细节适配

跨部门需要统一术语、时间窗口、任务状态和决策规则,否则无法汇总;但不同团队的工作性质确实不同。运维、设计、研究、研发和客户支持不必用同一套估算方式。统一应发生在接口层:明确各自数据如何解释、哪些字段能对齐、哪些数据不能直接相加。

这类平衡比全组织强推单一模板更费治理,但能减少“标准统一、事实失真”。最值得标准化的是责任、更新频率、风险表达和变更流程;最不值得强行统一的,往往是每种工作如何估算每小时产出。

九、常见问答与结尾:让容量数据真正改善承诺

1. Capacity 负载率多少才算合理

不存在适用于所有团队的固定答案。工作越稳定、可替代性越强、突发中断越少,负载率可以越接近有效产能;工作越不确定、依赖越多、支持中断越频繁,就越需要缓冲。可以从团队自己的历史数据开始,比较不同负载水平下的延期、返工、等待和加班,再逐步校准规划基线。

2. 新团队没有历史数据,如何估算有效产能

先用公开可解释的假设建立粗略基线:日历时间减去已知假期、固定职责和明确支持工作,并单独标记不确定项。随后运行数个短周期,记录计划工作、实际完成、临时中断和等待时间。初始数字是待验证假设,不要包装成精确事实。

3. 是否需要让每个人每天填报工时

只有在业务目的确实需要、并且数据会用于合规、计费、排班或明确的成本核算时,才考虑高频工时填报。容量规划不必天然要求每日记录。如果团队只需判断未来几周是否过载,按工作包或每周更新关键变化可能更有效,也更容易维持。

4. 资源还没排满,为什么项目仍然延期

因为总容量有余量,不等于关键技能可用;有人有空,也不代表依赖输入已到位;任务估算也没有自动包含等待、返工和决策时间。应检查关键角色队列、前置条件、在制品数量和任务等待时间,找到真正限制流动的环节。

5. Capacity 适合直接用于个人绩效吗

不适合单独使用。负载率受任务难度、角色职责、支持中断、协作工作和估算口径影响,不能直接代表个人产出。若需要评价绩效,应结合交付质量、业务影响、协作贡献、风险管理和职责范围,避免让容量数据诱发填报游戏。

6. 下一步怎么做

如果你正在建立跨部门 Capacity 机制,我建议先选一个未来 4 至 8 周内有明确交付目标的项目,按团队或角色列出有效产能、计划工作、固定支持、关键技能和依赖条件。接着找出负载最高的角色与周次,提出至少两个可选方案,并在周期结束后对比预测与实际。

我的核心判断是:容量规划的价值不在于算出一个看似精确的百分比,而在于让团队更早暴露“谁在什么时间、因为什么原因无法承诺”。先把工作范围、角色瓶颈和不确定性说清楚,再选择工具、决定是否扩容。下一次计划评审,可以从一个简单问题开始:如果这项工作按期完成,团队需要放弃什么、推迟什么,或由谁提供哪一种能力?能明确回答这个问题,Capacity 才真正进入了管理决策。

常见问题解答(FAQ)

1. 跨部门团队做资源负载 Capacity 规划,应该先统计工时还是先对齐优先级?

我准备给研发、设计和测试团队做一次资源盘点,但每个人手上都有多个部门的需求。如果先收工时,我担心大家填出来的数字看似精确、实际却无法比较;如果先排优先级,又怕漏掉真实工作量。到底该从哪一步开始?

先对齐工作范围和优先级,再估算容量。否则,同一位成员可能把尚未批准的需求、日常支持和已承诺项目混在一起,工时总数虽完整,却不能用于决策。可以先把工作分成已承诺项目、日常运营、待评估需求三类,明确哪些进入本轮计划;再由任务负责人估算剩余工作量,最后核对个人容量。

估算时统一使用人天或人小时,并约定“剩余工作量”而非“最初计划工时”。例如,成员本周有5个工作日,预留1天处理支持事项,已休假0.5天,则可计划容量最多为3.5天;这比直接按5天排满更接近实际。

2. Capacity 应按个人计算,还是按部门汇总?

我看到部门总容量足够,就把跨部门项目排进了计划,后来才发现关键设计工作只有一位同事能做,其他人的空闲时间帮不上忙。我想知道,资源负载表做到什么粒度,才不至于把“总量够”误判成“项目能做”?

两种粒度都要看,但排期判断应落到具体角色和关键技能,而不是只看部门总和。部门汇总适合发现整体超载,个人或技能维度则能揭示瓶颈:例如研发尚有20人天空闲,但唯一能完成数据迁移的工程师未来两周已排满,项目仍可能无法按期启动。实践中可以先按成员或技能统计每周可用容量,再汇总到部门;

对稀缺角色单独标记,并检查其负载是否集中在同一时间段。若团队人数较多,可先对项目关键路径上的角色做细粒度规划,其余工作使用部门级估算,避免维护成本过高。

3. 跨部门资源负载计划应该预留多少缓冲,才不会一有突发任务就失效?

我以前按每个人一周5天都排满,结果临时支持、评审和返工一来,项目计划很快就过期。后来有人建议统一预留20%,但不同部门的工作节奏差异很大,我不确定固定比例是否适合自己的团队。

不要把某个缓冲比例当成通用答案,应先区分可预期的日常工作和真正不可预测的突发事项。比如支持团队每天固定处理工单,这部分应作为常规负载纳入计划,而不是藏在缓冲里;产品探索或需求变化较多的团队,则可根据过去4至8周的实际偏差设置弹性空间。

可以按周比较计划工时与实际投入:如果某团队连续数周实际支持工作约占可工作时间的15%,下一轮就应显式扣除这部分容量,再为偶发事件另留余量。缓冲的判断依据是历史偏差和工作性质,比例应定期复核,而不是为了让计划看起来稳妥而随手添加。

4. 发现某部门持续超载时,应该先调人、延期,还是减少项目范围?

我负责的跨部门项目连续两周显示测试团队负载超过容量,但项目负责人希望通过加班守住日期,其他部门又不愿意调整交付内容。我想找到一种有依据的处理顺序,避免资源表只暴露问题,却没人据此做决定。

先确认超载是否真实,再讨论方案:检查任务是否重复计入、估算是否仍有效,以及超载集中在哪些人员和周次。若数据无误,优先判断能否调整范围或顺序,例如把非关键验证移到下一阶段;其次评估是否能通过合格人员支援或任务拆分来缓解,不能只按部门人数平均分摊。

若关键技能无法替代、范围也不能缩减,就应重新协商日期,而不是把加班当作默认容量。建议在负载表中同时记录超载人天、影响的里程碑和决策负责人,例如“测试组下周超出6人天,影响发布验收,需在周三前确认缩减回归范围或调整发布日期”,这样讨论会从抽象的忙碌转为可执行的取舍。

核心关键词

读者评论

梁
梁俊杰

我们之前也按每周工时排计划,后来发现支持工单和评审时间经常被漏掉。按角色回看几周的实际情况,比直接套一个统一可用率更有参考价值。

廖
廖诗涵

总容量够但关键技能排不开,这个判断很贴近实际。想请教一下,团队成员兼顾多个技能时,容量表通常按主技能拆分,还是给不同工作类型分别预留时间?

武
武雨桐

留缓冲确实有必要,不过缓冲如果没有定期复盘,也可能变成长期闲置。我们会把临时支持和返工单独记录,再根据一段时间的数据调整计划余量。

文章包含AI辅助创作:资源负载Capacity教程:跨部门团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557166

赞 (0)
飞飞飞飞
资源负载如何做好工作负载?跨部门团队入门指南与操作步骤
上一篇 3小时前
负荷流程与规范:跨部门团队资源负载入门指南关键指标
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
