项目里有人“看起来没事做”,不一定代表团队真的有空闲资源;有人日历排满,也不一定代表产能已经用满。我做项目成员负载分析时,最先检查的通常不是谁的工时低,而是数据是否把请假、支持、等待评审、跨项目切换和技能差异都算进去了。若把“空闲”直接等同于“可立刻接活”,资源计划很容易从一次看似合理的调配,变成延期、返工和关键岗位过载。
一、先讲核心结论:空闲资源不是一个数字,而是一段可兑现的能力
1. 先区分“有空”与“可投入”
我建议把资源负载定义为:在一个明确的时间窗口内,某成员已承诺且可执行的工作量,占其有效可用工作量的比例。这里的关键不是分子,也不是分母,而是“已承诺”“可执行”和“有效可用”三个限定词。没有限定口径,负载百分比看似精确,实际只是把不同性质的时间加在一起。
例如,一名工程师本周在项目任务中只排了 18 小时,但还有 10 小时用于线上问题轮值、4 小时参加设计评审、4 小时处理跨团队答疑。若只看任务工时,他的显性负载是 45%;若把已知支持工作纳入,他的计划占用可能达到 90%。反过来,排了 40 小时任务的人,也可能因为任务依赖尚未就绪,实际有大量等待时间。
我的判断是:先问“这段时间能否被另一项任务可靠地使用”,再问“成员负载是多少”。暂时没有任务,不等于能按时完成新任务;有剩余工时,也不等于具备所需技能、上下文和连续时间。
2. 资源负载分析至少要回答四个问题
一张成员负载表如果只回答“谁最忙”,对资源决策帮助有限。我通常要求分析能够回答以下四个问题:
- 谁在什么时候过载:过载发生在哪一周、哪个项目、哪类工作,而不是只给出月度平均值。
- 谁有可调配的时间:空闲时间是否连续、是否已被支持职责占用、能否覆盖目标任务的关键阶段。
- 负载差异为何产生:是工作分配不均、技能稀缺、任务估时偏差,还是审批和依赖造成的等待。
- 调配之后会怎样:新任务会不会挤压原承诺、增加切换成本,或把风险转移到其他成员身上。
这四个问题对应四种不同的动作:重新排期、跨项目调配、补充技能或调整流程。只看一个利用率百分比,往往会把这些动作混为一谈。
3. 从 0 到 1 的目标不是把每个人排满
很多团队第一次做资源分析,会把目标设成“提高人力利用率”。这个目标容易诱导管理者不断填满成员日历,却忽略了需求变化、紧急故障、评审等待和工作切换。我更愿意把第一阶段目标定为“提高承诺的可兑现性”,而不是“让所有人都保持满载”。
资源负载分析从 0 到 1,最有价值的结果通常不是一张漂亮图表,而是团队能在承诺新工作前识别三类情况:有足够容量,可以接;容量不足,需要调整范围或日期;表面有容量,但技能、依赖或时间窗口不匹配,需要先解决条件。

二、背景和真实场景:为什么“成员有空”经常是一个误判
1. 多项目组织里,空闲往往藏在时间切片中
在 100 人以上的组织中,成员经常同时服务多个项目、产品线或内部职能。一个人周一下午做项目甲的联调,周二上午处理线上问题,周三参与项目乙的评审,周五才有一段相对完整的开发时间。只看周总工时,可能认为他还有余量;但如果新任务要求连续两天完成,他的空闲并不具备实际使用条件。
这类问题在跨部门协作中尤其明显。项目计划往往记录“谁负责”,却没有同步记录成员每周的固定职责、响应承诺和其他项目投入。资源表里的空白,于是成了隐形工作负荷的容器:工作存在,但没有进入统一计划;或者计划有任务,却没有把执行条件写清楚。
2. 项目成员数据分析要从决策场景开始
我不建议先问“工具里有哪些报表”,而建议先确定团队要做的决定。常见场景有三种:新项目立项时判断是否能接;执行中发现关键路径延误时重新调配;季度或月度规划时识别技能缺口和长期过载。
三种场景的时间粒度并不一样。立项阶段关注未来数周到数月的容量区间,执行阶段关注未来一到三周的具体任务,组织规划则要观察更长周期的趋势和岗位结构。把日级、周级、月级数据塞进同一张表,常常会造成精度错觉:看上去信息很多,却没有一项能直接支持当前决策。
3. 哪些组织更需要建立统一负载视图
如果一个小团队由固定成员完成单一项目,成员之间沟通成本低,口头协调可能暂时够用。但当团队出现以下特征时,资源负载分析就不再只是管理偏好,而是降低交付风险的基础能力:
- 同一成员被多个项目负责人同时安排工作,且没有统一的优先级裁决机制。
- 关键技能集中在少数人身上,一人请假或被临时抽调就会影响多个项目。
- 项目延期原因经常归结为“人不够”,却没有证据区分需求膨胀、估时误差和人员冲突。
- 管理层需要在接新需求、延后交付和扩充资源之间作出可解释的取舍。
如果组织正在使用 PingCode 等项目管理平台,可以先从项目、任务、责任人、计划日期和工作量等已有字段入手,再逐步补齐固定职责、人员可用时间和技能信息。工具能提供数据入口和协作记录,但负载口径、优先级规则和管理决策仍需要组织自己定义。
4. 先建立最小可用视图,不要一开始追求全景
第一版资源视图只需要覆盖一个稳定的观察窗口,例如未来 4 周;只纳入明确承诺的项目任务、固定职责和已知不可用时间;先关注少数关键岗位和高风险项目。比起立即整合所有团队的全部历史数据,这种做法更容易发现口径冲突,也更容易让项目负责人愿意持续维护。
我会把“是否能让一次真实的资源冲突更早暴露”作为最小版本的验收标准。如果这张视图只能在月末解释已经发生的延期,却不能在承诺新任务前提醒冲突,它就还不是有效的资源管理机制。
三、常见误区:让负载分析失真的六种做法
1. 把 100% 利用率当成理想状态
团队把每个人排到 100%,看似充分利用了资源,实际上没有给紧急问题、需求澄清、代码评审、返工和计划偏差留下缓冲。实际交付工作并非均匀流入,完全满载的计划会让任何小延迟都传导到后续任务。
我通常把 100% 视为需要检查的信号,而不是值得奖励的目标。若成员连续多个周期处于高负载,同时延期、加班或缺陷回流也在增加,问题可能不是个人效率不足,而是计划没有为真实工作留出空间。
2. 把“任务数量”当成工作量
一个人手里有 12 个小任务,不一定比另一个人负责 3 个复杂任务更忙。任务粒度可能差异很大:有的只是确认信息,有的涉及跨系统改造和测试,有的还依赖外部团队。只按任务数量分配工作,会把复杂度和依赖风险藏起来。
优先使用团队已经认可的估算单位,例如人时、工作日或相对规模,并保持同一团队内口径一致。不同类型工作无法可靠换算时,可以分开看,例如开发、支持、评审和管理职责,不要为了表格整齐把它们硬合并。
3. 把任务计划工时当成实际投入
计划工时回答的是“预期需要多少工作量”,实际工时回答的是“已经投入多少时间”。两者都不能单独代表产能。计划值可能偏乐观,实际投入又可能包含等待、返工和沟通成本。如果仅按实际工时评估成员效率,可能会惩罚承担复杂工作或处理高不确定性问题的人。
更稳妥的做法是分开保留计划、实际和变更原因。分析重点不是找出哪个人偏差最大,而是判断偏差是否有规律:某类任务长期低估、某类依赖经常等待、某个岗位的临时工作频繁侵占计划。
4. 把跨项目成员的空闲直接相加
甲项目每周缺 8 小时,乙项目每周有 8 小时未排任务,表面看起来可以正好抵消。但如果空闲来自周五,而甲项目需要周一到周三连续投入;或者乙项目的成员不具备甲项目所需技能,这两个“8 小时”并不能互换。
资源可调配性至少要同时检查时间窗口、技能匹配和上下文切换成本。只有三项都满足,空闲容量才有机会转换成真实产能。
5. 只看平均值,忽略分布和瓶颈
团队平均负载为 75%,并不能证明资源充足。可能多数成员在 60% 到 80% 之间,少数关键岗位却连续超负荷;也可能整体平均不高,但具备某项关键技能的人已被多个项目争用。平均值会把瓶颈稀释掉。
至少同时观察个人分布、岗位分布和项目分布。管理者真正需要知道的,通常不是团队“平均有多忙”,而是哪些关键工作只能由少数人完成,以及他们的负载峰值出现在什么时候。
6. 用数据给个人贴标签,导致数据失真
一旦成员发现低负载会被解读为“效率不高”,他们就可能把所有零碎工作都登记成任务,或者提高预估工时来保护自己。负载数据随后变成谈判工具,而不是协作工具。
因此,在启动分析前要明确用途:首要用途是发现项目冲突、容量风险和流程瓶颈,不是把单一利用率用于绩效排名。人员评价需要多维证据和充分背景,不能把任务计划表当作个人贡献的完整度量。
| 常见误区 | 表面上看到的现象 | 更可能被忽略的原因 | 建议检查项 |
|---|---|---|---|
| 把 100% 当目标 | 日历排满、利用率高 | 缓冲不足,异常工作无处安放 | 延期、加班、返工与紧急插单趋势 |
| 按任务数量比较 | 任务少的人看似空闲 | 复杂度、依赖和风险不同 | 估算规模、任务类型和阻塞状态 |
| 直接相加跨项目空闲 | 组织总容量似乎够用 | 时间窗口和技能不匹配 | 连续可用时间、技能覆盖、切换成本 |
| 只看团队平均值 | 平均负载处于合理区间 | 关键岗位可能已成瓶颈 | 个人峰值、岗位分布、关键路径依赖 |

四、专业判断逻辑:从原始计划走到可承诺容量
1. 先确定分析窗口和计算单位
资源负载需要一个清楚的观察窗口。周计划适合处理近期任务冲突,月度视图适合容量协调,季度视图适合招聘、外包或项目组合决策。窗口越长,预测不确定性越高;窗口越短,越容易忽略中长期的技能瓶颈。
计算单位可以采用人时或人日,但必须说明有效工作日、每日可投入时间和非项目职责如何处理。假设一名成员一周有 5 个工作日,但其中一天固定用于客户支持,另有固定团队会议,那么他的项目容量就不应按 5 个完整工作日计算。
2. 把成员容量拆成可解释的组成部分
我习惯把有效容量拆成四类:合同或工作安排中的理论工作时间、已知不可用时间、固定职责时间,以及可用于计划项目工作的剩余时间。再根据团队实际情况,为沟通切换、突发支持和不确定性留出缓冲。
这一拆分并不是为了追踪每一分钟。它的意义是让“本周只有 20 小时能做项目工作”成为可以解释、可以校正的判断,而不是从系统里直接读到一个未经验证的数字。
| 容量组成 | 可能包含的内容 | 如何处理 | 常见误差 |
|---|---|---|---|
| 理论工作时间 | 工作日、每日计划时长 | 按团队统一口径折算 | 把标准工作日误当成全时段可交付时间 |
| 不可用时间 | 休假、培训、出差、法定假期 | 按明确日期扣除 | 只看月度总天数,不看具体日期分布 |
| 固定职责时间 | 值班、运营、固定评审、团队管理 | 独立登记,不与项目任务重复计算 | 职责存在但没有进入计划 |
| 缓冲时间 | 临时问题、沟通切换、未知返工 | 结合历史波动设定并持续复盘 | 缓冲被当作可随时填满的空档 |
3. 再定义需求负载:哪些工作算进分子
需求负载应覆盖明确承诺的任务,而不仅是已开始执行的任务。一个任务如果已经被项目负责人承诺,却因为尚未分配责任人而不在成员视图里,组织层面仍然存在容量需求。反过来,想法池、未批准需求和未确定范围的事项,不应与承诺工作等权计入。
为了避免重复计算,要明确“项目任务、支持职责、会议和等待”之间的边界。例如,轮值时间已经作为固定职责扣除,就不应又按同一时段计入项目任务;任务处于阻塞状态时,可以保留其计划量,但要单独标识阻塞原因和下一步可执行时间。
4. 负载率可以计算,但不能脱离边界解释
在口径明确后,可以使用一个简单公式帮助团队建立基线:
计划负载率 = 观察窗口内已承诺且可执行的工作量 ÷ 同一窗口内的有效可用工作量 × 100%
如果某人的有效可用工作量为 30 小时,已承诺的可执行工作为 24 小时,计划负载率就是 80%。这只说明计划占用了多少可用容量,不说明任务价值、交付质量,也不直接证明成员的真实产出效率。
我建议设置团队自己的观察区间,而不是照搬所谓通用标准。对高度不确定、频繁响应故障的团队,稳定的承诺负载可能需要低于计划变更较少的团队。更重要的是,超过团队设定的预警线后,要规定谁来复核、复核什么、采取什么动作。

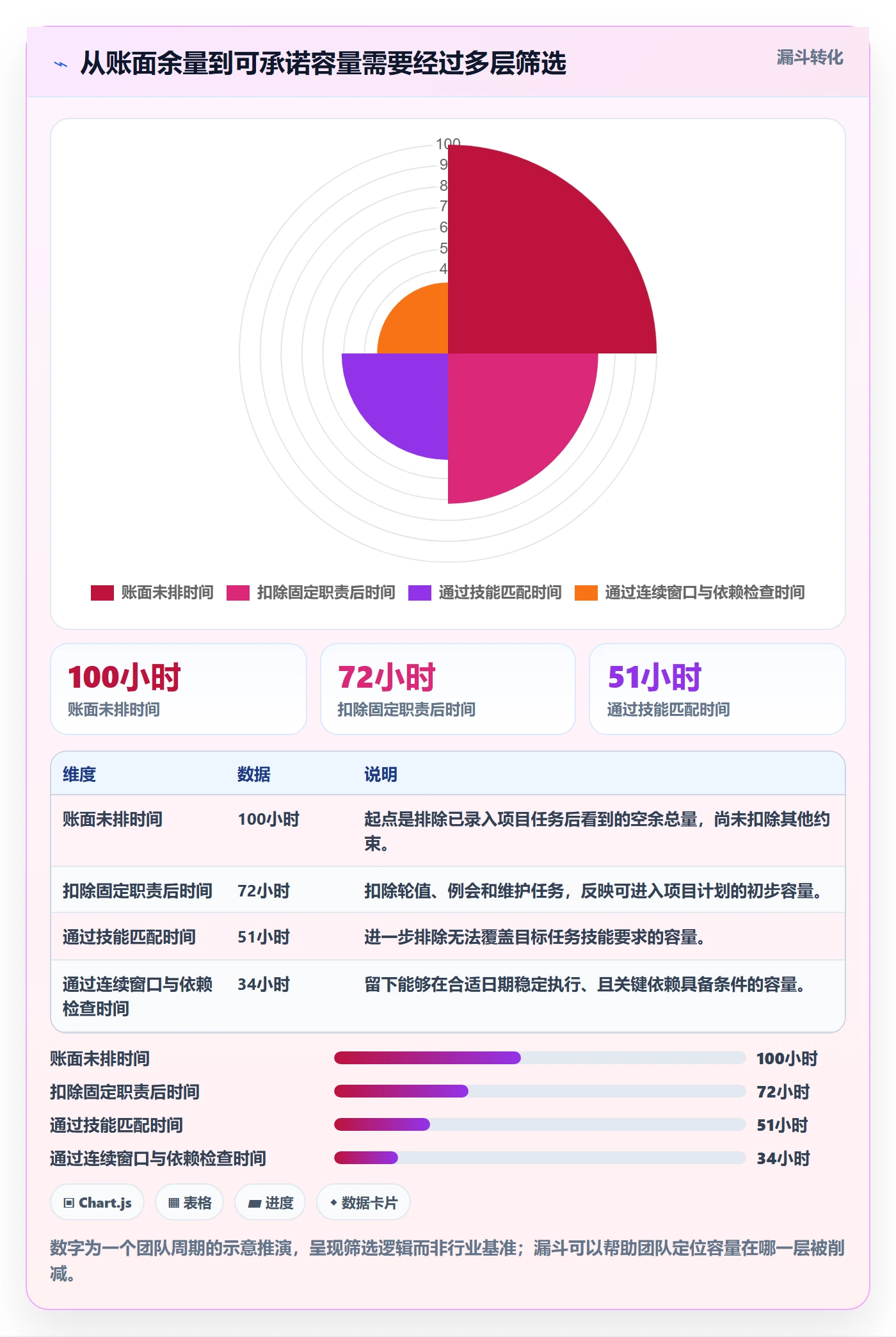

5. 判断空闲是否可用,至少过三道检查
账面余量只有通过下列检查,才适合被视为可调配容量。任何一项不满足,都应在计划里写明限制,而不是把它默认为“可以接活”。
- 时间可用:空闲是否连续,是否落在任务真正需要的日期,是否与里程碑冲突。
- 技能适配:成员是否具备必要经验,是否需要培训、结对或额外评审。
- 上下文可切换:新工作是否会打断正在进行的关键任务,切换与恢复成本是否可接受。
若任务存在外部依赖,还要补充第四道检查:依赖是否已经就绪。否则,成员看起来被安排了工作,实际上只是提前进入等待状态,团队却失去了真正可调配的时间。

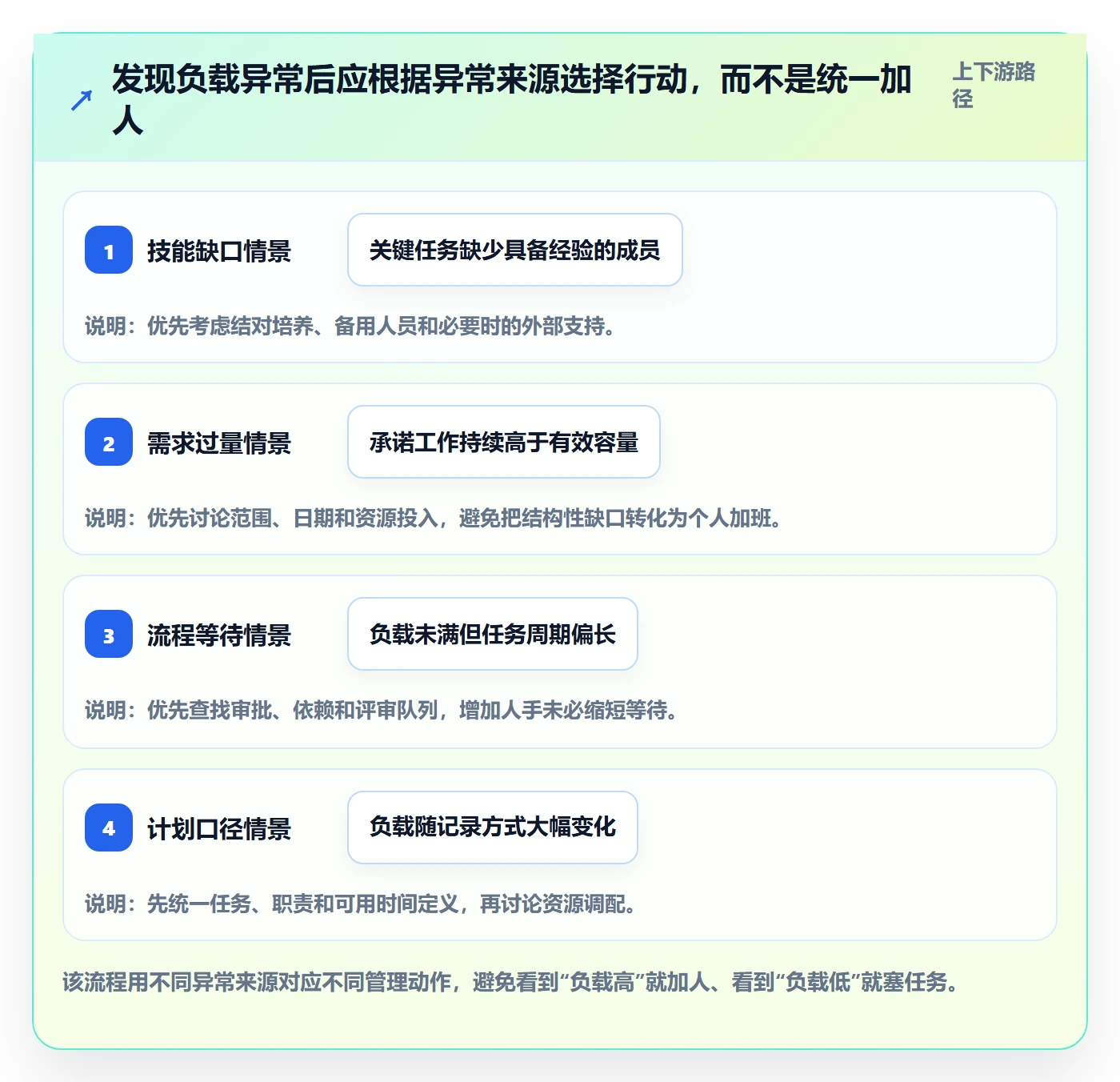

6. 为每个预警设定责任动作
负载分析如果只显示颜色,不规定下一步谁做什么,就容易沦为周会上的状态展示。我的做法是把预警和动作绑定:关键岗位超线,由项目组合负责人确认优先级;任务依赖未就绪,由依赖方给出承诺日期;长期碎片化,由团队评估是否合并任务或减少并行。
对尚未成熟的数据,不要用复杂的自动化规则掩盖不确定性。先让管理者看到原始计划、口径和变更记录,等团队连续维护几个周期后,再考虑自动提醒、容量预测或情景模拟。

五、具体案例和数据观察:一个四周资源计划如何从失真变得可用
1. 案例背景:人看着不少,关键路径却总在等待
下面是我用于说明分析方法的模拟案例,不是某家企业的真实经营数据。某中型产品团队共有 12 名成员,同时推进三个项目:一个客户交付项目、一个平台改造项目和一个稳定性治理项目。团队周会上经常出现两句话:“大家都挺忙”和“这个任务怎么没人接”。
项目负责人各自维护计划,成员跨项目承担工作,但没有统一的固定职责视图。管理层一度认为,团队问题是总人数不足。整理未来 4 周的任务后,才发现 3 名关键岗位人员被两个以上项目同时安排,另有 2 名成员存在未被记录的支持职责。
2. 第一步:统一工作量口径,避免把不同类型的时间混在一起
分析时先统一采用“人时”记录已承诺任务,并按周观察。数据分成四类:项目交付任务、固定支持职责、已确认不可用时间、尚未确认的需求。前三类用于近期容量判断;第四类只进入风险情景,不直接算成已承诺负载。
统一口径后,团队没有立刻要求成员补全所有历史工时,而是从未来 4 周的计划开始校正。这样做可以减少追溯数据的成本,也避免把已经发生的偏差误认为未来容量的准确预测。
3. 第二步:从团队平均值转向关键岗位负载
模拟数据中,团队未来四周的平均计划负载为 76%,表面上仍有空间。但岗位分布显示,架构评审与发布保障两类职责集中在少数成员身上;其中一名发布负责人有两周计划负载超过 100%,而另一名后端成员虽然账面负载较低,却没有相关发布经验。
这说明“团队尚有 24% 容量”并不等于“项目可以新增 24% 工作”。如果缺少关键技能,剩余容量无法直接转移到瓶颈岗位。团队真正需要的不是马上招人,而是先判断能否通过结对、培训、范围调整或优先级取舍来降低单点依赖。
| 岗位类别 | 可用人时/周 | 已承诺人时/周 | 模拟计划负载 | 主要风险 |
|---|---|---|---|---|
| 后端开发 | 180 | 142 | 79% | 部分成员跨项目切换频繁 |
| 测试与质量保障 | 90 | 78 | 87% | 集中在版本末期,峰值高于周平均 |
| 发布保障 | 36 | 38 | 106% | 关键职责集中,缺少备用人员 |
| 产品与需求分析 | 60 | 41 | 68% | 有余量,但需求输入时点不稳定 |
表格中的比例是情景模拟结果,目的在于展示岗位级分析,而不是提供“合理利用率”的通用标准。尤其是发布保障岗位,平均值略高并不能说明一定会延期,但它提示团队需要检查工作峰值、可替代人员和交付日期。
4. 第三步:确认所谓空闲能否解决实际瓶颈

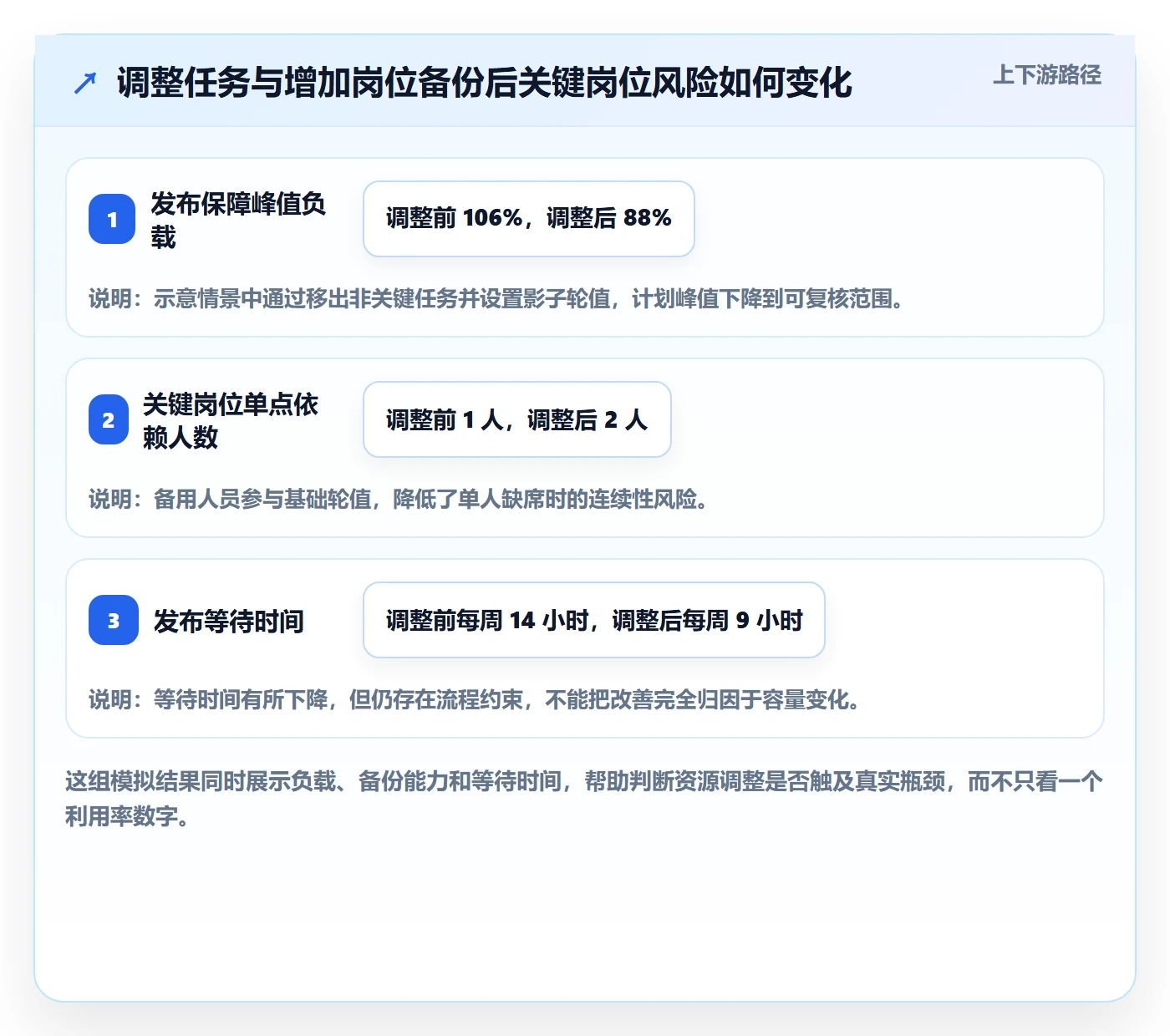

团队识别出产品与需求分析岗位存在较多余量,于是起初考虑把一部分工作转过去。但进一步检查后发现,当前瓶颈不是需求澄清速度,而是发布审批与回归测试的串行等待。让产品人员承担更多任务,既不能消除发布保障的峰值,也可能增加需求变更。
之后团队尝试了两个低成本动作:把部分发布检查清单标准化,让一名具备基础经验的后端成员参与影子轮值;同时把一个非关键平台改造任务移出高峰周。这样做没有制造出新的工时,却减少了单点依赖,并为关键周释放了连续时间。
5. 第四步:观察负载变化之外的结果
团队在模拟对比中记录了四项过程指标:关键岗位峰值负载、计划变更次数、因等待发布造成的阻塞时间、成员每周跨项目切换次数。分析重点不是证明负载下降一定带来交付改善,而是检查调整是否改变了原先识别出的风险机制。
例如,若关键岗位峰值下降,但阻塞时间没有变化,可能说明真正瓶颈在审批流程,而非人手;如果切换次数下降但计划变更增加,则可能是项目优先级仍不稳定。负载数据要与过程结果一起看,才能判断行动是否有效。

6. 把工具当作共同事实来源,而不是自动决策者
在 100 人以上的组织里,资源信息分散在项目计划、工时记录、支持排班和团队日历中,统一查看往往比计算公式更难。PingCode 等项目管理平台可以帮助团队把项目、任务、负责人、计划时间和状态放在可协作的空间里;若团队已有稳定的字段和流程,可以先用这些信息形成基础视图,再逐步补充技能、固定职责和跨项目安排。
但我不会仅凭工具显示的负载颜色,就决定把某项工作分给谁。工具的数据可能遗漏临时职责、技能差异和外部依赖,负责人仍需确认计划是否真实、人员是否适配、调整是否得到相关项目认可。平台的价值是降低协作信息的分散程度,不是替代资源判断。
六、不同情况下的行动建议:按问题类型选择最小有效动作
1. 刚开始做分析:先把口径和计划入口统一
如果团队没有历史数据,不要先要求全员补录数月工时。先明确未来 4 周的任务、负责人、计划日期、工作量估算和任务状态;同步登记休假、固定支持职责和关键会议。字段不必很多,但每一个字段都要对应实际决策。
第一轮建议只覆盖一个项目组或一类关键岗位,持续观察两到四个计划周期。每周复核数据偏差来自哪里:任务被插入、估时改变、责任人调整、固定职责漏记,还是依赖未就绪。先把口径跑通,再扩大覆盖范围,通常比一次性推广全组织更稳。
2. 近期项目冲突明显:以周为单位做冲突清单
当两个项目同时争用同一成员,最有效的第一步不是要求成员自行加班,而是把冲突摆到项目负责人面前。列出冲突日期、各项任务的业务价值、最晚可完成时间、依赖关系和延后成本,再由有权限的人决定先后顺序。
若所有任务都被标记为最高优先级,资源表就不能替代优先级裁决。此时要做的不是增加更多颜色或提醒,而是明确哪些承诺可以延后、缩小范围或分阶段交付。
3. 长期有空闲但项目仍延期:检查工作流而非先加任务
如果团队表面负载偏低,交付却持续延期,我会先检查等待和返工,而不是立即填满成员时间。需求未澄清、测试环境不可用、审批积压、跨团队接口未确认,都可能让成员在任务间切换,形成“忙但不产出”的状态。
把任务拆成可执行、等待依赖、等待评审和返工等状态,观察每类工作在周期中的停留时间。若等待时间明显偏高,增加任务量只会让更多工作进入队列,无法解决交付瓶颈。
4. 关键岗位长期过载:先降低单点依赖,再讨论扩充资源
关键岗位持续超负荷时,应检查工作是否能标准化、拆分或培养备用人员。可采用结对、影子轮值、操作清单、代码评审轮换或分阶段交接等方式,降低工作对单个人的依赖。不是所有任务都能迅速替代,但把可复制部分从个人经验中拆出来,通常比等待招聘更快。
如果负载峰值来自新增需求长期高于可用容量,流程优化和技能培养仍不足以覆盖缺口,就需要进一步比较招聘、外包、延期和范围缩减的成本。关键在于拿出连续多个周期的数据,而不是用一个忙碌周证明需要增加人数。
5. 需求变化频繁:缩短承诺窗口,采用滚动计划
在探索型项目、客户需求经常变化或外部依赖不稳定的场景里,长期任务计划很容易迅速过期。与其追求数月计划的精确百分比,不如把近期承诺做细,把远期安排做成容量区间和情景假设,并明确哪些工作尚未进入正式承诺。
例如,未来两周确认人员与任务,第三至第六周估计岗位容量区间,之后仅标记关键技能和潜在冲突。这样既保留规划视野,也避免远期数字给人“已经锁定”的错误信号。
6. 多项目共享人员:设置统一的容量协调角色
当多个项目都能独立分配成员时,冲突常常不是数据看不到,而是没有人负责裁决。组织可以指定项目组合负责人、资源协调人或相关职能经理,维护跨项目优先级,并要求重大任务变更同步更新计划。
协调角色不需要替项目负责人管理每一个细节,但必须有权询问:这项工作为何优先、它会挤压什么、是否有替代方案。没有决策权限的人只能汇总冲突,无法真正解决冲突。

七、不同情况下的取舍:效率、缓冲、公平与可预测性
1. 利用率与交付可靠性之间的取舍
更高的计划利用率有时能减少短期闲置,但会压缩应对变化的空间。更大的缓冲可以提高面对突发工作的韧性,却可能让一部分容量在某个周期没有转化为可见交付。两者不是简单的好坏关系,而是对不确定性和交付承诺的不同选择。
如果工作输入稳定、任务依赖少,团队可以在更高的计划占用下运行一段时间;如果故障、客户插单或需求变更频繁,过度追求满载更可能增加延期和切换。缓冲多少应依据过去的波动和业务后果调整,不能靠一个固定比例替所有团队做决定。
2. 快速调人和保留上下文之间的取舍
把有余量的成员快速调到紧急项目,可能缓解眼前问题,但也可能打断其正在完成的工作,并产生重新熟悉代码、流程和业务背景的成本。若任务很短、接口清晰、交接容易,调配通常划算;若任务复杂且成员刚建立关键上下文,调人未必能在短期内产生净收益。
我会要求负责人把调配成本显性写出来:原任务受影响的日期、新任务的学习和交接时间、对其他成员的依赖,以及调回原项目的条件。这样比较的不是“谁有空”,而是“调过去之后组织净增加了多少可交付能力”。
3. 提高数据精度和维护成本之间的取舍
追踪到每天、每小时,可能提高局部可见性,却会增加维护负担,还可能诱导团队把注意力转向填表。粗粒度数据更容易维护,但可能错过短时冲突和工作碎片化。实际选择应由决策频率决定:如果每周需要处理岗位冲突,按周粒度可能足够;若是轮班或现场支持,可能需要按日安排。
每增加一个数据字段,我都会追问它改变了什么决策。如果一个字段长期没人使用,也无法帮助解释风险,就应考虑删去或改为按需记录。资源分析不是数据越多越好,而是让关键假设能够被检查。
4. 统一规则和团队差异之间的取舍
组织需要统一基本定义,避免一个团队把支持时间算作负载,另一个团队却当作可用时间。但各团队的工作性质不同,容量目标、缓冲方式和计划频率可以不同。强行统一所有阈值,表面上公平,实际可能掩盖岗位和业务差异。
更好的做法是统一名词、字段和复核机制,让各团队说明自己的有效容量计算方式,再由管理层比较其假设是否一致、是否有证据支持。治理的目标是可解释,而不是让每个团队使用完全相同的数字。
5. 资源数据和个人评价之间的边界
负载数据能显示某项工作是否被安排、某个周期是否拥挤,却不能独立回答个人贡献大小。复杂任务可能需要更高判断力,支持工作可能没有明确交付物,团队协作也未必能按个人工时拆分。把负载率直接作为绩效指标,容易让成员优先优化数字,而非项目结果。
在绩效、晋升或奖惩讨论中,负载数据只能作为背景证据之一,并需要结合结果质量、任务复杂度、协作贡献、职责范围和实际变更情况。对团队来说,公开分析目的和数据权限,是保持数据可信度的必要条件,不是额外的行政工作。
| 面临的选择 | 偏向方案甲 | 可能收益 | 需要承担的代价 | 适用判断 |
|---|---|---|---|---|
| 计划占用 | 提高利用率 | 短期内更少可见闲置 | 缓冲变小,异常更易传导成延期 | 输入稳定、依赖少时较可行 |
| 任务分配 | 快速调配空闲成员 | 紧急任务可能更快启动 | 上下文切换和交接可能抵消收益 | 任务边界清楚、技能可迁移时较合适 |
| 数据粒度 | 按日或小时细化 | 更容易发现短时冲突 | 维护负担和填报压力增加 | 轮班、现场支持等精细排班场景 |
| 组织标准 | 各团队完全统一 | 横向汇总简单 | 不同工作模式可能被错误套用 | 适合先统一定义,阈值需结合业务校准 |

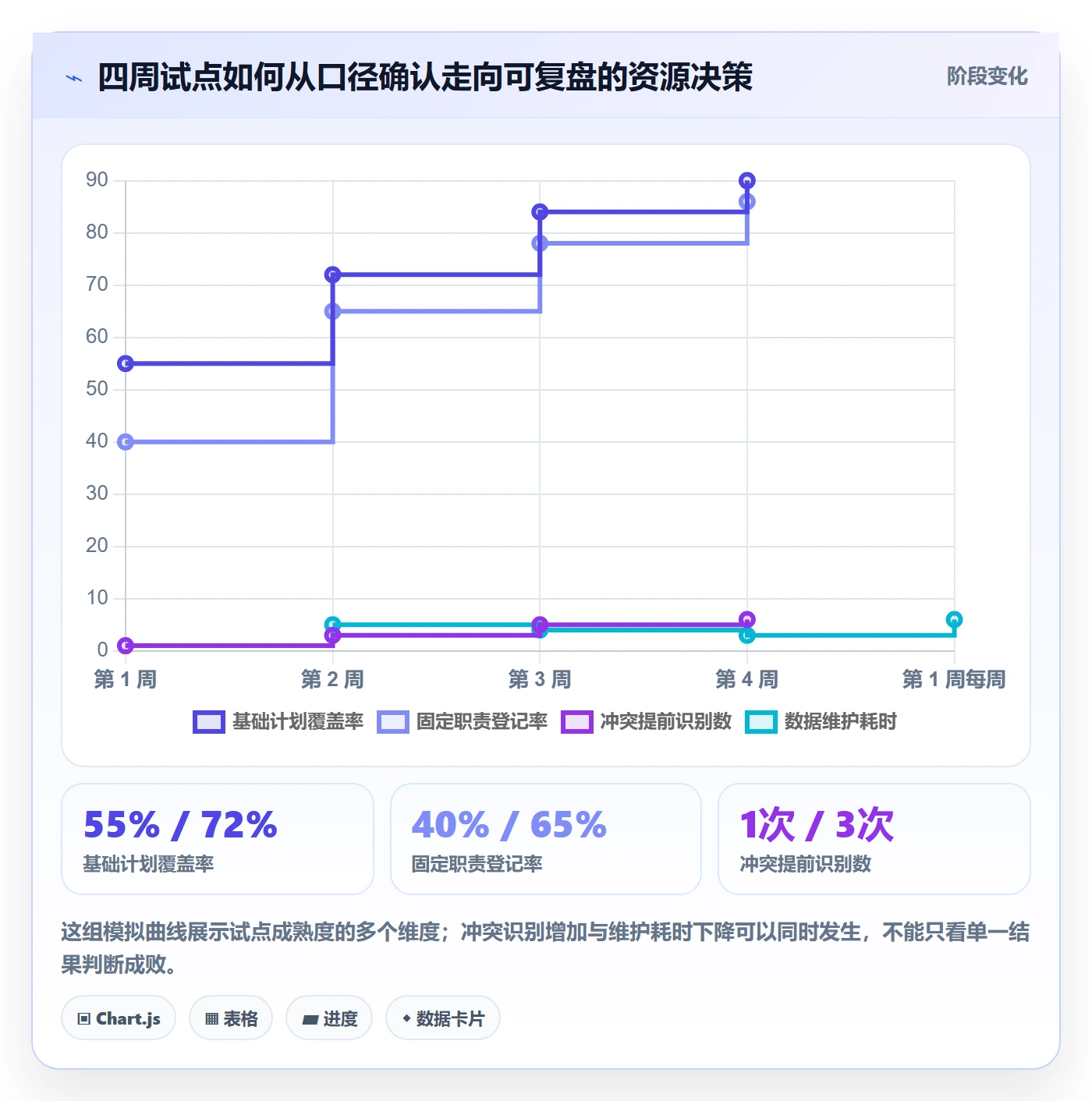

八、从 0 到 1 的落地路线:四周形成一套能复盘的机制
1. 第一周:写清定义,不急着做仪表盘
先由项目负责人、职能负责人和资源协调角色共同确认几个基础口径:观察窗口、工作量单位、固定职责如何登记、未批准需求是否计入、计划变更由谁更新。最好把定义写成一页说明,避免口头理解在团队间逐渐分化。
这一周还要确定分析的用途和边界。明确数据用来发现项目冲突与容量风险,不直接用单一负载率评价个人。规则越清楚,成员越愿意报告真实职责,后续数据越有参考价值。
2. 第二周:挑选试点,补齐最影响判断的字段
选一个同时涉及多个项目或关键技能的试点团队,整理未来 4 周计划。优先补齐任务负责人、工作量、计划时间、状态、依赖、固定职责和不可用时间。不要强迫团队追溯所有旧任务,也不要为了报表整齐新增与决策无关的字段。
试点期间要记录数据缺口:任务虽在计划中但无估算、成员承担职责未登记、项目负责人没有更新延期日期等。数据缺口本身就是管理信息,能揭示计划流程在哪里断开。
3. 第三周:召开一次以冲突为中心的复核会
复核会不必逐人念一遍负载。先看超过预警线的岗位和成员,再看可调配容量是否满足时间、技能、依赖三项条件。对每个冲突只讨论一个明确决策:保留原计划、调整日期、减少范围、改变负责人,还是增加支持。
会后记录决策依据和受影响项目。下周重新检查时,团队才能知道某次调配是解决了瓶颈,还是把风险转移到了另一个任务。没有决策记录,分析就很难形成组织记忆。
4. 第四周:复盘误差,决定是否扩展
四周后比较预测与实际:哪些任务按计划完成,哪些任务因职责漏记或依赖延迟而偏离,负载预警是否过多或过少,团队维护数据花了多少时间。重点不是证明第一版准确,而是识别下一版应该修正的假设。
如果试点能够提前发现冲突,且成员愿意维护关键字段,就可以扩大到相邻项目组。如果数据仍然频繁失真,先修流程和口径,不要用更复杂的工具掩盖基础问题。扩展范围之前,先确认这套机制确实改变了决策。
5. 建议持续跟踪的指标组合
资源负载分析需要一组相互补充的指标,而不是一个“利用率总分”。我建议从以下指标中选择少量与业务目标相关的项目,定期复核其定义和数据质量。
- 计划负载率:观察已承诺工作占有效容量的比例,用于发现安排压力,不用于单独评价个人。
- 关键岗位峰值负载:识别平均值掩盖的岗位瓶颈。
- 计划变更率:观察一个周期内任务日期、负责人或范围的变化程度。
- 阻塞等待时间:判断问题来自容量不足还是依赖、审批和评审流程。
- 跨项目切换次数:观察成员被多少项目打断,以及碎片化是否在上升。
- 承诺兑现率:观察计划是否稳定兑现,并与工作复杂度和变更原因一起解释。
- 容量数据维护成本:计算团队为维护视图投入的时间,判断治理方式是否过重。
这组指标并非越多越好。试点阶段选三到五项即可,先确认数据可以稳定采集、管理者能据此行动,再考虑扩大指标范围。

九、结尾:把空闲资源分析成组织的决策能力
1. 真正要管理的不是“闲着的人”,而是兑现条件
空闲资源分析最容易走偏的地方,是把人当成可以随时移动的容量单位。现实中的可用能力受技能、时间窗口、工作依赖、任务连续性和上下文切换影响。成员看起来有空,可能只是任务尚未登记;成员看起来很忙,也可能大部分时间都在等待。
所以我更关注一个问题:这段容量在什么条件下,能够变成可靠交付?如果条件不满足,就把缺口说清楚;如果条件满足,再讨论如何安排。这种判断比单纯提高利用率更接近资源管理的本质。
2. 下一步从一支团队、四周计划和三项决策开始
如果你准备从零启动,可以先做三件事:选一支存在跨项目协作或关键岗位风险的团队;整理未来四周的任务、职责和不可用时间;每周只处理最影响交付的三项冲突,并记录决策及结果。
等团队能稳定回答“谁在什么时候有可用容量、这种容量为何可用、调配之后会挤压什么”,再扩大范围、自动化提醒或引入更复杂的预测。资源负载从 0 到 1,不是把每个人的日历填满,而是让组织在承诺之前看见真实限制,在调整之后知道代价。
常见问题解答(FAQ)
1. 怎么判断项目成员是真正空闲,还是只是任务数据没有录全?
我在看团队负载时,经常发现有人本周没有挂任务,但本人说手头并不轻松。我该先相信工时数据,还是先相信成员反馈?
不要把“任务列表为空”直接等同于“有空”。先核对未来一至两周的任务、会议、支持值班、评审和跨项目工作,再与成员确认未登记事项。可以用一个简单的核验表:计划任务、临时支持、会议与管理、实际可投入时间。比如一名成员本周标称可用40小时,扣除固定会议6小时、值班8小时和已排任务20小时,理论余量是6小时;
如果临时支持通常还占4小时,就不能把他按16小时空闲来分配。判断依据应是可验证的工作记录与短周期沟通,而不是单一的任务数量。
2. 项目资源负载应该怎么计算,才能避免把忙碌程度看错?
我想给团队做负载分析,但有人按任务数统计,有人按工时统计,结果完全不一致。我应该用什么口径,才能让数据真的能指导排期?
优先按成员、按周统计预计投入工时,并明确可用工时的口径:工作日工时减去休假、固定会议、值班等不可分配时间。负载率可用“已承诺工时÷可分配工时”计算;例如一周可分配32小时、已承诺24小时,负载率为75%。任务数只能作为辅助,因为一个两小时的小任务和一个三天的交付不能等权看待。
建议同时展示预计工时和实际工时,连续观察至少三至四周;若估算总是偏低,就先校准估时和工作记录,不要急着把差异解释成成员效率问题。
3. 发现有人负载偏低后,怎样把空闲资源匹配到新项目?
我团队里有成员连续几周看起来负载不高,但新项目负责人仍然优先找熟悉的人加班。我担心直接把任务塞给空闲成员会拖慢交付,怎样判断是否适合调配?
先匹配技能、业务背景、可投入时段和任务风险,再看负载率。可把候选任务拆成明确交付物,确认成员是否具备必要技能,以及交接成本是否小于收益。举例来说,某成员未来两周每周有8小时余量,如果新任务需要每周6小时、技能相符且不依赖大量上下文,安排试做一个小任务通常比一次性转交整块模块稳妥。
对高风险或强依赖业务知识的工作,应先安排结对、文档交接或影子参与。调配后复查实际耗时、返工和原项目进度;若交接成本过高,账面空闲并不代表可立即利用。
4. 从零开始做项目成员负载分析,第一步该收集哪些数据?
我所在团队以前没有统一记录工时和资源计划,现在要开始做分析,但担心一上来就要求大家填很多字段,最后没人维护。最小可行的数据集应该是什么,多久复盘一次?
先从能支撑排期的最小数据集开始:成员、所属项目、任务、预计投入、计划起止时间、实际投入,以及休假或值班等不可分配时间。先选一个团队试运行两到四周,每周由负责人核对计划变化和临时工作,不必追求分钟级记录;以半天或小时为粒度通常更容易坚持。
复盘时重点看三件事:计划与实际偏差、连续高负载或低负载的人、临时工作是否被系统性漏记。只有当数据稳定、团队认可其用途后,再增加技能标签或跨项目依赖等字段。数据收集的目标是改善分配和预测,不是用单一数字给个人排名。
核心关键词
文章包含AI辅助创作:空闲资源怎么做?项目成员数据分析:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556876
读者评论
我们团队以前按任务数量判断谁有空,后来发现支持、评审和临时答疑占了不少时间。现在更关注连续可用时段,但这类数据需要成员持续维护,落地成本比想象中高。
文中把计划工时、实际投入和等待时间分开看很有必要。不过实际项目里,很多人不会及时记录零碎沟通,负载结果仍可能偏低,最好结合会议、工单等记录交叉验证。
我比较认同不把100%负载当目标。实践中真正难的是确定缓冲比例,不同团队和项目阶段差异很大,不能直接套用固定数值,建议根据延期、加班和返工数据定期调整。
