空闲资源流程与规范:项目成员资源负载效率提升关键指标

项目成员表上显示“本周可用 40 小时”,不等于团队真的多出了一名可立即投入的员工:这 40 小时可能被跨项目会议、线上故障响应、知识交接和临时审批切成许多碎片。空闲资源流程的关键,不是把每个人排满,而是把可用时间识别准确、把需求匹配合理、把投入效果复盘清楚。本文将从资源口径、流程规范、负载指标和场景取舍出发,说明怎样让空闲资源从“表格里的剩余工时”变成可管理、可验证的组织能力。

一、核心结论:管理空闲资源,先管可用性,再管利用率

1. 空闲不等于闲置,更不等于可立即接单

我判断一段资源是否可用,至少要看四件事:时间是否连续、技能是否匹配、负责人是否允许调配、投入后是否会破坏原项目承诺。只看工时余额,很容易把“日历上没有会议”误判为“能承担新任务”。

因此,空闲资源更适合定义为:在明确时间窗口内,扣除既有承诺、必要协作、休假和风险缓冲后,经过技能与权限确认,可以重新分配的工作容量。这个定义把“有空”与“可用”分开,也能避免团队为了提高利用率而把每个人排到没有恢复空间。

2. 管理目标不是把利用率推到最高

我不会把 100% 负载当作效率目标。项目工作通常存在需求变更、线上问题、评审等待和跨团队依赖。若计划容量没有缓冲,这些正常波动就会变成加班、延期和频繁换人。管理者真正要优化的是承诺兑现、交付流动和资源匹配,而不是让排期看起来没有空白。

建议把资源效率拆成三层:输入层看可用容量是否可信;过程层看调配是否及时、匹配是否成功;结果层看交付质量、周期和返工是否改善。只有结果变好,负载率上升才有意义。

管理问题 容易误用的做法 更可靠的判断
谁有空 看任务工时之和是否低于周工时 看扣除承诺、协作和缓冲后的连续可用窗口
该不该调配 哪个人空得最多就给哪个人 比较技能、上下文成本、权限与交付期限
是否有效 只看资源利用率是否上升 同时看交付周期、质量、延期和返工
是否长期可持续 持续压缩空闲时间 观察负载波动、加班、休假和关键人依赖

图表中的示意基准用于解释指标之间的制约关系,不代表行业调查结果。企业应先用自己的历史数据建立基线,再判断调配是否带来有效改善。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

3. 先设护栏,再谈优化

我建议在流程启动前设三条护栏:第一,调配不能绕过项目负责人和人员主管的确认;第二,未确认技能与上下文成本前,不把人力缺口直接转成个人任务;第三,任何利用率目标都必须和质量、延期、加班等指标一起看。

对管理者来说,最有用的起点不是问“谁还没排满”,而是问“未来两到四周,哪些已确认的容量能够承担什么类型的工作,调配需要什么条件”。这个问题会把关注点从个人是否忙碌转向组织如何兑现承诺。

二、背景与真实场景:为什么资源表上的空闲常常不能直接使用

1. 资源缺口和空闲容量可能同时存在

一个常见场景是:产品团队缺一名熟悉某业务模块的工程师,另一个团队有成员下周计划负载只有 60%。表面看似可以直接调人,实际却可能存在技术栈不符、权限未开通、交付窗口错位或业务知识需要两周交接等问题。若忽略这些成本,调配产生的不是新增产能,而是把等待从一个团队搬到另一个团队。

相反,同一组织也可能同时出现“有人空闲”和“关键岗位过载”。这并不矛盾。资源的可替代性有限:某个岗位有剩余工时,不能自动填补另一个岗位的稀缺能力。资源管理必须按角色、技能、成熟度和时间窗口分层,而不能只按人数汇总。

2. 大型组织的空闲资源更容易被切碎

在 100 人以上的组织里,项目通常跨越多个团队、职能和汇报关系。一个成员可能同时参与项目交付、技术评审、客户问题、招聘面试和内部治理。若各团队分别维护自己的排期,局部看似合理的安排叠加起来,往往会超过个人实际容量。

以 PingCode 作为项目协作场景举例:中大型组织可以把需求、任务、负责人、计划周期和状态放在同一协作链路中讨论,再由资源责任人确认可调配窗口。这里的重点不是假定某个平台自动解决了资源管理,而是明确工具需要承载什么信息、哪些决策仍需管理者负责。具体能力应以实际版本和配置为准。

3. 资源数据有时差,排期数据有噪声

如果成员每周只在月底补录工时,管理者看到的不是当前负载,而是延迟后的记录。若任务没有拆分到可判断的粒度,计划工时也可能只是粗略估算。工时数据并非天然真实,必须结合更新时间、任务状态、休假、会议负担和负责人确认来理解。

在实践中,我会把“数据新鲜度”作为资源判断的前置条件。例如,未来两周的安排已经超过一周未更新,就不直接据此批准跨项目调配;先让责任人确认承诺、风险和时间窗,再决定是否可用。这样做看似多了一步,却比临时撤回任务的代价低得多。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

4. 先定义容量口径,跨团队协作才有共同语言

我通常把周容量定义为“可用于计划工作的净工时”,而不是合同工时或日历工时。举例来说,标准工作周为 40 小时,某成员预计投入固定运营支持 6 小时、例会与评审 5 小时、休假 8 小时,那么本周计划容量为 21 小时;还要根据岗位职责判断是否需要保留应急缓冲。

重要的是口径固定且可解释。不同职能不一定适合用同一净工时算法:一线支持岗位可能需要按值班覆盖率看容量,设计岗位可能需计入评审和探索时间,管理岗位则不应把所有可支配时间都当作项目产能。

三、常见误区:看似提升利用率,实际放大交付风险

1. 把低负载直接等同于低绩效

某一周负载较低,可能是项目处于等待阶段,也可能是成员正在处理高不确定性探索任务、完成知识沉淀或等待外部依赖。短期负载不能代表个人贡献,更不能直接作为绩效结论。若团队因此惩罚诚实更新容量,成员就会倾向于把任务估满、隐藏等待,最终让资源数据失去用途。

我会先识别低负载的原因,再判断是否需要调配:是需求不足、项目延期、技能错配、审批等待,还是计划没有及时更新。只有原因明确,管理动作才有针对性。把所有低负载都转成“多接任务”,可能掩盖上游决策或流程问题。

2. 把利用率当成个人 KPI

利用率适合用于容量规划和趋势观察,不适合脱离岗位和结果,直接变成个人排名。若每个人都被要求达到固定高比例,成员可能会把任务拆得更碎、把协作时间记到项目、避免帮助他人,甚至推迟休假。指标一旦成为奖惩目标,就会改变数据生成方式。

我更愿意把利用率放在团队和角色层面观察,并用交付结果做约束。对个人的反馈应关注承诺质量、协作贡献、技能发展和结果,而不是只看工时填满程度。

3. 只用工时均值,不看负载分布

一个团队平均负载 80%,可能意味着所有人都在 80%,也可能意味着一半人负载 50%、另一半人负载 110%。均值会掩盖关键岗位过载和技能供给失衡。资源管理更应关注分布、峰值、波动以及连续过载持续时间。

尤其要识别关键角色的集中风险:如果某个模块只有一名成员能够处理,团队即使整体有空闲,也不能据此认定交付安全。此时优先动作可能是知识转移、结对、文档化或降低依赖,而不是继续向该成员增加任务。

4. 看到空档就立即塞入新项目

空档有价值。它可以吸收需求波动、修复缺陷、支持同事、完成培训,也可以避免计划每次变动都转化成加班。若把每个空白都填上,团队会失去缓冲,排期表短期更漂亮,实际交付却更脆弱。

我会把空闲区分为“可调配窗口”和“保护性缓冲”。前者经过确认后可以安排工作;后者用于应对不确定性,不应被日常需求随意占用。缓冲比例需要按项目风险、历史波动和依赖数量调整,而不是统一规定。

5. 把跨团队借调当成零成本动作

成员从一个项目切换到另一个项目,需要理解背景、建立沟通关系、获取权限并熟悉工作方式。这个上下文切换成本不会总是出现在工时表里,但会体现在首周产出偏低、问题反复确认和原项目交接负担上。

在短期需求上,跨团队调配可以快速补位;在长期需求上,频繁借调可能让两个团队都失去稳定性。评估时应把交接时间、熟悉周期、管理协调成本和原团队风险纳入比较,而不是只比较空闲小时与需求小时。

误区 短期表象 潜在后果 替代判断
负载低就是绩效差 任务很快被填满 隐性工作和等待原因被掩盖 先识别低负载成因,再决定调配或改善流程
利用率越高越好 计划看起来饱和 应急能力下降,延期和加班增加 联合观察交付、质量与负载波动
按团队均值判断 资源报表简洁 关键岗位过载被平均数遮蔽 按角色、技能和个人分布拆解
有空就立刻借调 需求似乎有人接手 交接损耗、上下文切换和原项目风险上升 比较净新增产出与总切换成本

四、专业判断逻辑:从发现到调配,建立可复用的流程

1. 统一容量、负载和可调配资源的定义

流程的第一步不是采购工具,而是统一词汇。建议至少定义以下概念:计划容量、已承诺负载、实际投入、保护性缓冲和可调配容量。每个概念应写清计算周期、排除项、数据责任人和更新时间。

例如,已承诺负载可以按任务计划工时与容量的比例计算;可调配容量则应在确认任务承诺、休假、固定支持和技能匹配后计算。不要让不同部门一个按日历时间、一个按估算工时、另一个按项目百分比报数,然后把结果放进同一张仪表板比较。

指标 建议口径 主要用途 使用限制
计划负载率 已确认计划工时 ÷ 净计划容量 识别排期压力和容量余量 依赖计划数据及时、任务估算一致
实际投入率 实际记录的项目投入 ÷ 净计划容量 观察计划与实际偏差 不宜单独用于个人绩效评价
容量预测误差 实际可用容量与预测容量差值 ÷ 预测容量 改善滚动预测 需说明休假、突发事件等特殊原因
技能匹配率 符合任务必要技能的候选容量 ÷ 候选总容量 判断资源供给是否真正可用 技能标签必须有等级或证据支撑
调配兑现率 按约定到岗并完成交接的调配次数 ÷ 已批准调配次数 检验流程执行可靠性 不等于调配后的业务成功率

2. 按固定节奏发现窗口,而不是临时找人

资源盘点需要节奏。常见做法是每周滚动查看未来两到六周的容量,每月复核中长期需求。周节奏适合处理短期缺口和项目变更;月节奏适合识别技能供需、招聘需求和长期过载。高变动业务可以缩短更新周期,但不必要求所有成员每天填报。

盘点的输入包括:当前项目承诺、任务预计完成时间、休假和轮值安排、固定运营支持、关键依赖及岗位技能。所有数据都应标注“最后确认时间”,否则一张看似完整的资源表可能只是过期信息的集合。

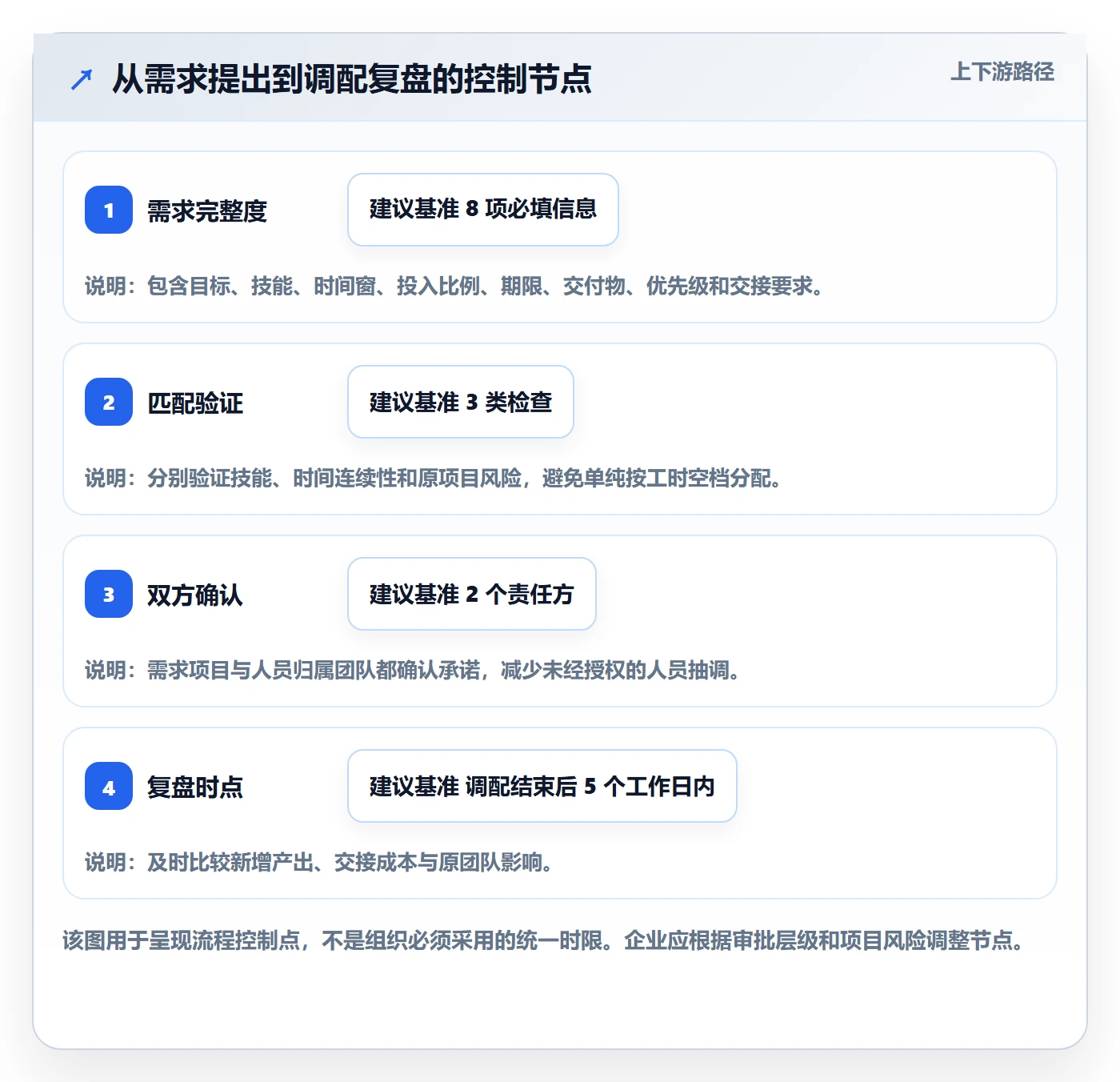

3. 把调配请求写成决策单,而不是一句“借个人”

一个可评估的调配请求,至少应说明工作目标、所需技能、投入窗口、预期投入比例、期限、交付物、优先级、交接要求和失败影响。这样资源负责人才能判断请求是否值得占用容量,成员也知道什么叫完成。

我会要求需求方明确:这个工作必须由某个专业角色完成,还是可以通过缩小范围、调整期限、自动化或外包解决?如果需求描述只有“人手紧张”,管理者无法比较增加人力与改变交付范围哪种成本更低。

4. 通过筛选、评估和确认完成匹配

匹配不应只按空闲工时排序。一个实用的判断顺序是:先确认必要技能和权限,再确认可用时间是否连续,之后评估上下文切换成本与原项目风险,最后比较投入成本和预期价值。

若多个候选人都能完成任务,可以优先考虑对原项目扰动较小、学习收益较高或可以形成备份能力的人选;若只有一人具备关键技能,则应把单点风险直接呈现,而非用高负载之外的表面空档掩盖问题。

5. 明确审批责任和回退机制

资源调配通常影响两个交付承诺:接收方的新增工作和原团队的减少供给。审批不能只由需求方做。建议由项目责任人确认优先级和范围,由人员主管确认人员窗口与发展安排,必要时由组合负责人处理项目之间的优先级冲突。

调配还应预先约定回退条件,例如原项目出现重大风险、目标工作被取消、技能匹配验证失败或投入超过约定上限。没有回退机制的临时借调,容易从“短期支持”变成无限期责任漂移。

6. 复盘新增产出,而不只核对投入工时

调配结束后,复盘应回答三个问题:新增工作是否按预期完成?原团队是否因此受损?交接和切换成本是否低于预期收益?若只核对“投入了多少小时”,就无法判断这次调配是否值得复用。

我建议把复盘结论沉淀为可用的组织知识:哪些技能可以跨团队快速调配,哪些需要较长熟悉周期,哪些任务适合短期支援,哪些工作必须保持稳定专人负责。这些信息会比单次利用率数字更能改善下一轮决策。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

7. 用工具保持同一事实源,但把判断留给责任人

项目管理平台可以帮助组织集中维护需求、任务、负责人、计划日期、状态和依赖关系。以 PingCode 场景为例,团队可以围绕项目工作项和协作记录,形成资源讨论所需的上下文;若组织需要更细的资源计划,还应确认现有配置能否支持对应字段、视图和权限,不能仅凭工具名称推断产品功能。

工具的价值在于减少重复抄录和信息差,不是替代优先级判断。任何自动汇总都应回答数据来自哪里、何时更新、谁负责纠错。若关键数据依赖成员逐项手动维护,却没有更新规则和决策反馈,仪表板越漂亮,管理者越容易误信。

五、案例与数据观察:一次模拟调配如何避免“把人借出去就算解决”

1. 场景设定:需求相同,候选人不同

下面是一个情景模拟,不代表某家企业的真实经营数据。某产品组织需要在四周内完成一项内部数据迁移任务,预计需要 80 小时投入。资源盘点发现,甲团队有一名成员未来四周名义空闲 100 小时,乙团队有两名成员分别可释放 48 小时和 42 小时。

若只看空闲工时,甲团队成员似乎最合适。但进一步核查后发现,该成员缺少目标系统权限,且原团队仍需要其处理不定期线上支持。乙团队两名成员掌握相关数据流程,其中一人可负责迁移脚本,另一人可做校验和文档整理。看似候选人更多,实际组合风险反而更低。

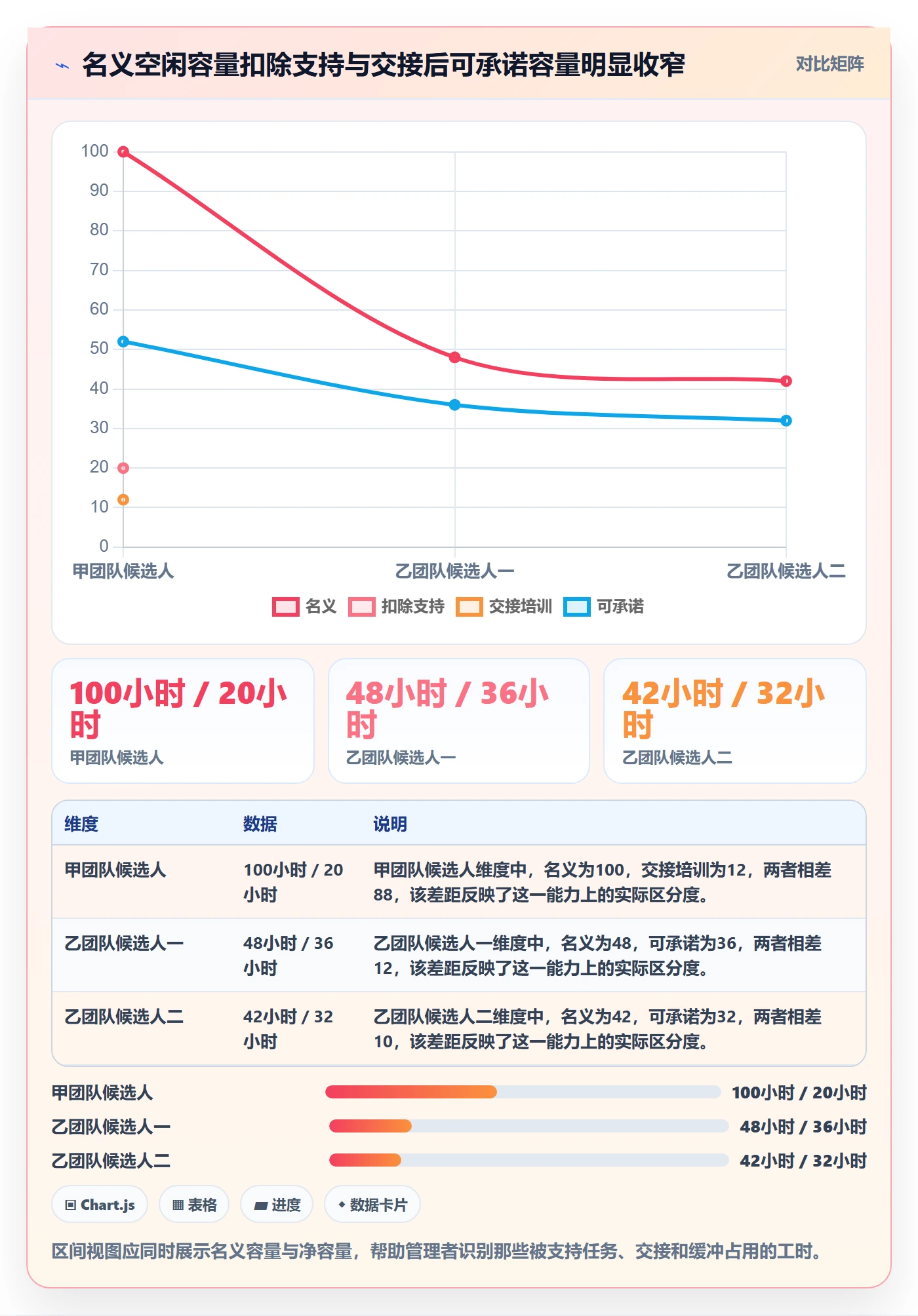

2. 先算净容量,再算切换成本

甲团队成员的 100 小时名义空闲中,预计有 20 小时用于线上支持,12 小时用于权限申请、培训和交接,另需保留 16 小时应急缓冲。经主管确认后,真正可承诺的容量约为 52 小时,还不足以独立承担任务。

乙团队两名成员分别可确认 36 小时和 32 小时,合计 68 小时。剩余需求并非立即再借一人,而是先检查 80 小时估算是否包含重复校验、是否能通过脚本复用减少工作量,以及任务是否可以分两批交付。这个步骤把“缺 12 小时”变成了可以讨论的范围问题。

候选方案 名义容量 扣除支持与切换后容量 主要风险 判断
甲团队单人投入 100 小时 约 52 小时 权限未就绪、承担线上支持、任务覆盖不足 不宜作为唯一交付方案
乙团队两人组合 90 小时 约 68 小时 需要明确脚本与校验的接口 技能匹配较好,可拆分交付
缩减范围后组合执行 不适用 预计需 64 小时 部分低优先级数据延后处理 在期限刚性时更稳妥

3. 把“资源缺口”转成方案比较

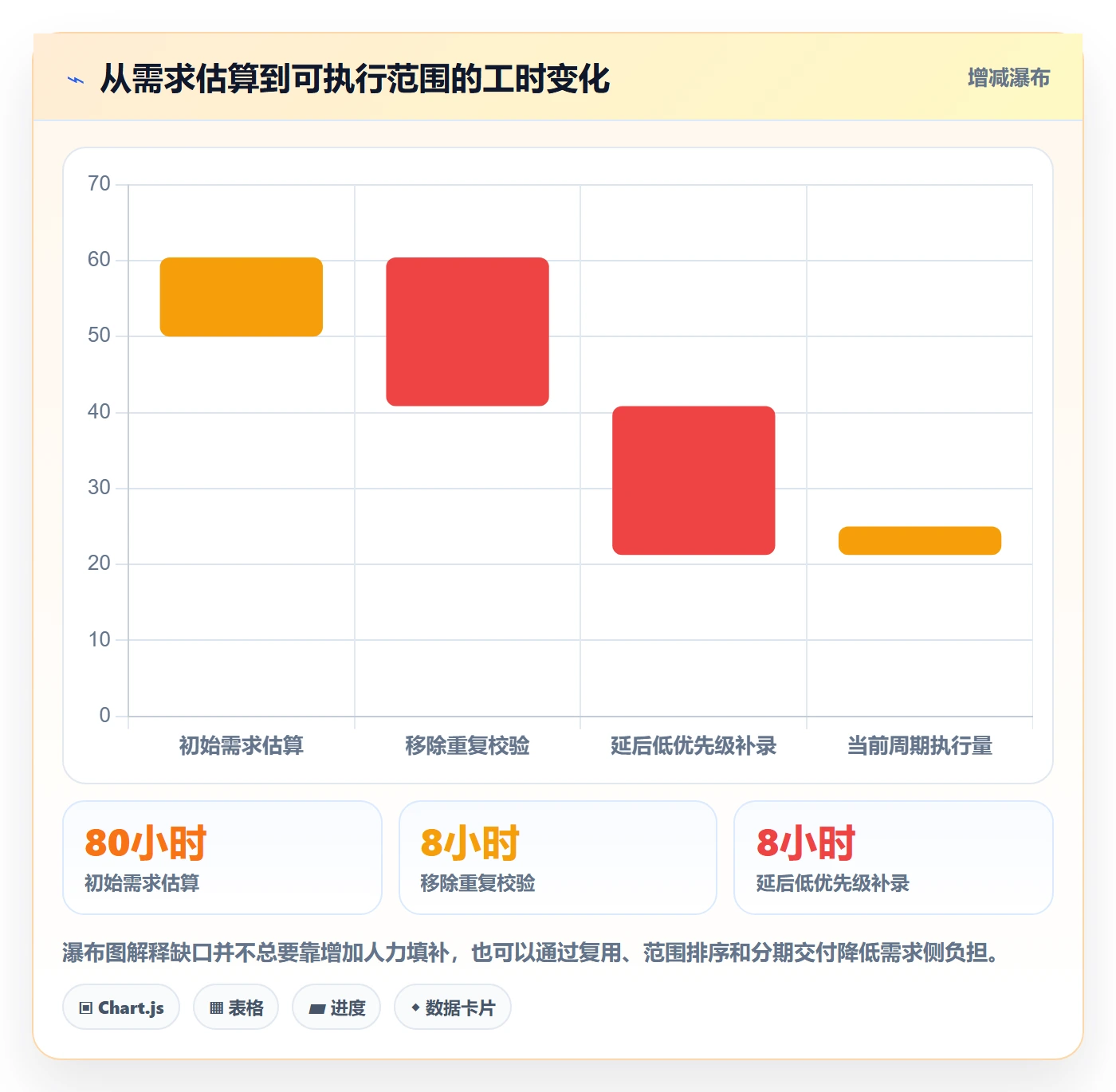

团队进一步把工作拆成三个交付包:迁移脚本、结果校验、低优先级数据补录。脚本和核心校验必须在本周期完成,补录可以进入下一个周期。通过范围拆分,预计工作量从 80 小时降至 64 小时,乙团队的可确认容量可以覆盖核心任务,甲团队成员只在权限准备完成后提供一次评审支持。

这类决策的关键不是谁的利用率会上升,而是把新增工作变成可交付承诺,同时避免把关键知识集中在临时借来的成员身上。对组织而言,技能评审和文档沉淀也是本次投入的收益,不应被忽略。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

4. 用结果指标判断调配是否值得

本例的建议复盘指标包括:核心交付是否按期完成、实际投入是否超出 64 小时预估、数据校验缺陷数、原团队线上支持响应是否受影响,以及任务结束后是否留下可复用脚本和操作文档。这些指标比单独比较成员调配前后的负载率更有解释力。

假设复盘发现脚本工作按期完成,但校验缺陷较多,问题未必出在资源不足,也可能是验收标准不清或校验工作被过度压缩。若原团队支持响应延迟,则下一轮应调整借调比例或安排替补。复盘要能触发具体改动,而不是只生成一份“完成情况良好”的总结。

5. 数据来源和解释边界

企业内部分析建议优先使用项目计划与状态记录、工时或容量确认记录、休假和轮值安排、缺陷与返工记录,以及调配审批信息。每项指标都应标注统计周期、团队范围、任务类型和异常排除规则。

本文中的容量和工时数字均为情景模拟,目的是说明计算逻辑。它们不构成行业基准,也不能直接用于绩效评估。组织建立基线时,最好先观察至少数个计划周期,区分不同职能与任务类型,并记录口径变更。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

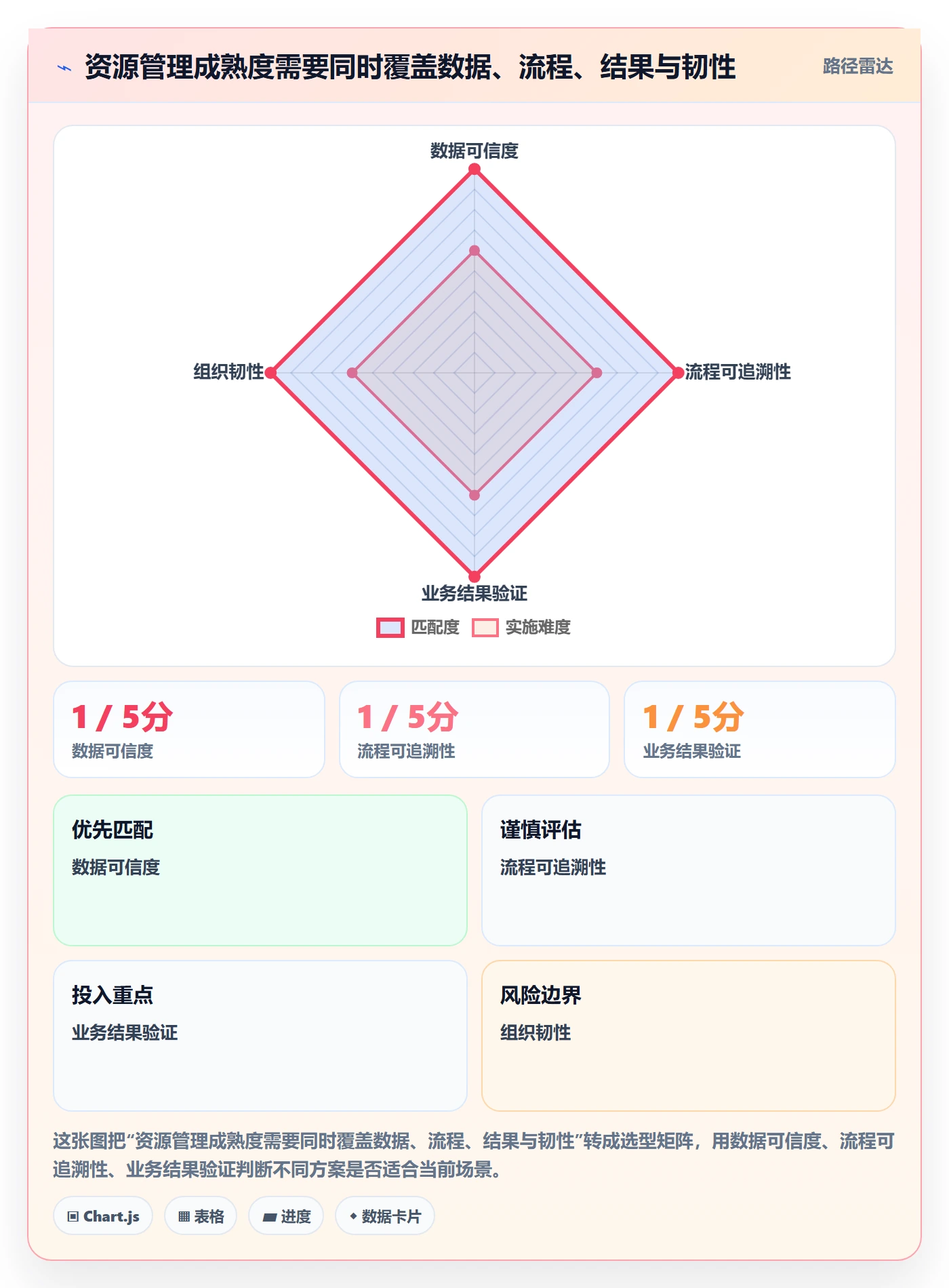

六、关键指标体系:用一组指标识别效率、风险与可持续性

1. 输入指标:确认资源数据是否可信

第一组指标用于判断资源盘点质量。计划容量确认率可以统计按时完成容量确认的人数占比;数据更新时间反映资源信息是否仍然有效;预测误差则比较计划可用容量和实际变化。若输入数据不可信,后续负载率再精确也只是精确地算错。

建议把数据可信度与数据责任人绑定:成员确认休假、固定支持和任务投入;项目负责人确认承诺与优先级;人员主管确认可调配窗口。更新频率应与业务变化匹配,避免每天填报却无人使用,也避免数周不更新却依赖其做重要决策。

2. 过程指标:检查流程是否真正运转

第二组指标看需求流转效率,包括需求信息完整率、资源匹配耗时、审批等待时间、调配兑现率和交接完成率。若匹配耗时很长,可能是技能目录不清,也可能是项目优先级没有明确的决策人;单纯要求管理员加快处理,不一定解决根因。

也要区分“找到候选人”与“候选人完成到岗”。如果审批通过后经常因原项目冲突而撤回,说明前期容量确认或责任边界存在问题。过程指标最好按阶段拆分,这样才能发现瓶颈发生在需求描述、候选筛选、审批还是交接。

3. 结果指标:检验资源调配是否创造净收益

结果指标应围绕业务价值设置,例如关键里程碑按期率、交付周期、缺陷与返工、需求等待时间、项目延期天数,以及调配后原团队的交付变化。调配有效的含义不是“接收团队多了一双手”,而是组织整体产出在考虑切换成本后有所改善。

必要时计算净新增产出:新增工作完成价值,减去交接、培训、原团队损失和返工成本。精确的货币化估算并非总能做到,但至少应列出这些成本项,避免只计算接收团队得到的工时。

4. 可持续指标:防止短期效率透支团队

可持续性指标包括连续高负载周数、加班趋势、休假推迟、关键岗位单点依赖和人员切换频率。它们不一定能直接说明某次调配是否成功,却能帮助判断当前资源模型是否靠透支维持。

如果负载率持续很高,同时加班和延期也在上升,问题通常不只是“还缺几个小时”,而可能涉及需求优先级过多、估算偏差、流程等待或技能供给不足。此时补人、减范围、调整期限和改进流程需要并行比较。

指标层级 建议观察项 频率 看到异常后的追问
输入可信度 容量确认率、信息更新时间、预测误差 每周或按周期 数据过期还是计划变更未同步?
流程效率 匹配耗时、审批等待、交接完成率 每次调配复盘 瓶颈发生在需求、审批还是交接?
业务结果 按期率、周期、返工、延期天数 每个交付周期 新增产出是否抵消了切换成本?
组织韧性 连续高负载、加班、单点依赖、切换频次 月度或季度 团队是在稳定交付还是透支缓冲?

空闲资源流程与规范:项目成员资源负载效率提升关键指标

5. 设定阈值时,先看历史分布再决定目标

我不建议直接复制一个统一的负载率目标。企业应先按岗位和任务类型查看历史分布,观察负载与延期、返工、加班之间的关系,再设预警区间。若某岗位工作高度可预测,可承受较紧凑的安排;若任务高度依赖外部团队,就需要更大的缓冲。

预警阈值的作用是触发讨论,不是自动判定谁表现不佳。例如连续数周超过团队设定上限,可以触发重新排序、减少并行项目或配置替补。低于下限则先核查需求是否延迟、数据是否漏记、成员是否承担不可见工作,再决定是否调配。

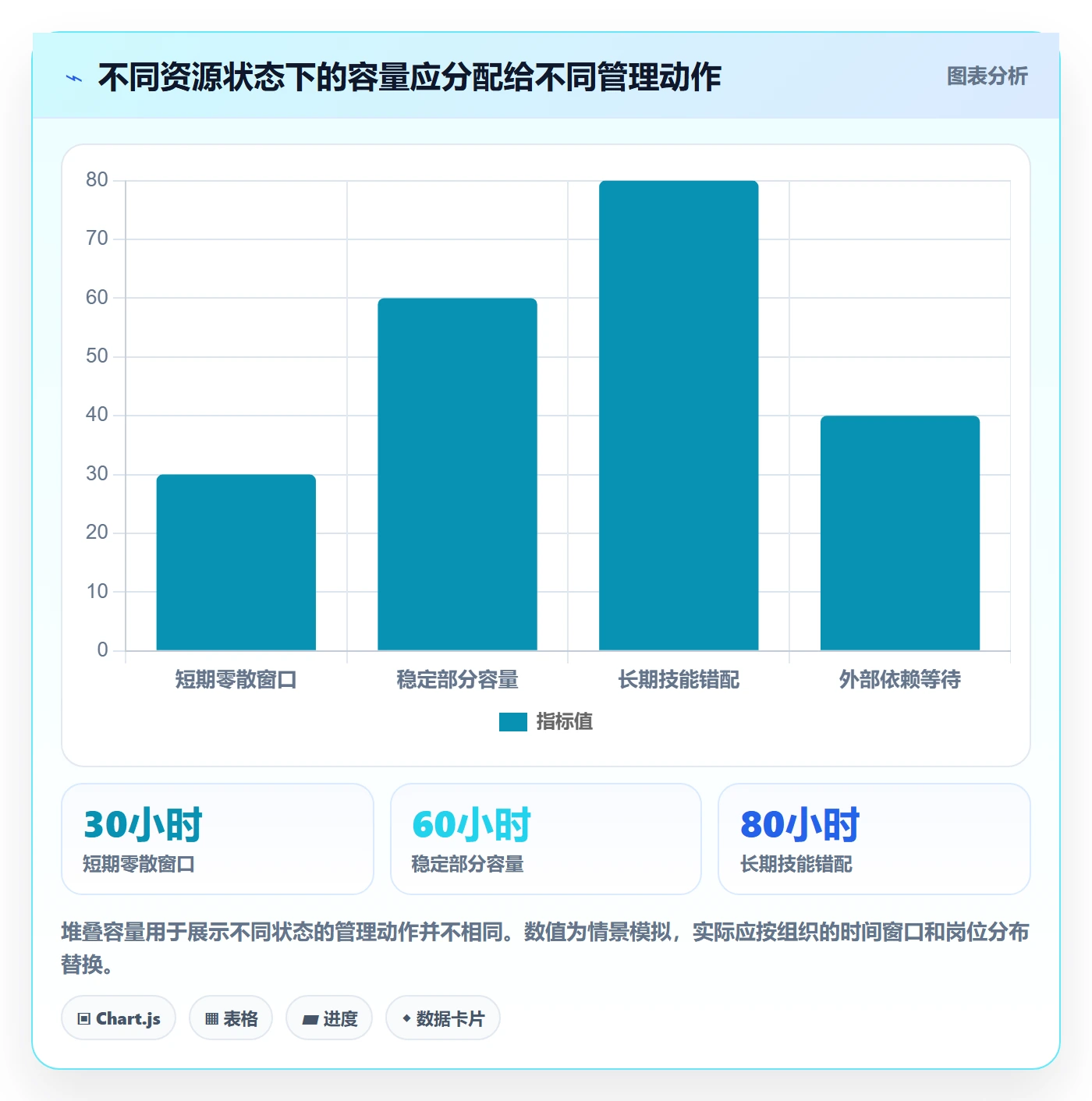

七、按不同情况采取行动:同一个空档不该只有一种处理方式

1. 只有一到两周的短期空闲

短窗口适合处理边界明确、依赖少、启动成本低的工作,例如缺陷修复、测试补齐、文档整理、代码评审或小型自动化。安排时应明确交付边界,避免成员刚完成环境熟悉,任务窗口就结束。

如果工作需要长时间理解业务背景,短期借调可能得不偿失。可以改为结对支持、一次性评审或知识咨询,不必把成员整体转入另一个项目。

2. 未来数周存在稳定的部分容量

如果成员未来四到八周能稳定释放一定比例的时间,可以安排有限并行任务,但需要指定主责项目和投入上限。建议把固定支持、会议和其他承诺先放入计划,再按周检查实际占用是否偏离。

部分容量适合持续性较弱、可拆分的任务;不适合强依赖连续专注、需要快速响应的关键交付。任务拆分时,应确认接口和验收条件,否则成员会在两个团队之间反复等待信息。

3. 空闲时间较长,但技能与当前需求不匹配

长期空闲如果来自技能错配,临时塞入低价值工作并不能解决组织问题。应判断需求缺口是短期还是结构性:若只是少数项目暂时缺人,可安排训练与结对;若长期缺少某类能力,则需要考虑招聘、内部转岗、专业培养或调整项目组合。

培养投入需要设置明确产出,例如完成某类任务的独立交付能力、建立可复用文档或通过评审。只把“培训中”当作资源安排,可能让团队既看不见学习效果,也无法预测何时能形成可用产能。

4. 团队整体过载且交付风险上升

当团队长期过载,优先动作不应是把零散空闲不断填进项目,而是审视需求优先级、并行项目数量和交付范围。若每个项目都被定义为最高优先级,资源匹配再精细也无法消除容量约束。

我会让决策人明确选择:延期哪项工作、减少哪些范围、接受什么风险,或追加什么资源。资源管理的价值之一,就是把隐性冲突呈现出来,让组织做真正的优先级取舍,而非把冲突转嫁给成员加班。

5. 空闲主要来自外部依赖等待

如果成员的空档是因为需求审批、环境准备或第三方反馈延迟,应记录等待原因和可恢复时间,不要立即把人永久调走。临时支援可以安排,但需要设置召回条件,避免原任务恢复时找不到熟悉工作的人。

等待时间若反复发生,应分析依赖流程和提前准备机制。否则组织会持续把人员“借来借去”,却没有降低等待本身,切换成本逐渐成为新的浪费。

6. 关键岗位只有单人具备能力

关键岗位出现空闲,不代表可以把该成员全部借出。单点技能更适合安排备份培养、结对交付和知识沉淀。短期看,这些活动可能不如直接接项目显得忙碌;长期看,它们能降低未来排期受个人请假或离职影响的概率。

若业务期限迫近且没有替代方案,可以短期集中投入,但必须明确风险接受人、知识交接范围和退出时间。否则“临时依赖”会演变为永久单点。

空闲资源流程与规范:项目成员资源负载效率提升关键指标

八、不同方案的取舍:借调、缓冲、培养与增员各有边界

1. 短期借调:响应快,但不保证净产出高

短期借调适合任务期限明确、技能通用、交接成本可控的情况。它能够利用组织内部暂时空档,减少需求方等待,也能让成员接触新的业务问题。

它的代价是切换成本和原项目扰动。若借调周期短于成员熟悉业务所需时间,或任务需要持续维护,借调往往只解决了排期表上的缺人,没有解决交付能力不足。

2. 保留缓冲:牺牲部分账面利用率,换取响应能力

保留缓冲适合需求波动大、线上支持多、跨团队依赖复杂的团队。缓冲能吸收突发工作,减少计划重排和加班,保护关键里程碑的稳定性。

缓冲也不是越多越好。若长期没有突发需求,且成员缺少明确的改善任务,组织需要重新审视容量预测、优先级和项目组合。缓冲应有用途和复核周期,而不是成为无法解释的空白。

3. 内部培养:短期成本可见,长期供给更有弹性

培养适合需求具有持续性、技能可以通过实践迁移的岗位。采用结对、导师评审和分阶段授权,可以在真实任务中验证能力,而不是仅凭培训完成记录推断胜任程度。

培养的短板是见效需要时间,且导师也要投入容量。对即将到期的关键任务,内部培养未必能及时补位;对长期反复出现的缺口,完全依赖临时借调则会持续支付上下文切换成本。

4. 外部增员:能补容量,也可能加重协作负担

当工作量长期超过内部供给,且技能缺口具有持续性时,招聘或外部服务可以增加容量。评估时要看完整到岗周期、招聘成本、管理跨度、培训时间和业务稳定性,而不只是新成员入职后的理论工时。

如果需求只是短期峰值,增员可能造成后续容量过剩;如果流程或需求本身不清晰,新增人员还可能放大沟通和返工。增员前应确认工作是否稳定、是否能拆分、是否有清晰负责人和验收机制。

方案 适合情况 主要收益 主要代价
短期借调 短周期、技能相近、交接轻 启动较快,利用内部容量 上下文切换和原项目扰动
保留缓冲 波动大、突发任务多、依赖复杂 提高响应能力和计划韧性 账面利用率较低,需要定期复核
内部培养 长期稳定的技能缺口 降低单点依赖,扩大内部供给 需要导师投入,见效较慢
外部增员 长期容量不足且需求可预测 增加持续供给 招聘、入职、管理与协作成本
缩减或分期范围 期限刚性、资源短期不足 直接降低当前窗口需求 部分交付延后或价值递延

5. 先比较总成本,再比较表面工时

几种方案可以用同一套问题比较:多久能形成有效产出?需要多少交接和管理投入?会给原项目带来什么影响?对关键技能的依赖是否增加?需求结束后是否留下长期成本?这能避免把“现有成员看起来免费”误当成“调配没有成本”。

遇到冲突时,我倾向于把选项和代价并列呈现,而不替业务负责人隐藏取舍。例如,按期完成核心范围但延后低优先级内容,可能比全面借调并冒原项目延期风险更合理;也可能不合理,关键取决于价值顺序和风险承担人是否明确。

九、落地规范:让资源流程可执行,也能持续改进

1. 建立最小字段集,避免表格越做越复杂

初期资源台账不必追求字段齐全。建议至少包含人员或角色、所属团队、统计周期、净容量、已确认承诺、固定支持、可调配时间窗、技能标签、更新时间和确认人。字段如果无法对应到某个决策,就要考虑是否值得维护。

技能标签尤其需要避免“会”“熟悉”“专家”这类没有证据的描述。可以记录最近完成的相关任务、可独立承担的工作范围和所需支持程度。技能目录的目标不是给人贴等级,而是降低匹配时的信息不对称。

2. 把更新责任分散到数据源头

成员最了解休假、轮值和实际投入变化;项目负责人最了解任务承诺和优先级;人员主管最了解调配边界。与其安排单一协调者每周追着所有人核对,不如明确各类数据由谁确认,并规定变更发生后何时更新。

协调角色负责发现缺项、提醒冲突和维护规则,不应替所有责任人猜测容量。若信息更新造成额外负担,应简化字段、连接已有协作流程或降低更新频率,而不是反复发送提醒后把问题归咎于执行态度。

3. 先从一个范围试运行,再扩大到全组织

试点可以选择项目边界清晰、负责人愿意参与、任务结构相对稳定的团队,运行四到八周后复盘。观察数据更新成本、匹配速度、审批等待、调配成功率和原项目影响,不要一开始就给全组织设利用率排名。

试点的目标是验证定义和流程是否可用,而不是证明某个工具或方案一定成功。若成员花大量时间填数据而管理者没有据此改变优先级,流程就需要简化;若匹配速度提升但返工增加,说明技能筛选或验收条件仍需改进。

4. 设立资源冲突的升级路径

当两个高优先级项目争夺同一关键岗位时,资源协调者不应靠关系或临时协商决定。应有明确的升级人或组合决策机制,比较业务价值、截止时间、风险、可替代方案和延期影响。

冲突决策需要记录结论和理由。这样后续若项目延期,组织可以判断是资源供给不足、优先级决策错误还是执行偏差,而不是在事后追问“当时为什么没有把人借过来”。

5. 用复盘更新规则,而不是只复盘个人表现

复盘重点包括:容量预测哪里偏差最大,哪些技能标签不准确,审批在哪个节点等待,调配对原团队有什么影响,缓冲是否足够,工具信息是否及时。每次复盘至少形成一项规则或流程改进,例如缩短需求确认周期、提前安排权限或建立某类技能备份。

如果复盘只讨论某个成员为什么没完成,却不检查估算、依赖和交接,组织会重复制造同类问题。资源流程的成熟,体现在系统逐步减少不可预测的返工和临时协调,而不只是增加报表数量。

6. 工具建设遵循先口径、后自动化

自动化可以帮助汇总工作项、展示人员安排、提示冲突和追踪审批,但只有数据定义稳定后才值得扩大自动化。否则自动化会更快地传播错误口径,甚至让管理者误以为冲突已经被系统解决。

选用项目管理平台时,应验证实际工作流能否支持团队的需求、权限和报表方式,并确认数据导出、历史记录和维护责任。以 PingCode 为例,适合从项目工作协同与信息关联的需求出发评估具体配置;资源规则、组织审批和容量计算仍需由企业结合自身流程设计。

十、下一步怎么做:用一个周期建立自己的资源判断基线

1. 第一周:统一定义并选定范围

选一个有明确项目边界的团队,写清净容量、已承诺负载、可调配容量和缓冲的定义。确认哪些工作必须计入,哪些属于不可调配的固定职责,并指定数据更新责任人。

这一周不急着给团队设目标。先记录当前数据能否拿到、哪些字段经常缺失、成员是否对口径有不同理解。定义不一致时,先解决定义,不要急于比较数字。

2. 第二周:完成一次未来两到四周的容量盘点

把项目任务、休假、运营支持、会议和关键依赖放到同一时间视图中。标注数据更新时间,并让项目负责人确认承诺。筛选出名义空档后,再逐项核实技能、连续时间窗口和原项目影响。

盘点完成后,挑选一至两个具体需求进行匹配演练。即使最终没有实际调配,也可以检查需求描述是否够清楚、候选筛选是否有依据、审批人是否明确。

3. 第三至第四周:试运行调配流程并记录成本

对实际调配设定开始和结束时间、投入比例、交接内容、目标交付和回退条件。记录计划投入、实际投入、等待、返工以及原团队受影响情况,不要把所有工作压缩成一个总工时数字。

周期结束后,比较预期与实际差异。如果偏差来自需求范围变化,就修正需求确认;如果来自熟悉业务耗时,就调整技能匹配和交接安排;如果来自审批迟缓,就重新设计升级路径。

4. 一个周期之后:再决定扩大、修改还是停止

扩大试点的依据,应是流程减少了资源冲突、提高了匹配透明度,且没有明显增加填报负担或交付风险。若仅仅让利用率数字变高,但延期、返工、加班没有改善,就不应以此判定成功。

若试点发现大量空闲集中在特定岗位,而缺口集中在另一类技能,下一步应讨论供需结构,而非继续在人员之间来回调配。若数据长期无法稳定更新,则先简化信息要求或连接现有工作流,再推进组织级分析。

5. 最后的判断:空闲资源是一种选择权

空闲资源不是需要被消灭的浪费,也不是可以任意挪用的库存。它是一种组织选择权:在新需求出现时,团队能够以多快的速度、以多低的切换成本,调动合适的人完成有价值的工作。

真正成熟的流程,会让管理者看清容量从哪里来、为什么暂时不可用、调配会牺牲什么,以及交付后是否产生净收益。下一步不必先追求全员排满;先选一个团队,用统一口径盘点未来几周的可用窗口,完成一次有审批、有交接、有复盘的调配,再根据实际结果修正规则。资源效率的提升,不是把空白全部涂满,而是让每一次容量投入都能被解释、被验证,并且不以透支团队为代价。

常见问题解答(FAQ)

1. 空闲资源到底如何定义,才能避免把正常等待误判成低效?

我所在的团队以前把当天没有提交代码的人都标记为空闲,结果测试、产品和架构人员经常被误判。后来我发现,真正需要管理的不是“有没有产出”,而是“可被重新分配的有效工时”,这两个概念差别很大。

建议把资源状态拆成四类:已承诺工时、执行中工时、受阻等待工时和可调度工时。只有在未来5个工作日内没有明确任务、没有外部依赖、且本人确认可以接收新工作的时间,才计入空闲资源。

比如某成员每天8小时,其中项目任务5小时、等待接口联调1小时、团队会议1小时、可调度1小时,那么空闲资源应记录为1小时,而不是把等待联调的1小时也算进去。我建议使用“可调度工时率”而不是简单的“空闲率”:可调度工时率=可立即接收任务的工时÷可投入总工时。

实践中,可调度工时率低于8%通常不值得单独干预,8%至15%需要项目负责人查看未来一周排期,超过15%且持续两周,才应进入资源再分配流程。这样做的好处是,团队不会为了降低空闲率,强行给正在等待依赖的成员塞入碎片化任务。

2. 衡量项目成员资源负载,应该重点看哪些指标?

我曾经见过一个团队把成员工时填满就认为资源利用率高,但项目延期率反而从12%升到27%。我想知道,除了工时利用率之外,怎样判断一个人的负载是真健康,还是被大量临时任务和上下文切换掩盖了?

至少应同时观察四个指标:承诺完成率、负载偏差率、可调度工时率和上下文切换次数。承诺完成率反映计划是否可信;负载偏差率用于识别超载或闲置;可调度工时率用于寻找可重新分配资源;上下文切换次数则揭示“看起来很忙、实际上效率很低”的情况。

可以采用一个简单的周度表:成员A计划投入40小时,实际分配48小时,负载偏差率为20%,属于明显超载;成员B计划投入40小时,实际分配30小时,其中6小时为可调度工时,可调度工时率为15%;成员C只分配了36小时,但参与了7个并行事项,平均每个事项不到6小时,这通常比单纯少分配4小时更值得关注。

我的判断标准是:负载率保持在80%至95%较健康,超过100%连续两周应调整承诺,低于80%时不能立刻判定为闲置,还要检查等待依赖、技能匹配和任务粒度。尤其要把上下文切换控制在每周3至5个主要事项以内,否则表面上的满负荷很可能只是低效排队。

3. 空闲资源重新分配流程怎样设计,才能避免临时抓人和责任不清?

我们之前发现有人空闲时,通常直接在群里问“谁有时间帮忙”,最后往往是响应最快的人接了任务,而不是最合适的人接任务。我想建立一套不依赖个人记忆的流程,但又担心流程太重,影响项目推进速度。

建议把流程控制在四步:资源确认、需求登记、匹配评估、短周期验证。第一步由成员本人确认未来5个工作日的可调度工时,并注明技能、可投入时段和不能承接的工作类型;第二步由需求方登记任务目标、预计工时、截止时间、依赖条件和验收标准;第三步由项目负责人根据技能匹配度、切换成本和优先级排序;

第四步先安排一个不超过8小时的试投放,再决定是否扩大投入。我在资源调度中最看重“切换成本”,而不是表面上的空闲小时。例如一个后端成员有12小时可调度时间,但他刚完成支付模块开发,转去处理数据清洗任务需要重新熟悉业务,预计切换成本为4小时;另一个数据工程成员只有8小时空闲,却能直接接手。

前者名义上更空闲,后者实际更适合。可以规定一个轻量级审批线:低于8小时的辅助任务由项目负责人直接安排;8至24小时的跨项目投入,需要双方负责人确认;超过24小时或持续两周的投入,需要重新评估原项目承诺。每次调度结束后记录计划工时、实际工时、交付结果和返工情况。

连续三次实际工时超过计划50%,说明任务估算或匹配规则存在问题,而不应简单归因于执行效率。

4. 怎样防止资源负载指标被人为填满,导致团队看起来没有空闲但项目仍然延期?

我曾经遇到过成员为了避免被认为闲置,把未来两周的时间全部挂在一些没有明确交付物的任务上。系统里的负载率接近100%,但真正到了迭代结束,完成率只有六成,我想知道应该怎样识别这种“虚假饱和”。

判断负载是否真实,关键不在任务数量,而在任务是否具备可验证的交付物和时间边界。每条任务至少应有负责人、预计工时、开始与截止时间、验收标准,以及当前状态。没有验收标准的“支持项目”“持续优化”“协助沟通”等事项,不能直接占满成员未来工时,最多先登记为容量预留。

我建议引入“承诺工时可信度”指标:已完成且通过验收的承诺工时÷计划承诺工时。比如某成员计划40小时,登记了32小时开发和8小时支持,最后只完成18小时开发,支持事项没有产出记录,那么可信度只有45%,即使负载率显示100%,也不能视为健康负载。

连续两周低于70%,应检查任务拆分、需求稳定性和管理者是否用模糊任务掩盖排期问题。还可以设置三个防滥用规则。第一,单项任务预计超过16小时必须拆分为阶段性结果;第二,未开始任务不能占用超过未来一周可投入工时的70%;第三,所有“等待中”任务必须填写阻塞原因和下一次检查时间。

这样既能防止成员通过虚填任务规避调度,也能避免管理者把所有未完成事项都归咎于个人效率。真正成熟的资源管理,不是让每个人的日历变满,而是让每一小时的投入都能对应清晰的决策和结果。

核心关键词

读者评论

姜
姜思妍

我们团队也遇到过排期表有空档、实际却被支持和评审占满的情况。把固定协作时间先扣掉,比直接看任务工时可靠很多,但维护口径需要有人负责。

邵
邵启航

利用率不适合做个人考核这点很实际。之前把低负载直接当成可接新活,结果交接和熟悉业务花掉不少时间,原项目也受到影响。

何
何若宁

建议再补充一下保护性缓冲怎么复盘:如果长期留得过多,可能影响交付;留得太少又容易加班。按团队历史突发量调整,应该比统一设比例更稳妥。

文章包含AI辅助创作:空闲资源流程与规范:项目成员资源负载效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556803
