资源平衡怎么做?项目成员流程优化:资源负载从0到1

资源负载表里每个人都在 80% 到 90%,项目却还是频繁延期,这并不矛盾。很多团队把“资源平衡”理解成把工时填满、把任务平均分给成员,结果只是让表格看起来整齐,关键岗位仍然排队,需求变化时也没人能及时接手。真正的资源平衡,不是让每个人一直有活干,而是让关键工作在正确的时间由合适的人完成,并为不确定性留出可解释的空间。

一、先讲结论:资源平衡从流程开始,不从排班表开始

1. 资源平衡的目标不是人人满载

我判断一套资源安排是否有效,不先看成员利用率,而先看四件事:承诺的交付是否按期完成,关键岗位是否形成等待,临时变化是否能被吸收,以及管理者是否能在问题扩大前发现它。利用率只是投入状态,不能单独代表项目效率。

如果团队把每个人的计划工时都排到 100%,任何评审延误、缺陷返工、客户反馈或突发故障都会变成加班。反过来,预留适度容量看似降低了账面利用率,却可能减少等待、返工和跨项目抢人。对知识型工作来说,有计划地保留缓冲,往往比把每个人排满更有效。

2. 从“任务分配”转向“工作流管理”

任务分配关注的是“谁做什么”;工作流管理还要回答“工作何时可以开始、卡在哪里、需要谁的判断、怎样才算完成”。资源负载高但交付不动,常常不是成员不努力,而是工作没有形成可执行的输入,或者同一个专家同时承担太多需要即时响应的事项。

因此,我建议把资源平衡拆成三个层次:先确认需求和优先级,再评估角色与技能容量,最后用工作流限制并发、识别阻塞。团队没有统一需求入口和完成标准时,先上复杂排期系统,通常只会更快地制造错误计划。

3. 先建立一个可验证的最小闭环

资源负载从 0 到 1,不需要第一天就覆盖所有部门、所有项目和全部工时。先选一个交付周期相对稳定、成员协作频繁的团队,把需求、责任人、估算、状态、阻塞原因和完成时间串起来。每周核对计划与实际,确认偏差来自估算、优先级、技能瓶颈还是外部等待。

在中大型组织里,若多个团队共用专业岗位,资源问题通常跨越单项目边界。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,管理者可重点验证其是否支持统一项目视图、角色和成员容量、跨项目依赖、权限边界及计划调整记录。工具的价值不在于“看起来能排人”,而在于组织能否用同一套口径做决策。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

二、背景和真实场景:为什么资源看似充足,项目仍然堵塞

1. 一个典型的跨职能交付场景

我常用一个匿名化的模拟场景检查资源流程:一个产品团队同时推进两个项目,涉及产品、设计、前端、后端、测试和发布。表面上有 12 名成员,按每人每周 40 小时计算,总容量是 480 小时。管理者据此认为两个项目可以并行推进。

但这 480 小时并不等于可用于项目承诺的 480 小时。团队还要承担例会、客户沟通、线上问题、代码评审、招聘面试和临时支持。更重要的是,测试、架构评审等工作集中在少数人身上;总工时够,不代表关键技能在关键时间够。

情景推演中,两项目每周分别需要约 180 小时和 160 小时,合计 340 小时。若把团队真实可用容量估为 360 小时,表面仅剩 20 小时余量;但其中测试岗位每周需求为 52 小时,可供容量只有 32 小时。团队整体仍有余量,测试环节却已经超载,结果是开发完成的工作排队等验证。

此时,增加一名非测试岗位成员无法解决瓶颈;要求测试人员“提高利用率”也会进一步增加在制品。有效的处理方式可能是调整项目先后顺序、让开发提前执行部分自动化检查、拆分测试范围,或培养第二位具备相关技能的成员。资源平衡的单位不是整支团队的总工时,而是具体角色在具体时间段的可用容量。

2. 需求入口不清,会把计划变成抢人现场

很多团队并非没有计划,而是计划只记录已经被正式接纳的任务,临时请求却通过聊天、会议或邮件进入。成员在表上看起来负荷合理,实际工作却不断被插入。项目负责人随后将延期归咎于估算不准,真正的问题可能是团队没有统一的优先级裁决机制。

我会先追问三件事:新需求由谁接收,谁决定它能否中断当前工作,插入后原计划中的哪项工作被延后。如果第三个问题没人回答,团队实际上是在无声地扩大承诺,而不是灵活响应变化。

3. 共享专家是隐形的排队系统

架构师、数据分析师、安全评审人员、测试负责人等岗位常被多个项目共用。项目负责人各自看来只占用了少量时间,合计却可能超过专家的实际容量。由于每个项目都把自己的需求标成高优先级,专家只能在会议、消息和紧急请求之间频繁切换。

这类问题不能靠“平均分配”解决。共享岗位需要一个明确的需求队列和排序规则,至少区分必须立即处理的生产风险、具有硬性期限的交付事项、普通评审和可延后咨询。没有队列时,真正的排序权会落到谁更频繁催促谁手里。

4. 状态数据延迟,会制造虚假的安全感

资源表每周更新一次,但工作状态每天变化;项目负责人看到的是上一周的安排,成员面对的则是今天的阻塞。若系统没有要求更新状态、实际工作量和阻塞原因,管理者看到的“尚有容量”可能只是过期数据。

因此,初期不要追求复杂的预测模型。先让每项工作有明确负责人、当前状态、预计完成区间和阻塞原因,并规定更新频率。数据准确但字段较少,通常胜过字段很多、没人维护的资源台账。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

三、常见误区:看起来在管理资源,实际在放大浪费

1. 把 100% 利用率当成管理目标

满载计划很容易在月度汇报中显得“资源没有浪费”,但它没有衡量任务是否因为排队而变慢。对依赖关系明显的工作而言,一个阶段提前完成,若下游岗位已被其他项目占用,仍然无法缩短整体交付周期。局部利用率更高,不等于端到端产出更高。

这不意味着利用率不重要,而是它应作为诊断指标,不应成为个人绩效目标。若团队直接奖励高利用率,成员会倾向于接更多任务、减少学习和协作时间,甚至把等待时间藏起来。最后,计划上的忙碌程度上升,实际交付能力却没有同步提高。

2. 把人员平均分到项目

“每人半周做 A、半周做 B”看起来公平,却忽略了工作切换的认知成本。一个开发人员上午改 A 项目、下午处理 B 项目,第二天又参加两个项目的同步会议,实际连续工作时间会被切碎。对复杂设计、架构和排障工作,频繁切换还会增加上下文恢复成本。

如果项目确实需要共享成员,应尽量按时间块安排,而不是每天平均切片。例如,约定周一、周二集中处理项目 A,周三、周四处理项目 B,周五用于评审与缺陷处理。具体节奏取决于依赖关系,但原则是减少无计划的切换。

3. 用一个估算数假装确定性

“这个需求需要 12 小时”可能只是最乐观的开发时间,没有包含评审、测试、沟通和返工。资源计划如果只记录单点数字,管理者容易把估算当成承诺。实际工作中的不确定性需要用范围、风险等级或置信程度表达,而不是靠更多小数位营造精确感。

对成熟、重复、验收清晰的任务,可以使用较窄的估算范围;对探索性工作,应先安排短周期验证,再决定后续投入。估算的目的不是证明团队能准确预言未来,而是帮助团队识别何处需要验证、何处需要留缓冲。

4. 把“多项目并行”误当成“进度更快”

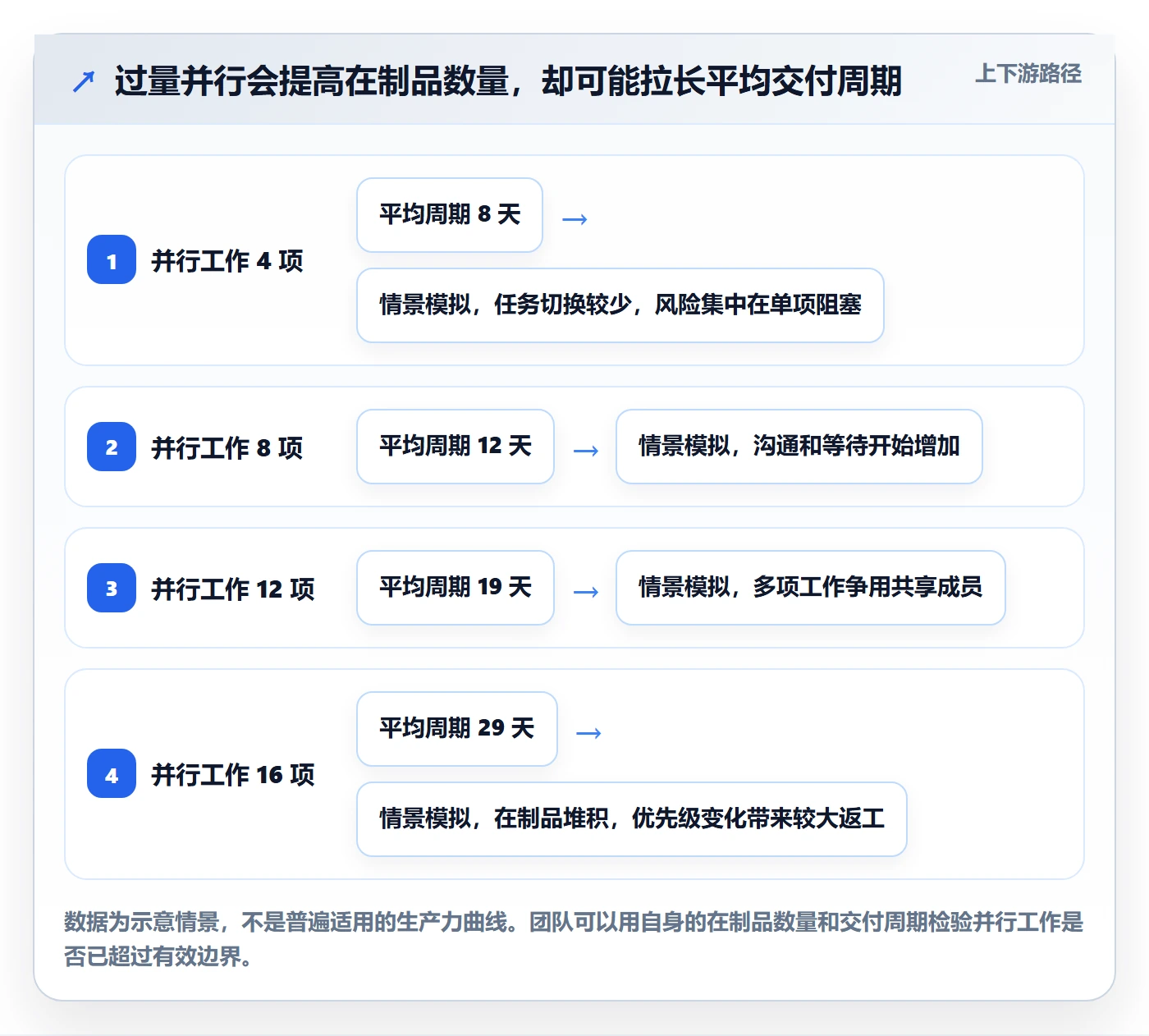

当一名成员同时参与过多事项,表面上每个项目都有进展,实际上每项工作都可能停在半途。任务进入系统但迟迟不能完成,会形成大量在制品,使缺陷暴露变晚、优先级变更更昂贵,也让成员难以判断下一步应该做什么。

如果项目已明显超载,首先要减少同时启动的工作,而不是让所有项目继续以低速前进。少数事项真正完成,比大量事项都处于“进行中”更容易带来可交付价值。

5. 把管理软件当作资源问题的答案

工具可以帮助团队看见容量、计划和实际偏差,但不会替组织决定冲突需求谁优先,也不会自动消除技能瓶颈。若管理者没有确定任务入口、决策责任和数据口径,平台上只会出现多个版本的计划。

以 PingCode 等项目管理平台为例,评估时应让真实使用者走一遍完整流程:提出需求、评审优先级、分配角色、发现超载、调整计划、记录变更并复盘结果。不要只看演示中的资源甘特视图,要确认成员是否愿意维护数据,管理者是否能据此做出决策。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

四、专业判断逻辑:从需求到容量,建立可解释的决策链

1. 先确定需求是否值得进入资源计划

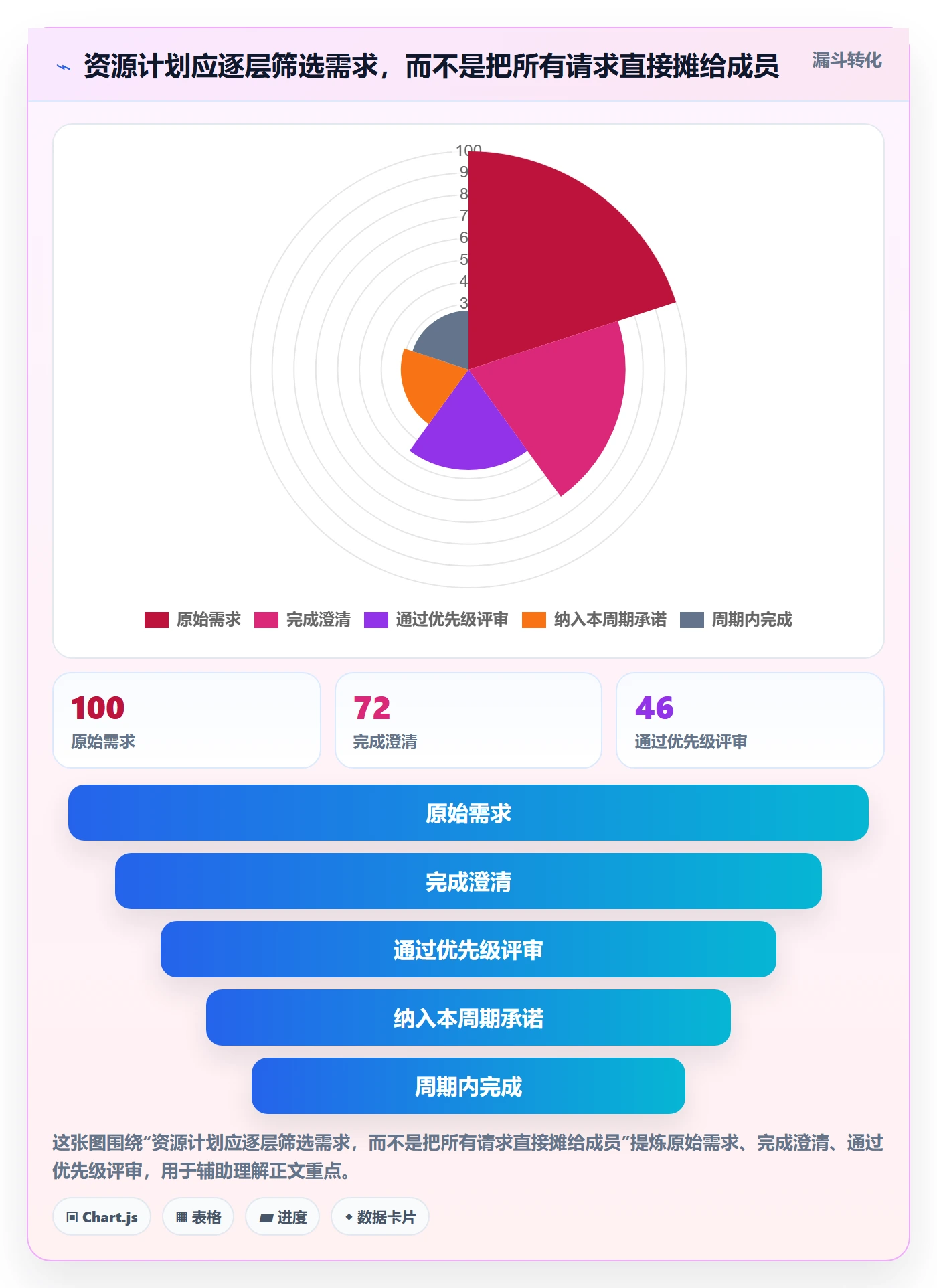

我会把资源计划的起点放在需求入口,而不是成员日历。进入正式排期的工作,至少要说明预期结果、验收条件、优先级依据、提出方、期限约束和依赖关系。缺少这些信息的事项可以进入澄清队列,但不应直接占用明确的交付容量。

这一步不是增加审批层级,而是把“有人提出”与“组织承诺做”区分开。需求负责人应说明它解决什么问题;决策者需要说明不做的代价、必须完成的时间点,以及是否要替换现有承诺。这样才能避免每次插单只增加任务、不减少范围。

2. 计算可用容量时,先扣除不可避免的工作

成员的名义工时并不等于项目容量。团队需要从可排工作时间中扣除固定会议、支持轮值、休假、培训、管理职责和已知运营工作。对经常承担线上支持的岗位,应根据过去一段时间的记录估算其常态占用,而不是每周把它当作零。

若团队还没有可靠历史数据,可以先用情景范围,而不是假装有精确答案。例如,把一位成员每周 40 小时中的 6 至 10 小时视为不可稳定承诺的协作与支持时间,再通过几个迭代的实际记录修正。这个范围只是起始假设,必须由本团队数据验证。

3. 容量必须按角色、技能和时间段拆分

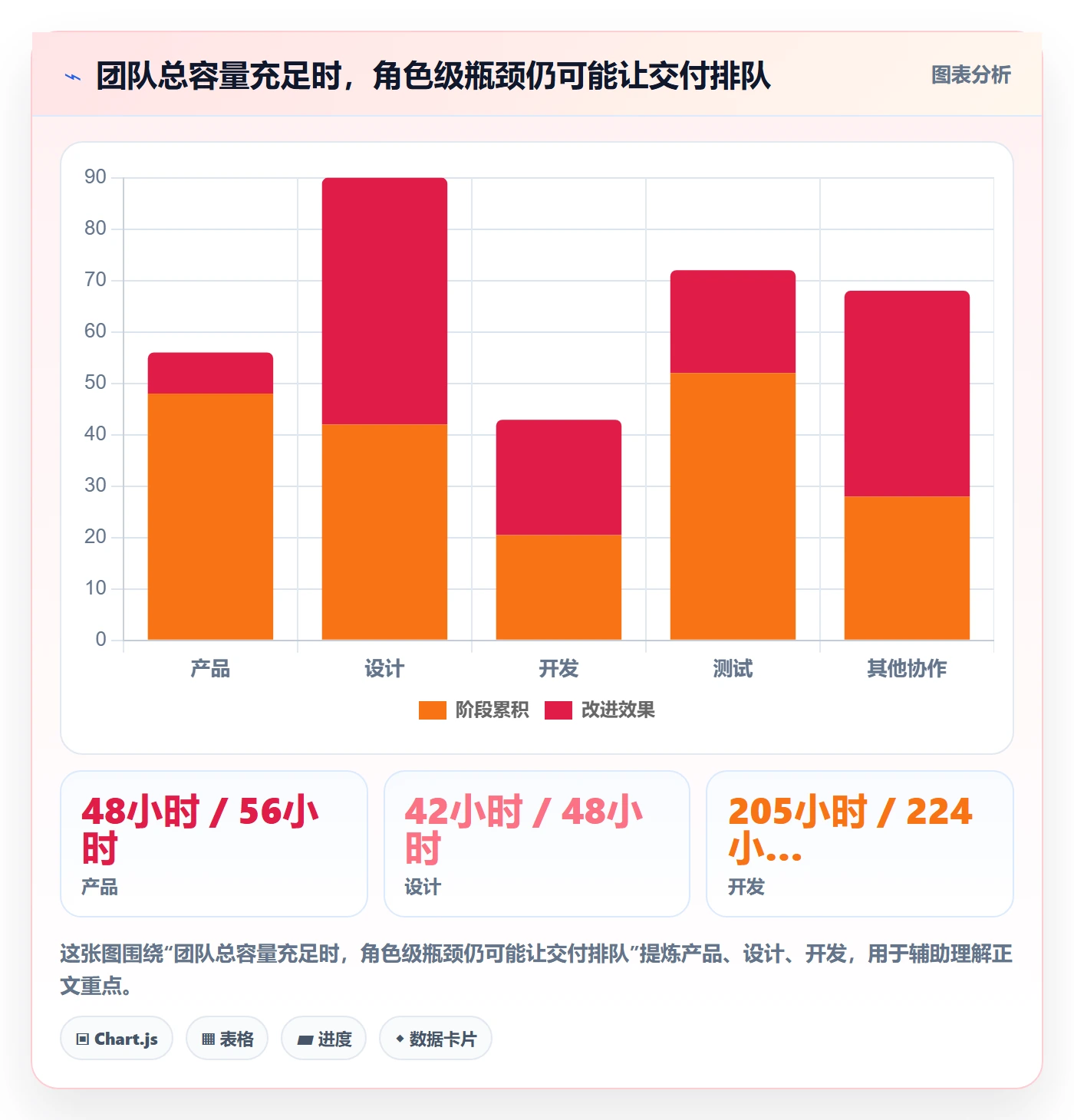

团队总容量适合回答“整体是否明显超载”,却不能回答“下周谁会堵”。要让计划能指导行动,至少应按关键角色拆分;在技能差异明显时,还要进一步区分技能。比如,能执行一般功能测试的人员,不一定能完成性能测试或安全验证。

时间也不能只看一个月的平均容量。需求可能集中在项目末期,评审可能集中在发布前,某位专家也可能同时收到多个项目的短期请求。因此应至少观察未来一个交付周期的周级负载,并对关键里程碑设置明确的容量检查点。

4. 用负载区间和例外规则代替单一红线

我不建议所有岗位都套用同一个利用率阈值。运维响应、探索研究、交付执行和管理协调的波动特征不同。团队可以先设“可承诺区间”和“需要复核区间”,而不是将超过某一数字直接判定为违规。

比如,成熟交付岗位可以按照历史准时率、缺陷返工和支持工时,逐步校准可承诺比例;探索性工作则应保留更多不确定性缓冲。阈值是用来触发对话的信号,不是对个人的评分。若连续数周超过区间,管理者应检查新需求量、返工率、等待时间和技能分布。

5. 以瓶颈优先,而不是以平均缺口优先

假设项目整体每周多出 30 小时容量,但测试缺口 12 小时,真正需要解决的是测试环节。把总余量平均分给各岗位,并不能消除测试排队。团队应识别制约交付流动的环节,并判断它是短期峰值、长期技能短缺,还是工作设计不合理。

短期峰值可以通过调整顺序、提前验证或暂时外部支持处理;长期技能短缺更适合培养备份成员、改进自动化或重新设计岗位组合;工作设计问题则要减少不必要的等待和交接。不同原因对应不同方案,不能一律以招人或加班处理。

6. 把计划变更作为一等数据

资源计划不是一次性审批后不再变化的合同。变化本身是管理事实,需要记录何时发生、由谁提出、原因是什么、影响了哪些承诺、团队采取了什么调整。若只保留最终计划,管理者就无法区分原先判断错误与后来需求变化。

复盘时,我会看变更是否集中在某类需求、某个业务方、某个阶段或某个共享角色上。若大部分偏差来自外部等待,继续优化个人估算意义有限;若偏差来自返工,则要检查验收定义、评审节点和技术风险识别。

判断对象 优先观察的数据 异常信号 可能的管理动作
需求入口 未评审需求数、临时插入次数 未评审事项持续占用成员时间 设置统一入口,明确插单决策人
角色容量 角色级负载、排队时间、支持工时 团队总量有余、单一角色长期超载 调整顺序、培养备份、拆分工作
执行流动 在制品数量、阻塞时长、交付周期 进行中任务增加、完成速度下降 限制并行,优先清理阻塞
估算与返工 计划与实际偏差、返工占比 偏差集中在特定类型或阶段 细化验收、提前验证风险假设
计划稳定性 承诺变更次数、变更原因 每周反复重排且无范围替换 建立优先级规则,记录承诺取舍

资源平衡怎么做?项目成员流程优化:资源负载从0到1

五、一个从 0 到 1 的落地案例:先把排队看见,再调整流程

1. 情景设定:两项目共享 12 名成员

以下是用于说明方法的模拟案例,不代表某组织的真实业绩或行业统计。团队有 12 名成员,同时推进两个产品项目;一位测试负责人兼顾多个项目,两名后端成员还轮流处理线上支持。此前,管理者主要靠电子表格和会议口头同步工作量。

团队每周可以投入项目工作的名义容量约为 360 小时,两个项目合计估算需求约 340 小时。会议中大家普遍认为安排合理,但近三个周期的模拟记录显示,交付周期持续拉长,测试等待明显,临时插入工作也没有同步替换原计划。

最初的错误处理方案是给所有成员增加工作量,试图将空白日历填满。复盘后发现,问题并非全员时间不足:有些工作尚未达到可执行条件,有些岗位能力不能互相替代,还有一部分时间被零散支持和反复沟通消耗。

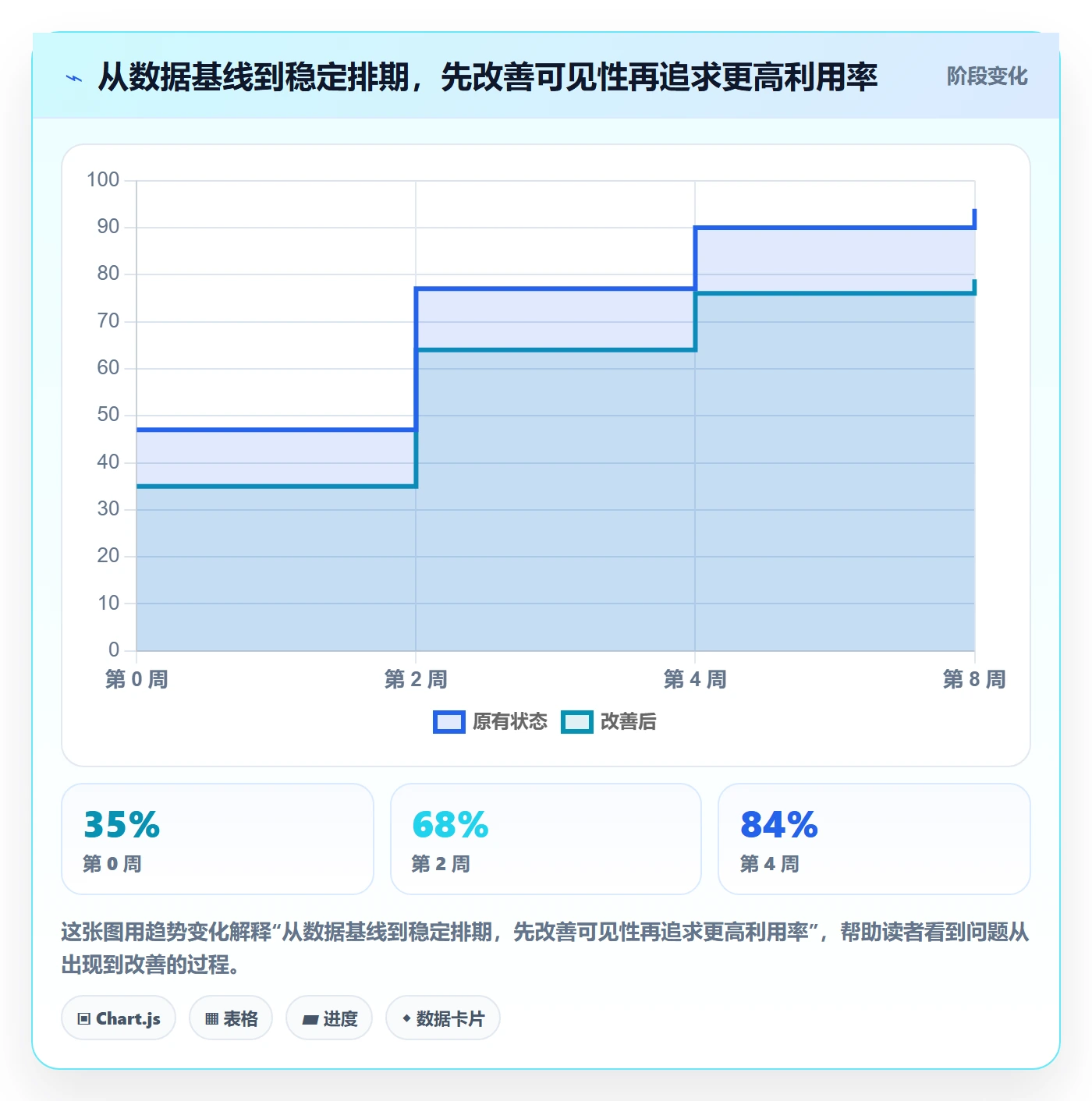

2. 第一步:用两周记录建立基线

团队没有先购买新工具或重做组织架构,而是用两周时间补齐最小数据。每项工作记录角色、进入时间、开始时间、完成时间、阻塞原因、计划工时和实际工时;另把会议、支持和返工单独标记。

这里最重要的不是精确到分钟,而是保证分类一致。团队将“等待外部确认”“等评审”“环境问题”“依赖未完成”和“返工”区分开,避免把所有未推进工作都归入模糊的“处理中”。记录两周后,成员能指出哪些耗时是工作本身,哪些耗时是等待与切换。

3. 第二步:将需求入口和优先级裁决固定下来

团队设立统一需求队列,新的事项先进入澄清,不直接分配到成员。需求通过评审后,才进入待办;若需要插入已承诺周期,提出方必须说明业务理由,项目负责人同时确认要延后或取消哪一项工作。

这一规则的重点不是让每个需求都走冗长审批,而是公开承诺变化。急件可以插入,但不能假装原来的计划仍然完整。业务方看到“插入一项、替换一项”的实际代价后,往往会更认真地讨论优先级。

4. 第三步:按关键角色检查负载峰值

团队将开发、测试、产品和设计的容量按周展示,并单独标出共享岗位。结果显示,测试环节在某一周出现明显超载,而其他岗位仍有可调整空间。管理者不再笼统地要求“所有人加快”,而是对齐开发完成时间与测试可用窗口。

同时,开发成员在进入测试前执行一组稳定的自动化检查,减少低级问题进入验证队列;测试负责人提前参与高风险需求评审,尽量在开发阶段暴露测试条件不清的问题。这些措施没有把测试工作转嫁给开发,而是减少了不必要的返工和等待。

5. 第四步:限制在制品,优先完成而非持续启动

团队为每个阶段设置可讨论的在制品上限。达到上限后,成员不再自动领取新任务,而是先协助解除阻塞、完成评审或把已有工作推向完成。上限不是永远不变的硬规定,而是发现并行过多时的管理信号。

这样做常遇到的反弹是“大家看起来没事做”。我会继续追问:如果没有新任务,是否还有工作可用于解决已有阻塞、补齐测试、更新文档或处理技术风险?若有,团队并非没有工作,只是这些工作此前不被资源表看见。

6. 第五步:按计划、实际和变更原因复盘

每个周期结束后,团队对照原计划和实际完成情况,不把未完成简单归类为“成员效率低”。复盘至少区分五种原因:需求变更、估算偏差、外部等待、技能缺口和返工。原因不同,下一周期的动作也不同。

例如,若延期主要来自评审等待,应调整评审容量和时限;若来自需求反复,则需要前置澄清;若来自能力集中,则要培养备份或安排更合理的工作顺序。只有将偏差与可行动的原因相连,资源数据才不是一张事后问责表。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

7. 如何验证调整是否有效

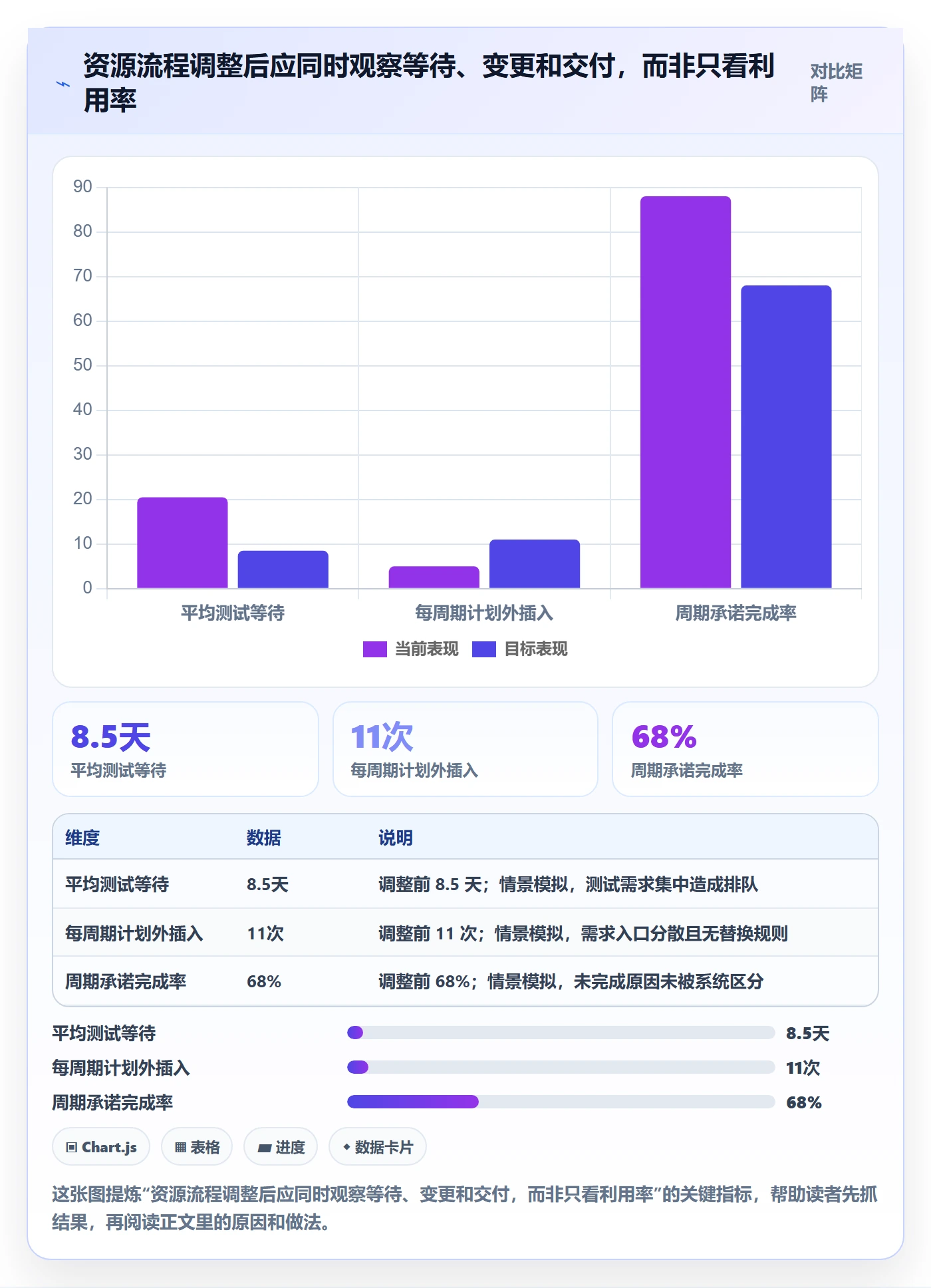

在模拟案例中,团队用四个周期观察变化,而不是以一次会议后的主观感受下结论。示意结果包括测试等待时间缩短、计划外插入减少、在制品下降和按期完成比例改善。若某项指标变好但返工或加班明显上升,不能简单宣布成功。

我会把每个结果与副作用一起看。例如,交付周期缩短但成员频繁加班,说明团队可能只是把压力转移给个人;利用率下降但交付质量和准时率上升,则可能是原先被隐藏的缓冲发挥了作用。效果验证必须同时看流动、质量和人员负担。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

六、不同团队的行动建议:按问题类型选择起步方式

1. 小团队:先管入口和在制品

成员较少、岗位重叠明显的团队,不需要先建立复杂的资源管理办公室。先约定统一需求入口、每周一次容量核对和清晰的插单规则。所有人能看见谁在做什么、什么事情被阻塞、谁有权调整顺序,往往比精细的工时预测更有价值。

小团队还应谨慎使用过细的个人利用率统计。成员可能同一天在开发、客户支持、招聘和代码评审之间切换,若只按项目登记工作时长,数据会诱导大家把跨职能工作当作“没有贡献”。可以先记录主要工作类型和阻塞情况,待分类稳定后再细化。

2. 多项目团队:先统一优先级和共享岗位队列

多个项目共用同一批成员时,最先需要解决的是跨项目冲突。各项目负责人分别优化自己的计划,会把冲突推给共享岗位。组织需要指定有权做组合取舍的决策者,并让优先级依据对项目团队可见。

对共享专家,可以设置统一请求队列,规定紧急程度、输入材料和响应预期。若每个项目都能绕过队列直接占用专家,队列就失去意义。例外处理必须存在,但应保留原因与影响记录,防止例外逐渐变成默认规则。

3. 需求变化频繁的团队:把稳定承诺和探索空间分开

探索型团队不适合把所有工作都安排成固定工时和硬期限。应区分探索任务与交付承诺:探索任务使用短周期验证目标和阶段性投入上限;交付承诺则明确范围、验收条件和变更代价。两类工作可以共用团队,但不能用同一套预测假设。

如果每周都有新信息,团队可按较短周期滚动规划,同时保留明确的优先级窗口。滚动规划不是不断重写计划,而是按约定节点吸收新信息;否则,成员会在频繁变更中失去对承诺的信任。

4. 关键技能单点依赖:先降低风险,再追求效率

如果某项关键工作只有一个人能完成,资源计划必须把缺席、故障和突发优先级变化纳入风险讨论。短期可以减少该成员同时负责的项目数,把其时间集中到最重要的工作;中期安排知识共享、结对或备份训练;长期再评估招聘和流程重构。

培养备份不是把所有人都训练成全能成员。更务实的做法是识别高风险技能,选择最常发生、影响最大的操作建立清晰资料和演练机制。对偶发但高损失的任务,适当保留外部支持或升级路径,可能比全面培养低频技能更经济。

5. 资源数据缺失的团队:先求一致,不求完整

如果团队从未跟踪过实际工时,第一阶段可不要求每项任务精确记录到小时。先统一任务状态、角色、预计完成时间、阻塞原因和变更记录,让数据能回答“什么在排队、为什么排队”。之后再根据决策需要增加工作量估算或支持时间字段。

管理者应明确数据用途。若成员认为数据会被用于孤立地评价个人,记录质量往往会下降。资源数据首先用于改善承诺、流程和团队负担;若要用于绩效判断,必须另行说明口径和背景,避免把估算误差、外部依赖或跨职能工作归咎于个人。

6. 已使用管理平台的团队:先验证数据链路

如果团队已经使用项目管理软件,先检查信息是否从需求评审一路连到实际交付:需求状态能否反映真实承诺,成员和角色容量是否及时更新,跨项目依赖是否看得见,计划变更是否留有记录,报表能否定位原因而不仅展示总数。

对 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,评估时可用一条真实业务链路做试点:一个有共享岗位的项目,从需求进入、评审、排期、执行到复盘。重点测试权限配置、跨团队视图、数据维护负担和调整后的记录能力。若平台只能展示计划,却不能支持优先级讨论和变更复盘,资源问题仍需靠流程补齐。

资源平衡怎么做?项目成员流程优化:资源负载从0到1

七、不同情况下的取舍:没有一套负载规则适合所有组织

1. 追求稳定交付还是快速响应

有硬性合同、发布窗口或监管约束的项目,通常需要更稳定的承诺和更早的容量锁定。代价是临时需求进入成本较高,组织必须在计划周期前完成优先级判断。若业务变化频繁,完全冻结计划会让团队追不上变化,此时应通过短周期滚动计划保留调整空间。

两种方式的区别不是谁更先进,而是组织愿意把风险放在哪里:稳定计划把风险更多放在前期决策,灵活计划把风险更多放在持续协调。管理者应明确说明哪些事项可以改变、由谁决定、改变后哪些承诺随之调整。

2. 保留缓冲还是提高名义利用率

如果外部需求波动大、线上支持频繁或人员技能集中,较多缓冲有助于吸收异常;若工作高度重复、需求稳定、依赖清晰,容量安排可以更紧凑。没有必要把所有团队都套进相同的利用率目标。

缓冲也不是无人问津的闲置时间。它可以用于缺陷处理、技术债、知识转移、预研或应急支持,但这些用途同样需要优先级。若缓冲长期被临时需求耗尽,说明组织的真实需求可能高于当前承诺容量,而不是成员“空余太多”。

3. 培养技能备份还是引入外部资源

培养内部备份有利于减少单点依赖、保留业务知识,但需要时间,也可能短期降低核心成员产出。引入外部资源可快速补充特定能力,却要承担沟通、交接、质量控制和知识沉淀成本。

如果瓶颈长期存在且能力属于核心流程,优先考虑内部培养和工作设计优化;若只是短期峰值或低频专门任务,外部支持可能更合适。选择前应计算整个生命周期成本,不只比较日费率或招聘预算。

4. 按个人排期还是按团队能力排期

个人排期能回答“某成员什么时候有空”,适合责任清晰、工作独立的场景;团队能力排期则更关注某类工作需要的能力是否可用,适合协作密集、成员可以互相替代的团队。实际管理中,两者通常要结合使用。

如果个人排期过细,管理者容易把每段时间都占满;如果只看团队总能力,又可能忽略关键技能缺口。更稳妥的做法是先按能力识别瓶颈,再在临近执行时确定具体负责人,并随着成员能力和项目状态变化更新安排。

取舍问题 偏向左侧的情况 偏向右侧的情况 必须接受的代价
稳定计划或滚动调整 期限硬、依赖多、范围较清楚 需求变化快、探索不确定性高 稳定计划牺牲部分灵活度;滚动计划增加协调成本
预留容量或提高负载 支持事件多、技能集中、风险较高 工作重复、变动较少、流程成熟 缓冲会降低名义利用率;高负载会放大突发冲击
内部培养或外部补充 能力长期关键、知识需要沉淀 峰值短期、需求低频或高度专门 培养见效较慢;外部支持带来交接和质量成本
个人排期或能力排期 责任明确、任务独立、替代性低 团队协作强、技能可共享 个人排期易过细;能力排期需补充负责人确认

八、下一步怎么做:用四周建立可复盘的资源闭环

1. 第一周:选定范围,定义最小字段

选一个团队或一个跨项目交付链,不要一开始覆盖全公司。统一记录需求、责任角色、优先级、当前状态、预计完成时间、阻塞原因和变更记录。先明确哪些数据是排期必需,哪些是观察用途,避免表单过重。

2. 第二周:建立基线,找出真实瓶颈

记录名义容量与实际可用容量之间的差异,并按角色观察负载、等待和在制品。不要急着拿模拟阈值评价团队。先找出最常见的三种阻塞原因,核实它们是否集中在某类需求、某个岗位或某个交接节点。

3. 第三周:调整一条规则,避免同时改太多

选一个最有证据支持的问题进行调整,例如统一插单入口、限制某阶段并行量、提前安排共享专家评审,或在任务进入测试前增加必要检查。一次改变过多流程,容易让团队不知道哪项措施产生了效果。

4. 第四周:复盘副作用,决定扩大还是回退

对照调整前后的交付周期、等待时间、计划外变更、返工和成员负担。如果交付更快但加班增加,调整并未真正解决问题;如果等待减少、承诺更稳定且质量没有恶化,才考虑扩展到相邻团队。

资源管理的成熟,不是拥有最复杂的预测表,也不是每个人每天都处于忙碌状态,而是组织能在需求改变时清楚说明代价,在容量不足时知道瓶颈在哪里,在承诺偏离时能从数据中找到可行动的原因。下一步,先挑一个团队,用两周时间记录角色级负载、在制品和阻塞,再以一条规则验证改善效果。

我最看重的判断是:资源平衡不是把人排满,而是让工作流动起来。当团队开始用“什么在等待、为什么等待、改变谁的优先级能解除等待”取代“谁还有空”,资源负载才真正从一张表,变成可执行、可复盘的管理能力。

常见问题解答(FAQ)

1. 资源平衡是不是把每个人的任务数量平均分配?

我以前以为资源平衡就是让每名成员手上的任务数差不多,后来发现同样是3个任务,复杂度和等待依赖完全不同,实际负载可能相差一倍。我想知道,项目经理到底应该按什么口径判断一个人是真的超载,还是只是任务数量看起来比较多?

资源平衡不能按任务数量平均分配,而要同时看有效工时、任务复杂度、依赖等待和成员可用时间。我在一次迭代优化中遇到过这样的情况:开发甲只有4个任务,但其中2个涉及底层改造,预计投入32小时;开发乙有7个任务,多数是简单配置和缺陷修复,预计投入24小时。

如果只看任务数,会错误地把任务从乙转给甲,结果让真正高负载的人更加拥堵。更实用的计算方式是先确定个人可用工时,再计算负载率。个人可用工时不应直接等于出勤小时,通常要扣除会议、沟通、临时支持和必要缓冲。

例如,一名成员一周出勤40小时,固定会议6小时、日常协作4小时、突发问题预留4小时,则本周计划工时只有26小时。若已分配任务的预估工时为22小时,负载率就是22÷26,约为85%,而不是22÷40的55%。

我建议把负载分成三个区间:低于70%通常还有承接空间,70%至90%属于可控区间,超过90%就应检查是否存在延期风险,超过110%则不应继续加任务。判断时还要结合任务类型:研发任务看预估工时和技术不确定性,设计任务看评审轮次,测试任务看环境和缺陷回归等待。

资源平衡的目标不是让数字完全相等,而是让关键路径上的成员不被过度占用,同时保留处理突发问题的空间。

2. 项目成员流程优化应该先调整人员分工,还是先梳理任务流程?

我曾经遇到过团队反复增加人手,但项目进度仍然没有明显改善,后来发现问题不在人数,而在任务交接和审批等待。我想确认,资源紧张时,先做组织分工调整是否真的有效,还是应该先找出流程中的瓶颈?

多数情况下,应先梳理流程,再调整人员分工。原因是流程中的等待和返工会把新增人力直接消耗掉,尤其是需求评审、设计确认、测试环境准备和上线审批这类环节。

一次项目复盘中,团队表面上有8名交付成员,但任务从开发完成到测试开始平均要等待1.6天,其中约40%的等待来自测试环境和验收口径未确认,而不是测试人员不够。我通常会把流程拆成“提出、澄清、开发、评审、测试、发布、复盘”七个节点,连续观察一周,记录每个任务的实际处理时间、等待时间和返工次数。

一个任务从进入到完成用了5天,如果真正编码只用了12小时,那么问题就不在编码人力,而在其余时间的排队、沟通和返工。这个区分非常重要,因为增加开发人员并不能缩短审批等待,反而可能制造更多并行任务。调整顺序可以采用三个步骤。第一,先清理没有明确负责人、验收标准和截止时间的任务;

第二,给高等待节点设置服务时限,例如需求澄清不超过1个工作日、测试反馈集中在固定时间处理;第三,再根据瓶颈节点重新分配人员。如果测试是瓶颈,就优先增加测试自动化或安排预审,而不是盲目扩充开发。

实践中,团队从8人增加到10人未必有效,但把返工率从18%降到9%、把平均等待从1.6天降到0.7天,往往能直接释放出接近两名成员的有效产能。

3. 资源负载从0到1,项目管理工具里的负载数据应该怎么建立才可信?

我尝试过让成员填写工时和任务进度,但一开始数据看起来很完整,实际排期却经常失真:有人把任务填成8小时,最后做了20小时;有人任务已经完成,却没有及时更新状态。我想知道,怎样建立一套不会过度依赖成员自觉、又足够支持决策的负载数据?

负载数据可信的关键,不是要求成员填写更多字段,而是统一估算口径,并让数据能够被实际排期验证。建议至少保留四类数据:成员可用工时、任务预估工时、实际投入工时、任务状态变化时间。缺少其中任何一类,都很难判断是估算偏差、执行拖延,还是流程等待。

我在落地时不会一开始就要求精确到小时,而是先使用半天或1天作为最小估算单位。任务预估为2天,就必须写清楚是“纯处理时间2天”,还是“包含等待评审的自然周期2天”。这两个口径如果混用,负载数据一定会失真。

对于不确定性较高的任务,可以采用三点估算:乐观工时、最可能工时、悲观工时,最终计划工时按“乐观值+4×最可能值+悲观值”除以6计算。例如三个数分别是8小时、16小时和32小时,计划值约为17.3小时,比直接拍脑袋填16小时更能反映风险。

为了减少虚报和漏报,可以每周只做一次负载校准,重点检查三项偏差:预估与实际相差超过30%的任务、连续两次延期的任务、状态停留超过设定时限的任务。某次试运行中,团队第一周的平均估算偏差达到42%,第三周降到19%;

不是因为成员突然变得更准确,而是把“等待外部确认”从个人工时中拆出来,单独记录为流程等待。最终,负载图不再只是展示谁很忙,而是能回答“忙在执行、忙在等待,还是忙在返工”,这才具备管理价值。

4. 资源冲突发生时,应该优先保证哪个项目或哪个成员的任务?

我所在的团队经常出现同一名核心成员同时被多个项目争抢的情况,大家都说自己的任务紧急,最后只能靠负责人临时拍板。我想建立一个更客观的优先级判断方法,避免资源分配变成谁声音大谁先获得支持。

资源冲突不能只按项目名称、客户级别或提出人的职位处理,更适合使用“业务影响、时间刚性、替代难度、延误成本”四个维度综合判断。我建议每项按1至5分打分,再根据项目实际情况设置权重。例如业务影响权重35%,时间刚性30%,替代难度20%,延误成本15%。

总分高的任务优先获得稀缺资源,但必须同步记录被延后的任务,避免把冲突隐藏起来。举例来说,项目甲的任务预计带来重要收入,但延期3天仍不影响上线;项目乙是监管整改,延期1天就会产生合规风险。即使甲的业务价值更高,乙的时间刚性也可能让它获得更高优先级。另一方面,不能只看任务分数,还要看关键路径。

如果某成员投入4小时就能解除一个阻塞点,释放后能让另外3名成员继续工作,这4小时的杠杆价值可能高于在一个普通任务上投入整整一天。在实际调度时,我会把资源冲突分成三种处理方式。第一种是顺延低分任务,并明确新的承诺日期;第二种是拆分任务,把核心路径交给稀缺成员,标准化部分交给其他人;

第三种是降低范围,先交付最小可用结果。一次冲突处理中,团队没有把核心开发人员从项目甲完整抽走,而是让其用半天完成接口方案和风险确认,再由普通成员继续实现,最终只影响甲项目0.5天,却避免了乙项目整体等待3天。好的资源管理不是让所有人同时满意,而是让每次取舍都有依据、有记录、能被复盘。

核心关键词

读者评论

蔡
蔡天佑

我们团队以前也把每周排满当作计划能力强,后来发现临时支持一来,几项任务就一起延期。现在会按岗位看实际空档,比只看总工时更有用。

钱
钱承宇

共享专家的排队问题确实常见。不过需求队列谁来定优先级很关键,如果还是靠负责人临时协调,换了表格也未必能减少插单。

曹
曹若溪

每周更新负载对变化快的团队可能不够及时,但天天填工时又容易增加负担。想知道文中建议的最小闭环里,哪些字段最值得优先维护?

文章包含AI辅助创作:资源平衡怎么做?项目成员流程优化:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556607
