Capacity最佳实践:企业管理者资源负载风险控制,常见问题

Capacity 管理最容易失真的时刻,往往不是团队没人干活,而是每个人的计划表都显示“还有余量”,关键项目却连续延期。问题通常出在管理者把工时当成可直接分配的产能:没有扣除会议、支持工作、技能差异和突发任务,也没有把跨项目争抢同一人的风险纳入判断。有效的资源负载管理,不是把每个人排满,而是让管理者尽早看见“谁会在什么时候、因为什么工作而超载”,并据此做出范围、优先级和交付承诺的取舍。

一、核心结论:Capacity 管理的目标不是满负荷,而是控制承诺风险

1. 先把“容量”与“可用工时”分开

在资源管理中,Capacity 通常被理解为团队或个人在一定周期内能够投入工作的能力。但“能力”不等于日历上的全部工作时长,也不等于每周标准工时。一个人名义上每周工作 40 小时,实际能够稳定投入项目计划、开发、交付或运营工作的时间,往往要扣除固定会议、跨团队沟通、故障响应、审批、休假和必要的缓冲。

我建议管理者至少区分三种数值:合同或制度规定的名义工时、扣除固定事务后的可计划工时,以及扣除不确定性缓冲后的承诺工时。只有最后一种适合直接用于交付承诺。把名义工时当作可承诺产能,会让计划在表格里看起来完整,却把所有变化风险推给执行团队。

例如,某团队每人每周名义工时为 40 小时,固定会议与协作约 8 小时,支持性工作约 5 小时,休假及临时事务的周期平均影响约 3 小时,那么可计划工时约为 24 小时。若该团队所处的工作环境变化较大,管理者还应留出 15% 至 20% 的缓冲,不能再把这 24 小时全部视为可承诺容量。

2. 资源负载管理要管理的是风险,而不是人的忙闲观感

单看某人“忙不忙”,容易陷入主观判断。有人日历很满,但其中不少会议可以取消;有人日历看起来空,却承担了只有他能处理的关键审批、系统权限或客户沟通。更有用的问题是:关键交付是否依赖少数人?负载峰值是否与关键路径重合?工作被打断后,是否会造成等待、返工或质量风险?

因此,我把 Capacity 管理看成一种承诺风险控制机制。它要帮助组织回答:当前工作组合是否能在既定时间内完成;若不能,应该先调整范围、顺序、人员还是期限;以及管理者应在哪个时间点介入,避免风险从“可处理”变成“已延期”。

这也意味着,Capacity 不是一个静态数字。它会受到项目阶段、任务类型、技能匹配、协作依赖和工作中断影响。一个团队在探索阶段、上线阶段和稳定运营阶段的有效容量,可能完全不同。把每个月都按同一比例排满,是管理模型的简化,不是对真实工作的描述。

3. 对中大型组织,先建立共同口径,再谈工具和仪表盘

在 100 人以上的组织里,资源信息通常分散在项目计划、团队排期、支持工单、会议日历和部门预算中。若不同团队对“已分配”“可用”“预留”和“已承诺”的定义不一致,汇总出的 Capacity 看板只会把口径差异包装成精确数字。

我会先推动组织对四个概念达成一致:可用容量、已承诺负载、预留容量、风险容量。可用容量指周期内可用于目标工作的时间;已承诺负载指已经进入明确交付承诺的工作;预留容量用于支持、故障和未定范围工作;风险容量则标记技能稀缺、依赖不确定或时间高度集中造成的额外风险。

具体工具可以帮助汇总和追踪信息,但工具本身不能替管理者决定哪些承诺应该取消。比如使用 PingCode 这类面向中大型企业及 100 人以上组织的协作管理平台时,重点不应只是展示每个人的任务数量,而应先定义任务计划、团队容量和状态更新规则,让项目、研发、测试及支持工作能用一致口径进行讨论。

4. 管理者应优先追求“可解释的计划”,而不是看起来精确的计划

一个 72% 的团队负载率,如果口径清晰、风险项透明、缓冲合理,通常比一个精确到小时但遗漏支持工作和依赖的排期更有决策价值。资源计划的可信度取决于输入质量、假设透明度和调整机制,不取决于小数位数。

我的判断是:若管理者无法解释容量数字从哪里来、哪些工作被排除、哪些变化会触发重排,就不应把这个数字当作交付承诺依据。先让计划可解释,再逐步提高测量精度,通常比一开始搭建复杂模型更有效。

Capacity最佳实践:企业管理者资源负载风险控制,常见问题

二、背景和真实场景:为什么“大家都很忙”仍然无法判断风险

1. 多项目共享人员时,局部合理可能形成整体冲突

在矩阵式组织中,员工可能同时支持产品迭代、客户项目、基础设施治理和线上故障处理。每位项目负责人都可能只分配了这名员工 20% 或 30% 的时间,单看各自项目似乎都合理;但把分配叠加后,个人负载可能已经超过可用容量。更麻烦的是,各项目对同一人的需求常常集中在同一周,资源冲突不会平均发生。

例如,测试工程师在两个项目中分别被安排 12 小时和 16 小时,另有每周 8 小时的线上质量支持。若每周名义工时为 40 小时,数字表面上还有 4 小时余量;但扣除会议、缺陷 triage 和环境等待后,这个排期可能已经没有缓冲。问题不在于项目负责人不会算术,而在于每个计划使用的时间基线不同,且并未把支持工作纳入同一张负载图。

因此,管理者不应只看项目内的资源计划,还要看跨项目的合并视图。合并视图的价值不是把所有人排进同一张表,而是识别项目负责人各自看不到的冲突:同一稀缺技能被多个关键路径同时依赖,或某人承担了大量不可见的协调与救火工作。

2. 负载风险常藏在技能和依赖里,不只藏在工时里

两个人都显示每周剩余 10 小时,不代表他们可以互换。一个人可能有时间,但不具备相关系统权限、领域知识或客户关系;另一个人可能工时紧张,却是唯一熟悉发布流程的人。若容量模型只按“人”汇总,不区分技能和依赖,管理者可能误以为团队仍有可替代产能。

我会把人员负载拆成至少三个维度:时间负载、技能负载和关键依赖负载。时间负载回答“工作量是否超过可用时间”;技能负载回答“是否有足够合格人员承接工作”;关键依赖负载回答“少数人缺席是否会阻断交付”。其中任何一个维度触发高风险,都需要管理者介入。

特别是知识型工作,任务时长并不能完整反映复杂度。一个只需半天但需要资深专家作出架构决策的任务,可能阻塞多个团队。把它与普通执行任务按工时相加,会低估其组织影响。容量管理需要让“谁能够做”和“何时需要做”与“预计耗时”一起进入计划。

3. 负载超标不一定意味着团队低效

当管理者看到延期、加班或任务堆积时,第一反应有时是追问团队效率。但负载问题可能来自需求持续变更、决策等待、返工、外部依赖和职责边界不清。若把所有问题都归因于个人效率,团队就会用更乐观的估算和更隐蔽的加班回应,真实风险反而更难被看见。

我会先判断工作量变化发生在哪个环节。是需求进入时没有范围约束,导致工作持续增加;是前置决策拖延,造成后续资源集中挤压;是质量问题使任务反复返工;还是某类支持工作没有进入正式计划。不同成因对应不同解决动作,单纯要求“提升效率”无法消除结构性冲突。

4. 多个团队的负载率不能简单平均

假设三个团队的负载率分别为 65%、85% 和 125%,简单平均得到约 92%,可能让管理层认为整体尚可。但第三个团队已经超载,且如果它负责关键审批或共享平台,其他团队的 65% 负载也无法弥补这处瓶颈。组织容量通常受关键路径和稀缺角色限制,而不是由平均值决定。

所以,管理层看汇总负载时,至少要同时观察团队分布、岗位分布、关键路径贡献和超载持续时间。均值适合描述总体情况,不能替代对尾部风险的检查。尤其在交付季、财务结算、产品发布或客户上线窗口,局部峰值往往比全组织平均值更重要。

Capacity最佳实践:企业管理者资源负载风险控制,常见问题

三、常见误区:看似量化,实际把风险藏进数字

1. 误区一:把 100% 利用率当作理想目标

如果每个人每周都被安排到 100% 的可计划工时,系统就没有吸收变化的空间。任何突发故障、需求澄清、审批等待或缺席,都可能让原有计划连锁延期。对于复杂工作,完全利用资源不等于最大化交付;它可能只是把等待和上下文切换转嫁给执行人员。

高利用率还会造成排队效应。某个关键岗位持续满载后,后续工作只能等待该岗位完成,其他团队即便有空,也无法推动关键路径。管理者看到的是“每个人都在忙”,实际结果却是任务等待时间增加,交付周期拉长。

容量管理不追求把每个人填满,而是追求关键工作流能够稳定流动。不同工作的波动程度不同,适宜的计划负载也不同。规则性强、变化少的工作可以安排得更紧;探索性强、依赖多或故障频发的工作,必须保留更多缓冲。

2. 误区二:把任务数量当作工作量

十个小任务不一定比一个复杂任务更重。任务数量还受到拆分习惯影响:有的团队把一项工作拆成十个子任务,有的团队只建立一个总任务。若直接比较任务数,管理者比较的可能是记录方式,而不是实际负载。

在容量评估中,应优先使用团队能稳定执行的估算单位,并定期回看实际完成情况。若团队使用人天估算,就要明确估算是否包含评审、测试、部署、沟通和返工;若使用相对估算,则不能把点数直接当成工时。不同度量之间没有天然的换算关系,强行换算会产生伪精确。

3. 误区三:把“未排任务”视为“可立即接活”

计划表没有任务,不等于这个人随时可以接新任务。人员可能处于交接期、集中学习期,或者正在处理无法准确拆解的支持工作。也可能已经被其他团队口头预订,只是尚未进入正式计划。未记录的需求不会因为看板上没有卡片而消失。

管理者应区分“可见空档”和“可承诺空档”。前者只是当前记录中没有排定任务,后者则需要确认技能匹配、时间窗口、优先级和上下游依赖。若缺少确认机制,空档就容易被反复预订,直到冲突爆发时才暴露。

4. 误区四:用长期平均值掩盖短期峰值

某团队季度平均负载率为 80%,不代表每周都安全。负载可能在前两个月平稳,在上线前两周骤升至 130%。若只看季度平均,管理层会错过最需要决策的时间窗口。资源风险的核心往往是峰值的位置与持续时间,而不只是平均值。

观察周期应与工作节奏匹配。迭代团队可按周或迭代检查,项目型交付要重点看里程碑前后的峰值,运营团队则需关注轮值周期、故障高峰和假期覆盖。周期太长会让风险被平滑,周期太短又会让正常波动被误读为异常。

5. 误区五:把预测不准归咎于执行人员估算能力

预测偏差可能来自需求边界频繁变化、审批周期不稳定、外部供应商交付不确定,或者历史数据没有区分不同类型工作。如果管理者只要求员工报得更准,却不改善输入条件,估算只会变得更保守,甚至出现“为了不背锅而多报”的现象。

正确做法是把偏差分类:需求变化造成的增量、任务复杂度判断偏差、等待时间、返工、支持工作遗漏,以及人员缺席。分清偏差来源后,才能判断应调整估算方法、需求治理、依赖管理,还是容量缓冲。预测本身不是考核个人的准确率竞赛,而是组织学习和控制风险的工具。

6. 误区六:认为工具看板会自动解决资源争抢

工具可以汇总任务和分配关系,却不会自动判断某个工作是否值得优先,也不会替部门负责人承担延期承诺。若管理者没有建立优先级规则、资源冲突升级路径和变更审批机制,再清晰的看板也只能让冲突更醒目。

评估管理平台时,我更关注它能否让管理者看清数据的来源和时间边界:计划容量来自哪里,负载是否包含支持工作,人员分配是否有负责人确认,变化后是否保留记录。界面丰富、图表多,并不能替代这些治理基础。

四、专业判断逻辑:从可用容量走到风险决策

1. 建立一条可复核的容量计算链

我建议把容量计算拆成连续步骤,而不是直接在看板上填一个“可用百分比”。一条最基本的计算链包括:确定周期、确认人员可用日期、扣除固定事务、扣除已知支持工作、按技能分组、预留波动空间,最后再计算可承诺容量。

  1. 确定周期:明确按周、迭代、月度或项目阶段计算,不要把不同周期的容量混在一起。

  2. 确认出勤:记录休假、培训、轮值和其他已知缺席,避免按名义工时重复计算。

  3. 扣除固定工作:扣除例会、评审、交接、行政事务和必要的协作时间。

  4. 纳入支持负载:把客服响应、故障处理、内部咨询等常态工作纳入计划,不要当作“额外时间”。

  5. 按技能检查:确认容量是否来自具备相应能力和权限的人员,而非只看总人数。

  6. 设置缓冲:根据需求变化、依赖不确定性和故障频率,保留吸收波动的空间。

  7. 形成承诺:在范围、优先级和责任人明确后,将工作纳入正式承诺,并保留变更记录。

这条链的关键不在于每一步都精确到分钟,而在于任何人都能追溯数字的构成。若某部门把休假扣除在容量里,另一个部门却把休假留到最后再处理,跨部门汇总就没有可比性。

2. 同时观察利用率、负载率与缓冲消耗

利用率通常描述已投入工作时间占可用时间的比例;负载率描述已计划工作量与某个容量基准的关系;缓冲消耗则反映原本留给不确定性的空间被使用了多少。不同组织对术语定义不尽相同,因此仪表盘上必须标注公式和统计口径。

我不建议把单一阈值用作所有团队的绩效判断。较有用的做法是设置观察区间:例如计划负载处于较低区间时,检查是否存在需求供给不匹配;接近容量上限时,确认缓冲是否足够;持续超出容量时,触发范围、优先级或期限决策。阈值应先通过历史数据校准,不能把示意值误当成普遍标准。

观察信号 可能含义 管理者应追问 常见动作
负载偏低且工作等待多 需求准备不足、依赖未到位,或人员技能与任务不匹配 工作是否已经具备开工条件? 改善需求就绪度,提前处理依赖和培训
负载接近容量上限 当前计划可运行,但对变化较敏感 临时需求由谁承接?缓冲是否被预留? 限制新增工作,保护关键任务,明确变更入口
负载持续超出容量 承诺与可用资源不匹配,或计算漏项 哪些工作可以延后、缩减或转移? 调整范围、优先级、交付顺序或资源配置
总体负载正常但关键岗位拥堵 技能瓶颈或单点依赖 是否有替补人员和知识交接? 安排备份、降低依赖、改变工作顺序

3. 将超载风险拆成概率、影响和可恢复性

负载超过容量并不一定立即造成同等程度的损失。某个低优先级内部改进任务晚一周,影响可能有限;关键上线前的安全评审晚一天,则可能阻塞多个团队。判断风险时,我会看三个要素:发生概率、业务影响、恢复成本。

发生概率可以通过需求变更频率、历史延期、缺勤和依赖稳定性估计;业务影响要关联收入、客户承诺、质量、安全或合规;恢复成本则考察延期后是否需要集中加班、重新协调供应商或重复执行测试。三者同时高的工作,应优先获得管理注意力和资源缓冲。

这一判断避免了“所有红色负载都同等紧急”。管理者可以把注意力从表格颜色转移到业务后果:哪个冲突会造成不可逆的时间损失,哪个风险可以通过调整顺序低成本消化。

4. 用时间窗口识别峰值,而非只看总量

Capacity 是时间相关的。一个团队在整个季度有 300 人天容量,并不意味着它能在上线前一周提供 80 人天。工作需要在特定时间由特定技能的人完成,超出时间窗口的空闲容量无法自动补上关键节点。

计划审查时,应重点查看三个时间窗口:当前窗口的实际负载、未来一至两个周期的已知峰值,以及关键里程碑前的资源集中度。对长周期项目,还要持续更新滚动预测,避免把三个月前的估算当作当前承诺。

5. 决策顺序应优先处理需求,再处理资源

一旦发现负载超标,许多组织会先考虑增加人手。但新成员需要熟悉领域、流程、代码或客户背景,短期内不一定能立即增加有效容量。若瓶颈其实来自需求范围膨胀或低优先级工作挤占关键路径,增加人员可能提高协调成本而不是加快交付。

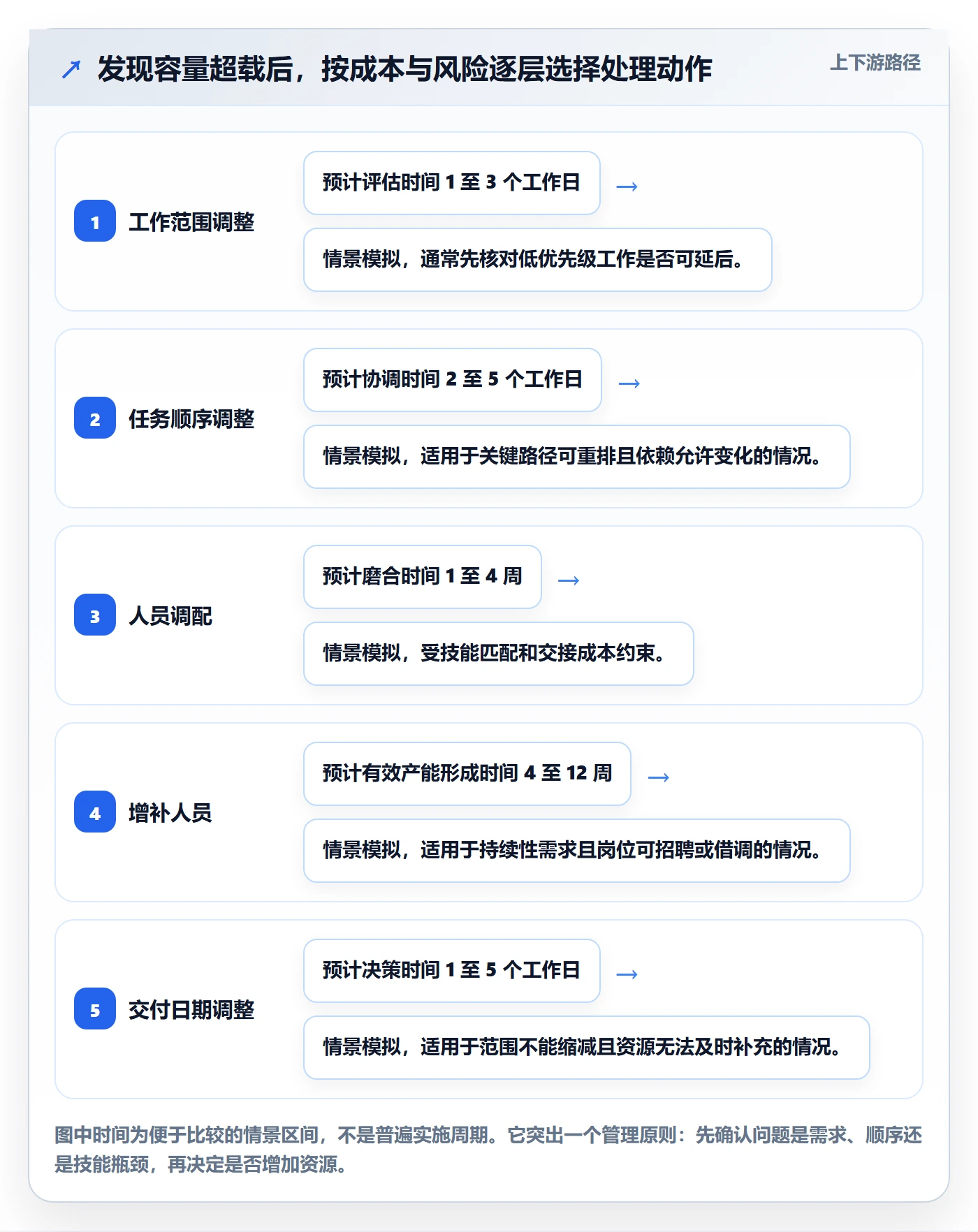

我更倾向于按以下次序判断:先删减或延后低价值工作,再明确交付范围和优先级;然后评估工作能否拆分、并行或改变顺序;最后再考虑调人、外包或延长交付时间。若风险来自稀缺技能,则应同时判断短期支援和长期能力建设。

Capacity最佳实践:企业管理者资源负载风险控制,常见问题

五、案例与数据观察:从“每个人都忙”到识别真正的瓶颈

1. 案例背景:三个项目共用同一批研发与测试人员

以下案例是基于常见交付场景构造的情景模拟,不是某家企业的实测结果。一个约 120 人的产品研发组织同时推进平台升级、客户功能交付和线上稳定性改进,三个项目共享 12 名研发人员、4 名测试人员和 2 名架构专家。每个项目负责人都提交了自己的排期,表面上每个项目的资源分配总量都没有超过部门人数。

问题在于,平台升级和客户功能交付都把架构专家安排在同一迭代的前半段;测试人员则要在迭代末期同时支持两个版本验收。线上稳定性工作虽未写进项目计划,却平均占用部分研发和测试时间。团队整体的季度计划利用率看起来约为 82%,但关键岗位在个别周的负载明显超出容量。

如果只看组织总容量,管理者可能会认为还可以再接一个需求;如果按技能和周度时间窗拆分,就会发现风险集中在架构评审和测试验收,而不是所有研发岗位都缺人。这个区别会直接改变处理方案:不必立即扩大整个研发团队,而要先重排评审、分批验收,并为线上支持设置明确容量。

2. 先还原输入:名义容量为什么不等于承诺容量

假设 12 名研发人员每人每周名义工时为 40 小时,合计 480 小时。扣除固定会议、评审和协作时间 96 小时,扣除轮值及支持性工作 48 小时,再考虑休假、培训和工作切换等因素,可计划时间约为 300 至 320 小时。若保留约 15% 的变化缓冲,可承诺容量约为 255 至 272 小时。

这组数字只用于说明计算过程,实际比例应由组织自己的历史记录校准。值得注意的是,即使部门总量可承诺容量充足,架构和测试等稀缺角色仍可能成为约束。管理者若只看部门总工时,会把“总量够用”错误地解释为“各项目都能按时完成”。

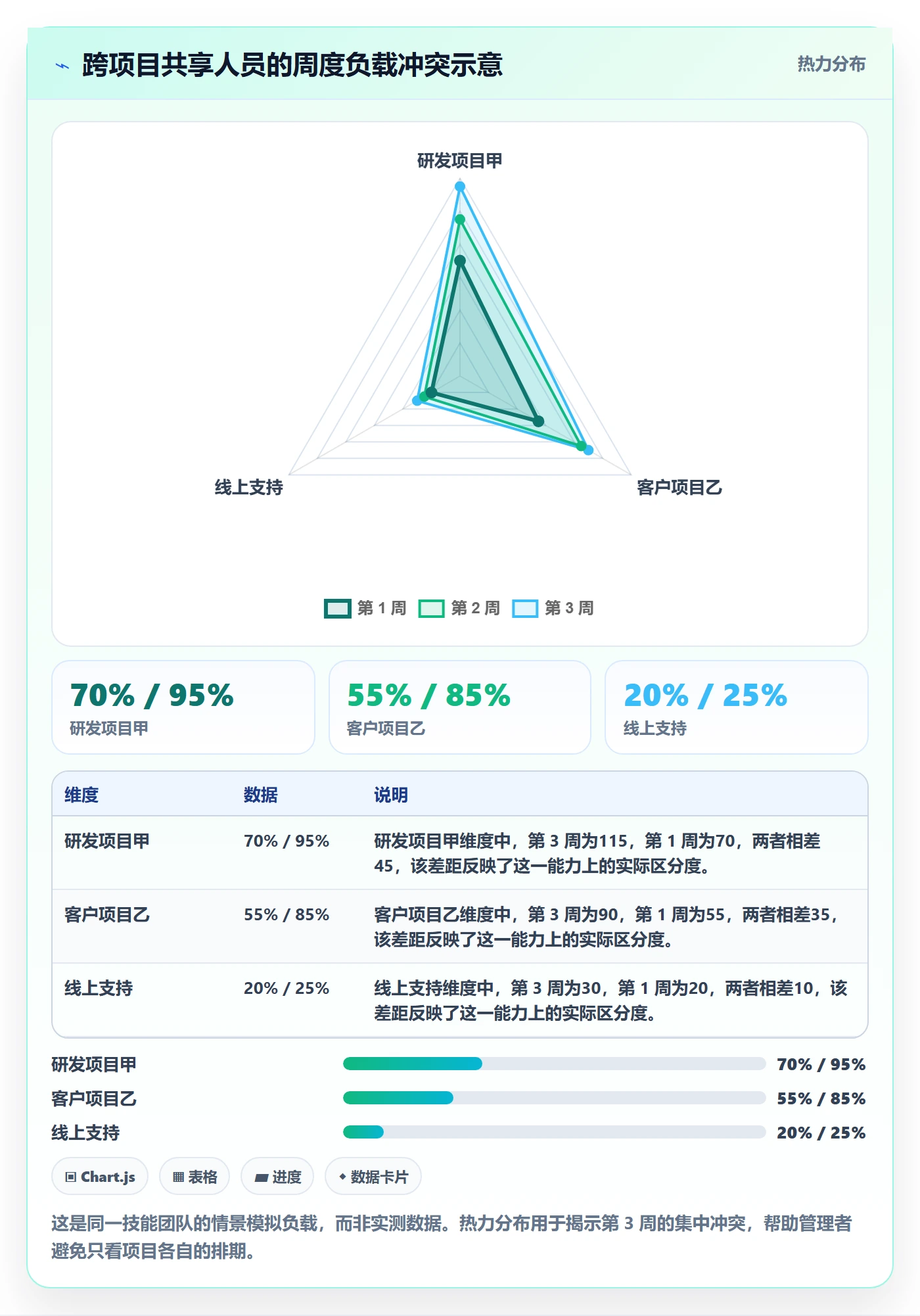

3. 第一次复盘:冲突并非平均分布

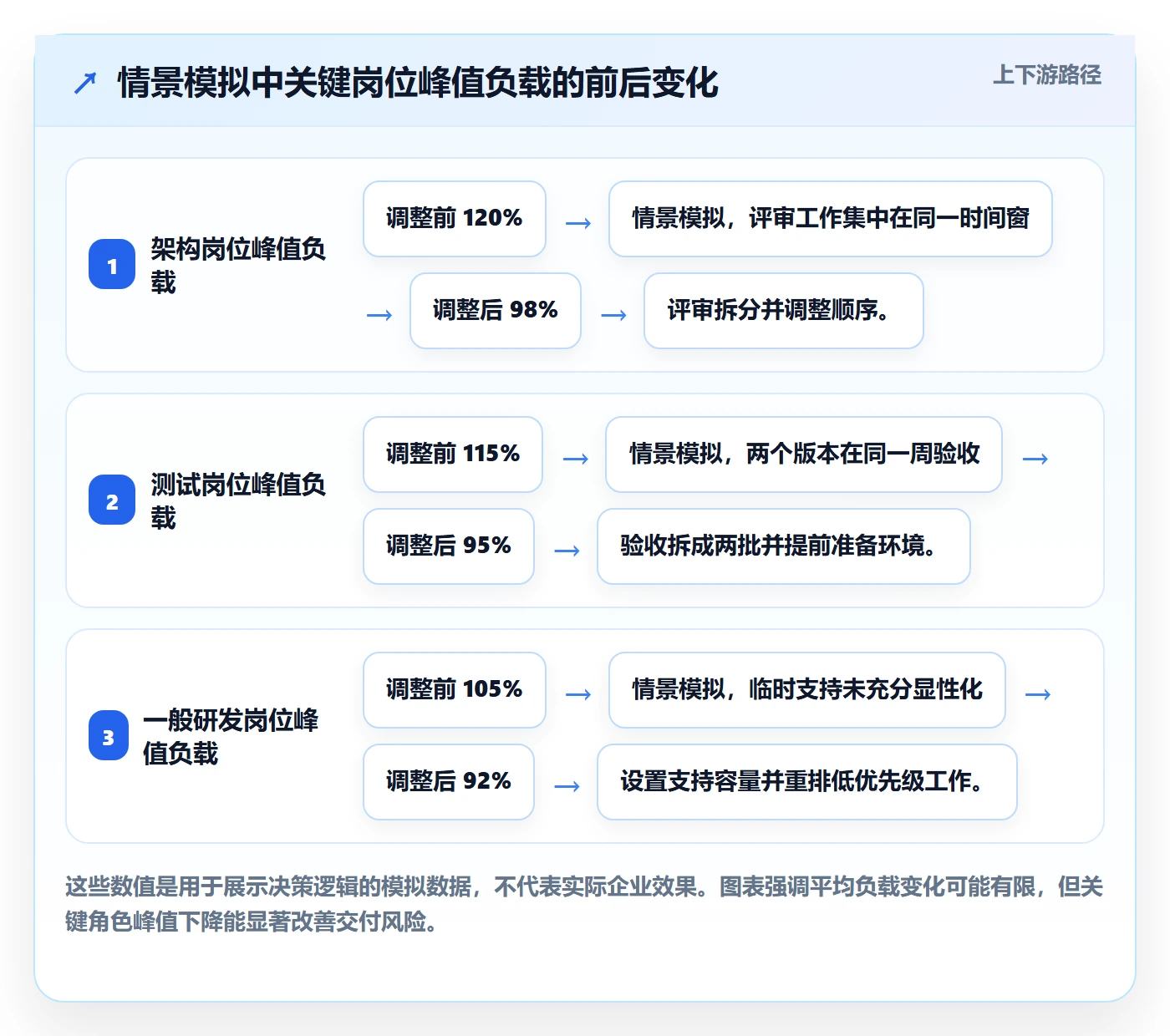

在情景模拟中,团队把工作按技能角色和周度拆分后,发现架构专家的负载在第二周达到可用容量的 120%,测试人员在第三周达到 115%,而部分一般研发岗位只达到约 70%。原始计划没有显示这种结构差异,因为项目负责人按人天汇总,没有为技能依赖和上线窗口建立统一视图。

这时最有价值的动作不是立即要求所有人加班,而是区分“必须由特定角色完成的工作”和“可以替代、拆分或延后的工作”。管理者将非关键功能评审改为异步评审,把一个低优先级功能移至下个周期,并将验收任务拆成两批。稀缺人员的集中负载因此得到缓解,其他岗位的空档则用于补齐测试准备和文档交接。

4. 第二次复盘:增加记录以后,支持工作也能进入计划

项目团队随后把线上支持按周记录为容量类别,而不是把它留在项目工时之外。记录并不要求每一次咨询都建立复杂任务,而是按可复核的时间段汇总,并标记工作类型、响应级别和主要技能。这样做的目的不是追求每分钟核算,而是让管理者知道有多少容量会被稳定地用于非项目交付。

若组织使用 PingCode 等协作管理平台,可考虑将项目任务、支持事项和团队容量放入统一的工作管理视图,并约定谁更新、何时更新、哪些状态会计入承诺负载。对中大型组织而言,这种管理方式的价值在于减少不同项目团队各自维护数据造成的口径差异,而不是假设工具会自动预测所有突发工作。

5. 案例中的结果指标:重点看峰值与变更,不只看平均利用率

在情景模拟中,调整前团队季度平均负载率约为 82%,调整后仍在约 80% 至 83% 的区间。平均数字变化不大,但关键角色的峰值从 115% 至 120% 降至约 95% 至 105%,验收工作被分散到两个窗口,临时插入工作也有了明确的容量入口。这说明管理动作的主要收益不是让团队“更空”,而是降低关键路径上的集中冲突。

管理者还应关注预测偏差、未计划工作占比、关键岗位单点依赖数、任务等待时间和临时变更次数。若只用利用率评估改善效果,可能错过真正重要的变化:工作是否更稳定地流过系统,风险是否更早暴露,承诺是否更少依赖隐性加班。

Capacity最佳实践:企业管理者资源负载风险控制,常见问题

6. 数据观察的边界:指标改善不等于因果已经证明

如果调整后延期减少,不应立刻得出“容量看板导致延期下降”的结论。同期可能还发生了需求收敛、团队人员变化、版本范围缩减或外部依赖改善。数据观察应说明统计周期、工作定义和可能的混杂因素,避免把相关变化包装成确定的因果关系。

我会把这类数据用于提出下一步验证问题:峰值负载下降后,等待时间是否同步减少?临时插入工作是否被更早决策?返工率有没有变化?如果只有看板上的负载数字变好,实际交付指标没有改善,就要检查是否发生了口径调整或任务从计划中被移出。

Capacity最佳实践:企业管理者资源负载风险控制,常见问题

六、不同情况下的行动建议:让容量机制贴合工作类型

1. 需求变化快的产品团队:用滚动计划保护优先级

产品团队的需求常在周期中变化,若把整个季度的计划锁死,团队要么不断修改排期,要么把新需求放进加班时间。更实用的方式是设置滚动窗口:近期周期明确承诺,稍远周期保留容量区间和候选工作,随着需求成熟再进入正式承诺。

团队应明确新工作进入的门槛。任何紧急需求插入时,必须同时说明要挤出什么工作、谁批准变更、对哪些里程碑产生影响。若只允许新增、不允许替换,负载会不断堆叠,最终计划失去预测意义。

对于探索性工作,不宜把未验证假设按确定交付量排满。可将验证工作分成时间盒,先安排发现、原型或技术验证,再根据结果决定后续投入。这样做能减少在容量计划中对未知工作作出过度承诺。

2. 客户项目与交付团队:将客户承诺和内部容量建立联系

客户项目的资源风险往往发生在承诺先于内部评估:销售或项目团队确认了上线时间,技术团队之后才发现关键技能同时被其他项目占用。改善方式不是要求所有承诺都变慢,而是为高风险工作设置轻量级容量评审,特别是涉及定制开发、数据迁移、权限审批和多方验收的项目。

评审时应确认交付范围、关键里程碑、客户配合条件、内部依赖和备选方案。项目负责人不必精确到每小时,但必须明确哪些岗位是关键路径资源,哪些时间点不可移动,以及客户变更会如何触发内部重排。

若客户侧提供材料或验收延迟,内部人员并不必然因此拥有可自由转移的容量。管理者要判断等待期间能否安排其他工作,是否会增加上下文切换成本,以及人员重新切回项目需要多久。把等待时间当作完全空闲,容易低估重新启动成本。

3. 运营与支持团队:为波动工作建立容量区间

运营和支持团队的工作量受事件、客户行为和季节性影响,按固定任务逐项预测通常不现实。更适合的做法是根据历史记录建立区间,区分常态工作量、峰值工作量和异常事件预案。容量计划应说明日常支持占用多少资源,达到什么条件后启动升级或临时支援。

如果支持工作长期占用较多时间,应把它视作正式工作类别,而不是“项目之外的杂事”。管理者可以追踪工单类型、响应时长、升级比例和重复问题占比。若某类问题持续重复,解决根因可能比长期增加轮值人手更有效。

4. 新团队或缺少历史数据:先用区间与短周期复盘

团队刚成立、工作内容变化很大或历史数据质量不足时,精细化容量模型只会放大假设。此时可以先用宽区间估算,例如对固定事务、支持工作和有效项目时间采用区间值,并在两到四个周期后复盘实际偏差。

在试运行期间,记录重点应放在判断会改变决策的字段:工作类型、预计投入、实际投入区间、等待原因、返工原因和中途变更。不要为了建立“完整数据仓库”给团队增加大量无用填报。若记录不能影响排期或资源决策,就应该重新评估其价值。

5. 远程及跨时区团队:同时规划时间容量和协作窗口

跨时区团队即使总工时充足,也可能缺乏共同协作窗口。需要快速评审或频繁交接的工作,可能因可用重叠时间不足而延长周期。容量计划不能只按工时折算,还要标记协作窗口、决策等待时间和交接要求。

可采用异步文档、明确责任人、限时评审和分批交接降低协作依赖。若工作本身要求高频实时沟通,则应在承诺时计入跨时区成本,而不是将沟通困难留到项目执行后再解释。

6. 使用管理平台时:先规定数据治理,再配置视图

工具落地前,我会先回答五个问题:谁负责维护容量;按什么周期更新;支持工作如何记录;跨项目冲突由谁裁决;数据用于预测、排期还是绩效评价。最后一项尤其重要。如果员工认为容量数据会被直接用于惩罚性考核,就可能倾向于隐藏工作、抬高估算或避免报告波动。

平台配置应支持管理动作,而不是追求字段越多越好。常用视图包括团队周度负载、岗位技能覆盖、关键里程碑资源分布、未计划工作趋势和冲突升级状态。每个视图都应有明确的使用者、更新时间和触发动作,否则它会迅速变成无人维护的报表。

七、不同情况下的取舍:每个容量决策都有成本

1. 提高利用率与保留缓冲的取舍

提高利用率能在短期内增加可见产出,但也会降低系统吸收变化的能力。保留缓冲会让部分时间看起来没有被具体项目占用,却能降低故障、需求变化和依赖延迟对整体交付的冲击。该如何选择,取决于工作波动、延误后果和组织的恢复能力。

若工作稳定、重复性高、替补充分,可以采用更紧的计划;若工作探索性强、关键岗位稀缺、外部依赖多,缓冲的价值通常更高。缓冲不是闲置资源,而是为不确定性支付的保险成本。若长期没有使用,也要检查是不是缓冲过多或风险类别估得不准。

2. 增加人员与降低需求的取舍

增加人员适用于长期需求稳定、工作可以合理拆分、技能可以在可接受时间内培养或引入的场景。若任务高度耦合,新增人员可能增加沟通和培训成本;如果峰值只持续一周,长期扩编可能无法解决时间窗口冲突。

降低需求适用于范围可以分级、部分工作可延后、价值排序存在差异的场景。管理者需要明确哪些工作不做、延后后造成什么影响,以及由谁接受这个影响。只说“再精简一点”,却不愿明确取消事项,等于把决策重新推给执行团队。

在两者之间还可以考虑短期借调、外部支持、自动化、流程简化或改变交付顺序。每种方式都有学习、质量、权限和协作成本,不能仅比较名义工时。

3. 集中稀缺专家与培养备份的取舍

让专家亲自处理关键任务,通常是短期最稳妥的选择;长期看,却可能进一步扩大单点依赖。将工作分给经验较少的人员,会增加审查和返工成本,但能形成可持续的技能覆盖。

我建议把关键工作拆成“必须由专家决策”和“可以在指导下执行”两部分。专家保留架构判断、安全边界或复杂异常处理,其他步骤通过结对、模板、检查表和复盘逐步转移。这样既不把高风险决策盲目外包,也不会让所有工作长期排队等待同一人。

4. 统一全组织口径与保留团队差异的取舍

组织需要统一基本定义,才能汇总和比较;但如果要求所有团队使用完全相同的工作模型,可能抹掉实际差异。研发、运营、客户交付和研究探索的工作形态不同,容量指标可以在定义层统一,在计算和使用层保留合理差异。

统一的部分应包括时间周期、容量字段、状态定义、变更记录和风险升级规则。可灵活的部分则包括工作估算方式、缓冲比例、详细程度和局部指标。若两个团队的工作性质差异很大,不宜直接以一个利用率数字进行绩效排名。

5. 细粒度追踪与团队信任的取舍

越细的工时记录,越可能提高某些成本核算和项目追踪的准确度,但也会增加填报负担,诱发微观控制。管理者需要先说明数据用途:用于估算、成本归集、容量规划,还是个人绩效。目的不清时,最细的数据往往最不可信。

对多数知识工作团队,按任务或工作类别记录时间区间,通常比要求每小时逐项填报更容易持续。只有在合同核算、法规要求或成本模型确实需要时,才增加更细粒度追踪,并应同步提供清晰的数据治理规则。

八、落地机制:把容量管理做成持续的管理节奏

1. 每个周期开始前,完成一次容量与承诺对齐

周期开始前,负责人应确认人员可用性、固定事务、支持负载、优先级和关键依赖。团队计划不要先把所有需求放进去,再设法解释为什么无法完成;应先确认有效容量,再决定承诺范围。

容量评审不必成为冗长会议。管理者可以提前准备团队负载视图,只讨论超载岗位、关键节点、未确认依赖和需要决策的变更。会议的输出必须是明确动作:取消什么、延后什么、由谁协调、何时复核。

2. 周期中只对触发条件做升级,避免频繁重排

容量计划需要更新,但不能因为每天出现一条新信息就全面重排。组织可以设定触发条件,例如关键岗位连续超载、支持工作明显超过预留、关键依赖延期、需求范围发生实质变化,或实际可用人员与计划差异达到预设区间。

触发条件应根据团队波动和业务影响校准。重点不是设置一个看起来精确的百分比,而是让管理者知道何时必须重新评估承诺。若没有触发规则,资源冲突会在不同会议之间漂移,最终等到延期后才被正式确认。

3. 周期结束后,用偏差复盘改进容量假设

复盘时,不应只比较计划工时和实际工时。还要区分工作是否按原范围交付、等待是否增加、支持工作是否超出预留、是否发生返工、人员是否临时缺席,以及估算偏差来自哪里。只有解释偏差,历史数据才有助于下一轮计划。

如果团队连续多个周期都把支持工作估低,应该调整支持容量基线;如果反复出现需求变更,就应改善范围治理;若任务等待主要来自少数审批人,则容量模型不是首要问题,审批机制才是瓶颈。复盘的目的不是证明计划错了,而是找到下一次可以改变的输入。

4. 指标体系保持精简,围绕决策而不是展示

建议从少量指标开始,例如周期负载率、计划外工作占比、关键岗位峰值负载、任务等待时间、预测偏差和交付延期比例。指标数量过多,会让团队把精力花在解释仪表盘,而不是解决资源冲突。

每项指标都要有定义、口径、更新频率、责任人和触发动作。比如“计划外工作占比”如果没有说明分母是总投入还是已记录任务量,不同团队之间就不可比较。若指标变化后没有对应的管理动作,它很可能只是装饰性数据。

5. 建立资源冲突的升级路径

当项目负责人无法在团队内部解决冲突时,需要有明确的升级路径。可以由项目组合负责人、部门主管或资源协调角色根据业务优先级作出裁决。关键是不要让同一位员工在不同负责人之间承担“自己拒绝谁”的压力。

升级时应提供可比较的信息:受影响的交付、最晚决策时间、可替代方案、成本和风险。管理者据此选择延期、减范围、转移任务或补充资源。若只提交“人不够”的结论,决策者很难判断该牺牲什么,也容易把冲突变成部门之间的拉扯。

九、常见问题 FAQ

1. Capacity 和工作量有什么区别?

Capacity 是在一定周期和特定条件下可用于工作的能力;工作量是已经规划或预计需要投入的任务量。两者比较后,才能判断资源是否匹配。需要注意,Capacity 应扣除缺席、固定事务和常态支持工作,还要考虑技能和时间窗口,不能只用人数乘以标准工时。

2. 负载率达到多少就算超载?

不存在适用于所有团队的单一阈值。工作稳定、依赖少的团队可以采用较高计划负载;需求变化快、关键岗位稀缺或故障频繁的团队,需要保留更多缓冲。应结合历史延期、计划外工作和关键路径表现建立内部基线,而不是直接照搬其他组织的数字。

3. 为什么团队看起来还有空闲,项目仍然延期?

可见空档可能不具备所需技能,也可能不在任务需要的时间窗口内。项目还可能受审批等待、外部依赖、环境准备和人员交接影响。应检查瓶颈是否集中在关键角色或关键节点,而不是只看全团队总工时。

4. 临时工作要不要全部录入资源计划?

不一定要为每条很小的工作建立复杂记录,但常态支持、故障响应和内部协助应以工作类别或时间区间进入容量模型。若这些工作长期被排除,项目容量就会系统性高估。记录粒度应足以改变排期判断,同时不至于让填报成本超过管理价值。

5. 任务估算不准,应该增加缓冲还是要求团队估得更准?

先判断偏差来源。如果主要是复杂度估计不准,可通过拆分任务、历史复盘和估算校准改善;如果来自需求变化和依赖等待,单纯要求估算更准确没有帮助。缓冲应对应具体的不确定性,而不是成为所有问题的统一补丁。

6. 资源管理工具能否自动预测团队是否会延期?

工具可以基于计划、历史记录和容量数据提供预警,但预测质量取决于数据完整性、口径一致性和工作稳定性。对于需求频繁变化、支持工作未记录或技能依赖不清的团队,自动预测可能给出看似精确但不可靠的结果。管理者仍需解释异常并作出优先级决策。

7. 如何避免容量看板变成个人绩效监控?

在上线前明确数据用途和访问规则,优先用于团队层面的交付预测、冲突识别和容量改善。避免把高利用率直接当作高绩效,也不要用不同团队的单一负载数字进行排名。数据若被用于不合理的个人比较,团队就可能隐藏临时工作,损害容量计划的可信度。

8. 小团队没有专职资源经理,需要做 Capacity 管理吗?

需要,但可以保持轻量。小团队可按周检查可用时间、关键任务、支持工作和风险依赖,只要能识别“谁在什么时候被多方争抢”即可。工作规模不大时,一张维护良好的团队计划表,通常比复杂的资源系统更合适。

十、结语:Capacity 的价值在于让组织更早做出取舍

Capacity 管理最重要的产出,不是一个看起来精确的利用率,而是组织能否在延期发生之前识别真正的约束。管理者要把名义工时与可承诺工时区分开,把总量与技能瓶颈区分开,把平均负载与时间峰值区分开,也要把未计划工作从“看不见”变成可以讨论的容量类别。

我的独特判断是:资源风险控制的成熟度,不取决于组织把人排得多满,而取决于组织能否在新增承诺时明确说明要牺牲什么。如果每次加需求都不用取消、延后或调整任何既有工作,那么组织实际上没有做优先级决策,只是把冲突转交给一线人员承担。

下一步可以从一个真实交付周期开始:选一个跨项目共享人员较多的团队,统一可用容量口径,记录支持工作,按技能与周度观察峰值,并在周期结束时分类复盘预测偏差。先验证哪些信息真的改变了管理决策,再扩展到更多团队和平台视图。容量管理不需要一开始就复杂,但必须让承诺、风险和取舍彼此对应。

常见问题解答(FAQ)

1. 企业管理者如何判断团队资源负载已经进入风险区?

我看团队排期时,经常发现大家日历都排满了,但项目还是不断延期。到底是工作量确实超出能力,还是排期方式把风险藏起来了?

不要只看成员日历是否排满,建议同时检查未来数周的可用工时、任务切换和关键岗位集中度。一个实用的预警口径是:连续两周预计负载超过可用产能的 85%,或关键岗位只有一人能承担,就应列为风险;超过 100% 则意味着计划依赖加班、延期或范围缩减至少一种代价。

比如某团队 8 人,每人每周可用于项目的时间按 30 小时估算,总产能是 240 小时;若已承诺 225 小时,表面负载为 94%,再计入评审、支持和突发需求后,很可能已经超载。这个比例是管理预警线,不是通用定律,应结合团队历史交付数据校准。

2. 做资源容量规划时,怎样估算可用产能才不至于过度承诺?

我以前按每个人每周 40 小时来排项目,结果计划看起来很充足,实际总有会议、答疑和临时任务打断。容量到底应该按多少算,才更接近真实情况?

从合同工时中扣除休假、固定会议、运维支持和其他已确认职责,再用团队近 6 至 8 周的实际交付情况修正估算。举例来说,某成员每周 40 小时,固定会议 5 小时、支持工作平均 7 小时、休假折算 2 小时,账面可投入项目的时间约为 26 小时;

若历史记录显示频繁切换使有效产出再减少约 15%,规划时可先按 22 小时左右估算。不要把这类折减写成永久系数:每月复核一次,并区分开发、测试、评审等角色,因为不同工作类型的有效产能并不相同。

3. 多个项目争抢同一位专家时,管理者应该如何控制单点资源风险?

我负责的几个项目都依赖同一位资深工程师,项目负责人各自看都觉得需求合理,但他已经成了所有计划的共同前提。我该优先排期,还是想办法把工作分出去?

先把依赖这位专家的任务集中列出,标明所需技能、最晚完成时间、延误影响和可替代人员,再由跨项目负责人按业务影响统一排序。不要用“谁催得急就先做”分配资源,这会让局部项目获益、整体交付失控。

一个可执行的判断方式是:若同一关键人员未来两周的承诺工时超过其可用工时的 80%,就冻结新增承诺,并从任务拆分、辅导备份人员、调整范围或错开里程碑中选择措施。培养备份人员短期会降低资深人员产出,但能减少后续排期对单人的依赖;高风险岗位至少应明确一名可接手者和交接材料。

4. 资源负载出现超限后,应该加人、延期,还是缩小项目范围?

我遇到排期超载时,第一反应是申请增员,但新人上手需要时间,延期又会影响业务承诺。有没有一套判断顺序,能避免只靠加班把问题往后推?

先确认超载发生在哪个环节,再按交付关键路径比较措施的成本和生效时间。若缺口是短期、任务边界清晰且有成熟流程,可考虑短期支援;若工作依赖团队知识或审批权限,新增人员未必能立即补足产能。若需求中的非核心部分可以分期,缩小首期范围通常比压缩测试或让关键人员长期加班更可控。

建议把方案并列记录,例如缺口工时、预计恢复时间、质量风险和业务影响,并在两周后复盘实际效果。判断依据不应只是“人够不够”,而应是该措施能否在风险发生前补上关键路径上的能力缺口。

核心关键词

读者评论

方
方佳宁

我们团队以前确实把每周40小时都当成可分配工时,结果一遇到客户支持和紧急缺陷,排期马上失真。后来按会议、支持和缓冲分别扣除后,承诺反而更稳。不过缓冲比例不能长期固定,最好结合历史数据按团队类型调整。

林
林亦辰

多项目共享人员时,单看个人总负载还不够,技能和关键依赖更容易被忽略。我们曾有一名同事只承担少量任务,却因为掌握发布权限成为瓶颈。建议看板中增加技能标签和替代人选,否则“有空闲”并不等于能接手。

陶
陶安琪

文章提到不要追求100%利用率,这点很有共鸣。但实际管理中,空出来的容量常会被临时需求迅速填满,缓冲很难保留。除了展示负载,还需要明确谁有权拒绝新增任务,以及超载后优先调整范围、期限还是人员。

文章包含AI辅助创作:Capacity最佳实践:企业管理者资源负载风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556247
