企业里最贵的空闲资源,往往不是“没人安排”的员工,而是管理者看不见、也不敢调度的能力:有人手上显示还有两天空档,却实际承担着线上故障值守;有人被排进新项目,真正能投入的时间却只有一半;还有团队为了避免资源冲突,把工作排得很满,最后靠加班填补计划与现实之间的差距。管理空闲资源,关键不是把日历塞满,而是让组织知道哪些能力在什么时间、以什么条件可以被调用,并用一套可复核的指标控制承诺、负荷和风险。
一、先讲结论:空闲不是空白,而是有条件的可用能力
1. 资源管理要回答三个问题
我判断一套空闲资源流程是否有效,通常先看它能否回答三个具体问题:某个人或团队何时可能有余量;这份余量扣除职责、风险和必要缓冲后还剩多少;谁有权把它承诺给新的工作。只显示“空闲”或“忙碌”,无法支持可靠的企业级决策。
因此,空闲资源不是日历上的白格,也不是成员自报的空档,而是在明确时间范围内,扣除既有任务、固定职责、能力限制和风险缓冲之后,可被组织重新分配的工作能力。这个定义看起来严格,却能避免最常见的误判:把“没有录入任务”当成“能够接活”。
我建议把资源判断拆成三层。第一层是名义容量,即合同工时或团队计划工时;第二层是可计划容量,即扣除会议、支持、培训、休假等固定占用后的容量;第三层是可承诺容量,即再扣除任务优先级冲突、技能不匹配和不确定性缓冲后,管理者可以对外承诺的部分。
例如,一名成员在未来两周名义上有 80 小时。扣掉 12 小时固定会议、8 小时轮值和 20 小时已承诺任务,可计划余量是 40 小时;如果其中 16 小时受限于特定技能或交付窗口,剩下 24 小时才可能成为可承诺容量。把这 24 小时写成“空闲 24 小时”仍然不准确,因为它可能需要拆分、交接或与其他角色配合。
2. 先判断容量,再判断利用率
很多管理看板先问“利用率达到多少”,但我更愿意先问“这份容量是否真实、是否可以调用”。利用率是结果指标,不是资源决策本身。容量口径若不一致,利用率再精确,也只会让错误显得更有把握。
举例来说,甲团队把 40 小时周工时全部纳入分母,乙团队先扣掉固定会议和支持值班,只把 30 小时作为计划容量。两边即使做了同样数量的工作,算出的利用率也不可直接比较。跨团队管理时,应先统一容量定义,再谈目标区间。
我的基准判断是:资源管理的首要目标不是把利用率推到最高,而是减少错误承诺、降低关键角色过载,并提高剩余容量的可见性。只有在这些条件满足后,利用率才适合用于趋势观察和管理改进。

3. 空闲资源流程的价值在于减少承诺误差
资源流程不是为了让每个人持续填表,而是为了让业务负责人在承诺日期、调人或调整范围时,能看到同一套可信信息。流程越复杂,团队越可能绕开它;流程越粗糙,管理者越可能把不确定性转嫁给执行人员。
一个实用流程至少要形成闭环:需求提出、容量校验、技能匹配、冲突处理、责任确认、执行跟踪、结果复盘。每个环节都应该留下必要记录,但不必把所有沟通都变成审批。审批的重点是跨团队承诺和优先级冲突,不是每一小时的日常安排。
如果当前组织尚未统一任务工时口径,我会先从团队级别的未来四周容量表开始,不急着追求个人分钟级排程。先把固定职责、已承诺工作和待确认需求分开,通常就能暴露大部分关键冲突。
二、背景与真实场景:为什么“看起来有人”不等于“可以调人”
1. 项目组合变化让资源冲突变得隐蔽
在规模较小的团队里,主管可能凭记忆就知道谁能接任务。组织扩展后,项目数量、跨团队依赖和角色分工增加,记忆会变成一种不稳定的信息系统:更新慢、口径不一,也很难追溯当时为什么做出某项承诺。
中大型企业的冲突,通常不是“有没有人”,而是“合适的人是否在合适的时间有可用容量”。比如,业务团队需要两周内完成一次关键数据迁移,工程团队确实有两名成员没有排满,但只有一人熟悉目标系统;此人还承担发布审批和故障响应。名义上是两个人有余量,实际可调用的可能只有有限时段。
另一个常见场景是管理者同时收到多个项目的资源申请。每个项目看起来都合理,申请人也都给出明确的截止日期;如果没有统一的优先级规则,资源就会被先到先得、强势争取或临时加塞的方式分配。结果往往不是最重要的项目获得资源,而是最早被写进排期的项目占住了资源。
2. 固定工作容易被低估
支持值班、评审、客户沟通、质量检查、招聘面试和知识交接,是最容易从计划表里消失的工作。它们不一定以项目任务形式出现,却会稳定消耗组织容量。如果管理者只统计项目工时,就会误以为团队还有余量,直到这些固定工作挤压交付时才发现计划失真。
我会把工作区分为三类:可预测的固定职责、已承诺的项目工作、突发或不确定工作。前两类适合进入容量计算;第三类可以基于历史数据设置缓冲,但不应伪装成确定任务。这样做的意义不是把所有工作都精确预测,而是让管理者知道预测误差可能从哪里出现。
如果一个团队长期依靠加班兜底,问题通常不只是个人效率,而是计划容量没有容纳真实职责。把加班视为“额外产能”,会让下一轮排期继续过度承诺;把加班原因拆成需求变更、依赖延迟、故障支持和估算偏差,才有机会修正系统。
3. 不同管理者需要不同颗粒度
高层负责人通常需要看到项目组合的风险、关键岗位缺口和未来数月的容量趋势;部门负责人需要比较团队间负荷、技能覆盖和交付承诺;一线主管需要安排任务与轮值;执行成员则需要知道当前优先级、工作边界以及谁能批准变更。
若所有角色看到完全相同的明细,信息会过载,隐私边界也可能模糊。若角色之间没有共同口径,又会出现高层看到“有余量”、团队主管看到“无法调人”的矛盾。比较可靠的做法是让底层数据口径一致,但按决策责任呈现不同视图。
对 100 人以上组织而言,表格往往仍然有价值,尤其适合试点、复核和快速纠错。但当组织需要跨部门查看容量、跟踪资源变更、关联项目承诺和保留审批依据时,可以评估 PingCode 一类面向项目与协作管理的平台,将资源视图放在既有工作流中,而不是额外建设一套脱离任务数据的独立报表。

4. 资源数据的来源比看板样式更重要
一张视觉上很完整的资源热力图,不代表底层数据可信。常见数据来源包括任务计划、工时记录、值班表、休假信息、技能目录和主管的定期校验。不同来源的更新频率不同,不能简单拼接后就当成实时事实。
任务计划通常描述“计划投入”,工时记录描述“实际发生”,值班表描述“固定责任”,技能目录描述“可承担的工作类型”。四者作用不同。把实际工时当未来可用容量,或者把技能标签当作熟练程度,都会把数据解释过头。
我会给资源数据标明时间戳、来源和可信等级。例如,“本周可用 12 小时”若来自刚更新的排期,可信度较高;若来自两周前的手工汇总,只适合作为待核验线索。资源视图的核心功能不是制造确定性,而是让不确定性显形。
三、常见误区:指标漂亮,资源仍然调不动
1. 把空白日历当作空闲资源
日历空白只说明没有被登记的安排,不说明没有工作。突发支持、临时评审、沟通协调和任务间切换成本,都可能发生在没有正式日历事件的时间里。如果团队的记录习惯不完整,空白越多,反而越需要核验。
解决这个问题不必要求员工把每一分钟都填满。先识别重复出现的固定职责,再观察一段时间的突发工作比例,建立容量缓冲即可。只有在确实需要精细计划的项目阶段,才进一步提高记录颗粒度。
2. 把高利用率当作高效率
利用率接近 100%,看起来像资源没有浪费,实际上意味着任何需求变更、故障或估算偏差都会直接转化为延期。知识型工作也不是把每个小时都排满就能线性产出;上下文切换、评审等待和依赖阻塞都会削弱连续工作时间。
我不建议跨团队设一个统一的“满负荷目标”。支持型团队、探索型项目和重复交付团队的工作波动不同,适合的计划余量也不同。管理者应关注负荷持续时间、关键岗位集中度和承诺偏差,而不是单独奖励高利用率。
如果团队需要制定计划利用率区间,应把它视为本组织的管理假设,通过历史数据验证,而不是引用一个看似普遍适用的行业数字。可以先设内部观察区间,按月检查延期、加班和未计划工作是否同步变化。
3. 把工时记录当成个人绩效排名
工时数据可以帮助估算工作规模、发现计划偏差,却不能单独衡量产出质量或个人价值。不同任务的复杂度、风险和结果价值不同;花费时间更长,可能是需求变更、外部依赖或质量责任所致,不一定代表效率低。
当员工认为工时记录会被用于简单排名,常见反应是少报、改报或把时间分配到更容易解释的任务。数据因此失真,管理者又可能据此作出错误判断。使用工时数据时,应说明用途、权限、保留周期和复核方式,并明确不将单一工时指标作为个人绩效结论。
4. 只看总容量,不看技能和关键岗位
一个部门可能总体有余量,却在测试、安全、数据治理或系统运维等关键能力上没有余量。总工时可以汇总,能力却不能随意互换。资源管理需要同时看“有多少时间”和“这些时间能做什么”。
技能标签也不是万能解法。若一个人被标记为“具备某技术”,并不意味着可以独立承担高风险任务。建议至少区分了解、可在指导下执行、可独立负责、可指导他人几种能力层级,并由团队主管定期核验。
5. 让资源看板替代优先级决策
看板能显示冲突,却不能替管理层决定哪个项目应该延期。当两项工作争用同一个关键角色,系统可以揭示影响范围、时间窗口和可替代方案,但取舍仍然需要由业务负责人承担。
如果没有明确的决策人,资源协调会退化成不断开会、反复改排期,或让执行团队自行加班。流程要把“谁提供数据”“谁判断可行”“谁决定优先级”分开,尤其要让延期成本和变更责任有明确归属。

6. 把“暂时没任务”直接解释为低价值
空闲可能代表资源过剩,也可能代表任务尚未拆解、依赖未就绪、审批未完成或未来需求尚未进入计划。若管理者看到空档就立刻分配新任务,容易让团队被短期填充工作占满,反而失去承接高优先级事项的能力。
对于暂时未被项目占用的关键人才,合理动作有时不是增加任务,而是让其参与技术债处理、流程改进、培训或知识沉淀。判断依据应是组织未来的能力需求,而不是单纯把空闲时间变成可展示的忙碌。
四、专业判断逻辑:用一组口径让资源决策可复核
1. 先统一容量分母
容量指标最容易出错的地方,是分母不一致。常见分母包括合同工时、扣除休假后的排班工时、扣除固定职责后的可计划工时。企业应明确使用哪一种,并规定适用场景。
我建议用于项目排期的分母优先采用“可计划工时”:在指定周期内,扣除休假、固定会议、值班、例行运营和明确不可用时段后的时间。若固定职责难以准确统计,可以先用团队历史中位数作为估算,并标记为待校准,而不是假设其为零。
容量口径要能解释变化。某团队本月可计划容量下降,可能是休假集中,也可能是新增长期支持责任。若只有最终数字而没有组成项,管理者就无法区分季节性变化与结构性缺口。
2. 区分需求容量、承诺容量和实际投入
需求容量是工作提出时估算的投入;承诺容量是经过优先级和可行性确认后排入计划的投入;实际投入是工作执行中发生的时间。三者可以比较,但不能互相替代。
需求容量持续高于可计划容量,说明需求组合超出组织承载能力,需要调整范围、日期或人员配置。承诺容量持续高于可计划容量,说明审批或计划纪律存在问题。实际投入持续高于承诺投入,则需要检查估算、变更、返工和突发工作,而不是直接要求团队“再提高效率”。
建议用滚动周期观察差异,而不是只对比单周。短周期会被临时事件放大,过长周期则会掩盖趋势。对多数项目团队而言,可以先试行四周滚动预测,再根据交付节奏调整。
3. 把可用度和技能匹配分开打分
可用度回答“什么时候能投入多少时间”,技能匹配回答“能否完成这类工作”。两者不能合并成一个模糊的资源分数。人员有空但缺乏必要经验,可能需要培训、结对或重新定义任务;人员能力匹配但窗口不合适,则需要调整日期或分工。
资源需求可以采用简单的匹配表:关键技能、最低熟练级别、预计投入、可接受窗口、是否需要备份人员。只有高风险任务才需要进一步评估权限、合规要求、知识交接和单点依赖。

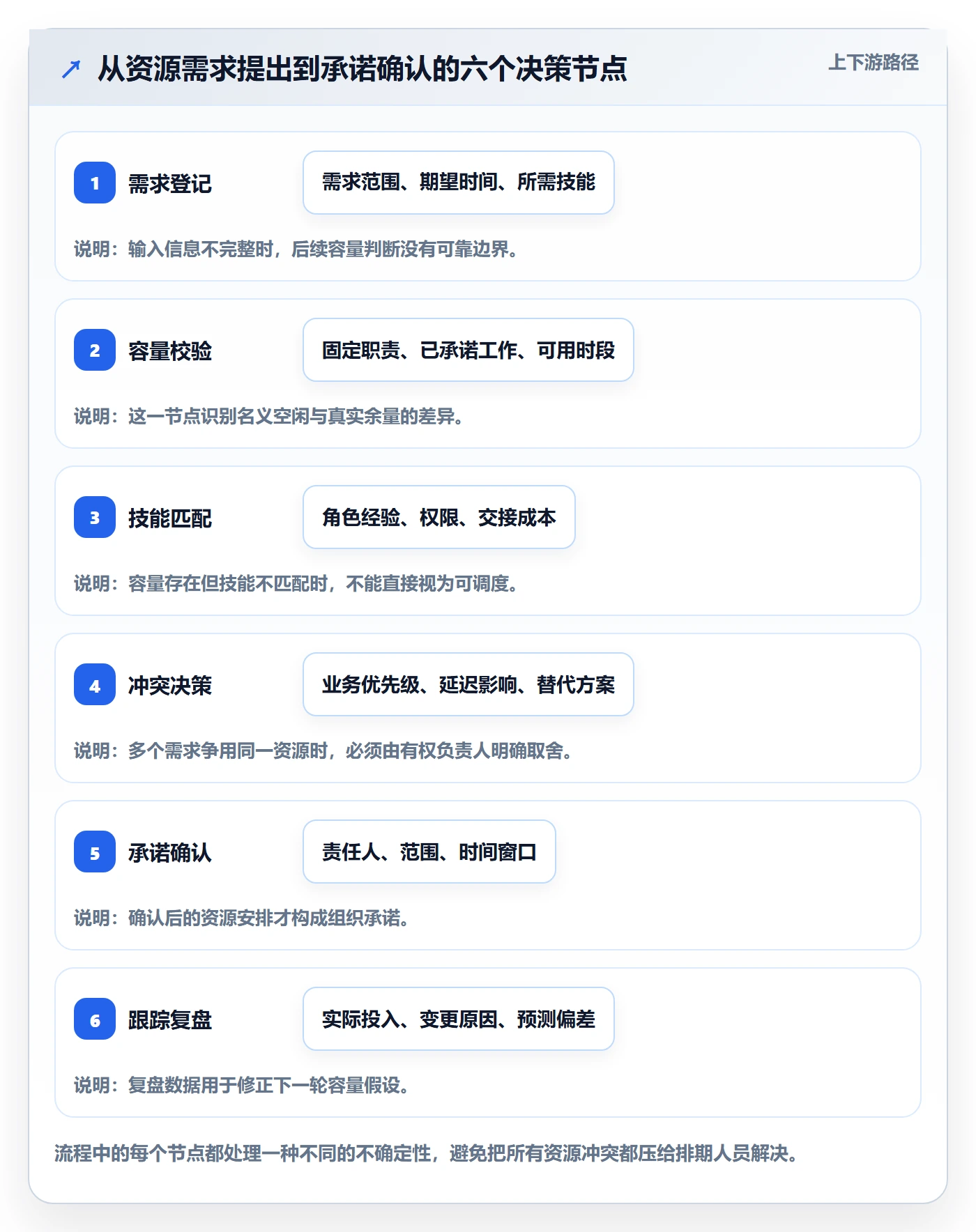

(1)确认时间窗口
询问“未来有没有空”过于宽泛。更有用的问题是“在某一日期之前,是否能稳定投入每周若干小时”。窗口越明确,越容易识别与其他交付、值班和休假的冲突。
(2)确认实际任务边界
资源申请应说明交付物、完成标准和依赖条件。若工作范围仍在变化,先安排评估或探索阶段,比直接承诺整项交付更稳妥。
(3)确认交接与替代成本
把人从一个项目转到另一个项目,不只是日历上的移动。知识交接、权限调整和责任切换都需要时间。对关键岗位而言,安排备份可能比提高单个成员的利用率更能降低风险。
4. 把负荷、波动和风险放进同一判断

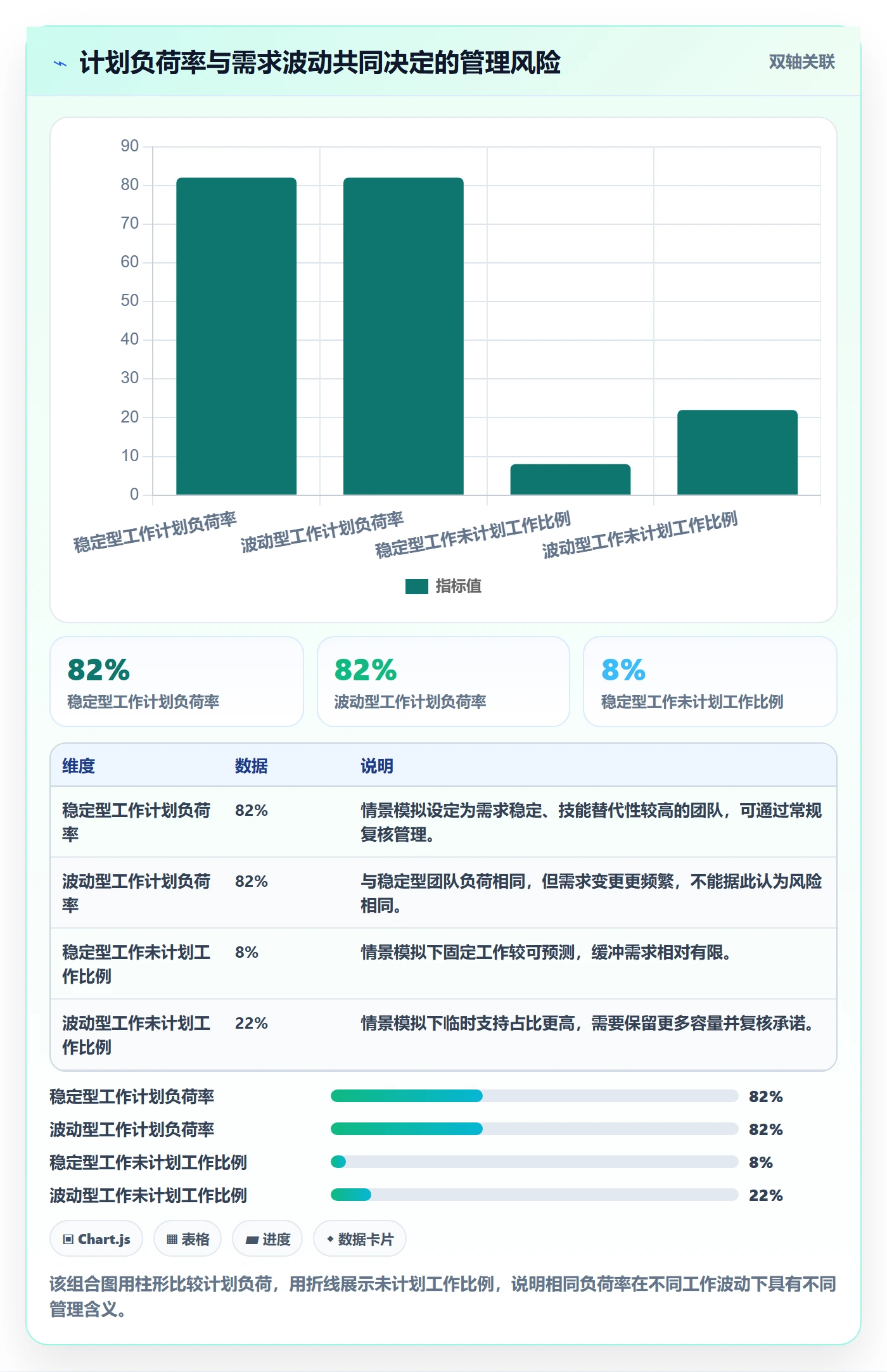

负荷表示计划占用程度,波动表示工作量或需求变化幅度,风险表示错误承诺可能造成的后果。三者需要一起判断。两个团队的计划利用率相同,如果一个团队工作内容稳定、可替代性强,另一个团队承担线上响应、关键客户和单一技能,管理动作就不应相同。
在实际管理中,我会把风险分成三个等级:低风险资源可按常规流程安排;中风险资源需要主管确认并保留缓冲;高风险资源若涉及关键岗位、合规约束或重大交付,应由项目组合负责人明确批准,并记录替代方案。
这种分级并不要求复杂的风险模型。最重要的是把“谁承担后果”纳入决策。一个资源安排若只有投入工时,没有责任人和变更规则,就不是完整的承诺。
5. 设定一组可解释的核心指标
指标不宜太多。对大多数组织,容量可信度、负荷率、资源冲突率、计划偏差、关键技能覆盖和未计划工作比例,已经能回答主要问题。每个指标都要有定义、周期、数据来源和解释边界。
| 指标 | 建议口径 | 管理用途 | 常见误读 |
|---|---|---|---|
| 计划负荷率 | 已承诺工作量除以可计划容量 | 判断当前排期是否接近容量边界 | 高负荷不等于高产出 |
| 资源冲突率 | 发生时间重叠或岗位争用的需求数除以已评估需求数 | 发现跨项目协调成本与优先级问题 | 冲突减少也可能是需求未登记 |
| 计划偏差 | 实际投入与承诺投入的差异,按周期汇总 | 检查估算、变更和突发工作影响 | 偏差不能直接归因于个人效率 |
| 关键技能覆盖率 | 具备指定熟练级别的可用人数除以所需人数 | 识别单点依赖和人才缺口 | 名单人数不代表可立即接手 |
| 未计划工作比例 | 未进入周期计划的工作量除以实际投入 | 判断支持、故障和临时任务是否挤占项目 | 比例下降不一定代表真实需求下降 |
指标应配合解释使用。比如,计划偏差上升时,要同时查看需求变更、依赖等待和未计划工作比例。只看一个数字,很容易把系统性原因错误归到个人身上。

6. 先建立可信口径,再逐步提高数据精度
我通常不建议一开始就要求每个人按小时填报所有活动。更稳妥的顺序是:先把项目和固定职责纳入容量表,再按团队复核差异,最后对高风险岗位和高不确定工作提高记录精度。这个顺序能降低填报成本,也能让数据收集跟决策价值相匹配。
如果管理者不能说明某项数据将用于什么决策,就不该要求团队额外录入。数据精度不是免费的:它需要培训、维护、解释和监督。建立资源流程时,应该把这些成本一并列入方案。
五、案例与数据观察:从“有余量”到“可承诺”
1. 一个跨团队项目的情景推演
下面是一个用于说明判断方法的情景模拟,不是公开调研数据,也不代表任何企业的真实绩效。假设某企业有 120 名产品、工程、测试和运营人员,计划在六周内启动三个跨部门项目。管理层最初根据成员日历估算,认为仍有约 1,000 小时可用于新项目。
复核之后,团队发现这 1,000 小时里有一部分对应值班、客户支持、例行发布和培训;还有一部分分布在不匹配的技能角色上。按统一口径扣除固定职责、已承诺任务和技能限制后,真正可以承诺的容量缩小为约 620 小时。这个差异不是“团队突然变忙了”,而是原先把未登记的责任误当成了空闲。
管理层随后将三个项目拆成两个阶段:先用小规模评估确认数据迁移范围,再决定是否投入完整实施团队。对于需要特定系统经验的工作,安排一名主责人员和一名备份人员,而不是把所有任务都压在唯一专家身上。项目组合最终选择延后一个低优先级功能,并调整另一个项目的交付范围。
这个推演的重点不在于 620 小时这个数字,而在于容量变化的组成项能被解释和复核。若只呈现“团队可用时间减少 38%”,负责人可能会质疑团队保守;若能说明固定职责、技能限制和既有承诺分别占多少,就能把争论从态度转向事实与取舍。

2. 观察资源冲突从哪里产生
在这个情景中,资源冲突并非平均分布。需求集中在少数关键角色,例如数据迁移、质量评估和发布保障。普通开发工时可能充足,但关键技能只由少数人掌握。若只看部门总工时,项目负责人会以为增加普通人手就能解决问题,实际却可能增加沟通和交接成本。
因此,我会把冲突原因分成四类:能力缺口、时间窗冲突、职责未纳入计划、优先级不明确。四类原因对应的管理措施不同。能力缺口需要培养或外部补充;时间窗冲突需要调整交付顺序;职责遗漏需要修正容量口径;优先级冲突则需要负责人作出业务取舍。
如果一张报表只有“资源不足”结论,管理层仍然不知道该怎么行动。资源不足是结果描述,不是原因分析。资源流程应让问题定位到可采取措施的层级,至少区分是缺人、缺技能、缺窗口还是缺决策。
3. 观察承诺准确率,而不只看排期完成率
项目按期完成是重要结果,但它无法单独说明资源流程是否可靠。项目可能通过缩小范围按时交付,也可能靠持续加班按时交付。复盘时还要查看承诺是否稳定、实际投入是否偏离、变更是否及时重新审批。

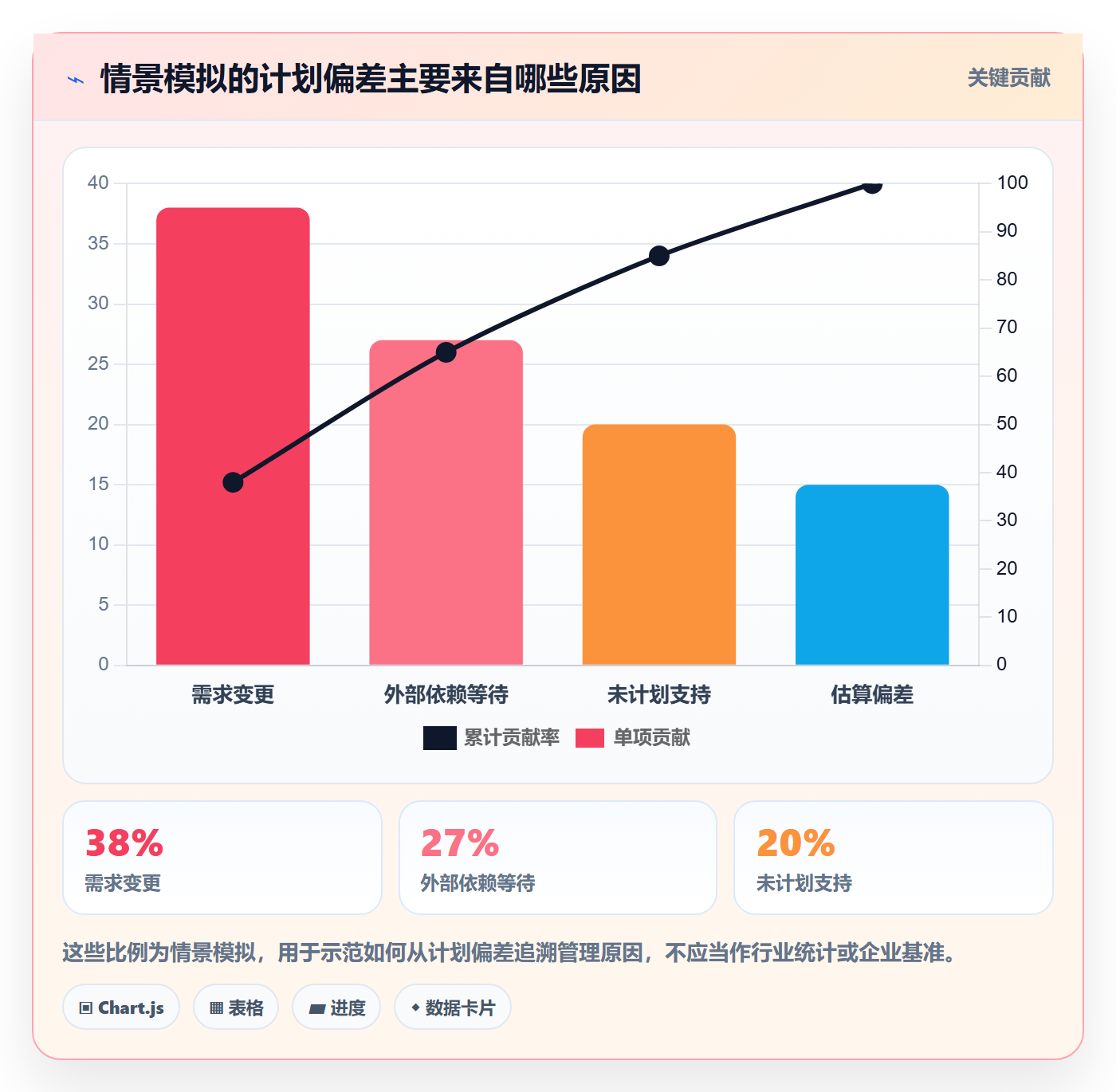

一个有用的观察方式,是比较计划投入与实际投入的中位偏差,并将偏差原因按需求变更、估算误差、依赖等待和未计划工作分类。中位数能降低个别极端项目对整体判断的影响;分类则帮助管理者决定是改进估算、减少临时插单,还是重新安排固定支持职责。
在模拟项目中,如果团队发现大多数延期都与需求变化和外部依赖相关,直接压缩工时估算不会解决问题。更合理的措施是为范围变化设定重新评估规则,为外部依赖设置明确的确认节点,并在关键项目中保留风险缓冲。

4. PingCode 在组织资源流程中的适用位置
对中大型组织来说,工具的价值不在于自动给每个人排满日历,而在于让项目、任务、负责人、时间窗口和变更记录之间保持关联。以 PingCode 为例,企业可以评估是否把资源需求、项目计划和工作进展放在同一协作管理流程中,再根据组织权限配置不同角色的视图与审批节点。
评估时,我会先看五件事:资源信息能否关联到真实项目和任务;跨团队负责人能否看到容量冲突;计划变更是否保留记录;角色权限是否能支持必要的透明度;数据能否导出并用于复核。若这些基础能力不满足,漂亮的资源看板也只是展示层,无法改善决策。
工具适用性取决于现有流程。如果团队只有十几人,工作范围稳定,主管能够快速同步状态,一份清晰的共享表格可能已经足够。若企业超过 100 人,跨部门项目多、资源申请频繁、审批责任分散,才更有必要评估项目管理平台是否能减少重复录入和信息延迟。
采用平台并不会自动解决优先级冲突,也不会自动让技能数据变得准确。上线前应先约定指标口径、数据维护责任、审批边界和隐私规则;上线后至少要检查资源信息的更新时间、需求变更后的重排时效,以及平台内外是否存在两套相互矛盾的计划。
5. 用试点验证流程,而不是一次性铺开
如果要启动资源管理试点,我会选一个跨部门、存在稳定工作节奏但冲突可控的业务单元。试点目标不是让所有人都填报完整数据,而是验证几个关键问题:能否提前发现冲突;管理者能否按统一口径作出取舍;计划变更能否及时同步;团队是否认为额外记录值得。
建议试点至少覆盖两个完整排期周期。第一个周期用于收集基线并修正口径,第二个周期用于验证流程是否改变了决策。若试点只在一个周期内完成,很难区分流程带来的改善与当期项目组合差异。
六、不同情况下的行动建议:按问题类型采取动作
1. 团队规模较小、计划相对稳定
小团队不必先上复杂工具。建议用一份共享容量表记录未来四周的固定职责、已承诺工作、休假和值班,再由主管每周复核一次。表中尽量记录“每周可投入范围”,避免把不稳定的工作拆成精确到小时的数字。
在这个阶段,最重要的是统一名称和口径。比如“已安排”究竟包含会议还是只包含项目任务,“可用”是否扣除了支持职责,“临时任务”由谁记录。简单工具配合稳定规则,通常比复杂系统配合模糊定义更有效。
当团队开始频繁发生跨组借人、工作优先级冲突或资源信息过时,再考虑把容量表与任务管理流程关联。不要为了预测看起来更精确,就提前要求团队维护大量没有决策用途的数据。
2. 组织规模扩大、跨部门需求增多
当资源申请需要跨部门协调时,应建立统一的需求入口。申请至少包含目标、范围、所需技能、开始时间、预计周期、业务优先级、关键依赖和可接受的替代方案。信息不足时先补齐,不要把“请尽快安排人”当作完整需求。
随后建立固定的资源评审节奏,例如每周处理紧急冲突、每月复核项目组合容量。评审会只讨论需要决策的问题,不逐条复述项目状态。对每项取舍记录决策人、理由、受影响的承诺和下次复核时间。
规模较大的组织可评估 PingCode 等项目管理平台,将项目需求、任务计划和资源变更放在关联流程中。评估的重点应是数据是否来自实际工作、跨团队视图是否满足决策、权限是否清晰,以及团队维护成本是否低于重复协调成本。
3. 突发工作比例高、经常被临时打断
突发工作高的团队,不应按稳定项目团队的方式排满容量。先记录一段时间的未计划工作类型与投入,再按团队实际波动建立缓冲。若无法准确预测,宁可明确标记预测区间,也不要把不确定工作伪装成零。
对于长期承担故障响应或客户支持的团队,可以采用轮值或容量池方式,把支持能力从项目容量中分离。这样既避免值班成员被重复安排,也让项目负责人清楚知道支持职责消耗了多少资源。
如果未计划工作持续偏高,还应追查上游原因:产品需求是否频繁变更、发布质量是否导致重复故障、支持渠道是否缺少分流、客户问题是否集中在同一类功能。资源缓冲可以降低冲击,却不能长期替代问题治理。
4. 关键技能集中在少数人身上
先建立关键岗位清单,区分单点依赖、重要技能和一般能力,再为高风险工作设置备份安排。备份不一定意味着两个人都全程投入,也可以通过结对、交接文档、演练和轮岗逐步建立替代能力。
人员能力标签应由团队负责维护,不宜让员工仅靠自评决定复杂任务的准入级别。对于关键技能,可用近期承担的任务、评审记录和独立处理能力作为校验依据,但不要把标签变成公开的简单排名。
短期内若无法培养备份人员,应在项目计划中显式记录风险、可接受的中断时长和替代方案。管理者需要看到的不只是“唯一专家很忙”,还包括一旦其离岗或被其他项目占用,交付会受到什么影响。
5. 项目组合变化频繁、优先级争议明显
建立清晰的项目优先级规则,将业务价值、合规要求、时效影响和依赖关系纳入统一讨论。规则不必复杂,但必须能解释为什么一个需求获得资源,另一个需求被延后。
当新项目进入时,应明确它会替代什么工作。若所有新增需求都被称为最高优先级,优先级就失去了决策意义。新增承诺至少要触发一次容量重排,说明哪些现有承诺保持不变、哪些需要调整。
对持续争议的项目组合,资源评审的主持人应当有权作出决定,或明确将问题升级到有权负责人。只安排协调会议而不设置决策出口,不能解决资源冲突。
6. 数据质量差或团队抵触记录
先减少数据项,而不是增加提醒频率。保留能直接影响资源决策的字段,例如可计划容量、固定职责、任务优先级、关键技能、更新日期和变更原因。若一个字段长期没人使用,就要重新确认它是否值得维护。
说明数据用途和访问范围,避免成员担心记录被断章取义地用于绩效排名。让团队看到数据带来的具体改变,例如减少重复报表、提前发现冲突、减少临时加塞,记录才会成为工作流程的一部分,而不是额外负担。
对信息不足的资源状态,可用“已确认、待核验、预测值”区分,而不是强迫团队填写看似精确的数字。信息可信度应当成为资源视图的一部分。

七、不同情况下的取舍:资源管理没有单一最优解
1. 追求利用率还是保留缓冲
提高利用率能减少显性空档,也可能提高短期产出;保留缓冲能吸收需求变化和突发工作,却会让一部分时间看起来没有直接产出。选择取决于工作稳定性、交付风险和组织对变化的响应要求。
如果工作可预测、任务可拆分、人员替代性较强,可以提高计划密度,但仍要通过实际偏差验证风险。如果任务依赖多、支持工作重、变更频繁,就应保留更大缓冲。缓冲不是闲置,而是为组织的波动支付的保险成本。
不要把缓冲平均分配给所有岗位。高风险岗位可能需要更多保护,稳定的重复工作则可以安排得更紧。按角色和工作类型设定差异化计划,比给全组织规定同一个利用率目标更有解释力。
2. 采用个人级还是团队级容量管理
个人级容量适合技能高度专业、责任不可替代、交付窗口清晰的场景。它能帮助识别具体冲突,但会增加维护成本,也容易让数据被误用为个人排名。
团队级容量适合人员可以协作、任务可分解、技能有一定替代性的场景。它降低了排期精度,却更接近团队实际交付能力。管理者可先用团队级视图规划,再对关键岗位单独核验,避免全员进入高颗粒度管理。
企业可以采用混合方式:大多数工作按团队容量规划,关键岗位、值班和监管责任按个人窗口管理。这样既保留关键资源的可见性,也避免对所有员工进行不必要的逐小时追踪。
3. 采用手工表格还是项目管理平台
表格的优势是启动快、规则透明、便于试错;短板是更新依赖个人、跨表关联困难、历史变更不易追溯。项目管理平台可以把需求、任务、责任人和变更放在同一工作流中,但需要配置、培训和持续维护,也不能替代管理决策。
我会用总成本而不是功能清单判断是否迁移。除了许可或配置成本,还要计算重复录入、人工汇总、数据纠错、审批延迟和跨团队协调所耗费的时间。若平台只是多出一张需要手工维护的资源表,价值可能有限。
对 100 人以上的组织,若跨团队项目多、资源变化频繁、管理层需要追溯承诺依据,可把 PingCode 等项目管理平台纳入评估范围;若组织规模较小、需求稳定,继续使用维护良好的共享表格可能更经济。最终应以试点中的更新及时性、冲突处理速度和维护负担来验证。
4. 追求精细预测还是接受区间估算
精细预测适合范围稳定、数据基础较好、错误承诺成本高的工作;区间估算适合探索性任务、需求尚未成形或外部依赖明显的工作。数字越精细,不代表越准确。把“约 20 至 30 小时”强行写成“24 小时”,可能只是制造精确错觉。
对不确定性高的工作,可以先安排短周期探索,并约定阶段结束后的决策点。资源承诺按阶段释放,既能保留调整空间,也能让业务方理解范围、时间和容量之间的关系。
5. 统一规则还是允许团队差异
跨组织需要统一的是指标定义、审批责任、数据更新规则和风险升级路径;允许差异的应是团队如何分配缓冲、使用何种排期节奏和采用多细的任务颗粒度。完全统一会压平工作差异,完全放任则会让跨团队数据无法比较。
管理层可以先定义最小公共口径,再让团队补充本地规则。每项差异都应有负责人和复核日期,避免临时例外长期变成不可解释的惯例。
6. 透明共享还是限制访问
透明度能够帮助团队提前发现冲突,也能让负责人理解资源承诺的依据;但个人级日历、技能和工作量涉及隐私与组织敏感信息,不能因为管理方便就默认全员可见。
较稳妥的设计是按角色开放信息:项目负责人看到承诺状态和风险,主管看到团队容量明细,成员看到自己的任务与优先级,管理层看到聚合后的项目组合趋势。是否需要共享个人姓名,应以决策需要为依据,并遵循企业内部的权限与隐私要求。
八、落地流程与结尾:先让余量可信,再谈资源优化
1. 用四周启动一个最小可行流程
资源管理不必从全企业统一平台和完整制度开始。先用四周验证最关键的定义、节奏和责任,再决定是否扩大。一个小型试点可以按以下步骤执行:
- 第1周:明确口径。确定可计划容量的计算方式,列出休假、固定职责、值班和已承诺任务的处理规则。
- 第2周:建立基线。选取一个业务单元,收集未来四周的容量、技能需求、未计划工作和资源冲突记录。
- 第3周:运行评审。让项目负责人提交标准化资源申请,由团队主管校验能力与窗口,再由有权负责人处理优先级冲突。
- 第4周:复盘数据。检查计划与实际的差异、需求变更和记录负担,删掉无用字段并更新容量假设。
四周结束后,不要只问“看板是否上线”,而要检查决策是否更清楚:资源冲突是否更早暴露;延期是否能追溯到具体原因;临时加塞是否记录了替代掉的工作;团队是否知道谁有权改变承诺。
2. 建立稳定的复核节奏
资源计划不是一次录入后就长期有效的静态数据。项目范围、客户需求、人员状态和外部依赖都会变化。组织需要明确什么时候更新、谁确认变更、哪些变化必须升级。
对大多数团队,周度检查适合处理近期冲突,月度复核适合审视项目组合和技能缺口。关键项目在范围变化或里程碑变化时,应触发额外评估。频率不必追求越高越好,应与数据变化速度和决策成本匹配。
每次复核都应留下简短的决策记录,包括问题、备选方案、最终选择、受影响的项目和复核时间。记录的目的不是增加审批痕迹,而是防止同一个冲突在不同会议里反复讨论,却没有人承担结论。
3. 把指标变成改进信号,而不是考核标签
利用率、计划偏差和资源冲突率,适合帮助管理者发现系统问题,不适合单独给个人贴标签。数据异常时,应先排查定义、数据来源和上下游流程,再讨论责任。只有口径清楚、情境完整,指标才可能支持公平判断。
例如,某团队计划偏差连续上升,可能是需求变更增加,也可能是记录方式改变。先核对数据口径,再比较固定职责、未计划工作和交付范围变化,才能判断该调整估算方法、增加支持能力,还是收紧变更规则。
4. 下一步从一个明确问题开始
如果你现在还没有资源管理流程,不要先问“应该用什么系统”,而要先问最近一次资源冲突是怎样发生的:是余量不可信、技能无法替代、需求没有排序,还是变更没有重新承诺。把这一个问题追到具体数据和责任人,就能确定试点应该解决什么。
如果已经有看板,则抽查最近十项资源安排:每项是否有可解释的容量分母、明确的技能要求、负责人确认和变更记录;再检查计划与实际投入的差异是否有原因分类。若这些信息缺失,先改善数据与流程,再讨论更复杂的分析功能。
空闲资源管理的独特价值,不是证明每个人都很忙,而是让组织能够诚实地说清楚:哪些能力此刻可用,哪些承诺不能同时成立,以及为了更重要的目标愿意放弃什么。下一步可以从一个跨团队项目、一个关键技能或一个近期反复出现的冲突入手,建立四周试点,用实际决策检验口径。先让余量可信,资源优化才有可靠的起点。
常见问题解答(FAQ)
1. 企业管理者入门看资源负载,先盯哪几个指标?
我刚开始做团队资源盘点时,看到工时、利用率、任务数等指标,不确定应该从哪个开始。只看一个数字会不会把忙闲判断错?
先看三项:未来一至两周的已承诺工作量、可用工时、关键岗位的负载分布。利用率可用“已承诺工作量÷可用工时”估算,但它是预警信号,不是绩效分数。例如某岗位下周可用工时为 160 小时,已排入 184 小时,负载率为 115%,说明需要调整承诺或补充能力;
若团队平均只有 75%,也不能据此断定资源宽裕,因为瓶颈可能集中在一个稀缺岗位。判断时应同时检查工作是否有明确负责人、依赖是否已就绪,以及工时估算是否包含会议、支持和休假。
2. 资源负载按个人、岗位还是团队统计,才不容易误判?
我在汇总团队工作时,发现总工时看起来够用,但项目还是经常卡在少数人手里。我该按个人看,还是按岗位和团队看,才能找到真正的瓶颈?
三层都要看,但顺序是岗位、个人、团队。先按岗位识别不可替代的能力缺口,再看具体人员是否过载,最后用团队总量评估能否通过调配消化。举例来说,团队下周可用 400 小时、已排 360 小时,整体负载率是 90%;
如果其中唯一的测试负责人被排到 52 小时,而其可用时间只有 32 小时,团队总量仍会掩盖交付风险。建议保留岗位与个人两个视图,并标注可替代人员和交接成本;只有技能可迁移、工作依赖允许时,团队余量才是真正可用的余量。
3. 项目计划还不确定时,怎样估算资源负载才有用?
我负责的需求经常在排期后变更,早期工时估算误差很大。要是等到范围完全确定才盘资源,又担心已经来不及调整。有什么办法能让早期负载数据既诚实又能用于决策?
不要把粗估伪装成精确排期,应把已确认工作与候选工作分开,并为估算标注置信度。可以用低、中、高三档情景:已确认任务按当前估算计入基线,未确认需求只进入高情景或单独显示。假设下周确定工作为 120 小时、可用工时为 160 小时,基线负载率为 75%;
另有约 40 小时待确认需求,则高情景达到 100%。管理者此时不必立刻调人,但应设定决策触发点,例如需求确认前两天复核岗位余量。这样能提前看到风险,同时避免把不确定需求当成承诺。
4. 资源负载达到多少就该介入,怎样避免管理者反复救火?
我看到有人连续几周排得很满,通常要到项目延期才开始协调。负载率有没有一个适合所有团队的警戒线?我想建立可执行的规则,而不是每次都靠临时沟通。
不存在适用于所有岗位的固定阈值,关键是连续性、工作性质和缓冲时间。可先把未来两周负载超过 100% 设为橙色预警,连续两周超过 110% 或出现关键路径任务无人承接时升级处理;这些是起始规则,应根据历史估算偏差和交付周期调整。
介入时依次检查范围能否拆分或延后、依赖能否解除、是否有经过验证的替补,再决定借调或增加资源。每周固定复核一次,并记录预警到行动的结果。若某岗位的估算常比实际低 20%,应先校准估算口径;单纯增加排期缓冲,可能只是把系统性偏差藏起来。
核心关键词
文章包含AI辅助创作:空闲资源流程与规范:企业管理者资源负载入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556037
读者评论
我们团队之前也把日历空白当成可用工时,后来发现值班、客户支持和临时评审占掉了不少时间。现在更关注未来两周实际能连续投入的时段,而不是简单看剩余小时数,这个口径确实更接近真实情况。
容量分层的思路比较实用,但落地时最难的是固定职责和突发工作的统计。支持类工作往往没有完整记录,如果只靠成员定期填报,数据仍可能偏乐观,最好结合值班表和历史工单交叉核对。
文章没有把高利用率直接等同于高效率,这一点我比较认同。不过技能标签的维护成本可能被低估了,尤其是跨部门协作时,谁来确认熟练程度、多久复核一次,都需要提前明确,否则看板上的匹配结果仍不一定可靠。
