资源负载报表里出现“空闲”,不等于组织里真的有人没事做。它可能表示员工没有录入工时、任务尚未拆分、技能与需求不匹配,也可能意味着团队确实配置过量。管理层若把空闲率直接当成个人效率排名,很容易把短期波动变成错误调岗、过度排期和员工隐瞒真实负载。要把空闲资源管好,关键不是把每个人排满,而是建立一套能区分“可用容量、可调度容量、不可挪用容量”的决策机制,并让资源调整与交付结果、技能建设和经营优先级相互验证。
一、先讲核心结论:空闲资源不是待填满的空白
1. 管理目标应是提升有效利用,而不是追求满载
我判断资源管理是否有效,不看团队日历有没有空格,而看组织能否在承诺交付的前提下,把合适的人安排到最有价值的工作上。日历填满,只说明时间被占用;它并不能证明这些时间产生了同等价值。
高负载组织尤其容易把“忙”误当作“产出”。一个研发团队若长期排到接近 100%,任何线上故障、需求变更或关键人员请假都会引发连锁延期。反过来,若一批关键技能人员连续数周无明确工作,也不是“留有余量”这么简单,而是需求预测、项目优先级或人员结构需要复核。
管理层要追求的不是零空闲,而是可解释的空闲、可调用的容量和可衡量的产出。这三者需要分开看:可解释的空闲包括培训、知识沉淀和等待外部决策;可调用容量是已经确认能在某个时间窗口投入的工时;产出则是完成的业务结果,而不是打卡时长。
2. 把“空闲”拆成四种状态,再讨论行动
在资源盘点中,我建议先把空闲分成四类。第一类是计划性缓冲,用来吸收紧急需求、缺陷修复和不可预见工作;第二类是技能建设,用于学习新技术、轮岗和文档沉淀;第三类是等待型空闲,通常由需求、审批、环境或跨团队依赖阻塞;第四类才是结构性闲置,即未来一段时间缺少与岗位能力匹配的有效工作。
这四类不能用同一套管理动作。计划性缓冲不宜被随意占满;技能建设应设定学习目标和验证任务;等待型空闲要解决流程瓶颈;结构性闲置则需要重新评估项目组合、技能结构、岗位配置或外部服务安排。
如果系统只给出“某人本周利用率 42%”,却不显示该数字由哪类时间构成,管理者通常无法判断应当加任务、改流程还是保留缓冲。因此,资源负载的第一步不是排名,而是定义状态口径。
| 空闲类型 | 典型信号 | 优先动作 | 不建议的动作 |
|---|---|---|---|
| 计划性缓冲 | 负载低于目标,但存在突发支持职责 | 设定缓冲比例,按周期复核 | 临时把所有空档塞入新项目 |
| 技能建设 | 有学习计划、导师和实践任务 | 明确成果与复盘日期 | 仅统计培训时长,不验收能力变化 |
| 等待型空闲 | 任务被依赖、审批或环境卡住 | 定位阻塞责任与处理时限 | 把等待时间归咎于个人效率 |
| 结构性闲置 | 多个周期缺少匹配需求 | 调整项目组合、技能或配置 | 用低价值事务制造忙碌感 |

3. 资源管理的最终对象是交付能力,不是人头占用率
利用率适合做容量规划的输入,不适合单独作为绩效结论。它能提示“容量与需求可能不匹配”,却不能单独回答“某个人是否贡献不足”。例如,一个高级架构师可能只投入少量工时,却解决了影响多个团队的技术风险;一个测试人员可能在等待版本环境,系统记录的任务时长并不能说明其交付意愿。
更稳妥的管理目标,是同时观察资源负载、交付结果、质量、等待时间和技能覆盖。若负载上升、交付周期变长、返工增加,说明团队可能已过载;若负载偏低但交付周期也偏长,可能是需求不清、流程阻塞或工作拆分不合理,而不一定是人员过剩。
二、背景和真实场景:为什么“有空的人”并不一定能接活
1. 资源信息经常分散在多个系统和会议里
在中大型组织里,项目计划、任务状态、请假排班、工时记录和人员技能往往分散管理。项目经理知道下月要上线,部门负责人知道某位工程师正在支持线上问题,职能经理掌握人员调动规则,财务则关心项目预算。任何一个角色都只看到局部。
这会导致一种常见错觉:看板上某人没有进行中任务,便被认为“有空”;但实际情况可能是他正在处理未建卡的客户升级问题,或者被分配了跨项目支持职责。反过来,一个人的任务数量很多,也不代表工作量高,因为任务粒度可能极不一致。
所以我不会把“没有任务卡”直接等同于“没有工作”,也不会把“任务很多”直接等同于“满载”。资源盘点必须把系统记录与负责人确认结合起来,并通过统一口径减少各团队自行解释的空间。
2. 需求与供给错位,常比绝对人手不足更隐蔽
一个组织可以同时出现“项目缺人”和“某些人员空闲”。例如,需求集中在云平台、安全测试和数据治理领域,而空闲容量来自传统运维、基础测试或某地区的交付团队。这不是简单的总人数问题,而是技能、时间窗口、地点、权限或业务上下文不匹配。
管理层如果只看公司总容量,就可能得出“人不少,为什么还延期”的结论。实际要进一步问:缺的是哪类技能?需要从什么时候开始?投入多少连续时间?现有人员是否可以在合理周期内转型?外部招聘或供应商支持是否比内部培养更合算?
可调度资源至少要满足四个条件:时间窗口可用、技能满足要求、工作授权允许、交接成本可接受。任一条件不满足,名义空闲都未必能变成有效供给。
3. 资源负载需要一个组织级的共同时间尺度

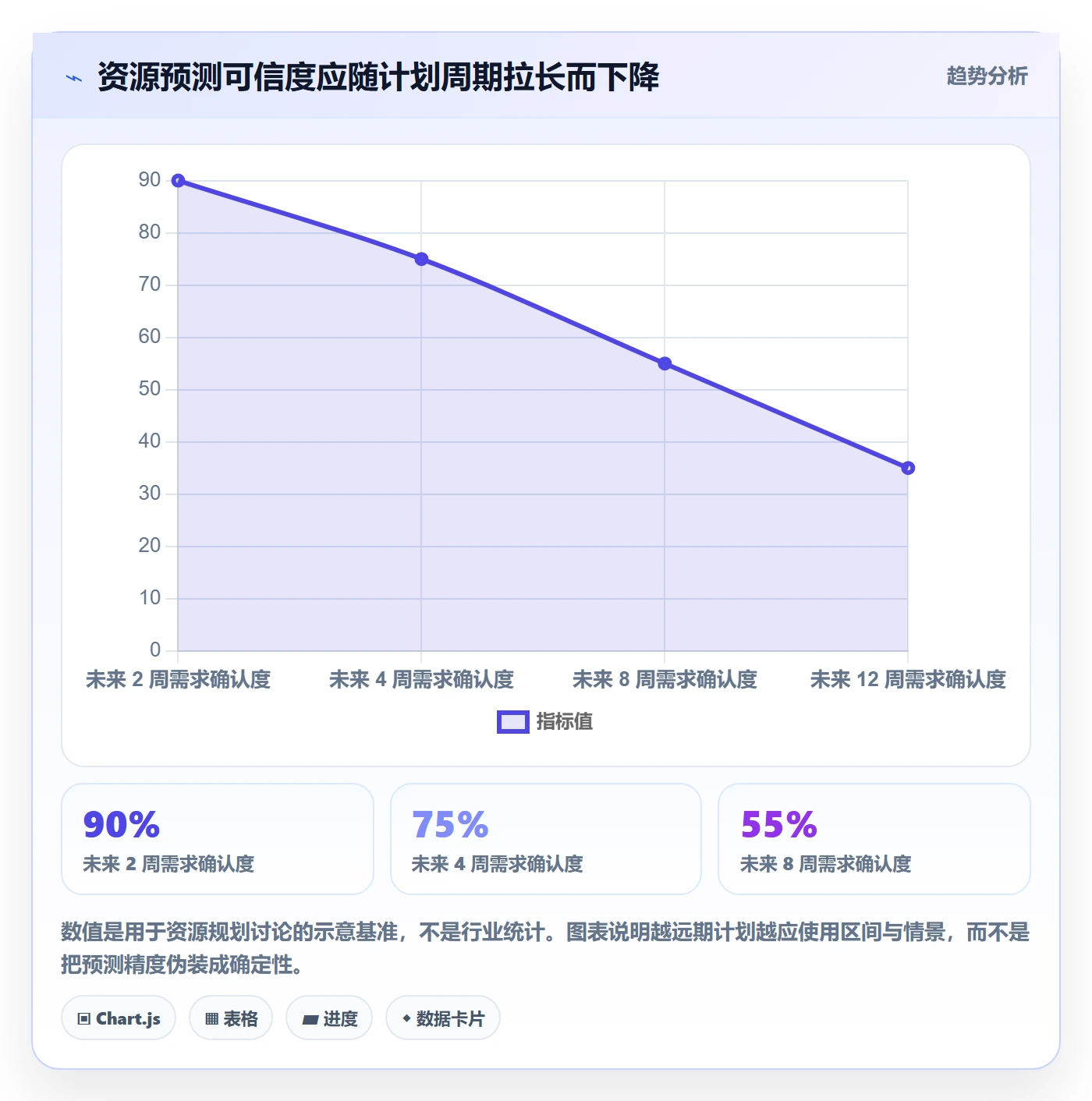

不同团队使用不同周期,会让比较失去意义。产品团队按季度看规划,运维团队按周看值班,项目团队按里程碑看容量,个体又按天安排工作。我的建议是用滚动 8 至 12 周作为中期资源视图,同时保留未来两周的细粒度安排。

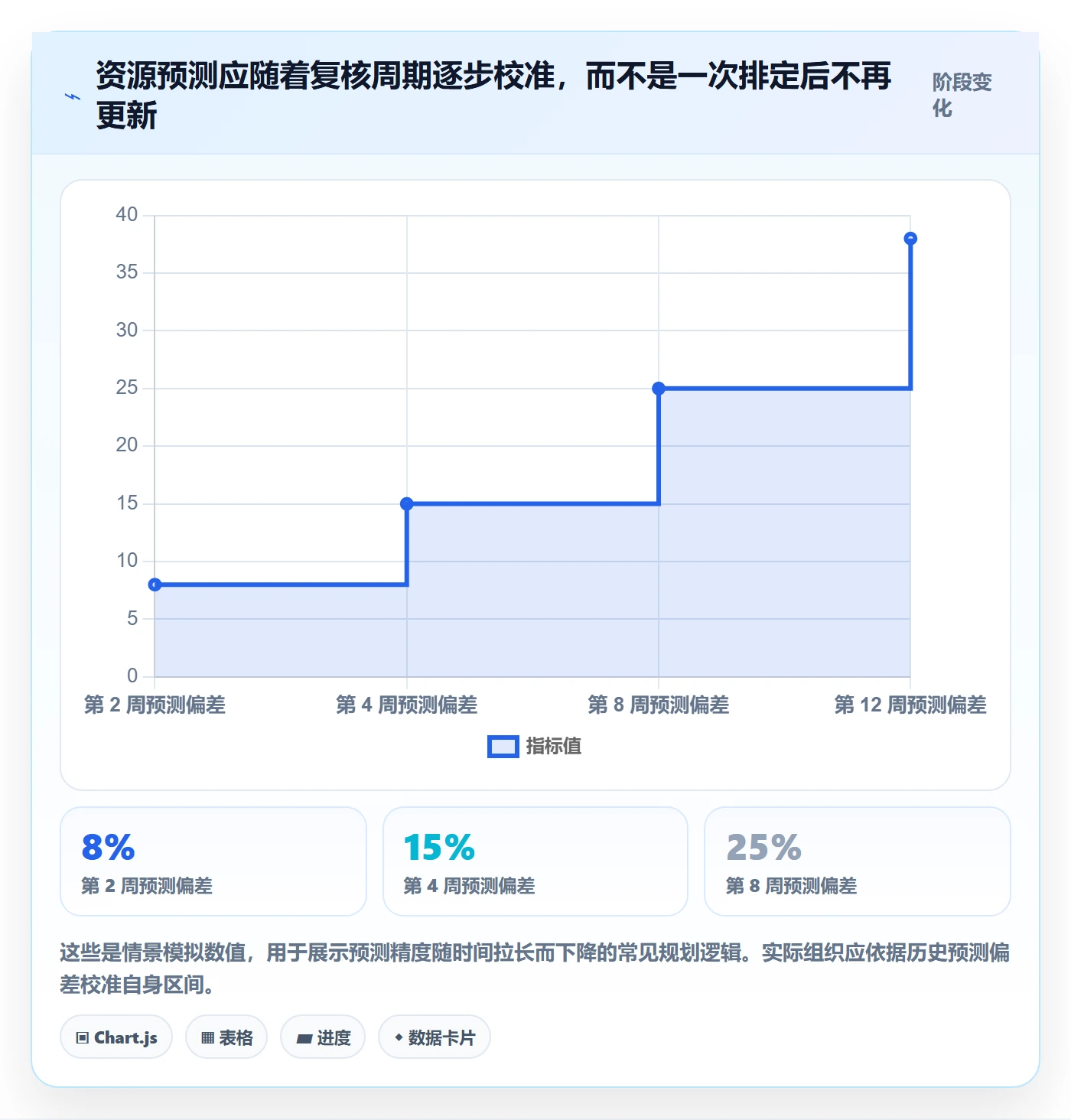

滚动视图不是为了把未来每一天都排死,而是为了尽早暴露供需风险。近期计划可以较具体,远期计划则用区间、角色和置信度表达。若未来八周的需求仍处于探索阶段,就不应假装它已经是确定任务,更不应据此给个人承诺满载安排。

4. 适用于百人以上组织的工具化场景
当组织超过百人、项目并行、角色跨团队共享时,纯粹依靠电子表格通常会遇到版本冲突、口径不一和更新滞后。工具的价值不是自动替管理层做决定,而是让需求、任务、角色、周期和阻塞状态能够被同一套数据关系解释。
例如,采用 PingCode 这类面向中大型组织的项目管理平台时,可以把路线图、迭代任务、责任人、预估工作量和实际进展放在相互关联的视图中,再由管理者结合组织权限、人员能力和项目优先级做资源评审。工具能帮助发现冲突,但不应把系统显示的空档直接转成调度指令。
实施前需要先确定数据责任:项目负责人更新需求与优先级,团队负责人确认可用容量,任务负责人维护状态和阻塞,资源协调者处理跨项目冲突。若无人负责数据质量,再强的报表也只是把旧数据画得更漂亮。
三、常见误区:看起来在管理资源,实际在制造失真
1. 误区一:把利用率越高等同于管理越好

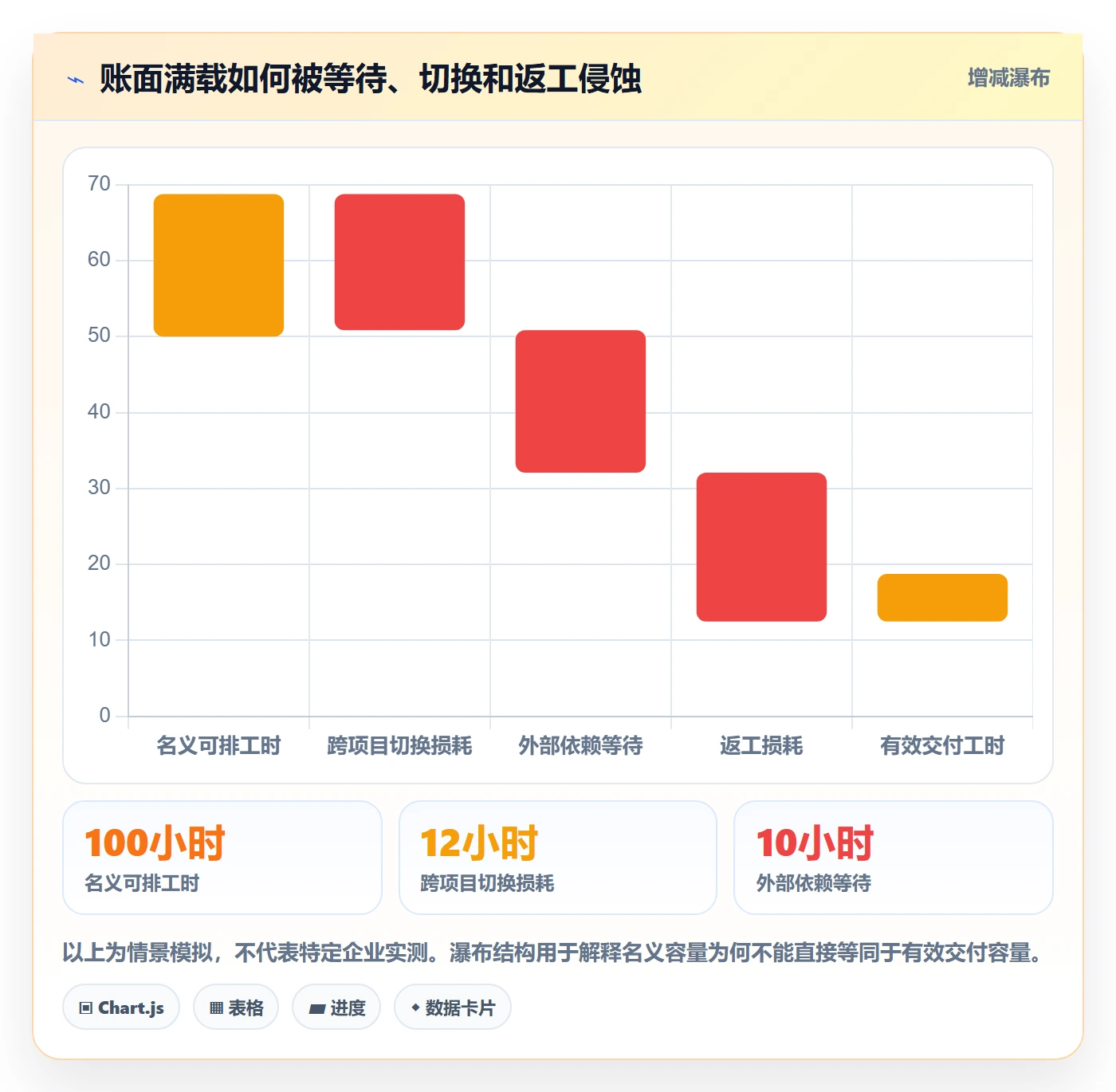

利用率高意味着人员时间被较多分配,不意味着工作有效。如果任务经常插入、跨项目切换、验收返工或等待决策,表面满载反而可能带来更低的有效交付。管理者应关注系统的吞吐和稳定性,而不是只追求每个人每周都有满格任务。
尤其在知识型工作中,工作切换有真实成本。一天里同时处理多个项目的人,可能要反复恢复上下文、重新确认资料、参加不同会议。若管理者只按任务工时相加,容易忽略切换造成的隐性损失。
2. 误区二:用个人排名解决团队供需问题
个人利用率排名会改变行为。员工可能更愿意接容易计量、短周期、低风险的工作,而减少知识沉淀、预防性维护和跨团队支持。项目负责人也可能为了保住团队资源,把未来工作提前填满,结果让计划失去真实性。
我更建议用团队或技能组作为第一层分析单位,再逐步下钻到个人核实具体原因。个人数据用于支持资源对话,不应未经上下文解释就公开排序或直接关联奖惩。
3. 误区三:把工时记录当成资源事实
工时记录是估算和复盘的一个来源,不是现实的完整镜像。有人按任务记录,有人按项目记录,有人只在月底补填。过细的录入要求会增加负担,过粗的记录又无法解释资源差异。
我会先问记录要支持哪种决策。如果目的是中期容量规划,按工作类型和项目记录到半天或天通常已经足够;如果是合同计费或合规要求,才需要更精细的记录规则。不要让全员为了一个并不存在的精准度目标,花大量时间填写低价值字段。
4. 误区四:把培训、支持、维护视为可随意挪用的空档
维护工作、技术债治理、值班、交接和培训通常没有紧急项目那样显眼,却关系到未来交付风险。如果每次出现新项目都先砍掉这些时间,短期看似增加容量,长期可能造成故障、知识孤岛和人员能力老化。
这类工作应设定最低保障线,并以结果验收。例如,培训不只记录小时数,还要有实践任务或能力评估;技术债治理需要说明降低了什么风险;交接应以文档和独立处理能力作为完成标准。
5. 误区五:在预测不确定时过早锁定个人排期
需求尚未确认时,把每个人未来三个月排满,表面上提高了可视化程度,实际会制造大量虚假承诺。一旦优先级变化,项目经理会通过插单和私下协调恢复弹性,正式计划就失去可信度。
远期规划应分层表达:已承诺工作、候选工作、预留容量和待决策事项。对于尚未通过立项或需求澄清的工作,只安排角色容量,不必指定具体个人。

四、专业判断逻辑:怎样识别真正可调度的空闲资源
1. 先算容量,不要从任务数量反推负载
建议先确定一个可解释的容量公式:计划期净工作日乘以岗位标准工时,再扣除已知休假、值班、固定职责、会议和必须保留的维护时间。计算结果是计划容量,不是个人每天必须产出的工时。
例如,一个团队成员在四周里有 20 个工作日,每日按 8 小时计算,基础容量是 160 小时。若已知休假 8 小时、固定支持 16 小时、例行会议 12 小时、学习与维护预留 16 小时,可计划容量约为 108 小时。这个数字仍需结合项目性质和工作不确定性调整。
关键是不要将所有不可直接计入项目的时间都当成损耗。会议、支持、维护可能是岗位的必要组成部分。容量公式应服务于计划,而不是制造一个“每个人都应有相同产出小时数”的假设。
2. 再看负载率,但把它当作信号而非判决

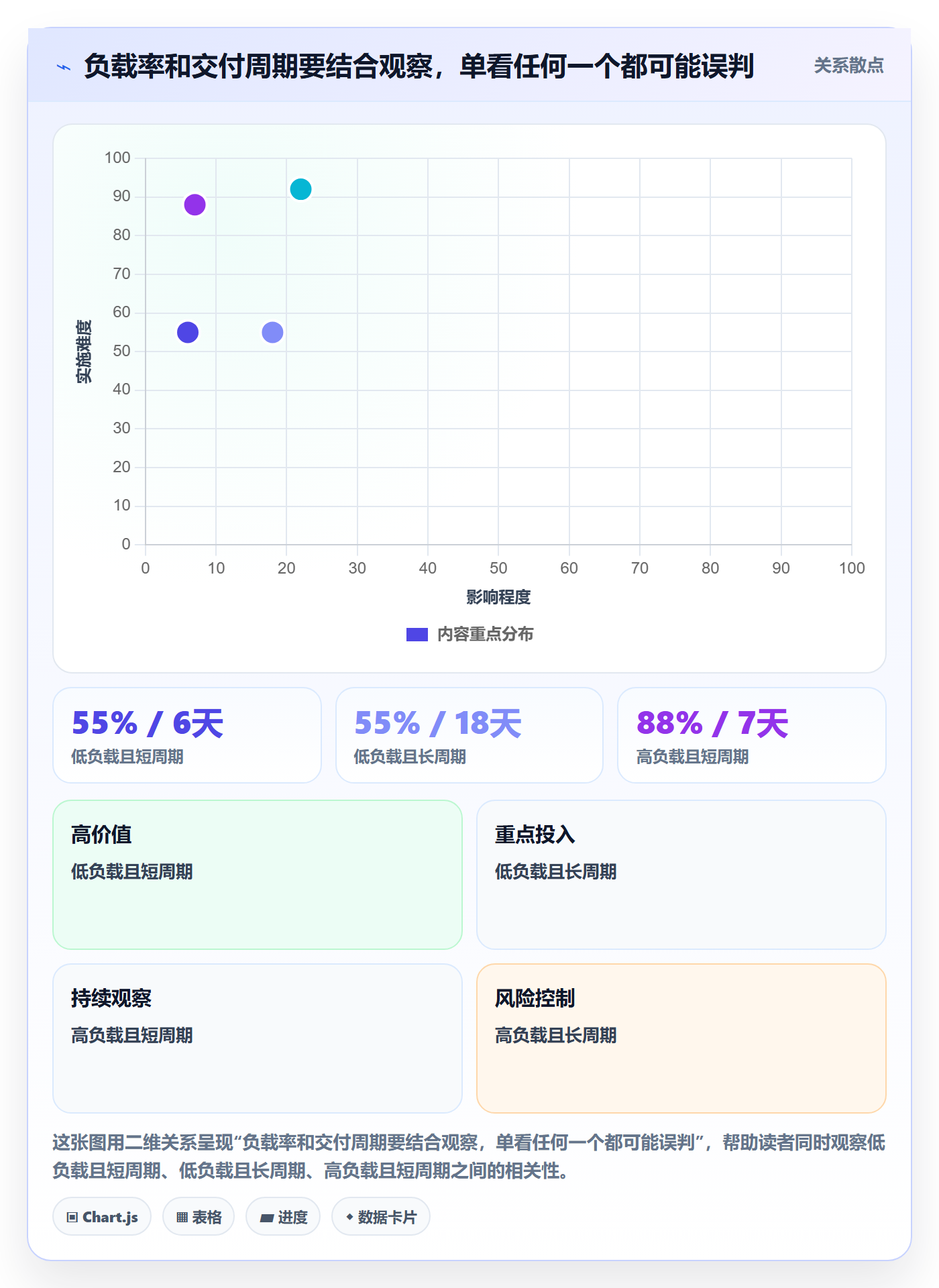

一个简单的负载率可以定义为:已承诺工作量除以计划容量。这个比例便于发现过载与容量缺口,但不同团队的任务估算误差不同,不能把 80% 和 80% 直接当作同等风险。
我通常把负载分成低、中、高三个区间做初筛,再根据工作类型校准。示意口径可以是低于 65% 进入原因核查,65% 至 85% 作为常规计划区间,高于 85% 触发风险评审;对于运维值班、探索研究或高不确定项目,区间需要另行设定。这里的阈值是管理建议,不是普适行业标准。
负载率还应配合连续周期观察。某人某一周只有 40% 负载,可能是项目阶段间隙;连续六周低于团队合理区间,才值得进一步检查岗位需求、工作分配和技能匹配。
3. 用“可用性、匹配度、确定性、交接成本”四项评分
空闲资源是否可调度,可以用四项判断。可用性看时间窗口是否重合;匹配度看技能和经验是否满足任务;确定性看需求是否清楚、是否已获优先级确认;交接成本看调入后是否需要长时间熟悉业务、权限或代码。
每项可用 1 至 5 分做团队内的快速评估,但评分只为促成讨论,不应包装成精确科学。时间完全冲突、技能明显不匹配或需求尚未确认时,即使看似空闲,也不适合立即承诺。
| 评估维度 | 低风险信号 | 高风险信号 | 管理动作 |
|---|---|---|---|
| 时间可用性 | 可提供连续时间段,且不影响既有承诺 | 只有零散空档,或与关键里程碑冲突 | 按连续投入需求安排,不只看总小时数 |
| 技能匹配度 | 已有类似交付经验 | 技能差距大,短期无法独立完成 | 安排搭档培养或调整任务边界 |
| 需求确定性 | 目标、验收条件、优先级已确认 | 需求频繁变动或尚未立项 | 先做澄清,不提前锁定完整容量 |
| 交接成本 | 文档、权限和接口清楚 | 知识集中在单人、环境难以复现 | 先安排交接,估算启动成本 |
4. 把负载数据与交付健康度交叉验证
至少同时看五类信号:承诺负载、完成率、交付周期、阻塞时长和返工比例。若负载高、完成率下降、周期变长且返工上升,团队大概率需要减负或减少并行工作;若负载偏低、周期仍长、阻塞明显,则要优先解决流程与依赖。
不同指标需要统一口径。例如,完成率应明确按承诺任务数、故事点还是里程碑计算;阻塞时长应定义从状态进入等待到解除的时间;返工应说明是否统计需求变更导致的重复实现。口径不一致时,横向对比会产生错误结论。

五、具体案例与数据观察:一次资源盘点如何避免“把空闲当人力缺口的解法”
1. 情景设定:两个团队都说缺人,资源报表却显示有人空闲
下面是一个情景模拟案例,用于展示判断过程,不代表某家企业的实测结果。某中大型软件企业有产品研发、平台工程和质量保障三个团队,约 180 人,未来 10 周同时推进客户交付、平台升级和安全整改。项目负责人普遍反馈资源紧张,管理报表却显示约 16% 的计划容量没有排入项目。
若直接按空闲比例调人,管理层可能会把未排任务的人集中调入交付项目。但进一步拆解后发现,部分空闲来自等待安全方案确认,部分来自团队保留的线上支持容量,另有一部分人员技能与新项目要求不匹配。真正可以立即投入目标项目的容量远低于报表显示值。
2. 先把 16% 空闲拆成来源,再决定是否调配
资源协调者抽取未来四周的计划数据,与团队负责人逐项确认。每项都记录资源类型、时间窗口、工作类别、优先级依据和可调度条件。这样做的目的不是审查员工,而是确认容量的状态是否被准确表达。

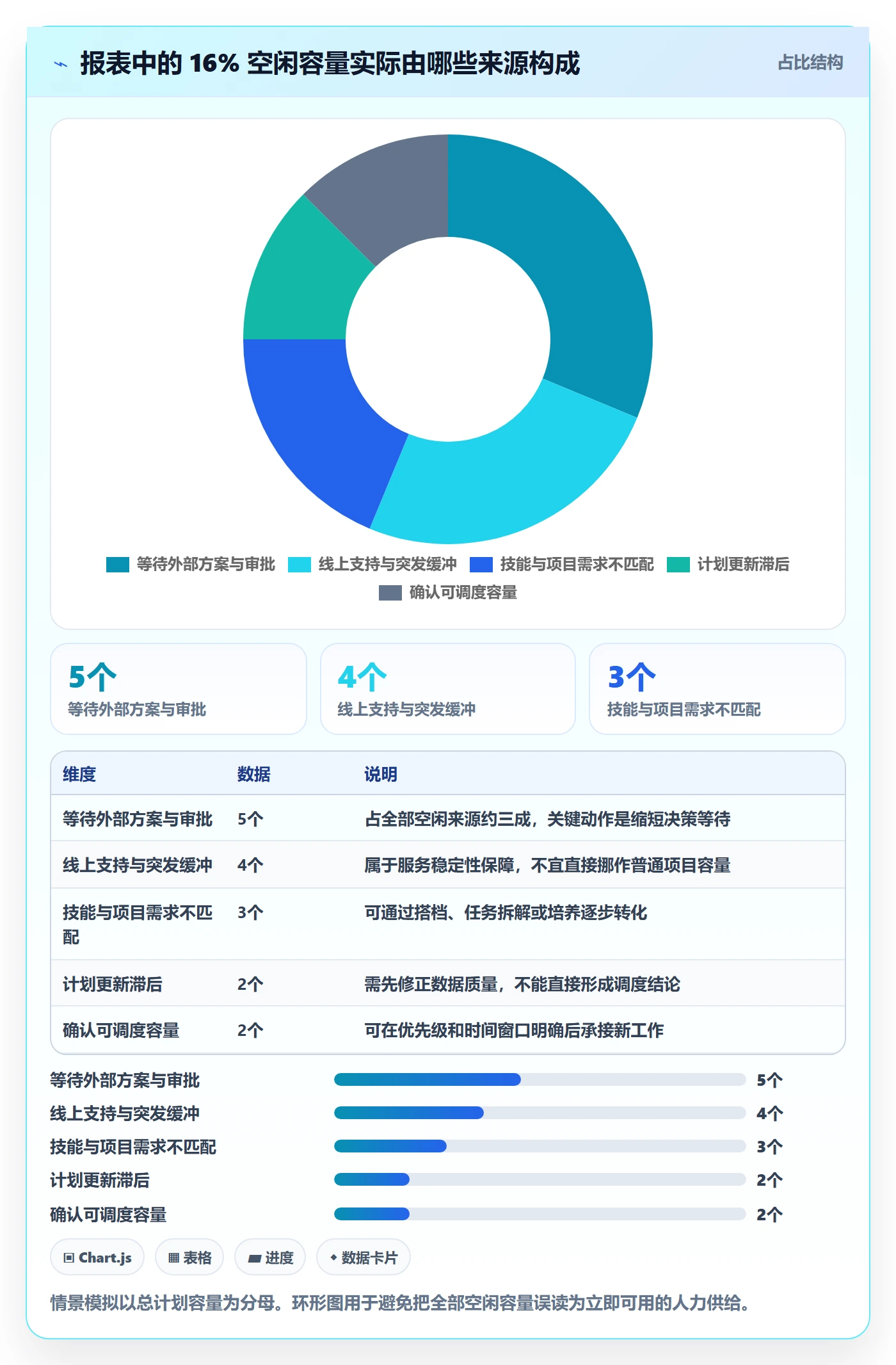

| 空闲来源 | 容量占比 | 占总空闲容量比例 | 处理结果 |
|---|---|---|---|
| 等待外部方案与审批 | 5% | 31% | 设定决策时限,并把未决工作从个人排期中拆出 |
| 线上支持与突发缓冲 | 4% | 25% | 保留给值班和紧急问题,不纳入常规项目借调 |
| 技能与项目需求不匹配 | 3% | 19% | 安排搭档、培训或将任务拆成可承接的子任务 |
| 计划更新滞后 | 2% | 13% | 补齐任务与责任人信息,重新校验数据 |
| 确认可调度容量 | 2% | 12% | 按明确时间窗口投入已获优先级确认的工作 |
这个拆分改变了管理结论:看起来有 16% 空闲,并不等于有 16% 可以立即转入项目。只有最后一类可以直接承诺;技能不匹配的容量需要培养或重新拆解;等待型容量则要由管理层解决决策链路。

3. 试运行四周:把调配结果与风险指标一起看
团队没有一次性跨部门调走所有可用人员,而是先安排 2% 的确认容量投入已批准的安全整改,并为两名技能接近但经验不足的人员安排结对任务。等待审批的工作由项目负责人设定决策日期,若期限内未确认,则从个人承诺计划中移除,避免人员继续处于“待命但无法工作”的状态。

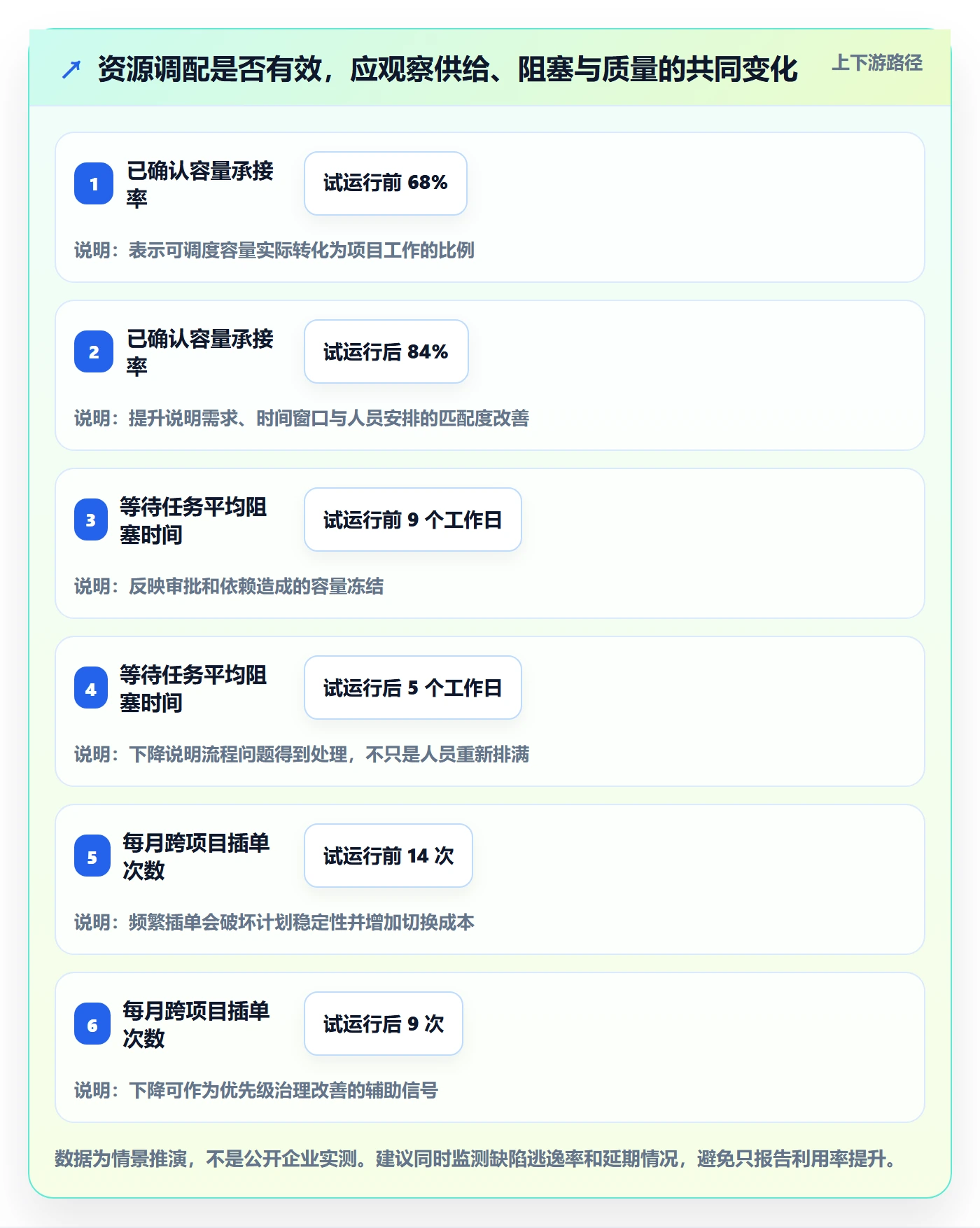

四周后,情景数据呈现出以下变化:已确认容量的承接率由 68% 提升至 84%,等待任务的平均阻塞时间由 9 个工作日降至 5 个工作日,跨项目插单次数由每月 14 次降至 9 次。同期,质量保障团队的缺陷逃逸率并未因资源调配而上升。
这些数字属于案例推演,目的在于说明评估不能只问“空闲减少多少”,还要看承接是否真实、阻塞是否缩短、插单是否减少、质量是否恶化。若人员忙起来但交付质量下降,资源调度并没有创造净收益。

4. 复盘重点:不是做出一张更满的排期表
这个案例的关键成果不是把空闲率压低,而是把空闲来源讲清楚,让真正可用的容量进入有优先级的工作,同时让被流程冻结的容量恢复流动。资源管理的改善既可能表现为更多人接上项目,也可能表现为管理层取消低价值需求、缩短审批等待或减少并行项目。
如果管理层只看利用率,试运行可能会被总结为“人员投入更充分”;如果结合阻塞、插单和质量观察,才能判断组织是否减少了系统性浪费。资源问题往往不是某个人没有工作,而是组织没有把正确的工作、正确的技能和正确的时间窗口连接起来。
六、管理层落地方案:从口径统一到持续治理
1. 第一步:确定资源管理的决策边界

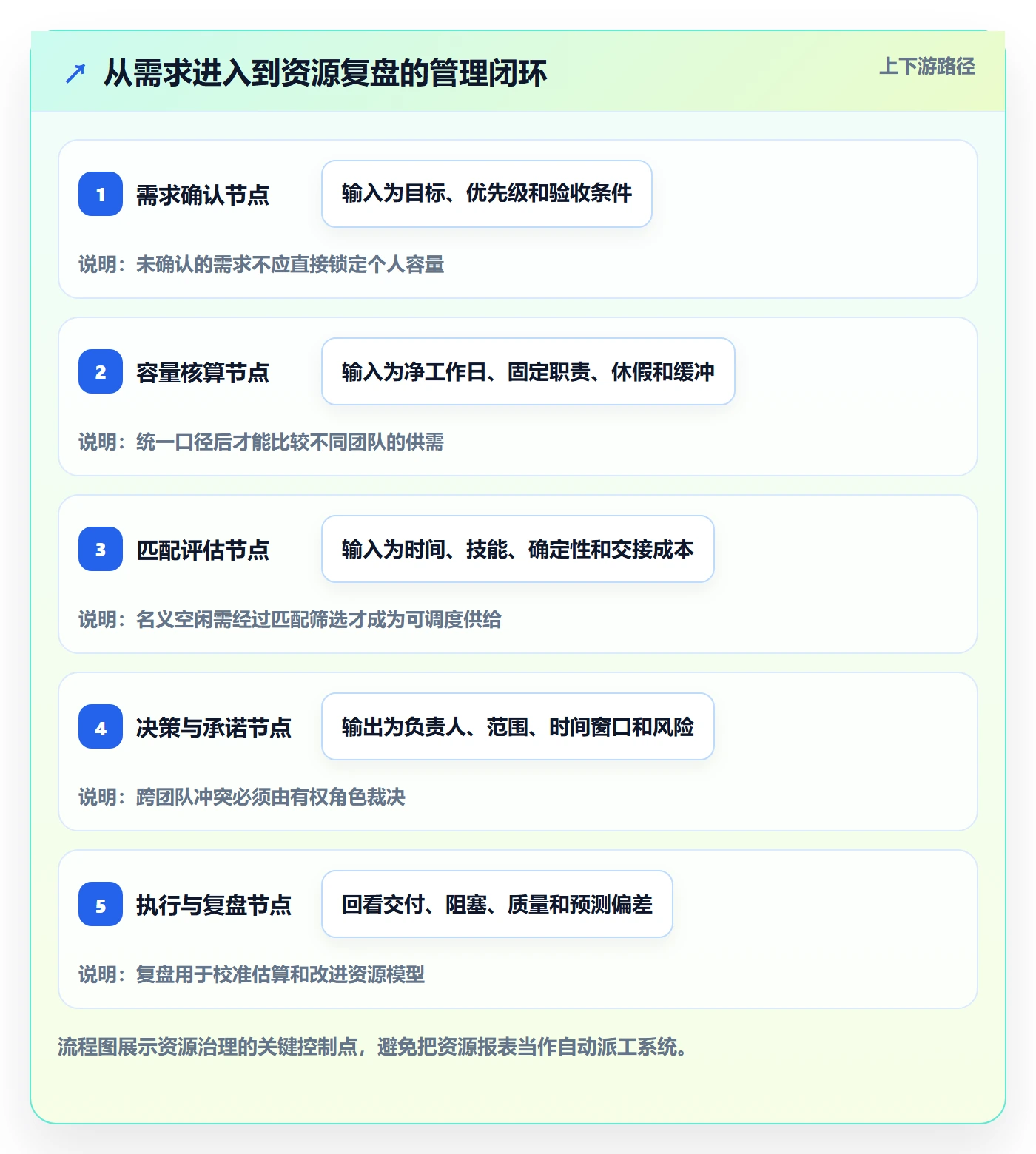

启动前先明确这套机制要支持哪些决策:项目立项、跨团队调配、招聘申请、外包采购、优先级取舍,还是中期容量预测。不同决策对数据精度的要求不同。若目标是识别未来技能缺口,不必追踪每小时工时;若涉及合同成本和客户计费,则需要更严格的记录与审计。
同时要明确谁有权改变承诺。资源经理可以提出冲突,项目负责人可以调整范围,职能负责人确认人员可用性,最终优先级应由明确的治理角色裁决。没有决策权设计,资源会议很容易变成反复汇报,而不是做出取舍。
2. 第二步:建立统一的容量口径和分类规则
定义统一的计划周期、工作日历、标准容量、休假、固定支持、培训、维护、项目工作和缓冲时间。不要追求复杂指标堆叠,先确保所有团队都能回答同一个问题:某个周期内,哪些容量已承诺、哪些受限制、哪些可调度?
每条资源记录至少包含人员或技能组、时间窗口、工作类型、项目优先级、估算容量、状态、阻塞原因和更新人。对于远期需求,标注置信度或情景,不要把预测性需求与已批准工作混在同一颜色或总数里。
3. 第三步:用滚动计划而不是一次性年度排期
建议采用双层节奏:未来两周做较细粒度的执行安排,未来 8 至 12 周做滚动容量预测。每周更新近期变化,每月复核中期需求,每季度评估项目组合和技能结构。滚动计划每次向前推进一个周期,并保留历史快照,方便解释变化来自需求、依赖还是资源调整。
计划更新不意味着反复推翻承诺。每次重大变更都应记录原因和影响:新增了什么需求、取消了什么工作、哪些里程碑被改动、对其他团队造成什么挤压。管理层才能判断频繁变更是市场应对所必需,还是优先级治理不成熟。
4. 第四步:设置资源评审会,只讨论需要决策的例外
资源会议不应逐人朗读排期。会前系统或协调者先标记冲突、连续低负载、连续高负载、关键技能缺口、未决阻塞和即将到来的峰值。会议集中处理需要跨团队裁决的事项,并记录负责人、决定、截止日期和复核条件。
如果某团队长期处于高负载,会议要判断是减少范围、错开项目、补充人员还是引入外部支持;如果某技能组长期低负载,则要判断是需求波动、技能错配还是项目组合不足。会议结束时必须形成资源动作,而不是只有问题清单。
5. 第五步:采用小范围试点,验证口径再扩展
我不建议一开始全公司强制上线同一套详细记录规则。可以先选一个项目多、依赖复杂、管理层愿意参与的业务单元,试运行 4 至 8 周。试点要同时验证填报负担、数据可信度、资源冲突发现率和决策速度。
试点期间设置对照指标:资源预测偏差、跨项目冲突处理时长、未决阻塞时长、计划变更次数、交付周期和质量指标。若数据维护成本过高,而决策质量没有提升,应先简化字段或调整流程,而不是要求员工继续填得更细。
6. 第六步:明确工具责任,避免“系统上线即管理落地”的误判
工具应覆盖需求、工作项、责任关系、时间窗口、状态和报表,但资源治理仍要靠角色责任、优先级规则和复盘机制。选择平台时,应验证是否支持团队级与个人级视图切换、容量区间、权限控制、历史变化追踪、跨项目依赖和数据导出。
对于大型组织,建议先拿真实业务场景做演示:例如一个共享架构师同时参与三个项目、一个项目延期导致测试资源峰值变化、一个关键任务因审批延后而释放容量。若工具只能画出静态甘特图,却无法说明变化的影响链路,就不足以支持管理层决策。

七、90 天操作步骤:把方案变成可执行节奏
1. 第 1 至 2 周:盘点目标、口径和数据责任
先选定试点范围,明确资源视图服务的决策。访谈项目负责人、职能负责人和一线成员,整理当前容量记录在哪里、由谁更新、多久更新一次、哪些字段经常缺失。不要先买工具或大规模导入历史数据,先确认需要解决的问题是否真实存在。
在这一阶段完成一页口径说明:计划周期、容量计算方式、空闲分类、负载率定义、数据更新频率、异常阈值和责任人。口径不必复杂,但必须让不同团队用同一种语言讨论。
2. 第 3 至 4 周:建立基线,先识别数据盲区
整理未来 8 至 12 周的需求与供给,优先识别关键技能、峰值时间、跨项目冲突和长期未决事项。不要急于解释每个数据点,先判断数据是否覆盖主要工作、人员状态是否更新、需求是否有优先级依据。
用基线回答三个问题:现有容量中有多少已承诺?多少仍处于缓冲或待定状态?最大的缺口来自人数、技能、时间窗口还是流程等待?这一步的输出应是一张供需风险清单,而不是个人效率排行榜。
3. 第 5 至 8 周:试行调配规则并记录决策原因
对确认可调度容量设置明确规则:必须有已确认的工作、明确的时间段、相应技能条件和责任人。技能接近但不足的人员,可以安排结对或分阶段承担任务;不具备条件的,不要为了降低空闲率强行安排。
每次调配记录原始状态、决策原因、影响项目、风险和复核日期。若调出人员导致原团队关键支持能力下降,也要同步记录,而不是把成本藏在另一个团队的负载表里。
4. 第 9 至 12 周:评估结果,决定扩展、调整或停止
试点结束后,比较预测与实际:需求变动有多大,调配是否按期开始,阻塞是否减少,跨项目插单是否变化,质量和交付周期是否受影响。还要询问团队成员,资源数据维护是否造成明显负担,分类规则是否能解释实际工作。
若数据覆盖率高、决策响应更快、调配没有显著损害质量,可以扩大到相邻团队;若结果不稳定,先检查需求预测和责任分工;若填报成本过大而决策改善有限,应简化数据要求或缩小管理范围。扩展机制之前,先证明它能帮助做出更好的取舍。
5. 每周、每月和每季度分别看什么
- 每周:检查未来两周的关键冲突、阻塞任务、突发支持和已承诺容量变化。
- 每月:复核未来 8 至 12 周的技能缺口、连续过载、连续低负载和项目间容量挤压。
- 每季度:评估项目组合、岗位技能结构、外部采购、招聘优先级和长期能力建设。
- 每次重大变更后:记录范围、优先级、人员和时间窗口的变化,以及对其他承诺造成的影响。

八、不同情况下的行动建议:同一份空闲报表,不同处置方式
1. 需求增长快,且优先级已经确认
如果需求经过立项,验收目标明确,现有人力出现短期缺口,可以先用可调度容量和短期借调解决峰值,再评估是否形成持续性需求。借调必须有结束日期、交接安排和原团队影响评估,避免“临时支援”演变为长期隐性转岗。
若需求持续多个季度,并且关键技能缺口反复出现,优先考虑岗位能力建设、招聘或稳定的外部供给,而不是无限延长临时借调。临时方案适合解决时间错配,不适合长期填补结构性缺口。
2. 需求不确定,项目仍在探索阶段
此时不应把远期容量全部分配给某个候选项目。保留弹性、安排小规模探索任务、用阶段性决策闸门验证需求,往往比全面铺开更稳妥。管理层需要明确探索工作的预算上限和停止条件。
如果探索项目需要特定技能,可先确认短期顾问或兼职支持的可能性,避免在需求还未验证时就永久调整团队结构。待关键假设通过验证,再进入正式容量承诺。
3. 关键员工短期空闲,但技能稀缺
稀缺人员的空闲不一定适合填入普通任务。可以安排架构评审、技术债治理、团队辅导或关键知识文档化,但每项工作都要有具体交付物和时间边界。否则“战略工作”容易变成无法衡量的长期占用。
还可以建立技能替补机制,让第二梯队参与真实任务,通过结对、代码评审和演练降低单点依赖。这样既利用了当下容量,也减少未来因为关键人员不可用而造成的交付风险。
4. 长期低负载集中在某个团队或岗位
先确认工作是否被漏记、需求是否在其他渠道流入、职责是否被固定支持和隐性任务占用。如果低负载持续多个周期且数据完整,再判断是项目组合不足、技能供给过多、组织边界不合理,还是工作被自动化替代。
处置顺序可以是:调整优先级和工作分配,扩大岗位可承接范围,提供有目标的技能转型,再评估内部转岗或岗位配置调整。裁撤或调岗是管理选项,但不应是读到一张利用率报表后的第一反应。
5. 资源被阻塞而无法开工
把阻塞任务从“待做”中单独识别,记录阻塞类型、责任方、开始时间和解除条件。管理层要区分外部依赖、审批等待、环境问题、需求缺失和权限不足;不同原因需要不同责任人,不能统一归结为执行效率。
对持续阻塞的事项设定升级机制。例如,超过约定时间仍未解除,自动进入项目负责人或业务决策者的议程。任务解除后重新估算工作量,不要因为等待时间已经过去,就默认原计划仍然有效。
6. 团队处于持续高负载,表面上没有空闲
不要先从“继续加速”入手。先减少在制工作、明确哪些项目可以延后、冻结低优先级插单,并检查返工、会议和跨项目切换。高负载团队增加更多并行任务,常会让每个项目都更慢,而不是更快。
若关键交付不能延期,就应显式增加容量,或者缩小范围并取得业务方确认。管理层要对取舍负责,不能把无法同时满足的时间、范围和资源要求全部转嫁给一线团队。
九、不同情况下的取舍:保留弹性、调配、培养还是增加人手
1. 保留缓冲与短期提高利用率的取舍
缓冲容量有成本:它会降低短期账面利用率;但也有收益:减少突发任务对关键交付的冲击。突发工作频繁、服务等级严格、需求波动大的团队,需要更高缓冲;工作内容稳定、依赖少、可提前规划的团队,可以采用较低缓冲。
缓冲比例不应由全公司统一拍定。可以根据历史突发工作量、交付波动和服务风险估算,并按季度复核。若缓冲长期没有被使用,也不必立即全部拿掉,应先确认它是否承担了预防维护、值班和紧急响应职责。
2. 内部调配与外部采购的取舍
内部调配通常更熟悉业务、启动成本较低,但可能挤压原团队承诺,并产生交接损失;外部采购可以快速获得特定能力,却需要预算、供应商管理、权限控制和知识转移。两者不能只按单价比较,应计算启动时间、管理成本、风险和后续依赖。
| 决策因素 | 内部调配更有利 | 外部采购更有利 |
|---|---|---|
| 需求期限 | 短期且可借用现有容量 | 长期稳定或内部持续缺口明显 |
| 业务知识 | 需要深度了解内部系统和客户背景 | 工作边界清晰、交付可验收 |
| 技能供给 | 内部已有相邻技能,可通过结对补齐 | 技能稀缺且培养周期超过业务窗口 |
| 风险控制 | 数据和权限要求严格,知识需内部沉淀 | 可通过合同、隔离环境和审计有效控制 |
3. 立即调岗与逐步培养的取舍
立即调岗能快速改变供给结构,但容易造成原岗位知识断层,也可能低估新岗位的学习成本。逐步培养更稳健,却需要导师时间、实践任务和阶段验收。若项目时间窗口极短,不能把培养当作即时产能;若需求长期存在,也不能永远依赖临时借调。
对于技能相邻的人员,可以先承担边界清楚的子任务,再逐步扩大职责;对于差距较大的岗位,应设计更长的转型周期,或考虑招聘和外部支持。培养计划要有可验证的能力里程碑,而不只是完成课程。
4. 统一管理规则与保留团队差异的取舍
全公司完全统一可以提高可比性,却可能忽略岗位差异;各团队完全自定则会让数据失去横向解释能力。可行的折中是统一基础定义和决策字段,同时允许团队按工作类型设定负载阈值、缓冲比例和估算方法。
例如,项目研发可以用迭代容量和在制工作观察负载;运维团队要纳入值班、故障响应和服务风险;产品研究团队需要保留探索周期,不能把每一周都拆成确定交付。统一的是语义,不是所有团队都使用同一条负载红线。
5. 个人级透明与团队级保护的取舍
个人级视图有助于发现具体冲突,但也更容易被误用为绩效排名。团队级视图适合资源组合决策,却可能掩盖稀缺技能和个人过载。我的建议是分层授权:团队成员和负责人可查看必要的具体安排,管理层优先看技能组与项目层面的供需;只有处理明确冲突时再下钻到个人。
在正式使用前说明数据用途、访问范围和纠错机制。员工应能指出记录遗漏或分类错误。若数据只用于管理者单向监控,团队就会倾向于减少真实暴露,最终让资源视图越来越不可信。

十、怎样衡量方案是否落地:指标少而能促成决策
1. 资源预测偏差
比较预测容量与实际投入或实际完成工作的差异,按团队、技能组和计划周期观察。偏差过大可能来自需求频繁变化、估算方式不一致、计划更新滞后或临时支持未纳入。目标不是把预测偏差压到零,而是让偏差来源可解释、可改善。
2. 确认容量转化率
统计被判断为可调度的容量中,实际进入已确认工作的比例。若转化率低,需检查任务是否迟迟没有优先级、技能判断是否过于乐观、交接是否被低估,或者资源会议只是确认了容量却没有明确工作。
3. 冲突处理时长
从发现跨项目冲突到做出调整决定所需的时间,能反映治理链路是否有效。冲突长期挂起会让资源处于名义分配、实际无法开工的状态。这个指标应结合冲突严重程度看,不能为了缩短时间而跳过必要评估。
4. 交付周期、阻塞时间和质量
如果资源治理只提升了利用率,却让交付周期变长、阻塞加重或质量下降,说明调配可能只是把压力转移了。建议保留至少一个结果指标和一个风险指标,与容量指标同时复盘。
5. 计划外工作占比
计划外工作长期偏高,通常意味着需求入口、优先级、运维支持或管理决策存在问题。它也会让计划容量看起来充足、实际却不断被占用。要区分真正不可预测的事件与可以通过流程提前纳入的常规工作。
| 指标 | 回答的问题 | 建议复盘频率 | 避免误用 |
|---|---|---|---|
| 资源预测偏差 | 容量计划是否接近真实供需 | 每月 | 不要把预测误差直接归因于个人 |
| 确认容量转化率 | 可调度资源是否被有效连接到工作 | 每两周或每月 | 转化率高不代表工作价值高 |
| 冲突处理时长 | 跨团队决策是否及时 | 每月 | 不能以仓促决定换取表面速度 |
| 阻塞时间 | 容量是否被流程或依赖冻结 | 每周 | 需区分可控阻塞与外部不可控因素 |
| 交付周期与质量 | 资源安排是否改善实际交付 | 每迭代或每月 | 不要只追求速度而忽略返工和缺陷 |
| 计划外工作占比 | 计划是否被常规插单持续侵蚀 | 每月 | 应按工作来源分类,而非要求全部消失 |
十一、落地时最容易被忽视的风险与边界
1. 数据完整不等于数据真实
系统里每个字段都填了,不代表内容符合实际。团队可能为了减少追问,把等待工作填成进行中;也可能把预留容量记成项目任务。通过抽样访谈、历史变更和实际交付复核数据质量,比单纯检查字段是否为空更有效。
2. 资源视图不能替代业务优先级
资源工具可以告诉管理层多个项目发生冲突,却不能替管理层判断哪个项目更重要。优先级缺乏明确规则时,资源会议会不断争论谁先拿人。组织需要明确商业价值、客户承诺、风险和战略目标的排序方式,并允许有权角色做出可追溯的选择。
3. 不要用单一阈值评判所有岗位
外部客户支持、平台运维、产品研究和项目交付的工作波动不同。某些岗位需要随时响应,某些岗位需要连续专注,某些岗位以阶段性成果为主。负载阈值、缓冲比例和计划粒度应适配工作特点,并通过实际结果校准。
4. 自动化调度要保留人工复核
规则可以自动提示冲突、识别连续过载、提醒容量未确认,但不应未经复核就自动把人从一个项目调到另一个项目。系统未必知道员工正在承担隐性职责、关键交接或不可替代的风险任务。
自动化适合处理重复提醒和数据汇总,复杂资源决策仍需要结合情境。越是涉及关键技能、客户承诺、人员发展和组织变动,越应保留解释与申诉机制。
十二、结尾:下一步不是排满日历,而是提高资源流动质量
1. 用三个问题启动第一次资源评审
管理层可以先从一场不超过 60 分钟的试点评审开始,带着三类问题进入会议:第一,报表里的空闲分别属于哪种状态?第二,哪些容量经过时间、技能、确定性和交接成本验证后可以调度?第三,哪些空闲其实是被审批、依赖或低优先级决策冻结的?
接下来选一个项目密集的团队,统一未来 8 至 12 周的容量口径,观察四周,不急于把空闲率压到某个数字。同步记录调配决策、阻塞变化、交付周期和质量影响,再决定是否扩展。
2. 最终判断标准:资源是否更容易流向高价值工作
我对“空闲资源管理做得好”的判断很简单:组织能说清资源为什么空闲,能及时识别哪些容量可以被调用,也能保护必要的缓冲和能力建设;当供需冲突出现时,管理层能明确取舍,而不是靠临时加班和私下借人解决。
真正成熟的资源管理,不是让每个人看起来都很忙,而是让空闲有原因、调度有边界、优先级有依据、结果能复盘。下一步先统一口径,再做小范围试点,用真实交付和风险变化验证方案。资源负载表可以指出问题在哪里,但只有清晰的决策机制,才能让空闲容量变成组织的弹性,而不是新的管理压力。
常见问题解答(FAQ)
1. 资源负载中的“空闲资源”应该如何定义?
我在整理团队资源表时发现,有些同事看起来排期不满,但实际要处理临时需求、评审和线上问题。只按任务工时算空闲,我担心会把必要的缓冲也当成可挪用资源,应该怎么划分才靠谱?
不要把“没有排期”直接等同于“可以接新任务”。建议把资源状态拆成三类:已承诺工作、可调度容量、保护性缓冲。可调度容量可以按“可用于项目的工作时间-已承诺任务工时-固定事务时间-风险缓冲”估算。
例如每周可用于项目的时间为32小时,已承诺任务24小时,固定会议和支持工作4小时,预留20%的风险缓冲约6小时,则本周可调度容量接近0,而不是把表面上的8小时空档全部分配出去。管理层应统一统计口径,并要求团队记录空闲产生的原因,避免把临时支持、技能不匹配或任务等待误判为可用产能。
2. 管理层如何判断空闲资源是短期波动还是长期闲置?
我看到某个团队连续几周都有成员负载偏低,但每周空闲的人和项目都在变化。我不确定这是正常的任务切换,还是人员配置确实过剩;如果只看某一天的排期,容易得出错误结论。
用连续周期和原因分类判断,不要用单日快照下结论。可以每周记录个人可调度容量,并按项目等待、需求不足、审批阻塞、技能不匹配、估算偏差等原因标记;观察至少4至6周,再看空闲是否集中在同一岗位或同一技能上。比如某岗位每周都有约25%的可调度容量,且主要原因是需求不足,才值得评估编制或需求计划;
若空闲集中在发布前后、原因是等待依赖,则更适合优化交接和排期。管理层关注的应是可重复出现的空闲模式,而不是某一周的利用率数字。
3. 发现空闲资源后,怎样安排工作才不会造成频繁切换?
我曾遇到项目一有空档就把零散任务塞给成员,结果任务数量变多,完成时间反而拉长。现在我想让空闲时间产生价值,但又不希望团队每天在多个项目之间来回切换。
先判断任务是否具备明确负责人、验收标准和可连续投入的工作块,再决定是否分配。优先安排能在半天到数天内闭环的工作,例如补齐测试用例、清理高优先级缺陷、完善交接文档或验证技术风险;避免把多个低优先级任务同时压给同一个人。
可以设定切换门槛:新增任务预计投入不足半天,且不能与当前工作自然衔接时,先进入待办池,不立即插入。每周由负责人集中匹配一次空闲容量与任务,记录任务完成率和被打断次数;若新增任务完成率低、切换频繁,就说明安排方式在制造忙碌,而非释放有效产能。
4. 管理层落地空闲资源管理,应该按什么步骤推进?
我准备推动团队建立资源负载机制,但担心一上来就要求大家填很多表,最后数据失真、团队也觉得是在监控个人。我希望有一套轻量的推进顺序,既能支持决策,也不把管理变成追求满负载。
建议分四步推进:第一,统一口径,只统计未来1至2周的已承诺工作、固定事务和风险缓冲;第二,试运行两周,按项目或岗位记录可调度容量及原因,不先用于绩效评价;第三,每周召开不超过30分钟的资源评审会,只处理明显的容量缺口、持续空闲和技能错配;
第四,满一个月后复盘预测准确率、临时插单量和延期情况,再决定是否扩展。管理层应明确目标是提高交付可预测性,不是把每个人排到100%满载。若排期长期没有缓冲,任何临时需求都会转化为延期或加班;因此更有用的指标是承诺兑现率与阻塞原因,而不是单独追求高利用率。
核心关键词
文章包含AI辅助创作:资源负载如何做好空闲资源?管理层落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555898
读者评论
把空闲拆成几种状态这点比较实用。我们之前报表里显示有人负载低,后来核对才发现主要在等测试环境,单看利用率确实容易把问题归错到个人身上。
滚动看8到12周适合做预警,但远期需求经常变,指定到个人很快就过期。我们现在先按技能组预留容量,等需求和优先级明确后再落实到人,计划反而更可信。
工时记录不必追求特别细,不过前提是团队对口径有共识。否则有人把支持工作记进去,有人只记项目任务,汇总出来的利用率还是没法横向比较。
