迭代计划排得满满当当,到了结束日却只交付了六成:问题往往不是团队“不够努力”,而是计划时把可用工时当成了可承诺容量。做迭代容量规划,我更看重的不是把每个人的日历塞满,而是先算清团队在这段时间里真正能用于交付的工作量,再用历史完成情况校准承诺。本文会从容量口径、计算步骤、案例推演和异常调整讲起,帮助产品经理把“这轮能做多少”从拍脑袋变成可复核的决策。
一、先讲结论:容量不是任务总工时,而是可兑现的团队承诺
1. 先把三个容易混淆的概念分开
可用工时是团队成员在迭代周期内理论上能够工作的时间,扣除假期、培训、值班等已知占用后计算。它描述的是时间边界,并不等于交付能力。
迭代容量是团队在当前人员、技能、协作方式和质量要求下,能够投入迭代工作的有效能力。有效容量通常小于可用工时,因为沟通、代码评审、测试、故障响应和工作切换都会占用时间。
迭代承诺是团队经过估算、依赖确认和风险讨论后,决定纳入本轮目标的工作量。容量是计划上限的依据,不是必须塞满的配额;承诺应留有应对不确定性的余量。
因此,我不会用“团队有 200 小时,就排满 200 小时的任务”来做计划。更可靠的顺序是:先算可用时间,再估有效容量,最后依据历史交付和风险确定承诺。容量回答“最多能承接多少”,承诺回答“这轮愿意负责交付多少”。
2. 用可解释的公式建立容量底稿
对新团队或刚开始做容量管理的团队,我建议从小时口径起步,公式不必复杂,但每个扣减项都要能说清楚:
净可用工时 = 迭代工作日 × 每人每日计划工作时长 − 已知占用工时
计划容量 = 净可用工时 × 专注系数
专注系数不是个人绩效系数,而是团队层面的经验折减,用来覆盖日常协作、临时沟通和无法预先排进日历的工作。团队积累到至少数轮可比较数据后,可以用自己的历史数据替代初始估计。
假设一轮有 10 个工作日,团队 5 人,每人每天按 6 小时计划工作,已知会议、值班和培训合计占用 35 小时,近期专注系数暂按 0.8 估算,那么计划容量为:(10 × 5 × 6 − 35)× 0.8 = 212 小时。这只是容量底稿,不代表应该承诺 212 小时的任务。

3. 把“容量计划”与“目标产出”分开讨论
如果团队把容量理解为“本轮必须做到的工作量”,成员会倾向于在估算时保守不足、在临近结束时降低质量,或者把没完成的工作解释成个人问题。把容量说成预测区间、把迭代目标说成结果承诺,讨论就会更健康。
产品经理应推动团队回答三个不同问题:我们有多少可用时间?按当前条件大概能完成多少工作?为了实现迭代目标,哪些工作必须优先完成?这三者有关联,却不能用一个数字替代。
二、背景和真实场景:为什么计划时看起来充足,执行中却不断缩水
1. 人数没有变,不代表容量没有变
同样是 5 人团队,前一轮可能有完整的两个工作周,后一轮却夹着节假日、发布值班和一位成员休假。即使人数表面不变,净可用工时也可能相差明显。若还沿用“每轮大约做 40 个点”的旧数字,计划从第一天就建立在错误前提上。
容量变化也不只来自假期。新成员需要熟悉代码和业务,资深成员可能要承担评审与指导;某个关键岗位的成员集中处理线上问题,也会让其他人的工作出现等待。人数是输入条件之一,却不是产出的充分解释。
2. 需求交付链条会吞掉“只算开发”的容量
产品需求从澄清到上线,通常会经过设计、开发、评审、测试、验收和发布。若估算时只计算编码时间,测试和联调就会在迭代后半段集中暴露,形成“开发做完了,需求还没交付”的错觉。
我会要求团队先统一工作量口径:估算的是完成定义所需的端到端工作,还是某一个岗位的工作。如果不同任务采用不同口径,容量数字就无法比较。一个故事点若代表完整交付,不能把开发故事点与测试工时混在同一张表里直接求和。
3. 依赖和突发工作会让名义容量失真
等待外部接口、数据权限、设计确认或其他团队排期,不一定消耗大量实际工时,却会占用迭代窗口。任务可能“工时不多”,但由于依赖未解除,无法在目标日期前完成。这种情况不能靠增加一个容量系数解决,应把依赖作为计划风险单独登记。
线上故障、紧急合规要求和客户问题也会争抢团队时间。若这类工作几乎每轮都会发生,就不应继续把它当作偶发事件,而应根据历史占用为支持工作留出容量;若发生频率低但影响巨大,则应准备明确的插入规则和目标调整机制。
4. 迭代容量规划要围绕决策,而不是围绕工具填表
一张容量表的价值,不在于字段多,而在于它能帮助团队做决定:哪些任务现在可纳入,哪些要等依赖确认,哪些必须拆分,哪些需求应被延期。即使团队使用某项目管理工具,若缺少统一口径、完成数据和变更记录,工具也只会把不确定性装进表格。
容量计划的核心产物应是可追溯的假设。例如,团队认为本轮有 212 人时的计划容量,其中 20% 用于常规协作折减,15 人时用于值班,某项外部依赖尚未确认。这些信息比单独写一个“容量 212”更能指导决策。
三、常见误区:看起来精确,实际上会误导计划
1. 误区一:把理论工时当成生产工时
“5 个人、10 天、每天 8 小时,所以有 400 小时容量”是最常见的算术陷阱。8 小时工作日中包含会议、沟通、评审和切换成本;若团队还要承担运维支持,理论值与可投入工作量的差距会更大。
我的处理方式是将个人日历作为上限输入,不把日历空白等同于专注时间。新团队可先用一个明确标注为“待校准”的折减假设,经过几轮回顾后再调整,避免把假设伪装成客观事实。
2. 误区二:用故事点直接推算个人工时
故事点通常用于相对比较工作规模、复杂度和不确定性,不能天然换算成小时。把“一个点等于四小时”作为全团队固定汇率,短期看起来方便,长期容易让估算变成拆工时的另一种形式,也会削弱团队共同估算的意义。
如果团队已经稳定使用故事点,可以用近期团队完成量预测迭代范围,但应保持团队口径一致。若管理需要工时用于排班,可以另做岗位工时估算,不要把两个尺度混为一谈。
3. 误区三:拿最佳一轮的完成量当下一轮基准
一轮偶然完成很多,可能是因为没有线上故障、需求边界清晰、成员熟悉技术方案,或者有工作提前完成但刚好在该轮验收。只看峰值会把偶然条件当作常态,继而连续高估团队能力。
我更愿意观察最近数轮的中位数和波动范围,而不是只看平均数或最高值。中位数对少数异常高低轮次更稳健;波动范围则提醒团队:预测本身有不确定性,不能把一个点数当作绝对承诺。
4. 误区四:计划时把所有人都视为可互换
“总共 200 小时”并不意味着这 200 小时可以任意分配。若任务需要特定领域知识、某项测试只有一位成员能做,或某个关键评审必须由资深成员完成,容量的瓶颈可能出现在某个岗位而不是团队总量。
这种情况下,简单加总会掩盖资源冲突。产品经理要和技术负责人确认关键角色的负荷,识别是否存在单点瓶颈,并优先调整顺序、拆分交付或降低并行工作,而不是继续往总容量里加数字。
5. 误区五:承诺率低就归咎于估算不准
承诺落空不一定因为团队估算差。需求中途变化、依赖延期、优先级频繁调整、质量问题返工,都可能让原计划失效。若只比较“承诺点数”和“完成点数”,却不记录变更原因,就无法知道该改估算、改流程还是改治理方式。
复盘时我会区分计划内未完成、计划外插入、需求范围变化、外部等待和质量返工。不同原因对应不同动作:范围变化要治理变更,等待要管理依赖,返工要补质量环节,估算偏差才需要重新校准预测。
| 表面现象 | 可能的真实原因 | 优先检查 | 不建议的处理 |
|---|---|---|---|
| 完成量连续偏低 | 容量假设过高、依赖等待或插入工作过多 | 计划假设、变更记录、等待时间 | 直接要求团队加班追赶 |
| 开发完成但验收未完成 | 估算口径只覆盖编码,或测试集中在迭代末尾 | 完成定义、测试排期、并行协作 | 把未验收任务算作已交付 |
| 某一岗位总是成为瓶颈 | 技能集中、评审排队或关键角色过载 | 岗位负荷、任务依赖、知识分布 | 只增加团队总工时 |
| 计划达成率高但质量下降 | 通过缩小测试或验收范围制造表面完成 | 缺陷、返工、线上问题和完成定义 | 只用完成点数评价迭代 |
四、专业判断逻辑:从“能做多少”推到“该承诺多少”
1. 先判断数据是否可比,再讨论历史速度
历史完成量只有在迭代长度、团队组成、工作口径和质量门槛相近时,才适合用于预测。若团队上轮按故事点统计,这轮改为人时;或上轮需求含大量维护工作,这轮全部是新功能,直接比较总量会得出错误结论。
我会给每一轮数据附上简短标签:团队人数变化、节假日、重大故障、临时插单、需求类型变化。标签不必复杂,但能帮助判断某轮是否适合作为预测样本。没有可比数据时,宁可明确说“目前只能做初始估计”,也不要制造精确感。
2. 用滚动区间替代单点预测

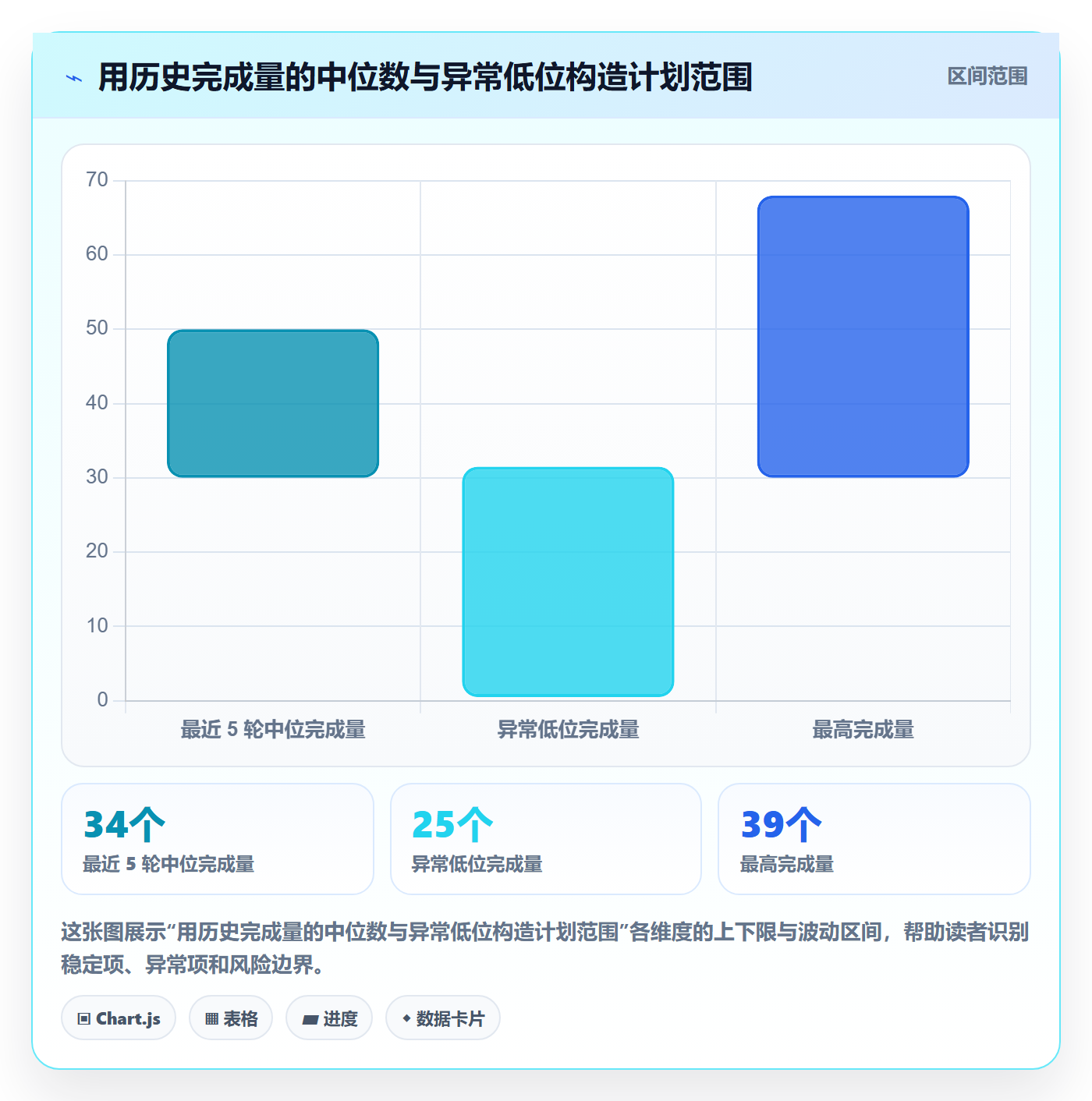

如果近 5 轮团队完成量分别为 32、36、34、25、39 个点,中位数为 34。25 点那轮若因重大线上故障明显异常,团队可以同时报告“常态预测约 34 点”和“含突发风险的下行情景约 25 点”,而不是只取最高值 39 点作为目标。
区间预测适合回答不同风险偏好下的计划问题:基础目标以更稳妥的完成量制定,扩展候选项则在早期完成且质量达标时再启动。产品经理因此可以把确定性交付与可选工作分开,避免在迭代中后段临时讨论该删哪项。
3. 评估风险时,关注“发生概率 × 影响”,而非只看工时
一个 4 小时的小任务,如果是发布前必须通过的安全检查,风险影响可能高于一个 20 小时但可延期的界面优化。容量规划不应只按任务大小排序,还要识别阻塞迭代目标的关键路径、外部依赖和不可逆的发布日期。
我常用一个简单的三档讨论:低风险是团队熟悉且依赖已具备;中风险是工作量尚可估但存在一项待确认条件;高风险是技术方案、验收口径或外部资源未确定。高风险项应先做澄清或探测任务,不宜直接按完整功能工作量塞入承诺。
4. 预留空间要有依据,不要把缓冲变成隐形浪费
缓冲不是“少做一点”,而是对不确定性做显式安排。若团队常规工作中有固定值班、客户支持或发布任务,应先从容量中扣除;若突发事项较少但难预测,可以按历史占用比例设置风险预留,并在回顾时核对预留是否长期过高或过低。
例如,假设近 6 轮中临时支持分别占计划容量的 5%、8%、12%、4%、15%、6%,团队可以讨论是否按近期分布为支持工作预留空间。这个例子只说明计算思路,实际预留比例应来自团队自身记录,而不是照搬某个通用数字。
5. 让目标、范围和容量之间保持可调整关系
迭代目标是团队优先保护的结果,范围是达成目标的具体工作组合,容量是当前条件下的资源边界。若容量下降,优先保目标、调整范围;若目标本身受外部条件影响,则重新评估目标与时间,不应只通过压缩测试或延长工作时间维持原计划。
这条判断能避免常见的错误路径:先承诺全部需求,再通过加班弥补低估。合理的容量管理不是保证计划永远不变,而是让计划变化有依据、有顺序、有记录。

五、具体操作步骤:在迭代计划会上把容量算清楚
1. 会前收集五类输入
容量计划不应在会议现场临时猜。产品经理可以提前收集人员日历、迭代工作日、已知会议与值班、近期团队完成数据、未解决的跨团队依赖。输入不需要一次做到完美,但要把来源和假设写明。
- 确认本轮起止日期及实际工作日,标出节假日和发布窗口。
- 确认团队成员及岗位变化,包括休假、入职、轮岗和培训安排。
- 统计确定会发生的值班、支持、评审和组织会议占用。
- 整理近 3 至 6 轮的完成量、未完成原因和计划外工作。
- 列出关键外部依赖、待确认事项与预计确认日期。
如果团队过去没有记录,不必停下来先建设复杂报表。可以从这一轮开始留存每人可用天数、计划内工作、临时插入和最终完成情况,用同一套口径连续记录几轮后再做校准。
2. 计算个人可用时间,但避免把个人数字做成排名
逐人统计可以发现休假和岗位瓶颈,但不能把净工时直接解释为个人产出目标。容量管理关注的是团队如何组合工作,不是给成员按小时分配压力。对外呈现时可以汇总团队容量,对内讨论时再识别必要的技能和排期约束。
例如,一名测试成员休假 3 天并不只是减少该成员 18 小时,也可能导致测试队列延长。团队需要同时讨论工作流影响:哪些需求可以提前验证,哪些工作必须由其他成员协助,哪些交付应降低并行数量。
3. 估算工作时,先保证“完成定义”一致
对每项候选工作,团队应确认需求边界、验收条件、依赖和完成定义。如果工作还缺少关键决策,先列为澄清项或技术探测项,不要为了凑容量而给一个看似精确的点数。
容量会议中,产品经理负责解释用户价值、优先级和验收结果;工程团队负责估算实现与质量工作;测试、设计或运营角色应在其工作进入迭代时参与估算。估算不是产品经理单方面分派工时。
4. 先保护迭代目标,再纳入候选工作
建议先选出实现迭代目标必需的工作,再加入次优先级候选项。若必需工作已经接近容量边界,应暂停继续加需求,先确认拆分、依赖、风险和可延期部分。把整个待办列表从高到低塞进迭代,容易造成目标失焦。
候选项可以分为“承诺项”和“备用项”。承诺项经过依赖确认并纳入目标;备用项在容量富余、风险解除且质量标准不受影响时才启动。备用项不能被当作隐形承诺,否则团队仍会承受超载压力。
5. 在会议上做一次负荷与风险检查
工作量总和看起来合理,不代表工作分配合理。团队要检查关键岗位是否过载、同一成员是否同时负责过多并行任务、评审和测试是否集中到迭代末尾,以及依赖是否有明确负责人和截止时间。
我会在结束前逐项确认:本轮目标是什么?哪些工作是达到目标的必要条件?若临时插入一项紧急任务,优先移出什么?出现阻塞时由谁协调?这些问题比“总点数是否填满”更能检验计划是否可执行。
6. 迭代中记录变化,不要等结束后凭印象复盘
每次发生插入、范围变化、依赖延期或故障,都记录发生时间、影响工作和调整决定。记录不必写成长篇报告,关键是能区分计划初始状态与执行后的变化。否则,结束时的完成量无法解释为什么偏离原计划。
如果团队使用某项目管理平台,可以用统一字段记录变化原因、计划内外属性和阻塞状态;如果暂时没有合适的配置,一张共享表也足以起步。工具选择应服务于可追溯,而不是先追求复杂自动化。
7. 迭代结束后更新预测,而不是给团队打分
回顾时比较计划容量、原始承诺、最终完成、计划外工作和质量结果。若完成量偏低,先按原因分类,再判断是容量估计、优先级稳定性、依赖管理还是质量流程的问题。只有原因明确,下一轮的调整才有方向。
至少连续几轮使用同一口径后,团队才适合讨论专注系数、预留比例或预测区间是否要调整。单轮数据受偶然因素影响很大,不宜因为一次高低就大幅改变基准。

六、案例推演:一个五人团队如何把容量从“约 40 点”变成可讨论的计划
1. 先说明案例边界,避免把示意数据误当行业结论
下面是一个匿名化的情景推演,用来演示计算与判断方式,不是某家企业的实测成绩,也不代表所有团队都应达到相同速度。团队由 1 名产品经理、3 名开发成员和 1 名测试成员组成,迭代为 10 个工作日。
近 5 轮团队完成量为 32、36、34、25、39 个故事点,中位数 34 点。第 4 轮因线上故障处理出现明显下滑。团队之前习惯把每轮计划定在约 40 点,结果常常留下未验收工作;这次计划会决定同时看故事点趋势和人时约束,而不是只沿用最高完成量。
2. 逐步计算本轮可用容量
5 名成员按每天 6 小时计划投入迭代工作,10 个工作日得到 300 人时理论工作时长。已确认的评审、值班和培训合计占用 35 人时;团队依据近期记录暂用 0.8 的专注系数,折算后计划容量约为 212 人时。
这 212 人时不是所有工作的统一上限,因为测试与开发岗位并不能完全互换。测试成员本轮有 1 天培训,关键集成测试需要由其完成;因此团队还单独检查测试队列,提前安排高风险接口验证,而不是等开发全部结束后再集中交付测试。
3. 用目标拆分出承诺项和备选项
本轮目标是让用户能够完成一条新的自助申请流程。团队将工作拆成申请表单、权限校验、状态回显、测试与发布检查等若干可验收项。两个外部接口中,一个已确认,一个仍待对方提供测试环境,因此团队没有把后者的完整接入作为无条件承诺。
计划会最终选择 7 项核心工作作为承诺项,合计估算 31 个故事点;另有 2 项合计 5 个点作为备选。31 点低于过去五轮中位数 34 点,差额不是“浪费”,而是考虑本轮测试瓶颈及未确认依赖后做出的风险取舍。
4. 设定清楚的触发条件和调整顺序
团队约定:如果接口环境在迭代第 3 个工作日之前准备好,且核心流程通过第一次联调,可以评估启动一项 3 点的备选工作;否则备选项不进入本轮。若出现紧急线上问题,先保留用户申请主流程,将低优先级的状态优化移出,并同步告知相关方。
这个安排的价值在于,计划变化不再靠临时争论。何时启动备选、发生故障时先让出什么、谁负责确认接口条件,都已经成为可执行规则。容量规划因此从一张静态清单,变成了有条件、有顺序的决策方案。
| 计划组成 | 故事点 | 状态 | 设置理由 |
|---|---|---|---|
| 用户主流程核心工作 | 31 | 承诺项 | 直接支撑迭代目标,依赖已确认或团队可控 |
| 接口环境未确认的接入工作 | 3 | 条件性备选 | 满足环境按时就绪和联调通过条件后再启动 |
| 低优先级状态优化 | 2 | 备选或延期 | 发生紧急支持时优先移出,不影响主流程目标 |
5. 复盘时既看完成,也看计划质量
假设这轮完成 30 个承诺点,接口环境晚到两天,团队没有启动 3 点备选项,同时有一项 2 点工作因验收发现边界问题未完成。仅看“完成 30、承诺 31”,会把计划描述成接近达成;更重要的是确认主流程是否可用、未完成项是否影响目标、接口等待是否得到及时升级。
若主流程按验收标准交付,团队可以认为迭代目标达成,但应把边界问题作为后续改进项;若未完成项导致主流程无法使用,就不能用较高的完成比例掩盖目标失败。容量预测的质量最终要通过用户价值和交付质量验证,而不是只通过点数验证。

七、不同团队阶段的行动建议:先解决当前最影响预测的问题
1. 新团队或数据不足的团队
新团队通常没有稳定的历史速度,不建议为了做出精确预测而临时发明换算比例。先按成员日历计算净可用工时,选择少量高优先级工作,记录估算、阻塞、计划外支持和完成结果。
前几轮的目标是建立共同口径,而不是追求容量数字漂亮。每轮都用相同定义记录“完成”,经过几轮后再观察团队自己的波动、专注情况和岗位瓶颈。
2. 稳定团队且交付数据较完整的团队
稳定团队可以结合历史完成量、迭代长度和异常标签做区间预测。建议准备基础目标与备选范围:基础目标对应较稳妥的交付组合,备选工作则有明确启动条件。不要因为数据较多就误以为未来确定,需求复杂度和外部条件仍可能变化。
如果团队长期存在相似的支持工作,可以把它作为容量结构的一部分,而不是每轮临时“借用”产品工作时间。将常规支持、产品交付和技术改进分开观察,有助于判断容量究竟花在了哪里。
3. 频繁承接线上支持的团队
对支持型团队,应先区分可预测的值班工作与不可预测的突发事件。固定值班按排班扣减;突发事件则根据历史占用留出风险空间,并准备优先级与移出规则。若突发工作长期挤压产品目标,问题可能不是容量计算,而是支持职责与产品职责没有合理分流。
复盘时要统计支持请求次数、处理人时、严重程度及其对迭代的影响。请求数量很多但单次处理很短,与低频但高影响的事故,需要不同的资源安排策略。
4. 跨团队依赖较多的团队
跨团队依赖不宜只写一句“等待对方”。应明确依赖内容、联系人、需要日期、最迟决策点和失败后的替代方案。对于关键依赖,团队可以先安排接口验证、契约确认或小规模探测,尽早降低不确定性。
如果依赖方无法承诺时间,产品经理就要在目标层面做取舍:选择不依赖该资源的替代交付,拆成可独立完成的阶段,或者调整对外日期。把风险留在计划备注里却不调整范围,等于没有真正管理风险。
5. 角色技能集中或关键成员不可替代的团队
若某岗位只有一名成员能完成关键工作,团队容量由这个岗位的瓶颈决定。可采取结对、知识交接、评审轮换和任务拆分等方式降低集中度,但不要假定短期培训能立刻把其他人的能力变成等价替代。
短期内无法消除瓶颈时,应把关键工作提前安排,限制同时进行的任务数,并在计划中明确该成员的评审和支持负荷。总体人时充足,不能抵消关键角色的排队时间。
八、不同情况下的取舍:容量不足时,先动范围,不要先牺牲质量
1. 优先级冲突时,保目标还是保清单
当本轮需求多于容量,优先保住能够形成可验证用户价值的目标,而不是机械保住最初的需求清单。若多个需求都声称“最高优先级”,产品经理应依据用户影响、业务时限、风险和依赖成本重新排序,并明确哪些请求被推迟。
有明确发布日期或合规要求时,团队可能需要优先保障硬约束,但要同步缩小非必要范围。若没有硬截止日期,宁可拆成阶段交付,也不要为了清单完整而把验收和质量工作压到最后。
2. 临时插单时,选择替换而不是叠加
临时工作确实可能比原计划更重要,但“重要”不意味着容量凭空增加。产品经理应推动决策者说明插入工作的价值和时限,再从现有范围中移出相应工作,记录被替换的项目和对迭代目标的影响。
如果团队每轮都接受插单却不调整原承诺,最后的完成率就失去意义,也会形成“任何工作都能追加”的错误预期。例外可以存在,但例外需要可见、可解释。
3. 质量要求与短期交付冲突时,避免用隐性成本换表面完成
减少测试、跳过必要评审或降低验收标准,短期可能让完成数字上升,却可能把成本转移到返工、缺陷和线上事故。只有在风险被明确评估、责任人知情且后续补救安排清楚时,团队才适合讨论质量范围的调整。
更好的首选通常是减小交付范围、拆分需求或延后非核心工作。质量不是容量不足时默认可以削减的余项,而是决定“完成”是否成立的条件。
4. 团队长期超载时,先找结构性原因
如果团队连续多轮承诺超过实际完成,且每轮都靠加班或牺牲质量弥补,继续压低单项估算并不能修复系统性问题。应检查需求进入节奏、未完成工作积压、岗位瓶颈、技术债、依赖等待和支持职责分配。
容量下降有时意味着团队正在承担更多隐性工作,而不是成员效率降低。管理者需要据此调整工作入口、技术投入或团队职责,产品经理则应提供可量化的影响记录,帮助组织做优先级决策。

九、复盘与持续改进:让容量预测逐轮变得更可信
1. 建立一张最小可用的容量记录表
记录表不需要包含所有可能字段。对于多数团队,先保留迭代周期、成员可用天数、已知占用、初始容量、原始承诺、实际完成、计划外工作、未完成原因和质量结果,就已经足以支撑基础复盘。
重要的是定义一致。例如,“实际完成”应以通过团队完成定义为准,而不是以代码提交、开发自测或进入测试环境为准。不同团队可以设置不同完成定义,但一旦开始比较趋势,就不应随意更换口径。
2. 复盘时看预测偏差,也看偏差来源
可以观察承诺工作完成比例、计划外工作占比、外部等待时间、返工工作量和关键岗位负荷。这些指标不是用来给个人排名,而是用于定位系统问题。若只看完成比例,团队可能通过减少承诺或降低质量制造更好看的数字。
例如,完成比例从 70% 上升到 90%,但计划外支持同时增加、缺陷返工也变多,不能简单认定容量预测变好了。需要把交付结果、质量和工作类型放在一起看,判断改善是否真实且可持续。
3. 每次只调整少数关键假设
如果本轮发现专注系数偏高,不要同时改变迭代长度、估算尺度、完成定义和人员配置,否则下一轮无法知道哪项调整带来了变化。先选最有证据支持的假设,更新后观察几轮,再判断是否继续调整。
容量治理不是追求一套永远正确的公式,而是逐步减少计划中不可见的部分。团队知道哪些工作会打断、哪些岗位会排队、哪些依赖会延迟,就已经比一个看似精确但无人信任的数字更接近有效管理。
4. 用预测服务协作,而不是把容量变成绩效指标
若容量数字被用于个人考核,成员很容易通过提高估算、减少协作或选择低风险任务来保护自己。团队数据应优先服务于计划与资源决策,而非简单归因于个人效率。
管理者可以用趋势讨论团队是否需要减少并行工作、补齐关键技能或调整需求入口。个人层面的辅导应基于具体协作和质量反馈,不应把团队整体完成量直接拆分成个人产能配额。
十、结语:把容量当作一项可校准的经营判断
做好迭代容量,不是找到一个适用于所有团队的神奇公式,而是建立一条可解释的判断链:从人员日历和已知占用出发,用真实交付记录校准预测,再把依赖、风险和质量要求纳入承诺讨论。容量数字越能说明来龙去脉,计划就越能在变化面前保持可信。
我认为最值得坚持的一条原则是:当需求超过容量时,先让取舍显性化;当预测偏离时,先找系统原因;当数字看起来精确时,先问它是否基于可比数据。不要用加班掩盖容量假设,不要用点数掩盖依赖,也不要用完成率掩盖质量。
下一步可以从最近三轮迭代开始:统一“完成”的定义,补记计划外工作和未完成原因,按成员日历计算下一轮净可用时间,并将承诺项与备选项分开。先做出一份能被团队共同解释的计划,再逐轮校准参数。容量管理真正成熟的标志,不是每轮都猜中同一个数字,而是团队知道偏差从哪里来、该调整什么,以及如何在不牺牲质量的前提下重新承诺。
常见问题解答(FAQ)
1. 迭代容量应该按任务数量还是按工时来计算?
我刚开始做迭代计划时,常常会把“10个需求”直接当成团队能完成的容量,但后来发现需求大小差异很大,同样是一个任务,可能几小时就能完成,也可能需要多人协作一周。尤其在研发、测试并行进行的场景下,我不知道应该用什么口径评估才更准确。
优先按团队历史交付数据计算,而不是只看任务数量。常用口径是故事点或有效工时:先统计过去3至5个迭代实际完成的工作量,取中位数作为基准容量,再根据成员请假、会议、支持线上问题等情况扣减10%至30%的缓冲。
若团队尚未形成稳定数据,可先用任务拆分后的有效工时估算,并在每个迭代结束后复盘偏差,逐步切换到更稳定的故事点口径。
2. 新团队没有历史数据时,如何估算第一次迭代容量?
我在新组建团队或成员发生较大调整时,最担心的是没有历史数据可参考,计划做少了怕浪费资源,做多了又容易导致延期。此时团队成员对需求复杂度的理解也不一致,单纯让每个人报一个工时,最后往往会得到一个看似精确但并不可靠的数字。
第一次迭代应采用保守容量,不要按满负荷安排。可以先选取一个典型需求进行拆解,由产品、研发和测试共同估算,并把开发、联调、测试、修复和发布准备都纳入总工时;再按团队可投入工时的60%至70%安排首轮任务,其余作为风险余量。
迭代结束后记录计划工时、实际投入、完成项和未完成原因,连续积累2至3轮数据后再调整容量基线。
3. 迭代中途需求变更,应该如何重新计算容量?
我经常遇到迭代开始后临时插入紧急需求,或者原有需求范围扩大,团队表面上仍然在按计划推进,但到迭代末才发现多个任务无法完成。我的疑惑是,需求变更后到底是继续追加任务,还是应该主动从迭代中移除一部分工作。
先把新增工作转换成与原计划一致的估算单位,再计算剩余容量,而不是直接把新需求塞进当前迭代。可使用“剩余容量=原始容量-已消耗工作量-剩余任务工作量”的方法判断:若新增需求超过剩余容量,就必须同步移除同等规模的低优先级任务,或明确延长周期并重新确认目标。
对于线上故障、合规问题等必须插入的事项,建议单独记录其占用容量,连续统计后为这类突发工作预留固定比例,通常可从10%至20%开始校准。
4. 如何判断迭代容量估算是否准确?
我以前只看迭代是否按时结束,却没有区分是计划过于保守,还是团队通过加班才完成,结果很难判断容量模型是否有效。实际工作中,有些任务完成了但验收质量不高,有些任务虽然开发完成却没有真正交付,这些情况也会影响评估。
至少同时观察四项指标:计划容量与完成容量的偏差、承诺任务完成率、返工或缺陷占比、团队实际投入工时。连续3至5个迭代记录后,如果完成容量波动较小、承诺完成率稳定在80%至90%左右,且没有依赖加班才能达成,说明容量估算较健康;
若完成率长期低于70%,应检查需求拆分、外部依赖和估算偏差,而不是简单要求团队提速;若长期接近100%甚至超额完成,则可能是计划留有过多余量,可以逐步提高下轮容量,但每次调整不宜超过10%。
核心关键词
文章包含AI辅助创作:迭代管理如何做好迭代容量?产品经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555795
读者评论
我们以前也按日历工时排计划,值班和临时支持经常被漏掉。把插入工作单独记录后,复盘才看得出是容量估高还是需求变了。
故事点和人时分开统计这点很实用。团队里有人习惯按编码时间估算,测试和验收常被挤到最后,统一完成口径比换计算公式更重要。
用中位数看趋势比照搬上一轮稳妥,不过样本只有几轮时结论还是容易受人员变化影响。想问下团队成员调整后,通常会从多少轮数据重新校准?
