资源负载表里出现“空闲”,不等于团队真的有空;出现“超负荷”,也不等于应该立刻加人。我在复盘项目排期时反复看到同一种错判:管理者把某一周的空闲工时当成可立即调用的产能,却忽略了技能、任务依赖、会议占用和交付窗口。结果是报表看起来资源充足,项目仍然延期。资源负载管理真正要回答的不是“谁还有多少小时”,而是“在什么时间、以什么能力、承担什么风险,能够把工作交付出来”。

一、先讲核心结论:空闲资源不是可直接挪用的产能

1. 先区分三个容易混在一起的概念

资源负载,是某个时间范围内,人员或团队已分配工作量与可用工作时间之间的关系。它适合识别容量压力、排期冲突和潜在空档,但它本身不是绩效评价,也不能单独说明项目会不会按时完成。

空闲时间,是扣除已知任务后尚未被计划占用的时间。它可能用于未录入的协作、支持请求、突发故障、学习、评审或休息。若只看计划表,这些活动往往不可见;若将它们统统当成浪费,排期就会变得过于乐观。

可调度产能,是考虑技能匹配、时间窗口、任务切换成本、上下游依赖和业务优先级后,真正可以重新分配的工作能力。它通常小于报表上的空闲工时。

举例说,某位后端工程师下周显示空闲 16 小时,并不代表可以承接 16 小时的新需求。如果其中 4 小时用于值班交接,3 小时用于代码评审,另有一项发布任务必须等待外部接口确认,那么管理者最多只能把其中一部分时间作为可靠承诺。

2. 管理者先看趋势和约束,不先追求百分之百利用率

我建议管理层先回答四个问题:未来几周负载是否持续超过容量;关键技能是否集中在少数人身上;空闲是否出现在项目真正需要的时间段;计划外工作占用了多少有效时间。四个问题比“大家是不是都很忙”更能揭示交付风险。

人员利用率越高,不一定交付越快。当团队没有缓冲,任何需求变更、缺陷返工或审批延迟都会把排期推向后方。资源管理的目标不是把每个人塞满,而是在可接受的成本和风险范围内,保持交付流动性。

3. 把资源负载当成决策仪表,不当成个人排名

负载数据适合支持项目优先级、人员调度和招聘判断,不适合简单地把员工按忙闲排序。一个人负载低,可能是任务尚未拆解;负载高,可能是多个项目重复预留了同一段时间;实际工作量与计划偏差大,也可能说明系统性插单过多,而不是个人效率低。

如果企业使用 PingCode 等项目管理平台管理中大型项目或百人以上团队,重点应放在统一工作项、容量口径、依赖关系和计划外工作记录上,而不是只购买一个能画负载图的工具。工具能让问题显形,不能替管理者定义“什么算可用”。

资源负载空闲资源教程:管理层入门指南,避坑指南

二、背景和真实场景:为什么资源表经常“看起来准确,用起来失灵”

1. 计划表通常只记录显性工作,团队却承担大量隐性工作

项目计划往往记录需求开发、测试、上线等可交付任务,但不一定记录线上问题响应、跨团队答疑、临时评审、数据核对、客户演示和内部协调。它们不一定是低价值工作,却会真实占用时间。

如果每周可用工时按 40 小时填写,而团队平均需要 6 小时处理日常支持,系统仍按 40 小时排任务,那么每周都会出现约 6 小时的计划误差。连续四周后,管理者可能误以为团队估时不准,实际问题却是容量基线从一开始就设错了。

这也是为什么我不建议将“合同工时”“考勤工时”直接等同于“项目可用工时”。考勤回答人是否工作,容量回答有多少时间可投入特定工作,两者口径不同。

2. 同一个人可能被多个项目同时预留

跨项目组织常见一种隐蔽冲突:项目甲把某位架构师预留 50%,项目乙也预留 50%,项目丙再以“关键评审”为由占用 20%。每个项目单独看都像合理安排,合并后却是 120% 负载。

如果项目之间没有共享的人员视图,冲突往往直到交付节点才暴露。管理者看到的不是“资源不足”,而是多个项目都认为自己已获得资源承诺。此时再靠加班补缺,解决的是短期表象,不是分配机制。

3. 技能与时间必须同时匹配

资源不是一组可以互换的工时。一个前端工程师空闲,并不能自动填补测试岗位的缺口;一个熟悉旧系统的专家,也未必能在两天内接手新平台的核心模块。工时相同,不代表产出可以替代。

管理者应把资源至少拆成“人、技能、时间段、业务上下文”四个维度。缺少其中任何一个,空闲数字都可能误导排期。越是依赖稀缺技能的工作,越不能只用团队平均负载判断是否有余量。

4. 任务切换和碎片化会让可用工时缩水

每周剩余 8 小时,如果平均分散在每天两个小时的碎片窗口里,未必能完成需要连续专注的设计或开发任务。短任务可以利用碎片时间,复杂任务则需要连续工作区间。

我在审视资源计划时,会把“可用总时长”和“连续可用时段”分开看。若一个关键任务需要连续半天,而人员日历上每天都被会议切成小块,那么表面上有 20% 空闲,实际仍可能无法启动。

5. 预测准确度取决于计划范围和数据更新频率

未来一周的排期通常比未来三个月可信,因为需求、优先级和人员安排会不断变化。把远期预测做成精确到小时的承诺,会制造虚假的确定性。管理层应该把近端计划用于执行,把远端计划用于情景判断和风险预警。

在常见项目管理实践中,可以把近两周视为相对细化的执行窗口,把后续数周视为滚动预测区间。具体跨度应依据业务变化速度调整,而非套用固定模板。

三、常见误区:这些做法会把负载管理变成表格管理

1. 把 100% 利用率当作优秀团队的目标

如果每位成员都被排满,团队便没有空间处理缺陷、答疑、临时需求和估时偏差。表面上资源利用率很高,实际交付系统的缓冲接近零。一个小问题就会沿依赖链传导,导致多个任务一起延期。

负载率更适合用来识别异常和趋势,不宜单独作为个人绩效指标。不同工作类型的合理容量不同,支持岗位、创新岗位、交付岗位也不能共享同一条“满负荷线”。

2. 把平均负载当成真实风险

一个 10 人团队平均负载 80%,不代表没有风险。假设 8 人各为 70%,两位关键专家分别为 130% 和 115%,团队仍可能在关键路径上卡住。平均数会掩盖技能集中和个体峰值。

除了团队平均值,还要看峰值、持续时间、关键岗位覆盖率和任务依赖。短暂的高负载可能是可控冲刺;连续数周高负载则更可能导致延期、质量下降或人员疲劳。

3. 用“空闲人员”替代技能匹配

看到有人空闲就把任务塞过去,可能产生更高的交接、培训和返工成本。对于陌生领域,接手者要先理解代码、业务规则和历史决策;任务本身只有 6 小时,熟悉上下文却可能需要更多时间。

在分配前,我会先判断任务是否可拆分、技能差距是否可在期限内补齐、交接是否有文档或导师支持。如果只能在交付最后阶段换人,通常不如调整范围或节点更稳妥。

4. 把估算精度当成计划可靠性

把任务从“约 3 天”细化到“23 小时”,不一定让预测更准确。如果需求未澄清、外部依赖未确认、历史数据不完整,精确数字只是把不确定性包装得更漂亮。

更好的做法是区分已承诺工作、概率性工作和待确认工作,并为不同确定性设置不同计划口径。远期任务可以用区间估算,临近执行再逐步细化。

5. 把未分配工时全部解释为低效率

空档可能承担缓冲价值,尤其是负责线上稳定性、客户支持或跨团队协作的角色。若管理者将所有空档压缩掉,原本可以当天处理的小问题会排队,最终干扰更大规模的计划工作。

我更倾向于追问“这段空闲是否有明确用途、是否需要保留、是否与其他团队的峰值错位”,而不是直接要求填满。没有安排并不自动代表浪费;无法解释且长期闲置,才值得进一步调查。

6. 只看月度总量,不看周内分布

某人一个月计划 120 小时,可能看起来低于容量,但如果前两周要交付的任务集中在同一时间,依然会超载。月度总量适合做容量概览,周级或迭代级视图更适合暴露具体冲突。

关键依赖还需要更细的日历视图。例如发布负责人只有周三下午可以参加审批,项目若把审批安排在周五,就不能用月度空闲数字证明计划可行。

四、专业判断逻辑:从“有多少小时”走到“能不能兑现”

1. 先建立统一容量口径

容量口径要明确统计周期、工作日、休假、公共事务、值班与固定会议如何处理。若不同团队用不同算法,跨项目汇总就会产生不可比的数据。

一种可执行的基础算法是:项目可用容量=周期工作时间-休假与法定缺勤-固定运营职责-预留的非项目工作缓冲。缓冲比例不应一刀切,应根据历史计划外工作量校准。

例如,团队每周名义工作时间为 40 小时,固定会议与运营职责约 8 小时,平均支持工作约 5 小时,那么可用于计划项目工作的基线约为 27 小时,而不是 40 小时。该数字仍需按岗位、项目和季节性调整。

2. 按时间粒度建立计划,不要一次性把整个季度锁死

资源计划至少要区分近期执行与远期预测。近端工作应明确负责人、估算、开始窗口和依赖;远端工作则用范围和假设表达,不要假装已经确定到每个人每一天。

管理者可以采用滚动计划:每周更新下一到两周的工作承诺,每月重新检查中期资源冲突,每个阶段节点再调整后续容量。更新机制比一次做出精密计划更重要。

3. 区分个人负载、技能池负载与项目负载

个人视图用于发现某位成员的过载和时间冲突;技能池视图用于识别某种能力是否成为瓶颈;项目视图用于比较范围、节点和人员需求。三种视图解决的问题不同,不能用一张团队平均图替代。

如果多个项目都依赖同一位安全专家,个人负载可能显示正常,但技能池已经成为交付瓶颈。管理层应在项目组合层面调整优先级,而不是要求专家在更多项目间切换。

4. 将计划外工作纳入预测,而不是事后归咎

团队可以连续记录四到六周的计划外工作:工单来源、处理时长、紧急程度和负责角色。观察到稳定规律后,将其作为容量基线的一部分,而不是每次都当成意外。

记录不必复杂。最小可用字段包括日期、工作类别、实际时长、是否影响承诺任务和来源团队。目标不是监控每一分钟,而是识别计划总被打断的结构性原因。

5. 使用风险阈值触发讨论,而非机械判定

企业可以先设内部观察线,例如连续两个周期超过团队核定容量、关键岗位超过可用容量、计划外工作持续增长,触发排期复核。阈值是管理规则,不是行业定律。

分析时要追问负载峰值由什么造成:需求太多、任务估算偏差、人员缺位、技能集中,还是项目优先级冲突。不同原因对应不同动作,不能只用“加班”统一处理。

6. 评估一项调度决策的总成本

把任务交给空闲人员,表面成本可能为零,但还要算交接时间、学习成本、审查成本、返工概率和对原有任务的影响。对关键任务而言,保持原负责人往往更快;对标准化、边界清晰的任务,拆分后转交可能更有效。

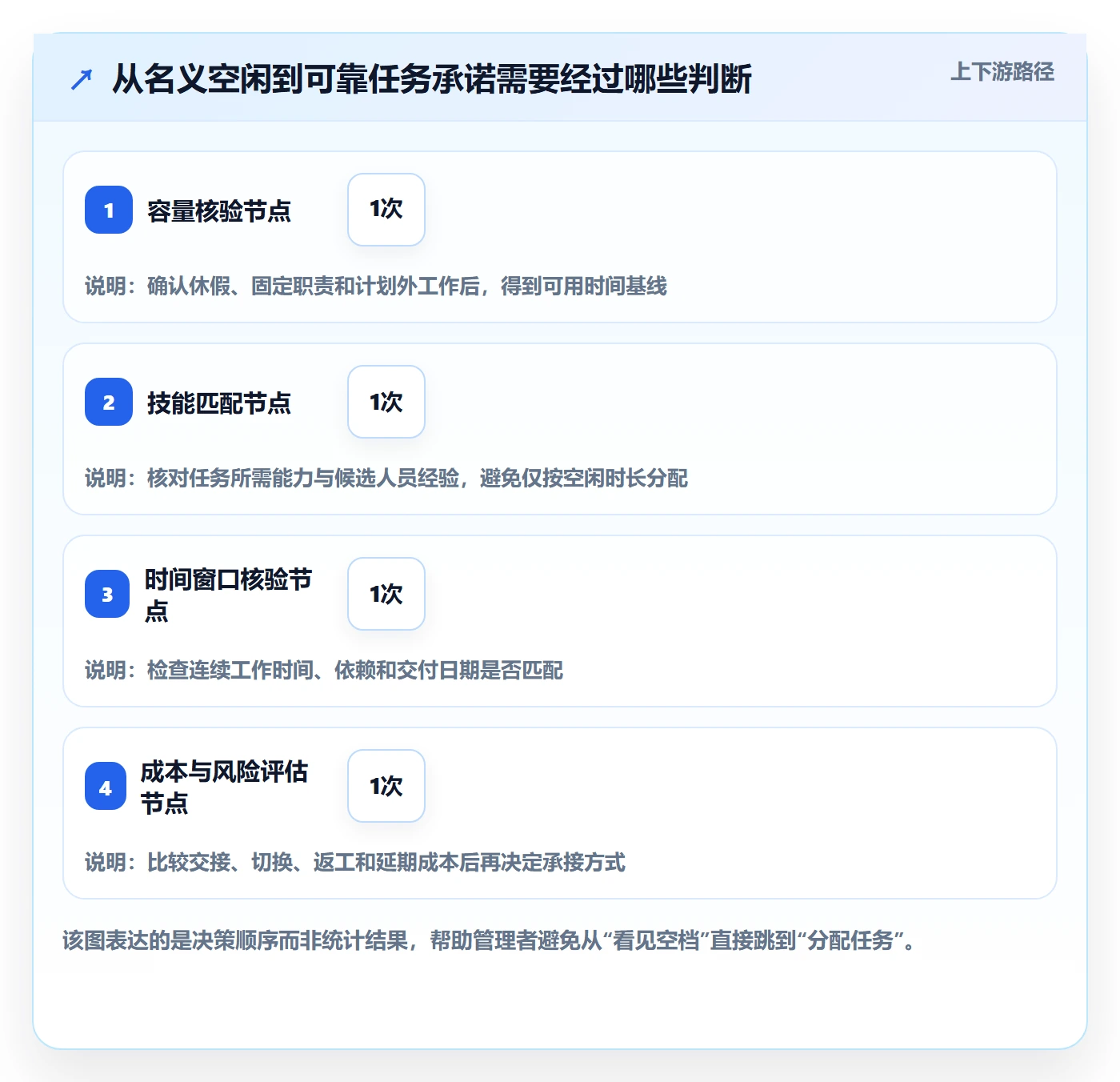

我通常把调度判断写成一条简单的决策链:可用时间是否真实;技能是否匹配;交付窗口是否匹配;切换成本是否低于延期成本;接手后是否仍有可验证的验收标准。任何一项不成立,都应重新比较方案。

资源负载空闲资源教程:管理层入门指南,避坑指南

五、案例与数据观察:一张负载表如何从误导变成可用

1. 情景说明:一个 120 人产品研发组织的季度排期

下面是用于说明分析方法的匿名化情景模拟,不是对特定企业的实测结果。组织有多个并行产品项目,季度初计划显示团队总体负载约 82%,管理层据此认为还有余量,随后又接受了两个新需求。

进一步拆解后,团队里 12 名关键岗位成员的未来三周负载超过 100%;其中 7 人同时出现在两个以上项目的关键路径上。团队整体平均值看似安全,实际风险集中在架构评审、自动化测试和发布审批等稀缺能力。

与此同时,成员每周平均约 5 小时用于线上支持与临时评审,但这部分未进入计划。新需求安排后,计划中的项目工作并未减少,只是挤占了缓冲与协作时间。

2. 复盘后发现,问题不在“人少”,而在容量重复承诺

项目经理逐项核对后发现,两个项目都把同一位架构师的半周时间视为已确认资源;另有一个项目把测试人员的支持时段当成了完整项目容量。资源冲突不是由人员完全不足造成,而是共享能力没有统一分配规则。

团队随后做了三项调整:将未确认需求移出承诺计划;把架构评审集中到固定窗口;将部分回归测试拆给具备相邻技能的成员,并安排短期辅导。管理层同时重新设定了近端容量,不再以名义工时作为项目可用工时。

3. 重点观察指标应包括偏差、计划外工作和瓶颈岗位

在资源管理中,单看负载率很容易产生错误归因。我建议至少同时看计划负载峰值、计划外工作占比、工作量预测偏差、关键技能覆盖率和等待时间。它们分别说明容量压力、隐性需求、估算质量、人员韧性和流程堵塞。

观察维度 建议口径 管理问题 常见误读
计划负载峰值 个人或技能池在周期内的最高负载 瓶颈出现在哪个时间段 把峰值当成整个团队的平均状态
计划外工作占比 计划外工作时长÷实际投入项目工作时长 容量基线是否遗漏日常工作 将计划外工作简单视为低效率
预测偏差 实际投入与计划投入的差异 估算、范围或依赖是否不稳定 只追究执行者估时不准
关键技能覆盖率 关键工作至少有两名可胜任成员的比例 是否存在单点依赖 把人数多等同于能力覆盖充分
等待时间 工作从就绪到开始的间隔 需求是否排队或被依赖阻塞 只关注人员忙碌,不看任务流动

4. 模拟数据的价值在于比较前后逻辑,不是制造精确承诺

假设资源梳理前,12 名关键成员中有 7 人连续超载,计划外工作每周约 60 小时;调整后,管理层把需求按优先级分批,超载人数降至 3 人,计划外工作仍在,但被明确纳入预测。这里的改善并非证明团队产能增加,而是减少了重复承诺并让风险提前显形。

类似数字应标注样本范围和时间周期。没有这些限定,“负载下降 20%”无法说明是某个岗位、某个项目还是全组织的变化,也不能据此直接推断交付效率提升。

资源负载空闲资源教程:管理层入门指南,避坑指南

5. 复盘要检查结果,也要检查副作用

如果调整后超载人数下降,却导致关键任务等待时间增长,说明资源分配可能只是把压力转移到了队列。如果计划外工作下降,是因为需求被归类到“项目工作”而不是实际减少,也不能说明系统改善。

因此,复盘应同时看交付结果、延期原因、返工量、支持响应时间和人员切换次数。指标发生变化时,要回到工作流和数据口径核验原因,避免用单一数字讲成功故事。

资源负载空闲资源教程:管理层入门指南,避坑指南

六、不同情况下的行动建议:先处理造成偏差的原因

1. 团队长期超载:先减承诺,再讨论扩编

如果关键岗位连续多个周期超过可用容量,第一步不是要求团队提高利用率,而是确认需求优先级、延期成本和不可延期事项。管理层应明确哪些工作暂停、降级或拆分,再判断现有人力是否仍不足。

如果在范围收敛和优先级调整后,瓶颈仍持续存在,而且未来需求有稳定依据,才进入扩编或外部支持决策。招聘有周期,短期缺口可能需要阶段性资源、供应商支持或交付范围调整解决。

2. 团队总体空闲但项目延期:检查流动和依赖

总体空闲与项目延期同时出现,通常说明工作没有顺利流向可用人员。常见原因包括任务未达到就绪条件、审批排队、技能错配、负责人未明确或外部接口未准备好。

我会先画出从需求进入到交付完成的关键等待环节,统计每个环节的等待时间,再确认哪个约束能被管理层移除。若任务尚未澄清,把更多人加入只会增加沟通成本。

3. 少数专家过载:建立能力备份而非只做均摊

单点专家过载时,可以把低风险、边界清楚的工作转交给具备相邻技能的成员,并安排知识传递、结对和评审。不要把高风险决策工作在截止前临时转手,除非责任边界和审查机制已经明确。

中长期可以通过轮值、文档化、标准化接口和交叉培训减少单点依赖。目标不是让所有人技能完全相同,而是让关键工作至少有可行的替补路径。

4. 计划外工作占比高:设置服务容量和入口规则

支持请求频繁时,可将团队容量划分为计划交付、运营支持和应急缓冲,并通过统一入口记录请求。紧急程度和业务影响要有共同定义,避免每个提出者都把需求标为最高优先级。

如果计划外工作来自少数重复问题,应优先减少问题源头,例如补充自动化、改善监控、修复高频缺陷或优化自助文档。长期依赖缓冲吸收重复故障,会把结构性问题隐藏起来。

5. 资源计划频繁变化:缩短承诺周期,保留预测区间

市场变化快、需求经常调整的团队,不适合把长期资源分配锁得过死。可以缩短正式承诺窗口,并对远期资源保留区间和情景假设。这样并非降低计划质量,而是承认信息会随时间更新。

若业务要求固定日期交付,则需要提高需求冻结程度、加强依赖确认,并为变更设定明确的取舍规则。日期刚性越强,范围和资源就越需要相应的稳定机制。

6. 数据可信度低:先做小范围校准,不急着全员填表

如果工时记录负担很重、成员普遍认为数据无法反映真实工作,应先从一个项目或一个技能团队试运行。检查字段是否必要、更新是否能支持决策、管理者是否真的根据数据调整了优先级。

数据采集应服务于容量预测和流程改进,而不是制造监督感。若组织没有清晰的用途和反馈机制,填报很快会变成形式工作,最终得到的只是看似完整、实际失真的记录。

七、不同情况下的取舍:没有一种资源方案适合所有团队

1. 保留缓冲还是追求更高利用率

保留缓冲会让账面利用率降低,但能吸收故障、需求波动和估算偏差;提高利用率可以在稳定、标准化的工作中提升短期投入效率,却会降低应对突发问题的余地。

如果工作依赖多、需求变化快、客户响应要求高,我倾向于保留更明确的弹性容量。如果工作高度重复、需求稳定、交付流程成熟,可以在小范围试行更紧凑的排期,但仍要保留恢复机制。

2. 专人专用还是多项目共享

专人专用降低上下文切换,有助于建立明确责任,但可能形成项目之间的资源隔离;多项目共享提高资源弹性,却会带来频繁切换和优先级冲突。

若工作需要长时间沉浸、上下文复杂或涉及核心架构,固定团队通常更合适。若工作标准化、任务较短、需求峰值错开,共享技能池可能更经济。关键不是选一种组织形式,而是确保共享规则和优先级由一个可决策的角色维护。

3. 立即借调还是培养替补

借调适合短期明确的交付缺口,尤其是任务边界清楚、交接成本可控的工作。培养替补见效更慢,但能降低未来单点依赖和长期等待。

若业务缺口发生在关键节点,短期借调可能必要;若同类瓶颈每个季度重复出现,只靠借调会反复支付切换成本。管理层应把重复借调的成本计入能力建设决策。

4. 加人还是缩范围

增加人员并不必然缩短交付时间。新成员需要熟悉背景,现有成员要投入指导,任务也未必能被并行拆分。若工作存在强依赖或集成成本高,临近节点加人可能反而让协调变慢。

缩减范围通常能更直接地降低交付负担,但需要明确保留什么、延后什么,以及被延后的业务影响。若日期和范围都不能动,企业就必须讨论资源投入、质量风险和其他项目的机会成本,不能要求团队无条件吸收所有约束。

5. 用工具自动汇总还是先统一管理规则

平台可以统一工作项、可用容量、依赖和变更记录,减少手工汇总,也能让不同项目看到共享冲突。但如果团队对工时口径、计划粒度和工作分类没有共识,自动化只会更快地汇总不一致的数据。

选工具时,我会重点验证:能否按团队和技能查看负载;能否区分计划与实际;能否识别同一资源被多项目重复安排;能否保留变更历史;管理者能否从视图直接发起优先级调整。演示图表是否丰富,不如这些问题重要。

八、落地步骤:用四周建立一套可复用的资源负载机制

1. 第一周:定义口径并选定试点范围

选择一个项目组合或一个跨职能团队,不要一开始要求全组织同步切换。确认计划周期、有效容量、固定职责、假期处理、计划外工作分类和更新责任人。

同时写清楚负载数据的用途:识别项目冲突、支持优先级决策、预测关键技能缺口。明确哪些用途不适用,例如不把单周负载率直接用于绩效排名。

2. 第二周:补齐工作项、技能和依赖信息

先整理正在进行和未来两到四周的主要工作,至少包含负责人、估算、时间窗口、优先级和依赖状态。只录入必要信息,不要为了“完整”把所有想法都塞进计划。

对关键技能建立简洁的能力清单,例如可独立负责、可在指导下完成、暂不具备三档。它不是员工能力评分,而是用于判断关键任务是否有备份和交接路径。

3. 第三周:识别峰值、空档和重复预留

分别检查个人负载、技能池负载和项目关键路径。重点标记连续超载、同一资源多项目重复预留、任务窗口不匹配和长期无人承接的工作。

不要急着把所有冲突都解决。先区分真实容量不足、数据缺失、优先级不清、依赖未就绪和技能缺口,按原因分组后再选择动作。

4. 第四周:召开资源决策会并记录取舍

会议不应逐人汇报忙闲,而应围绕冲突清单做决定:哪些需求优先、哪些工作延后、谁需要支持、哪项依赖要升级、哪些风险接受由谁承担。

每项决策都记录负责人、截止时间、影响范围和复核日期。若管理层没有做出取舍,资源冲突并没有解决,只是继续留在排期表里等待爆发。

5. 每个周期复核预测误差与规则效果

周期结束后比较计划投入与实际投入,关注偏差来源而非只看偏差大小。若计划外工作总是来自同一类支持,应调整容量基线;若某类任务反复低估,应改善估算或验收定义。

当流程稳定后,再考虑自动化数据汇总、资源预警和情景预测。先让规则可解释,再让系统自动执行;否则自动化会把管理者尚未解决的假设固化下来。

九、管理者快速检查清单:看到空闲时先问这六件事

1. 这段空闲是否扣除了固定职责

确认会议、值班、支持、评审和休假是否已经纳入容量。如果没有,先修正口径,不要立即分配新任务。

2. 这段时间是否连续且落在正确窗口

任务需要半天专注,就不能只用零散的一小时空档证明可以承接。检查日历、依赖和交付截止日期是否一致。

3. 候选人员是否具备所需技能和上下文

必要时估算交接与学习成本,并判断是否需要导师、审查或拆分任务。若接手成本高于预期收益,考虑调整范围或等待合适窗口。

4. 这项工作是否比现有承诺更优先

资源有限时,新增工作必须伴随明确取舍。若没有任何已承诺工作被降级或延期,所谓“空闲”很可能只是没有被正确记录。

5. 负载是短期峰值还是持续趋势

短期波峰可以通过缓冲或顺序调整吸收;持续超载需要处理容量、需求或技能结构。不要用一次加班解决长期组织问题。

6. 调整后用什么证据验证有效

提前选定验证指标,例如等待时间、承诺兑现率、关键岗位峰值、返工量和计划外工作占比。没有复核点,资源调整就难以判断是改善还是压力转移。

十、总结:管理空闲资源,关键是管理不确定性

资源负载图并不能告诉管理者谁应该更忙,它只能把计划与容量之间的关系呈现出来。真正的判断发生在图表之外:数据口径是否可靠,技能是否匹配,工作窗口是否可用,项目优先级是否明确,计划外负担是否被看见。

我最想提醒管理者的一点是:不要把空闲当成可以随时占用的库存,把它当成需要解释、验证和有意识分配的容量。有些空档是可调用产能,有些是必要缓冲,有些是流程堵塞造成的等待,还有些只是数据没有记录完整。把它们区分开,资源管理才会从“填满表格”变成“提高交付确定性”。

下一步可以先选一个团队,连续记录四周的计划工作、固定职责与计划外工作;再把个人负载、技能瓶颈和关键路径放到同一场决策讨论中。先校准口径,再调整分配,最后用交付和风险指标验证结果。能解释空闲从哪里来、会被什么工作消耗、调整后风险如何变化,才算真正掌握了资源负载管理。

常见问题解答(FAQ)

1. 资源负载率和资源利用率有什么区别?

我在看项目报表时,常把资源负载率和资源利用率当成一回事。两个数字都很高时,我不知道该先调整排期,还是先查实际工时。

资源负载率通常是已分配工作量除以可用工时,反映计划层面的占用;资源利用率通常是实际投入工时除以可用工时,反映执行层面的使用情况。比如某成员一周可用40小时,计划任务32小时,负载率是80%;实际记录只有24小时,利用率是60%。这不一定代表成员效率低,也可能是任务等待、需求变更或工时记录不完整。

管理者应同时看计划和实际,并追查差异原因,不要单凭一个比例给个人下结论。

2. 怎么判断团队成员是真的空闲,还是只是没有被正确分配任务?

我看到资源视图里有人显示空闲,就想把新任务直接派给他。可我担心他其实在处理临时支持、跨项目协作,或者任务还没录入系统。

先核对三个口径:可用工时是否扣除了休假和固定会议,任务是否覆盖了支持、评审等零散工作,数据是否及时更新。可以抽查一周的日历、任务记录和成员确认,而不是只看资源表中的空白。举例来说,某成员每周名义工时40小时,扣除休假与固定会议后可用32小时;

系统显示已分配8小时,但成员确认另有10小时线上支持,那么可用于新任务的时间最多约14小时,还应预留突发事项缓冲。空闲应先视为待验证信号,而不是可立即占用的产能。

3. 管理层应该把资源负载控制在多少才合理?

我想设一个统一的负载率目标,方便比较不同项目和团队。可如果人人都排到接近满负荷,临时需求一来就会延期;目标设得太低,又像是在浪费人力。

没有适用于所有团队的固定阈值。知识型工作中的估算误差、支持任务和跨团队依赖都需要缓冲;与其追求满负荷,不如按工作类型设定区间,并观察连续数周的趋势。比如团队可先用80%至85%作为计划负载的试运行参考,其余空间用于评审、沟通和突发任务,再根据实际延期率、加班和未计划工作占比调整。

若某人连续多周超过可用工时,优先检查范围、优先级和依赖;若负载偏低,则确认是否缺少合适任务或技能匹配,而不是立即增加工作量。

4. 发现资源过载或空闲后,管理者应该按什么顺序处理?

我遇到过有人过载、有人空闲的情况,第一反应是把任务从忙的人手里挪给闲的人。后来又担心交接成本、技能差异和截止时间会让调整适得其反。

先确认数据和工作边界,再做调整:第一,核实每个人的可用工时、任务状态与未记录工作;第二,区分真正紧急的任务和可以延后的需求;第三,检查任务是否能拆分,以及接手者是否具备必要技能;第四,评估交接、培训和依赖成本。比如一个任务只剩两天且高度依赖原负责人,转交可能增加风险;

若任务可拆出独立测试或文档工作,则可把这部分分配给有余量的人。调整后记录原因与结果,并在下一次排期复盘交付、加班和返工情况,避免只把报表上的负载数字调得好看。

核心关键词

读者评论

邱
邱诗涵

我们团队每周都会被线上支持打断,计划表却只排项目任务。把支持工时单独记录后,排期确实更接近实际;不过要连续记几周,才看得出稳定规律。

彭
彭可欣

技能匹配这点很关键。之前把空档任务转给不熟悉模块的同事,交接和复核花的时间比预想多。想问文中建议的缓冲,团队通常多久校准一次?

张
张亦辰

我认同不该追求人人满负荷,但远期计划也不能完全没有承诺。实际操作中,如何区分可调整的预测和已经对外确认的交付日期,值得再展开说说。

文章包含AI辅助创作:资源负载空闲资源教程:管理层入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555502

赞 (0)
飞飞飞飞
资源平衡怎么做?管理层实操方法:资源负载从0到1
上一篇 6小时前
Capacity管理指南:管理层如何做好资源负载,流程优化全流程
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
