资源平衡最容易被误解成“把每个人的日程排满”。我在实施团队的排期复盘中反复看到相反结果:计划负载达到 100%,项目却仍然延期;因为等待客户确认、环境未就绪、跨项目切换和返工没有进入计划,表面满载掩盖了真正的瓶颈。资源平衡的目标不是让每个人一直有活干,而是在交付承诺、关键技能、可用时间和风险缓冲之间建立可持续的约束机制。
一、先讲结论:资源平衡不是排满,而是让承诺可信
1. 先把“平衡”定义成经营结果
我判断一套资源制度是否有效,不先看排班表是否整齐,而先看四个结果:承诺日期是否稳定、关键岗位是否反复超负荷、等待和返工是否减少、管理者是否能解释资源调整的原因。排得满,不等于产出高;人员忙碌,也不等于项目在推进。
对实施团队来说,资源平衡至少要同时满足三项条件:每个工作包有明确责任人和可用工时;关键岗位的负载没有长期超过可持续上限;客户、产品、交付和技术依赖在计划中有明确状态。任何一项缺失,排期都只是愿望清单。
我建议把“利用率”从唯一目标改成约束指标。利用率可以帮助发现闲置,却不能单独用于评价个人或团队。更有决策价值的指标组合是:计划负载率、已确认工作占比、关键技能瓶颈、等待时间、承诺兑现率和返工占比。要关注这些指标之间的关系,而不是追求其中一个数字越高越好。
| 指标 | 回答的问题 | 不宜单独使用的原因 |
|---|---|---|
| 计划负载率 | 已安排工作占可用时间多少? | 忽略等待、切换和临时支持时会高估产能。 |
| 已确认工作占比 | 排入计划的任务有多少具备开工条件? | 确认条件不清时,任务可能仍无法启动。 |
| 承诺兑现率 | 团队按约定完成工作的稳定性如何? | 若承诺本身过于保守,不能反映整体效率。 |
| 关键岗位负载 | 稀缺技能是否成为多项目共同瓶颈? | 团队平均值会掩盖个别岗位的过载。 |
| 等待与返工占比 | 时间究竟消耗在执行,还是消耗在阻塞与修正? | 需要配合任务状态和原因分类分析。 |
2. 用负载区间代替“人人满载”
实施工作通常包含现场调研、方案设计、配置开发、数据迁移、培训、验收和上线支持。它们的可预测性并不相同:配置工作相对容易估算,客户决策等待和上线故障处置则波动很大。因此,团队计划不能把所有可用工时都预先出售。
在制度设计上,我会把计划负载设置为区间,而不是设定一个看似精确的单点目标。例如,稳定交付阶段可以用 70%,85% 作为计划负载的讨论起点;新团队、客户依赖重或上线风险高的项目应更保守。这个范围是用于规划的经验性建议,不是行业统一标准,也不适合直接用于绩效考核。
资源缓冲不是浪费,它是为不确定性定价。当团队的所有时间都被承诺出去,一个两小时的客户变更就可能挤掉关键评审,随后又引发延期和返工。计划留白的价值,要看它是否覆盖了风险,而不是看日历上有没有空格。

3. 资源平衡要优先保护交付流动
如果一个实施顾问同时服务四个项目,表面上每个项目都有人负责,实际却可能每天在不同客户之间切换。频繁切换会增加上下文恢复成本,也容易让关键决定留在个人记忆里。我更愿意先减少并行项目数,再讨论如何填满每个人的日历。
判断资源平衡是否改善,可以观察工作从“准备就绪”到“完成”的流动是否更稳定。若计划负载下降了,但在制任务更多、等待时间更长、完成量没有改善,说明团队可能只是少排了一些工作,并没有解决依赖或协作问题。
二、背景与真实场景:为什么实施团队特别容易失衡
1. 项目计划存在多种时间尺度
实施项目往往同时存在合同交付周期、月度资源计划、周计划和每日任务安排。合同可能按里程碑约束上线日期,资源计划按岗位预留人天,周计划则要应对客户会议和环境变化。如果这些计划的口径不同,项目经理看到的是“还差十人天”,资源经理看到的却是“本月已经排满”。
我会先问清楚“人天”怎么算:是一个自然工作日,还是按团队内部可用于项目工作的标准小时数折算?请假、例会、培训、跨项目支持和管理工作是否扣除?如果一个团队把 8 小时当作可交付时间,另一个团队把 8 小时当作在岗时间,两张资源表无法直接比较。
实施团队常见的另一类误差,是把“预计工时”当成“已确认产能”。任务估算可能只包含实际操作时间,不含客户准备、评审反馈、数据质量问题、审批等待和返工。计划越精细,若输入条件不全,越容易制造精确的错误。
2. 典型场景:一个稀缺岗位被多个项目同时预约
假设某实施团队有 24 人,包含项目经理、业务顾问、配置顾问、数据工程师和测试支持。三个项目都在同一月份进入上线前阶段,分别需要数据工程师完成迁移校验。资源表上每个项目都预约了半天到一天,看起来没有冲突;但预约时间集中在同一周,且每个项目都把数据工程师视为“可随时支持”。
这类冲突不是平均分配人数能解决的。问题在于稀缺技能的时间窗口被重复承诺,而每个项目的准备条件又不一致。若项目 A 的数据仍未清洗,工程师到场也无法完成校验;若项目 B 已经具备条件,却因为资源被占用而等待,团队就会同时产生空耗和延期。
正确的管理对象不是“谁看起来有空”,而是“哪个工作包已经具备开工条件、需要哪种技能、最迟何时完成、延迟会影响什么”。只有把依赖和优先级放到同一张可讨论的视图里,资源调整才有依据。
3. 远程协作与现场交付让负载更难比较
现场顾问的时间可能被客户会议、交通、现场协调和临时答疑切分;远程配置人员则可能在多个项目间处理需求。两者都可能显示为“忙”,但忙的构成完全不同。单看工时总量,既无法解释现场投入,也无法识别远程岗位的上下文切换。

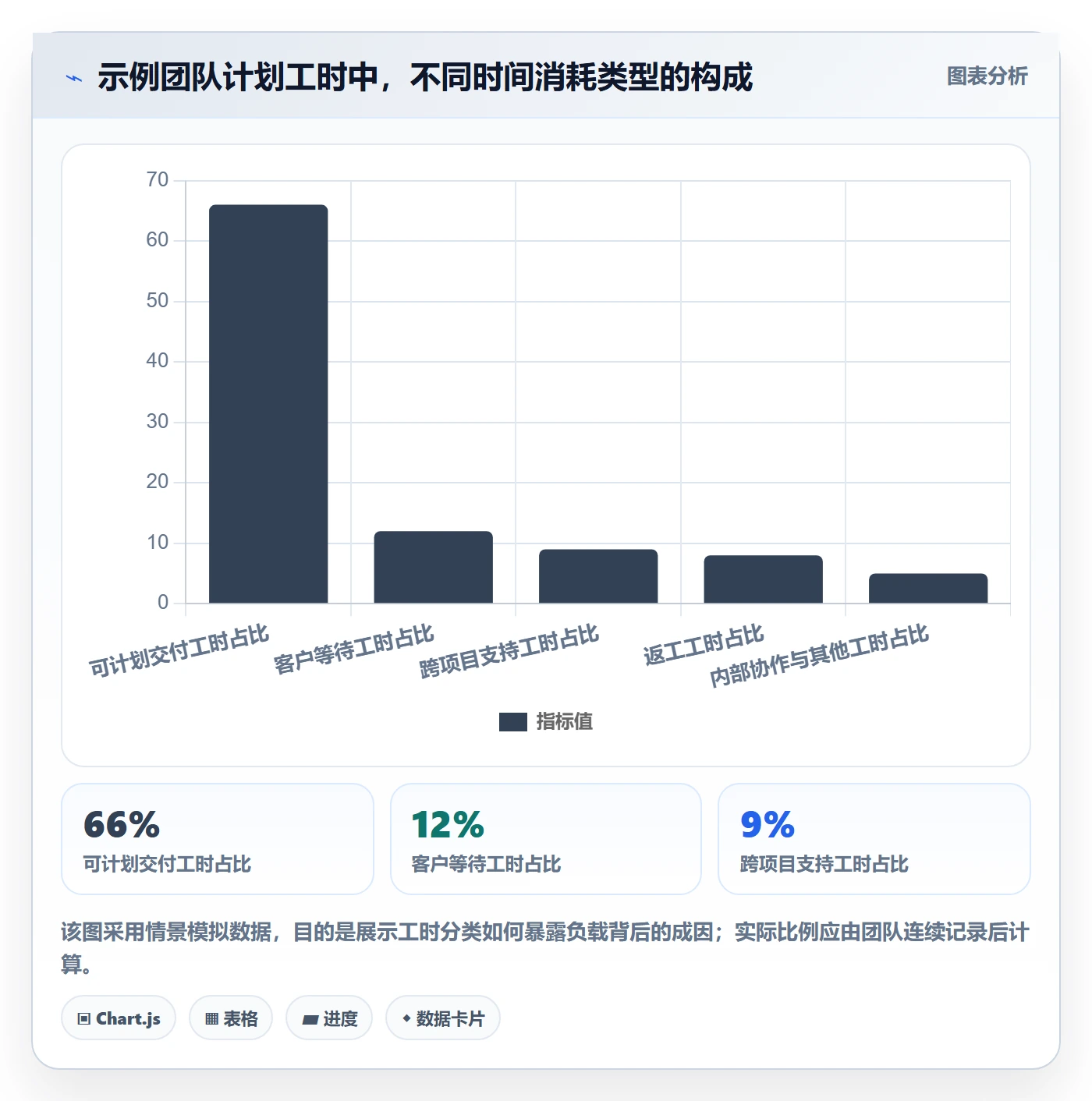

因此,我建议把工时拆成几个有管理意义的类别:可计划交付、客户依赖等待、内部协作、售前或临时支持、返工和不可预见事项。类别不宜过多,通常 5,7 类足以支持管理判断。若分类细到几十项,填报成本会升高,数据质量也未必更好。
4. 工具能提升可见性,但不能替代制度
当项目数量和人员规模增加,电子表格容易出现版本不一致、重复预约、技能信息过期和变更没有记录等问题。此时,项目管理平台可以帮助统一项目、任务、负责人、时间计划和风险状态;但如果组织没有明确的优先级规则,工具只会更快地展示冲突,不会自动替管理者作出取舍。
以 PingCode 为例,中大型企业或 100 人以上组织可以把项目计划、任务状态、负责人和依赖信息放在统一的管理流程中,用来提升跨团队可见性。关键不在于把所有工时都录进去,而在于先定义哪些信息用于承诺、哪些用于预测、哪些只作复盘参考,并由责任角色定期更新。
三、常见误区:看似公平的制度,为什么反而降低效率
1. 把利用率设成个人绩效目标
当团队把个人利用率作为硬性排名指标,成员会倾向于把所有工作都填满,甚至把等待、讨论和临时支持拆成任务以维持高数字。短期看,报表更饱满;长期看,风险被隐藏,团队也更难主动暴露空档和阻塞。
利用率适合作为团队产能规划的辅助信号,不适合简单地作为个人价值的替代指标。一个顾问花两小时帮助另一个项目提前排除数据风险,可能没有直接计入自己的交付产出,却避免了后续数天返工。若制度只奖励个人满载,这类协作会被挤压。
2. 以平均负载掩盖关键岗位瓶颈
团队平均负载率看起来合理,并不代表资源配置健康。十名成员中九人负载较低、一名数据工程师持续超负荷,平均值仍可能显得可以接受。实施交付的瓶颈通常出现在少数技能或决策节点,例如数据迁移、架构评审、权限设计、验收签字和上线审批。
要避免平均数误导,应至少按岗位、技能和项目阶段拆分负载。若某个岗位只有一名具备独立处理能力的成员,就要把备份培养、外部支持和计划缓冲纳入安排,而不是默认该成员可以无限加班。
3. 把所有项目标成同一优先级
“所有客户都很重要”是一句正确但无法执行的话。如果每个项目都能临时抢资源,资源争议最后就会由声音最大的项目经理解决,而不是由业务影响和交付约束解决。制度必须规定谁有权调整优先级、依据是什么、调整后谁接受延后。
优先级不应只看合同金额。还要考虑承诺节点、客户依赖是否已就绪、风险暴露、战略价值、延期影响、所需技能是否可替代,以及资源调整会否牵连其他项目。资源冲突的本质是有限产能下的机会成本,不能靠“大家再努力一点”消除。
4. 把估算精度误当成预测可靠性
“需要 3.5 人天”看起来比“需要 3,5 人天”专业,但如果客户数据质量未知,前者并没有更可靠。精确数字可能让管理者低估偏差空间,导致项目在稍有变化时就需要重新谈判。
估算应同时表达工作量和置信度。对已熟悉、重复度高的配置任务,可以给出较窄区间;对首次实施、接口复杂或客户流程不清的工作,应明确估算假设和风险。管理者要管理的是误差和暴露条件,而不是要求每个估算都看起来精准。
5. 为了公平而平均分配工作
公平不等于每个人任务数量相同,也不等于每个项目获得相同人天。不同岗位的工作复杂度、客户成熟度和交付风险差异很大。把任务平均摊给所有人,可能造成责任边界模糊,也可能让新人承担超出能力范围的关键工作。
更合理的公平,是规则透明、工作量可解释、困难任务有支持、资源调整有记录。若某位顾问长期承担高复杂度项目,就应讨论任务轮换、技能补位或专业发展,而不是只看他本周有没有空闲时段。
四、专业判断逻辑:从需求到承诺的资源决策链
1. 第一步:统一可用产能的计算口径
资源计划的分母必须可信。我建议按“可用于项目交付的工时”计算,而不是按合同工作日直接换算。公式可以写成:个人可用产能 = 工作日可用工时 − 已确认休假 − 固定管理与培训时间 − 已承诺非项目支持时间。
举例来说,一名顾问某周有 40 个标准工作小时,已确认休假 8 小时,固定团队会议和培训 4 小时,已承诺售前支持 3 小时,那么用于项目规划的可用产能是 25 小时,而不是 40 小时。若团队历史上每周还会发生临时支持,应再根据观察数据保留缓冲,而不是把它当作偶发异常。
计算口径不必追求复杂,但要固定、公开、可复核。团队至少需要明确工作日历、请假更新责任、固定活动扣除方式、跨项目支持归属以及临时工单的登记方法。
2. 第二步:区分需求、预约和承诺
资源制度最重要的语义区分,是把“需要某人”与“已经承诺某人”分开。项目经理提出的需求只是需求;资源负责人暂时保留时间是预约;只有在优先级、准备条件和冲突评估完成后,才应进入正式承诺。
如果工具或会议记录把这三种状态混在一起,管理者就无法识别真实容量。建议至少设置“待评估、已预约、已承诺、执行中、完成、释放”几个状态,并规定状态变更由谁操作、何时更新。
- 待评估:项目已提出岗位、技能、时间窗口和预计工作量,但尚未核实条件。
- 已预约:暂时保留可能的时间,不得对客户宣称为最终承诺。
- 已承诺:优先级、输入条件、负责人和交付日期已经确认。
- 执行中:任务已具备开工条件,正在消耗计划产能。
- 释放:工作取消、推迟或条件未满足,资源回到可重新分配状态。
3. 第三步:先检查准备条件,再讨论抢人
我会在资源评审中先检查任务是否 Ready,而不是先问“谁能做”。对于数据迁移,Ready 条件可以包括数据样本已交付、字段映射已确认、环境权限已开通、错误处理责任人已指定。准备条件不满足时,资源预约应该带有失效时间,避免占着稀缺岗位却无法开工。
这条规则能减少一种常见浪费:项目为了“保险”提前锁人,但客户输入迟迟不到,导致人员被占用;条件真正满足时,资源又已经被其他项目调走。将预约与条件绑定,才能让计划随着事实更新,而不是让旧承诺永久占位。
4. 第四步:用技能瓶颈而非人员总数排期
资源平衡应按“岗位 × 技能 × 时间窗”检查。一个人可能具备多个技能,但不同项目中的实际可替代性并不相同。能协助测试,不代表能独立完成验收;了解接口,不代表能处理生产环境数据迁移。
我建议为关键技能定义熟练等级,例如“可独立负责、可在指导下完成、仅可协助”。评级应由交付负责人根据实际工作证据维护,不宜由个人自评直接决定。对于只有一名可独立负责者的技能,要明确备份方案和可接受的交付窗口。
5. 第五步:先处理阻塞,再调整资源
当项目延期时,增加人员不一定能缩短交付周期。若工作卡在客户审批、数据缺失或环境权限,新增顾问只会增加协调成本。管理者应先将阻塞分类:人员不足、输入未就绪、决策等待、技术风险、范围变化,分别采取不同措施。
| 阻塞类型 | 优先处理动作 | 何时考虑增加或替换资源 |
|---|---|---|
| 输入未就绪 | 明确客户责任人、交付格式和最晚日期。 | 输入完成后再确认是否存在实际产能缺口。 |
| 关键技能不足 | 安排专家评审、结对或技能备份。 | 工作量已确认且专家时间成为关键路径时。 |
| 优先级冲突 | 按统一规则评估延期影响并由有权角色决策。 | 明确被挤出的项目及其影响后再调人。 |
| 范围变更 | 确认变更对工作量、日期和验收的影响。 | 客户接受重估后的范围和计划后。 |
| 返工过多 | 定位需求澄清、配置质量或验收标准问题。 | 根因修复后,仍存在可量化的执行缺口时。 |
6. 第六步:为关键路径保留决策权
资源冲突需要一个明确的最终决策角色。项目经理负责提出需求和解释交付影响;资源负责人负责核查岗位容量和技能适配;交付负责人或组合管理角色负责比较项目优先级,并决定资源变更。不能让每个项目经理都单独向成员“借人”,否则团队成员会同时收到多个相互矛盾的指令。
决策记录应包含冲突事项、备选方案、影响项目、被推迟的工作、确认人和复核日期。记录不是为了追责,而是为了下次遇到类似情况时能看见组织真正采用过什么取舍。
五、具体案例与数据观察:把资源表变成可验证的决策工具
1. 一个多项目团队的示意性复盘

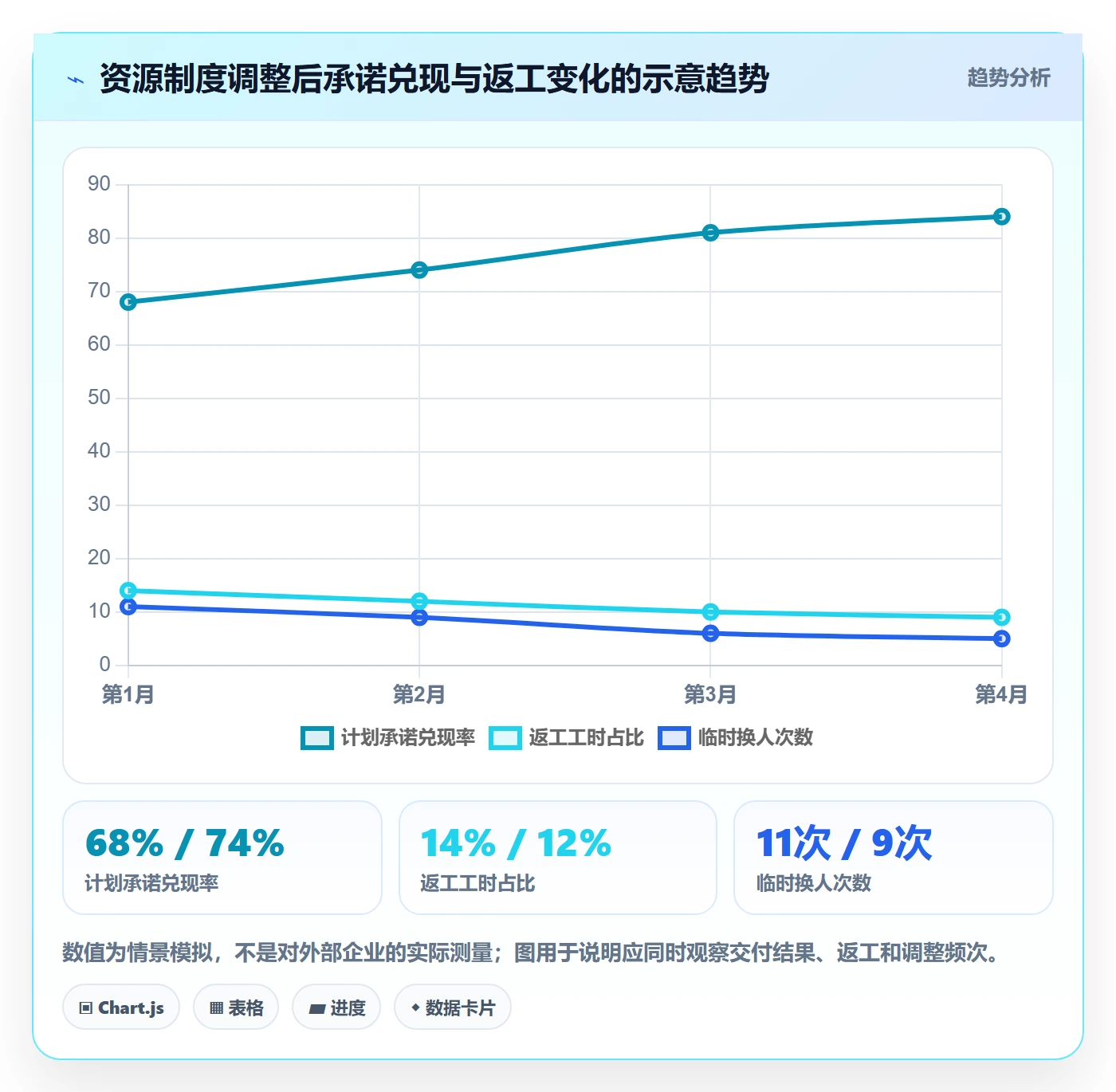

以下案例为去标识化的情景模拟,用于展示分析方式,不代表某一家企业的真实统计。设有一支 24 人实施团队,分别承担 6 个并行项目。团队原先按月分配人天,项目经理每周自行调整;表格中的计划负载接近满载,但临近上线时仍反复发生数据工程师冲突、客户等待和顾问临时支援。
复盘时,团队没有先增加编制,而是把过去 8 周任务拆为计划交付、客户等待、跨项目支持、返工和内部协作五类。随后按岗位统计可用时间、已承诺工作和阻塞原因。该做法的重点不是制造一个漂亮的利用率,而是解释“计划工时为什么没有转化成完成结果”。
情景模拟数据显示,团队的总负载并非极端过高;真正的问题集中在两类岗位和两个阶段:数据迁移窗口被重复预约,且若干项目的客户输入未就绪。团队通过设置预约失效条件、每周一次资源冲突评审和上线窗口保护规则,减少了临时换人和重复协调。

2. 观察一:平均负载正常,不代表关键岗位安全
情景模拟中,团队总体计划负载为 78%,但数据工程岗位连续三周超过 95%,而部分非关键岗位仍有可用时间。若只看团队平均值,管理者可能会得出“还有容量”的结论;按技能拆分后,瓶颈却十分明显。
处理办法不是把所有人都拉去做数据迁移,而是评估可拆分工作:数据清洗准备能否交给项目组,重复校验能否标准化,专家是否只承担高风险复核,能否培养一名备份人员。稀缺专家应把时间留给真正需要专家判断的工作。
还要注意,技能备份不是临时把任务交给能力不足者。合理路径通常是先观察、再结对、再承担低风险子任务,最后独立负责。若培训没有安排在产能计划中,组织其实只是把学习成本藏起来了。
3. 观察二:等待时间能解释“人很忙,项目却没动”
客户等待并不总意味着顾问完全闲置。顾问可能一边等待数据、一边处理其他项目,随后输入突然到达,又需要重新恢复上下文。工作表若只记录“已投入多少小时”,就看不出时间窗口被切碎造成的影响。
建议同时记录阻塞开始和解除时间、责任方、是否可并行工作、对后续节点的影响。等待时间并不等于人员浪费,但长时间未解除的等待会带来计划漂移、重复沟通和上下文切换成本。管理者应区分“人可以转做其他工作”与“关键路径可以继续推进”。
4. 观察三:返工率比忙碌程度更能指出制度缺口
如果顾问持续忙碌,但配置反复修改,问题可能不是资源不足,而是需求确认、评审和验收标准不完整。团队应将返工标注为可控类别,例如需求理解偏差、数据质量、配置错误、客户流程变化和验收条件不清。原因分类的目的,是发现能改变流程的少数因素。
不要把所有返工归为个人失误。若同类错误在多个项目反复出现,优先检查模板、评审机制、客户输入校验和版本管理。个人培训能解决技能问题,却无法替代组织流程的改进。
5. 观察四:承诺准确性要按阶段看
对实施项目而言,启动阶段的估算通常受需求成熟度影响,配置阶段相对稳定,数据迁移和上线阶段则可能出现较大波动。因此,整个项目只算一个平均偏差,会掩盖真正需要改进的阶段。
可以按里程碑记录初始估算、每次重估、实际投入和变更原因。若初始估算经常偏低,但重估后兑现稳定,说明团队可能需要更早暴露不确定性;若每次重估仍持续偏差,则需要检查工作分解、输入质量或估算方法。

6. 如何用数据避免把相关性误认为因果
如果上线资源制度后兑现率上升,不应立刻认定是制度带来的全部改善。同期可能还发生了项目难度变化、客户输入质量提高、团队成员增加或产品版本稳定。复盘时应记录这些背景条件,至少比较相近阶段、相近项目类型或相近岗位。
小团队可以做前后对照,但要标注样本数量和项目差异;项目量较大时,可以按项目类型、交付阶段和客户成熟度分组。数据不够时,明确写“观察到的趋势”比给出看似权威的因果结论更专业。
六、制度与模板:让资源平衡可以重复执行
1. 建立轻量的资源平衡制度
我建议制度文件控制在几页以内,重点写清角色、节奏、输入、决策和例外。制度过长会变成培训材料,制度过短又容易留下权限空白。以下内容可作为团队初版,再按实际规模调整。
| 制度项 | 建议规则 | 责任角色 |
|---|---|---|
| 资源口径 | 统一工作日历、可用工时、请假和固定活动扣除方式。 | 资源负责人 |
| 资源需求 | 需求必须包含岗位、技能、起止时间、估算区间、优先级和开工条件。 | 项目经理 |
| 预约时限 | 未满足前置条件的预约设置复核日期,逾期自动回到待评估。 | 项目经理与资源负责人 |
| 冲突评审 | 每周处理未来数周内的关键岗位冲突,重大变化及时升级。 | 交付负责人 |
| 变更记录 | 记录调人原因、影响项目、被延后工作和确认人。 | 资源负责人 |
| 复盘指标 | 至少追踪兑现率、关键岗位负载、等待、返工和临时换人。 | 团队管理者 |
2. 资源需求申请模板
模板的目标不是增加审批,而是让需求足以判断。缺少技能、时间窗或准备条件的申请,不应直接占用正式产能。团队可在项目管理平台或共享表格中使用以下字段。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 项目与工作包 | 说明工作对应哪个项目阶段。 | 客户甲项目:历史数据迁移校验。 |
| 岗位与技能等级 | 说明需要独立负责、指导或协助。 | 数据工程师,需独立负责。 |
| 需求时间窗 | 填写最早开始、最晚开始和预计结束。 | 最早第2周,最晚第3周末。 |
| 估算与置信度 | 用区间表达工作量,并说明假设。 | 2,4人天;数据样本完整时取低值。 |
| 开工条件 | 列出开始工作前必须满足的事项。 | 字段映射确认、测试环境可用、样本数据通过检查。 |
| 优先级理由 | 说明里程碑、延期影响和客户承诺。 | 影响上线演练,延迟将压缩验收窗口。 |
| 替代方案 | 描述调整时间、拆分工作或培养备份的可能性。 | 先由项目顾问完成数据清洗,再由专家复核。 |
3. 周度资源评审模板
周会不应逐人朗读排期。有效的资源评审只处理需要决策的例外:未来时间窗的岗位超载、关键路径风险、资源预约长期未就绪、跨项目优先级冲突和临时变更。一般任务状态更新可在会前完成。
- 会前准备:项目经理更新工作包、准备条件、预计工时和风险;资源负责人检查未来数周的岗位负载。
- 识别冲突:只列出超过团队阈值、重复预约或缺乏备份的关键项。
- 比较方案:评估调整日期、拆分任务、替换技能、延后低优先级工作和外部支持的成本。
- 作出决定:记录决策人、受影响项目、承诺变化和客户沟通责任人。
- 跟踪结果:下次会议检查条件是否满足、资源是否释放、风险是否升级。
4. 月度复盘模板
月度复盘应关注制度是否改善了预测和交付,而不是只比较每个人投入了多少小时。建议每月回答以下问题,并保留简短记录。
- 哪些岗位持续超过可持续负载区间?这些超载是短期峰值还是结构性缺口?
- 有多少资源预约因输入未就绪而延期或释放?原因集中在哪些客户条件?
- 临时换人主要由新需求、估算偏差、优先级变化还是缺少备份造成?
- 返工是否集中在某个项目阶段、工作类型或验收条件?
- 资源调整后,哪些项目受益,哪些项目承担了延期成本?
- 下个月要停止、继续或试行什么规则?负责人和验证时间是什么?
5. 工具配置原则:先统一字段,再自动化
工具上线前,先统一项目、阶段、岗位、技能、需求状态和负载口径。若不同部门对“已承诺”的定义不同,平台中的统计结果就无法用于组合决策。字段越多不代表数据越好,只有能触发行动或支持复盘的字段才值得要求团队维护。
对于规模较大的组织,可以在某项目管理平台中连接项目计划、任务状态、负责人和依赖关系,并设置资源冲突提醒。以 PingCode 为例,其适用讨论重点是中大型企业及 100 人以上组织的跨项目可见性和协作管理;是否适合某个团队,仍应结合流程复杂度、数据权限、现有系统集成和实际维护成本评估。
工具验收不要只看是否能生成资源报表。更实用的验收问题是:项目经理能否快速识别预约与承诺的差别?资源负责人能否按技能和时间窗发现冲突?管理者能否追溯一次调人决策的原因?成员是否能用合理成本更新计划?
七、不同情况下的行动建议:先解最重要的约束
1. 团队人数少、项目数量少
十人以内的小团队通常不需要复杂的资源治理系统。用一张共享排期表、统一工时口径和每周短会,往往比建设完整审批流程更合适。重点是让每项承诺有负责人,项目冲突有人裁决,临时变更留下记录。
小团队尤其要避免依赖某位管理者的记忆。成员兼任多个岗位时,简单标注“可独立负责、需协助、暂不可承担”即可,按月复核技能情况。不要因为团队小,就忽略关键人单点风险。
2. 团队规模扩大,跨项目冲突频繁
当团队达到数十人,或项目经理经常跨部门借人,建议建立固定资源评审节奏和按技能拆分的容量视图。此时,单纯依赖个人日历很难识别全局冲突,资源负责人需要看到需求状态、关键岗位、时间窗和项目优先级。
若项目数量进一步增加,可考虑借助项目管理平台统一计划和状态,但先选一个交付条线试点。试点要包括正常项目、风险项目和上线项目,不能只挑最配合的团队;否则验证结果会高估制度的适用性。
3. 客户依赖高、输入变化频繁
这类项目不应过早把全部资源锁定到精确日期。建议采用滚动计划:近期两周确认到人员和工作包,之后数周保留区间预测,更远期只保留岗位和容量预留。客户输入未满足时,将预约设为临时状态并明确释放规则。
项目经理应把客户责任事项纳入同一份里程碑清单,写明负责人、截止日期和未完成影响。若客户条件变化导致日期移动,及时重估资源,而不是让旧计划继续占着团队容量。
4. 上线窗口多、突发支持频繁
上线阶段应安排值守角色、升级路径、轮班边界和备份机制。临时支持不能默认由项目主顾问无限承担,否则同一批人员既要完成新项目交付,又要处理历史项目问题,计划负载会被系统性低估。
团队可以将上线保障资源单独作为容量池,记录故障等级、响应时间、处理时长和复发情况。若保障需求长期超过预留容量,应调整支持模式、产品质量治理或客户服务边界,而不是不断挤压实施项目计划。
5. 新团队或新业务,估算历史不足
没有可靠历史数据时,先用区间估算和阶段性复核,不要为了显得成熟而伪造精确基线。每个项目记录估算假设、实际投入、主要偏差原因和工作类型,积累几轮后再按场景形成团队自己的参考范围。
新人培养也要进入资源计划。可以把任务分成“观察、结对、受控独立、独立负责”四种状态,并为指导者预留时间。如果只统计新人直接交付工时,团队会低估培训成本,也会让指导工作变成隐形加班。
6. 业务处于旺季,短期需求超过产能
需求超过产能时,先区分真正必须按期完成的工作与可以协商的工作。决策顺序可以是:调整范围、调整顺序、移动日期、共享或外部支援、最后才考虑持续加班。加班能短期补齐某些明确工作,却不能解决客户输入缺失和关键决策等待。
需要外部支援时,评估交接成本、权限和质量风险。若任务高度依赖客户背景或系统历史,增加陌生人员可能先增加指导负担。适合外包或临时补充的通常是边界清晰、验收标准明确、可以拆分的工作。
八、不同情况下的取舍:没有一种负载策略适合所有团队
1. 高利用率与高韧性的取舍
高利用率能减少明显闲置,却会降低处理变化的能力;更高缓冲能提升应对突发问题的弹性,却可能带来短期产能利用不足。团队要根据交付不确定性选择,而不是把“越忙越好”当成默认价值观。
如果工作重复、输入稳定、交付边界清晰,可以相对提高计划负载;如果项目定制程度高、客户审批多、上线风险大,就应扩大缓冲。真正要比较的是额外缓冲的成本与一次延期、返工或上线故障的预期损失。
2. 专家集中与技能普及的取舍
将复杂任务集中给少数专家,短期质量更可控,但会形成单点瓶颈;扩大技能覆盖能缓解排期压力,却需要培训、评审和一定的质量波动管理。合理方式不是要求所有人都成为专家,而是把高判断工作和可标准化工作拆开。
专家负责架构判断、异常处置和高风险验收;具备基础能力的成员负责数据准备、标准配置和常规检查;模板和自动化承接重复步骤。这样的分工可以释放专家产能,同时不把风险交给未经准备的人员。
3. 提前锁定与保留调整空间的取舍
提前锁人有利于保护关键里程碑,但可能让未就绪项目长期占用容量;保持灵活有利于应对变化,却可能让项目经理不敢对客户承诺。预约期限、开工条件和优先级规则,是两者之间的制度支点。
对关键路径工作,可以提前确认资源并设置定期复核;对条件不充分的工作,只做区间预测,不给出不可撤销的人员承诺。每项预约都应有复核日期和未满足条件时的处理办法。
4. 工具完整性与维护负担的取舍
更多数据可以帮助细分分析,但会增加填报负担和字段争议。若成员每周花很多时间更新计划,工具本身可能在消耗交付产能。好的制度不是追求数据最多,而是让关键数据在决策发生时被更新。
试点期间应测量管理维护成本,例如更新一次计划需要多久、每周资源会耗时多少、冲突发现时间是否缩短。若信息并未改变决策,就应考虑删掉对应字段或降低更新频率。
5. 个人灵活度与组织透明度的取舍
允许成员自行协调,有助于快速解决小范围问题;但若所有调整都私下完成,管理者无法了解项目之间的资源转移。相反,任何微小变化都走审批,又会让团队迟钝。
可以设置分级规则:不影响承诺、工作包和关键岗位的短时调整,由项目组自主处理;涉及承诺日期、稀缺技能或其他项目的变更,必须进入资源评审。规则的价值在于让低风险调整足够快,让高影响调整足够透明。
九、结尾:先把资源冲突变得可解释,再追求效率
1. 下一步从一个岗位和一个周期开始
如果团队目前依赖表格和临时协调,不必一次性重建全部制度。我建议先选一个最常冲突的岗位,连续观察四周:记录可用产能、已预约与已承诺工作、开工条件、等待原因、临时换人和实际完成情况。随后只改变一条规则,例如预约必须绑定前置条件,或每周固定评审未来两周的关键岗位冲突。
四周后复盘三件事:冲突是否更早被发现,资源调整是否有清楚理由,交付结果是否出现可解释的变化。若没有改善,先检查字段和流程是否真实反映工作,而不是急着增加工具或会议。
2. 资源效率的关键,不是把时间塞满
我对资源平衡的独特判断是:团队效率的上限,往往由最难替代的技能、最慢解除的依赖和最晚做出的优先级决策共同决定,而不是由团队平均有多忙决定。因此,资源制度的第一任务不是把每个人排满,而是让等待、瓶颈和取舍尽早可见。
当资源申请有准备条件,预约与承诺分开,关键岗位负载可追踪,冲突由明确角色决策,团队才有条件讨论真实产能。下一步,先统一工时口径,再建立一张能解释冲突的资源视图;等决策流程稳定后,再用管理工具降低重复维护成本。
常见问题解答(FAQ)
1. 实施团队如何判断资源负载是否失衡?
我看团队排期时,经常发现每个人看起来都排满了,但项目还是不断延期。我想知道,应该看什么指标才能区分“忙”与“真正的资源瓶颈”?
不要只看任务数量或工时总和,建议按成员、技能和周统计“已承诺工时÷可用工时”,同时标记关键任务的等待时间。可用工时应先扣除会议、值班、休假和固定支持工作;例如每周40小时,扣除10小时固定事务后,可排期容量是30小时,而不是40小时。
若某技能连续两周超过85%,且相关任务的等待时间增长,通常比单周超载更值得干预。85%是用于触发复核的管理阈值,不是普适定律;复杂项目可留更多缓冲。判断失衡时还要看工作是否可替代:团队总容量充足,但唯一掌握发布流程的人被多个项目同时依赖,仍然是资源瓶颈。
2. 资源平衡制度应该设置哪些规则,才不会变成反复抢人?
我遇到过项目负责人每周都来协调同一批开发和测试人员,临时需求一多,原排期就被推翻。我想制定一套大家能遵守的规则,但不希望流程本身增加太多负担。
制度的重点不是规定谁有权“抢人”,而是明确容量口径、优先级和变更路径。可以约定:团队每周固定一次排期;只承诺可用容量的80%至85%,其余留给缺陷、评审和突发事项;跨团队需求必须写明目标、所需技能、预计工时、期望时间和延后影响。
新增工作若会让某成员超过容量线,应由项目负责人和职能负责人共同决定替换哪项工作,而不是默认叠加。每周记录一次“新增、延期、取消”的变更原因,连续一个月回看:如果临时插单主要来自同一类需求,应优先改进需求入口或发布计划,而非持续加班。
3. 资源负载表应该怎么设计,才能支持实际排期?
我用过只记录姓名和任务名称的表格,结果看不出谁超载,也无法解释任务为什么延期。我想知道模板里至少要有哪些字段,以及多细的时间粒度才够用。
建议以周为基本粒度,只有临近交付或存在关键依赖时再细化到天。表格至少包含成员、技能、可用工时、已承诺工时、任务优先级、计划起止周、依赖项、风险缓冲和负责人。计算负载率时使用“已承诺工时÷扣除固定事务后的可用工时”,并把超过容量的部分标红;不要把同一任务在多个表中重复计入。
示例:某测试成员每周可用32小时,已排28小时,负载率为87.5%;若还承担未估算的线上支持,就不能据此认定仍有4小时可分配。表格最好保留计划版本和变更原因,否则月底只能看到结果,无法识别是估算偏差、需求变更还是人员被临时借调。
4. 出现超载时,实施团队应该先调人、改范围还是延期?
我担心一发现超载就把任务分给其他人,最后交接成本反而拖慢进度;但直接延期又会影响客户承诺。我想知道有没有一个相对可靠的判断顺序。
先判断超载发生在哪个环节,再选择措施。若工作尚未开始且可拆分,优先调整范围或顺序;若任务依赖特定技能,先评估培训或结对的成本,不要只按空闲工时转交;若多个任务争用同一关键人员,应由决策者明确优先级并暂停低优先级事项。只有在工作可独立交接、接手者熟悉上下文且交接成本低于剩余工作收益时,调人通常才划算。
实际评估可把交接、复核和返工时间一并估算:例如任务剩余20小时,换人预计需要6小时交接和4小时复核,新增容量并非20小时,而是要比较净节省是否足以抵消风险。若关键路径已受影响且范围不可降,尽早重新确认日期,比维持失真的排期更有助于客户决策。
核心关键词
文章包含AI辅助创作:资源平衡实操方法:实施团队提升资源负载效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554962
读者评论
我们以前按每人每周40小时排项目,实际还要开会、处理售前和临时问题,计划经常从周一就开始偏。后来把这些固定占用先扣掉,承诺日期确实更接近实际。
按“待评估、已预约、已承诺”区分状态挺有用,不过预约失效时间由谁维护很关键。我们试过只设规则不指定负责人,过期预约还是会一直占着资源。
文章强调稀缺技能比团队平均负载更值得关注,这点符合我的经验。只是缓冲比例不能照搬,团队最好先复盘几个月的等待和返工数据,再确定适合自己的区间。
