资源负载产能教程:实施团队入门指南,避坑指南
实施团队最常见的产能误判,不是“人手太少”,而是把一个月的工作日乘以人数,就当成了可交付的工时。一个 8 人团队即使账面上有 1,280 小时月工时,扣除会议、客户等待、差旅、支持和返工后,真正能用于项目交付的时间可能不到一半。做资源负载规划时,我更关心的不是“每个人排了多少小时”,而是“这些小时能否在正确的时间、由正确的人、用于能够推进交付的工作”。

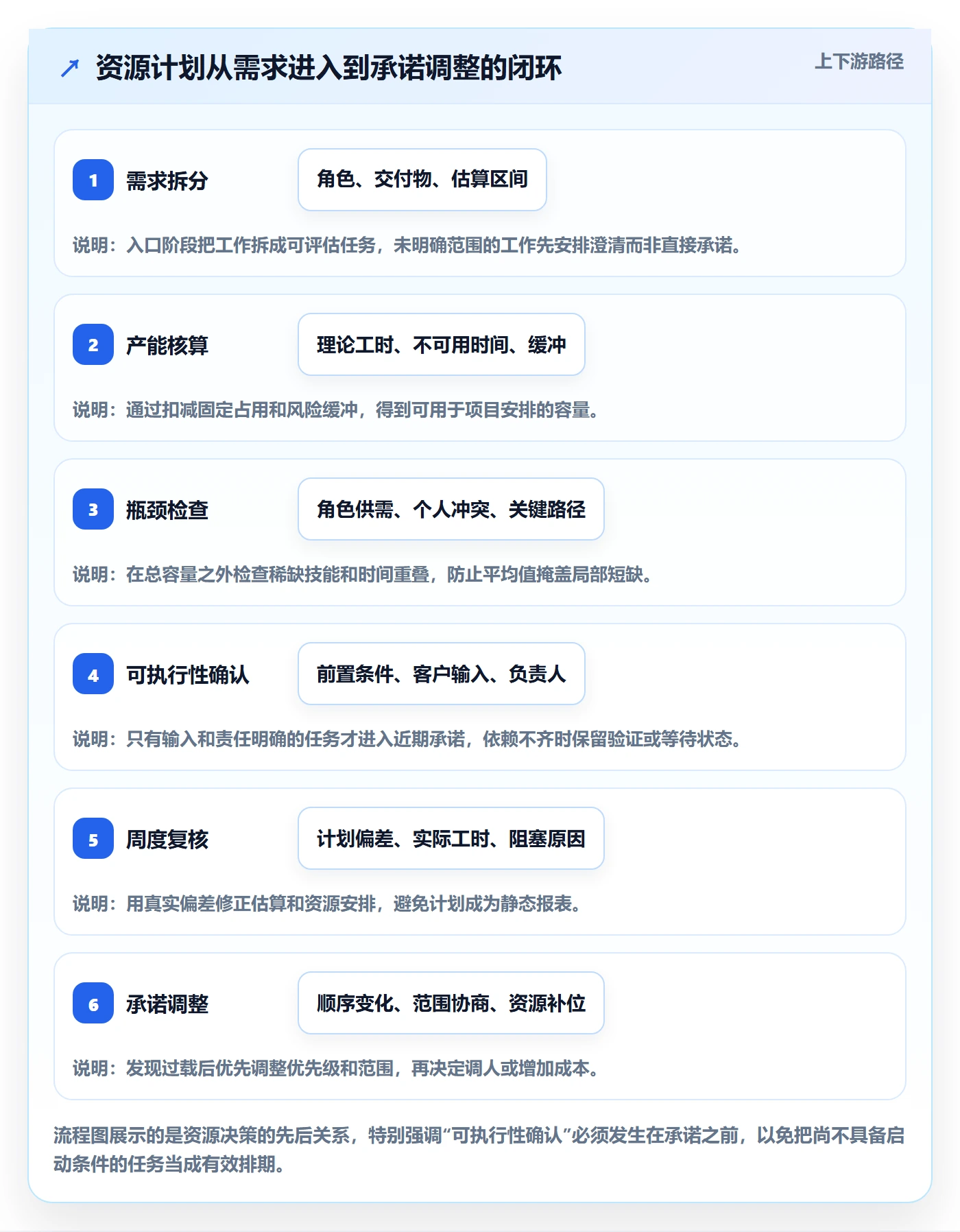

一、先讲核心结论:资源负载不是排满日历
1. 先分清负载、产能与可交付产能
资源负载是某人在某个时间段内被分配的工作量;产能是团队在该时间段理论上可用于工作的总量;可交付产能,则是扣掉非项目时间、不可用时间、角色约束和不确定性后,团队实际能承诺给项目的工作量。三者不是同一个数字。
如果团队一周有 40 小时工作时间,直接把 40 小时全部分配给项目,看上去利用率很高,实际可能只是把会议、沟通和突发支持挤到了晚上。资源计划的目标不是让日历满格,而是让承诺量与可实现的交付量相匹配。
2. 按“角色,时间,工作类型”看资源
实施项目通常不是一群可以互换的通用工时。需求顾问、实施顾问、数据工程师、测试人员、项目经理和客户成功人员的工作内容不同,人员之间也不一定能替代。团队总工时有余量,不代表某个关键角色有余量。
我建议先按角色盘点,再下钻到具体人员。先回答“未来四周需要多少实施顾问工时”,再回答“由谁承担、哪几天承担”。如果一开始就按个人填表,计划很容易被具体名字绑架:有人被排得过满,有人看似空闲,却不具备承担关键任务的技能。
3. 用可交付产能决定承诺,不用理论产能决定销售口径
一个实用的起点是把团队工时拆成几类:项目交付、内部协作、客户支持、休假与培训、管理与行政,以及突发缓冲。分类并非越细越好,关键是团队能否用同一口径持续记录、复盘和修正。
下表中的数字是用于说明计算方式的情景模拟,并非行业统一基准。真正的比例应从本团队近 6 至 12 周的工时记录、排期和项目结果中校准。
| 工时项目 | 每人每周小时 | 8 人团队每周小时 | 计算说明 |
|---|---|---|---|
| 合同工作时间 | 40 | 320 | 按每周 5 个工作日、每日 8 小时计算 |
| 例会、内部协作与管理 | 6 | 48 | 必须纳入产能扣减,不能默认其不存在 |
| 客户支持与临时沟通 | 4 | 32 | 基于该团队情景设定,实际波动应单独观察 |
| 休假、培训与差旅影响 | 3 | 24 | 折算为每周平均占用,具体按人员日历调整 |
| 突发缓冲 | 3 | 24 | 预留给返工、环境问题和客户响应延迟 |
| 项目可承诺工时 | 24 | 192 | 作为初始排期上限,需用实际交付数据复核 |

4. 采用滚动计划,而不是一次性排满整个季度
对实施团队来说,客户决策、数据准备、环境开通和验收反馈都可能改变任务顺序。长周期计划适合表达方向和关键里程碑,不适合假装每个顾问未来三个月每天都有精确且稳定的任务。

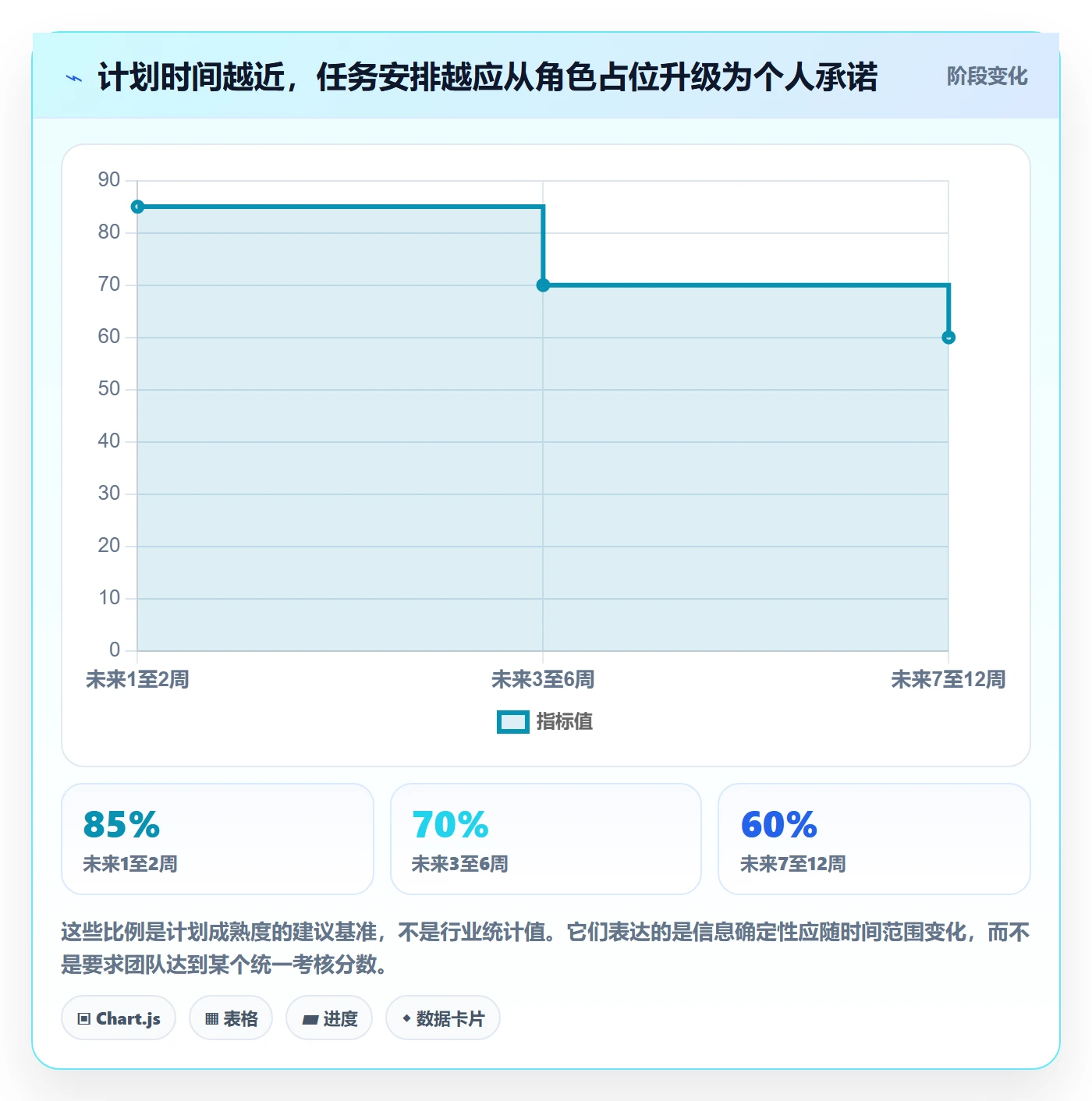

我通常建议用“近期细排、远期占位”的方式:未来一至两周细化到人和任务,之后三至六周按角色与项目阶段预留容量,再远的部分只保留关键里程碑和高风险资源需求。计划的可信度应随着时间拉近而提高。

二、背景和真实场景:实施团队为什么特别容易算错
1. 项目工作不只发生在“客户现场”
实施团队的日常工作往往分散在多个地点和系统里:现场访谈、远程配置、数据清洗、内部方案评审、客户培训、上线值守、缺陷协调和验收材料。一个任务从日历上看只有两小时会议,背后可能还有准备、记录、复核和跟进。
如果排期只记录客户可见的活动,团队就会系统性低估工作量。反过来,如果把每次沟通都完整记成项目交付工时,又会让管理者误以为项目效率下降。关键是先约定工时分类,再讨论结果:工作究竟属于交付、支持、返工、等待还是内部管理。
2. 同一个人会在多个项目之间切换
实施顾问经常同时支持几个客户。表面上看,一个人每周分别给三个项目安排十余小时,总和没有超过 40 小时;但如果工作被拆成大量零散时段,切换成本、重新熟悉上下文和临时沟通会让有效产出下降。
我会重点观察“承诺是否过于碎片化”,而不只看工时总和。例如一个顾问一天被安排四个项目的短任务,虽然小时数加总合理,却可能需要反复切换环境、权限和业务背景。资源计划应尽量把同一客户或同一类任务安排成相对连续的工作块。
3. 客户准备度是产能计划的一部分
实施人员已经排上任务,不等于任务具备启动条件。客户未提供样例数据、测试账号或业务规则时,顾问可能被迫等待、临时转做别的事项,之后又要重新进入原任务。等待不是团队的“空闲产能”,也不一定能完全转移给别的项目。
因此我会把任务状态拆成“可执行”“等待外部条件”“内部阻塞”和“已完成”。这样能区分团队自身的工作负载与项目输入条件,避免把所有延期都归因于人员不足或个人效率。
4. 项目阶段不同,工时消耗形态也不同

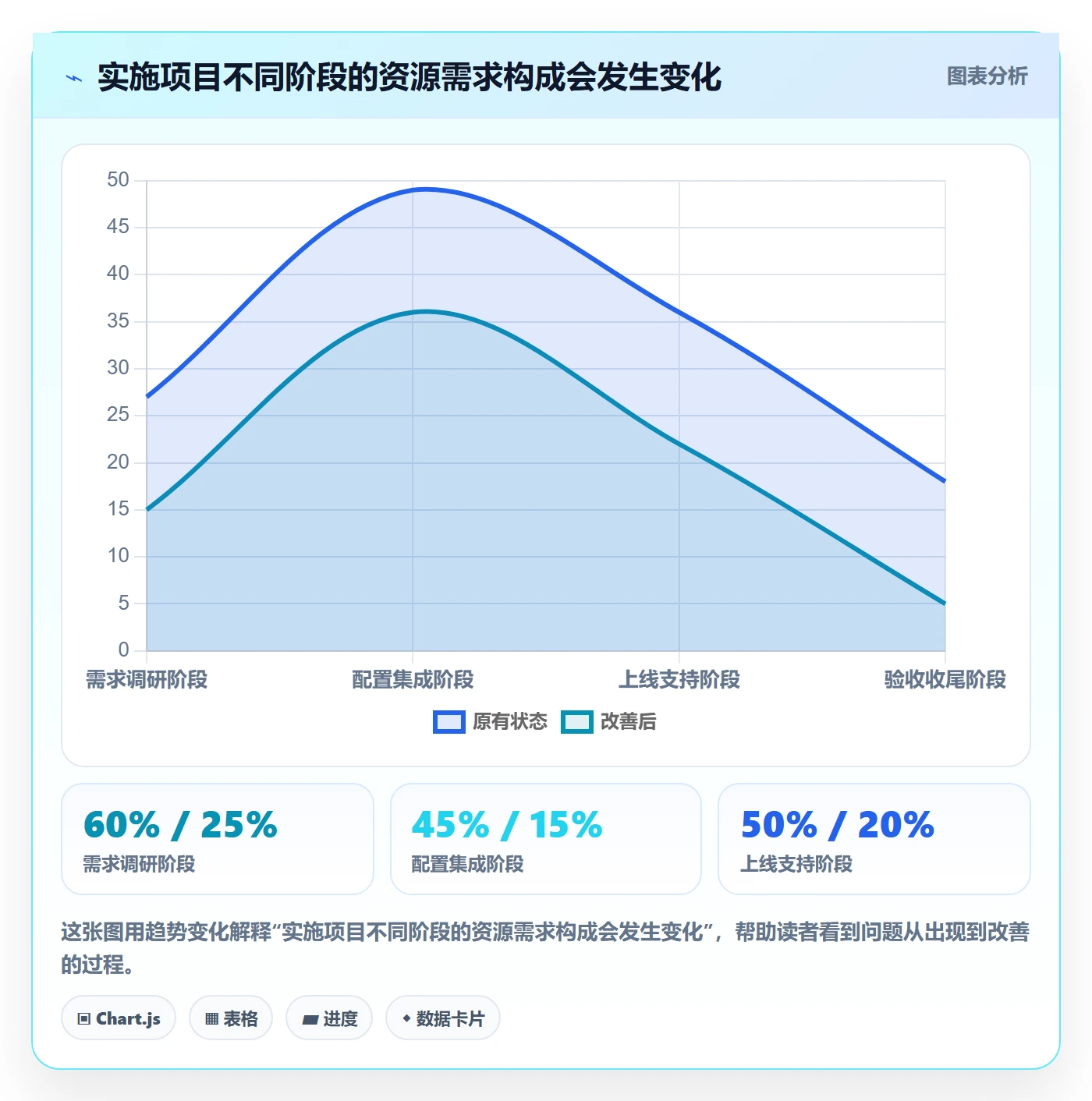

需求调研阶段通常有大量访谈、范围澄清和决策等待;配置与集成阶段依赖特定技能;上线阶段则容易出现短时间集中响应;验收阶段可能被文档补齐和跨部门确认拖慢。用一个固定的“每项目每周投入比例”套所有阶段,往往会把峰值压平,导致关键周过载。
在不少团队里,真正的瓶颈不是总人数,而是关键角色在同一时间被多个项目争抢。一个团队可能总容量充足,却因两个项目都需要同一名数据工程师,在上线前出现局部拥堵。资源规划应同时看整体、角色和时间窗口。

三、拆解常见误区:看起来精确,不等于计划可靠
1. 误区一:把每周40小时都当成可排工时
这是最容易被表格掩盖的错误。若按每人每天八小时排满项目任务,团队一旦出现评审、客户支持或临时问题,就只能靠加班、延后其他任务或隐藏工时来消化。
更稳妥的做法是先计算净产能,再决定项目承诺。若历史数据显示每周平均有五至八小时用于内部协作和支持,就不能继续把这些时间当成额外余量。预算里的工时与日历上的可用时间,应使用同一套口径。
2. 误区二:把利用率越高等同于效率越高
利用率适合用来观察资源是否长期闲置或过载,不适合作为单独的绩效目标。利用率过低可能意味着需求不足、技能错配或排期不清;利用率过高则可能意味着缓冲被吃掉、返工无处登记、团队没有学习时间,或所有新需求都在挤压既有承诺。
如果管理者只要求“每个人都排到九成以上”,团队往往会把预估做得更乐观,把支持和返工记到其他类别,短期报表变好,长期预测能力变差。我会将利用率与准时交付、返工比例、等待时间和加班时数一起看。
3. 误区三:团队有空位,就说明关键岗位有空
团队总工时是汇总数,交付任务却常有技能门槛。实施顾问空出 20 小时,不一定能补上数据工程师缺少的 20 小时;项目经理空闲,也无法替代客户侧的业务决策人。
资源表至少应支持按角色或技能筛选。对关键岗位,要额外标记可替代性、单点依赖和交接成本。若某项任务只能由一人承担,即使其总负载不高,也要检查其是否在项目关键路径上,因为一段短缺就可能卡住多个团队。
4. 误区四:任务估算越细,预测就越准确
把一项两周后的工作拆成几十条、每条精确到半小时,看起来很细致,却不一定更准确。信息不足时,过细估算只是把不确定性包装成精确数字。尤其是客户数据质量、接口条件和业务规则尚未确认时,工时预测应当表达区间和风险,而不是伪装成确定值。
对早期任务,我倾向于用“低位,基准,高位”表达估算,并注明触发高位的条件。等到数据样例验证、环境连通和责任人确认后,再把区间收窄。计划不是一次性算准,而是不断利用新信息修正。
5. 误区五:排期只看项目内部,不看客户依赖
一份内部排期可能把所有顾问都安排得井井有条,却没有把客户审批、数据提供、账号开通和业务验收纳入时间线。结果是内部任务看似按时完成,项目整体仍然停滞。
对每个关键任务,我会同时标注执行负责人和外部前置条件。客户依赖需要有责任人、期望日期和逾期处理方式;如果前置条件未满足,计划应允许任务转入等待,而不是继续消耗团队已承诺的工时。
6. 误区六:只统计已做工时,不检查计划偏差
工时统计回答“时间花在哪里”,资源负载管理还要回答“原计划为什么偏了”。如果不区分估算偏差、范围变化、外部等待和返工,团队只会看到超时,却无法知道该修估算模型、客户准入标准还是交付流程。
建议每周至少复核三件事:实际工时与计划差多少、差异来自什么、下次排期需要改变什么。复盘重点不是追责,而是把偏差变成更好的假设。例如某类数据迁移连续数次超出估算,就应该调整该任务的基准估算或增加数据质量检查。

四、专业判断逻辑:从容量到承诺,逐层过滤
1. 先确定统计口径和时间粒度
资源规划最先要统一的不是工具,而是定义。团队需要说清楚:一小时工时是否包含会议、客户支持是否计入项目、差旅按实际时间还是按工作日折算、临时缺陷由谁记录、多人协作任务如何分摊。
时间粒度也要与决策匹配。日级排期适合上线值守或高风险集成周;周级适合常规项目容量规划;月级适合销售预测和团队招聘讨论。把季度预测做到小时级,通常只是增加维护成本;把上线周只看月总工时,则会掩盖峰值冲突。
2. 从总工时逐层扣除不可承诺时间
可以采用下面的基础计算方法。它的价值不在于公式复杂,而在于要求团队把被忽略的时间显式化。
理论工时 = 工作人数 × 统计周期内的工作日 × 每日标准工时
净可用工时 = 理论工时 − 休假培训 − 固定会议与管理 − 已有支持责任
可承诺工时 = 净可用工时 − 风险缓冲 − 已承诺项目工时
如果团队使用情景系数,也应说明系数来自什么数据、适用于什么项目、何时重新校准。不要直接引用某个“行业平均利用率”当作团队真值;即使数字来源可靠,岗位结构、客户类型、服务范围和交付模式不同,也可能无法直接迁移。
3. 按角色识别瓶颈,再看个人负载
先按角色汇总需求与供给,找出未来几周的瓶颈岗位。然后才下钻到具体人员,检查技能、休假、并行项目、任务连续性和替补安排。这样能把“总容量够不够”与“关键技能够不够”分开判断。
一个很实用的检查问题是:如果某位关键人员本周缺席两天,哪些任务会停下来?若答案涉及多个项目,说明问题不是单纯的个人排期,而是单点依赖或知识集中。应通过搭档、文档、交叉培训或调整项目顺序降低风险。
4. 把依赖与任务前置条件纳入可执行性检查
任何资源计划都应该把“有空”与“能开始”分开。任务可以先标注负责人和目标时间,但只有在前置条件满足后,才进入可执行承诺。对客户依赖较强的工作,最好为未确认条件设置检查点,而不是提前把全部工时锁死。
在排期评审时,我会要求每项关键工作至少回答四个问题:交付物是什么、由谁负责、需要什么输入、什么情况算完成。答案不清楚的任务先估范围或分配调查工作,不要直接按完整实施任务计入承诺。
5. 用区间、置信度和风险标记处理不确定性
估算可以分成乐观、基准和保守三档。例如某项数据迁移任务,乐观情景是 24 小时,基准情景是 40 小时,保守情景是 64 小时;如果客户数据样例尚未验证,就不能把 24 小时当成承诺。数字只是情景示例,实际项目应根据历史任务与验证结果调整。
还可以用置信度标签辅助决策:高置信度任务已经验证环境和输入;中置信度任务仍有少量待确认条件;低置信度任务存在未知范围或关键依赖。低置信度不等于拒绝排期,而是要明确保留缓冲、缩小承诺范围,或先安排验证任务。
6. 用计划偏差校准估算,而不是追求一次算准
每个项目结束后,选择少数重复出现的工作类型对比计划与实际:数据清洗、接口联调、角色权限配置、培训、上线支持和验收整改。不要只复盘大项目总工时,因为总量容易被范围变化和阶段性等待混在一起。
如果差异明显,应查明原因再调整基准。实际工时高于计划,可能是估算偏低,也可能是需求增加、外部输入不合格或返工。只有分类之后,团队才知道该修改任务估算、客户启动条件还是变更流程。
7. 工具用于提高透明度,不替代判断
当团队规模扩大到多个项目、跨部门协作和多层审批时,表格容易出现版本不一致、同一人员重复排期和信息更新滞后。某项目管理平台可以把人员日历、项目计划、工时记录、风险状态和资源视图集中起来,但平台里的数字仍需要统一口径和责任人维护。
例如在 100 人以上的组织,跨项目资源调配常常需要项目经理、交付负责人和部门管理者共同参与。以 PingCode 这类项目管理平台为例,评估时应重点验证团队是否能按角色查看工作安排、追踪任务状态、连接项目计划与实际执行数据,并支持不同权限下的信息协同。不要只看演示中的资源图是否漂亮,还要检查数据从哪里来、谁负责更新、变更如何留痕,以及导出后能否复核。
如果组织还没有稳定的流程,先用简单模板跑通口径,往往比立即采购复杂系统更有效。反过来,若多个项目已经共用一套流程,但负责人仍要手动汇总多个表格才能回答“下个月谁会超载”,工具化可能值得评估。

五、具体案例与数据观察:8人实施团队的四周排期
1. 先看表面容量,再找关键角色约束
以下是一个情景模拟案例:某实施团队有 8 人,未来四周需要完成两个系统配置项目、一次数据迁移和一轮上线支持。团队按每周 40 小时计算,理论上有 1,280 小时。扣除会议、休假、培训和既有支持后,团队净可用工时为 1,088 小时;再保留 12% 的缓冲,项目可承诺工时约为 957 小时。

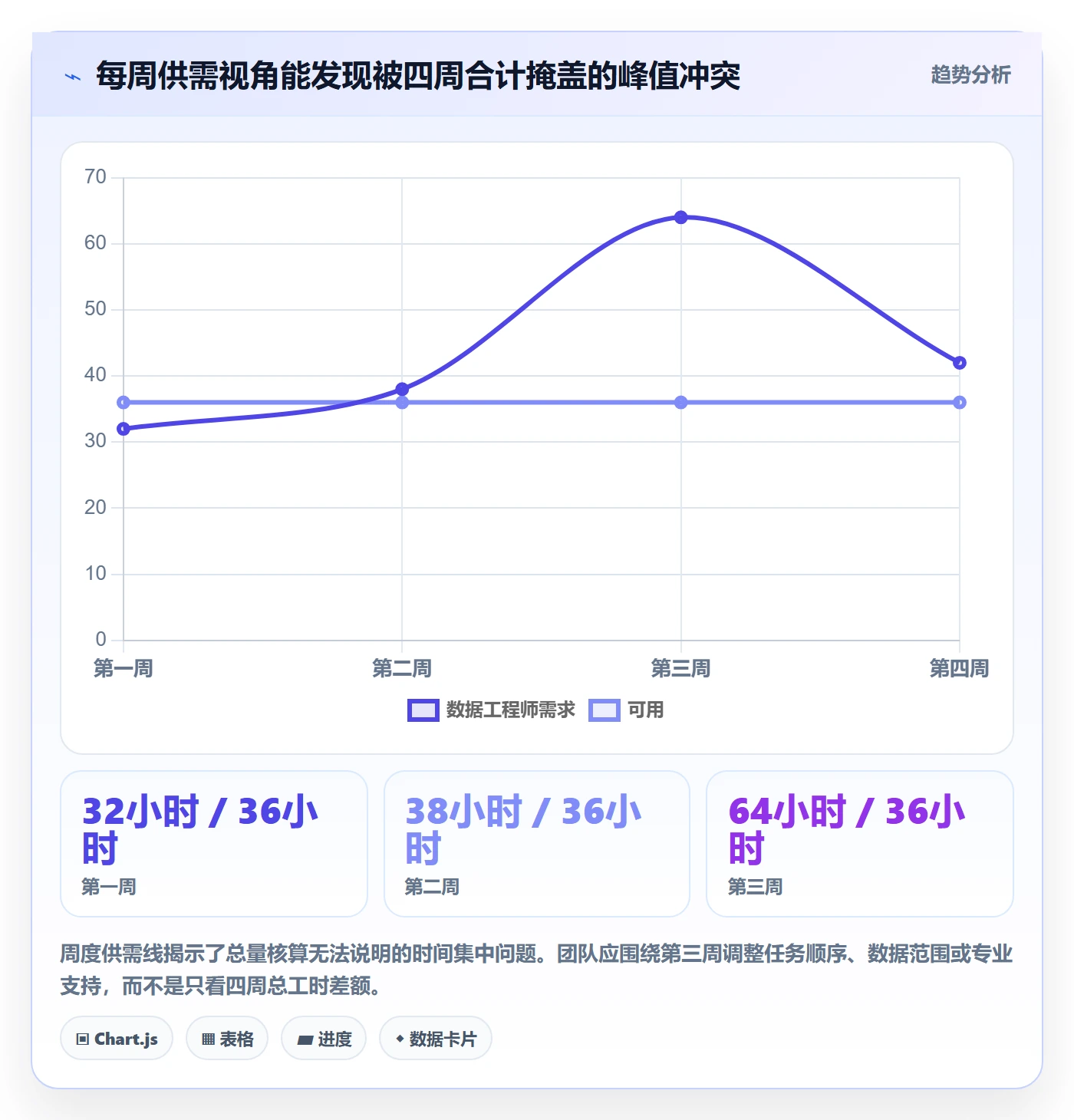

表面上,项目估算总和是 920 小时,低于 957 小时,似乎可以接单。但按角色拆分后发现,数据工程师四周需求为 176 小时,可用工时只有 144 小时;实施顾问总量反而有余量。真正的风险不是整个团队缺 32 小时,而是数据工程能力在第三周集中短缺。

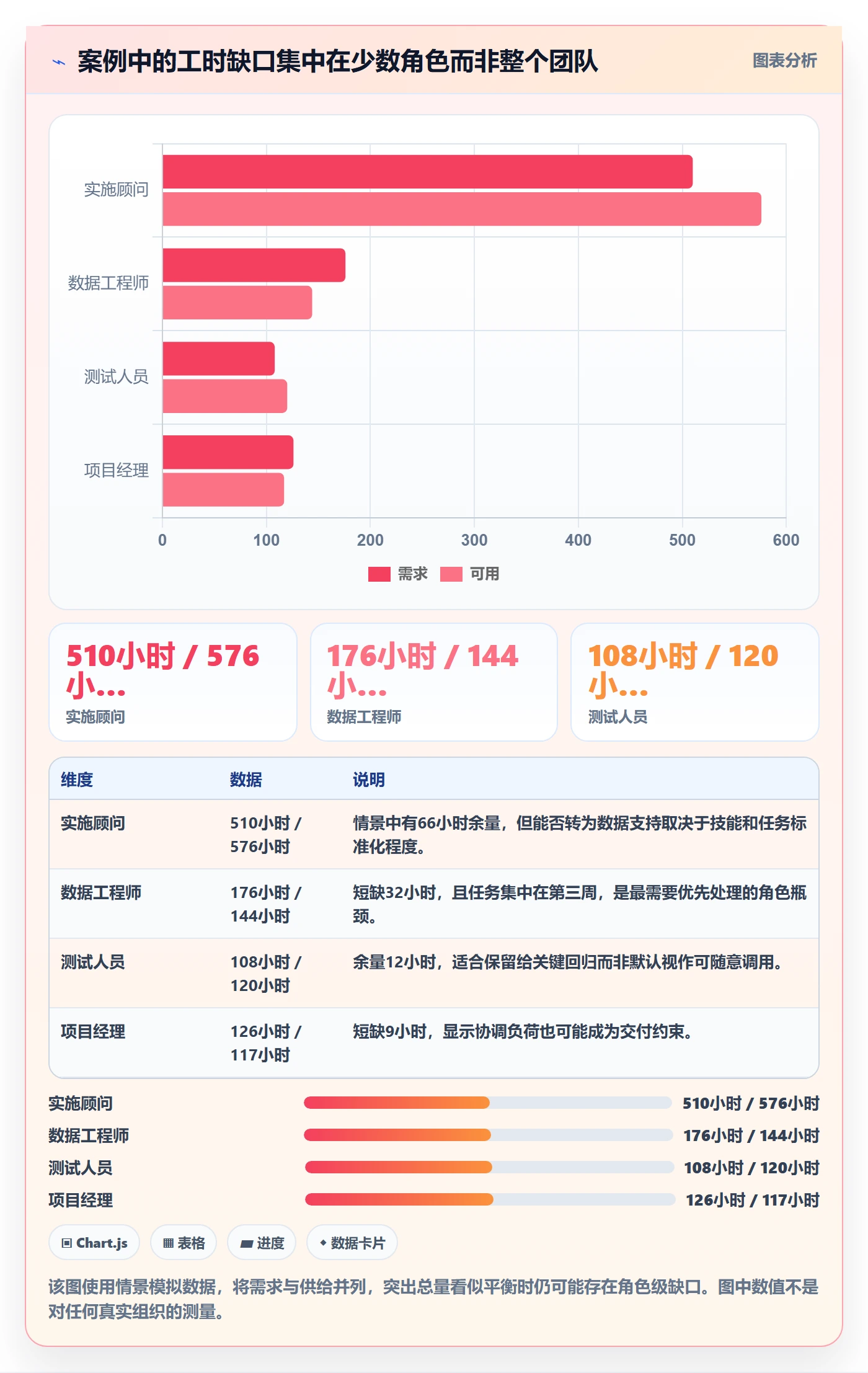

| 角色 | 四周净可用工时 | 已识别项目需求 | 表面差额 | 需要采取的动作 |
|---|---|---|---|---|
| 实施顾问 | 576小时 | 510小时 | 余66小时 | 将部分准备和配置任务前移,检查是否能分担数据核验工作 |
| 数据工程师 | 144小时 | 176小时 | 缺32小时 | 调整迁移窗口、缩小首批数据范围或安排合格的交叉支持 |
| 测试人员 | 120小时 | 108小时 | 余12小时 | 预留给关键路径回归验证,不宜全部安排非关键优化 |
| 项目经理 | 117小时 | 126小时 | 缺9小时 | 减少重复状态会、统一风险汇总,保留客户升级处理能力 |
2. 先调整顺序,再考虑加人
面对第三周的数据工程师短缺,我不会马上要求团队加班。第一步是核实迁移任务是否必须集中在第三周;第二步是确认客户数据是否已达到质量门槛;第三步才考虑技能补位、外部支持或变更项目范围。
如果第一批数据可以先做抽样验证,团队可把一部分工作前移到第二周;如果客户还没有提供合格样例,就应把这项工作标成依赖未满足,先安排范围明确的数据检查,而不是把完整迁移工时塞进日历。把不确定任务提前排满,通常不会让交付更快,只会让冲突出现得更晚。
3. 一个看似节省、实际可能更贵的方案
假设管理者选择让数据工程师连续加班,把 32 小时缺口硬补齐。短期看,项目表格恢复平衡;但若加班导致复核不足,数据迁移错误可能造成返工、延期和客户信任损失。更重要的是,其他项目还可能继续使用这位工程师的时间,冲突并没有消失,只是从表格中隐藏起来。
更合理的选择可能是把非关键数据迁移延后、先上线核心业务、由实施顾问完成已标准化的准备工作,并安排工程师只处理需要专业技能的部分。是否值得分批上线,要结合合同、业务风险、客户接受度和回滚方案决定,不能只为了让资源利用率更好看。
4. 复盘时看偏差来源,不只看是否延期
假设四周后,团队记录到数据任务实际耗时 188 小时,较基准估算多 12 小时。这个偏差不该立即归结为“工程师效率不高”。复盘时需要拆出:样例数据清洗用了多少小时、客户补交数据造成多少等待、字段映射改动造成多少返工、正式迁移实际处理用了多少小时。
如果超时主要来自数据质量,后续项目应增加启动前的数据检查和客户准备清单;如果主要来自映射变更,则要明确变更审批和范围确认;如果是工具脚本复用不足,就应考虑沉淀模板。相同的 12 小时偏差,可能对应完全不同的改进措施。


六、不同情况下的行动建议:先处理最接近交付的风险
1. 小团队、项目少、任务变化不大
如果团队人数较少、项目并行数量有限,可以从共享表格和每周资源评审开始。先维护人员、角色、休假、项目阶段、预计工时、实际工时和风险状态,不必一开始就建设复杂流程。
每周评审时,把时间放在未来两周的冲突上:谁同时承担多个关键任务、哪个客户依赖尚未满足、哪些工作需要特定技能。小团队最容易受单人缺勤影响,替补安排和交接文档的价值,可能高于更细的工时分类。
2. 多项目并行、关键岗位频繁冲突
当多个项目共享同一批顾问或工程师时,要建立角色级容量视图,并由拥有跨项目优先级权限的人主持资源协调。若各项目经理都只对自己的项目负责,常见结果是每个项目都“优先”,资源计划最终无法执行。
发生冲突时,先列出对客户承诺、合同里程碑、关键路径和业务影响,再确定优先顺序。不要用谁催得急、谁声音大作为排序标准。必要时,把资源冲突升级为范围、日期或风险选择,让决策者明确承担取舍。
3. 项目需求高度不确定、客户输入不完整
这类项目不适合过早锁定大量个人工时。应先安排短周期的发现、验证或试点任务,尽快确认数据、环境、接口和决策流程,再根据验证结果修订后续估算。
对于低置信度工作,优先使用范围边界清晰的阶段承诺,例如先完成一类数据的试迁移,再决定全量迁移方案。若客户条件持续不满足,要在项目状态中明确等待原因、责任方和影响日期,避免团队不断用临时任务填补排期空洞。
4. 上线窗口固定、不能轻易移动
上线周应按日或半日安排关键岗位,给故障响应、回滚验证和客户沟通保留明确容量。常规开发或配置工作尽可能提前完成,并设置上线前检查点,确保缺陷、权限、数据和联系人准备状态都可验证。
如果固定窗口内出现资源不足,应尽早比较三类方案:缩小上线范围、增加合格支持、调整非关键任务。不要把风险留到上线当天再靠临时协调解决,因为此时选择空间最小,跨部门配合成本最高。
5. 交付经常延期,但团队已经很忙
这时应先区分延期来自容量不足、估算偏差、范围变化、外部等待、缺陷返工还是决策延迟。仅凭“团队一直在忙”不能证明人员不足;忙碌可能来自任务切换过多、重复沟通、长期等待和返工。
建议选择最近三至五个有代表性的项目,抽查计划、实际工时、任务状态和里程碑日期,找出反复出现的偏差模式。若瓶颈持续在同一角色、同一阶段,才考虑扩充或培养该角色;若主要问题来自客户输入,就应改准入检查和依赖管理。
6. 组织规模较大,需要跨部门透明协同
当资源分布在多个部门或地区,手工汇总的维护成本会上升。可以评估集中管理项目、人员角色、时间安排和执行状态的平台,并通过试点验证数据准确性、权限模型、提醒机制、报表口径和迁移成本。
评估时不要只问“能否看到谁很忙”,还要验证以下场景:同一个人是否会被不同项目重复占用;变更后是否能追溯调整原因;管理者能否查看角色级需求而不暴露不必要的个人信息;实际工时能否反哺估算;团队是否需要重复录入。若这些问题没有解决,新增平台可能只是把分散表格搬到另一处。
七、不同情况下的取舍:没有一种利用率适合所有团队
1. 高利用率与高韧性之间的取舍
提高利用率通常能让短期可见工作量增加,却会减少应对变化的空间。对工作较稳定、任务重复度高的团队,可以使用更紧凑的安排;对客户需求波动大、上线风险高或依赖外部系统的团队,应留下更充足的缓冲。
缓冲不是浪费,而是吸收真实波动的能力。它是否设置过多,应该通过实际数据检验:如果缓冲长期未使用且交付稳定,可以逐步收紧;如果每个项目都要临时加班,说明现有缓冲可能不足,或团队一直没有把支持、返工等真实工作计入计划。
2. 细粒度排期与维护成本之间的取舍
日级排期能发现短期冲突,但需要频繁更新;月级排期维护成本低,却容易漏掉关键周峰值。应根据决策用途选择粒度,而不是强迫所有任务采用同一层级。
关键路径、上线值守和稀缺技能任务可以细排;远期探索任务可以按角色和阶段占位;重复且稳定的支持工作可以使用周期性容量预留。不同精度的计划同时存在并不矛盾,前提是清楚标明其确定程度。
3. 内部标准化与客户个性化之间的取舍
实施团队需要把高频任务做成模板,减少重复估算和重复配置;但模板不能替代客户业务差异。过度标准化会低估特殊场景,完全个性化则会让每个项目都从头开始,增加培训、沟通和交付成本。
较好的做法是把任务分成标准流程、可选模块和定制工作。标准流程用历史数据形成基准;可选模块按条件追加;定制工作先进行范围澄清,再估算工时与风险。这样既能复用经验,又不把客户差异藏在一个平均数里。
4. 内部培养与外部补位之间的取舍
短期外部支持可以缓解峰值,但会产生沟通、权限、安全、知识转移和质量复核成本。内部培养投入较慢,却能降低长期单点依赖。决定前应看缺口持续时间、任务是否稳定重复、数据敏感程度和内部人员未来需求。
如果只是一次性高峰,短期补位可能划算;如果关键技能在每个季度都短缺,持续依赖外援可能比培训或招聘更贵。若工作不可完全外包,至少要把关键知识、脚本、配置和操作过程沉淀下来,避免每次换人都重新摸索。
5. 集中排程与团队自主安排之间的取舍
集中排程有利于跨项目分配稀缺资源,但可能让一线团队觉得失去自主权;完全分散则容易让局部项目超额承诺。可采用分层治理:组织层明确优先级和稀缺角色容量,项目层安排近期任务,个人层保留合理的执行弹性。
集中管理的边界应是共享资源和重大冲突,不是替每个人安排每个小时。团队需要知道哪些时间已经承诺、哪些可以调整、遇到冲突找谁决策。规则清楚,自治和透明才不必互相牺牲。

八、落地避坑清单:四周内建立可用的资源节奏
1. 第一周:统一口径,别急着追求漂亮报表
先定义人员、角色、工时分类、计划周期和任务状态。选一支团队或一个交付单元做试点,收集当前人员可用时间、固定会议、已承诺项目和关键技能,不要求一开始补齐所有历史数据。
重点检查重复统计和遗漏:同一人员是否在多个项目里被重复排期;支持、会议和差旅是否被忽略;休假是否在日历中同步;项目经理是否把待确认任务记成已承诺工作。口径不一致时,图表再精美也不能支持决策。
2. 第二周:建立两周近期计划和中期容量视图
把未来两周明确到具体任务和责任人,把之后几周明确到角色容量、里程碑和关键依赖。近期任务标注估算、完成定义和启动条件;中期任务标注置信度和风险,不必伪装成精确到小时的承诺。
排期完成后,安排一次跨项目冲突检查。先看稀缺角色,再看个人多项目切换,最后检查客户依赖是否使某些任务暂时不可执行。发现冲突后,由有权调整范围、顺序或日期的人作出决定。
3. 第三周:记录实际工时与阻塞原因
记录工时的目的不是监控个人每一分钟,而是校准估算和识别交付瓶颈。分类应足够简单,便于团队真实填写;如果一个工时表要求成员选择几十种类别,最终数据可能看上去精细、实际却缺失严重。
对等待、返工和范围变化设置明确标记。让团队能够记录“为什么偏离计划”,而不是只登记总小时数。收集过程要遵守组织的隐私、劳动管理和数据访问规则,报表用途也应透明说明。
4. 第四周:用一次复盘修正计划规则
比较计划与实际,不必把所有指标都做成考核。选择最有价值的差异:角色是否过载、关键任务是否按期开始、外部依赖等待多久、返工占用多少时间、计划变更是否及时。然后只调整少数明确规则,让改进能被下一轮验证。
如果数据不足,不要强行下结论。可以继续积累几周,或挑选一个更稳定的工作类别做样本。资源计划的成熟不是看报表数量,而是看团队能不能根据证据改变排期决策。
5. 每周评审时固定检查五个问题
- 容量:未来两周有哪些角色超出可承诺工时,超出的部分是否已经明确处理?
- 关键路径:哪些任务一旦延迟,会影响上线、验收或其他团队的开始时间?
- 前置条件:客户输入、环境、权限和决策人是否准备就绪?
- 偏差:上周计划与实际差异来自估算、范围、等待、返工还是临时支持?
- 决策:需要调整顺序、范围、日期还是资源,谁有权作出最终决定?
6. 用少量指标建立可行动的监测面板
我建议从四类指标开始,而不是把所有能统计的内容都塞进仪表盘。第一类是资源侧:角色负载、可承诺工时和关键技能缺口;第二类是交付侧:里程碑准时率和计划偏差;第三类是风险侧:等待时间、返工工时和范围变化;第四类是健康侧:加班、任务切换和缓冲消耗。
指标需要有明确口径和负责人。比如“准时交付率”要说明统计的是哪些里程碑、延期如何定义、范围变更是否重新基线;“利用率”要说明分子和分母分别包括什么。口径未统一之前,不要拿不同团队的百分比直接排名。

九、结尾:先让资源计划诚实,再让它精确
1. 资源管理的核心不是算得更满,而是更早看见取舍
资源负载计划真正的价值,不是告诉管理者每个人的日历上还剩几个小时,而是尽早暴露:哪个角色会成为瓶颈、哪些承诺依赖客户输入、哪些工作需要调整顺序、哪些风险必须由决策者承担。
实施团队尤其要警惕一种“看起来很精确”的假象:理论工时写得很满,风险缓冲没有位置,外部等待不计入计划,关键技能缺口被总人数掩盖。越是复杂的交付,越要把不确定性讲清楚,而不是用更多小数位包装确定感。
2. 下一步先做一张四周资源表,再用真实偏差校准
如果你现在要开始,先列出团队角色、未来四周可用时间、已经承诺的项目、客户支持责任、休假培训和关键依赖。按周汇总角色需求,找出最早出现的瓶颈,并为每项未确认工作标注条件和置信度。
接着连续记录几周的计划与实际,区分交付、支持、等待、返工和内部协作。不要先追求高利用率,也不要急着上线复杂系统;先确认团队是否能用同一口径说明产能从哪里来、又因为什么被消耗。
我的判断标准很简单:一份好的资源计划,不是看上去没有空白,而是当需求变化时,团队知道先调整什么、谁来决定、影响会落在哪里。当这三个问题有清楚答案,资源负载才从排班表变成了可执行的交付管理能力。
常见问题解答(FAQ)
1. 资源负载和产能应该怎么计算?
我第一次做团队排期时,直接用人数乘工作日,算出团队一个月有多少人天,再把需求往里塞。结果看起来排得下,实际却总有人被会议、支持工作和临时任务打断。我想知道,产能到底应该按什么口径算才不至于虚高?
先把“可用产能”和“可承诺产能”分开。可用产能可以按“人数 × 工作日 × 每日工作小时”计算;可承诺产能还要扣除休假、会议、值班、协作和维护等已知占用。例如,5 人团队在 20 个工作日内理论上有 800 小时;
若每人每天预留 1.5 小时处理会议与协作,共扣除 150 小时,再扣掉 50 小时值班和维护,计划产能就是 600 小时。排期时不要把这 600 小时全部塞满,可先按 80% 作为承诺上限,剩余 120 小时用于需求变更和估算误差。
这个比例不是通用标准:如果团队临时任务多,就应进一步下调,并用过去 4 至 8 周的实际数据校准。
2. 团队资源负载率达到多少才算合理?
我看过一些排期表,任务几乎把每个人的工作日都占满了,管理者觉得这样利用率高,执行时却不断延期。我不确定负载率应该追求越高越好,还是要主动留出空档。有没有比“排满日历”更可靠的判断方式?
负载率可按“已承诺工时 ÷ 可承诺产能 × 100%”计算,但它更适合发现过载,不适合单独衡量效率。对需求稳定、临时支持少的团队,可先把约 75% 至 85% 作为观察区间;若连续多个周期超过 90%,通常意味着缓冲不足或任务估算偏乐观。
比如一名成员本周期可承诺 120 小时,已排 110 小时,负载率约为 92%,这时新增紧急任务大概率会挤占原任务,而不是凭空增加产出。判断是否合理,还要看延期、加班和未计划工作的趋势:负载率不高但交付持续延误,可能是依赖或技能瓶颈;负载率很高且交付稳定,也要检查是否靠长期加班维持。
3. 如何识别资源负载中的真正瓶颈?
我遇到过团队总工时看起来充足,但某个关键环节一拖,后续任务就全都等着。把任务平均分给所有人似乎很公平,却没有让项目更快。我该怎么判断瓶颈是人手不足、技能不匹配,还是流程依赖造成的?
不要只看团队总负载,要按技能、角色和任务依赖拆分。可以为每项任务记录所需技能、负责人、预计工时、前置条件和最早可开始日期,再按周查看各技能组的需求工时与可用工时。举例来说,团队一周可提供 40 小时测试产能,但待测任务需要 55 小时,即使开发成员还有空闲,也不能据此判断整体产能充足。
进一步检查任务是否集中在同一名审核者、是否必须等待外部输入,以及等待时间占周期的比例。若瓶颈来自单一关键角色,优先考虑交叉培训、提前评审或拆分交付;若主要是前置依赖未完成,增加人手通常不是有效解法。
4. 资源负载产能管理实施时,最容易踩哪些坑?
我准备让团队开始记录工时和产能,但担心最后变成每天填表、开会解释数字,实际排期并没有变好。也有人建议先把所有任务估算得很精确,我不确定这是不是必要。我想知道,入门阶段应该先做什么,哪些数据值得持续跟踪?
常见的坑有三个:把理论工时当成可交付产能;把估算值当作承诺;以及收集很多字段却不据此调整计划。入门时先选一个团队、连续跟踪 4 周,只记录每周可用工时、已承诺工时、临时任务工时、实际完成量和延期原因。
每周用实际完成量对照计划,若连续两周实际完成量只有计划的 70%,不要立刻要求成员提速,应先判断是估算偏差、任务切换、外部等待还是需求变更造成的。任务估算也不必精确到小时:对大任务先拆到 1 至 3 天可验证的工作单元,记录区间和不确定因素即可。
管理工具的作用是让占用、依赖和变化可见,不是用单个利用率数字给个人排名。
核心关键词
文章包含AI辅助创作:资源负载产能教程:实施团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554880
读者评论
我们团队之前也把40小时当成可排工时,支持和内部评审经常被漏掉。后来按实际工时复盘后,排期看着没那么满,但延期确实少了一些。
按角色看容量很有必要,团队总工时够不代表数据或集成岗位不缺人。不过角色分类也要定期更新,否则技能标签容易和实际情况脱节。
客户依赖单独标记这点很实用。想请教一下,客户长期未提供资料时,通常怎样区分等待造成的延期和团队估算偏差?
