实施团队的 Capacity 看板显示未来四周利用率达到 96%,项目经理却仍然接下一个新项目;两周后,两个交付延期、关键顾问连续加班,团队负责人发现“96%”既没有算进售前支持,也没有扣除请假、培训和返工时间。这个场景说明,Capacity(容量)管理的核心不是把日历排满,而是用一致的口径判断团队在特定时间内,能否以合适的人选完成承诺的工作。
一、先讲核心结论:Capacity 管的是可兑现交付,不是名义工时
1. 可用容量不等于员工合同工时
在实施团队里,我会把 Capacity 定义为:在一个明确的时间窗口内,团队可用于特定类型交付工作的、经过技能与日历约束修正的有效人力。这个定义有三个限定:时间窗口、工作类型、可兑现程度。少了任何一个,数字都可能看起来准确,却不能支持决策。
例如,一位顾问每周合同工时为 40 小时,并不意味着他每周有 40 小时可以投入客户实施。内部会议、团队管理、培训、休假、售前支持和日常沟通都会占用时间。更重要的是,剩下的时间还要看是否具备对应项目所需的产品、行业和交付技能。
我的判断是,Capacity 流程必须同时回答三个问题:有多少有效时间、这些时间具备什么能力、已承诺的工作是否落在相应能力上。只统计工时,是资源盘点;把时间、技能、需求和承诺连起来,才是负载管理。
2. 先区分容量、需求、负载和利用率
团队讨论资源时,常把几个概念混用,最后把“忙不忙”“能不能接项目”和“是否超负荷”变成同一个问题。为了让指标能用于决策,我建议在流程中固定以下口径。
| 概念 | 实操定义 | 主要用途 | 常见误读 |
|---|---|---|---|
| 有效容量 | 扣除不可交付时间,并经过技能与日历约束后的可用人力 | 回答可投入多少资源 | 直接把合同工时当容量 |
| 需求负载 | 项目、运维、售前等工作在时间窗口内需要消耗的人力 | 回答要做多少工作 | 只统计已立项项目 |
| 资源负载率 | 需求负载除以有效容量 | 判断资源是否紧张 | 认为 100% 一定是健康状态 |
| 分配率 | 已明确分配的工作量除以有效容量 | 判断计划覆盖程度 | 把分配等同于实际完成 |
| 交付兑现率 | 按约定完成的工作量除以承诺工作量 | 检验计划可信度 | 只看忙碌程度,不看结果 |
负载率是压力信号,不是绩效指标。一个团队负载率较低,可能是项目不足,也可能是关键技能无法匹配需求;负载率很高,则可能是计划过度承诺,也可能是统计把会议和返工漏掉了。任何单一百分比,都不适合直接用于人员评价。
3. 管理目标应是可兑现,而不是满载
实施工作有不确定性:客户数据准备晚于计划、接口联调出现问题、关键用户临时缺席,都会让原有工作量估算失效。因此,Capacity 不能以“每个人每周都有任务”为成功标准,而应以团队能否持续兑现承诺、能否处理合理波动为标准。
我通常把容量管理的目标拆为四项:提前发现缺口、减少关键技能冲突、让承诺有依据、保留处理变化的缓冲。对短周期且高度标准化的任务,计划可以更紧;对跨部门实施、数据迁移和复杂集成,必须留出更大的调整空间。

二、背景和真实场景:实施团队为什么特别容易算错
1. 项目工作不是连续、同质的工时块
实施团队的工作通常由需求澄清、方案设计、环境准备、配置、数据迁移、集成、测试、培训、上线支持等环节组成。每个环节对技能和客户配合的依赖都不同。配置工作可能由多名顾问承担,核心架构决策却常常依赖一两位专家。
如果只看到团队总量还有 300 小时,就认为能接下一个 300 小时项目,容易忽略技能分布。总容量可能充足,但真正需要的集成工程师下个月已被多个项目同时预订。团队层面的“有空”,不等于对应角色有空。
2. 实施资源有多种需求来源
正式项目只是需求的一部分。售前方案评审、客户问题升级、内部产品验证、伙伴赋能、方法论沉淀和临时救火,都在消耗团队容量。若这些工作没有进入负载视图,它们不会消失,只会以加班、计划偏差和项目延期的形式出现。
实际管理中,我会先把需求分成至少四类:已签约项目、已批准但未启动项目、售前与方案支持、运维及内部工作。不同类别不应具有相同承诺等级。已签约项目通常是硬承诺;概率较高的商机可以进入情景预测;低确定性的需求则不宜直接占用全部计划容量。
3. 个人日历和项目计划存在时间尺度差异
项目计划往往以阶段、里程碑或周为单位,而个人日历按小时记录。两者之间需要有明确的转换规则。若项目经理只登记“本月投入 50%”,资源负责人却按每天具体会议排班,数据很快会出现不一致。
我建议中期 Capacity 计划按周管理,近期排程按天或半天管理。未来 8 至 12 周适合做滚动容量预测;未来 1 至 2 周则需要对关键角色进行更细的检查。更远期的预测应以范围和情景表达,不应伪装成精确到个人的确定排期。
4. 容量管理应当连接业务决策
Capacity 不是独立的人力报表,而是项目接受、交付日期、范围取舍、外部采购和人员培养之间的决策接口。管理层看到缺口后,必须能选择行动:延后启动、调整里程碑、拆分范围、借调人员、培训替补或拒绝低优先级工作。
如果报表只告诉大家“下月超载 18%”,却没有说明超载发生在哪些技能、哪个时间段、哪些承诺可以调整,它就只是一张警报图。有效的流程必须把异常追溯到可操作的决策对象。
三、常见误区:看起来精确,实际上无法指导排程
1. 用 100% 利用率作为目标
满载计划隐含了一个不现实的假设:工作可以无缝切换,客户会按时提供输入,任务估算没有误差,人员不会请假,也不会出现返工。实施项目往往无法满足这些条件。利用率越接近满载,越容易让一个小延误传导成多项目冲突。
利用率更适合用于观察趋势和诊断结构,不应当被设为所有岗位统一追求的目标。对需要大量客户会议的交付顾问、承担售前工作的架构师和负责救火的专家,合理利用率本来就可能不同。
2. 把时间填满误认为交付确定
资源表里写了某人每周投入 20 小时,并不能证明这 20 小时会产生 20 小时的有效交付。上下文切换、客户等待、需求反复、环境故障都会损耗专注时间。若一个人同时参与五个项目,即使每个项目只分配少量工时,切换成本也可能显著增加。
我会把“分配”与“兑现”分开看:分配表示计划安排,兑现表示实际完成。两者长期偏离时,应先检查需求质量、任务拆分和外部依赖,再讨论个人执行问题。仅凭排期完成度评价员工,容易把系统性计划缺陷转嫁给个体。
3. 把人天当作完全可互换的单位
“还差 10 人天”这句话缺少关键上下文:差的是哪种技能、在哪个阶段、哪个地点、是否需要客户现场支持?数据迁移专家的 10 人天,不能自动替代测试顾问的 10 人天;即使技能相近,客户行业经验也可能影响实际效率。
容量表至少应当能够按角色或技能族汇总,再对关键能力做个人级检查。日常规划可以使用角色级容量降低维护成本;只有涉及稀缺技能、客户指定人员或高风险环节时,才细化到具体个人。
4. 只纳入正式项目,遗漏隐性工作
当售前支持和内部工作没有统一入口时,团队通常会出现“项目计划很满、实际工时更满”的现象。为了让数据完整,不能只要求员工补工时,还要让业务负责人提前申报持续性需求,并为突发支持设立可见的缓冲池。
隐性工作的统计不必一开始就追求分钟级精度。可以先用每周固定比例、工单数量或值班时段进行估算,再按月复盘实际偏差。相较于表面精确但无人维护的数据,透明的估算区间更有管理价值。
5. 把预测数字当成承诺数字
商机阶段的项目需求具有概率性。若把所有潜在项目都按 100% 纳入,再与已签约项目相加,团队会被“预测性超载”长期困住;反过来,如果完全不看商机,合同签署后又会突然发现没有资源。
较稳妥的办法是分层呈现:已签约需求作为基线,已批准但未签约的项目作为高情景,其他商机按阶段概率进入风险情景。概率权重应由企业自己的历史转化数据校准,而不是凭管理者感觉给出一个看似科学的数字。
四、专业判断逻辑:建立一套可维护的 Capacity 流程
1. 统一范围、周期和容量单位
流程第一步不是买工具,而是定义统计边界。明确哪些团队纳入、哪些工作计入、使用自然周还是财务周、以小时还是人天为单位。若一个团队按 7.5 小时计算人天,另一个团队按 8 小时计算,汇总结果从一开始就不可比。
还要明确容量窗口。例如,未来 12 周作为滚动预测,每周更新;未来两周作为锁定排程,未经负责人批准不轻易调整。窗口越远,预测越应该使用区间或情景,而不是具体到某个人的小时数。
2. 建立容量基线并说明扣减项
容量基线可以从工作日、个人在岗比例和团队固定占用开始计算,再扣除休假、培训、会议、管理、支持和其他已知工作。公式不必复杂,关键是所有团队使用同一口径,并能追溯每一项扣减来自哪里。
一个实用的周度计算框架是:有效容量 = 可工作时间 − 已知非交付时间 − 固定支持时间 − 风险缓冲。这里的“交付”要按团队定义;有些团队把客户支持视为交付,有些团队将其作为独立服务负载,重要的是口径保持一致。
风险缓冲不应成为随意扣减的黑箱。可以根据历史计划偏差、项目类型和客户依赖设置不同区间,并定期检查缓冲是否经常被用完或长期闲置。若团队每周都需要突破缓冲,说明容量基线或需求估算需要重新校准。
3. 将工作需求拆到可安排的角色和阶段
项目经理应把项目总工时拆分到阶段、时间窗和角色。例如,实施项目可能在前期集中需要方案架构师,中期需要配置顾问,后期需要测试与培训资源。只提交一个项目总人天数,无法判断峰值负载,也无法识别角色冲突。
拆分精度需要适度。对未来两周的工作,应尽量细到人或小组;对两个月后的工作,可以按角色和阶段估算;更远期则以区间表达。过度精细会制造维护负担,过度粗略则无法发现关键冲突。
4. 用技能矩阵识别真实可替代性
技能矩阵不应只是“会或不会”的勾选表。更实用的分级方式是:可独立交付、可在指导下交付、具备基础知识、尚未掌握。关键能力还应记录最近一次实际使用时间,因为多年以前做过某类项目,不一定代表当前可以独立承担。
我会优先标记单点依赖:只有一人能完成的工作、客户明确指定的角色、涉及高风险配置或迁移的环节。对这些能力,容量管理的重点不只是排人,还要设法培养替补、提前锁定资源或调整项目时间。

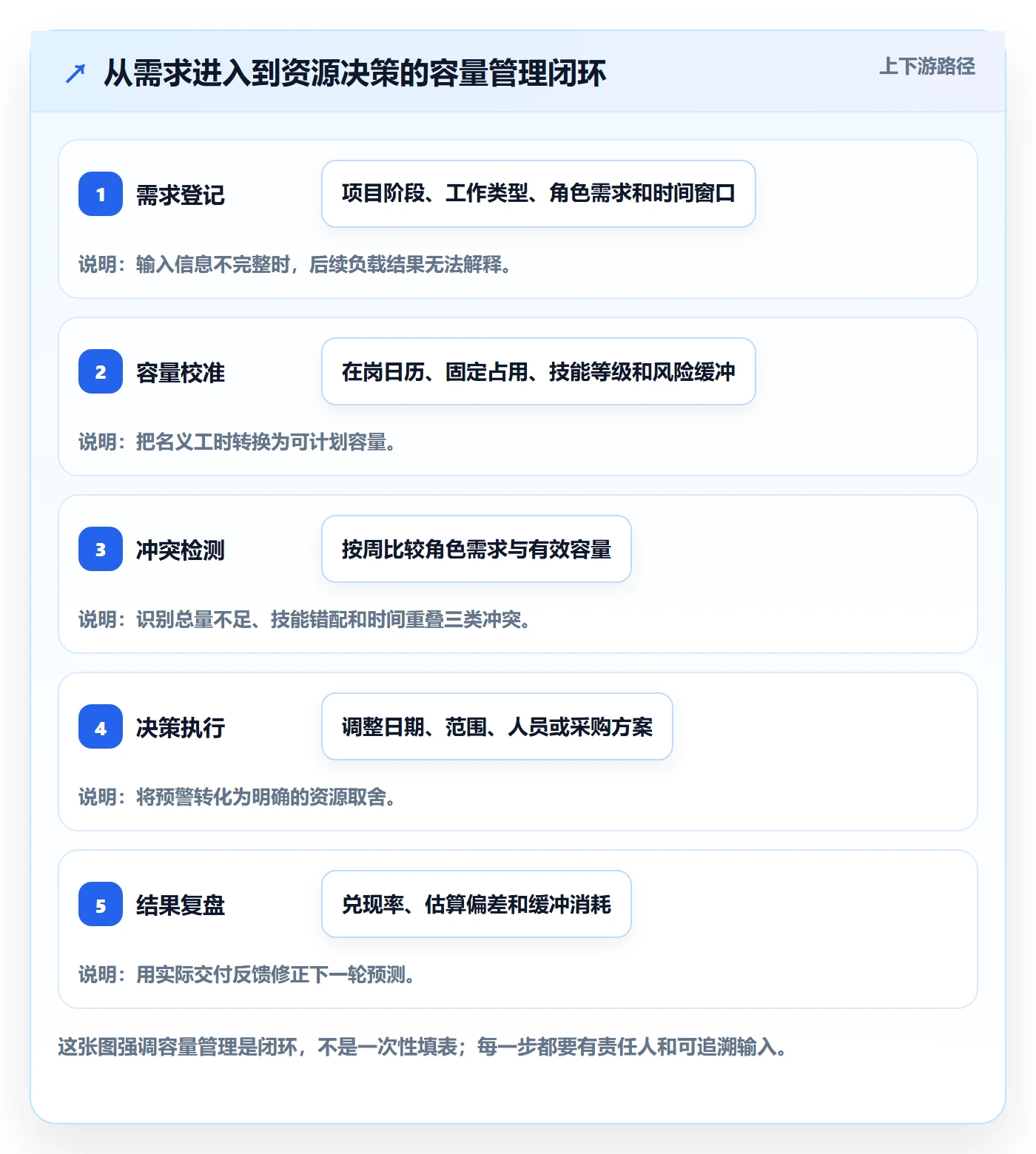

5. 按固定节奏做滚动预测和例外处理
Capacity 流程需要节奏,而非一次性盘点。建议每周更新近期变化,每月进行跨项目资源评审,每季度复核技能结构和中期需求。周会不必重新讨论所有项目,只聚焦新增需求、超载区间、技能冲突和需要管理层决策的事项。
异常规则要能触发行动。举例而言,关键角色连续两周负载超过建议阈值、已承诺里程碑与人员日历冲突、某项目资源未确认却进入启动倒计时,都可以进入例外清单。阈值不是行业定律,需根据团队历史交付数据校准。

6. 明确谁提供数据、谁做决策
流程失效的一个常见原因,是所有人都被要求更新数据,但没有人对数据质量负责。项目经理负责提交需求与阶段计划,团队负责人确认技能和人员可用性,资源协调角色检查跨项目冲突,业务负责人决定优先级与取舍。
不建议让员工独自承担所有排程维护责任。员工可以确认休假和实际工作,但项目需求、售前占用和优先级应由对应负责人提供。否则,Capacity 系统会变成一线人员的额外填表任务,数据质量也会随疲劳下降。
7. 选择与组织规模相匹配的工具
小团队可以先用共享表格验证口径,但要设置唯一数据源、变更记录和责任人。多个项目并行、跨部门调度、角色需求复杂时,表格容易出现版本冲突、重复登记和汇总滞后,这时需要考虑将项目计划、人员日历、工作记录和资源视图连接起来。
以 PingCode 为例,中大型企业及 100 人以上组织可以将其作为项目管理场景中的讨论对象,重点评估它是否能承接项目计划、任务信息和团队协作数据,再与组织现有的人力或工时系统衔接。工具名称本身不能证明容量口径正确,采购前应先用一个交付团队验证:需求能否按角色和时间窗查看、计划变更是否可追溯、管理者能否识别冲突、使用者是否愿意持续维护。
选型时我更看重“数据能否形成闭环”,而不是仪表盘是否丰富。若容量数据需要在多个系统重复录入,工具可能增加维护成本;若组织尚未统一角色、项目阶段和估算口径,上系统只会更快地生成不一致的报表。
五、案例与数据观察:一个模拟团队如何识别超载
1. 情景设定:团队总量充足,关键角色却不足
下面是用于说明计算方法的情景模拟,不代表某个真实企业的统计结果。假设一家实施团队有 12 人,每人每周名义工时为 40 小时,扣除会议、售前、支持、培训和休假后,平均有效容量为 27 小时,团队周容量为 324 小时。
团队未来四周的已登记需求为每周 285 小时,表面负载率约为 88%。如果只看总量,团队似乎仍有约 39 小时余量。但进一步按角色拆分后,发现集成顾问每周需求 78 小时、有效容量 54 小时;配置顾问需求 105 小时、容量 135 小时;项目经理需求 42 小时、容量 54 小时。
这时问题已经不是“团队还差多少人”,而是集成角色每周短缺 24 小时。团队总体的闲置容量无法直接解决该缺口,除非有配置顾问具备可验证的集成能力,且有足够时间完成过渡。
| 角色 | 有效容量(小时/周) | 需求负载(小时/周) | 负载率 | 判断 |
|---|---|---|---|---|
| 集成顾问 | 54 | 78 | 144% | 存在明确技能缺口,需要调整计划或补充资源 |
| 配置顾问 | 135 | 105 | 78% | 有余量,但不能自动替代集成能力 |
| 项目经理 | 54 | 42 | 78% | 短期可承接协调工作,仍需关注项目并行数 |
| 测试顾问 | 81 | 60 | 74% | 可考虑调整测试阶段,但须检查客户环境就绪情况 |
2. 用区间估算比用单点数字更诚实
情景模拟中的小时数看似精确,但项目需求本身通常有误差。若集成工作估算误差为 ±20%,则 78 小时的需求范围约为 62 至 94 小时。即使取区间下限,也高于 54 小时容量,因此这是较可信的缺口信号;若需求估算为 58 小时且误差同样较大,则应先澄清范围,而不是立即新增编制。
我建议在预测中区分“容量确定性”和“需求确定性”。已批准休假通常属于较高确定性的容量变化;早期商机属于较低确定性的需求。把两者用一个总数相减,会让决策者误以为所有数字具有相同可信度。

3. 通过交付偏差校准缓冲,而不是凭经验拍数
假设团队过去 12 个项目的计划工时中位偏差为 18%,其中接口集成类项目偏差达到 27%,而标准配置项目为 11%。这组数据同样是示意情景。它提示管理者不能给所有项目套用统一缓冲:风险较高的集成项目应提高预测区间或拆小检查点,标准化配置则可采用更紧的计划。
偏差分析还要分清原因。若超时主要来自客户数据晚交,增加内部人员未必有效;若主要来自重复返工,应该先改善验收标准和需求澄清;若源于稀缺技能排队,则需要调整资源池或培养替补。相同的超时结果,可能需要完全不同的管理动作。
4. 决策顺序:先处理约束,再处理总量
面对集成顾问短缺,我会按以下顺序做判断:第一,确认需求是否已经拆到具体阶段,避免把远期预测当成近期承诺;第二,检查同一时间窗内哪些项目可以调整顺序;第三,判断是否存在具备基础能力的替补人员;第四,评估外部资源或合作伙伴是否能承担明确边界的工作;最后才讨论长期招聘或组织扩编。
这个顺序不是为了压低用人成本,而是避免把结构性问题误诊为人数不足。临时加人可以解决短期峰值,却不能自动解决交付方法不清、需求反复或关键知识集中在单人身上的风险。

六、关键指标:看趋势、结构和兑现,不只看利用率
1. 资源负载率与超载持续时间
资源负载率 = 时间窗口内需求负载 ÷ 有效容量。应同时观察团队总量、角色层级和个人关键岗位,不宜只展示一个团队平均值。对短期峰值,还要记录超载持续几周,因为一周的临时冲刺和连续六周的高负载不是同一种风险。
阈值应通过历史数据和交付类型确定。管理者可以先设置观察区间,例如达到某一水平时要求复核,超过更高水平时必须提交取舍方案,但不应把单一百分比包装成普遍适用的行业标准。
2. 计划兑现率和估算偏差
计划兑现率可以按周或阶段计算,比较计划承诺与实际完成。估算偏差则用于识别不同项目类型、角色和阶段的预测质量。二者要结合看:兑现率低、估算偏差大,说明计划体系可能不可靠;兑现率高但加班严重,则可能是靠透支完成承诺。
复盘时建议同时记录变更来源:范围变化、客户依赖、缺员、返工、突发支持和估算误差。没有原因分类的偏差数据,只能告诉团队“错了多少”,无法说明“下次怎么改”。
3. 关键技能覆盖率与单点依赖
关键技能覆盖率可以衡量每类重要能力中,至少有两名可独立交付人员的能力占比。这个指标不代表所有技能都要培养两名专家,而是帮助识别一旦有人休假、离职或被多个项目同时占用,哪些交付会立刻受影响。
单点依赖还应与需求峰值结合。某项技能只有一人掌握,但未来两个月没有对应项目,短期风险可能可控;若多个项目恰好在同一周需要该能力,就需要提前调整计划或建立替补。
4. 预留缓冲消耗率与临时插单量
预留缓冲消耗率 = 已使用缓冲工时 ÷ 预留缓冲工时。若缓冲每周都被常规支持工作耗尽,说明所谓“突发”其实是稳定需求,应把它纳入容量基线。临时插单量则能帮助管理者判断优先级机制是否有效。
这两个指标的价值在于揭示计划外工作如何改变交付能力。它们也能帮助团队讨论哪些事情应该进入正式排程,哪些事情需要服务等级或值班机制,而不是不断打断项目成员。
5. 指标必须成组解读
单看利用率高,无法判断团队是在高效交付还是在透支;单看兑现率高,也无法确认项目是否依靠加班维持。建议至少把负载率、兑现率、估算偏差、加班趋势和技能覆盖放在同一复盘视图中,并保留项目类型与时间窗口筛选。

七、不同情况下的行动建议:让预警变成可执行选择
1. 总容量充足,但某角色超载
先确认技能标签和估算范围是否准确,再查看峰值是否集中在同一周。如果只是项目阶段错开即可解决,优先调整启动时间或里程碑;如果无法调整,再评估经过验证的内部替补、导师带教和外部专项支持。
不建议直接把其他岗位的空闲小时填入缺口。只有在能力经过验证、工作边界清楚、质量责任明确时,角色转换才是真实的容量补充。
2. 团队整体长期超载
连续多个周期超载,通常需要同时检查需求入口和承诺机制。团队是否接下超过交付能力的项目?是否把低优先级内部任务也作为硬承诺?是否存在售前支持无上限、客户问题随时插队的情况?这些问题不通过排序和范围治理解决,单纯招聘可能只会延后瓶颈暴露。
如果需求长期高于有效容量且业务优先级明确,招聘、外包或伙伴资源才更有依据。建议结合负载持续时间、项目毛利、客户影响和关键技能缺口,比较短期采购与长期培养的成本。
3. 未来需求不确定,当前又不能完全空置
将已确认项目与情景需求分开管理。对高概率项目保留有限的可调整容量,但不要提前承诺具体人员;对不确定项目采用阶段性预留,并设定到期决策点。若商机进入某一阶段后仍未确认,就应释放预留容量或由业务负责人批准继续占用。
这种做法的取舍是:团队短期看起来可能没有把每个小时都安排满,但能减少项目落地后临时抢人,也避免低概率商机长期冻结关键资源。
4. 负载不高,但项目仍频繁延期
先不要把问题归因于人数不足。检查需求是否细化到可执行任务、客户依赖是否有负责人、里程碑是否建立在实际前置条件上、任务切换是否过多。若资源实际可用,却因等待、返工和决策迟缓无法推进,增加容量不能解决主要矛盾。
这类团队应优先缩短反馈周期,明确客户输入截止时间,设置阻塞升级机制,并按阶段记录等待时间。延期原因被拆分后,才有可能判断是否需要新增资源。
5. 关键专家被多个项目反复预约
对稀缺专家采用预约窗口和优先级规则,而不是先到先得。可以把专家工作拆成方案评审、关键决策、实施指导和验收审核,让部分工作由团队成员先完成,专家只投入高杠杆环节。
长期来看,应把专家时间的一部分用于知识沉淀和替补培养。短期交付会因此少拿到一些可用工时,但如果所有复杂任务永久依赖同一人,组织实际上把个人日历当成了系统容量。
八、不同情况下的取舍:没有一种负载率适合所有团队
1. 交付速度与风险缓冲之间的取舍
提高排程密度可能让项目更早启动,却会减少应对变化的余量。若项目范围稳定、客户配合成熟、工作可模块化,较紧的容量计划可以接受;若存在大量接口依赖、数据迁移或跨部门审批,预留缓冲更有价值。
缓冲不是没有成本。它可能降低短期表面利用率,但换来更可靠的交付承诺。评估时应比较延期、返工、加班和客户损失,而不是只比较账面空闲时间。
2. 个人级排程与角色级预测之间的取舍
个人级排程能更快发现具体冲突,适用于近期和稀缺角色;角色级预测维护成本低,适用于中长期和需求尚未确定的阶段。过早把每项远期工作绑定到具体个人,会造成频繁改动;过晚才看个人日历,则容易错过调整窗口。
可采用分层方式:近期锁定到人,中期按技能角色规划,远期按团队能力池和情景需求估算。这样既保留可执行性,也避免虚假的精确。
3. 内部培养与外部补充之间的取舍
内部培养适合需求持续、知识需要沉淀、工作涉及客户背景和产品深度的能力;外部补充适合短期峰值、边界清楚、验收标准明确的专项工作。若需求长期存在却持续依赖外包,团队可能失去关键知识;若为一次性峰值招聘长期编制,也可能产生闲置。
判断时应比较缺口持续时间、能力稀缺度、知识产权与保密要求、交付质量控制能力,以及培养周期。外部资源也需要容量管理:供应商可用时间、交接成本和内部审核工作同样会占用团队资源。
4. 统一规则与团队差异之间的取舍
企业需要统一基础定义,例如工作日口径、需求类别、负载公式和更新节奏;但不应强求所有团队使用完全相同的利用率目标。实施顾问、架构师、客户支持和项目管理岗位的工作形态不同,固定占用与合理缓冲也应不同。
合理做法是统一数据语言,允许岗位参数不同。参数差异需要记录依据,并通过历史兑现率和工作内容复核,避免团队各自调整口径来美化结果。
九、落地检查清单:先把最小闭环跑起来
1. 启动前确认五个基础条件
-
明确 Capacity 覆盖哪些团队、项目类型和非项目工作。
-
统一人天、工作周、统计窗口和有效容量计算口径。
-
建立项目阶段、角色技能和需求时间窗的最小字段集。
-
指定需求维护、容量确认、冲突处理和优先级决策责任人。
-
选定一支团队试运行,先验证流程负担和数据可解释性。
2. 试运行期间关注数据质量,而非仪表盘数量
首轮试运行的目标不是做出完美预测,而是找到口径冲突和漏项。每周检查需求是否有负责人、技能标签是否可用、非项目工作是否被纳入、计划变更是否留痕。若一个字段长期无人维护,应考虑删除或改成更低成本的采集方式。
可以先运行四至六周,再对比计划与实际:哪些角色估算偏差最大,哪些支持工作反复被遗漏,哪些项目阶段最容易出现峰值。这个周期不是固定标准,但足以帮助团队从“感觉很忙”转向可验证的问题清单。
3. 复盘要产生下一步决策
每次资源评审结束时,应记录至少四项结果:接受哪些需求、调整哪些日期或范围、需要谁采取行动、何时重新检查。没有决策记录的评审会,往往只是重复展示冲突;没有复查日期的行动项,也容易在下一轮继续出现。
对尚未解决的缺口,不要用“持续关注”代替方案。可以明确暂时接受的风险、影响项目、触发升级的条件,以及触发后采取的备选动作。这样即使不立即补足资源,组织也知道自己正在承担什么代价。
十、结语:Capacity 的价值在于让承诺变得诚实
我认为,Capacity 管理最有价值的产物不是一张利用率报表,而是一套关于“什么工作由谁在什么时候完成、需要承担什么风险”的共同语言。有效容量解释团队真实能做多少,技能视图解释这些时间能做什么,需求预测解释业务想做什么,决策记录则说明组织选择了什么。
如果团队刚开始建设流程,不必先追求复杂系统和精确到小时的远期计划。先统一口径,纳入隐性工作,按角色识别冲突,再用实际兑现结果校准估算。下一步可以选取一个交付团队,回看未来 8 至 12 周的需求,比较总量与关键技能负载,并明确一项最需要改变的承诺规则。
真正成熟的 Capacity 流程,不是让每个人看起来更忙,而是让团队在承诺之前看见约束,在变化发生时有可选方案,在项目结束后能用结果修正下一次判断。
常见问题解答(FAQ)
1. 实施团队做容量规划时,应该统计哪些关键指标?
我在安排多个客户项目时,发现只看每个人手上的任务数,常常会误判谁有空。有人任务少但承担关键评审,有人任务多却大多是短时支持;我该用哪些指标把这种差异量化?
建议同时看可用工时、已承诺工时、负载率、角色匹配度和缓冲容量。可用工时应扣除假期、会议、培训及固定支持工作;负载率可按“已承诺工时÷可用工时”计算。举例:某实施顾问每周可用于项目的时间为 30 小时,已排入 24 小时,负载率为 80%。
但若剩余 6 小时无法覆盖即将到来的现场培训,就不能简单判定为有余量。容量表至少要按人员、角色和周粒度拆分,并标明数据更新时间与估算置信度。
2. 实施团队的负载率达到多少时需要预警?
我不确定负载率是不是越高越好,团队看起来排得很满,项目却经常因为临时问题延期。我们该设一个统一阈值,还是按项目阶段和岗位分别判断?
不建议把单一负载率当作绩效目标。可把 80% 作为常规观察线、90% 作为重点预警线,但这只是容量管理的起点,不是适用于所有团队的标准;高不确定性的上线、迁移阶段应留出更多缓冲。若连续两周超过 90%,或关键角色未来两周没有可调度时间,就应检查排期、范围和替补安排。
判断时还要看工作是否可替代:两名人员各有 85% 负载,若其中一人掌握唯一的部署权限,实际交付风险可能更高。
3. 如何估算项目工时,避免资源计划持续偏差?
我发现计划阶段报出的工时和实际投入差得很远,尤其是需求澄清、数据准备和客户协调这些工作经常被漏掉。除了让负责人重新估时,还有什么办法能让预测逐步接近真实情况?
先把工作拆成可估算的交付活动,例如环境准备、配置、数据验证、培训和上线支持,再用历史项目的实际投入校准估算。没有可靠历史数据时,可对高不确定任务采用区间估算,例如 12 至 20 小时,并在容量计划中按风险较高的一侧预留。每周记录计划工时与实际工时的差异及原因;
如果连续三个项目的数据准备工作都比计划多约 25%,应调整该类工作的基准,而不是要求个人压缩记录。估算偏差要用于改进模型,不应直接当作个人效率排名。
4. 项目范围变更后,怎样同步调整实施团队容量计划?
我遇到过客户临时增加报表和培训需求,项目负责人答应之后,团队才发现原排期已经没有余量。变更发生时,我该按什么顺序评估影响,才能避免只改任务清单、不改交付承诺?
变更先进入影响评估,再决定是否承诺:明确新增交付物与验收标准,估算各角色新增工时,核对未来数周可用容量,最后评估对里程碑、成本和其他项目的挤占。比如新增 16 小时工作若只能由一名顾问完成,而该顾问下周负载率已达 95%,就应协商延期、调整范围或调入具备相同能力的人员,不能只把任务塞进排期。
变更获批后,应同步更新任务、人员分配和关键日期,并记录原计划与新计划的差异,便于复盘承诺是否合理。
核心关键词
文章包含AI辅助创作:Capacity流程与规范:实施团队资源负载实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554858
读者评论
我们团队以前只按项目总人天排期,后来发现集成顾问冲突比总量不足更常见。按角色和周拆需求确实更有用,但技能矩阵需要定期更新,否则很容易把“以前做过”当成现在能独立交付。
把售前、培训和支持纳入负载后,数字一开始会显得不够好看,但比排满后靠加班补缺口更接近实际。想知道文中建议的风险缓冲,通常用几个月的历史偏差来校准比较合适?
我认同分开看分配率和兑现率。实际复盘时,延期有时是客户输入晚,也有时是估算偏差;如果只汇总完成率,可能还是看不出问题在哪,最好能同时记录外部依赖和返工原因。
