研发团队做产能规划,最容易犯的错误不是算错了工时,而是把“人头数”当成了“可交付能力”。一个有 20 名研发人员的团队,扣除休假、会议、线上支持、跨团队协作和返工后,某个迭代真正能投入项目的时间,可能远不到 20 人乘以 40 小时。产能从 0 到 1,关键不是先买工具或先做复杂报表,而是先统一口径,算出可信的可用容量,再用实际交付持续校准。
一、先讲核心结论:产能不是工时总和
1. 产能要回答三个不同的问题
我通常把“产能”拆成三个问题。第一,团队在某个周期内有多少可用时间;第二,这些时间中有多少能稳定用于计划内工作;第三,计划做的事情是否真的按预期完成。只回答第一个问题,得到的只是排班容量;回答到第二个问题,才有资源负载;第三个问题才涉及交付能力。
这三者不能混为一谈。比如,一个团队本周期有 800 个可用人时,计划任务也刚好估算为 800 人时,并不意味着团队就有 100% 的把握按期交付。需求变更、评审等待、环境故障和缺陷返修都可能增加工作量;更重要的是,估算误差会随着任务颗粒度和团队协作复杂度放大。
我的判断是:产能管理的目标不是把每个人塞满,而是让计划容量与真实交付之间的误差逐步缩小。如果负载表看起来非常整齐,却总在迭代末尾延期,那张表只是把不确定性隐藏了起来。
2. 从可用时间到可承诺工作量
一套适合起步的计算方式可以写成:周期可用容量=团队成员可工作时间之和-已知非项目时间;可承诺工作量=周期可用容量×历史计划兑现系数。非项目时间包括休假、值班、固定会议、培训和其他明确的职责占用。
例如,某 8 人团队在一个两周周期内,按每人 10 个工作日、每天 8 小时计算,理论时间为 640 人时。扣除已登记休假 32 人时、值班与线上支持 48 人时、固定会议 64 人时,剩余项目可用容量为 496 人时。若团队近 6 个周期的计划兑现系数约为 0.78,可承诺工作量应先按约 387 人时试排,而不是直接排满 496 人时。
这个系数不是“团队打折”,也不是绩效评价,而是团队面对估算误差、外部依赖和突发工作的缓冲。它必须从团队自身的历史数据中得出,并且随数据积累更新。没有历史数据时,先用保守的情景模拟值,不要假装它是精确预测。

3. 产能规划不是个人利用率竞赛
把产能目标设成“每个人每周都要达到 90% 利用率”,看起来便于管理,实际常会鼓励过度承诺、隐瞒协作时间和把工作拆成容易登记的碎片。研发任务有等待、探索和沟通成本。若每个人都满载,代码评审、故障响应和紧急决策便没有空间,任何一个意外都会把计划推倒。
产能管理更应该关注团队级的计划负载、依赖关系、工作类型占比、计划兑现和未完成原因。个人数据可以用于确认谁有明确的职责冲突或持续超载,不应被简单转换成“谁的利用率低,谁就效率差”。
二、背景和真实场景:为什么团队突然开始算产能
1. 触发点通常是计划失真,而不是缺少报表
团队开始关心资源负载,往往不是因为想做一份漂亮的月报,而是遇到了重复出现的决策困境:一个人同时被两个项目负责人承诺,迭代计划经常在中途插入紧急需求,关键人员成为多个项目的共同依赖,或者管理层问“下个月能不能再接一个项目”时,团队只能凭感觉回答。
我在梳理研发计划时,会先找最近几个周期的事实,而不是先画未来的人力饼图。通常优先检查三个位置:计划开始时承诺了什么,周期中途发生了什么变化,周期结束时哪些工作真正完成。若这三类记录没有共同的时间范围和工作定义,新增一张负载表不会解决问题,只会给旧的不确定性换一个表格外观。
2. 一个典型场景:项目并行造成的“纸面有空,实际被占满”
以下案例是用于说明计算方法的情景模拟,不代表某个企业的真实统计。某产品研发团队有 12 人,负责两个产品版本和一个技术改造项目。表面看,每个人每周只分配了 32 小时左右,似乎还有余量;但两个版本都依赖同一位架构师,测试环境也由同一名工程师维护。架构师需要在三条工作流之间切换,环境问题又不断打断测试。
团队把每项任务按人和周分配后发现,个体的名义工时并未超限,但跨项目等待时间持续增加。原本两天完成的评审,常常拖到四天后;测试任务进入队列后无法及时启动。问题不是总工时不足,而是关键能力集中、工作切换频繁、依赖资源没有预留。
这类情况说明,团队负载不能只做“总量相加”。至少要同时看到人力容量、角色容量、关键技能容量和项目间依赖。否则团队总体还有空闲小时数,真正的瓶颈角色却已经满载。
3. 100 人以上组织的难点:口径和层级比算术更重要
在中大型组织中,产能规划通常横跨多个团队、项目和职能角色。一个团队把“完成”定义为开发完成,另一个团队把“完成”定义为测试通过,数据汇总后就不能直接比较。某项目管理平台,例如 PingCode,可以作为统一记录项目、任务、迭代和资源信息的承载工具;但工具本身不会自动决定什么叫可用容量,也不会替组织解决资源冲突。
超过 100 人的组织尤其要避免一开始就要求所有团队按同一套细粒度规则填报每小时工作。更可行的方式是统一关键定义、周期边界和必要字段,同时允许不同团队在估算方式上保留合理差异。先让数据可比较,再逐步提高精度,通常比先制定一套完美标准更容易落地。
三、常见误区:看似精细,实际让计划更失真
1. 把人数乘工作日当成可交付容量
人数乘工作日得到的是理论上限。它没有扣除休假、值班、会议、支持、培训和跨团队协作,也没有反映新人上手、关键技能稀缺及任务等待。用理论上限承诺项目,等于默认所有人每天都能连续处理计划任务,而且任务完全没有变化。
比较稳妥的做法,是先把“可确认的占用”和“无法预先确定的波动”分开。可确认占用在周期开始前扣除;波动则通过历史兑现系数、应急容量或专门的支持额度处理。若两者混在一起,团队很难判断偏差来自资源不足,还是需求变化。
2. 把工时登记当成产能事实
工时记录的作用是帮助理解容量消耗,不是天然准确的真相。若登记要求过细,成员会把时间花在分类与补录上;若工作项定义不一致,数据也无法横向比较。对于很多研发团队,按任务估算并跟踪容量,比要求每个人每天精确记下每 15 分钟做了什么更有用。
我会把记录颗粒度控制在足以支持决策的程度。比如,团队需要知道支持工作大约占了多少、主要被什么类型的工作打断,而不一定需要知道每次沟通的精确分钟数。只有当成本核算、合规或客户计费确实要求精确工时,才有理由把粒度进一步细化。
3. 用个人利用率给人排名
个人利用率容易误读。架构师、技术负责人、测试负责人和普通开发人员的工作结构并不相同;某个人大量时间用于评审、方案澄清和故障处理,任务系统里的“直接交付工时”可能不高,但这并不意味着其贡献低。
如果把个人利用率直接用于绩效排名,团队通常会出现三种反应:减少协助他人的时间,倾向选择容易登记的任务,以及把工作量估得更满以证明忙碌。最终得到的不是更高产能,而是更差的协作和更难解释的数据。
4. 把估算值当成承诺值
估算是对工作量的判断,承诺则是在现有容量、优先级和风险条件下做出的团队决策。估算 100 人时,不等于某团队一定能在下周期完成 100 人时的范围。任务本身可能存在未知,团队也可能承担未记录的支持工作。
更合适的做法,是通过历史周期校准估算。比较同一团队、相似工作和相同口径下的计划量与完成量,观察偏差是否稳定。若估算值总是显著低于实际投入,不要先要求成员“估准一点”,应检查拆分方式、返工、需求澄清和外部依赖。
5. 只看总容量,不看瓶颈角色和切换成本
两个团队即使总容量相同,实际可交付能力也可能不同。一个团队若拥有多名可以承担测试和发布的成员,另一个团队若只有一名发布负责人,后者更容易被单点依赖限制。总工时充足,不代表所有技能都在需要的时间和地点可用。
同样,成员并行参与的项目越多,切换和协调成本通常越高。这个成本很难用一个精确系数普遍描述,但可以从任务等待、评审滞后和在制品堆积中观察。遇到持续延期时,先检查并行项目数和关键角色队列,不要只给全团队追加工时。

四、专业判断逻辑:先建立可信口径,再谈准确预测
1. 先定义计划周期和“完成”口径
产能数据一定要有时间边界。可按一到两周的迭代、月度资源规划或季度路线图来管理,但不同周期回答的问题不同。短周期适合识别实际负载和阻塞;月度规划适合协调跨项目资源;季度规划适合讨论方向、关键角色和能力缺口。
“完成”也要先约定。对研发团队而言,开发代码合并可能只是中间状态,测试通过、文档更新、发布验证和必要的运维交接也可能属于交付定义。若只统计开发完成,产能数字看起来会更高,但下游团队承担的积压也会更多。
2. 区分容量、负载、吞吐和兑现率
这几个指标经常被放在同一张报表里,却分别描述不同事实。容量是可投入的时间或资源;负载是计划占用;吞吐是周期内完成的工作项或估算量;兑现率则是计划范围中实际完成的比例。它们之间有关联,但不能互相替代。
| 概念 | 回答的问题 | 常见口径 | 使用边界 |
|---|---|---|---|
| 可用容量 | 本周期能够投入多少时间 | 人时、人天或角色可用比例 | 不等于能承诺同等规模的交付 |
| 计划负载 | 已经把多少容量分配给工作 | 计划估算量或资源分配比例 | 负载过高可能隐藏变更和协作成本 |
| 吞吐量 | 实际完成多少工作 | 完成事项数、估算点数或周期交付量 | 只适合在口径一致的团队内观察趋势 |
| 计划兑现率 | 承诺的范围有多少按期完成 | 完成的计划事项数除以承诺事项数 | 需要识别中途新增、取消和范围变更 |
| 周期时间 | 工作从开始到完成用了多久 | 工作项进入处理中至完成的自然日 | 可揭示等待和流动问题,不能单独代表产能 |
我的建议是,不要拿不同团队的估算点数直接比较产能。估算尺度是团队内部的经验标尺,不是统一计量单位。跨团队汇报可以比较交付风险、关键资源冲突、计划稳定性和工作类型占比;如需比较结果,应先校验范围、复杂度和完成定义。
3. 用三层容量模型做初步判断
为了让讨论变得可操作,我会把容量分成三层。第一层是日历容量,即按人数和周期计算的理论时间;第二层是可用容量,即扣掉已知非项目占用后的时间;第三层是可承诺容量,即结合团队历史表现与风险缓冲后,实际愿意进入计划的工作量。
这套模型的价值不在于多算一位小数,而在于每一层都能追问依据。日历容量看成员和周期;可用容量看已知占用;可承诺容量看历史兑现、需求稳定性和依赖风险。若负责人对某个数字有异议,可以回到对应层级修正,而不是直接争论“我们是不是还可以再塞一点”。
4. 用历史数据校准,而不是用行业均值替代团队事实
同一行业、同一规模的团队,工作类型也可能差异很大。一个团队主要做成熟产品的小步迭代,另一个团队要承担平台迁移和探索性研发,两者的会议结构、返工概率和估算误差都不同。外部基准可以提供问题清单,不能替代自身历史。
起步时收集最近 4 至 8 个周期的数据通常已经能发现一些方向,但样本较少时要避免过度解读。建议同时记录周期长度、团队人数变化、计划范围、临时插入工作、完成定义和未完成原因。单看一个平均值,很容易把结构变化误判成效率变化。

5. 识别不确定性,不要用一个总数遮住风险
产能预测不应该只有一个数字。对于范围明确、人员稳定、依赖少的工作,可以给出较窄的容量区间;对于需求仍在澄清、依赖外部团队或技术方案未验证的工作,应该给出区间或情景。比如“预计 350 至 420 人时,主要不确定性来自接口改造和数据迁移”,比“预计 385 人时”更诚实,也更有助于决策。
还要区分可预见风险与不可预见风险。已知的假期、上线值守和团队培训应直接进入容量计算;未知故障和临时需求则不应假装已经准确预测。团队可以建立应急容量,或让部分工作保持待选状态,在周期中段根据实际情况补入。
五、具体案例与数据观察:用一个模拟团队走完从计算到复盘
1. 案例背景和口径说明
下面使用一个模拟案例,展示资源负载从零散表格走向可复盘机制的过程。假设团队有 10 人,执行两周迭代,负责产品功能、缺陷修复和线上支持。为便于演示,所有数值都是情景模拟,不是调查结果,也不代表行业平均值。
团队先约定:每个工作日按 8 小时计算;任务按团队惯用的估算单位或人时记录,但不混用;完成意味着通过团队定义的交付标准;临时加入的工作单独登记;休假和轮值在计划开始前扣除。团队不以个人利用率排序,而以团队容量、角色负载和兑现情况作为复盘依据。
2. 第一步:算出可用容量
10 人团队的理论周期时间为 10 人乘 10 个工作日乘 8 小时,共 800 人时。已登记假期占用 40 人时;轮值和线上支持预算 72 人时;固定会议与必要评审 80 人时;新成员指导和技术培训预计占用 32 人时。扣除后,本周期的项目可用容量为 576 人时。
团队近 6 个周期计划兑现率约为 76%,但其中两次有明显的范围变更。负责人没有直接用 76% 去乘所有容量,而是先复盘范围变化:如果本周期产品需求已经冻结,可以提高计划信心;如果仍在持续变更,应保留更大缓冲。案例中先按 0.72 的情景系数安排约 415 人时的稳定承诺,另保留部分容量应对变化。
3. 第二步:看总量,也看角色瓶颈
计划会上,产品功能估算为 270 人时,缺陷和维护任务为 90 人时,预计支持工作为 55 人时,总负载约 415 人时。总量没有超过初步可承诺范围,但进一步拆到角色后发现,测试和发布验证集中在两名成员身上,而两人还承担环境维护和跨团队接口确认。
团队没有为了让表格平衡而把测试任务随意拆给开发人员,而是调整工作顺序:先完成可以独立验证的功能,减少同时进入测试队列的任务;把环境维护安排在周期前半段;将一项低优先级功能移至下一周期。这个调整没有增加人数,却降低了关键角色同一时间被多个项目争抢的风险。
| 工作类别 | 计划容量 | 风险判断 | 调整方式 |
|---|---|---|---|
| 产品功能 | 270人时 | 接口依赖较多,可能产生等待 | 按依赖顺序拆分,先排不依赖外部接口的部分 |
| 缺陷与维护 | 90人时 | 需求波动,实际量可能高于计划 | 设定优先级上限,未进入高优先级队列的工作保持待选 |
| 线上支持 | 55人时 | 历史波动较大,平均值不一定覆盖峰值 | 明确轮值责任人,并记录超出预算的临时支持 |
| 测试与发布验证 | 计入各项工作 | 关键角色集中,可能形成排队 | 降低同时进入验证阶段的任务数,提前安排环境检查 |
4. 第三步:中途出现变化时保留决策痕迹
假设周期中途出现一项线上高优先级问题,预计需要 36 人时。错误做法是把它直接插进当前计划,然后要求团队仍按原计划全部交付。更好的做法是将新增工作写入变化记录,评估它对容量和优先级的影响,并明确本周期哪些工作因此移出。
案例中,团队决定先用预留容量处理 24 人时的部分,剩余 12 人时通过延后一个低优先级需求来释放。这样做的重点不是证明应急容量“刚好够用”,而是让管理层看见:突发工作有成本,成本必须由范围调整、缓冲消耗或交付时间承担,不能凭空消失。
5. 第四步:周期结束后解释偏差

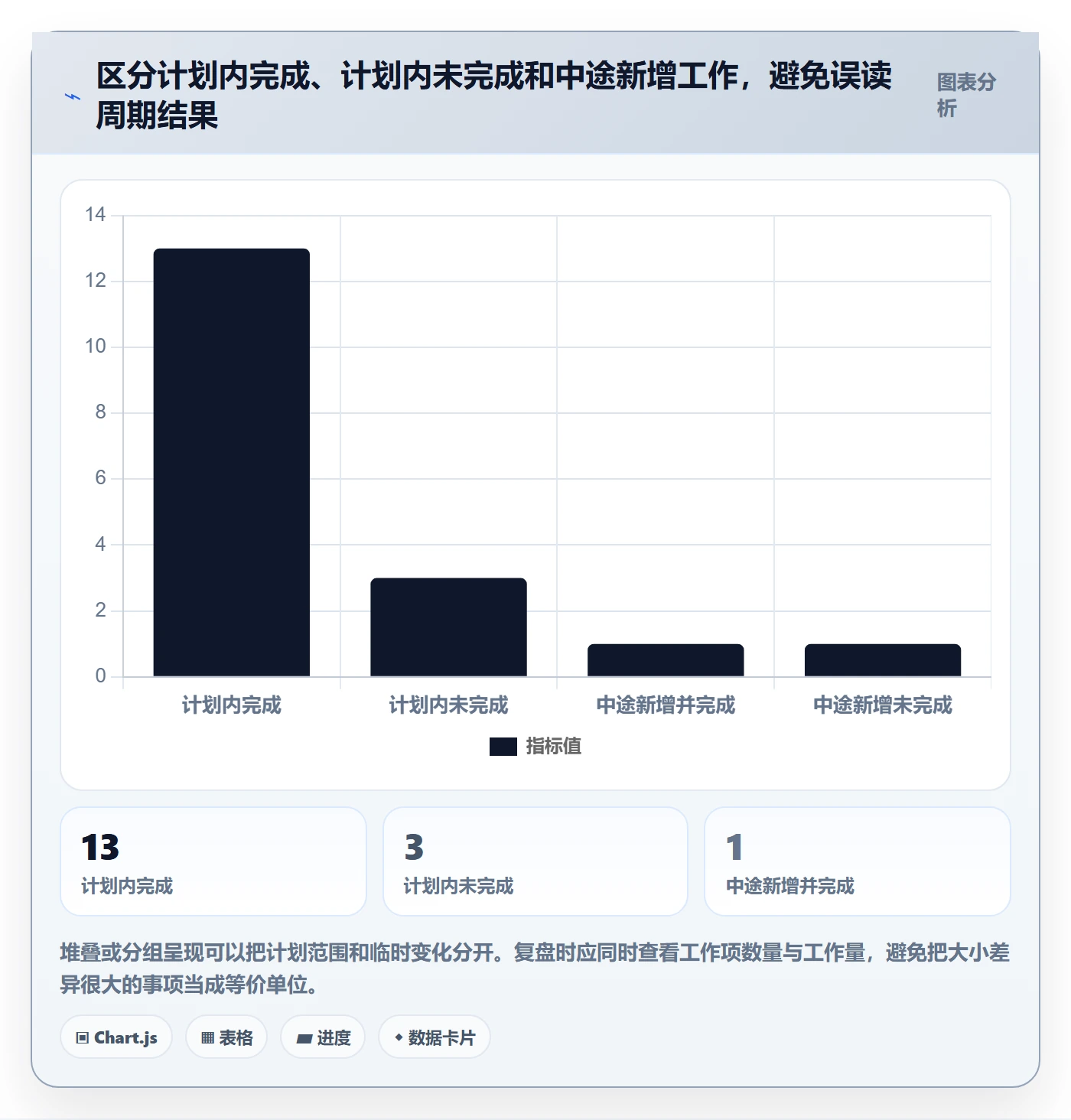

周期结束时,假设团队完成了计划中的 13 项工作,未完成 3 项;中途新增 2 项紧急工作,其中 1 项完成。只看完成数量,可能得出“团队效率下降”的结论;但若对照变化记录,会发现有一项未完成工作是外部接口迟迟未就绪,另一项是测试环境故障造成的等待,第三项则是估算低估了数据迁移复杂度。
复盘时应把偏差归入可行动的类别:需求范围变化、估算误差、外部依赖、角色瓶颈、环境问题或紧急支持。每类问题都应对应下一步动作,而不是笼统写成“加强沟通”。例如,外部依赖要设置明确的就绪条件;环境故障需要安排维护责任;估算偏差则要检查任务是否拆得足够小,是否存在未验证的技术假设。

6. 观察结果时要避免“前后对比陷阱”
一个周期的兑现率上升,不一定意味着团队能力突然提高;也可能是计划范围变小、工作更简单,或未完成事项被提前移出统计。反过来,某周期兑现率下降,也可能是团队处理了高价值线上故障或完成了不可预见的技术探索。
因此,我会同时看计划范围稳定性、临时工作占比、周期时间、在制品数量和未完成原因。若兑现率提升的同时,紧急支持被漏记、工作项被拆得更小或完成标准变松,数据改善就没有实际意义。指标需要互相校验,不能只追一个结果数。
六、落地方案:用四个阶段从零建立资源负载机制
1. 第一个阶段:统一最小口径
起步阶段的目标不是建立完整资源管理体系,而是确保团队对几件事说的是同一件事:统计周期是什么,哪些人计入团队容量,任务什么时候算开始,什么状态算完成,临时插入工作如何记录,已知休假与支持任务如何扣减。
建议先形成一页规则,而不是一份几十页的制度。规则里只保留会影响决策的定义,并用一两个实际任务举例。若成员对字段含义仍有不同理解,先修订定义,再扩大数据收集范围。
- 选定一个固定计划周期,例如两周迭代或月度滚动规划。
- 定义完成标准,并明确代码完成、测试完成、发布完成是否属于不同状态。
- 列出必须扣除的已知占用,如休假、值班和固定职责。
- 明确新增工作进入计划时,谁有权调整优先级和承诺范围。
- 规定估算单位只能在同一团队、同一口径内使用。
2. 第二个阶段:用简单模板运行两个周期
最初两轮可以用表格、现有任务系统或某项目管理平台承载,不必先做自动化。模板只需包含成员或角色、周期可用容量、计划工作、工作类型、优先级、外部依赖、实际完成状态和未完成原因。表单字段越多,维护负担越大;每个字段都应能回答一个实际决策问题。
如果团队已使用 PingCode 或其他项目管理平台,可以在现有项目、迭代和任务记录上补齐资源与容量口径,避免再造一套互不关联的台账。选择工具时,我更关注数据能否从计划一路追溯到执行和复盘,而不是界面上能展示多少种图表。
- 计划前登记休假、轮值、培训和固定职责。
- 按团队约定的工作单位估算计划项,并标记外部依赖。
- 将新增工作单独标记,不覆盖周期初的原计划。
- 周期结束后记录完成情况、实际变化和未完成原因。
- 复盘后只改一到两个最关键的流程问题,避免同时引入过多规则。
3. 第三个阶段:建立团队自己的校准基线
运行两个周期后,通常能看到一些问题,但还不适合急着设定目标。再积累几个周期,观察团队计划容量与实际完成之间的关系,分辨稳定工作与波动工作。基线不是一个永久标准,而是目前团队在现有成员结构、工作类型和流程条件下的参考区间。
若团队人数变化、项目类型切换、研发流程调整或承担了新的运维职责,历史基线需要重新解释。比较之前和之后的数据时,应注明发生了什么变化,否则容易把结构变化误当成效率变化。
4. 第四个阶段:把容量数据用于决策,而不只是汇报
成熟一点的机制应能支持具体决策:某个项目是否能按期启动;一个关键角色是否被多个项目同时占用;是否需要调整优先级;是否应减少并行项目;是否要培训更多人掌握关键技能;新增需求进入后,哪些原定工作需要移出。
如果报表只在月末被看一次,容量数据很快会变成事后解释。更好的节奏是:计划前做资源确认,周期中段检查重大变化,周期结束做偏差复盘,季度层面再看能力结构和项目组合。每次检查都要能触发一个明确动作。
5. 用自动化降低维护成本,但不替代管理判断
当团队已有稳定口径后,再考虑自动汇总可用容量、跨项目冲突和任务状态。自动化适合处理重复计算和提醒,不适合替负责人决定优先级,也不能判断一个估算是否合理。若底层任务状态长期不更新,仪表盘只会更快地汇总错误。
对于中大型组织,可以先从跨项目依赖、关键角色负载和计划变更留痕开始,逐步把项目组合信息与团队迭代计划连接起来。工具的价值在于减少重复填报、提高追溯能力和暴露资源冲突;组织需要负责的仍是工作定义、优先级和决策权限。

七、不同情况下的行动建议与取舍
1. 小团队:优先解决承诺过量和临时插单
小团队通常没有专职资源规划人员,工作记录也不一定完整。不要从个人小时级追踪开始,先列出周期内的已知占用、最重要的工作、关键依赖和应急事项。对于不足 10 人的团队,简单容量表加周期复盘往往已经能暴露大部分明显问题。
小团队的取舍是:少做精细分类,多做范围管理。若产品负责人不断插入需求,团队即使把容量算得很准,也无法维持稳定计划。应建立轻量的变更规则,例如新增高优先级工作必须明确替换掉哪项原计划,或者由指定负责人决定是否动用应急容量。
2. 中大型组织:先统一数据含义,再统一报表
在多团队环境中,强推同一套估算尺度常常造成表面统一、实际失真。更应统一的是周期边界、工作状态、容量扣减方式、临时变化记录和完成定义。估算单位可以保持团队本地化,再通过更高层的项目里程碑、风险和角色需求汇总。
如果组织希望用统一平台管理资源,需要先确认使用者是谁、数据多久更新一次、管理者会根据什么信息做决定。工具选型应看权限粒度、跨项目视图、审计与追溯、与现有研发流程的衔接以及成员维护成本。不要仅凭“能不能显示负载百分比”做决定。
3. 产品探索期:用区间和实验容量,不要承诺过细
探索型工作的不确定性高,若要求负责人在项目早期报出精确工时,通常只会制造虚假精度。更适合的方式是把工作拆成短周期验证任务,设定实验时间上限和阶段性决策点。例如先用一到两周验证技术方案,再决定是否进入规模化开发。
这种做法牺牲了长期预测的精确度,换取更早发现方向错误。探索期的容量报告应描述假设、验证目标和风险,不应把“尚未证明可行”的工作与成熟需求按同一确定性承诺。
4. 维护与线上支持占比较高:单独看波动和响应能力
维护型团队常被突发事件打断。若把平均支持工时直接固定进计划,低峰期会显得资源闲置,高峰期又可能明显不足。可以同时记录支持工作量的中位数、较高分位区间和事件类型,并用轮值、分级响应和预留容量管理波动。
这种情形的取舍是:稳定交付范围可能变小,但响应能力更透明。若组织要求维护团队既保证高响应,又把所有时间安排给路线图项目,就需要明确两个目标之间的冲突,而不是要求团队用加班把冲突消化掉。
5. 人员经常跨项目:减少并行,或显式计算切换代价
如果一个成员同时参与多个项目,不能只把每个项目分配到其周容量的一部分。还要检查任务是否有连续时间块、会议是否冲突、项目负责人是否都在等待同一个人。对需要深度思考的工作,零碎分配的 10 小时不一定等价于连续的 10 小时。
若暂时无法减少并行项目,可以先限制同时处于进行中的工作项,按优先级设置明确的任务切换规则,并记录等待时长。减少并行会牺牲部分项目的“同时启动”,却可能改善实际完成速度;应根据组织更重视启动数量还是交付流动来权衡。
6. 工具尚未统一:先运行最小闭环,再评估平台
团队可以先用统一模板运行一到两个周期,把最重要的定义和决策流程验证清楚。若记录重复、跨项目冲突难以追踪、权限与审计有要求,或者组织规模已使手工汇总成本明显上升,再评估是否需要集中化平台。
先买工具再讨论口径的风险,是把不一致的流程固化成系统字段。先建立最小闭环的代价,是前期仍需手工维护,但能更快发现哪些字段真正有用。两种路径没有绝对优劣,关键看当前最大的损失来自缺少工具,还是缺少共同规则。
八、衡量是否有效:看结果,也看副作用
1. 建议观察的核心指标
起步阶段不必追求指标齐全。我建议先保留少量指标,并给每个指标配一个解释问题。计划兑现率看承诺是否接近实际;临时工作占比看计划受到多少外部扰动;未完成原因分布看主要瓶颈在哪里;周期时间看工作从开始到完成的流动情况;关键角色负载看是否存在单点过载。
指标需要明确分母和口径。例如临时工作占比可以按工作量、工作项数或投入时间计算,但三者表达的意义不同。团队一旦选定口径,至少保持一段时间不变,否则无法判断趋势。数据不足时,应在图表或报告中注明样本量和限制。
| 观察指标 | 适合发现的问题 | 不应单独得出的结论 |
|---|---|---|
| 计划兑现率 | 计划承诺与实际完成是否长期偏离 | 不能单独证明个人效率高低 |
| 临时工作占比 | 突发需求是否持续侵蚀计划容量 | 不能把所有临时工作都视为无价值干扰 |
| 周期时间 | 等待、排队或流程交接是否变长 | 不能直接等同于工作投入时长 |
| 关键角色负载 | 技能集中和跨项目依赖是否导致瓶颈 | 不能仅凭负载高就要求该角色加速 |
| 返工与缺陷工作量 | 交付质量问题是否占用过多后续容量 | 不能忽视需求复杂度和缺陷严重程度差异 |
2. 关注指标被优化后出现的副作用
如果只提高计划兑现率,团队可能减少承诺范围;如果只降低临时工作占比,团队可能把支持工作排除在统计之外;如果只提高个人负载,成员可能减少协助和学习;如果只缩短周期时间,团队可能挑选简单事项先做。指标一旦与强制奖惩绑定,就可能改变行为本身。
因此,每个主要指标都应配一个反向检查。例如计划兑现率旁边观察需求变更和工作遗漏;周期时间旁边查看返工和缺陷;负载比例旁边检查加班与协作等待。管理者需要问的不是“数字有没有变好”,而是“数字变好的原因是否符合我们期望的行为”。
3. 将资源负载用于组织能力建设
当数据逐渐稳定后,资源管理不应停留在本周期排班,还可以支持能力建设。若某类任务每次都依赖一个人,团队可以制定知识转移或轮岗计划;若测试环境长期形成瓶颈,可以增加自动化投入;若支持工作持续挤压功能开发,可能要重新设计服务分工或投入平台改进。
这时,产能规划才从“这个月还能接多少活”扩展为“组织应当怎样提升可持续交付能力”。新增人员未必是所有瓶颈的答案;有时减少项目并行、改善工具链、明确需求入口或扩充关键技能覆盖面,效果更直接。
九、结尾:从一张负载表,走向可验证的决策机制
1. 下一步先做一件小而具体的事
如果团队现在完全没有产能数据,我建议下一周期先完成三件事:列出每个人或关键角色的已知占用;区分周期初计划与中途新增工作;在周期结束时记录未完成原因。先把这条最小闭环跑通,再讨论自动化、精细预测和跨团队对标。
如果团队已经有一张资源表,则可以检查它是否回答了三个问题:容量从哪里来,新增工作怎样改变原计划,周期结束后如何解释预测偏差。若只能展示谁被分配了多少工作,却不能追溯决策依据,它更像排班清单,还不是有效的产能机制。
2. 独特观点:好的产能管理允许表面上留有余量
研发团队不应以“每个人都满载”为成功标准。真实交付需要处理反馈、协作、缺陷和未知情况;没有任何余量的计划,短期看起来利用率高,长期往往表现为等待增加、质量下降和承诺失信。容量中的缓冲不是浪费,而是为变化和协作留出的真实空间。
从 0 到 1 的核心,不是算出一个看似精确的最大产能,而是建立一套能解释偏差、允许调整、逐步验证的计划机制。从小范围开始,保留原始计划与变化记录,用团队自身的周期数据校准承诺,再把关键结论用于优先级、并行度和能力建设。做到这一点,资源负载才从“谁看起来很忙”转变为“团队为什么能交付、下一步怎样交付得更稳”。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:产能怎么做?研发团队落地方案:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554689
读者评论
我们团队试过按人天排满迭代,结果一遇到线上问题就整体延期。后来单独预留支持和评审时间,计划稳定了不少。不过兑现系数需要持续更新,不能长期固定成一个折扣。
文中提到瓶颈角色这一点很有感触。项目总工时看着够用,但发布、测试或架构人员一旦被多个项目共用,等待时间就会明显增加。建议资源表里把关键技能和依赖关系单独列出来。
我比较认同不把个人利用率用于排名,但落地时仍会遇到管理层要求看个人数据的问题。团队级指标之外,或许还需要记录职责类型和协作投入,否则很难解释一些成员的实际贡献。
