资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

研发团队做资源负载管理,最常见的误判不是“人手不够”,而是把所有人的可用时间当成可以自由调度的同一种资源。某个团队看板上显示未来两周还有 240 小时空闲,实际上其中大半分散在多人每天的零碎时段里,无法支撑一个需要连续三天投入的联调任务;另一边,关键模块却只有一位工程师能处理,计划表上的“充足”与交付现场的“堵塞”同时存在。要让资源平衡真正落地,核心不是把每个人排满,而是让需求、能力、时间窗口与优先级在同一套协同规则中被看见、被讨论、被调整。

一、核心结论:资源平衡不是满负荷排班,而是管理交付风险

1. 先管理瓶颈,再讨论利用率

我判断一个团队是否需要资源平衡,通常不会先看平均利用率,而是先问三个问题:交付链上是否有关键角色被多个高优先级任务争抢?需求变更后,谁有权调整承诺?团队能否在两周内识别并处理资源冲突?如果这三项没有答案,即使工时表看起来很精确,排期也只是把不确定性藏进表格。

平均利用率容易掩盖局部拥堵。假设 12 名研发人员的平均负载为 75%,这个数字并不能说明团队有 25% 的有效缓冲。若 3 名后端工程师中有 1 名负责核心服务,且同时承担线上故障、版本开发和技术评审,那么瓶颈可能已经达到 110%;其他岗位的空档并不能直接替代他的工作。

我建议把管理目标从“让每个人都有活干”改为“让关键交付链保持可预测,并为变化留出可调用的余量”。资源平衡是一个持续决策过程,不是一次性排班,也不是给每个人贴上忙闲标签。

2. 用四个维度定义“平衡”

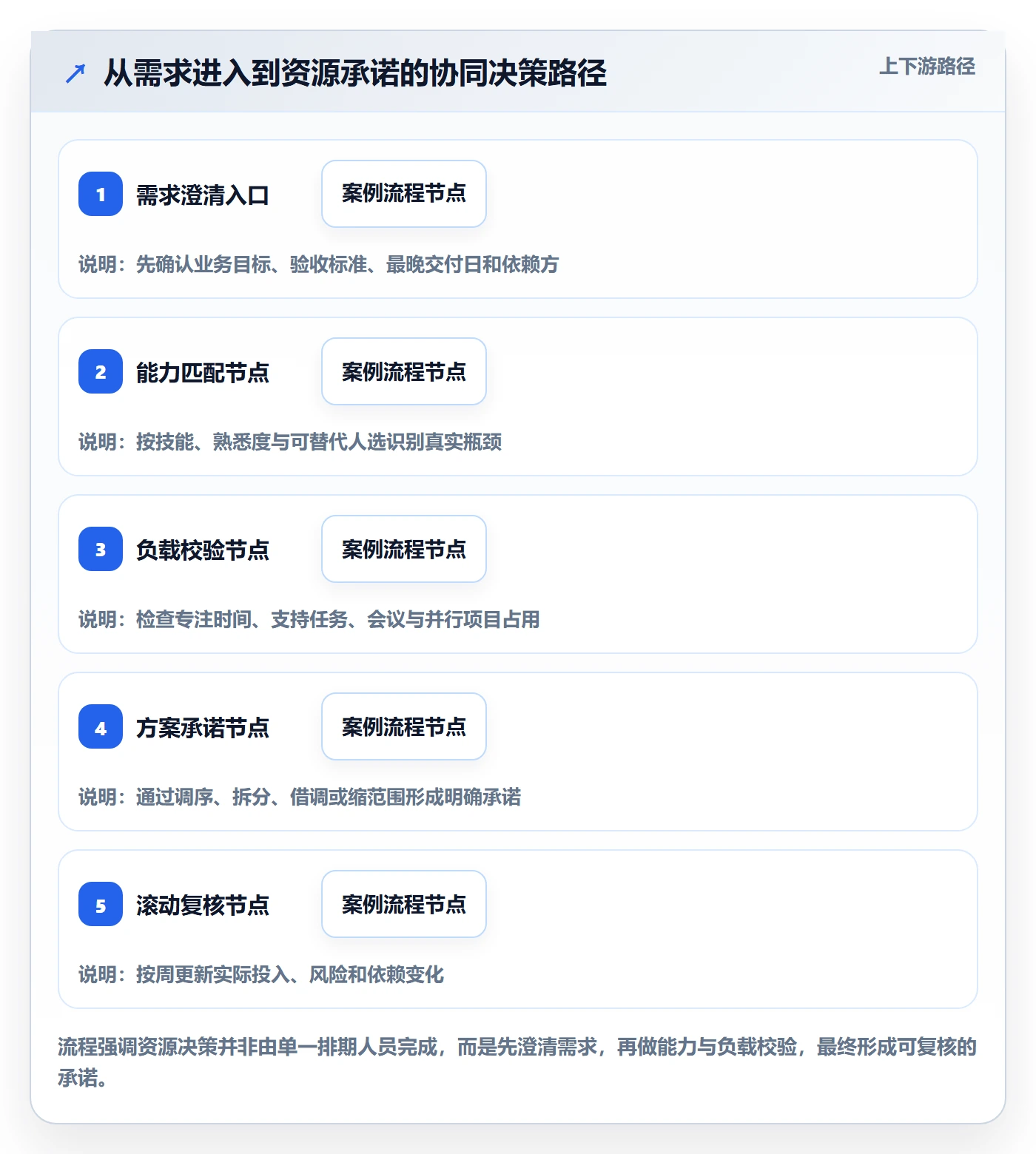

在落地时,我会把资源平衡拆成四个维度:需求价值、能力匹配、时间窗口和负载风险。需求价值回答“为什么现在做”;能力匹配回答“谁能做且谁能接替”;时间窗口回答“何时必须投入”;负载风险回答“计划遇到变化时,团队是否还有调整空间”。这四项必须同时进入讨论,缺一项都会造成虚假的平衡。

  • 价值:先区分承诺型需求、探索型需求、故障响应和内部改进,不能只按提交时间排队。
  • 能力:标注技能深度、熟悉程度和备份人选,避免把“会写代码”误当成“能立即承担该模块交付”。
  • 窗口:记录关键评审、联调、发布和外部依赖日期,而非只记录任务开始与结束日期。
  • 风险:识别单点依赖、任务切换、需求不确定性和临时支持占用,判断缓冲应放在哪里。

平衡也不是每个人的任务数量一致。一个资深工程师可能承担两项复杂设计和评审,初级工程师可能同时处理五个低复杂度缺陷。仅按任务数比较,会把“工作量”与“任务颗粒度”混在一起;只按估算工时比较,则可能忽略跨团队协调与决策成本。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

二、背景与真实场景:排期表很满,交付仍然不断延期

1. 常见团队环境中的资源错配

我在做研发计划复盘时,反复看到一种相似结构:需求来自多个产品线,研发按职能划分,测试和运维又要服务多个项目。计划由项目负责人分别维护,工程师则在不同会议、即时消息和缺陷系统之间切换。各个项目看起来都有负责人,团队整体却没有一张可用于协商的资源视图。

这样的组织并不一定缺少管理工具。更常见的问题是信息定义不一致:有人把“估算工时”当成专注开发时间,有人把它当成自然日;有人把评审算进任务,有人完全不计;有人将线上值守放进容量,有人等故障发生后再临时补记。数据表面上齐全,口径却不能互相比较。

在 100 人以上的研发组织中,问题会进一步放大。一个团队的临时加人可能只是从另一个团队借走了同一位专家;业务部门看到的是项目里程碑,研发负责人看到的是技能供给,技术负责人看到的则是架构风险。若缺少共同的资源语言,各方都可能合理地坚持自己的局部最优。

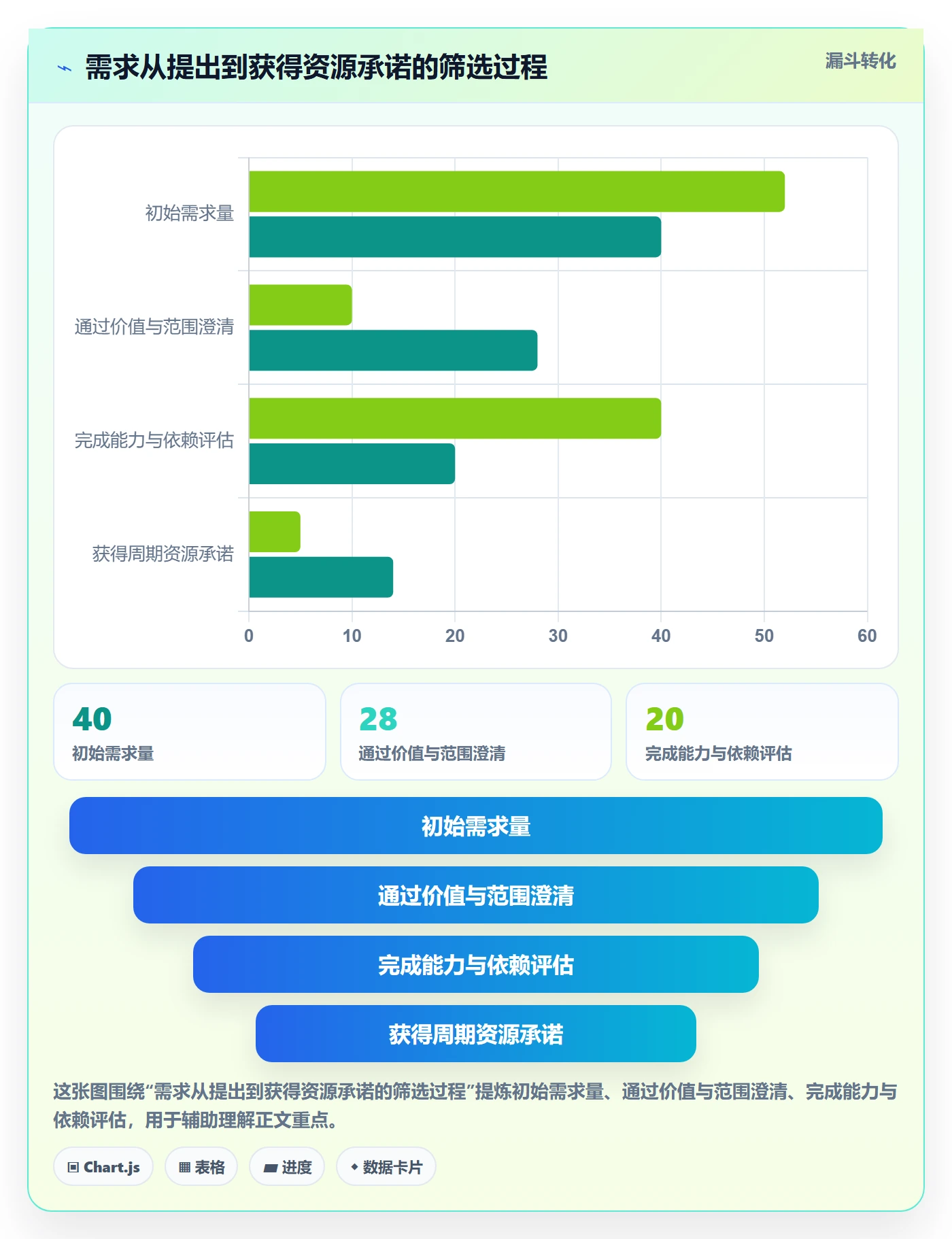

2. 一个可复用的案例:三条产品线争用同一组关键角色

下面的案例是我用于说明管理方法的匿名化情景推演,不对应某一家企业或某款软件的实际效果。设想一家约 160 人的研发组织,三条产品线共用平台研发、测试和运维支持。季度初,团队承诺 8 周内完成三项工作:客户定制能力、核心服务升级和内部效率改造。

项目计划最初按各自团队估算汇总,名义上 14 名工程师总容量充足。但拆到能力维度后,冲突很快显现:核心服务升级需要 2 名熟悉存储层的工程师,客户定制也依赖其中一人进行接口评审;测试团队只有 1 名成员熟悉复杂数据迁移;运维负责人还要承担每周轮值和突发事件响应。

项目负责人最初的解决方案是延长工时,并让资深工程师“多支持一下”。这并没有增加有效产能,只是把风险从计划表转移到了个人身上。一个月后,评审等待、任务切换和缺陷返工叠加,三个项目都出现了不同程度的延误。

重做计划时,团队没有简单地把所有任务后移,而是先把工作拆成可独立交付的切片,再区分必须由专家完成的判断工作与可以由其他成员执行的实现工作。结果是专家集中负责架构决策和高风险评审,低风险接口实现转给具备基础能力的成员;同时将客户定制的一个非关键功能拆到下一迭代,释放联调窗口。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

3. 为什么这类问题容易被误认为“效率低”

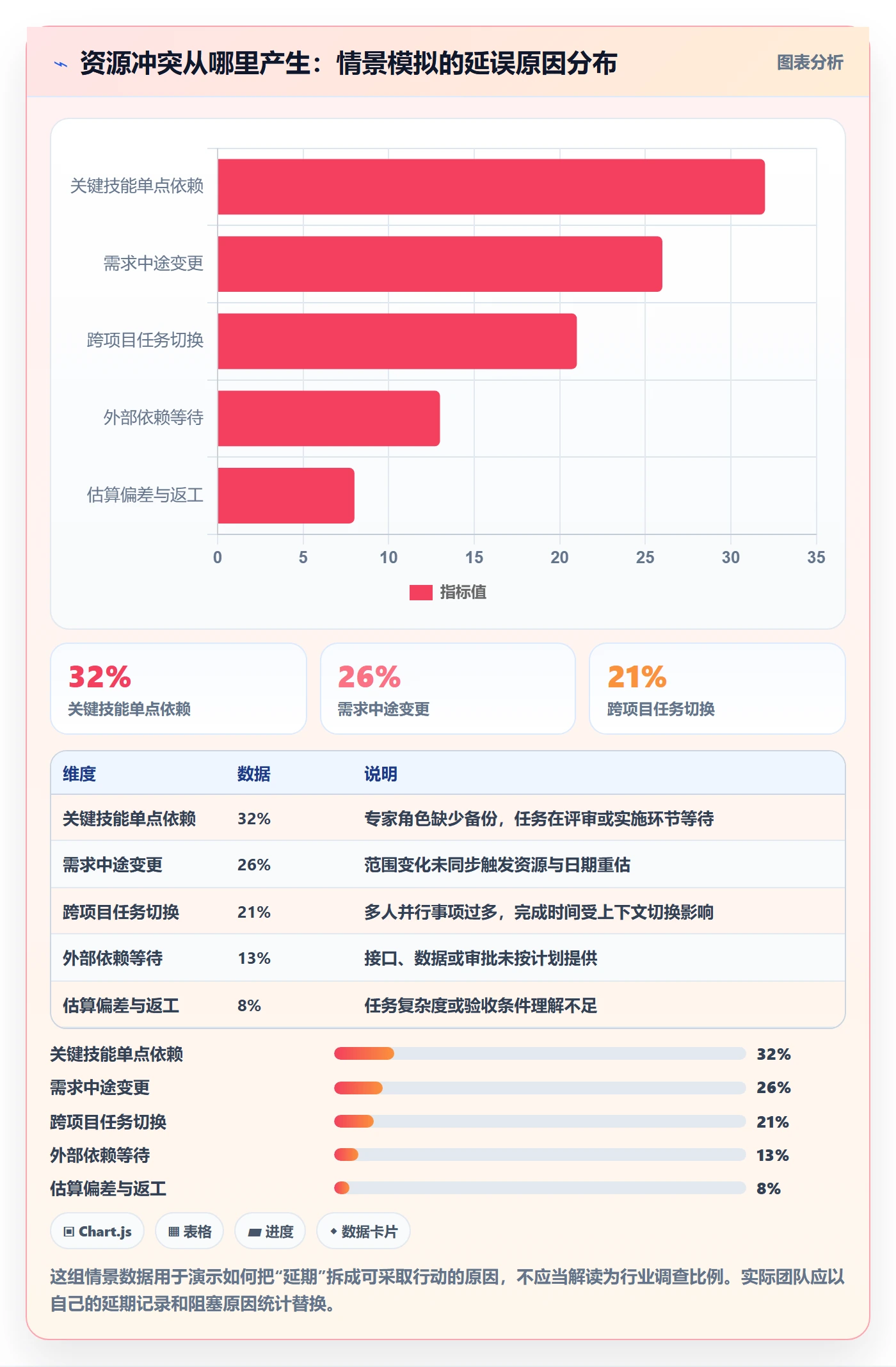

当工作延期时,组织往往先检查个人速度或执行态度,但真实原因可能是关键任务频繁等待同一角色、任务在多个优先级之间切换,或者需求在交付中途持续变化。如果只追问“为什么没做完”,团队很容易得到“任务太多”这种无法行动的答案。

我会把延期拆成可观察的事件:等待谁的决策、等待哪个依赖、任务被插入多少次、已经完成的工作是否因为范围变化而返工、原有承诺是否被管理层重新排序。这样做的价值在于把笼统的效率问题变成能调整的系统变量。

三、常见误区:看起来像在管资源,实际上是在制造噪声

1. 误区一:用利用率越高越好的逻辑排满团队

把所有人排到 95% 甚至 100% 利用率,表面上减少了闲置,实际会让突发需求只能通过插队、加班和推迟其他任务来处理。研发工作存在估算偏差、技术探索和外部依赖,越是没有缓冲,越容易在小变化发生后形成大范围重排。

利用率可以作为容量观察值,却不适合作为个人绩效目标。团队利用率长期过低,可能意味着优先级不足、需求供给不稳定或能力配置不匹配;长期极高,则可能意味着缓冲不足、支持工作未计入或组织承诺超出真实容量。判断重点应该是负载是否与交付风险相称,而不是数字能否接近满格。

2. 误区二:只看人数,不看技能深度和替代性

“再安排两名工程师”并不总能解决问题。若瓶颈是领域知识、数据权限、架构判断或生产环境经验,新增人员短期内还会增加沟通与带教成本。人员数量只是供给的外观,团队真正要管理的是特定任务所需能力在特定时间内是否可用。

我通常把能力判断分成四级:了解概念、能在指导下完成、能独立交付、能处理异常并指导他人。这种分级不需要做成精密的人才评分系统,但必须能区分“可以帮忙”与“可以独立承担”。否则临时借调看似补足人数,最后却把专家的时间耗在持续解释上。

3. 误区三:把估算小时当作承诺工时

任务估算回答的是“完成工作大约需要多少努力”,资源计划还要回答“在现实日历中,什么时候能投入这些努力”。一个 24 小时的开发任务,如果负责人每天只有 2 小时连续时间,还要参加跨项目会议,完成周期可能明显长于 3 个工作日。把估算小时直接除以每天 8 小时,往往会低估等待和切换。

更稳妥的做法,是把估算、排期和承诺分开记录。估算表达任务规模;排期表达可用时间窗口与依赖;承诺则意味着团队接受了相应优先级,并明确谁来处理变化。三个概念不分开,后续复盘就无法判断偏差来自估算、计划还是承诺变更。

4. 误区四:把资源冲突交给项目负责人私下协调

当多个项目负责人分别争取同一位专家时,私下沟通往往演变成声音更大的人先获得资源。缺乏共同决策机制时,团队不会真正消除冲突,只会把冲突转为隐性加班、隐性延期或隐性降低质量。

资源冲突需要有明确升级路径:团队内部能解决的,由团队负责人调序;跨团队冲突,由组合或研发管理层依据业务价值、时限和风险裁决;涉及范围取舍的,必须由需求责任人确认。资源管理的关键不是消灭争执,而是让争执基于同一组事实,并由有权承担后果的人作出选择。

5. 误区五:把工具上线当成流程完成

可视化工具能帮助团队呈现项目、任务、负责人和时间安排,但它不会自动定义优先级,不会替管理者做范围取舍,也不会让失真的估算变得准确。工具接入之后,如果仍然允许各团队维护不同口径的数据,组织只是更快地生成了互相矛盾的图表。

对于需要协同管理多个项目、团队和交付阶段的组织,可以把 PingCode 作为资源和项目协同场景的示例来评估。它更适合结合需求、项目、任务和团队协作进行管理,主要面向中大型企业及 100 人以上组织。是否适用,仍要回到组织规模、流程复杂度、权限治理、现有系统和数据口径评估,不能把软件功能等同于管理成效。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

四、专业判断逻辑:先统一口径,再做分层决策

1. 明确容量口径,避免把日历时间当成产能

我建议以团队为单位建立可解释的容量基线,而不是先精确到每个人每天几小时。可以从计划周期内的工作日总量出发,扣除休假、固定会议、值班支持、培训和必要的组织性工作,再根据历史完成情况设置承诺上限。第一轮不求准确到小数点,重点是让所有人采用同一种算法。

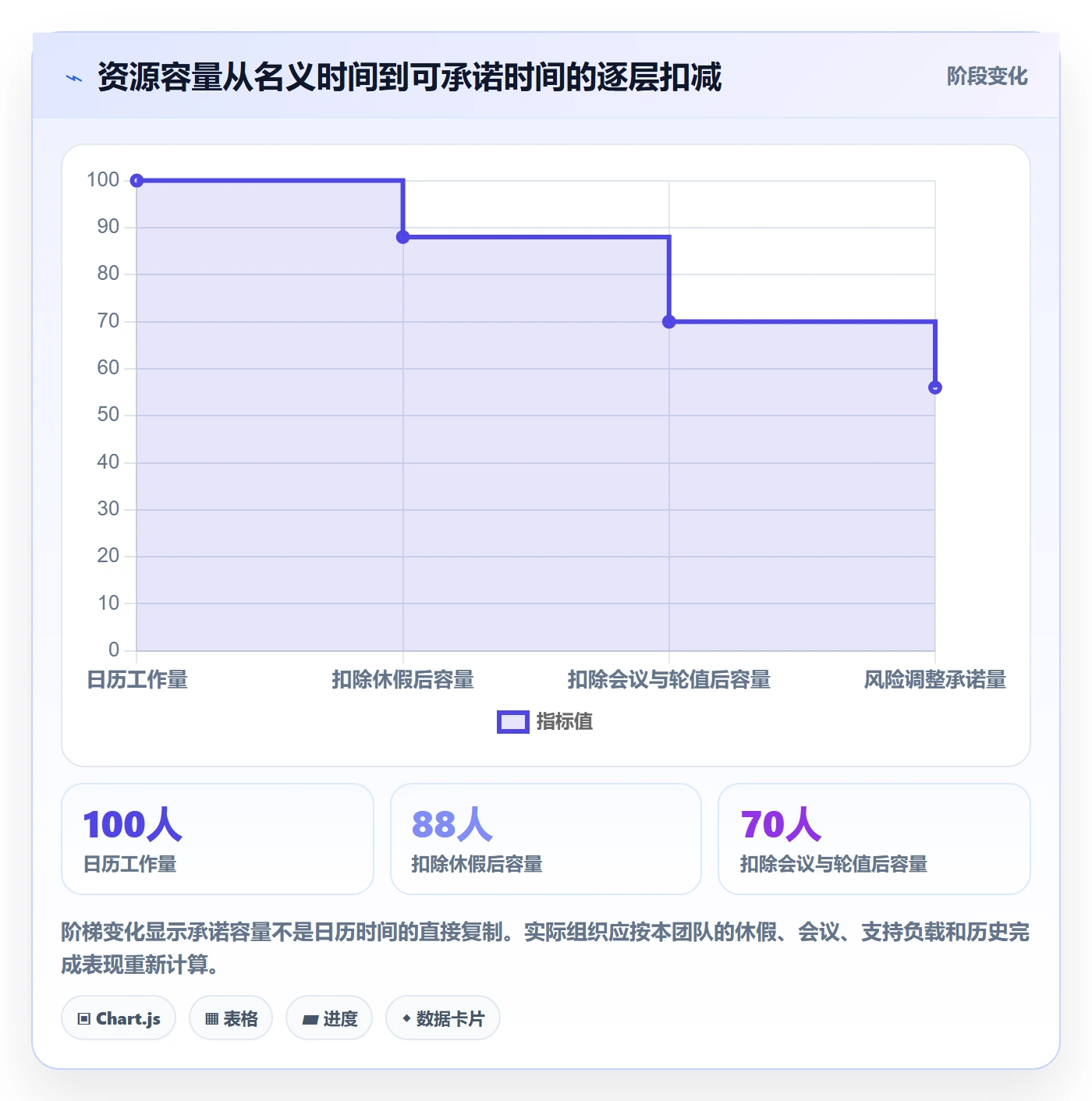

例如,某团队 10 人,在一个两周周期内共有 100 个工作日人天。扣除 12 人天休假、10 人天固定会议、8 人天轮值和支持后,名义上可投入项目的容量为 70 人天。若团队历史上计划工作按期完成比例约为 80%,可先以约 56 人天作为较保守的承诺参考。这个数字不是产能定律,而是用于防止把理论时间全额出售的初始假设。

当团队记录稳定后,再按不同工作类型分别观察:新功能、缺陷处理、生产支持、技术债和沟通协调的投入结构可能不同。若不区分类型,团队容易把历史上用于故障支持的时间误算成项目产能,直到突发事件发生才发现计划无处可调。

2. 用负载区间代替单点利用率

单一利用率不能说明计划可靠性。我更倾向于按负载区间进行管理:低负载用于发现需求不足或能力错配;中等负载通常便于吸收正常变更;高负载需要明确哪些事项可以推迟;接近满载时则必须识别强制缓冲与升级负责人。具体阈值应依据团队的工作类型和历史波动校准,不建议照搬统一行业数字。

如果团队承担频繁线上支持,缓冲比例要高于稳定、边界清晰的维护工作;如果任务依赖外部供应商或跨时区协作,还要为等待和重排留出空间。反过来,若团队工作高度标准化、任务粒度小且替代性强,较高负载也可能可控。数字只是提醒,具体判断仍要结合任务特征。

3. 把任务切成可调度的工作包

资源平衡的最小单位不应是“整个项目”,也不宜是过于琐碎的单个操作。我通常先把工作拆成能在一至两周内验证结果的工作包,并标出前置条件、交付物、技能要求、依赖对象和验收方式。这样既能看见关键角色,也能在冲突发生时调整顺序或拆分范围。

一个适合调度的工作包,至少要满足以下条件:

  • 产出可以验证,不依赖“完成了大部分”这类主观描述。
  • 负责人和协作角色明确,关键决策人不能被隐藏在笼统的“研发支持”中。
  • 依赖项有责任人和期望日期,未确认的依赖应标为风险而非默认可用。
  • 范围可以讨论,哪些是本期必须项、哪些是可延后项能够区分。
  • 工作量和持续周期分开表达,避免同一个工时估算被误读成固定完成日期。

4. 建立冲突优先级,而不只排截止日期

两个任务日期相近时,不能单凭“谁先提出”或“谁催得急”决定先后。我建议至少比较业务影响、承诺硬度、延误成本、不可逆性和替代方案。具有法规、合同或生产稳定性约束的事项,通常需要更高优先级;探索性功能即使价值很高,也可以通过缩小验证范围降低占用。

可以使用简化的决策表,但不要把打分公式包装成客观真理。打分的意义是暴露分歧:业务方认为客户承诺不可延期,研发方认为技术风险尚未消除,两者需要把各自依据讲明白。最终优先级应由能承担业务后果的负责人确认,而不是由表格自动排序。

决策维度 需要回答的问题 资源调整信号
业务影响 不做或延期会损失什么?影响范围有多大? 高影响事项优先讨论,但仍需核实真实时限。
承诺硬度 日期是否来自合同、法规、发布窗口或外部依赖? 硬约束通常不宜仅靠口头协商改变。
延误成本 延期会导致收入损失、支持成本上升还是机会成本? 成本越明确,越有利于做范围和人力取舍。
技能稀缺性 是否只有一人具备所需能力?能否拆分或培养替代者? 单点任务应优先降低依赖,而非持续加压。
可替代方案 能否缩小范围、分批交付、借助自动化或改用其他路径? 方案越多,越不必把冲突转成加班。

5. 让数据服务于对话,而不是制造监控感

资源数据应回答管理问题,而不是追踪每个人的每一分钟。对团队而言,最有价值的观察通常是:承诺工作占比、支持工作波动、任务等待时间、关键技能覆盖、计划变更频次和预测偏差。个人工时明细可以用于特定成本核算或合规场景,但不应无条件等同于个人产出评价。

我尤其警惕把“工时填得多”当成“贡献更高”。研发工作的复杂度差异很大,某些工作需要少量代码但包含大量风险判断,某些任务工时长却主要由等待造成。若数据被用于简单排名,团队会开始优化记录行为,而不是优化交付系统。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

五、案例拆解:从资源冲突到可执行的协同计划

1. 先建立基线,不先责怪个人

在前述情景组织中,团队先回看最近 6 个迭代的计划与实际记录。为避免把示意数字误读为真实企业调查,以下所有数值均为情景模拟,用于展示分析方式。复盘显示:计划工作平均完成比例为 78%,跨项目插入任务平均每迭代 9 次,关键平台工程师每周有约 12 小时用于评审和临时支持。

这些数字并没有直接说明谁工作不努力。它们说明团队存在三类系统性约束:计划采用了过高的承诺容量;临时插入没有统一入口;专家角色的支持工作没有显式进入项目计划。若不修正这三点,即使替换项目负责人或换一套排期模板,预测偏差仍然会反复出现。

2. 识别真正的瓶颈角色和不可合并的任务

团队将未来 8 周的工作按技能需求拆开,发现主要瓶颈并非所有研发岗位,而是存储层设计、迁移验证和发布风险评估。产品功能开发本身有多名成员可以承担,真正依赖少数专家的是技术决策与高风险检查。

这一步改变了资源讨论方式。过去的问题是“平台组人太少”,调整后变成三个更精确的问题:哪些决策必须由平台专家做?哪些实现可以由其他工程师在约定边界内完成?哪些评审需要提前锁定时间?更准确的问题,带来了比“再加一个人”更有效的调整空间。

3. 采取四项调整,保留承诺而不是硬挤工时

  1. 拆分交付范围:把客户定制拆成先满足核心业务路径的首批能力,非关键配置项延后一轮,避免一次性占用全部联调窗口。
  2. 集中专家时间:为存储层评审设置固定时间块,减少临时打断;所有需要专家判断的问题先经过技术预审,合并低价值的重复咨询。
  3. 扩大可替代能力:安排两名工程师参与迁移演练和低风险实现,在专家监督下形成备份能力,但不假设他们马上能独立承担生产风险。
  4. 显式预留支持容量:把轮值和突发支持纳入每周期容量计划,超出预留时通过负责人决定暂停、延期或追加支持,而不是静默侵占项目时间。

调整后的关键不只是工时重新分配,而是每项变化都有负责人和后果。需求范围缩小由产品负责人确认;专家评审窗口由技术负责人承诺;培养替补需要安排导师时间;支持超额时由研发管理层决定牺牲哪项计划工作。没有这些明确归属,所谓“协同方案”很容易退化成所有人都同意、没有人真正执行。

4. 用过程指标检验方案是否真的有效

案例团队没有把“本周期按时交付”作为唯一结论,因为单次按期可能来自加班或运气。团队跟踪了关键角色等待时间、计划外插入次数、承诺完成比例和迁移演练缺陷等过程指标。情景推演中,经过三个周期,专家等待时间由平均 5 个工作日降至 2 个工作日,计划外插入由每周期 9 次降至 5 次,承诺完成比例从 78% 提升至 88%。

这些变化只能说明协同机制可能改善了预测与等待,不能据此宣称某种工具或方法在所有组织都能带来同等收益。若同期需求复杂度、团队成员或发布节奏也变化,就需要同时记录这些背景条件。资源管理成效应看趋势和上下文,而不是把一次变化归因于单一举措。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

5. 关注负载分布,而非只看团队平均值

在案例里,团队整体平均负载下降并不是成功的唯一标志。真正重要的是原本超载的关键角色是否得到缓解,以及释放出来的时间是否转化成有效交付能力。若平均负载降低,却没有减少瓶颈等待、返工或计划变更,可能只是把工作从可见任务转移到了会议和沟通中。

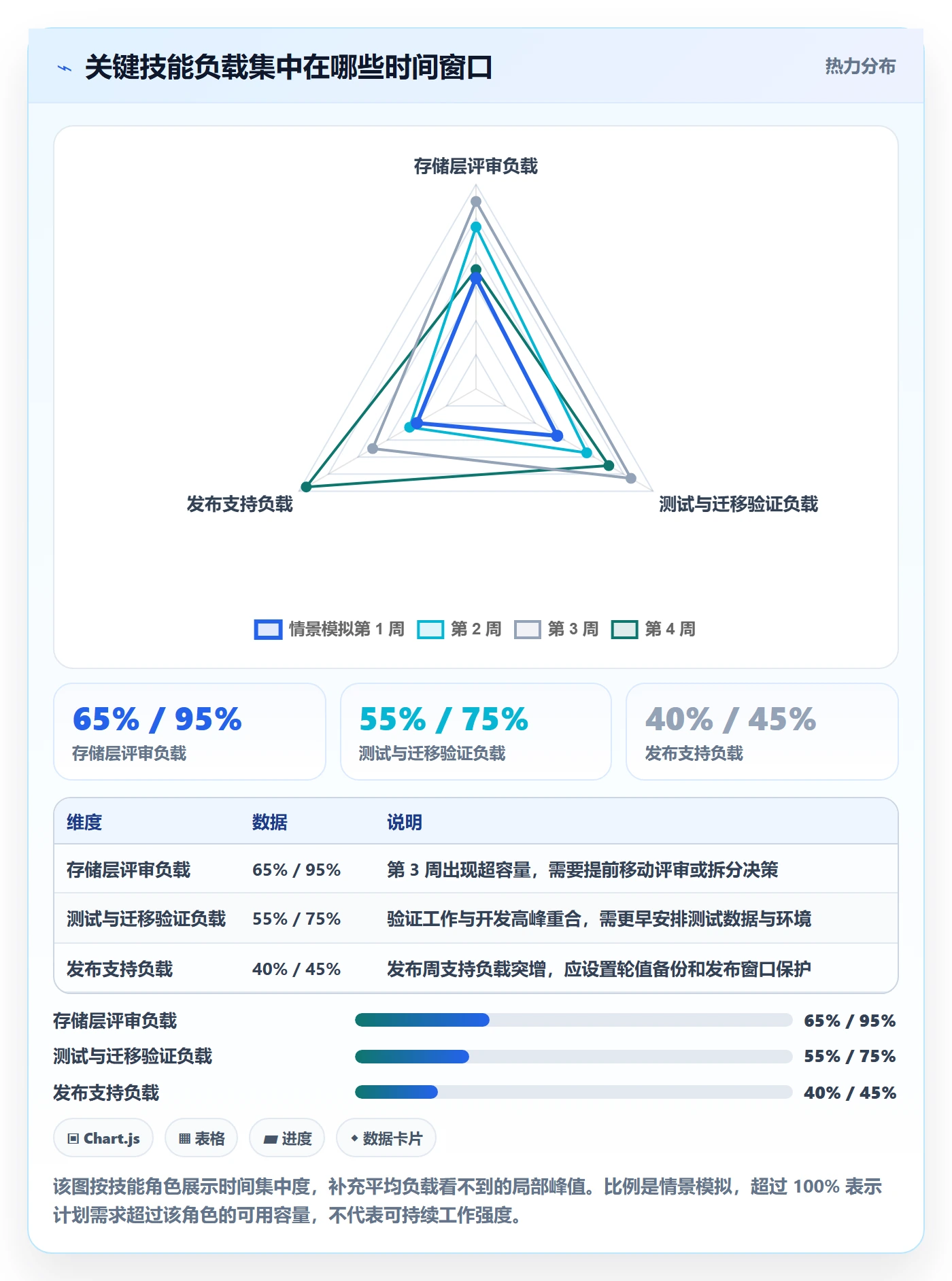

因此,复盘时最好同时查看团队层面的趋势和关键角色层面的差异。可以用热力图或按周分布图观察高负载集中在哪些技能、哪些项目,以及高峰是否与发布节点重叠。但在解读颜色时要谨慎:高负载不必然代表高风险,低负载也不必然代表浪费,必须结合任务紧急度、人员替代性与时间连续性判断。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

六、落地方法:用固定节奏把资源协同变成日常机制

1. 第一步:统一资源对象与任务口径

先定义团队究竟管理什么资源。除了正式研发人员,是否需要纳入测试、架构、数据、安全、运维、供应商和共享服务团队?哪些任务会占用这些角色的时间?哪些工作只需要咨询,哪些工作需要实际交付?如果边界不清楚,计划中的“平台支持 2 人”很难转成任何可执行安排。

随后统一任务类别、估算单位、责任人、依赖关系、优先级和状态定义。尤其要区分“待排期”“已承诺”“进行中”“受阻”和“已完成”。很多团队的拥堵不是缺少数据,而是把意向、预测和承诺都放在同一个状态里,让管理者误以为资源已经锁定。

2. 第二步:建立一张能够协商的资源视图

资源视图不必追求一开始就覆盖所有细节,但必须能回答:未来 4 至 8 周有哪些重要交付?每项交付需要什么能力?关键人员何时被占用?哪些任务存在等待或单点风险?哪些内容是尚未批准的候选工作?这张视图的用途是支持决策,不是替代团队的详细执行计划。

对中大型组织而言,项目、需求、任务、团队和时间安排通常分散在多个系统或表格里。PingCode 可作为一个协同管理场景的评估示例,重点看是否能把需求与项目进度、任务责任和跨团队协作关联起来,以及是否支持组织需要的权限、流程和报表。评估时要用真实业务样例验证数据是否能贯通,不要只依据演示页面判断。

3. 第三步:设计三个层级的决策节奏

  • 团队周会:处理本团队范围内的任务顺序、阻塞、工作拆分和短期容量调整,建议关注未来一至两周。
  • 跨团队资源会:处理多个项目争用共享角色、外部依赖变化和关键时间窗口冲突,讨论范围、顺序和借调成本。
  • 组合层级决策:处理业务价值与组织产能之间的重大取舍,例如延期、停止、缩减范围或追加预算与人员。

会议不应变成逐条念任务状态。真正需要讨论的是变化和决策:有哪些新增需求、哪些承诺受到影响、哪个瓶颈需要管理层裁决、有哪些替代方案。若每次都只是汇报“完成了多少”,资源冲突仍会在会后通过私聊解决。

4. 第四步:为变化建立显式的重新承诺机制

需求变化不可避免,关键在于变化发生时是否同步重估资源和日期。新任务进入时,应明确它属于故障、安全、法规、客户承诺还是一般需求;由谁批准插入;要暂停或延后哪项工作;是否要调整范围或容量。没有被挤出的任务名称,就意味着组织可能在隐性要求团队增加工作。

我建议把重新承诺记录成简单的决策事实:原承诺是什么,变化是什么,谁批准,影响哪些任务,新的日期或范围是什么。记录的目的不是追责,而是让团队能识别计划偏差来自哪里,减少同一项临时工作在不同会议里重复出现。

5. 第五步:用滚动预测替代静态年度排满

长期计划适合表达方向、依赖和阶段目标,不适合伪装成精确到个人的远期排班。越远期,需求、人员、技术和外部条件的不确定性越高。较实用的做法是:近期做详细承诺,中期做能力和依赖预测,远期保留范围和优先级选项。

例如,未来两周可以明确到工作包、负责人和验收条件;未来两个月可以确定关键角色、里程碑和风险;更远的季度则以团队容量、战略主题和可能的交付窗口为主。这样既能保留组织协同,又不会把虚假的精确度当成承诺。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

七、不同情况下的行动建议:不要用同一种方案处理所有超载

1. 如果团队持续超载,先做组合取舍

如果连续多个周期出现承诺完成比例偏低、关键角色长期超载、计划外插入频繁,不要先要求团队“提升效率”。应检查组织是否同时承诺了超过容量的项目、需求是否缺少入口控制,以及管理层是否在冲突发生时不断增加优先级。

可执行的动作包括:冻结低价值工作、调整交付顺序、缩小首发范围、明确不做清单、推迟非关键项目,或者申请真正能够独立承担工作的资源。单纯增加加班只能临时挪动时间,无法消除能力错配和任务过量。

2. 如果团队平均负载不高,但交付仍慢,先查等待与切换

平均负载看起来宽松,交付周期却很长,往往说明工作在排队、等待决策或频繁切换。此时应观察任务从开始到完成经过了多久,实际投入工时占多少;检查评审是否集中在少数人、需求是否等待确认、外部依赖是否缺乏明确责任人。

优化方向通常不是再分配更多任务,而是缩短批量、减少并行、提前安排评审、明确决策时限和依赖条件。一个人同时开十个任务,并不意味着十项工作都在前进,反而可能延长每项任务的完成时间。

3. 如果专家角色过载,先降低对单点的结构性依赖

专家过载时,临时找人分摊只能解决一部分问题。应识别哪些工作需要专家本人判断,哪些可以标准化、文档化或由受训成员承担。将高风险决策集中到固定时段,减少零散咨询;把常见问题转化为设计规范、检查清单和示例代码;通过结对和演练逐步培养替代者。

这类替代培养会先消耗专家时间,短期看似让负载更高,因此需要管理层保护学习窗口。若组织只奖励当期交付,不给知识传递留出容量,就会长期依赖同一个人,随后把单点故障误认为个人不可替代的价值。

4. 如果线上支持频繁打断计划,单独管理服务容量

对有生产支持职责的团队,不建议把故障响应简单视为计划之外的“杂事”。应记录支持工单数量、响应时间、处理耗时、重复故障类型和轮值负担。若支持负载长期超过预留容量,应安排专项修复、优化告警、减少重复问题或调整服务等级,而不是无限扩大预留比例。

当支持负载暂时波动时,可以设置轮值人员和工作保护规则,让其他成员尽量保持专注。如果全员都随时响应,响应看似更快,实际会让所有计划任务被轻度打断,整体效率可能更差。

5. 如果需求高度不确定,采用阶段承诺与验证式投入

探索型项目不适合一次性承诺完整功能范围和固定资源。可以先安排短周期验证,明确要回答的关键假设、需要的最小团队和停止条件。验证结果出来后,再决定扩展、调整方向或结束投入。

这种做法不是降低责任,而是把承诺建立在可验证信息上。对于研发团队来说,最昂贵的资源错配之一,是在关键假设尚未验证时持续扩大实现规模,最后用更多人力维护一个价值不明的方向。

八、工具与数据治理:先明确要解决的问题,再挑选系统

1. 评估工具时看数据能否贯通业务链

资源管理工具的评估不应停留在“有没有甘特图”或“能不能填写工时”。我会带着真实场景做验证:需求优先级变化后,相关项目和任务是否能被找到?任务负责人、依赖关系和里程碑能否连起来?跨团队负载是否能按角色或技能查看?管理者能否分权限看到需要的信息?历史数据能不能支持复盘?

如果组织已采用多个系统,重点是核实数据同步与责任边界。哪些数据是主数据,哪些系统负责写入,重复录入由谁维护,接口失败如何发现,都要提前确定。工具数量增加而治理责任不明确,只会提高信息维护成本。

2. 用真实用例测试,而不是用空白演示环境判断

我建议至少准备三类测试场景:一个跨团队项目,一个临时插入的高优先级事项,一个涉及稀缺专家和外部依赖的计划。让实际使用者从需求创建、计划调整到复盘完整走一遍,观察系统是否能支持决策,而不仅是展示状态。

评估时还应检查权限和安全要求、数据导出、历史追踪、移动端使用体验、管理员负担、实施周期和培训成本。对于中大型组织,流程配置和组织级治理可能比单个功能更重要。PingCode 可作为候选平台之一进行场景验证,但最终应和现有工作方式、系统架构及采购约束共同评估。

3. 先用少量指标形成闭环,避免指标泛滥

刚开始落地时,我会优先选取少数能支持行动的指标,而不是一次性建几十张报表。可以从以下指标中挑选最适合当前问题的组合:

  • 承诺完成比例:检验计划量与真实容量是否匹配。
  • 关键角色等待时间:定位专家、审批或测试环节的队列。
  • 计划外插入频次:判断优先级入口是否失控。
  • 并行工作数量:观察任务切换和拥堵风险。
  • 支持负载占比:确认线上保障是否侵蚀项目容量。
  • 技能备份覆盖率:识别持续存在的单点依赖。

每项指标都需要明确口径、数据责任人、更新时间和可能的误读方式。例如,承诺完成比例下降,可能因为需求复杂度上升,也可能因为团队更诚实地记录了未完成事项;不能只看数字就下结论。指标的用途是提出更好的问题,而不是替代判断。

资源平衡落地方案:研发团队开展资源负载的协同管理案例解析

九、不同方案的取舍:效率、灵活性与稳定性不可能同时最大化

1. 高利用率与交付稳定性的取舍

高利用率有助于减少明显闲置,尤其适用于需求稳定、任务标准化、人员可替代性较高的工作。但在探索性研发、频繁支持和多团队依赖场景中,过高负载会压缩缓冲,使小幅变化带来大范围延期。组织要决定的是愿意承担多少波动,而不是寻找一个对所有团队都适用的利用率目标。

如果业务环境要求快速响应,适度保留容量可能比每个周期都排满更划算;如果工作稳定、需求可预测,则可以提高计划密度,但仍需留出处理异常的机制。不同团队的容量策略可以不同,但口径和决策原则必须透明。

2. 专家集中决策与团队自主性的取舍

让专家集中评审有利于质量一致和风险控制,也容易造成等待队列;把决策广泛下放可以提高速度,却要求规范、边界和能力建设跟得上。适合的做法通常不是二选一,而是区分决策等级:高风险、不可逆或影响面大的变更由专家把关;低风险、可回滚的事项在明确规则下由团队自主处理。

如果组织只强调专家审批,却不设服务时限和预审机制,专家就会成为流程瓶颈;如果只强调自主,却没有技术标准与复盘,风险可能转化为线上问题。需要根据变更风险和回滚成本做分层授权。

3. 集中排程与团队自治的取舍

集中排程有利于处理跨项目资源冲突,适合共享角色多、项目依赖复杂的组织;但若所有细节都由中心团队决定,信息更新会滞后,团队也容易失去调整空间。完全自治可以提升局部响应速度,却可能让多个团队重复争抢同一稀缺能力。

我更倾向于“战略与冲突集中,执行与短期调整自治”:组合层级确定优先级和容量边界,团队在承诺范围内安排日常工作;一旦影响跨团队约束或关键承诺,再进入升级机制。这样既保留统一裁决,也不把每个日常任务都变成管理审批。

4. 精细化工时记录与低维护成本的取舍

细粒度工时数据在成本核算、外包管理或法规要求下可能必要,但采集和维护成本高,也容易引发监控感。若组织真正关心的是交付预测,团队负载区间、支持工作类别和任务流转时间可能已经足够。记录的颗粒度应与决策用途相匹配。

如果数据没人使用,就不要因为“以后可能有用”要求全员持续填报。先说明数据将支持什么决策、由谁查看、如何保护,再设定采集范围。能通过任务状态和周期结果获得的信息,不必重复增加大量手工字段。

十、常见失败信号与纠偏方法

1. 看板很完整,临时工作仍靠私聊

这通常意味着统一入口没有建立,或团队担心走流程会拖慢响应。可通过设置快速通道解决紧急事项,但紧急定义、批准人和资源影响必须清楚。紧急事项完成后也要补录其对原计划的影响,否则组织无法知道自己究竟承诺了多少额外工作。

2. 每次计划会都重新估算全部任务

这说明团队可能把计划会当成数据清洗会,或者任务粒度过粗。应将估算放在适当的需求澄清阶段,计划会聚焦变化、瓶颈和决策。已确认的任务不必每周重复估算,只有范围、依赖或技术条件发生变化时才触发重新评估。

3. 负责人总在救火,没人能说清优先级

当管理者不断亲自协调每一个冲突,短期可能有效,长期会形成单点管理依赖。应把可重复的决策规则交给团队负责人,将真正涉及业务取舍的事项升级到有授权的人。决策记录要让后续团队可以复用,而不是每次从头争论。

4. 负载数字持续改善,交付质量却下降

这可能说明团队通过拆小任务、降低验收标准或推迟缺陷处理来改善表面指标。资源管理不能只看交付数量和利用率,还要观察返工、逃逸缺陷、生产问题和维护成本。若速度提升伴随质量负担累积,就不应把当前安排视为成功。

纠偏时应检查指标是否被用作考核、是否存在对坏消息的惩罚,以及团队是否有权真实报告容量不足。信息越不安全,资源图越漂亮,计划越可能失去预测价值。

十一、团队可以立即采用的 30 天试行计划

1. 第一周:盘点承诺与口径

选定一个业务边界清晰的团队或产品线,汇总未来 4 至 8 周的承诺事项。统一工作日、估算、任务状态、支持工作和优先级的定义,识别至少三个最可能的资源冲突。不要一开始就全公司铺开,先找到真实问题和适合的最小试点范围。

2. 第二周:标出关键能力与依赖

将需求拆成可检查的工作包,为每项工作标出能力要求、依赖、验收条件和可替代人员。对关键角色负载进行逐周检查,特别关注连续时段、评审窗口、值班安排和并行项目。对尚未确认的外部依赖,不要直接视为已获得资源。

3. 第三周:运行一次跨角色资源决策

召开一次以决策为目标的资源协同会议。只讨论新增需求、冲突任务、超容量角色、依赖风险和需管理层裁决的事项。每个冲突都至少给出两种选项,例如调序、缩范围、延后、借调、培养备份或追加容量,并明确每种选项的成本与责任人。

4. 第四周:复盘预测偏差并调整规则

比较原始计划与实际执行,检查承诺工作完成比例、临时插入、等待时间和关键角色负载。不要只追问为什么某个人没完成任务,而要问估算、依赖、优先级和支持容量是否被正确表达。根据观察调整容量折扣、升级路径或任务拆分方式,并决定是否扩大试点。

5. 30 天试行的成功标准

一个月通常不足以证明长期绩效提升,但足以判断机制是否开始产生有用信息。试点成功不必表现为所有任务按期完成,更重要的是:团队能否提前发现冲突,管理层是否能作出范围或优先级选择,插入需求是否记录影响,关键岗位是否有实际的缓解措施。

  • 至少一项原本隐蔽的技能瓶颈被提前识别并形成行动方案。
  • 新增高优先级事项时,能够说清楚被挤出的工作和批准人。
  • 团队容量口径趋于一致,估算、排期和承诺不再混为一谈。
  • 复盘指标能解释问题并触发具体行动,而不是只用于汇报。
  • 成员能够报告负载和风险,不需要通过长期加班证明项目重要。

十二、结语:资源平衡的真正产出,是更可信的承诺

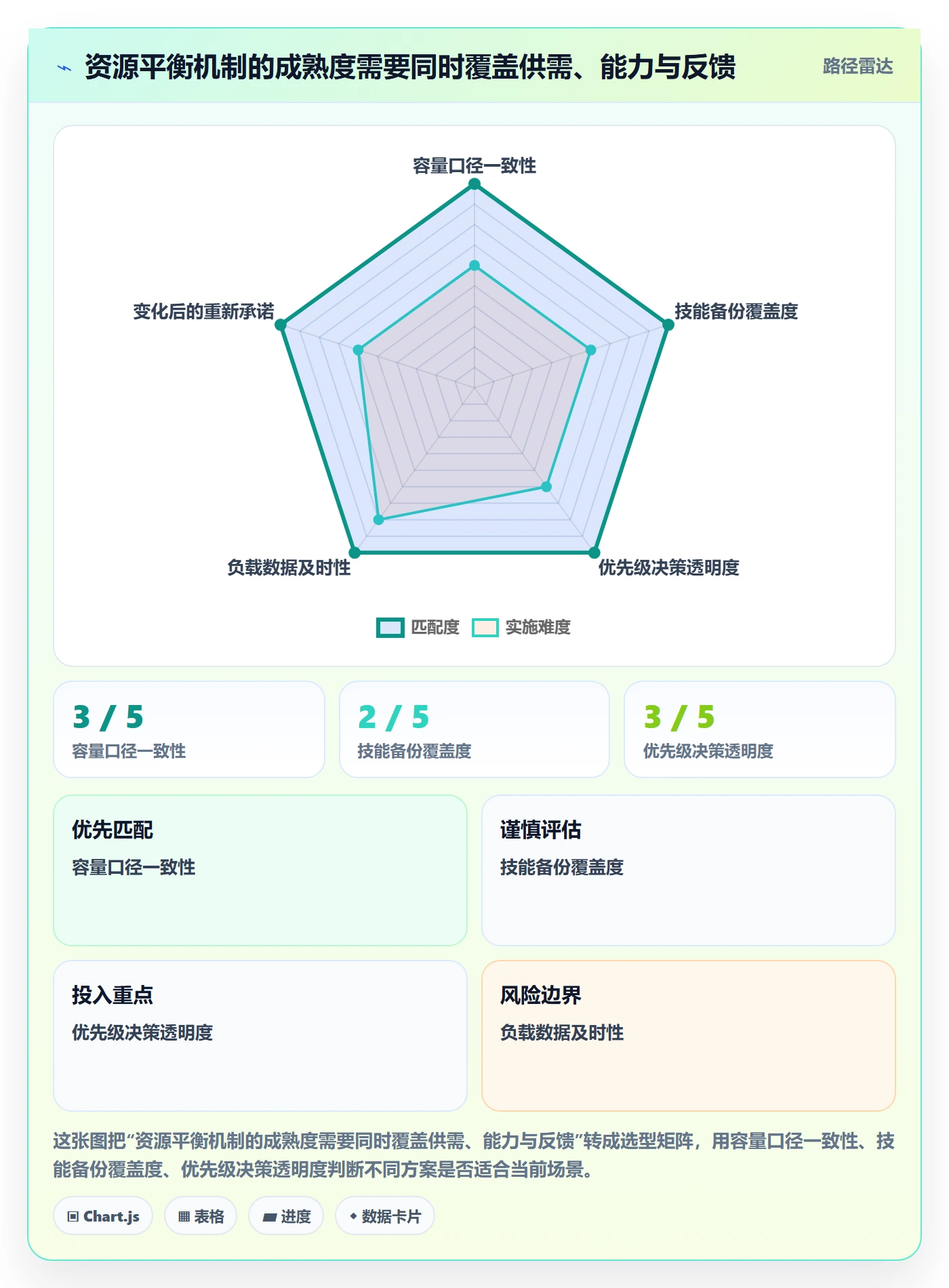

资源平衡落地,不是把所有人的时间精确填满,而是把组织的优先级、技能供给、时间约束和变化成本放在同一张桌面上。看见冲突只是开始;真正的管理能力,是冲突出现时有人有权做选择,并且能够明确接受相应的延期、范围或成本后果。

我最看重的并不是负载图上的颜色是否变均匀,而是团队是否越来越少依赖隐性加班、临时插队和个人英雄主义来维持交付。一个成熟的资源体系,不承诺所有事情同时完成,而是让每一项承诺都有真实容量、明确责任和可讨论的取舍。

下一步可以从一个共享专家较多、延期反复发生的团队开始:先统一容量口径,再标出技能瓶颈和依赖,随后试运行每周资源决策与变化后重新承诺。用一个月验证流程是否让冲突更早暴露,再决定是否扩大范围或评估协同平台。先解决真实的排期与决策问题,再选择工具;先让承诺可信,再谈利用率优化。

常见问题解答(FAQ)

1. 研发团队资源负载失衡时,应该先调整排期还是先重新分配人员?

我负责的项目经常出现有人连续加班、有人却在等前置任务的情况。每次一看到延期,团队就想把人调来调去,但我担心频繁换人反而让交付更慢。

先查清阻塞原因,再决定是否调人,不要把“延期”直接等同于“人手不足”。可以连续两周按人记录可用工时、已承诺任务、等待时间和技能约束:如果工作主要卡在评审、测试环境或外部依赖,调整排期和清障通常比调人有效;

如果同一技能岗位的计划负载连续两周超过可用工时的85%,且没有关键依赖阻塞,再考虑拆分任务或临时补位。一个便于讨论的演练案例是:8人团队每周名义工时320小时,扣除会议、支持和休假后可用约240小时;

若已承诺工作达到270小时,缺口约30小时,单靠重新排列任务无法消除,必须减少承诺、延后低优先级事项或增加合适的资源。

2. 资源负载协同管理应该看哪些指标,才能避免“看起来很忙、实际没产出”?

我以前用任务数量判断谁最忙,后来发现任务多的人可能只是在处理很多零碎事项,真正影响版本交付的工作反而没人盯。我想知道怎样把资源数据和交付结果联系起来。

不要只看任务数或个人填报的忙碌程度,至少同时看可用工时、承诺工时、阻塞时长、在制任务数和按期完成率。比如某个演练团队有6名研发人员,扣除会议与支持后每周可用180小时;计划承诺150小时,看似有余量,但若其中40小时的任务依赖尚未确认的接口,实际可执行负载只有约110小时。

此时继续给团队派活只会增加在制任务,不会提高交付。判断时建议按角色和技能拆分负载,并用两到四周的滚动窗口观察趋势;加班时长上升而完成率不升,通常是优先级、依赖或返工问题的信号,而不是简单的产能不足。

3. 跨项目争抢同一名研发人员时,如何制定公平且可执行的资源分配规则?

我所在的团队经常有多个项目同时找同一位核心工程师,谁的项目负责人催得急,资源就先给谁。我担心这种分配方式让重要但不紧急的工作一直被挤掉,也想避免只凭领导印象做决定。

先建立统一的优先级规则,再由项目负责人共同确认例外,而不是按催促频率分配。可将工作按业务影响、交付期限、风险降低和依赖关键性评分,同时明确每位核心人员的容量上限;例如演练中将每周可用工时的70%用于已排序的项目承诺、20%留给维护与突发支持、10%作为缓冲,实际比例应根据团队历史数据校准。

若两个项目争用同一位工程师,比较的是延迟带来的业务损失和替代方案,而不是项目声量;确认分配后至少维持一个迭代周期,避免每天切换。记录每次例外的理由,并在月度复盘中检查是否长期偏向某个项目,才能让规则既公平又可调整。

4. 怎样判断资源平衡方案是否真正改善了交付,而不是把压力转移给团队?

我试过把任务重新分配后,项目表上的负载确实均匀了,但几周后发现加班更多、返工也增加了。我不确定应该用多长时间观察,也不知道哪些变化说明方案值得保留。

至少观察两个迭代周期,并把交付、质量和团队负担放在一起评估。可用一个演练基线对比:调整前按期完成率为68%、平均阻塞时间为4.5天、每人每周加班6小时;调整后若按期率升到80%、阻塞降到2.5天,同时加班没有上升且线上缺陷未增加,才有理由认为资源配置改善了。

若按期率提高但加班增至10小时、返工率明显上升,说明可能只是把风险推迟或转移给个人。每周复核计划工时与实际工时的偏差,每个迭代结束检查延期原因和缺陷趋势;若某类任务连续两次估算偏差超过20%,先修正估算与依赖识别,再决定是否扩充资源。

核心关键词

读者评论

武
武嘉禾

我们以前也按人天汇总容量,真正排期时才发现专家的时间被评审和线上支持切得很碎。把连续可用时段单独看,确实比只看空闲小时更接近实际。

李
李亦辰

技能分级有帮助,不过能力标签如果长期不更新,也容易变成新的形式主义。团队规模不大时,定期核对谁能独立接手哪些模块,可能比维护复杂的技能表更实用。

孟
孟沐阳

文中把缓冲看作交付风险管理的一部分,我比较认同。想了解的是,历史完成率波动较大的团队,承诺上限多久校准一次,才不会因短期故障把后续计划压得过于保守?

文章包含AI辅助创作:资源平衡落地方案:研发团队开展资源负载的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554656
