Capacity管理方法大全:研发团队资源负载制度设计落地清单

研发团队做 Capacity 管理,最容易犯的错不是“算得不够精确”,而是把每个人的工时填满后,误以为项目因此更可控。实际运行中,排期表看起来达到 100% 利用率,需求变更、线上故障、代码评审和跨团队等待却会把计划不断挤歪。Capacity 管理的核心不是把人分满,而是建立一套能解释可用产能、承接承诺、处理变化并及时调整的制度。本文从团队口径、计算方法、运行节奏、案例推演和工具落地出发,给出一份可执行的研发资源负载制度清单。

一、先讲核心结论:Capacity 管理不是排满日历

1. Capacity 管理要解决的是承诺问题

我判断一套 Capacity 管理是否有效,不先看排期表有多细,而先问三个问题:团队说“能做”时依据是什么?发生紧急事项后,谁有权调整承诺?月底发现计划偏差时,组织能否追溯偏差来自需求、估算、可用时间还是外部依赖?这三件事说不清,工时表再精确也只是装饰。

研发 Capacity 通常指团队在给定时间窗口内,扣除休假、固定会议、支持值守和必要协作之后,可用于交付工作的有效能力。它不是员工合同工时,也不是每个人每天可被安排的小时数。把这几个概念混为一谈,是资源负载失真的主要源头。

我建议把管理目标设为“承诺可靠性”,而不是“人员利用率最大化”。团队需要留出应对变化的空间,才能减少延期、降低加班和返工。高负载并不必然代表高产出;持续接近满载,往往意味着一次故障或一次需求变更就足以让计划失效。

2. 先统一四个口径,再讨论数字

团队至少要定义清楚时间窗口、可计入工作、估算单位和统计对象。时间窗口可以是迭代、月度或季度;可计入工作要区分交付、维护、支持、管理和学习;估算单位可以是人天、工时或相对规模;统计对象则要说明按团队、角色、技能还是个人汇总。

如果一个团队用“人天”估算需求,另一个团队用“故事点”表达容量,两个数字不能直接相加。故事点是团队内部相对复杂度的估算单位,不等于固定小时。跨团队比较故事点产能,往往会制造看似客观、实际误导的排名。

以下公式适合用作团队初始口径,而不是用来给个人打分:

净可用容量 = 工作日 × 团队人数 × 单日基准工时 − 休假 − 固定会议 − 值守支持 − 预留缓冲

之后再用历史交付数据校准“计划工作量”和“实际完成量”的关系。公式提供的是可讨论的起点,不是精确预测。不同团队的支持责任、技术债和协作成本不同,不能拿同一个折扣率套所有团队。

3. 把容量、负载、吞吐和利用率分开看

容量是可承接能力,负载是已经安排的工作量,吞吐是某段时间实际完成的工作量,利用率则是容量中被某类工作占用的比例。四者有关联,但不能互相替代。例如,负载低可能是需求不足,也可能是依赖阻塞;吞吐低可能是任务复杂,也可能是质量问题。

概念 回答的问题 不应被误读为
容量 当前窗口中团队理论上能承接多少工作? 每个人能被排满多少小时
负载 已经承诺或计划了多少工作? 最终一定会完成的工作量
吞吐 窗口内实际完成了多少工作? 团队长期稳定的能力上限
利用率 容量被哪些工作占用、占用多少? 效率或个人价值的直接评分

容量管理仪表盘应同时展示计划、实际和偏差原因。只展示“忙碌百分比”,管理者看不到团队到底在交付、救火、等待,还是被重复会议切碎了时间。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

二、背景和真实场景:为什么计划表总是越排越满

1. 需求节奏不稳定,计划会被插单侵蚀

很多研发团队并不是没有计划,而是计划之外的工作没有进入同一套管理口径。线上故障、客户升级、合规整改、临时数据分析和跨部门答疑,可能分散在聊天记录、工单、会议纪要和个人待办里。每一项单独看都不大,累计起来却能消耗一个小组相当比例的容量。

我在容量复盘中会特别追问“未计划工作”这一栏。若团队每个周期都称自己计划负载过高,但偏差中又有大量临时任务,真正的问题就不是估算不准,而是组织没有为突发工作留出明确入口和容量。

2. 角色瓶颈会让团队总容量产生错觉

假设一个功能需要后端、前端、测试和数据工程共同完成,四个角色各自有空闲时间,不代表该功能可以顺利启动。如果测试资源被多个项目争抢,或者只有一位工程师掌握关键部署流程,团队的可交付能力会被最紧缺的角色、技能或依赖环节限制。

因此,团队总人天只能作为第一层视图。真正接近执行层的,是按关键角色、技能组和关键路径拆解容量。容量充足但缺少关键技能,和容量不足一样会造成延期,只是前者更容易在汇总表中被掩盖。

3. 不同工作有不同的时间形态

交付功能通常有较清晰的开始和完成节点,维护与支持却呈现不均匀的到达模式。值守工作可能一周没有事件,也可能某天连续处理多个高优先级问题。若把支持工作按均值排进每个迭代,均值可能低估峰值;若完全不预留,团队则只能通过加班吸收波动。

我倾向把工作分成承诺型、流入型和弹性型三类。承诺型工作提前排期;流入型工作按历史分布预留容量;弹性型工作则可在有余量时推进,但不能占用关键承诺所需的全部空间。

4. 团队规模越大,协作成本越不能忽略

增加人手不一定同比增加交付能力。新人需要上手,跨团队沟通会增加,代码评审和设计决策可能变成新的排队点。组织人数增长后,若仍按“人头数乘工作日”估算容量,容易把协作成本当成免费资源。

对于百人以上组织,容量管理往往还涉及多个团队的依赖、共享平台和优先级冲突。PingCode 可作为中大型组织在需求、项目、迭代和工作项协作中的一个工具示例;但工具是否适用,仍应以工作流配置能力、权限模型、报表口径、集成方式和实施成本为判断条件。工具不能替组织决定谁先做,也不能自动消除冲突。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

三、常见误区:数字看起来精细,机制却不可靠

1. 把八小时工作日当成八小时净产能

合同工时不等于专注交付时间。会议、沟通、代码评审、环境等待和任务切换都占用工作日。若按每天八小时连续开发来计算容量,计划从第一天起就偏乐观。

也不应反过来给所有团队统一套用“每人每天只能开发六小时”之类的常数。会议密度、工作类型和团队成熟度各不相同。更稳妥的做法是把固定事项逐项扣除,再用最近数个窗口的计划偏差校准,而不是假设一个看似科学的折扣率。

2. 把利用率当成生产力指标

高利用率能说明资源被安排得很满,却不能说明工作有价值、交付质量高或用户结果好。团队如果为了提高利用率而把缓冲消掉,短期表格更漂亮,长期可能表现为等待时间增加、缺陷堆积和紧急插单时加班增多。

管理者需要留意一个反常识点:流程中的空闲不一定是浪费,队列中的等待才经常是真正的浪费。如果某个岗位一直满载,其他岗位的工作可能排队等候该岗位审批或验证。局部满负荷,可能降低全流程吞吐。

3. 直接把历史平均吞吐当成未来保证

平均值会掩盖波动。团队过去四个迭代的完成量可能分别为 38、42、24、44 个相对工作单位,平均值看上去稳定,但中间的低值可能来自发布冻结、关键人员休假或依赖阻塞。若只用平均值承诺下一期,团队无法表达风险边界。

建议至少同时观察中位数、范围和完成量分布。对于波动明显的团队,可以采用保守承诺区间:先承诺较大概率能够完成的工作,再把可选工作放入弹性队列。历史数据用于校准,不用于保证未来一模一样。

4. 把所有角色折算成统一人天

一个人天并不意味着任何岗位都能互相替换。平台工程、客户端、测试、安全评审和数据建模往往需要不同技能。若汇总时只看总人天,容易出现“整体容量充足,任务却没人能接”的假象。

团队可以先用统一单位做组合层面的规划,再对关键角色单独设置负载上限和依赖检查。越是关键路径上的稀缺技能,越需要更细的容量视图;非关键、易替代工作则不必过度拆分。

5. 用个人排期代替团队容量管理

把每个人的日历填满并不能自动形成团队计划,反而可能鼓励个人隐瞒帮助同事、评审和技术支持等真实工作。团队容量管理的主体应是团队或技能组,个人层面的数据用于发现过载和冲突,不宜直接做产出排名。

如果成员担心如实记录支持工作会被认为“产出少”,数据就会被美化。管理制度必须明确数据用途:用于预测、协调和改进,不用于简单的人效排名。否则,表格会越来越完整,决策依据却越来越差。

6. 认为上了工具就有了制度

工作管理平台可以把需求、任务、负责人、迭代和时间记录放在统一环境中,但制度仍要回答谁维护容量基线、何时冻结计划、插单如何审批、偏差如何归因。没有这些规则,系统只会把各团队原有的口径差异更快地汇总起来。

工具选型应先验证流程是否能落地,再看仪表盘是否好看。若组织还没统一“支持工作算不算容量”的口径,先采购复杂的资源模块,通常只会把争论搬到软件里。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

四、专业判断逻辑:从工作需求推导可承诺容量

1. 先确定管理窗口,再选择颗粒度

容量管理窗口应与团队的交付节奏相匹配。采用两周迭代的团队,可以用迭代作为执行窗口、月度作为滚动预测窗口、季度作为投资组合审视窗口。纯运维或持续流入型团队,未必适合强行套用固定迭代,可能更适合按周观察队列和在制品。

时间窗口越短,预测越贴近执行,也越容易被短期波动影响;窗口越长,适合讨论方向和资源结构,却不适合承诺具体任务。把不同层级的预测混为一谈,常导致季度规划被误解为每周都不能调整。

2. 建立四层容量口径

一套可用的容量模型,至少区分组织日历、团队可用时间、角色可用能力和工作类型分配。组织日历处理工作日与假期;团队可用时间扣除固定会议和已知缺席;角色能力识别关键技能瓶颈;工作类型分配则把交付、维护、支持和改善放进同一个容量账本。

层级 需要记录的信息 主要用途
组织日历 法定假期、发布窗口、全员会议 确定时间窗口基线
团队时间 休假、固定例会、值守安排 计算团队净可用时间
角色能力 技能覆盖、关键岗位、共享资源 识别总量掩盖的瓶颈
工作结构 交付、支持、维护、技术债、学习 决定容量分配和缓冲位置

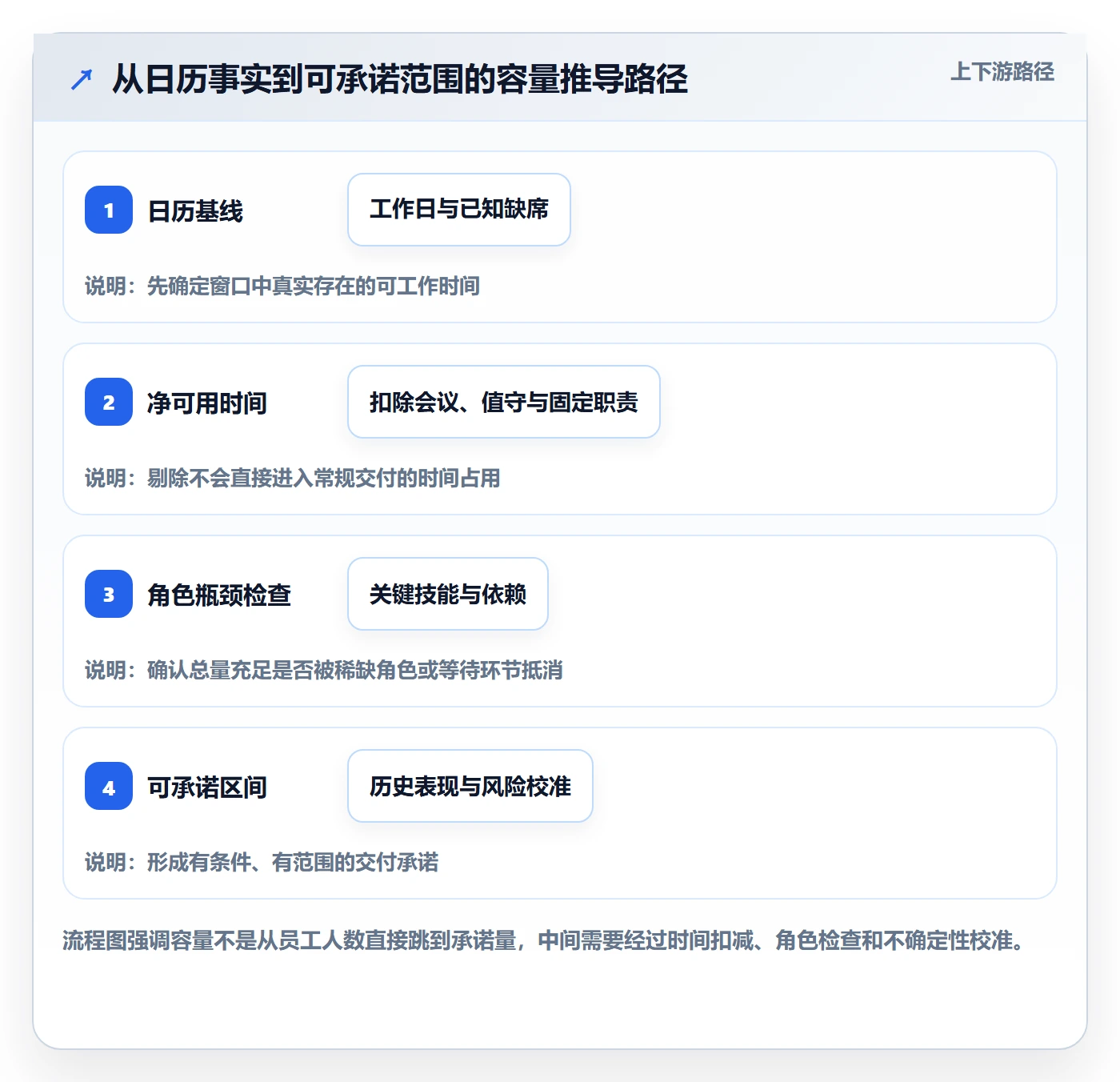

3. 估算容量时使用分层规则

我建议先算“可用时间”,再算“可承诺工作量”。前者是日历事实,后者要经过历史交付能力、任务不确定性和依赖风险校准。把二者分开,可以避免把人天直接误当作可交付功能数量。

基础计算可按以下顺序进行:

  1. 统计窗口内工作日,并扣除团队成员的已知休假。

  2. 扣除固定会议、值守班次和明确的组织性投入。

  3. 预留支持与突发事项容量,优先参考历史流入分布而非主观猜测。

  4. 检查角色和依赖瓶颈,确认关键路径上没有被重复承诺。

  5. 用历史完成量和预测偏差校准承诺规模,形成必做与可选两层计划。

4. 用区间和置信度表达不确定性

单一容量数字容易制造虚假确定性。对复杂项目,我更愿意让团队给出一个区间,并明确哪些条件会改变区间。例如“本周期可承接 70,85 人天的范围,前提是数据接口在周三前稳定、测试环境不发生切换”。这种表达比“容量 80 人天”更能支持决策。

区间不是回避承诺,而是将风险显性化。管理者可以据此决定减少范围、接受日期风险、增加支持资源,或拆分阶段交付。团队也可以在依赖条件变化时及时更新预测,而不是等到延期发生后才解释。

5. 用队列和瓶颈判断是否应该继续加任务

当团队整体容量还有余量,但关键角色已经排满时,继续往队列中加任务并不会提高交付速度。此时应识别等待点:任务卡在需求澄清、设计评审、测试环境、发布审批,还是某位共享专家的处理上。容量管理需要观察“工作流经过哪里”,而不只是观察“谁还有空”。

对持续流入型工作,可用在制品限制和优先级规则控制队列。对项目型工作,则要对关键依赖设置明确的交付日期、负责人和升级机制。容量表应能提醒管理者何时需要减少并行任务,而不是只提醒还可以再塞进多少工作。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

五、案例与数据观察:一次迭代为什么“人都很忙,承诺却没完成”

1. 案例边界和数据口径

下面用一个匿名化的 12 人产品研发团队做情景复盘。数据经过简化,用于展示诊断方法,不代表某个组织的公开统计,也不是行业基准。团队采用两周迭代,按人天统计计划和实际投入,同时将临时支持、需求变更和依赖等待分别记录。

迭代开始时,团队根据 10 个工作日和成员日历估算出 120 人天理论时间。扣除已知休假、固定会议、值守和技术支持预留后,团队得到 88 人天净可用容量,却承诺了 94 人天工作。最终,实际完成的计划工作折算为 71 人天,另有 14 人天投入临时支持,7 人天消耗在需求变更和返工上。

2. 先看总量差异,再拆解偏差原因

如果只看迭代结束结果,管理者可能会说“团队只完成了 71 人天,估算要改得更准”。但这只能解释一部分。承诺量本身已经超过净可用容量;临时支持吃掉了计划外时间;需求变更和返工又占用了交付能力。三种原因需要不同动作,不能都通过要求工程师加快速度解决。

复盘时应把问题拆成可控与不可控、可预测与不可预测。固定值守可以提前进入容量模型;反复出现的外部依赖需要建立前置条件;需求变更则要决定是否进入变更流程。若每次都把偏差归为“估算不准”,团队就无法通过调整工作机制来减少重复损失。

3. 观察工作结构比观察个人忙碌程度更有价值

这个案例中,12 人都报告有工作,但任务状态显示约一部分工作卡在接口等待和测试环境切换。人员忙碌并不意味着工作流顺畅。若团队继续增加并行任务,只会扩大等待队列;更合适的动作是限制在制品、让依赖负责人提前确认接口,并为支持任务设置轮值入口。

我还会检查计划外工作是否被系统记录。若 14 人天支持工作只存在于聊天和口头同步中,下一周期容量计算仍会低估真实负荷。数据完整性的优先级,应高于把每个任务的估算做到小数点后一位。

4. 用复盘数据调整下一轮承诺规则

下一轮不必简单把容量从 88 人天降到 71 人天。71 人天是特定条件下的完成结果,包含可减少的等待和可管理的变更。更合理的做法是保留 88 人天净容量口径,把支持容量明确单列,降低计划承诺,并为依赖风险设置进入条件。

例如,团队可以先将 10 至 12 人天设为支持缓冲,计划交付承诺控制在 65 至 70 人天;若支持工作没有达到预留上限,再从候选队列中提取可选任务。这种安排不是“少干一点”,而是把承诺和不确定性分开,让团队在突发量低时仍能利用剩余能力。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

Capacity管理方法大全:研发团队资源负载制度设计落地清单

六、制度设计:把容量管理做成可重复的运行机制

1. 明确角色责任,避免所有人都能改计划却没人负责

容量制度需要明确谁提供数据、谁确认口径、谁批准取舍、谁维护系统。团队负责人通常负责提交团队计划与风险;项目或产品负责人负责需求优先级和范围选择;资源协调者负责跨团队冲突;组织层管理者负责决定项目间的资源分配,而不是替团队估每个任务的工时。

角色 责任 不应承担的职责
团队负责人 确认可用容量、角色风险和交付预测 独自决定所有业务优先级
产品或项目负责人 排序需求、说明价值和范围取舍 未经协调直接占用团队全部容量
资源协调者 处理跨团队依赖和共享资源冲突 把每个团队当作可随时挪动的人力池
组织管理者 决定投资组合优先级与资源边界 用利用率排名替代经营判断

2. 建立固定节奏,而不是临时追问

一个适合多数研发团队的节奏可以分为四层:迭代开始前确认容量和承诺;每周检查负载、阻塞和插单;迭代结束后分析预测偏差;每月或每季度复盘角色结构和工作类型比例。节奏的价值在于让问题早发现,而不是增加更多状态会议。

容量检查会议应围绕例外展开。若数据没有变化,不需要重复朗读任务清单;若某个关键岗位过载、支持量突然增加或依赖日期失守,就应该讨论决策:移除范围、调换顺序、增援资源还是接受日期风险。

3. 规定计划冻结与变更入口

计划冻结不是禁止变化,而是让变化有成本、有责任人、有记录。进入执行窗口后,新的高优先级事项应说明业务原因、预期影响和替换掉的工作。若任何人都可以直接插入任务,团队就没有真正的承诺机制。

可以设计轻量的变更记录,包括变更来源、紧急程度、预计投入、受影响工作、决策人和复盘结果。不要把每个小调整都做成繁琐审批;规则的重点是阻止隐性插单反复发生,并让组织知道新增工作会挤掉什么。

4. 设置可解释的指标,而不是堆叠报表

建议从少数核心指标开始:承诺完成率、预测偏差率、计划外工作占比、关键角色负载、阻塞时间、返工投入比例。每个指标都应定义计算口径、数据来源、责任人和使用场景。没有稳定口径的指标,不要先放进绩效看板。

指标的作用是触发问题,而不是自动给出答案。例如计划外工作占比上升,可能来自产品策略变化、系统稳定性问题或客服升级机制失效。指标告诉管理者“需要调查”,复盘才能解释“应该怎么改”。

5. 制定数据治理规则

Capacity 数据涉及个人日历、任务分配和工作记录,制度必须说明数据收集范围、可见范围、保留周期和使用目的。对于跨团队共享的资源视图,通常不需要公开个人每小时做了什么;团队层面和角色层面的汇总,往往已经足够支持排期与资源协调。

若使用管理平台,应检查权限粒度、字段配置、历史变更记录、报表导出和组织结构维护能力。中大型组织还应确认跨项目的数据隔离、外部协作者权限和系统集成方式。选择工具时,要把实施和维护成本纳入决策,不要只比较功能清单。

七、落地清单:从试点到组织推广的具体步骤

1. 第一阶段:用两周摸清现状,不急着换系统

先选择一个边界清楚的团队,观察真实工作流。收集成员日历中的已知缺席、固定会议、支持记录、迭代承诺与实际完成情况。重点不是补齐过去所有历史数据,而是确认现在的工作有没有被记录、同一类工作有没有统一定义。

试点开始前,负责人应和团队解释数据用途:用于改进预测与协调,不用于个人产出排名。若团队不相信这条规则,记录会变成形式,容量模型也无法建立在真实信息上。

2. 第二阶段:先统一工作分类和承诺口径

推荐先使用不超过六类的工作分类,例如产品交付、线上支持、维护与技术债、需求澄清与评审、组织固定职责、学习与改进。分类过细会增加记录负担;分类过粗则看不出容量被什么消耗。试点期间允许调整分类,但每次调整必须记录口径变化。

每个任务至少要有负责人或责任团队、优先级、预计投入、计划窗口、当前状态和依赖信息。若暂时无法估算,可以标注区间或“待澄清”,不要为了系统完整性强填一个没有依据的数字。

3. 第三阶段:用历史窗口校准,不追求一次准确

前两三个窗口主要用于观察偏差和完善分类,不应立即用数据考核团队。复盘时至少回答:原计划容量如何计算?计划外工作有多少?未完成工作是估算偏差还是依赖阻塞?团队是否在窗口中途发生人员变化?哪些偏差能够通过流程调整减少?

当连续多个窗口的数据口径稳定后,再讨论预测区间和缓冲规则。样本窗口太少时,不要过度相信平均值;团队结构、业务阶段或工作类型一旦变化,旧数据也需要重新校准。

4. 第四阶段:把资源冲突升级到正确层级

如果冲突发生在同一团队内部,由团队负责人和产品负责人讨论范围和顺序;如果是多个团队竞争共享资源,则需要项目组合或资源协调层做取舍;如果是公司级优先级冲突,则应由有权决定投资顺序的管理者承担决策责任。

常见失败模式是把组织层的优先级冲突下放给工程师,让他们同时承诺多个项目,再要求他们自行协调。容量制度应保证冲突由有权调整范围和日期的人决策,而不是让团队在执行层承担无法完成的承诺。

5. 第五阶段:选择工具时围绕实际工作流验证

当任务分布在多个系统、容量数据靠人工拼表且复盘无法复现时,才有必要认真评估管理平台。验证时不要只看演示环境,建议带着真实工作项测试:需求如何进入计划、支持工作如何登记、跨团队依赖如何追踪、容量如何按角色查看、计划变更如何留痕、报表能否复用统一口径。

PingCode 可作为面向中大型企业及 100 人以上组织的项目与研发协作平台示例来评估。是否采用,应通过真实流程验证需求管理、项目协作、权限、集成和报表能力,并计算培训、迁移、管理员维护及流程配置成本。对小团队而言,若现有工具已经能支撑清晰口径,未必需要为了“做容量管理”立即增加一套系统。

6. 第六阶段:推广前先建立退出和纠偏条件

试点推广不应只看团队是否按时填表,还要看计划偏差是否更可解释、临时工作是否更可见、跨团队冲突是否更早暴露、过载是否得到调整。若填报负担很高但决策没有变好,应先简化字段或改变会议机制,而不是继续要求团队提高数据完整率。

推广时允许不同工作类型采用不同容量方法。项目型团队可以围绕迭代或里程碑规划;支持型团队可以围绕流入量、响应等级和在制品管理。标准化的应是关键定义和治理规则,不是把所有团队强行塞进同一张模板。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

八、不同情况下的行动建议与取舍

1. 小团队:优先轻量记录,避免把管理成本做大

十人以内的团队通常不需要复杂的人力预测模型。用共享看板、简单表格或现有项目管理工具记录团队容量、计划外工作和关键依赖即可。负责人每周检查一次负载,迭代结束后复盘偏差,往往比建设精细的个人工时体系更有效。

小团队的主要风险是关键技能集中在少数人身上。容量视图可以按角色或关键技能分组,但不必将每个人每天的时间切成小时。若某人承担唯一的发布、架构或安全职责,应把其可用性和备份安排纳入风险管理。

2. 快速变化团队:降低承诺粒度,增强滚动预测

产品方向和需求频繁变化时,季度级别适合讨论目标与资源边界,不适合承诺具体功能清单。执行层可以使用较短计划窗口,保留候选队列,让业务负责人基于新信息调整顺序。团队要记录每次重大变更替换了什么,而不是用更长的会议试图提前预测所有变化。

这种做法的代价是长期日期和范围不够确定。管理者需要接受更频繁的预测更新,不能既要求需求随时变化,又要求团队保持年初的精确承诺。

3. 稳定交付团队:提升预测可靠性,但不要消灭缓冲

对需求节奏稳定、历史数据连续的团队,可以逐步按角色和工作类型校准容量,使用过去多个窗口的完成分布辅助承诺。对风险较低、依赖明确的工作,承诺可以更具体;对探索性任务和跨团队项目,则仍应保留区间和前置条件。

稳定不等于可预测到每一小时。若团队为了追求高预测准确率而拒绝帮助其他团队、推迟技术维护或隐藏临时工作,指标就已经偏离管理目标。衡量预测质量时,必须同时观察质量、支持责任和用户结果。

4. 运维与平台团队:按流入特征管理,不必硬套迭代容量

运维、平台和客户支持团队常面对不均匀的请求流。除总容量外,应关注请求到达量、处理时间、紧急任务比例、在制品数量和服务等级。可以按优先级设置响应规则,给常规工作保留稳定容量,并建立高优先级事件的升级机制。

需要做取舍的是服务范围:团队无法在资源固定的同时无限扩大支持对象、缩短响应时间并保持所有改善项目照常推进。容量数据应帮助业务方看到成本与服务等级之间的关系,推动明确支持边界。

5. 多项目共享专家:用显式配额减少暗中争抢

架构、安全、数据和设计等共享角色,常被多个项目同时预约。若每个项目都把其全部可用时间计入自己的计划,就会出现重复承诺。可以按周期建立共享容量池,明确优先级和预留比例,并由有权的资源协调者处理冲突。

共享资源配额会降低项目团队的局部自主性,流程也可能增加等待。因此应优先把配额机制用在确实稀缺且影响关键路径的角色,而不是把所有岗位都纳入中央审批。可替代性较高的工作,仍由团队自行协调更快。

6. 正在经历组织变化:先重新建立基线

团队拆分、合并、人员快速流动、业务转型或技术平台重构时,历史吞吐数据的可比性会下降。此时应明确旧数据只作为参考,重新观察角色结构、协作边界和支持责任。硬套旧团队的产能,会把组织变化误判成个人效率下降。

这类阶段的管理重点是确认责任边界和依赖关系,而不是急于给出稳定产能。可以分阶段承诺:先完成基础设施、关键迁移或高风险验证,再依据新的运行数据调整后续计划。

Capacity管理方法大全:研发团队资源负载制度设计落地清单

九、取舍原则:什么时候该精细化,什么时候该停止

1. 值得精细化的情况

当跨团队依赖导致多个项目反复冲突、共享角色长期超载、计划外工作比例难以解释,或管理者需要在不同投资方向之间做资源取舍时,容量模型的价值会显著增加。此时更细的角色视图、工作类型分类和预测区间,能够支持具体决策。

如果组织无法说清任何一个容量数字会改变什么决策,就不应为了“看起来成熟”而增加字段和流程。管理机制的投入应与决策价值成比例。

2. 不值得精细化的情况

小团队工作高度协同、任务变化快且协调成本很低时,按个人小时记录可能比直接沟通更慢。若数据主要用于向上汇报忙碌程度,或者管理者没有权限根据数据调整范围和优先级,精细度越高,团队感受到的行政负担越大。

还要警惕虚假精确:估算到小时、填报到分钟,但需求定义不稳定、依赖日期不确定、任务拆分口径不一致。此时应先修正输入质量,不要用更细的表格包装不确定性。

3. 资源不足时,必须公开做三选一

当需求超过容量,管理层需要在范围、时间和资源之间作出选择。可减少范围、延后日期、增加资源,或者接受更高风险。若不作选择,却要求团队保持原范围、原日期和原质量,实际选择就是把风险转嫁给团队,并以加班和质量问题支付成本。

这个原则应写进制度,并在资源冲突时执行。Capacity 管理不是让团队证明自己还可以再挤出一点时间,而是让决策者看见资源约束之后,承担优先级选择的责任。

4. 先改善流动,再讨论扩编

若大量工作停在等待、审批、环境排队或返工上,新增人员可能只会让更多任务同时进入系统。扩编前先检查瓶颈、在制品数量和工作交接;若关键技能确实长期供不应求,且需求具有持续性,再通过招聘、培养、外包或范围调整处理。

扩编不是错误,错误是把人员数量当作唯一的交付杠杆。组织需要判断瓶颈是能力不足、优先级冲突还是流程阻塞,不同原因对应不同投入。

十、常见问题:容量制度落地时怎么回答

1. Capacity 应该按工时还是故事点计算?

需要排日历、识别角色瓶颈和核对支持投入时,人天或工时更直观;需要在成熟团队内部估计相对复杂度时,可以使用故事点。不要把故事点换算成统一小时,也不要直接比较不同团队的故事点产能。两种单位可以服务于不同层次的判断,但必须说明边界。

2. 计划外工作要不要计入容量?

要记录,也要纳入模型。若某类工作反复发生,应从“意外”转为可预测的工作类型,建立容量预留或支持轮值。若是低频、高影响的突发事件,则应制定升级机制和应急预案,不能把它平均化后假装风险消失。

3. 个人利用率应不应该公开?

个人层面的负载可用于识别过载、缺少备份或任务分配不均,但不宜作为简单绩效排名。更适合公开的是团队和角色层面的负载、计划外工作、阻塞与承诺偏差。公开粒度应服务协调,不制造不必要的个人比较。

4. 容量缓冲应该设多少?

没有适用于所有团队的固定比例。先回看多个窗口的支持流入、人员缺席、变更和依赖波动,再决定预留空间。若数据不足,可以先采用明确标注的建议基准进行试点,但要每隔几个窗口校准一次,并说明这只是组织内部的工作假设,不是通用行业标准。

5. 什么时候需要资源管理软件?

当手工拼表已经无法维护统一口径,多个团队共享资源冲突频繁,或项目计划、任务状态和容量数据分散在不同系统时,可以评估专门工具。先用真实流程验证配置、权限、集成、报表和数据维护成本;如果流程本身还没有稳定,先把制度和口径试清楚更重要。

6. 如何判断 Capacity 管理是否有效?

观察三个变化:计划偏差是否更容易解释,资源冲突是否更早被发现,管理决策是否因此发生调整。若只看到填报率上升,却没有减少隐性插单、过载和反复延期,说明制度还没有改善工作系统。

十一、结语:容量管理的价值,是让取舍提前发生

Capacity 管理不是把每个成员压进一张时间表,而是把有限能力、工作类型、依赖风险和业务优先级放在同一张可讨论的图景里。它不承诺未来没有变化,而是让变化出现时,组织能看见代价、找到责任人,并及时调整范围、日期或资源。

我的判断标准很简单:如果一套制度让团队更早说出“这个承诺需要什么条件”,让管理者更早看到“新增工作会挤掉什么”,它就在创造价值;如果它只让报表更满、人员更忙、责任更模糊,就应该删减。

下一步,不必先买工具或重做全部流程。选择一个边界明确的团队,连续记录两到三个计划窗口的净可用时间、承诺工作、计划外工作和偏差原因;随后复盘最常见的两个瓶颈,并明确谁有权做范围与优先级调整。先把一个团队的容量口径做可信,再把经过验证的机制推广到更大的组织。

常见问题解答(FAQ)

1. 研发团队做 Capacity 管理,应该从什么方法开始?

我准备给研发团队建立资源负载制度,但看到有人按工时排满,有人按迭代点数估算,还有人只看待办数量。我不确定小团队应该先用哪种方法,怎样避免制度一上线就变成填表负担?

建议先从“可用容量减去固定占用,再安排承诺工作”开始,不要一上来就追求精确预测。先连续记录两到三个迭代:每人可投入工作日、休假与会议等固定占用、已承诺工作,以及临时支持和返工。举例来说,5人团队一个为期10个工作日的迭代,账面容量是50人日;

扣除休假4人日、会议和支持预留8人日后,可规划容量是38人日,而不是把50人日全部塞满。前几个迭代重点不是考核个人利用率,而是找出偏差来源。如果团队经常被线上问题打断,先为支持工作单独留容量;如果估算偏差主要来自需求变化,先改善需求准备度。容量制度的价值在于让承诺有依据,不是让每个人看起来一直很忙。

2. 研发容量应该按人天、工时还是故事点计算?

我在做迭代计划时,发现同一批任务换一种单位,团队的可用容量看起来就不一样。我担心用故事点会把估算变成排名,用人天又会让大家误以为任务时长很准确,究竟该怎么选?

把不同单位用于不同决策,通常比强行统一更可靠。团队级排期可以用人日估算可投入时间,并明确它只是规划尺度,不代表任务能被精确切成小时;迭代内的交付预测可以参考团队自己的历史完成量,但故事点只适合在团队内部、相对稳定的估算口径下比较。不要把故事点换算成个人工时,也不要用个人完成点数做绩效排名。

例如某团队最近6个迭代完成量为18、21、17、24、19、20点,计划时可先围绕18至20点安排,再查明24点是否有特殊条件,而不是直接把24点当成新标准。若团队成员或任务类型变化较大,应把历史数据视为参考区间,并说明变化原因。

3. 怎么给线上支持、会议和临时需求预留研发容量?

我团队的迭代计划经常在开始几天后就被线上故障和跨部门请求打乱,最后看板上大量任务延期。我想提前预留容量,但不知道应该留多少,也担心预留太多会降低交付速度。

先用最近4至8周的记录估算中断负荷,按类别统计线上故障、临时支持、例行会议和紧急需求分别占用了多少人日,再把预留比例设为可调整的初始值。比如一个10人团队,每两周有100人日账面工作时间,历史上平均有约15人日用于支持和紧急处理,就可先预留约15%,并在迭代结束后比较实际占用。

如果实际只用了8人日,不必机械保留15%;如果连续几次超过预留量,优先检查故障率、值班安排和需求入口,而不是不断压缩计划空间。临时需求还应设一个决策门槛:由谁判断是否插入、插入后移出哪项承诺、是否需要通知相关方。没有退出项的“临时加塞”,本质上是在隐性增加负载。

4. 如何判断研发团队负载过高,而不是单纯效率低?

我看到团队任务积压、延期增多,管理者容易认为是执行不够快,但研发工作还受到等待评审、环境故障和需求反复影响。我该看哪些信号,才能判断问题是容量不足、流程堵塞,还是计划本身不合理?

不要只看个人忙碌程度或单个迭代的完成率,至少把在制任务数、等待时间、延期原因和临时工作占比放在一起看。若任务在评审或测试环节排队,开发人员即使有空也未必能提高交付量,问题更可能是流程瓶颈;若大量工作启动后长期未完成,且多项任务同时被打断,通常要检查在制品是否过多以及容量是否被过度承诺。

可连续观察4个迭代:记录每项任务从开始到完成的周期时间、阻塞时长和变更次数,并区分正常工作与紧急支持。比如延期任务中有一半以上因需求变更或外部依赖阻塞,就不应简单增加人力或压缩估算,而应先改善需求冻结点和依赖确认。

只有当需求相对稳定、流程阻塞受控、团队仍持续超出可用容量时,增加资源或缩小承诺范围才是更有依据的选择。

核心关键词

读者评论

郑
郑静怡

我们组之前也把计划排到接近满载,代码评审和线上支持都没单独记,月底总觉得估算不准。后来把临时工作分类记录,偏差原因清楚了不少,但维护数据本身也需要有人负责。

韩
韩启航

按角色看容量这点很实用。我们总人天看着够,测试环节却经常排队。想请教一下,关键岗位的负载上限通常怎么定,靠历史数据还是团队先约定一个试行值?

杨
杨沐阳

不太建议把缓冲比例直接套成固定标准。不同阶段差异很大,发布期和日常迭代的突发量并不一样。我们按最近几个周期滚动复核,比一开始定死比例更贴近实际。

文章包含AI辅助创作:Capacity管理方法大全:研发团队资源负载制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554354

赞 (0)
飞飞飞飞
资源负载产能教程:研发团队制度设计,避坑指南
上一篇 51分钟前
负荷落地方案:研发团队开展资源负载的制度设计案例解析
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
