研发团队看起来“人人满负荷”,项目却仍然延期,往往不是人手不够,而是负载被错误地计算了:计划只统计开发任务,不统计评审、联调、线上支持和临时插单;资源表把一个人填成每天八小时,却默认这八小时都能用于项目。提升资源负载效率,不是把每个人排得更满,而是让有限产能流向最重要、最可交付的工作,并为不确定性保留空间。
一、先讲结论:负载效率不是把日历填满
1. 先定义“有效负载”,再讨论利用率
我判断研发资源是否安排合理,不先看任务数量,也不先看人均工时,而先看承诺工作能否在约定周期内交付。一个人本周有四十小时可用,不代表四十小时都能分配给项目。会议、代码评审、故障响应、辅导新人和跨团队协作都是真实工作,只是它们经常没有进入计划。
因此,我会把“有效负载”定义为:在扣除固定职责、必要协作和风险缓冲后,团队真正承诺给计划内工作、且有能力完成的产能。资源负载效率,则看这部分产能是否用于优先级明确、依赖可解、验收清楚的工作,而非单纯看忙碌程度。
核心结论是:先提高计划可信度,再提高可交付产出;先减少切换和等待,再考虑加人或加班。如果任务在依赖方手里卡了三天,继续把执行人排到百分之百,只会让计划表更漂亮,不会让交付更快。
2. 用四个指标替代“排满率”
单一利用率容易误导管理判断。我通常把产能、流动、承诺和质量放在一起观察。产能告诉我们能接多少工作;流动反映工作是否持续推进;承诺兑现率检验计划是否可信;质量指标则防止团队靠返工和线上事故制造表面产出。
| 指标 | 建议口径 | 它回答的问题 | 误读风险 |
|---|---|---|---|
| 可计划产能 | 周期工作日乘以人数,再扣除固定职责、休假和已知支持工时 | 本周期理论上能承诺多少工作 | 不能把它当作可全部承诺的产出 |
| 计划承诺兑现率 | 周期内完成的承诺工作量除以周期开始时确认的承诺工作量 | 计划与实际之间的偏差有多大 | 范围频繁变化时,需同时记录变更原因 |
| 在制品数量 | 同一时点处于进行中状态的工作项数量 | 是否存在多开任务、排队和切换 | 工作项大小不一,不能只比数量 |
| 返工占比 | 用于修复已交付缺陷或因需求理解偏差产生的工作量占比 | 产出是否伴随质量债务 | 需统一“返工”的分类口径 |
这几项指标不应该被做成个人排名。它们首先是团队诊断工具:如果兑现率低,查计划假设和插单;如果在制品高,查切换和依赖;如果返工占比升高,查需求澄清、测试覆盖和验收质量。单看一个数字就下结论,通常会把系统问题归咎于个人。
3. 负载的目标是稳定交付,不是满负荷运行
在软件研发中,工作量具有不确定性:估算误差、依赖延迟、线上故障和需求澄清都可能改变实际投入。若所有人都被安排到满负荷,任何意外都会让计划失去弹性,工作只能通过加班、延期或降低质量来消化。
我更愿意把“留白”视为一种能力,而不是浪费。合理缓冲能接住突发任务,也能让团队完成代码评审、测试和技术债处理。真正的问题不是留了多少空,而是空闲是否有用途、突发是否有入口、缓冲是否被长期隐藏成“随时可插单”的免费资源。

二、背景与真实场景:为什么团队越忙,交付反而越慢
1. 研发工作并不等于编码工时
一个需求从进入团队到上线,至少会经过澄清、方案评审、开发、代码审查、测试、联调、发布和反馈。每个环节都有等待和协作。资源表若只登记开发人员的任务,就会把整个交付链路中最容易被忽略的成本排除在外。
例如,某功能看起来只需两名工程师开发五天,实际上还需要产品确认边界、架构师评审接口、测试同事准备数据、运维安排发布窗口。假如这些角色在计划里没有被明确占用,工程师可能按时写完代码,功能却仍然无法按期交付。
我会把“投入时间”和“交付周期”分开记录。投入时间是团队实际花了多少工时;交付周期是工作从开始到完成经过了多久。前者过高可能意味着复杂度或返工,后者过长则可能意味着排队、审批、依赖或等待。两者必须结合看。
2. 一个常见的团队画像:表格满载,流动却不畅
下面是一个用于说明分析方法的匿名化情景,不代表某个真实企业的公开统计:一个约二十人的研发团队同时推进三个版本项目,还承担线上支持。周计划里大多数工程师都被安排了四十小时任务,团队负责人据此判断“产能已充分利用”。
连续四周复盘后,发现计划内任务按期完成比例只有六成左右;每周有近三分之一的任务发生过等待;线上支持平均占用每人约半天到一天;不少开发任务在等待接口、测试环境或需求确认。问题并非所有人都效率低,而是计划把共享职责和依赖成本藏了起来。
| 观察现象 | 表面解释 | 更值得验证的原因 |
|---|---|---|
| 多数人日历排满 | 团队没有闲置产能 | 会议、支持和评审是否漏记,计划是否重复占用同一专家 |
| 任务平均周期变长 | 工程师执行速度下降 | 在制品是否过多,任务是否频繁等待依赖方 |
| 每周都有任务延期 | 个人估算能力不足 | 插单、范围变化和测试窗口是否被纳入基线 |
| 加班后仍有缺陷 | 团队投入不够 | 评审与验证是否被压缩,返工是否抵消新增投入 |
这个场景的关键不是“把工时再统计细一点”,而是把不可见工作变成可讨论的工作。只要支持轮值、评审职责和依赖等待没有进入团队视图,资源计划就会系统性高估产能。
3. 规模越大,协调成本越不能靠口头记忆
小团队可以依靠即时沟通解决不少问题;到了多人、多项目、多角色的环境,口头协调会产生不同版本的事实:项目经理以为某位专家下周有空,技术负责人以为他仍在处理线上问题,工程师则已经答应另一个团队做评审。
对于一百人以上的组织,资源管理不仅是“谁做什么”,还涉及跨团队依赖、关键岗位冲突、优先级变更和权限边界。若团队使用 PingCode 等项目管理平台承载需求、迭代和工作状态,价值应落在信息是否连通、责任是否明确、变更是否留痕,而不是把工具上线本身当作效率提升。具体能力和适配方式应以实际产品配置与组织流程为准。
4. 先确认工作类型,才能知道产能去哪了
我建议先把工作拆成四类:承诺型项目工作、运营支持、协作与治理、探索性或技术债工作。不同类型的工作不能用同一种计划方式管理。项目交付要看范围和验收;支持工作要看响应与恢复;治理工作要看风险下降;探索工作则需要阶段性假设和退出条件。
- 承诺型项目工作:有明确需求、负责人、验收条件和目标周期。
- 运营支持:故障、咨询、发布协助等不可完全预测的任务。
- 协作与治理:评审、架构治理、安全审查、跨团队协调等必要职责。
- 探索与技术债:验证不确定性、改善系统可维护性或降低未来交付成本。
分类之后,团队才能讨论资源比例是否合理。比如支持工作占用长期超过预期,可能需要轮值、自动化或产品化解决;技术债总被挤掉,则要把它与故障率、改动耗时或发布风险建立联系,而不是只说“以后有空再做”。

三、常见误区:看似精细的排程,可能制造更多浪费
1. 把每个人排到百分之百
这是最常见的误区。排程表显示一个人每天有八小时任务,不代表这八小时能连续用于交付。会议切分、评审响应、消息处理和临时协作会把大块时间打碎。任务越依赖连续专注,日历被切得越碎,名义工时与真实产出之间的差距越大。
高占用还会让队列变长。一个关键评审人没有空档,所有依赖他的任务都会排队;即使其他成员尚有时间,也不能独立完成交付。团队需要观察瓶颈角色的队列和等待时间,而非只看全员平均利用率。
2. 把估算点当成工时,或把工时当成价值
故事点用于相对估算时,不能直接换算为个人工时。不同团队的估算尺度、需求复杂度和历史节奏都不同。将故事点变成个人绩效指标,常会诱导团队拆分任务、抬高估算或避开高风险工作,最后数据看起来增长,交付却未必改善。
工时也不等于价值。一个人投入十天做的功能,如果无人使用或没有解决目标问题,就不能因为投入大而被视为高产出。资源决策应从业务目标、风险降低和交付结果出发,再用工时解释成本,而不是反过来用工时替代价值判断。
3. 用平均值掩盖瓶颈
团队平均利用率看起来健康,可能同时存在一位架构专家超载、两位新人等待指导、几名工程师被低优先级任务占用的情况。平均数会抹平技能差异与工作依赖,尤其不适合判断稀缺专家、测试环境管理员、发布负责人等关键资源。
我会同时看角色负载与个人负载,但不把个人数据用于简单排名。角色视角回答“哪种能力成为系统瓶颈”;个人视角用于核实冲突、保护休假和避免重复分配。没有上下文的个人利用率,容易变成压力工具。
4. 把所有紧急事项都当成例外
若每周都有“临时紧急任务”,它就不是偶发例外,而是稳定的工作类型。继续把它当成计划外事件,团队会不断用加班填补系统缺口。正确做法是回看紧急工作的来源、频率、响应时长和处理角色,并把可预测部分纳入轮值或容量预留。
| 现象 | 错误处理 | 更有效的检查 |
|---|---|---|
| 高优先级插单频繁 | 要求团队每次加班完成 | 确认入口、审批人、被挤出任务和业务代价 |
| 关键人持续超载 | 让关键人加快速度 | 拆解其独占知识,增加备份和知识传递 |
| 任务长时间停滞 | 继续给执行人派新任务 | 识别等待对象,设置依赖负责人和升级时限 |
| 计划兑现率不稳 | 把估算压得更紧 | 区分范围变化、依赖延迟、支持工作和估算误差 |
5. 把工具当作管理方法
项目管理平台可以把需求、迭代、负责人和状态放在同一处,但它无法替团队决定哪些工作应当优先,也无法自动修复职责冲突。流程定义不清时,工具只会更快地传播混乱;字段设计过多时,成员会为填表而填表,数据也会失真。
我会先用一页纸定义工作入口、优先级规则、状态含义和变更流程,再决定工具中哪些字段值得维护。以 PingCode 这类面向中大型组织使用的项目管理平台为例,评估时应关注团队的流程是否能被真实承载、跨项目视图是否满足协作需要,以及数据维护成本是否可接受,而不是只按功能列表打勾。
四、专业判断逻辑:从需求输入到产能承诺
1. 先设定固定职责和容量边界
资源计划的第一步不是分配需求,而是算出可承诺容量。一个简化公式是:可承诺产能=团队名义工作时间-休假与节假日-固定会议与轮值-已知支持工作-风险缓冲。公式不追求分钟级精确,重点是让假设显性化,并能在复盘中修正。
以一个六人小组、两周周期为例,假设每人每周名义工作四十小时,两周总计四百八十小时。扣除休假与固定职责六十小时、例行协作四十小时、线上支持预留四十小时,再留出约百分之十五的风险缓冲,真正适合承诺计划工作的时间约为两百六十小时。这个数字只是情景演算,团队应以自己的历史数据校准。
缓冲并非永远固定。需求成熟、依赖稳定、支持量低的周期可以适度提高计划承诺;发布密集、系统改造或外部依赖多的周期应降低承诺。关键是依据风险调节,不是为了达成某个“满载目标”而随意删掉缓冲。
2. 先做优先级决策,再做资源分配
资源冲突经常被包装成排程问题,实质上是取舍没有完成。若三个项目都标记为最高优先级,任何容量表都无法让它们同时按期交付。负责人必须明确:哪些工作必须现在做,哪些可以推迟,哪些可以缩小范围,哪些可以停止。
我会要求每项进入周期的工作至少说明目标、截止理由、验收条件、依赖和不做的后果。没有这些信息的请求,先进入待澄清队列,而不是直接占用工程师容量。这样可以避免“谁催得急谁先拿资源”的隐形规则。
3. 用瓶颈和流动判断下一步动作
在制品增加而完成数没有提高,通常说明团队开工太多、等待太长或存在共享瓶颈。此时再加人不一定有效,特别是工作已进入测试、评审或部署队列时,新人可能增加协调成本。应先找出最长等待节点,再决定减少并行任务、拆小工作项、增加备用角色或改善自动化。
我通常会追问三个问题:工作卡在哪里?谁能解除阻塞?什么工作已经开始但短期内无法完成?回答之后才决定是否调人。资源调整应以解除系统瓶颈为目标,不是把每个人的空隙都填上。
4. 把不确定性拆成可管理的来源
计划偏差不能只归类为“估算不准”。至少要区分需求范围变化、技术未知、外部依赖延迟、线上支持、质量返工、人员缺席和评审排队。不同来源对应不同干预:需求变化需要变更控制;技术未知需要预研;依赖延迟需要明确对接和升级机制;返工则需要改进验收与测试。
当偏差分类稳定后,可以按月观察占比变化。例如线上支持持续偏高,就调整轮值容量或投资稳定性;依赖延迟集中在某个团队,就共同定义接口准备条件;需求变化集中在开发中后期,就把产品澄清前置。数据只有能指向行动,才有管理价值。
5. 建立一套轻量资源计划模板
我建议先从团队级模板开始,不要一上来追求精确到每人每小时。以下字段足以支持多数两周迭代的资源讨论。团队规模大、跨项目共享角色多时,再增加技能、地点、轮值和审批等维度。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 周期与目标 | 写清周期范围和本周期最重要的交付结果 | 两周周期;完成支付失败重试能力 |
| 角色与可用容量 | 按角色统计可承诺时间,不把休假与轮值算入项目容量 | 后端 3 人,可计划 90 小时 |
| 工作项与验收 | 每项有负责人、完成定义和业务优先级 | 重试策略配置;通过故障注入测试 |
| 依赖与阻塞 | 写明依赖方、所需时间和升级路径 | 依赖风控接口,周三前确认字段 |
| 预留容量 | 说明用途、触发条件和未使用时的安排 | 预留 12 小时线上支持;未使用则处理测试自动化 |
| 变更记录 | 每次新增承诺都标出被推迟或取消的工作 | 新增故障修复,延后报表优化 |
| 复盘结果 | 记录完成、未完成、偏差来源和下一步调整 | 接口等待 8 小时;下周期提前锁定联调时间 |
模板的核心不是表格本身,而是建立“新增工作必须说明替代什么”的规则。只加不减会让计划持续膨胀;允许管理者看到被挤出的工作,才有可能进行真实的优先级决策。

五、案例与数据观察:怎样找出“看不见的超载”
1. 用四周滚动观察替代单周快照
单周数据很容易受到发布、休假或突发故障影响。我建议至少观察四周,逐周记录计划工作、临时支持、等待时间、完成工作和返工情况。这里的重点不是追求大样本统计显著性,而是发现反复出现的结构性问题。

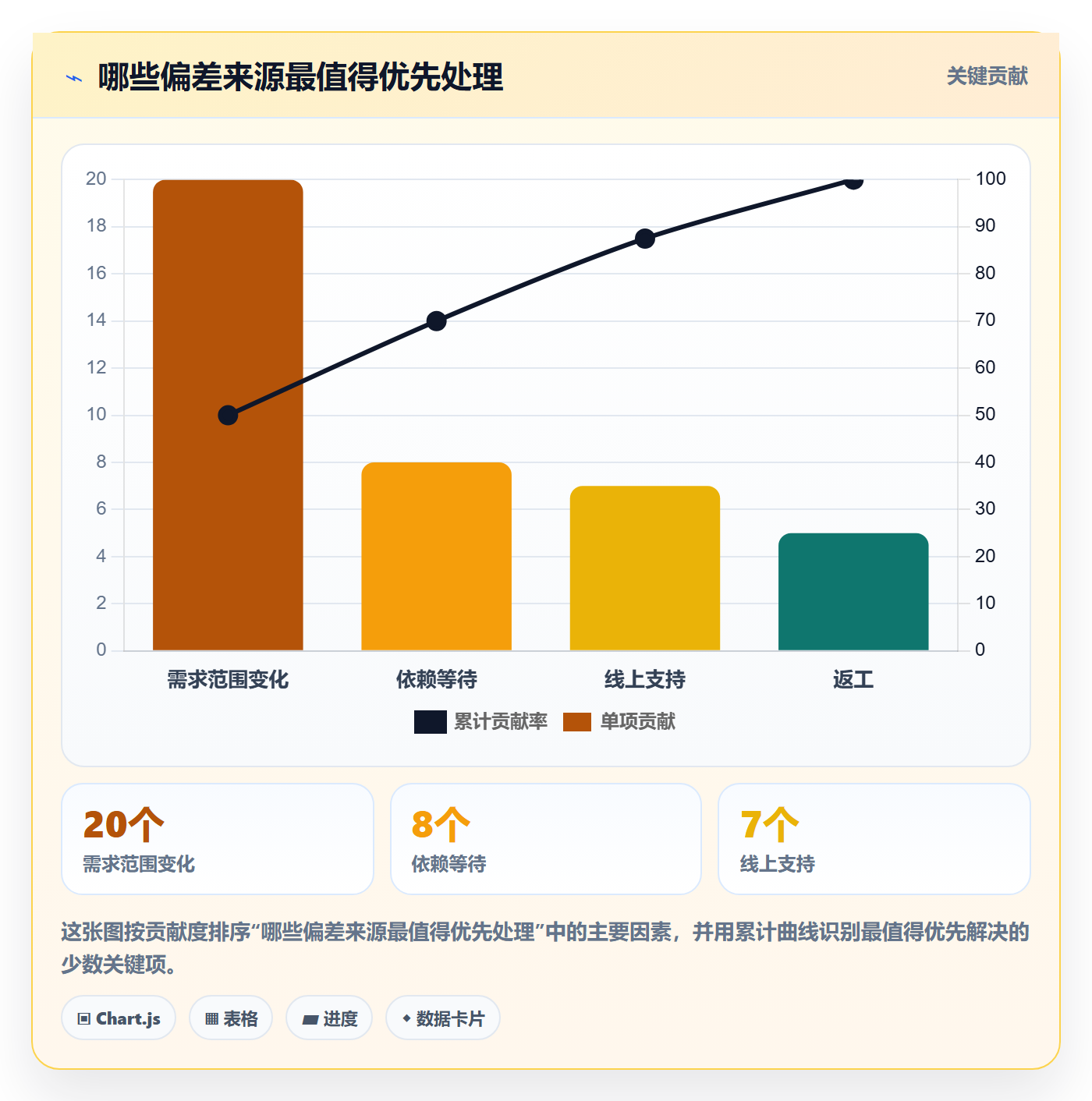

以下为情景模拟,用于说明分析方式:某团队在四周内计划承诺总量为一百个工作点,实际完成六十八个;其中二十个工作点因需求范围调整而变化,八个因依赖未到位而等待,七个被线上问题挤出,另有五个进入返工。差额不能简单解释成“团队少做了三十二个点”,应先厘清工作是否被取消、重估或重复计算。
| 偏差来源 | 情景模拟占用 | 可能的处理动作 |
|---|---|---|
| 需求范围变化 | 20 个工作点 | 设置变更入口,明确新增范围替代项 |
| 依赖等待 | 8 个工作点 | 提前确认接口、数据和环境准备条件 |
| 线上支持 | 7 个工作点 | 轮值并记录支持类型,评估稳定性投入 |
| 返工 | 5 个工作点 | 检查需求验收、评审和测试覆盖 |
如果范围变化是最大来源,团队需要改善变更治理;如果依赖等待占比高,计划应把外部准备条件前置;如果线上支持反复挤出承诺,就要把支持容量纳入基线。不同偏差对应不同解法,不能都用“增加人手”解决。
2. 找出在制品与完成速度的关系
团队可以每周记录在制品数量和完成工作项数。若在制品持续增长,而完成数基本不变,通常意味着同时开工过多。减少并行任务有时会让团队看起来“没那么忙”,但能让重要工作更早完成,缩短从开始到交付的周期。
示意性观察:当一个小组同时推进八个中等工作项时,平均每项等待评审和联调的时间较长;若将同时推进数降到五项,并优先完成已开始的工作,平均周期可能下降。这个结果需要本团队数据验证,不能将示意数值当作普遍规律。
3. 用瓶颈岗位负载识别单点风险
除了个人总工时,还要记录关键技能的供需,例如某个系统只有一位熟悉发布流程的工程师,或只有一位测试人员能处理特定设备。若这类角色连续多个周期超负荷,短期可以调整优先级,长期则应安排备份、文档化和知识转移。
人员备份不是简单让第二个人“旁听”。要给备份人员安排真实但可控的工作,确保其能独立完成操作,并明确需要求助的边界。否则组织虽然在表格上拥有两个人,实际仍然只有一个可用资源。
4. 建立“投入,过程,结果”三层证据
为了避免资源计划沦为工时盘点,我会把指标分成三层。投入层看可用容量和支持占用;过程层看等待、在制品和阻塞;结果层看承诺兑现、缺陷、交付周期和业务验收。三层一起看,才能判断问题出在资源总量、工作流还是质量控制。
例如承诺兑现率下降,同时等待时间上升、投入工时变化不大,优先调查依赖和队列;兑现率下降且返工增加,则调查需求理解和验证质量;如果支持工时突然升高、项目工作被挤出,则优先分析故障源,而非要求开发人员“提高效率”。

六、不同情况下的行动建议:先处理最可能的瓶颈
1. 团队规模较小、角色高度重叠
小团队不宜维护复杂的个人资源矩阵。先做团队级容量估算,明确每周支持预留、当前最重要的一至三个交付目标,以及谁负责解除依赖。小团队优势是沟通快,弱点是关键人缺席就可能让整条链路停摆,因此备份安排比精细工时更重要。
- 每周确认一次优先级和风险,不必每天重排全部计划。
- 对关键岗位设置轮值或第二责任人,避免知识只集中在一人身上。
- 限制同时进行的项目数,优先完成已开始且接近验收的工作。
- 临时任务进入统一入口,并说明它挤出的原计划工作。
2. 中大型组织、多人共享关键资源
一百人以上的组织,常见难点是多个项目同时需要同一位专家、同一测试环境或同一发布窗口。此时不能只靠项目经理逐个询问,应有跨项目优先级机制和资源冲突升级路径。平台可以提供统一视图,但最终取舍仍需业务负责人承担。
可以采用分层计划:团队以一到两周为执行周期,项目群按月或季度确认目标和关键依赖,组织层面定期审视资源冲突。只有影响多个项目的共享瓶颈,才上升到更高层处理,避免所有细节都集中到中央排程。
- 建立稀缺技能清单,记录可用时间、备份人员和培训状态。
- 用依赖登记表明确提出方、交付方、期望日期和验收条件。
- 为跨项目冲突指定决策人,避免资源在多个会议中重复争抢。
- 工具视图以减少信息重复录入为原则,不为追求报表而增加无用字段。
3. 线上支持占用高、计划常被打断
如果支持工作长期占用固定比例,就要把它作为正式容量,而不是每次都当意外。可以轮值、设置响应等级、建立问题分类,并观察哪些故障可以通过自动化、监控改进或产品修复减少。只统计处理时长还不够,最好记录重复故障率、恢复时间和支持请求来源。
支持工作若由最熟悉系统的人长期承担,容易形成恶性循环:专家被支持任务占满,无法改善系统;系统问题持续发生,专家更忙。可通过轮值和知识库逐步扩展处理面,同时把复杂问题升级给专家,而不是将所有请求都直接扔给关键人。
4. 任务周期长、依赖多、估算误差大
长周期任务不宜一次性按完整工作量压进单个迭代。先拆出可验证的阶段:技术验证、接口确认、关键路径打通、功能完成、质量验收。每个阶段都要有可观察的完成条件,避免“做了很多,但不知道是否接近完成”。
对于未知较多的工作,安排短周期预研往往比反复争论总工时更有效。预研应有明确问题、时间上限和决策输出,例如确认技术方案、识别性能风险或决定是否采用某依赖。没有退出条件的预研容易无限延长,也会吞掉正式交付产能。
5. 计划兑现率低,但团队已长期加班
这时先暂停扩大承诺量,至少用一个周期查清偏差来源。继续提高目标只会把问题从排程转移到质量、士气和人员流失风险。应对管理层展示被挤出的工作、支持占用、依赖等待和返工数据,让组织作出范围、时间、资源之间的真实取舍。
- 缩小范围:保留业务核心路径,将次要体验或低价值功能后移。
- 调整日期:当截止时间可谈时,给依赖和验证留出合理窗口。
- 增配资源:仅在任务可拆、交接成本可控且新成员能及时上手时采用。
- 停止低优先级事项:释放持续占用的专家和测试资源。
七、不同情况下的取舍:没有一种排程适合所有团队
1. 高利用率与高弹性之间的取舍
高利用率适用于工作高度标准化、需求稳定、交接成本低的场景;高弹性更适用于故障频繁、需求变化大、依赖复杂的研发环境。软件团队通常不能直接套用制造流水线的满载逻辑,因为研发工作会遇到不确定性和知识工作中的切换成本。
若管理层要求提高利用率,必须同步回答:突发工作由谁承接?缓冲被用掉后哪些承诺可调整?质量验证是否仍有时间?如果这些问题没有答案,所谓效率提升很可能只是把风险转移给加班和返工。
2. 精细个人排程与团队级承诺之间的取舍
个人级计划有助于发现冲突和保护关键岗位,但维护成本高,也容易被误用为考核。团队级计划更轻、更适合关注交付流,但可能掩盖稀缺技能的过载。合理做法是团队级管理承诺,只有在角色冲突、休假安排或跨项目共享时,才细化到个人。
如果工作高度独立、周期短,细化到角色或个人可能有价值;如果工作依赖密集、任务范围经常变化,过细的排程很快过期,反而需要围绕优先级、在制品和依赖做管理。
3. 增加人手与减少工作之间的取舍
加人能增加产能的前提是任务可以并行、交接成本较低、需求稳定且有足够的指导资源。若工作集中在系统理解、架构决策或少数专家审批上,新人加入后短期可能增加沟通负担。需要先判断瓶颈是人数不足,还是流程、技能和依赖造成的有效产能损失。
若项目范围可调整,先削减低价值内容通常比临时增员更快;若交付窗口固定且任务可拆,增员才可能合理。无论选择哪一项,都要明确成本:范围缩小会损失哪些价值,延期会带来什么机会成本,增员会消耗多少指导和集成时间。
4. 缓冲与承诺之间的取舍
缓冲不是不承诺,而是把不确定性放在计划中显式管理。团队应说明缓冲由什么风险驱动、谁能批准使用、未使用时如何安排。没有治理规则的缓冲可能变成隐藏闲置;完全没有缓冲则会让任何波动都直接破坏承诺。
建议把缓冲与风险类别绑定:支持预留用于突发响应,依赖缓冲用于外部交付波动,质量时间用于回归测试和发布验证。这样在复盘时才能判断缓冲是否设置过多或不足,而不是只问“为什么没有把所有时间都排满”。
5. 自动化投入与短期交付之间的取舍
自动化、测试基础设施和部署改进会占用当期产能,却可能降低未来每次交付的成本。决策时应估算重复次数、当前人工耗时、失败风险和维护成本。一个只运行一次的任务未必值得自动化;每周重复、容易出错且影响发布的流程,通常更值得优先改善。
不要只用“长期会更快”作为理由。可以设定验证窗口:记录改进前后的执行耗时、失败率、人工介入次数和维护成本,达到预期再扩大投资。若收益没有出现,就调整方案或停止继续投入。
八、落地步骤与复盘:让资源计划成为持续改进机制
1. 第一个周期:建立可信基线
不要试图一周内解决所有资源问题。首个周期只做三件事:记录团队可用容量、给工作分类、锁定少量优先承诺。与此同时,记录临时工作和阻塞原因,避免因为缺乏历史数据而把计划偏差归咎于个人。
- 确认周期目标和每项工作完成定义。
- 统计休假、固定职责、支持轮值和共享角色占用。
- 计算团队可承诺容量,并留出与风险相匹配的缓冲。
- 确定在制品上限,避免所有项目同时开工。
- 周期结束时记录完成、未完成、变更和阻塞原因。
2. 第二个周期:调整最主要的偏差来源
第二个周期不要同时改十个流程。先选影响最大的一个原因,例如需求变更、依赖等待或支持占用,设计一个可观察的改进动作。变更过多会让团队无法判断哪项措施真正起效,也会增加流程负担。
例如依赖等待最明显,就提前安排接口评审、设定交付准备条件,并指定升级责任人;若支持占用过高,则调整轮值并分析重复故障;若返工增加,则前置验收讨论和关键风险测试。改进动作必须能被复盘,而不只是写在会议纪要里。
3. 每周复盘时问五个问题
- 哪些承诺按期完成,哪些没有?差异来自什么事实?
- 新增工作从哪里进入?它替代了哪项原计划工作?
- 哪些任务等待时间最长?阻塞由谁负责解除?
- 支持、评审和返工分别占用了多少容量?是否有重复模式?
- 下个周期只改一个什么动作,如何判断它有效?
复盘时避免只讨论“谁没有完成”,而要讨论“系统如何让工作无法完成”。当然,个人承诺和执行也需要负责,但管理判断应建立在需求清晰、容量合理、依赖可解和验收可行的基础上。否则责任讨论会遮住真正的流程问题。
4. 第三到第四个周期:校准容量规则
经过数个周期后,团队可以用自己的历史数据校准计划容量。若支持工作长期高于预留,就调整容量或降低支持需求;若缓冲连续未使用且承诺兑现稳定,可以小幅提高计划量;若返工和等待上升,则先不要增加承诺。
我不建议把某个团队的容量比例直接复制给另一个团队。业务稳定度、技术栈、组织依赖、发布频率和人员经验都会改变有效产能。更可靠的基线是同一团队在相似工作条件下的历史表现,并且要保留口径说明。

九、结尾:把“忙”转换成可兑现的承诺
1. 独特判断:真正的产能损失常藏在等待和切换里
研发团队的超负荷,往往不是任务太多这么简单,而是同时开始太多、关键角色被重复占用、临时工作没有入口、依赖等待没有责任人。只增加排程精度,并不会自动增加交付能力;只有让工作流更顺畅、优先级更真实、风险更可见,团队才可能用相同投入完成更多有价值的工作。
我认为最值得先做的不是追求一个漂亮的利用率数字,而是建立一种可解释的承诺机制:每项工作为什么现在做,团队有多少真实容量,新增工作会替代什么,未完成的原因是什么。它比“所有人每天都很忙”更能帮助管理者做出正确决策。
2. 下一步:从一张两周容量表开始
下周就可以开始一次小规模验证:列出团队可用时间,单独标记支持、会议、评审和休假;只承诺已澄清、有验收条件且依赖可控的工作;为突发事项设置明确入口;周期结束时把偏差归类,而不是简单要求下次估算更准。
连续执行三到四个周期后,再决定是否需要更复杂的资源视图或项目管理平台。工具的价值在于让事实更容易共享、变更更容易追踪、冲突更容易暴露;真正提升效率的,仍然是团队敢于停止低价值工作、降低并行度,并为不确定性作出真实取舍。
常见问题解答(FAQ)
1. 研发团队如何判断“超负荷”是真忙,还是计划排得不合理?
我所在的研发小组曾连续两个月显示任务完成率超过95%,但版本发布仍然延期,成员每天加班到晚上九点以后。我想知道,应该用什么数据判断团队是真的高负荷,而不是单纯因为任务拆分、工时估算或优先级管理出了问题?
我通常不把“任务完成率高”当作负载健康的证据,因为团队可能通过加班、压缩测试和推迟隐性工作来维持表面交付。更可靠的判断方式是同时看有效产能、在制品数量、等待时间和计划偏差。
可以先连续采集两周数据,按人或按小组记录:可投入工时、会议与支持工时、实际开发工时、任务数量、任务切换次数、阻塞小时数和返工工时。有效产能可用公式计算:有效产能率=实际用于目标工作且未被返工占用的工时÷可投入工时。
比如一名工程师每周可投入40小时,会议和沟通占8小时,环境等待占4小时,返工占6小时,真正用于首次完成有效工作的只有22小时,有效产能率并不是95%,而是55%。我在类似排查中还会设置三个预警线:连续两周有效产能率超过85%,说明缓冲不足;在制任务超过个人并行上限的1.5倍,说明任务堆积;
阻塞时间超过总工时的15%,优先处理依赖和流程,而不是继续加人。判断超负荷时,建议把指标按“开发、测试、评审、等待、返工”拆开看。若开发工时不高但等待和返工很高,问题不是资源数量不足,而是需求质量、环境稳定性或协作接口出了问题。
2. 研发团队的个人并行任务数应该限制在多少?
以前我以为让一个人同时负责多个需求,可以提高资源利用率,但实际经常出现任务都做了一半、没有一个能按时交付。我想找一个不依赖拍脑袋的并行任务上限设置方法,最好能适用于开发、测试和产品协作。
并行任务上限不应按职位统一规定,而应按任务切换成本和工作类型设定。我做排期时会先把任务分为深度开发、短周期处理、外部等待和紧急支持四类。深度开发任务通常给每人设置1个主任务加1个低频支持任务;测试人员可以同时处理2至3个短任务,但不建议同时打开超过4个未完成缺陷;
承担线上支持的人则要把支持额度单独预留,不能把临时响应伪装成空闲时间。一个实用模板是:个人并行上限=1+可接受的外部等待任务数,且主动开发任务不超过2个。这里的关键不是任务卡片数量,而是“需要持续占用大脑上下文”的任务数量。
我的对比记录显示,当一名工程师的主动开发任务从2个增加到4个时,平均切换次数从每天5次升到13次,单个任务平均交付周期由2.1天增加到3.6天,虽然看起来同时推进了更多事项,但周交付量反而下降约18%。执行时可以在任务模板中增加三个字段:当前主任务、等待中的依赖、下一次可交付结果。
每天站会只允许每个人陈述一个主任务,其他事项必须标记为等待或支持。若有人超过上限,优先停止新任务、清理阻塞、完成已有任务,而不是继续分配工作。
3. 如何制作研发团队资源负载表,并据此安排版本计划?
我们过去用总人天做版本预算,结果每个版本都能排进去,到了开发中后期却集中爆发延期。我想要一个简单但足够准确的资源负载表,能够看出哪一周、哪个角色会超载,并且能直接指导取舍。
资源负载表最好按周和角色统计,不要只按项目总量统计。一个可执行的表至少包含以下字段:周期、角色、可投入工时、已承诺工时、风险预留、依赖等待工时、预测负载率和超载处理动作。计算时先扣除固定损耗:可投入工时=标准工时-会议工时-值班工时-培训及公共事务工时。然后计算预测负载率=已承诺工时÷可投入工时。
比如某周两名后端工程师总标准工时为80小时,会议和支持占16小时,预留风险时间8小时,实际可承诺工时只有56小时;如果需求拆解后承诺了62小时,负载率就是110.7%,即使日历上看起来还有时间,也已经超出安全范围。
建议把负载率分为三个区间:80%以下可正常接收变更,80%至95%需要控制新增事项,95%以上必须做范围、顺序或资源调整。资源表还应增加“瓶颈角色”列,因为一个版本可能总工时不超标,但测试、架构或发布岗位被集中占用,仍然会形成延期。
我曾遇到过开发资源还剩约20%的版本,但测试资源连续三周超过105%,最终不是开发完不成,而是验收队列积压。安排版本时应按瓶颈角色倒推日期:先确认测试、评审、发布等稀缺环节的容量,再把开发任务放入可验证的时间窗口。若必须超载,表中要明确记录被推迟的事项和补偿措施,不能只记录一个漂亮的平均值。
4. 研发资源不足时,应该加人、降范围,还是延长周期?
项目进入冲刺阶段后,业务方通常只给三个选择:增加人员、减少需求或延期。我曾经临时调入一名新工程师,结果老成员花了大量时间指导,版本反而更慢,所以想知道怎样判断哪种方案的代价最低。
我会先判断项目处于“建模期、交付期还是收尾期”,再决定资源动作。距离首次可交付结果超过4周时,增加熟悉领域的人员才可能产生净收益;进入最后2周后,新人通常会带来沟通、环境配置和代码评审成本,除非任务高度独立,否则不应把加人作为第一选择。
可以用一个简单的决策表:若瓶颈是独立且可拆分的工作,例如接口文档整理、自动化用例补充或数据清洗,优先增加短期资源;若瓶颈是架构决策、核心模块联调或发布审批,优先减少范围或清理依赖;若需求价值相近且没有硬性发布日期,则延长周期往往比全员加班更便宜。
判断时至少比较四项成本:新增人员的上手工时、现有成员辅导工时、减少范围带来的业务损失、延期造成的机会成本。举例来说,临时加入一名工程师预计需要老成员辅导24小时,新人前两周只能产出16小时有效工作,净增产出可能很低;如果删掉两个低优先级功能可释放32小时测试和联调资源,通常比强行加人更稳。
我的做法是先进行一次48小时容量实验:冻结新增需求,清理一个最高优先级阻塞,观察团队每天产生的可验收结果。如果吞吐量明显恢复,说明主要问题是阻塞或范围管理;如果仍然无法恢复,再评估是否需要补充特定技能。
无论选择哪种方案,都要在版本记录中写清“保留什么、放弃什么、何时复盘”,否则所谓资源调整只会变成下一轮延期。
核心关键词
文章包含AI辅助创作:超负荷实操方法:研发团队提升资源负载效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554262
读者评论
把评审、线上支持和临时协作纳入容量后,计划确实更接近实际。不过缓冲比例最好按团队历史波动定期调整,固定留出同一比例未必适合每个周期。
文中区分投入时间和交付周期很有用。我们团队的问题常常不是执行工时不够,而是测试环境和接口确认排队;如果只看个人负载,很容易把等待误判成效率低。
指标不用于个人排名这点认同。实际落地时还得明确插单后哪些承诺可以顺延,否则新增工作记下来了,原计划却仍被要求按期完成,数据也难以解释。
