研发团队做资源平衡,最容易犯的错,是把“每个人看起来都排满”当成“项目安排合理”。我见过一个常见的计划场景:团队有 12 名研发人员,未来两周的任务总量看上去刚好够用,发布日期也没有变化;但关键模块集中在两名熟悉旧系统的工程师手里,测试环境又要等同一位平台工程师处理。结果不是全员按计划交付,而是任务在依赖点前排队,最后几天靠加班补进度。资源平衡的起点不是把工时填满,而是识别什么工作、由谁、在什么时间、受哪些依赖约束,才能真正完成。

一、先讲结论:资源平衡不是平均分活

1. 先平衡交付约束,再平衡人员负载

我把资源平衡定义为:在既定交付目标、人员能力、任务依赖和可用时间的约束下,持续调整工作顺序、任务范围和资源投入,使关键路径上的等待与过载可控,同时保留应对不确定性的空间。

这个定义里有四个重点:交付目标决定哪些工作不能轻易延期;能力决定谁能做、谁能复核;依赖决定任务何时真正可开始;不确定性决定计划不能把每个小时都卖出去。把其中任何一个维度删掉,排出来的通常只是工时表,不是可执行的资源计划。

我的判断顺序是:先看交付风险,再看关键岗位负载,然后看全队负载,最后才讨论个人的空闲比例。如果一个核心接口只有一人能维护,那么这人的负载即使只有 70%,也可能比五名普通开发的 100% 更值得关注。

2. 从“工作量”改成“可交付能力”

工时是投入,不是产出。某项任务估算为 16 小时,不代表在两天内就一定能完成:需求澄清、代码评审、环境等待、联调和返工都可能把日历时间拉长。资源平衡需要同时看任务工作量与经过依赖、等待和协作后的交付周期。

因此,我建议团队至少区分三种数字:任务估算工时、人员可用于项目的工时、任务从开始到验收的日历时间。前两者用于观察投入压力,第三者用于判断承诺日期是否可信。它们不能互相替代。

3. 入门阶段先追求可见,不急着追求最优

从零建立资源管理,不必第一天就上复杂排程算法。先把未来两到四周的工作、责任人、估算区间、依赖和不可用时间放到一张可讨论的计划里,再用周节奏更新。初期目标是让冲突提早暴露,而不是算出一个看似精确、实际没人维护的负载百分比。

对规模较大的组织,项目组合多、角色分工复杂、跨团队依赖频繁时,可以用项目管理平台统一查看计划、负责人、任务状态和风险。以 PingCode 这类面向中大型企业及 100 人以上组织的管理平台为例,价值不在于自动替管理者决定谁做什么,而在于减少分散表格造成的口径不一致,让团队围绕同一份信息讨论。

二、为什么资源问题经常到临近发布才暴露

1. 计划只记录任务,没有记录约束

一个开发任务可能依赖产品确认规则、架构评审通过、测试环境准备或上游接口稳定。若计划只写“开发 3 天”,却没有写明输入条件与等待责任人,团队就会把“尚未具备开工条件”误认为“开发还没开始”。任务看板上看似有很多工作,实际可推进的工作可能很少。

我会把任务拆成三个问题:开始需要什么条件,完成需要什么证据,等待时谁负责推动。举例来说,“完成权限模块”太笼统;“权限矩阵确认后,实现角色授权接口,单元测试通过并由调用方联调验收”更能帮助团队识别真正的资源占用与前置条件。

2. 人员名义可用,不等于时间可用

研发人员通常同时承担需求开发、线上问题、代码评审、技术支持、会议和带教。若计划默认每人每天 8 小时都能投入项目,排期自然会系统性偏乐观。尤其是技术负责人、架构师、测试负责人和平台工程师,往往被多个项目同时调用,单项目的工时表看不出全局冲突。

我建议把可用时间按用途拆分,而不是直接用名义工时。比如一个人一周名义工作 40 小时,扣除固定会议、支持和值班后,可用于计划任务的时间可能只有 27 至 32 小时。这个比例应从团队自己的记录校准,不能照抄其他公司的数字。

3. 任务切换会吃掉计划里的“隐形容量”

同时推进多个项目,表面上可以让每个人都“有事做”,实际可能增加切换成本。工程师从支付服务切到数据平台,再切回客户端,需要重新加载上下文、环境和待办事项。任务越多、依赖越复杂,计划中的碎片时间越难转换成连续产出。

可以用一个简单的情景模拟理解差别:若一周可用于项目的 30 小时全部投入同一条工作流,团队可能较容易形成连续进展;若拆成 6 个各 5 小时的任务,且每次切换需要重新熟悉背景,实际可交付量就会下降。以下数字是用于讨论的示意假设,不是行业基准。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

4. 瓶颈常在局部,不在总人数

团队总负载 85%,并不能说明计划安全。假设一个版本需要客户端、服务端、测试和运维共同交付,服务端可用容量充足,但唯一熟悉数据迁移的工程师同时负责两个项目,那么局部瓶颈仍会拖住整个版本。

资源平衡的核心问题不是“团队还剩多少人天”,而是“哪项必须完成的工作,当前受哪个稀缺能力或依赖限制”。这个视角能避免通过增加普通开发人手,去解决实际上由评审、环境或专业经验造成的等待。

三、常见误区:看似公平,实际让交付更脆弱

1. 误区一:每个人都排到 100%,计划才算充分利用

满负荷排期没有缓冲空间。线上故障、需求澄清、评审返工或依赖延迟一旦出现,任何新增工作都只能挤占原任务,最终形成加班、延期或质量下降。更重要的是,排满会让管理者失去判断余量的能力:计划上没有空档,风险就只能藏在任务延期里。

这并不意味着团队必须长期保持大量闲置。更实用的做法是为不同工作类型设置不同缓冲:不确定性高、依赖多的任务留出更大调整空间;重复性高、输入稳定的任务可以安排得更紧。具体比例由历史偏差校准,而不是套一个“最佳利用率”。

2. 误区二:把所有成员的负载率放在一起比较

负载率可以提示过载,但不能单独解释贡献。一个负责跨团队评审的人,可能没有大量可计量任务,却在多个项目上解除阻塞;一个任务估算工时很高的人,也可能承担的是低风险重复工作。把负载率直接当作绩效排名,会诱导成员拆小任务、抬高估算或隐藏协作工作。

我通常把负载率用作管理信号,不用作个人价值评分。需要追问的是:负载高来自承诺过多、能力稀缺、临时支持多,还是任务估算偏差?不同原因对应的动作完全不同。

3. 误区三:把资源平衡理解为“谁空就把任务给谁”

任务转交有成本。接手者需要了解背景、环境、历史决策和边界条件;对架构敏感或涉及线上风险的工作,未经准备地转派,可能比等待更慢。若任务只因为某人“日历上有空”就被转交,团队可能增加交接、返工和责任模糊。

转派前至少检查三个条件:接手者是否具备相应能力,任务是否可以独立切分,交接成本是否低于等待成本。若不满足,优先考虑结对、复核或先解除依赖,而不是立即换人。

4. 误区四:估算越精确,计划越可靠

把任务估成 13.5 小时,并不一定比估成 1 至 2 天更科学。需求不清或技术路线未知时,精确数字只是把不确定性藏起来。此时用区间估算、先做探索任务、明确决策日期,比给出一个小数点后两位的工时更有用。

对于可拆分的工作,我会区分“已知实现”与“未知探索”。已知实现可以估算开发、测试和评审投入;未知探索先设时间盒和输出物,例如两天内完成技术验证、列出风险并给出可行方案,不要把探索假装成确定的功能交付。

5. 误区五:只在项目启动时做一次资源计划

资源计划会随需求变更、故障、人员休假、依赖延期和质量反馈而变化。启动时排得再漂亮,如果之后不更新,计划就会变成历史记录。更新频率过高也会带来维护负担,所以关键不是每天重排,而是建立稳定的检查节奏和触发条件。

可以每周做一次滚动检查,并在范围变化、关键人员不可用、里程碑偏差超过团队设定阈值时即时复核。对两周内的承诺要看得细,对更远期的工作保留区间和假设,避免把长期预测伪装成精确承诺。

四、专业判断逻辑:从需求到可执行计划

1. 先明确计划的时间范围与决策对象

资源平衡可以发生在个人、项目、团队或项目组合层面。个人层面关注过载和切换;项目层面关注里程碑与依赖;团队层面关注专业能力与可用容量;项目组合层面关注哪些承诺优先、哪些工作应推迟。讨论前要先说清楚正在平衡哪一层,否则“加人”与“减范围”容易各说各话。

入门团队可以先滚动看未来四周:前两周以具体任务、责任人和依赖为主,后两周以能力需求、里程碑和风险为主。远期预测不需要假装精确,重点是尽早发现关键岗位的冲突和不可并行的工作。

2. 建立统一的可用容量口径

每名成员的容量应从实际可投入时间出发,而不是用合同工时直接代替。先扣除休假、值班、固定会议和已承诺的支持工作,再考虑非项目事务。团队可以从最近 6 至 8 周的投入记录中观察常态,但要注意样本是否覆盖发布高峰、故障周或特殊项目阶段。

例如,某名工程师一周名义工作 40 小时,常规会议占 5 小时,支持和值班平均占 6 小时,带教和评审约 4 小时,则可计划的项目投入约为 25 小时。这个数只是示意计算;真正使用时,应由团队按实际记录调整,不能把平均值当成永久承诺。

3. 把任务拆到可评估、可验收、可协调

任务粒度过粗,无法判断具体由谁承担、何时能释放下游工作;粒度过细,维护计划的成本又会高过管理收益。一个可用于资源平衡的任务,通常应有明确交付物、责任角色、估算区间、前置条件和验收方式。

我会优先拆出以下类型:跨模块接口、数据迁移、质量门禁、发布准备、外部依赖和高风险技术验证。它们往往决定排期可信度。普通实现任务可以保持适度粒度,不必将每个编码动作都拆成独立计划项。

4. 先排依赖与关键工作,再填充剩余容量

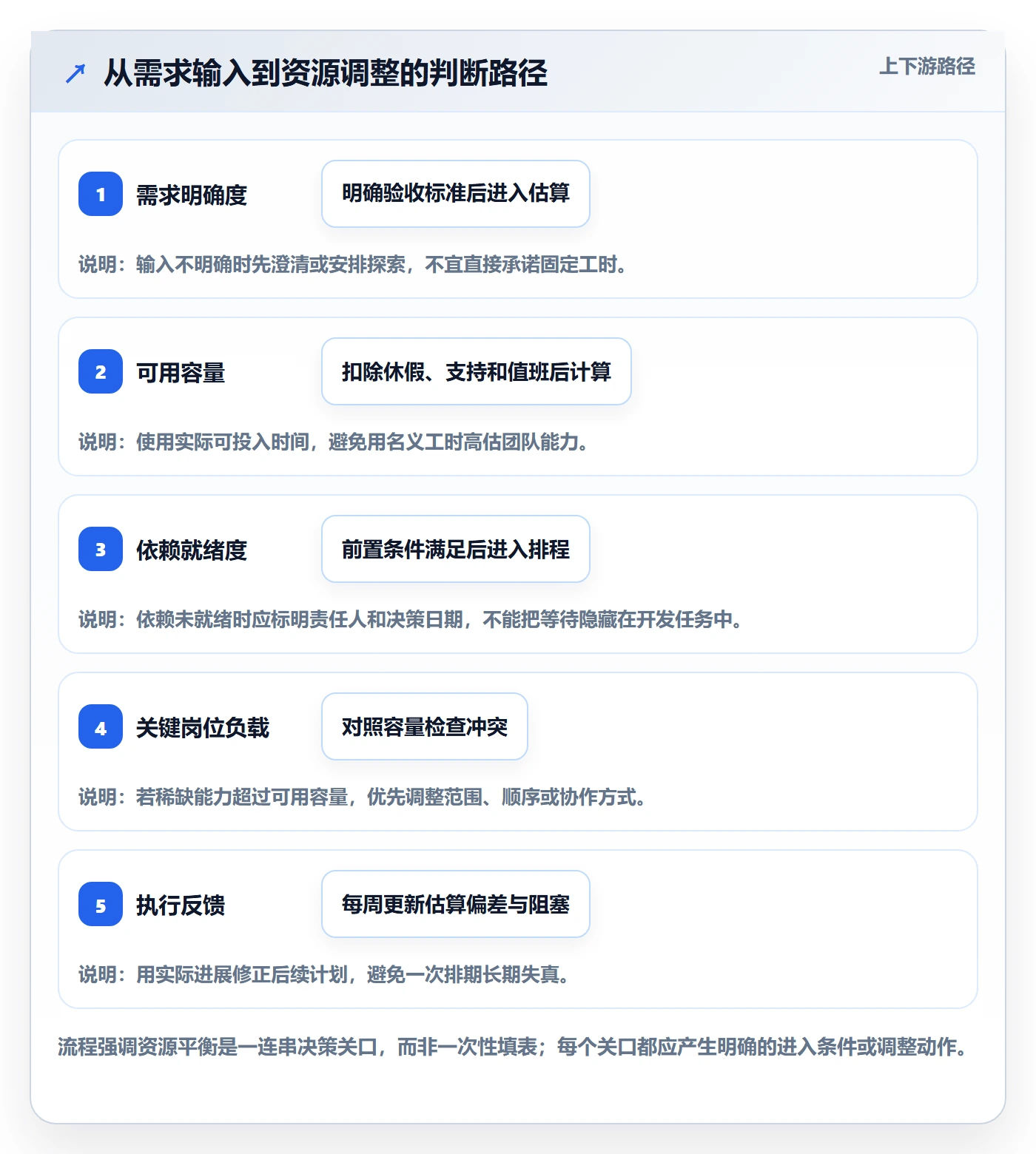

先识别哪些任务决定里程碑,哪些任务可并行,哪些任务必须等输入。对于关键工作,确认具备开工条件、指定主责与备份、预留评审和测试时间;之后再安排低风险或可调度的工作。这样比先把每个人的日历填满,再发现关键任务无人承接更可靠。

需要区分“资源冲突”和“逻辑依赖”。资源冲突是同一个人同时被安排两项工作;逻辑依赖是后一项必须等待前一项产物。前者可以通过调整人选、时段或范围处理;后者需要改变顺序、缩短前置工作或降低承诺。仅仅换负责人并不能消除逻辑依赖。

5. 用负载区间和风险等级代替单一精确值

对估算可信度高的工作,可以使用较窄区间;对探索性工作或依赖外部团队的工作,应使用较宽区间并明确假设。团队可以把个人未来一周可用于计划任务的时间作为容量基准,再比较已承诺任务的估算区间,而不是只看单点数字。

例如,容量为 25 小时,已知任务估算 18 小时,另有依赖不确定的工作估算 4 至 12 小时。此时计划下界为 22 小时,上界为 30 小时。真正的问题不是平均值恰好接近容量,而是上界超过容量、且不确定工作是否影响关键路径。

6. 设定触发动作,而非只展示风险颜色

“红色风险”如果没有对应动作,只是装饰。每一种预警都应明确谁在何时做什么:减少范围、调整优先级、安排结对、升级依赖、增加验证时间,或者接受延期。管理者需要知道决策截止时间,否则团队会在风险已经变成延期后才开始讨论。

可以约定:关键岗位未来两周计划负载超过可用容量时,必须进行资源复核;关键前置条件在承诺日期前仍未满足时,由项目负责人决定等待、替代方案或调整范围。阈值可按团队历史校准,不宜把示意阈值当成通用行业标准。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

五、案例推演:12 人研发团队如何找出真正的瓶颈

1. 团队背景与初始计划

下面是一个匿名化的情景推演,数字用于演示判断方法,不代表某家企业的真实经营数据。团队有 12 人:6 名服务端、3 名客户端、2 名测试、1 名平台工程师,计划在四周内交付一个包含权限改造、数据迁移、客户端配置和监控告警的版本。

项目负责人最初按名义工时统计,认为团队每周约有 480 小时投入。扣除会议、支持、休假和值班后,团队实际可计划容量约为 330 小时。这个差异本身就说明:如果直接按总人数乘以 40 小时排计划,容量可能被高估约三成。

进一步拆分后发现,服务端工作并非均匀分布:权限接口和迁移脚本需要熟悉旧数据模型的两位工程师;测试任务集中在第二周末;平台工程师同时支持另外两个项目的环境配置。团队并不是“总人手不够”,而是关键能力在特定时间发生冲突。

2. 负载分布揭示了总量指标看不到的问题

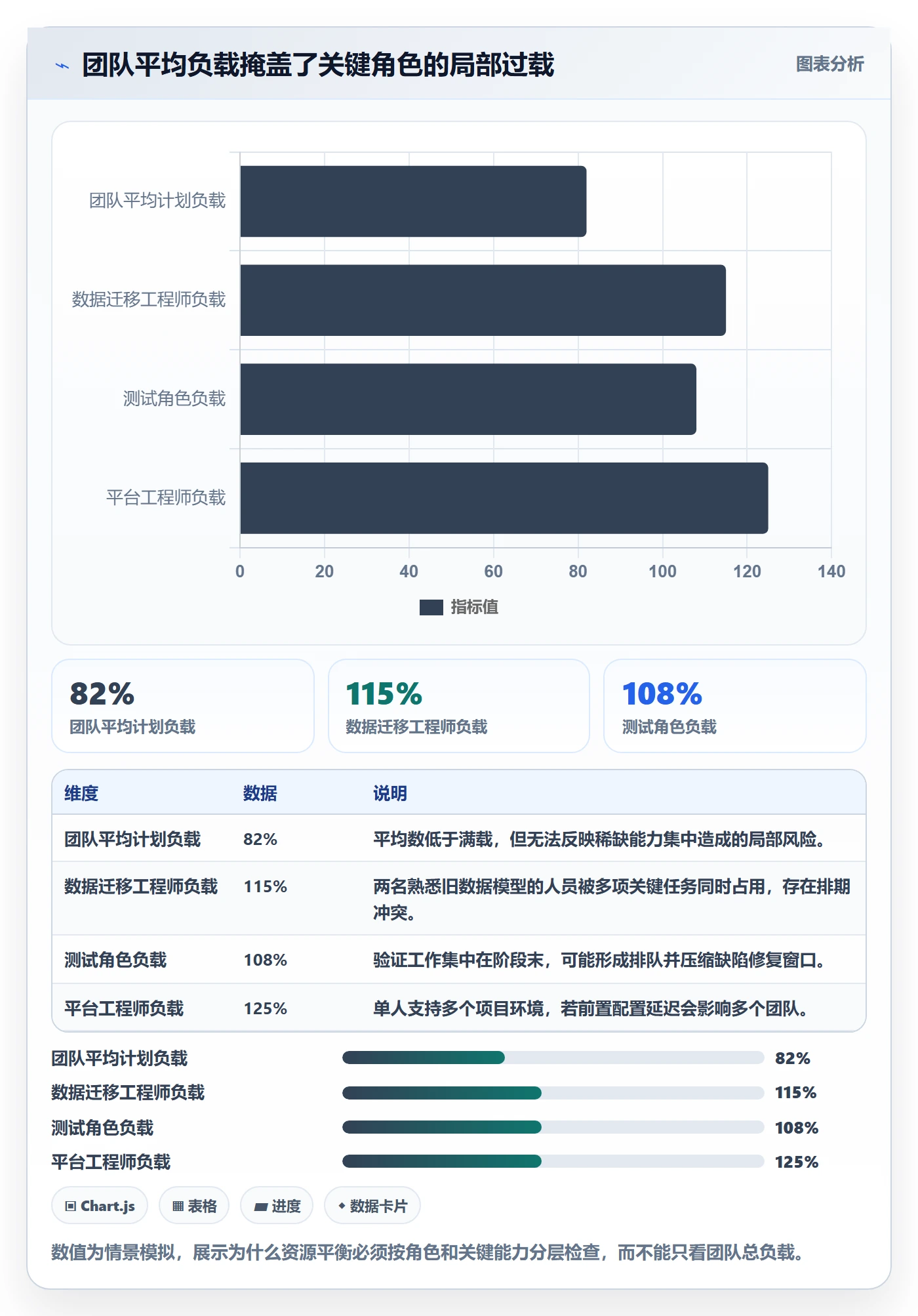

情景推演中,团队总计划负载看上去约为 82%,低于“满载”。但按角色拆分后,平台工程师未来两周的承诺量达到可用容量的 125%,测试角色为 108%,两名熟悉数据迁移的工程师分别达到 112% 和 118%。普通服务端开发则只有约 70% 至 85%。

如果只看全队平均值,管理者可能会误以为还有余量;如果看关键岗位,就会发现版本的风险集中在迁移、环境和测试。此时继续给普通开发加任务,既不能解决瓶颈,还可能增加等待队列。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

3. 调整方案不是简单增加人手

团队先把迁移任务分成“数据规则确认”“迁移脚本实现”“小批量验证”和“全量演练”,并提前邀请测试参与规则评审。这样做让测试工作从发布前集中爆发,变成在实现过程中逐步准备。

其次,平台工程师的工作分为必须由其处理的环境权限配置,以及可以由项目成员按文档执行的标准化准备。平台工程师负责一次性配置和复核,项目成员承担重复操作,减少单点等待。需要注意的是,涉及生产权限或高风险变更的操作不能为了分散负载而降低授权与复核要求。

第三,团队把非关键的界面微调移到版本之后,并安排一名有相关经验的服务端工程师与数据迁移负责人结对。结对初期会降低两人的独立产出,但能让知识逐步扩散,减少后续同类任务继续压在一个人身上。

4. 对比调整前后的风险结构

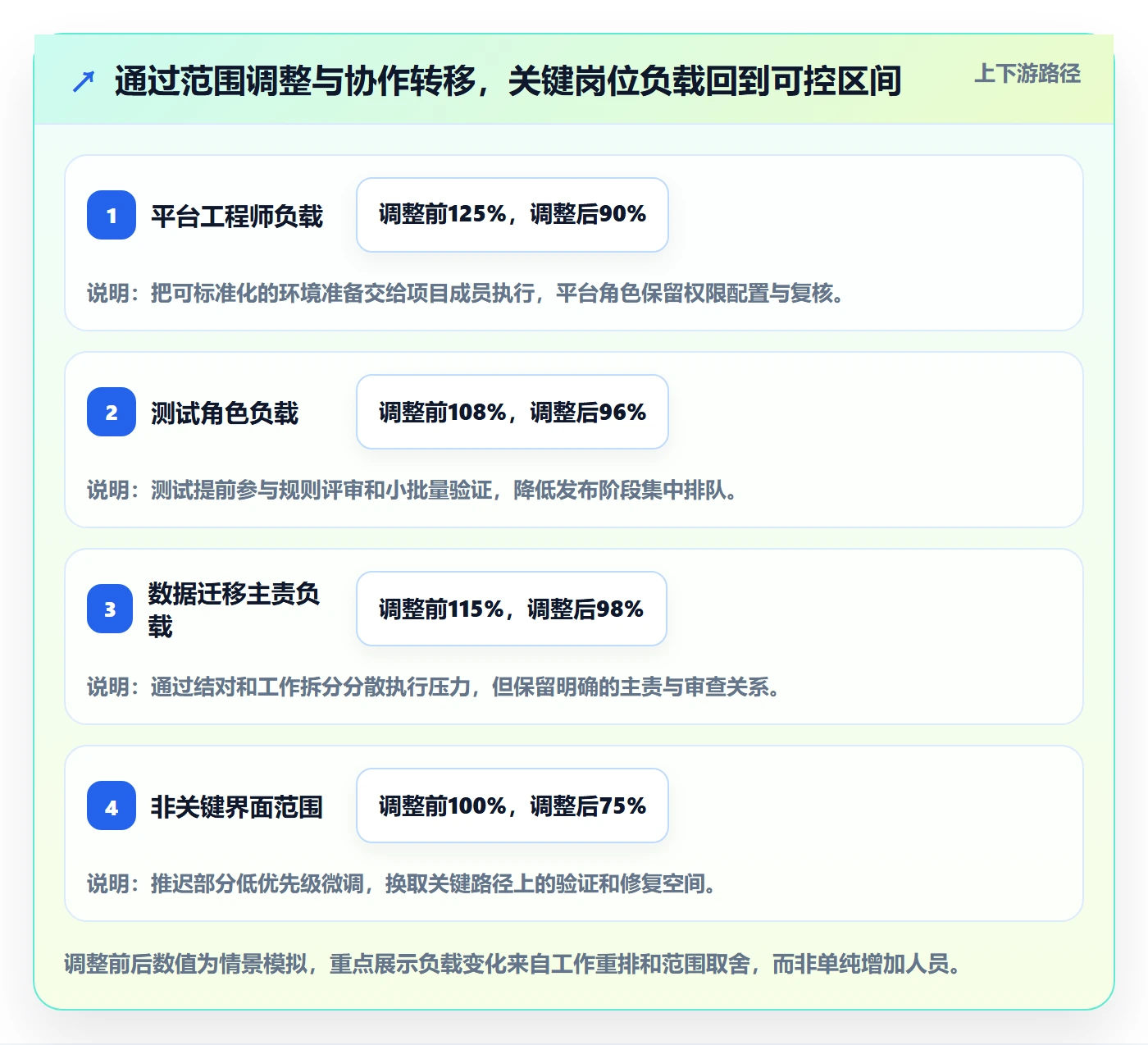

在这组示意推演中,调整后没有增加总人数,而是通过提前测试、缩小非关键范围和标准化环境准备,把平台工程师负载从 125% 降至约 90%,测试角色从 108% 降至约 96%,迁移工作从两人集中承接变成主责加协作。风险从“关键节点等待”转为“范围可控、需要持续验证”。

这类调整不保证交付一定提前。它的价值是让风险更早显现,让团队在仍有选择时改变范围、顺序或协作方式,而不是在发布日期临近时只剩加班这一种应对。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

5. 用实际偏差校准下一轮计划

项目结束后,团队应复盘估算与实际差异,但不要只问“谁估错了”。需要区分需求变化、技术未知、依赖等待、返工、环境问题和任务切换。若偏差来自输入不稳定,下一次应改善需求确认;若来自等待,需调整依赖责任;若来自重复出现的支持工作,则应把支持容量纳入基线。

建议记录至少三类结果:承诺任务按期完成比例、关键依赖等待时间、估算区间覆盖实际投入的比例。单看按期率容易鼓励团队降低承诺;结合等待和估算覆盖率,才更容易判断计划质量是改善了,还是只是把目标放松了。

六、从零到一的落地步骤:先建立小闭环

1. 第一步:选一个稳定的计划周期

先选择未来两周或四周作为滚动窗口,范围不要太大。计划周期应覆盖团队实际的迭代节奏、发布节奏或项目检查点。周期过短,跨团队依赖看不见;周期过长,估算会迅速失真。

同时明确本轮计划要回答的问题,例如:“四周内是否能完成数据迁移演练?”不要一开始就想用一张表解决所有管理问题。计划范围越具体,越容易判断哪些字段真正有用。

2. 第二步:整理成员可用时间和角色能力

先记录休假、值班、固定支持、培训和其他已承诺工作,再估计项目可用时间。对团队关键能力做一个轻量清单,标出主责、可独立承担者和需要复核者。能力清单不是给人贴永久标签,而是发现单点依赖并安排成长机会。

对于高度敏感的能力,不要把“看过代码”误认为“可以独立负责”。可用能力最好由实际任务经验验证:能否独立完成、能否排查异常、是否需要他人复核,以及是否具备发布或回滚操作权限。

3. 第三步:明确交付物和依赖

把大目标拆成能验证的交付物,并记录每项任务的开始条件、完成条件、主责、估算区间和依赖对象。优先识别跨团队接口、环境准备、数据操作和测试窗口,因为这些工作容易形成排队,且往往不受单个开发人员控制。

如果某项工作依赖外部团队,不要只写“等待对方”。还应写清楚谁负责沟通、需要何种输入、最晚何时拿到、错过时采用什么替代方案。没有这些信息,计划无法帮助管理者做决策。

4. 第四步:先找冲突,再安排调优

把任务按时间顺序放到责任角色上,检查同一人是否同时承担多个关键任务、关键岗位是否超过可用容量,以及下游工作是否有足够验证时间。若发现冲突,按影响优先级依次考虑:减少范围、调整顺序、拆分任务、安排协作、引入临时支持。

加人通常不是第一步。若任务边界不清、环境未就绪或关键知识集中在少数人身上,新成员可能在短期内增加沟通与指导成本。只有当工作可拆分、输入稳定、团队有带教容量时,增援才可能较快转化为交付能力。

5. 第五步:每周更新,不把更新变成重排会议

每周检查三个问题:哪些承诺已完成,哪些出现偏差,哪些新信息改变了后续安排。讨论应聚焦需要决策的阻塞,而不是逐项朗读任务状态。若没有变化,只需更新状态与风险,不必为了“计划会议”而重新计算所有任务。

项目管理平台或任务管理工具可以帮助记录变更历史、责任人和依赖关系,但工具不能替代判断。若团队还没有统一字段,先用一份简洁共享表也可以;当项目数量、角色交叉和追溯需求增加时,再评估是否需要集中管理。

6. 第六步:复盘数据,用真实偏差改进假设

周期结束后,比较计划容量与实际投入,找出偏差最大的任务类型和角色。不要为了让下次计划看起来更准确,简单地给所有估算统一乘一个系数。不同偏差来源需要不同修正:重复支持应调整容量基线,需求变化应改善变更管理,技术未知应安排验证阶段。

连续几个周期后,团队才有条件形成自己的参考区间。例如,某类常规接口任务在过去五次的实际投入都高于估算,就应检查测试、评审或集成是否漏算,而不是让工程师把估算数字机械调高。

七、按团队阶段选择方法:没有一种负载模型适合所有人

1. 小团队、单项目:先用责任和依赖清单

团队只有几个人、项目数量有限时,一张简单计划表通常足够。重点写清负责人、估算区间、依赖、可用时间和验收条件。此时上复杂系统的成本可能高于收益,尤其是任务边界和协作方式还在变化时。

小团队最常见的风险不是数据不够,而是关键知识集中在创始成员或技术负责人手中。应优先安排结对、评审和轮换,让第二个人逐步具备处理能力。短期看,结对会占用容量;长期看,它能降低单点风险。

2. 多项目并行团队:需要组合视角和统一口径

当一个人同时服务多个项目时,单项目负责人往往看不到整体负载。此时必须有一个团队或部门层面的视图,汇总共同角色、关键能力、项目优先级和时间冲突。否则每个项目单独看都合理,叠加后却无法执行。

对 100 人以上、项目组合较多的组织,集中化的项目管理平台可以减少多份表格在负责人、日期和状态上的冲突。以 PingCode 这类面向中大型企业的管理平台为例,适合关注跨项目任务关联、资源视图、状态追踪和信息权限;选型时仍要验证字段能否贴合本组织的计划口径,以及维护成本是否可接受。

3. 高不确定性研发:先管理探索,不急于承诺完整工时

技术路线未知、需求变化快或外部依赖尚未明确时,精细资源排程的可信度有限。先将探索任务设置为有边界的时间盒,明确验证问题、输出结论和后续决策日期。探索完成后,再估算实现、测试和发布投入。

这种做法不是拒绝计划,而是把计划对象从“必然完成的功能”换成“按时获得足以决策的信息”。对于高风险项目,信息获取本身就是重要交付物。

4. 生产支持负担较重:把非计划工作纳入容量

如果团队经常处理线上问题、客户升级或安全事件,不能把这些工作当作偶发噪声。可根据历史数据设置支持容量,并由轮值机制集中承接,减少所有成员随时被打断。若突然出现重大事件,再通过明确流程重新评估承诺,而不是默默要求团队在原计划之外完成。

支持容量需要定期校准。若实际支持工作长期高于预留容量,说明问题可能来自系统质量、服务边界或值班机制,不能无限压缩功能开发时间来掩盖结构性负担。

八、资源平衡中的关键取舍:交付速度、韧性与成本

1. 负载高一些,还是留出缓冲

高负载能够减少短期闲置,却降低团队应对变化的能力。低负载提高弹性,但若长期没有明确工作优先级,也可能让资源投入分散。合理取舍不是追求一个全行业通用的利用率数字,而是根据工作不确定性、故障频率和关键岗位稀缺程度设置容量边界。

探索性项目和高依赖项目通常更需要缓冲;输入稳定、流程成熟的重复工作可以更紧密地安排。团队应该观察缓冲是否被持续消耗:若每个周期都靠缓冲吸收新增工作,问题可能不在缓冲太大,而在范围控制或需求治理失效。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

2. 专业化分工,还是培养备份能力

让最有经验的人承担高风险任务,短期通常更快;持续如此,则会让知识进一步集中,形成单点依赖。让新人参与结对和复核,短期会降低效率,但能为未来增加可调度能力。

我的建议是按风险分层:高风险操作由熟练人员主责,新成员参与准备、测试和复核;中低风险任务逐步扩大独立承担范围。不要为了“人人都能做”而让不熟悉的人独立执行高风险变更,也不要把所有关键工作永久锁定在一个专家身上。

3. 增加人员,还是缩小交付范围

如果工作可以并行拆分,输入稳定且已有成熟接口,增加人员有机会缩短周期;如果工作高度耦合、决策权集中、任务需要长期背景知识,新成员可能先增加沟通和评审负担。此时削减低优先级范围、分阶段发布或延后日期,往往比临时扩编更诚实。

判断新增资源是否有效,可以问:新增人员是否有独立交付边界?谁负责带教?环境和权限是否已准备?新增人员会不会占用当前瓶颈角色的时间?如果这些问题没有答案,“再加几个人”就只是把成本加到计划里,并没有增加可交付能力。

4. 集中一个人负责,还是分散责任

明确单一负责人有利于决策和质量追踪,但不等于所有工作只能由其独自完成。对关键模块,可以由一人承担最终责任,同时安排协作者、审查者和知识备份。责任清晰与多人参与并不矛盾。

若任务涉及生产数据、权限或安全边界,拆分执行时更要写清楚审批、复核和回滚责任。资源平衡不能以牺牲质量控制为代价,否则短期节省的工时可能换来更高的故障成本。

5. 用平台集中管理,还是保留轻量表格

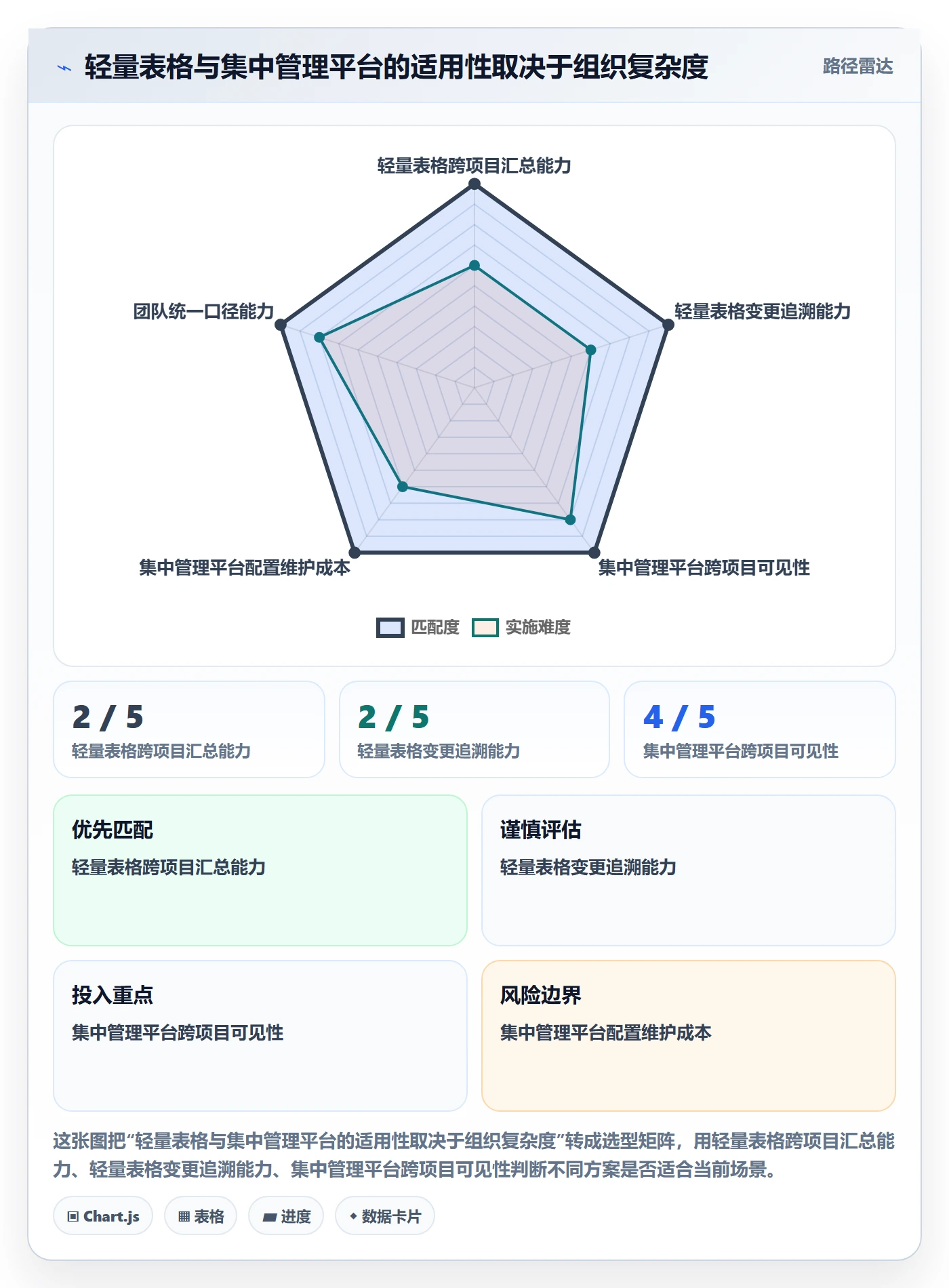

轻量表格上手快,适合项目少、协作链短、字段稳定的团队;其局限是版本冲突、跨项目汇总和变更追溯较弱。集中管理平台适合协作对象多、权限要求高、需要跨项目分析的组织,但必须评估配置和维护成本。

选择工具时,我会要求它至少回答五个问题:能否看见共享人员的多项目冲突;能否表达依赖和责任;计划变化是否留痕;团队是否能用统一口径更新;管理数据是否能追溯到任务和实际工作。若工具只有漂亮的负载图,却无法解释数字如何得出,决策价值有限。

资源平衡怎么做?研发团队入门指南:资源负载从0到1

九、资源平衡的指标:少而能触发行动

1. 计划负载率:识别容量是否被承诺透支

计划负载率可以按“已承诺任务估算投入 ÷ 可用于计划任务的容量”计算。它适合用于发现局部过载,但必须注明统计周期、任务范围和容量口径。若支持工作没有纳入分子,或者容量用名义工时计算,结果就会失真。

不要把某个阈值直接当作绩效要求。负载率超过团队设定范围时,触发的是复核:哪些承诺可调整,是否有任务重复安排,是否漏算支持工作。最终目标是改善交付决策,不是让所有人的数字看起来相同。

2. 关键依赖等待时间:看资源在哪里被卡住

统计关键任务从提出依赖到获得可用输入的时间,可以帮助团队判断问题来自人员不足、协作响应慢、环境准备不足还是决策流程过长。等待时间持续增加时,应优先检查依赖责任和接口机制,而不是只给执行团队加任务。

为了避免指标被误读,应区分可控等待与外部等待,并记录等待的原因和责任边界。一个项目等待时间较长,不必然意味着对方团队工作效率低,也可能是请求缺少验收条件或排队优先级不清。

3. 估算区间覆盖率:检验计划是否诚实

如果团队使用区间估算,可以观察实际投入有多少落在估算区间内。覆盖率长期偏低,意味着估算方法、任务拆分或工作范围需要复核。若实际投入总是落在区间上限之外,常见原因包括漏算测试、评审、返工或支持工作。

该指标也不能孤立使用。实际工作可能因为需求变更而超出区间,不应把所有偏差都归因于估算质量。记录偏差原因,才有机会让下一轮计划真正改善。

4. 关键岗位单点数:观察团队韧性

关键岗位单点数可以定义为:关键任务中只有一人能独立承担的能力项数量。它不是评价个人的工具,而是团队风险指标。若单点数长期不下降,人员休假或离职就可能直接影响交付。

降低单点风险需要逐步培养备份,不是简单增加名字。备份人员应通过实际任务、评审或演练证明具备相应能力;对于高风险操作,还应验证其权限、流程熟悉度和回滚能力。

5. 按周期复盘指标组合,而非追求一张总分表

每个周期选择少量指标即可,例如计划负载率、关键依赖等待、承诺完成情况和单点能力数量。指标应能触发明确动作;若一个数字连续数月没人据此做过决策,就要考虑是否仍值得采集。

尤其要避免把速度、利用率和按期率组合成个人排名。团队指标的用途是定位流程和容量问题,而不是制造成员之间的数字竞争。

十、行动建议:接下来两周就可以开始

1. 第一天:列出未来四周必须交付的结果

把“正在做的事”改写为可验证结果,并标注优先级、承诺日期和不能延期的原因。先聚焦少数关键结果,不要把所有愿望都当成同等承诺。若优先级无法区分,资源平衡就没有决策依据。

2. 第二至三天:补齐容量、角色与依赖信息

记录成员实际可用于项目的时间,标出休假、值班和固定支持;梳理关键能力的主责与备份;逐项确认依赖输入和验收条件。信息不完整的任务应明确标为待澄清,而不是先填一个看起来合理的工时。

3. 第一周末:找出冲突并做一次真实取舍

检查共享人员和关键岗位,找出未来两周的重叠安排。每个冲突都必须有决策:减少范围、调整顺序、安排协作、改变日期或接受风险。不要把“大家再努力一下”作为默认方案,因为它没有改变容量约束。

4. 第二周末:复核偏差,保留有效做法

比较预估与实际投入,记录等待、切换和返工的具体原因。选择一个对下一轮最有帮助的改进点,例如提前测试参与、固定支持轮值或给高不确定任务设置时间盒。不要一次推出十种新流程,否则团队无法判断哪些做法真正有效。

5. 什么时候该升级工具或机制

如果成员频繁在多个项目间切换、同一资源冲突反复出现、计划表有多个互不一致的版本,或者管理者无法追溯变更依据,就说明轻量方法可能已经触及边界。此时可以评估集中管理方案,但应先统一容量口径、任务字段和更新责任,再谈自动化。

如果工具实施后团队需要重复录入、计划数据长期过期,或者资源视图无法映射实际工作,系统本身不会带来平衡。先解决工作机制与数据责任,再选择能承载这些机制的工具,顺序不能颠倒。

十一、最后的判断:资源平衡的成果,是更早、更好地做取舍

1. 不要把计划做成对人的精确控制

研发工作有探索、协作和变化,计划的价值不是把每个人的每小时都固定下来,而是让团队知道当前承诺依赖什么、哪里可能超载、变化发生时应如何调整。数字应帮助沟通,不应掩盖复杂性。

2. 先解决关键瓶颈,再讨论全员利用率

全队平均负载能给出概览,却可能遮蔽稀缺能力、依赖等待和单点风险。真正决定交付的,往往是少数关键任务和关键角色。把这些位置看清楚,常常比再精确地计算所有普通任务更有价值。

3. 下一步从一张可行动的计划开始

如果团队刚起步,今天就可以列出未来两周的交付结果、成员可用容量、关键依赖和风险动作。每周复核一次,用实际偏差校准估算。等项目数量和协作复杂度增长,再升级数据视图和管理工具。

资源平衡不是让每个人都一样忙,而是让关键工作在合适的时间,由具备相应能力的人,以可持续的方式完成。当团队能够更早发现冲突,并在范围、顺序、人员和日期之间做出有依据的取舍,资源负载才真正从“看不见”走向“可管理”。

常见问题解答(FAQ)

1. 研发团队刚开始做资源平衡,第一步应该做什么?

我想把团队的任务和人力放到一张表里,但不确定应该先统计工时、项目,还是每个人手上的事项。我担心一上来就做得太细,最后大家只是在填表。

先盘点未来两周内每个人承诺交付的工作,不要从全年工时或复杂的能力模型开始。每项工作至少记录负责人、预计投入、计划完成时间、优先级和依赖项;会议、值班、支持等固定占用也要算进去。

可以先用一个小团队试跑一周:例如 6 人团队每人每周按 40 小时计算,若预留 20% 给评审、沟通和突发事项,可计划的交付容量约为 192 小时,而不是 240 小时。这里的比例只是起始假设,应根据团队实际记录调整。

判断第一步是否有效,不看表格有多完整,而看负责人能否指出哪项承诺会超出容量,以及超出的原因是什么。

2. 资源负载应该按工时、任务数量,还是人力百分比来衡量?

我看到有些团队按每个人手上的任务数排负载,也有人统计预计工时,还有人直接写投入百分比。我不知道哪种口径更可靠,尤其是任务大小差异很大的时候。

任务数量适合快速发现事项堆积,但不适合直接比较工作量:一个两小时的缺陷修复和一个需要三天的接口改造都算一项。入门阶段建议用“预计投入小时数 ÷ 可用交付时间”作为负载率,同时把估算精度和工作类型标出来。

举例来说,某工程师一周可用于交付的时间是 32 小时,已承诺任务估算 36 小时,负载率约为 113%;这不是要求其加班,而是提示团队要调整范围、期限或负责人。若工时估算经常偏差,可用区间代替单点,例如 4,8 小时,并在完成后对照实际情况校准。负载率是讨论风险的信号,不是个人绩效分数。

3. 发现有人超负荷、有人空闲时,应该怎样重新分配资源?

我不想只按表格把任务从一个人名下挪到另一个人名下,因为任务可能依赖特定技术背景,也可能已经做到一半。我该如何判断这是短期不均衡,还是确实需要调整安排?

先区分“有空闲”和“能接手”:接手人是否具备必要技能、是否要花时间熟悉上下文、任务是否处于适合交接的阶段,都会改变真实成本。每周检查时,优先处理三类事项:超出容量的高优先级承诺、卡住其他人的关键依赖,以及长期被打断的支持工作。

假设一项任务剩余 10 小时,但交接需要 4 小时且新增返工风险较高,直接转交未必比缩小范围或延后交付更划算。实际调整时应记录变更前后的负责人、预计投入、交接成本和受影响的日期,并在下次检查时验证结果。若同一个人连续两周超负荷,通常应调整承诺或补足能力,而不是把临时加班当作平衡手段。

4. 资源负载表多久更新一次,怎样避免数据很快失真?

我担心计划刚排好,需求变更、线上问题和请假就会让数据过时;如果每天都要求大家更新,又会变成额外负担。有没有一个既能反映变化、又不至于频繁填表的节奏?

可从每周一次的团队负载检查开始,并设置事件触发更新:需求优先级改变、关键人员请假、线上故障占用明显增加,或任务预计投入变化超过约 20% 时,才及时调整相关条目。这个 20% 是便于启动讨论的阈值,不是通用定律;团队可以根据估算误差和变更频率修订。

更新时不要要求重填所有数据,只改受影响的负责人、投入、期限和依赖。建议连续记录四周的计划投入、实际投入、临时支持时间及延期原因:如果实际投入长期高于计划,先检查是否漏算评审、沟通和维护工作;如果计划总有大量剩余,也要检查任务拆分或估算是否过于保守。

表格的价值在于尽早暴露偏差,而不是追求实时且看似精确的数字。

核心关键词

读者评论

曾
曾婉清

我们团队以前也用满负荷排期判断资源是否够用,结果经常在联调阶段暴露问题。后来把评审、环境准备和线上支持单独列出来,计划确实没那么“满”了,但延期明显少一些。实际执行中,最难的是持续记录这些隐性工作。

徐
徐若宁

文中把负载率和绩效评价分开这一点很重要。负责架构评审、故障处理的人,表面任务量可能不高,但经常决定其他人的工作能不能继续。若只看工时和完成数,容易把真正的瓶颈人员误判成空闲。

崔
崔景行

对小团队来说,先用表格记录未来两周的任务、依赖和不可用时间,比一开始上复杂系统更现实。不过还想知道,文章提到的负载阈值应如何结合历史数据校准,尤其是需求变化频繁、支持工作占比很高的团队。

文章包含AI辅助创作:资源平衡怎么做?研发团队入门指南:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554097
