资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

资源平衡不是把每个人的日历填满,而是在交付期限、技能约束、任务依赖和不确定性之间,找到一组能持续兑现的承诺。《资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板》的关键,不是再做一张更精细的排期表,而是先识别真正的瓶颈,再用容量、优先级和缓冲规则管理需求。下文的案例数据均为情景模拟,用于演示算法和判断过程,不代表任何企业的实际经营数据。

一、先讲核心结论:平衡的是交付能力,不是忙碌程度

1. 资源平衡的目标是兑现承诺

我判断资源计划是否有效,通常不先看“人员利用率”,而先看四件事:关键里程碑是否可兑现、关键技能是否存在过载、需求变化是否有明确代价、团队能否留出处理缺陷和突发事项的空间。利用率只是诊断信号,不是最终目标。

如果一个团队连续数周保持接近满负荷,表面上看产能利用充分,实际上很可能没有空间处理需求澄清、线上故障、评审返工和跨团队等待。此时,日历越满,计划对现实的适应能力越差。计划的价值不是把所有人排满,而是让团队在约束下仍能稳定交付。

2. 先分清三种“缺资源”

“缺人”常常不是一个足够准确的诊断。它可能是总工时不足,也可能是某项稀缺技能不足,或者是任务依赖、审批和决策造成的等待。三种问题的解法不同,混在一起只会把招聘、加班或延期当成万能答案。

资源问题 可观察信号 优先动作
总容量不足 多个角色的有效工时都持续超过可用容量 减范围、延后低优先级工作或增加可用产能
技能瓶颈 任务集中等待少数特定技能或审批人 拆分工作、培养备份人员、调整任务顺序
流程等待 任务已准备好,但长时间卡在依赖、评审或决策 明确响应时限、设置替代决策人、前置评审

只有识别出是哪一种瓶颈,后续资源调整才有意义。把技能瓶颈误判成总人力不足,可能增加了人头,却让新人继续排队等同一位专家审核。

3. 把“忙”换成可比较的容量口径

团队可以采用人天、小时或故事点,但同一份计划必须统一口径。对于跨职能产品项目,我更倾向用“角色可用人天”估算近期容量,因为它可以直接和休假、会议、支持任务、评审时间对照。故事点适合团队内部预测,不宜直接转换成个人绩效或跨团队的人力指标。

初始容量可以用这个公式估算:

净可用容量 = 工作日 × 每日计划投入比例 × 出勤比例 − 已知固定工作

例如,某工程师一个两周周期有10个工作日,计划投入项目的比例为70%,预计出勤率为90%,并承担2个人天的线上支持,则净可用容量约为10 × 70% × 90% − 2 = 4.3个人天。这个数字不是对个人能力的评价,而是对当前项目可获得时间的估算。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

二、背景和真实场景:产品经理为什么会成为资源冲突的“接线员”

1. 产品计划通常跨越多种节奏

产品经理经常要同时面对季度目标、版本承诺、客户项目、线上问题和团队日常维护。每一种工作都有自己的提出者和时间口径:销售关心客户上线日期,研发关心技术依赖,设计关心方案冻结时间,运营关心活动窗口。问题不在于某一方不合理,而在于这些承诺没有共同的容量基准。

我见过最典型的冲突是:产品路线图已经按季度排完,销售又拿来一个“只差两周”的客户需求,研发则指出核心服务改造尚未完成。此时如果产品经理只在任务表中插入新需求,计划看起来更新了,团队的容量却没有变化。最先被挤压的往往不是明确标注的任务,而是测试、文档、稳定性验证和团队协作时间。

2. 100人以上组织的难点不是表格不够多

在中大型组织里,团队通常会同时维护路线图、项目计划、迭代看板、人员安排表和风险清单。每份表看起来都完整,但它们可能使用不同的状态、负责人和时间单位。一个需求在路线图上是“计划中”,在项目表上是“待评估”,在团队看板上甚至尚未建卡,管理者便很难判断它是否已经占用了容量。

对于100人以上、跨多个团队协作的组织,像 PingCode 这样的项目管理平台可以作为统一记录项目、需求、任务、负责人和进度的载体。但工具只能帮助建立可见性,不能自动替团队决定优先级,也不能替代对技能容量、依赖关系和承诺规则的讨论。平台解决的是信息分散,资源平衡解决的是有限容量如何分配。

3. 一个可复用的模拟场景

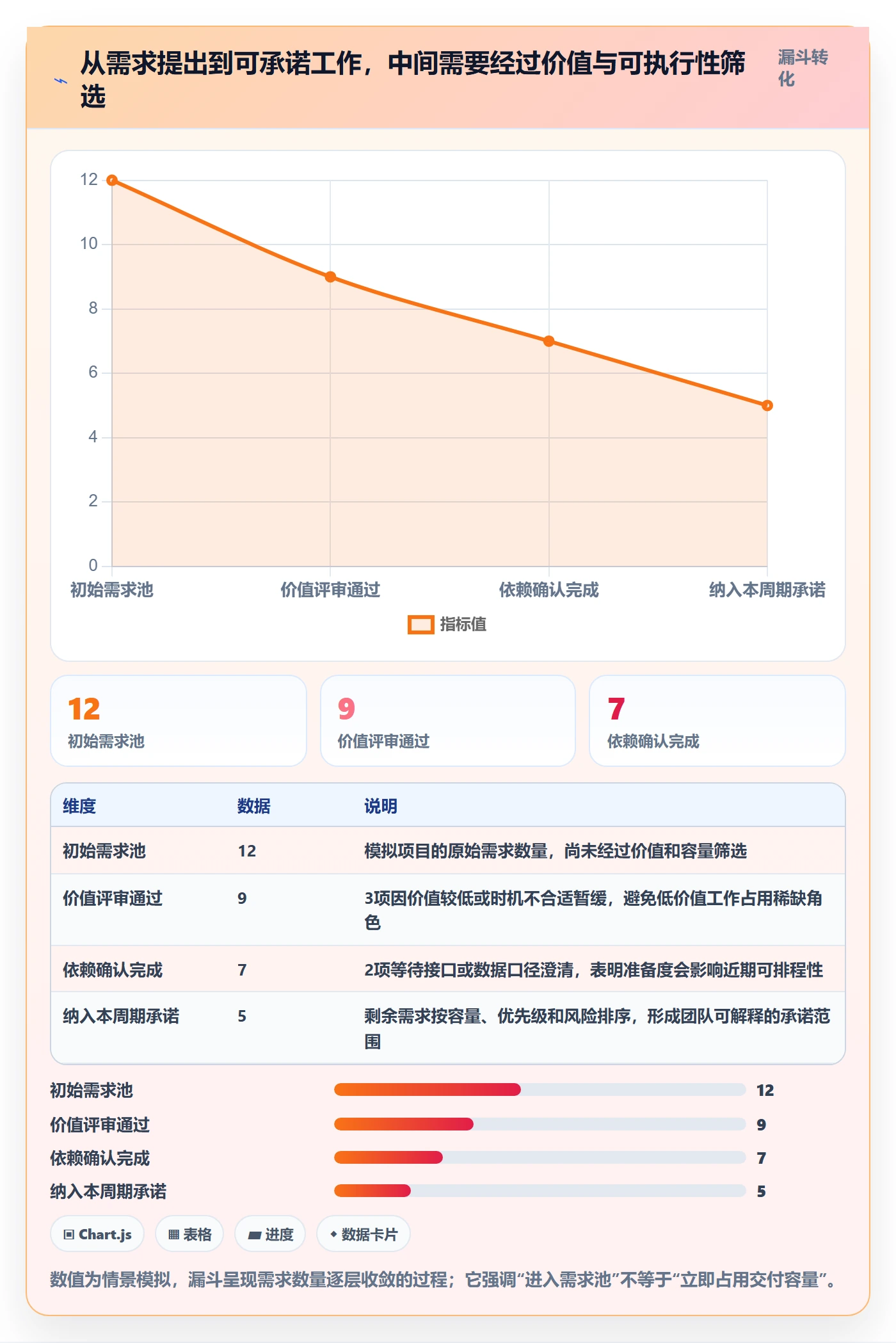

下面以一个情景模拟的产品团队为例:团队有产品、设计、前端、后端、测试和数据分析等角色,计划在6周内完成会员权益升级。团队同时承担线上维护和客户支持。项目提出了12项需求,但依赖评审后发现,其中3项依赖统一身份改造,2项需要数据口径确认,另有一项外部接口尚未完成联调。

如果只按需求数量平均分配,计划会显得简单;如果按角色容量和依赖排序,结果则会不同。后端在前两周集中承担身份改造,测试在后两周承担集中验证,产品与数据分析则需要更早完成口径确认。真正的瓶颈不是“团队总共有多少人”,而是关键工作何时需要特定角色介入。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

三、常见误区:看似精细的资源表,为什么仍然不可靠

1. 把100%利用率当成效率目标

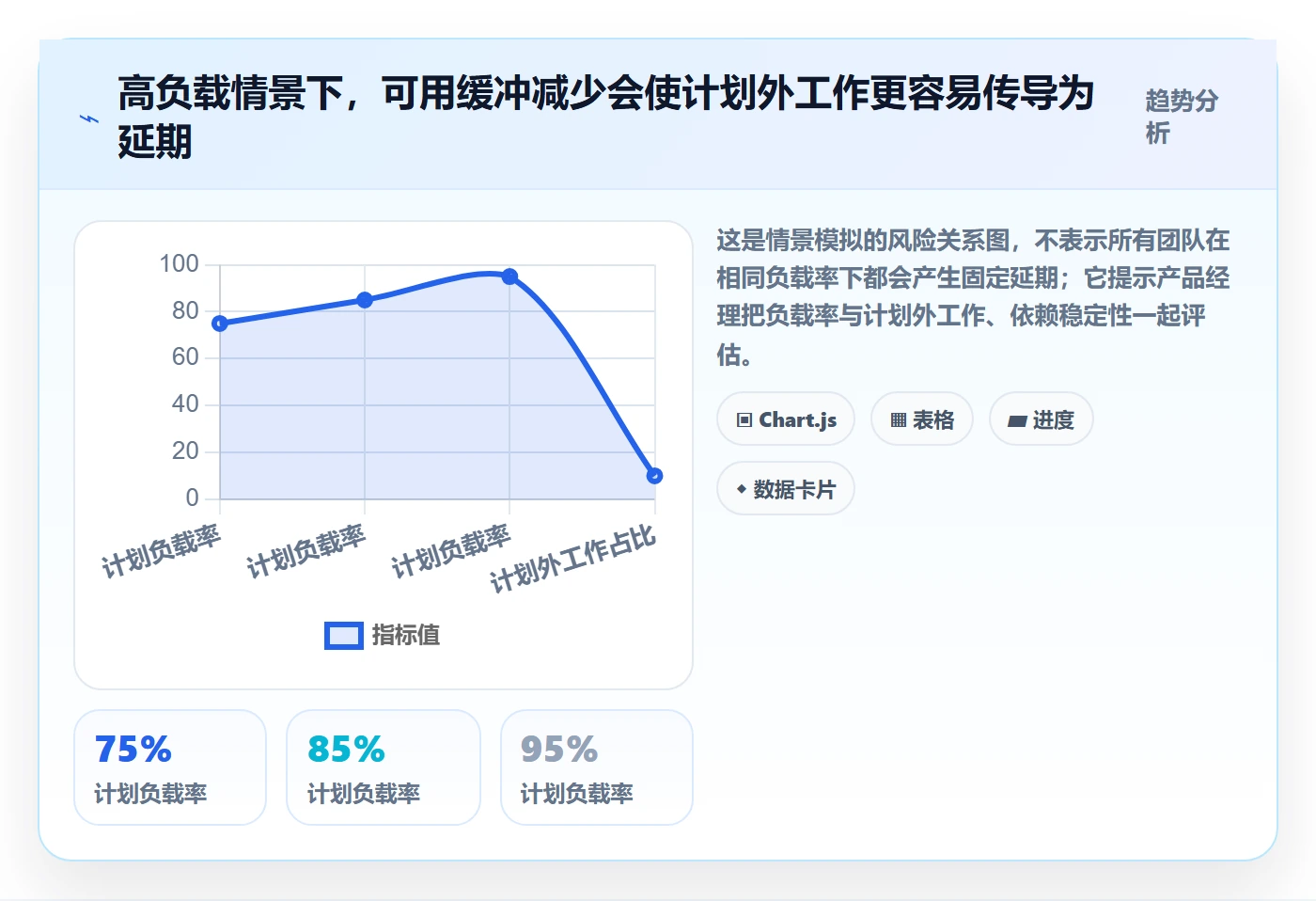

人员利用率高并不等于交付效率高。任务之间存在切换成本,跨团队依赖需要等待,计划外工作也会打断原有节奏。当所有时间都被预先分配,任何小型突发任务都只能通过加班、延迟或牺牲质量吸收。

我会把“排满”视为风险信号,而不是管理成果。如果一个团队在每个周期都把所有可用人天分配出去,产品经理应追问:缺陷修复放在哪里?需求澄清由谁承担?谁负责评审?出现紧急客户问题时,哪个承诺会让位?回答不清楚,意味着计划只记录了理想路径。

2. 把人力平均分给需求

需求不是同质工作。一项需求可能需要设计验证、服务端改造和数据迁移,另一项可能只需调整页面文案。按需求数量平均分配资源,会忽略任务规模、技能稀缺度、依赖关系和返工概率。

更可靠的做法是先将需求拆成可估算的工作包,再按角色标出工作量范围。早期估算不必追求精确到小时,但要让不确定性可见。与其写“开发3天”,不如写“后端2至4人天,区间宽度来自旧数据兼容尚未验证”。后者更能支持决策。

3. 把估算值当作承诺值

估算是基于当前信息对工作量的判断,承诺则是团队在容量和风险可接受条件下愿意承担的交付目标。两者不应混为一谈。一个任务估算为5人天,并不代表它在接下来5个工作日内必然完成,尤其当它依赖评审、环境和外部团队时。

我通常要求计划同时记录估算区间、置信度和前置条件。置信度低的任务应尽早通过原型、技术验证或接口确认缩小区间,而不是把一个看起来整齐的单点数字复制到甘特图里。

4. 只看项目总量,不看时间分布

项目总共需要30人天,并不意味着团队有30人天就能按期完成。若30人天都集中在同一个后端角色,或必须先后经过产品确认、研发实现和测试验收,实际工期取决于关键路径和瓶颈角色,而不是简单相加的总量。

还要区分“工作量”和“周期”。一项工作需要4人天,并不意味着4天后自然结束。如果人员只能每天投入半天,期间还需等待安全评审,日历周期可能明显更长。

5. 发生冲突时只靠加班解决

加班可以作为短期应急手段,但不应成为资源计划的默认缓冲。连续加班会压缩复核和恢复时间,增加交接失误的概率,也会让管理者看不清真实容量。若组织每个版本都依赖临时延长工作时间,问题通常在范围管理、依赖管理或承诺机制,而不是团队“不够拼”。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

四、专业判断逻辑:从需求进入到承诺容量的六步法

1. 先建立统一的资源清单

资源清单不应只列姓名。至少需要记录角色、技能、所属团队、周期可用时间、固定职责、休假、关键依赖和可替代人员。对于技能容易形成单点的岗位,还应标注“唯一掌握者”或“需双人复核”等约束。

清单的目的不是建立人员监控,而是回答:这个周期哪些能力可被项目使用?哪些时间已经被维护、支持、会议或其他承诺占用?如果同一位工程师在两个项目里都被登记为全职,问题不是表格格式,而是组织没有明确的容量分配规则。

2. 把需求拆成可排程工作包

需求通常太大,无法直接与个人容量对照。将其拆成可验证的工作包时,应写清输出物、完成条件、责任角色、依赖项和估算区间。一个工作包的大小应足以估算,也应能在一个合理周期内验证进度。

  • 产品分析:业务规则、边界条件、验收口径。
  • 设计工作:流程、交互稿、视觉规范和可用性验证。
  • 研发工作:前端、服务端、数据结构、接口和技术验证。
  • 质量工作:测试设计、环境准备、回归范围和发布检查。
  • 上线工作:灰度策略、监控、回滚条件和运营支持。

拆分不是为了把一项工作切得越碎越好,而是为了暴露依赖和角色需求。如果一个任务只能写成“开发会员体系”,它还不足以支撑资源决策。

3. 以角色容量而非人数总量识别瓶颈

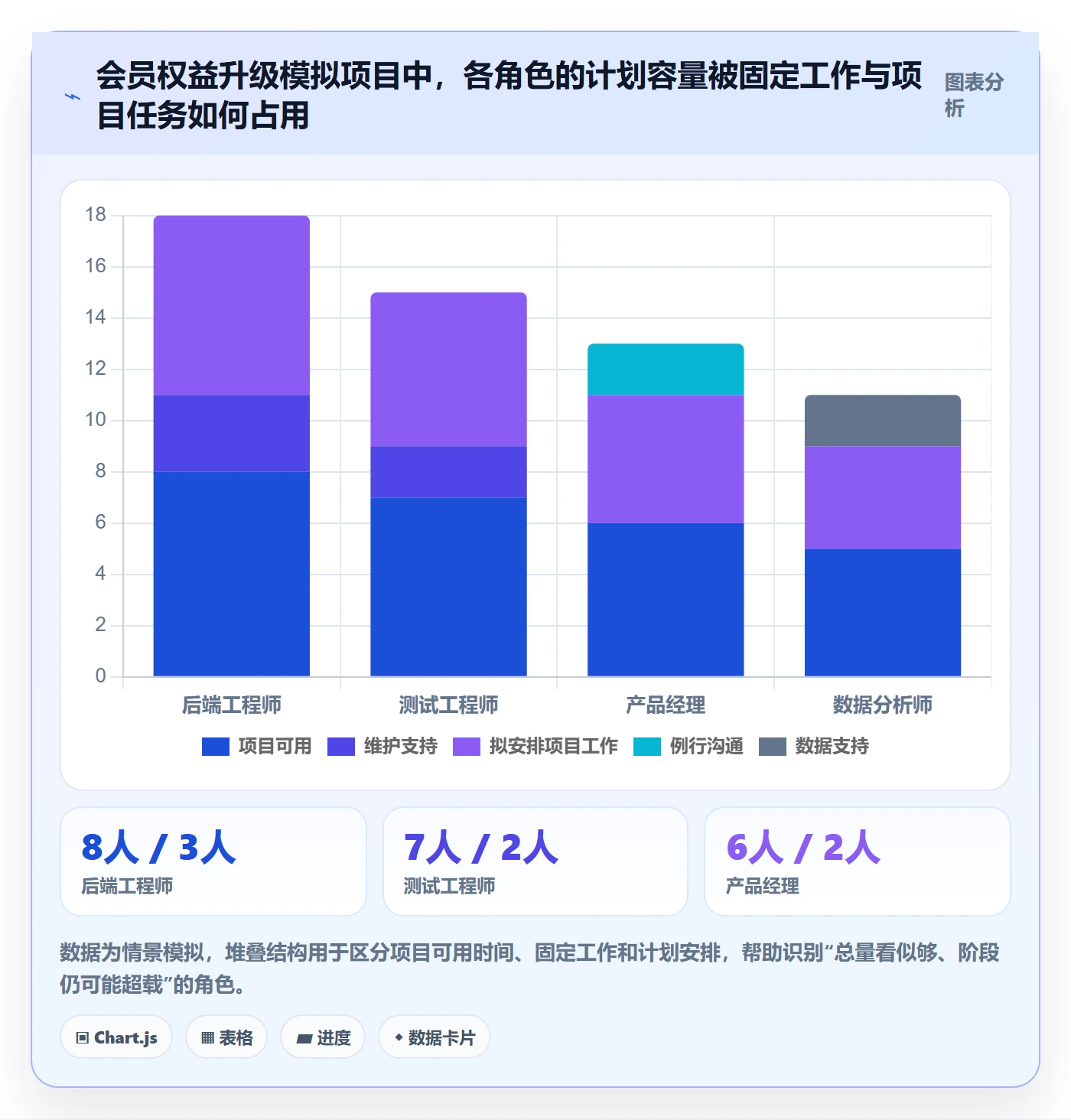

计算每个角色在周期内的净容量,再对照计划工作量。若某角色计划工作量超过净容量,先检查能否调整顺序、缩小范围、复用已有能力或把部分工作转交给具备资格的成员。只有在这些方法不可行时,再讨论增加人员、外包或延期。

需要注意,加入新人并不一定立即增加等量产能。新成员需要环境搭建、知识交接和代码评审,初期还会占用现有成员时间。若任务高度依赖领域知识,短期增加人手甚至可能提高协调成本。

4. 将依赖关系画出来,避免隐性排队

任务依赖至少分为三类:必须先完成的前置工作、可以并行但需要接口约定的工作、需要外部团队响应的工作。前两类可以通过工作顺序和并行设计降低等待;第三类则需要明确负责人、请求时间、期望响应时间和超时升级路径。

我会特别检查稀缺角色的排队情况。若所有任务都等待同一位架构师评审,计划里即使每个开发任务都分配了工程师,也不能算资源已经到位。应该把评审时间作为容量明确预留,或者拆分评审范围,培养替代评审人。

5. 根据风险确定缓冲,而不是拍一个百分比

缓冲不是随意留白,而是对不确定性的管理。对依赖稳定、历史数据充足的重复工作,缓冲可以较小;对新领域、外部接口、数据迁移和政策规则不确定的工作,应采用更宽的估算区间或设置专项验证任务。

不要把缓冲隐藏在每项任务的估算里,否则需求方无法判断范围为什么变大。可以单独记录风险准备量,并说明它覆盖的风险,例如接口联调、历史数据清理或线上问题处理。若风险没有发生,缓冲可用于提前交付或处理已确认的高价值小需求,而不是自动填入新的承诺。

6. 通过优先级和明确取舍管理新增工作

新增需求进入后,不应只问“能不能加”。要同时回答:它替换什么工作?会影响哪个里程碑?需要哪个角色?风险由谁接受?若没有替换项,团队就必须通过增加容量、延长周期或降低范围质量标准来吸收变化,而这几项都需要显式决策。

决策方式 适用情况 需要同步的影响
替换低优先级范围 截止日期固定,新增需求价值更高 明确移出的需求及其后续安排
增加容量 工作可拆分,且新增人员能较快独立承担 交接成本、评审负荷和新增费用
调整日期 范围必须保留,且质量底线不可降低 依赖方、客户和运营窗口的连锁影响
分阶段交付 核心价值可先上线,完整体验可后续补齐 阶段边界、数据监控和后续承诺

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

五、案例与数据观察:如何把“资源不够”变成可决策的问题

1. 模拟项目的初始方案

沿用前述6周会员权益升级项目,团队先将12项需求拆成工作包,再按价值、依赖和角色容量进行评估。假设初始方案要求6周内完成全部12项需求,但后端身份改造、数据口径确认和外部接口联调构成了关键依赖,团队同时还要承接线上支持。

初版计划显示后端角色在第2至第3周超出净容量,测试角色则在第5周集中超载。产品经理如果只看项目总人天,会得到“整体差不多可行”的结论;如果查看每周每角色负载,会发现关键路径上的瓶颈会把其他工作一起拖慢。

2. 用范围、顺序和依赖做调整

团队将12项需求按业务价值分成核心体验、运营增强和低频定制三组。核心体验进入首期,运营增强保留为可选范围,低频定制延后。随后把数据口径确认提前到第一周,把接口验证拆成短周期技术任务,并安排后端在正式开发前完成身份改造的风险验证。

这不是简单地“砍需求”。调整后的方案把高不确定性工作前置,让团队尽早知道外部接口是否可用;把测试设计同步到开发阶段,避免验证工作全部堆到最后;并为线上支持保留固定容量。模拟结果是首期交付范围缩小,但关键路径更清晰,计划外工作不再直接挤压所有角色的任务。

3. 用区间而非单点数字做预测

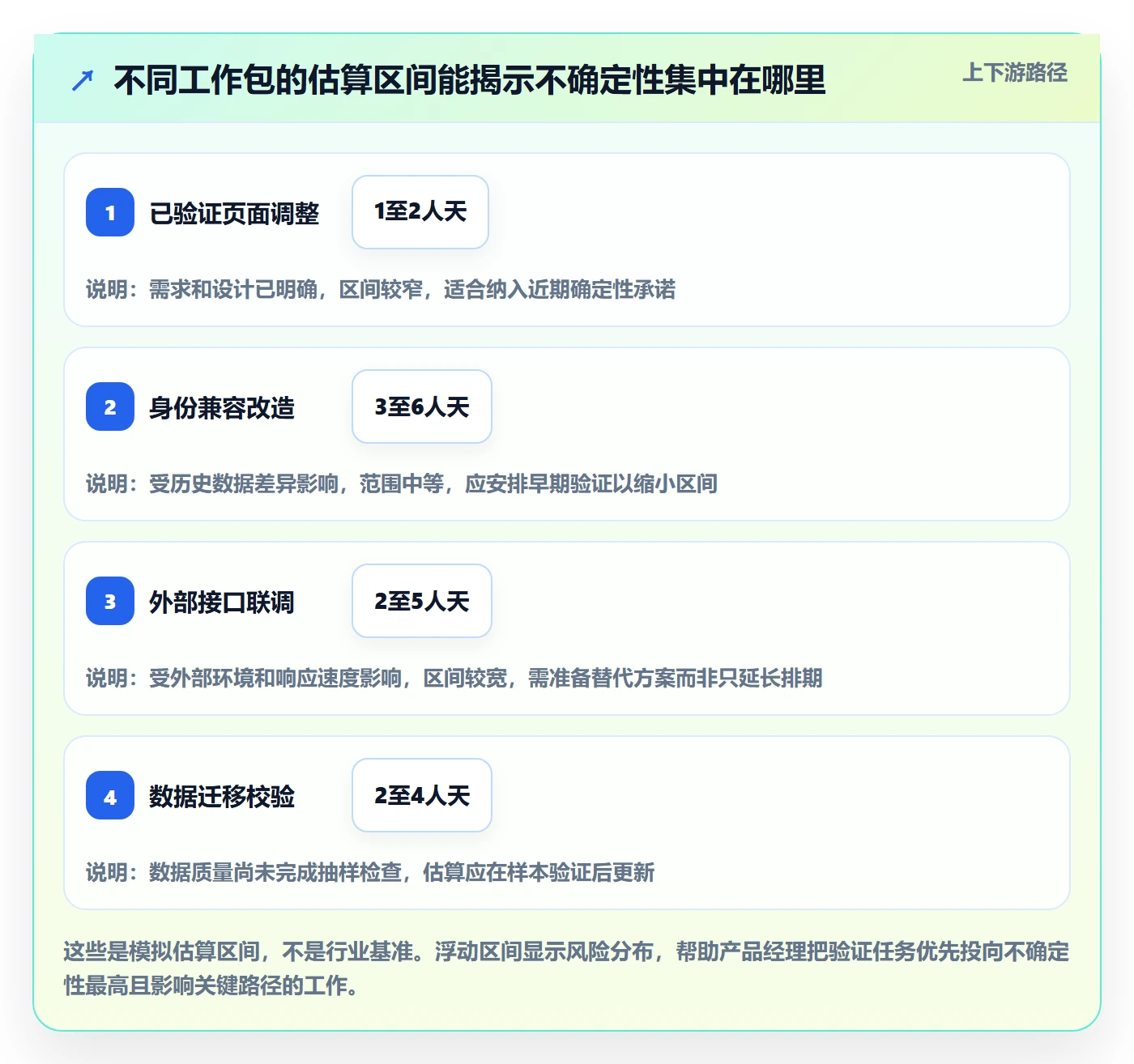

对于尚未验证的接口联调,团队不把估算写成“3天”,而是记录为2至5人天,并注明上限来自外部环境不确定。产品经理据此设置决策点:如果第一周末接口验证未通过,就切换为不依赖该接口的首期方案;如果验证通过,再将增强能力纳入后续迭代。

区间估算的价值不是让计划看起来谨慎,而是让管理者知道风险在哪里、什么时候需要作决定。若所有任务都使用单点估算,风险会被平均隐藏;若所有任务都用极宽区间,资源计划又会失去指导意义。因此,区间宽度应由信息缺口和历史波动解释。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

4. 对照容量而不是拿“忙碌感”做结论

为了避免争论“谁更忙”,团队按角色比较净容量、固定工作、计划工作量和预留缓冲。以下数据为模拟示例,目的是说明如何呈现证据,而不是建立通用负载标准。

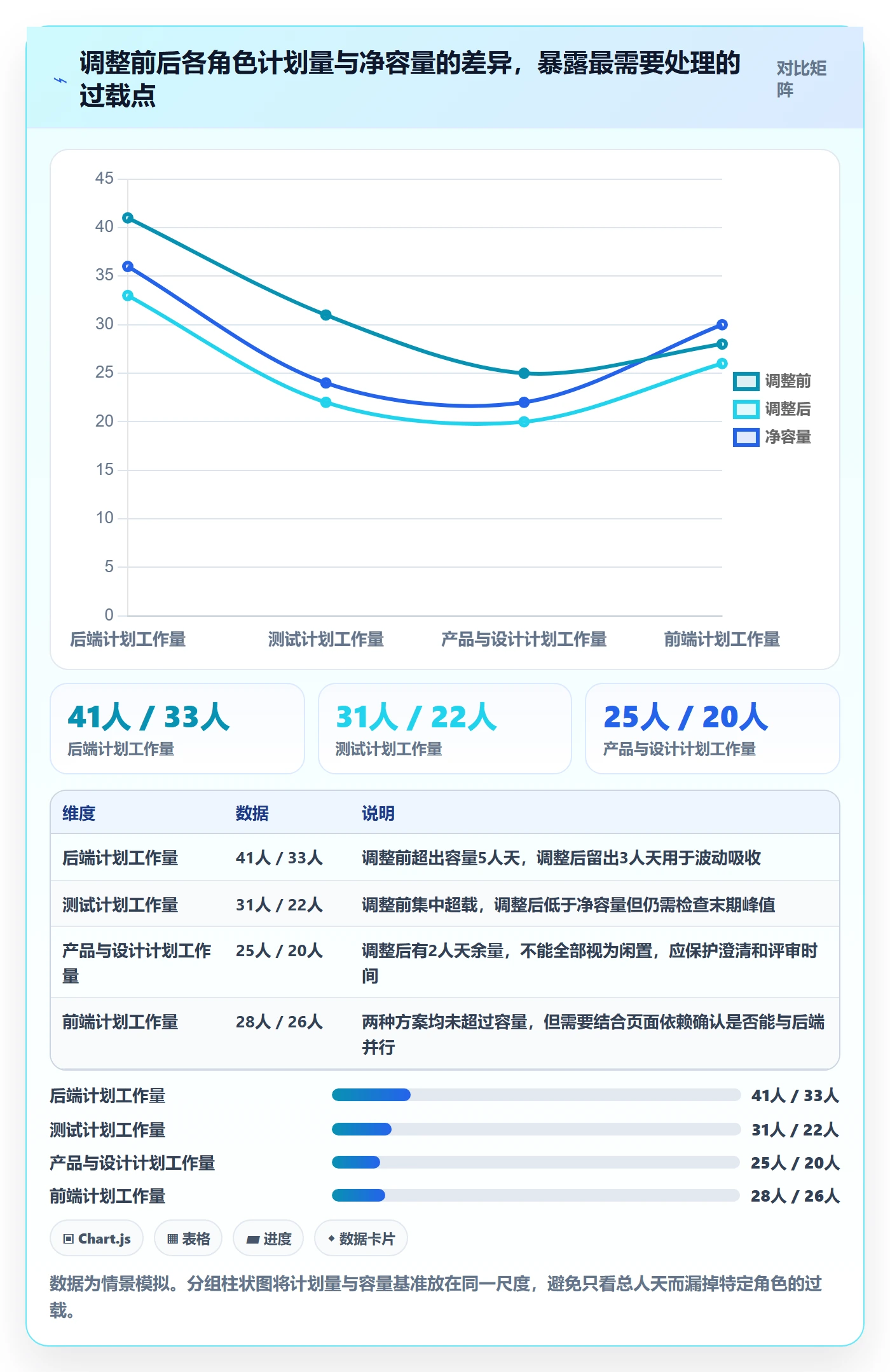

角色 周期净容量 初版计划量 调整后计划量 判断
后端 36人天 41人天 33人天 初版过载,调整后仍需关注接口和身份改造依赖
前端 30人天 28人天 26人天 有有限余量,可承担部分页面验证和修复
测试 24人天 31人天 22人天 初版末期过载,调整后通过提前设计测试降低集中风险
产品与设计 22人天 25人天 20人天 初版协调工作挤压分析,调整后需保护需求澄清时间

从表中可以看到,调整后的总工作量变化并不是唯一重点。后端和测试的负载回到可讨论范围,产品与设计也保留了需求澄清空间。计划是否可行,还要继续看任务顺序、人员技能和依赖响应,而不是看到每一行都小于容量就宣布安全。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

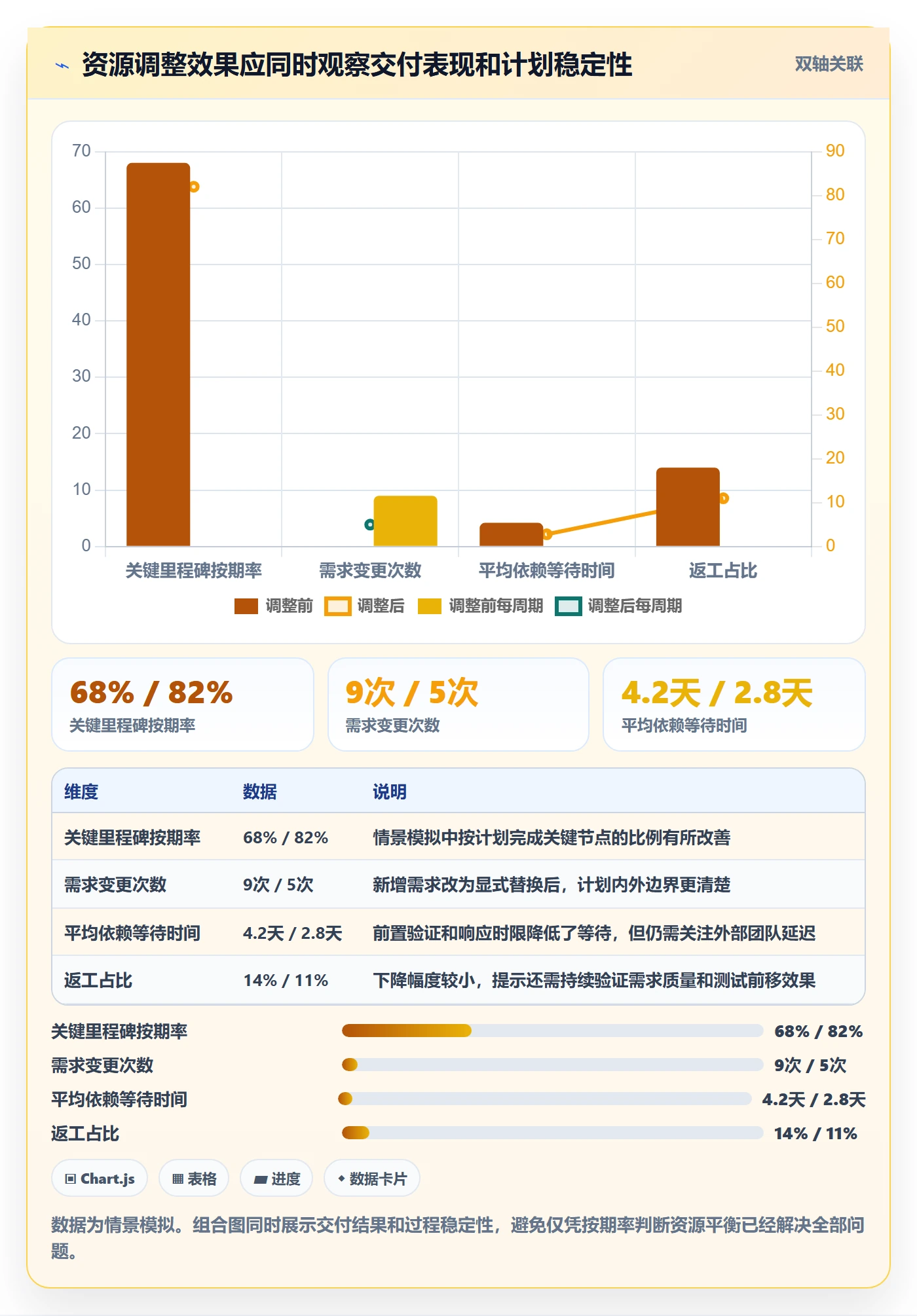

5. 如何判断调整是否真的有效

资源计划调整后,我不会只观察任务完成率。至少还要跟踪计划变更次数、关键依赖等待时间、临时插入工作占比、返工量和里程碑偏差。若负载看起来下降,但依赖等待仍很长,团队可能只是把等待从日历表移到了任务状态里。

例如,项目完成率提升但返工率也上升,可能意味着团队通过压缩验证换取了短期进度;计划变更次数下降但大量需求被私下插入,说明变更治理失效。指标必须组合阅读,不能把某个数字单独作为绩效结论。

资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板

六、可直接使用的模板:让资源讨论有同一张底稿

1. 需求资源评估模板

每个需求进入排期前,至少填清楚价值、工作包、角色投入、估算区间、依赖和决策条件。模板不追求字段越多越好,重点是让不同角色使用同一套信息讨论“做什么、何时做、由谁做、挤掉什么”。

字段 填写示例 填写目的
需求名称与业务结果 会员权益页改版;降低用户查找权益的操作步骤 明确需求解决的业务问题,而非只写功能名称
优先级与依据 高;影响近期会员活动转化路径 说明排序理由,减少“所有需求都是最高优先级”
工作包与完成条件 流程确认、页面实现、埋点校验、回归验证 让需求具备可估算和可验收的边界
角色及估算区间 前端2至3人天,后端1至2人天,测试1至2人天 暴露跨角色容量需求及估算不确定性
依赖和负责人 依赖数据口径确认;数据负责人于周三前反馈 避免依赖被写成没有责任人的备注
风险与验证方式 旧版本用户展示逻辑未知;先抽样验证20条记录 把风险转化为可执行的验证动作
变更时的替换项 若纳入本周期,延后低频权益筛选功能 确保新增工作有对应的容量来源

2. 周期资源容量模板

周期容量表建议按角色而不是只按项目汇总。团队规模较大时,可以先按角色或小组规划,再由团队负责人核对个人的技能和不可用时间。不要把这张表变成个人利用率排名表;它用于识别承诺冲突和瓶颈。

角色或小组 周期工作日 出勤调整后容量 固定工作 净容量 已排项目工作 风险与动作
后端工程 10天 8人天 维护支持2人天 6人天 5.5人天 保留0.5人天,身份改造异常时触发范围取舍
质量工程 10天 8人天 回归维护2人天 6人天 5人天 测试设计前移,避免末期集中验证
产品 10天 7人天 客户沟通2人天 5人天 4人天 预留1人天处理需求澄清和变更评估

表格里的示例同样是模拟数据。实际团队应按历史周期校准出勤比例、维护工作量和支持占比,并保留口径版本。若不同团队使用不同的“净容量”定义,跨团队汇总会制造错误的精确感。

3. 变更影响评估模板

临时新增需求时,可用以下问题在短时间内完成影响评估。关键是将影响翻译为选项,而不是让产品经理独自承担“想办法塞进去”的压力。

  1. 新增需求解决什么问题,错过当前窗口的代价是什么?
  2. 需要哪些角色,各角色增加多少工作量,估算区间依据是什么?
  3. 它是否位于关键路径,是否依赖外部团队或稀缺技能?
  4. 若加入当前周期,建议移出哪项工作,移出的影响由谁确认?
  5. 若不移出工作,新增产能、延期或范围缩减的决策人是谁?
  6. 最迟何时必须做出决定,超过该时间会触发什么默认方案?

4. 周期复盘模板

每个周期结束时,复盘重点不是追责谁的估算不准,而是找出计划偏差的来源。可以按以下类别记录偏差:容量输入不准确、需求边界变化、依赖等待、技术不确定性、线上支持、返工或决策延迟。连续多个周期重复出现的偏差,才是调整流程和容量假设的依据。

  • 计划容量与实际投入相差多少?差异来自哪些已知或未知工作?
  • 哪些角色出现持续排队?是否存在单点技能或审批瓶颈?
  • 工作量偏差最大的是哪类任务?估算区间是否有改进依据?
  • 新增工作有没有明确替换项?未替换的原因是什么?
  • 哪些前置验证最有效地缩小了不确定性?哪些验证做得太晚?
  • 下个周期只调整一项规则,会优先改哪一项,如何验证效果?

七、不同情况下的行动建议与取舍

1. 交付日期固定,范围可以调整

优先保护关键业务结果和质量底线,把需求拆成首期必需、可延期增强和暂缓探索三类。先确认最小可交付范围,再做角色容量核算。不要把“范围可调整”误解为“可以随意降低测试、合规或安全要求”。

这种情况下的主要取舍是功能完整度与按期上线。若需求方坚持所有功能都要保留,应要求其明确接受延期、增加产能或分阶段上线中的一种,而不是让团队在没有授权的情况下承担所有后果。

2. 范围固定,日期可以调整

先找出关键路径和依赖等待,再估算日期变化来自工作量、技能瓶颈还是外部响应。按日期推演时,要使用任务区间和依赖条件,不要把所有人的估算简单相加。若只延长总周期,却不调整稀缺角色的排队顺序,延期可能并不能解决真正的瓶颈。

适用的取舍是交付时间与完整范围。产品经理应说明延期换来的具体价值,例如完整数据迁移、更充分的兼容验证或一次性完成跨端体验,而不只是“多一些时间会更稳”。

3. 日期和范围都不易变动

这类情况最需要明确风险接受人。团队可以评估分阶段交付、复用既有组件、缩小适用用户范围或先上线人工兜底流程,但不能默认通过压缩质量验证来满足外部承诺。若所有约束都不可变,管理者必须接受风险上升,并对风险做正式决策。

在此场景下,我会列出“可交付条件”和“不可接受风险”。例如,首期功能可以限制在部分用户,但不能跳过权限校验;运营流程可以暂时人工处理,但要设置规模上限和回退方案。

4. 团队经常被线上问题打断

不要把线上支持全部当作不可预测噪声。先根据多个周期的记录估算支持工作占比,设置轮值或固定维护容量,并把严重程度分级。若所有成员都同时响应,团队会出现上下文切换;若只有一人承担,也要避免形成长期单点。

取舍在于新功能容量与稳定性工作。短期看,维护容量像是“少做新功能”;长期看,它减少事故处理和计划被打断的频率。需要用故障量、恢复时间、重复问题率和计划外工作占比一起评估。

5. 某项稀缺技能只有一名掌握者

先评估是否能将工作拆成定义清楚的子任务,让其他成员承担准备、测试或低风险实现;再安排知识转移、结对和复核。若该技能确实不可替代,应把专家的评审和决策时间纳入容量,而不是只把实际编码工时算进去。

增加人手的收益要扣除培训和沟通成本。短期外部支援可能适合边界清楚、依赖少的工作;对涉及核心系统知识的工作,盲目扩充人员可能增加交接负担。关键是判断新人能否在计划周期内形成独立产出。

6. 新团队缺少历史数据

不要因为没有历史数据就假装能精确估算。先用工作量区间、风险标签和短周期验证建立基线。可以选一组可独立交付的任务作为试运行,记录估算、实际投入、等待和返工原因,再逐步校准团队自己的容量模型。

早期阶段的取舍是预测精度与行动速度。过度追求精确会拖慢启动;完全不记录则无法学习。建议从少数关键指标开始,先保证口径稳定,再逐步增加复杂度。

7. 多团队共享同一平台或管理工具

规模较大的组织可以用 PingCode 等项目管理平台统一维护项目、需求、任务、负责人、依赖和状态,让管理者看到不同团队的计划冲突。但应先统一字段定义和更新责任,再配置看板和报表。平台里的“完成百分比”不能代替交付条件,也不能自动证明某个团队仍有可用容量。

取舍是信息透明度与维护成本。所有字段都要求逐日更新,可能让团队把时间花在填表;字段太少,又看不到瓶颈和变更原因。可以先规定最小必填信息:负责人、状态、估算、依赖、目标日期、变更原因和验收条件,并用固定节奏检查数据质量。

八、如何建立可持续的资源平衡机制

1. 建立固定节奏,而不是临时救火

资源平衡需要一套轻量、可重复的节奏。可以在周期开始前核对容量和依赖,每周检查关键路径与变更,每个周期结束后复盘估算和计划偏差。节奏的目的不是开更多会,而是让冲突在变成延期之前暴露。

会议应围绕决策问题展开:哪个角色已经超过容量?哪项依赖未按约定响应?新需求要替换什么?哪些风险需要升级?若会上只是逐条念任务状态,资源冲突不会因此消失。

2. 用少量指标组成诊断面板

建议至少观察以下指标,并先明确统计口径:

  • 计划负载率:计划项目工作量除以净容量,用于发现潜在过载,不宜用于个人绩效排名。
  • 关键里程碑按期率:观察承诺稳定性,需说明哪些节点被纳入统计。
  • 计划外工作占比:区分支持、故障、紧急需求和返工,帮助校准未来容量。
  • 依赖等待时间:记录任务等待外部输入的时间,识别流程瓶颈。
  • 返工占比:观察需求澄清、实现质量和验证策略是否产生额外成本。
  • 估算偏差区间:按工作类型分析,而不是简单汇总成一个全团队准确率。

这些指标需要组合解释。例如,计划负载率下降而里程碑按期率也下降,可能说明团队并非负载过高,而是依赖或优先级管理存在问题。指标是提出问题的起点,不应直接变成问责结论。

3. 让变更规则在项目开始前生效

资源冲突最容易发生在临近交付时,因为这时新增需求的价值最容易被高估,延期的代价也最容易被忽略。项目启动时就应约定变更流程:谁能提出、谁能评估、谁能批准、哪些工作可以被替换、何时停止接收新增范围。

规则不需要繁琐,但必须让每个新增承诺留下可追踪的取舍记录。否则团队会同时背负原计划和新需求,最后却只能通过牺牲质量或加班来掩盖没有做过的决策。

4. 把容量复盘用于改进系统,而非评价个人

个人投入会受任务复杂度、依赖、支持工作和熟悉度影响。将容量表直接用于个人排名,会诱使团队把估算报低、隐藏支持工作或避免承担不确定任务。资源平衡的单位应优先是团队和工作流,而不是把每个人的负载率变成表现分数。

如果连续多个周期出现后端排队,应该检查架构依赖、团队技能分布和工作拆分方式;如果返工集中在需求定义阶段,则应调整需求澄清和验收机制。把结构性问题归结为某个人“效率不够”,既不准确,也不会让系统变好。

九、结尾:先让容量可见,再谈效率提升

资源平衡的独特价值,不是让团队把每一小时都用掉,而是让组织能看见承诺背后的代价。一个可信的计划,能够回答谁在什么时间承担什么工作、依赖何时满足、风险由谁接受,以及新增需求会替换哪项承诺。

产品经理下一步可以从一个正在推进的项目开始:列出角色净容量,拆分关键工作包,标明依赖和估算区间,再把计划量与容量逐角色对照。发现冲突后,不先要求团队加速,而是摆出范围、日期、产能和风险四种选择,让决策者明确取舍。

资源效率不是把资源压榨到满载,而是让有限能力优先投入最重要、最可交付、最能验证价值的工作。当团队持续记录容量偏差、依赖等待和计划外工作,资源平衡就不再是一张静态排期表,而会成为产品决策和组织协作的一部分。

常见问题解答(FAQ)

1. 产品经理做资源平衡时,应该先平任务还是先平人?

我手上有三个需求都要求本月上线,研发、测试还要共用同一批人。我不确定该先调整排期,还是先把任务重新分给团队成员,怎么做才不只是把冲突从一个人转移到另一个人?

先平任务,再平人。资源冲突通常不是“谁的任务少”,而是需求优先级、依赖关系和可用产能没有放到同一张图里。建议先列出每项工作的业务价值、最晚交付时间、前置依赖和预计工时,确定哪些必须做、哪些可以拆分或延后,再检查具体人员的负载。

一个可操作的顺序是:冻结本周期已承诺事项,识别关键路径,把新增需求标为候选项,最后才在有技能匹配的人员之间调整任务。举例来说,某团队一周有5名研发,每人名义上可投入40小时,但扣除会议、支持和代码评审后,按每人30小时估算,总有效产能约150小时。如果已承诺工作需要138小时,就只剩12小时缓冲;

再塞入一个预计20小时的需求,单纯把任务换给另一名成员并不会消除超载。此时应拆出最小可交付范围,或调整承诺日期。判断调整是否有效,要看团队总工作量和关键岗位负载是否下降,而不是看任务是否换了负责人。

2. 资源负载率怎么计算才不会把会议和临时支持漏掉?

我用任务工时除以每周工时算负载率,但团队成员看起来经常超过100%,实际进度却又没有按计划推进。我怀疑估算里没有算上会议、线上故障和评审,这类时间应该怎么处理?

不要直接用任务工时除以合同工时;应使用“计划工作量 ÷ 可用于项目工作的有效产能”。有效产能可以按成员逐周估算:周工作时间减去固定会议、值班或支持、休假,再扣除合理的协作时间。比如一周40小时,固定会议6小时、支持工作5小时、评审和沟通预留4小时,那么可计划产能约为25小时;

安排25小时计划任务,负载率已经是100%,而不是按40小时计算出的62.5%。建议至少连续记录3至4周实际投入,按角色或人员计算中位数,避免单周故障把基线拉偏。临时支持不必每次精确预测,可以先设独立容量池,例如每周预留有效产能的10%至20%,再用实际记录校准。

若一个角色连续两周超过其有效产能,或实际完成工时持续高于计划,就应重新估算或减少承诺;不要用加班作为长期的容量假设。

3. 没有完整工时数据,怎么判断团队是否真的超载?

我们团队没有要求成员逐小时填工时,我也不想为了做资源规划增加一堆填报工作。但排期时常出现任务延期,我该用哪些低成本信号识别瓶颈,避免只凭感觉分配资源?

可以先用工作流信号做近似判断,不必一开始就追求精确工时。每周记录三类数据即可:各阶段在制任务数、任务从开始到完成的周期时间、因等待评审或外部依赖而停滞的天数。若开发任务持续堆积在评审前,瓶颈可能是评审能力;若任务经常已开发完成却排队等测试,问题更可能在测试产能,而不是所有人都缺人。

实际操作中,可用四周作为观察窗口,按“等待超过2个工作日”标记阻塞项,并统计阻塞原因和重复出现的岗位。比如某团队每周新开10项工作,却平均只能完成7项,连续三周在制任务从12项升到21项,即使没有工时数据,也足以说明需求进入速度高于交付速度。

先限制同时进行的工作、减少优先级切换,再观察周期时间和完成量是否改善;只有确认瓶颈无法通过流程调整解决时,才考虑调人或增加容量。

4. 有没有适合产品经理直接使用的资源平衡模板?

我想每周和研发、测试一起检查排期,但常见表格字段很多,填完也看不出该做什么决定。我希望有一个轻量模板,既能发现过载,也能说明为什么要延后某项需求。

可以用一张按“人员或关键角色 × 周次”展开的表,保留足以支持决策的字段:成员或角色、有效产能、已承诺工时、候选需求工时、固定支持占用、负载率、依赖或阻塞、调整方案、决策人和复查日期。负载率按“已承诺工作量 ÷ 有效产能”计算;

候选需求另列,不要混进已承诺工作量,否则团队会误以为所有事项都必须按期完成。每周评审时按三步处理:先标出超过100%的岗位,再查明超载来自估算偏差、需求插入还是依赖等待,最后记录具体动作,例如拆分范围、延后日期、替换优先级或增加支援。模板的价值不在颜色预警,而在留下决策理由。

若某项低优先级需求因关键测试岗位已满而延后,记录原因和重新评估日期,下一周就能检查约束是否解除,而不是再次从头争论。初期用表格即可;只有当多人频繁更新、依赖关系复杂或版本记录难以追踪时,才有必要迁移到某项目管理工具。

核心关键词

读者评论

罗
罗思源

净容量公式适合做初步盘点,但每天投入比例很难长期准确。我更倾向每个迭代结束后对照实际支持和会议时间修正,否则数字容易看起来精确,实际偏差很大。

田
田浩然

文章把技能瓶颈和总容量不足分开讲很实用。我们团队常卡在少数人审批上,后来把评审时间提前锁定,比单纯催进度有效;不过备份评审人也需要明确授权。

彭
彭予安

留缓冲的思路认同,但缓冲比例不太可能套用统一标准。维护任务稳定的团队和外部依赖频繁的项目差别很大,最好结合历史偏差滚动调整。

文章包含AI辅助创作:资源平衡实操方法:产品经理提升资源负载效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554045

赞 (0)
飞飞飞飞
资源平衡流程与规范:产品经理资源负载落地方案关键指标
上一篇 1小时前
资源负载超负荷全流程:产品经理最佳实践与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
