资源负载产能全流程:产品经理落地方案与一文讲清

资源负载产能管理最容易出错的地方,不是算错某个人一个月有多少小时,而是把“可用工时”误当成“可交付产能”。一个团队看起来每人每周有 40 小时,扣除会议、支持、休假、技能限制、跨项目切换和返工后,真正能用于某项交付的时间可能不足一半。产品经理要做的,不是再造一张更精细的排期表,而是把需求、人员、时间、技能、优先级和风险连成一条可更新、可追责的决策链。本文从资源盘点、容量计算、负载识别、方案调整到复盘,给出一套能从表格起步、逐步走向系统化管理的落地方法,并用明确标注的情景模拟说明如何判断该加人、减范围,还是调整时间。

一、先讲核心结论:资源负载不是排满日历,而是管理承诺

1. 资源、负载、产能是三个不同问题

资源回答“有哪些人、设备、预算或外部支持可以调用”;负载回答“这些资源已经承诺了多少工作”;产能回答“在给定时间、技能和质量要求下,团队能够稳定交付多少”。三者有关联,但不能互相替代。

很多团队把“人头数乘以工作日”当作产能。这个算法只适合非常粗略的上限估算,不适合直接形成项目承诺。一个 8 人团队,一个月有 20 个工作日,理论上是 160 人日;但如果 2 人承担线上支持,1 人有培训和休假安排,且其中 3 人不具备关键模块的开发能力,实际可用于该模块的容量可能远低于 160 人日。

我建议把资源负载产能流程的管理对象定义为“有约束条件的交付容量”,而不是单纯的工时总和。容量必须回答:谁能做、何时能做、能投入多少、工作依赖什么、交付定义是什么,以及需求变动后由谁重新确认。

2. 产能预测是区间,不是承诺数字

产品经理常被要求给出一个确定发布日期,但预测本身受需求清晰度、历史交付速度、人员技能、外部依赖和返工率影响。若条件不稳定,给出“某日期一定完成”并不会让计划更准确,只会把不确定性转嫁给执行团队。

更可用的表达是同时给出基准、保守和乐观情景。例如,基准情景按历史平均交付速度估算;保守情景计入较高支持负载和依赖延迟;乐观情景则要求范围冻结、关键人员持续可用。管理者看到的不是一个伪精确日期,而是决定日期、范围和风险的依据。

产能管理的核心成果不是“排满”,而是让每个承诺都能解释:依据是什么、假设是什么、偏差出现时如何调整。

3. 流程至少要覆盖六个环节

落地时,我会把流程拆成六段:需求进入、工作量估算、资源能力盘点、容量计算、负载平衡、执行监控与复盘。前四段形成可执行计划,后两段确保计划能够适应现实变化。

  • 需求进入:明确业务目标、范围、优先级和验收标准。
  • 工作量估算:拆成可估算的交付项,记录估算依据和不确定性。
  • 资源能力盘点:识别角色、技能、可用时间、支持职责和关键依赖。
  • 容量计算:从理论工时逐层扣除不可用时间和保护容量。
  • 负载平衡:识别过载、闲置、技能瓶颈和跨团队冲突。
  • 监控复盘:根据实际完成、插单、返工和变更重新预测。

如果团队只做前五步,不做执行复盘,容量模型会越来越像一张过时的静态表。真正有用的模型,必须被实际交付数据持续校正。

资源负载产能全流程:产品经理落地方案与一文讲清

二、背景和真实场景:为什么团队总是“看起来有空,实际上做不完”

1. 计划中的工时,通常没有覆盖真实工作

在不少团队的项目计划里,研发任务会被列得很完整,支持、沟通、评审、故障处理和跨团队协调却被隐藏在“其他工作”里。结果是计划表显示人力充足,执行过程中却不断有人被拉走。

这类差异并不一定是团队效率低。它可能说明计划只记录了项目任务,没有记录团队的完整工作组合。若一个工程师每周有两次线上值守、一次客户问题排查和若干评审,那么把他按 100% 投入新项目估算,实质上是用未被记录的工作制造虚假产能。

另一个常见原因是任务颗粒度不一致。一个项目按“完成一个模块”估算,另一个按“接口开发、联调、测试修复”拆分,第三个只记录一个日期。这样的负载相加没有可比性,数字再精确也不代表判断更可靠。

2. 中大型组织的冲突往往发生在共享资源上

小团队通常能在一个会议里讨论清楚谁做什么;中大型组织则常出现多个产品线同时争用同一名架构师、测试负责人、数据分析师或安全评审人员。各项目单独看都合理,合在一起却超出共享角色的承载能力。

以中大型企业、100 人以上组织的管理场景为例,产品、研发、测试、运维和业务运营往往分布在多个团队中。项目经理看到的是本项目资源表,部门负责人看到的是部门总体工作,个人看到的则是每天不断变化的任务。资源负载管理要解决的,正是这三种视角之间的信息断层。

这也是为什么在某项目管理平台中,单纯录入计划工时并不足够。平台需要把需求优先级、团队工作项、迭代安排、人员可用性和进度变化放在可关联的流程中。以 PingCode 这类服务中大型组织的项目管理场景为例,讨论重点不应是“有没有资源视图”,而应是数据能否对应真实工作、权限边界能否覆盖跨团队协作、变更能否触发重新评估。

3. 产品经理处在需求和容量之间的翻译位置

业务方通常提出“这个季度要上线”,研发团队回答“现在排不进去”,管理层则会追问“到底缺几个人”。产品经理需要把这些表达翻译成同一套决策语言:目标、范围、工作量、技能约束、时间窗口和风险。

例如,“缺人”可能有四种不同含义:总工作量超过总容量;关键技能只有一人掌握;工作顺序导致某阶段出现短期峰值;需求本身不断变化,返工占用了计划容量。四种问题对应的解决方案分别可能是减范围、培养或借调技能、调整里程碑、冻结变更,不一定都该招聘。

4. 资源管理的难点在于变化,而非第一次排期

项目启动时,需求和人员信息相对容易收集。真正困难的是变化发生以后:客户新增一个验收条件,线上出现故障,关键人员休假,依赖团队延期,或者高层插入一个更高优先级的需求。

如果每次变化都靠口头协调,短期内看起来灵活,长期则会产生无声的承诺堆积。每项新增工作都被接受,却没有任何旧承诺被移出,最终所有计划都在并行滑坡。

资源负载管理必须把“新增工作如何进入”和“旧工作如何退出”设计成同一项治理规则。如果只有加项机制,没有减项机制,产能管理就只是登记超载。

资源负载产能全流程:产品经理落地方案与一文讲清

三、常见误区:数字越细,不代表计划越可信

1. 把 100% 利用率当成效率目标

如果每个人每周都被排满,计划就没有吸收波动的空间。支持事件、请假、需求澄清和依赖等待都会把时间表推迟。团队看似利用率高,实际可能通过加班、切换任务和推迟质量工作来维持表面进度。

利用率适合用于观察趋势,不适合直接作为个人绩效目标。对知识工作者而言,任务之间存在认知切换成本,过度并行也会降低有效完成速度。把空闲时间全部填满,往往不是把资源用好,而是把缓冲从计划中删除。

2. 用单一百分比估算所有人的可用时间

“每人按 80% 投入项目”是一种方便的初始假设,不是经过验证的规律。产品经理、架构师、测试工程师、运维人员和一线开发的工作结构不同,同一个人也可能在不同阶段承担不同职责。

更好的做法是先记录工作构成,再计算可用比例。对每类岗位分别观察固定职责、支持占用、会议占用和项目交付时间。若数据暂时缺失,可以先采用显式的模拟假设,但要标记数据来源和置信度,不能把初始假设伪装成历史事实。

3. 用任务小时数掩盖技能瓶颈

团队总容量看起来够,不代表关键任务能够按期完成。比如 100 人日的总容量并不等于任何技能都有 100 人日。安全审查、数据迁移、复杂架构决策或特定客户接口可能只依赖一两名成员。

因此,产能不能只按部门或团队汇总,还要按角色、技能和时间段查看。对于瓶颈资源,评估的单位应从“团队还有多少空闲”转向“关键技能在关键日期之前是否可用”。

4. 把估算值当成精确承诺

估算是基于当前信息对未来工作的判断。需求越模糊、依赖越多、历史数据越少,误差越大。把 13.5 人日呈现得很精细,未必比“约 10 至 16 人日,主要不确定性在接口联调”更专业。

在早期规划阶段,建议同时记录估算区间、依据和主要风险。信息成熟后,再逐步缩小区间。若任务范围仍有争议,不应通过增加小数位来制造确定感。

5. 只记录计划,不记录实际和变更原因

只看计划工时,团队无法知道偏差来自估算、需求变化、依赖等待、质量返工还是容量被占用。没有原因分类,复盘最后往往变成“下次估准一点”,但没人知道应该改变什么。

至少要区分几类偏差:工作量估算偏差、范围变化、外部等待、线上支持、技能缺口、质量返工和人员不可用。分类不必一开始就复杂,但要足以指导行动。

6. 把增加人手当成唯一的超载解法

增加人手并不一定能立刻增加产能。新成员需要熟悉业务、代码和协作方式;关键任务还可能受制于决策权、环境或知识分布。若瓶颈是需求反复变化,继续加人只会让沟通成本和返工范围扩大。

当计划超载时,我会先检查范围、顺序、依赖和技能瓶颈,再讨论增员。只有当工作量确实持续超过稳定容量,且新增人员能进入瓶颈环节时,招聘或借调才是有力方案。

资源负载产能全流程:产品经理落地方案与一文讲清

四、专业判断逻辑:从需求到容量,建立可追溯的计算链

1. 先统一工作对象,再讨论工时

容量模型的起点不是人员名单,而是工作对象。团队需要先统一“什么算一个可计划工作项”:它是否有明确交付物、验收标准、责任角色和时间窗口?如果一个事项只是“持续优化体验”,就很难可靠估算,更不适合直接进入精细排期。

对较大的需求,我会要求拆到能够在一个短周期内验证完成状态的层级。拆分不是为了把任务切得越碎越好,而是为了识别依赖、责任和可交付边界。每一项工作至少应能回答:完成后留下什么可验证结果?谁负责推进?哪些角色必须参与?

对于仍在探索阶段的工作,可先设立时间盒,例如安排若干工作日完成技术验证或用户调研,再依据结果决定是否进入正式交付。探索工作不应被伪装成已经确定范围的开发任务。

2. 按时间窗口计算有效容量

一个实用的计算框架是:可承诺容量等于日历可用时间,减去固定职责、休假培训、支持工作和已确认的其他承诺,再扣除适当的风险缓冲。公式本身不复杂,难点是每项扣除是否有来源、口径是否一致。

例如,团队成员某周期的日历时间为 20 个工作日,固定职责占 3 日,支持轮值占 2 日,休假和培训占 1 日,已确认的维护任务占 2 日,另预留 2 日处理波动,则该周期对新项目可规划的时间约为 10 日。这个结果不是个人绩效目标,而是计划输入。

如果组织无法精确记录各类时间,先用团队级别的历史平均值也比直接假设 100% 投入更可靠。要点是明确标识“观测值”“主管确认值”和“暂定假设”,并按月或按迭代校正。

3. 从个人容量上升到团队产能时,识别约束

把所有人的可用时间相加,只能得到总容量,不能自动得到可交付产能。团队的完成速度通常受到最稀缺环节制约:需求澄清、架构决策、开发、测试、上线审批或外部验收,任一环节都可能形成瓶颈。

我会用三种视角检查容量:总容量是否足够;关键角色在关键日期是否有空;任务依赖是否能按顺序完成。只有三者同时过关,计划才有基本可信度。

若流程有明显串行环节,新增普通开发资源不一定有用。若测试队列已经积压,继续提高开发吞吐可能只会把未验证工作堆到下游。此时应优先看全流程在制品数量和等待时间,而不是单看某个部门的忙碌程度。

4. 用负载率发现过载,但不要把它当最终答案

负载率可以定义为某时间窗口内已承诺工作量除以可承诺容量。低于 100% 不代表一定安全,高于 100% 则是需要解释的信号。若工作量估算误差较大,负载率应使用区间,而非单一精确值。

例如,某关键角色有 12 人日可承诺容量,当前工作估算为 10 至 15 人日,则负载范围约为 83% 至 125%。这比只报“负载率 104%”更能呈现风险:在乐观情况下可行,保守情况下明显超载,应在范围或排期上提前做选择。

负载率还应按周期滚动查看。一个季度总容量看似足够,不代表每周都不会形成峰值。资源不能跨时间搬运:本周空闲的测试资源,无法自动弥补下周的测试高峰。

5. 把缓冲用于不确定性,而不是藏匿低效

缓冲不是随意留白,也不是给估算不认真兜底。它的作用是吸收可预见但时间和规模不确定的工作,如线上支持、外部依赖、返工和突发决策。缓冲大小应根据工作类型、历史波动和项目成熟度调整。

需求稳定、交付方式成熟的重复工作,可以采用较小的缓冲;探索型项目、首次接入复杂系统或高风险迁移,则需要更大的风险空间。关键是将缓冲理由写清楚,并在周期结束后比较实际消耗,逐步校准。

6. 将优先级变成可执行的资源顺序

“这个需求很重要”不是排期规则。资源冲突时,团队需要有相对明确的排序依据,例如业务影响、紧急程度、法规或安全要求、依赖关系、机会窗口和延迟成本。

我倾向于先区分必须完成、应该完成和可延后事项,再对同一层级内的工作排序。排序并非一劳永逸,但每次变更都应说明被挤出的工作是什么。这样才能防止优先级讨论只增加新任务,不承担机会成本。

资源负载产能全流程:产品经理落地方案与一文讲清

五、案例与数据观察:一次跨团队发布如何从“排不进”变成可决策

1. 情景说明:先把模拟案例说清楚

下面用一个跨团队发布项目说明判断过程。案例是用于展示方法的情景模拟,不代表某个组织的真实经营数据。团队包括产品、研发、测试和运维,计划在 6 周内交付一项新能力,同时承担线上支持和既有版本维护。

项目初始拆出 48 个工作项,按工作角色估算合计 116 人日。团队总日历容量为 150 人日,但其中包含会议、支持、维护、休假和技能不可互换等约束。仅比较 116 与 150,会得出“容量足够”的结论;按角色和周次展开后,结果完全不同。

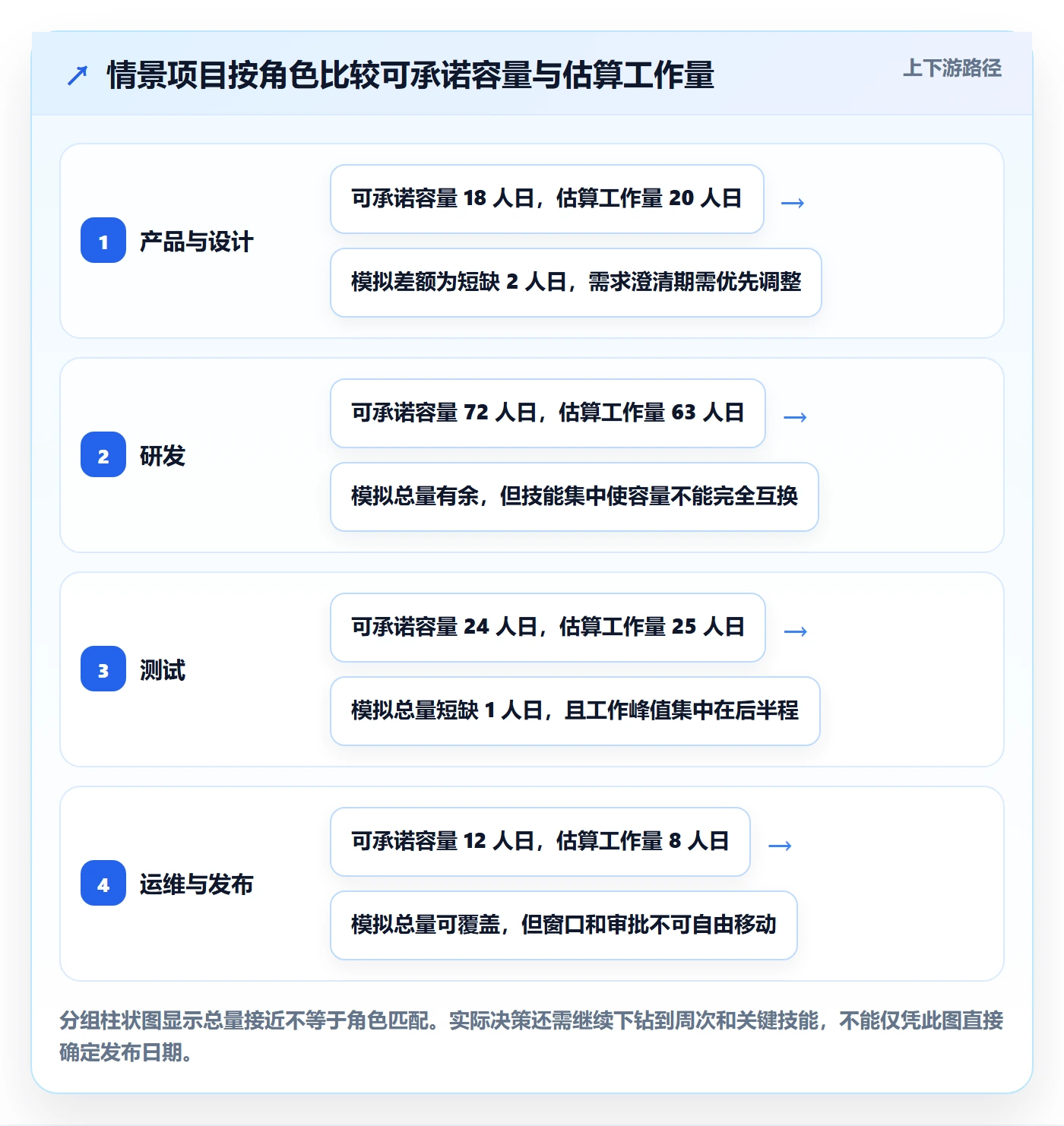

角色 六周可承诺容量 项目估算工作量 初始判断 关键约束
产品与设计 18 人日 20 人日 轻度超载 需求澄清集中在前两周
研发 72 人日 63 人日 总量有余量 核心模块依赖两名熟悉系统的成员
测试 24 人日 25 人日 接近满载 测试集中在第四至第六周
运维与发布 12 人日 8 人日 总量可覆盖 发布窗口和变更审批时间固定

总估算为 116 人日,按角色汇总的可承诺容量为 126 人日,整体还有 10 人日余量。然而,产品与设计短缺 2 人日,测试短缺 1 人日,研发的余量又不能直接替代测试和产品工作。再加上测试工作集中在后半程,团队不能据此承诺所有工作都能按原日期完成。

2. 第一步:找出约束发生在哪个角色和时间段

我会先把每个工作项映射到角色和周次,而不是只比较项目总量。这个动作通常能区分“总量不够”和“峰值不均”两种情况。

在模拟项目中,测试在第四周需要 9 人日工作,但该周可用容量只有 6 人日;研发第二周负载偏高,第四周却有余量。总量级别看似正常,时间序列却暴露出测试峰值。这意味着问题不是简单的“团队缺 1 人日”,而是测试窗口和交付顺序不匹配。

进一步拆分测试工作后发现,部分测试可以随功能分批进入,另有一部分必须等接口冻结后执行。可提前的工作不应全部压到最后一周;无法提前的工作则需要减少范围或调整发布窗口。

3. 第二步:区分真正的瓶颈和可移动工作

团队把工作分为三类:必须在本次发布完成的核心路径;可以提前验证但不影响正式上线的准备工作;可以延后到后续版本的增强项。这个分类依据是业务目标和验收条件,不是哪个团队更愿意让步。

随后,将两项低优先级增强功能移出本次范围,释放约 6 人日测试工作和 8 人日研发工作。产品与设计则把部分方案细节提前到需求澄清阶段完成,减少开发过程中反复确认。这样做没有“凭空增加产能”,但降低了关键周的负载峰值。

4. 第三步:把插单成本显性化

第四周出现一项高优先级线上修复需求。若直接插入计划,测试窗口将再次超载。团队把插单影响明确列出:原计划的一个增强项继续延后,发布候选版本减少一项范围,修复需求经过单独验证后进入主发布。

这里的关键不是拒绝紧急需求,而是让新增工作对应明确的资源和机会成本。管理者可以选择接受修复、保留原范围并延期,或缩减原范围维持日期。产品经理负责呈现可比较的选项,决策者负责选择风险承担方式。

5. 第四步:按实际完成情况重新预测

在模拟数据中,前两周实际完成 31 人日,低于原计划的 34 人日。单看差异,不能立即判断为效率下降。复核记录后发现,约 2 人日用于等待外部接口环境,另有 1 人日用于补充验收条件。原因分别对应依赖治理和需求澄清,而不是简单归因于个人执行。

团队据此采取两项动作:后续周期提前确认测试环境和接口责任人;下一批需求进入计划前,要求业务方补齐关键验收条件。项目计划更新为区间预测,并对尚未稳定的联调工作保留额外时间。原本的单一发布日期改成了“目标日期”和“风险日期”两档,用于内部决策,不对外制造虚假确定性。

6. 情景数据的含义和边界

上述数字只用于演示计算方式,不能被当作团队效率基准,也不应直接复制到实际项目。不同组织的会议负担、支持量、技能结构和交付定义差异很大。

实际应用时,建议连续收集至少数个计划周期的数据,记录承诺工作量、完成工作量、支持占用、变更次数、返工比例和依赖等待时间。样本不足时,先做方向性判断,避免用少量项目数据推出看似精确的行业结论。

资源负载产能全流程:产品经理落地方案与一文讲清

资源负载产能全流程:产品经理落地方案与一文讲清

六、产品经理的落地方案:从一张表开始,形成闭环机制

1. 第一个周期:统一口径,不急着上复杂模型

第一阶段的目标不是建立完美的资源系统,而是让不同团队使用同一套工作口径。先确认计划周期、工作单位、估算方式、负载定义和更新责任人。团队如果连“一个人日是否包含会议”都没有共识,复杂报表只会把口径差异可视化。

建议先用一个真实项目做试运行,范围控制在一个交付团队和少数共享角色。避免一开始覆盖全公司,因为组织级推广会同时暴露权限、组织结构、数据质量和流程责任问题,难以判断模型本身是否可用。

2. 第二个周期:建立容量台账和工作台账

容量台账记录人员或角色在每个周期的可用时间、固定职责、休假培训、支持轮值和其他已确认承诺。工作台账记录需求或任务的负责人、估算区间、优先级、依赖、时间窗口、状态和变更原因。

两个台账必须能够关联。若工作台账只有任务名称,容量台账只有人员百分比,产品经理仍需手工猜测谁能做什么。最低限度也要能看出角色与工作项之间的对应关系,以及计划发生变化时受影响的任务。

数据对象 必需字段 主要维护人 维护时点 常见质量风险
需求或工作项 目标、验收条件、优先级、估算区间、负责人、依赖 产品经理与任务负责人 进入计划前、范围变更时 描述模糊、一个任务混入多项交付
资源可用性 角色、技能、周期、固定职责、休假、支持安排 团队负责人或资源协调人 周期规划前、人员安排变化时 只录入名义工时,遗漏非项目工作
执行结果 实际完成、剩余工作、阻塞时长、返工和变更原因 任务负责人,产品经理汇总 每周或每个迭代结束 只更新状态,不记录偏差来源
决策记录 方案选项、取舍、决策人、日期、受影响承诺 产品经理或项目负责人 出现范围、日期或资源调整时 会议决定没有落到计划和责任人

3. 第三个周期:设置例外管理规则

资源管理不用每天召开会议,但必须约定哪些情况触发复核。常见触发条件包括:关键角色负载超过预设阈值;核心依赖延迟;需求范围改变;关键人员可用性变化;线上事件占用超过预留容量;关键里程碑预计偏移。

阈值应根据团队历史数据设定,而不是照搬统一数字。刚开始可以把 90% 作为提醒线、100% 作为决策线的示意基准,但这只是初始规则。若团队支持负载波动很大,提醒线可能需要更低;若交付高度可预测,阈值也可按实际数据调整。

触发后不要只要求负责人“想办法追进度”。先确认影响发生在哪个角色、哪个时间窗口和哪些交付项,再提供选项:调整优先级、减范围、移日期、借调适配资源、改变工作顺序或承担明确风险。

4. 第四个周期:把复盘变成模型校准

复盘不应只检查是否按期完成,还要问预测与实际为什么不同。可以比较计划与实际工作量、计划与实际支持占用、依赖等待、需求变更次数、返工量和关键角色负载。

如果同类工作连续几个周期都低估,不要简单把所有任务统一乘以一个安全系数。先确认低估来自工作拆分不足、技术不确定性、验收变化还是环境等待。只有原因稳定,才适合更新估算规则。

5. 如何判断是否需要项目管理平台

当一个团队只有少量项目、数据能在固定节奏内维护、跨团队资源冲突很少时,表格通常足够。工具升级不应成为流程不清晰的替代品。

当组织出现多个项目共享人员、跨部门依赖频繁、管理层需要组合视图、权限和审计要求提高时,项目管理平台才开始体现价值。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,选型要看需求、计划、执行、变更和复盘能否形成连贯的数据链,而非只看是否有甘特图或资源报表。

试用时,我建议挑一个实际的跨团队场景验证:创建工作项后,能否关联负责人和迭代;人员可用性变化后,计划能否快速调整;插单后,受影响的任务和承诺能否被识别;管理者能否看到团队级总览,同时避免越权查看不该访问的数据。若这些问题无法在试点中回答,产品演示页上的功能清单并不能证明落地效果。

资源负载产能全流程:产品经理落地方案与一文讲清

七、不同情况下的行动建议:先找原因,再选动作

1. 总工作量超过总容量

若多个角色、多个时间段都持续超载,先检查需求优先级和范围。把必须完成的业务目标与可选增强项分开,优先保护关键路径。若范围不能减少,再评估日期调整或增加资源,并核对新增资源是否能进入真正的瓶颈环节。

不要通过要求全员加班来解决长期容量缺口。加班可能在短时间内处理已知峰值,但如果变成常态,疲劳和质量风险会反过来占用更多产能。

2. 总容量够,但某个角色超载

这通常是结构性瓶颈。先看该角色的任务是否能够前置、拆分或由其他合格人员承担;再看是否存在重复审批、等待和信息不完整造成的无效占用。若技能确实集中,应把知识转移和备份人选纳入计划,而不是只在出问题时寻找替补。

如果瓶颈角色是测试、架构、安全或发布审批,追加普通开发人员可能不会改善交付日期。关键资源优化应优先考虑技能覆盖和流程等待,而不只是人数。

3. 计划不断被线上支持打断

应把支持工作视为正式工作类型,设轮值、记录占用、统计高峰,并为支持预留容量。支持量波动较大时,可以采用团队级保护容量,而不是把每个成员的计划都按理想情况排满。

同时要区分故障处置和重复问题。如果某类问题反复占用容量,应推动根因治理、自动化或产品改进。把支持工作永久计入日常容量却不减少其来源,最终会让团队接受可避免的损耗。

4. 需求持续变化、估算难以稳定

若业务目标明确但方案不确定,可先规划探索周期,设定验证问题、时间盒和继续投入的门槛。探索结束后再更新工作量和资源计划,不要提前把所有未知工作锁定成确定日期。

若需求变化来自决策频繁反复,则需要明确变更入口和责任人。每次变更都应记录增加了什么、推迟了什么、对验收和上线日期有什么影响。对于关键阶段,可设范围冻结窗口,例外需求走明确审批。

5. 跨部门依赖造成等待

将依赖从备注提升为计划对象,至少写清提供方、接收方、预期交付物、需求日期、确认状态和延迟影响。产品经理或项目负责人要尽早确认依赖是否真实可用,不要等到开发完成才发现环境、接口或审批没有准备好。

若依赖团队无法承诺日期,可以准备替代方案:先用模拟接口、拆分发布范围、调整验证顺序,或把外部交付作为单独的风险节点。关键在于不把未确认的依赖默认为已完成。

6. 多项目争抢同一批人员

先建立项目组合层面的优先级,而不是让每个项目分别向同一名成员承诺时间。共享资源可以按预先约定的比例安排,也可以按项目优先级分配,但规则需要透明,并定期复核。

如果关键人员被大量项目同时分配,资源表要显示其在同一时间段的承诺总量。避免项目负责人分别填报“投入 50%”,却没有人核对所有项目相加是否达到 150%。

资源负载产能全流程:产品经理落地方案与一文讲清

八、不同情况下的取舍:没有完美计划,只有明确代价

1. 固定日期、固定范围和固定资源,不可能同时保证

当日期、范围、资源都不可变时,团队实际上没有留下调整变量。此时所谓“保证交付”,往往意味着暗中降低质量、增加加班或把风险推迟到上线之后。

产品经理需要把三者之间的冲突说清楚:如果日期固定,范围和质量控制必须有明确策略;如果范围固定,日期或资源需要有弹性;如果资源固定,就要接受范围或时间调整。管理层可以选择承担风险,但风险不能被沉默地转嫁。

2. 提高利用率和保留缓冲之间的取舍

较高利用率在短期内能增加账面投入,却会降低应对突发事项的能力。较多缓冲有助于稳定交付,但如果长期无法解释缓冲如何使用,也可能反映工作拆分或资源配置不合理。

我会根据工作可预测性来定缓冲:成熟、重复且依赖少的工作可以提高计划密度;探索性强、外部依赖多、支持负担重的工作应保留更多空间。缓冲应该被观察和校准,而不是一概扩大或一概删除。

3. 增加专门资源和跨项目共享之间的取舍

专门资源减少切换成本、提升领域熟悉度,但可能在项目间形成容量孤岛;共享资源提高调度弹性,却增加上下文切换和排期冲突。团队应按工作连续性和技能稀缺程度决定资源模式。

如果某项工作需要持续的领域知识和快速反馈,稳定小组通常更合适;如果工作量短期波动、技能可替代、任务边界清晰,共享资源可能更经济。不要只比较人力成本,也要计算切换、等待和协调成本。

4. 精细到个人和管理到团队之间的取舍

个人级别的容量视图适合识别过载与技能集中,但如果被用于排名和绩效考核,团队可能开始少报工作、推迟更新或把任务切分得不自然。团队级视图更适合容量决策,却可能掩盖少数关键成员的真实压力。

因此,数据粒度应服务于决策目的。管理层看团队和角色趋势,团队负责人看任务和技能分布,个人则需要看到自己的承诺和优先级。访问权限、用途边界和绩效评价规则应事先讲清楚。

5. 表格、平台和定制开发之间的取舍

表格启动快、成本低、改动灵活,适合小范围试点;但当协作对象、项目数量和权限复杂度上升,手工维护容易出现重复录入、版本冲突和数据滞后。某项目管理工具适合流程较简单、组织规模较小的场景;某项目管理平台更适合多个团队共享工作流、需要组合管理和权限治理的场景。

是否需要定制能力,应由业务流程差异和治理要求决定。若核心流程尚未稳定,先配置和验证标准流程;若组织确有特殊审批、审计或数据隔离要求,再评估扩展或集成。不要为了复刻一张原有表格而定制系统,那会把旧有问题固化。

6. 短期交付和长期能力建设之间的取舍

把关键任务全部交给最熟练的人,短期可能更快,却会继续扩大知识集中风险。安排备份人员参与,短期投入可能增加,但能提高后续弹性。产品经理要在关键项目阶段评估可接受的学习成本,而不是一味追求单次速度。

对于高风险、不可逆或法规要求严格的任务,稳定经验和审查机制优先;对于可拆分、可回滚的常规工作,可以用结对、轮换和知识沉淀培养更多人。取舍不应抽象地追求“人人都会”,而要确保关键职责有可行备份。

资源负载产能全流程:产品经理落地方案与一文讲清

九、FAQ:落地时最常被问到的几个问题

1. 资源负载管理一定要记录每个人每天的工时吗?

不一定。是否记录到个人日级别,取决于决策需要和团队协作成本。多数产品研发团队先按周或迭代、按角色或人员记录承诺容量,已经足以发现主要冲突。只有在法规、计费、外包结算或高频值守等场景中,才有必要采用更细的工时粒度。

如果数据记录成本很高,而管理决策并不会因此改变,就没有必要追求精细。优先保证工作项、责任、时间窗口和变更信息可靠。

2. 产能管理和项目排期有什么区别?

排期关注任务顺序、开始时间、完成时间和依赖关系;产能管理关注这些任务是否有合适的人、技能和可用时间。二者需要互相校验:排期提出资源需求,产能检查计划是否可行,执行变化再反馈到排期。

只做排期,可能出现每个任务都有日期但没人能按时做;只看产能,可能知道团队有多少人,却不知道工作如何流动。

3. 应该按人日、故事点还是历史速度估算?

估算单位要与团队的工作方式匹配。人日便于讨论容量和预算,但需要明确一天的口径;相对估算和历史交付速度适合团队内部预测,不能直接跨团队比较;故事点等抽象单位更不适合被管理层当作统一产能尺子。

无论用哪种方法,都要有稳定的工作拆分和历史记录。切换估算单位并不会自动提高准确性,真正重要的是误差能否追踪、预测能否随新信息更新。

4. 团队负载低于 100%,是否代表项目一定能按期交付?

不是。负载低于 100% 只能说明汇总工作量没有超过汇总容量,仍可能存在关键技能不足、依赖未确认、任务顺序冲突、估算不确定和质量风险。应按角色、周次和依赖检查,而不是只看一个总比例。

5. 如何处理紧急插单?

先确认紧急程度和业务影响,再判断是否必须进入当前周期。若需要插入,应同步确定被延后的工作、受到影响的里程碑和新增风险。紧急需求不应只在群聊中出现,而要进入正式工作队列并留下决策记录。

6. 小团队什么时候值得上项目管理平台?

当表格已经无法稳定维护负责人、依赖、状态和变更,或者多个团队需要共享视图、权限和审计记录时,可以评估平台。若只有一两个团队、项目关系简单且更新及时,继续用轻量工具通常更经济。

选择平台时应先跑真实流程试点,验证数据能否从需求进入执行和复盘,而不是仅看功能数量。服务中大型企业和 100 人以上组织的平台,尤其要检查组织结构、权限模型、跨团队视图和系统集成是否适配实际治理方式。

十、总结:先管清楚承诺,再谈资源优化

1. 最重要的判断:容量不是人员的静态属性

一个团队有多少产能,不只取决于人数。需求是否清楚、技能是否匹配、依赖是否顺畅、支持工作是否可见、质量返工是否受控,都会改变可交付结果。把产能简化为人头乘工作日,能快速得到一个数字,却很可能得到错误的决策。

更可靠的做法是把需求、工作量、资源、时间和风险放在同一条决策链里,并用实际交付不断校准预测。计划不是一次性填好的表,而是会随新信息变化的管理模型。

2. 下一步可以从一个小试点开始

找一个有明确目标、跨角色协作、周期不太长的项目,先记录工作项、角色容量、固定职责、支持占用、依赖和估算区间。试运行一个至两个计划周期,观察哪里高估了容量、哪里出现技能瓶颈、哪些变更最常导致计划失真。

随后选择一项最有影响的机制改进:可能是需求验收标准、共享资源协调、支持轮值、变更决策,或依赖交付承诺。一次只改少数关键问题,比较改进前后的等待时间、负载峰值和预测偏差。

资源负载产能管理的独特价值,不是让每个人看起来更忙,而是让组织知道哪些承诺能够兑现、哪些风险必须选择,以及每次选择牺牲了什么。当团队能够清楚说明“为什么做、谁来做、何时能做、变化时怎么办”,产能管理才从排期技术变成真正的产品决策能力。

常见问题解答(FAQ)

1. 资源负载和产能规划有什么区别?

我在做季度计划时,常把团队可用工时直接当成产能,结果计划看起来排得下,实际却频繁延期。想知道资源负载、产能和任务估算究竟该怎么区分,才能避免把表格算平当成项目可交付?

产能是团队在一段时间内理论上可投入的工作量,资源负载是已经分配到具体人员或角色的工作量,二者之间的差额才是可用余量。

以一个 6 人团队、4 周规划周期为例,若每人每周名义工时为 40 小时,扣除会议、支持和休假后,人均实际可用于项目的时间可能只有 25 至 30 小时,团队净产能约为 600 至 720 小时,而不是 960 小时。规划时应先按角色计算净产能,再汇总已承诺任务的估算工时;

如果某个关键角色负载超过净产能,即使团队总工时尚有余量,计划也不成立。

2. 产品经理如何从需求清单推导资源负载?

我手上有一批需求,也能排出优先级,但研发、测试和设计经常在执行中互相等待。我不确定应该先估需求总工时,还是先拆任务到角色,也想知道怎样让估算既可落地又不把计划做得过于繁琐。

先把需求拆到能识别交付物和依赖关系的工作包,再分别估算产品、设计、开发、测试等角色的投入,不要只给需求贴一个总人天数。例如一个中等功能可拆为产品澄清 8 小时、设计 16 小时、开发 48 小时、测试 20 小时;

如果开发必须等接口方案确认,负载表还应记录这个前置条件,而不能把 48 小时简单均摊到整个周期。估算粒度以能支持决策为准:需求尚不清楚时用区间并标注假设,进入迭代后再细化。产品经理的重点不是替团队报出精确工时,而是确保工作量、角色、时间窗口和依赖都能被讨论。

3. 团队看起来有空余工时,为什么项目还是会延期?

我看过团队排期表,汇总后明明还有不少空余时间,但关键节点仍然一再推迟。我怀疑问题不只是估算偏差,也可能是任务集中在少数人、跨团队等待或临时需求造成的,应该从哪里排查?

总工时有余量不代表关键路径有余量。比如团队尚有 80 小时未分配,但唯一熟悉支付模块的工程师已经满载,支付任务一旦延迟,后续测试和上线都会被连带推迟。排查时应按人员或技能角色查看峰值负载,而不只看团队合计;同时检查任务依赖、审批等待、支持工单和临时插单是否占用了原计划容量。

一个实用做法是连续 4 至 6 周记录计划工时与实际投入,并把偏差分成估算误差、等待时间、突发工作和返工。若偏差长期集中在某一类原因,就针对该原因调整缓冲、依赖安排或需求准入,而不是笼统地给所有任务增加工期。

4. 产品经理怎样建立可持续更新的资源负载产能流程?

我不想只在项目启动时做一次资源表,因为需求变化后表格很快就失真。想建立一套轻量流程,既能让负责人及时发现超载,也不会让团队花大量时间维护数据,应该设置哪些固定动作和判断阈值?

可以采用月度看产能、双周滚动看负载、每周处理偏差的节奏。月度先扣除休假、例会、值班和已知支持工作,形成角色净产能;双周更新任务状态、剩余工时与依赖;每周只讨论超载、阻塞和临时插单,不要求所有任务反复重估。

阈值要按团队历史校准:例如关键角色的计划负载连续两周超过净产能的 85% 时,先检查是否留有应急空间;超过 100% 时,明确延期、减范围、借调或调整优先级,不能靠默认加班消化。用某项目管理工具维护任务、负责人和状态即可,初期不必追求复杂预测;先让计划与实际的偏差可见,再逐步改进估算和资源配置。

核心关键词

读者评论

邹
邹宇轩

我们之前也把每人每周按固定比例排进项目,遇到值班和临时支持就整体延期。后来把这些工作单独记下来,预测确实更接近实际;不过记录粒度太细也容易增加维护负担。

向
向清越

技能瓶颈这点很有共鸣。团队总工时看着够,关键评审却只能等一位同事。想请教一下,人员技能矩阵多久更新一次比较合适?更新太频繁,维护成本也不低。

黎
黎昕

把新增工作和退出旧承诺放在一起管理很实用。我们现在主要靠会议协调插单,常常只加不减。文章提到的情景数据适合做讨论起点,但实际扣减项还是得按团队的支持量和历史偏差来校准。

文章包含AI辅助创作:资源负载产能全流程:产品经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553999
