产品团队里最危险的超负荷,不一定是所有人都在加班,而是每个人的日历都排满了,关键工作却仍然延期。产品经理做资源风险控制,不能只问“还差几个人”,而要把需求量、可用产能、技能匹配、依赖等待和突发缓冲放到同一张账上。本文给出一套从零建立负载视图的方法,并用明确标注的情景模拟说明:什么时候该减范围、换顺序、借资源,什么时候应该拒绝承诺。
一、先讲核心结论:超负荷首先是承诺问题,其次才是人力问题
1. 资源负载不是“任务数除以人数”
我判断一个团队是否超负荷,不会先看需求池里有多少张卡片,也不会把团队人数乘以工作日就当作可用产能。真正需要比较的是:在一个明确的时间窗口内,团队必须完成的工作量,是否超过经过折算的有效产能。
这里的“有效产能”不是理论工时。成员要开会、评审、处理线上问题、响应跨团队依赖,也会有休假和临时任务。把这些时间从理论工作日里扣除,再考虑成员技能和任务不确定性,才接近团队实际能承接的工作量。
我的核心判断是:超负荷不是“某个人忙”,而是某项承诺在当前约束下没有可行的交付路径。一个人忙,可能是任务分配不均;多个关键岗位持续超载,才可能是团队总量超限;所有人都看起来不忙,但里程碑反复延期,则更可能是依赖、决策或返工占据了产能。
2. 从风险控制角度,先看三个问题
- 需求是否有明确边界:必须交付的范围是什么,哪些只是“最好有”,哪些可以延后?
- 产能是否经过折算:计算时是否扣除了会议、支持工作、休假、线上故障和跨团队等待?
- 风险是否有提前触发点:团队什么时候必须做减范围、换顺序或增加资源的决定?
如果这三个问题没有答案,负载表再精确也可能只是装饰。管理者看到一个“总工时恰好匹配”的数字,很容易误以为计划可靠;但只要其中一个关键岗位出现两天等待,整条交付链就可能错过窗口。
在我使用的资源评估表里,至少会分别列出“需求人天”“有效人天”“关键技能缺口”和“依赖等待”。这几项不能简单相加成一个分数,因为它们代表的风险不同:产能不足可以减范围,技能缺口可能需要换人或降级方案,依赖等待则需要明确责任人和最晚反馈日。

3. 风险控制的目标不是让所有人保持满载
对产品团队来说,100%排满通常不是效率最优,而是风险最脆弱。需求变更、接口不稳定、验收意见和线上问题只要出现一个,计划就没有腾挪空间。我的建议是把负载管理的目标定为“承诺可信、风险可见、调整及时”,而不是让每个成员的计划日历看起来没有空格。
适度空档不是浪费。它可以用于处理不可预测工作、完成代码评审、补齐测试、解决跨团队问题,也能避免任务刚完成就立刻接入下一件、导致缺陷与返工不断堆积。真正要管理的,是缓冲有没有被明确保护,而不是把所有空余时间都看成待填充资源。
二、背景和真实场景:为什么忙碌感不能代表交付能力
1. 常见的“所有人都很忙,项目还是慢”
下面用一个明确的情景模拟说明问题,不代表某家企业的真实项目记录。某中大型企业准备在六周内上线一个面向内部业务团队的工作台,涉及产品、设计、前端、后端、测试、数据和安全评审。项目有一个固定业务窗口,需求方希望同时加入核心流程改造、报表、权限细化和历史数据迁移。
项目启动会上,团队有10名成员,需求方认为“10个人做六周,应该有60人周的产能”。但把成员分布拆开后,真正稀缺的是后端接口和测试资源;设计只能投入一半时间;数据工程师同时支持另外两个项目;安全评审必须排队,且不能在开发完成后临时插入。
这时,简单看全团队总人天会掩盖瓶颈。即使项目总人天看起来够,只要后端接口和测试环节超出各自可用额度,交付仍然无法按期。资源风险要按技能、阶段和依赖链切开看,不能只看团队总人数。
2. 忙碌背后的四种不同约束
| 约束类型 | 典型表象 | 真正需要确认的事 | 优先处理方式 |
|---|---|---|---|
| 总量不足 | 多个角色都持续加班,任务排队变长 | 必做范围是否超过团队有效产能 | 减范围、延窗口或增加可立即上手的资源 |
| 关键技能不足 | 总人数不少,某一类任务却无人接手 | 瓶颈技能是否只有一位成员掌握 | 调整方案、结对转移知识或引入有经验的支援 |
| 流程和依赖阻塞 | 任务状态长期停在等待,成员转做零碎事项 | 谁负责给出输入,最晚何时需要反馈 | 设定依赖负责人、确认接口与决策时限 |
| 优先级冲突 | 成员同时被多个负责人要求“优先处理” | 是否存在唯一的优先级决策人 | 由有权负责人明确排序并记录被延后的事项 |
这四类约束经常叠加。比如测试排期不足,可能不是测试人手绝对不够,而是需求迟迟不冻结、开发提测集中到最后一周;又比如后端排队,可能是接口设计晚、数据依赖未确认,而不是单纯需要再加一位后端工程师。
3. 看工作流,而不只看“谁在做什么”
我更愿意把资源风险看成一条工作流:需求澄清、方案评审、开发、联调、验证、发布。每个环节都要看进入量、完成量、等待时间和返工量。某一环节持续接收的工作多于其完成速度,积压就会增长;如果上游不断把未准备好的任务推入下游,团队就会用切换和返工消化表面上的“进度”。
这也是为什么我会关注进行中工作数量,而不只看完成数量。一个人同时开着五件事,意味着每件事都可能要重新找回上下文。若多条任务都卡在同一个审批人或同一位工程师手中,继续增加新需求并不会让交付更快,只会扩大等待队列。

三、常见误区:看起来精细,实际上可能误导决策
1. 误区一:用人数乘工作日,得出团队产能
“8个人做4周就是32人周”只适合非常粗略的理论上限估算,不能用来直接承诺版本日期。成员并非整段时间都属于同一项目;会议、支持、评审、休假和其他已确认任务都会占用时间。更重要的是,各角色不能互相替代:多一位产品经理不能立即补上缺失的测试执行能力。
我会把理论容量和可承诺容量分开呈现。理论容量用于判断上限,可承诺容量用于计划;两者之间的折算要有数据来源,例如近六周团队实际用于项目交付的比例,而不是凭感觉统一扣除20%。不同团队、不同阶段的占用结构差异很大。
2. 误区二:把每个人排到100%,就认为计划完整
日历填满并不代表风险消失,只会让风险更难被吸收。需求澄清晚两天、关键接口改动一次、核心成员病假一周,都会把排得紧密的计划推向连锁延期。尤其在探索性较强的项目中,估算误差本身就是已知风险,不能把它伪装成一个精确到小时的排期。
但“留缓冲”也不能变成无依据的加码。缓冲应与不确定性挂钩:需求尚未验证、外部依赖多、系统改动范围大,就应保留更多余量;需求成熟、团队熟悉、交付路径稳定,则可以少留一些。缓冲要作为受保护的风险容量记录,不能默认人人都有空。
3. 误区三:所有任务都用同一种估算单位
用小时估算,适合边界清楚、工作内容可拆解的执行任务;用人天估算,适合较稳定的跨角色工作包;用相对规模或区间估算,适合早期不确定性较大的需求。真正的问题不是单位选得不够精细,而是把不确定的事说成确定的数。
如果一个需求只有一句业务描述,却被排成“前端两天、后端三天、测试一天”,这些数字可能只是伪精确。更好的做法是先标记置信度和待澄清事项,再用区间表达:“后端3至6人天,取决于旧系统接口是否可复用。”这会比承诺一个看似准确的数字更有管理价值。
4. 误区四:超负荷就加人
增加资源并不总能缩短周期。新成员需要了解业务、代码和团队约定;若任务本身高度耦合,加入更多人会增加沟通、评审和协调成本。对于即将结束的短周期交付,临时加人可能只增加带教负担;对于持续数月、任务可拆分且接口清晰的工作,补充资源才更可能有效。
我会先问“这项任务能否独立拆分”,再问“新人能否在目标日期前形成有效产能”。如果答案都是否,应该优先考虑删减范围、调整依赖或延后上线,而不是把“加人”当成无需取舍的万能选项。
5. 误区五:只统计加班,不统计切换与等待
加班是明显信号,却不是唯一信号。成员可能没有加班,但在多个项目间频繁切换,导致每个项目的交付周期都变长。反过来,某个阶段短期加班也不一定代表系统性超负荷,可能是可预期的发布窗口,但前提是强度有上限、恢复有安排、质量风险有监测。
因此,负载记录至少要能回答:任务等了多久、成员切换了多少次、返工来自哪里、计划外工作占了多少。只记录“工时投入”,容易把低效协作误判成工作量不足,也容易把流程问题转嫁成个人加班。
四、专业判断逻辑:从需求到风险做一套可复核的计算
1. 第一步:先定义时间窗口和交付边界
资源负载必须有时间窗口。按月汇总适合看长期趋势,但不足以发现下周的技能冲突;按周排得过细,又可能让早期估算显得过度确定。我通常用两层视图:六至十二周看里程碑与关键资源,未来两至三周看具体工作和阻塞。
同时要把交付范围写成可判断的边界。例如“完成新工作台”不是边界;“员工能创建申请、查看状态,管理员能导出结果,历史数据迁移暂不包含”才更接近可评审范围。范围不清,工作量就没有稳定分母,负载数字自然无法用于承诺。
2. 第二步:把理论工时折算成有效产能
可用一个简单公式建立第一版产能估算:
有效产能 = 可工作日 × 可投入比例 × 技能匹配系数 − 已确认的固定占用
其中,可投入比例应来自团队历史观察;技能匹配系数用于说明成员是否能独立完成该类工作;固定占用包括已知会议、值班、支持任务和休假。不要把所有人套成同一个比例,更不要把技能系数伪装成精确科学。它的作用是暴露假设,而不是制造一个看似权威的总数。
以五人团队为例,某两周共有50个理论人天。成员历史上用于该项目的可投入比例约为65%,其中已有4人天的轮值支持;那么粗略有效容量约为28.5人天。若项目需求估算为30人天,而且还存在外部评审等待,这已经不是“差1.5人天”这么简单,而是缺少能吸收波动的余量。
要注意,成员可投入比例更适合按角色和周期记录,不适合长期作为个人绩效指标。若把它拿来考核个人,成员会倾向于把工作重新归类、隐瞒协作耗时,数据很快失真。
3. 第三步:按技能和阶段检查瓶颈
团队总产能只是第一层。第二层要把需求拆到角色或关键技能,例如产品决策、交互设计、前端、后端、测试、数据、安全评审和发布运维。对每个角色分别计算窗口内需求和有效供给,再检查任务依赖顺序。
如果总需求为24人天、团队有效产能为30人天,但测试需要8人天、测试人员只能投入5人天,项目仍然不具备按计划交付的条件。后端有空出的时间也无法直接抵消测试缺口,除非团队有经过验证的跨技能能力,并且有足够时间完成交接。
| 检查层级 | 要看的数字 | 危险信号 | 常见决策 |
|---|---|---|---|
| 团队总量 | 需求人天与有效产能 | 连续多个窗口需求高于供给 | 重新谈范围、日期或资源 |
| 技能角色 | 各角色负载率与待办队列 | 关键技能长期超过可承诺容量 | 拆任务、补能力或改方案 |
| 工作流 | 等待时间、进行中数量、完成速率 | 工作不断进入但完成速度不变 | 限制在制品、清理阻塞、减少切换 |
| 交付风险 | 依赖未决项、范围变更和缓冲消耗 | 缓冲被提前耗尽且关键决策未完成 | 触发预案,不再维持原承诺 |
4. 第四步:把不确定性单独呈现
负载评估不能只写一个“预计完成日”。我会把主要不确定性列成风险项,包括发生条件、影响范围、发现时间、责任人和应对动作。比如:“第三方接口若在周三前未提供稳定测试环境,联调将至少推迟三个工作日;周二由接口负责人确认,未满足则启用模拟数据方案。”
这种写法的价值在于,它把模糊焦虑转成可触发的决策。风险不是一个红色标签,而是一个条件句:如果某件事在某个时间点之前没有发生,就采取哪种措施。没有触发条件的风险提醒,通常只能让团队更紧张,不能帮助项目转向。
5. 第五步:每周看趋势,不用单点数字下结论
一周的负载率异常,可能来自临时事件;连续三至四个观察周期都出现高负载、延期或计划外工作上升,才更像结构性问题。看趋势时,我会同时观察预测与实际的偏差:需求投入是否反复低估、支持任务是否长期超预算、测试缺陷是否集中在临近发布阶段。
负载率可以用于提示,不宜作为唯一决策阈值。不同团队的工作类型、稳定度和支持职责不同,固定说“超过85%就是超载”并不可靠。更稳妥的办法是先观察本团队历史:在什么区间内预测较准,什么情况下缺陷和延期开始上升,再逐步形成自己的预警范围。

五、案例与数据观察:把“总人天够”拆成可执行判断
1. 情景模拟:六周上线计划如何暴露瓶颈
继续使用前文的中大型企业工作台情景。团队有10人,项目窗口六周。评估后得到以下有效产能与需求估算。所有数字均为情景模拟,用于演示分析方法,不代表实测行业基准,也不应直接作为其他团队的承诺参数。

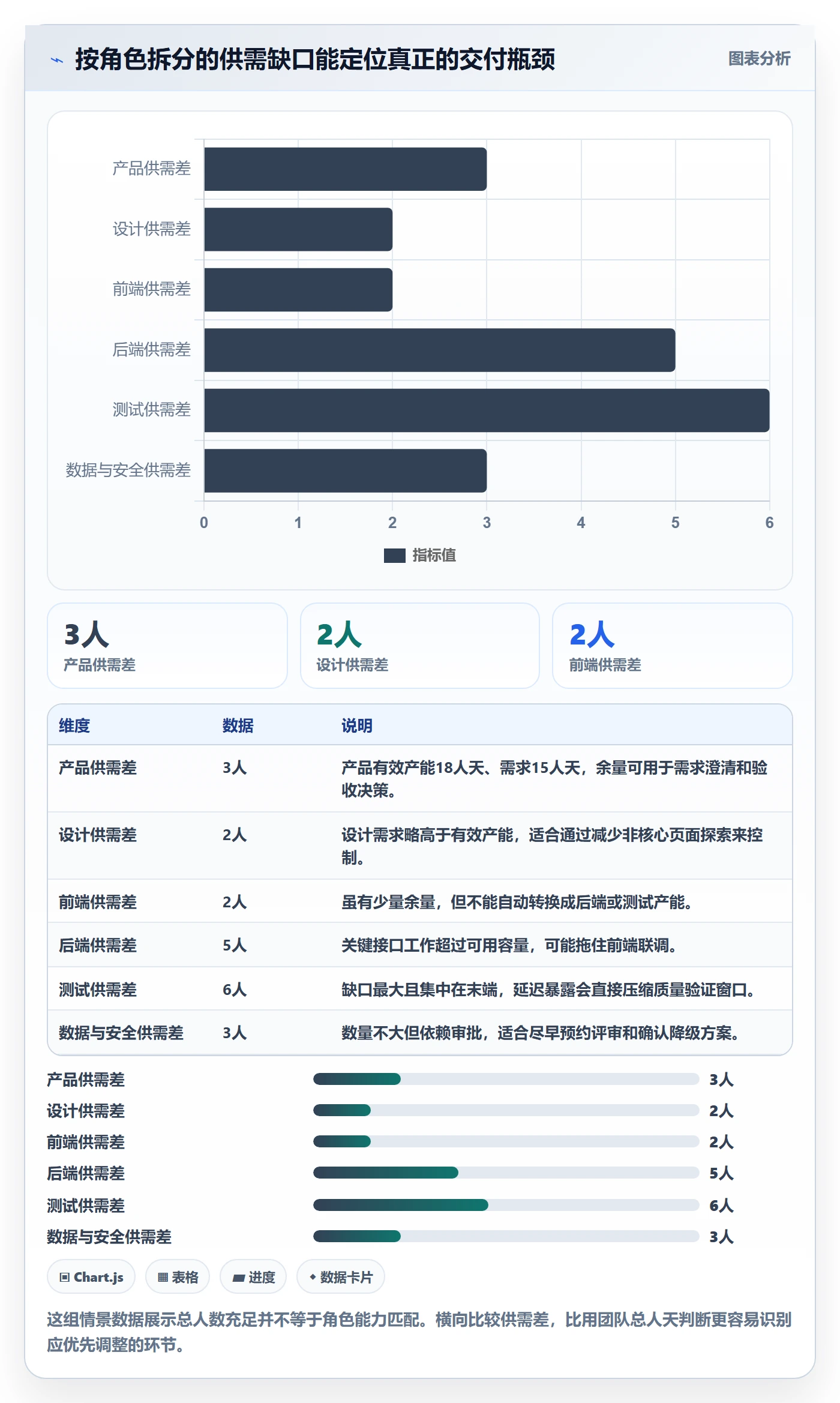

| 角色 | 窗口内有效产能 | 必做范围需求 | 判断 |
|---|---|---|---|
| 产品 | 18人天 | 15人天 | 有少量余量,但需求决策和验收口径必须按期确定 |
| 设计 | 12人天 | 14人天 | 超过产能2人天,需冻结次要流程或减少视觉探索轮次 |
| 前端 | 30人天 | 28人天 | 总体可承接,但几乎没有吸收返工的空间 |
| 后端 | 34人天 | 39人天 | 缺口5人天,是关键路径上的主要瓶颈 |
| 测试 | 18人天 | 24人天 | 缺口6人天,且测试需求集中在后两周 |
| 数据与安全 | 14人天 | 17人天 | 缺口3人天,部分工作受审批和外部依赖约束 |
把角色需求简单相加,项目需求为137人天;有效产能合计为126人天。表面看需要补11人天。但这还没有反映时间分布:后端缺口影响前端联调,测试缺口集中在末端,数据与安全评审又依赖需求边界稳定。若只补11个任意角色的人天,项目未必会变快。
我会先把需求分成三类:上线必需、价值较高但可降级、可延期。此例中,核心申请流程与权限校验必须保留;复杂报表可先提供基础导出;历史数据迁移可改为分批导入;非关键页面的个性化设置后移。这样做的目的不是把延期藏起来,而是把资源缺口转成明确的范围选择。

2. 比较三种方案,而不是只问“能不能按期”
把范围、资源和日期放进同一张决策表,管理层才能看见真实取舍。以下同样是情景模拟,数字是用于比较方案的推演值,不是对实际项目结果的统计承诺。

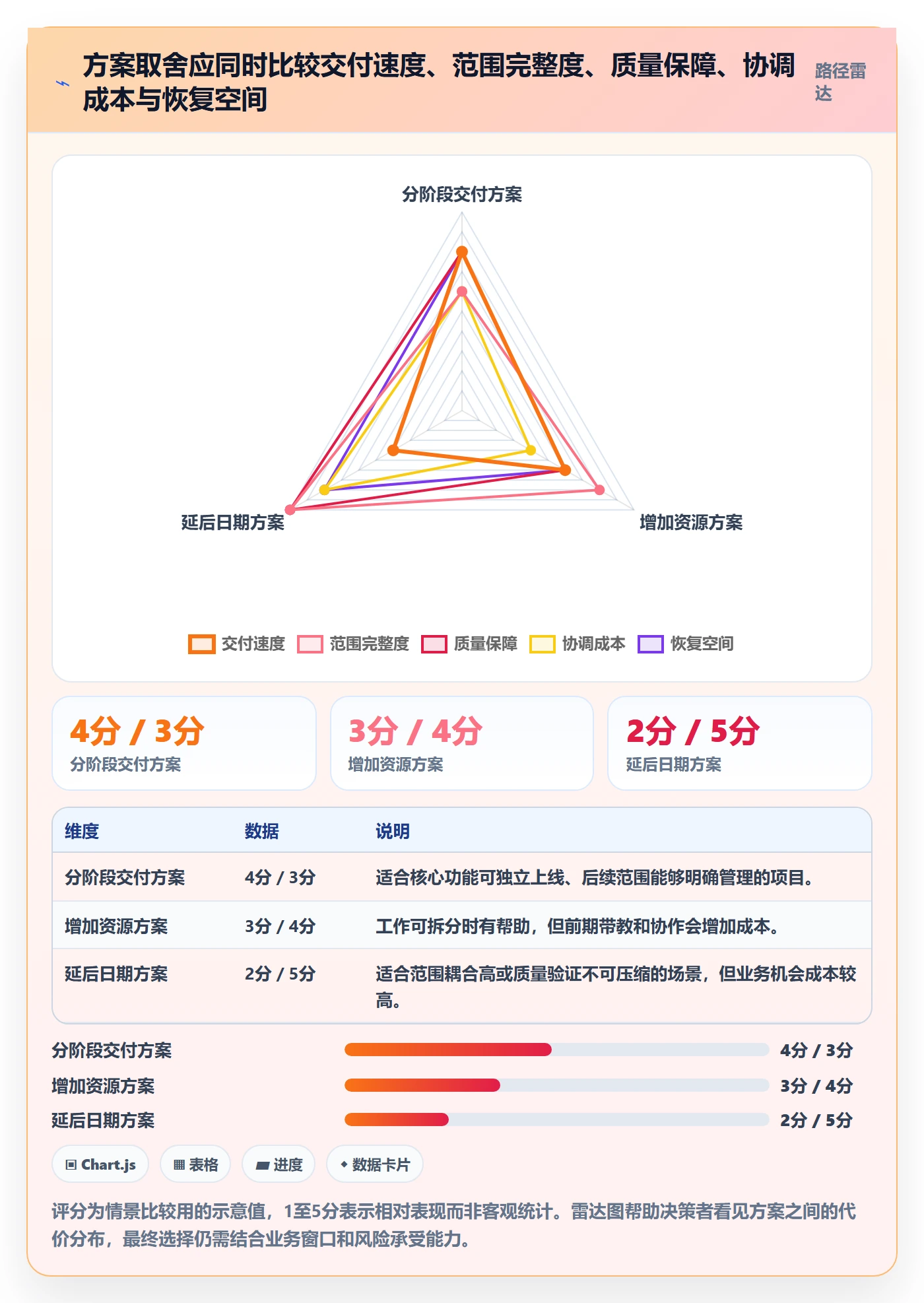

| 方案 | 范围 | 上线窗口 | 资源动作 | 主要风险 |
|---|---|---|---|---|
| 方案A:保持原范围 | 核心流程、完整报表、迁移和个性化配置全部保留 | 六周 | 不增加资源 | 测试与后端瓶颈集中,可能以压缩验证时间换日期 |
| 方案B:分阶段交付 | 首期保留核心流程,报表简化,迁移和个性化后置 | 首期六周,扩展功能后续交付 | 预约测试和安全评审,提前冻结接口 | 需要业务方接受首期能力较窄,并清楚定义后续批次 |
| 方案C:保持范围并延后 | 范围不变 | 情景推演为延后两周 | 不新增资源,增加完整验证窗口 | 业务窗口错过带来机会成本,但质量和返工风险相对较低 |
如果业务窗口不可移动且核心流程能独立发布,我通常优先讨论分阶段交付;如果需求之间高度耦合,删减范围会破坏整体价值,那么更诚实的方案可能是延后;如果只是短期、明确可拆分的测试工作缺口,且能在两周内引入熟悉系统的支援,才考虑增加资源。
不建议把“维持范围、维持日期、维持质量”同时作为默认承诺。这三个条件都重要,但资源缺口出现时至少有一个必须进入讨论。若团队被要求三者都不动,真正被偷偷削掉的往往是验证时间、维护工作或成员恢复时间。

3. 观察数据时,先问口径再看结论
企业内部常见的工时、缺陷、延期和吞吐量数据,并没有天然统一的口径。一个团队把会议算进项目工时,另一个团队不算;一个团队把需求拆成任务,另一个只统计版本数。跨团队比较时,如果口径不一致,数字很容易造成错误结论。
我建议每次复盘都写清楚统计窗口、任务范围、是否包含支持工作、如何处理取消需求,以及是否按团队或个人汇总。最好把数据用于团队预测和流程改善,不用于给个人排座次。团队成员越担心数字被用于惩罚,记录就越可能失真。
需要引用行业资料时,也要确认其研究对象和测量方法是否与自己的场景相符。不同报告对生产率、利用率、交付速度的定义往往不同,不能把某一项调查中的数字直接当成所有组织的目标值。本文的案例数值均为情景模拟,判断方法可复用,比例应由本团队数据重新校准。
六、从零搭建:用四周形成可运行的负载管理闭环
1. 第一周:统一任务和角色口径
第一周不急着做复杂仪表盘,先让大家说的是同一件事。为每个需求记录范围、负责人、交付窗口、估算区间、依赖项和验收条件;为每个角色记录主要职责、已确认的固定占用和可投入时间。凡是尚未澄清的需求,标记为“待评估”,不要把它混入已承诺工作。
- 梳理未来六至十二周的关键里程碑。
- 把工作按产品、设计、工程、测试、数据、安全等关键技能分类。
- 区分计划内交付、日常支持、管理协作和不可预测工作。
- 记录需求负责人、业务决策人和外部依赖负责人。
- 标注估算置信度,保留估算区间和主要假设。
如果团队已经使用协作平台,可以把任务、成员、时间窗口和依赖关系放在同一视图里。以 PingCode 为例,企业团队可根据自己的流程使用需求、迭代、任务和交付记录来建立协作视图;它面向中大型企业及100人以上组织。是否适用,仍要看组织的权限模型、流程复杂度、部署要求与现有工具链,不应为了上工具而先复制一套无人维护的填报流程。
2. 第二周:建立有效产能基线
第二周开始采集实际占用,但不需要让成员逐分钟填报。先记录对计划影响最大的几类:项目交付、支持和值班、会议与评审、休假、突发事件。采集两到四周后,计算不同角色在不同周期的实际可投入范围,用区间而非单点值表达。
例如,某角色过去六周在一个迭代窗口中用于项目交付的比例有明显波动,可以记录为“通常约在六成至七成之间,发布周更低”,而不是强行写成63.7%。这种表达更能提醒决策者:当下的计划依赖于什么假设、还有多少误差空间。
如果组织已有工时系统,也不要默认它就是资源真相。工时系统可能只记录可计费项目,缺少临时支持和协调;日历能显示会议,却不能显示任务切换成本;任务平台能显示状态,却未必记录任务等待的外部原因。不同来源要互相校验。
3. 第三周:做一次按技能拆分的滚动预测
预测时先聚焦未来两至三周的具体工作,再看六至十二周的关键瓶颈。成员不需要为每个需求精确排到小时,但每项关键工作必须有明确负责人、预计投入范围、前置条件和最晚启动时间。
如果关键任务依赖未完成,就不要把它假设成“到时候自然会好”。可以设置条件式计划:前置评审通过后启动开发;接口若未按期确认,则切换到模拟方案;业务口径未冻结,则暂缓报表开发。条件式计划比一张不带风险说明的日期表更诚实,也更容易推动协作方行动。
4. 第四周:复盘误差并调整承诺规则
四周后不先评价个人“做得快不快”,而是检查计划与实际的差异:哪些估算反复偏低,哪些角色总被临时任务打断,哪些工作因依赖等待而停滞,哪些范围变更没有重新评估产能。把差异分为可预测误差、外部变化和组织流程问题,分别处理。
如果支持工时持续高于预期,可以调整轮值安排或减少同时承担的项目;如果测试总在末尾被挤压,应把测试设计和验收标准提前;如果需求变更多却不重新排期,应建立变更评估规则。负载管理只有能改变下一轮计划,才算形成闭环。

七、不同情况下的行动建议:按风险类型选动作
1. 所有人都超负荷:先动范围和优先级
如果多个关键角色都长期超过有效产能,且加班、延期和缺陷同时上升,通常不是一个岗位的分配问题,而是整体承诺过量。此时我会先冻结新增需求,再让业务负责人明确优先级:哪项价值最高、哪项有硬性合规要求、哪项可以分阶段交付。
决策顺序可以是:先去掉低价值范围,再拆分交付批次,然后评估日期与资源。新增人员应放在最后评估,因为它需要上手时间,并可能增加协调负担。若项目已经到了临近发布阶段,新增人员的帮助通常不如删减范围或延长验证窗口直接。
2. 只有一个关键角色超载:保护瓶颈,不要平均分配
如果后端、测试、安全评审或某位掌握关键业务知识的成员持续排队,团队其他人“有空”并不说明项目可以并行加速。先检查瓶颈任务是否能拆分、前置、简化,或者通过更明确的接口减少等待,再评估是否需要支援。
对于单点知识风险,短期可让另一位成员结对参与、补齐文档和测试说明;中期要把关键流程从个人记忆转成团队可复用的资产。临时找人代替一位专家,若没有交接与决策权限,可能只增加沟通往返,不会形成有效产能。
3. 忙碌但产出低:优先排查等待、切换和返工
如果大家工时很满,但工作完成速度没有提升,先看在制品数量、任务等待时间和缺陷返工。限制同时进行的任务数量,集中清理阻塞事项,往往比继续加需求更有效。具体限制值应根据团队历史尝试,不必套用一个通用数字。
切换频繁时,可以设定明确的优先级排序和固定的支持响应时段,减少成员被不同负责人随时拉走。返工明显时,检查需求验收条件、接口契约和设计评审是否前置。团队有时并非缺少努力,而是努力被重复劳动消耗。
4. 需求高度不确定:缩小批次,先验证再承诺
探索型项目在早期不适合按完整功能清单承诺长期日期。先定义最小验证目标,例如用户是否能完成核心任务、关键数据是否可获得、技术方案是否满足安全要求,再为下一阶段估算资源。验证不是把正式工作推迟,而是以更小成本降低后续估算误差。
如果组织必须提前给出预算或里程碑,可以提供范围区间和条件假设,并说明哪些发现会触发重新估算。比如“接口复用成立时按六周计划;若需改造核心数据模型,需重新评估时间和测试范围”。比只给一个日期更有助于管理预期。
5. 有硬性上线日期:优先明确质量底线和降级路径
业务窗口、监管期限或合同约束可能让日期无法移动。这时必须提前明确不能牺牲的质量条件、可以降级的功能和发布后的监测措施。不能把“按期上线”解释为“所有需求都必须完整实现”,更不能把测试和安全评审作为最后才考虑的可选项。
如果必须压缩时间,应优先保留核心场景验证、数据安全检查、回滚能力和关键路径测试;可以考虑减少非核心页面、复杂报表和低频配置。任何延期到上线后的工作,都要明确负责人、补齐日期和风险接受人,避免“先上线再说”变成永久欠账。
6. 团队处于增长期:建立共享能力,避免依赖少数骨干
人数增加后,个人日历上的“有空”不等于团队整体可扩展。新成员需要获得业务上下文、开发环境、决策记录和评审规范。若关键知识仍集中在少数人手里,组织规模增长反而会增加这些人的答疑和审批负担。
我会优先建设可复用的需求模板、架构说明、验收清单和发布流程,并设定明确的知识交接责任。工具能够帮助呈现任务和依赖,但不能替代内容质量与团队约定。对于超过百人的组织,跨部门权限、汇报口径和流程治理也需要提前设计,避免一个项目视图变成另一套孤立的数据孤岛。
八、不同情况下的取舍:把代价摆在桌面上
1. 减范围、加资源、延日期,三者各自付出什么
| 选择 | 适用条件 | 主要收益 | 真实代价 |
|---|---|---|---|
| 减范围 | 功能可拆分,核心价值可以独立交付 | 保留关键日期,降低关键岗位压力 | 首期体验或功能完整度下降,需要管理后续批次 |
| 增加资源 | 工作可并行,交接成本可控,支持时间足够 | 可能提高阶段性处理能力 | 带教、协调、评审和沟通成本上升,短期不一定见效 |
| 延后日期 | 范围耦合高,质量验证不可压缩,外部窗口允许调整 | 保留完整范围和测试时间 | 失去业务机会、推迟收益,需重新协调依赖方 |
| 降低质量活动 | 通常不建议作为常规方案 | 表面上可能缩短上线前时间 | 缺陷、安全和回滚风险可能转移到线上并扩大影响 |
2. 什么情况下应该先减范围
当功能之间存在清楚的优先级,核心流程可独立成立,且业务方能接受分期时,减范围通常是最快、最可控的调整。减范围不能只从开发任务里删一两项,还要同步修改验收标准、测试范围、上线说明和后续版本责任。
需要特别防止“名义上减范围,实际要求不变”。比如把报表标成后续功能,却仍要求首期提供完整的数据口径;把迁移延后,却又要求新旧数据立即统一查询。这样的范围调整没有真正释放资源,只是把冲突推迟到更晚的阶段。
3. 什么情况下可以考虑加资源
增加资源更适合工作可以明确拆分、团队有标准化交接、支援人员能在窗口内产生有效产出、并且瓶颈并非决策或外部依赖的情况。比如测试用例已明确、环境稳定、支援人员熟悉自动化体系,短期补充测试能力可能有效。
相反,如果工作依赖业务专家逐项解释、技术方案还没定、接口每天变化,先加人往往会把混乱扩散。此时应先降低不确定性、稳定接口和验收口径,再判断新增资源的边际收益。
4. 什么情况下必须延后
当范围高度耦合,核心依赖无法替代,安全、合规或数据正确性验证被压缩到不合理程度,或者风险已超过组织可接受范围时,延后可能是成本更低的决策。延后不是管理失败,隐瞒风险、靠无计划加班维持日期,通常才会让问题变得更贵。
延后时要给出新的计划依据,而不是把原排期整体平移两周。需要重新确认依赖方时间、业务窗口、资源可用性、变更范围和回归测试要求。若延期原因仍未消除,单纯移动日期只会重复制造下一轮延期。
5. 什么情况下应该接受短期高负载
短期高负载并非永远不可接受,但需要满足边界条件:周期短、原因明确、任务有终点、质量和安全底线不变、成员知情并能恢复。若每个版本都在“最后两周冲刺”,那就不是短期例外,而是计划系统把长期压力包装成临时状态。
判断时不要只问“团队愿不愿意”,还要看高负载是否集中在少数人、是否导致休假取消、缺陷增加、关键知识单点化或支持工作被积压。管理者对风险的接受,不能代替成员对持续疲劳的承受,更不能把超时投入当作默认产能。

九、把负载管理变成团队机制,而不是一次性救火
1. 设立固定的风险检查节奏
可以每周安排一次短会,聚焦未来两至三周的关键资源、依赖和变更,不必逐项朗读任务。会议只需要回答:哪项承诺可能失守,触发条件是什么,谁在什么时间前做决定,需要哪个负责人承担取舍。
月度或版本复盘则看趋势:估算误差、计划外工作比例、等待时间、返工来源和缓冲消耗。短会解决眼前的动作,复盘改善下一轮规则。两个节奏混在一起,常会出现会上讨论很多历史原因,却没有人明确本周要调整什么。
2. 让变更进入同一套负载评估
新增需求不应只问价值,还要问它替代什么。一个可操作的规则是:任何新增的高优先级工作,都需要同时给出被延后或被删除的工作;如果没有可替代项,就重新评估日期、资源或风险接受人。
这不是为了增加审批,而是让被挤掉的工作可见。若团队每周都接收临时请求,却没有任何原定任务被重新排序,计划表迟早会失去解释能力,成员也会被迫通过加班吸收组织没有做出的优先级决策。
3. 建立不惩罚诚实预测的环境
负载管理的数据质量,取决于成员是否敢于说“这项工作比想象复杂”“接口还没准备好”“我手上没有足够时间”。如果早报风险会被当成能力不足,团队就会延后暴露问题;等到日期无法挽回时,管理者得到的只剩下更大的惊讶。
因此,复盘要区分判断失误与信息变化。需求边界已经清楚却反复低估,和外部接口突然改变,不是同一类原因;没有及时升级的风险,也和主动提出但无人决策的风险不同。只有把责任和事实分开,数据才能帮助改进,而不是驱动隐瞒。
4. 工具负责呈现事实,负责人负责做取舍
管理平台可以汇总任务、成员、日期、依赖和实际进度,减少不同表格之间的手工同步;但工具不会自动判定一项需求是否值得做,也不会自动告诉团队应该牺牲范围还是日期。数据看板的价值在于减少争论事实的时间,而不是替代价值判断。
在组织选型或配置工具时,我会先确认四件事:团队能否维护任务口径,管理者是否能看见跨项目冲突,成员是否能够低成本更新状态,数据权限是否符合组织要求。如果工具要求重复填报、工作流过度复杂,团队很可能把精力放在维护系统,而不是解决风险。
十、结尾:下一步先做一张可信的负载表
超负荷管理最容易走偏的地方,是把资源问题简化成“多招人”或“再努力一周”。我的独特判断是:多数团队需要的不是更精密的工时数字,而是更早公开约束、更明确暴露取舍。当需求范围、有效产能、技能瓶颈、依赖等待和风险触发点被放到同一张图里,团队才有机会在延期发生之前改变计划。
下一步不必先采购工具,也不必做完整的组织变革。先选一个未来六周内有明确交付窗口的项目,把任务按关键技能拆开,记录计划需求、历史可投入比例、固定占用、依赖和估算置信度;用两周验证这些数字,再召开一次只讨论取舍的风险会。
如果发现全团队超载,先减范围或重新排序;如果只有关键技能超载,保护瓶颈并提前拆分;如果忙碌却没有产出,先检查等待、切换和返工;如果不确定性太高,就缩小交付批次、先做验证。真正成熟的团队,不是从不超负荷,而是能在负荷变成延期、质量问题和持续疲劳之前,看见信号,并做出有成本意识的选择。
常见问题解答(FAQ)
1. 产品经理发现团队超负荷时,第一步应该做什么?
我负责的版本需求越堆越多,研发和测试都说排不过来,但每个需求的提出方都觉得自己的最急。我不确定应该先催进度、加人,还是先停掉一部分工作。
先暂停新增承诺,花半天到一天建立一张可核对的负载表,而不是立刻要求团队提速。按成员或角色列出未来两周可用工时、已承诺任务、预计投入和依赖事项;会议、支持、缺陷处理等也要计入,不能把全部工作日都当成项目工时。例如每人每周按40小时核算,先扣除固定会议和日常支持,再安排计划任务。
表的目的不是制造精确到小时的假象,而是让“忙不过来”变成可讨论的容量缺口。
2. 资源负载怎么从0到1?没有历史数据也能做吗?
我刚开始负责一个新团队,过去没有统一的工时记录,大家对任务估时也差异很大。我担心没有历史数据就做不了负载管理,但又不想为了统计增加一堆填表工作。
可以从最小可用版本开始:只记录任务、负责人、角色、预计工时、优先级、开始与截止时间、实际耗时和阻塞原因。先选一个两周迭代试跑,不要要求精确打卡;用实际完成情况校准估算,例如连续几次发现某类联调任务平均比估算多三成,就在下一轮计划中修正。
初期重点看团队总容量与已承诺工作是否匹配,以及关键角色是否成为瓶颈,而不是用个人工时排名。
3. 项目经理如何判断团队是真的超负荷,而不是估时不准?
我看到计划任务总工时超过团队容量,但成员仍然每天都在忙,也有人说任务很快就能完成。我该怎么判断是工作量确实超标,还是估算、优先级或协作方式出了问题?
不要只看任务总工时,至少同时观察三类信号:承诺工作是否持续延期、在制任务是否不断增加、关键岗位是否反复等待或加班。比如团队每周可用于项目的容量是120小时,计划投入已经排到150小时,同时测试任务排队、开发任务频繁切换,这比单纯听到“大家很忙”更能说明负载失衡。
若实际耗时普遍高于估算,应先复盘任务拆分和不确定性;若估算基本准确但需求仍超容量,就需要调整范围或交付时间。
4. 发现超负荷后,产品经理应该怎么和业务方协商取舍?
我已经确认团队容量不够,但业务方认为所有需求都不能延期,研发也不愿意再承诺更多。我想推动取舍,却担心讨论变成互相争论,最后还是把所有事情压给团队。
把协商从“谁的需求更重要”改成“在固定容量下保留什么结果”。列出每项需求的业务收益、截止日期、延后代价、依赖关系和粗略工作量,再提供至少两个可选方案,例如按期交付核心流程、将次要报表移到下一迭代,或维持范围但调整上线日期。明确说明增加需求会挤占哪项工作,并由有决策权的人确认取舍;
不要把风险藏在团队加班里。若任务存在合规或安全硬期限,应单独标注,不能与普通优化需求用同一套优先级处理。
核心关键词
文章包含AI辅助创作:超负荷怎么做?产品经理风险控制:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553860
读者评论
我们团队以前按人数和工作日估产能,实际经常被支持任务和评审挤掉。把固定占用单独记下来后,排期确实更接近现实,不过历史数据要积累几周才有参考价值。
按技能拆负载很有用,尤其测试和数据岗位常被总人天掩盖。想补充一点:成员技能匹配系数如果靠管理者主观打分,容易变成标签,最好结合任务完成情况定期校准。
留缓冲我赞同,但缓冲被临时需求占用的情况很常见。除了在表里标出来,可能还得明确谁有权动用,以及动用后哪些范围或日期需要重新确认。
