超负荷落地方案:产品经理开展资源负载的风险控制案例解析

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

一个版本计划里,研发投入看起来只有 86 人天,团队可用产能却是 92 人天,表面上还有 6 人天余量;真正上线时,项目仍然延期两周。问题不在加班不够,而在于这 86 人天分布在少数关键岗位上:同一位架构师同时承担三个项目的评审,唯一熟悉支付结算的后端工程师还要处理线上故障。资源负载管理的核心不是把总人天加到低于总产能,而是识别负荷集中、依赖冲突和不可替代能力,提前决定哪些工作必须做、哪些必须改期,以及什么情况触发止损。

一、先讲结论:超负荷不能靠加班表解决

1. 总人天平衡,不等于项目可交付

我判断资源计划是否可信,首先不会只看“需求总人天”和“团队总人天”的差值。总量是个有用的起点,却会掩盖时间、角色、技能与依赖关系的错配:一个团队可能全月还有 20 人天空余,但下周缺少能完成数据库迁移的人;也可能整体资源没有超载,唯一负责验收的测试人员却被多个版本同时占满。

因此,负载评估至少应同时回答四个问题:总量是否超限、关键角色是否超限、负荷是否集中在相同时间窗口、关键任务是否依赖单点人员。如果只回答第一个问题,就会把“表格没有超载”误当成“计划可以落地”。

观察维度 要核对的内容 容易被总人天掩盖的风险
团队总量 需求工作量与团队净可用产能 总量未超,岗位结构仍不匹配
角色负载 产品、研发、测试、设计、运维等角色的逐周占用 关键岗位局部过载,其他岗位空闲
时间分布 评审、开发、联调、验收的峰值是否重叠 月度看似可行,某一周无法执行
能力与依赖 任务是否依赖稀缺技能、审批或外部团队 一个人、一个接口或一个决策延误整个链路

我会把“资源负载”定义成一项交付风险诊断,而不是人员利用率统计。利用率告诉我们资源被安排了多少,负载诊断还要说明:工作能否并行、替补是否存在、延误会传到哪里、哪项承诺可以调整。

2. 先建立可执行的容量边界

资源容量不能直接用“人数 × 工作日”计算。团队成员还要参加会议、处理支持请求、休假、做代码评审和线上保障。用名义工时估算需求,会让计划从第一天就超出真实产能。

在没有组织历史数据时,我会先用保守的可用工时做容量基线,再用连续数个迭代的数据校准。下表是用于说明方法的情景模拟,不是行业平均值,也不应直接套用到所有团队。

容量项目 示意计算 处理原则
名义工时 5 人 × 10 个工作日 × 8 小时 = 400 小时 只作为上限参考,不代表可承诺工作量
固定会议与协作 每人每周约 6 小时,合计扣除 60 小时 采用团队日历或实际工时记录核验
支持与应急预留 按近期支持量预留 40 小时 线上负担波动大时单独设缓冲,不平均摊掉
可规划净容量 约 300 小时 按角色和周次拆分,不能只保留一个总数

表格中的预留比例需要由团队实际情况决定。如果支持工单在某些月份显著增加,平均预留会低估高峰风险;如果项目处在稳定交付期,固定缓冲又可能过大。容量基线的价值不在于数字看起来精确,而在于团队知道每一项扣减依据,并能随着观察结果更新。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

3. 风险控制比“把所有人排满”更重要

如果计划把每个人的可用时间都分配到 100%,它通常不是高效率,而是没有容错。需求澄清返工、评审意见、环境故障、紧急修复,都会挤占原本安排的工时。没有缓冲时,一项小偏差就会迫使团队在加班、砍质量和延期之间临时选择。

我更关注负载峰值与关键链路的稳定性。对于可替代、可并行的工作,短期高负载有时可控;对于唯一专家、上线审批、数据迁移等关键节点,即使整体利用率不高,也可能形成不可接受的交付风险。

二、背景与场景:为什么“计划可行”却仍然延期

1. 复盘一个多团队版本交付场景

以下案例是根据常见交付模式构造的匿名情景,用于说明分析方法,不对应某一家企业的真实项目记录。某业务团队计划在六周内上线一项涉及账户、订单和经营分析的功能。项目经理汇总后得到 86 人天需求,参与团队未来六周名义可用时间为 92 人天,于是初版结论是“有少量余量,按期可交付”。

项目启动两周后,情况逐渐偏离计划。账户团队需要先完成权限改造,订单团队的接口要等待外部合作方确认,经营分析的口径又在评审中发生变化。三个需求的总估算没有明显增加,但任务开始时间被推迟,原本错开的评审、联调和测试集中到最后两周。

真正的瓶颈是角色而不是团队总人数。架构师承担跨项目评审;一名后端工程师是支付结算模块的主要维护者;测试人员还要负责两个既有版本的回归。其他成员即使当周有空,也无法直接接手这些工作,因为权限知识、数据模型和测试环境都没有完成交接。

2. 资源冲突往往从一个“看起来很小”的承诺开始

在这个情景中,最初的估算表只记录了需求名称、责任团队和总人天,没有记录必须由谁完成、最早开工时间、外部前置条件和任务之间的关系。于是“6 人天余量”看起来可以吸收波动,实际上它散落在不同角色、不同周次和不同技能层级中,不能拿来替代支付工程师的连续可用时间。

当项目进入执行期,延期并非一次性发生,而是沿依赖链传播:接口确认晚两天,开发无法完成联调;联调推迟,测试窗口被压缩;测试发现问题后,修复与回归又与下一个版本冲突。若只在里程碑上看“完成百分比”,管理者会很晚才看到这条传导链。

3. 超负荷最常见的三个信号

  • 计划不断改期,但总人天没有明显增长。这通常意味着依赖条件或时间窗口估计不足,而不是团队单纯效率下降。
  • 同一岗位持续出现多项目并行。资源日历显示有空档,实际却被评审、故障处理和临时决策切碎。
  • 任务状态长期停在“进行中”。工作已经启动,却因等人、等接口、等环境而无法形成可验收产出。

这些信号不能单独证明资源超载。它们是进一步检查的入口,产品经理需要区分需求估算误差、外部依赖延迟、决策等待和人员容量不足,否则容易把所有偏差都归为“团队排不过来”。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

三、拆解误区:资源表越精细,计划未必越真实

1. 误区一:用团队总人数推算交付能力

“有十名研发,所以这周能完成十人周的工作”是最容易误导决策的算法。团队成员并非可互换的工时单位。不同人熟悉的系统、权限、代码路径和业务规则不同;把所有工作摊成一个总数,会让稀缺能力被普通容量掩盖。

判断角色短缺时,我会进一步拆成“岗位”和“可执行技能”。比如“后端有四人”不一定意味着支付接口可以并行开发:其中可能只有一人熟悉资金流水,另一人掌握部署权限,剩下两人需要先完成培训或交接。人数相同,短期可用能力可能完全不同。

2. 误区二:把加班当成扩容

短时加班可以应对可预测、范围清楚、可独立完成的临时工作,却不能稳定补足关键专家的长期缺口。复杂任务在疲劳状态下更容易出现理解偏差、漏测和返工;如果加班把测试时间或交接时间挤掉,表面上增加了投入,实际上可能降低有效产出。

我不会把“团队愿意加班”记入基础容量。加班应是例外方案,需要明确持续时间、任务边界、审批责任和结束条件。若同一类加班连续出现在多个迭代中,问题通常已经不是临时波动,而是承诺范围、团队配置或工作方式出了结构性问题。

3. 误区三:用平均利用率判断是否超载

平均利用率会把峰值压平。假设某岗位六周的负载率依次为 40%、60%、80%、140%、140%、40%,平均值约为 83%,看起来没有超限;但两周的 140% 已经足以让关键任务排队,后续低负载也无法倒回去填补已经错过的窗口。

因此,月度或季度利用率适合观察趋势,不足以替代逐周、逐角色的计划检查。对于关键路径,我还会看任务连续性:一项需要连续三天完成的迁移工作,如果被会议和多个临时任务切碎,日历上的总空闲时间并不等于可用时间。

4. 误区四:把所有需求都估成一个确定数字

需求初期存在未知数。对接口联调、数据清理、权限调整等工作,给出单点估算容易制造虚假的精确感。产品经理应区分已知工作、假设工作与待验证工作,并标注估算区间、置信程度和关键前提。

例如,“接口改造 5 人天”可能隐含合作方按期提供字段说明、测试环境可用、历史数据格式一致等条件。如果这些条件没有确认,数字只能代表某个假设成立时的估算,不能直接作为承诺。资源计划要暴露假设,而不是把假设藏进人天里。

5. 误区五:把人员名字排进表格就等于完成资源管理

资源计划不是给任务贴负责人标签。负责人有名字,却没有明确投入时段、交付物、决策权限和替补人选,依然无法判断执行能力。尤其对跨部门依赖,所谓“某团队负责”往往不等于已经拿到对方的时间承诺。

我会把资源计划至少延伸到三个层面:谁承担工作、在什么窗口投入、产出如何验收。对关键任务还要补充备份方案与升级路径,否则计划只在没有意外时成立。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

四、专业判断逻辑:从“多少工作”走向“工作能否兑现”

1. 先统一需求工作量与容量口径

产品经理经常面对不同团队使用不同单位:研发估人天,设计估天数,测试估用例数量,业务方给日历节点。若不先统一口径,汇总出的“需求总量”并不具备可比性。

我通常将估算口径说明为:估算对象是什么、是否包含评审和返工、是否包含联调与回归、工作日如何计算、哪些外部依赖不在团队控制范围内。采用故事点的团队,不应把故事点随意换算为人天;只有积累了自身历史速度,并说明适用范围后,速度才适合用于团队级预测。

2. 按角色、技能和周次拆分负载

资源表至少要能看到“角色 × 时间窗口 × 工作包”。角色粒度不宜细到每一个微小操作,否则维护成本过高;但也不能粗到只剩“研发”与“测试”。通常应识别真正影响交付的关键能力,例如支付接口、数据迁移、质量验收、合规评审或发布保障。

我更愿意在计划中标记“本周需要具备某项能力的投入时段”,再与具体人员确认,而不是先随意分配名字。这样做的原因是:同一个人可能能够承担多个能力,但不同时间窗口的投入并不一定可交换。

(1)如何处理一个人承担多项职责

先记录固定职责,再评估剩余容量。管理、评审、招聘、值班、客户支持等工作如果长期存在,就不该被当成“偶尔发生”。对于无法准确预测的任务,保留区间或缓冲,并在迭代中用实际占用修正。

(2)如何处理外部团队依赖

把依赖写成有负责人、有日期、有验收条件的工作项。仅写“等待接口”无法用于风险管理。至少明确提供方何时交付什么、接收方如何验证、延期后可否使用模拟数据或降级路径。

3. 用负载率做筛查,不把它当成唯一决策线

负载率可以定义为某角色在给定时间窗内的计划需求除以净可用容量。若一名测试工程师下周净可用 24 小时,已确认的工作需要 30 小时,则负载率为 125%。这能提示需要讨论,但不能单独决定必须砍范围,因为估算精度、工作可并行度、任务优先级和替补能力也会改变风险。

我会把关注点放在“超出多少、持续多久、是否在关键路径、能否拆分、是否能替代”这几个问题上。短时 110% 且工作可延后、可替换,可能只是轻微风险;关键岗位连续数周高于容量,且工作不能并行,风险就需要升级处理。

判断信号 较低风险的条件 需要升级的条件 建议动作
负载峰值 短时偏高,任务可拆分 多周持续超限,且涉及关键路径 调整范围、顺序或资源承诺
技能替代 已有合格替补并完成交接 只有一名人员掌握关键能力 安排备份、结对和知识转移
依赖状态 前置条件已确认,有备用路径 依赖未确认且无降级方案 设置确认日期与决策升级点
质量窗口 测试与回归时间完整 测试时间被压缩或与发布冲突 优先保护验收窗口,必要时拆分发布

4. 把资源风险和业务承诺连接起来

资源问题最终要落到业务选择:上线日期能否变化、首发范围能否缩小、哪些需求可以后置、是否接受某项风险。产品经理不能只报告“缺两个人”,还要解释缺口影响哪个结果,以及有哪些可选择的代价。

我会用“选择,影响,触发条件”组织决策。例如:若保留完整范围,则预计测试窗口不足,需延后一周;若日期不变,则先移除低频报表导出,保留核心交易闭环;若外部接口在某日仍未确认,则启用降级方案或暂停依赖该接口的功能。这样的表达把资源问题变成可决策的业务问题。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

五、案例拆解:把 86 人天计划改造成可管理的方案

1. 初版计划为什么没有暴露风险

在匿名情景中,初版计划按需求汇总总工时:账户功能 24 人天、订单接口 31 人天、经营分析 18 人天、上线与验收 13 人天,合计 86 人天。由于六周名义容量为 92 人天,团队把 6 人天差额视为缓冲。

问题是这个计算把不同角色的时间混为一谈,也把六周的可用时间当作可以任意平移。实际拆开后,订单接口中的 31 人天里,有一部分必须由熟悉支付结算的工程师完成;经营分析需要数据口径确认;上线验收则集中依赖测试和发布审批。总量没有反映这些约束。

2. 先重排工作包,再讨论是否加人

我会先把需求拆成可验证的工作包,而不是马上提出增加人手。拆分后的关键问题是:哪些任务可以并行,哪些必须等前置结果,哪些可以在首发版本中延后,哪些必须由特定技能承担。

在情景推演中,团队进行四项处理:将经营分析中的非核心导出能力后置;提前安排支付接口技术评审;由熟悉模块的工程师与第二位后端结对,完成必要交接;把测试验收按核心链路和扩展场景分批执行。这样做不是简单减少人天,而是降低峰值、增加替代能力,并让风险更早显现。

  1. 将工作按业务闭环分组。先保证账户授权、下单与核心交易结果能够端到端验证,再处理低频扩展能力。
  2. 把前置条件变成显式任务。接口确认、数据样例、测试环境与审批安排都有责任人和期限。
  3. 为关键技能设置替代方案。通过结对开发、代码走读和交接文档,减少单点人员离开时的停摆风险。
  4. 保护测试和发布窗口。不把所有缓冲都用于开发,也不把验收时间当作可无限压缩的尾项。
  5. 设定决策日期。到期仍未满足外部依赖时,执行范围调整或降级,不在最后一周临时争论。

3. 做情景比较,而不是只给一个日期

单一日期会掩盖决策成本。产品经理可以同时准备“范围优先”“日期优先”和“质量保护优先”三种方案,明确每种方案的资源需求、交付边界和风险。这里的方案数字属于情景模拟,用于展示比较方法,不是某团队的实测结果。

方案 范围处理 计划周期 关键风险 适合条件
范围优先 保留全部功能,增加关键岗位投入或调整项目顺序 约 7 周 依赖更多人员协调,新增资源未必立即产生有效产出 完整范围具有明确商业价值,日期可调整
日期优先 首发聚焦核心交易闭环,扩展分析能力后置 约 6 周 部分用户暂时不能使用次要能力,需要清晰告知 市场窗口固定,核心价值可以独立交付
质量保护优先 范围适度收缩,保留完整联调、回归和发布准备时间 约 6 至 7 周 短期功能覆盖较少,但上线后稳定性更可控 交易、安全、合规或数据正确性风险较高

我通常不会把“加人”自动放在第一位。新人需要熟悉业务、环境和代码;若任务拆分不清、关键知识没有交接,加人可能增加沟通负担。先判断瓶颈是否可分解,再决定补人、借调、外包、缩范围或改日期,才不会把人数变化误当作产能变化。

4. 用前置预警替代末期救火

在这个情景中,项目团队可以为关键依赖设置几个明确的检查点:接口字段确认、核心链路可联调、数据样例通过校验、测试环境稳定可用。每个节点都要有“最晚确认日”,而不是仅有计划日期。若超过最晚确认日,项目立即进入对应备选路径。

预警的意义不是增加会议,而是缩短从风险发生到决策的时间。如果外部接口晚两天,却没有造成关键路径影响,就记录偏差并继续观察;若接口延误导致开发窗口被压缩,则当天触发范围或日期决策。产品经理要将升级条件写清楚,避免等到所有人都确认“确实来不及”才调整计划。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

5. 设定结果指标,验证调整是否真正有效

资源调整不能以“计划表变绿”作为成功标准。我建议同时观察计划准确性、峰值超载、关键任务等待、测试窗口完整度和范围变更。若调整后负载率下降,但工作仍长期等待外部确认,说明治理的是表面容量而非真正瓶颈。

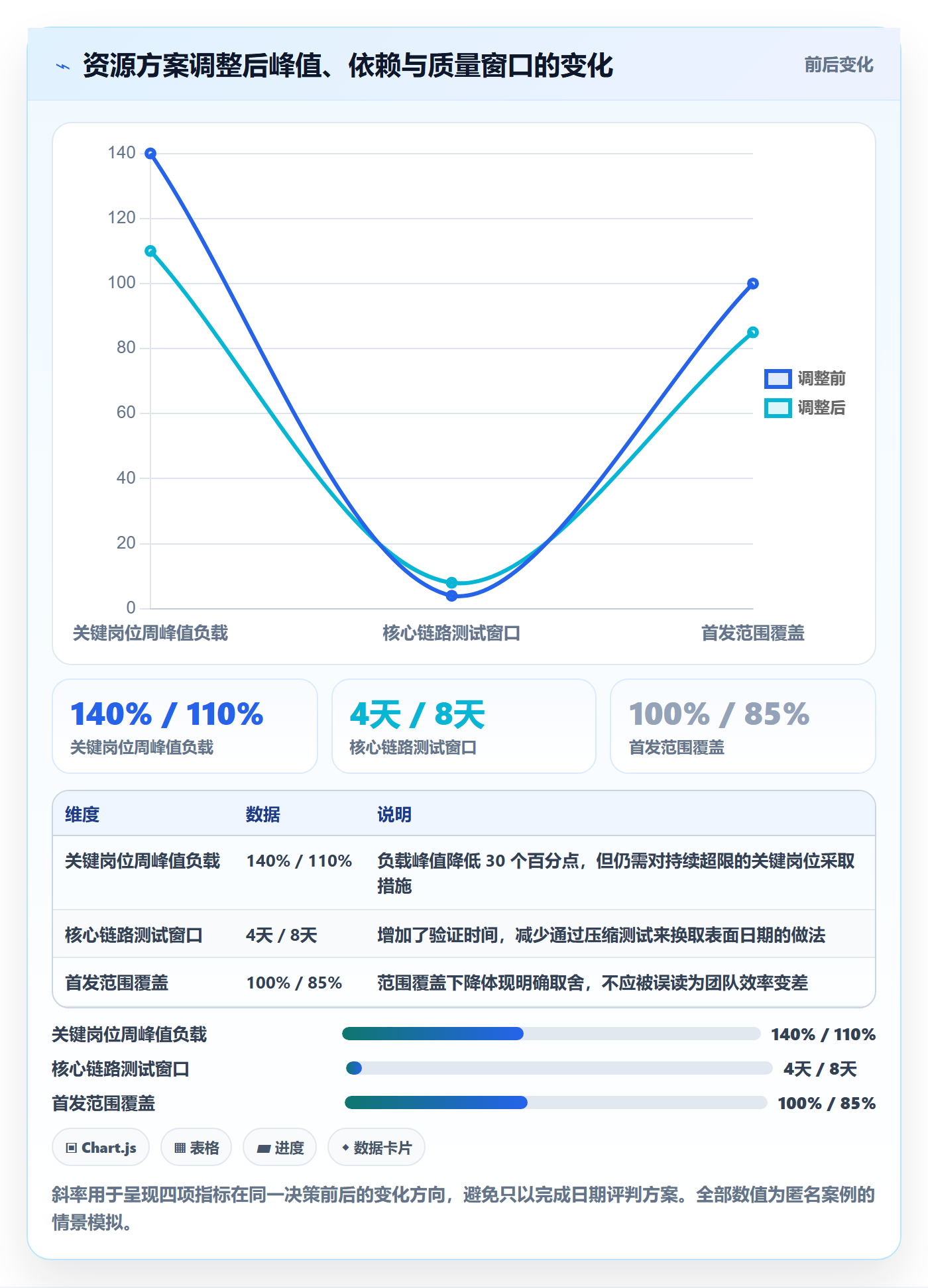

在情景推演中,调整前的角色峰值分散在多个阶段,关键周超过容量;调整后通过后置低优先级能力、提前确认依赖和结对交接,峰值有所下降。下表只用于演示评估方式,实际复盘应使用团队自己的计划与工时记录。

观察项 调整前示意值 调整后示意值 解释方式
关键岗位周峰值负载 140% 110% 峰值下降,但仍需检查残余超载是否发生在关键路径
关键依赖未确认项 4 项 1 项 前置条件更清楚,减少执行阶段等待的不确定性
核心链路测试窗口 4 天 8 天 验收时间更完整,有利于发现问题并完成回归
首发范围覆盖 100% 约 85% 以少量扩展功能后置换取关键流程稳定交付

这里的调整后负载仍有 110%,并不自动代表方案失败。需要追问超出容量的工作是否短时、是否可拆分、是否有替代能力,以及有没有侵蚀测试与休息时间。如果这个 110% 持续多周,或者由单一专家承担不可分割任务,就仍然需要进一步调整。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

六、落地做法:产品经理如何持续开展资源负载控制

1. 建立一张轻量但有决策价值的资源表

资源表不必追求复杂软件或大量字段。团队最需要的是能看出工作、能力、时间和风险之间的关系。若维护成本过高,成员会把更新当成额外行政工作;若字段不足,表格又无法帮助决策。

我建议先从这些字段开始:工作包、业务优先级、责任角色、所需技能、估算区间、计划周次、依赖项、交付物、替补情况、风险状态、调整方案。人员姓名可以保留在执行视图中,但面向管理的汇总应同时呈现角色与技能,以免把一名具体员工变成唯一可见的产能单位。

(1)数据更新节奏

需求尚未进入迭代时,按周检查较合适;进入短周期交付后,可以在计划会更新一次、周中只更新重大偏差。不要要求团队每天精确填写所有工时,除非业务场景确实需要实时排班或成本核算。频率应与决策速度匹配,而不是越高越好。

(2)估算与实际偏差的处理

偏差不是惩罚个人的依据,而是修正预测方法的输入。复盘时要把估算误差、等待时间、返工、紧急支持和范围变化分开。若所有偏差都被归结为“人天估少了”,团队无法知道下次应改进需求拆分、技术预研还是依赖管理。

2. 用风险等级触发相应动作

我不建议把某一个负载率阈值当成所有项目通用的红线。不同工作类型的可并行性和后果差异很大。不过,团队可以定义内部观察规则:负载接近上限时先检查假设,持续超出时要求方案评审,关键岗位无替补或关键路径受影响时升级到项目决策人。

风险层级 典型表现 产品经理行动
观察 工作量接近容量,依赖已确认,任务可以调整 更新假设,检查是否存在临时支持和估算遗漏
预警 关键岗位短时超载,或外部依赖接近最晚确认日期 准备范围排序、工作拆分和替代路径
升级 关键路径连续超限、单点技能无替补、验收窗口被挤压 提交带有代价说明的决策选项,要求责任人作出取舍
止损 关键前提失效,现有承诺无法在安全质量下兑现 调整范围或日期,暂停高风险工作,启动沟通与发布预案

风险升级的关键不是给项目贴上红色标签,而是让决策者知道需要在什么时候做什么决定。没有负责人和截止时间的预警,只是状态描述;没有替代方案的红色风险,往往会变成临时加班的前奏。

3. 把优先级变成可执行的排队规则

需求优先级常常写着“高、中、低”,但资源紧张时并不能直接用于排序。我会要求每个候选工作说明业务价值、时间敏感性、风险降低作用、依赖关系和后置成本。重要的是,排序必须能回答“容量不足时先拿掉哪项”,而不是所有需求都保持最高优先级。

产品经理可以和业务负责人约定最低可交付闭环。例如先保证用户能够完成关键交易、查看必要状态并得到正确反馈;非核心报表、批量操作和体验增强可以后置。这样的分层能减少临近交付时临时砍需求,也更容易向相关方解释取舍依据。

4. 给资源变化留出正式的决策记录

人力借调、需求后置、日期调整和质量风险接受,都可能影响其他团队。口头达成一致后没有记录,过几周就会出现“谁同意了什么”的争论。简短的决策记录应包括问题、选项、决定、负责人、影响范围和复查日期。

记录不是为了流程留痕,而是为了让后续计划有可追溯的依据。当上游接口延期,团队需要知道当初选择的是等待、模拟还是删减范围;当资源被借调时,也要写明投入比例和回归时间,避免把临时支持误算成永久容量。

5. 让复盘产出可复用的容量认知

每次迭代结束后,我会选取少量有决策价值的数据复盘:计划与实际偏差、关键岗位峰值、等待时间、返工占比、测试窗口变化、紧急支持量。数据不需要堆满仪表盘;它应帮助团队更新下一轮预测,而不是制造看似精确的绩效排名。

尤其要关注“工作量没有增加,交付却变慢”的情况。那可能意味着会议切分、审批排队、环境不稳定、知识集中或需求反复。若把问题误判为个人速度不足,管理者可能继续提高利用率,结果进一步压缩协作与验证时间。

七、不同情况下的行动建议

1. 小团队、单一项目:优先减少切换和等待

小团队最怕关键角色被多项目切分。若团队只有数名研发,单独建立复杂的资源系统未必划算,先用共享日历、工作包列表和每周风险检查就可以。重点是约定哪些工作不并行启动,避免每个人同时推进太多任务,却没有任何一项进入可验收状态。

当关键人员短期请假或参与支持时,先检查任务能否前置、后置或交接。若没有替补,不要假设其他人能立刻接手,应把知识交接作为计划工作。对于日期固定的交付,优先收缩范围,而不是把全部质量活动压到最后几天。

2. 多团队、多项目:优先识别共享瓶颈

中大型组织的超载常发生在共享能力上:架构评审、数据平台、质量保障、安全审核、发布运维或业务决策人。单个项目的资源表可能都显示可行,但把多个项目合并后,共享角色的需求在同一周发生冲突。

这种情况下,产品经理要推动跨项目的时间窗口协调,至少让关键能力的负责人看到未来数周的需求峰值。若组织已使用项目管理平台或企业协作工具,可以用它集中呈现计划、依赖、风险和责任人;但工具无法代替项目负责人对优先级作出明确选择。数据能揭示冲突,只有治理机制能决定谁先获得资源。

3. 外部依赖较多:优先管理最晚确认点

外部团队、供应商、合作方或监管审批如果没有稳定交付周期,传统人天计划很容易失真。把等待时间塞进开发估算,会造成容量与周期混淆:团队可能只需 10 人天实际工作,却要等待三周才能开始联调。

我会为每项高风险依赖设置确认日、最晚接受日和备选方案。确认日用于跟踪进展,最晚接受日用于触发决策。如果依赖晚于接受日,团队要清楚是启用模拟数据、切换降级方案、缩小首发范围,还是整体调整日期,而不是无限等待后再加压。

4. 高不确定性探索项目:优先控制投入上限

探索型项目的需求和实现路径都可能变化,不适合一开始就排出细致到每个人每天的计划。产品经理可以先设定时间盒、阶段目标和退出条件,例如先验证关键技术假设,再决定是否投入完整开发资源。

这类项目的资源风险不是“是否按原计划交付全部功能”,而是投入不断增加,却没有对应的知识产出或商业证据。应追踪假设验证结果、试验成本、决策速度和复用价值。若核心假设被证伪,及时停止或转向,往往比继续投入更多资源更负责任。

5. 质量或合规要求高:保护不可压缩的验证环节

涉及资金、隐私、安全、医疗、合规或关键业务连续性的项目,不能把测试、审查、回滚演练简单视为可调节缓冲。负载超限时,先考虑范围收缩或阶段发布,明确哪些风险无法通过加班弥补。

如果组织决定接受一定风险,应记录风险所有者、影响范围、监控信号、回滚条件和复查期限。产品经理不应把技术或合规团队的沉默当成风险接受,也不应把“如期上线”当成唯一成功标准。

6. 短期突发故障:用应急机制与常态容量分开管理

线上事故发生时,确实可能需要临时调整原计划。关键是不要让应急状态无期限延续。记录事故投入,重新评估受影响的需求与测试窗口,并在恢复后决定是否补回被挤占的工作。

如果同类故障频繁发生,应把它纳入常态容量与可靠性改进,而不是每次都叫作“突发”。长期没有应急预留的计划,会让项目交付和线上保障互相争夺资源,最终由最紧急的一方决定优先级。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

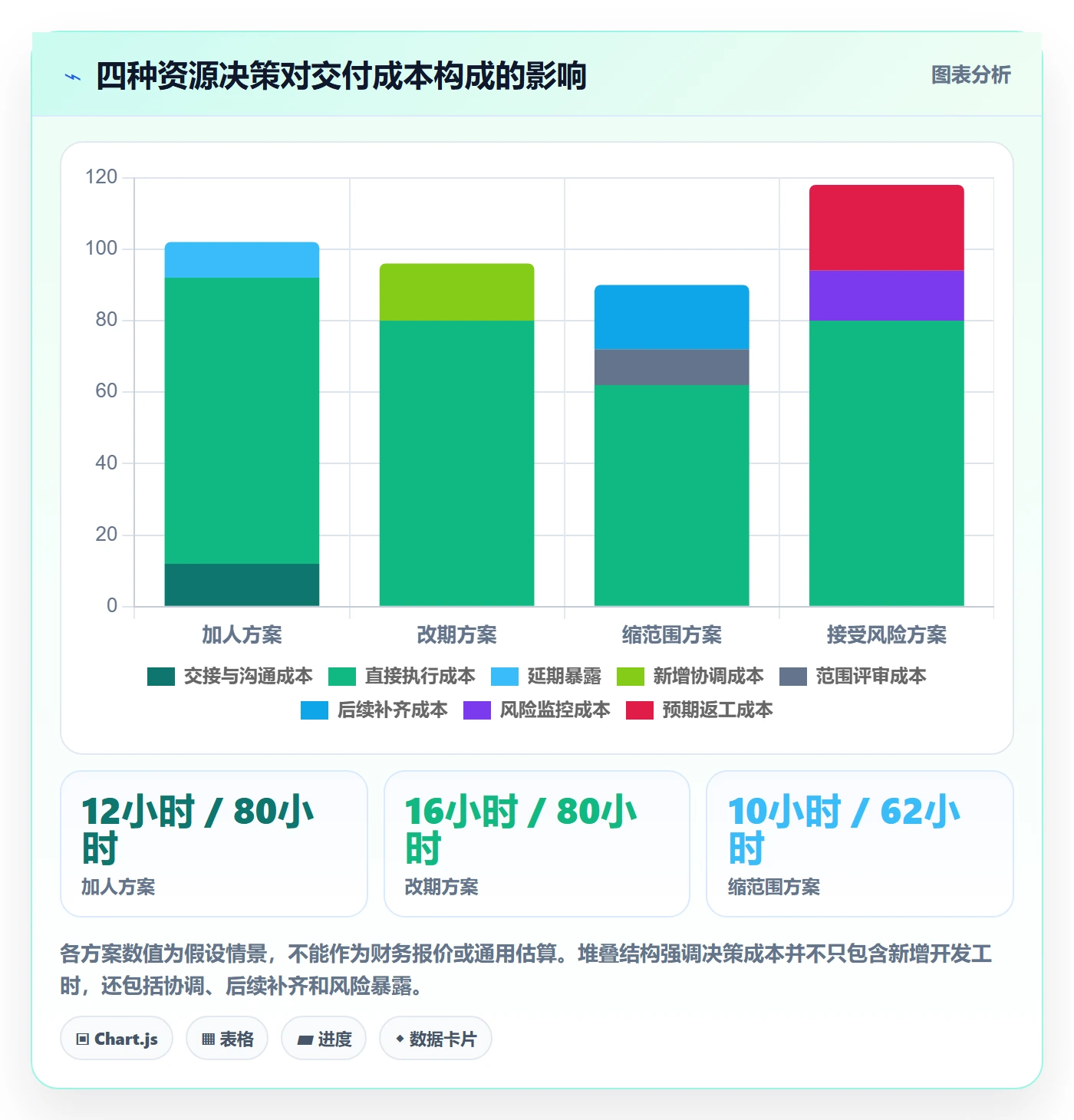

八、不同方案的取舍:什么时候加人、改期、缩范围或接受风险

1. 加人:适合工作可拆分且交接成本可控

增加人手适用于任务能够并行、接口清晰、工作说明完整、已有人员能承担带教或交接成本的情况。比如可拆分的页面开发、数据校验或独立测试准备,新增资源有机会较快形成有效产出。

若任务高度依赖领域知识、系统权限或复杂上下游关系,新加入的人可能先增加沟通和审查负担。加人前要问:新增人员能承接哪一块独立工作?谁负责交接?几天后可以产出?若答案不清楚,不应把“新增一人”直接换算成新增一份完整容量。

2. 改期:适合完整范围价值高且依赖不可压缩

改期的成本是市场窗口、业务承诺或其他团队排期变化,收益则是保留完整范围与必要验证时间。若功能之间紧密耦合、数据迁移不可分割,或外部审批周期无法缩短,改期可能比仓促上线更合理。

改期要同步更新依赖方与业务方的预期,并解释日期变化对应的风险降低。仅仅把日期往后挪,而不修正需求范围、依赖管理和资源峰值,会把同一风险带到新的日期上。

3. 缩范围:适合核心价值可独立交付

缩范围能直接降低工作量和末期验收压力,但前提是首发版本仍能形成完整、有用、可支持的用户体验。不能只按人天从小到大砍需求,还要检查删掉某项功能是否会破坏主流程、造成数据不一致或增加后续迁移成本。

更好的做法是区分核心闭环、增强能力和低频边界场景,提前定义首发边界和后续补齐计划。对外沟通时说明用户能做什么、暂时不能做什么,以及下一阶段的处理安排,避免“功能后置”变成没有期限的承诺。

4. 接受风险:仅适用于影响可控、责任明确且可监控的情况

所有方案都有代价,接受风险并非不负责任。若潜在影响范围小、发生概率较低、能够及时监控和回滚,组织可以在明确责任人的前提下接受剩余风险。但如果风险涉及不可逆数据损失、安全问题或严重合规后果,就不能靠一句“先上线再看”处理。

接受风险必须同步定义触发条件。例如错误率达到某阈值、关键流程失败次数超过预设范围、外部依赖继续延误时,谁来暂停发布、谁来通知用户、谁负责回滚。没有监控和退出条件的风险接受,本质上只是把风险推迟到事故发生以后。

5. 选择顺序:先找可逆的调整,再动不可逆承诺

我处理资源冲突时,通常先尝试减少任务切换、调整工作顺序、拆小交付、降低非核心范围,再讨论临时借调、加班或改期。原因是前几种操作更容易回滚,代价也更容易解释;涉及人员长期配置、市场日期和合规承诺的决策,应建立在更完整的影响分析上。

这并不意味着永远先缩范围。如果业务窗口已经明确,延期损失远高于后置某项功能,日期优先可能合理;如果核心价值必须完整交付,保留范围并改期也可能更稳妥。关键不是某个选项天然正确,而是组织能否看见每个选项的资源成本、质量后果和用户影响。

超负荷落地方案:产品经理开展资源负载的风险控制案例解析

九、结尾:把资源负载变成提前决策,而不是事后解释

1. 资源负载管理的独特视角

我认为,资源管理最容易走偏的地方,是把“人有没有被排满”当成管理成绩。排满并不等于交付,空档也不必然等于浪费。真正值得关注的是:最重要的工作是否有合适能力在正确的时间投入,关键依赖是否有明确承诺,团队是否保留了发现问题和修正问题的空间。

总人天告诉我们规模,负载峰值揭示瓶颈,技能替代能力揭示单点风险,依赖状态揭示等待概率,测试窗口则揭示上线质量是否被透支。把这些信息放在一起,产品经理才有条件提出有效决策,而不只是把延期归因于“资源不足”。

2. 下一步从一张表和一次决策开始

如果你的项目已经出现反复改期、关键人员被多头承诺或测试窗口持续压缩,下一步不必先购买工具,也不必马上要求团队加班。先用一张按角色和周次拆分的资源表,标出工作包、依赖、技能替代情况与验收时间,再找出负载最高的两个关键窗口。

随后准备至少两个可比较方案:一个尽量保留范围,一个优先守住日期或质量。每个方案写清资源需求、用户影响、前置条件和触发日期,并让真正有权调整范围、日期或资源的人作出选择。资源负载控制的价值,不是证明团队还能再挤出多少时间,而是让组织在风险变成延期和质量事故之前,知道应该放弃什么、保护什么、由谁承担代价。

常见问题解答(FAQ)

1. 资源负载超过多少时,产品经理应该启动风险控制?

我在排迭代计划时,经常看到成员排期已经排满,但项目还是被要求追加需求。到底负载到什么程度才算危险?如果只看工时总和,我担心会漏掉会议、沟通和临时支持这些隐性占用。

不要把“排满”当成唯一预警线,建议按角色和周分别核算可用产能。一个便于落地的估算方法是:每人每周按 40 小时名义工时,先扣除固定会议、支持和值班,再为突发工作预留约 15%,20%;剩余部分才用于承诺项目。

例如某开发者名义工时 40 小时,固定占用 8 小时、预留 6 小时,可承诺工作约为 26 小时。计划负载持续高于这个数,或关键角色连续两周超过可承诺产能,就应触发评审。这个比例不是通用定律,团队应根据过去 6,8 周的实际工时和延期记录校准。

2. 项目负载表显示总工时充足,为什么仍然会延期?

我遇到过项目总工时看上去没有超标,最后却卡在某个环节,其他人闲着也帮不上忙。是不是我只看团队总量的做法有问题?

总工时会掩盖角色、技能和时间窗口的错配。比如一个版本需要前端 30 小时、后端 50 小时、测试 24 小时,团队总产能足够,但若后端只有一人可承担且该周仅有 40 小时,就会形成瓶颈。排查时把工作拆到角色与周,标出不可替代任务、前置依赖和评审等待时间;

再观察关键路径上的峰值,而不是只看全组平均负载。若瓶颈任务无法转交,优先调整范围或顺序,单纯增加非瓶颈角色的投入通常不会缩短交付时间。

3. 发现关键成员超负荷后,怎样调整才能不把风险转移给其他人?

我以前把任务从忙碌成员手里分出去,结果接手的人不熟悉背景,交接和返工反而拖得更久。除了重新分配任务,还有哪些调整方式能兼顾交付和质量?

先确认超负荷来自工作量、技能稀缺还是任务切换,再选择对应措施。可按“减范围、错峰、拆任务、转交”排序:先移除低价值需求或推迟非关键工作;再把非依赖任务错开;只有边界清晰、文档充分的工作才适合转交。

案例评审时可比较调整前后的关键角色峰值、交接成本和关键路径:例如转交预计节省 8 小时,但需要 5 小时交接且可能增加测试返工,就不一定划算。每次调整后指定唯一负责人,并在 3,5 个工作日内复查实际进度,避免风险悄悄转移。

4. 怎样判断资源冲突应该升级,而不是由产品经理自行协调?

我担心一遇到冲突就升级会显得缺乏协调能力,但自己协调又可能让某个项目长期占用稀缺人员。哪些信号说明这已经不是排期问题,而是需要管理层做取舍?

当冲突涉及跨项目优先级、关键岗位长期超载或承诺日期无法同时满足时,应把决策升级给有权调整范围和优先级的人。升级材料不要只写“人不够”,而应给出选项及代价,例如方案 A 保留范围、延期两周;方案 B 按期交付、移除两项低优先级需求;方案 C 临时补充人员,但需说明熟悉业务的时间成本。

若连续两个计划周期出现同一角色超载,或关键路径任务已无可行缓冲,也应升级。这样升级的目的不是转移责任,而是让组织明确选择承担哪一种风险。

核心关键词

读者评论

冯
冯一凡

以前排计划也只看总人天,实际最容易卡在特定技能和时间窗口上。逐周拆角色确实更有用,不过表格需要有人持续更新,否则很快就和实际脱节。

程
程文博

把支持和应急时间从名义工时里扣出来这点很实际。想请教一下,团队历史数据还不够时,预留多少容量比较合适?文中强调要保守,但具体比例还是挺难定。

张
张安琪

我认同不要把加班算进基础产能。实际项目里,临时加班有时能救急,但如果关键岗位长期超载,调整范围或交付顺序可能比继续加人天更有效。

文章包含AI辅助创作:超负荷落地方案:产品经理开展资源负载的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553845

赞 (0)
飞飞飞飞
空闲资源流程与规范:产品经理资源负载风险控制关键指标
上一篇 3小时前
资源负载如何做好Capacity?产品经理风险控制与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
