空闲资源管理方法大全:产品经理资源负载效率提升落地清单

产品团队里最贵的“空闲”,往往不是没人做事,而是一个人本周看起来还有两天余量,实际却被评审、临时需求、跨团队等待和上下文切换切成了十几段。空闲资源管理的目标不是把每个人的日历填满,而是看清可用能力、保护关键工作的连续时间,并让需求、技能与时间窗口真正匹配。本文给出一套可执行的判断框架、盘点口径、案例推演和落地清单,帮助产品经理提升资源负载效率,同时避免把利用率做成新的加班指标。

一、先讲核心结论:空闲不是可随意调用的产能

1. 把“空闲”从日历空白改成可调度能力

我判断一个人是否可用,不会只看日历上有没有会议,也不会仅凭任务列表里有没有未完成事项。日历空白可能是专注时间、缓冲时间、学习时间,也可能是等待外部输入的时间;任务未完成则可能受依赖阻塞,未必能立刻转去做另一项工作。

更可操作的定义是:在一个明确的时间窗口内,某位成员具备与任务匹配的技能,且没有更高优先级承诺、关键依赖或必要恢复时间,这部分能力才算“可调度余量”。因此,资源管理要同时看容量、技能、承诺、依赖和切换成本,而不是把“没有排任务”直接等同于“有空”。

2. 先优化流动,再讨论利用率

如果团队的工作总在排队,单纯提高个人忙碌程度通常会让等待变长。一个人做到百分之百负载,遇到需求澄清、线上问题或审批延迟,就没有缓冲接住变化;任务一旦切换,原本安排好的工作也容易一起延期。

我的判断顺序是:先确认价值是否清晰,再看任务是否能流动,然后识别瓶颈能力,最后才调整各角色的负载。资源管理的首要指标应是重要工作按承诺完成的稳定性,而不是成员看起来有多忙。

3. 把管理对象从“人头”切换为“能力与窗口”

“产品经理还有余量”不是足够精确的结论。产品调研、需求拆解、数据分析、跨部门推进和发布复盘需要的能力不同,时间窗口也不同。一个擅长复杂业务梳理的产品经理即便有半天空档,也未必适合临时接手需要长期连续投入的战略项目。

因此,我建议团队至少把资源表示为“角色或技能 × 时间窗口 × 可用容量 × 约束条件”。这样,调度讨论会从“谁现在没事”转为“哪种能力在何时可以承接哪类工作”,减少表面空闲与真实可用之间的误判。

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

二、背景和真实场景:为什么产品团队总觉得缺人又有人闲

1. 多项目并行让能力碎片化

在多条产品线并行的团队中,产品经理常常同时参与路线图讨论、需求澄清、客户沟通、验收和数据复盘。每项工作单独看都不重,但它们可能分散在不同项目、不同负责人和不同时间段里,造成频繁切换。管理者看到的是“每个人都有事”,执行者感受到的却是“重要事情始终推进不动”。

这种错位不一定来自人数不足,也可能来自工作切分方式不合理:一项需求被分派给多人,却没有清晰的决策责任;一个人同时承担多个项目的关键路径任务;团队把低优先级工作也按固定日期排入迭代。资源表能暴露容量冲突,但只有结合工作流才解释得了冲突为什么发生。

2. 需求波动会制造“看起来有空”的假象

需求尚未澄清时,成员可能暂时没有正式任务;但产品、设计或研发正在等待业务决策、数据口径、接口确认。此时空出来的时间并不是稳定产能,而是被上游不确定性占用的等待时间。如果立刻塞入新任务,原需求一旦恢复推进,就会形成双重承诺。

我会把余量分成三类:确定可调度、受依赖影响、暂时保留。确定可调度的时间可以进入工作池;受依赖影响的时间要设置回收规则;暂时保留的时间则用于处理紧急事项、探索性工作或必要的专注缓冲。分类比给每个人贴一个“空闲”标签更有管理价值。

3. 资源冲突常常是决策机制的问题

当两个负责人都认为自己的需求优先时,资源分配不是排班问题,而是优先级治理问题。若组织没有明确谁能做取舍,团队往往通过加班、插队或暗中降低质量来消化冲突,最后看起来每个人都很忙,真正重要的结果却没有更快交付。

处理这种冲突时,我会先要求需求方给出目标、时限、影响范围和不做的代价,再由有决策权的人决定先后。资源管理系统可以呈现冲突,却不能替代业务取舍。没有取舍机制,容量数据越透明,争抢可能反而越激烈。

4. 常见团队状态与主要风险

团队状态 表面现象 深层风险 优先处理方式
需求多、成员负载都高 会议密集、任务持续延期 关键路径过载,质量和恢复时间被挤压 收缩在制工作,明确优先级与停止项
有人有空、项目仍延期 部分成员等待,另一些角色拥堵 技能错配或依赖集中在少数岗位 按能力和瓶颈重新分配,而非平均派活
迭代初期空、临近发布忙 前期排队,后期集中加班 输入质量差、验收标准过晚确定 前置澄清、分批验证、预留发布缓冲
各项目都声称紧急 优先级频繁变化 组织缺少统一的价值排序机制 设立有权限的组合决策人和变更规则

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

三、常见误区:把人排满不等于资源效率高

1. 误区一:把利用率做到百分之百

把所有成员排满,看起来像是充分利用资源,实际上会让系统失去吸收变化的能力。产品团队的工作有不确定性:需求会变、线上问题会出现、关键人会请假,依赖方也可能延迟。如果每个时间段都被刚性任务占满,任何波动都会变成延期或加班。

我更关注负载是否有可解释的缓冲,而不是所有人的利用率是否一致。缓冲不是偷懒,而是为波动、临时决策和恢复留出空间。不同团队的缓冲比例应根据需求波动、支持责任和交付周期设定,不能机械套用同一个数字。

2. 误区二:用任务数量衡量负载

一个人有十项小任务,另一个人只有两项复杂任务,任务数量无法说明谁更忙。任务的价值、未知程度、依赖数量、决策责任和连续投入时间都会影响真实负载。尤其是探索型产品工作,前期未必能准确估时,硬把所有工作折算成同一种工时,容易制造虚假的精确感。

我建议把估算分成三个层次:粗略容量用于组合规划,迭代级估算用于团队协作,任务级估算只用于需要精细协调的关键工作。不要把估算精度当成管理成熟度;关键是团队能否及时发现偏差并重新决策。

3. 误区三:把等待时间立刻填满

依赖等待可能在数小时后解除,也可能拖上数天。立刻把等待时间填入另一个任务,会产生新的承诺和切换成本。若等待任务恢复时又要求优先处理,团队只能通过暂停其他工作来兑现,造成“每项任务都在做、每项任务都没完成”的状态。

更稳妥的做法是为等待中的工作定义回收条件:等待多久后进入候补池、恢复时由谁重新排优先级、已经开始的替代任务如何处理。这样既允许利用可用窗口,也避免把短暂空档误判成长期容量。

4. 误区四:为了公平给每个人分一样多

平均分配工作并不公平,也未必有效。熟悉领域的人可能更快交付,团队新人则需要学习时间;某个关键岗位可能承担更多协调责任,其他岗位可能暂时有余量。公平应体现为规则透明、责任可解释、负载可持续,而不是任务数量完全相同。

跨角色调度要看能力边界。让产品经理临时接手运营分析,或让设计师替代产品决策,并不会因为表格上出现了负责人就自动解决问题。对技能不足的任务,应该拆出可学习部分、提供支持或调整范围,而不是把风险藏在资源表里。

5. 误区五:只更新表格,不改变工作方式

团队可能每周花很多时间维护资源表,却仍然靠私聊和临时会议决定谁做什么。数据录入成本增加了,决策过程没有变快。出现这种情况,通常说明表格字段没有服务于实际决策,或更新频率、责任人和变更规则不清楚。

资源台账应能回答明确问题:下个周期哪个角色会成为瓶颈?某项新需求会挤掉什么承诺?空出的窗口可以承接哪类工作?如果表格无法辅助回答这些问题,就应精简字段,而不是继续增加颜色、标签和精细化百分比。

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

四、专业判断逻辑:用五个问题识别真实余量

1. 先问这项工作是否值得进入资源池

资源分配之前,先确认需求是否有清晰的目标、用户或业务对象、期望结果和不做的代价。若这些信息缺失,所谓“排资源”往往只是把不确定性从需求方转移给执行者。产品经理应先澄清需求,或安排小规模验证,再决定投入多大容量。

我会给待分配工作设置最小准入信息:问题描述、成功信号、责任人、最晚决策时间和主要依赖。探索性工作可以不要求完整方案,但必须说明要验证什么、何时根据结果停止或继续。

2. 再问是否有更高优先级承诺

不能只看任务优先级标签,还要看承诺的性质。已经对客户或业务方确认的交付、法规要求、线上稳定性事项,与尚在讨论的机会型需求,不能放在同一层面随意比较。若新需求要插入,必须明确它将挤掉什么、由谁批准、影响哪些承诺。

优先级应有明确的决策层级:团队内部可以调整小范围工作,跨项目冲突由组合负责人处理,影响客户或关键业务承诺的事项则由相应决策人确认。把决定权写清楚,比设置更多优先级颜色更有效。

3. 判断时间窗口是否足以完成有意义的工作

一段两小时的空档不一定适合接一个需要连续调研、访谈和分析的任务,却可能适合清理数据、准备评审材料或完成范围明确的验证。资源匹配不只是“有几小时”,还要看任务是否能切分、切分后是否仍有价值,以及任务是否需要连续专注。

我会把工作分为短窗口可做、需要半天以上连续投入、依赖固定会议窗口三类。短窗口适合边界清晰的小工作;长任务要保护连续时段;需要多方参与的工作则先锁定共同窗口,避免把协调成本误算成执行工时。

4. 识别技能匹配与关键人依赖

技能匹配可以用简单的三级标准:可独立负责、在指导下完成、暂不具备条件。团队不必一开始就建立庞大的能力模型,先覆盖当前关键工作所需的产品分析、业务理解、数据能力、项目推进和领域知识即可。

如果某项能力只有一人能够承担,那位成员的空档即使存在,也可能是组织的关键风险。此时资源管理的动作不只是分配工作,还应包括知识共享、备份培养和决策记录。长期来看,降低单点依赖往往比短期提高该成员负载更重要。

5. 明确调度后如何观察结果

分配资源之后,要验证“空闲被利用”是否真正产生了结果。至少追踪工作是否启动、等待是否减少、承诺是否按期完成、临时插单是否增加、返工是否恶化。如果投入时间增加而产出没有改善,可能是需求质量、技能匹配或工作切分出了问题。

建议采用轻量闭环:每周看容量与冲突,每个迭代复盘交付流动,每月检查关键能力和单点依赖。资源数据不应成为个人绩效排名依据,否则成员会倾向于把时间填满、低报风险或拆碎任务,最终损害数据可信度。

判断维度 核心问题 可采取的动作 不建议的做法
价值 不做的代价是什么? 先澄清目标与停止条件 仅凭提出者级别决定优先级
容量 当前周期还有多少可承诺时间? 扣除固定责任与缓冲后评估 把理论工时全额分配
技能 谁能独立承担,谁需要支持? 按能力匹配并安排备份 仅按职级或部门派活
依赖 输入由谁提供,何时可获得? 设负责人、截止时间和回收规则 把等待时间当成确定余量
结果 调度后交付是否更稳定? 复盘周期、返工和插单变化 只比较个人忙碌比例

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

五、案例推演与数据观察:先找瓶颈,再谈填空

1. 一个多产品线团队的情景案例

下面的案例是用于说明方法的情景模拟,不代表某家企业的真实经营数据。假设一家拥有120名成员的组织,多个产品小组同时推进客户需求和平台能力建设,产品经理发现有些成员每周仍有空档,但关键项目持续延期,管理层因此提出“把闲置人力尽量用起来”。

初步盘点发现,团队平均每人每周可用于项目工作的理论时间为30小时;扣除例会、值班、客户沟通等固定责任后,约有21小时可分配。表面上,部分成员仍有5至8小时余量。但进一步检查任务流后发现,需求决策集中在少数负责人,数据口径确认和跨团队评审平均要等待数天,导致执行角色的空档并不稳定。

2. 先按工作类型拆开余量

团队把空档标记为三种状态:可连续投入、依赖待确认、短窗口可用。可连续投入时间适合安排已澄清的分析或方案工作;依赖待确认时间不纳入硬承诺;短窗口则用于文档整理、指标核对或可独立完成的小任务。

这种拆分后,团队没有新增人数,却能看清哪些工作可以立即启动,哪些工作必须先解决等待。资源会议也不再逐一询问“你还有多少时间”,而是围绕“当前瓶颈任务需要哪种能力、可用窗口是什么、缺少什么输入”进行讨论。

3. 先处理瓶颈,而不是把工作平均摊开

情景模拟中,团队识别出两类瓶颈:一类是少数产品决策人需要同时参加大量评审,另一类是关键数据分析工作依赖一位熟悉口径的成员。团队采用的办法包括合并低价值评审、预先收集决策材料、为常见指标建立文档,并安排一名成员在指导下参与分析。

这些动作没有让所有人都更忙,却降低了关键环节的排队时间。对产品经理来说,关键不只是发现“某个人有余量”,而是辨认余量是否能转化为瓶颈能力的补位、依赖信息的提前准备,或风险较低的探索工作。

4. 用少量指标验证改动有没有用

建议观察的指标不宜过多。这个情景采用四项:关键需求从进入分析到形成可决策方案的周期、承诺工作按期完成率、等待依赖的总时长、临时插单占比。对每项指标都要保持口径一致,并按工作类型区分,否则团队规模变化或需求难度差异会让前后比较失真。

下表的变化数字属于示意数据,目的是展示如何建立评估窗口。实际团队应以至少数个周期的数据做对照,并记录同期是否发生人员变动、重大版本发布或需求量波动,不能把所有改善都归因于资源调整。

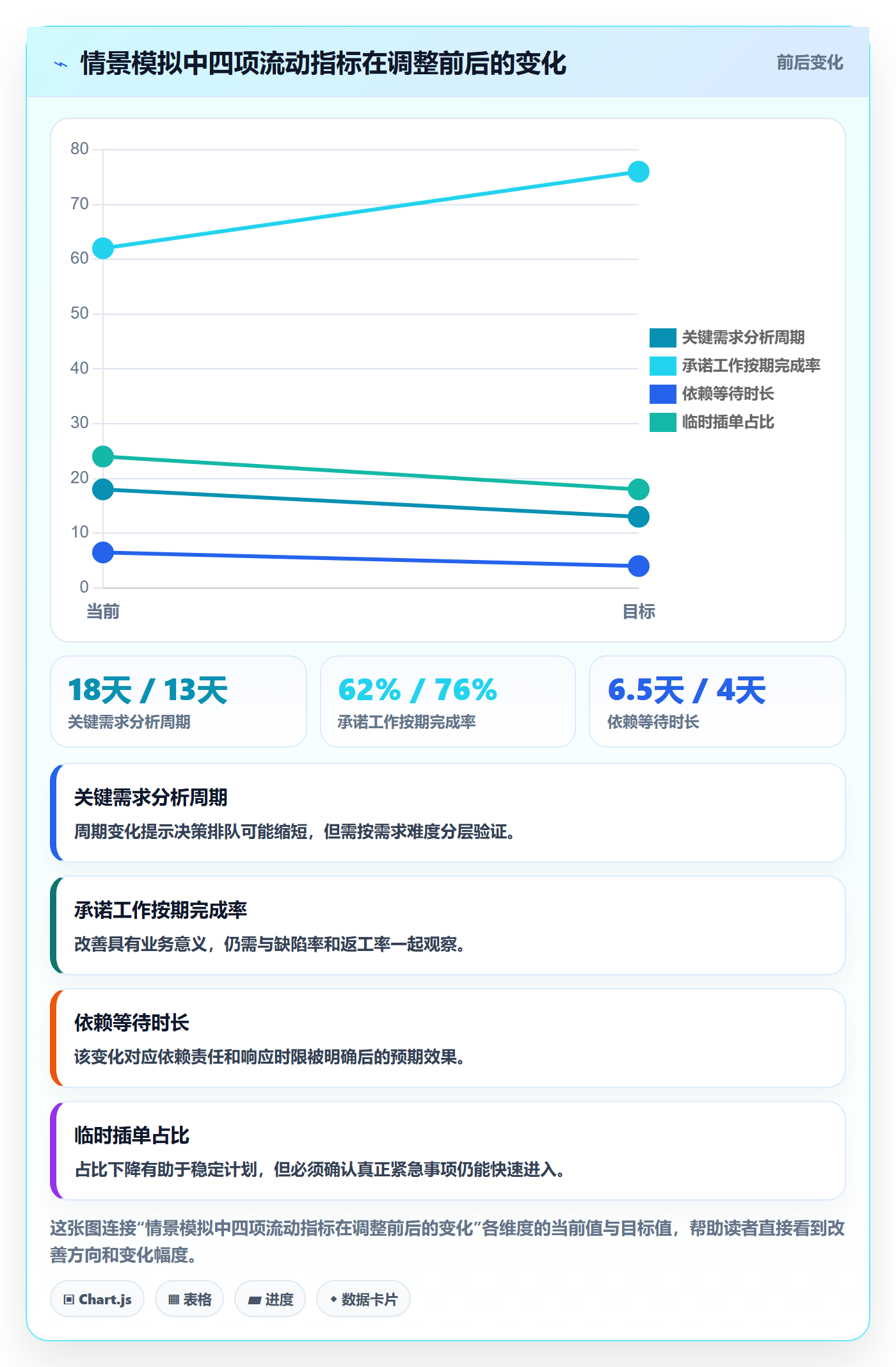

观察指标 调整前示意值 调整后示意值 如何解读
关键需求分析周期 18个自然日 13个自然日 若需求难度相近,周期缩短可能说明决策排队减少
承诺工作按期完成率 62% 76% 应同时检查质量和返工,不能只看完成日期
依赖等待时长 每项平均6.5天 每项平均4天 可继续追踪等待发生在决策、数据还是评审环节
临时插单占比 工作项的24% 工作项的18% 下降可能提升稳定性,但需确认紧急事项没有被压下

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

5. 不要把改善误读为“人均产出必然上升”

资源调整可能缩短等待,但不一定立即提升人均产出。复杂探索工作本身就需要试错,产品发现的问题越早暴露,短期看起来甚至会增加返工或需求变更。判断改进是否真实,应看团队是否更早做出正确决策、减少无效投入,并提高重要结果的稳定性。

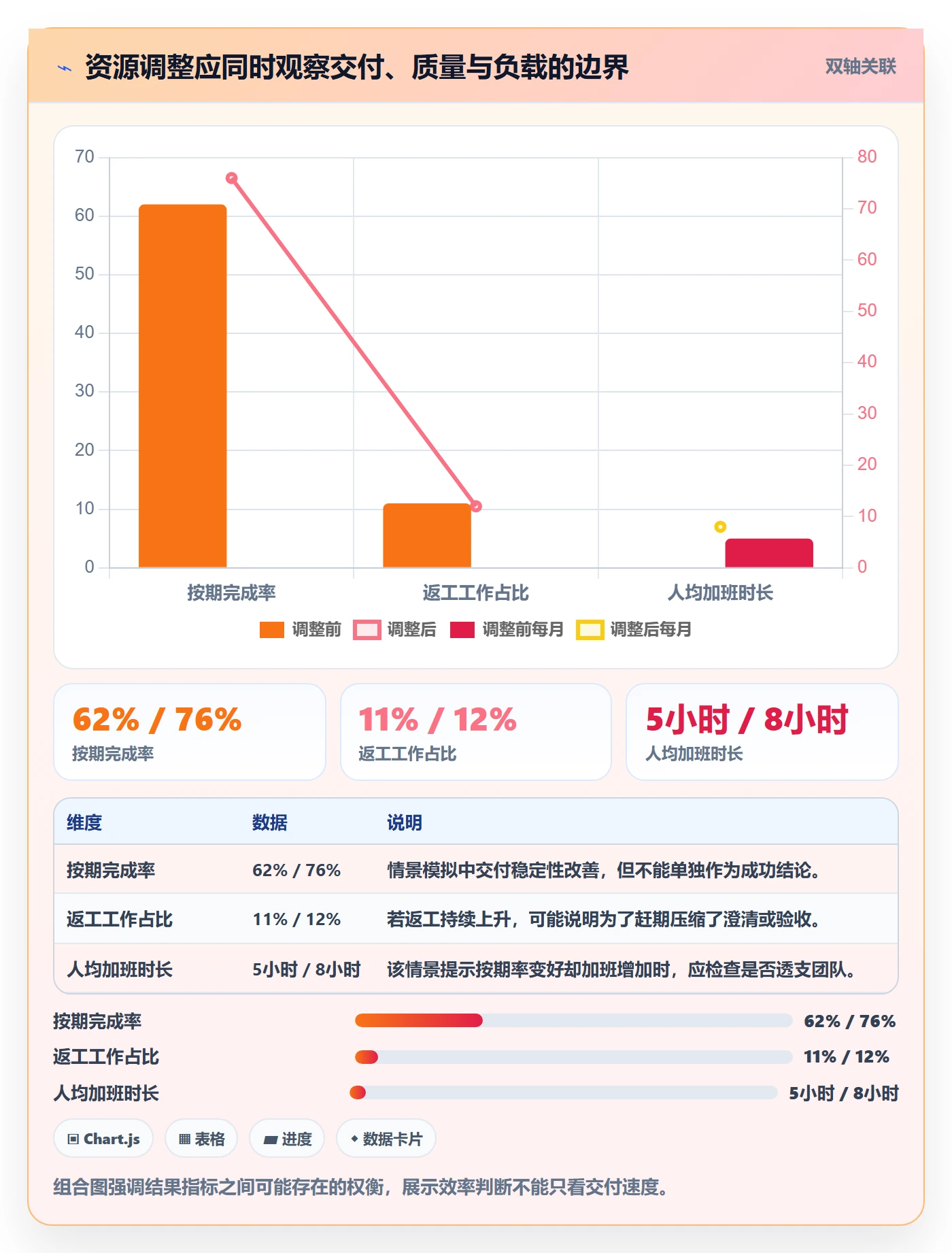

如果一个团队的按期率上升,却伴随缺陷增加、成员加班变多或低价值工作被挤到下个周期,就不能简单说资源效率提高。效率必须同时看交付速度、结果质量和负载可持续性,缺一项都可能是局部优化。

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

六、空闲资源管理落地清单:从盘点到复盘形成闭环

1. 第一步:确定盘点边界

先明确本次盘点覆盖哪些团队、角色和周期。建议从未来两到四周开始,而不是一上来预测半年后的精细工时。短周期更容易获得可信信息,也更适合处理需求变化快的产品团队。

  • 确定盘点粒度:按周或迭代查看,不默认精确到每小时。
  • 明确纳入的工作:产品项目、支持责任、固定评审、休假和培训。
  • 区分工作承诺与候选需求:候选需求不能直接占用团队容量。
  • 说明数据用途:用于团队调度和风险管理,不用于简单个人排名。

2. 第二步:建立轻量容量表

容量表的目的是帮助做决策,不是记录每一分钟。初期可以只保留角色、已承诺工作、固定责任、技能标签、可调度窗口、依赖风险和更新时间。字段越多,维护成本越高;只有能影响排序、匹配或风险判断的字段才值得长期保留。

字段 填写方式 使用价值 维护责任
成员或角色 按团队约定的角色名称 识别能力供给和责任边界 团队负责人确认
时间窗口 按周、迭代或可连续投入时段 判断是否能承接工作 成员更新、负责人复核
已承诺工作 记录交付目标与主要节点 防止重复分配和隐性冲突 工作负责人维护
固定责任 会议、支持值班、客户沟通等 估算真实可用容量 团队共同校正
技能与依赖 采用少量团队共识标签 匹配任务并识别单点风险 本人补充、负责人确认
状态与更新时间 可调度、等待、暂缓等状态 识别信息是否过期 指定数据责任人

3. 第三步:建立需求准入和变更规则

所有新增工作都应经过同一套轻量判断,不论它来自客户、管理层还是内部团队。规则不必复杂,但必须要求提出者说明目标、时限、影响和依赖,并指出若要插入,哪些现有工作需要调整。

  1. 收集需求目标、预期结果、截止时间和责任人。
  2. 检查信息是否足以估算,缺失时安排澄清或小规模验证。
  3. 识别所需技能、连续时间、外部依赖和风险。
  4. 与现有承诺对照,确认是否发生资源冲突。
  5. 由有权限的负责人决定接受、延后、缩小范围或拒绝。
  6. 记录决策原因与被调整的工作,避免隐性加码。

4. 第四步:设置余量的使用规则

空出的时间可以用于完成候补工作,但要先区分临时窗口与稳定容量。短期等待产生的零碎时间,适合可独立完成、可暂停且影响范围有限的工作;连续多周都存在的余量,才适合安排阶段性项目或能力建设。

建议建立一个有排序的候补工作池,按业务价值、准备程度、风险和可切分性排序。每次使用余量时,只承诺团队能完成的一小段,并保留重新排序的权利。这样既能减少无效等待,也不会把每次偶然空档变成刚性期限。

5. 第五步:让复盘同时覆盖容量和结果

每周或每个迭代结束时,团队应回答三个问题:原来预计的容量偏差来自哪里?等待、切换或返工是否增加?资源调整之后,最重要的工作是否更稳定地完成?如果只问“每个人填满了吗”,复盘会把注意力引向忙碌,而非系统改进。

  • 看预测与实际投入的差异,但不追求个人工时百分百准确。
  • 看关键工作完成周期和按期率,并按工作类型分组。
  • 看等待原因、临时插单和返工是否在同一环节反复发生。
  • 看团队加班、休假和专注时间是否被持续挤压。
  • 把复盘结论落实为一项流程改动,而不是只更新报表。

6. 使用管理平台时,先定义流程再配置工具

对于100人以上、多项目并行的组织,资源信息容易分散在表格、即时沟通、任务系统和个人日历里。选择或配置管理平台时,我会先确认团队的决策流程、数据责任和信息口径,再判断平台能否承载需求池、迭代、工作项、负责人、依赖和进度信息。PingCode可作为中大型组织项目管理场景的示例,重点应放在团队如何把工作状态、责任与协作过程连起来,而不是期待工具自动替管理者做优先级决策。

工具落地前,先选一个边界清楚的团队试运行,验证新增字段是否能帮助减少重复录入、识别冲突或缩短汇报时间。若成员需要在多个系统重复维护同一数据,或平台上有容量数字却没有对应的调度动作,就应先简化流程和数据来源,再扩大使用范围。

空闲资源管理方法大全:产品经理资源负载效率提升落地清单

七、不同情形的行动建议:按团队状态做不同动作

1. 需求持续涌入、几乎人人超载

这种情况下不要继续提高利用率,也不要先做更细的个人工时统计。先暂停低价值新工作,限制同时推进的项目数量,并让有权决策的人明确哪些目标暂缓。产品经理要把容量冲突翻译成业务后果:如果插入新需求,哪些交付要延后、影响多少用户或收入、风险由谁接受。

若团队很难停止任何工作,通常说明组织缺少优先级取舍机制。可以先设一个短周期的组合评审,只处理跨项目冲突和高影响变更,避免所有任务都升级到高层,也避免由执行者暗中承担所有冲突成本。

2. 有人有空,但项目关键工作仍排队

先检查余量成员是否具备任务所需技能,任务是否能拆分,排队是否由决策或依赖造成。若瓶颈在决策人,不要把更多执行工作交给其他成员;应减少低价值评审、预先准备决策材料,并授权团队在明确边界内自主处理。

若瓶颈是少数专业能力,可以采用结对、模板化、知识库和备份培养。短期补位要有质量审查,长期则要明确第二责任人,避免每次遇到同类任务都回到同一个专家那里排队。

3. 需求存在明显季节性或阶段性

阶段性团队不适合用固定人数负载来判断效率。发布前、客户集中上线期或年度规划期,工作量会有波峰波谷。应根据历史周期建立容量区间,提前安排临时支持、外部协作或范围收缩方案,并明确什么条件触发临时增援。

低峰期可以安排技术债梳理、用户研究、指标质量治理和能力培养,但前提是工作本身有目标、负责人和产出边界。不要为了让每个人看起来忙,就把低峰期填入没有实际使用者的文档或分析任务。

4. 新团队或成员技能差异较大

新团队前几个周期的数据通常波动很大,不适合据此判断个人产能。先建立共同的任务定义、验收标准和沟通方式,再逐步观察哪些工作估算偏差大、哪些技能需要补齐。新人承担任务时,应把学习和评审时间纳入计划,而不是把这些时间视为效率损失。

团队可以采用“主责人加支持人”的安排,让经验成员在关键节点提供指导,同时逐渐把知识转移给新人。此方法短期可能降低资深成员的可用容量,但有利于降低长期单点风险。

5. 临时事项多、计划经常被打断

先把临时事项分类:真正紧急的线上风险、外部承诺变化、上游准备不足造成的临时请求,以及可以提前计划的重复工作。不同来源要有不同处理方式;如果同一类临时事项每周都出现,就不应继续称为意外。

团队可以设置明确的紧急入口和轮值责任,让大多数成员保留专注时间。只有达到预设影响条件的事项才能打断计划;其他请求进入队列,按正常规则评估。这样做不是拒绝变化,而是避免每个请求都用“紧急”绕过优先级。

八、不同情况下的取舍:没有一种资源策略适合所有团队

1. 高利用率与高韧性之间的取舍

稳定、重复、变化较少的工作可以接受较高的计划利用率;需求高度不确定、临时事件频繁的团队需要更多缓冲。缓冲的大小应结合波动幅度、服务责任、交付周期和恢复能力评估,而不是照搬所谓最佳百分比。

当管理者要求提高负载时,我会追问:新增负载来自减少等待和返工,还是来自压缩恢复时间与专注空间?前者可能是流程改进,后者往往只是把未来的质量问题和人员风险提前透支。

2. 专家集中处理与团队能力扩散之间的取舍

把复杂工作交给专家通常更快,但也会进一步增加关键人依赖。让更多成员参与可以降低未来风险,却需要培训、审查和短期协作投入。决策时应结合工作紧迫性、错误成本和重复频率:一次性高风险工作可能由专家主责,重复性工作则值得投入标准化和能力扩散。

如果专家经常被打断,团队也要保护其连续工作窗口。把专家的全部时间都排满,表面上提高了利用率,实际上可能延长所有依赖其判断的任务周期。

3. 标准化调度与团队自主权之间的取舍

多团队组织需要统一口径,才能看见跨项目冲突;但过度标准化会让每个小组花大量时间维护表格,并削弱一线快速调整的能力。建议组织统一核心字段、决策权限和风险定义,团队保留适合自身工作的任务拆分与日常调度方式。

如果跨团队合作很少,复杂的组合资源模型可能并不划算;若共享专家、共同平台或交付依赖很多,则必须有统一的容量视图和冲突解决机制。工具和流程的复杂度应由协作复杂度决定,而不是由组织规模单独决定。

4. 立即交付与能力建设之间的取舍

团队长期把余量全部转成短期交付,会让产品知识、数据质量、流程改善和人才培养不断延期。能力建设短期难以计入当季产出,却可能减少未来等待和返工。合理做法不是把所有时间投向长期建设,而是为高频痛点设定有界的改进投入,并用可观察结果判断是否继续。

例如,若每个项目都重复核对同一类指标,可以投入时间建立统一口径和复用材料;若某项研究结论不会改变当前决策,就不应仅为了“充分利用空档”而继续扩展。能力建设同样要有问题假设、使用场景和停止条件。

5. 精细数据与维护成本之间的取舍

精细数据能帮助发现小范围的资源冲突,但采集和维护本身也消耗容量。只有当数据会改变决策时,才值得提高精度。管理者需要区分“知道得更精确”和“决策因此更好”:如果每周更新几十个字段,却没有减少延期、重复工作或冲突,那么系统复杂度已经超过收益。

初期先用角色级、周级数据做判断,发现稳定问题后再针对关键岗位或关键项目加深分析。定期删除不再被使用的字段,避免资源管理变成另一项隐形负担。

九、衡量空闲资源管理效果:不要只盯一个利用率数字

1. 交付指标要和质量指标一起看

按期完成率、周期时间和积压量可以反映工作流是否改善,但要与返工、缺陷、验收通过情况结合。若交付日期更漂亮,返工却明显增加,团队可能只是提前交付了尚未成熟的结果。

建议按工作类型拆分指标。探索研究、功能开发、运营支持和线上问题的周期特征不同,混在一起求平均值会掩盖真实变化。小样本阶段可用趋势和具体案例辅助判断,不要过度依赖单个周期的百分比。

2. 负载指标要关注可持续性

可关注计划负载、临时插单、加班时长、会议占比和连续专注时间。这些指标不用于给个人排序,而用于识别团队是否长期依赖加班、关键人是否被过度打断,以及组织预留的缓冲是否足够。

数据采集应遵守必要性和透明性原则。若成员认为资源数据会被用于惩罚或排名,数据质量通常会迅速下降。团队需要清楚说明采集目的、访问范围、更新责任和使用边界。

3. 流程指标要追踪等待来源

等待时间不应只记录总量,还应分成决策、业务确认、数据准备、设计评审、技术依赖和验收等来源。总等待下降时,如果某类等待仍然集中在同一人或同一流程,管理者就能找到更具体的改进动作。

可以每月做一次简单的等待原因复盘,选出出现频率最高、影响最大的一个环节进行改善。一次只改一两个关键规则,更容易判断效果,也不会让团队同时承受过多流程变化。

4. 建立观察窗口,不制造虚假因果

资源政策调整后,应预先确定比较周期、指标口径和可能的干扰因素。比如需求量上升、关键人员休假、重大版本发布或组织调整,都可能影响结果。只看调整前后两个数字,很容易把同期变化错当成政策效果。

如果团队规模允许,可以先在一个边界清楚的小组试行,再逐步扩大;若无法设置对照组,就记录每个周期发生的重要变化,并把结论表述为“观察到相关变化”,而不是直接宣称因果成立。

十、结尾:把空档变成选择空间,而不是新的考核压力

空闲资源管理最容易走偏的地方,是把空档当作必须消灭的缺陷。我的核心判断恰好相反:空档首先是一种选择空间,只有当它稳定、技能匹配、没有更高优先级承诺,并且能产生有价值的结果时,才值得转化为新工作。

对产品经理来说,真正有效的落地顺序是先澄清需求,再看容量和依赖;先找关键路径,再补技能和窗口;先试行小范围规则,再用交付、质量和可持续性共同验证。不要从“谁有空”开始,而要从“哪项重要工作被什么阻塞”开始。

下一步可以先选一个团队,建立未来两周的轻量容量表,区分可调度、等待依赖和暂时保留三类时间;同时指定一位需求优先级决策人,记录每次插单挤掉了什么。连续观察两个迭代后,再根据等待、周期、返工和加班变化决定是否调整规则。资源效率不是让每个人永远忙碌,而是让有限能力更少浪费在排队、切换和错误承诺上。

常见问题解答(FAQ)

1. 产品经理如何盘点团队的空闲资源,避免把“没排任务”等同于“有空”?

我负责的产品团队经常有人看起来没有排期,但临时需求一来,才发现他正在处理线上问题、评审方案或等外部反馈。我想做一份资源盘点表,却担心把每个人的时间算得过满,最后排期仍然失真。

盘点时不要只看任务栏是否为空,还要把固定会议、支持工作、等待依赖和临时事项纳入。可以按人、按周记录“可投入工时、已承诺工时、不可预先分配工时”,并用可投入工时减去已承诺工时估算可调度容量。

例如每周工作40小时,会议和固定协作占8小时,线上支持预留6小时,已承诺项目占20小时,则可调度容量约为6小时,而不是把任务栏空白的12小时全算作空闲。先连续记录两到三周,再用实际耗时校正估算;这比一次性要求成员填满整张表更可靠。

2. 如何判断产品经理的资源负载过高,是否应该继续接新需求?

我遇到过排期表显示大家都只承担了七成工作,但项目还是频繁延期的情况。我不确定是估时偏乐观,还是负载指标没有把沟通、决策和返工算进去,也不知道超过多少就该拒绝新需求。

不要用“任务数量”或单一的工时占比判断负载,建议同时看承诺工时占比、跨项目切换次数和关键事项延期率。可以把承诺工时占比达到80%设为预警线,而不是目标线:例如每周可用于项目工作的32小时,已承诺26小时,占比约81%,此时再加入高优先级需求,应同步明确被挤出的任务。

80%不是普遍定律,而是适合多数有临时协作的团队的起始阈值;若团队支持工作波动大,应保留更多缓冲。每月回看实际延期和临时工作数据,再调整阈值。

3. 发现成员有空闲容量后,应该优先分配新项目,还是用来消化质量问题和技术债?

我不想看到团队有空档就立刻塞进新需求,因为之前有些功能按期上线了,后续却花了更多时间修复和解释。我想知道怎么判断空闲容量应该投向新增需求、用户反馈,还是已有产品的质量改进。

先按影响和时效给容量排序,而不是默认“空闲就接新需求”。可以每周列出线上缺陷、用户反馈、关键项目和维护事项,分别标注影响范围、截止时间、预计投入与不处理的代价;涉及数据错误、安全风险或核心流程中断的事项应优先处理。

举例来说,若一个迭代有8小时可调度容量,可先预留4小时处理高影响缺陷,2小时验证用户反馈,剩余2小时再评估新需求;具体比例应根据业务风险调整。判断标准是:新增工作是否有明确价值和负责人,以及它是否会挤占更高风险事项的处理窗口。

4. 怎样把空闲资源管理做成可执行的每周流程,而不是一张很快过期的表?

我试过让团队每周更新资源表,但两周后数据就没人维护了,临时任务也没有及时反映进去。我希望流程足够轻,不增加太多管理负担,同时能让项目经理及时知道谁可以接事、谁已经接近满载。

把更新动作嵌入已有的周计划,而不要另建一套繁琐审批。每周计划会上让成员只更新三项:未来一周已承诺工作、预计固定支持时间、可调度时间;新增任务则记录负责人、预计投入、优先级和被替换的事项。可先用一个简单规则运行四周:每周更新一次,临时插单当日补记,每两周比较预计与实际工时。

若连续两周实际耗时比预计高出20%以上,优先修正估时或缓冲,不要直接归因于成员效率低。流程是否有效,主要看临时插单是否可追溯、负载冲突是否提前暴露,而不是表格字段有多完整。

核心关键词

读者评论

毛
毛沐阳

我们以前也统计过日历空档,后来发现不少时间其实是在等业务确认。把等待和可调度时间分开后,临时派活少了一些,不过依赖解除时怎么重新排优先级,确实还得提前约定。

黄
黄梓萱

比较认同不把利用率当成目标。我们团队试过把排期塞满,遇到线上问题就只能延期或加班。想请教文中提到的缓冲,实际复盘时怎样判断留得过多还是不够?

徐
徐梦琪

技能匹配这个角度很实用,但能力分级容易被做成给人打分。我们更倾向于按具体任务记录谁能独立负责、谁需要协助,并定期更新;否则表格维护成本很快就会超过它带来的帮助。

文章包含AI辅助创作:空闲资源管理方法大全:产品经理资源负载效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553792

赞 (0)
飞飞飞飞
产能怎么做?产品经理效率提升:资源负载从0到1
上一篇 2小时前
资源平衡怎么做?产品经理制度设计:资源负载从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
