Capacity管理最容易出错的时刻,往往不是团队明显超负荷,而是每个人看起来都有空档,关键项目却连续延期:某位架构师同时被三个项目列为“可投入”,业务负责人各自拿到承诺,PMO却直到交付前才发现这三份承诺争用的是同一段时间。我的判断是,Capacity管理不是把工时填进表格,而是让组织在需求、能力、优先级和不确定性之间持续做出可解释的取舍。
对于PMO,真正有用的资源负载管理,要能回答四个问题:未来需要什么能力、哪些人或团队存在冲突、冲突由谁裁决、变更后计划怎样同步。下面我会从容量口径、协同流程、常见误区、测算方法和工具落地展开;涉及数字的案例会明确标注为情景模拟,不把示意数据冒充为企业实测或行业统计。
一、先讲核心结论:Capacity管理不是“把人排满”
1. PMO管理的是可承诺容量,不是名义工时
组织常把“某团队有十个人”当作容量充足的依据,但人数不是产能。十个人中可能只有两人具备某项关键技术能力;即使十人都能承担工作,也要扣除休假、会议、支持任务、缺陷处理、学习和临时中断。把名义工时直接当成可交付工时,排出来的通常不是计划,而是未经验证的承诺。
我建议把容量定义为:在一个明确时间窗内,具备相应技能、能够被项目实际调用、且经相关负责人确认的可用工作量。这个定义刻意包含“技能”“时间窗”和“确认”三个条件,因为缺少任何一个,数字都可能产生误导。
容量的管理对象不是人头,而是能力与时间的组合。项目需要的是“某月有一位熟悉支付链路的后端工程师投入八个人日”,而不是“研发部门有余量”。越接近关键技能和关键路径,越应该用具体岗位或技能池核算,避免部门总量掩盖局部短缺。
2. 负载率不是绩效指标,而是风险信号
负载率可以用“计划投入工作量÷可用容量”计算,但它回答的只是计划是否接近容量边界,不代表个人效率,也不能用来给员工排名。一个团队连续几周达到百分之百负载,往往意味着没有时间处理故障、评审、需求澄清和突发工作;计划看似利用率高,系统实际弹性却变低。
PMO应把负载率作为组织决策信号,而不是管理者考核个人的唯一指标。若负载率持续过高,必须讨论优先级、范围、交付日期或补充能力;若负载率偏低,也不能立刻得出“人多了”的结论,可能是需求尚未准备好、技能不匹配或依赖未解除。
3. 先统一口径,再谈工具和看板
团队之间最常见的争论不是“有没有容量”,而是“容量怎么算”。有的团队把会议计入项目工时,有的只记编码时间;有的按工作日计算,有的按理想产能计算。口径不一致时,跨团队汇总看起来精确,实际不可比。
因此,PMO应先规定容量单位、时间粒度、扣减规则、数据责任人和变更频率。工具可以帮助采集和展示,却无法替组织决定什么算可用、什么算承诺。先把规则讲清楚,再把数据搬进系统;否则自动化只会更快地传播错误口径。
| 管理对象 | 回答的问题 | 常见误判 | PMO需要的动作 |
|---|---|---|---|
| 名义容量 | 团队有多少人、多少工作日 | 把人头直接等同于产能 | 扣除休假、固定职责及不可调用时间 |
| 技能容量 | 具备所需能力的人在何时可用 | 只看部门总量,忽略关键岗位瓶颈 | 按技能、角色或资源池分层 |
| 承诺容量 | 负责人确认可投入多少工作量 | 把待审批需求也计入已承诺工作 | 区分候选、已确认、暂缓和取消 |
| 实际负载 | 容量最终被哪些工作占用 | 计划改了但系统仍显示旧分配 | 按固定节奏更新实际投入与预测 |
二、背景与真实场景:为什么“大家都说忙”仍然排不出计划
1. 资源冲突通常藏在跨项目承诺里
在多项目组织中,业务线、产品线和职能团队各有自己的计划视图。业务负责人关注发布日期,产品负责人关注范围,技术负责人关注依赖和稳定性,PMO则需要判断整体承诺能否同时成立。每个局部计划都可能合理,组合在一起却未必可执行。
例如,三个项目都需要安全评审,只有一名熟悉特定系统的安全工程师。每个项目单独看只占用两天,放进同一周就成为六天需求。若项目计划只记录“安全评审已安排”,没有资源池视角,冲突会被延后到评审当天才暴露。
另一个典型情况是隐性工作没有进入计划:线上支持、内部评审、售前协助、合规整改、招聘面试和技术债治理。这些工作并非可有可无,却常被当作“空档时再做”。结果是计划中每个人都在项目上满负荷,实际交付却不断被打断。
2. 资源负载管理需要区分四类工作
我在设计Capacity流程时,会先要求团队把需求区分为明确承诺、持续运营、条件性工作和缓冲。不同类别不能混在同一条项目计划里,因为它们的确定性和调度方式不同。
- 明确承诺:范围、负责人和时间窗已经确认的项目任务。
- 持续运营:值班、支持、日常维护等周期性工作,应先从容量中预留。
- 条件性工作:依赖审批、供应商交付或业务决策,尚不应按确定工作量排入基线。
- 缓冲容量:用于吸收合理波动,不是等待被填满的“闲置资源”。
这一步看似只是分类,实际决定了组织是否把不确定性藏进承诺。把所有候选需求都计入计划,会产生虚假的满载;把运营工作完全忽略,则会产生虚假的可用。PMO的作用不是替团队消灭波动,而是把波动显性化并放进决策。
3. 容量计划的时间粒度应随决策周期变化
年度层面适合讨论能力结构、招聘方向和外部采购,不适合精确到某个人哪一周投入多少小时。季度层面适合做项目组合和关键岗位负载评估;月度层面适合锁定主要承诺;周度层面才适合协调任务、依赖和短期变化。
如果一家公司试图用年度计划精确排到个人每天,维护成本会迅速上升;如果只看季度总人天,又可能错过某个关键岗位在两周内的尖峰。合理做法是分层管理:远期看资源池和能力缺口,近期看具体角色与交付节点。
| 计划视角 | 建议粒度 | 核心决策 | 不宜做什么 |
|---|---|---|---|
| 年度 | 能力池、岗位结构、季度级 | 招聘、外包、能力建设和项目组合 | 承诺个人精确到日的投入 |
| 季度 | 团队、角色、月度级 | 跨项目优先级及关键资源配置 | 把不确定需求当成已批准基线 |
| 月度 | 具体资源池、周级 | 确认阶段计划和资源冲突 | 忽略休假、运营负担与依赖 |
| 周度 | 任务、负责人、日级或周级 | 处理变更、阻塞和交付衔接 | 把短期调整误当作长期能力规划 |

三、常见误区:看似精细,实际让决策更差
1. 把百分之百负载当成理想状态
在制造流水线等稳定、可重复的场景中,产能利用率有明确的工程含义;但知识工作中的任务复杂度、依赖和返工高度不同。把个人计划填到百分之百,等于假定需求不会变化、会议不会增加、评审不会返工、线上问题不会发生。这些假设通常不成立。
我更关注的是“高负载持续多久、集中在哪些角色、是否有可替代能力”,而不是一个组织平均负载率。平均值可能显示百分之八十,某位数据工程师却连续几周超过可用容量;平均值也可能只有百分之七十,但项目关键路径上的单一专家已成为交付瓶颈。
2. 用工时精确度掩盖估算不确定性
把任务估成七点五小时,看起来比估成一天更精确,但若需求尚未澄清,这种小数精度只是表面准确。容量计划应区分估算可信度,例如明确范围的实施任务、待验证的探索任务、依赖外部条件的工作分别管理。
对不确定工作,可以用区间或情景而不是单点数字。比如某项迁移预计需要八至十二个人日,核心工作量按十人日估算,并标注上下界与触发条件。PMO不必要求所有团队采用同一种估算技术,但必须让决策者看见估算的可信程度。
3. 把“有空的人”直接塞进缺口
某人日历上有空,不表示他具备任务所需能力,也不表示切换成本可以忽略。让一名新加入的工程师临时接手关键系统,可能需要原负责人培训和复核;将两天工作拆成四次半天,也可能因上下文切换消耗更多时间。
因此,资源匹配至少要看三项:能力适配度、连续可用时间和交接成本。若团队用人力数量填补技能缺口,短期看板会变绿,交付风险却可能被推迟到质量或返工阶段。
4. 只在项目启动时做一次资源计划
容量管理不是启动会上的一张表。需求优先级会变,人员会休假,依赖会延迟,生产事件会打断计划。若计划没有更新机制,PMO看到的只是过去某个时点的假设。
但更新频率也不应无限提高。每天要求所有人重报未来几个月的投入,会产生大量数据维护而很少增加决策价值。比较稳妥的做法是:周度检查近期冲突,月度重估主要项目容量,季度检视能力结构与组合优先级。
5. 把容量管理变成个人监控
精确记录工时有时是合同、成本核算或合规要求,但如果管理目的没有说明,员工容易把它理解为效率监控。结果可能是大家把时间填得更“好看”,而不是更真实。容量数据的首要用途应是改善承诺质量和资源决策,不应只用单一利用率评价个人价值。
PMO要明确数据用途、可见范围和更新责任。个人级别数据是否必须展示,应由管理需求决定;跨项目冲突通常可以先呈现到技能池或团队层级,只有进入调度决策时才需要下钻到具体负责人。
6. 认为购买系统就能解决跨部门优先级
管理平台可以汇集需求、项目、工时、依赖和资源信息,但不能代替管理层决定两个高优先级项目谁先获得稀缺专家。若没有明确的裁决机制,系统里只会同时出现多个“最高优先级”。
工具选型应该服务于管理规则:它能否区分预测与承诺、是否保留变更记录、是否支持按技能池汇总、能否呈现跨项目冲突、是否方便管理者确认资源。对中大型组织而言,集成和权限设计往往比炫目的个人甘特图更重要。
四、专业判断逻辑:把容量从数字变成决策
1. 先建立容量口径和公式
以人日为例,一个简化的团队可用容量公式是:计划期工作日乘以可投入比例,再扣除已知休假及固定运营职责。可投入比例不是通用常数,应根据组织自己的会议、支持和协作负担回看调整。
假设某角色在一个四周周期内有二十个工作日,安排了两天休假,固定支持工作约占三天,可用于项目计划的容量上限就是十五个人日。这里的“十五”是情景测算,不是行业基准;如果该团队还承担高频故障响应,就应进一步留出有依据的缓冲。
要特别区分“容量上限”和“可承诺容量”。容量上限是理论上可排入工作的量;可承诺容量还要考虑工作不确定性、依赖和风险。若任务估算可信度低、外部依赖多,即使算术上还有余量,也不应把余量全部承诺出去。
2. 使用负载区间,而非单点红绿灯
一个负载率数值很容易让人过度简化。PMO可以设置组织自己的观察区间,例如低于七成时检查需求准备度和能力匹配,七成至九成时正常监控,超过九成时审查冲突与缓冲;但这些边界只是管理示例,应结合团队工作性质校准。
区间的价值在于触发讨论,不是机械裁决。若团队处于高负载,但任务高度标准化、交付波动很小,风险可能可控;反过来,低负载团队若只有一名关键专家,项目仍可能存在单点故障。解释数字时必须同时看技能集中度、任务变异和依赖风险。
| 观察维度 | 建议看什么 | 触发问题 | 可能动作 |
|---|---|---|---|
| 总负载 | 计划需求与可用容量之比 | 是否长期贴近上限 | 降范围、调日期或重排优先级 |
| 技能集中度 | 关键技能由多少人可承担 | 是否存在单点依赖 | 培训、交叉备份或采购外部能力 |
| 时间冲突 | 关键角色在同一周期的重叠需求 | 冲突是否落在关键路径 | 错峰、分阶段交付或改派合格资源 |
| 预测波动 | 计划与实际偏差的趋势 | 估算是否持续偏低或变更频繁 | 校准估算、拆分工作或提升需求成熟度 |
3. 先看组合,再看单个项目
单个项目负责人只对自己的目标负责,PMO需要对项目组合的总承诺负责。把项目放在同一张组合图上,才能看见关键资源被重复占用、低优先级工作挤压战略项目、以及某些交付日期彼此依赖等问题。
排序时不应只看业务价值,还要加入紧急程度、合规要求、延迟成本、资源可替代性、依赖关系和执行准备度。一个价值很高但需求尚未准备好的项目,未必应该立即占用稀缺资源;一个收益一般但法规期限明确的项目,也不能简单排到末尾。
4. 用情景分析推动取舍
容量会议不应停留在“资源不够”。PMO可以把问题转成几种可比较的方案:维持范围并延后日期、缩小范围按期交付、增加合格资源、延后低优先级项目,或通过外部供应能力补缺。每种方案都要列出成本、依赖、质量和风险,而不是只给一个缺口数字。
这一方法的关键,是把无法同时满足的约束摆到台面上。若范围、日期、质量和现有容量四项无法兼得,就必须明确改变至少一项。容量管理的价值不在于证明大家很忙,而在于帮助组织决定什么先做、什么后做、什么不做。
五、具体案例与数据观察:一个多项目团队如何识别瓶颈
1. 情景模拟:总人天够,关键技能仍然短缺

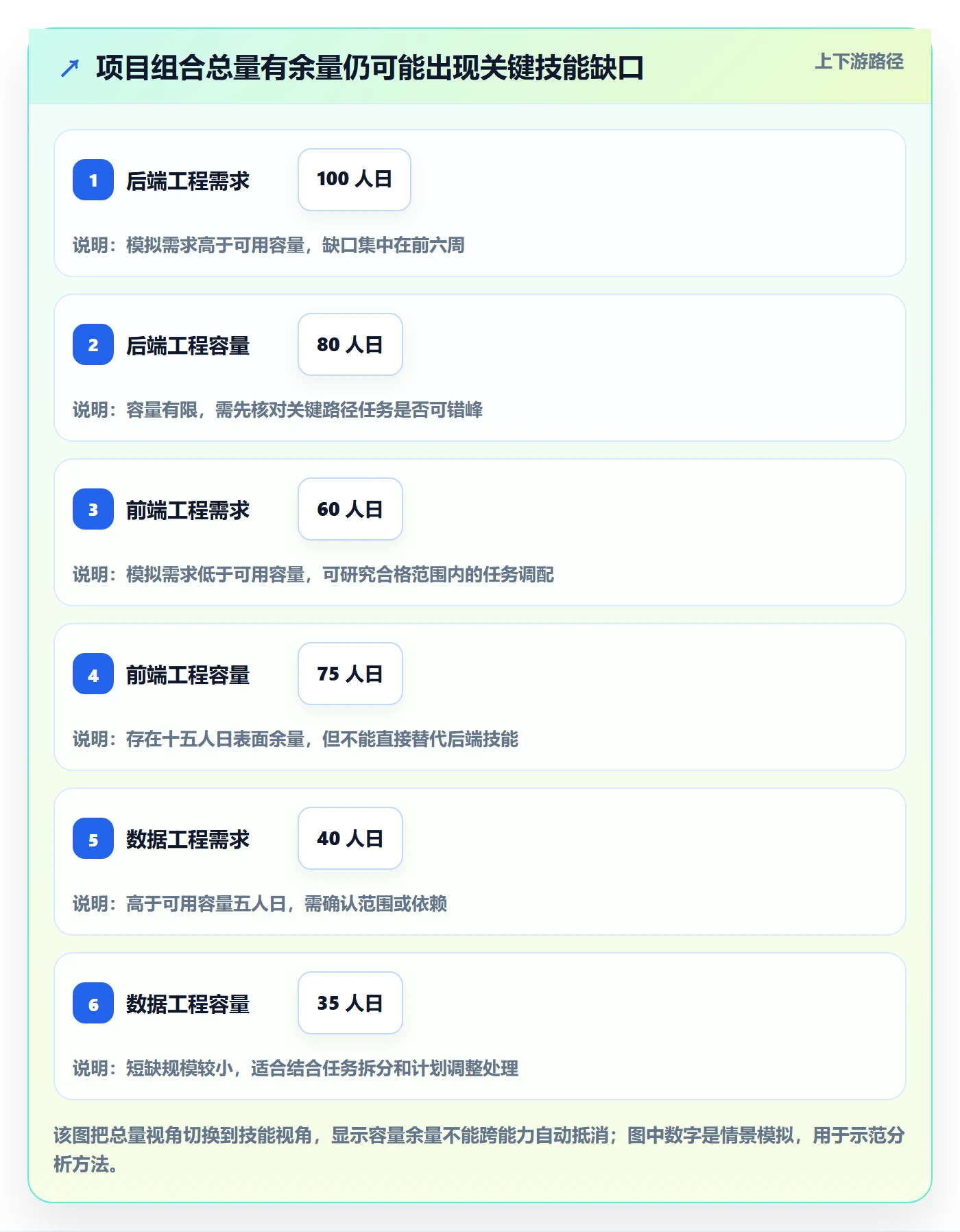

以下是用于说明计算方法的情景模拟,并非某家企业的实际数据。一个拥有一百五十名以上员工的组织,计划在同一季度推进三个项目:客户工作台升级、数据平台改造和合规审计改进。团队汇总后显示,研发总容量为二百四十人日,项目需求合计二百二十人日,表面上还有二十人日余量。
下钻到技能后,情况发生变化:后端需求为一百人日、可用八十人日;前端需求为六十人日、可用七十五人日;数据工程需求为四十人日、可用三十五人日;安全评审需求为二十人日、可用十五人日。总量余量并不代表技能供给匹配,后端、数据和安全均存在缺口,前端则有余量。
如果PMO只看团队总人天,可能会批准全部项目;如果只看岗位缺口,也可能简单提出招聘。进一步核对时间分布后,发现后端缺口集中在前六周,安全评审冲突集中在发布前两周。因而更合适的动作可能是先调整项目波次、错开评审,并评估短期外部支持,而不是把长期招聘当成唯一方案。
| 技能池 | 需求 | 可用容量 | 差额 | 模拟判断 |
|---|---|---|---|---|
| 后端工程 | 100 人日 | 80 人日 | -20 人日 | 优先检查前六周的关键路径冲突 |
| 前端工程 | 60 人日 | 75 人日 | +15 人日 | 评估任务拆分和合格的跨角色支持 |
| 数据工程 | 40 人日 | 35 人日 | -5 人日 | 确认迁移范围与外部依赖是否可调整 |
| 安全评审 | 20 人日 | 15 人日 | -5 人日 | 错开评审窗口并确认可用备份能力 |

2. PMO如何从数字走到方案
我会按“识别,验证,选择,确认,跟踪”五步处理,而不是直接把缺口发给招聘或人力部门。识别阶段找出超载角色和时间窗;验证阶段核实需求估算、休假和运营占用是否完整;选择阶段对范围、日期、资源和依赖做方案比较;确认阶段让项目负责人和职能负责人共同承诺;跟踪阶段检查实际投入及变更。
- 识别:按技能、团队和周次查看需求与可用容量,找出超载区间。
- 验证:核查计划是否重复计入资源,运营工作是否被遗漏,估算是否有明确依据。
- 比较:测算错峰、缩小范围、外部支持和延后低优先级工作的影响。
- 确认:记录最终选择、决策人、前提条件与重新评审日期。
- 跟踪:将变化反馈到计划,比较预测与实际,修正后续容量判断。
在这个模拟案例中,若合规项目有明确期限,可以先保护安全评审窗口;客户工作台若允许分批上线,则可能先交付核心功能;数据平台改造则要先核实迁移范围。关键不是某一种方案一定最好,而是每个方案都要写清楚代价和触发条件。

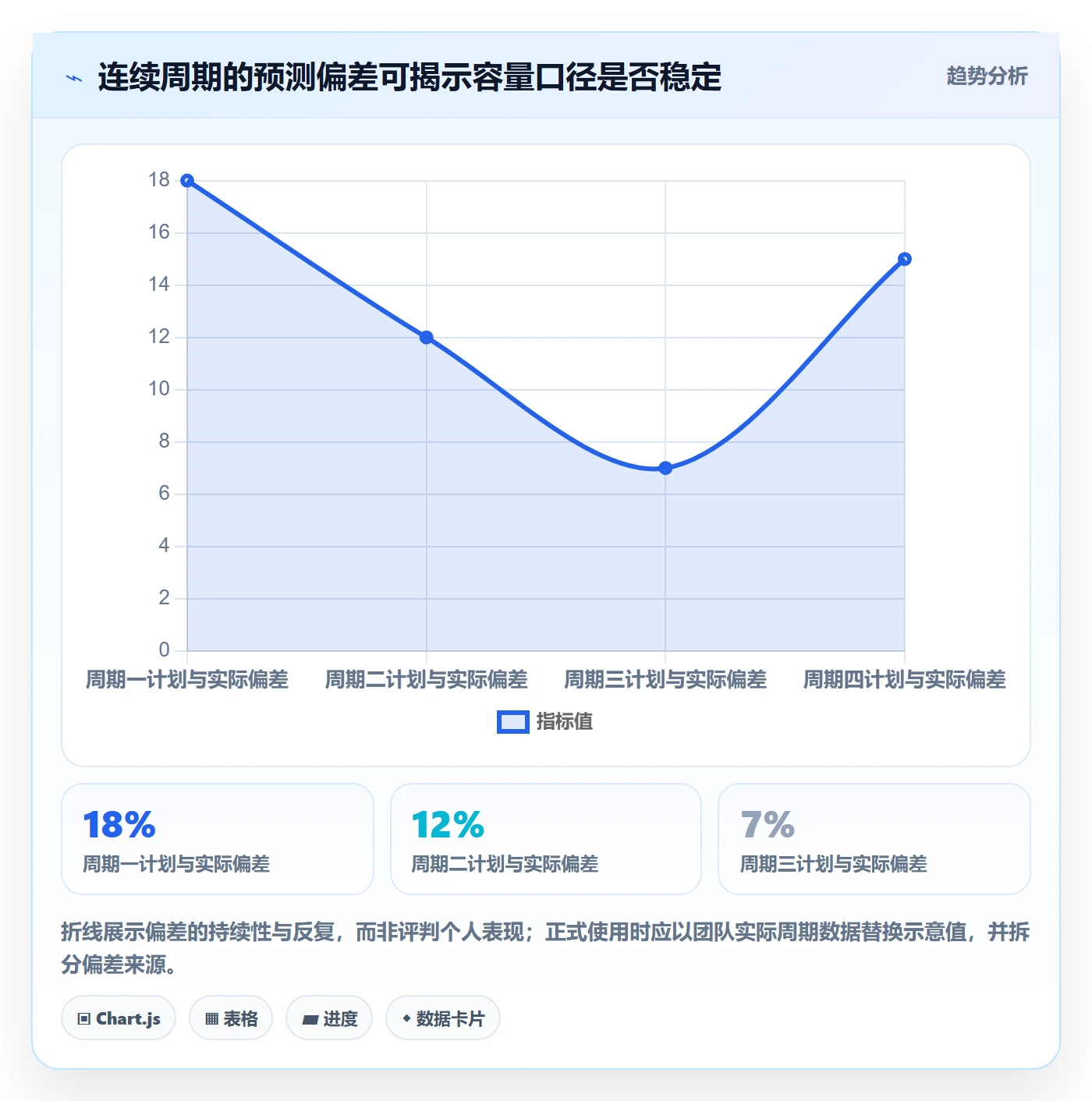

3. 观察预测偏差,而不只看计划完成率
容量治理还需要观察预测是否逐渐可信。比如每个周期记录计划人日、实际投入、临时工作和延期原因,持续几轮后可以判断某个技能池是否经常低估支持负担,某类需求是否总在澄清后扩张。此处不应把偏差简单归因于个人执行力,优先检查输入质量和估算机制。
以下图表以情景模拟说明如何构造偏差观察,不代表公开行业基准。真正实施时,应使用组织自己的历史周期数据,并明确统计口径,例如是否只统计已完成项目、是否包含运营工作、是否按团队还是技能池聚合。

4. PingCode在中大型组织中的容量协同示例
对于一百人以上、项目数量和跨团队依赖较多的组织,单张共享表格往往难以同时维护项目、任务、角色、时间窗与变更记录。以PingCode为例,PMO可以围绕项目与工作项建立统一的工作视图,再将资源角色、计划周期、状态和依赖信息用于跨项目协同。这里描述的是一种管理设计思路,不代表某个组织已经取得特定效果。
落地时应先明确数据模型:项目属于哪个组合,任务由哪个团队负责,关键角色如何标记,计划和实际投入是否分开记录,需求变更由谁确认。若团队使用其他系统维护工时或人事信息,还需判断是否集成,避免重复录入和敏感数据过度开放。
PMO不应把“所有人每天填多少小时”设为系统上线的第一目标。更务实的起点是先呈现项目级需求、关键技能负载、冲突窗口和决策状态,再根据成本核算或运营分析需要逐步增加工时精度。对管理者而言,首先要能看见哪里需要裁决,而不是追求每个数字都有小数位。

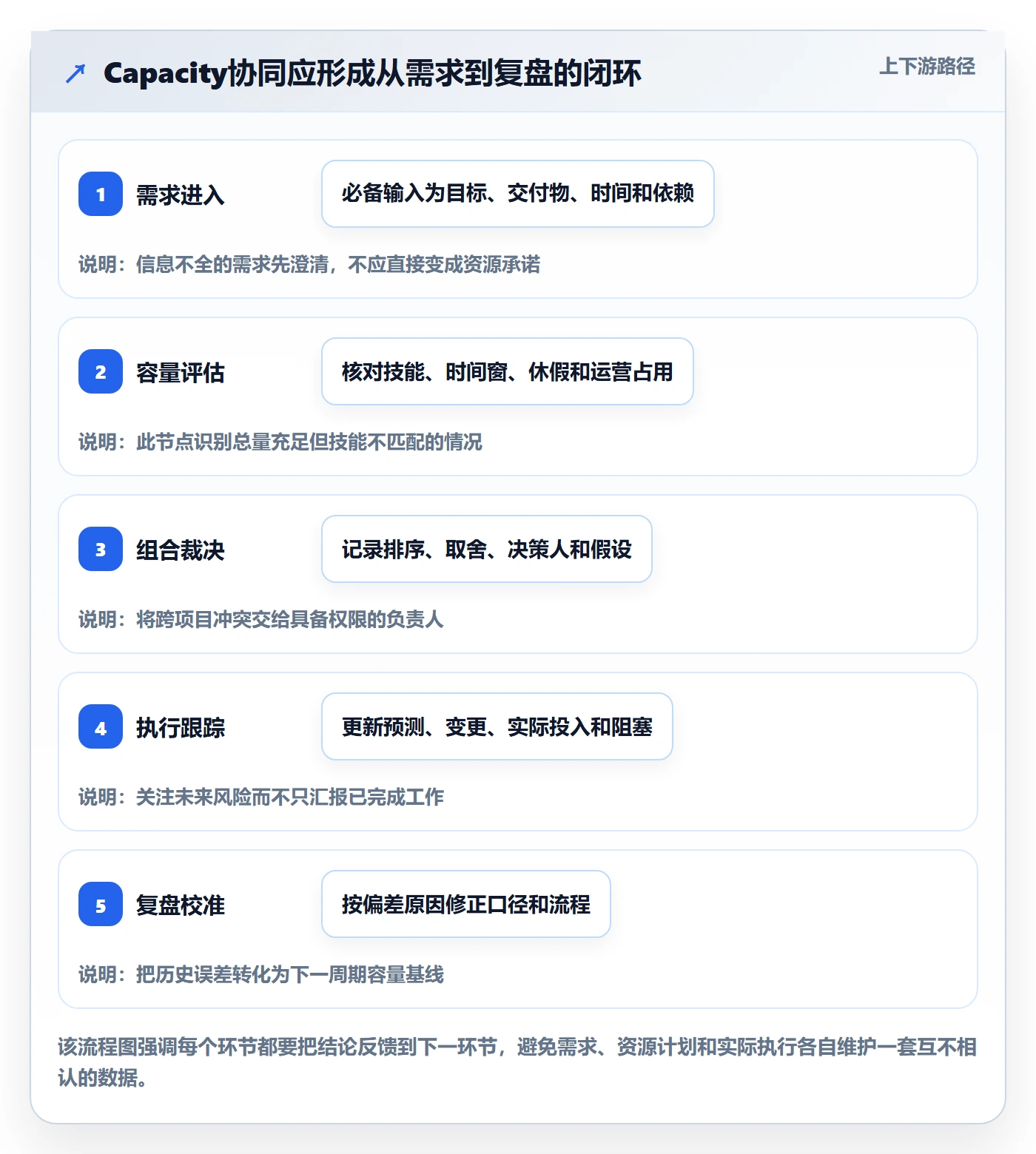

六、端到端流程:PMO怎样协同管理全流程
1. 需求进入:先定义工作,不急着要资源
任何容量申请至少要说明业务目标、交付物、期望时间、所需能力、估算依据、依赖和优先级理由。若申请只写“需要两名研发支持一个月”,PMO无法判断工作是否可拆分、是否与现有项目冲突,也无法比较不同方案。
对于需求不清楚的工作,可先进入探索或澄清阶段,并单独预留有限容量。不要把探索工作包装成确定交付,也不要因为它不确定就完全不做记录。PMO应知道它占用了哪些专家时间、要在什么节点作出继续或停止的决定。
2. 需求评估:把业务价值与执行准备度分开看
优先级不等于准备度。高价值需求可能缺少决策人或关键资料,准备充分的需求也可能业务价值有限。PMO可以把两者分开记录:价值判断帮助项目组合排序,准备度帮助判断何时能够消化资源。
容量评估应关注需求工作量、技能组合和时间分布,而不仅仅是总人日。若一个项目的大部分工作集中在发布前两周,且依赖某一位专家,均摊到季度的总人日会掩盖真正的风险。
3. 项目组合决策:由有权限的人解决优先级冲突
PMO可以准备事实、选项和影响分析,但跨业务线的优先级冲突需要由拥有组合决策权的负责人裁决。若由PMO单方面“重新分资源”,容易出现责任与权限不匹配;若没人负责裁决,冲突就会以延期、加班或质量问题的形式出现。
每次决策都应留下简要记录:选了什么方案、放弃了什么、谁批准、哪些假设成立、何时复审。记录不是增加行政负担,而是让组织在条件变化时能追溯为什么当初这样安排。
4. 计划确认:把资源承诺和项目承诺绑定
项目批准不等于资源已落实。项目负责人承诺日期前,职能负责人或资源池负责人需要确认关键角色在相应时间窗可用。双方确认的内容应包括投入比例、工作阶段、替代安排和变更通知方式。
有些组织不适合长期绑定个人,可以按团队或能力池确认,再在近期执行计划中分配具体人员。远期承诺越具体,越容易随组织变化失效;因此,远期看角色和容量池,近期看人员和任务,通常更稳健。
5. 执行监控:变化必须进入同一套决策链
执行期间新增需求、范围变化、故障支持和人员缺席,都应触发对容量影响的判断。PMO不必审批每一个微小调整,但需要规定哪些变化必须升级,例如关键路径延期、关键技能超载、预计投入显著增加或跨项目优先级发生变化。
监控内容要包含前瞻信息。仅汇报“本周做了什么”不足以管理容量,还要回答未来几周什么会挤占计划、哪些依赖可能改变资源窗口、哪些缓冲已被消耗。预测比回顾更适合触发及时决策。
6. 复盘校准:把偏差转成流程改进
周期结束后,PMO可以比较计划与实际,按原因分类:需求变更、估算偏差、运营中断、资源缺席、依赖延误、返工或优先级调整。若不分类,所有偏差最终都会被笼统归为“计划不准”,组织也就无法改进。
复盘的目标不是逼迫团队以后报得更保守,而是减少可避免的盲区。若某技能池的突发支持长期占用固定比例,应把它纳入基线容量;若需求经常在开发后才澄清,应改进需求准备流程;若关键角色长期单点依赖,则要开展交叉培养或设计替代路径。

七、不同情况下的行动建议:先按组织问题选择切入点
1. 组织刚开始做容量管理
如果当前资源信息分散在多份表格、项目优先级也不稳定,不建议第一步就追求个人级精细工时。先选择项目数量较多、关键资源冲突明显的一个业务组合,统一人日口径,建立技能池和月度需求视图。
试点期的目标不是算出完美容量,而是发现数据缺口和决策断点。先回答哪些工作没有进入计划、谁能确认资源、冲突如何升级,再决定是否增加个人级信息。试点结束后复盘维护成本,避免把一个局部流程未经验证地扩展到全组织。
2. 项目很多,但团队人数变化较快
对于快速扩张、组织重组或外包比例变化明显的团队,应缩短容量数据的有效期。远期数字可按团队或能力池看,近期计划再映射到具体人员;人员变动时,优先更新关键技能和关键路径,不必立刻重建所有历史计划。
此类组织还应把招聘到岗时间、入职熟练期和交接成本纳入情景分析。新招一名员工不等于下一周就增加完整产能;外部人员是否能访问系统、是否需要培训、是否承担复核,也会影响短期可用容量。
3. 运营工作和突发任务占比高
若团队承担线上支持、客户问题或生产维护,不要把这些工作都当作意外。可以基于自身历史记录估算固定运营底座,并给突发事件保留缓冲。数据不足时,先短期记录工作类型和占用,再根据实际分布逐步校准,不要拍脑袋规定一个看似统一的比例。
当突发工作高度不均匀时,团队级缓冲可能比个人级缓冲更有效。让每个人都留出同样空档,可能造成资源碎片;由值班轮转、支持池或应急负责人集中承接,则有机会保护项目连续性。但这需要明确响应责任和转交规则。
4. 关键技能长期成为瓶颈
若某类能力在多个周期反复超载,应判断这是短期峰值,还是结构性短缺。短期峰值适合错峰、范围调整或限时外援;结构性短缺则需要招聘、培养、架构简化、供应商合作或降低对单一专家的依赖。
判断时不要只看需求总量,还要看瓶颈持续时间、未来项目组合和替代能力成熟周期。招聘周期长、业务机会窗口短时,临时供应能力可能合理;若外部支持反复发生且知识无法沉淀,培养内部备份可能更有长期价值。
5. 管理层要求快速给出一个承诺日期
如果需求范围、依赖和资源尚未确认,PMO不应把预测包装成承诺。可以先提供带条件的区间:在当前范围与资源假设下,预计何时完成;如果增加某项依赖或减少范围,日期会怎样变化;哪些条件成立后才能转为基线承诺。
这样的表达不是推卸责任,而是使承诺可验证。正式承诺需要明确工作范围、资源确认、外部依赖、风险缓冲和复审节点;否则看似给出了日期,实际上只是把不确定性留给执行团队。
6. 容量数据缺失或质量较低
不要因为数据不完整而停止一切决策,也不要假装数据精确。先用少量关键字段建立可信的最小模型:项目需求、技能类型、时间窗、估算区间、确认状态和责任人。缺失信息要显式标记,并在资源会议上区分“已确认”与“待核实”。
数据质量应按决策影响排序。关键路径上的安全评审容量不清楚,比普通任务的估算偏差更值得优先处理。PMO可以先补齐影响大、冲突高、难以替代的资源数据,逐步扩展覆盖范围。

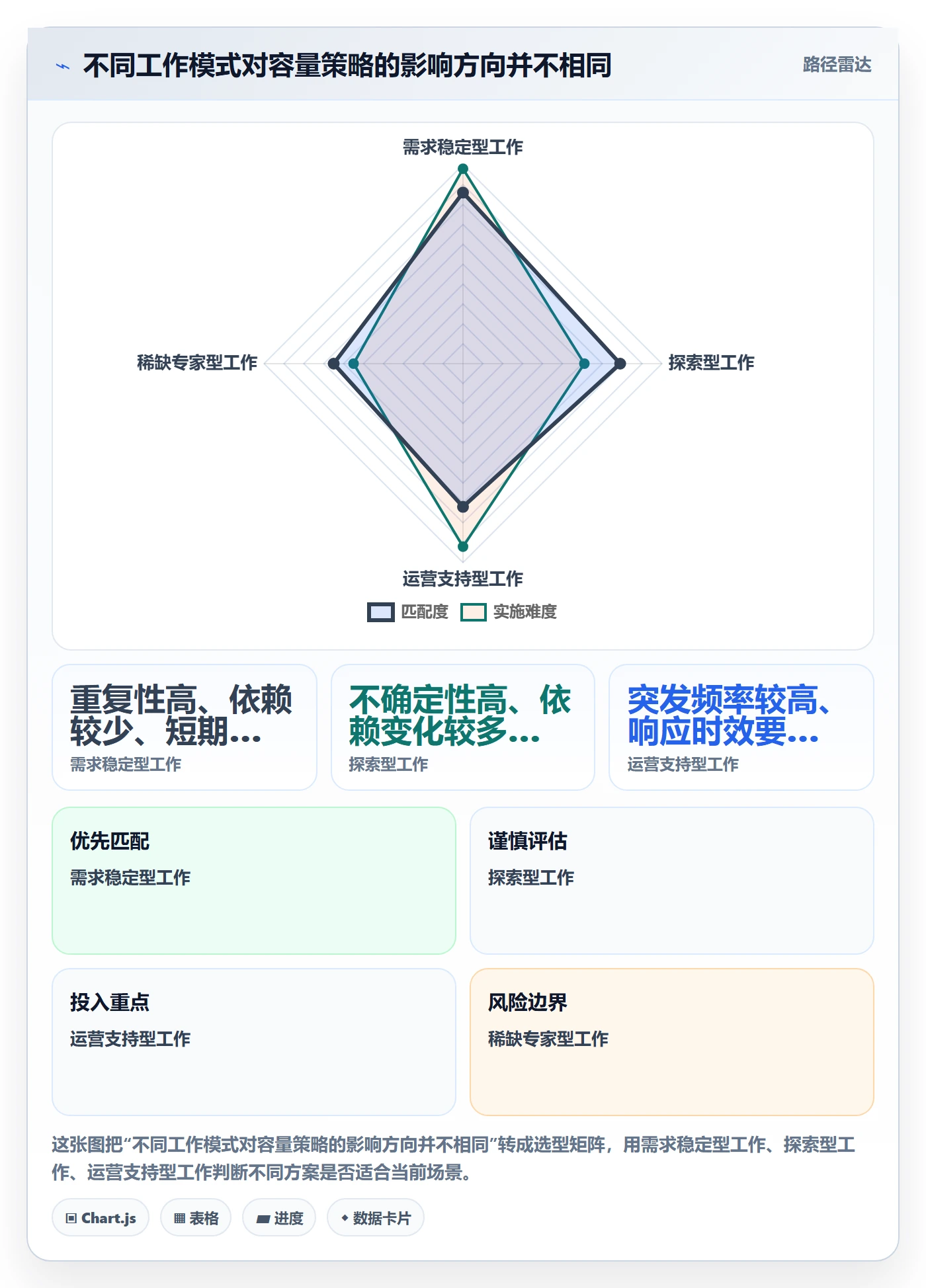

八、不同情况下的取舍:没有一种容量策略适合所有团队
1. 高利用率与交付弹性之间的取舍
高利用率可能增加短期产出,却会减少应对突发变化的空间;保留缓冲会让表面利用率下降,却可能提升承诺稳定性。选择要看工作可预测程度、故障成本、交付周期和替代资源是否存在。
稳定、重复、可快速替换的工作,可以接受较高计划负载;探索性强、依赖多、线上风险高的工作,通常需要更多弹性。PMO不应追求跨部门统一的最佳利用率,而应解释不同工作模式下的风险差异。
2. 固定团队与共享资源池之间的取舍
固定团队有利于上下文积累、协作稳定和责任清晰,但可能出现局部闲置与其他团队缺口并存;共享资源池有利于跨项目调度,却增加排程、优先级冲突和切换成本。选择取决于能力是否稀缺、工作是否连续、项目之间的协作依赖有多强。
对高度稀缺的专家,可以保留共享池并设置明确的服务规则;对长期稳定的产品或业务团队,固定配置往往更利于形成持续交付能力。不要把“共享更灵活”当成天然优势,若调度成本高、上下文切换频繁,共享反而会降低有效产能。
3. 内部培养与外部采购之间的取舍
内部培养需要时间,但有助于沉淀知识、降低长期单点风险;外部采购响应较快,却可能受合同范围、访问权限、知识移交和持续费用限制。可以按缺口期限和能力重要性拆分:紧急且短期的工作使用外部支持,长期核心能力优先建立内部梯队。
决定是否外包时,应把管理成本和交接成本计入,而非只比较报价。若任务需要大量领域知识、频繁协同或承担关键决策,外部人员的名义容量未必等于组织可获得的有效容量。
4. 个人级精度与数据维护成本之间的取舍
个人级计划能更早发现具体冲突,但维护成本、隐私顾虑和数据失真风险也更高。若PMO只需要做项目组合取舍,技能池或团队级信息可能已经足够;若项目进入近期交付,关键角色重叠确实会影响日期,再下钻到个人安排更有价值。
建议采用按需下钻:先看组合与能力池,发现风险后再看项目、团队和个人。这样既保留决策能力,也减少无必要的数据采集和展示。数据越细不一定越有用,关键是它是否改变了决策。
5. 集中治理与团队自治之间的取舍
过度集中会让PMO成为审批瓶颈,也可能削弱团队对估算和执行的责任;完全自治则容易让跨项目承诺相互冲突。较好的边界是:PMO统一口径、组合视图和升级规则,团队负责本地估算、执行安排和偏差解释,管理层负责跨组合优先级裁决。
当团队成熟度不同,可以分阶段授权。成熟团队在统一数据规则下拥有更多排程空间;风险高或依赖密集的项目,则需要更频繁的跨团队协调。治理力度应与风险相匹配,而不是所有项目都走同一套繁重流程。
| 情境 | 优先策略 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 需求稳定、工作重复 | 较高计划利用率,定期校验实际负载 | 减少可预测工作的闲置 | 需确保异常处理机制有效 |
| 探索性强、依赖多 | 保留缓冲,分阶段承诺 | 降低不确定性对交付的冲击 | 短期利用率看起来较低 |
| 稀缺技能跨项目共享 | 集中资源池并设裁决规则 | 提高稀缺能力的组合可见性 | 调度与切换成本上升 |
| 单一产品长期迭代 | 稳定团队,增强能力备份 | 积累上下文并缩短协作链路 | 短期跨项目调度弹性较低 |

九、PMO可直接采用的会议机制与检查清单
1. 周度:只处理近期冲突和变化
周度资源协同会不应重新讨论所有项目价值,重点是未来数周的资源重叠、人员变更、依赖阻塞和预测日期变化。会议材料应提前提供,讨论集中在需要决策的例外项,不必逐一口头汇报所有正常工作。
- 未来两至六周是否出现关键技能超载?
- 是否有新增工作挤占已确认承诺?
- 是否有休假、故障或依赖变化影响关键路径?
- 需要升级到哪个负责人,最迟何时裁决?
2. 月度:确认下一阶段的项目组合容量
月度会议适合检查主要项目的需求变化、技能缺口和缓冲消耗。需要同时呈现资源总量与关键技能细分,避免平均数遮住瓶颈。对于高风险项目,应记录资源负责人确认状态以及尚未满足的前提条件。
3. 季度:讨论能力结构,而不是只处理排期
季度复盘应关注哪些技能反复短缺、哪些工作长期挤压战略项目、外部支持是否形成依赖、招聘和培养是否需要调整。若连续多个周期都靠临时协调解决相同瓶颈,说明问题已经不是排期技巧,而是能力结构或组织设计问题。
4. 一页式Capacity检查清单
在资源决策前,我会检查以下事项。清单不是为了增加审批层级,而是确保“看起来有资源”与“真的能够承诺”之间存在必要核验。
- 需求是否有明确交付物、范围和业务负责人?
- 估算是否标注依据、区间或不确定性?
- 需求是否按技能和时间窗拆分,而非只报总人日?
- 休假、运营职责、评审和支持工作是否纳入容量?
- 是否存在重复承诺、单点依赖或不可替代岗位?
- 计划与实际是否分开记录,变更是否留痕?
- 冲突是否有明确的决策人、方案和复审日期?
- 数据用途、可见范围和维护责任是否清楚?
十、结论:把容量管理做成组织的取舍能力
我对Capacity管理的核心判断是:它不是寻找一种把所有人排得更满的方法,而是建立一套能及时发现约束、比较方案、记录取舍并根据实际校准的组织机制。总人天只能告诉我们“看起来有多少时间”,技能、时间窗、运营负担和依赖关系才能说明“这些时间能不能用于这项工作”。
PMO可以从一个资源冲突最明显的项目组合开始,先统一人日口径和需求状态,再建立技能池负载视图,随后明确周度升级、月度确认和季度能力复盘。不要先追求全组织、个人级、实时化的精细数据;先确保数据足以改变一个真实决策。
下一步可以做三件事:选定一个试点组合,整理未来一个季度的关键需求;按技能和时间窗核算可用容量,标出运营工作与估算不确定性;召开一次有决策权的人参加的组合会议,要求每个冲突都形成明确的方案、负责人和复审时间。若这三步能稳定运行,再考虑扩大覆盖范围和引入系统化工具。
常见问题解答(FAQ)
1. PMO做Capacity管理时,应该看哪些指标,才能真正识别资源负载?
我以前一直把资源利用率当成核心指标,但后来发现团队成员长期显示“满负荷”,项目还是不断延期。到底应该同时看哪些指标,才能区分是真忙、虚忙,还是计划本身不可信?
Capacity管理不能只看“已分配工时 ÷ 可用工时”。在一个包含产品、研发、测试和设计的跨部门项目中,我们把每周可用工时按人计算为:标准工作时长减去会议、值班、请假和固定行政事务,再把剩余时间按80%的有效产能折算。
例如某研发人员一周理论可用40小时,扣除8小时会议、4小时支持工作和4小时不可预见事项后,计划容量不是24小时,而是约19小时。这样计算后,资源负载率超过100%才有实际预警意义。建议PMO至少同时跟踪五个指标:可用容量、已承诺工时、已排期工时、未计划工作占比和关键路径占用率。
判断时可采用分层阈值:80%以下通常属于健康区间,80%至95%需要关注,95%至110%需要项目经理调整计划,超过110%则不应继续接受新增任务。还要特别看“波动负载”,例如某成员本周负载70%、下周负载145%,平均值虽然不高,但交付风险已经很大。
我的判断是,Capacity管理的核心不是把每个人填满,而是保留15%至20%的缓冲,用来吸收需求变更、缺陷修复和跨团队等待。
2. PMO如何建立一套可信的资源容量数据,而不是依赖成员手工填表?

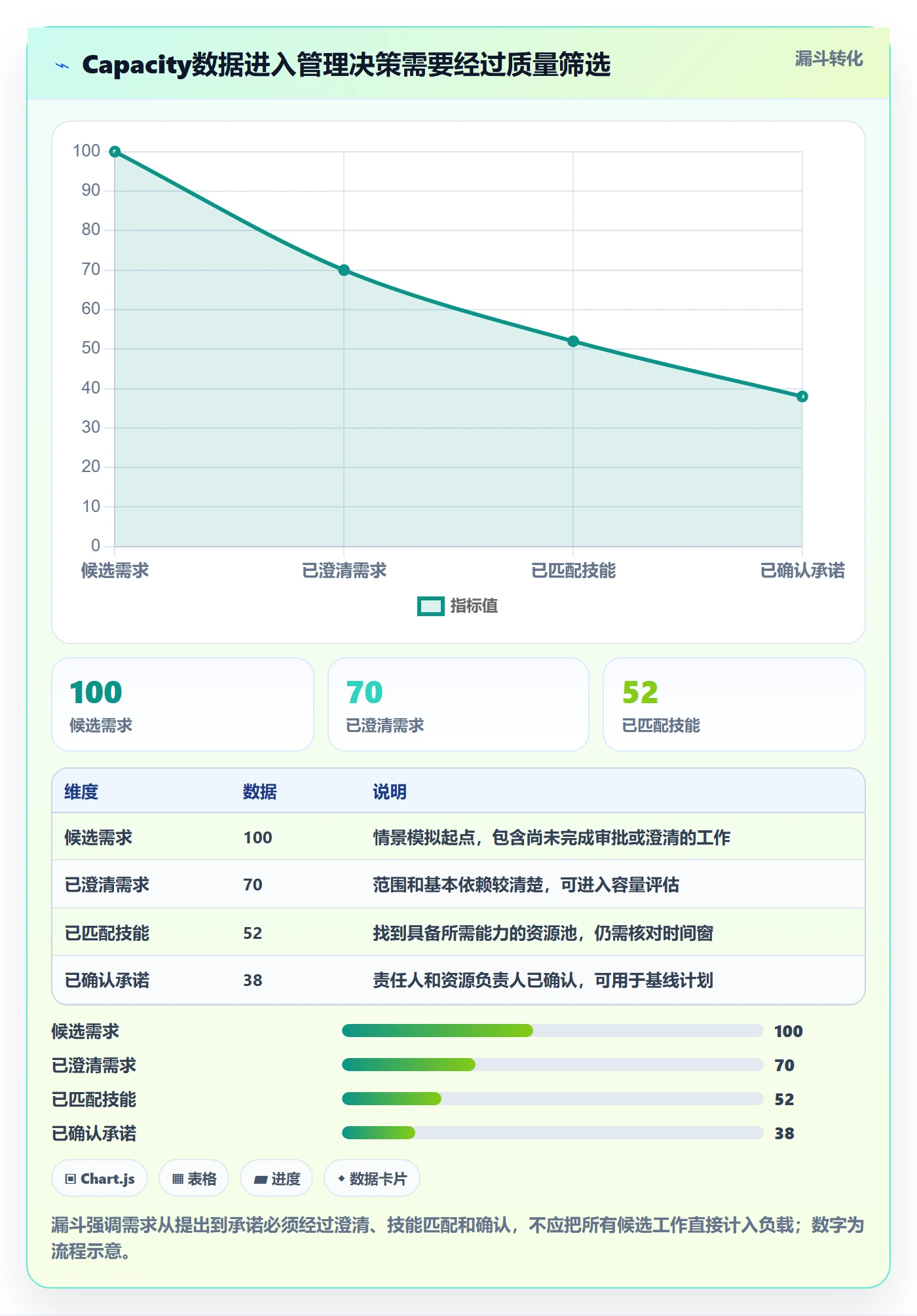

我试过让团队每周提交资源表,第一周数据看起来很完整,第三周开始就有人复制上周内容,管理层看到的数字和实际情况差距很大。容量数据到底应该从哪里采集,怎样验证它不是“填出来的假精确”?
建议把容量数据拆成三层,而不是让成员直接填写一个百分比。第一层是相对稳定的人员基础数据,包括角色、工作日、请假、值班和固定会议;第二层是项目承诺数据,包括任务工时、开始结束时间、依赖关系和优先级;第三层是实际消耗数据,包括工时记录、任务状态变化、缺陷数量和临时支持记录。
实践中最容易出错的是第二层:项目负责人常常把“任务持续时间”误当成“实际投入工时”。例如一个任务持续10个工作日,不代表投入了80小时,可能只是等待接口或评审。PMO应要求任务同时填写持续周期和人力投入,并用历史偏差校验估算质量。可以设定三个校验规则:单人单周计划不得超过可用容量的110%;
同一任务的投入工时与持续周期差异超过30%时触发复核;连续两周实际工时低于计划50%时,检查任务是否阻塞或记录失真。一个匿名化项目在启用这些规则后,计划工时与实际工时的偏差从约35%降到18%,虽然数据仍不完美,但已经足够支持排期决策。
关键判断是,容量系统不追求每小时都准确,而是要能稳定发现超载、空转和估算偏差。
3. 发现团队资源超载后,PMO应该如何协调,而不是简单要求员工加班?
我们遇到过一个项目同时出现三个高风险信号:核心开发负载达到130%,测试资源只有60%,产品经理还在不断接收新需求。管理层第一反应是增加人手,但我担心临时加人会带来更多沟通成本,正确的处理顺序应该是什么?
资源超载时,建议按“减范围、改顺序、换资源、再考虑扩编”的顺序处理。第一步先确认超载是否发生在关键路径上:如果130%的负载集中在接口开发或核心测试,风险远高于普通文档任务。第二步把任务分为必须按期交付、可以延后、可以拆分和可以取消四类,优先砍掉低价值且高协调成本的工作。
第三步检查团队之间是否存在能力错配,例如测试资源只有60%,可以让测试人员提前参与需求澄清、用例设计和自动化建设,而不是等开发完成后被动等待。第四步才是调配人员,且优先调配已经熟悉业务和交付流程的人;临时加入一名完全陌生的成员,通常会在前两周消耗核心成员的辅导时间,短期内可能让负载进一步上升。
可以用一个简单的决策表:若超载持续1周且任务可延期,优先调整排期;持续2周且位于关键路径,必须削减范围或跨团队调配;持续4周以上且需求量稳定,则考虑招聘、外包或建立共享能力池。还要规定“新增需求必须同时说明新增工时和资源来源”,否则PMO只是被动记录冲突,无法真正管理容量。
容量管理的价值不是证明谁很忙,而是迫使组织在范围、时间和资源之间做出明确取舍。
4. PMO应选择什么样的容量管理工具,才能支持从计划到执行的全流程协同?
我对比过表格、项目管理平台和专业资源规划系统,发现表格灵活但容易失控,专业系统功能很多却需要长期维护。对于大多数企业来说,应该根据哪些场景做选择,怎样判断工具是真的支持Capacity管理,而不是换了一个填报界面?
选择工具时不要先看功能数量,先看它能否打通“组织能力、项目计划、任务执行、实际消耗和风险预警”五个环节。表格适合人数少于20人、项目数量少于5个且任务变动不频繁的团队,优点是启动快,缺点是版本冲突、公式失效和权限管理很快成为问题。
某项目管理工具适合中等规模团队,重点应检查它是否支持按人员、角色、团队和时间区间查看负载,能否区分计划工时与实际工时,是否支持跨项目冲突识别,以及资源调整后能否同步影响项目计划。专业资源规划系统更适合大型组织,但如果项目经理不持续维护任务拆解和工时估算,系统只会产生更复杂的错误数据。
选型时可以做一个两周试点:选取3个正在执行的项目、20名左右成员,导入未来4周计划,观察四项结果,资源冲突能否自动发现、计划变更是否能追溯、实际消耗是否能回流、管理层能否在10分钟内看懂风险。
建议用评分方式比较:数据可信度占30%,跨项目视图占25%,变更追踪占20%,使用成本占15%,权限与集成占10%。如果工具只能展示“谁被分配了多少任务”,却不能解释任务优先级、实际进度和容量缺口,就不是真正的Capacity管理工具。
最终选择应以决策闭环为标准:发现超载后,能否在同一处完成任务重排、责任确认、影响评估和后续复盘。
核心关键词
文章包含AI辅助创作:Capacity管理指南:PMO如何做好资源负载,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553312
读者评论
我们团队以前也按人头估容量,后来发现真正卡住交付的是少数熟悉老系统的人。现在会单独维护技能清单和备份人选,虽然前期整理比较麻烦,但比临近上线才发现没人能接手有效得多。
文中提到区分预测和承诺,这点很关键。实际协作中最容易混淆的是“负责人说可以”和“资源正式确认”,建议流程里明确确认动作及有效期,否则看板上的可用容量很快会失真。
对小团队来说,按周重排所有资源可能成本太高。我更倾向于只盯关键路径和稀缺角色,普通任务保留一定弹性;否则大量时间花在更新表格上,反而减少了真正解决依赖和风险的时间。
