超负荷管理方法大全:PMO资源负载风险控制落地清单

PMO最容易误判的超负荷,不是某位员工日历上排满了会议,而是同一批关键人员同时被多个项目占用,所有项目计划看似按时,实际却在等待、返工和临时插单中持续失速。处理这类问题,单靠“提醒大家注意负载”没有用;我更看重一套能把需求、能力、优先级、风险和决策责任串起来的机制。下面这份超负荷管理方法大全,按识别、判断、处置、复盘展开,并附上可直接改造为 PMO 工作台账的落地清单。

一、核心结论:超负荷管理不是把人排满,而是让承诺可信

1. 先区分忙碌、满载与超负荷

忙碌是感受,满载是容量接近上限,超负荷则是需求在时间、技能或关键角色上超过可持续供给,并且已经或即将损害交付质量、进度或人员健康。一个人日程很满,不一定超负荷;一个人日程看上去有空,也可能因为只有他掌握某项关键知识而成为系统瓶颈。

我建议 PMO 不要只问“这个人还有没有空”,而要连续追问三件事:需求是否真实且有明确期限,承担者是否具备对应技能和上下文,任务之间是否存在无法并行的依赖。任何一项不成立,单纯按工时加减都会制造虚假的精确。

核心判断:资源负载管理的对象不是个人忙碌程度,而是组织对交付能力的承诺。因此,负载数字必须能追溯到项目、工作包、技能、时间窗口和决策人,而不能停留在一张没有来源的红黄绿表格上。

2. 用四层视角判断风险

  • 个人层:工作量是否超过可持续容量,是否有连续加班、休假取消、注意力切换过多等信号。
  • 技能层:某类能力是否稀缺,是否只有一两个人能完成关键工作。
  • 项目层:负载是否集中在关键路径、上线窗口或高风险交付阶段。
  • 组合层:多个项目是否在同一时间争抢相同资源,且没有明确的优先级裁决机制。

这四层中,项目组合层常常最晚暴露,却最需要 PMO 介入。单个项目经理看到的是本项目的紧急任务;PMO 要看到的是多个项目把同一位架构师、测试负责人或业务专家重复计入计划的事实。

3. 负载预警要同时看“量”和“结构”

只看计划工时,会漏掉会议碎片、支持任务、临时故障和跨项目切换。只看项目数量,也会把差异很大的工作误判为同一种负荷。实操中,我会至少并列看可用容量、承诺需求、关键技能集中度、任务切换频率和计划变更速度。

如果计划占用率已经接近满载,但工作高度可并行、交付窗口宽、备份人员充分,风险可能仍可控。反过来,即使占用率不高,只要关键任务压在单一专家身上,且没有替代方案,也应列入高风险。

超负荷管理方法大全:PMO资源负载风险控制落地清单

二、背景与真实场景:为什么计划表看似合理,团队仍然超负荷

1. 多项目共享资源,重复承诺很隐蔽

在中大型组织里,项目计划通常由不同项目经理分别编制。每个计划单独看都合理:某位安全专家每周投入两天,某位数据工程师参与两个迭代,某位业务负责人在验收阶段提供支持。问题在于,多个计划可能把同一人的同一周重复占用。

这种重复承诺不一定来自管理不严。有时项目启动时资源已经口头确认,后来优先级变化却没有同步到组合计划;有时管理者只确认“这个人会支持”,没有确认具体投入比例和时间窗口;还有时内部支持工作被视为零成本,未进入计划。

PMO 的价值不是替每个项目经理做排期,而是建立一个共同事实:哪些资源已被谁、在何时、以什么比例承诺,哪些需求尚未经过容量确认,冲突由谁裁决。

2. 需求波动比初始排期更容易造成失控

计划通常在项目启动时做得较细,之后却随着新需求、缺陷、监管要求和业务决策变化不断漂移。若每一次变化都只增加任务、不重新评估容量,团队会出现“计划没有改,工作已经变了”的状态。

我把这类情况称为负载漂移:新增工作散落在聊天、邮件、会议纪要和临时请求里,单项看起来都不大,合计后却挤掉了原计划中的分析、测试、文档或恢复时间。它最危险的地方不是突然爆发,而是让延期看起来像执行不力。

3. 关键瓶颈未必是最忙的人

一个团队里,工作量最大的成员不一定是系统瓶颈。真正的瓶颈通常是那些决定任务能否继续流转的人:审批人、架构评审者、环境管理员、数据口径负责人、最终验收人。其工作量可能不高,但等待其确认的队列会持续增长。

因此,PMO 不能只统计“谁做了多少工时”,还要观察等待时间、在制任务数量和阻塞原因。若工作排进计划后长期停留在“等待评审”,继续给执行团队加人,通常不会改善交付。

4. 计划容量与可持续容量不是一回事

把每个人每周可用时间按 40 小时计算,再把 40 小时全部分配出去,是一种常见但不可靠的做法。日常沟通、支持、学习、休假、突发事件和必要的恢复时间都占用真实容量。团队若长期没有缓冲,任何小幅波动都会转化为加班或延期。

容量基线应根据组织实际校准,而不是复制某个通用比例。对稳定、可预测的运营团队,计划容量可能相对高;对探索性研发、频繁协作或高支持负荷团队,留出更大缓冲往往更诚实。缓冲不是闲置,而是为不确定性付费。

5. 负载管理的输入必须可核验

资源计划如果没有工作来源、责任人和时间范围,就不适合拿来做决策。一个“张某 80%”的数字,可能代表已确认任务,也可能只是项目经理的愿望;可能包括会议,也可能完全没计入支持工作。看起来统一的数字,未必具有相同口径。

我会要求每条需求至少能回答:由哪个项目或业务目标产生,预计在哪个时间窗发生,需要何种技能,是否已获资源负责人确认,工作量估算依据是什么。不能回答的需求可以进入待确认队列,但不应冒充已承诺工作。

三、常见误区:看起来在管负载,实际上只是在转移压力

1. 把利用率越高等同于效率越高

高利用率容易形成漂亮的管理报表,却不代表高吞吐。工作越接近满载,任务一旦出现波动,等待和切换成本就越难吸收。尤其在依赖关系复杂的工作中,所有人都忙,并不等于项目持续前进。

如果一个团队长期显示 95% 以上计划占用率,我首先核对口径:是否把休假、会议、支持和不可预见工作算进容量,是否把未确认需求也算成承诺,是否有任务反复延期后仍保留原估算。占用率高得异常时,常常是计划模型失真,而非团队拥有超常效率。

2. 用平均负载掩盖局部瓶颈

组合层面的平均占用率很容易隐藏关键岗位的过载。比如整体团队尚有容量,但唯一能批准数据访问的人连续两周没有空档,相关工作仍会卡住。平均数适合看趋势,不适合替代岗位和技能维度的判断。

做报表时,我会把资源按关键技能、角色和项目阶段拆分,并特别标记单点依赖。相比只给一个全组织平均数,一张能够显示“哪些任务只能由谁完成、缺少替补会影响哪些里程碑”的图,更有管理价值。

3. 只靠加班填补估算缺口

加班可以应对短期、明确、可恢复的峰值,但不能作为长期容量方案。若每轮迭代都靠加班完成,真实问题可能是需求过多、估算偏乐观、工作切换频繁,或者人员技能结构与项目组合不匹配。

PMO 应把加班记录视为风险信号,而不是产能证明。出现连续加班时,至少要判断:新增工作从何而来,哪些任务可以延后,是否需要缩小范围,团队是否有恢复时间,风险由谁接受。

4. 以“所有项目都重要”回避优先级决策

优先级冲突无法靠团队更努力解决。若管理层不愿明确哪些项目优先,资源负责人就只能通过临时打断、私下协调和反复承诺来分配时间。表面上每个项目都得到支持,实际上所有项目都在争夺同一份容量。

PMO 的职责不是替业务高层决定战略取舍,而是把取舍的代价展示出来:若不增加资源,哪项里程碑会顺延;若保持期限,哪些范围必须削减;若两个项目都不调整,风险将落在哪些客户、合规节点或运营指标上。

5. 把工具上线误当成机制落地

资源管理软件可以提升透明度、减少重复录入、帮助发现计划冲突,但它不会自动产生一致的容量口径,也不会替组织确定谁有权接受风险。缺少规则时,系统只是更快地展示互相矛盾的数据。

如果组织使用某项目管理平台或内部计划工具,我通常先检查数据责任、更新时间、审批路径和冲突处理规则,再看图表和仪表板。对管理者来说,最有用的不是功能列表,而是每条关键承诺能否追溯、冲突能否升级、变更能否留下决策记录。

6. 用红黄绿颜色代替风险解释

红黄绿只能提示状态,无法解释原因。两条红色资源记录可能完全不同:一条是短期工作量超限但有备份,另一条是关键专家单点依赖并且影响合规交付。若没有风险原因、影响范围和建议动作,颜色会逐渐失去可信度。

每个预警至少应带上触发口径、影响对象、预计持续时间、责任人和建议决策。颜色是入口,不是结论。

四、专业判断逻辑:建立可审计、可解释的资源风险模型

1. 先建立容量口径,而不是先定红线

我建议先从团队过去 8 至 12 周的实际情况回看:工作时间中有多少用于项目交付、运营支持、会议协调、缺陷处理和学习恢复。这个窗口不是硬性标准,而是为了覆盖若干工作周期,避免用某个异常周代表常态。

可用容量可以按“名义可用时间减去已知固定占用和组织约定的缓冲”估算。关键是所有团队使用同一套定义,并允许不同工作类型采用不同参数。比如支持团队的突发工单占比通常高于稳定开发团队,不能机械套用同一条线。

口径 建议定义 需要避免的偏差
名义容量 人员在统计周期内的合同或排班工作时间 把休假、法定假期和部分工时人员当作满额供给
可计划容量 扣除已知固定职责和必要缓冲后的可分配时间 把所有工作时段全部安排给项目任务
已承诺需求 经项目负责人和资源负责人确认的工作量 把意向、预测和已批准承诺混在一起
未确认需求 尚待优先级或资源审批的工作请求 将待确认工作计入已交付承诺

2. 同时计算占用率、超限幅度与持续时间

一个便于沟通的基础指标是计划占用率:已确认工作量除以可计划容量。但它只能作为筛查指标。PMO 还要看超过基线多少、持续多久,以及峰值发生在关键里程碑前还是普通工作周。

例如,某岗位计划占用率短暂达到 105%,若后续有明确回落、工作可拆分且有替补,风险未必需要升级到组合层。若占用率连续多个周期偏高,且需求来自多个高优先级项目,则要把它视为结构性缺口,而不是一周的排期噪声。

作为管理起点,组织可以设定自己的观察区间,例如 85% 以下常规观察、85% 至 100% 重点核对、超过 100% 触发冲突处理。但这些不是行业定律,更不能脱离实际数据照搬。建议先回测历史延期、加班和返工,再校正阈值。

3. 用风险评分辅助排序,不替代管理判断

我会把风险拆成四个因素:负载超限程度、持续时间、技能稀缺性、项目影响等级。每项可采用低、中、高三级,形成一个简单的分级矩阵。它的用途是让不同 PMO 成员使用相近的判断语言,不是制造看似精确的总分。

如果组织需要数值评分,可以先采用内部校准的示意公式:风险分值等于超限系数乘持续系数乘技能稀缺系数乘影响系数。系数应由本组织历史数据校准,并在流程说明中标注为内部决策辅助,不宜宣称具有普遍预测能力。

4. 把负载与交付流动联系起来

资源数量之外,还要监测任务流动。任务从开始到完成的周期时间变长、等待评审的队列增多、已开始工作长期未完成,都可能说明工作在制品过多或瓶颈已形成。此时再引入更多并行项目,通常只会增加切换成本。

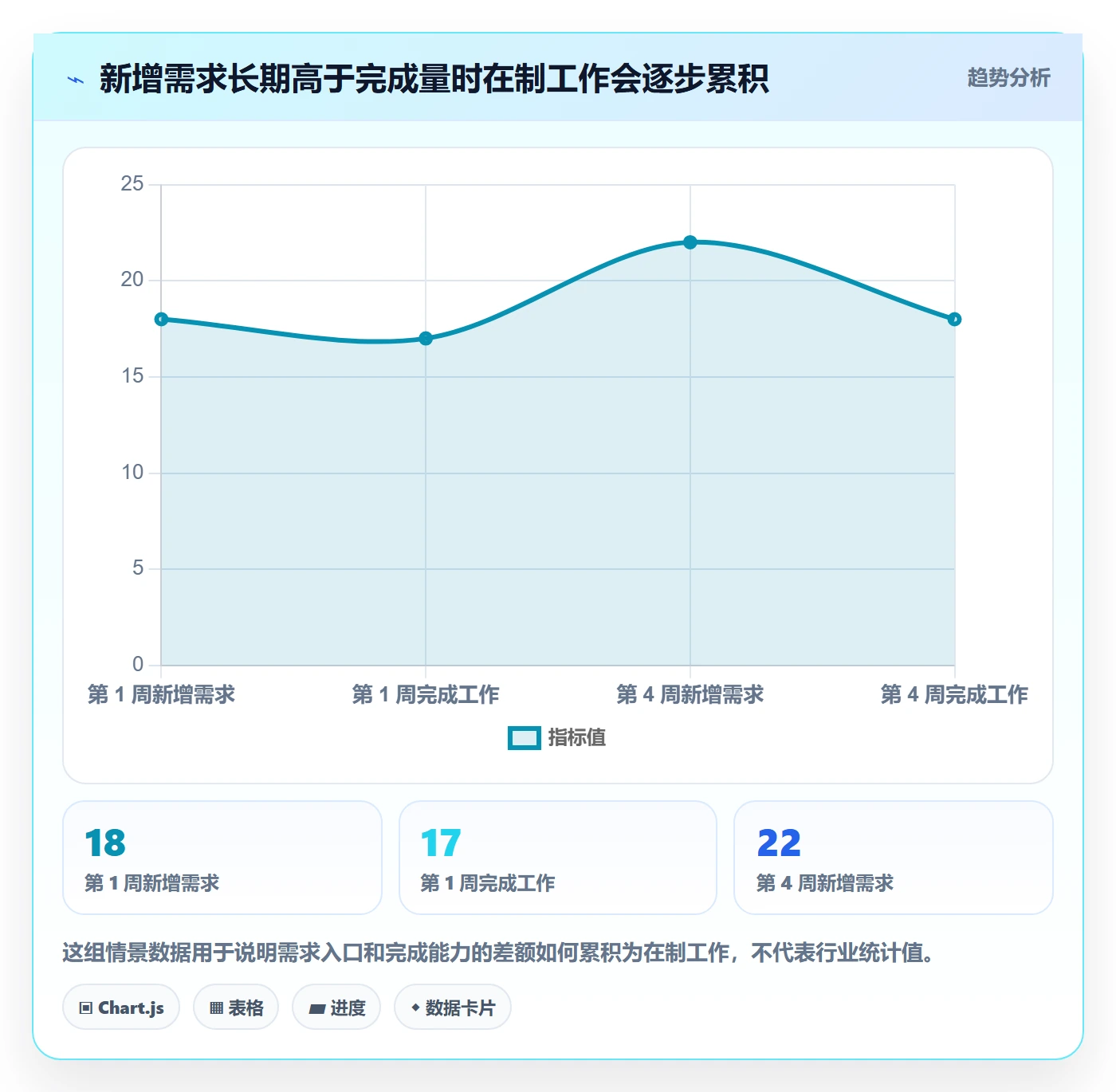

我更倾向于让 PMO 每周看一张组合流动简表:新增需求、完成工作、延期工作、等待决策工作和在制任务数量。若新增长期大于完成,队列自然膨胀;若等待时间集中在某个岗位,就应优先处理瓶颈,而不是要求所有团队普遍提速。

超负荷管理方法大全:PMO资源负载风险控制落地清单

5. 把风险信号按领先与滞后区分

滞后信号包括延期、缺陷增加、客户投诉和超预算;领先信号包括计划占用过高、关键岗位没有备份、未确认需求快速增长、任务切换上升和评审队列拉长。PMO 如果只在里程碑延期后介入,资源管理就退化成事后解释。

领先指标不能越多越好。每个指标都要有明确的数据来源、责任人和触发动作。一个无人维护、无法解释的仪表板,会让团队把时间花在更新状态上,而不是处理风险。

五、案例与数据观察:从“全员很忙”找出真正的瓶颈

1. 一个用于推演的组合项目案例

下面是情景模拟,不是某家企业的真实经营数据。假设一家 100 人以上的产品与交付组织同时推进三个项目:一个客户交付项目、一个平台能力升级项目、一个合规改造项目。三个项目共用架构、安全、测试和业务验收人员。

项目经理各自确认资源时,都认为安排合理:架构师分别在三个项目投入 30%、25% 和 20%;安全专家在客户项目与合规项目投入 40% 和 45%;测试负责人在上线前两周支持所有项目。把承诺叠加后,架构师的计划占用已经超过可计划容量,测试负责人则在同一窗口出现重复排期。

更关键的是,资源冲突并非平均分布。平台升级项目可以分阶段验收,客户项目有约定上线窗口,合规改造项目则受外部检查节点约束。若只看资源总量,会误以为三者必须同等优先;结合业务影响和可移动性后,PMO 才能提出可执行的取舍。

2. 先拆出可移动工作,再决定是否增员

团队先把未来六周的工作分为不可移动、可调整范围、可延后和待确认四类。结果发现,真正不能改变的工作量低于原计划中的全部承诺;部分平台升级工作可以错开,客户项目的低风险功能可以延后,合规项目则必须保留独立验证时间。

这一步很重要:如果先加人,可能把未确认需求和低优先级工作也一并固化;如果先砍范围,也可能影响合同或监管承诺。先分类,才知道问题是容量不足、优先级冲突,还是排期设计不合理。

工作类型 情景模拟占比 PMO处理方式 主要判断依据
有外部硬期限且不可拆分 35% 优先保留关键技能和验证窗口 违约、合规或客户影响
可调范围的交付工作 25% 讨论范围、顺序或分批上线 价值与延期成本
可延后的能力建设工作 20% 错开资源峰值,重新确认里程碑 依赖关系和机会成本
尚未确认的需求 20% 进入待决策队列,不计作已承诺容量 收益、紧迫性和资源可得性

3. 组合调整比个人加班更有效

情景推演中,PMO 先将可拆分的平台升级工作错开两周,安排一名经过验证的备份人员参与架构评审,并把尚未确认的需求移出已承诺计划。客户项目保留上线窗口,但缩小一个低风险功能范围;合规项目保留验证时间,不以压缩测试换取表面进度。

这类调整未必让每个人的日历立刻变空,但它减少了同一关键岗位的同时争抢,降低了任务切换,并让管理层清楚看到风险由谁接受。管理结果不应只用“资源利用率下降了多少”衡量,而要看关键节点是否更可信、等待是否减少、加班是否回落。

4. 案例里最容易被忽略的成本

调度冲突还有一个隐性成本:上下文切换。一个人上午参加项目甲的架构评审,下午处理项目乙的紧急问题,第二天又被项目丙拉去解释历史决策,账面上每项工作都只占一小部分,实际却频繁重新加载背景。

PMO 可以把跨项目切换频率作为诊断线索,而不要假装能用一个通用系数精确换算损失。若某岗位一周内频繁在多个项目间切换,优先考虑成块安排、明确服务窗口或减少并行工作,通常比继续细化小时级排期更有效。

超负荷管理方法大全:PMO资源负载风险控制落地清单

5. 使用管理平台时,先治理数据再看图表

在中大型组织,某项目管理平台可以帮助集中展示项目计划、责任人、工作状态与风险记录。以 PingCode 这类面向中大型企业及 100 人以上组织的产品协作平台为例,适合讨论的是如何把需求、迭代、任务和项目视图关联起来,而不是把“有系统”误认为“资源决策已经科学”。

我会先验证三个问题:计划数据是否包含支持工作和非项目职责;人员投入是否有统一单位和确认规则;风险变更是否能记录提出人、审批人和决定。若这些条件未建立,任何平台中的负载图都只能反映录入行为,不能自动代表真实可用容量。

平台选型与流程设计应以组织实际需求为准。对复杂组合管理,重要能力包括权限和数据边界、跨项目视图、计划变更留痕、工作量口径支持、报表可追溯性以及与现有研发和协作流程的衔接。采购前应以真实项目做试点,检查数据更新成本和一线使用负担。

六、落地清单:把预警、裁决和复盘做成固定节奏

1. 建立统一的资源需求入口

资源需求应通过一个可追踪入口提出,避免正式计划、即时消息和口头承诺并行。入口不一定非要是某个软件,也可以是受控表单或工作流;关键在于每条需求有唯一记录,并且能区分已批准、待评估、暂缓和拒绝。

  • 记录项目、目标、工作包和所需技能。
  • 说明预计开始与结束时间,注明是否有硬性期限。
  • 估算工作量并说明依据,区分计划投入与实际投入。
  • 标明需求优先级、依赖关系、不可替代岗位和备份方案。
  • 指定项目负责人、资源负责人和最终冲突裁决人。

需求入口要尽量轻。字段多到需要半小时才能提交,项目团队会转而私下协调;字段少到无法判断优先级,PMO 又会回到反复追问。试点时关注提交完成率、信息完整率和从提出到决策的时间,再调整表单。

2. 按固定节奏滚动看未来窗口

资源冲突常常不是今天发生,而是在未来几周已经可见。建议根据业务节奏设定滚动窗口,例如每周更新短期计划,每月评审项目组合;对发布、迁移、审计等固定窗口,则单独加密检查。

每次评审不必重做整个项目计划。PMO 可聚焦未来 4 至 8 周的关键岗位、硬期限、未确认需求、峰值占用和待决策事项。窗口长短应匹配项目周期与资源计划的可预测性,研发探索阶段不应假装数月后的小时级排期准确。

3. 设定预警分级和触发动作

阈值的意义在于触发对话,不是自动判罚。可以采用组织自定义的三级机制:关注级要求项目核对数据和缓冲;预警级要求评估范围、排期与替补;升级级要求组合决策人作出取舍并记录风险接受者。

级别 典型信号 要求动作 决策边界
关注 占用接近计划容量,或关键岗位开始出现排期重叠 核实口径、需求来源和预计持续时间 项目经理与资源负责人处理
预警 冲突跨项目持续,硬期限与人员投入无法同时满足 提出错峰、范围调整、备份或优先级方案 PMO 组织影响评估
升级 多个高优先级项目争抢同一技能,且局部调整无效 提交可选方案、代价和风险承担人 组合治理层裁决

4. 冲突评审只讨论决策,不逐项重排全员日历

资源冲突会议最容易变成逐条汇报和讨价还价。为了提高效率,我会要求会前提交冲突清单,会上只处理需要跨项目裁决的事项。每个事项以“现状、影响、可选方案、推荐动作、未决代价”呈现。

  1. 确认数据口径:哪些是已承诺工作,哪些仍是预测需求。
  2. 说明业务后果:延期、范围缩减、质量风险或外部承诺的影响。
  3. 给出至少两个可行方案:包括不做决定时的后果。
  4. 明确裁决人和决定时间,不把决策责任留给执行团队。
  5. 记录决定、风险接受者、复核日期和触发重新评估的条件。

会议结束时应形成可执行的调整项,而不是“大家再协调一下”。如果没有责任人和完成时间,冲突仍然存在,只是从日历上转移到了会后沟通中。

5. 建立分级处置动作库

不同冲突需要不同动作。PMO 可以预先维护动作库,减少每次从零开始讨论。关键是动作必须对应风险根因:若需求本身不清晰,不能用加人解决;若瓶颈来自单点审批,单纯增加执行人员也无效。

  • 调整需求:取消低价值工作、拆分交付、缩小范围或延后非关键功能。
  • 调整时间:错峰启动、移动评审窗口、改变里程碑顺序或分批上线。
  • 调整资源:补充经过验证的替补、共享专家服务时段、引入短期外部能力。
  • 调整工作方式:减少并行在制任务、批量处理评审、明确需求冻结窗口。
  • 接受风险:由有权决策者明确接受影响,不能默认为团队承担。

6. 每月复盘预测偏差和负载后果

资源计划不可能一次准确。PMO 应复盘预测与实际的差异,查明偏差来自需求变化、估算系统性偏低、计划口径遗漏、人员变动还是执行阻塞。目标不是追责谁猜错,而是让下一轮容量判断更贴近真实。

可按岗位或技能观察预测准确度、延期率、持续加班、返工、任务等待时间和需求变更频率。数据要按团队情境解读;若某类工作本来就高度不确定,重点应放在预测区间和变更机制,而不是要求每个估算都精确到小时。

七、不同情况下的行动建议:按根因选动作,而不是统一要求“再优化”

1. 短期突发峰值:先限制新增工作

如果是事故、紧急客户问题或临近上线的集中验证造成短期峰值,先建立临时工作边界:明确哪些任务必须处理、哪些可暂停、谁负责恢复被暂停的计划。没有暂停机制的“临时支援”,很容易变成长期额外职责。

短期峰值可以使用加班或外部支持,但要设结束条件和恢复安排。若峰值延长超过组织约定窗口,应重新评估它是否已经变成结构性容量缺口。

2. 长期持续超负荷:处理容量或需求结构

若多个周期持续超限,优先检查项目组合是否超出组织能力,而不是持续要求个人提高效率。可选方案包括减少项目数量、调整承诺日期、缩减范围、补充长期岗位、改善自动化或重新分配职责。

增员并非总是最快或最便宜的办法。新员工需要招聘、熟悉业务和获得权限;若核心瓶颈是决策等待或需求反复变化,增员可能只增加协调负担。先定位瓶颈,再估算补充能力的实际爬坡时间。

3. 关键专家单点依赖:优先做知识和授权备份

单点依赖的处理重点不只是分摊工时,还包括让替补人员获得上下文、权限和判断能力。可以采用结对评审、轮值、操作手册、故障演练和分阶段授权,但不能把关键职责简单拆给不具备能力的人,制造新的质量风险。

如果短期无法培养替补,PMO 应把该岗位列为组合级风险,限制并行承诺,并为不可移动工作预留明确窗口。管理层需要接受:关键专家的工作不可能同时服务所有项目。

4. 需求持续变化:加强入口和变更裁决

若负载恶化主要由频繁变更造成,先分析变更的来源和时点。业务假设变化、客户反馈、合规要求和项目内部返工需要不同处理方式。把所有变更都视为执行团队的额外工作,会掩盖决策链条上的根因。

建议为新增需求记录价值、紧迫性、影响范围和被替换的工作。若每次新增都不需要说明要挤掉什么,团队就会被迫以加班吸收组织没有作出的取舍。

5. 团队利用率不高但交付仍延期:检查等待和能力错配

这种情况常被误解为人员效率低。实际可能是任务在评审、环境准备、数据访问或业务确认环节停滞,也可能是现有人员技能与工作需求不匹配。通过等待时间和阻塞原因拆解后,才知道需要的是授权、培训、环境治理还是资源调整。

如果执行人员有空档,但关键决策者没有可用时间,继续给执行人员排更多工作只会增加等待中的任务。应先消除流动瓶颈,让已经开始的工作完成,再扩张并行任务。

6. 矩阵组织协调困难:明确双重责任边界

矩阵组织中,项目经理对交付负责,职能负责人对专业能力和人员安排负责,PMO 负责组合透明度和治理节奏。若三方没有明确边界,资源冲突就会在项目会议、职能会议和高层会议之间来回漂移。

最好写清谁提出需求、谁核验能力、谁确认投入、谁调整项目承诺、谁接受风险。责任边界不清时,工具再完善也无法替代授权设计。

八、不同情况下的取舍:让每个方案都看见代价

1. 加人还是延后项目

加人适合工作可拆分、任务有明确接口、人员能在期限内上手且新增成本可接受的场景。延后项目适合需求可移动、硬期限影响有限、并行过多导致核心团队无法稳定交付的场景。

比较时不要只看名义人力成本,也要估算招聘或外包周期、上下文转移、质量风险、协调成本和延期机会成本。若新成员要在关键窗口后才完成熟悉,加人可能无法挽救当前节点。

2. 范围缩减还是质量缓冲缩减

范围缩减可以通过删除低价值功能、拆分阶段或先交付核心路径来保护关键结果。压缩质量验证看起来更快,却可能把成本推迟到上线之后,形成缺陷、返工、客户影响或合规问题。

对安全、合规、数据迁移和高影响业务流程,我会优先保护必要验证;对可逐步开放的功能,则可以讨论分阶段交付。取舍必须由有权决策者确认,不能让团队在没有授权的情况下自行降低标准。

3. 跨项目共享专家还是固定归属

共享专家有利于利用稀缺能力,但需要明确服务窗口、优先级和响应时限。若每个项目都能随时打断专家,共享就会演变为高切换成本的碎片化支持。

固定归属更适合长期深度工作、强上下文依赖或稳定产品团队。代价是资源弹性下降,因此需要准备备份能力,避免一个项目拥有专家后,其他重要工作完全无法推进。

4. 使用外部资源还是培养内部能力

外部资源适合期限明确、边界清晰、知识转移可设计的工作,例如短期测试支持或专项迁移。内部培养适合长期核心能力、业务知识敏感或决策频繁依赖组织上下文的岗位。

外部人员不能自动替代内部责任人。需求定义、业务验收、架构决策和风险接受仍需组织内部承担。若外部支持只增加执行手数,却没有内部接口和质量标准,协调成本可能抵消产能收益。

5. 集中管控还是团队自治

高度集中管理有利于跨项目冲突裁决和稀缺资源保护,但容易增加审批延迟。团队自治更快,却可能在资源紧张时优先保护本项目,导致组合层重复承诺。

较稳妥的做法是设定边界:团队在约定容量和优先级内自主调度;超过阈值、影响其他项目或涉及关键岗位时,再升级到组合决策。这样既不把所有排期收归 PMO,也不让冲突留给团队私下解决。

九、可直接采用的 PMO 资源负载风险控制清单

1. 需求与数据

  • 是否有统一入口记录资源需求,且能区分预测、待批和已承诺?
  • 每条需求是否有项目目标、技能要求、时间范围和工作量依据?
  • 是否统计支持、会议、运营、休假和其他固定职责?
  • 不同团队是否使用一致的容量、占用和实际投入定义?
  • 人员计划是否由项目负责人和资源负责人共同确认?

2. 风险识别

  • 是否查看未来多个周期,而不只看当前周?
  • 是否标记关键技能集中、单点依赖和不可替代角色?
  • 是否追踪等待时间、在制任务、任务切换和延期原因?
  • 是否区分短期峰值与持续性结构缺口?
  • 预警是否附带影响范围、持续时间、责任人和建议动作?

3. 决策与处置

  • 是否明确项目优先级冲突的最终裁决人?
  • 冲突方案是否同时展示范围、时间、人员和质量代价?
  • 是否先检查需求和排期,再决定是否增员?
  • 风险接受是否由有权决策者明确记录?
  • 决策是否有责任人、完成时间和复核条件?

4. 复盘与改进

  • 是否比较计划容量、实际投入和预测偏差?
  • 是否追踪持续加班、返工、等待和范围变化的趋势?
  • 是否复盘红色预警是否准确,漏报和误报各自来自哪里?
  • 是否根据历史数据调整团队容量缓冲和阈值?
  • 是否定期检查资源管理流程本身的维护成本?

十、结语:真正有效的负载管理,是让组织敢于说“不”

1. 从“谁还能多做一点”转向“哪些承诺值得保留”

超负荷管理最深层的问题,通常不是缺一张排班表,而是组织不愿意把需求、能力和优先级放在同一张桌面上。只要每个项目都被默认必须按原范围、原日期、原成本完成,压力最终就会落到个人身上。

PMO 的独特价值,是把这种隐形压力变成可讨论的组织选择:增加能力、调整范围、改变时间、降低并行度,或者由决策者明确接受风险。没有免费的选项,只有有没有把代价说清楚。

2. 下一步:用一个资源瓶颈做四周试点

不必一开始就建设覆盖全公司的复杂模型。选择一个冲突最明显的技能组或项目组合,连续四周记录可计划容量、已承诺需求、未确认需求、在制任务、等待时间和实际变更。

试点结束后,回答三个问题:哪些预警提前发现了真实风险,哪些数据维护成本过高,哪些冲突因缺少决策权而无法处理。再据此调整阈值、会议节奏和责任边界,逐步扩展到其他团队。

我判断一套超负荷管理机制是否有效,不看它能否把每个人排到满格,而看它能否在延期和加班发生之前,帮助组织做出清楚、可追溯、有人负责的取舍。

常见问题解答(FAQ)

1. PMO如何判断团队是否已经进入超负荷,而不是简单地看任务数量变多?

我所在的团队曾经同时推进12个项目,成员看起来每天都在忙,但延期率并没有立刻暴露出来。我想知道,除了统计待办数量,还应该用哪些指标判断资源负载已经超过安全线?

不要把任务数量直接等同于负载,真正需要观察的是有效产能、并行工作数和被打断时间。我在一次研发型团队试点中,用连续两周的工时记录做了校准:成员每周名义工时为40小时,扣除例会、支持、请假和临时沟通后,平均有效产能只有27小时;

当计划工时超过有效产能的85%,延期风险明显上升,超过100%后,返工和任务切换会进一步吞噬产能。我建议PMO同时看四个指标:计划工时/有效产能、在制任务数、紧急任务占比、任务切换次数。一个实用的判断表是:计划负载低于80%为安全区,80%至100%为预警区,超过100%为超负荷区;

在制任务数超过个人或小组并行上限,也应直接触发复核。比如某成员有效产能为27小时,当前计划工时为31小时,负载率就是115%,即使任务都标注为“高优先级”,也不能继续加任务。我的经验是,负载率最好按角色和周期计算,而不是只看全团队平均值。

全团队平均80%可能掩盖测试岗位130%、产品岗位60%的结构性瓶颈。PMO应每周输出“角色负载矩阵”,把高负载角色、关键路径任务和未来两周即将进入执行阶段的工作放在一起看,这比单纯展示任务总数更能提前发现风险。

2. 资源已经超负荷时,PMO应该优先减少任务、延长周期,还是临时增加人手?

我过去处理延期时,第一反应通常是申请增员,但新人加入后反而增加了沟通和交接成本。我想建立一套可复用的决策顺序,避免每次都靠项目经理的直觉处理。

我建议按“削减范围、降低并行、调整顺序、借调资源、最后才是增员”的顺序处理,因为增加人手并不等于立刻增加产能。对于已经进入执行中后期的项目,临时增员常常要经历业务培训、代码熟悉、权限开通和评审适配,实际可用产能可能只有名义产能的30%至50%。

我在一个交付周期为8周的项目中做过对比:直接增加2名外部成员,前两周新增有效产能约12小时,但团队协作会议每周增加了9小时;如果先砍掉低价值报表、合并两轮评审,并把两个低优先级需求顺延,释放出的内部产能约22小时,效果反而更快。两种方案的判断可以这样记录:削减范围通常影响功能完整性但见效最快;

延长周期影响客户承诺;借调资源适合边界清晰的工作包;临时增员适合长期、可拆分且知识转移成本低的工作。PMO可以建立一个简单的决策矩阵:若超负荷主要来自低价值需求,优先删减范围;若来自任务并行过多,优先减少在制项目;若只有单一技能出现瓶颈,优先借调同技能资源;

若需求长期稳定且预计持续超过一个季度,再评估招聘。判断依据必须同时包含延期成本、交接成本和质量风险,而不能只比较人头数量。

3. 如何把超负荷风险控制真正落到项目管理工具中,而不是停留在一张资源表?

我们曾经维护过一张Excel资源计划表,第一次汇报时数据很完整,第二周就因为人员调动和需求变更失效了。我想知道,怎样设计日常流程,才能让负载数据持续更新并真正影响项目决策?

资源管理落地的关键不是做出一张漂亮的表,而是让负载数据成为任务流转的必填条件。我建议至少建立四个联动规则:任务必须有负责人和预计工时;预计工时超过角色未来两周可用产能时触发预警;新增高优先级任务必须指定被挤出的任务;任务状态长期停留在进行中时,要求重新估算剩余工时。

在一次流程改造中,我们把资源检查点放在需求评审、迭代排期和周度计划三个节点。改造前,任务创建后才发现负责人已经被其他项目占满;改造后,新增需求必须同时填写优先级、预计工时、截止日期和替代任务。连续6周观察发现,临时插单数量下降约35%,周中重新排期次数从平均每周18次降到10次左右。

这个变化并不是因为团队突然变快,而是因为冲突被提前暴露了。系统字段建议保持克制,优先保留:角色、负责人、预计工时、剩余工时、开始日期、截止日期、优先级、所属项目、依赖关系。PMO每周只需要关注三类异常:负载率超过100%的人员或角色、未来两周进入关键路径的任务、没有明确替代项的新增插单。

某项目管理工具可以承载这些规则,但工具不会自动解决资源冲突;真正有效的是把“新增工作必须说明代价”变成团队制度。

4. PMO如何用数据证明超负荷控制措施有效,而不是只证明大家变得更忙?

管理层经常问我,资源负载治理到底带来了什么收益,但我们以前只汇报完成任务数和加班时长。有没有一组既能反映交付结果,又能识别隐性返工和过度忙碌的指标?

不要只看完成任务数,因为团队可以通过拆小任务、延长加班和压缩测试来制造“完成很多”的假象。我更建议建立结果、流动和健康三组指标,并设置治理前后的基线。结果指标看按期交付率、关键里程碑达成率和缺陷逃逸率;流动指标看平均周期、在制任务数和阻塞时长;健康指标看加班小时、返工工时和紧急任务占比。

我在一个团队中采用过8周对照观察。治理前的基线为:按期交付率68%,平均在制任务数42个,返工工时占总工时19%,紧急任务占比31%,人均月加班22小时。

通过限制并行任务、每周清理超期事项、将紧急需求纳入容量预算后,第8周数据变为:按期交付率82%,在制任务数降到29个,返工工时降至11%,紧急任务占比降至18%,人均月加班14小时。评估时要避免把所有改善都归因于资源治理,最好保留同一项目类型、相近团队规模和相似需求波动作为对照。

我的判断标准是:按期交付率提高,同时返工工时和加班下降,才说明治理有效;如果完成数增加但返工、阻塞和加班同步增加,那只是把风险推迟了。PMO可以每月做一次“负载,交付,质量”联表,让管理层看到资源决策对业务结果的实际影响。

核心关键词

读者评论

向
向嘉宁

我们团队试过按周填资源占用率,前两周看起来很清楚,后来最大问题变成数据更新不及时,临时支持和会议几乎没人补录。现在更关注延期任务和等待评审的数量,反而比单看百分比更能发现瓶颈。

夏
夏梓萱

文中把“可计划容量”和名义工时区分开很有必要,但实际落地时最难的是让各部门接受统一口径。不同岗位的支持工作差异很大,如果直接套一个固定缓冲比例,最后仍可能得到一张看似精确、实际失真的表。

赵
赵泽宇

我比较认同不能靠加班解决长期超负荷。不过资源冲突出现后,谁有最终裁决权往往比评分模型更关键。我们曾经做过很细的风险分级,却因为项目优先级没人拍板,最后还是靠负责人私下协调,建议把升级时限和决策人写进流程。

文章包含AI辅助创作:超负荷管理方法大全:PMO资源负载风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553264

赞 (0)
飞飞飞飞
资源负载负荷全流程:PMO数据分析与一文讲清
上一篇 1小时前
Capacity落地方案:PMO开展资源负载的风险控制案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
