工作负载管理最容易失灵的时刻,不是团队完全没有任务,而是每个人看起来都很忙,项目却仍然延期:关键岗位被多个项目同时预订,计划工时加起来超过可用工时,临时需求又不断插队。PMO要解决的不是“谁还能再接一点”,而是把需求、能力、时间和优先级放进同一套可校验的决策机制里。
一、先讲核心结论:负载管理不是把人排满
1. 管理目标是提高承诺的可信度
我判断一套工作负载管理方法是否有效,首先不看资源利用率是否接近百分之百,而看团队能否按承诺交付、能否及时发现超载、能否解释优先级变化的代价。利用率高不等于产出高;当关键岗位没有缓冲时,一个临时缺陷、一场客户评审或一次需求变更,都可能把多个项目的计划同时推迟。
PMO的工作不是替每位员工安排每个小时,而是建立一个组织级的资源决策系统:项目负责人提出需求,职能负责人校验能力与可用性,PMO汇总冲突并提供方案,业务决策者处理优先级取舍。系统应回答四个问题:未来需要什么能力、何时需要、现有容量有多少、发生冲突时谁有权拍板。
核心原则是先识别瓶颈,再平衡负载;先做可信预测,再追求局部利用率。如果只有一张“每个人有多忙”的表,却没有需求来源、技能条件、时间粒度和决策权限,那张表更像汇报材料,而不是管理工具。
2. 把负载拆成可管理的五个量
我建议PMO至少统一以下五个概念。它们看起来基础,却是多数争议的来源:有人把任务数量当成工作量,有人把合同工时当成实际容量,也有人把“已分配”误认为“已承诺”。
| 概念 | 管理含义 | 常见误读 | 建议口径 |
|---|---|---|---|
| 需求量 | 某个时间段需要投入的工作量 | 项目计划上的全部工时都已确定 | 标记估算、已确认、待澄清等状态 |
| 可用容量 | 扣除休假、固定职责和必要协作后的可投入时间 | 工作日乘以八小时 | 按角色或技能、按周计算,并保留缓冲 |
| 已承诺负载 | 已经进入正式计划、需要兑现的投入 | 所有口头需求都算承诺 | 记录批准人、时间范围和优先级 |
| 利用率 | 承诺工作量与可用容量的比例 | 越接近百分之百越好 | 结合任务可变性和岗位稀缺程度解释 |
| 负载风险 | 需求、容量、技能、依赖和变更共同形成的交付风险 | 只看超载百分比 | 同时看超载幅度、持续时间与关键路径影响 |
一个容易执行的起点是按周汇总,按角色或技能聚合,再下钻到具体人员。周级视图适合组织决策;个人日历适合团队排期;两者不应被混为一张万能报表。越靠近执行层,信息越细;越靠近决策层,越需要看到供需差距、项目影响和可选方案。
3. 先建立组织可接受的容量边界
在满负载计划中,所有容量都被占用,表面上没有浪费,实际却没有吸收变化的能力。我通常建议先用团队自己的历史数据校准容量,不直接照搬“每周固定工作若干小时”的理论假设。团队需要处理的支持工单、代码评审、客户沟通、内部会议和知识传承,都会消耗真实时间。
下方是用于启动讨论的情景模拟,不是行业平均值,也不是普遍适用的承诺标准。它展示了为什么计划容量要从名义工时中扣除非项目工作,并为临时变化留下空间。组织应至少用八至十二周的数据重新校准一次。

二、背景和真实场景:为什么PMO总在项目之间“借人”
1. 多项目并行让局部计划看起来合理、整体却不可行
在中大型组织里,单个项目的计划通常能自圆其说:项目甲需要一名资深测试工程师两周,项目乙也需要同一位工程师两周,平台改造又需要他参与评审。每位项目经理看自己的计划,都认为需求合理;合并以后,同一人的时间却被分配了三次。
这种冲突经常不是因为某个项目经理不负责任,而是因为组织缺少统一需求入口和共享容量视图。人员借调、临时承诺和口头优先级,能在短期内让会议结束,却会让冲突被推迟到执行阶段。到了交付前,团队才发现真正不可替代的能力没有空档。
PMO要关注的因此不是项目计划有没有填满,而是不同项目是否在同一时间窗口争抢同一类能力。以“测试”“数据分析”“产品设计”等职能汇总时,还要进一步识别熟练度、系统权限、业务知识和地域限制。名义上同一个角色,不一定可以互换。
2. 需求变化让静态计划快速失真
工作负载管理不是季度初排一次表就结束。客户反馈、法规要求、线上故障、技术依赖和人员变动都会改写需求。计划的价值不是预测未来每一项变化,而是在变化到来时能迅速回答:哪些工作要暂停、哪些交付受影响、需要谁批准。
我会把需求成熟度作为资源计划的输入条件。未澄清需求可以占用预测容量,但不应该和已批准交付混为一谈;初步估算可以用于识别潜在瓶颈,却不能作为个人绩效承诺。若管理层将粗略估算直接当成精确工时,团队往往会用大量协调成本掩盖信息的不确定性。
3. 100人以上组织需要从“认识每个人”转向“管理规则”
人数较少时,负责人可能通过日常沟通记住谁在做什么。规模扩大后,跨部门项目、异地协作、岗位分工和优先级层级让这种记忆方式不可持续。此时,关键不是收集更多字段,而是让字段能够触发行动:超载何时预警,资源冲突由谁处理,变更怎样留痕,计划多久刷新一次。
在这类组织里,PingCode可作为项目与协作信息的承载方式之一,用来关联需求、任务、项目和责任人;但资源管理规则不能因为采购或启用软件而自动成立。上线前仍要明确角色、口径、数据责任和决策机制,否则工具只会把不一致的计划更快地汇总起来。

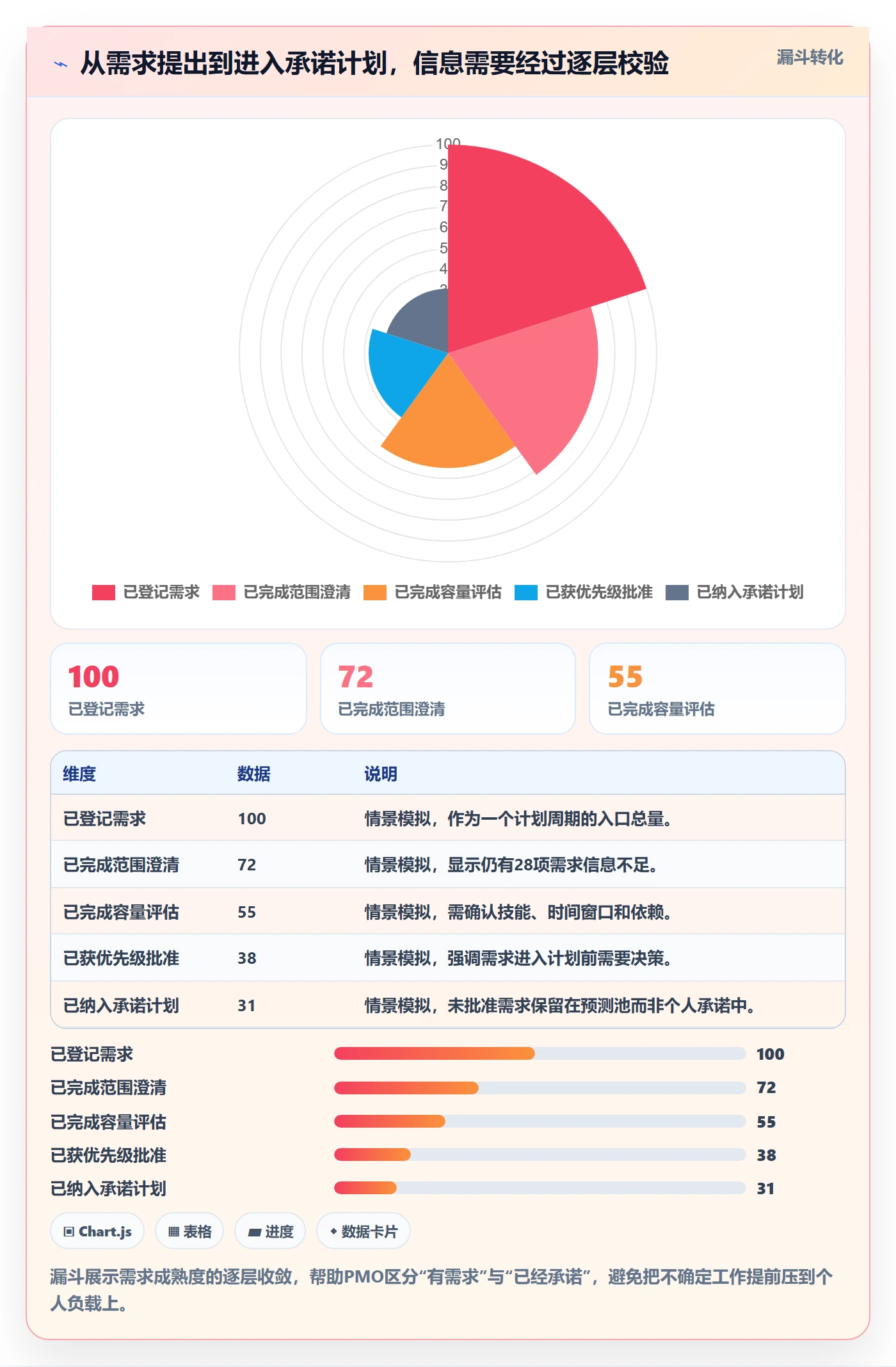

下图是一个团队级需求流转的情景模拟。重点不在于某个精确转化率,而在于说明工作负载信息需要经过澄清、估算、批准和排程,才能从“有人提出”变成“组织承诺”。

三、常见误区:看上去精细,实际会误导决策
1. 把利用率接近百分之百当成管理优秀
如果团队长期以满负载作为目标,任何估算偏差和临时任务都会转化为延期。工作存在切换成本,人员还需要学习、沟通、复盘和处理突发问题。越是依赖少数关键专家的团队,越不适合把所有可用时间都预订出去。
高利用率可能来自真实产能提升,也可能来自工时低报、工作积压、加班常态化或等待时间被隐藏。单独看这个比例无法区分原因。PMO应把它与准时交付率、延期原因、在制工作数量、返工率和加班情况一起看。
2. 用任务数量代替工作量
一个人手里有十项任务,不一定比只有三项任务的人更忙。任务的规模、复杂度、等待依赖、切换成本和紧急程度差异很大。任务计数适合观察工作分布是否过度碎片化,却不能直接换算成容量。
如果组织尚未形成稳定估算方式,可以先用小时或人天表示范围,并同时标注估算置信度。对于探索性任务,不必假装能够精确估算到小时;可以先设置短周期调查、原型验证或技术试验,再依据结果重新评估负载。
3. 把每个人都视为可以互换的资源
把人称作“资源”只是管理语言,不应抹掉技能差异和成长需求。同一岗位的两位员工,可能在系统知识、客户经验、代码权限、沟通能力或领域背景上差异明显。若资源视图只显示岗位名称,PMO可能会把名义空闲误判为可替代容量。
建议至少对关键能力建立技能矩阵,但不要把它做成对员工的永久标签。矩阵应描述当前可独立承担、需要指导、仅可参与等能力层级,并设定复核周期。能力信息用于排程和培养,不应用来简单排序个人价值。
4. 每次冲突都用加班或临时借调解决
临时支援有时合理,但若每次资源冲突都以加班处理,组织就不会真正面对优先级问题。加班能把一部分工作推过短期节点,却不能解决工作量长期超过容量、关键能力单点依赖或需求频繁变更。
借调也有成本:交接、环境权限、业务上下文、原团队的后续影响都需要计算。快速调人并不等于立刻获得有效产能。跨团队支援必须说明结束条件、交接对象和返回安排,否则短期救火会演变成长期职责不清。
5. 只报超载比例,不报受影响的交付
“某角色超载百分之二十”是一条风险信号,不是完整的决策材料。管理层更需要知道:哪个里程碑会延迟,延迟多久,是否影响客户承诺,减少哪项范围可以解除冲突,外部补充能力需要多长时间才能生效。
PMO应把负载异常翻译成业务影响。若多个方案都能解决问题,则要展示它们的成本、时间和风险,而不是把选择责任留给一个没有决策权限的资源协调人。
四、专业判断逻辑:从需求到容量形成闭环
1. 先定义资源管理的粒度与周期
资源管理通常需要三个粒度。战略层按月或季度看能力供需和招聘、外包、项目组合决策;项目层按周看关键岗位与里程碑;执行层按日看具体任务和协作安排。PMO若把三种粒度塞进同一张表,往往会因为细节太多失去战略判断,也会因为粒度太粗无法支持执行。
初期建议用滚动八至十三周的视图,每周更新近期计划,并保留更远期的粗粒度预测。近期需求的估算应较具体,远期需求应明确不确定性。预测越远,越应关注能力类别和容量区间,而非具体人员的精确排班。
2. 用容量计算而非名义工时计算
容量计算要明确单位和扣除项。一个简化公式可以帮助团队统一口径:可承诺容量=名义工作时间-固定职责-已确认休假-必要协作-计划缓冲。这些扣除项不是浪费,而是将真实工作条件纳入计划。
如果没有历史数据,先用小样本记录四至六周:项目工作、支持工作、会议协作、返工和临时事项各占多少。不要一开始就要求全员精确填报到每十五分钟;记录成本过高时,数据会迅速失真。先获得足以判断瓶颈的分辨率,再决定是否增加精度。
3. 把负载按技能、时间和优先级交叉检查
总工时充足,不代表关键能力充足。需求应至少关联角色或技能、时间窗口、工作量区间、优先级和依赖条件。对于有明显技能门槛的任务,还要确认是必须由专家完成,还是可以在专家指导下由其他成员承担。
优先级不能只用“高、中、低”三个标签。PMO可以要求提出需求的负责人说明业务价值、截止依据、延迟代价、可拆分范围和最小可交付结果。信息不完整的需求可以进入候选池,但应避免直接抢占已批准项目的容量。
4. 设置预警阈值,但不要把阈值当成裁决
预警阈值是让问题提前进入讨论,不是自动否决项目。组织可以根据试运行结果设定绿色、黄色和红色区间,例如把低于百分之八十五、百分之八十五至百分之百、超过百分之百作为初始观察档位;这只是情景示例,应依据本组织的工作特征调整。
判断时至少加入四个维度:超载幅度、持续周数、角色稀缺性、对关键路径的影响。一个角色短暂超载百分之五,可能可以通过交付调整吸收;一个独有专家连续六周超载百分之十,即使数字不大,也可能是高风险单点。

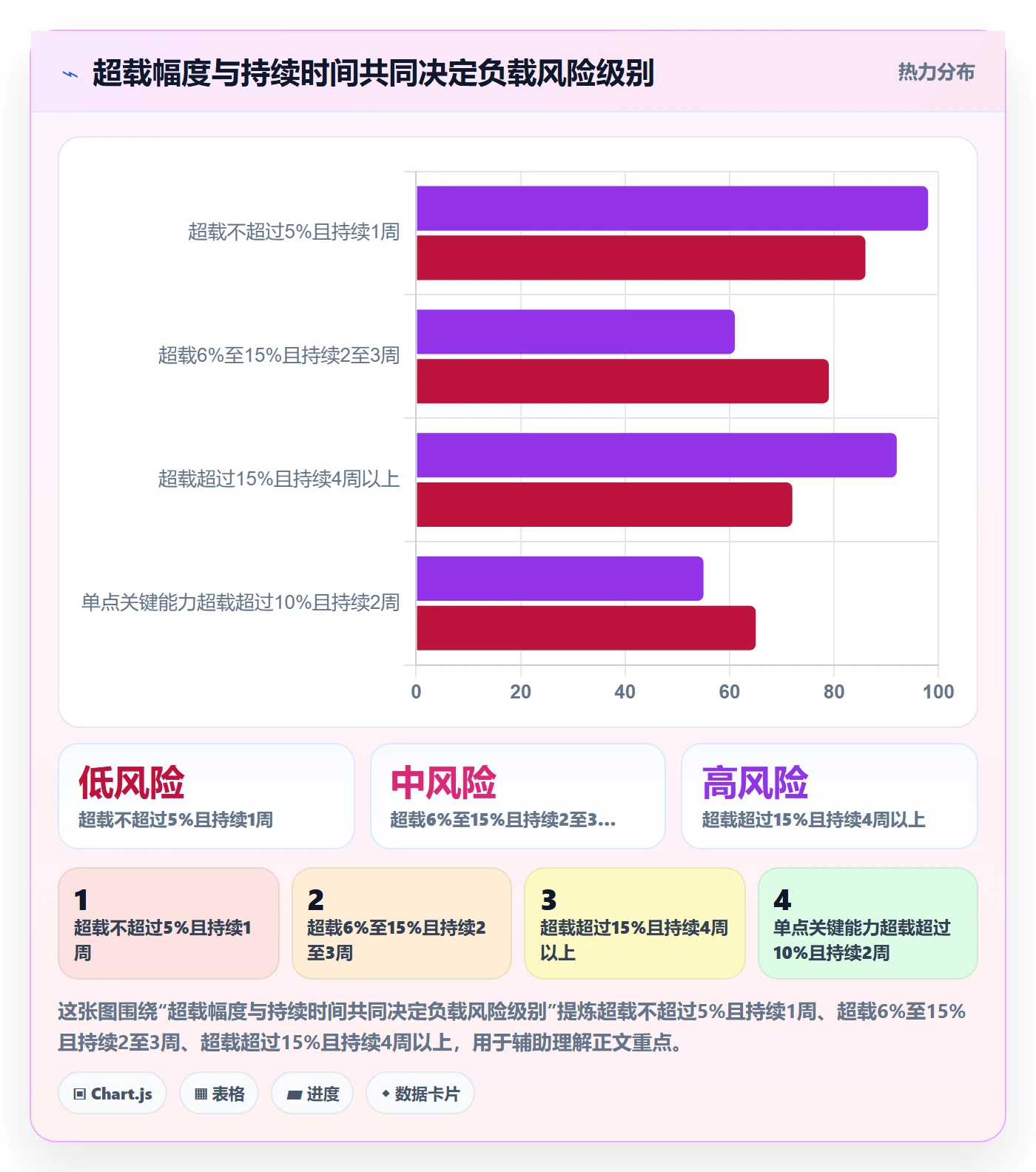

下图是建议用于试运行的风险分层示意,不是经过行业抽样得出的基准。它把“超载多少”和“持续多久”结合起来,帮助PMO把注意力放到累积风险,而不是被某一周的单点数字牵着走。

5. 用“决策选项”取代单一的资源请求
当资源冲突出现时,PMO不应只问“能不能给这个项目加一个人”,而应同时准备可比较的方案。常见选项包括:调整交付顺序、减少范围、推迟里程碑、拆分任务、培养替代者、采购外部能力,或停止低优先级工作。
每个方案都要说明收益与代价。增加外部人员可能提高短期容量,但入场时间、管理成本和知识交接会降低初始产出;范围缩减可能保住日期,却需要业务方确认可接受的最低交付;推迟项目可以释放稀缺专家,但要说明客户或经营影响。决策材料要把这些代价摆在同一页上。
6. 明确决策权和刷新节奏
如果资源冲突没人有权裁决,计划表越详细,争论可能越久。建议定义三层责任:项目负责人对需求质量和范围负责;职能负责人对能力供给和专业安排负责;项目组合或业务决策者对跨项目优先级负责。PMO负责数据口径、冲突识别、方案比较与决策记录,不替代业务负责人承担价值判断。
刷新节奏可以采用每周短会处理近期开工与风险,每月检查项目组合和未来容量,每季度检视能力建设、招聘与外部采购。会议不应逐人逐任务朗读,而应聚焦异常:红色负载、关键技能缺口、未决优先级、需求变更和逾期行动项。
五、案例与数据观察:用一组可复算的数字看清冲突
1. 情景设定:一个共享测试岗位被三条工作流同时需要
以下案例为情景模拟,不代表某家企业的真实经营数据。某产品组织有三个并行工作流:客户版本交付、平台升级和合规验证。三项工作都需要资深测试能力。团队此前按项目分别排期,没有统一容量检查,直到同一位测试负责人在连续几周内出现多重承诺,项目负责人开始争抢其时间。
| 工作流 | 周需求 | 时间窗口 | 重要约束 |
|---|---|---|---|
| 客户版本交付 | 24小时 | 第3至第5周 | 客户验收日期固定,需覆盖关键场景 |
| 平台升级 | 18小时 | 第4至第7周 | 依赖测试环境稳定,部分工作可前移 |
| 合规验证 | 16小时 | 第4至第6周 | 证据材料由业务方补齐后才能完整测试 |
| 固定职责与支持 | 每周12小时 | 持续 | 包含评审、线上支持和必要协作 |
从名义工时看,测试负责人一周有四十小时;但扣除固定职责后,项目可用容量只有二十八小时,若再保留适当缓冲,可承诺容量还要进一步降低。第4周三个项目同时提出需求,总量达到五十八小时,远远超过实际容量。问题不是某个项目“占用太多”,而是组织没有为同一能力建立共享约束。
2. 先看时间分布,再决定是否调人
PMO与项目负责人复核后发现,合规验证有一部分测试可以等资料齐备后再执行;平台升级的环境准备和测试用例设计可以前移;客户版本中的部分低风险回归可以由具备基础能力的测试成员在资深人员指导下完成。经过拆分,资深测试的需求可以由集中在第4周的高峰,改为分散在第3至第7周。
这种调整没有凭空创造容量,而是改变了需求的顺序与技能组合。若所有任务都必须由同一位专家执行,且日期不可动,组织就必须明确延期、外部支持或暂停其他工作的代价。排期调整不是万能解法,但在买人或加班之前,值得先检查工作是否真的无法错峰、拆分或由其他能力承担。

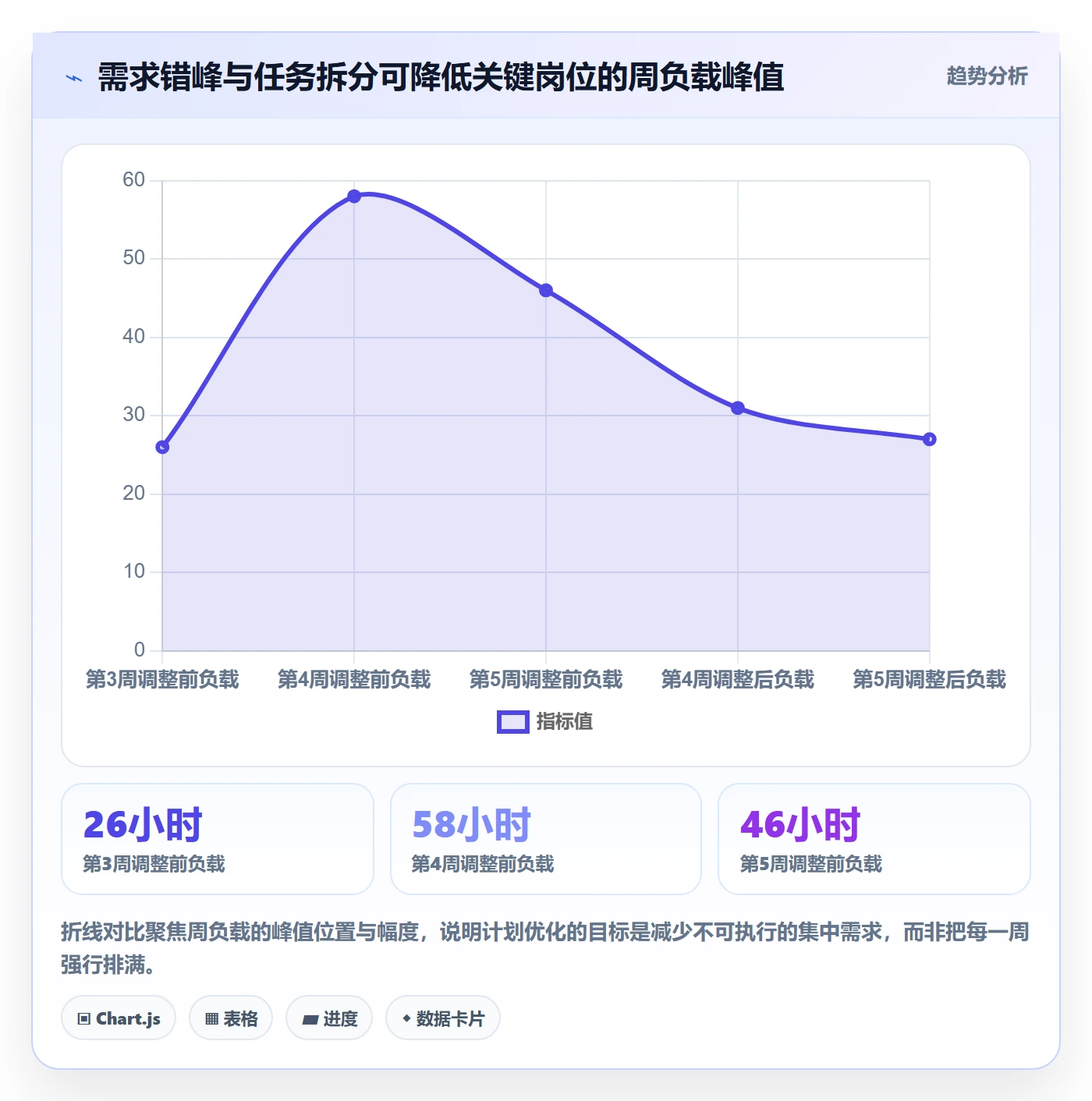

图中给出调整前后的情景模拟负载。数值只用于演示排程思路,重点是第4周的峰值如何在需求澄清、错峰和能力转移后下降,而不是宣称某种方法必然带来固定比例的改善。

3. 把数据观察延伸到项目结果
排程调整之后,PMO还需要跟踪结果,而不是把计划变更本身当作成功。可观察的指标包括:关键里程碑按期率、每周负载预测偏差、临时插单占比、返工工时、跨项目支援次数和关键岗位超载持续时间。指标应与动作对应,否则只会增加报表负担。
例如,预测偏差持续偏高,说明估算或需求澄清有问题;临时插单占比上升,可能说明优先级治理失效;关键岗位支援次数增加,则需要检查能力培养和单点依赖。不要只奖惩个人的“利用率”,否则员工可能通过推迟记录、低报工作量或拒绝协作来保护数字。
4. 复盘时区分估算误差、范围变化和执行阻塞
项目延期不一定都是负载过高导致。需求范围扩大、上游交付延迟、测试环境故障、人员休假和质量返工,都可能改变工作量或可用容量。复盘时如果把所有延期都归为“资源不足”,组织会倾向于不断加人,却没有改善需求质量、依赖管理和工程流程。
一个实用的复盘做法是为偏差设置有限分类:需求变化、估算偏差、外部依赖、技能缺口、临时事件、执行效率和决策延迟。每项偏差都记录发生时间、影响范围和是否可预防。分类不必过细,但要足以指导下一轮计划改进。
六、落地清单:从一张表开始,不要先追求系统复杂度
1. 第一个月:统一词汇、边界和责任人
第一阶段的目标不是建立完美数据仓库,而是让项目负责人、职能负责人和PMO使用相同的语言。建议先选一个项目组合或一个职能团队试点,明确谁提交需求、谁核验容量、谁批准优先级、谁维护数据,以及冲突升级到哪一级。
- 确定负载管理覆盖范围:明确项目、岗位、外包和支持工作是否纳入。
- 统一时间单位:建议先按周管理中期负载,并约定工时或人天的换算口径。
- 建立需求状态:区分待澄清、已估算、待批准、已承诺和已完成。
- 定义容量扣除项:休假、固定职责、支持工作、必要协作和缓冲应有统一口径。
- 指定数据责任人:项目负责人维护需求,职能负责人维护能力和可用性,PMO维护规则与汇总。
- 记录决策结果:每次延期、范围调整、借调或外部支持都记录批准人和影响。
第一阶段不建议全组织同时铺开。如果数据质量不稳定,全面推广会迅速复制问题。试点范围应包含真实的跨项目竞争,而不是只选一个没有资源冲突的团队来证明流程可用。
2. 第二个月:用滚动视图识别瓶颈
第二阶段把需求和容量放在同一时间轴上。PMO每周检查未来数周的技能供需,识别连续超载、单点能力和项目间依赖。汇总表要能从角色层下钻到具体计划,但决策会议的材料应优先展示差距和业务影响。
此时可以设置少量预警:超载持续时间、关键岗位单点依赖、需求未获批准却已占用容量、临时事项频繁挤占计划。预警规则先采用人工核验,再根据几轮结果调整。阈值过多会让团队疲于响应;阈值过宽又会让风险直到交付前才显现。
3. 第三个月:把预测误差变成改进动作
第三阶段开始比较预测与实际。PMO不必追求每个员工的精确工时,而应先找到高价值的误差来源:某类工作总是低估、某项固定职责长期未计入、某个项目频繁改变范围,还是某种技能只能由少数人承担。
每次复盘只选一到两个可执行的改进动作,并指定负责人和期限。例如,减少某类需求进入计划前的范围缺口;为关键测试能力培养一名替补;将每周例会和支持时间纳入容量基线。动作完成后再看预测偏差是否改善,不要只记录问题而没有闭环。
| 阶段 | 主要交付物 | 判断是否完成的依据 | 常见失败信号 |
|---|---|---|---|
| 第一个月 | 口径、责任矩阵、需求状态和试点范围 | 不同角色能解释同一条负载记录 | 同一项目在不同报表里出现不同工时口径 |
| 第二个月 | 滚动容量视图、预警与冲突决策记录 | 关键冲突能在开工前被识别并处理 | 报表更新了,却没有人对冲突做决定 |
| 第三个月 | 预测偏差复盘、能力缺口改进项 | 复盘能改变下一轮计划方法 | 会议只解释过去,没有改变下一周期安排 |
4. 选择工具时先看数据闭环,而不是功能清单
工具选择应围绕工作流程判断:需求能否关联项目和责任人,计划变更能否留下记录,是否支持按角色与时间聚合,权限是否适合跨部门协作,报表能否呈现预测与实际差异,数据导出和接口是否满足组织要求。
对于人数在100人以上、项目并行且跨部门协作较多的组织,可以把PingCode纳入候选工具评估,重点验证项目与任务信息是否能支撑团队的工作负载视图,以及管理层需要的汇总数据能否稳定生成。试用时要拿真实的冲突场景做演练,而不是只检查页面是否齐全。
无论使用何种平台,都要提前处理字段治理和数据责任。若每个项目都能自定义优先级、时间单位和状态,组织级报表就难以比较。建议保留必要的团队弹性,同时对跨项目分析所需的核心字段设定统一规则。
七、不同情况下的行动建议:先按问题类型选择动作
1. 需求不清楚,但管理层要求立即排期
此时不要把不确定需求直接写成精确工时。先约定一个短周期的澄清或验证活动,记录假设、需要的能力、完成条件和停止条件。验证完成后再估算正式交付工作量。若管理层必须先做组合决策,应以容量区间和风险范围呈现,而不是伪装成精确预测。
对于探索性项目,可分配少量可控容量做早期验证,并设置明确的复审点。复审不是默认继续投入,而是根据新证据决定扩大、调整或停止。这样可以避免大型项目尚未验证关键假设,就长期占住稀缺人员。
2. 团队长期超载,延期已经成为常态
先区分需求超量、容量不足和流程损耗。若项目组合承诺量超过组织能力,优先做项目排序与范围调整;若关键技能稀缺,考虑培养替补、内部转岗或外部补充;若大量时间消耗在等待、返工和交接,先改善流程可能比招人更有效。
这类问题不应由员工通过长期加班自行吸收。PMO应把超载周数、延期影响、加班趋势和优先级冲突汇总给决策者,并要求在项目组合层面作出取舍。没有取舍就没有真正的容量管理,只是把风险从报表转移到团队身上。
3. 临时需求频繁插队
先定义插单入口和分级标准。真正的线上故障、法律合规要求或明确的高优先级客户事件,可以走快速通道;一般优化、内部便利和未验证的紧急诉求,则应进入正常优先级评估。所有插单都记录被挤出的工作和影响,避免“紧急”成为绕过决策的常规标签。
如果插单长期占据较大容量,可考虑为支持或应急工作设置独立容量池。容量池要定期检查实际消耗,不足时调整供给,过剩时再决定是否释放给项目。不能既不预留应急空间,又要求项目计划对突发事项完全免疫。
4. 关键岗位只有一个人能做
这首先是组织韧性问题,而不是排程表的问题。短期可通过拆分任务、设计专家评审、整理操作手册或安排影子协作降低单点风险;中期则需要能力培养、知识转移和备份机制。外部采购可以补足部分执行能力,但对内部系统权限和业务背景依赖较强的岗位,交接成本可能很高。
PMO应识别“名义替补”和“实际可接手”的差异。只有在没有原专家持续陪同的情况下,替补者仍能承担关键工作,才算真正形成冗余能力。能力矩阵应反映这一点,而不是仅因某人参加过培训就标记为可独立承担。
5. 工具已经上线,但数据没人维护
先降低录入摩擦并缩小必填字段,再明确每类数据的责任人和更新频率。若员工需要在多个系统重复填写相同工时,数据质量往往会下降。应检查能否复用现有任务、项目和人员信息,必要时用接口或定期导入减少重复劳动。
同时要让数据更新带来实际收益:例如减少冲突会议、提前识别关键岗位缺口、让项目负责人更快得到可选方案。若数据只用于月底汇报,团队看不到用途,维护工作很快会被视为额外负担。
八、不同情况下的取舍:没有一种负载方案适用于所有组织
1. 精细工时追踪与轻量容量规划
精细追踪适合需要成本核算、合同交付或监管留痕的场景,但会增加录入和解释成本,也可能诱发对时间数字的过度关注。轻量规划适合需求变化快、任务难以按小时预估的团队,但对项目预算和具体成本分析的支持较弱。
我的建议是按决策需要选精度,而不是按技术能力追求精细。若决策只需要知道某角色未来几周是否超载,周级容量区间就可能足够;若需要核算客户合同成本,则需要更细粒度,并明确哪些时间必须记录、怎样抽查以及如何保护数据的合理使用边界。
2. 保留缓冲与追求短期产能最大化
保留缓冲会让表面可承诺工时减少,却能降低变化导致的连锁延期。短期产能最大化适合边界明确、需求稳定、依赖较少的工作;面对探索性项目、客户支持或高不确定交付时,缓冲通常更有价值。
关键不是设一个永远不变的缓冲比例,而是根据历史中断和估算偏差校准。若缓冲长期没有被使用,可分析是否设置过高;若每周都被临时工作耗尽,则说明需求分流或支持容量设计不足。把缓冲直接当成可随意追加的空闲时间,会让原本的风险防护失效。
3. 内部培养与外部采购
内部培养周期较长,但更有利于积累领域知识和组织韧性;外部采购进入快慢取决于技能稀缺度、合同条件和交接要求,也可能带来管理、质量和知识转移成本。若需求长期存在且是核心能力,培养通常值得纳入中期规划;若需求短期、专业且边界清楚,外部支持可能更合理。
比较时不要只看单价。至少要评估开始产出的时间、培训和管理投入、访问权限限制、交付质量责任、退出后的知识留存。对于外部人员,工作接口和验收标准越清晰,短期补充越容易转化为有效产能。
4. 集中式PMO与团队自治
集中式管理便于跨项目排序和统一资源决策,适合共享专家多、项目组合高度关联的组织;团队自治能更快处理局部变化,适合依赖少、团队边界稳定的组织。完全集中可能让每个小调整都等待审批;完全自治则可能让各项目重复预订同一能力。
较稳妥的设计是分级治理:团队在已批准范围和容量边界内自主安排;跨团队冲突、影响关键里程碑或占用稀缺能力的事项进入PMO协调;改变项目组合优先级、预算或对外承诺的事项由业务决策者处理。权限边界清楚,自治和统筹才能同时存在。
九、把管理结果做成可持续的反馈回路
1. 指标不要越多越好
建议从一组能够触发行动的指标开始:预测与实际偏差、关键岗位超载持续周数、承诺工作按期完成率、临时插单比例、返工或等待时间、跨项目支援频次。每个指标都应有定义、数据来源、负责人和复核周期。
指标之间要相互校验。按期率上升但加班和返工同时上升,可能意味着团队以不可持续的方式换取短期结果;利用率下降但交付速度也下降,可能需要检查需求质量或流程瓶颈。任何单一指标都不应直接作为个人绩效结论。
2. 让计划变化可以解释,而不是追求计划永不变
一个成熟的负载系统不要求预测永远正确,而要求变化可见、可解释、可决策。计划变更时记录原因、影响范围、被替代的工作和批准人,便于复盘哪些变化可提前预防,哪些是合理应对。
如果每次变化都被视为失败,团队会隐藏真实情况;如果变化完全不留痕,组织又无法学习。PMO应把预测看作决策依据而非对人的承诺书,定期检查误差结构,并让下一轮估算更贴近实际。
3. 从项目排期走向能力组合管理
当组织积累了多轮负载数据,PMO可以进一步识别未来能力缺口:哪些技能连续多个季度紧张,哪些岗位需求高度波动,哪些能力集中在少数人员,哪些项目长期消耗大量维护资源。这些信息可以支撑招聘、内部培养、外部采购和项目组合取舍。
能力组合管理不是把人员需求简单折算成招聘人数。培训需要时间,人员流动会改变供给,项目取消也会改变需求。应至少同时观察已批准项目、候选项目、持续运营工作和突发支持,使用情景预测而不是单一确定数字。
十、结语:先让冲突显形,再让取舍有依据
工作负载管理真正的价值,不是证明每个人有多忙,也不是把一张排期表填得密不透风,而是让组织在承诺之前看见容量约束,在变化发生时知道牺牲了什么,在长期瓶颈出现时能够投资能力建设。
我会把落地顺序概括为:统一需求与容量口径,建立角色和技能视图,按周滚动识别冲突,把风险翻译成里程碑和业务影响,再由有决策权的人作出范围、顺序、供给或延期的选择。工具可以提升信息流转效率,但不能替组织承担优先级判断。
下一步不必先做全公司系统改造。选一个跨项目争抢明显的团队,回看最近八至十二周的需求、实际投入和延期原因;用一致口径计算可承诺容量;再试行一次滚动计划和冲突决策会。只要这次试点能提前暴露一个真实瓶颈,并促成一次有记录的取舍,工作负载管理就已经从报表走向了管理。
常见问题解答(FAQ)
1. PMO 做资源负载管理,第一步应该从哪里开始?
我刚接手多个并行项目,团队成员名单、项目排期和任务工时分别散落在表格里。每周开会都有人说“忙不过来”,但我不知道该先统一数据口径,还是先要求项目经理报负载。
先别急着上工具或要求所有人填精确工时,第一步是统一“谁在什么时间段、为哪个项目投入多少可用时间”的口径。可以先选一个部门、一个月作为试点,列出成员、工作周、项目、角色、预计投入比例和数据更新时间;把会议、支持、休假等非项目时间单独计入。
举例来说,一名成员每周名义工时为40小时,扣除例会和固定支持后,项目可用时间若为30小时,那么项目计划占用36小时就是120%负载,而不是按40小时计算出的90%。先用两周核对计划与实际变化,再扩大范围。PMO 最值得先抓的不是数据看起来多精确,而是不同项目经理报上来的“100%”含义一致。
2. 资源负载率超过多少,PMO 才应该介入调整?
我看到有人一周排了110%,也有人长期只有60%,但项目经理都认为自己的安排合理。我担心设一条统一红线会误伤紧急项目,也不知道短期超负载和长期超负载该怎么区分。
负载率适合做预警,不适合单独充当裁决标准。可先按周计算“计划投入工时÷扣除非项目时间后的可用工时”,将连续两周超过100%列为橙色预警,将关键成员连续三周超过110%列为红色预警;具体阈值要结合团队加班政策和任务性质调整。比如某位架构师一周短暂达到105%,且工作内容是一次性评审,风险可能可控;
若测试负责人连续一个月达到115%,同时多个项目都依赖其验收,延期和质量风险就明显更高。PMO 介入时要同时看持续时间、技能稀缺度、任务关键路径和可替代人选,再决定削减范围、错开时间、增加支持或升级决策,而不是只按颜色要求项目经理“把数字调回100%”。
3. 项目计划经常变化,资源负载表怎样维护才不会很快失真?
我试过在月初收一次项目需求,但两周后项目优先级和交付日期就变了,表格仍然显示旧排期。大家逐渐不再相信负载数据,PMO 也很难判断到底是资源不够,还是信息更新太慢。
不要把负载表当作一次性排期成果,而要把它设计成有更新责任和有效期的管理信号。建议采用滚动六至八周视图:未来两周按周确认,之后按月或阶段估算;项目经理在里程碑、范围、交付日期或关键人员发生变化时更新,PMO 每周固定检查一次变更。
可以保留“计划更新时间”和“可信度”字段,例如已确认、待评估、粗略估算,避免把远期猜测伪装成精确承诺。一个实用判断是:若表中超过20%的关键任务两周未更新,先追查数据新鲜度,不要据此直接做人员调拨。
会议上只讨论新增冲突和变化项,稳定项目不必每周重新填整张表,这样既减少维护成本,也能让负载数据与决策保持同步。
4. 多个项目同时争抢同一位专家,PMO 应该如何做资源优先级决策?
我遇到过两个项目都把同一位专家列为关键人员,而且交付日期都已对外承诺。项目经理各自强调业务重要性,会议最后往往变成谁声音大谁先拿到资源,我想知道怎样让取舍有依据。
先把争论从“哪个项目更重要”转成“延迟或减少哪项工作,造成的组织损失更小”。PMO 可要求项目提交同一组信息:业务影响、承诺日期、延期代价、关键路径位置、所需技能与时长、替代方案。然后由有授权的项目组合决策人按统一准则排序,例如法定或客户硬性承诺、收入或运营风险、战略优先级、可替代性。
举例来说,专家每周只有12小时可投入两个项目,而两边分别申请10小时和8小时,不能把18小时都记为已承诺;可先确认哪项任务会阻塞里程碑,再评估是否将另一项目的工作拆分、延后或交由具备基础能力的成员完成。若两项都无法调整,PMO 应记录明确的管理层取舍和风险接受人,而不是在资源表里悄悄超配。
核心关键词
文章包含AI辅助创作:工作负载管理方法大全:PMO资源负载实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553010
读者评论
按周汇总比按天盯人更适合做资源协调。我们团队试过按小时填报,维护成本很高,最后数据也不太可信。想知道文中建议的八至十三周视图,远期需求通常多久更新一次?
把超载换算成受影响的里程碑,这点对跨部门沟通很实用。不过技能矩阵容易变成静态标签,最好有明确的复核机制,也让员工能补充实际经验。
容量里预留缓冲是必要的,但固定职责和临时支持在不同团队差异很大。用四至六周记录作起点比较稳妥,之后还得结合交付和加班数据反复校准。
