负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

项目排期看起来每个人都很忙,到了交付节点却仍然延期,问题往往不在“人不够”,而在负荷被算错了:把整周工时当成可用工时,把任务分配当成实际投入,把团队平均值当成每个人的真实状态。负荷管理真正要解决的,不是让每个人的日历填满,而是让关键工作在正确的人、正确的时间段内,以可持续的节奏完成。本文给出一套从容量核算、负荷诊断到调整验证的实操方法与模板,并用明确标注的情景模拟数据说明如何判断。

一、先讲核心结论:负荷管理不是把人排满,而是减少“计划负荷”和“真实产出”的偏差

1. 先看可持续负荷,不看日历上的满格程度

我判断一个团队的资源负载是否合理,通常先看三个问题:承诺的工作量是否不超过真实容量,工作是否集中在少数关键岗位,计划变更后有没有空间承接突发事项。日历上有空白,不必然代表资源闲置;日历上排满,也不代表任务会按期完成。

项目经理容易被“利用率”这个数字带偏。若把每人每周 40 小时都视为项目可用时间,会议、沟通、支持、请假、返工和跨项目切换就会被隐去。计划表因此显得很漂亮,执行过程中却不断出现延期、加班和临时抢人。

我的判断原则是:先算容量,再谈利用率;先看瓶颈,再看平均值;先确认工作类型和技能匹配,再比较任务总工时。资源负荷管理的目标不是最大化忙碌程度,而是提高可预测交付的概率。

2. 负荷至少要分成三个层次

只看团队总工时,会掩盖关键角色过载。至少要从项目、角色、个人三个层次观察:项目层看总需求是否超过团队容量;角色层看设计、测试、数据等专业能力是否形成瓶颈;个人层看任务是否在同一时间段扎堆。

  • 项目层:这个周期的承诺工作量,是否超过整个团队的可用容量。
  • 角色层:某类专业工作是否排队,是否只有一个人能完成。
  • 个人层:任务是否集中在某个人身上,且多个任务是否都依赖同一时间窗口。

这三个层次回答的问题不同。团队总量正常,不代表某个关键岗位没有过载;个人负荷均衡,也不代表项目之间没有争抢共享资源。实际管理中,我会同时保留三张视图,而不是试图用一个“资源利用率”数字概括全部情况。

3. 用容量区间代替单点承诺

项目估算天然带有不确定性,因此我不建议把“某人下周可投入 32 小时”当成确定事实。更实用的方式是给容量一个区间,并标明信心等级。例如:本周可用于项目工作的容量为 24,28 小时,已知会议约 6 小时,支持工作预计 4,8 小时。

当计划需求接近容量区间的下沿时,团队更容易受临时需求影响;当需求超过上沿时,项目经理应该主动调整范围、顺序或资源,而不是等待执行人员靠加班消化。区间不是降低承诺,而是把不确定性摆到台面上。

负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

二、背景和真实场景:为什么团队越忙,交付反而越不稳定

1. 多项目共享人员,会制造“局部看着合理、整体已经超载”

在中大型组织里,专业人员往往同时支持多个项目。每个项目经理分别看自己的计划,都可能只占用了这名员工一半时间;但员工本人收到的是多个项目的会议、评审、临时问题和交付请求。每一份计划都看似合理,合在一起却超过了真实容量。

这类冲突尤其容易出现在架构师、数据分析师、测试负责人和安全评审人员身上。他们通常不是持续编写某个项目的任务,而是在多个团队之间提供判断、审核和解决问题的支持。若只统计可明确拆分的任务工时,就会低估这类岗位的负荷。

我会把共享资源的工作分为“可预排工作”和“响应型工作”。可预排工作可以按周期安排;响应型工作需要用历史记录估算平均占用,并为峰值留出空间。二者混在一起,最常见的结果就是计划表先把容量分完,紧急支持再以加班的方式出现。

2. 任务切换不是免费的,计划越碎,净产出越容易缩水

假设一名工程师一天被安排处理三个项目的事项,每项只占两小时,剩余时间又夹着评审和沟通。纸面上可能有六小时有效任务,但实际要反复切换上下文、补齐信息、重新定位代码和同步状态。短任务堆叠之后,计划工时并没有完整转化为可交付产出。

因此,负荷管理不能只回答“分了多少小时”,还要回答“工作被切成了多少段”。如果一个人每天在多个项目之间频繁切换,即使总负荷没有超过容量,交付效率也可能下降。项目经理可以通过减少并行项目数、集中安排评审时段、合并同类任务来改善。

3. 100 人以上组织更需要共同的资源视图和口径

小团队可以靠口头沟通快速协调;当组织超过 100 人,多个事业部、产品线和交付团队开始共享关键角色时,仅依赖项目经理之间的私聊就容易失真。资源名称、估算单位、状态定义和更新时间不一致,会让管理层看到的负荷图表看似精确,实际却不可比较。

这时可考虑借助项目管理平台建立统一的计划、实际工时和依赖关系视图。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,可用于把项目、任务和团队协作信息放在相对统一的管理环境中。工具能帮助汇总信息,但不能替组织决定什么叫“可用容量”、紧急任务如何优先、谁有权调整承诺;这些规则仍需项目治理机制明确。

若团队规模较小、项目较少,电子表格也足以起步。关键不是先采购工具,而是先统一口径:容量按人天还是小时统计,计划与实际如何区分,支持工作如何记录,更新频率是多少。口径没有对齐时,换工具只会更快地产生不一致的数据。

三、拆解常见误区:看起来精细的排期,为什么可能更不可靠

1. 把每周 40 小时都当成项目容量

名义工时不等于项目工时。一个常见的误算方式是:员工每周工作 40 小时,当前任务安排 36 小时,于是被判定还有 4 小时余量。若该员工每周固定有 8 小时会议、5 小时支持、2 小时培训和 3 小时管理事务,可用于计划任务的时间已经明显低于 40 小时。

我更愿意把容量拆成“合同工作时间、固定占用、弹性占用、项目净容量”。合同工作时间是排班基础;固定占用包括固定会议和例行职责;弹性占用是支持、缺陷、审批等波动事项;最后才是可用于计划工作的净容量。这个拆分可以避免把不可计划的工作当作员工个人效率问题。

2. 用团队平均负荷掩盖角色瓶颈

团队总负荷率 75%,不代表资源安排健康。如果开发人员负荷 60%,测试人员负荷 110%,而所有任务都必须经过测试验收,那么测试角色就是系统瓶颈。此时继续给开发人员分配工作,只会让待测队列更长,已完成开发的工作也无法及时转化为可发布结果。

我会优先查看角色负荷的分布,而不是只看平均数。平均值适合观察整体趋势,不适合用于识别资源冲突。对关键角色,除了工作量,还要观察任务队列长度、等待时间和技能替代性。

3. 把“已分配”误当成“已承诺”

资源表里有名字,不意味着任务已经具备开工条件。需求不清晰、前置依赖未完成、环境未准备、决策人未确认时,任务只是被占了一个位置。过早把这种任务计入实际承诺,会制造虚假的饱和度,也会让项目经理误以为无法调整。

我通常将任务状态至少区分为“待澄清、可排期、已承诺、执行中、阻塞、完成”。只有达到明确的准入条件,才纳入已承诺工作量。处于待澄清状态的事项应保留预计规模和最早可开工日期,但不能伪装成确定计划。

4. 用加班补容量缺口,却不追踪后续代价

短期加班可能是合理的应急手段,但如果每个周期都把加班当作常规容量,计划能力就被高估了。疲劳和持续切换可能带来返工、缺陷和判断失误,额外投入未必能换来同等比例的产出。

当项目确需加班时,我会同时记录触发原因、持续周期、目标产物和退出条件。若加班来自范围膨胀,应先讨论范围;若来自关键岗位单点依赖,应考虑培训或替补;若来自一次性事故,则应复盘应急预留是否足够。没有退出条件的加班,容易从例外变成默认机制。

5. 误以为利用率越高,效率就越高

接近满负荷时,计划容易被小幅波动击穿。某项任务晚一天,后续安排就可能需要整体改期。持续把每个人排到 100%,表面上减少了闲置,实际上削弱了吸收变化的能力。

这里的缓冲不是“浪费时间”,而是为不确定性付出的管理成本。对高依赖、需求变化频繁的项目,适当缓冲有助于提高交付稳定性;对高度重复、波动较小的工作,缓冲可以更精细地控制。缓冲应该结合工作特征设置,不能机械地给所有任务统一加成。

负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

四、专业判断逻辑:从需求到容量,按同一套口径做资源决策

1. 先确定周期和统计口径

负荷管理必须先确定观察周期。日级适合排班和现场调度,周级适合项目执行,月级适合资源规划。周期越短,数据越细,但噪声也越多;周期越长,趋势越稳定,却可能错过具体的时间冲突。

对多数项目团队,我建议以周作为执行管理的基本单位,月作为容量规划的汇总单位。任务用小时或人天统计均可,但同一个团队、同一张资源视图必须统一换算口径。若使用人天,应明确一个人天对应的有效小时数,并说明是否包含会议和支持工作。

2. 用可用容量公式建立基线

一个可操作的简化公式是:净容量 = 日历工作时间 − 固定职责时间 − 预计支持时间 − 计划休假时间 − 风险缓冲。这里的风险缓冲不是额外工作量,而是预留给不确定事项的容量。

例如,某员工一周名义工作时间为 40 小时,固定会议 6 小时,日常支持预计 5 小时,计划休假折算 4 小时,风险缓冲 3 小时,则可安排的项目任务约为 22 小时。这个数字仍应结合该员工的职责和工作特点调整,不应被误解为通用标准。

如果支持工作长期高于预估,应更新容量基线,而不是每周都把差额归因于个人低效。容量基线不是永久不变的承诺,而是需要根据真实运行数据定期校准的管理假设。

3. 把任务需求拆成角色、时段和置信度

任务估算至少应说明需要什么角色、预计投入多少、在哪个时间段发生,以及估算信心如何。只写“需要两周”会把日历周期和实际工作量混为一谈。任务可能只需要 10 小时,但因等待评审跨越两周;也可能需要 30 小时,却必须在某个关键窗口集中完成。

我会用高、中、低三档表达估算信心:高表示需求和依赖基本清楚;中表示存在可识别的风险;低表示范围或方案还在探索。低信心任务不宜用单点工时参与精细排期,可以先安排澄清、原型或技术验证,再根据结果承诺后续容量。

4. 同时检查负荷率和依赖路径

负荷率可以用“已承诺工作量 ÷ 净容量”计算,但它只是一个信号,不是决策本身。负荷率 90% 的团队,如果任务相互独立且交付节奏可控,可能仍能运行;负荷率 75% 的团队,如果所有工作都依赖同一名评审人,也可能存在明显风险。

因此,我会补看三类信息:关键任务是否有前置依赖,瓶颈角色是否集中,延期会不会影响多个下游交付。只有把负荷与依赖关系放在一起,才能判断是简单的时间冲突,还是系统性的交付风险。

5. 明确负荷阈值的用途,不设一个万能红线

组织可以设预警阈值,但阈值应该作为讨论触发器,而不是自动判定绩效的尺子。例如,把连续两周超过某个负荷区间列为复核信号,意味着要检查范围、优先级和容量,而不是直接要求团队提高速度。

阈值需要根据团队工作类型校准。客户支持、运营响应和探索型研发的波动性不同;成熟产品的重复工作与新项目的不确定任务也不同。可先观察 6,8 个周期,再以延期、加班、待办积压和变更频率为依据调整阈值。

负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

五、具体案例和数据观察:用一个跨职能项目演示负荷诊断

1. 项目背景与口径说明

下面的案例是为说明计算过程构造的情景模拟,并非某家企业的真实经营数据。假设一个 12 周的内部业务改造项目,团队包含产品、开发、测试和数据分析角色,同时还要处理日常支持工作。项目经理在第 4 周发现进度偏慢,于是先按角色核对剩余容量和待交付工作。

初始计划按照每人每周 40 小时估算,但执行记录显示不同角色的固定工作和支持工作差异明显。团队总量看起来没有超限,测试和数据分析却已经出现排队,说明问题不是简单的“所有人都忙”。

2. 先按角色核对容量,不先抢人

角色 名义周工时 固定与支持占用 净容量 当前计划需求 负荷率
产品 40 小时 18 小时 22 小时 20 小时 91%
开发 40 小时 12 小时 28 小时 25 小时 89%
测试 40 小时 16 小时 24 小时 30 小时 125%
数据分析 40 小时 14 小时 26 小时 29 小时 112%

这张表呈现的关键信息是:团队整体不能用简单平均值判断。测试负荷达到净容量的 125%,数据分析达到 112%,而产品和开发暂时仍有少量空间。如果只看团队人数或总工时,项目经理可能会继续给开发分任务,却没有处理真正的交付瓶颈。

这里的“固定与支持占用”需要来自周期记录或岗位职责估算,不能仅靠项目经理拍脑袋填写。若没有历史数据,可以先记录两到四周,区分会议、支持、管理事务和返工,再将结果作为临时基线。

3. 找出任务队列中的等待,而不只找超载的人

进一步查看任务流转,发现多个功能开发已经完成,但测试环境准备和数据校验尚未完成。测试人员同时承担缺陷回归和新功能验收,数据分析人员则被临时经营分析需求占用。此时,项目真正的损失不是开发速度慢,而是开发产出无法及时进入下一个环节。

项目经理需要区分“忙碌时间”和“等待时间”。任务在状态之间停留很久,不一定意味着执行人员工作慢,也可能是前置资料、审批、环境或决策未到位。若只催个人加速,可能会让上游继续堆积任务,放大后续返工。

4. 调整优先级、任务批次和临时需求入口

在这个情景里,可以采取四类动作。第一,将本周期必须验收的功能明确排序,推迟低优先级的报表优化。第二,把测试任务按批次集中提交,减少频繁切换。第三,为数据分析人员设定每周支持时段,临时需求进入统一队列。第四,让开发人员补齐测试用例和数据准备工作,但不把专业测试责任简单转移给开发。

这些调整没有增加总人数,主要是减少低优先级并行工作和不必要等待。若确认瓶颈工作仍超过容量,再讨论短期外援、跨团队借调或调整交付范围。先消除可避免的等待和切换,再增加资源,通常更容易看清真正需要补充多少容量。

5. 设置验证指标,避免把“已调整”当成“已改善”

计划调整后,应观察至少一个完整周期。可以追踪按期完成率、角色队列长度、任务等待时间、临时插单数量和加班时长。若延期减少,但加班和缺陷明显上升,说明改善可能是透支团队换来的,并非负荷管理真正成功。

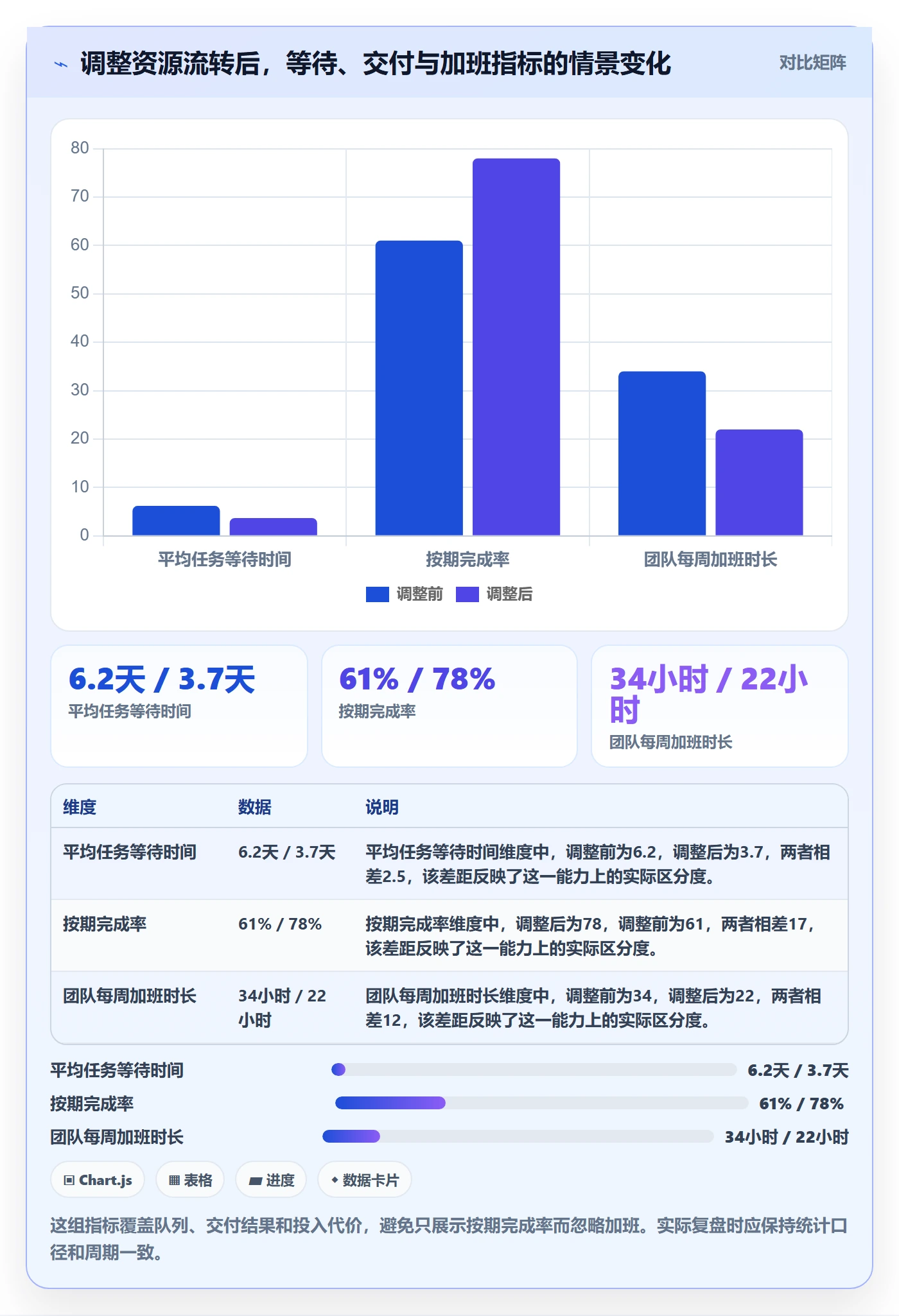

下面的数据同样是该情景的模拟值,目的在于展示如何组织前后对照,而不是宣称某种措施必然带来固定提升。

观察指标 调整前 调整后 4 周 解释口径
测试待处理任务 18 项 9 项 统计周期末尚未开始或尚未完成验收的任务。
平均任务等待时间 6.2 天 3.7 天 从具备进入条件到实际开始处理的自然日。
按期完成率 61% 78% 按计划周期内完成并通过验收的任务占比。
临时插单数量 每周 11 项 每周 6 项 通过统一入口记录的临时需求,不含计划内变更。
团队加班时长 每周 34 小时 每周 22 小时 团队合计值,仅用于观察,不代表个人可持续水平。

负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

六、可直接使用的资源负荷模板:让数据足以支持下一步决定

1. 项目经理周度负荷表

模板的设计目标不是收集更多字段,而是让每一列都服务于判断。若团队只有一个项目,可以从角色和个人两个层次开始;若有多个项目共享资源,应增加项目来源和优先级字段,并安排统一的更新责任人。

字段 填写说明 示例
周期 统一填写周或月,不混用口径。 第 12 周
人员或角色 记录具体人员,或在早期规划阶段记录角色。 测试工程师甲/测试角色
名义工时 周期内日历工作时间。 40 小时
固定占用 会议、管理职责、固定支持等。 12 小时
临时支持预估 根据历史记录估算波动工作。 4,7 小时
计划休假 按周期折算成小时或人天。 8 小时
风险缓冲 根据任务不确定性设置,并说明依据。 3 小时
净容量 名义工时扣除固定占用、支持、休假和缓冲。 18,21 小时
已承诺工作量 仅统计满足排期准入条件的任务。 20 小时
负荷率 已承诺工作量除以净容量,区间容量应分别计算。 95%,111%
主要风险 写明瓶颈、依赖、需求不确定性或技能缺口。 两个验收任务共用同一评审人
下一步动作 写清责任人、完成时间和决策事项。 周三前确认验收顺序

2. 周度资源评审的 30 分钟议程

资源评审会议不应变成逐项读表。重点是集中处理需要决策的冲突,更新有变化的假设,并确认谁负责下一步。可将会议控制在 30 分钟左右,具体时长根据团队数量调整。

  1. 前 5 分钟:核对本周容量变化,包括休假、临时支持和关键人员变动。
  2. 接下来 10 分钟:只审查超过阈值或出现明显等待的角色与个人。
  3. 再用 10 分钟:明确冲突任务的优先级、延期影响和可选方案。
  4. 最后 5 分钟:记录决策、责任人、完成时间和需要上级协调的事项。

若会议中发现所有事项都要现场重新估算,说明日常数据维护不足;若会议只讨论负荷数字,却没有优先级和范围决策权,说明治理机制不完整。评审会的价值不在于报表本身,而在于把资源冲突转化为组织层面的明确选择。

3. 任务层的准入检查清单

任务只有满足基本条件,才适合进入承诺计划。否则,先用小任务完成澄清,不应把不确定工作包装成精确排期。项目经理可以在需求评审或迭代规划时逐项检查。

  • 任务的交付结果是否可验证,而非只写模糊的活动描述。
  • 所需角色和技能是否明确,是否依赖单一专家。
  • 前置条件、数据、环境和审批是否已经具备。
  • 估算是实际投入时间,还是从开始到完成的日历周期。
  • 需求信心等级是什么,低信心事项是否先安排探索工作。
  • 任务被打断或延期时,会影响哪些下游工作。

4. 每周复盘记录模板

复盘不需要写成冗长报告,但必须记录导致偏差的原因类别。建议把原因区分为需求变化、估算偏差、资源冲突、依赖等待、质量返工、紧急支持和个人缺勤等。连续几周出现相同原因,才是需要改流程或改容量基线的信号。

复盘问题 记录内容
本周期承诺了什么 列出关键交付、计划完成日期和验收条件。
实际完成了什么 区分完成、未完成、阻塞和取消,不把状态混为一谈。
偏差来自哪里 标记需求变化、依赖等待、支持工作、返工或估算偏差。
资源负荷是否失衡 指出过载角色、低负荷角色和不可替代技能。
下周期采取什么动作 写出可验证动作和负责人,不只写“加强沟通”。

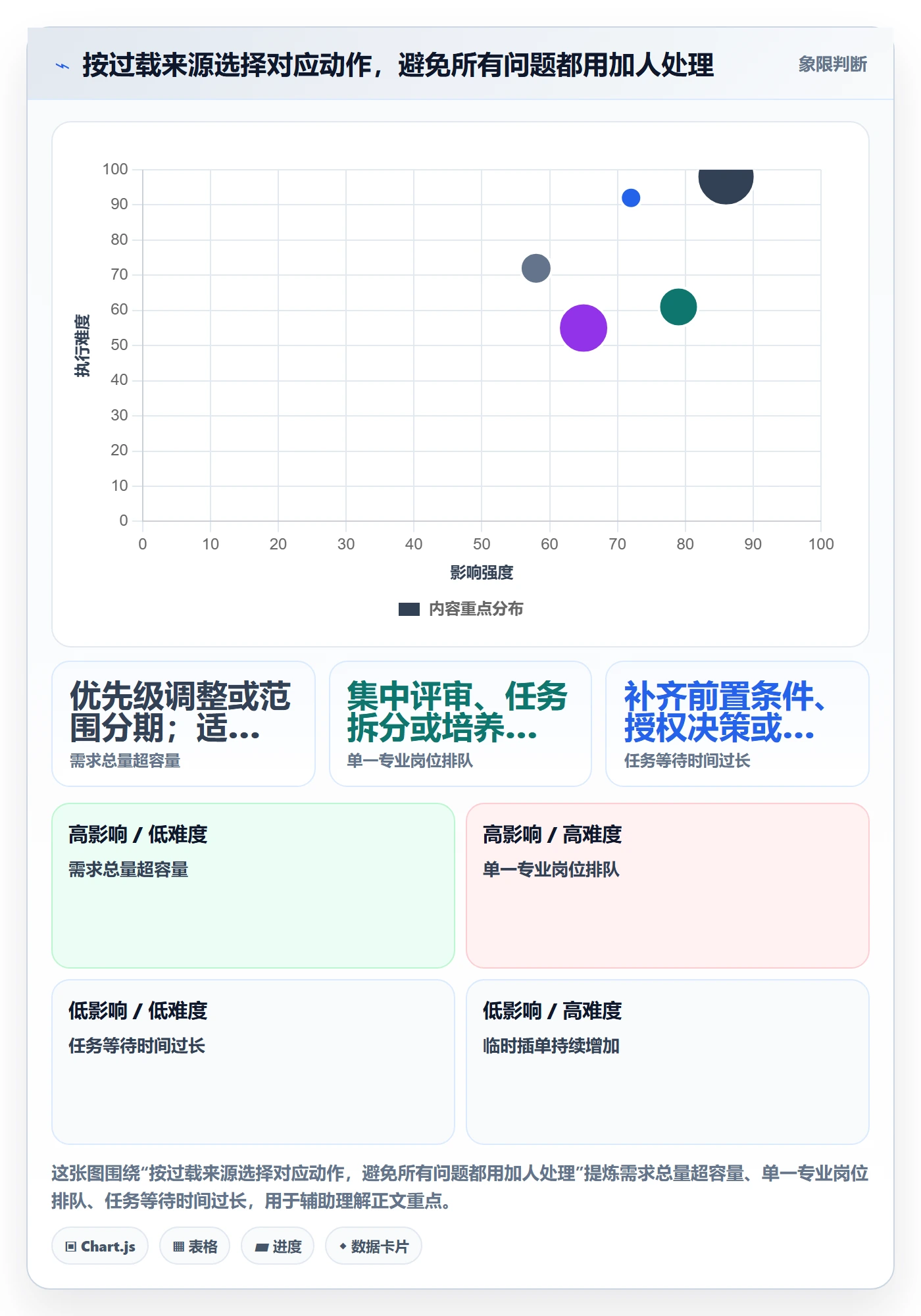

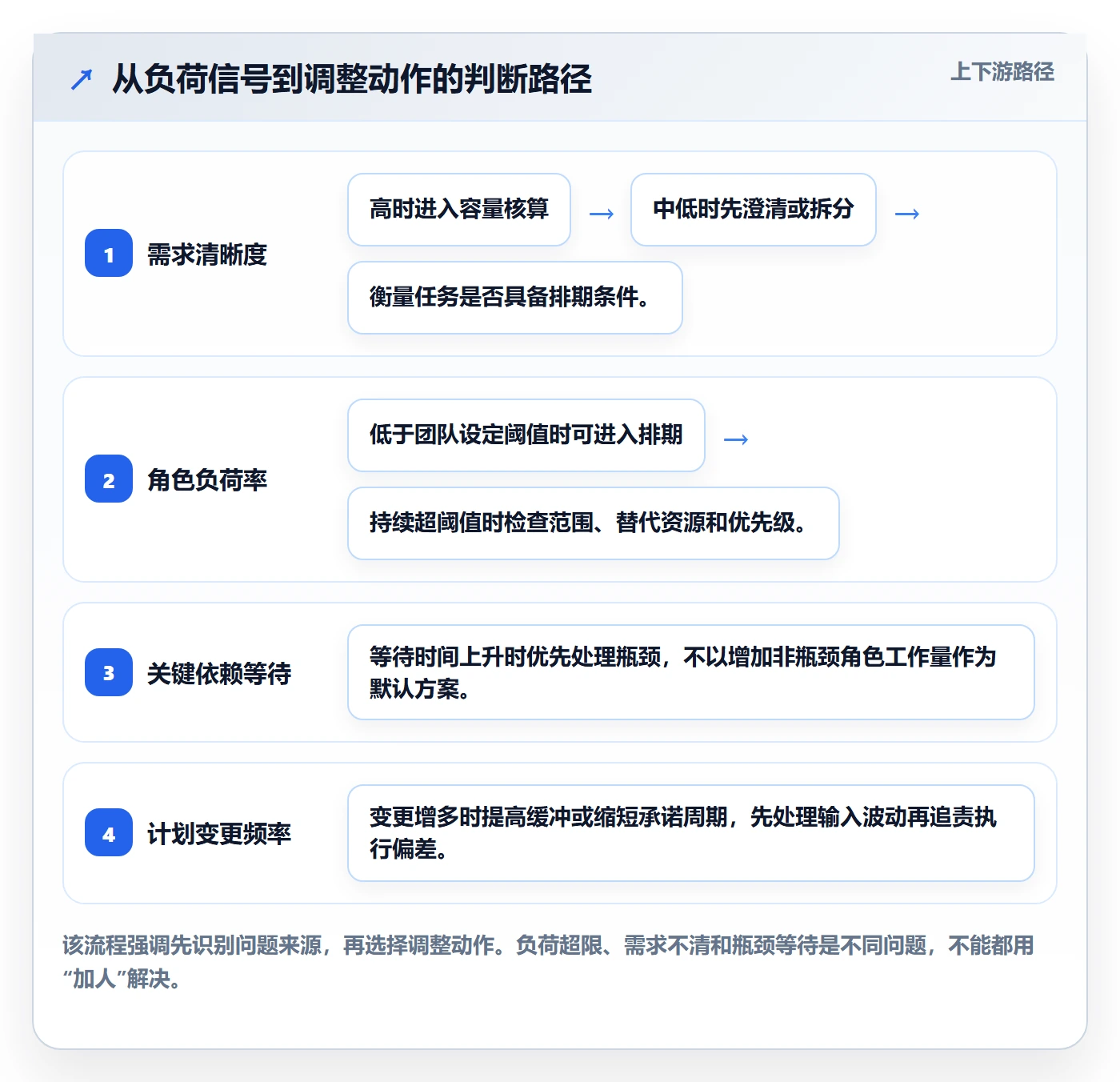

七、不同情况下的行动建议:先识别瓶颈,再选择调整方式

1. 总需求超过团队容量时

若多个角色都持续超载,问题通常不是某个岗位效率低,而是承诺工作量超过组织可交付能力。此时应让决策者在范围、时间、质量和资源之间作明确选择,而不是把所有目标同时保留,再要求团队自行消化。

项目经理可以先列出必须交付、可延期、可删减三类范围,并展示每种选择对里程碑的影响。如果业务方不愿调整范围,也不接受延期,那么就要具体说明需要哪些技能、投入多少时间、何时到位。抽象地说“需要更多人”很难帮助组织作出选择。

2. 只有一个角色或专业岗位超载时

先确认这是工作量过多,还是技能单点造成的排队。若工作可以拆分,可把准备、验证或资料整理分给其他成员;若必须由特定专家完成,则可以安排集中评审时段、减少低优先级请求,并培养替代者。

短期借调适合边界清楚、培训成本低的任务;不适合把复杂决策工作临时交给不熟悉背景的人。若单点岗位长期繁忙,补充一个人也不必然立即释放产能,因为新成员需要熟悉系统、流程和业务上下文。

3. 人员负荷不高,但项目仍然延期时

此时应优先检查需求澄清、决策等待、外部依赖、任务拆分和验收条件。低负荷与低产出并不自动等于人员空闲,团队可能在等待决策,或者大量工作处于隐性返工状态。

我会抽查几个延期任务的完整流转记录:从具备开工条件到开始执行用了多久,执行中停等了几次,完成后验收等待多久。若主要耗时落在等待而非执行,应该改善流程和授权;若返工占比高,则要回到需求质量、技术方案或验收定义。

4. 临时需求频繁打断计划时

如果插单每周发生,说明它不是偶发事件,应有独立的处理入口和容量预留。可以设置紧急程度、业务影响、决策人和处理时限,避免所有请求都被称为“紧急”。同时定期统计插单来源,判断是产品流程缺口、运营机制变化还是突发事件。

预留容量后,必须明确哪些工作会因此延后。否则团队会在原有承诺之外承担支持工作,管理层却看不到真实的优先级交换。透明地记录“新增了什么、挤掉了什么”,能降低不同项目之间的隐性冲突。

5. 估算误差较大、数据不成熟时

不要因为数据不够精确就放弃管理。可以先用区间和等级记录:任务预计 8,12 小时、信心中等;支持工作预计每周 4,8 小时。两三轮之后比较估算区间与实际记录,逐步校准基线。

早期管理的目标是发现明显超载和重复偏差,不是追求小数点后的精度。若团队在任务拆分、工时记录和状态定义上还不稳定,先把流程做一致,往往比采购更复杂的预测功能更有价值。

负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板

八、不同情况下的取舍:负荷优化不是追求某个单一数字

1. 利用率与交付稳定性的取舍

提高利用率通常意味着减少空闲容量,但也会减少吸收突发变化的空间。适合重复性高、需求稳定、工作可快速替换的任务,可以更精细地安排容量;对于依赖多、变更多、探索性强的项目,则需要更大缓冲,避免计划一变就全盘重排。

因此,不应把所有团队设成相同目标。管理层可以要求团队说明缓冲的依据和风险,而不是要求每个角色都保持同一利用率。可解释的差异,比表面整齐的指标更有管理价值。

2. 短期外援与长期能力建设的取舍

短期外援适合工作边界明确、交付标准清楚、入场成本可控的任务。它能够缓解阶段性峰值,却不一定解决知识集中和流程缺陷。对于需要长期维护的关键系统,培养内部替代者通常更有利于降低单点风险。

评估外援时,要把交接、培训、权限、质量审核和退出成本算进去。若工作需要大量业务背景,外援真正可贡献的时间可能晚于名义入场时间。短期补充适合解决容量峰值,不能自动替代长期组织能力。

3. 详细计划与快速调整的取舍

计划越细,并不一定越准确。对于已知路径、稳定需求和明确依赖,细化到周甚至天有助于发现冲突;对于探索任务和不断变化的需求,过早细化会让团队耗费大量时间维护无效计划。

我倾向于按确定性分层:近期、已具备条件的工作做细排;中期工作保留容量区间和里程碑;远期工作只做角色和资源需求预测。这样既能管理近期执行,也不把远期假设伪装成确定承诺。

4. 工具自动化与管理判断的取舍

项目管理平台可以提高数据汇总、跨项目可见性和变更追踪效率,但自动化不能替代管理判断。系统显示某人负荷 120%,仍需要确认工作是否真实承诺、是否存在重复记录、是否可以调整优先级,以及任务是否必须由该人完成。

在组织规模较大、项目众多、资源共享频繁时,统一平台的价值更明显;在小团队或单项目环境,轻量表格和固定评审可能更经济。选型时应先看是否支持组织的流程、权限、数据口径和报告需求,再看功能清单。工具越多不等于资源管理越好,数据责任和决策机制才是基础。

九、结尾:把负荷表从“监控忙不忙”变成“帮助组织作选择”

1. 负荷管理的独特价值在于提前暴露代价

资源负荷表最重要的用途,不是证明某个人不够忙或某个团队不够努力,而是提前说明:如果新增一项工作,现有承诺里哪一项会被挤压;如果不补充特定技能,等待时间可能会继续增加;如果保持现有范围和日期,质量或加班风险会落在哪里。

当这些代价能被看见,项目经理才有机会把“大家都很忙”转化成可讨论的选择。容量、优先级、范围和交付时间无法同时无限扩张,资源管理的专业性就在于把约束讲清楚,并让相关决策人及时作出取舍。

2. 下一步可以从一个周期开始

如果目前还没有统一的资源数据,不必一次性设计复杂系统。先选一个项目或一个共享角色,连续记录一个周期的名义工时、固定占用、支持工作、计划任务和实际完成情况,再对照等待时间、延期和加班。

下一个周期只改一个最明显的问题:可能是测试队列太长、插单没有入口、关键评审人被过度共享,或估算总把支持工作漏掉。每次调整都保留前后指标和原因说明。负荷效率不是把人排得更满,而是让每一份承诺都建立在真实容量、清晰优先级和可验证交付之上。

常见问题解答(FAQ)

1. 项目资源负荷应该按工时还是按人天计算?

我在排项目计划时,经常遇到有人说“这周排了 5 天”,但实际还要参加评审、处理线上问题,真正能投入项目的时间远不够 5 天。我想知道负荷到底该怎么算,才能避免计划表看起来排满了、执行时却不断延期?

建议统一用“可用于项目的工时”计算,再按团队习惯换算成人天;不要把日历上的工作日直接当成可用产能。一个可复用的口径是:个人周可用产能=工作日工时-固定会议与运维时间-请假时间。例如每周 40 小时,固定会议 6 小时、支持工作 8 小时,则可排项目工时约为 26 小时,而不是 40 小时。

负荷率=计划项目工时÷可用项目工时。项目计划可增加“人员、周次、可用工时、已排工时、负荷率、风险事项”字段。若团队尚无历史数据,可先用两周记录实际投入,校准会议和支持工时;比直接套用统一的 80% 产能假设更可靠。

2. 资源负荷率达到多少时,项目经理应该开始调整计划?

我做资源排期时,常看到有人把 100% 当作满负荷,也有人认为只要超过 80% 就有风险。团队还会临时接需求和处理故障,我不确定应该用哪个阈值预警,才能既不浪费人力,也不把计划排得过于乐观。

不要把某个百分比当作所有团队通用的红线,先区分工作类型和波动来源。对于有临时支持、频繁评审或需求变更的团队,可以把连续两周超过可用产能的 85% 设为黄色预警,超过 100% 设为红色预警;较稳定、任务可预测的团队则可依据实际完成率调整阈值。关键判断是“超载是否持续”以及“超载集中在哪类工作”。

例如一名工程师未来两周计划投入 30 小时,而可用项目工时只有 26 小时,负荷率约 115%,若超出的 4 小时来自不确定的临时需求,就应先留缓冲或调整优先级,而不是把加班当作默认产能。

3. 多人共享资源时,怎样避免项目计划重复占用同一个人?

我在多个项目的计划表里都见过同一位设计师或测试人员,看起来每个项目单独排期都合理,合起来却已经超负荷。我想找一种不依赖项目经理互相询问的检查办法,也希望知道发现冲突后应该先改什么。

应以“人员+时间周期”作为资源核算的唯一汇总维度,而不是只看单个项目的资源表。可建立一张团队资源表,按周汇总每个人在所有项目上的承诺工时,并同时列出固定支持、休假和不可挪动的任务。例如某测试人员每周可投入项目 24 小时,项目甲排了 14 小时、项目乙排了 12 小时,合计负荷率为 108%;

两个项目单看都可能没有异常,但汇总后已超出产能。发现冲突时,先确认任务优先级和截止日期,再判断是否能错峰、缩小交付范围或更换具备相应技能的人选。只有在工时口径和汇总周期一致时,表格公式或项目管理工具的负荷视图才有意义。

4. 项目经理可以直接使用什么资源负荷模板来提升排期效率?

我希望有一套足够简单、每周能维护的模板,而不是填一张字段很多却没人更新的表。尤其是临时任务和实际投入经常变化,我不确定模板应该保留哪些信息,才能帮助我尽早发现风险并采取行动。

模板先保留能触发决策的字段:人员、技能或角色、周次、可用项目工时、各项目计划工时、实际投入、负荷率、偏差原因、调整动作和负责人。可用“负荷率=计划工时÷可用项目工时”计算;再用“工时偏差=实际投入-计划工时”识别持续低估的任务。

举例:某开发人员本周可用项目工时为 28 小时,计划投入 24 小时,负荷率约 86%;实际投入 31 小时,偏差为 7 小时。此时不要只把下周计划压低,而应检查超出的时间是否来自返工、支持任务或需求变更,并把可复用的原因写入备注。

每周固定由项目经理和资源负责人核对一次,超载项必须带有明确动作与完成时间;若团队维护成本高于发现问题的收益,就删去不参与决策的字段。

核心关键词

读者评论

石
石俊杰

我们团队以前也把每周40小时直接当容量,后来发现支持和会议占比很高。现在会按周回看实际投入,但难点是临时事项记录不完整,容量区间还需要几个月数据才能估得比较准。

程
程远

共享测试人员时,项目经理各自看都觉得安排合理,合并后却经常排队。除了看负荷率,我觉得还应记录任务等待时间和评审时长,否则很难判断瓶颈到底是人手不足,还是前置条件没准备好。

曾
曾婉清

文中强调缓冲很有用,但实际管理中容易被当成可继续加任务的空间。建议给缓冲设明确用途和负责人,并在周期结束后核对是否被消耗,否则最后仍可能回到满负荷排期。

文章包含AI辅助创作:负荷实操方法:项目经理提升资源负载效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552482
