资源负载表上每个人都接近 100%,项目却仍然延期,这并不矛盾:资源利用率高,不等于关键工作流动得快。资源平衡真正要解决的,不是把每个人的日程填满,而是在交付期限、技能约束、任务依赖和不确定性之间做取舍。下面我用一个明确标注为情景模拟的项目案例,拆解如何从负载识别、任务调整到每周复核,形成可执行的资源平衡方法与模板。
一、先讲核心结论:平衡资源不是把人排满
1. 先优化交付流动,再追求局部利用率
我判断资源配置是否合理,首先看关键路径上的工作是否连续推进,其次看团队是否有能力应对突发任务,最后才看个人负载率。一个团队即使每个人每天都有任务,如果工作被频繁打断、交接等待过长、关键岗位排队,整体交付速度仍可能很差。
资源平衡的目标不是“所有人都忙”,而是让重要工作在合适的人手上,以可持续的节奏向前流动。资源表中出现 85% 或 90% 的负载率,不必自动判定为合理;还要看这部分负载是否包含会议、支持、返工、休假和临时事务。
我的基本判断顺序是:先识别交付目标和关键路径,再核实可用产能,然后处理冲突,最后观察结果。如果先按人头均摊任务,往往只是把不平衡隐藏起来。
2. 不要把“有空”误认为“能接活”
资源计划经常把工时看成完全同质的单位:一个人有 10 小时空闲,似乎就能承接 10 小时工作。但技能、权限、业务上下文和交接成本会改变实际产能。熟悉系统的工程师 4 小时可能完成的排查,新接手的人可能需要一天,还可能增加复核成本。
因此,资源负载至少要同时记录四件事:工作量、技能匹配度、任务优先级和依赖关系。只有工时而没有这些信息,表格只能回答“谁看起来很忙”,不能回答“工作能否按期交付”。
3. 资源平衡应当是滚动决策,而非一次性排班
项目初期的估算必然带有不确定性。需求变更、故障、审批等待、人员休假都可能让计划失效。我的建议是以一周为常见复核节奏,短周期项目可以更频繁,稳定的长期项目则可结合迭代节奏复核。
计划的价值不在于第一次排得多精确,而在于偏差出现后能快速解释、及时调整,并让调整有记录、有责任人、有重新确认的期限。
| 观察维度 | 要回答的问题 | 优先采取的动作 |
|---|---|---|
| 关键路径 | 哪些任务一旦延误就会影响最终交付? | 优先保护关键任务的连续性与技能供给 |
| 可用产能 | 扣除会议、支持、休假后,还能投入多少? | 按实际可用时间估算,不按名义工时填满 |
| 资源冲突 | 同一人是否同时承诺多个高优先级任务? | 明确优先级、拆分任务或调整承诺 |
| 工作流动 | 任务是在推进,还是卡在等待、返工和交接? | 先消除瓶颈,再考虑增加资源 |
二、为什么资源负载表看起来合理,项目仍然失速
1. 名义工时和真实产能不是一回事
如果按每人每周 40 小时直接排计划,表格从第一天起就可能高估产能。日常工作还包括例会、跨团队沟通、代码评审、客户答疑、故障支持、文档和行政事务。不同角色的可用时间也不同:一线支持人员和专注开发人员的工作结构并不相同。
资源计划应使用“净可用工时”或“可承诺产能”,而不是合同工时。净产能可以先用简单公式估算,再用实际记录校正:
净可用工时 = 计划周期工作日 × 每日工作时长 − 已知会议与固定职责 − 休假及其他已确认占用。
如果团队没有历史数据,可以先采用保守估算,并明确这是建议基准而不是行业事实。记录几周后,再按角色、项目阶段和团队实际情况修正。
2. 一个人被拆成很多小块,账面上可能不超载,实际上却无法专注
资源冲突不一定表现为总工时超标。比如一个人每天分别处理三项任务,每项都只占一两个小时,表格合计并不高;但上下文切换、沟通准备和重新进入状态会消耗时间,真正的深度工作窗口被切碎。
因此,在平衡资源时,我会额外检查任务切换频率。对于需要持续专注的设计、开发、分析工作,通常应优先安排相对完整的时间块,而不是把剩余时间零散塞满。若工作必须频繁中断,就要把支持与项目任务明确分开,避免在计划上假装两者互不影响。
3. 关键角色的瓶颈常被“总人力充足”掩盖
团队人数充足,并不代表关键技能供给充足。一个项目可能有足够多的执行人员,却只有一名熟悉数据迁移的专家、一位能批准安全方案的负责人,或一名掌握特定客户环境的实施人员。瓶颈角色的等待时间,往往比一般成员的负载率更能解释项目延期。
处理这种情况,不能只把任务从满载人员转给空闲人员。要先拆清楚哪些工作必须由专家完成,哪些可以通过结对、审查、文档或标准流程授权给其他人。
4. 延期有时不是人手不够,而是工作未准备好
需求边界未确认、验收标准不清楚、环境未准备、外部审批未完成,都会造成资源看似闲置。此时增加人员不能消除等待,反而可能让更多人同时进入不确定工作,产生重复沟通和返工。
我通常会把任务分为“可开始”“待澄清”“待外部条件”和“执行中”几类。只有真正具备开始条件的任务,才应该进入具体人员的近期排期。否则,排进去的工时只是计划表上的占位符。
5. 负载均匀不等于风险分散
把工作均匀分给所有人,可能造成每个人都承担一部分关键知识,却没有明确的主责人。表面上负载分散,实质上却增加了交接和协调成本。更好的做法是明确任务负责人、协作人、审核人和备份人,让关键工作有主责,同时降低单点依赖。
任务是否需要多人参与,应由风险和技能结构决定,而不是为了“平均分配”而增加参与者。一个任务多一个参与人,可能意味着额外沟通、评审和责任边界协调。
三、资源平衡的判断逻辑:先把容量、需求和约束摆在一起
1. 第一步:定义计划周期和资源口径
先说明本次平衡覆盖多长时间、覆盖哪些项目、统计哪些角色,以及什么算作已承诺工作。没有统一口径,不同经理给出的负载率无法比较。短期可以按周看,跨项目资源池则可按迭代或月度观察,同时保留更细的近期计划。
例如,某团队将“已承诺工作”定义为已确认范围、已有负责人、已满足开始条件并计划在本周期推进的任务;未确认需求只进入待评估列表,不提前占用具体个人的全部工时。这个口径能减少计划被大量意向任务挤占的情况。
2. 第二步:计算净产能,并给不确定性留出空间
净产能并不是固定常数。项目冲刺期、上线窗口、值班周期和新成员熟悉期都会改变可用时间。不要为了让计划“看起来足够”而隐藏这些影响。特别是临近发布时,缺陷处理和回归工作可能显著增加,计划中应单独呈现。
在没有可靠历史数据时,可以先建立角色级别的情景估算:保守、常规和乐观。不要把三个情景合并成一个貌似精确的数字。负责人应清楚知道,当前承诺建立在哪个情景上,以及发生什么情况时需要重新排期。
| 产能类别 | 记录方式 | 常见遗漏 | 计划处理 |
|---|---|---|---|
| 项目任务 | 按任务估算投入时间 | 跨任务切换和评审时间 | 结合任务粒度和连续工作需求安排 |
| 固定会议 | 按周期统计已确定会议 | 临时同步会和会前准备 | 按历史观察做适度预留,并持续校正 |
| 运维与支持 | 记录值班、工单和故障处置 | 突发事件对计划工作的挤占 | 设明确的支持容量或轮值安排 |
| 休假及培训 | 登记已确认的不可用时间 | 离岗前交接及回岗恢复时间 | 检查关键节点是否有替补和交接方案 |
| 管理与协作 | 记录招聘、指导、审批等职责 | 负责人被多个团队同时占用 | 识别共享角色的总需求,避免重复承诺 |
3. 第三步:把任务需求拆到可决策的粒度
“完成新版上线”不能直接作为资源分配单位。它至少要拆成可估算、可验证、可依赖的工作包,例如方案确认、接口开发、迁移演练、验收测试和上线检查。拆分的目的不是让计划颗粒度越细越好,而是让经理能够发现冲突并选择调整手段。
如果任务依赖尚未明确,就不要用精确工时制造确定性。可以标记估算置信度、前置条件和待决事项。置信度较低的任务应安排短周期验证,避免把大量资源押在未经验证的假设上。
4. 第四步:识别冲突类型,再决定调整方式
资源冲突至少有四种:总工时冲突、技能冲突、时间窗口冲突和依赖冲突。它们的解决方式不同。总工时不足可能需要减范围或加人;技能不足可能需要培训、结对或外部支持;窗口冲突可能需要错峰;依赖冲突则可能需要改变顺序或先补齐输入。
先分类,再处理,是避免“缺人就招人、延期就加班”的关键。如果没有识别冲突原因,调整动作很容易只改变表面负载,不改变真正的瓶颈。
| 冲突类型 | 典型信号 | 优先检查 | 可选处理方式 |
|---|---|---|---|
| 总工时冲突 | 同一周期承诺的工作量超过净产能 | 范围是否都必须本周期完成 | 减范围、延后低优先级任务或补充资源 |
| 技能冲突 | 特定专家排队,其他人无法接手 | 任务是否可拆分,知识是否可转移 | 结对、培训、评审授权或引入外部能力 |
| 时间窗口冲突 | 资源只有在关键时间段被其他项目占用 | 节点是否固定,是否可错峰 | 调整顺序、协商窗口或设置阶段性交接 |
| 依赖冲突 | 人员已排入任务,但前置条件未满足 | 需求、环境、审批和输入是否就绪 | 先清除阻塞,不让资源空转或重复开工 |
5. 第五步:让计划可调整,也可追溯
资源平衡不是把人员名单挪来挪去。每次调整都应记录原因、影响、决策人和复核时间。例如,某项分析从本周移至下周,不只是更改日期,还要说明它让出了谁的时间、影响哪条依赖,以及是否改变交付承诺。
多人、多项目、角色共享较复杂时,可以使用统一的项目管理平台维护项目、任务、负责人、周期和状态。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合把跨项目任务和责任关系集中呈现;但平台不会替代经理对优先级、技能和依赖的判断。字段口径、更新责任和决策规则仍需由组织建立。
平台选择的关键不只是看有没有资源视图,还要看是否能追溯任务来源、展示跨项目占用、支持权限管理并便于更新。若数据靠手工反复搬运,视图再丰富也容易过期。

四、常见误区:哪些做法会让负载表越做越漂亮、交付却越不稳定
1. 把 100% 利用率当作管理目标
100% 排满意味着任何突发情况都只能靠延期、加班或牺牲质量吸收。现实项目存在估算偏差、故障和外部等待,如果计划没有缓冲,原本可控的小变化会迅速变成整体冲突。
但这不等于所有团队都应该机械设定同一个利用率上限。不同工作性质、组织成熟度和服务承诺差异很大。更稳妥的方式是先观察历史偏差与突发占用,再按角色设定适合本团队的可承诺范围,并把它作为管理假设持续校正。
2. 只看周总工时,不看每天的时间分布
一个人周总负载看起来合理,仍可能在周一、周二同时被多个项目争抢。尤其是必须参加评审、客户会议或现场支持的角色,具体时间窗口比周总小时数更重要。
因此,跨项目共享人员应同时检查周期容量和关键日期冲突。对于时间窗口固定的活动,按周汇总不够;需要在日历或里程碑视图中确认真实可用时段。
3. 任务估算越精确,计划就越可靠
把不确定工作估成 17.5 小时,不会自然比估成 16 至 20 小时更可信。精确到小数的工时如果没有相应证据,只会造成虚假的确定感。面对陌生需求、外部依赖或尚未验证的技术方案,应使用区间估算、置信度和验证任务。
当误差很大时,最有价值的动作往往不是继续争论一个数字,而是尽快安排小规模试验,拿到真实信息后再调整整体计划。
4. 只靠加人解决延期
增加人员有时必要,但新增成员通常需要交接、环境配置和业务熟悉。若项目已经进入后期,加入新人未必能立即提高产出,还可能占用现有专家的指导时间。
加人之前,我会核对工作是否可并行、任务是否已准备好、瓶颈是否确实是人力,以及新成员能够独立承担什么。如果工作被单一审批或外部依赖卡住,再多执行人员也无法缩短等待。
5. 把每一次调整都当成新的承诺
某项任务从一个人转给另一个人,并不代表它的完成日期自动提前。接手人要理解上下文、检查已有结果,原负责人也可能需要完成交接。调整时应显式计算这些转换成本,并重新确认完成条件。
6. 用平台报表代替管理对话
资源视图能暴露冲突,却不能自动决定哪个项目优先,也无法替团队说明为何估算变化。报表是讨论依据,不是决策者。若会议只要求成员把工时填满,而不讨论阻塞与取舍,数字越完整,反而可能越难看出实际风险。
| 表面做法 | 容易造成的后果 | 更稳妥的替代方法 |
|---|---|---|
| 把名义工时全部排满 | 突发任务只能靠延期或加班吸收 | 记录净产能,依据实际偏差保留适当弹性 |
| 只看团队总人数 | 忽略关键技能和岗位单点风险 | 按角色、技能和时间窗口检查供需 |
| 为追求公平平均分工 | 增加交接,削弱任务责任感 | 明确主责和备份,按工作需要配置协作者 |
| 延期后立刻加人 | 新人熟悉成本可能挤占核心成员产能 | 先辨认瓶颈,再决定加人、减范围或调整顺序 |
| 只更新工时数字 | 冲突原因和承诺变化无法追溯 | 同步记录调整原因、影响和复核时间 |
五、情景模拟:四周产品交付中,如何把资源冲突从“谁都很忙”变成具体选择
1. 场景与数据口径
以下是用于演示的情景模拟,不代表某家公司真实运营数据。假设一个跨职能团队要在四周内完成一项产品功能交付,团队由产品、设计、前后端、测试和数据角色组成。计划启动时,项目经理发现几项关键工作集中在少数人手上,且多个项目共享同一位测试负责人。
模拟团队按每周五个工作日安排。为了避免把名义工时当作实际产能,团队先扣除已确认的固定会议、值班和休假,再讨论可承诺工作。以下数值只服务于案例推演,实际团队应使用自己的工时和任务记录。
| 角色 | 团队人数 | 每周名义工时 | 固定职责与已知占用 | 模拟净产能 |
|---|---|---|---|---|
| 产品经理 | 1 | 40 小时 | 例会、跨团队沟通约 12 小时 | 28 小时 |
| 设计师 | 1 | 40 小时 | 评审与支持约 8 小时 | 32 小时 |
| 前端工程师 | 2 | 80 小时 | 代码评审与维护约 16 小时 | 64 小时 |
| 后端工程师 | 2 | 80 小时 | 值班与评审约 20 小时 | 60 小时 |
| 测试工程师 | 1 | 40 小时 | 共享测试支持约 10 小时 | 30 小时 |
| 数据工程师 | 1 | 40 小时 | 数据支持约 12 小时 | 28 小时 |
2. 第一轮计划暴露了什么
团队最初把工作按功能模块分配。前端两人的总估算没有超出净产能,后端总量也接近容量上限,测试总工时看上去只有 27 小时。但把时间顺序和依赖关系画出来后,问题变得不同:测试工作集中在第四周,且必须等接口稳定;数据工程师在第二周同时承担两个项目的迁移支持;设计评审若晚于第一周,前端开发将缺少确认后的交互稿。
这说明单看“角色总工时”会漏掉交付节奏。项目的主要风险不是团队总产能不足,而是测试窗口与数据技能供给存在时间集中,设计输入则存在前置条件风险。
| 工作包 | 估算投入 | 关键依赖 | 主要风险 |
|---|---|---|---|
| 需求边界与验收标准 | 产品 12 小时 | 业务负责人确认 | 确认晚会影响设计和开发启动 |
| 交互方案与评审 | 设计 24 小时 | 需求边界冻结 | 评审等待会造成前端返工 |
| 接口与服务开发 | 后端 48 小时 | 数据结构和接口约定 | 依赖未决会让开发并行但不可验收 |
| 页面实现 | 前端 52 小时 | 交互稿和接口联调环境 | 过早启动可能产生重复实现 |
| 测试与回归 | 测试 27 小时 | 接口稳定、功能提测 | 工作集中在末期,缓冲不足 |
| 数据迁移和校验 | 数据 20 小时 | 字段映射与样例数据 | 同一专家被其他项目占用 |
3. 先处理前置条件,再挪动人员
项目经理没有立刻要求测试人员加班,也没有先把数据工程师从另一个项目抽走,而是先做了三项核查:把验收标准的决策人和截止时间写明;提前准备可供测试的接口模拟环境;把数据迁移任务拆成可由开发人员完成的准备工作和必须由数据工程师复核的专业工作。
这个拆分改变了资源需求结构。准备样例和字段清单不再占用稀缺的数据工程师时间;测试人员可以提前验证关键路径,不必等所有功能完工后才开始;产品和设计也通过明确的冻结点减少反复返工。
4. 资源调整后的结果观察

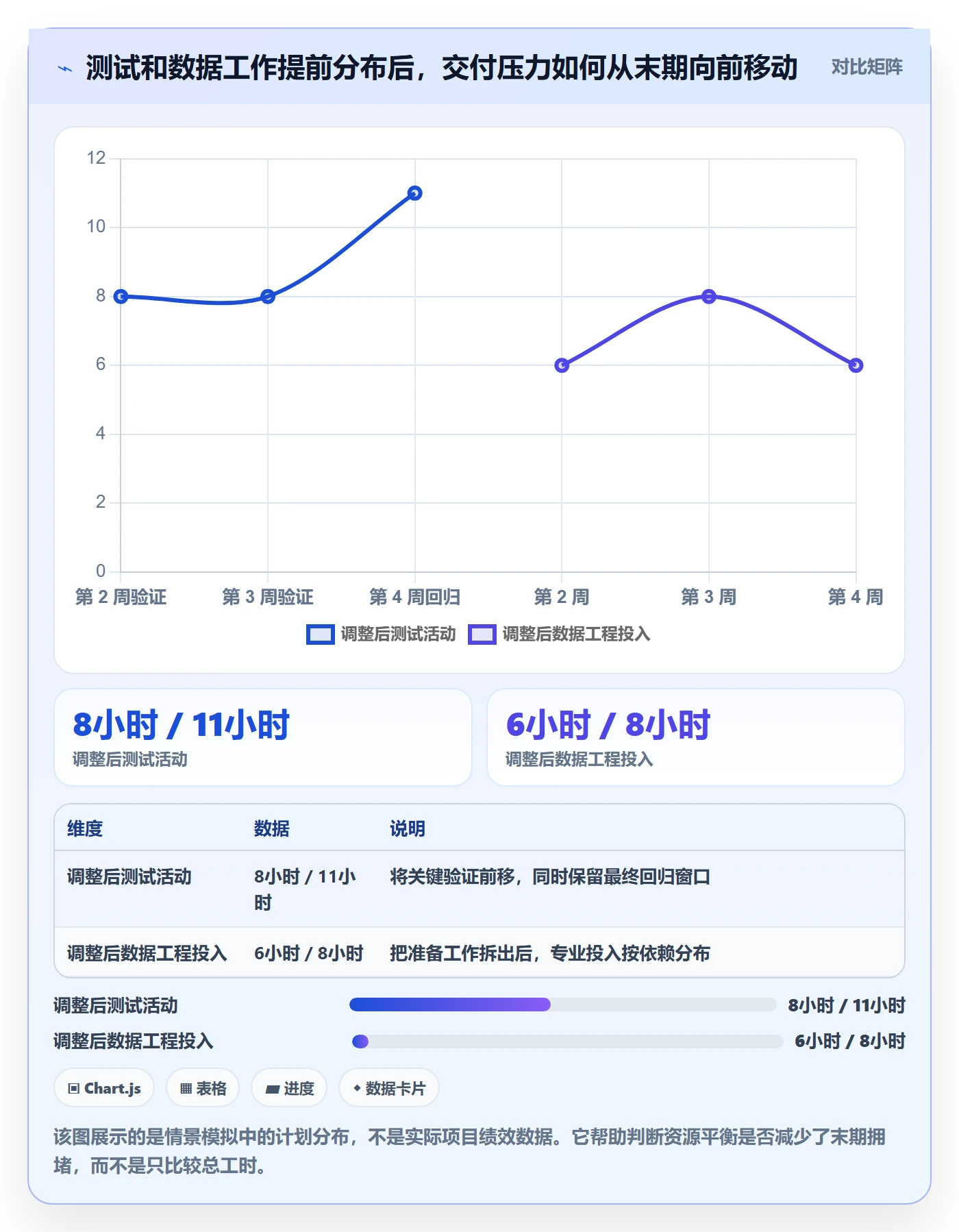

在该模拟中,团队把测试工作从“集中在第四周”调整为“关键接口尽早验证、最终回归留在末期”。数据工程师仍只负责专业性较强的映射审查和异常处理;前后端在约定接口后并行推进。为避免把情景推演包装成实绩,下面的结果只表示计划设计的预期变化,不能视为已验证的企业案例结果。
| 观察项 | 调整前的计划形态 | 调整后的计划形态 | 解释 |
|---|---|---|---|
| 测试开始时间 | 主要工作集中在第四周 | 第二周开始验证关键接口 | 提前发现问题,减少末期集中暴露 |
| 数据专家投入 | 承担准备、迁移和复核多类工作 | 聚焦映射审查与异常处理 | 将可标准化准备工作交由其他角色完成 |
| 设计与开发关系 | 开发启动依赖未明确的设计输入 | 设定评审冻结点和待确认项 | 降低交互变化引发返工的风险 |
| 延期应对 | 倾向通过加班补回进度 | 先调整范围、依赖和工作顺序 | 在原因明确后再决定是否需要增员 |

5. 这个案例真正值得复用的不是某个工时数字
不同团队的可用产能、任务耗时和角色配置都不一样,直接照搬案例中的小时数没有意义。可复用的是推理过程:先找出真正的前置条件和稀缺技能,再把工作拆成不同技能层级,最后把验证尽量提前。
当一个项目“看起来缺人”时,先问三个问题:当前的等待来自容量、技能还是依赖?新增人员能否独立承担工作?加人所需的交接和指导成本是否低于预期收益?这些问题比单纯讨论人头数量更能帮助经理作出正确决定。
六、可直接复用的资源平衡模板与会议节奏
1. 项目级资源平衡表
以下模板适合先在电子表格或项目管理平台中使用。字段不宜一开始就过多,重点是让负责人能看清需求、可用容量、依赖和调整决策。团队成熟后,再按项目特点增加风险、估算置信度或成本字段。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 周期 | 明确周、迭代或日期区间 | 第 3 周,周一至周五 |
| 项目与工作包 | 写清交付对象,不用“处理一下”等模糊描述 | 完成订单接口分页能力 |
| 负责人 | 指定一个主要责任人 | 后端工程师甲 |
| 协作与审核角色 | 标明必要协作人及职责 | 数据工程师复核字段映射 |
| 估算投入 | 记录工时或人天,并注明估算置信度 | 12 至 16 小时,置信度中 |
| 可用产能 | 扣除已知会议、值班、休假等占用 | 本周期净产能 26 小时 |
| 前置条件 | 写出开始前必须满足的条件 | 接口字段和验收标准已确认 |
| 优先级与期限 | 区分必须按期、可协商和可延期事项 | 本迭代必须完成,周四前提测 |
| 风险与缓冲 | 标记突发占用、返工或外部依赖 | 外部接口可能延迟,需复核 |
| 调整记录 | 保留变更原因、影响和确认人 | 因审批延迟后移两天,产品负责人确认 |
2. 个人负载检查表
个人负载表适合发现过度承诺,不适合独立决定项目优先级。经理在复核时应邀请执行者核对信息,尤其是固定支持、实际任务难度和跨项目临时需求。
- 已承诺任务:列出本周期必须推进的工作及其完成条件。
- 固定职责:记录例会、值班、客户支持、评审等周期性占用。
- 不可用时间:登记休假、培训、现场工作等已经确认的时间。
- 技能约束:标明哪些任务必须由本人处理,哪些可以交接或结对。
- 切换风险:检查一周内项目切换次数,以及是否存在连续专注时间不足。
- 待确认事项:把需求不清、外部依赖未满足的工作与已承诺工作分开。
- 需要经理决策:写出需要减范围、调整优先级或协商其他团队的事项。
3. 每周资源平衡会议的 30 分钟议程
资源会议不应变成逐人报工时。我的建议是只讨论例外:超出容量、关键技能冲突、依赖未满足、里程碑有风险或优先级发生变化的项目。平稳项不必逐条消耗会议时间。
- 前 5 分钟:确认本周期目标、范围变化和重要里程碑。
- 接下来 10 分钟:检查容量与冲突,聚焦关键角色、跨项目占用和时间窗口。
- 再用 10 分钟:讨论可选方案,包括减范围、改顺序、结对、外部支持或调整期限。
- 最后 5 分钟:确认决策、负责人、影响对象和下次复核日期。
会议结束时至少要产生三类输出:已确认的资源安排、需要升级的冲突、需要补充信息的事项。若一个问题没有数据也没有决策人,应给它分配下一步动作,而不是留在会议纪要里反复出现。
4. 偏差复核模板
计划与实际不一致并不可怕,无法解释和反复发生的偏差才值得重点处理。复盘应以学习和改善为目的,不应把所有估算偏差都归为个人执行问题。
| 复核问题 | 记录内容 | 用于什么决策 |
|---|---|---|
| 原计划是什么? | 承诺日期、投入估算、前置假设 | 确认计划依据是否清晰 |
| 实际发生了什么? | 等待、返工、支持、需求变化、人员不可用 | 识别主要偏差来源 |
| 偏差影响了什么? | 关键路径、成本、质量或其他项目承诺 | 判断是否需要升级或调整范围 |
| 下次如何更早发现? | 预警信号、验证节点、需要更新的字段 | 改进计划规则,而非仅补救本次问题 |
| 谁负责跟进? | 责任人、截止时间、复核方式 | 确保经验转化为具体行动 |
七、不同情况下的行动建议与取舍
1. 多项目共享同一批人员时
多项目环境下,最重要的不是让每个项目经理分别优化自己的资源表,而是建立跨项目的优先级机制。共享角色的时间应由统一规则协调,避免每个项目都把同一名专家视为“可用”。
如果项目优先级差异明确,应优先保护组织层面的关键目标,而不是按提出需求的先后顺序分配资源。若优先级无法判断,应升级到有权决定组合取舍的负责人,而不是让一线执行人员承担互相违背的承诺。
适合的取舍:宁可让较低优先级项目明确延期,也不要让所有项目都处于“即将完成”的状态,却没有一个能按承诺交付。
2. 团队规模小、没有专职资源管理角色时
小团队不需要一开始就建立复杂的资源管理流程。先用一张轻量表格记录任务、负责人、预计投入、依赖和本周承诺,并通过短会处理冲突。不要为管理而管理,任何字段都应能帮助识别风险或做决策。
对于兼任多职的成员,要特别注意实际职责被低估。比如技术负责人既做方案评审,又承担研发任务,还要处理招聘和故障响应,单纯按研发工时排期会持续制造偏差。
适合的取舍:先追求信息真实和更新及时,不要追求复杂报表或看似精确的利用率分析。
3. 工作高度不确定、需求还在探索时
探索型项目不适合提前把所有人和所有工时锁死。可以先安排小规模验证任务,明确时间盒和问题边界,再根据验证结果决定是否扩大投入。把需求澄清、技术试验和正式交付区分开,能降低错误假设对资源计划的影响。
适合的取舍:先买信息,再买产能。投入少量时间验证关键假设,往往比让整支团队并行开发未经确认的方案更划算。
4. 接近交付期限、是否加人的判断
临近交付时加人,需要比较新增有效产能和引入成本。新增人员若能独立承担清晰、可并行的工作,且环境和权限已准备好,通常更有价值;若核心工作仍依赖少数专家,新人只能增加沟通和指导,就未必能缩短周期。
我会先检查能否缩小交付范围、分阶段发布、调整验收顺序或减少非必要并行,再考虑增加人员。若质量、合规或安全要求不允许减范围,就应及早调整日期或寻求专业支持,不应把风险藏在加班里。
适合的取舍:明确选择成本最低、风险可接受的方案,不同时承诺范围不变、日期不变、质量不变和资源不变。
5. 存在关键技能单点依赖时
短期要保护专家时间,减少其被低价值会议和重复答疑打断;中期要通过结对、文档、评审清单和轮岗降低单点风险。将知识转移安排进资源计划,而不是寄希望于“有空再教”,否则关键人员始终没有空档,依赖也无法消失。
适合的取舍:短期效率与长期韧性可能存在冲突。结对会暂时增加两个人的投入,但如果单点风险高、专家持续排队,知识转移通常值得投资。
6. 需要使用项目管理平台时
当项目数量、团队规模和共享资源复杂到表格难以维护时,平台可以帮助统一任务、负责人、进度和跨项目视图。以 PingCode 为例,面向中大型企业及 100 人以上组织的协作场景,能够作为项目与任务信息的集中承载方式之一。选型时应结合组织的权限、集成、审计、报表和运维要求做验证。
不要先购买平台,再期待它自动建立资源管理能力。应先定义关键口径:什么算可用产能、任务如何估算、谁负责更新、冲突由谁决策、调整如何留痕。平台的价值在于让规则更容易执行,而不是替组织弥补没有规则的问题。
适合的取舍:如果问题主要是优先级不清、责任边界混乱,先治理流程和决策机制;如果问题是信息分散、跨项目不可见和更新成本过高,再评估平台工具的投入。
7. 用哪些指标判断资源平衡有没有改善

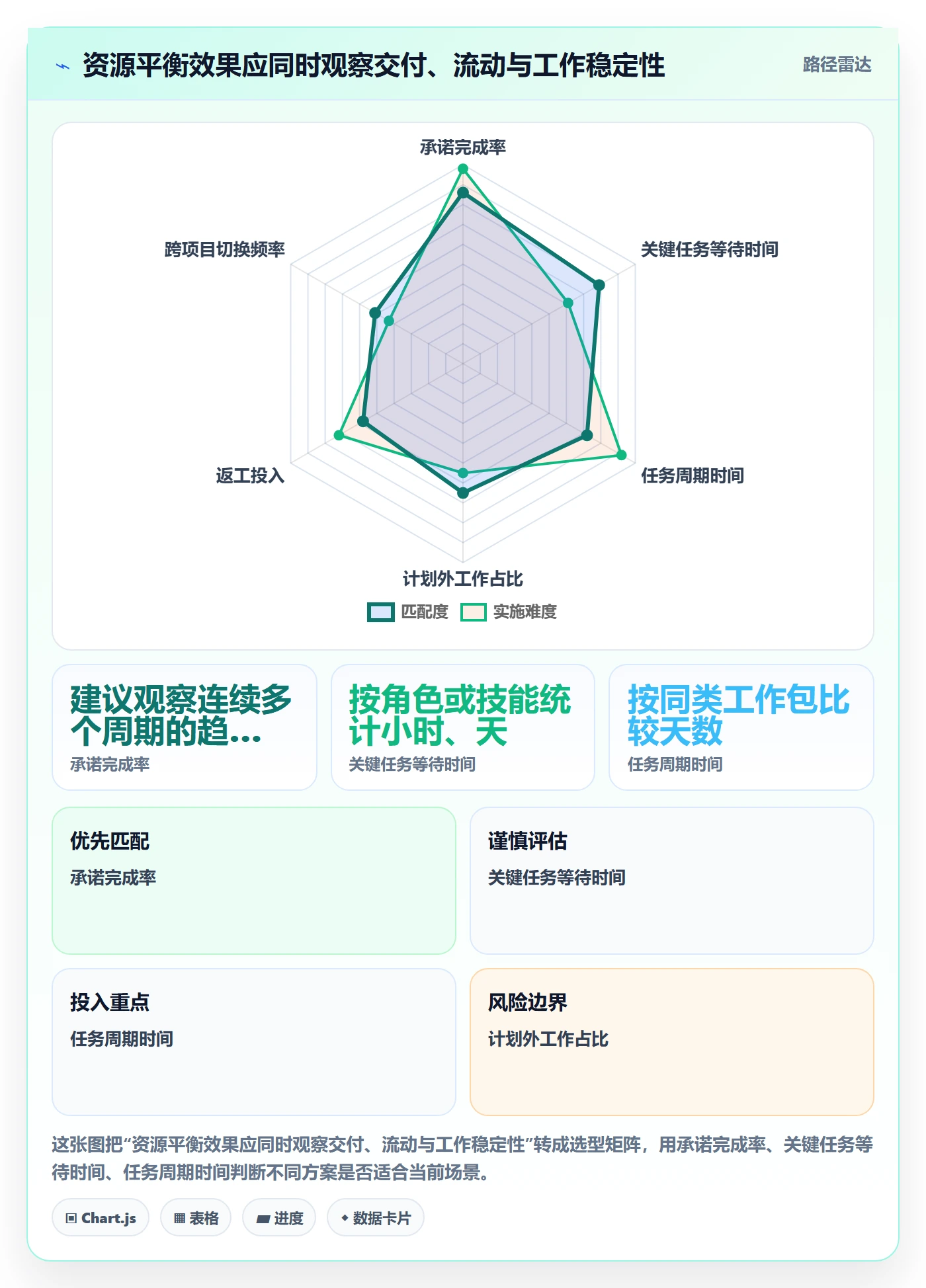

不要只追踪利用率。利用率上升,可能意味着团队更忙,也可能意味着缓冲被耗尽。更可靠的观察方式是结合交付、流动和稳定性指标,并明确统计周期与口径。
- 承诺完成率:本周期已承诺且按约定完成的工作比例,用来观察计划兑现情况。
- 关键任务等待时间:任务从满足开始条件到实际启动的时间,用来识别稀缺角色排队。
- 任务周期时间:从开始到完成的时间,用来观察工作流动是否变顺。
- 计划外工作占比:未纳入初始计划却实际消耗的工作比例,用来评估支持与突发压力。
- 返工投入:因需求变化、缺陷或交接问题造成的重复工作时间,用来识别计划质量和流程风险。
- 跨项目切换频率:成员在项目之间切换的次数,用来判断专注时间是否被过度切割。
这些指标需要结合解释。比如,承诺完成率下降,不一定是成员效率变差,可能是临时支持增加或需求反复变化。指标应帮助团队找到原因和行动,而不是制造新的考核压力。

八、结论:资源平衡的本质是把取舍显性化
1. 资源平衡不是排班技巧,而是管理承诺的能力
资源计划真正有用时,经理能够解释:这项工作为什么由这个角色承担,为什么安排在这个周期,哪些条件尚未满足,计划变化会影响什么,以及团队准备如何应对风险。做不到这些,负载率再精确也只是数字装饰。
我更看重一张能暴露冲突、推动决策的资源表,而不是一张所有格子都填满的资源表。真正成熟的计划会承认不确定性,区分已承诺与待确认工作,并允许根据新信息重新平衡。
2. 下一步可以这样开始
- 选一个真实周期:先从未来一周或一个迭代开始,不必一次覆盖所有项目。
- 统一净产能口径:扣除固定职责、休假和已知支持工作,并标注估算依据。
- 找出三类风险:关键技能排队、前置条件未满足、多人争抢同一时间窗口。
- 只对冲突做取舍:讨论减范围、改顺序、转移技能、调整期限或增援,不平均挪动所有任务。
- 记录实际偏差:一周后复核计划与实际,找出偏差来源并更新下次估算规则。
最值得记住的一句话是:高负载不等于高效率,平衡资源也不是让每个人一样忙;好的资源平衡,是让关键工作少等待、让承诺有依据、让取舍看得见。从一张包含净产能、依赖、优先级和调整记录的轻量表开始,通常比先追求复杂的资源模型更有效。
常见问题解答(FAQ)
1. 资源平衡和资源平滑有什么区别,项目经理该先用哪一种?
我手上的项目总工期不能变,但有几个人连续两周排到每天十小时,也有人下周几乎没任务。我不确定应该调整任务日期,还是只在现有工期里重新分配工作,担心一调整就影响关键节点。
资源平滑是在不改变项目关键路径和最终期限的前提下,利用非关键任务的浮动时间调整工作量;资源平衡则是在资源供给不足时调整任务顺序或日期,工期可能因此延长。实操时先算每人的周负载:计划工时÷可用工时。例如一名成员一周可投入30小时,排入36小时,负载率为120%;
若某个非关键任务有3天浮动时间,可先把它后移一天,把负载降到可执行范围。若仍超载,再评估是否需要资源平衡,并把延期影响同步给干系人。判断顺序建议是先平滑、后平衡;不能为了让报表好看而挤压关键路径或忽略真实工时。
2. 资源负载率怎么算才有用,应该按人、按角色还是按团队看?
我现在只看团队总工时,发现总量没超,但项目还是经常卡住。细看才发现某个测试岗位的任务堆在同一周,想知道负载率要按什么粒度计算,才不会被平均数误导。
建议同时按角色和具体成员查看:角色视图用于发现稀缺能力瓶颈,成员视图用于识别个人过载。负载率可按“已排计划工时÷该周期有效可用工时×100%”计算;有效可用工时应扣除休假、会议、值班等已知占用。例如一名测试人员每周名义工时40小时,扣除休假8小时和固定会议4小时后,可用工时为28小时;
排入30小时任务,负载率约107%,并非低风险。团队总量正常不代表每种技能都够用,因此还要检查任务是否必须由特定人员完成,以及是否存在交接或审批等待。
3. 资源平衡模板里必须记录哪些字段,才能真正指导排期?
我用过只列姓名、任务和日期的排期表,开会时看起来清楚,执行几天后却不知道哪些数字该更新。我想做一个轻量模板,既能发现过载,也能追溯为什么计划发生变化。
至少记录任务、负责人、所需技能、计划开始与结束日期、估算工时、每周可用工时、依赖关系、优先级、关键路径标记、剩余工时和更新时间。按周汇总每个人的计划工时与可用工时,并用条件格式标出超过阈值的周期;例如可将85%设为预警线、100%设为超载线,但阈值要根据会议密度和任务不确定性调整。
模板还应保留“调整前日期、调整后日期、原因、批准人”字段,否则排期变化无法复盘。最重要的是定期更新剩余工时,而不是把最初估算当成实际进度。
4. 发现资源过载后,怎么决定是调任务、加人还是延后交付?
我不想一看到某个人排满就立刻把任务分给别人,因为有些工作换人会增加沟通成本,甚至返工。但如果不调整,关键节点又可能延期,我该用什么依据做取舍?
先定位过载是否落在关键路径、是否由单一技能造成,再比较调整成本,而不是只比较工时。可依次评估:把有浮动时间的非关键任务后移;拆分任务并移交边界清楚的部分;降低低优先级范围;补充具备相同技能且熟悉上下文的人;最后讨论延期。
比如转交任务预计节省12小时,但交接、评审和返工预计增加5小时,净收益只有7小时,且若任务处于关键路径,还要判断交接是否增加节点风险。决策时记录预计节省工时、交接成本、质量风险和交付日期影响,选择总风险最低的方案,并在下一次计划复核中验证实际结果。
核心关键词
文章包含AI辅助创作:资源平衡实操方法:项目经理提升资源负载效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552291
读者评论
我们团队以前只按每周总工时排人,后来发现评审和客户会议都挤在周初,关键任务还是会等人。把固定时间窗口也纳入检查,确实比单看负载率实用。
净产能要靠记录校正这点很重要。不过小团队未必有精力维护很多字段,我更倾向先记录休假、支持和会议占用,再逐步补充技能与依赖信息。
文中提到结对和知识转移,但这类安排短期会占用专家更多时间。实际排计划时,最好把指导成本也算进去,并确认后续是否真的减少了单点依赖。
