可用工时不是把每个人每周 40 小时相加,再从总数里扣掉会议时间,就能得出一个可信的项目承诺。项目负责人真正要回答的是:在指定时间窗口内,哪些人能以什么比例投入哪些工作,扣除休假、例会、支持任务和技能限制后,团队还能稳定交付多少有效产出?我做资源计划时,最常见的失误不是算术错,而是把“人在岗”误当成“能做项目工作”,最后计划表看起来满满当当,关键岗位却在同一周被三个项目争抢。
一、先讲结论:可用工时要按“人、时间、工作类型”核算
1. 可用工时不是标准工时减去休假这么简单
我把可用工时定义为:在明确的时间范围内,某位成员扣除不可支配时间,并考虑其实际投入比例、技能匹配和工作切换损耗后,可以用于指定项目工作的容量。它不是考勤表里的在岗时长,也不是员工承诺“有空就做”的口头估计。
可用于初步排计划的公式是:净可用工时=工作日标准工时-休假及法定假日-固定会议与职能工作-已承诺的其他工作-必要缓冲。如果一个人只投入项目 60%,还要将这部分净工时乘以 60%;如果计划任务要求他不具备的技能,即便工时有余额,也不能算作该任务的有效容量。
这几个扣减项不能混为一谈。休假是确定性扣减;跨项目任务是容量占用;技能不匹配是任务适配问题;切换损耗则是多人、多项目并行带来的效率折损。把它们放进同一个“可用率”百分比里,会让计划容易填,却难以解释。
2. 先确认口径,再谈工时数字
同一个团队常常同时使用四种“工时”:考勤工时、工作计划工时、任务估算工时、实际投入工时。它们分别回答“人在不在”“打算做什么”“预计要多久”“实际用了多久”,不能直接互相替代。
| 口径 | 回答的问题 | 适合用途 | 不适合直接推出 |
|---|---|---|---|
| 考勤工时 | 人员是否在岗、是否缺勤 | 核对排班和休假 | 项目有效产能 |
| 计划工时 | 时间准备分配给哪些工作 | 资源协调、冲突发现 | 任务必然按期完成 |
| 估算工时 | 任务预计需要多少工作量 | 范围评估、迭代计划 | 成员实际投入时间 |
| 实际工时 | 已记录的工作投入 | 复盘偏差、改进估算 | 个人绩效的单一结论 |
我的建议是,资源计划至少采用“计划工时+任务估算+实际偏差”三套口径,并明确记录周期和统计规则。若只统计月底总工时,负责人可能知道团队忙,却不知道是哪类工作挤占了关键路径。
3. 用容量而不是满负荷来做承诺
团队计划不应以每个人 100% 排满为目标。排满的计划没有留出评审返工、线上问题、需求澄清和依赖等待空间。一旦发生一个不可预期事件,原计划就会把延期传导到所有后续任务。
对稳定团队,我通常先以净容量的 75%,85%作为可承诺区间,再根据工作类型调整。成熟、重复性高的工作可以靠近上限;探索性研发、外部依赖多或需求频繁变化的工作,应保留更多弹性。这是项目规划的建议基准,不是通用行业统计,也不应被当作个人利用率目标。

二、背景与真实场景:人看起来够,关键能力却不够
1. 项目冲突往往从“每个人都说能接”开始
一个跨部门项目通常会同时需要产品、研发、测试、数据、安全、运维和业务代表。每个职能负责人都可能在会议上说“可以支持”,但“支持”可能意味着每周半天,也可能只是需求评审时参加一次。若没有明确的投入比例、时间窗口和交付责任,项目负责人拿到的不是资源承诺,而是一句善意但无法排期的话。
我见过一种典型情况:项目计划按 10 名成员、每人每周 20 小时估算容量,总计 200 小时;但其中 4 人同时承担两个重点项目,且测试岗位只有 1 人。表面上总容量足够,实际却在系统测试阶段形成单点拥堵。总量统计掩盖了能力和时间上的集中冲突。
因此,资源计划的基本单位不应只有“项目总人天”,还应细化到岗位或技能、人员、周次、工作包。不必一开始就追求精确到每小时,但至少要看清关键岗位在关键周是否过载。
2. 资源计划是协同机制,不是项目经理独自填表
项目负责人可以整理需求和冲突,却不能替职能经理决定某位成员的优先级,也不能替成员确认其实际可用时间。资源计划必须让项目负责人、职能负责人和执行成员共同校准:负责人提供工作范围和时间要求,职能经理确认人员配置,成员反馈真实负荷与技能风险。
当组织超过 100 人,或者多个项目共享同一批专家时,单靠群聊和电子表格容易出现版本不一致、冲突晚发现、调整没有留痕的问题。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,可以把项目计划、任务分配、迭代安排和工作记录放在可追踪的协作流程中。工具能帮助暴露冲突,但不能替组织制定优先级,也不能自动判断一个人是否适合承担某项工作。
3. 可用工时与工作量估算必须互相校验
容量告诉我们团队能够投入多少时间,估算告诉我们工作需要多少时间。只做其中一边都会产生偏差:只有容量没有工作量,计划只是在分配空闲;只有估算没有容量,任务清单看起来合理,却可能没有人能按期完成。
我会要求项目计划在每个周期同时回答三个问题:本周期可承诺容量是多少?已确认工作需要多少投入?两者差异由什么解释?差异可能来自需求范围、人员比例、依赖等待或估算误差,不应笼统归因于“效率不够”。

三、常见误区:计划表整齐,不等于资源计划可信
1. 误区一:把标准工时直接当项目产能
每周 40 小时只是劳动时间的常见排期单位,不代表每个人每周能为项目连续产出 40 小时。日常工作还包括例会、代码评审、客户沟通、故障支持、内部审批、学习和临时协作。对于承担管理、架构或支持职责的人,固定会议和被打断的时间往往比执行岗位更多。
如果把 40 小时全部塞进项目任务,表面上资源利用率很高,实际上会把不可避免的工作变成“计划外”。到月底,团队看起来不断加班,管理者却可能误以为大家没有按计划执行。
2. 误区二:把“有空”当作承诺
成员说“我应该有空”,通常还没有把并行事项、截止日期、审批等待和紧急支持考虑进去。项目负责人若将这句话直接换算成 20 小时,就把不确定信息当成已确认容量。
更可操作的确认方式是询问:“从哪一周开始、每周可以稳定投入多少小时、持续几周、哪些已有工作需要同步调整?”这组问题能把模糊意愿转成带时间边界的资源承诺。
3. 误区三:把工作量平均分给所有人
平均分配并不代表公平,也不代表效率。一个任务需要特定系统知识时,熟悉该系统的工程师可能比新加入成员更快完成;但如果所有任务都压给这位专家,短期效率提升会换来长期瓶颈和知识单点风险。
我会同时看两件事:近期任务是否有人能完成,以及关键知识是否逐步扩散。对高风险模块,可以安排主责人和备份人员,让备份承担小范围任务、评审或演练,而不是只在资源表里标注“可替补”。
4. 误区四:用实际工时反推个人效率
实际工时是理解工作过程的输入,不是个人绩效的直接结论。某任务用了 30 小时,可能是估算偏低、需求变更、依赖迟到、环境故障,也可能是执行过程低效。没有背景分类,单看“超了 10 小时”无法判断原因。
如果把工时记录用于惩罚,成员往往会少报、凑数或把复杂工作拆成更好看的记录。管理者得到的数字会越来越完整,信息却越来越不可信。工时数据更适合用来发现计划模式和系统性阻塞,而不是给人贴上“慢”或“快”的标签。
5. 误区五:工时精确到小时,就等于计划精确
对持续数周、需求仍在变化的工作,精确到小时通常只是精确地表达不确定性。早期规划可以用人天、周容量或区间估算,越接近执行,越细化任务和时间记录。准确性来自持续校准,不来自小数点位数。
实操中,我更看重估算偏差的方向和原因。例如某类任务连续三个周期都低估 25%,比某一次估算错了 3 小时更值得关注。前者提示估算模型、工作拆分或团队流程存在可复用的改进机会。

四、专业判断逻辑:从组织日历到可执行计划
1. 先定义计划边界和统计单位

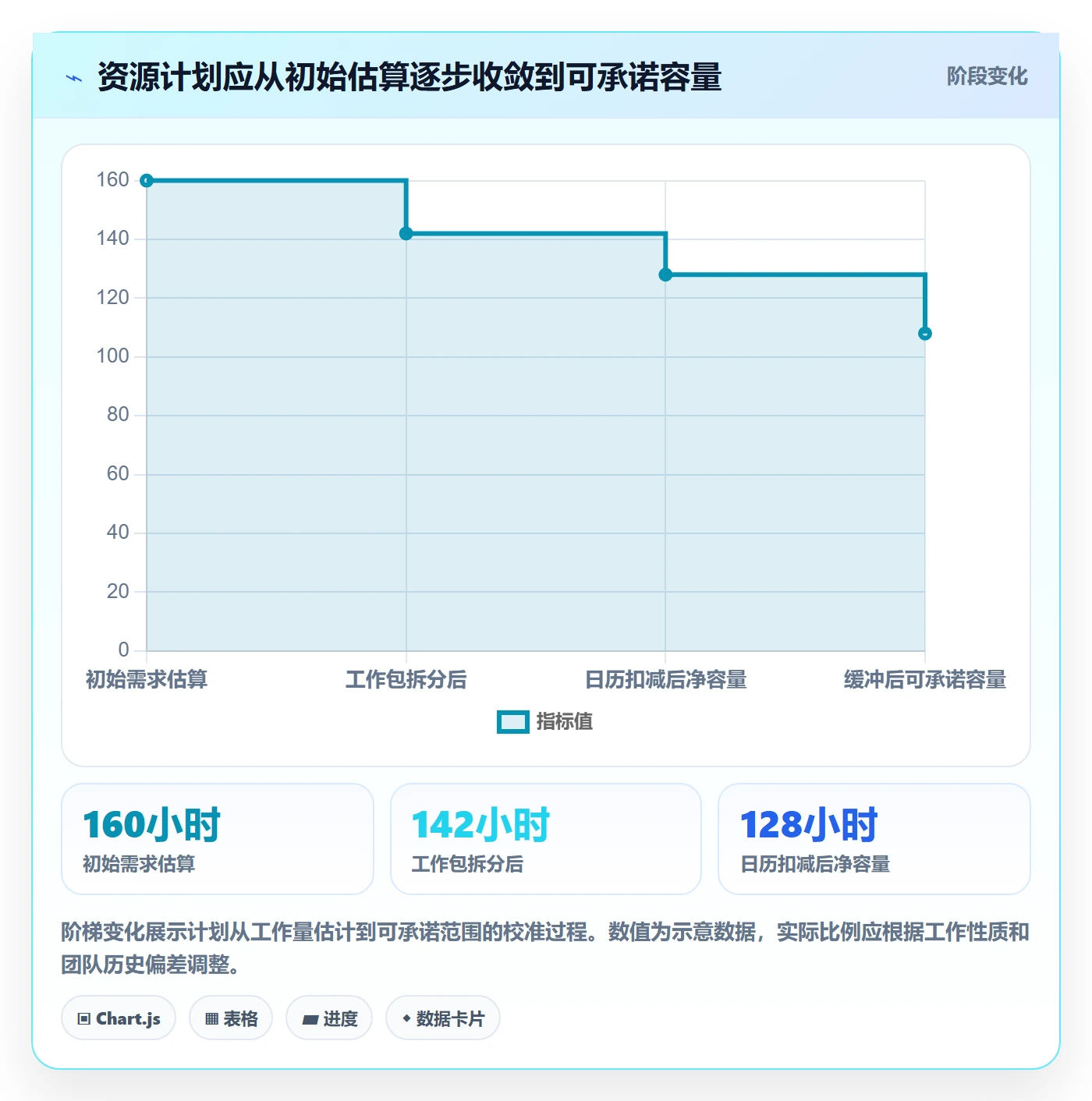

在核算之前,先明确计划周期、工作日历、统计单位、纳入范围和责任人。一个项目按周管理,另一个按迭代管理,如果周期边界不同,容量汇总时就容易错位。节假日、地区差异、轮班制度和兼职比例也应进入日历口径。
我通常先确认以下信息,再开始填工时:
- 计划覆盖哪些项目、职能工作和日常支持任务。
- 计划周期是周、迭代还是月,期间是否跨越节假日。
- 容量以小时、人天还是百分比记录,换算规则是什么。
- 谁可以确认人员投入,计划变化由谁批准。
- 需求发生变化时,容量、范围和日期中哪一项优先调整。
如果组织没有统一日历,也可以先建立项目级日历,再逐步纳入部门安排。关键是不要让每个项目负责人自行假设“一个人一个月就是 20 个工作日”,否则不同计划之间无法比较。
2. 计算成员净容量,保留可解释的扣减项
可用容量建议按成员和周期核算。对于每位成员,先列出标准工作时间,再逐项扣除休假、固定职能职责、已经承诺的其他项目,以及被明确分配的支持任务。不同扣减项要保留来源,不要只留下最终数字。
举例来说,一名每周标准工作时间为 40 小时的工程师,本周休假 8 小时,固定会议和职能工作 6 小时,已承诺其他项目 10 小时,线上支持预留 4 小时,则剩余容量为 12 小时。若该成员仅以 50%比例参与本项目,必须先确认前述数字是其总工作时间还是项目时间,避免再次重复扣减。
最后一项尤其容易算错:投入比例与已承诺工作之间可能重叠。若“50%投入”已经代表一周 20 小时上限,就不能再把其他项目的 10 小时从这 20 小时里扣一次;反之,如果 50%只是口头比例,就必须继续拆解实际任务。
3. 按技能和工作包核对有效容量
将任务按照所需能力拆开,而不是先把所有小时加总。产品定义、接口设计、编码、数据迁移、测试、安全评估和上线支持,往往需要不同技能。能力标签不必设计得非常复杂,但应足以辨别“有时间的人”是否能做“需要做的事”。
对关键技能,我会检查三个层次:主责人是否有容量,备份人是否能接手,外部依赖是否有明确响应窗口。只看主责人容量会忽略单点风险;只看团队总人数又会把技能差异抹平。
4. 以任务依赖和关键路径安排时间
项目资源计划不是把任务按人排列成一张平面表。任务之间有顺序关系,前置任务延迟会阻塞后续工作。若安全评审只能在接口方案稳定后开始,那么安全专家在早期的空闲时间不能简单视为可挪给其他工作,除非后续窗口还能保留。
每个关键任务至少要明确负责人、预计投入、计划窗口、前置条件和完成判据。对于依赖外部团队的任务,还要写清请求日期、承诺日期、反馈人和延迟后的替代方案。这样才能分辨是真缺人、真缺工时,还是关键输入还没有准备好。
5. 进行负荷校验,而不是单纯追求利用率
容量校验要同时看总量、岗位和时间分布。可以先检查每个周期的计划工时是否超过净容量,再查看关键岗位是否集中超载,最后判断负荷是否连续多周接近上限。连续高负荷比单周峰值更危险,因为团队没有恢复空间,也更容易把突发事件转成加班。
我会把资源风险分成三类:可通过调整顺序解决的短期峰值;需要跨团队协调的岗位冲突;必须通过缩减范围、延后日期或增加合适能力解决的结构性缺口。三类问题对应的行动不同,不能都用“请大家加把劲”处理。

五、具体案例:一个跨职能交付如何从“总量够”改成“岗位可落地”
1. 案例口径与假设
下面用一个模拟案例说明方法:某企业准备在 6 周内上线一项面向内部业务团队的流程改造,参与人员包括产品 1 人、研发 4 人、测试 2 人、数据 1 人、安全 1 人。项目负责人最初按每人每周 20 小时估算,总容量为 180 小时/周。这个总数看似充足,但没有扣除已有工作,也没有体现测试和安全岗位的阶段性需求。
为了避免把模拟数字误当成真实调研结果,以下数据仅用于展示计算逻辑。实际项目应以组织日历、成员确认、任务估算和历史实际投入进行替换。
2. 初始计划为什么不可执行
项目组把 6 周工作按比例平均分配后,发现每周计划 150 小时,似乎低于 180 小时总容量。逐人核算后,问题出现了:两名研发人员每周已承担其他项目各 12 小时;一名测试人员有固定生产支持轮值;安全专家只在第 4 至第 5 周可集中参加评审。

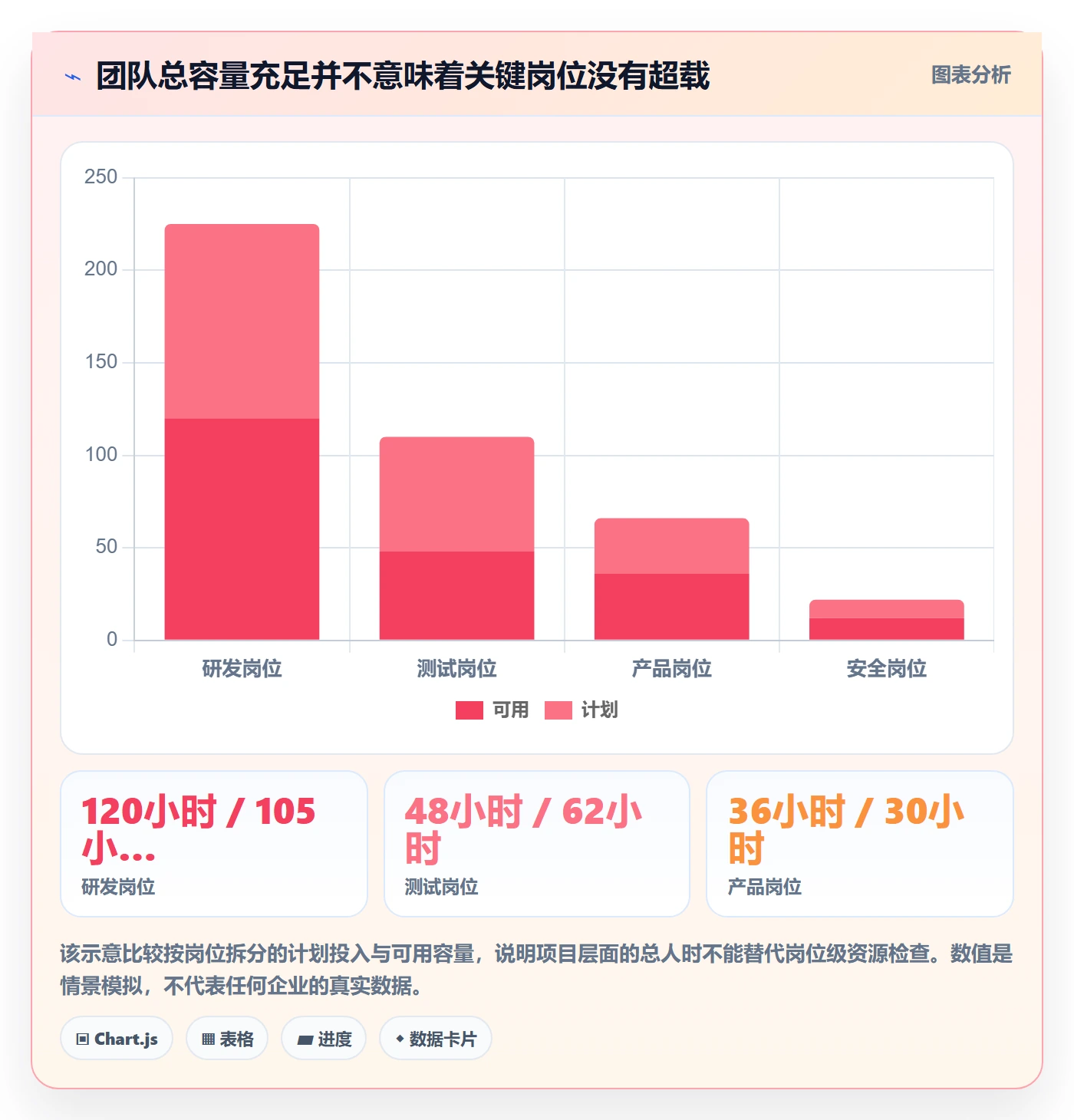

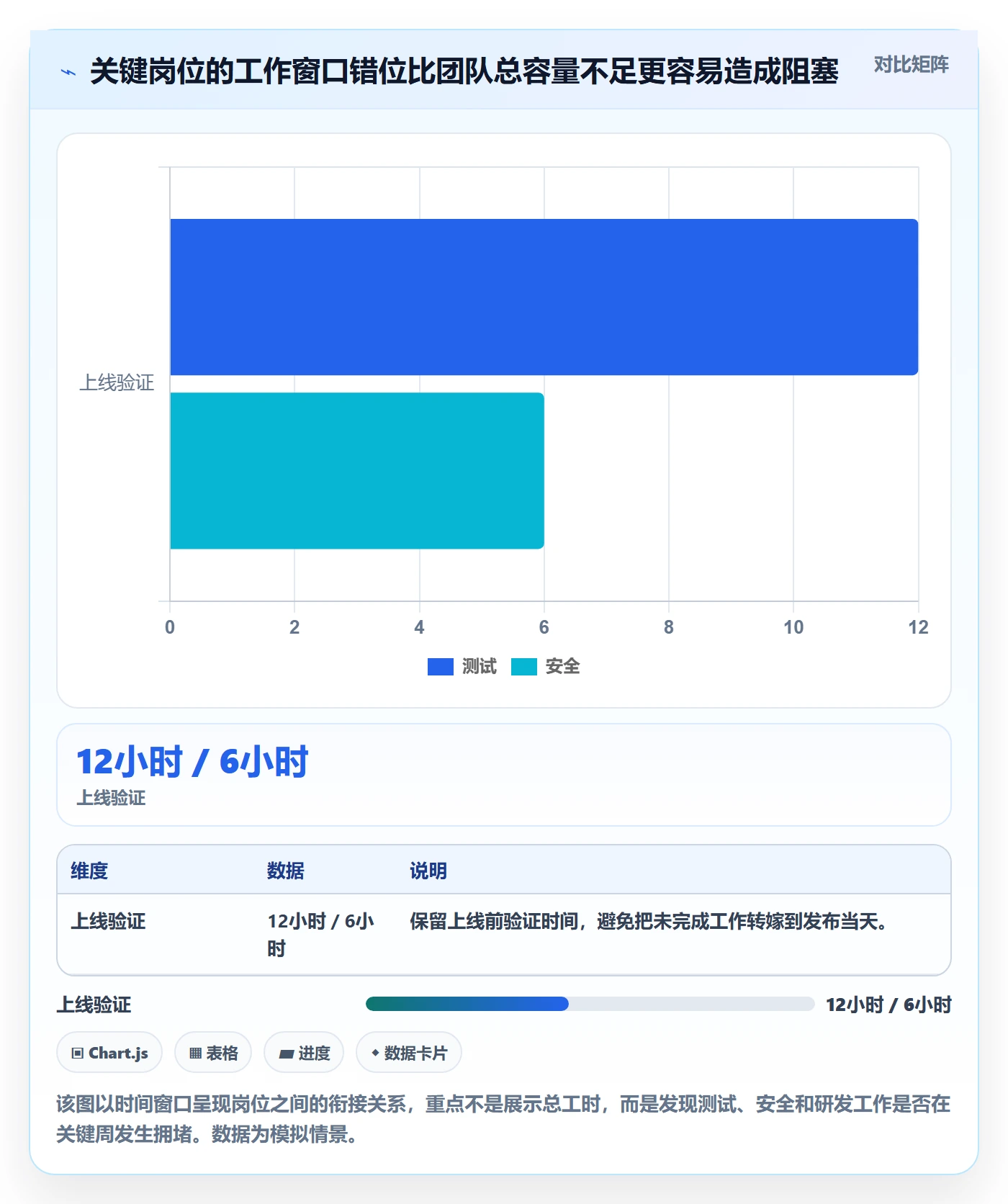

进一步按岗位拆解后,研发每周计划 78 小时、可用 82 小时;测试每周计划 36 小时、可用 28 小时;安全岗位在第 4 周计划 12 小时、可用 8 小时。虽然团队总量看起来还有余量,测试和安全环节却分别超出容量 8 小时和 4 小时。
这类计划最容易在中后期爆雷:研发按期交付代码,测试却没有容量完成完整回归;安全评审排队,最后只能压缩上线前验证。问题并非总人时不足,而是关键工作集中在少数岗位和少数周。
3. 重新安排容量和交付顺序
项目负责人没有直接要求测试和安全“加班补齐”,而是把工作重新排序。第一,提前让测试参与需求澄清和验收标准设计,减少后期返工;第二,将数据迁移演练安排在安全评审前,先完成可并行的准备工作;第三,把非关键报表功能从首期范围移到后续版本;第四,与职能经理确认一名备份测试成员在第 4 周提供 8 小时支持。
调整后,测试在第 4 周的计划投入从 36 小时降至 30 小时,额外 2 小时由备份成员承担;安全评审从集中 12 小时改为前期 4 小时预审、后期 6 小时正式评审。项目总估算没有神奇地消失,但工作被移到合适的时间,并将风险暴露提前。
4. 复盘不只看是否按期
这类项目结束后,我不会只问“上线了吗”。还要比较计划与实际投入,尤其检查延误是否来自估算、范围、依赖或资源配置。假设模拟结果显示,研发实际投入比估算多 9%,测试多 18%,安全评审与预审投入比原计划少 2 小时,负责人就需要进一步追问:测试工作量偏差是否源于验收条件晚确认?安全投入减少是否意味着评审不充分,还是准备工作提前完成?
如果项目按期但靠压缩测试完成,结果不能简单判为资源计划成功;如果项目延期,但及时识别依赖并保护了质量,计划管理可能反而是有效的。评价应同时看交付日期、范围、质量、实际投入和风险暴露时点。

六、从 0 到 1 建立人力资源计划:一套可复用的实施步骤
1. 第一步:明确目标、范围和交付物
先写清楚项目要交付什么、不交付什么,以及哪些工作属于项目、哪些属于日常运营。项目边界不清,工时计划就会被不断扩大的需求吞掉。对尚未确定的工作,可以标记为区间估算或待确认事项,不要假装它已经精确。
建议为每个工作包补充负责人、完成标准、依赖和最早开始时间。若任务无法说明怎样才算完成,工时估算通常也会不稳定。工作拆得太粗,风险隐藏;拆得太细,维护成本会上升。通常以能够在一个计划周期内验证进展为拆分原则。
2. 第二步:收集组织日历与人员承诺
核对法定假期、成员休假、轮值安排、固定会议、培训、其他项目承诺和职能工作。收集信息时不要只问“你有多少空”,而要提供明确时间段和任务上下文,让成员确认具体投入与冲突。
对兼职参与的专家,记录投入比例之外,还要写明可用窗口。例如“每周 4 小时”与“每周二上午可集中 4 小时”对协作的意义不同。后者可以安排评审,前者则可能被会议和临时事项切碎。
3. 第三步:按技能匹配工作包
将任务分解到必要的角色或技能,再确认可承担人员。对尚未明确人选的任务,先标为岗位容量缺口,不要用“待分配”伪装成资源已经到位。若技能稀缺,及时决定是调整范围、培训备份、引入外部支持,还是改变时间窗口。
高风险、不可替代的任务需要额外计划。可以把知识交接、代码评审、演练或影子跟岗列为工作项,并给它们安排真实容量。否则“培养备份”只会停留在愿望层面。
4. 第四步:估算工作量并标注不确定性
估算时可采用单点估算或区间估算。重复性高、验收清楚的任务适合单点;需求未定、依赖不稳或技术路径未知的任务,建议给出乐观、最可能和保守范围。区间不是为了制造复杂度,而是提醒负责人不要用一个确定数字掩盖风险。
估算应由执行者参与,负责人负责检查假设和依赖。负责人可以挑战遗漏,但不宜单方面压低估算。若管理层要求提前交付,应通过范围、资源或风险决策来缩小差距,而不是要求成员把估算改成目标日期需要的数字。
5. 第五步:按周或迭代排容量并找冲突
把每项工作放进时间窗口,按成员和岗位汇总计划投入。先检查计划是否超过净容量,再识别连续高负荷、关键专家单点、并行项目冲突和依赖未确认等情况。出现冲突时,列出可选动作及其代价,不要只标红后留给执行团队自行消化。
- 调整顺序:适合有先后关系、但允许延后非关键工作时使用。
- 调整范围:适合首期交付可分层、部分功能可后置时使用。
- 调整资源:适合有合格人员可调配,且交接成本低于收益时使用。
- 调整日期:适合关键路径无法压缩,且质量门槛不能降低时使用。
- 接受风险:仅适合风险影响可控、责任人明确且有应对预案的情况。
6. 第六步:把基线、变化和责任人记录下来
计划一旦确认,就记录基线版本、确认时间、资源承诺人和关键假设。范围、资源、依赖或日期变化时,保留变更原因和影响分析。若计划只覆盖最新状态,没有历史版本,项目结束后就很难解释为什么工时偏差,也无法改进估算。
管理工具应服务于这个流程,而不是让团队为了填字段而填字段。可用工时、计划投入、任务状态和实际记录能关联时,负责人更容易发现“某岗位连续超载”或“某类任务总是低估”。如采用 PingCode 等项目管理平台,建议先选一个跨职能项目试运行,确认字段、权限和统计口径后再推广,而不是一次性要求所有团队改变记录习惯。
7. 第七步:按节奏复核,而不是等到月底追责
资源计划应按工作节奏滚动更新。短周期团队可以每周检查一次,较稳定的项目可以每两周复核;遇到范围变更、关键人员请假、依赖延期或严重缺陷时,应触发临时复核。复核的目标是调整未来工作,不是追究过去为什么没有猜中。
每次复核至少查看:实际完成与计划的差距、下个周期的岗位容量、阻塞事项、变更影响、关键任务的完成信心。若数据没有触发行动,只增加填报负担,就应重新检查指标和会议流程。

七、不同情况下的行动建议:同一套公式,不同的管理重点
1. 小团队、单项目:先把口径做简单
小团队不需要一开始就建设复杂的人力模型。可以用一张按周更新的表,记录成员、可用比例、休假、固定职责、任务投入和风险备注。只要负责人和成员都能看懂,且每周能快速核对,就比一套无人维护的复杂系统有效。
团队规模小并不意味着可以忽略能力约束。若某项工作只有一人能做,至少应标注风险和备份计划。小团队的资源余量通常有限,临时故障更容易影响整个项目。
2. 多项目共享专家:优先建立组合视图
架构、安全、数据治理、设计和测试专家往往同时服务多个项目。此时单项目负责人只看自己项目的排期,会系统性高估专家容量。应由职能负责人或项目组合负责人汇总各项目需求,统一处理优先级和窗口冲突。
当专家容量不足,先明确哪些工作必须由专家亲自完成,哪些可以由受训成员执行、专家抽查。对于只能由专家完成的决策点,要提前预约,而不是等其他任务全部结束后再临时排队。
3. 需求变化快:用滚动计划和容量区间
探索型项目或创新项目不适合把数月后的每周工时精确到小时。可以对近期一到两个周期做细计划,对更远周期保留岗位容量区间和关键假设。随着需求验证,逐步将区间收敛为具体任务。
这类项目的评估重点不是“远期计划有没有按原样执行”,而是团队是否用有限容量验证了关键假设,是否及时停止低价值工作。若任务范围变化,先更新容量和交付预期,再比较实际差异。
4. 交付日期固定:保护质量门槛,管理范围
监管节点、合同交付或市场窗口可能导致日期难以调整。此时不能只把团队负荷推到极限。先识别不可妥协的质量、安全和合规工作,再把功能按必要性分层,明确哪些内容进入首期、哪些可以后置。
若日期与范围都不可变,且容量不足,负责人必须升级决策,说明风险和代价。把超载藏在工时表里并不会消除风险,只会让风险在测试、上线或客户现场集中暴露。
5. 人员经常被临时支持打断:建立支持容量池
对于承担线上支持、客户问题或运维轮值的团队,临时任务并非纯粹意外。建议从历史记录中估算支持工作占用,将其作为固定容量池,而不是每次发生后才记作计划外。若波动很大,可使用区间或情景容量,分别规划常态和高峰周。
支持容量池过大,会挤压项目交付;过小,则会不断透支项目承诺。应按季度或迭代复盘实际支持工时,并区分故障、咨询、日常维护和重复性问题,判断是否能通过自动化或流程改造降低负担。
6. 团队分布跨地区:把时区与协作窗口纳入计划
跨地区团队即使工时总量相同,也可能因为工作时间重叠不足而增加等待。资源计划要记录可协作时段、评审响应时间和交接方式,而不只是每人每周多少小时。对需要实时协同的任务,应优先安排重叠窗口;对可异步任务,则明确交付格式和反馈时限。
如果跨时区成员的工作被切成零散会议,计划容量可能没有减少,实际专注时间却显著下降。负责人应检查会议分布和等待链条,避免用“在线时长”代替有效协同。

八、工具、数据与治理:让计划能维护,而不是只在启动会上好看
1. 先定数据责任,再选管理方式
无论使用表格、项目管理平台还是企业资源系统,都需要明确谁更新计划、谁确认容量、谁处理冲突。没有责任人,数据会迅速过期;没有统一口径,汇总报表只会把差异包装成精确数字。
初期可以采用轻量流程:项目负责人维护工作包和时间窗口,成员更新任务状态与投入,职能负责人确认跨项目承诺,项目组合负责人处理冲突。团队规模增大后,再考虑权限、自动提醒、跨项目视图和历史趋势分析。
2. 工具要解决的是协同断点,不是替代管理判断
项目管理平台可以帮助团队关联任务、负责人、计划时间、实际进度和依赖关系,减少多个表格之间的复制粘贴。PingCode 适用于需要跨团队协作、统一项目过程和跟踪任务的组织场景,尤其是中大型企业及 100 人以上组织在多项目管理中的协同需求。
但工具不能自行决定两个项目冲突时哪个优先,也不能仅凭工时记录判断某成员是否过载。选择工具时,我更关注是否能支撑当前工作流、权限管理是否清楚、报表口径能否解释、团队是否愿意持续维护,而不是功能清单有多长。
3. 先用最小数据集跑通闭环
建议第一阶段只记录项目、工作包、成员或岗位、计划投入、时间窗口、状态、依赖和变更原因。若团队还没有稳定的记录习惯,先不要加入大量分类字段、复杂权重和个人效率排名。数据结构越复杂,维护成本越高,错误录入也越多。
跑通一个完整周期后,再补充任务类型、偏差原因、风险等级或实际投入。字段新增应由一个明确决策问题驱动,例如“我们是否总是低估数据迁移工作”,而不是为了“以后可能有用”而收集。
4. 看团队层面的指标,不做个人工时榜
资源计划指标应帮助团队改善交付和协作。可以关注计划容量偏差、关键岗位超载周数、计划变更率、依赖等待时长、估算偏差和计划外支持占比。单项指标都需要配合解释,不能孤立使用。
我不建议建立个人工时排名。不同岗位的工作性质不同,会议、设计、评审、故障处理和深度开发很难用同一把尺衡量。若管理者确实需要分析负荷,应先看团队分布、任务类型、连续高负荷情况和成员反馈,再决定是否需要调整职责。
| 指标 | 用于发现什么 | 常见误读 | 建议的配套信息 |
|---|---|---|---|
| 计划容量偏差 | 计划投入与实际投入之间的差异 | 把所有偏差归为执行效率问题 | 范围变更、等待、返工和估算假设 |
| 关键岗位超载周数 | 瓶颈岗位是否长期供不应求 | 把短期峰值等同于持续过载 | 超载持续时间、替代人员和关键路径 |
| 计划外支持占比 | 项目工作被突发事项挤占的程度 | 把支持工作视为不创造价值的时间 | 支持类型、发生频率和可预防比例 |
| 估算偏差趋势 | 某类工作是否存在稳定的低估或高估 | 用单个周期的偏差否定整个估算方法 | 样本数量、任务复杂度和工作条件 |
九、不同情况下的取舍:加人、减范围、延日期,哪个更划算
1. 加人:只有在工作可拆分、交接成本可控时有效
增加人员不一定立刻增加产能。新成员需要熟悉背景、环境、代码和决策脉络;原成员也要花时间培训、评审和协调。若任务高度依赖专家判断或处于项目后期,加人可能先增加沟通成本,短期内反而拖慢交付。
加人适合任务可并行、工作边界清晰、具备成熟文档和接入流程的情况。若稀缺专家是瓶颈,应考虑备份培养或把可标准化工作转交,而不是只增加不具备关键技能的通用人力。
2. 减范围:通常比压缩验证更可控
当交付日期固定、团队容量不足,优先讨论哪些功能可以后置,哪些工作是法规、安全、数据正确性和用户核心流程不可缺少的。范围分层可以让团队保住关键价值,而不是把所有功能都做一半。
减范围的代价是部分用户需求延后,需要业务方接受分阶段交付。负责人应把后置项、影响对象、预计恢复时间和临时替代方案写清楚,避免“先砍掉”变成没有后续安排。
3. 延日期:适合关键路径真实受限且质量不可让步
当核心岗位没有可替代容量,任务依赖无法并行,或者继续压缩会损害质量和合规要求,调整日期可能是更负责任的选择。延日期并不等于项目失控;隐瞒风险直到最后一周才暴露,才是治理失败。
申请调整日期时,提供关键路径、容量缺口、替代方案和风险比较。说明不同方案分别会带来什么后果,让决策者在范围、资源、日期和风险之间做明确取舍。
4. 接受加班:只能作为短期、明确边界的措施
短期加班有时能应对不可预见的发布窗口或一次性紧急事件,但不应成为长期容量模型。长期超负荷会增加错误、缺陷、人员流失和后续返工风险,最终把表面节省的时间以更高成本还回去。
若确需加班,应设定结束时间、限定任务、确认补休或其他安排,并评估是否需要减少范围或调整后续排期。不能把“团队愿意努力”当作资源供给,也不能用加班掩盖每个周期都存在的结构性缺口。
5. 外部支持:要把交付边界、验收与知识转移写清
外部顾问或供应商可以补充短期能力,尤其适合专业性强、周期短、交付边界明确的工作。但外部人员需要上下文,也会产生沟通、权限、安全和验收成本。若内部没有人能够接收和维护交付,外部支持可能留下新的依赖。
采用外部支持时,应明确交付物、访问权限、验收标准、数据边界、知识转移和后续维护责任。不要只按报价或人日比较,还要把接入时间和内部协同成本纳入决策。

十、复盘与持续改进:让下一轮估算更接近真实
1. 复盘估算偏差时先分类,再归因
任务实际投入高于估算,先区分是范围变化、依赖等待、环境问题、返工、支持任务还是估算误差。不同原因要采取不同措施:范围变更需要变更机制,依赖等待需要协调窗口,返工需要改进验收和质量流程,估算误差则需要调整拆分方式或参考样本。
当一个任务同时有多种原因,可以记录主因和次因,不必强行归入唯一类别。分类规则应保持简单,让成员能在完成任务时快速反馈,而不是月底凭记忆补填。
2. 用团队历史修正容量,不追求统一可用率
团队可以比较不同类型工作的计划投入与实际投入,观察偏差是否稳定。例如研发任务通常需要评审和集成时间,线上支持团队需要保留应急容量,产品探索任务需要为需求验证预留空间。不同工作性质对应不同容量模型,没有必要全公司强行套用一个可用率。
历史数据也要谨慎使用。如果任务范围、团队成员、技术栈或外部条件改变,旧数据未必适用。应记录数据适用的前提,并用新周期持续校准,不把过去的平均值误当成未来必然结果。
3. 观察流程信号,而不只看工时结果
有些问题从工时数字出现之前就能看见:待确认需求越来越多,任务在“等待评审”停留时间变长,关键人员被频繁打断,测试任务集中到迭代末尾,或计划外工作连续上升。把这些过程信号纳入复盘,负责人能更早调整计划。
可以每个周期选择一两个最重要的改进点,例如提前确认依赖、减少并行任务或改善交接文档。一次改变太多流程,很难判断哪些措施真正有效,也会增加团队适应成本。
4. 计划成熟度的判断标准是“能否支持决策”
资源计划成熟,不是表格字段齐全,也不是所有人都录入了精确工时,而是负责人能用它回答实际决策:哪个岗位会超载?哪些工作可后置?日期风险在哪里?缺口能否通过调整顺序解决?若这些问题仍需靠临时问人和反复翻聊天记录,计划还没有形成协同机制。
对于数据仍不完整的团队,不要等待完美系统才开始。先用一个周期验证口径,公开假设和不确定性,发现偏差后改进。资源计划的可信度来自持续校准,而不是第一次就算对。
十一、结尾:不要把工时表做成承诺的伪装
1. 可用工时的核心价值,是提前暴露取舍
可用工时不是为了把每个人的时间填满,而是为了让团队在开工前看见供需差异。真正有效的计划会告诉我们:哪项任务需要哪种能力,哪一周可能拥堵,哪些工作必须延后,以及决策者需要承担什么代价。
我最看重的不是工时数字看上去多精确,而是数字背后的假设能否被成员确认、风险能否被提前讨论、变化能否及时反馈。一个诚实的容量区间,通常比一个精确但未经验证的单点数字更有管理价值。
2. 下一步先做一个小范围试点
如果现在从 0 开始,不必先采购工具或重建组织制度。先挑选一个跨职能项目,完成三件事:列出工作包和技能要求;按成员及周次核算净容量;与职能负责人确认关键岗位的投入和替代方案。
跑完一个计划周期后,对照计划与实际,标注偏差原因,再决定要不要增加字段、自动化提醒或引入统一平台。把资源计划做成团队能够维护、管理者能够决策、成员能够解释的共同事实,比追求表格完整更重要。
3. 最后的判断原则
当团队容量不足时,先确认缺口属于总量、技能、时间窗口还是优先级问题;然后比较调整范围、顺序、资源和日期的代价;最后记录谁确认了选择以及风险如何跟踪。不要把无法匹配的需求塞进工时表,再把后果留给执行者承担。
从 0 到 1 建立人力资源计划,真正的第一步不是计算,而是让项目负责人、职能经理和成员对“什么工作、由谁做、何时做、能投入多少、变化后怎么办”形成一致口径。口径一致,工时才有意义;取舍透明,计划才可能兑现。
常见问题解答(FAQ)
1. 可用工时应该按每个人的标准工作时间计算吗?
我刚接手一个跨部门项目,想按每人每天 8 小时排计划,但大家还要开会、处理日常需求,也有人会请假。我不确定把标准工时直接当成可用工时,会不会让排期从一开始就偏乐观。
不建议把标准工作时间直接视为项目可用工时。可用工时应从项目周期内的工作日出发,扣除已知休假、固定会议、日常运维和其他已承诺工作,再乘以实际可投入比例。
例如,某成员未来 4 周有 20 个工作日,每天 8 小时,预计 2 天休假、每周 6 小时例会及 30% 日常支持负担,可用于项目的时间约为(20−2)×8−24−(18×8×30%)=94.8 小时。这里的投入比例应依据过去几周的实际记录估算,并给不确定任务留余量;
若没有历史数据,先用 60%,70% 做初始假设,运行两周后校准,比按满负荷排期更可靠。
2. 项目负责人怎样从零开始制定人力资源计划?
我需要同时协调产品、研发和测试,但目前只有一个大致的项目目标,没有完整的人员安排。我担心先把人名填进计划,后面才发现关键工作没人负责,或者某个人被安排了过多任务。
从工作而不是人名开始:先把目标拆成可验收的交付物,再拆成工作包,估算每项工作的技能、工时、起止时间和依赖关系,最后匹配人员。可以先做一张最小计划表,包含工作包、负责人、所需技能、估算工时、计划窗口、依赖项和风险备注。
比如接口联调需要 24 小时,但只有一名熟悉该接口的工程师,且他同期已有 20 小时维护任务,那么问题不是计划表里缺少一个名字,而是可用容量只有约 4 小时;应调整范围、时间或资源,而不是把 24 小时照样排进去。
人员分配完成后,检查是否有人承担多个关键路径任务,以及每项重要工作是否有明确责任人和可接手的备份。
3. 如何判断团队的可用工时是否足以承接新需求?
我手上有一个新需求,团队看起来都很忙,但每个人的任务紧急程度又不一样。我想用一个清晰的方法判断能不能接,而不是只凭感觉答应业务方,之后再不断延期。
先按同一时间窗口比较“可用容量”和“已承诺工作量”,并把两者按角色或技能拆开,不能只看团队总工时。举例:未来两周两名开发各有 60 小时可用于项目,合计 120 小时;现有工作估算 90 小时,新需求估算 40 小时,总需求是 130 小时,已经超过容量。
即使团队总量只超 10 小时,如果新需求需要的后端工程师只有 30 小时空档、却要投入 40 小时,依然不可直接承接。估算还存在偏差,因此可预先设定容量使用上限,例如计划负荷不超过可用容量的 80%,85%;超出时,明确选择延后、缩小范围、增加资源或替换优先级较低的工作,并记录决策依据。
4. 项目进行中人员请假或任务变化,怎么更新工时计划?
我发现项目计划做完后,团队成员的安排很快就变了:有人临时请假,有人被抽去处理线上问题,还有任务估算不断调整。我不知道每次变化都重做整张计划是否必要,也担心不更新会让工时数据失去参考价值。
不要每次变动都推翻整张计划,而要维护滚动预测。建议每周固定一次、遇到关键资源变化时额外检查:记录实际已用工时、剩余工作量、人员未来可用时间和依赖变化,并只重排受影响的工作包。比如一名关键开发临时少了 16 小时,不要简单把这 16 小时平均摊给其他人;
先检查相关任务是否在关键路径、是否有可并行工作、交接成本多大,再决定顺延、拆分或换人。计划中应区分基线与当前预测:基线用于回顾原定承诺,当前预测用于做当下决策。若预计完工日期变化,应同步说明原因、影响范围和采用的应对方案,而不是只修改日期。
核心关键词
文章包含AI辅助创作:可用工时怎么做?项目负责人协同管理:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552017
读者评论
我们团队以前只按每周工时排任务,临时支持经常把计划打乱。后来单独预留一部分容量,确实更容易看出延期是突发事项还是估算问题。
技能和时间窗口一起核对这点很实用。我们最常见的瓶颈不是总人时不够,而是测试和安全评审集中在上线前,想了解文中建议的周容量如何和阶段性峰值协调。
工时记录用于复盘而不是直接评价个人,这个提醒很重要。不过如果团队长期少报工时,单靠强调用途似乎不够,还需要管理者说明数据会如何使用。
