投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

投入比例表上写着“后端工程师投入 50%”,并不意味着项目能稳定获得半个工程师的产能。这个比例可能是每周两天,也可能是每天被会议切碎后的零散时间;如果需求频繁变更、交接成本高,实际可用于交付的时间还会更少。做好人力资源计划,关键不是把每个人的日历填满,而是把工作需求、可用能力、协作损耗和交付风险放进同一套计算与复盘机制里。

一、先讲结论:投入比例不是排班数字,而是资源决策信号

1. 先算可交付能力,再谈投入比例

我做资源计划时,不会先问“这个人能不能投入 50%”,而是先问:这段时间有哪些可验收工作?需要什么技能?工作之间是否存在依赖?谁负责确认成果?只有这些问题有了答案,投入比例才有解释意义。

项目成员的名义投入比例,描述的是资源分配意图;有效投入比例,描述的是扣除会议、支持、等待、返工和切换之后,真正留给项目工作的能力。两者通常不相等。项目负责人如果只记录前者,就容易把计划中的人力充足误判成实际交付能力充足。

我的核心判断是:投入比例应当是计划输入和风险信号,不应被当成产出承诺。要用它识别资源冲突、技能缺口和容量缓冲,而不能单独用它预测项目是否按期完成。

2. 把计划拆成需求、容量、损耗和验证

一套可执行的人力计划,至少要回答四件事:项目需要完成多少工作;团队在目标周期内有多少可用能力;能力会被哪些非项目事项侵蚀;计划是否能通过实际交付数据验证。

  • 需求:明确工作项、技能要求、预计工时或人天、依赖关系和验收条件。
  • 容量:按成员、技能和时间段统计可用工作日,并扣除已确认的休假、固定会议和职责任务。
  • 损耗:估算跨项目切换、临时支持、审批等待、知识交接和返工带来的影响。
  • 验证:按周比较计划投入、实际投入、完成工作和未完成原因,修正下一周期假设。

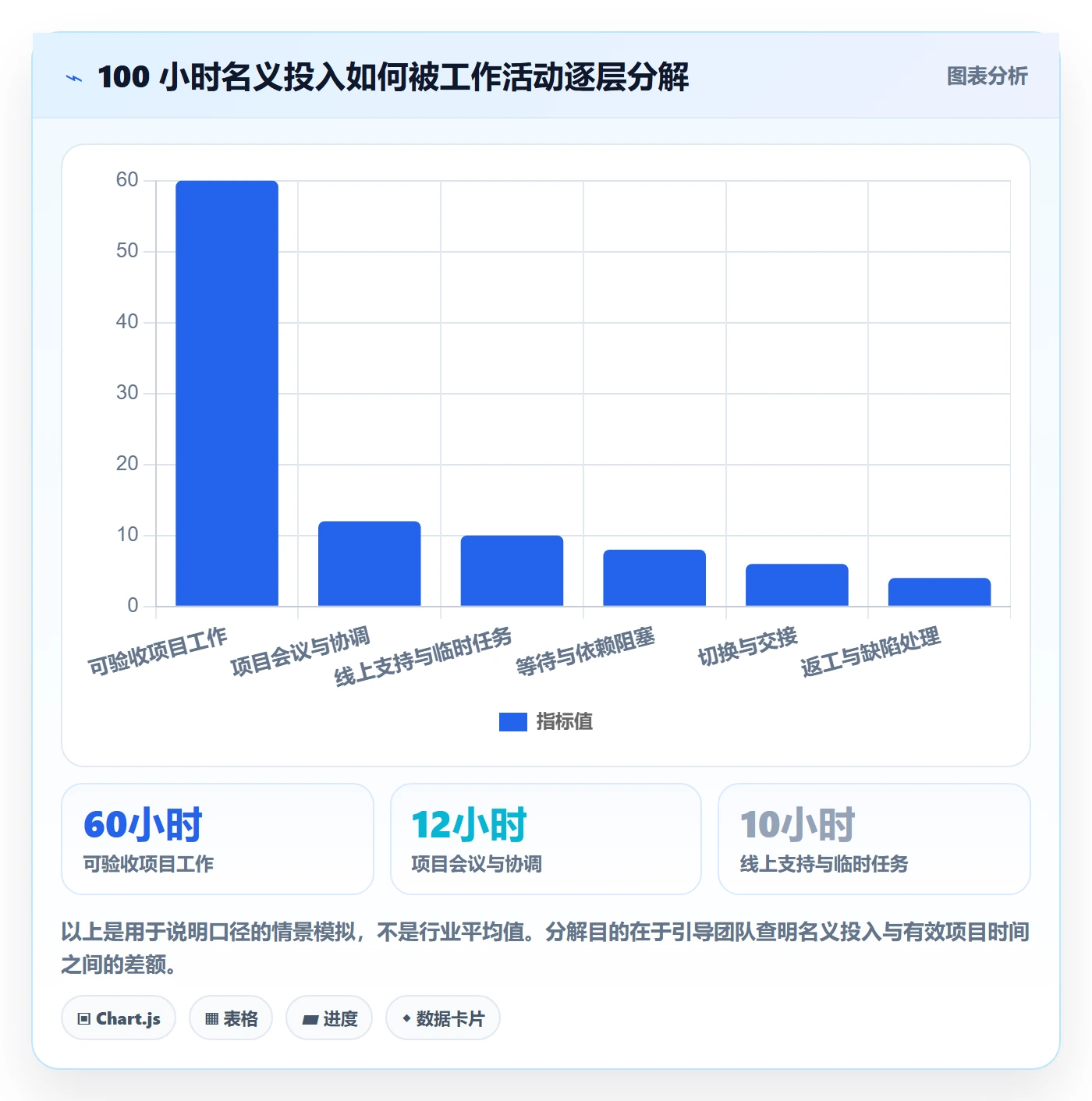

例如,团队有一名数据工程师,名义上每周投入两天到项目。若这两天被分散在五个工作日里,每天还要参加例会和处理线上支持,实际连续开发时间可能不足。相比“每周 40%”,更有决策价值的说法是:“每周保留两个完整工作日,周三完成接口联调,临时支持另行记录。”

3. 投入比例管理的目标是降低计划失真

投入比例不是为了追求每个人都满载。团队如果长期没有缓冲,任何线上故障、需求澄清或关键成员请假都会把计划推向延期;如果缓冲过多,有限的人力又可能没有被优先级最高的工作使用。管理目标应当是让资源承诺与工作不确定性相匹配。

对项目负责人来说,最有用的结果不是一张颜色很整齐的资源表,而是能及时回答:本月哪些角色已经超载?哪个里程碑受制于单点技能?哪些投入比例只是口头承诺?如果范围增加 10%,应该延后什么、增加谁,或降低什么质量风险?

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

二、为什么投入比例容易失真:真实场景里的资源不是整块时间

1. 多项目共享的人,最容易被重复计算

在中大型组织里,关键角色往往同时服务多个项目:架构师参与方案评审,测试负责人支持多个版本,安全专家负责上线审查,产品负责人还要处理运营反馈。每个项目都可能在计划表上写入 20% 或 30%,看上去合计合理,实际却可能把同一段时间分配给了两个项目。

这种问题常常不是谁故意夸大资源,而是不同项目按不同口径计算。项目甲把“每周一天”当作 20%,项目乙把“参与关键会议”也算作 20%;一个按自然月工作日计算,一个按团队可工作日计算。表格里的比例看似能相加,口径却不能直接比较。

我会先统一分母:投入比例是针对个人可用于工作的标准容量,还是针对合同工时?是否已扣除固定职责、休假与法定假期?统计周期是周、月还是项目阶段?口径不同的比例必须先归一,否则总和没有管理意义。

2. 碎片化投入会产生额外的上下文切换成本

一个人每周拿出 20% 时间,并不等于每天拿出 20% 时间。前者可以是一个完整工作日,后者可能是每天约一个半小时。对于需要连续思考、搭建环境或处理复杂依赖的任务,零散时段通常会带来恢复上下文的成本。

上下文切换成本很难用一个固定系数适用于所有团队。代码开发、研究分析和复杂设计通常更依赖连续工作块;审批、短时答疑或检查任务则较容易穿插。因此,我不会简单规定“投入低于 50% 就一定低效”,而会结合任务性质判断时间是否足够连续。

可操作的做法是把投入承诺写成时间块与交付物,而不只写百分比。例如,“每周安排周二、周三两个连续工作日,完成数据迁移脚本并通过测试”,比“投入 40%”更容易核实,也更容易暴露实际冲突。

3. 角色能力比人数更容易成为瓶颈

一个项目团队看起来有 12 人,不代表 12 个人能互相替代。若发布审批、数据建模或安全评估只有一名成员能承担,这个角色就可能决定关键路径。增加一般开发人力,不一定能缩短该阶段的等待时间。

资源计划因此要按“人”和“技能角色”两个维度检查。按人看,能发现个人过载;按技能看,能发现某类工作排队、关键角色单点和团队覆盖不足。只做总人数汇总,容易把“人很多”误读成“能力够用”。

4. 临时工作会侵蚀项目时间,但常常不进入记录

线上故障、销售支持、客户问题、紧急合规任务和管理会议,往往直接挤占项目成员时间,却没有进入项目计划。月底看起来项目投入不足,团队容易被归因于执行不力;真正的原因可能是计划外工作占用了容量,却没有被统计。

我建议至少给计划外工作设置简化分类,不要求每次都填写冗长工时单,但要能区分线上支持、需求澄清、审批等待、组织职责和返工。分类记录的目的不是追究个人,而是让管理者知道容量究竟消耗在哪里。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

三、常见误区:看起来量化,实际降低了判断质量

1. 把投入比例直接等同于产能比例

“投入 50%,所以能完成全职人员一半的工作量”是最常见的简化假设。只有在工作可拆分、任务依赖较少、交接损耗有限、投入时间相对连续的情况下,这种近似才可能成立。对于需要深度协作或依赖单一专家的任务,比例和产出之间通常不是线性关系。

比如,关键设计评审如果必须等架构师参加,投入从 20% 增加到 40%,未必会让所有任务提前一倍;但如果增加的时间刚好覆盖了每周固定评审窗口,阻塞可能显著减少。资源决策必须看到工作机制,而不是只看百分数。

2. 把所有成员都排到接近满载

满载计划容易给人一种“资源利用率高”的感觉,却会让团队失去处理变化的空间。实际项目中,需求澄清、缺陷、跨团队依赖和人员缺席都不是例外。没有预留容量时,任何变化都只能通过加班、推迟其他工作或降低验证质量吸收。

我更关注团队在风险条件下是否仍能交付,而非理论上的最高利用率。对于不确定性高的探索项目,预留更多调整空间可能比提高排期密度更重要;对于范围稳定、流程成熟的重复性工作,则可以采用较高的计划负载,但仍要给突发事务留出缓冲。

3. 用工时记录替代进度判断

工时能够说明时间花在哪里,却不能单独证明价值已经交付。一个任务投入 40 小时,可能产出经过验证的功能,也可能因为需求不清而完成大量返工。若团队只追踪“填满了多少小时”,成员会更容易优化记录,而不是优化成果。

我会把投入和交付并列观察:计划投入是否被占用、工作项是否完成、验收是否通过、返工是否增加、依赖是否解除。发现偏差时先找系统原因,例如需求变动或环境等待,再判断是否存在估算和执行问题。

4. 用平均投入掩盖关键岗位的过载

某个部门整体投入 70%,不能说明人员配置健康。平均数可能把一名核心工程师 130% 的负载和几名成员的低负载抵消掉。真正决定项目节奏的常常是关键角色、关键阶段和关键依赖,而不是部门总容量。

因此,资源报告至少要同时看总体负载、成员负载、技能负载和关键路径负载。平均值用于观察趋势,不能代替局部风险判断。若关键岗位已经连续多个周期超载,就算团队整体看起来有余量,也应优先处理该瓶颈。

5. 把百分比目标变成个人绩效指标

如果管理者要求每个人“项目投入必须达到 80%”,但没有区分职责和任务类型,成员可能开始把会议、等待甚至无法归属的时间都记入项目,以满足指标。此时数字更漂亮,决策信息却更差。

投入比例适合作为容量规划和资源冲突讨论的依据,不宜孤立地用于评价个人绩效。个人表现应结合承担任务的复杂度、质量、协作、风险处理和实际责任判断。若数字被直接绑定奖惩,数据的可信度通常会下降。

表面做法 容易产生的误判 更可靠的替代判断
按投入比例线性推算产出 忽略连续时间、依赖关系与学习成本 将比例与交付工作项、任务复杂度和可用时间块一起分析
追求所有成员满载 把临时工作转化为延期、加班或质量风险 根据不确定性设置容量缓冲,并说明缓冲的用途
只看团队平均负载 掩盖稀缺技能和关键岗位过载 并行检查个人、技能、阶段和关键路径负载
只比较计划工时与实际工时 把时间投入误当成价值交付 结合完成率、验收结果、返工和阻塞原因复盘

四、专业判断逻辑:从工作量推导到可承诺容量

1. 先建立一致的容量口径

每个团队都应先说明“一个满负荷工作周期”如何定义。按周计划时,可以从个人标准工作日开始,扣除休假、固定职责、已承诺的其他项目和明确的组织任务。不要把劳动合同工时、团队可工作日和可用于项目的时间混为一谈。

一个简化计算可以写成:项目可用容量 = 标准工作日 − 休假日 − 固定职责时间 − 已确认的其他承诺 − 计划外工作预留。如果团队以小时管理,所有项统一换算为小时;如果团队以人天管理,则要明确一天采用多少小时口径。

没有工时系统也可以做容量估算。重要的是口径一致、假设可见、偏差可复盘。精度不必假装得过高:把一个月容量写成“约 12,14 人天”,往往比写成“13.27 人天”更诚实,也更便于管理者理解不确定性。

2. 从任务和技能需求建立资源图

把项目工作拆分到能够估算、安排和验收的粒度。每个工作项至少包含负责人角色、依赖、预计规模、开始条件和完成标准。拆分不是为了把所有事都细化到小时,而是为了识别哪些工作能并行,哪些工作必须等特定角色。

接着建立技能覆盖表,检查需求侧和供给侧是否匹配。需求侧是项目所需技能及其时间窗口,供给侧是实际可用人员、能力熟练度和并行承诺。若某项关键技能只有一个人掌握,应在计划中标出备份、知识转移或外部支持方案,而不是把风险隐藏在人员名单里。

3. 将不确定性纳入估算,而非制造伪精确

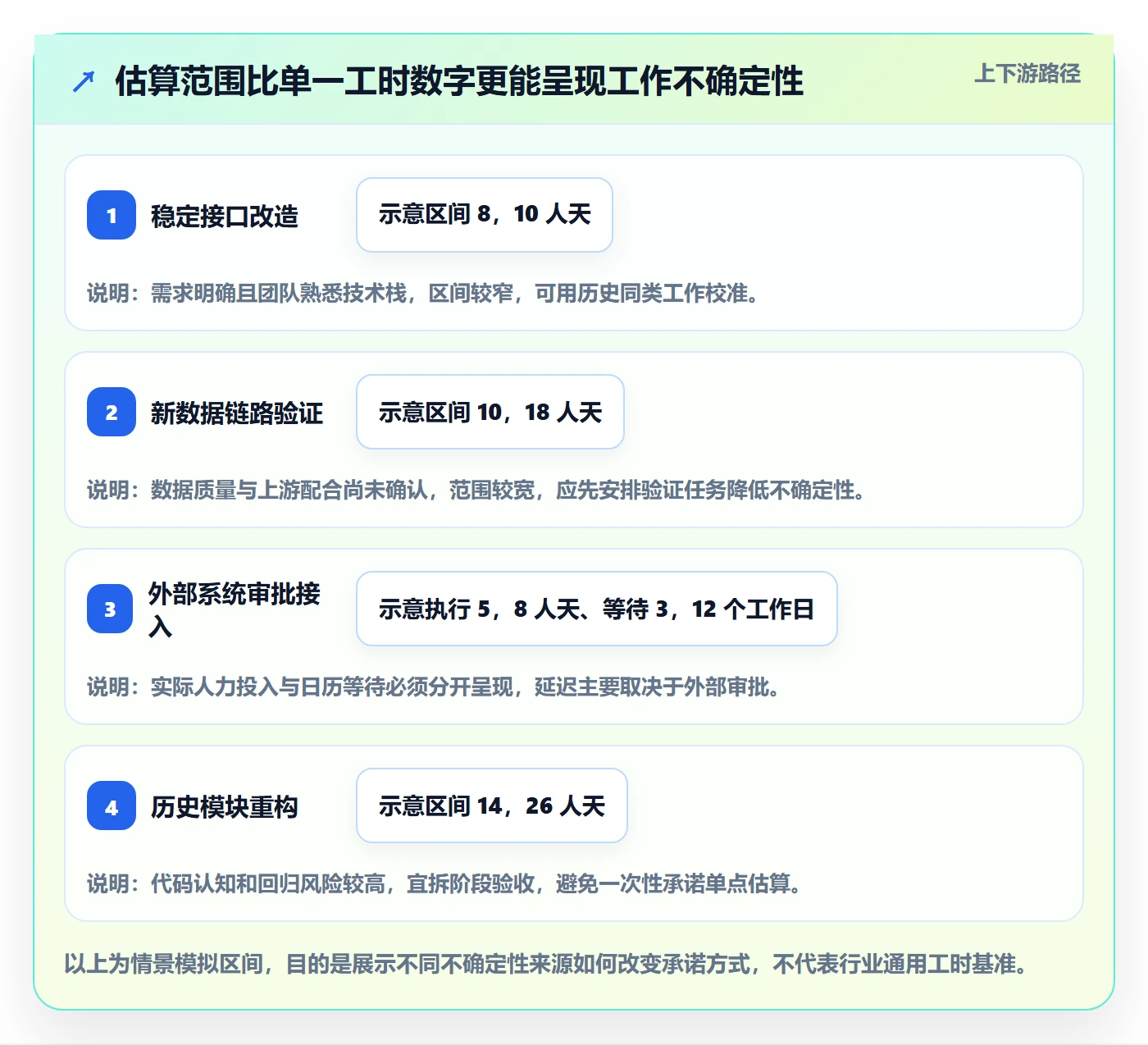

估算的不确定性来自不同来源:需求尚未验证、技术方案存在未知、外部团队交付时间不稳、人员对领域不熟悉。应把这些风险单独标注,而不是一律加一个看似科学的百分比。

对稳定工作,可以使用历史完成量或同类任务的实际投入作为参考;对探索性工作,可以先安排短周期验证,等不确定性下降后再承诺后续容量。对于依赖外部审批的工作,要把等待时间和执行时间分开估算,避免把总工期误当成纯人力需求。

4. 计算负载时,同时标出缓冲和负载峰值

项目负载可以按“需求人天 ÷ 可用人天”做初步检查,但这个比率只能提示是否可能超出容量,不能直接断言项目可行。还要看工作是否集中在同一周、同一角色或同一关键路径上。

例如,某技能在整个季度的总需求只有 60 人天,团队也有 80 人天可用;如果这 60 人天集中在一个月内,而人员需要同时支持生产故障,这个季度看似有余量的计划仍可能无法执行。资源计划必须按时间窗观察,而不是只看全周期合计。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

5. 设定明确的触发条件,避免等到延期才调整

计划不是签字后就冻结的承诺,而是需要设定调整阈值。比如,关键角色连续两周投入超过可用容量、未计划支持工作占比显著增加、某项依赖超过约定日期,或连续两个迭代的完成量低于预测区间,都应触发资源评审。

阈值并非越复杂越好。建议从三到五个真正影响交付的信号开始,明确谁查看、多久查看一次、触发后由谁做决定。没有责任人和动作的指标,只会增加报表负担。

五、案例与数据观察:100 人以上组织如何从表格走向可复盘计划

1. 案例口径:一个跨部门产品项目的情景推演

下面以一个 100 人以上组织常见的产品交付情景说明方法。案例是为演示计算过程构造的模拟数据,并非某家企业的实际绩效,也不是任何平台的客户数据。项目周期为 8 周,涉及产品、研发、测试、数据和安全评审,部分成员还承担线上支持和其他项目任务。

项目启动时,团队认为有 9.5 个全职等效人力。负责人逐项核对后发现,这个数字是按成员名义投入比例相加的,未扣除休假、固定职责、已承诺的其他项目和支持任务。按周核算后,可用于该项目的平均容量约为 7.1 个全职等效人力;而且测试与安全评审的负载集中在上线前两周。

这类情形在中大型组织里并不少见:人数统计往往不难,真正难的是把跨团队承诺、技能稀缺性和时间窗口放到同一张图上。使用项目管理平台做资源视图、工作项关联和周期复盘,价值不在于自动替团队做决定,而在于让数据口径和变更轨迹更容易被共同查看。

2. 逐项核对后,容量差异来自哪里

模拟团队中,产品负责人每周投入 50%,但其中包含例会和跨部门沟通;后端工程师名义投入 60%,实际仍需承担线上值班;测试负责人每周投入 30%,却被安排在版本收尾阶段集中验收。三种“投入 30%,60%”的表达,对交付节奏的含义完全不同。

资源核算后,项目负责人没有立即要求所有人增加投入,而是先调整工作顺序:将可并行的测试准备提前,要求外部接口在开发前完成确认,并把安全评审预约到实现中段。与此同时,团队把线上支持单独记录,以免它继续被当作项目执行效率问题。

这一步通常比“临时再加两个人”更有效,因为新增人员需要熟悉背景、环境和规范。如果交付卡在决策、接口或评审窗口,增加一般执行人力可能只会扩大等待中的工作队列。

3. 用实际偏差校准估算,而不是追责个人

在模拟复盘中,前两周计划安排 72 人天,实际确认投入为 66 人天,差异主要来自支持任务和环境等待;完成的验收工作项占计划工作项的 78%。如果只看工时差异,团队可能会得出“投入不足”的结论;结合阻塞记录后,才看清主要问题不是成员没有工作,而是部分工作无法进入可完成状态。

项目负责人随后对下一周期做了三项调整:减少同一成员同时承担的工作流;为关键依赖设定确认日期;将未完成项的剩余工作重新估算,不再沿用原计划工时。这个过程把计划偏差转化为下周期的决策输入,而不是把过去的数字当作最终评价。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

4. 从团队总量转向关键角色负载

资源总量不一定是项目的主要风险。案例中的测试负责人和安全评审人员在上线阶段同时承担其他工作。即使团队总容量仍有余量,关键阶段也可能因为角色不可用而无法完成验收。

负责人因此同时检查成员负载和技能负载。对测试工作,先让开发人员补齐自动化检查和测试数据准备,再将专业测试人员的时间集中用于高风险场景;对安全审查,提前提交方案和威胁模型,减少审查时才发现设计缺口导致的返工。

这类调整的关键不是把专业角色工作全部外包给其他人,而是让稀缺技能只用于确实需要该技能的部分。准备工作可由其他成员承担,专业判断仍由相应角色负责,这样更能释放关键角色的有效容量。

5. 用平台支持流程,但不把工具当作管理结论

对于人数超过 100、项目并行较多、资源跨部门共享的组织,资源信息常散落在工时表、项目计划、个人日历和即时沟通里。通过 PingCode 一类项目管理平台,可以把工作项、负责人、时间安排和进度状态放在相对统一的协作流程中,减少重复收集与口径不一致。

工具能帮助团队看见任务分布和状态变化,却无法自动判断某个成员的 40% 投入是否足够,也不能替代项目负责人确认任务的连续性、依赖风险和技能适配。平台里的资源报表只有在数据定义统一、成员及时更新、管理者愿意据此调整优先级时,才有实际价值。

落地时,我会先选择一个项目群或一个交付周期试运行,不急着一次性覆盖全公司。先约定投入比例的分母、计划更新频率、计划外工作分类和偏差复盘方式,再决定是否需要更复杂的资源视图与审批流程。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

六、全流程操作:从计划编制到周期复盘

1. 计划前:定义周期、口径和决策边界

开始编制资源计划前,先明确计划周期和管理目的。短周期安排关注下周或当前迭代的工作承诺;季度计划关注能力缺口和资源冲突;项目全周期计划则更需要区分确定工作与高不确定工作。不同周期的精度和更新频率不应相同。

同时明确谁有权调整资源、谁确认跨部门承诺、临时任务如何进入计划,以及计划偏差何时必须升级。若项目负责人只能看到冲突,却无权调整优先级或申请支持,资源报表很难变成有效行动。

2. 计划中:先拆工作,再匹配人和时间

先从可验收成果拆解工作,而不是从成员名单开始分配百分比。每项工作应尽量标明负责人角色、规模区间、前置条件和验收人。任务过大时,投入比例容易变成空泛承诺;任务过细时,维护计划本身会成为额外负担。

随后按能力和时间窗口匹配资源。检查的不只是“谁会做”,还包括谁可以在需要时连续投入、谁有权限批准、谁能及时提供输入。若关键任务依赖外部团队,应把对方的响应窗口纳入计划,而不是默认他们随时可用。

3. 执行中:按周记录计划外消耗和阻塞

执行阶段不需要所有成员每天填写繁琐说明,但至少应记录重要偏差:计划工作被什么打断、等待多久、任务范围是否改变、完成条件是否发生变化。记录应以支持决策为目标,而不是设计成追责工具。

建议每周只关注少量高价值问题:关键成员的投入是否符合承诺;未完成工作是否仍然有效;计划外支持是否挤占关键路径;是否有新的依赖或范围变化。对于稳定、低风险的项目,不必为了数据完整而制造高频管理负担。

4. 复盘时:把偏差拆成可行动的原因

复盘时,不要把所有偏差归类为“估算不准”。更有用的原因类别包括需求变更、任务复杂度低估、外部等待、人员切换、生产支持、技能不足、返工和决策延迟。不同原因对应的行动完全不同。

例如,需求变更偏多,需要加强范围控制或澄清;等待外部团队,需要设置更早的确认节点;持续返工,需要检查验收标准和测试策略;关键角色长期超载,则要调整优先级、增加备份能力或重新安排阶段。复盘的产物应是下一周期的改动,而不仅是一份偏差说明。

5. 滚动更新:保留历史基线,不覆盖事实

计划会变化,但不能通过不断覆盖旧计划让历史偏差消失。保留原始基线、变更原因、变更时间和批准人,才能判断项目是因需求变化而调整,还是因为原计划本身不现实。

滚动计划可以只对近期工作做细化,对远期工作保留区间估算。越接近执行时间,越应该提高工作项和容量信息的准确度;越远的计划,越应显式标注假设和不确定性。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

七、不同情况下的行动建议:按组织成熟度和项目风险调整方法

1. 小团队、单一项目:轻量管理,避免把计划变成行政工作

若团队规模较小、成员大多只服务一个项目、需求相对稳定,可以用简单的周计划替代复杂资源系统。记录每个人的可用工作日、关键工作项、预计投入区间、阻塞和计划外任务,通常已经足够。

这类团队应特别关注关键岗位依赖和工作连续性。即使只有几个人,某个成员请假也可能影响整个项目。把任务交接、技术知识和验收责任明确下来,往往比追求精细到小时的投入比例更有价值。

2. 多项目共享成员:先解决优先级冲突,再谈增加投入

如果成员跨多个项目,首要任务是建立共享资源的优先级规则。项目负责人不能各自向同一成员承诺 30% 或 40%,然后期待冲突自动消失。需要由有权协调组合优先级的人明确:哪些项目优先,哪些需求可延后,哪些任务必须由其他人接手。

共享成员的计划应尽量采用固定时间块或明确交付窗口。对需要专注的任务,集中安排连续时段;对评审、咨询等工作,则设定固定服务时段或响应 SLA。是否采用哪种方式,要看工作类型和依赖紧急程度。

3. 需求不确定、探索性强:以短周期验证替代长期精算

探索项目初期,工时估算往往比实际工作更不稳定。此时应把有限容量用于降低最大的未知数,例如验证技术可行性、确认数据质量、测试用户流程或获得外部团队的接口承诺。

为此可以把投入分为验证容量和交付容量:前者用于产生决策证据,后者只在假设通过验证后逐步承诺。若探索结果尚未明确,不应为了让资源表完整而把整个项目周期的人员百分比固定下来。

4. 上线窗口固定、合规要求高:容量安排要前置覆盖关键评审

上线时间不可移动、审批链条复杂的项目,应提前确认测试、安全、法务、运维和业务验收人员的时间。评审不是“最后找人看一眼”的附属工作,而是交付路径的一部分。

这类项目要为高风险环节安排显式缓冲,尤其是缺陷修复和复验。若团队把所有人力都投入到功能开发,最后才预约测试和审批,资源表可能显示开发进度正常,项目实际却已经失去按期上线的可能。

5. 资源数据分散:先建立最低可用数据集

如果组织目前依赖不同格式的电子表格,不必马上追求全面自动化。先统一项目、人员、技能、周期、投入口径、工作项状态和偏差原因这几个字段,再解决数据维护责任和更新频率。

当跨项目冲突频繁、负责人众多、资源变化速度较快时,再考虑通过项目管理平台集中管理工作项、计划和状态。使用 PingCode 等平台时,应先定义流程和数据责任,再配置字段、视图和提醒;否则只是把口径混乱从多个表格搬到一个系统里。

八、不同情况下的取舍:投入比例没有放之四海皆准的最佳值

1. 高利用率与高韧性之间的取舍

利用率越高,短期看起来越能充分使用现有人员;但团队处理变化的空间越小。高不确定性项目更需要缓冲,稳定、可重复的工作则可以把容量安排得更紧。项目负责人需要明确选择的是交付稳定性、短期吞吐量,还是应急响应能力,不能假装三个目标可以同时最大化。

若组织必须追求较高利用率,应同步建立变更处理机制:发生紧急任务时,谁有权暂停哪些工作、延期如何沟通、质量门槛能否降低。没有这些边界,高利用率往往只是把资源冲突推迟到执行末端。

2. 固定时间块与灵活分配之间的取舍

固定时间块有利于深度工作和可预测交付,但对突发支持不够灵活;灵活分配有利于响应变化,却会加重切换和等待。对研发、数据分析和复杂方案设计,可以优先争取连续工作时间;对运维响应、客户支持和短时评审,则需要保留一定机动能力。

当成员的工作类型混合时,可以把容量区分为固定项目时间、职责时间和应急预留,而不是把所有时间都放进一个百分比。若紧急支持需求长期超过预留容量,说明支持机制或人员配置需要调整,而不应无限挤占项目时间。

3. 共享专家与培养备份之间的取舍

把所有稀缺任务交给最熟练的专家,短期通常效率最高;长期却会形成单点依赖,让专家成为组织瓶颈。培养备份需要投入时间,也可能暂时降低速度,但能减少未来排队和人员缺席的风险。

应根据任务的频率、风险和重复性做选择。低频但高风险的工作,至少要有清晰的流程和备份评审;高频且长期排队的工作,则值得投入知识转移和能力培养。不要把所有任务都交给专家,也不要为了“人人会做”而忽略专业质量边界。

4. 统一集中管理与团队自主调度之间的取舍

集中管理能看见跨项目冲突,适合资源稀缺、项目依赖多的组织;但如果所有微小调整都要审批,团队响应会变慢。完全自主则更灵活,却可能造成关键人员被多个项目重复承诺。

较稳妥的方式是设置分层决策:组合层决定项目优先级和稀缺资源分配;项目层负责具体工作排序与日常调整;成员层及时更新承诺和风险。超过既定阈值的跨项目冲突再升级,避免管理者介入每一个小变动。

投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程

九、如何判断资源计划是否真的有效

1. 看计划偏差是否变得可解释

有效的资源计划不要求每个估算都准确无误,而是让偏差能够被解释和行动化。若计划落空时,团队仍然只能说“事情太多”,说明资源数据还没有揭示真正的容量消耗和依赖问题。

可以定期检查:计划外工作是否有记录;关键岗位冲突是否提前暴露;估算区间是否逐步贴近实际;范围变化是否能追溯;未完成项是否有明确的下一步。只要这些问题越来越容易回答,计划质量通常就在改善。

2. 看团队是否减少了重复承诺和临时救火

资源计划的价值也体现在行为变化上:项目是否更少发生同一成员被多个负责人同时约定;临近上线才发现关键评审没有时间的情况是否减少;团队是否能在新增需求时说清楚要交换什么,而非默认加班吸收。

如果表格和系统越来越复杂,但资源冲突仍然靠私聊和临时协调解决,说明工具记录与决策流程脱节。此时应先简化字段、明确决策责任、让优先级信息能被相关项目负责人共同看到。

3. 看数据是否改善了决策,而非只增加了报表

每个新增指标都应能对应一个决策问题。比如关键角色负载用于判断是否需要重新排期;计划外支持占比用于判断是否需要调整值班机制;估算偏差用于识别任务类型是否需要重新拆分。

如果某个指标连续几个周期都没有改变任何资源分配、工作顺序或风险处置,它可能没有必要长期保留。数据管理本身也消耗时间,不能用“看起来更精细”代替实际管理收益。

十、下一步怎么做:从一张能解释偏差的资源表开始

1. 用一个周期建立基线

选一个正在执行的项目,先统一统计周期和投入口径,记录标准容量、固定职责、其他项目承诺、计划外支持和关键技能。不要一开始就追求全组织覆盖,先验证这套口径能否回答当前项目的资源问题。

2. 用两到四周验证计划假设

在接下来的两到四周里,按周对照计划投入、实际工作、验收结果和偏差原因。若数据采集负担过大,先减少不影响决策的字段;若反复出现同一类偏差,则调整任务拆分、依赖管理或容量预留方式。

3. 在每次范围变化时明确交换条件

新增工作进入项目时,明确它将替代哪项工作、消耗哪类能力、影响哪个里程碑,以及是否需要调整验收范围。投入比例管理真正发挥作用的时刻,往往不是项目启动,而是组织做出“做什么、不做什么、什么时候做”的取舍时。

我最终看重的不是投入比例是否精确到个位数,而是它能否帮助团队及时识别稀缺技能、暴露资源冲突、说明计划偏差并做出有代价意识的选择。先把名义投入和有效容量分开,再从关键角色与关键时间窗核对风险,最后用实际交付持续修正假设。下一步,选一个在执行中的项目,保留原计划基线,连续记录一个周期的计划、实际和偏差原因;这比再做一张更复杂、却没人据此调整的资源表更有价值。

常见问题解答(FAQ)

1. 项目投入比例应该按工时、人数还是工作日计算?

我在做项目计划时,经常看到有人把“投入 50%”理解成每周工作两天,也有人按总工时比例填。团队成员还会同时支持多个项目,我担心口径不一致会让计划看起来合理、实际却排不出来。到底该用什么方式计算,才能方便后续分析?

建议统一按“可用工作时间”计算,而不是只填人数或主观百分比。计算公式是:项目投入比例=该项目计划工时÷该成员同期可用工时。例如某成员一周可投入 40 小时,其中 16 小时用于项目甲、12 小时用于项目乙,则投入比例分别为 40% 和 30%,剩余 30% 才能用于日常支持、会议或临时任务。

计划表至少记录成员、周期、项目、计划工时和可用工时,并明确休假、固定会议是否从可用工时中扣除。人数适合估算团队规模,工时更适合排期和复盘;混用两种口径,是投入比例失真的常见原因。

2. 项目负责人如何识别人力计划中的超配和隐性冲突?

我发现每个项目单独看都没有超出成员的工作时间,但把几个项目放在一起后,关键成员却经常延期。尤其是技术负责人和测试人员,计划表上似乎有空档,实际却不断被评审、答疑和紧急问题打断。应该用什么方法提前发现这种冲突?

不要逐个项目检查,而要按成员和时间段汇总所有任务。可以先用周作为粒度,计算每人各项目计划工时之和,再与扣除休假、固定会议后的可用工时比较;连续两周超过可用工时,或关键岗位超过 85% 且没有缓冲,就应标记复核。

85%不是通用硬指标,而是一个预警线:需求变更、缺陷处理和协作等待通常不会出现在初始计划里。还要把代码评审、跨团队答疑、发布支持等隐性工作单独列出,否则表面没有超配,实际负荷已经被低估。

3. 投入比例计划应该多久更新一次,怎样避免数据变成填表任务?

我试过要求团队每天更新投入比例,结果大家很快开始凭印象填写,数据看起来很齐,可信度反而不高。改成月度更新又发现问题暴露得太晚。对于持续变化的项目,更新频率和记录粒度怎么选,才能让数据真正帮助决策?

频率应跟着决策周期走,而不是追求记录越细越好。多数知识型项目可以每周更新一次未来两到四周的计划投入,月末再复盘实际工时或实际占比;临近发布、资源紧张或需求频繁变化时,可提高到每周两次。不要要求成员逐小时追记,除非组织确实需要精确工时核算。

更实用的做法是保留计划值、实际值和偏差原因,例如“计划 12 小时、实际 18 小时,增加 6 小时用于线上缺陷处理”。如果偏差反复来自同一类工作,就调整估算规则或预留比例,而不是把责任简单归到个人填报不准。

4. 如何用投入比例数据判断项目该加人、减范围还是调整期限?

我手上有各成员的投入比例和任务进度,但不确定看到偏差后该怎么做。比如某项目连续两周投入增加,完成度却没有同步提高,直接加人可能增加沟通成本,缩小范围又担心影响交付价值。有什么分析顺序可以避免凭感觉决策?

先验证偏差,再选干预方式。第一步比较计划与实际投入,并按任务类型拆分差异;第二步核对产出或验收结果,区分“工时增加但产出增加”和“工时增加、产出停滞”;第三步检查阻塞、返工、等待依赖和任务拆分是否过粗。若瓶颈是明确且可并行的工作,可评估调入有对应技能的人;

若瓶颈是需求不清、审批等待或返工,加人通常只会扩大协调开销,应先解决原因。若剩余工作量已无法在期限内完成,则与相关方比较删减低优先级范围、分阶段交付和调整期限的成本。投入比例是诊断信号,不是单独决定加人的依据。

核心关键词

读者评论

韦
韦予安

我们团队以前按百分比排人,月底才发现线上支持占了不少时间。后来把临时任务单独记下来,容量估算确实更接近实际,但记录太细也会增加负担,分类保持简单比较可行。

冯
冯超

连续时间块这个提醒很实用。我们有位专家每周名义投入一天,却总被拆成几场会议和零散答疑,相关任务一直卡着。现在排期时会同时确认具体时段和交付物。

范
范予安

技能负载比团队平均利用率更能解释延期。不过技能熟练度怎么量化不太容易,尤其是临时替补人员。单靠表格标注覆盖情况,可能还得结合实际评审或交付结果定期校正。

文章包含AI辅助创作:投入比例管理指南:项目负责人如何做好人力资源计划,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551955

赞 (0)
飞飞飞飞
可用工时流程与规范:项目负责人人力资源计划风险控制关键指标
上一篇 51分钟前
人力资源计划工作量全流程:项目负责人数据分析与一文讲清
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
