项目负责人最常遇到的人力资源计划问题,不是“项目缺几个人”,而是计划表写着每人投入 50%,实际却被三个项目同时按 50% 预约。投入比例流程与规范的价值,正在于把一个看似简单的百分比,变成有口径、有责任人、有更新时间、有冲突处理规则的资源承诺。我的判断是:投入比例不是排班结果,而是项目需求、人员可用性和组织优先级之间的协商结果;只统计比例、不管理变化,计划精度再高也只是表格精度。

一、先讲结论:投入比例要管理“承诺”,不只是管理数字

1. 一套有效流程,至少要回答五个问题

我在梳理项目人力计划时,会先看流程能否回答五个问题:谁提出投入需求,谁确认人员可用,比例按什么口径计算,发生冲突由谁决策,变更后多久更新计划。任何一项没有明确,投入比例就很容易从管理依据变成争议来源。

比如,项目负责人写“后端工程师投入 80%”,这句话本身并不能说明 80% 是每周四个工作日、每天六小时,还是一个月 16 个有效人天。也没有说明剩余的 20% 是否包含例会、缺陷支持、请假和组织事务。口径未定义时,项目成员、职能经理和项目负责人可能都认为自己理解正确。

核心结论是:先统一计算口径,再建立承诺流程,最后用偏差指标驱动优化。流程可以按“需求提出,资源校验,冲突协调,基线确认,周期跟踪,变更复盘”运行。比例要和工作量、时间窗口、技能角色绑定,不能孤立地挂在人员姓名旁边。

2. 不要把满负荷误认为高效率

计划表里每个人的投入比例加起来恰好等于 100%,看起来整齐,却未必可执行。研发、测试、产品和设计人员通常需要处理评审、跨项目答疑、线上问题、知识交接等非项目内活动。若这些时间没有被预留,项目计划就会系统性高估可用产能。

我更愿意把 100% 理解为“可分配工作时间的上限”,而不是每周都必须填满的目标。对知识工作而言,计划利用率过高会让微小变更没有缓冲空间:一个生产问题、一次需求澄清或一名关键人员请假,都可能把整个迭代推迟。

以下数字是用于说明计算方法的情景模拟,不代表行业统计:在一个 10 人团队中,如果每人每周名义工时为 40 小时,但会议、支持和组织事务合计占 20%,团队的可计划容量是每周 320 小时,而非 400 小时。若仍按 400 小时承诺工作量,计划从第一天起就已经超配。

投入比例流程与规范:项目负责人人力资源计划流程优化关键指标

3. 先管容量,再谈投入率

投入率常见两种口径:一是某人在指定周期内为项目工作的小时数除以该周期的可用工作小时数;二是项目获得某角色或团队的可用容量比例。两者都能使用,但不能在同一张表里混用。对项目负责人来说,第一种适合做个人计划,第二种适合做团队级资源规划。

我通常会在计划规则里写清楚分母。若以工作日为单位,需要说明法定假期、年假和培训如何处理;若以工时为单位,需要说明会议和支持工作是否计入项目投入。所有项目对同一员工使用相同周期、相同分母,才能比较和汇总。

二、真实场景:为什么资源计划表总是“看起来没问题”

1. 多项目共享人员,冲突被分散到不同计划里

一个人同时服务多个项目很常见,问题在于各项目通常独立确认需求。项目甲写 60%,项目乙写 40%,从表面看刚好 100%;可项目甲安排周一至周三做核心开发,项目乙也要求周二参加关键评审。月度比例没有超额,日历上的具体时段却冲突。

反过来也会发生:项目甲和乙都写 50%,但各自实际只在月初和月末有工作峰值。平均比例显示满载,周中却可能出现等待;等到关键依赖同时到来,团队又突然过载。因此,比例适合做容量规划,不能替代关键任务的时间安排和依赖管理。

在这种场景里,项目负责人需要同时看三个层次:角色容量是否超配,关键人员在周或迭代内是否重叠,工作依赖是否需要连续投入。只看月度总比例,会把时间冲突藏起来;只看每日排班,又会增加维护成本。计划颗粒度应随风险而变化。

2. 需求变化后,旧比例没有及时失效

我见过一种典型情况:项目立项时,产品经理预计投入 40%;需求评审后工作量扩大,团队口头确认提高到 60%,但系统里的计划仍保留 40%。项目复盘时,负责人看到的是“人力已安排”,团队感受到的却是“需求持续增加”。这不是单纯的沟通问题,而是变更没有进入计划基线。

资源计划应当有版本和生效时间。比例从 40% 调整到 60%,不仅是改一个数字,还需要说明谁批准、从哪一周开始、影响了哪些任务、其他项目是否需要重新协调。若没有这些信息,追踪偏差时就无法区分计划失真与需求变更。

对大多数团队,至少要保留基线值、当前值、变更原因和生效周期。基线用于回答“原先怎么承诺”,当前值用于回答“现在安排如何”,变更原因用于解释两者为什么不同。没有必要把每次微调都做成复杂审批,但重要变更必须可追溯。

3. 资源会议讨论“谁更重要”,却没有统一的决策依据

当两个项目都争取同一位架构师时,讨论常常变成职位、声音大小或汇报关系的竞争。更可执行的做法是提前约定优先级判定因素:交付日期是否不可移动,工作是否影响关键路径,延迟会带来什么业务损失,是否存在替代人员,切换成本有多高。

这些因素并不意味着每个组织都需要一套复杂评分模型。真正重要的是让争议回到共同事实:某项工作晚一周的影响是什么,换人后需要多少交接时间,哪个项目的承诺已经对客户或内部团队生效。优先级由负责人拍板,但依据应当能被相关方看见。

4. 利用率被误当成个人绩效

如果团队把投入比例直接当成员工贡献度,员工会有动机把零散工作也登记到项目上,或拒绝参加必要的支持活动。表面利用率提高了,跨项目协作和质量改进却可能被挤压。投入比例是资源分配和容量预测信息,不应单独作为个人绩效结论。

管理者可以观察计划兑现、工作产出、质量、依赖响应和团队协作,但不能把“投入率高”直接等同于“绩效好”。尤其是负责平台维护、线上保障和技术治理的角色,产出不总能按单个项目工时体现。指标脱离岗位职责,就会诱发错误行为。

三、常见误区:数字完整,不代表流程有效

1. 误区一:用月平均比例掩盖周内峰值

月平均适合长期容量视图,无法识别具体日期上的冲突。一个人月投入 50%,可能是连续两周全职,也可能是每周工作两天;这两种安排对项目启动、评审和交付的影响完全不同。

我的做法是分层呈现:季度或月度看容量趋势,迭代或周度看关键角色的实际安排,关键路径任务看需要连续投入的时间窗口。只有高风险岗位或交付节点需要进一步细化,不必让所有岗位都维护到小时级。

2. 误区二:把项目负责人申报值当成最终承诺

项目负责人最清楚项目需要什么,但不一定知道员工已经承担哪些项目、休假安排或组织职责。因此,申报值应当是需求,而不是承诺。资源负责人或职能经理需要确认可用性,员工本人需要确认工作窗口,冲突解决人需要对取舍结果负责。

如果流程要求项目负责人自己填完比例就视为资源锁定,团队只是在把未解决的问题移到执行阶段。资源确认至少要覆盖“人是否可用、角色是否匹配、时间是否匹配、替代方案是否存在”四个检查点。

3. 误区三:将 100% 排满,忽略不确定性缓冲

研发型项目的不确定性通常不能靠精细排期消除。需求澄清、技术验证、缺陷修复和外部依赖都会消耗时间。若每个团队都把可计划时间排满,任何新增工作都只能通过挤占已有任务解决,最终表现为延期、加班或质量下降。

缓冲不是“闲置资源”,而是对变化的承接能力。缓冲比例应该基于历史数据逐步校准:统计过去几个周期中临时支持占用多少工作日,返工和等待带来多少偏差,再把这部分从可承诺容量中显式扣除。没有数据时,可以先采用保守的建议基准,运行一到两个周期后复核,而不是把估算说成事实。

4. 误区四:只看投入比例,不看技能匹配与切换成本

两名工程师都能投入 50%,不代表他们可以互换。领域知识、系统权限、代码熟悉度、客户背景和协作关系都会影响实际产能。计划表若只记录角色名称,不记录技能要求和关键知识依赖,就会在临时替换时低估交接成本。

计划资源时,我会区分“可提供工时”和“有效可交付容量”。人员刚加入项目时,前几周可能需要熟悉环境;同时参与多个领域也会产生切换成本。这个影响不宜被抽象成固定折扣,而应在关键任务、交接周期和历史交付数据中体现。

5. 误区五:变更只在会议里口头确认

口头确认适合快速协作,不适合长期追责和滚动计划。会议结论若没有记录责任人、变更日期和影响范围,几周后各方对“当时到底确认了什么”可能各有记忆。

最小可用的变更记录不需要长篇说明:记录原比例、新比例、起止周期、提出原因、审批人、被影响项目,以及是否需要重新估算交付日期。这样的记录既能减少反复沟通,也能为后续复盘提供事实。

6. 误区六:用一套审批规则覆盖所有资源变化

把临时调整 5% 与核心人员跨项目转移都送进同一套重审批流程,会拖慢响应;反过来,所有变更都允许项目负责人自行修改,又会让跨项目承诺失去可信度。流程需要按影响分级。

可以先约定轻微调整由项目负责人和资源负责人确认,中等调整通知受影响项目负责人,涉及关键岗位、交付日期或多个项目时升级到组合层面的决策会议。阈值不是行业标准,应由组织根据项目节奏和管理成本设定。

四、专业判断逻辑:把比例放进可解释的决策链

1. 先定义计划对象和周期

我建议先确定计划对象是人员、角色还是团队。人员级计划适用于关键专家和共享人员;角色级计划适用于需求暂时无法落实到具体人选的阶段;团队级计划适用于早期估算或人员流动频繁的场景。三种视图可以共存,但必须明确数据层级,避免把角色容量和个人承诺重复累加。

周期应与组织决策节奏一致。季度计划适合预算和资源方向,月度计划适合项目组合调整,迭代计划适合交付承诺。若项目每两周滚动一次,却只在季度初确认比例,数据很快就会失去指导意义。

2. 统一“投入比例”的分母和范围

可以使用一个简单公式:项目投入比例 = 该项目在统计周期内的计划工作时间 ÷ 该人员在同一周期内的可计划工作时间。关键在于“可计划工作时间”如何定义。若组织将会议、值班、请假和培训纳入分母,必须对所有项目保持一致。

例如,某员工一周有 40 小时名义工时,已确认 4 小时培训、4 小时例会和 4 小时值班,组织规则将这些时间视为不可分配给项目,则可计划时间是 28 小时。项目安排 14 小时,对应的项目投入比例是 50%,而不是 35%。两种口径都可能合理,但报告必须写清楚。

若员工同时参加三个项目,应检查各项目承诺总和是否超过其可计划时间。对于不同周任务分布差异较大的情况,再检查迭代或周内峰值,而不是仅依赖月度累计值。

3. 将需求拆成角色、工作包和时间窗口

“需要一名高级工程师投入 30%”仍然太粗。项目负责人应能说明这 30% 对应哪些工作:架构评审、核心模块开发、技术风险验证还是线上联调;需要在哪些周投入;若人员不可用,哪个交付节点受影响。

工作包越具体,资源冲突越容易判断。但具体不等于把计划细化到每小时。对低风险、可异步完成的工作,按迭代或月度安排即可;对关键路径、外部依赖和高切换成本的工作,则需要明确连续工作窗口。

4. 用清晰的责任分工避免“共同负责等于无人负责”

流程应把需求提出、可用性确认、冲突裁决、计划维护和执行反馈分开。项目负责人对需求与交付影响负责,资源负责人对可用性和技能匹配负责,组合或部门决策者对跨项目取舍负责,成员对工作窗口和实际变化反馈负责。

同一人可能兼任多个角色,小团队尤其如此,但角色责任仍要写清楚。否则,当计划过载时,项目负责人会认为资源经理应协调,资源经理会认为项目负责人应该调整范围,问题就一直停留在“大家都知道”的状态。

5. 用偏差解释计划质量,而不是只考核偏差大小

偏差不一定意味着计划负责人失职。它可能来自需求新增、人员缺勤、外部依赖延迟、估算错误或临时生产事件。统计偏差时,应把原因分层,识别哪些变化可以通过更好的流程降低,哪些变化本来就无法预测。

建议同时看计划与实际投入偏差、工作量变化率、关键角色超配次数和资源调整提前量。前两项描述计划与现实的距离,第三项描述容量风险,第四项描述组织响应能力。任何单一指标都不能独立判定计划好坏。

投入比例流程与规范:项目负责人人力资源计划流程优化关键指标

五、指标体系与案例:从“填表完成”转向“计划可执行”

1. 指标先服务决策,再服务汇报

一套指标不应只回答“现在有多少人被分配了”,还应回答“分配是否可信、风险是否提前暴露、调整是否有效”。对于项目负责人,最有用的不是几十个大屏数字,而是能触发行动的少数指标。

我会把指标分成四组:容量与超配、计划与实际偏差、变更与响应、交付与质量结果。容量指标看人员总承诺和关键角色集中度;偏差指标看计划是否兑现;变更指标看需求变化和资源调整;结果指标用于确认资源计划改善是否真正影响交付。

指标 建议口径 适用判断 常见误读
投入比例超配率 超出可计划容量的人员数 ÷ 纳入统计的人员数 识别跨项目承诺是否已超过容量 未超配不代表时间窗口没有冲突
投入偏差率 计划工时与实际工时的绝对差 ÷ 计划工时 观察计划稳定性及估算口径是否一致 不能脱离需求变更原因单独问责
资源调整提前量 从识别风险到调整生效的工作日数 评估跨项目协调是否及时 提前量短可能是发现晚,也可能是响应快
关键角色集中度 单一关键人员承担的关键路径工作占比 识别单点依赖和替代风险 集中度高不一定能立即通过加人解决
计划兑现率 周期内完成的计划工作量 ÷ 周期初承诺工作量 结合质量和范围变化观察执行稳定性 通过缩小范围提高兑现率可能掩盖交付缩水
临时任务占用率 未进入周期初计划的工作时间 ÷ 可计划工作时间 估算缓冲、支持工作和变更成本 临时任务多不总是资源管理问题,也可能是需求治理问题

2. 一个中大型组织的情景模拟

以下案例是依据常见项目组合场景构造的样本推演,不是某家企业的真实数据,也不构成行业平均水平。设某组织有 120 名产品、研发和测试人员,人员跨多个产品项目协作。改造前,计划负责人分别维护自己的表格,资源协调按月进行,关键专家的投入承诺分散在不同项目计划里。

在试运行前,组织先抽取 8 周记录工时、任务变更和资源冲突。样本推演显示,问题主要集中在三个地方:一是约 14% 的在册人员曾出现项目承诺合计超过可计划容量;二是临时支持占用的时间没有稳定口径;三是资源冲突通常在交付前两周才被升级。上述数值仅用于说明诊断方法,真实组织应使用自己的工时、任务和会议记录进行计算。

改造后的流程先统一分母,随后按月确认角色需求、按迭代确认关键人员时间窗口。跨项目冲突由资源负责人汇总,并依据关键路径、业务影响和替代成本提交决策。项目范围或人员安排改变时,必须记录生效周期并更新受影响项目的预测日期。

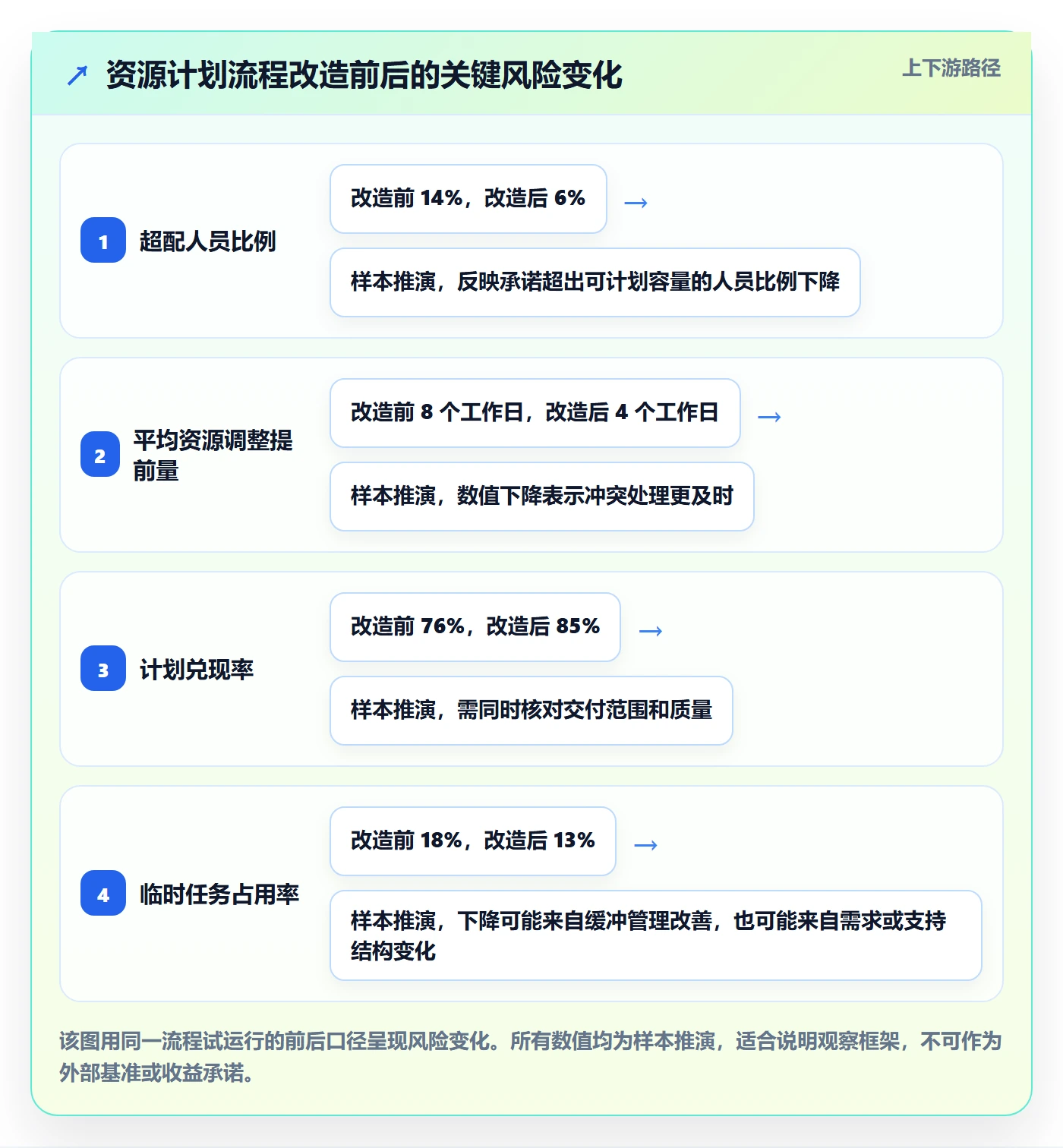

经过三个迭代周期的情景追踪,示例观察到:超配人员比例从 14% 降至 6%,资源调整提前量从平均 8 个工作日缩短到 4 个工作日,计划兑现率从 76% 提升至 85%。这些数据是样本推演,不应被外推为工具上线或流程调整必然带来的效果。改善也可能来自需求冻结、团队熟悉度提高或项目范围变化,必须结合质量和交付范围复核。

投入比例流程与规范:项目负责人人力资源计划流程优化关键指标

3. 为什么不能只看改造前后的平均值

平均数容易掩盖关键岗位的尾部风险。假设团队整体投入偏差率从 20% 降到 12%,但唯一掌握某核心系统的工程师仍同时承担三个项目,组织的系统性风险并没有解决。需要把总体平均、角色分布和关键人员个体情况结合起来看。

还要检查样本是否可比。若改造前正值交付高峰,改造后处于需求冻结期,计划兑现率自然可能不同。最简单的控制办法是按项目类型、交付阶段和工作类别拆分观察,至少区分新建项目、维护项目和突发支持工作。

4. 用归因而不是夸大的收益表达复盘结果

流程改造可以缩短资源协调时间,但未必能直接缩短项目周期。若实际交付周期同时受到供应商、审批或产品范围影响,就不应把所有变化归因于投入比例管理。更可靠的复盘会说明观察窗口、样本范围、数据来源、口径变化和其他可能因素。

例如,“协调会议从每周两小时降到一小时”是可核对的过程结果;“项目效率提高 50%”则需要明确定义效率、分母和影响变量。与其宣称一个难以证实的综合收益,不如报告超配减少、冲突发现提前、临时任务占用变化以及项目范围是否保持一致。

六、投入比例流程:从需求提出到周期复盘

1. 第一步:项目负责人提交资源需求

需求单至少应记录项目、所需角色或人员、投入比例、起止周期、对应工作包、技能要求、任务依赖和不满足需求的影响。若需求尚未确定具体人选,可以先提交角色容量;到承诺阶段再落实人员。

建议将需求分成“必须满足”和“可协商”两类。必须满足的需求通常涉及关键路径、合规约束或不可替代的专业能力;可协商的需求可以通过调整范围、延后任务、换人或减少并行项目来解决。这样资源会议才能讨论真实取舍,而不是把所有需求都标成紧急。

2. 第二步:资源负责人核验可用性

资源负责人检查员工当前项目承诺、组织职责、休假计划、技能匹配和关键时间窗口。若项目需要的资源比例超过可用容量,应明确超出部分,而不是通过平均分摊把风险隐藏起来。

对于共享人员,核验不能止于“总比例不超过 100%”。还要确认多个项目的会议、评审和关键任务是否撞期;若工作内容切换频繁,也要评估交接成本和上下文切换影响。尤其是架构、测试环境维护、安全评审等容易集中到少数人的工作,建议单列风险。

3. 第三步:按规则处理冲突

冲突处理可遵循一个简单顺序:先确认工作是否真的必须由该人员完成,再比较项目延迟影响,然后评估替代人选和交接成本,最后决定调整资源、范围、顺序或日期。优先级应由有权承担业务后果的人决定,不能让资源负责人单独替所有项目做业务取舍。

会议结论要落到具体动作:哪项需求被满足,哪项工作延期或降级,哪位负责人接受风险,何时复核。只有“优先支持项目甲”而没有范围和时间边界,可能导致项目甲长期占用资源,项目乙反复受损。

4. 第四步:确认基线并发布

资源承诺确定后,项目计划与资源计划应保持一致。建议记录周期初基线,供后续偏差比较;同时将当前安排同步给项目团队和资源负责人。若组织有项目组合视图,至少应让相关决策者看到关键人员的总体负荷。

基线不意味着计划冻结。它的作用是保留对照点。需求或人员安排变化时,更新当前计划并记录变更原因;不要直接覆盖基线,否则复盘时无法判断偏差来自何处。

5. 第五步:按风险频率滚动检查

普通角色可以每月检查一次,项目关键路径人员可以每周或每个迭代检查一次。计划维护频率应由变化速度和风险等级决定,不能为了“实时”而要求全员每日填报,也不能因为维护成本高就长期不更新。

滚动检查时重点看:资源总承诺是否超限,关键任务是否存在人员冲突,临时工作是否持续挤占计划任务,需求变化是否已进入当前预测。若一个项目的比例变化明显但交付预测没有变化,可能是工作量、优先级或统计口径未同步。

6. 第六步:复盘偏差并修正规则

周期结束后,比较基线、更新计划和实际工作,按偏差原因分类。常见分类包括需求变化、估算偏差、外部依赖、临时支持、人员不可用和执行方式变化。复盘的目标不是给每个偏差找一个责任人,而是识别可以通过流程改善的重复模式。

如果临时支持长期高于预留缓冲,说明容量模型需要调整;如果同一角色持续超配,说明项目组合优先级或招聘配置需要讨论;如果计划与实际差异大但原因记录缺失,说明变更机制没有真正落地。

投入比例流程与规范:项目负责人人力资源计划流程优化关键指标

七、不同情况下的行动建议:按组织成熟度与变化速度选择做法

1. 项目数量少、团队稳定:先统一口径和例会节奏

小团队不必一开始就采购复杂系统或建立多层审批。先统一投入比例分母、共享人员清单和资源冲突处理人,再把资源检查放到现有项目例会中。每月维护一次容量计划,每个迭代确认关键角色安排,通常就能发现大部分明显冲突。

当团队只有少数项目时,可以使用简单表格,但字段必须结构化,避免每个人用不同格式记录。至少包括人员或角色、项目、比例、起止周期、计划状态、负责人和变更日期。表格解决的是透明问题,不会自动解决优先级争议。

2. 100 人以上、多项目并行:建立统一的资源视图和权限边界

当组织超过百人、项目与产品线并行增加后,分散表格会产生版本冲突、重复录入和权限不一致。此时需要统一人员、项目、角色和周期数据,并为项目负责人、资源经理和决策者设置不同权限。需求可以由项目侧提出,承诺由资源侧确认,重大冲突由组合层面裁决。

管理平台可用于汇总跨项目承诺、呈现关键角色负荷、记录变更和追踪计划版本。例如,PingCode 可作为中大型组织管理项目需求与资源信息的数字化载体之一;是否适用,应根据组织现有项目流程、权限要求、数据同步方式和实施成本评估,而不是因为系统具备资源视图就默认能解决人力冲突。

系统落地前要先统一数据定义。若各部门对“投入比例”“可用工时”和“项目完成”理解不同,系统只是更快地汇总不一致的数据。建议先选一条产品线或一组共享资源较多的项目试运行,再根据使用反馈调整字段和审批规则。

3. 需求波动大、临时任务多:把缓冲显式纳入计划

维护、运营、平台保障和客户交付项目,临时任务往往不是偶发事件。把所有工作都按 100% 规划,会持续产生“计划被打断”的错觉。应依据历史任务记录估算临时工作容量,设定支持轮值或预留时段,并明确超出缓冲后由谁重新排序。

如果临时任务来自故障支持,需区分常态值班和异常事件;如果来自需求反复变更,则要检查需求决策和范围管理。资源缓冲可以接住波动,却不能替代问题源头治理。

4. 关键专家稀缺:管理替代能力,不只管理比例

对于架构师、安全专家、数据工程师或特定业务领域专家,单纯压低投入比例不能消除单点风险。需要把工作拆分为必须由专家完成的决策、可以由他人执行的任务,以及可通过文档、评审或结对完成的知识转移。

如果专家在多个项目间频繁切换,可以采用固定时间窗口、集中评审日或阶段性全职投入等方式,减少零散打断。是否值得这样安排,取决于关键工作的连续性和切换成本,而不是追求每个人看上去平均分配。

5. 初次建立流程:先运行一个周期,再提高控制强度

新流程最容易失败的方式,是一开始就要求过多字段、过细审批和每日更新。团队会把时间花在维护计划,而不是使用计划。先选取共享人员较多的项目,运行一个月或两个迭代,记录冲突、更新次数和数据缺口,再决定哪些控制值得保留。

试点期应关注实际行为:项目负责人是否按同一口径申报,资源负责人是否能及时发现超配,变更是否更新到计划,决策是否有明确责任人。系统里填满数据却没有触发任何资源调整,说明流程还没有进入管理闭环。

八、取舍与边界:精度、响应速度和维护成本不能同时最大化

1. 计划颗粒度越细,维护成本越高

日级甚至小时级计划,适合短期排班、现场交付或必须连续覆盖的工作。对多数知识工作而言,长期细化到小时会迅速过时,也会给员工增加记录负担。月度与迭代级计划更适合组合容量,关键路径任务再单独细化,通常更平衡。

管理方式 优势 代价 更适合的情境
月度比例 维护简单,适合看容量趋势 难以发现周内时间冲突 稳定团队、早期容量规划
迭代或周度安排 能较早暴露关键角色和交付节点冲突 需要更频繁更新 多项目共享人员、敏捷交付
日级排班 适合保障覆盖和短期任务协调 长期维护成本高,计划容易过期 值班、现场服务、明确班次工作

2. 统一标准与团队自治需要平衡

完全统一可以改善跨部门比较,却可能忽略不同岗位的工作方式;完全自治保留灵活性,却会让组织层面的容量汇总失去意义。建议统一核心定义、变更记录和状态含义,允许团队按风险选择周期和细化程度。

组织层面的规则应明确最低要求,而不是把每个团队的日常安排都集中审批。项目团队保留排程自治,跨项目承诺和关键资源冲突才进入统一协调。这样既能保证资源可见,也避免决策链过长。

3. 计划兑现率与灵活响应之间存在真实权衡

如果把兑现率当成唯一目标,团队可能拒绝处理必要的临时问题,或者把难以完成的任务移出计划。若完全不追踪兑现,计划又会失去约束作用。更合理的做法是同时报告兑现率、范围变化、质量结果和临时任务占用率。

在需要快速响应客户的团队,允许计划周期内调整工作顺序可能比严格保留原计划更有价值;在有固定合规交付期限的项目中,稳定承诺和变更审批可能更重要。指标应该跟随业务目标,而不是所有部门都用同一个数值做考核。

4. 集中协调与项目优先级自治各有成本

集中资源委员会适合关键人员稀缺、项目高度依赖和组织级优先级需要统一的情况。它能减少局部优化,但容易变成排队和审批瓶颈。项目团队自行协调响应快,却可能把资源优势留给更有影响力的项目负责人。

可采用分层决策:常规资源由项目和资源负责人直接协调,涉及多个产品线、核心专家或交付目标变化时再升级。升级条件应提前公开,避免每一次协调都等待最高层级决策。

九、落地前检查:让指标成为行动触发器

1. 建立最小可用的计划字段

上线前先确认组织是否能稳定记录项目、人员或角色、计划比例、周期、可计划容量、需求负责人、资源确认人、计划版本和变更原因。字段过少,无法解释偏差;字段过多,填报会变成负担。

每个字段都应有明确用途。若无法回答“谁会使用这个字段做什么决定”,可以暂缓采集。先把资源承诺、变更和冲突记录做好,通常比一开始追求复杂的人力预测模型更重要。

2. 为指标设置动作,而不是只设目标值

当投入比例超配时,下一步是核对是否存在重复承诺和时间冲突;当临时任务占用率持续升高时,下一步是检查支持机制或需求来源;当资源调整提前量变长时,下一步是检查风险发现节点和决策权限。

阈值应结合历史基线和业务风险制定。某组织的 90% 利用率可能可接受,另一个依赖现场响应的团队可能需要更多缓冲。不要照搬外部数字,也不要在没有历史记录时把建议值包装成行业标准。

3. 保护员工对计划数据的信任

员工需要知道数据用于容量规划和协作,而不是单独用于判断个人绩效。若管理者把投入比例直接用于排名,数据会逐渐失真:高估工时、隐藏支持任务、回避跨项目协作等行为都可能增加。

明确数据用途、可见范围和修正方式,能提升填报质量。对计划与实际不一致的情况,应优先询问原因,而不是自动推断执行不力。数据只有在团队愿意如实反馈时,才具备管理价值。

4. 先验证计划能否改变决策

流程效果的关键不是报表更漂亮,而是冲突是否更早暴露、决策是否更快、项目是否能及时调整范围或顺序。试运行后,可以随机抽查几项资源变化:计划里是否有记录,受影响项目是否收到通知,风险是否进入交付预测。

如果没有任何项目因为资源数据而调整过计划,可能有两种原因:一是冲突确实少,二是流程没有进入决策。此时要结合实际过载、延期和临时任务记录判断,而不能仅凭系统使用率宣布成功。

十、结语:把投入比例当作组织承诺的早期信号

1. 下一步从一个可验证的问题开始

投入比例管理不是追求每个人都被精确分配到 100%,而是尽早识别承诺与容量之间的差距。真正有用的计划,能解释比例背后的工作、时间窗口、风险和取舍;当变化发生时,也能追溯是谁在何时做了什么决定。

下一步可以先抽取最近两个迭代,核对共享人员的项目承诺合计、临时工作占用和资源冲突发现时间。选择一个问题最明显的项目组,统一计算口径,试运行“需求提出,可用性确认,冲突裁决,基线发布,滚动复盘”的闭环,再根据实际偏差调整流程。

我的独特判断是:投入比例的核心不是算得更精确,而是让组织更早承认取舍。当资源不够时,流程不应把所有项目都标成最高优先级,而要明确哪些工作先做、哪些工作延后、风险由谁接受。能把这件事说清楚,比例才从表格数字变成可靠的人力资源计划。

常见问题解答(FAQ)

1. 项目负责人如何确定各阶段的投入比例,避免人力计划一开始就失真?

我在做跨部门项目排期时,发现团队往往先按人员数量平均分配工时,再把任务塞进时间表,结果前期看似轻松,测试和上线阶段却连续加班。我想知道,投入比例到底应该按什么依据拆分,才能让项目负责人提前识别资源缺口?

我通常不建议直接套用“需求20%、开发40%、测试20%、上线20%”这类固定比例,因为项目类型、技术成熟度和外部依赖不同,比例会有明显差异。

在一次涉及6个业务部门、周期12周的系统改造项目中,我先把工作拆成需求澄清、方案设计、开发配置、联调测试、上线保障和复盘六类,再结合历史工时与风险系数测算,最终得到约12%、16%、38%、22%、8%、4%的投入结构。真正需要重点关注的不是比例是否漂亮,而是每一阶段的投入是否和交付风险匹配。

建议项目负责人建立“基准工时×复杂度系数×协作系数”的估算方式:普通需求复杂度系数取1,涉及跨系统接口取1.3至1.5,首次使用新技术取1.5以上;跨部门协作超过3个团队时,再增加10%至20%的沟通成本。

实际执行中,我会每周比较计划投入、实际投入和剩余工作量,若某阶段偏差超过15%,就重新评估后续资源,而不是继续沿用原计划。这样做的价值在于,投入比例不再是预算表里的静态数字,而是一个会随着风险和产出变化而调整的管理信号。

2. 项目负责人应该如何设置人力资源计划的关键指标,才能真正发现项目失控?

我过去只关注计划工时是否按时填报,月底才发现项目已经超出预算,但当时已经来不及调整。我想了解哪些指标可以在项目进行中提前预警,而不是等到延期或加人之后才看到问题。

我更看重“投入是否转化为有效产出”,而不是单纯统计工时。实践中,我会至少跟踪五项指标:计划工时完成率、有效产出完成率、关键岗位负载率、返工工时占比和资源变更次数。

比如某项目第5周的计划工时完成率达到52%,但可验收成果只完成39%,同时返工工时占总投入的18%,这说明团队并不是效率高,而是前期任务拆分或验收标准存在问题。

可以采用一组简单的预警阈值:计划与实际投入偏差超过15%时触发复盘,关键岗位负载率连续两周超过85%时检查瓶颈,返工工时超过10%时回溯需求和评审,资源临时变更达到3次时重新评估排期。

为了避免指标互相孤立,我会把每项指标绑定到具体动作,例如负载率过高不只是标红,而是判断能否拆分任务、调整优先级或引入替补人员。项目负责人每周只需看“投入、产出、风险、决策”四类数据,就能比单看工时更早判断项目是否正在失控。

3. 投入比例流程中,如何处理临时插单和紧急需求,避免原计划被不断稀释?

我参与过一个项目,前两周频繁插入紧急需求,团队每天都在切换任务,表面上总工时没有增加,实际交付却持续延期。我想知道,项目负责人应该用什么流程判断插单是否值得接受,以及插单后如何重新分配人力?

临时需求最容易造成的不是工作量增加,而是上下文切换和原任务被打断。我在类似项目中采用“进入必须退出”的容量规则:每增加一项紧急任务,必须同时明确它占用的工时、影响的原任务、延期范围和审批人。

例如一次预计增加24小时工作量的插单,如果需要打断两个正在开发的功能,实际影响可能达到32至36小时,因为还包括重新熟悉代码、重新测试和重新安排协作的成本。流程上可以把插单分为三类:涉及生产事故或合规风险的立即进入;影响核心收入或关键客户的进入评审队列;仅属于业务偏好或体验优化的进入下一迭代。

对于被批准的插单,我会保留至少10%的机动容量,并在计划中记录“新增投入、被挤出任务、责任人、恢复时间”四项信息。曾经有一个10周项目在第3周接收了5项插单,若只看工时,计划仍显示可控;但按照切换成本重新计算后,实际可用产能下降约14%。

因此,投入比例流程不能只记录加了多少工作,还要记录牺牲了什么,否则项目负责人会误以为团队只是执行速度变慢。

4. 项目资源不足时,应该优先加人、延长周期,还是缩小交付范围?

我遇到过资源缺口约20%的项目,管理层希望按原日期上线,业务方又不愿意减少需求,项目负责人只能让团队加班。我想知道,在资源不足时如何用数据做取舍,而不是依靠谁声音更大来决定。

我会先判断资源缺口属于短期峰值还是结构性不足,再决定调整方式。短期峰值通常适合通过阶段性支援解决,例如测试阶段缺口集中在两周内,可以引入临时测试人员;结构性不足则更适合缩小范围或延长周期,因为临时加人会带来培训、沟通和质量成本。

可以用一个简单的决策表进行判断:缺口低于10%,优先通过任务重排和减少非关键会议解决;缺口在10%至20%,比较增加人员与延后周期的成本;缺口超过20%,通常应重新定义首期范围。实际评估时,我会同时计算四个数:新增人员的有效产能、加入后的沟通损耗、延期造成的业务损失、砍掉低优先级需求后释放的工时。

比如增加2名人员看似能补160小时,但考虑熟悉项目和沟通损耗后,有效产能可能只有100至120小时;如果删掉两个低优先级模块可以释放90小时,且不影响核心流程,那么缩小范围往往比加人更稳妥。最终决策应形成书面记录,明确保留功能、延期功能、资源假设和重新评估日期。

这样既能让团队知道为什么做取舍,也能避免项目结束后把所有问题简单归因于执行效率。

核心关键词

读者评论

孙
孙依诺

我们团队以前只看月度比例,临近迭代才发现关键评审撞在一起。后来把核心岗位改成按周确认,冲突少了不少。不过所有人都细到周度维护,确实增加了管理成本。

吴
吴静怡

可计划时间”这个分母很关键。我们把值班算在名义工时里,导致项目投入率看着不高,实际却经常忙不过来。想知道不同岗位是否应该分别设定口径,还是先统一规则再单独标注例外。

高
高子涵

变更记录对复盘有帮助,但如果每次小幅调整都审批,团队很容易绕开流程。按影响范围分级比较现实,尤其要明确谁来判断某次调整是否会影响其他项目。

文章包含AI辅助创作:投入比例流程与规范:项目负责人人力资源计划流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551708

赞 (0)
飞飞飞飞
资源冲突实操方法:项目负责人提升人力资源计划效率的流程优化方法与模板
上一篇 2小时前
人力资源计划资源负载全流程:项目负责人流程优化与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
