资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

资源冲突怎么做?跨部门团队做数据分析时,最容易犯的错误不是“人不够”,而是把需求、工时和优先级混在一张表里,最后用谁催得急来分人。人力资源计划从0到1,关键不是先算出一个看似精确的总人数,而是建立一套可追溯的决策机制:需求有口径、产能有边界、冲突能排序、变更能回看。下面我用一个明确标注为情景模拟的跨部门项目,拆解如何从零搭建计划、如何识别资源冲突,以及何时该加人、延期或缩小范围。

一、先讲核心结论:资源冲突不是排班问题,而是决策问题

1. 先分清“有多少人”和“能交付多少工作”

跨部门项目里,资源表常常写着“数据分析师3人、工程师5人、业务专家2人”,但这并不等于项目拥有10个人的完整产能。有人只投入20%,有人同时支持线上故障,有人要承担审批、会议和日常运营。组织名册人数是供给上限,不是项目可用产能。

我会把可用产能定义为:角色人数乘以项目投入比例,再扣除休假、固定运维、会议协作和已承诺工作的时间。这个数字仍然是计划值,不是保证交付的承诺;它的价值在于让团队对假设透明,而不是制造精确幻觉。

2. 先找瓶颈角色,再讨论整体人数

项目经常出现一种错觉:总人天看起来够,进度却持续落后。原因往往是工作流被某个稀缺角色卡住,例如数据治理专家要先确认口径,分析师才能取数;安全评审人员只有一位,所有上线申请都排在他那里。整体产能富余,并不能抵消关键节点的局部短缺。

因此,资源规划必须按角色、时间段和工作类型检查,而不能只比较“总需求人天”与“总供给人天”。我更关注峰值缺口、关键路径上的依赖角色,以及短缺是否恰好落在无法顺延的窗口。

3. 冲突处理的顺序应当是“先减需求,再调顺序,最后补供给”

一旦看到缺口,很多团队第一反应是申请加人。但新人需要交接、熟悉数据和建立权限,短期内反而可能增加核心人员的辅导负担。更稳妥的顺序是先验证需求是否必要,再看能否错峰和拆分,最后才评估借调、外包或招聘。

资源计划的目标不是让每个部门都拿到自己想要的人,而是让有限的人力优先服务于组织当前最重要、最可交付的结果。这意味着有些需求必须延期,有些范围必须缩小,也有些高优先级工作需要额外供给。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

二、背景和真实场景:为什么跨部门计划特别容易失真

1. 每个部门都在报需求,却没有共同的需求单位

产品团队报“完成用户分群”,业务团队报“支持季度活动”,数据团队报“搭建指标体系”,技术团队报“完成数据链路改造”。这些说法并不处于同一层级:有的是交付物,有的是业务目标,有的是技术任务。若直接把它们放进资源表,项目经理很难判断工作量是否重叠、先后关系是否正确。

计划的第一个工作不是估工时,而是把需求翻译成可验收的工作包。一个工作包至少要回答:要交付什么、由谁验收、何时需要、依赖谁、完成到什么程度算结束。缺少这些信息,估出来的工时只是在给模糊需求贴上数字标签。

2. 组织成员有多重职责,投入比例并不稳定

一个分析师可能同时维护经营看板、处理临时取数、参与新项目,还要支持异常排查。名义上他每周工作五天,实际上项目并不能稳定占用五天。跨部门协作还会增加上下文切换:同一人一天里在三个项目间来回切换,工时没有消失,但专注时间和交付连续性会下降。

因此,我不会把“每周五个工作日”直接当成项目产能。计划要把固定职责、已承诺工作和临时支持分开记录,并用滚动方式更新。对无法预知的工作,则保留明确的缓冲,而不是在每个任务上随意加一个乐观系数。

3. 需求变化发生在过程中,静态年度计划追不上现实

年度计划适合确定方向和预算,不适合独自承担周级排产。项目范围可能因客户反馈、法规要求、数据质量或上游系统延期而变化。若资源表全年不动,管理者看到的只是旧承诺;若每次变化都口头协调,团队又无法解释为什么原定交付失效。

我更倾向于把计划分成三个时间层次:季度层看目标和容量边界,月度层做项目间调整,周度层处理执行和依赖。越靠近当前,承诺越具体;越远的工作,估算区间越宽,并保留重新评估的权利。

4. 情景模拟:一个分析项目的资源冲突如何显形

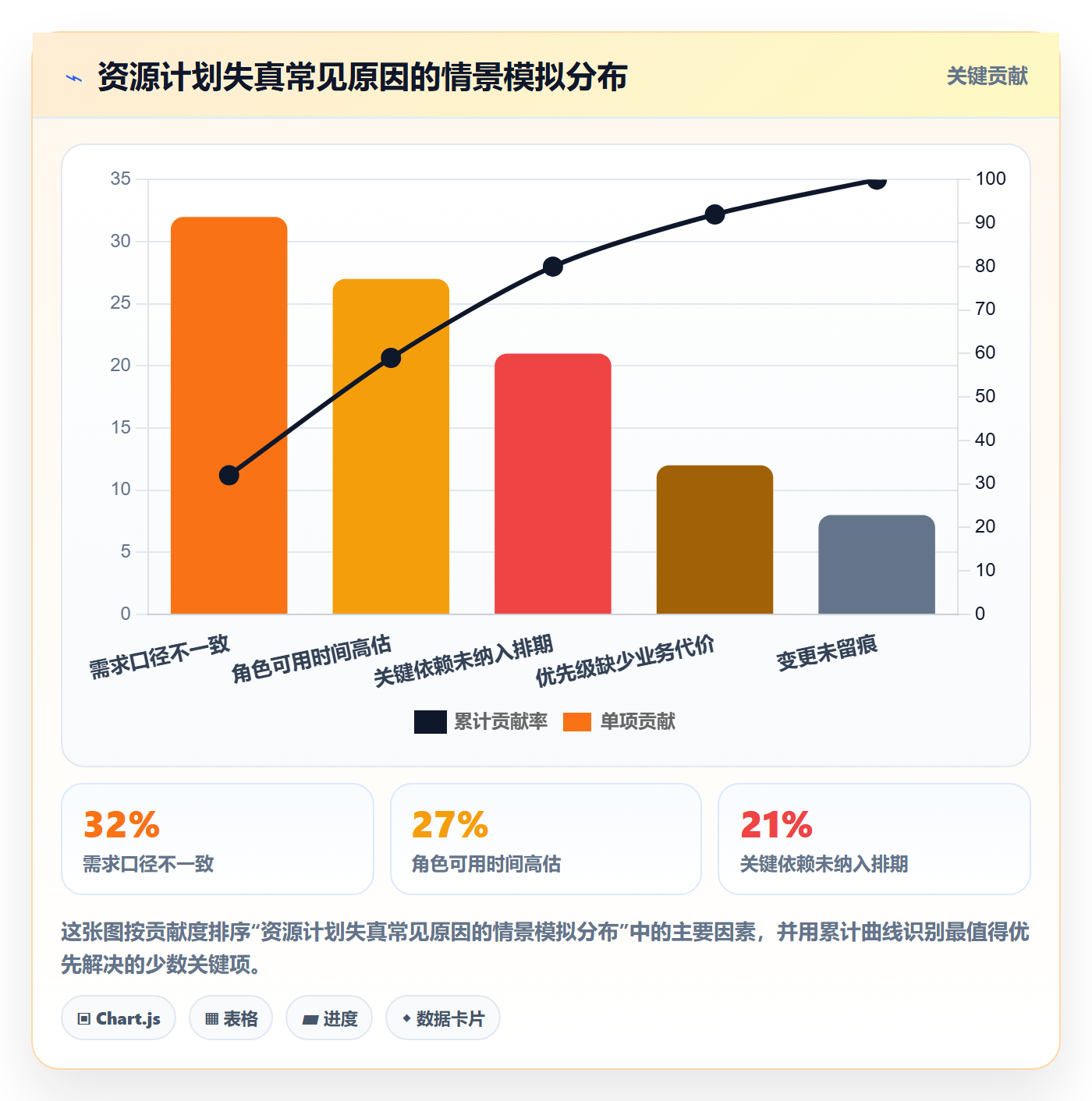

以下案例是用于说明方法的情景模拟,不代表某家企业的实测数据。某中大型组织计划在八周内上线经营分析能力,参与角色包括业务分析、数据分析、数据工程、产品和数据治理。业务方同时提出客户分层、营销效果评估、指标口径统一三项需求。

初始需求估算为126人天,按名义人数计算团队似乎能够完成。但按每周可投入比例、固定运维和会议扣减后,八周可用产能为118人天;进一步按角色拆分,数据治理在第2至第4周出现明显短缺,数据工程则在第5周达到峰值。冲突并非总量不足,而是角色和时间错配。

如果只看总量,团队可能会在前几周安排过多分析工作,等到口径确认和数据链路建设时才发现前置条件未完成。此时加一名通用分析师解决不了治理审批瓶颈,也无法立刻补上工程经验。计划必须呈现工作依赖和角色负载,而不仅是项目总人天。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

三、常见误区:看起来在做计划,实际上在制造盲区

1. 把部门人数当成项目产能

“我们部门有十个人,应该能做”不是产能估算。团队里可能只有两个人具备特定系统权限,其余人员需要培训;也可能多数成员有固定运营职责,无法连续投入。人数不包含技能、可用时段和交接成本,单独拿来做结论很容易高估供给。

更有效的做法是列出角色能力和投入比例。若一个任务必须由具备某类权限或领域知识的人完成,就要明确技能约束;如果可以由其他人接手,也要估算培训和复核成本。把能力差异藏在平均值里,会让计划表格整齐,却让执行团队承担风险。

2. 用平均工时掩盖峰值超载

假设某角色八周总需求40人天,团队总可用40人天,看起来刚好平衡。但如果其中24人天集中在第3周,而该角色每周最多只能投入5人天,那么总量相等也毫无意义。平均值回答的是“总体大概有多少”,不能回答“某周是否能做完关键工作”。

计划至少要同时看总量、周峰值和关键路径负载。对于短周期或依赖严格的项目,最好进一步拆到周;对于长期探索型工作,可以使用月度容量区间,但不能用远期的平均富余掩盖近期的明确冲突。

3. 把所有需求都标成最高优先级

优先级是资源分配规则,不是表达重视程度的标签。若每个需求都是“紧急且重要”,它就无法帮助管理者作出取舍。跨部门场景尤其需要区分法定或客户承诺、关键经营目标、能力建设和可选优化,并将延期的实际后果写出来。

我通常要求需求方说明“不做会发生什么”,并提供影响对象、时间窗口、风险和替代方案。若没有明确代价,所谓高优先级可能只是提出者的主观感受。优先级判断也应由有权承担结果的人确认,而不是让项目经理独自替业务部门做价值裁决。

4. 用加班补偿长期结构性缺口

短期加班可以处理偶发峰值,但无法长期修复角色稀缺、需求过量和交付流程失效。若连续几周都靠延长工时维持计划,实际交付风险可能从进度问题转为质量、人员流失和返工问题。加班数字上增加了工时,不一定增加了有效产出。

遇到连续超载,我会检查三件事:需求是否持续超过可用容量;瓶颈是否集中在同一角色;质量或返工是否随负载上升。若这三项同时出现,应该改变范围、节奏或供给结构,而不是把额外努力当成稳定的计划输入。

5. 把工具里的资源表当成决策本身

管理软件能帮助汇总需求、责任人、排期和变更记录,但它不能替组织判断哪个项目更重要。字段很多、甘特图很漂亮,也不代表资源计划可靠。若底层输入没有统一口径,自动汇总只会更快地生成一份错误的总表。

例如,某项目管理平台可以承载项目与任务信息;对于服务中大型企业及100人以上组织的团队,工具是否支持多项目视图、权限管理、历史变更追溯和跨团队报表,可能影响计划维护效率。但选型应服从治理流程:先明确谁填数据、谁审核、何时更新,再决定需要什么功能。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

四、专业判断逻辑:把人力资源计划从0搭起来

1. 定义计划边界:先说清楚“计划什么”

从零开始时,先确定计划覆盖的对象和周期。是一个项目、一个产品线,还是多个部门共享的季度组合?是只规划专职项目成员,还是把运营支持、审批、外包和临时协作也纳入?边界不清,部门之间就会拿不同口径的数字进行比较。

我建议先选一个有明确业务目标、但范围可控的计划单元试运行四至八周。周期太短,观察不到依赖和变更;周期太长,远期估算容易失真。试点的目的不是证明工具先进,而是验证数据字段能不能被真实维护、决策机制能不能减少协调成本。

2. 建立需求清单:每项工作都要能被验证

需求清单应当把业务目标拆成可估算的工作包,而不是只收集愿望。每条记录至少包括需求名称、业务结果、验收标准、需求方、责任角色、期望时间、依赖、估算区间、优先级理由和决策人。不同团队可以保留自己的执行细节,但汇总层必须使用共同字段。

工作包拆得过大,无法定位瓶颈;拆得过细,维护成本会高到没人愿意更新。我通常以“能够由明确角色在一个短周期内完成,并且有独立验收结果”为判断标准。若一项工作需要跨多个角色长时间协作,应拆出关键交付节点和依赖,而不是只记一个总工时。

3. 估算需求:先给区间,再用实际交付校准

新工作不应一开始就承诺单点工时。对熟悉任务,可以给出基准估算;对新数据源、陌生流程或依赖外部审批的工作,应给区间并标明置信程度。区间不是推卸责任,而是把不确定性显性化,便于管理者决定是否先做探索、是否分阶段承诺。

例如,数据清理可能估算为6至10人天,区间差异来自历史字段缺失程度未知。若先安排两天的数据质量盘点,就可能缩小区间。把探索任务单独列出,比把全部不确定性塞进一个“预留工时”更容易解释,也更利于后续复盘。

4. 估算供给:按角色、时间和承诺状态拆解

供给表应区分组织总人数、可参与人数、确认投入人数和已承诺容量。可以用以下逻辑做初步估算:某角色项目可用工时等于计划工作时长,减去固定职责、休假和既有承诺,再乘以项目投入比例。若同时服务多个项目,还要避免同一段时间被重复承诺。

计算公式只是统一口径的起点,不是精密预测器。管理者需要进一步校验:角色是否具备技能,时间是否连续,关键依赖是否已经排队,临时运维是否有历史波动。若数据还不完整,可以先用保守估算并标注假设,随着实际记录积累再调整。

5. 绘制需求与供给的时间分布

把需求和供给放到同一张按周或按月分解的视图中,按角色检查差值。差值为负代表该时段该角色需求超过供给,差值为正代表存在容量空间。但正值不等于可以随意挪用:人员技能、依赖顺序、地点、权限和任务连续性都会限制可替代性。

当资源冲突发生时,不只看短缺数字,还要判断它位于哪里。如果是非关键路径上的可延期工作,风险可能可控;如果卡住所有后续工作,哪怕缺口只有两人天,也可能导致整个交付窗口错失。峰值、持续时间和依赖位置,比单一总量更能解释真实影响。

6. 统一优先级:用明确标准减少“谁声音大谁先做”

优先级可以结合业务影响、时间敏感性、风险、法定或客户承诺、战略关联和工作依赖评估。评分表只是辅助对话,不应被当成数学真理。对于高影响、强时限的工作,可设为明确承诺;对于价值不确定但探索成本低的工作,可先小步验证;对于收益有限且无硬期限的请求,应接受延期或不做。

评估时尤其要避免重复计算。例如“战略重要”与“业务影响高”可能描述同一价值;若都各自计分,某类需求会被人为放大。评分规则需要简单到部门负责人愿意使用,并且能通过具体案例解释为什么某项工作排在另一项前面。

7. 形成决策记录:把方案、代价和触发条件放在一起

每次处理冲突,至少记录三个方案:保持范围并增加供给、保持供给并调整范围、保持范围和供给但调整时间。对每个方案说明交付影响、成本、风险、依赖和适用条件。最后明确谁作出决定、谁负责执行,以及什么变化会触发重新讨论。

这种记录不是为了追责,而是为了防止团队反复争论已经讨论过的问题。当新信息出现时,可以判断旧决定是否仍然成立。例如,上游数据延迟超过一周、关键岗位投入比例低于约定值,或者需求方新增验收项,都可以作为重新排期的触发条件。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

五、具体案例和数据观察:用一个八周计划验证判断

1. 案例设定:先把三项需求拆成可交付工作

继续使用前述情景模拟。客户分层拆成业务规则确认、数据盘点、标签开发、抽样验证和应用说明;营销效果评估拆成指标定义、数据链路核验、分析模型、业务复核;指标口径统一拆成现有口径盘点、争议裁定、文档发布和系统调整。这样,三项大需求被拆成有前置条件的工作包。

在本例中,需求方最终确认指标口径统一与客户分层应优先,营销效果评估可以先完成探索分析,不承诺完整模型上线。这个取舍不是说营销分析没有价值,而是完整上线依赖尚未稳定的数据链路;先交付探索结果能够保留部分业务价值,同时避免把不确定性包装成确定承诺。

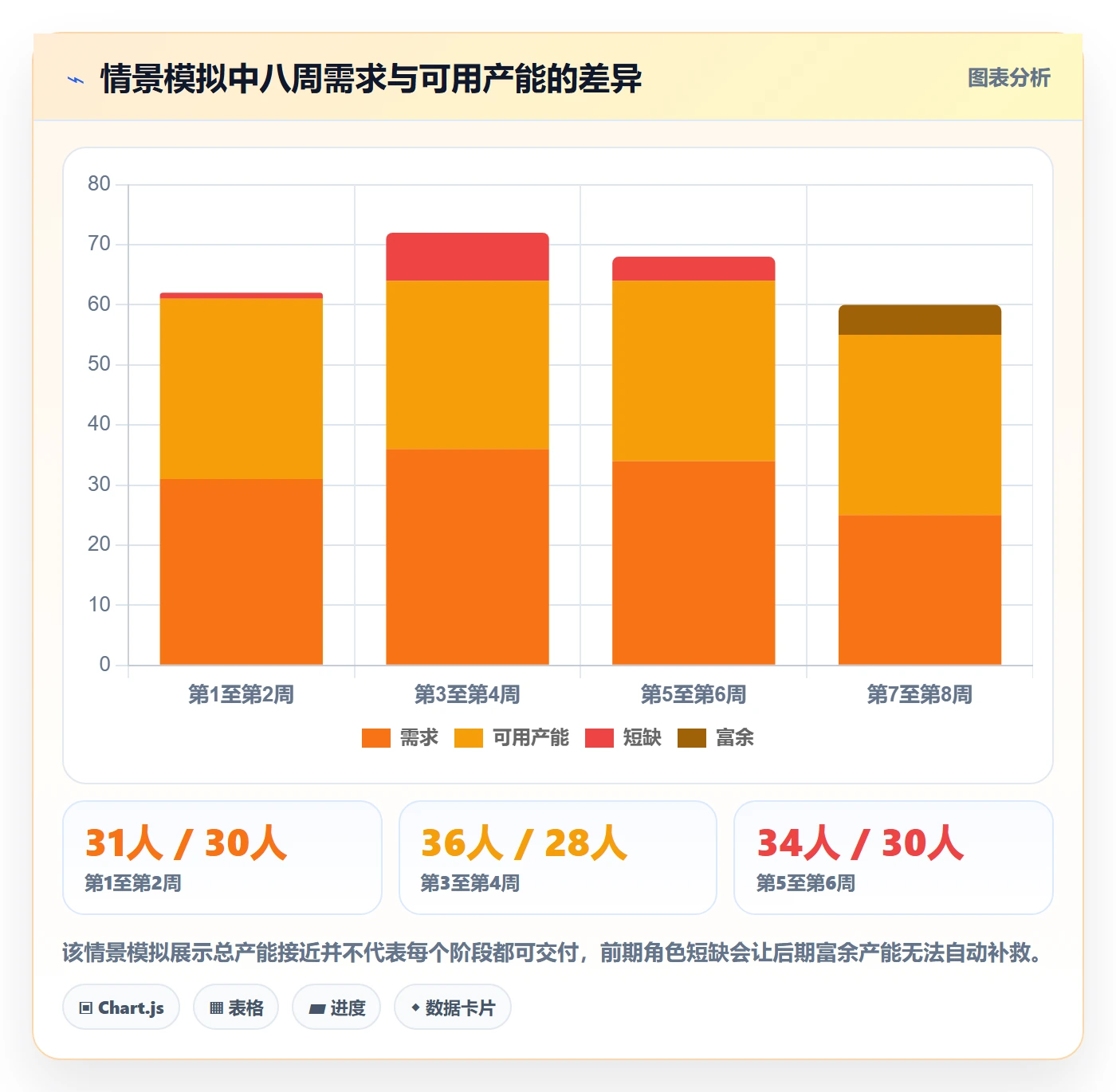

2. 角色负载:总人天之外再看峰值

团队按周拆分后的情景数据如下。人天是计划估算,容量是扣除固定职责、休假和已承诺工作的项目可用量;数据为方法演示用的模拟值。实际组织使用时,应以真实排班、历史交付和角色可用时间替换。

角色 八周需求 八周可用量 最高周需求 最高周可用量 主要风险
业务分析 24人天 28人天 5人天 4人天 总量有余,但需求澄清集中在前两周
数据分析 36人天 38人天 6人天 5人天 探索分析与验证复核在中段争抢同一角色
数据工程 34人天 30人天 8人天 5人天 总量缺口4人天,且峰值集中在第5周
数据治理 18人天 14人天 6人天 3人天 审批和口径裁定存在排队,影响后续分析
产品协作 14人天 18人天 3人天 4人天 可支持需求排序,但不能替代治理或工程工作

表中最值得注意的是数据治理:八周缺口只有4人天,却可能决定分析师何时能够开始建模。数据工程的总缺口同样不大,但第5周峰值超过可用量3人天。如果审批和工程任务同时顺延,后续验证窗口可能被压缩,最终表现为“最后两周突然赶工”。

3. 三种方案:不要把“加人”当成唯一答案

方案甲:维持范围并增加供给。为数据治理安排额外4人天支持,为数据工程安排第5周的短期支援,并设置交接时间。优点是原定范围更有机会保留;代价是协调成本上升,临时支持人员需要熟悉数据规范和系统边界。只有在交付窗口确实不可移动、且新增人员能在关键时间前到位时,这个方案才值得采用。

方案乙:维持供给并缩小首期范围。先完成指标口径统一和客户分层基础版,营销效果评估交付探索结果,完整模型延后。优点是减少关键角色峰值,保留最重要的业务结果;代价是业务方需要接受阶段性交付,后续仍要预留完整建设容量。对于数据链路成熟度不足的情况,我通常更倾向先用这一方案。

方案丙:维持范围和供给,但调整时间。把完整分析上线延后一到两个周期,保留现有角色和范围。优点是避免临时招募和交接风险;代价是错过业务使用窗口,或延迟其他部门依赖的决策。若时间窗口本身具有高代价,就不能只看团队内部的排期便利。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

4. 为什么方案乙在本案例中更稳妥

判断依据不是“少做总比多做安全”,而是新模型依赖的数据质量和口径尚未稳定。此时完整上线即使通过加班或临时支援赶出,也可能在业务复核阶段暴露定义不一致,导致返工。先交付可验证的基础能力,能更早获取业务反馈,并用反馈决定后续建设规模。

如果客户合同明确要求某日期交付完整模型,方案乙可能不再合适;如果治理人员可以在第2周前确认投入,方案甲的交接风险也会下降。专业判断不是选择一个永远正确的方案,而是把方案依赖和失效条件讲清楚,让决策者承担明确的取舍。

5. 看交付过程的领先信号,不只盯最终完成率

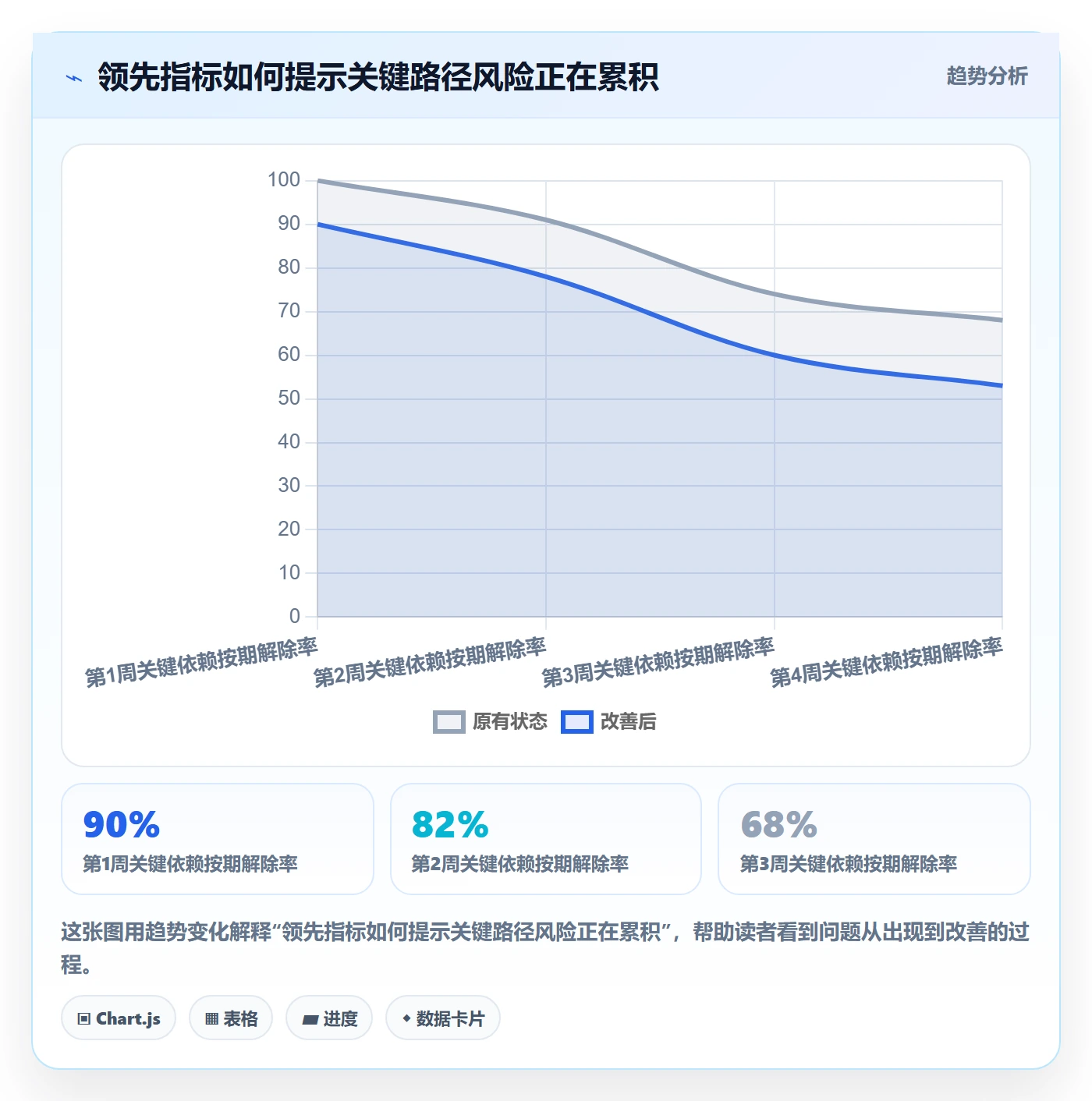

项目进度落后时,最终完成率往往已经是滞后指标。更早的信号包括:需求澄清逾期、依赖确认时间变长、关键角色实际投入低于计划、工作包反复重开、等待审批的队列增加。每周检查少数能触发行动的指标,比月末回顾一张总体进度图更有用。

在情景模拟中,可把“关键依赖按期解除率”设为滚动指标。若连续两周低于计划,先检查依赖责任人和排队时间,而不是要求执行人员把剩余任务估得更乐观。管理者需要辨别问题是工作量估算错误、资源分配错误,还是上游决策延迟,三者的修正方式完全不同。

资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1

六、不同情况下的行动建议:把资源决策变成可执行动作

1. 如果缺口短暂且集中在一个时间窗口

先判断该峰值是否由固定依赖、审批排队或临时任务造成。若工作可以调整顺序,就把不依赖该角色的准备工作前移;若峰值不可移动,可考虑短期借调或购买外部支持,但要把交接时间、权限和复核责任纳入计划。

短期支持适合边界清楚、交付标准明确的任务,不适合把模糊的核心判断整体交出去。外部人员可以协助清理数据或执行已定义流程,但业务口径、风险判断和最终验收仍要有内部责任人。

2. 如果同一角色长期过载

持续过载通常不是一周排班失误,而是组织容量与需求结构不匹配。先检查该角色是否承担过多低价值重复工作,是否可以通过模板、自动化或统一入口降低需求噪声;再分析是否需要培养替补、调整岗位配置或建立共享服务机制。

如果连续多个计划周期都出现同一瓶颈,新增人员的论证应基于稳定需求、技能供给周期和边际收益,而不是基于某个项目负责人的紧急程度。招聘解决的是未来供给,不一定解决当月峰值;短期项目则需要考虑更快的范围或顺序调整。

3. 如果需求本身不确定

不要过早承诺完整项目容量。先设计一个短周期探索任务,明确要验证的假设、所需角色、最大投入和继续条件。例如先用数天确认数据可用性,再决定是否投入完整分析。探索阶段的产出不是漂亮演示,而是关于可行性、风险和后续投入的证据。

探索任务必须设置停止条件,否则“先试试看”会无限延长。若关键数据缺失无法修复、业务定义无法达成一致,或预期收益低于建设成本,就应暂停或调整目标,而不是把探索失败包装成执行不力。

4. 如果多个部门争抢同一批人

将冲突从私下协调升级为组合决策:列出各项目的承诺日期、业务影响、不可逆代价和关键依赖,由有权调整目标的负责人共同排序。项目经理可以提供分析和备选方案,但不应被迫在没有授权的情况下替组织决定谁的项目先做。

在资源例会上,最好只讨论变化和待决事项,而不是逐条朗读所有任务。每个议题都带上当前负载、冲突角色、可选方案和决策截止时间。会议结束时记录结论,未达成一致的事项要有升级路径,避免“大家再协调一下”成为没有责任人的拖延。

5. 如果实际进度已经落后

先重新估算剩余工作,不要把原计划中的已过期日期继续当作事实。区分未完成工作、返工、等待依赖和范围新增,判断落后是可恢复的局部偏差,还是原计划假设已经失效。只有完成这一步,新增资源或加班方案才有可比性。

恢复计划需要明确目标:是保住外部日期、保住完整范围,还是保住质量标准。三者不能在所有情况下同时保证。管理者应让需求方确认优先保留什么,并把被牺牲的部分写出来,而不是对外宣称“日期、范围、质量都不变”。

6. 如果需要引入管理工具

先判断当前主要损耗在哪里:数据分散、重复填报、责任不清、变更无记录,还是跨项目负载不可见。工具选择应对准最痛的断点,而不是追求字段数量和图表丰富度。若团队不到一定规模,结构清楚的共享表格也可能足够;项目多、角色多、权限要求高时,再评估专门的协作与管理平台。

对于中大型企业或100人以上组织,可以重点验证多项目容量视图、权限隔离、变更历史、数据导出、报表口径和与现有流程的衔接。以PingCode为例,评估时不应只看功能介绍,而应拿一个真实的跨部门试点验证:能否追踪需求到责任角色,能否查看周期内负载变化,变更后能否找到决策记录。试点结果要包括维护成本和使用者反馈。

七、不同情况下的取舍:每个方案都有代价,关键是代价可见

1. 什么时候加人,什么时候不加人

适合加人的情况包括:需求稳定且有持续工作量;瓶颈角色可以通过明确技能招聘或借调补足;人员能够在交付窗口前完成交接;延迟成本高于新增供给成本。若任务即将结束、需求仍频繁变化或新人需要长时间辅导,新增人员可能赶不上关键节点。

不适合加人的情况包括:问题来自优先级冲突而非绝对缺人;需求重复或范围膨胀;关键审批仍未确定;短期加人会制造更多接口。此时先删减、排序或解决依赖,通常比扩大参与人数更快。

2. 什么时候延迟,什么时候缩小范围

若交付日期关系到明确业务窗口、合同承诺或法规期限,延迟的代价可能很高,可以考虑补充供给或分阶段交付。若范围中包含可选优化,缩小首期范围往往更合理,既保住核心价值,也避免为低确定性内容投入稀缺资源。

若完整结果需要所有模块一起生效,部分交付没有独立价值,拆分就可能只是把问题推迟。此时应比较整体延期与强行分段的风险,尤其要检查数据口径、权限控制和用户体验是否能支持阶段上线。

3. 什么时候借调,什么时候外包

借调更适合短期峰值、内部知识密集和需要组织上下文的工作;外部服务更适合边界清楚、验收标准明确、内部能力不足以快速覆盖的任务。两者都要计算交接、权限审批、质量复核和沟通成本,不能只比较名义工时单价。

涉及敏感数据、核心规则、长期维护或关键业务判断时,外部支持的边界应更谨慎。外部交付完成后由谁维护、数据如何管理、知识如何移交,都应该在开始前确定。否则短期看似补上了容量,长期却形成新的依赖。

4. 什么时候保留缓冲,什么时候把容量用满

容量缓冲不是浪费,而是为波动、临时故障和估算误差留出的风险空间。但缓冲过大也会让计划看起来没有效率,尤其在需求高度可预测、工作已标准化的环节。缓冲比例应依据历史波动、业务中断频率和依赖不确定性调整,而不是全组织套用同一个数字。

对成熟、重复且依赖稳定的工作,可以更接近满负荷排产;对探索型项目、外部依赖多或故障影响大的工作,应保留更宽的容量空间。可以按月复盘实际未计划工作和交付波动,逐步校准缓冲,而不是一次性把它设成固定规则。

5. 什么时候追求局部效率,什么时候保留连续专注

把人员切成很多小比例分配给多个项目,看上去利用率高,实际上可能增加切换成本和等待时间。对于需要连续分析、复杂设计或深入排障的任务,连续投入往往比碎片化分配更重要。计划应呈现人员在哪些时间段被打断,而不只是总投入比例。

对于短小、可标准化的任务,共享资源池可以提升利用率;对于高依赖、需要长期上下文的工作,稳定小组通常更利于交付。两种模式没有绝对优劣,要看任务粒度、切换成本和需求波动。

八、落地检查表:从计划表走到团队日常

1. 第一次建立计划时

  • 确定计划覆盖范围、时间周期和决策负责人。
  • 统一工作包、估算单位、角色名称和优先级口径。
  • 收集需求交付物、验收人、期望时间和依赖关系。
  • 按角色和时间段估算可用容量,标出固定职责与既有承诺。
  • 识别峰值缺口、关键路径和最不确定的估算假设。
  • 针对冲突准备删减、错峰、补供给和延期方案。

2. 每周更新时

  • 更新实际投入、已完成交付、剩余工作和新增需求。
  • 检查关键依赖解除情况与角色负载变化。
  • 对比计划与实际,记录偏差原因,而不是只修改日期。
  • 将超过阈值的变化提交给有决策权的人处理。
  • 确认本周决策是否改变范围、资源、质量或交付时间。

3. 每个周期结束时

复盘不应停留在“计划完成率多少”。还要问:估算偏差主要来自哪些角色和工作类型;需求澄清花了多长时间;依赖排队是否超出预期;临时工作占用了多少容量;哪些决策减少了返工,哪些只是转移了压力。只有这些问题能影响下一轮估算和配置,复盘才真正改善计划质量。

同时要保护团队免于把计划准确率当作个人绩效排名。估算偏差可能来自信息不足、需求变化和组织依赖,若一味惩罚偏差,团队会倾向于报高工时、隐瞒风险,数据反而失去决策价值。计划数据的首要用途是学习和调整,不是制造虚假的确定性。

九、结语:好的资源计划,是让冲突更早、更具体地出现

1. 从争夺人手,转向管理组织选择

资源冲突无法靠一张表彻底消除。需求会变化,关键技能会稀缺,跨部门依赖也不可能完全按计划运行。真正有效的计划,是让问题在承诺之前显形:团队知道哪一周会缺什么角色,管理者知道补供给要付出什么代价,需求方知道保住日期意味着放弃什么范围。

2. 下一步先做一个小范围试点

如果现在要从0开始,我建议先挑选一个跨部门、周期不超过一个季度、业务结果明确的项目,建立需求清单和角色容量表;用每周滚动检查峰值和依赖;将每次资源决策记录为方案、代价和触发条件。先跑完一个周期,再根据实际偏差修正估算和规则。

不要追求第一次就把每个人的工时算准。先让需求、产能和取舍使用同一种语言,组织才有能力讨论真正的问题:哪些结果值得优先完成,以及为此愿意放弃什么。

常见问题解答(FAQ)

1. 资源冲突怎么识别,不能只看谁的任务更多吗?

我在跨部门项目里经常看到,大家争论的焦点是“谁更忙”,但同一个人可能同时被多个项目安排在同一周交付。我想知道,怎样把这种主观争论变成可核对的资源冲突判断?

先按人、技能和时间段拆分需求,而不是只统计任务数量。建立一张周粒度资源表,至少记录负责人、所需技能、预计投入工时、开始与结束日期、优先级,以及需求来源;再把同一成员在同一周的计划投入相加,与其可用于项目的工时比较。

比如一名分析师每周可投入项目工作 24 小时,两个部门分别安排 18 小时和 12 小时,合计 30 小时,超出 6 小时就是明确的容量冲突。这里的 24 小时应扣除例会、支持工作和休假,不能直接拿 40 小时工作周当作可交付产能。

2. 跨部门资源规划从零开始,第一步应该做什么?

我准备牵头做一份人力资源计划,但各部门的任务口径、工时估算方式都不一样,直接收表很可能得到一堆无法比较的数据。我想知道,启动时先定哪些规则,才能避免计划做完就没人信?

先统一决策口径,再收集数字。建议先明确规划周期、工时单位、需求字段和确认责任人,例如统一按周填报,区分“已承诺”“待确认”和“假设需求”,并要求每项需求绑定交付物与截止日期。首轮可以只覆盖未来 6 至 8 周,找项目负责人和部门主管用 30 分钟校准关键假设;

不要一开始就追求覆盖全年,因为需求越远,估算越容易变成未经验证的承诺。

3. 两个部门都说自己的项目优先,资源冲突该按什么规则取舍?

我遇到过同一位设计师同时被两个部门要求支持,双方都认为自己的交付更紧急,最后只能靠负责人临时拍板。我想知道,有没有一套能解释清楚、也能复盘的排序方法,而不是看谁催得更急?

把优先级从口头标签变成可比较的决策依据。可对每项工作评估业务影响、截止日期的刚性、延迟成本、依赖关系和投入规模,并由有授权的业务负责人共同确认权重;例如法规期限不可延后时,应高于仅影响内部便利性的改进需求。

评分不是自动裁决器:当两个项目分数接近,或涉及战略承诺时,应明确由谁作最终取舍,并记录被延后的工作、影响和重新评估日期。这样能区分真正的紧急事项与单纯催办,并保留后续复盘依据。

4. 人力资源计划怎样避免排得很满,最后却频繁延期?

我以前做计划时把每个人的可用工时几乎排满,表格看起来很完整,但只要临时支持或需求变更出现,交付日期就接连失守。我想知道,计划里应该留多少缓冲,怎样判断缓冲不是浪费?

不要把理论工时全部分配给已知任务。先根据历史数据扣除会议、运维、请假和不可预见支持,再为高不确定性工作预留容量;没有历史数据时,可先试行保留约 15% 至 25% 的机动时间,并在 4 周后用实际工时校准,而不是把这个比例当成固定标准。

每周比较计划与实际投入:如果缓冲连续被临时工作占满,说明需求入口或支持负荷需要治理;如果长期大量闲置,再逐步提高承诺量。缓冲的价值不在于空着,而在于让计划能吸收真实波动。

核心关键词

读者评论

莫
莫天佑

按角色和周拆产能比只看总人天更贴近实际。我们这边常卡在审批和数据权限上,这类依赖如果没排进计划,后面即使有空余分析师也很难追回进度。

金
金嘉禾

需求估算用区间我认同,但实际维护时容易变成所有任务都留很宽的范围。最好定期用已完成工作的偏差校准,并说明哪些假设变化导致重新估算。

郑
郑凯

先减需求再补人这个顺序有道理,不过优先级冲突最终需要业务负责人承担取舍。项目经理可以整理影响和方案,但不应独自决定哪些部门的需求延期。

文章包含AI辅助创作:资源冲突怎么做?跨部门团队数据分析:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551272

赞 (0)
飞飞飞飞
人力资源计划可用工时教程:跨部门团队风险控制,避坑指南
上一篇 2小时前
工作量落地方案:跨部门团队开展人力资源计划的风险控制案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
