投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

跨部门项目最常见的资源误判,不是“没人负责”,而是每个部门都认为自己已经投入了足够人力:产品经理按周报了 50%,研发负责人按冲刺计划留了 40%,测试却只在上线前拿到两天时间。把这些百分比简单相加,计划看起来完整,到了关键节点却发现工作无法串联。投入比例流程的价值,不在于把每个人填进一张表,而在于把可用工时、工作依赖、优先级和变更代价放到同一个决策框架里。

一、先讲核心结论:投入比例不是承诺,而是带边界的容量假设

1. 投入比例回答的是“可用多少”,不是“必然交付多少”

我建议把投入比例定义为:在明确统计周期内,某个角色或人员可用于指定项目的计划工时,占其经确认的可分配工时的比例。这个定义包含三个限定:统计周期、项目范围、可分配工时。少一个限定,比例就可能被误读。

例如,某工程师一周有 40 小时合同工时,但其中 6 小时用于固定例会、值班和团队支持,另有 4 小时已经承诺给其他工作,那么本周可分配工时是 30 小时。项目计划投入 60%,对应的是 18 小时,而不是 40 小时的 60%,更不是“这个人有 60% 的时间随时待命”。

核心判断:比例是容量计划的表达方式,工时才是可核验的资源单位。如果计划表只写 50%,却没有注明分母、周期、工作类型和审批人,这个数字不具备足够的管理含义。

2. 风险控制的核心是识别“纸面可用”和“实际可用”的差距

人力计划通常有两种容量:名义容量和有效容量。名义容量来自合同工时或部门编制;有效容量要扣除休假、固定职责、支援任务、会议、交接和不可避免的上下文切换。管理者若只看名义容量,常会把冲突推迟到执行阶段。

我在设计资源计划时,会先问三个问题:这个人实际能用于项目的时间是多少?这些时间落在哪些工作日或阶段?若优先级变化,谁有权调整?这比先讨论“应该配多少人”更能暴露计划漏洞。

计划字段 需要回答的问题 缺失时的典型风险
统计周期 按周、双周、月还是项目阶段统计? 短期冲刺比例被误当成长期稳定承诺
容量分母 比例基于合同工时还是可分配工时? 同一比例在不同部门含义不同
工作类型 项目交付、运维、支持还是管理事务? 计划工时被其他职责挤占
确认责任 谁能承诺、谁能调整、谁负责升级冲突? 项目经理以为已确认,部门经理认为只是预估
变更规则 比例变化多少或持续多久需要重新审批? 资源被逐步抽走,却没有触发风险处理

3. 先建规则,再追求工具化

工具能汇总、提醒和留痕,却不能替团队决定“谁的优先级更高”。在中大型组织中,尤其是 100 人以上、多个项目共享专业人员的团队,资源争议往往不是表格算错,而是部门目标、项目承诺和决策权限不一致。工具落地之前,必须先明确容量口径和冲突处理机制。

如果团队规模较大,可以用 PingCode 这类项目管理平台承载跨项目计划、角色任务和进度记录,但应把它定位为流程载体,而不是自动裁决者。系统显示某人被安排了 30% 投入,不代表部门已经批准,也不代表这 30% 在日历上真实可用。

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

二、为什么跨部门团队容易把投入比例做成“看起来精确”的计划

1. 部门用不同口径回答同一个问题

产品团队可能把 50% 理解为每周固定两天,研发团队可能把它理解为本阶段工作量约占一半,职能部门则可能把它视为“优先处理,但不保证连续投入”。三个团队都填了 50%,却没有形成同一种承诺。

这类分歧在项目启动时不容易被发现,因为所有人都在谈目标和计划;真正的问题通常等到任务进入依赖链才显现。研发等待业务规则,测试等待可部署版本,合规等待数据流说明,原本并行的资源安排最后变成串行等待。

2. 资源计划常漏掉“切换成本”

一个人同时加入五个项目,不等于可以在五个项目之间无损切换。每次中断都可能带来重新理解上下文、同步消息、重建工作状态的成本。对需要长时间专注的工作,按天切分的 20% 投入,和每周固定一天投入,效果可能明显不同。

因此,投入比例除了回答“总量多少”,还要回答“如何分布”。若专业人员只能在周五集中处理项目任务,而关键评审在周二,比例虽然充足,协作仍会受阻。计划表应记录可用时间窗、关键节点和连续性要求,而不是只记录一个百分数。

3. 部门经理和项目经理承担不同责任

项目经理关心阶段目标能否按期完成;部门经理还要保证团队的运维、专业质量、人才培养和其他业务。若组织没有规定谁负责容量承诺,项目计划往往把“提出需求”误当成“资源已确认”。

我倾向于把职责分成三层:项目负责人提出交付所需容量和时间窗;职能负责人确认实际可供容量与专业约束;组合或经营层在冲突无法由双方解决时确定优先级。这个分层可以避免项目经理私下“借人”,也避免部门把资源变化留到最后一刻才通知。

4. 远期计划天然比近期计划不确定

未来两周的容量通常能通过排期和已知工作核实;未来三个月的比例则会受到需求变化、缺勤、客户问题和其他项目影响。把远期估算写成精确到个位数的比例,容易产生虚假确定性。

更稳妥的做法是分层表达:近期给出已确认容量,中期给出区间和条件,远期只表达能力需求与风险假设。计划精度应随时间拉远而降低,不能用表格的小数位掩盖事实的不确定。

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

三、投入比例管理中的常见误区

1. 把比例相加,当作团队总产能

同一个岗位的 50% 加上另一个岗位的 50%,不一定等于一个完整岗位的产能。若工作存在专业门槛、审批权或顺序依赖,两个半职人员无法互相替代。即使工时总量相等,技能结构也可能不匹配。

例如,项目需要一位能批准数据方案的安全负责人每周投入 8 小时,团队却安排两位安全工程师各投入 4 小时。如果只有其中一人拥有审批权限,名义工时合计达标,关键决策仍可能排队。

2. 把“空闲”理解成“可以被占用”

日历上没有会议,不代表员工有可分配容量。深度工作、文档维护、代码评审、故障响应和专业复核往往不体现在会议日历里。主管若只根据空档安排任务,会把隐性工作当成可挤压的缓冲。

计划流程应允许成员说明固定职责和不可被切割的工作块。尤其对值班、客户支持和生产保障岗位,最好先锁定服务容量,再分配项目容量,而不是发生事故后才从项目计划中扣人。

3. 把 100% 当作高绩效目标

人力计划填满到 100%,不代表效率最高。满载会消灭处理变更、复核质量和应对突发问题的空间。关键岗位一旦遇到请假或线上故障,原本没有缓冲的计划就会快速失效。

我不主张给所有团队规定一个统一的利用率上限。对需求稳定、流程标准化的运营工作,容量可以安排得较满;对探索性研发和依赖多的项目,则需要保留弹性。重点是说明缓冲为何存在、由谁管理,以及什么情况可以动用。

4. 把计划比例当作绩效评分

投入比例描述的是计划分配,不是个人贡献度。一个成员被安排 20%,可能承担了高风险评审;另一个成员投入 80%,可能处理的是成熟、可并行的任务。把投入比例直接用于个人绩效排名,会诱发过度填报、拒绝支援和隐瞒真实负荷。

资源计划数据可以用于发现结构性过载和项目冲突,但不适合脱离任务难度、结果质量和职责范围,直接解释个人价值。组织应明确数据用途,避免让团队把计划表当作考核陷阱。

5. 只统计投入,不看交付与等待

高投入并不必然带来高产出。若团队投入持续增加,交付周期却没有缩短,问题可能在于审批等待、需求返工、环境限制或多任务切换,而非人数不足。只看投入比例,容易通过加人掩盖流程瓶颈。

错误判断 容易导致的动作 更好的核对方式
“投入 70%,所以进度应完成 70%” 按比例推算完成度 看已验收成果、剩余工作和依赖状态
“团队都很忙,所以必须加人” 直接扩编或借调 区分有效工作、等待、返工与切换耗时
“资源表没有冲突,所以容量安全” 忽略技能和时间窗约束 检查关键角色、连续投入和节点覆盖
“比例没变,所以风险没变” 延迟更新判断 同步跟踪需求范围、缺勤和依赖变化

四、专业判断逻辑:先算容量,再看依赖,最后做优先级决策

1. 统一容量口径

我建议团队采用“可分配工时”作为分母,并把固定职责单独列出。可用的简化公式是:项目可分配工时 = 计划工作日工时 − 已确认的固定职责工时 − 已承诺的非项目工时 − 休假及不可用时间。

公式只是起点,不应假装所有工时都能精确预测。对于知识工作,可以按半天或一天为单位估算,并在迭代结束后用实际记录校准。分钟级精度通常只增加填表负担,未必提升决策质量。

2. 以角色和关键节点校验,而不是只看个人总量

跨部门计划至少要检查三种容量:总工时容量、关键技能容量、节点时间窗容量。总工时有余量,不代表关键技能有余量;关键技能有余量,也不代表人员能在所需日期到位。

  • 总工时校验:各项目承诺工时是否超过个人可分配容量。
  • 技能校验:关键工作是否只有一人能完成或审批。
  • 时间窗校验:需求、评审、测试和发布节点是否有对应人员覆盖。
  • 连续性校验:需要持续专注的任务是否被碎片化切分。
  • 替补校验:关键岗位缺席时,是否有经过交接的备份人员。

3. 将风险指标分成领先指标和滞后指标

投入比例超限是领先信号,能够在交付延期前提示风险;实际延期、返工和缺陷则是滞后结果。只看滞后指标,组织总是在问题发生后补救;只看领先指标,又可能对短期波动过度反应。

建议建立一个小而有效的指标组合:容量超限率、关键岗位覆盖率、资源变更频次、计划与实际投入偏差、等待时间、返工率和阶段交付达成率。每个指标都要明确统计口径、责任人和触发动作,避免仪表盘变成装饰。

4. 设置预警阈值,但允许业务情境解释

统一阈值可以帮助快速发现异常,却不能替代判断。例如,连续两周超出确认容量 10%,对一个短期发布冲刺可能是已批准的临时方案;对长期运营团队则可能意味着慢性过载。阈值负责提醒,管理者负责解释和处理。

可把预警分成绿、黄、红三级:绿灯表示在确认容量内;黄灯表示出现短期超限、关键岗位单点依赖或计划偏差扩大;红灯表示无法满足关键节点、冲突超过授权范围或需要变更交付范围。每级都应对应明确动作,而非只改变颜色。

5. 通过滚动计划避免一次性承诺失真

资源规划不宜在项目启动时做一次、之后不再更新。建议近两周做详细承诺,中间四至八周做滚动预测,更远周期保留能力区间和前提条件。每次更新都记录变更原因,区分需求变更、人员变动、故障支援和估算偏差。

这套节奏的关键不是频繁开会,而是让计划更新发生在决策仍然来得及的时候。若资源变化已经影响关键路径,才在月度会议上复盘,更新频率就太慢了。

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

五、具体案例与数据观察:一次跨部门上线计划如何暴露资源风险

1. 场景设定:四个部门共享关键角色

以下案例为情景模拟,用来说明指标如何组合判断,不代表某家企业的实际经营数据。假设一家有 180 人的企业准备上线客户服务流程改造项目,涉及产品、研发、测试和运营四个团队,计划周期为 8 周。

项目启动时,团队收集到的计划投入为:产品每周 24 小时、研发每周 72 小时、测试每周 32 小时、运营每周 20 小时。表面看,四类角色都有安排。但进一步核对发现,研发团队中一位架构师同时支援三个项目;测试负责人只在上线前两周有空;运营专家每周还承担约 12 小时的日常升级处理。

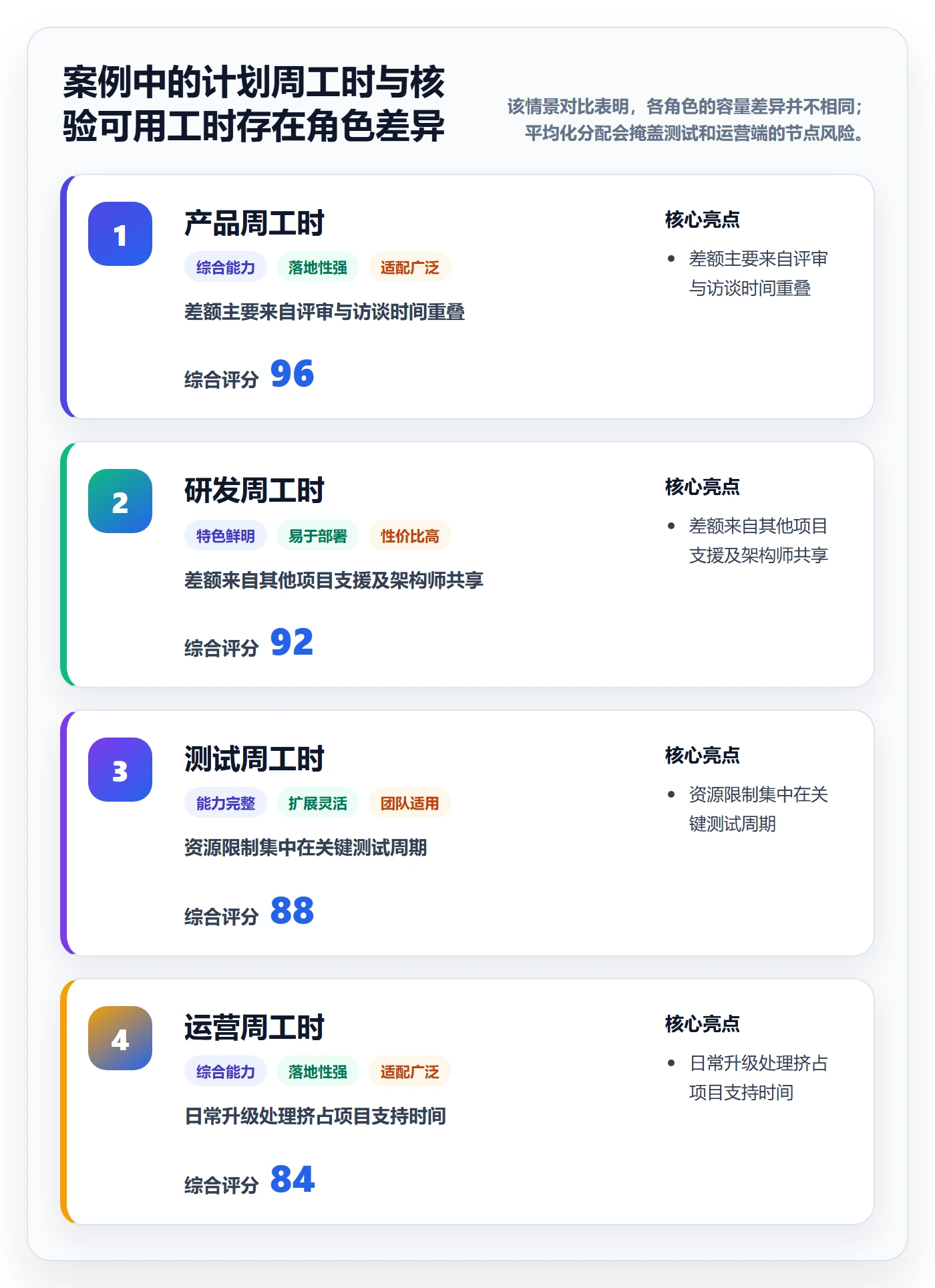

角色 计划周工时 核验后的可用周工时 主要风险
产品 24 小时 22 小时 需求评审与业务访谈集中在同一周
研发 72 小时 64 小时 架构决策依赖单人,且存在其他项目支援
测试 32 小时 24 小时 测试资源高峰晚于研发交付高峰
运营 20 小时 14 小时 日常升级工作占用大部分可用容量

2. 第一轮发现:总量缺口不是唯一问题

核对后,项目每周总容量从 148 小时下降到 124 小时,差异约为 16%。如果只按总量判断,管理层可能选择加派人手。但真正的瓶颈是时间错位:测试资源在研发成果成熟之前不足,运营人员又在试运行阶段被日常升级任务占用。

团队把工作拆成需求确认、方案评审、开发、联调、验收和试运行后,发现架构师需要在第 2 周和第 5 周参加关键评审,而不是平均分摊到 8 周。测试需要在第 5 至第 7 周保持连续投入。计划开始从“每周多少比例”转向“关键角色在哪个节点必须可用”。

3. 第二轮处理:变更范围比简单加人更有效

团队没有立即增加长期人力,而是采用三项调整:把低优先级报表功能移到第二阶段;让另一位研发人员提前完成架构交接,降低单点依赖;在试运行期间为运营团队设置轮值窗口,减少临时升级对项目的冲击。

调整后,需求工作量下降约 12%,关键评审仍由架构师负责,但高峰周投入得到确认;测试团队提前获得稳定环境,减少等待;运营端则把项目支持时间写入排班。这里的“下降 12%”是情景模型里的计划变化,不应被当作任何行业的通用规律。

4. 用指标区分计划偏差和执行问题

项目过程中,团队每周查看计划与实际投入偏差、关键岗位覆盖率和阻塞等待时间。若某周投入低于计划,但对应交付仍按期完成,说明估算可能偏保守;若投入达到计划却持续等待依赖,则加人并不是优先动作。

案例的关键结论是:资源计划应定位瓶颈发生在哪个角色、哪个阶段、哪条依赖上。总工时表负责提示“哪里可能不够”,依赖图和阶段计划负责解释“为什么不够”,决策记录负责说明“组织选择了什么代价”。

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

六、可执行的投入比例流程:从需求提出到复盘校准

1. 明确计划对象与统计周期

先确定这次计划覆盖哪些项目、角色和人员,采用周、双周还是阶段口径。不要把长期职责、临时支援和项目交付混在一个字段里。对于任务波动大的团队,可以按周滚动;对于稳定运营工作,可以按月规划、按周检查异常。

2. 估算工作量,并注明估算依据

估算应说明工作范围、完成标准、依赖条件和不确定性。可将工作量写成区间,例如 16 至 24 小时,并标明区间上限适用的条件。相比给出看似精准的 19.5 小时,清楚表达估算边界更利于风险判断。

3. 由职能负责人确认可分配容量

项目负责人提出需求后,职能负责人核对休假、固定职责、值班安排、其他承诺和技能可替代性。确认结果应记录为“已承诺”“有条件承诺”或“待决策”,而不是只填一个百分比。

4. 检查角色、依赖与时间窗

把资源表与工作依赖、里程碑和交付验收条件放在一起检查。尤其关注单点角色、跨团队交接、测试环境、审批时间和连续工作要求。角色不一定都要全职,但关键节点必须有人负责、有人备份。

5. 对冲突进行分级处理

轻微冲突可由项目负责人和部门负责人协商;跨项目冲突应由项目组合或业务负责人确定优先级;涉及合同、监管或重大交付承诺时,应提交有决策权限的管理层。不能通过让员工自行加班来代替组织做优先级决策。

6. 建立变更触发条件

建议规定以下情况需要重新评估:确认容量连续两周低于计划、关键岗位可用时间减少、范围变化超过约定阈值、依赖延期影响关键路径、资源变更可能造成验收条件缺失。阈值可以按项目风险等级调整,不必强求全公司使用同一数字。

7. 复盘计划与实际差异

每个阶段结束后,比较计划工时、实际投入和交付结果,重点追问偏差的原因,而不是只追究谁填错。记录需求变化、返工、等待、突发支援和估算误差,有助于下一轮计划建立更符合本团队的基线。

  1. 明确范围、角色、周期和容量口径。
  2. 提出需求并记录估算依据与不确定性。
  3. 由职能负责人核实可用容量和其他承诺。
  4. 检查技能、关键节点、依赖和连续性。
  5. 按授权层级解决冲突,并记录取舍理由。
  6. 在约定触发条件出现时更新计划。
  7. 阶段结束后复盘偏差,修正估算与流程。

七、关键指标怎么选:少而能触发行动,比多而无人使用更重要

1. 容量超限率

容量超限率可定义为:超出已确认可分配容量的计划工时,占确认容量的比例。它用于发现计划表里的过度承诺,不适合直接衡量个人努力。统计时应注明周期、角色范围和超限的持续时间。

阈值不是越严越好。如果团队对短期冲刺允许临时超限,应同时记录批准人、结束日期和恢复方案;否则“临时例外”容易变成长期常态。

2. 关键岗位覆盖率

关键岗位覆盖率衡量关键任务是否有主责人和可用替补。一个可操作的口径是:已配置主责人与替补的关键岗位数,占全部关键岗位数的比例。该指标可以揭示“总工时充足、关键技能不足”的风险。

3. 资源变更频次与计划偏差

频繁调整不必然代表管理失控,可能是业务变化快;但若调整原因反复是同一团队被临时抽调,就说明组织优先级机制或容量预留存在问题。应把变更次数与变更原因、受影响里程碑一起看。

4. 等待时间和返工率

等待时间可以定位依赖瓶颈,例如等待审批、环境、接口或测试数据。返工率则帮助识别需求不清、交接不完整或质量检查过晚。若投入增加而等待和返工没有改善,新增人力很可能不是根因。

5. 计划与实际投入偏差

可以按角色计算实际投入与计划投入的偏差,并连续观察多个周期。单周偏差可能来自请假或紧急故障;连续偏差才更值得调整估算、容量分母或任务拆分方式。

指标 主要用途 建议触发的管理动作
容量超限率 识别过度承诺和持续超载 重排优先级、调整范围或补充容量
关键岗位覆盖率 发现单点依赖和技能缺口 安排交接、备份或提前培养替补
资源变更频次 观察优先级波动和临时抽调 复核组合优先级与容量预留政策
依赖等待时间 定位交付链路中的阻塞节点 调整审批路径、协作时间窗或交付顺序
计划与实际偏差 校准估算和分母口径 复盘偏差原因并更新下一周期基线
返工率 识别需求、交接和质量问题 提前评审、补充验收条件或改进流程

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

八、不同情况下怎么行动:按团队成熟度和风险选择管理强度

1. 小团队、项目少、人员专用度高

小团队可从简单的周计划开始:列出成员、可分配工时、关键任务、休假和其他承诺。重点不是上线复杂系统,而是让所有人使用相同的分母,并在周会上处理真实冲突。

当团队成员大多专注一个项目时,投入比例的管理成本应保持低。可以重点跟踪范围变化、缺勤和关键依赖,不必为每次任务变动重复审批。

2. 中大型组织、多个项目共享专业人员

当一个部门同时支援多个项目,资源计划应从“人头分配”升级为“角色容量与项目组合管理”。需要有统一口径、跨项目视图、变更记录和升级机制。对于 100 人以上的组织,常见难点是信息散落在多份表格和会议纪要里,导致同一位专家在不同项目中被重复承诺。

这类组织可以考虑使用 PingCode 等项目管理平台统一承载项目、任务、责任人和计划变更。但工具选择应服务于流程:先验证系统能否表达角色容量、时间周期、依赖关系、权限和变更留痕,再决定是否扩展使用。若管理规则尚未统一,系统只会更快地复制不一致数据。

3. 需求高度不确定的探索型项目

探索型工作不宜对远期投入比例作过度承诺。可以为团队设定阶段容量上限,每个阶段结束后依据验证结果决定继续、调整或停止。此时更应关注实验周期、关键假设验证速度和团队被打断的频次。

如果必须与稳定交付项目共享资源,应把探索任务设为明确的容量池,避免临时占用未标记的“空余时间”。容量池的价值是让管理层看到机会成本,而不是把创新工作隐藏在加班里。

4. 运营、运维和客户支持类工作

这类团队的工作量受故障、请求和服务等级影响,计划应先保护响应能力,再承诺项目工作。可以用历史请求量、峰值时段和严重事件记录估算基础容量,并为异常情况设置备用安排。

如果项目资源长期被突发支持挤占,应先查明需求来源和响应模式。单纯提高投入比例,可能让服务工作和项目交付同时过载。必要时需要调整服务范围、轮班或支持等级,而不是要求同一批人无限扩容。

5. 关键岗位只有一人可承担

单点岗位应采取双轨管理:短期确保关键节点有明确承诺,长期安排知识交接和能力备份。若目前无法培养替补,计划要显式标注风险影响、替代方案和决策截止时间。

对审批、合规、安全或架构等专业角色,备份不一定意味着另一人立即具备完全相同的能力。可先让替补参与评审、掌握资料和决策背景,降低关键人员缺席时的恢复成本。

投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标

九、不同情况下的取舍:效率、弹性与治理成本不可能同时最大化

1. 计划精度与维护成本之间的取舍

更细的计划可以让资源冲突更早暴露,但也增加填报、校准和维护成本。对于高变化工作,按小时精确排到数月以后通常不值得;对于短期发布窗口或强依赖节点,精细到周甚至半天可能有必要。

判断是否需要更高精度,可以看错误成本:如果资源误判会造成停线、合同违约或监管风险,就应增加核验深度;如果任务可快速调整且替代成本低,保持粗粒度更有效率。

2. 资源利用率与应急弹性之间的取舍

高利用率能减少闲置,却会降低应对变化的能力。弹性容量不是浪费,但必须有适用场景和使用规则。组织可以把缓冲设在团队、部门或项目组合层面,不必让每个人都保留相同幅度的空档。

如果多个项目共享同一专家,把缓冲集中到组合层面可能比每个项目各自预留更高效;但集中缓冲需要明确调度权和优先级,否则缓冲会被不断占用,最后仍然没有应急空间。

3. 人员专注与跨项目共享之间的取舍

专职团队减少切换、提高连续性,但可能造成低峰期容量浪费;共享专家可以提高专业资源利用率,却增加排队和上下文切换。工作越复杂、依赖越多、反馈周期越长,越应倾向于保证连续投入。

判断时应比较“共享带来的等待与切换成本”和“专职带来的闲置成本”。不要只用人员利用率决定组织方式,也要看关键任务等待时间、交付周期和质量变化。

4. 统一标准与部门自治之间的取舍

组织需要统一比例分母、字段定义、变更留痕和风险升级规则;部门可以根据工作性质选择自己的估算颗粒度、排班方式和容量缓冲。完全统一会让专业差异被抹平,完全自治则难以比较跨项目冲突。

较稳妥的边界是:统一数据定义和决策权限,允许团队自行选择执行方法。这样管理层能看懂数据,执行团队也不必为统一报表牺牲实际工作方式。

取舍主题 偏向左侧的收益 偏向左侧的代价 适合的情境
高精度计划 更早发现节点容量冲突 维护成本和虚假精确风险增加 关键发布、强依赖、不可逆交付
高利用率 减少可见闲置 变化响应能力下降 需求稳定、流程标准化的工作
共享专家 提高专业资源覆盖范围 排队和切换成本增加 任务可异步、专业需求低频且可排期
统一治理 跨项目数据可比较 可能增加部门执行负担 多项目组合、资源冲突频繁的组织

十、落地检查清单:让比例数字真正进入决策

1. 计划发布前

  • 是否说明统计周期和容量分母?
  • 固定职责、休假、支援工作是否单独核对?
  • 关键技能是否有明确主责人和备份安排?
  • 关键角色是否能在所需时间窗提供连续投入?
  • 工作量估算是否说明范围、验收标准和不确定性?
  • 冲突是否有明确的决策责任人和升级路径?

2. 执行过程中

  • 是否按约定周期更新容量与任务变化?
  • 资源变更是否记录原因、影响和批准人?
  • 实际投入偏差是否和等待、返工、需求变化一起分析?
  • 超限是否有结束日期和恢复方案?
  • 计划变化是否影响里程碑、验收条件或客户承诺?

3. 阶段复盘时

  • 哪些角色的估算持续偏高或偏低?
  • 哪些工作被低估,因为没有计入协调、评审或支持?
  • 等待时间最长的依赖节点在哪里?
  • 是否存在重复调度同一关键人员的情况?
  • 哪些计划规则值得保留,哪些只增加填报负担?

4. 用一页计划记录最关键的信息

对大多数团队而言,资源计划无需先做成复杂模型。一页视图只要包含项目与周期、角色容量、确认状态、关键节点、依赖风险、变更记录和下一步动作,就足以支持定期决策。只有当多项目共享和权限管理复杂到人工维护不可靠时,再逐步引入系统化平台。

若使用项目管理平台,建议先试运行一个项目周期,检查三个问题:计划数据是否与实际任务关联;容量变化能否追溯;管理者能否从视图中识别冲突并采取行动。平台功能数量不是成效,资源风险是否更早暴露、决策是否更快才是检验标准。

十一、总结:管理投入比例,最终是在管理组织承诺

1. 不要追求看起来精确的百分比

投入比例最容易带来一种错觉:只要每个格子都有数字,计划就已经可靠。真正可靠的计划,必须说明数字的分母、适用时间、工作边界、依赖条件和调整权限。比例越精确,不代表承诺越真实。

2. 从“谁有空”转向“什么工作需要谁在何时出现”

跨部门风险通常藏在角色、节点和依赖之间,而不是团队总工时的总和里。将计划与关键路径、技能覆盖、等待时间和变更规则关联,才能区分缺人、错配、返工和流程阻塞。

3. 下一步先做一次小范围校准

如果你正在建立投入比例流程,可以从一个跨部门项目开始:统一可分配工时口径,记录两到三个周期的计划与实际差异,标出关键岗位和时间窗,再根据偏差决定是否增加治理或工具支持。先验证规则能否帮助团队做出更好的取舍,再扩展到更多项目。

我的判断是,投入比例不是人力资源计划的终点,而是组织承诺的入口。它的价值不在于证明每个人有多忙,而在于让管理者更早看见容量限制、依赖风险与机会成本,并在问题变成延期之前,选择调整范围、时间、资源或优先级。

常见问题解答(FAQ)

1. 跨部门项目的人力投入比例应该按什么口径计算?

我在做年度资源计划时,发现各部门报上来的投入比例口径不一样:有人按工时算,有人按人数算,还有人只填一个大致百分比。这样汇总出来的结果还能用于判断项目是否缺人吗?

先统一分子、分母和统计周期。建议以个人可用于项目工作的净工时为分母,以该项目实际计划工时为分子,按周或月计算:项目投入比例=项目计划工时÷个人可分配工时×100%。例如,某员工每周可用于项目的净工时为32小时,其中计划投入该项目12小时,投入比例为37.5%。

这里的净工时应先扣除休假、固定值班和明确的例行工作;不能直接用每周40小时作分母。人数只能用于粗略观察,不能替代工时口径,因为一个投入20%的资深工程师与一个全职投入的新成员并不等价。

2. 投入比例流程中,谁负责申报、核对和最终确认?

我负责协调多个部门的项目计划,最常见的问题是每个部门都说自己已经报过资源,但没人确认不同项目是否重复占用了同一个人。想把流程定下来,又担心审批层级太多,最后变成填表负担。

把责任拆成三段通常比增加审批层级更有效:项目负责人依据里程碑提出角色、投入比例和起止时间;部门负责人核实员工的实际可用时间及部门内冲突;资源协调人合并跨项目安排,并把超载或优先级冲突提交给有权调整范围、时间或人员的负责人。每次变更都记录提出人、变更原因、生效日期和受影响里程碑。

建议按月滚动规划、每周检查近期冲突,而不是要求所有人每天更新比例。这样既能留下决策依据,也能避免把资源表变成只为审批而填的文档。

3. 跨部门人力计划中,哪些指标能较早发现资源风险?

我以前只看项目总投入比例,发现团队看起来没有超负荷,但关键节点还是不断延期。后来才意识到总量正常不代表关键岗位和具体人员没有瓶颈,我应该重点盯哪些指标?

至少同时看总量、个人峰值、关键岗位覆盖和计划偏差。可设置一组初始预警线:个人连续两周计划投入超过可用工时的100%时标红;关键岗位没有明确备份或交接安排时标黄;关键里程碑前两周仍未落实所需人员时标红;实际投入与计划连续两周相差超过15%时要求项目负责人说明原因。

以上阈值是便于试运行的管理规则,不是通用行业标准,应根据历史偏差调整。判断时尤其要拆到人员和时间段:月度总投入为80%并不排除某位架构师在同一周被三个项目各自安排为50%。

4. 投入比例频繁变化时,如何区分正常调整和计划失控?

我参与的跨部门项目经常因需求变化而调整人员,有时调整是必要的,有时却像是在不断救火。除了记录比例变化,我还想知道怎样判断这些变化已经开始威胁交付。

不要只统计变更次数,还要看变化的来源、幅度、提前量和交付影响。可以按月记录计划基线与当前计划的差异,并把变更分为需求调整、人员不可用、估算偏差和跨项目冲突;例如,关键岗位投入在里程碑前一周被削减20%,且没有替代人选,就比普通任务延期后的临时调配风险更高。

若连续两个检查周期出现关键岗位缺口、里程碑预测日期后移,或计划投入偏差扩大,应触发范围、人员或时间的正式决策,而不是继续在表格里微调比例。判断是否失控的核心,是变更是否不断侵蚀关键路径且没有对应的取舍决定。

核心关键词

读者评论

吴
吴越

我们之前也按周填投入比例,后来发现测试同事的时间都集中在发布前,表上的总工时够,关键节点还是排不上。把时间窗一起确认,确实比只看百分比有用。

廖
廖浩然

可分配工时”这个口径值得先统一。不过实际记录工时容易增加负担,文中提到按半天或一天估算比较合理,想知道团队多久校准一次,才能兼顾准确性和执行成本。

张
张欣然

把比例与绩效评价分开很重要。否则成员可能倾向于报满,反而看不出真实负荷。相比单看投入,我更想了解等待时间和返工率这类指标如何稳定采集。

文章包含AI辅助创作:投入比例流程与规范:跨部门团队人力资源计划风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551224

赞 (0)
飞飞飞飞
工作量怎么做?跨部门团队风险控制:人力资源计划从0到1
上一篇 1小时前
人力资源计划如何做好人员投入?跨部门团队风险控制与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
