跨部门项目里,工作量计划最常见的失真,不是有人把任务估少了,而是每个部门都在用不同口径回答“需要多少人”。研发报人天,设计报排期,业务报关键节点,测试只报执行时间,最后汇总表看起来精确到小数,实际却没有说明谁在什么时间以多少可用工时完成什么交付。我的判断是:人力资源计划效率的关键,不是更快地填表,而是先统一工作量口径,再把需求、能力、依赖和变化放进同一套滚动机制。
下面给出一套可执行的估算方法、跨部门计划模板、示例数据和取舍规则;涉及数值的案例均为情景模拟,用于展示计算方式,不代表某家企业的实际经营数据。
一、先讲核心结论:计划效率取决于口径和反馈,不取决于表格有多复杂
1. 工作量、人力需求和日历工期不是同一个概念
我在梳理跨部门计划时,会先把三个容易混淆的概念拆开。工作量表示完成任务所需的有效投入,通常以人时或人天计;人力需求表示某个角色在某段时间需要投入多少能力;日历工期则是从开始到完成经过的时间,受等待、依赖、审批和资源并行影响。
例如,一个接口改造预计需要 12 人天,并不意味着安排一名工程师 12 个工作日就一定能完成。如果接口文档要等业务确认,测试环境还要等运维开通,真实日历工期可能达到 4 周。反过来,安排三个人同时做,也不一定能把 12 人天压缩到 4 天,因为任务可能存在串行步骤、代码评审和集成等待。
计划表应至少同时保留“工作量、角色、时间窗口、依赖状态”四个字段。只记录总人天,无法看出资源冲突;只记录开始和结束日期,也无法判断团队是否超负荷。
2. 高效计划的最小闭环是“需求,估算,容量,承诺,复盘”
我建议把流程压缩为五个连续动作,而不是一开始就采购复杂工具或搭建几十列的台账。业务提出可验证的交付结果,团队拆出任务并估算投入,负责人核对真实可用容量,跨部门确认依赖后形成承诺,执行中记录偏差并回写估算依据。
- 需求:写清交付物、验收条件和期望时间,不接受只有“尽快支持”的口头需求。
- 估算:按任务和角色分别估,不把多个专业工作合成一个总数。
- 容量:从名义人数中扣除会议、值班、休假、维护和已承诺工作。
- 承诺:把依赖负责人、最晚输入日期和延期影响写进计划。
- 复盘:区分估算偏差、需求变化、等待时间和返工,不把所有超期都归因于“估算不准”。
如果团队只能先改一件事,我会优先统一工作量单位和容量算法。精细的可视化无法补救口径不一致;相反,哪怕先用一张共享表,只要字段和更新规则统一,就能比各部门各自维护一套“精确数字”更可靠。
| 概念 | 回答的问题 | 常用单位 | 典型误用 |
|---|---|---|---|
| 工作量 | 完成任务需要多少有效投入 | 人时、人天 | 把人天直接当作日历天 |
| 人力需求 | 某角色在某时间段需要多少产能 | 人、全职当量、角色工时 | 只看总人数,不看角色和时间重叠 |
| 日历工期 | 从开始到交付经过多久 | 工作日、自然日 | 假定增加人手就能同比缩短工期 |

3. 计划准确不等于把不确定性藏起来
早期需求通常不能给出精确工作量。把估算写成“17.5 人天”并不会让它更可信,反而可能制造虚假的确定感。我的做法是同时记录基准估算、区间和主要假设,例如“基准 18 人天,合理区间 15,24 人天;假设接口规范本周冻结,若新增权限模型则另行评估”。
这样做的价值不只是提示风险,也让负责人知道什么时候需要重新决策。一个宽区间如果能说明不确定因素,往往比一个看似精确的单点数更适合资源配置。
二、背景和真实场景:跨部门计划为什么总在最后一公里失真
1. 部门计划的时间颗粒度不同
产品团队可能按版本排期,研发团队按迭代分配,设计团队按评审节点排队,法务和采购按审批周期处理,运营则按活动日期倒排。每个部门单独看都合理,合并时却会出现“研发下周开始,需求评审两周后才结束”这样的时间冲突。
因此,统一日历并不等于强迫所有部门用同一种排期习惯,而是要把不同节奏转换成共同的输入:最早可开始时间、所需角色、预计投入、依赖条件、最晚需要日期。这样,部门保留自己的管理方式,项目仍然能识别跨团队的关键路径。
2. 名义产能容易被误认为可交付产能
一名员工每周有 40 个合同工时,不代表 40 小时都可以投入项目。例会、日常支持、突发故障、指导新人、休假和内部事务都会占用时间。若计划把每个人按 100% 投入排满,任何正常波动都可能造成延期。
我会把“可用产能”定义为计划周期内可用于目标工作、且已经扣除明确固定占用后的时间。这里不需要一开始就追求全员逐小时追踪,关键是区分名义工时、固定非项目工时和可分配容量,避免用人头数代替能力。
3. 共享专家成为隐形瓶颈
项目总人天有余量,不代表项目一定能按期完成。一个跨部门计划可能需要数据安全、架构、财务或某类稀缺工程能力,而这类角色同时支持多个项目。若只看全团队总投入,瓶颈角色的排队会被平均数掩盖。
实际排期时,我会先检查角色负荷,再看团队总负荷。尤其是审核、发布、数据迁移和安全评估等难以并行的环节,负责人应确认可预约时间,而不能只把工作量放进总表等待“自然发生”。
4. 工具能提高透明度,但不能替人做承诺
对于 100 人以上、部门多、项目并行度高的组织,人力计划的困难往往不在于没有数据,而在于数据散落在文档、工单、电子表格和会议记录中。以 PingCode 这类面向中大型企业的项目管理平台为例,可将需求、任务、负责人、迭代和进度关联起来,减少重复汇总;但平台不会自动判断某位专家是否真的能在指定日期投入,也不能替业务负责人决定需求优先级。
我会把工具定位为“共享事实和过程记录的载体”,而不是“自动生成正确计划的机器”。如果团队的工作拆分、估算单位和更新责任还没有形成约定,先把规则讲清楚,再配置系统字段和视图,通常比直接追求复杂仪表盘更有效。
5. 小型团队和大型组织的难点并不相同
十几人的团队常见问题是任务粒度不清、负责人身兼多职、计划更新靠口头同步。超过 100 人的组织则更容易遇到跨部门依赖、角色资源冲突、数据口径分裂和权限边界等问题。相同模板可以共用,但治理颗粒度不宜照搬。
小团队可以用每周一次的 30 分钟资源检查,重点看下周承诺和阻塞;大型组织则需要明确项目组合层面的优先级规则、资源决策人、跨部门升级路径和数据责任人。人数增长后,增加表格列并不等于提高管理能力,明确决策权才是。
三、常见误区:看起来像计划,实际上没有控制变量
1. 用“人天”直接除以人数推算日期
如果一个任务需要 20 人天,安排 4 人,并不能自动推出 5 个工作日完成。任务可能需要先后完成,人员之间有交接成本,环境和评审也可能排队。对于可并行工作,可以按并行比例估算;对于串行工作,应按关键路径排期。
更稳妥的做法是先拆出可并行任务与必须串行的任务,再确认每项任务的角色和前置条件。排期时同时看投入量和依赖时序,而不是套用“工作量除以人数”的公式。
2. 把员工排到 100%,以为这样最有效率
满负荷排程在电子表格中看起来利用率很高,却没有给紧急工作、缺陷修复、评审等待和估算误差留下空间。只要一个前置任务延期,后续人员就会空等;或者团队为了维持表面满载,在多个任务间频繁切换。
我更关注承诺是否可兑现,而不是表格上的利用率是否接近满格。对变动较大的团队,应留出机动容量;对工作稳定且依赖少的团队,才适合提高计划负荷。缓冲不是“浪费”,而是对不确定性和中断成本的显式预算。
3. 用部门平均产能掩盖角色短缺
假设一个团队有 20 人,整体还有 15% 的空余时间,但唯一的安全审核人员未来两周已被其他项目占满,项目仍然可能卡住。总量看似充足,瓶颈能力却不足,这就是平均数误导决策的典型情形。
计划评审至少应展示角色级负荷。对于关键角色,可以进一步按周显示已承诺工时、剩余容量和不可用区间,避免把“团队还有人”误读成“团队能接这项工作”。
4. 把等待和返工都算成执行工作量
需求确认等待了 6 天,不等于团队投入了 6 人天。返工则不同:如果团队确实重新做了设计、开发或测试,这部分属于实际投入,但应标记为返工原因,不能和首次交付工作量混在一起。
我建议把时间至少分成有效执行、协作评审、等待阻塞、返工和例行维护几类。这样才能判断延期来自估算能力、需求质量、审批瓶颈还是外部依赖,后续措施也会不同。
5. 计划一次定死,变更只靠会议口头通知
项目计划是当前假设下的承诺,不是不能修改的合同。需求变化后,如果只在会议里说“大家调整一下”,旧计划仍会被拿来衡量团队,新增工作也不会进入资源账本。
每次重要变更都应写清新增工作量、被挤出的工作、影响角色、目标日期变化和决策人。若没有任何工作被移出,却要求增加任务,就要明确记录这是容量增加、加班、范围延期,还是接受质量或风险变化。
6. 把估算精度误认为交付确定性
把任务拆得更细,确实能暴露遗漏,但拆分并不能消除未知条件。接口尚未确认、数据质量未知、外部审批不确定时,精确到小时的估算只会让风险看起来更小。
我会区分“可估算任务”和“需要探索的未知项”。对于后者,先安排限时调研或技术验证,产出新的决策信息,再更新正式实施估算。不要把探索性工作伪装成确定性很高的交付承诺。
四、专业判断逻辑:从工作拆分到容量承诺逐层校验
1. 先用交付物拆分,再按角色估算
工作拆分的目标不是把清单写得越长越好,而是让每个任务可以被验收、指派和复盘。一个可用任务通常包含明确结果、责任角色、前置条件和完成标准。比如“完成新用户导入”太宽泛,可拆为字段映射确认、导入脚本开发、样本数据校验、全量导入演练和失败回滚验证。
拆分到什么粒度,要看团队实际的反馈周期。若单个任务跨越数周且中途没有可检查结果,通常太粗;若一个任务只有几分钟、又没有独立验收价值,可能过细。我的经验性建议是以一至五个工作日可完成并可检查为常见起点,再按任务风险调整,这不是硬性行业标准。
2. 用三点估算表达不确定性
对于未知较多的任务,可记录乐观值、最可能值和悲观值。常用的加权估算公式是:(乐观值 + 4 × 最可能值 + 悲观值)÷ 6。它有助于避免只凭最顺利情形做承诺,但不应被误解为统计上保证准确的预测。
如果估算值分别为 2、4、8 人天,加权结果为 4.3 人天。更重要的不是小数点,而是追问“悲观情形为什么会到 8 天”:可能是第三方接口不稳定,也可能是数据字段未冻结。只有把驱动区间的条件写出来,后续才能提前降低风险。
3. 把名义工时换算为可用容量
团队容量要按角色和时间段计算,不能只用员工数乘以工作日。一个简化公式是:可分配容量 = 计划期工作时数 − 固定非项目时间 − 已承诺工作 − 休假及值班占用。这里的“可分配”不等于必须全部承诺,仍需依据团队波动和风险保留缓冲。

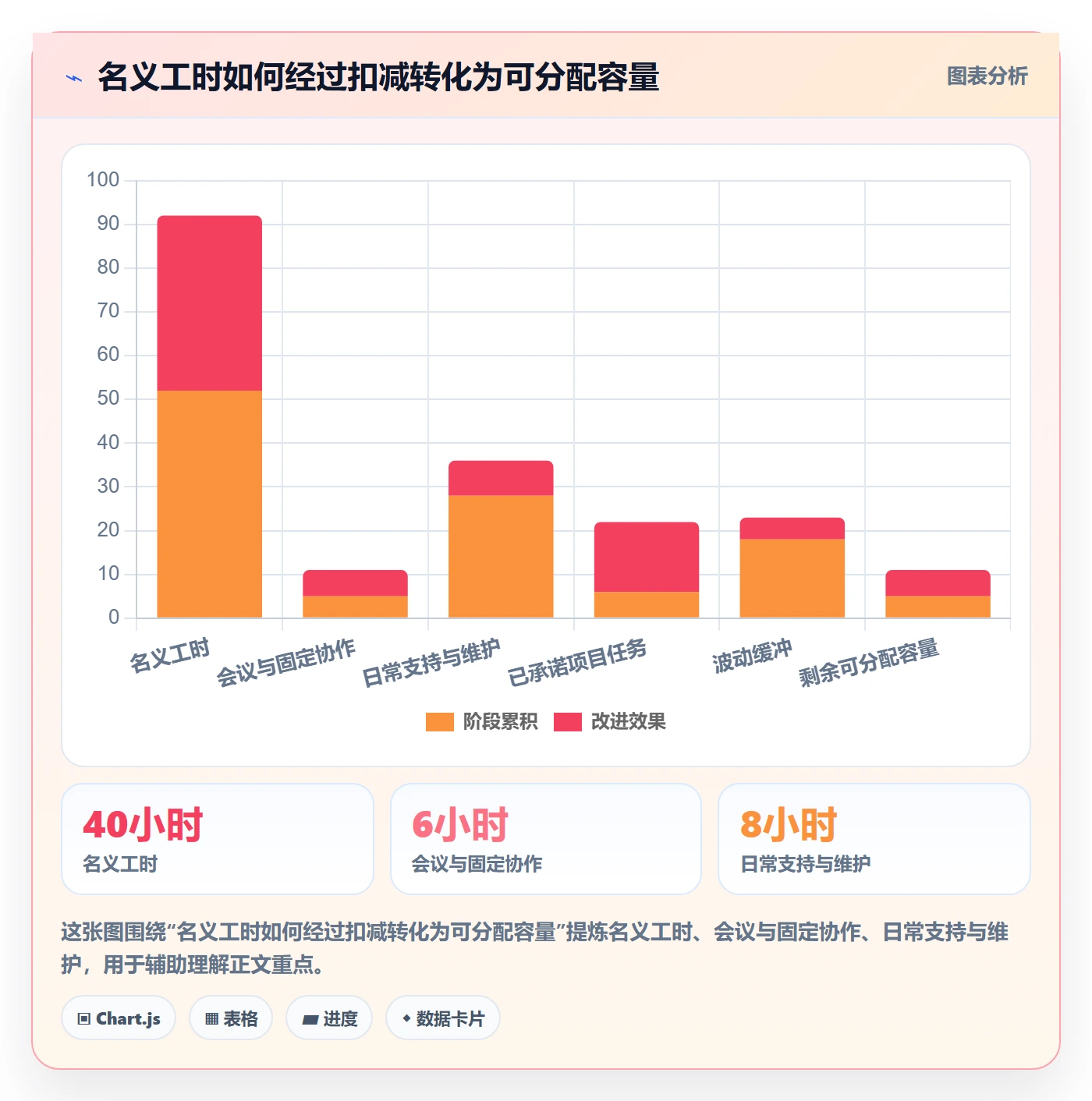

例如,一名员工每周名义工时为 40 小时,固定会议和支持占 8 小时,既有工作占 18 小时,预留 4 小时处理随机事项,则剩余可分配容量为 10 小时。若跨部门计划把他排入 20 小时工作,问题不是他“效率低”,而是计划输入超出了可用容量。
| 容量项 | 示例小时数 | 处理方式 |
|---|---|---|
| 每周名义工时 | 40 | 按组织工作日历计算 |
| 会议与固定协作 | 6 | 依据团队近期记录估算,避免重复扣除 |
| 日常支持与维护 | 8 | 单列,不从项目进度中隐去 |
| 已承诺项目任务 | 16 | 保留明确负责人和周期 |
| 波动缓冲 | 4 | 按历史波动和工作稳定度调整 |
| 剩余可分配容量 | 6 | 用于新增工作评估,不自动视为承诺 |
4. 先检查角色约束,再检查整体资源利用
我会把资源检查分成两层。第一层看关键角色的时间冲突:同一名专家是否被多个项目同时安排,某项审批是否在关键路径上,是否存在只有一个人掌握的知识。第二层才看整体容量是否合理。
若某个关键角色已经超载,解决方案通常是调整优先级、拆分交付、寻找替代能力或改变范围,而不是把压力平均分摊给其他岗位。需要注意,替代人员也有学习和交接成本,不应把“可以支援”直接当成即时产能。
5. 用依赖关系验证日期,而不是只看任务总量
计划日期要能解释清楚:谁先交付什么,谁才能开始下一步。最简单的做法是为每个依赖记录前置任务、依赖责任人、承诺日期和延误影响。若依赖状态仍不确定,应给出条件日期,而不是用单一日期遮住风险。
例如,设计评审最晚需在周三结束,研发才有可能在周四启动;若周三未通过评审,开发工期就应从评审完成后重新计算。把这种条件写出来,能避免团队每周重复讨论“为什么原定日期又变了”。
6. 用不同置信度管理承诺等级
计划可以分成探索、预测和承诺三个层级。探索项用于收集信息,预测项用于讨论资源方案,承诺项则要求范围、负责人、依赖和容量基本确认。这个分层让管理者知道哪些日期可以对外承诺,哪些只是当前最佳判断。
不必追求全公司使用完全相同的概率阈值。关键是团队对标签有共同理解,例如“初步预测”不等于“已承诺”。若管理层把所有计划日期都视为承诺,团队就会倾向于低报风险、晚报变化,计划反而失去价值。

五、具体案例:一次跨部门上线计划如何从总人天改成可执行承诺
1. 案例背景与口径说明
以下为情景模拟:一家企业计划在六周内上线新的客户服务流程,参与方包括业务运营、产品、研发、数据分析、测试和信息安全。最初的汇总表写着“总工作量 68 人天,团队 9 人,预计四周完成”,看上去资源充足,但没有按角色拆分,也没有体现安全评审和历史数据清理的等待。
在一次计划评审中,我们把需求拆成流程规则确认、页面和权限设计、开发配置、历史数据清理、数据校验、测试、培训材料和上线审批。重新估算后,工作量仍约为 70 人天,但发现安全审核角色只有一名可用人员,而且需要在发布前完成;数据字段定义也要先由运营确认。
2. 原计划的问题不在总量,而在负荷分布
团队名义上有 9 人,但其中两名研发人员同时负责其他版本,数据分析人员每周只有两天可投入,安全审核人员还要支持多个项目。总量平均到 9 人后,表格似乎只需要每人投入约 7.8 人天;实际上,关键角色的可用窗口并没有与任务顺序对齐。

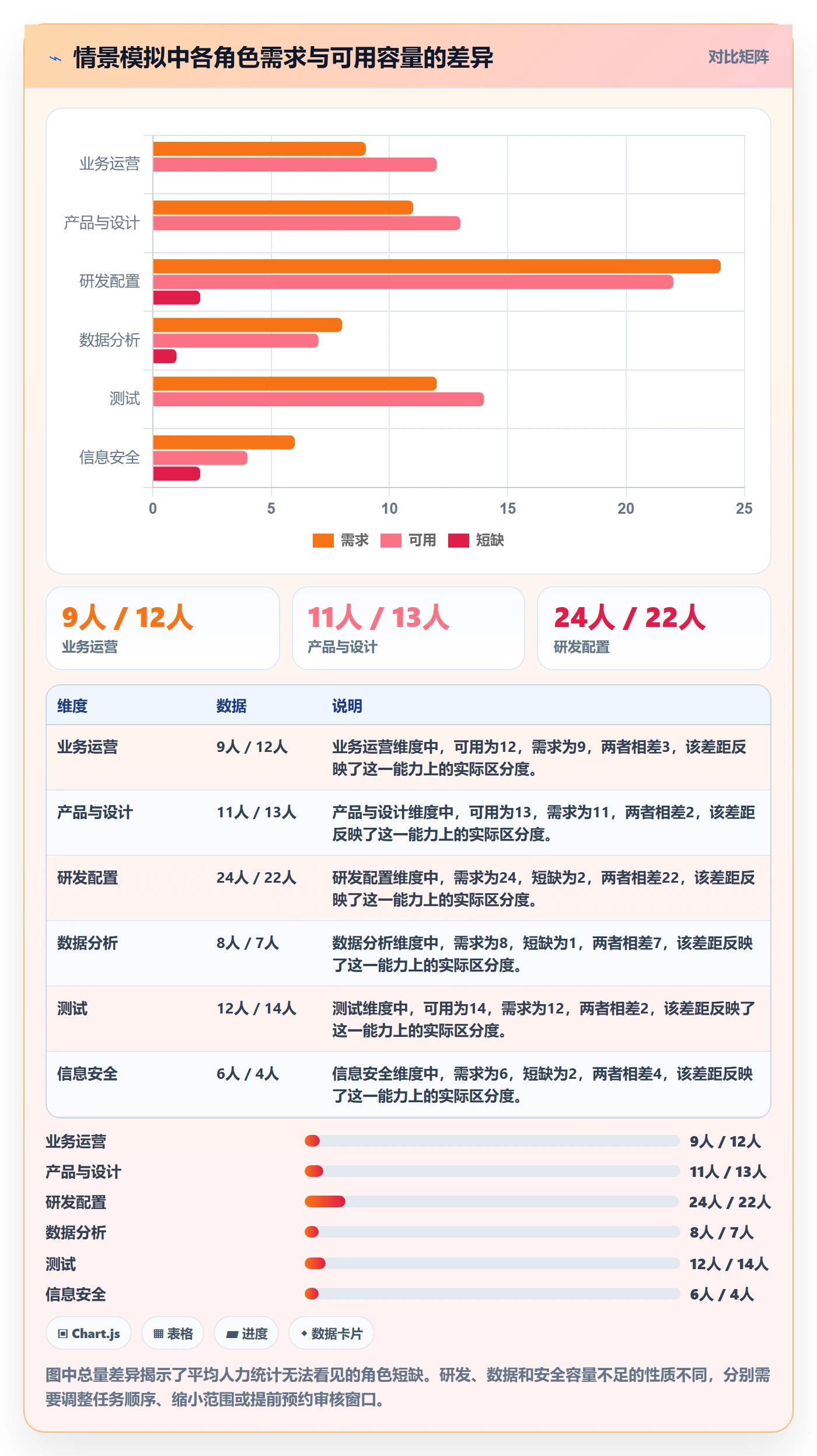

我们把 70 人天分解到角色,并按周查看需求与容量。模拟计划显示,研发在第三周会超过可用容量约 25%,安全审核在第五周会超出可预约时间,而运营确认字段的日期则决定了数据处理能否按期启动。原先“人足够”的结论由此被推翻。
| 角色 | 六周需求 | 可用容量 | 识别出的约束 | 调整动作 |
|---|---|---|---|---|
| 业务运营 | 9 人天 | 12 人天 | 字段确认集中在前两周 | 提前安排 2 次决策评审,固定确认人 |
| 产品与设计 | 11 人天 | 13 人天 | 权限规则需要业务确认 | 先冻结关键规则,再处理非关键视觉优化 |
| 研发配置 | 24 人天 | 22 人天 | 第三周与其他版本冲突 | 调整两个低优先级任务,并拆分可并行配置项 |
| 数据分析 | 8 人天 | 7 人天 | 数据清理结果依赖字段冻结 | 先做小样验证,必要时延后非关键报表 |
| 测试 | 12 人天 | 14 人天 | 缺少可复用测试数据 | 提前准备测试样本,减少后段等待 |
| 信息安全 | 6 人天 | 4 人天 | 审核时间窗口不足 | 提前预审方案,发布前保留正式复核 |
3. 调整方案:先解除瓶颈,再讨论是否增加人手
方案没有简单地要求所有人加班,而是先处理顺序和范围。运营在第一周确认必要字段,产品同步冻结最小可用权限规则;研发把与权限无关的配置提前并行;数据团队先对一批脱敏样本做清洗验证;安全团队提前预审架构方案,把正式复核保留在发布前。
同时,团队把非关键报表从首发范围移到后续迭代。这不是把风险转嫁给用户,而是在业务负责人确认后,明确区分“上线必须具备的能力”和“上线后可补齐的优化”。工作量没有凭空消失,但关键路径被缩短,安全审核也不再成为最后一周才暴露的阻塞。
4. 如何观察计划是否真的改善
这个情景模拟中,调整前的估计是四周完成,但没有可靠依据;调整后目标为六周内完成核心流程上线,关键审批预留缓冲。我们会跟踪计划偏差、等待占比、关键角色超载时长和变更影响,而不只比较“总人天有没有下降”。
如果连续几个周期出现同一类偏差,例如数据清理总是晚于字段冻结,改进重点应放在输入质量和依赖管理,而不是要求数据团队把估算再压低。若实际投入明显高于估算且没有需求变更,则要检查任务拆分是否遗漏、技能熟练度是否匹配,或是否存在返工。

5. 效率数据应注明口径,避免把模拟值包装成业绩

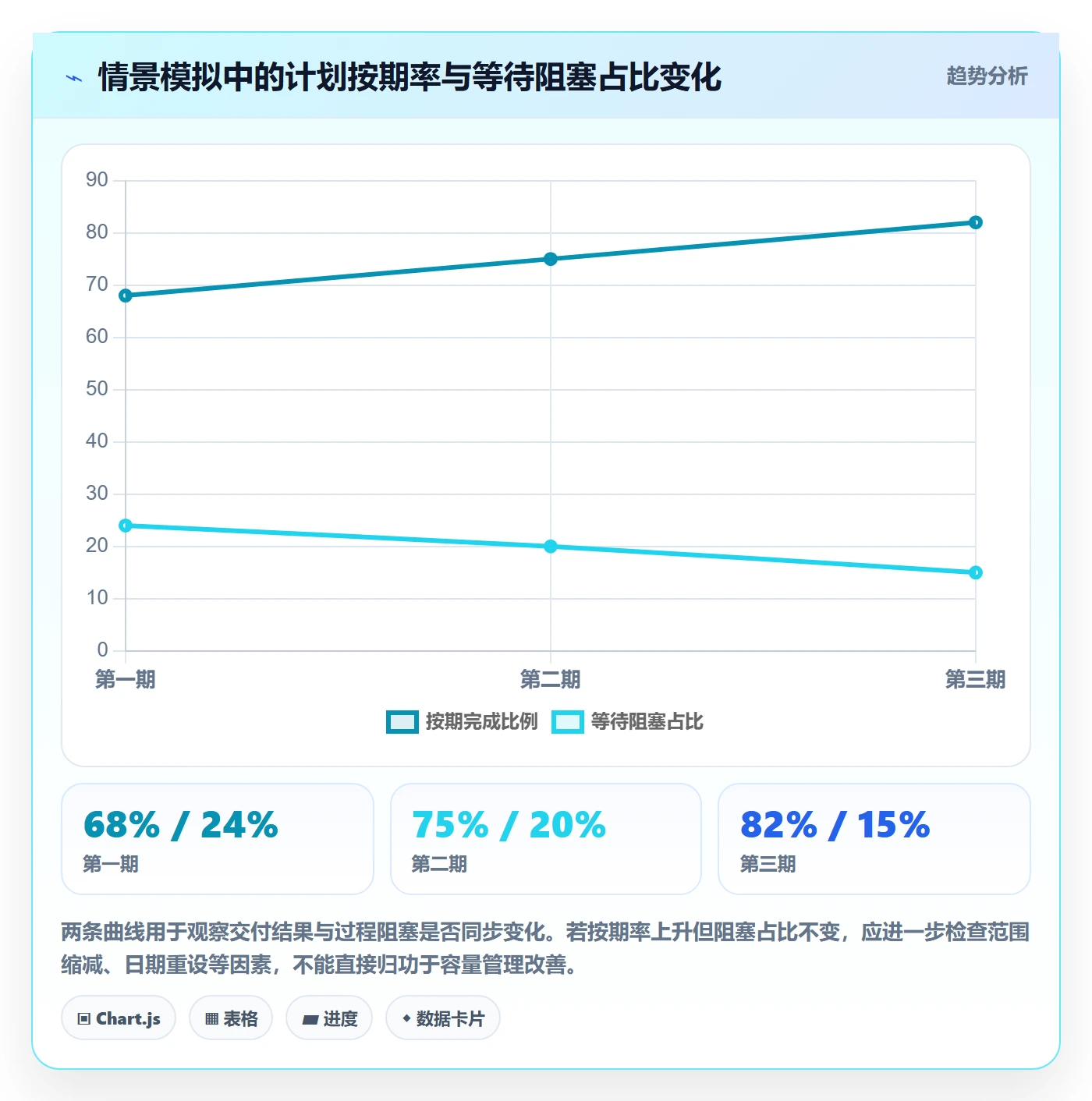

为展示复盘方式,可以设定一组模拟的连续三个周期数据:计划任务按期完成比例从 68% 提升到 82%,等待阻塞占比从 24% 降到 15%,临时插单占用从 18% 降到 12%。这些数字仅是演示指标设计的情景数据,不应被引用为行业平均,也不能直接推断某种工具带来的因果效果。
真正复盘时,我会保留样本范围、周期长度、任务定义和计算公式。例如“按期完成比例”分母是本周期承诺且未取消的任务数,分子是按承诺日期验收完成的任务数;若任务中途变更日期,必须说明是否重新基线。没有口径说明,百分比提升只是漂亮的标题。

六、可直接使用的模板:把估算、容量、依赖和决策放进同一张计划
1. 需求与工作量估算模板
建议每项工作至少保留下列字段。团队可以用共享表格起步,也可以在现有项目管理平台中配置字段;字段名称不是重点,能否追溯估算依据和决策变化才是重点。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 交付物 | 描述完成后可以检查的结果 | 完成客户资料批量导入与失败回滚验证 |
| 验收条件 | 说明怎样判断完成 | 抽样 200 条,成功率达到约定阈值,失败记录可追溯 |
| 责任角色 | 写角色而非只写部门 | 数据工程、业务运营、测试 |
| 乐观估算 | 条件顺利时的投入 | 3 人天 |
| 最可能估算 | 按当前已知条件的投入 | 5 人天 |
| 悲观估算 | 主要风险出现时的投入 | 9 人天 |
| 估算依据 | 记录类似任务、假设或验证结果 | 参考上次同类导入,字段尚未最终冻结 |
| 前置依赖 | 列出输入、负责人及最晚日期 | 运营在周二前确认字段映射 |
| 风险与触发条件 | 说明何时需要重估 | 新增字段超过 3 个时重新评估 |
| 承诺级别 | 标记探索、预测或承诺 | 预测,待字段冻结后承诺 |
2. 周度角色容量模板
容量表的行建议按角色或人员设置,列按周或迭代设置。若组织较大,先在角色层面汇总以保护个人隐私,再对确实存在瓶颈的关键岗位下钻到具体排期。
| 角色 | 周期 | 名义工时 | 固定占用 | 已有承诺 | 缓冲 | 可分配容量 | 新增需求 | 差额 | 行动 |
|---|---|---|---|---|---|---|---|---|---|
| 数据分析 | 第 2 周 | 40 小时 | 8 小时 | 20 小时 | 4 小时 | 8 小时 | 12 小时 | -4 小时 | 调整范围或移动任务 |
差额为负时,不应自动通过加班解决。先确认是否可以调整优先级、变更任务顺序、分配替代角色或延后非关键范围。若采用加班方案,应明确持续时间、风险和审批责任,避免把临时措施伪装成常态产能。
3. 跨部门依赖登记模板
依赖表要能回答“谁需要在什么时候给出什么输入,晚了会影响什么”。单写“等待业务确认”不够,因为没有明确负责人、完成条件和升级路径。
| 依赖项 | 提供方 | 需要方 | 最晚日期 | 完成定义 | 延迟影响 | 升级路径 |
|---|---|---|---|---|---|---|
| 权限规则确认 | 业务运营 | 产品与研发 | 第 1 周周三 | 关键用户角色与权限矩阵获业务负责人确认 | 权限开发及测试相应顺延 | 先找项目负责人,超过 1 个工作日升级至业务决策人 |
4. 变更影响评估模板
遇到新增范围时,使用下面的决策问题比单纯问“还要几天”更有效。它迫使提出变更的一方同时面对资源、日期和优先级的取舍。
- 新增内容是什么:描述交付物和验收条件,避免把讨论意见直接当成任务。
- 新增工作量由谁承担:按角色估算,并说明估算区间和关键假设。
- 什么工作被移出或延后:若没有移出项,说明容量如何增加以及风险由谁接受。
- 依赖和关键路径是否变化:检查审核、数据、采购、培训等前置条件。
- 谁批准新的承诺:记录业务、项目和资源负责人,不用“会上大家都同意”代替责任人。
5. 适合共享的计划字段与需要限制的数据
跨部门协作应尽可能共享任务、角色容量、依赖日期、风险和承诺状态,但不代表要公开所有个人绩效信息。个人工时、健康状况、休假原因等敏感数据应按组织政策控制权限,不应为了做资源图表而扩大访问范围。
对管理层汇报时,优先展示角色级容量缺口、关键依赖和决策选项;对团队执行时,再提供必要的负责人和具体任务。不同受众看到不同颗粒度,既能支持决策,也能减少把计划数据误用为个人考核排名的风险。
七、分情形行动建议:先解决最影响承诺质量的那一类问题

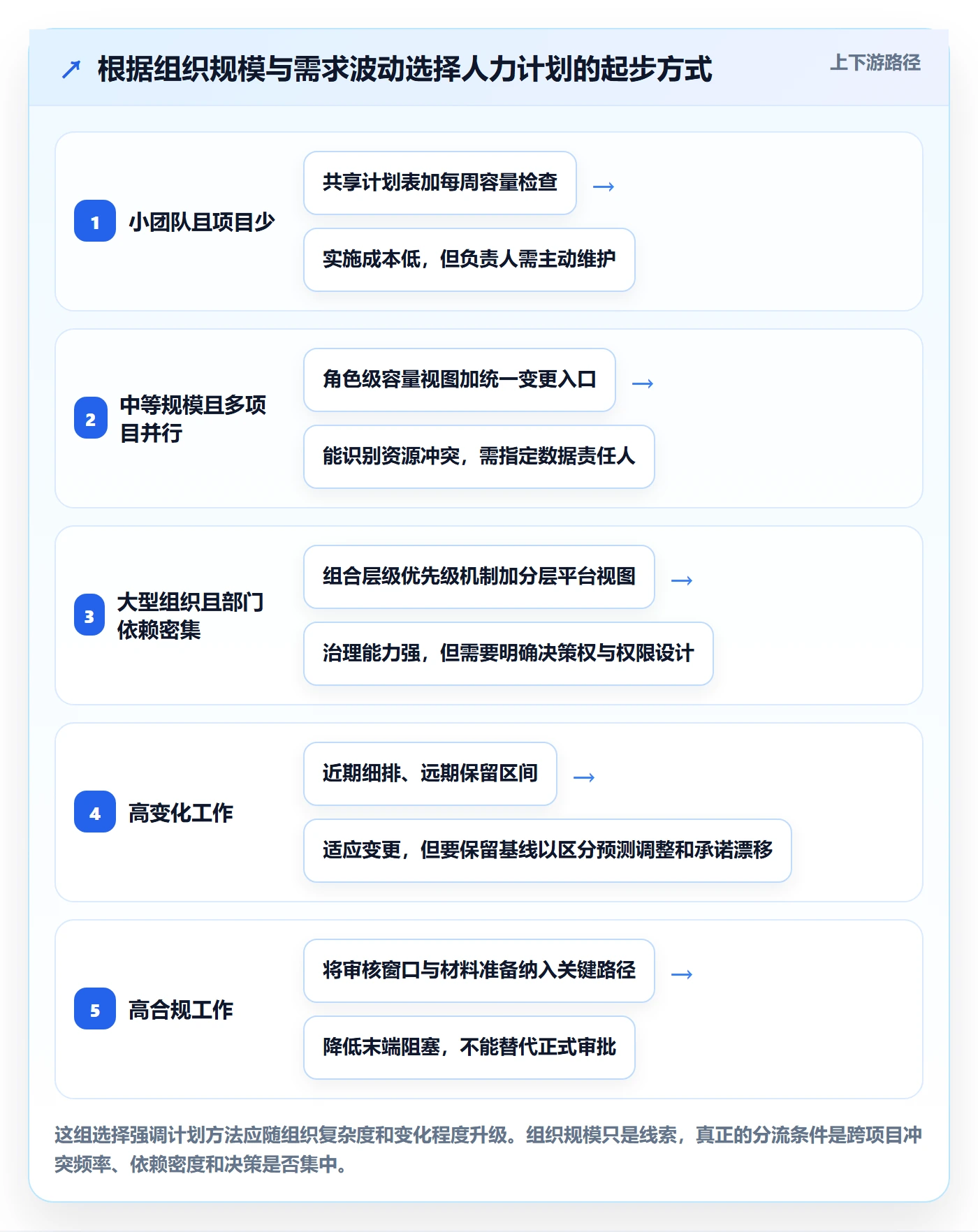

1. 团队少于 20 人:先做轻量统一,不要过早追求系统化治理
小团队通常不需要建立复杂的资源审批层级。由负责人统一任务定义、容量口径和周度变更记录,每周检查一次未来一至两周的承诺即可。重点不是记录每个人每小时做什么,而是尽早看见谁被多项目重复安排、哪些依赖仍未确认。
如果团队仍在频繁变化,使用一张共享表格或现有工作看板即可。只有当表格开始产生大量重复录入、版本冲突和无法追溯的问题时,再考虑把需求、任务和排期整合到项目管理平台中。
2. 20 至 100 人:建立角色容量视图和统一变更入口
这个规模常出现部门各自排期、项目负责人之间争抢稀缺资源的情况。建议明确一个跨项目资源协调人或小型组合管理机制,统一收集新增需求和角色负荷,再由有决策权的人处理优先级冲突。
如果研发、设计和业务运营各自维护不同表格,应先确定数据主源。每项任务只应有一个正式状态来源,其他报表从主源汇总,而不是让团队在多个文件中重复维护不同日期。
3. 超过 100 人、多事业部并行:把资源治理与决策权一起设计
中大型组织要解决的不只是“谁有空”,还有谁能决定优先级、谁能批准跨部门借调、如何处理事业部目标冲突。若没有明确的决策机制,资源表会把冲突可视化,却没人有权解决冲突。
可按项目组合、业务线或共享能力中心建立分层视图:高层看项目优先级和重大缺口,部门负责人看角色负荷,执行团队看任务与依赖。采用 PingCode 一类项目管理平台时,可考虑把需求、迭代、任务和负责人关联起来,减少多份清单重复同步;但容量规则、权限边界和数据责任仍需由组织自己制定。
4. 需求变化频繁:采用短周期滚动计划,不要把全年排期当作确定承诺
产品探索、市场活动和客户定制项目的需求变化较大,适合把近期计划做细、远期计划保留区间。滚动窗口可以根据团队节奏设置,例如近期两周明确到任务,后续数周保留角色和范围估算,再远的时间只记录方向性需求。
每次滚动时,保留原始基线和变更原因。否则团队会不断重写日期,最后无法判断是预测变得更准确,还是承诺标准被悄悄降低。
5. 监管和安全要求较高:把审核容量作为显式资源,而不是发布前补手续
安全、合规、法务和隐私审查通常不是可无限并行的普通任务。要把审核所需材料、排期窗口、负责人和返修轮次纳入计划。若审核方需要 3 个工作日处理,计划就不应只把“提交申请”记成一个小时任务。
对于高风险交付,应在设计阶段做预审,在上线前做正式复核。提前预审可以减少后期大改,但不能取代正式审批,也不能为了按期发布而把必要控制压缩成形式检查。
6. 数据基础薄弱:先建立最小可信基线,再逐步提高自动化
如果团队连任务完成日期、实际投入和变更原因都没有稳定记录,先不要急着计算复杂预测指标。选择少量关键项目,连续记录六至八周的计划量、实际完成量、等待阻塞和返工原因,形成自己的经验基线。
这个周期只是实践建议,不是统计学上的通用门槛。项目类型差异较大时,应分组观察,而不是把所有工作混成一个平均值。数据足够可用后,再逐步做角色负荷预测或自动化提醒。

八、不同情况下的取舍:准确、灵活、透明和低成本不能同时无限最大化
1. 精细估算与快速决策的取舍

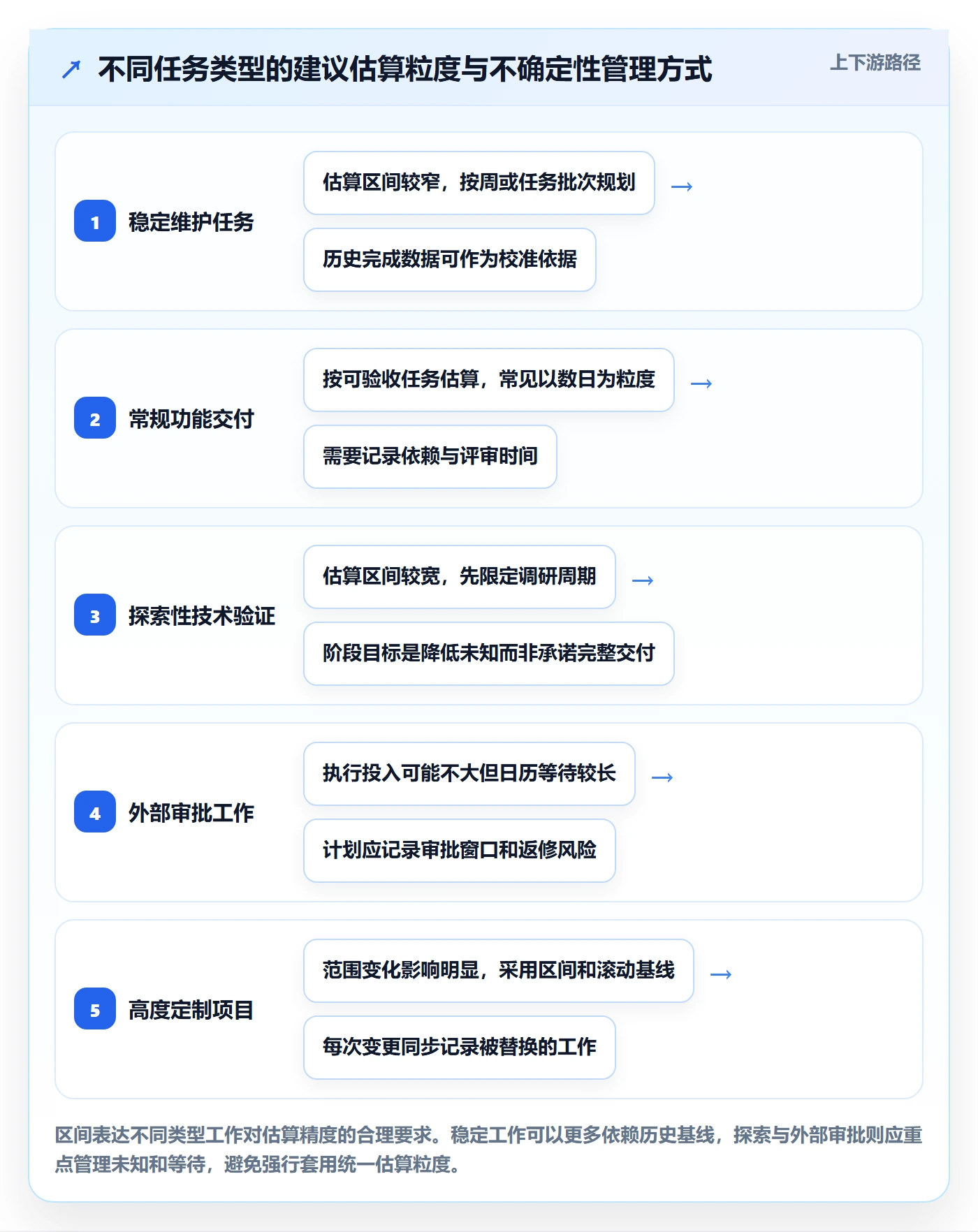

把每项工作拆到小时级,可能提升局部可见性,却增加填写、核对和维护成本。对于稳定、重复、流程明确的工作,精细估算有价值;对于探索性任务,过度细化只会让数据很快过期。
我通常建议先按照决策所需的颗粒度估算:如果负责人只需要判断是否需要增加一个岗位,角色周容量可能已经足够;如果要安排发布窗口或审核资源,就需要细化到日期和依赖。精度应服务于决策,不应成为计划本身的目标。
2. 高利用率与交付稳定性的取舍
提高资源利用率会减少空闲,但也可能增加排队和切换成本。跨部门项目越多、需求越不稳定,越需要适当保留缓冲;任务高度重复、输入稳定、协作依赖少时,才更适合把容量安排得紧密一些。
缓冲比例没有适用于所有团队的固定值。可先观察连续几个周期的突发工作量和计划偏差,再按工作类型设定建议范围,并定期调整。不要把某个部门的缓冲率直接推广成全公司规定。
3. 共享透明与个人隐私的取舍
透明度能减少重复询问和资源冲突,但计划数据不应自动变成个人绩效数据。按期率低,可能是需求反复、输入延误或资源冲突,并不必然意味着执行者表现差。
我倾向于让团队共享交付状态和角色容量,让管理者按权限查看必要细节,并明确说明数据用途。若员工担心投入记录会被简单排名,他们更可能少报等待、隐藏协作成本,最终损害计划质量。
4. 工具整合与流程负担的取舍
系统整合可以减少重复录入、提供变化记录和跨项目视图,但也会带来配置、权限治理、培训和数据维护成本。若组织尚未统一字段定义,过早把流程固化到系统,可能只是更快地复制混乱。
选工具时应检查:能否关联需求和任务,能否按角色及周期看负荷,能否保留变更记录,能否与现有身份和权限体系配合,能否支持组织所需的报表口径。不要只看演示页面是否漂亮,更要用真实项目走一遍从需求进入到变更复盘的完整路径。
5. 标准化与部门自主性的取舍
全公司统一字段和承诺标签有利于汇总,但不同部门的工作性质不一样。研发可能适合迭代容量,法务可能需要案件队列和审核时限,运营活动则可能以固定日期倒排。标准化应优先统一共同信息,而不是强迫所有工作采用相同的执行方法。
可统一交付定义、角色分类、日期口径、变更记录和风险升级规则;任务拆分方式、局部工作流和专业验收标准则可以保留差异。这样既能形成可比较的数据,又不会把专业团队变成填报部门。

九、把计划变成持续改进机制:复盘偏差,而不是追责数字
1. 复盘时把偏差拆成五类
项目完成后,我会把计划与实际差异分为估算偏差、需求变化、等待阻塞、返工和容量变化。估算偏差关注任务拆分和经验校准;需求变化关注决策入口和范围治理;等待阻塞关注依赖责任和响应时限;返工关注质量与验收条件;容量变化关注休假、支持和资源调度。
这五类原因可以同时存在,但应分别记录主因和次因。若只写“实际比计划多 30%”,下一轮最容易发生的反应就是统一加缓冲,结果低风险工作被高估,高风险工作仍然没有解决根因。
2. 选择少数能驱动行动的指标
计划效率指标不必多。一个实用组合是按期完成比例、角色容量冲突次数、等待阻塞时长、重大变更频率和返工投入占比。每个指标都要配一条行动规则,例如某角色连续两周超载,就必须调整优先级或范围,而不是只在仪表盘上变红。
避免把“利用率”单独作为效率目标。利用率提高可能来自减少浪费,也可能来自工作堆积、加班或缓冲被耗尽。观察指标时要同时看交付结果、过程健康和质量后果,避免团队通过牺牲交付质量换取漂亮的产能数字。
3. 用基线迭代校准,不要惩罚估算区间
当团队积累了足够的同类任务记录,可以比较估算区间与实际投入,判断区间覆盖是否合理。若多数任务的实际投入都超过悲观值,可能说明拆分不充分、风险条件遗漏,或团队低估了协作成本。
估算用于做资源决策,不应用来制造“承诺了就必须准确”的压力。若成员因担心偏差被追责而抬高估算,计划会失去可比性;若管理者要求一律压低估算,隐性加班和延期则会转移到执行阶段。
4. 让复盘结果进入下一个周期
复盘完成后,至少要更新一项具体规则:例如增加字段冻结节点、提前预约共享专家、为外部审批设置最晚送审日期,或者把某类重复任务拆分成标准清单。如果复盘没有改变后续计划方式,它就只是一次情况汇报。
对成熟团队来说,真正有价值的改进并非每个周期都让工作量估算变得更小,而是让不确定性更早被发现,让决策有据可查,让团队可以在范围、日期和资源之间做明确选择。
十、结尾:先让计划可解释,再追求计划更准确
跨部门人力资源计划的难点,不是把所有人的时间填进一张更大的表,而是把“谁做什么、什么时候能做、依赖什么输入、容量从哪里扣除、变化由谁批准”变成共同语言。工作量是投入估算,容量是供给约束,日历工期是依赖和等待共同作用的结果;只有把三者分开,计划才有可能被检验和改进。
我的独特判断是:计划效率的第一指标,不该是人均填表速度,而应是重大资源冲突和依赖风险被发现得有多早。如果团队能在承诺之前发现关键角色短缺,能在需求变更时明确被挤出的工作,能在复盘时区分等待、返工与估算偏差,即使预测仍有误差,也已经比一张看似精确却无法解释的排期表更有管理价值。
下一步可以从一个跨部门项目开始:统一人时或人天口径,按角色估算任务,扣除固定占用与已有承诺,登记依赖责任人和最晚输入日期;每周只复核未来两到三周的容量与关键路径。连续几个周期后,再根据实际偏差调整估算区间、缓冲方式和系统配置。先建立可信的小闭环,再扩展到整个组织,通常比一次性推行复杂的人力计划制度更稳妥。
常见问题解答(FAQ)
1. 跨部门项目做工作量估算,怎样减少各部门报数口径不一致?
我让产品、研发和测试分别报工时,结果同一项需求有人报 3 人日,有人报 8 人日,数字根本没法直接相加。我想知道有没有一种简单的统一口径,既不把估算做得太复杂,也能尽早发现分歧。
先统一“工作量算什么”,再统一单位。建议把一人日定义为一个人可投入项目工作的实际时间,例如 6 小时,而不是把 8 小时在岗时间都算成项目产能;会议、支持、休假和日常运维应单独扣除或列项。估算时按交付物拆分,而不是按部门报一个总数:需求澄清、接口设计、开发、联调、测试、上线准备分别估。
可用“乐观值、最可能值、悲观值”记录不确定任务,例如开发分别为 2、4、8 人日,并以最可能值作为基线、用区间暴露风险。若不同部门对同一任务的估算差异超过约 30%,先核对范围、验收标准和依赖,不要直接取平均;差异通常说明任务理解不同,而不是谁报得不准。
2. 人力资源计划怎样区分工作量、工期和可用人力?
我经常看到计划写着“需要 20 人日,预计两周完成”,但团队只有两个人,而且还要参加例会和处理线上问题。我不确定这到底算不算能按期完成,应该怎么把三个数字拆开看?
工作量是完成任务需要的总投入,工期是从开始到完成经过的日历时间,可用人力是这段时间内真正能投入该任务的容量,三者不能互相替代。以 20 人日为例,两名成员每周各有 4 个项目人日的可用容量,团队每周容量是 8 人日,理论上至少需要 2.5 周;若任务存在串行依赖,实际工期还会更长。
计划模板至少保留“任务、角色、估算人日、每周可用人日、最早开始、前置依赖、目标完成日”七项。排期前先扣除休假、例会、值班和已承诺工作,再看容量;不要用“人数乘以工作日”推算产能,否则常把支持工作和协作损耗漏掉。
3. 跨部门资源冲突时,应该按什么规则决定任务优先级?
我负责的项目需要设计、研发和测试共同投入,但几个项目都在争同一位核心人员。每个项目负责人都说自己的任务最紧急,我想知道怎样讨论资源冲突,才能避免只靠职位高低拍板。
把争论从“哪个项目更重要”转成“延迟的代价、依赖关系和可替代方案”。每个冲突任务统一提供四项信息:不做的业务影响、最晚需要人员的日期、所需角色与投入比例、延后一周的后果。优先处理会阻塞多个团队或影响明确外部承诺的工作;若两个任务价值接近,优先安排能解除更多后续工作的任务,而不是先到先得。
一次排期会上可把关键人员未来四周按周列出容量,例如某测试人员每周可投入 3 人日,两个项目分别申请 4 人日和 2 人日,就需要讨论缩小测试范围、调整交付日期或补充替代人员。决策结果要记录责任人和复核日期,需求或容量变化时重新评估,避免一次拍板后长期沿用失真的计划。
4. 人力资源计划模板应该包含哪些字段,才能每周滚动更新?
我用过只记录任务负责人和截止日期的表格,项目开始时看起来很整齐,过两周就发现有人超负荷、依赖没到位,计划也没人知道该怎么改。我想要一份字段不多但能用于实际跟踪的模板,并了解多久更新一次比较合适。
模板要能同时回答“要做什么、谁能做、何时能做、偏差为何发生”。建议设置字段:任务或交付物、所属部门、所需角色、负责人、估算人日、剩余人日、每周可用容量、前置依赖、计划起止日期、当前状态、风险及需要的决策。每周固定一次更新剩余工作量和可用容量;
若出现人员变动、需求范围变化或关键依赖延误,不必等到周会,立即重排受影响的任务。判断计划是否失真,可对比本周计划投入与实际投入,并观察剩余工作量是否连续两周下降;若投入不少、剩余量却不降,通常意味着估算漏项、返工或验收标准不清,应先查原因再追加资源。
模板的目的不是追求字段齐全,而是让资源冲突和预测偏差能提前暴露。
核心关键词
文章包含AI辅助创作:工作量实操方法:跨部门团队提升人力资源计划效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/551149
读者评论
可用产能”这个拆分很实用,尤其能避免把会议、值班和日常支持都算进项目工时。不过实际执行时,固定会议经常临时增加,建议每周根据历史数据调整缓冲,而不是长期沿用一个比例。
三点估算适合需求还不稳定的项目,但公式算出的4.3人天不应直接作为承诺值。更关键的是记录悲观情形的触发条件,并在接口、数据等前置条件变化后及时重估。
文章强调先看角色瓶颈而不是团队总人数,这一点很符合跨部门协作的实际。我们遇到过总人力有余量,却因一个审核岗位排队导致整体延期的情况,角色级日历比汇总人天更有参考价值。
