项目人力计划最常见的失效方式,不是“没有做计划”,而是计划表里写着某位成员下月可投入 80%,项目负责人却不知道这 80% 是否已经被其他项目、值班和部门任务占用。《人力规划落地方案:项目成员开展人力资源计划的协同管理案例解析》要解决的正是这个落差:把岗位需求、人员能力、可用工时、任务优先级和变更决策放进同一套协同机制,而不是再增加一张没人维护的表。本文以一个匿名化的中大型企业项目场景作推演,所有案例数值均为情景模拟,不代表特定企业的实测结果。

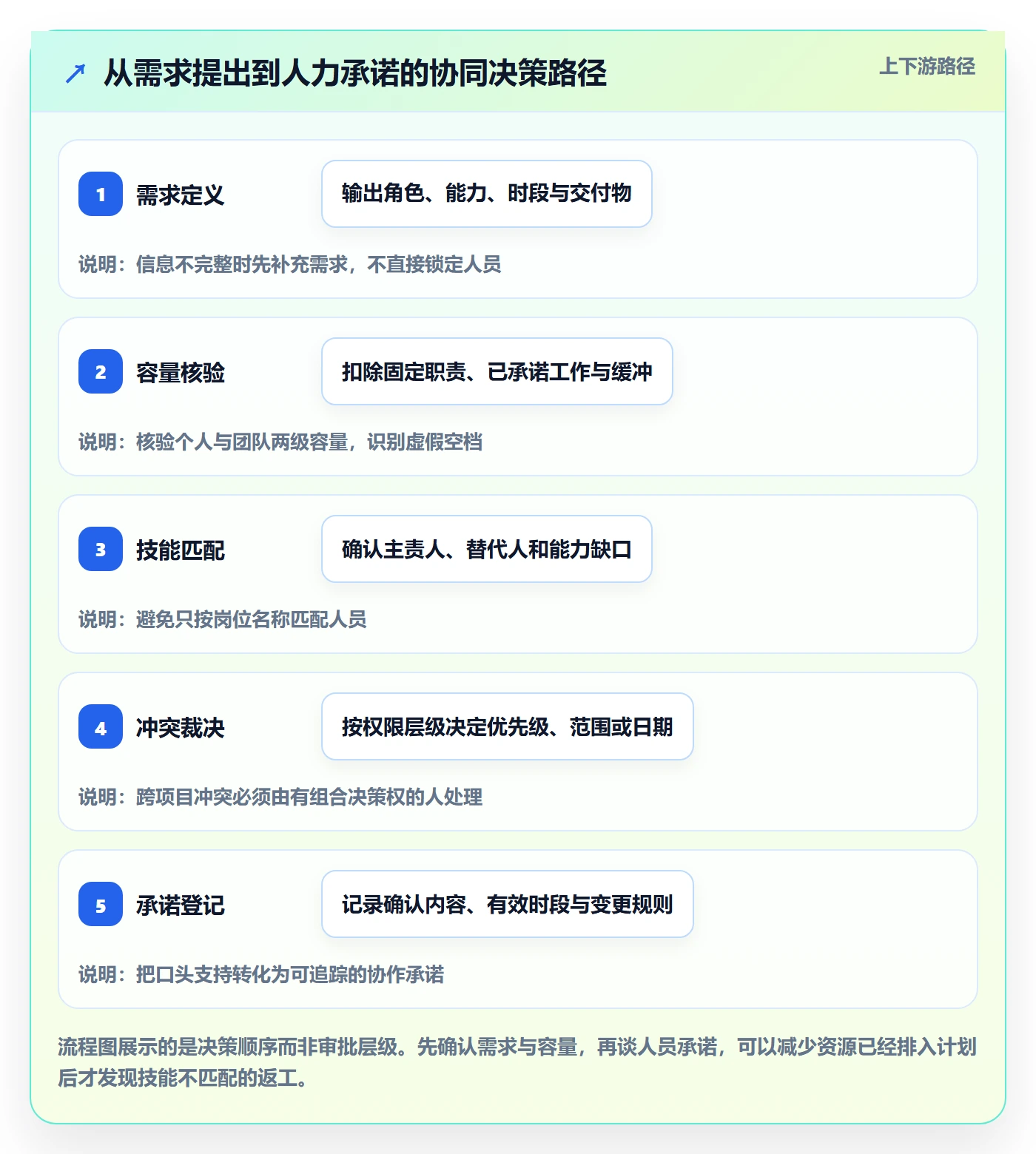

一、先讲结论:人力计划不是排人头,而是管理承诺
1. 计划的核心对象是可兑现的能力供给
我判断一份人力资源计划是否有用,不先看它有多少行,而先问三个问题:每项关键交付需要什么能力、这些能力在何时可用、当供给不足时谁有权决定取舍。若答案只是“需要两名开发、一名测试”,计划仍停留在人数层面,不能支撑项目决策。
项目真正购买的不是工时本身,而是特定时间窗口里能够完成某类工作、达到某种质量标准的能力。一个团队即使账面有十个人,如果关键架构能力只掌握在一人手里,或者测试资源要等开发完成后才介入,计划上的人数也不能直接转化为交付能力。
我的核心判断是:人力计划要同时描述需求、供给、约束和调整规则。需求回答要做什么,供给回答谁能做,约束回答为什么不能满负荷投入,调整规则回答需求变化时如何重新协商。缺少其中任何一项,计划就容易退化为静态排班。
2. 从“分配百分比”转向“承诺边界”
“张三投入 50%”看似精确,实际上可能存在多种解释:每天半天、某几周全职、遇到线上故障优先响应,或者只在评审节点参与。只有把百分比对应到具体时间段、交付责任和替代安排,才算形成可执行承诺。
我更愿意把人力计划拆成三层:第一层是岗位与能力需求;第二层是成员的时间容量和技能匹配;第三层是经项目负责人、职能经理及成员确认的承诺。前两层是分析结果,第三层才是可以拿来管理的计划。
对百人以上组织,计划还必须考虑跨项目冲突、职能部门保留任务、休假与值班、技能稀缺程度,以及人员变更对知识连续性的影响。工具可以帮助形成共同视图,但无法替代管理者对优先级和责任边界的决策。
3. 先追求可见,再追求精确
不少组织一开始就要求预测到每天、精确到小时,结果员工花大量时间填报,管理者却仍不知道关键岗位是否短缺。我的建议是先把数据粒度设到足以支持决策:短周期冲刺团队可以按周规划;阶段交付较长、任务变化较慢的团队,可以按月滚动预测。
人力计划的精度应与不确定性相匹配。需求尚未澄清时,写出 37.5 人天并不会让预测更可靠;把区间、假设和置信程度说清楚,反而更诚实。先让资源冲突被发现,再逐步提高估算质量,比一开始追求表格精美更有效。
二、背景和真实工作场景:为什么计划表经常与项目现场脱节
1. 一个跨部门项目的典型结构
以下案例是匿名化情景推演,参考了常见的中大型企业协作结构,不对应任何一家企业的真实绩效数据。某企业同时推进客户门户改造、数据迁移和内部流程升级,三个项目共用架构师、数据工程师、测试负责人和安全评审人员。项目各自有负责人,人员则归属不同职能团队。
项目门户改造原计划在十二周内完成。项目经理按任务估算提出开发 4 人、测试 2 人、产品 1 人、架构支持 0.5 人。职能经理看完后表示“原则上可以支持”,但没有明确哪几周能投入。随后数据迁移项目临时提高优先级,架构师被安排处理生产问题,测试负责人又承担了季度合规验证。
问题直到集成测试前才暴露:需求开发基本完成,但测试资源没有同步进入;数据接口设计等架构评审,且熟悉旧系统的工程师已经被调走。项目组加班补位,表面上是进度问题,根因却是计划把“名义可用”误当成“可承诺”。
2. 资源不是满负荷才算利用充分
在项目组合环境中,成员通常还要承担运维、部门建设、招聘面试、培训和临时支持。若人力计划只登记项目工时,剩余时间就会被误解为闲置,继而被再次分配。实际情况是,某些不可预期工作需要保留容量,否则一次故障就会挤占所有项目承诺。
因此,我不会用“每个人都排满”作为计划成熟度标准。排满可以制造高利用率的表象,却会让计划对变化失去缓冲。尤其是稀缺角色,过度分配的成本往往不是单纯加班,而是评审延迟、返工增加和关键知识集中在单人身上。
3. 组织协同的难点是决策权分散
项目经理最清楚交付路径,职能经理最清楚团队能力与人员发展,成员最清楚实际任务负荷,项目组合或管理层则掌握优先级。四方的信息各自正确,但没有共同的决策机制时,就会出现“每个人都同意、资源仍然冲突”的局面。
我通常把协同问题拆成两类。第一类是信息问题,例如项目不知道成员还有哪些工作;第二类是权责问题,例如发现冲突后没人有权暂停低优先级需求。前者可以靠透明视图和更新节奏改善,后者必须由管理层明确优先级和升级路径,不能指望软件自动解决。
4. 规划周期要与项目节奏和组织变化匹配
如果项目需求变化很快,季度级的固定分配会迅速过时;如果项目以阶段评审为主,每天调整人力也只会增加沟通负担。规划周期应由任务变化频率、资源稀缺程度和决策成本共同决定,而不是照搬某种模板。
一个较稳妥的实践是设置“承诺窗口”和“预测窗口”。承诺窗口内的安排尽量稳定,变更需要明确负责人和影响;预测窗口用于观察未来可能的缺口,不应被误读为已经锁定的资源。对变化较大的需求,宁可标注为待确认,也不要把不确定承诺包装成确定日期。

三、拆解常见误区:看起来在做规划,实际在制造偏差
1. 误区一:用人数代替能力需求
“需要三名开发”无法说明要解决什么问题,也无法识别技能缺口。若任务涉及复杂数据治理,普通应用开发人员即使有空,也未必能替代数据建模经验;若交付依赖安全评审,增加一般测试人员也不会缩短评审队列。
我建议把需求描述到“角色、能力、时间窗口、产出、必要程度”五个维度。例如,不写“架构师 0.5 人”,而写“第 2 至第 4 周需要具备旧系统迁移经验的架构角色,每周参与接口方案评审与风险确认,关键评审不得缺席”。这样的需求才可以协商替代人选或调整时间。
2. 误区二:把可用工时当成可持续产能
日历上的工作时间包含沟通、学习、支持和不可避免的中断。把每周 40 小时全部分给项目,是一种账面平衡,不是可靠计划。成员在多个项目之间切换,还会产生上下文恢复成本;工作被切成许多碎片时,理论工时加总并不代表相同的有效产出。
这并不意味着每个团队都应该套用固定的折减比例。更好的做法是从本组织的历史记录观察计划工时与实际投入的偏差,按团队和工作类型校准。新团队、未知技术和外部依赖较多的工作,应采用更宽的估算区间,而不是用一个看似精确的统一系数。
3. 误区三:成员确认等于资源承诺
成员在会议上说“我可以帮忙”,不代表职能经理已经调整了其他任务,也不代表这项支持具有稳定时间。若承诺没有记录开始与结束时间、工作优先级和冲突处理方式,遇到部门级紧急事项时,项目仍可能失去资源。
有效承诺至少要包含三项信息:谁确认、确认了什么、什么情况下可以变更。例如,某测试工程师在第 6 至第 8 周投入每周三天,负责回归测试;如需处理一级线上事件,项目负责人和职能经理在一个工作日内共同调整测试范围或交付日期。边界越明确,协作越不依赖个人关系。
4. 误区四:资源冲突发生后才开会
临近里程碑才发现同一位架构师被三个项目同时安排,已经不是排期问题,而是决策延迟。此时各项目都形成了对外承诺,调整的代价远高于早期发现。资源冲突应在计划阶段被可视化,并按影响范围升级。
冲突不是失败的证据,而是组合优先级需要显性化的信号。若组织没有明确的项目优先级,资源协调会就会变成声音最大的项目负责人获胜。此时需要由拥有组合决策权的人确认:哪些项目必须按期、哪些可以缩小范围、哪些工作可以推迟。
5. 误区五:把工具上线等同于流程落地
工具可以汇总任务、人员、工时和风险,但如果大家对字段含义理解不同,系统只会更快地汇总不一致数据。比如“投入百分比”有人按整月平均,有人按每周峰值,有人按剩余时间估算,报表看起来完整,决策仍然没有依据。
以 PingCode 为例,它面向中大型企业及 100 人以上组织的协同场景,可以作为项目、任务、人员与进度信息协同的载体。选型时我不会只看功能清单,而会先验证几个具体问题:能否按时间窗口观察资源负荷,能否追溯需求变化,管理者是否能看到项目与职能的共同视图,权限和数据维护责任是否清晰。工具适不适合,要由真实流程试运行来判断,而不是由演示环境里的页面数量决定。
6. 误区六:只统计利用率,不统计计划质量
利用率很高可能意味着团队负荷高,也可能意味着计划把不可预期工作藏了起来。单独看利用率,无法判断资源安排是否合理。至少应同时观察需求兑现率、关键角色缺口、临时调入次数、计划变更幅度和工作延期原因。
如果人力计划越详细,临时救火越多,问题可能不在执行纪律,而在需求估算、容量模型或优先级治理。管理者应该追问“哪些假设不断被打破”,而不是只追问“谁没有按表执行”。
四、专业判断逻辑:怎样把需求、供给与决策连起来
1. 先把工作拆到可分配的粒度
人力计划不需要把所有任务细化到小时,但要拆到能够辨认所需能力和交付结果的粒度。一个任务如果同时包含方案设计、接口开发、数据迁移和验收,就很难判断资源是否匹配,也很难定位瓶颈。
我常用的判断标准是:若任务延期,团队能否指出具体是哪个角色、哪个依赖或哪个验收条件造成的?如果不能,任务可能仍然过大。任务太细则会增加维护成本,因此应以资源决策需要为界,而非以拆分数量为目标。
2. 用需求矩阵描述角色与能力
项目经理可以先为每个阶段建立需求矩阵,把任务、能力、时段、预计投入和关键程度放在一起。技能不必一开始就建成庞杂的能力字典,先覆盖稀缺角色和关键交付即可。常见分类包括必须由特定资质承担、可由相邻技能替代、可通过培训补足、可以外部采购。
| 阶段 | 核心工作 | 关键能力 | 资源窗口 | 替代边界 |
|---|---|---|---|---|
| 方案设计 | 接口与迁移方案评审 | 旧系统架构经验 | 第 1 至第 3 周 | 可由熟悉相邻系统的资深工程师辅助,但关键决策需架构负责人确认 |
| 构建开发 | 功能实现与接口联调 | 后端开发、集成测试 | 第 3 至第 8 周 | 部分模块可由经评估的内部人员承接 |
| 验证上线 | 回归、性能与安全验证 | 测试设计、安全评审 | 第 7 至第 11 周 | 安全评审通常不能由一般功能测试替代 |
这张矩阵的价值在于暴露“岗位名称相同、能力不等价”的问题。组织可以进一步建立能力等级和证据,例如完成过类似交付、通过内部评审或具备特定资质,但应避免把能力评分做成脱离实际工作的标签竞赛。
3. 计算容量时区分名义容量与可承诺容量
名义容量是成员理论上可工作的时间,可承诺容量则是扣除固定职责、假期、值班、会议和缓冲后,经确认可以投入项目的时间。两者之间的差异必须看得见,否则管理者容易把“还剩一些工时”误认为“还能接一个项目”。
一种实用的核算方式是按周期估算:可承诺容量等于周期工作时间,减去固定职责、已承诺项目工作、计划休假和必要缓冲。这个公式不应被误读成精确生产力模型,它的用途是帮助团队讨论容量去了哪里,以及哪些工作可以调整。
例如,某成员一个月名义工作时间为 160 小时,固定支持任务约 24 小时,已确认项目承诺 88 小时,计划休假折算 8 小时,缓冲 16 小时,那么理论剩余 24 小时。若这些时间被安排给新项目,还要检查是否集中在连续时间段;零散的两小时空档不一定能承担需要深度工作的任务。
4. 对不确定任务使用区间和置信度
新技术、外部接口和需求尚未冻结的工作,最好以区间表达,例如预计 20 至 32 人天,并说明范围来自哪些假设。若估算依据不足,可以标为低置信度,先安排小规模探索,再更新预测。区间不是逃避责任,而是让风险显性化。
我不建议把所有不确定性都塞进一个统一缓冲百分比。接口不稳定、供应商响应慢和人员技能不足是不同风险,缓解手段也不同。把风险来源单独记录,管理层才有机会选择减少范围、补充专家、调整顺序或接受延期。
5. 形成明确的优先级与冲突升级机制
人力计划不是把所有需求都满足,而是把不能同时满足的需求拿到正确层级解决。团队层面的冲突由项目经理与职能经理协商;跨项目冲突由项目组合负责人或业务负责人裁决;涉及范围、成本和对外日期的重大变化,则应由项目发起人确认。
升级机制应说明触发条件和响应时限。例如,关键角色连续两个周期超出可承诺容量,或某项关键评审没有可用替代人选,就应提交组合层决策。若只是一般任务短缺,可以由项目组通过调整顺序或范围处理,避免所有小问题都上升到高层。
6. 让计划与交付节奏同步更新
人力计划不是一次性审批文件。需求变化、缺陷回流、成员休假、供应商延迟和优先级调整都会改变资源需求。更新频率应与项目节奏匹配:例如每周检查近期承诺,每月滚动观察中期缺口,每个阶段门重新确认关键角色和能力。
更新计划时,不应只改日期或投入比例,还要记录变化原因、影响范围、批准人和后续动作。这样在复盘时才能区分估算偏差、管理决策和外部变化,而不是把所有延期归结为“资源不足”。

五、案例拆解:用滚动计划化解跨项目资源冲突
1. 情景设定与初始计划
继续使用前述情景模拟。门户改造项目有十二周交付目标,数据迁移和流程升级同时进行。三个项目共用一位架构负责人、两名数据工程师、三名测试人员和一位安全评审人员。项目最初只提交岗位人数,没有列出各角色的具体时间窗口。
在统一梳理后,项目组发现架构负责人前三周必须参与方案评审,但第四至第六周还要支持迁移项目;测试团队在第七周开始集中承担合规验证;数据工程师有一人需要在第二周完成平台维护。冲突并非谁不配合,而是三个项目都把同一段时间当作可用。
这时我不会马上要求大家“加人”。我会先检查哪些工作必须由该角色完成,哪些可以提前、延后、拆分或由经过验证的替代人员承担。只有把任务与人员依赖拆开,才能判断缺口是绝对短缺,还是排程方式造成的局部冲突。
2. 先分清硬约束和可调整项
团队把任务分成三类:硬约束、可协商约束和可替代任务。硬约束包括安全评审窗口、数据迁移冻结期和对外承诺日期;可协商约束包括内部演示、非关键报表和部分文档完善;可替代任务包括可由其他工程师按标准操作手册执行的例行检查。
这种分类避免了把“所有任务都重要”当作默认前提。项目负责人必须说明延后某项工作的业务影响,职能经理则说明调动成员会挤占哪些职责。两边都把代价讲清楚,管理层才能做真实取舍,而不是把压力转嫁给成员加班。
3. 用技能矩阵找替代,不用临时点名找人
情景推演中,团队识别出一名中级工程师曾参与相邻系统迁移,可以承担数据校验与文档化,但不能独立批准最终架构决策。于是架构负责人将部分方案准备工作交给该工程师,自己集中参加关键评审。这样并没有让替代人员承担超出能力边界的责任,也释放了稀缺专家的时间。
这种安排需要写明辅导成本。替代人员并非“免费容量”,他需要熟悉资料、接受评审和获得反馈。若项目只记录替代后的执行工时,而忽略指导时间,计划仍会低估资源需求。培养替代能力可以解决长期单点风险,但在短期项目中应计算过渡成本。
4. 调整工作顺序,而不是只调整人员百分比
项目组把非关键报表功能从第六周移至第九周,将测试用例设计提前到开发中段,并安排测试人员参与需求评审。这样做的重点不是让测试人员更早“开始工作”,而是让缺陷更早暴露,降低临近上线时的返工峰值。
资源冲突经常可以通过改变依赖顺序缓解。若测试只在开发结束后介入,项目会在某一周形成资源高峰;如果测试设计、验收标准和自动化准备前移,团队就可能把工作分散到更长时间窗口。前移工作只有在输入稳定、责任明确时才有价值,不能把未成熟需求提前转化为大量返工。
5. 约定变更触发条件与恢复机制
调整后,项目负责人、职能经理和成员确认了三项规则:关键评审如被生产事件打断,两个工作日内重新安排;测试验证窗口若被合规任务占用,优先保障高风险用例,低风险范围由业务负责人确认是否延期;任何新增需求都要说明需要的能力、预计窗口和对当前承诺的影响。
这类规则的价值在于把“出问题再沟通”变成“知道发生什么时由谁处理”。人力计划不能消灭变化,但可以降低变化带来的协商成本。若成员每天都需要重新确认优先级,说明规则仍不够清晰,或组织缺少统一的优先级机制。
6. 用模拟数据观察计划变化带来的影响

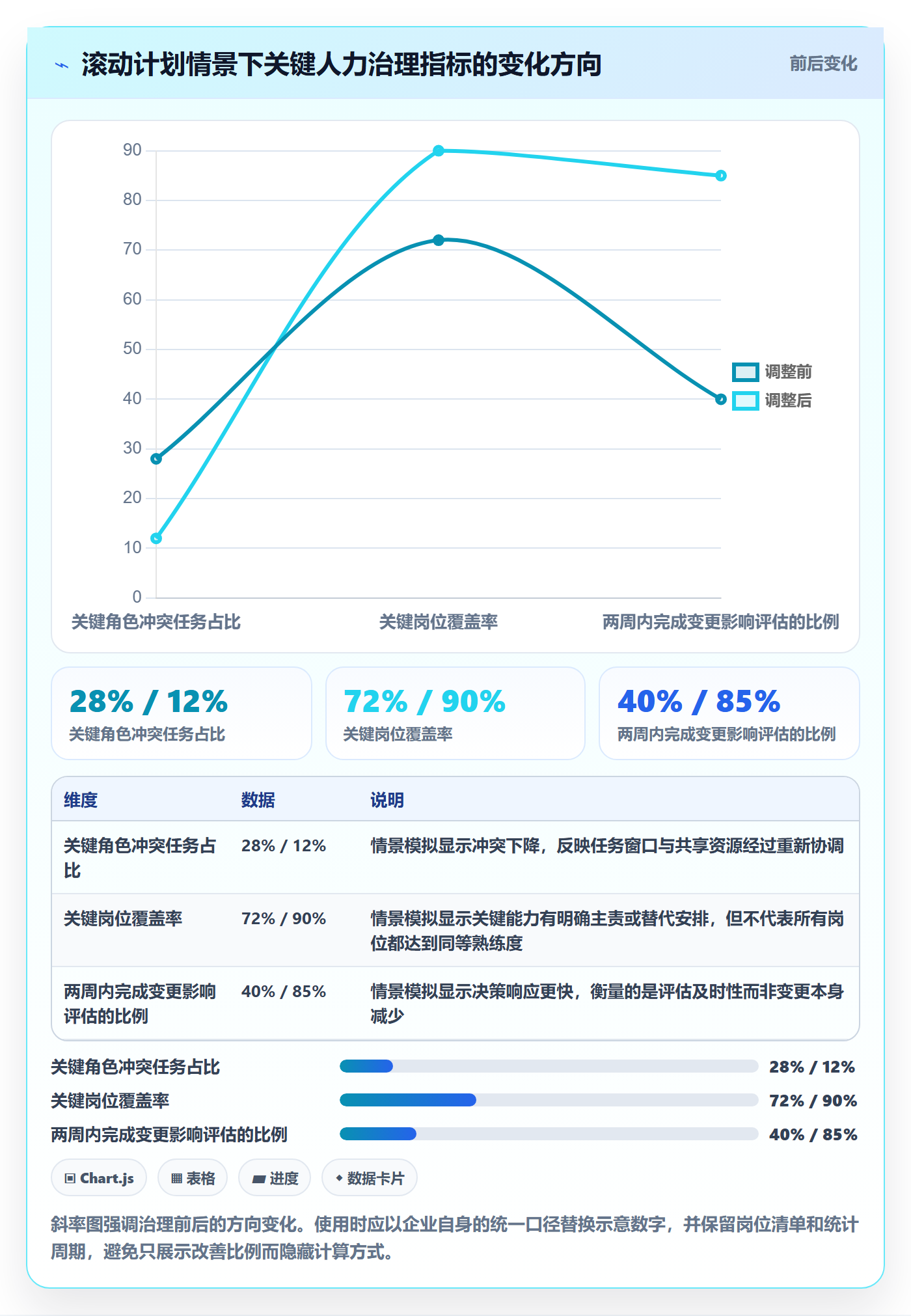

为了说明调整逻辑,下面的数字是情景模拟,不是公开调查或企业实测。设定调整前关键角色冲突任务占比为 28%,关键岗位覆盖率为 72%,需求变更后两周内完成影响评估的比例为 40%;采用滚动计划、替代能力确认和明确升级规则后,假设上述指标分别变化到 12%、90% 和 85%。这些数值用于演示测量方法,实际结果必须由组织自己的基线验证。
重要的不是把某个百分比当作行业目标,而是先定义分母和观察周期。例如“关键岗位覆盖率”要明确关键岗位清单、计划周期和覆盖判定标准;若临时把岗位清单缩小,覆盖率会虚高。指标只有在口径稳定、变化可追溯时,才适合用于比较。

7. 复盘时关注因果,而不只是是否按时交付
即使项目最终按期完成,也要复盘计划是否依靠持续加班、少数专家超负荷或推迟其他项目才实现。按时交付可能是优秀计划的结果,也可能是把成本转移给团队和后续工作。管理者应同时观察交付结果、资源负荷、质量返工和其他项目的连带影响。
复盘可以分四个问题:哪些容量假设准确,哪些偏差最大;哪些技能可以通过培训或文档降低单点风险;哪些决策等待时间过长;哪些工作本可通过范围或顺序调整避免冲突。把复盘结论写回估算规则、能力矩阵和优先级机制,案例才会转化为组织能力。
六、落地方案:从试点到组织级协同的执行步骤
1. 第一步:确定试点边界与决策目标
不要一开始就把所有部门和所有项目纳入资源管理。选择一个资源冲突明显、项目负责人愿意参与、管理层能够裁决优先级的项目群,先覆盖关键角色和未来八至十二周的计划窗口。试点的目标不是证明工具能画出多少报表,而是验证冲突能否更早发现、决策能否更快完成。
试点边界还要明确哪些工作纳入计划。若只统计项目任务,却不记录运维、合规、值班和部门职责,容量数据必然偏乐观。可以先采用粗粒度分类,不必把每项日常工作精确到小时,但要保证主要容量去向能被解释。
2. 第二步:统一关键术语和数据口径

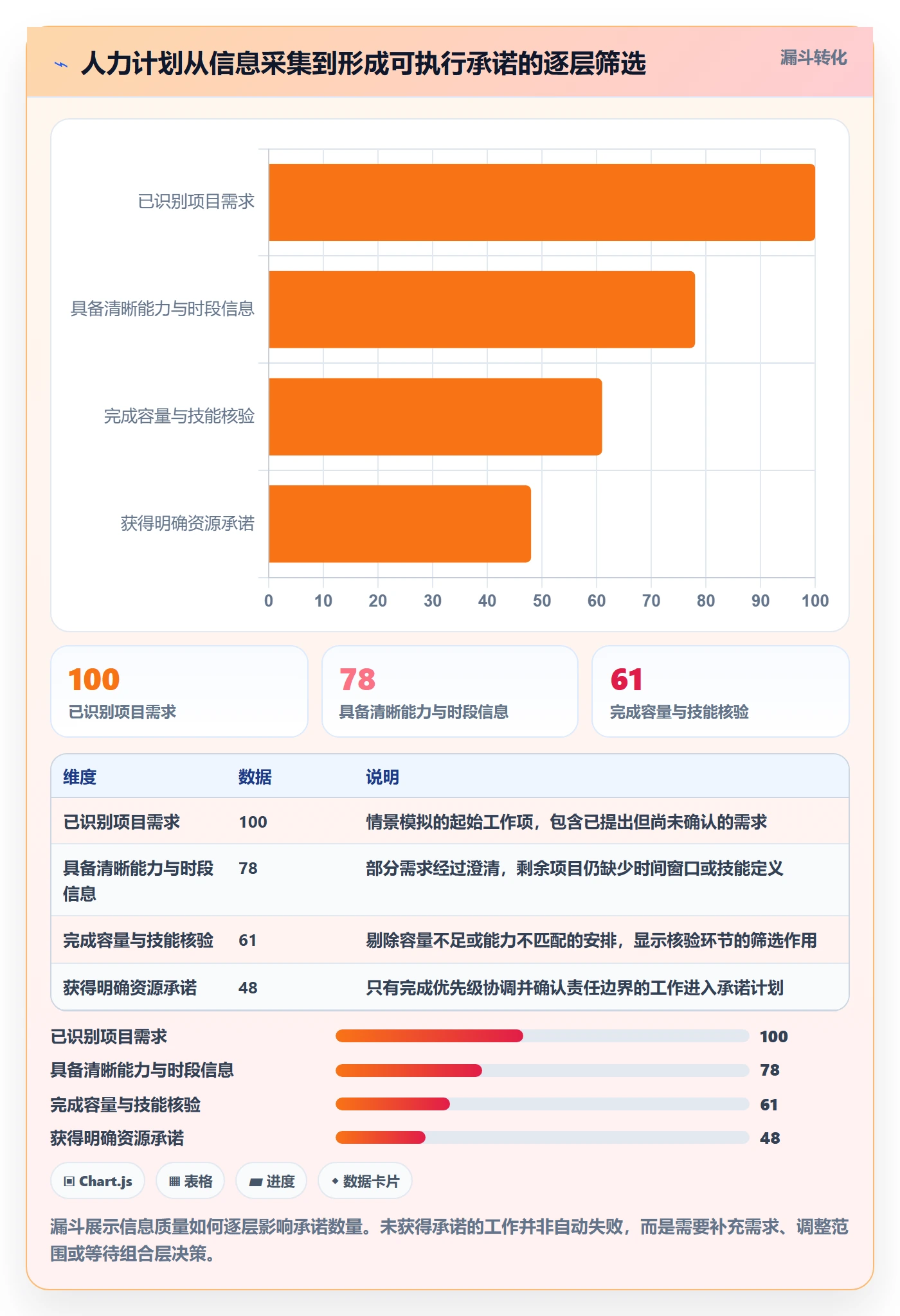

启动前先定义“可用容量”“已承诺投入”“关键岗位”“冲突”“变更”和“预测”。例如,计划投入是未来一段时间的预估,不等于成员的考勤记录;人力冲突是同一资源在同一时间窗的承诺超过可承诺容量,不是任何任务延期都叫资源冲突。
字段越多不等于数据越好。先保留做决策必需的信息:项目、任务或工作包、角色能力、责任人、时间窗口、预计投入、优先级、确认状态、风险和变更原因。其他字段只有在实际分析中发挥作用时再增加,避免员工为填表而填表。
3. 第三步:建立需求清单和能力清单
项目负责人先按阶段梳理关键工作,职能经理整理团队可提供的能力及替代边界。能力描述应贴近实际任务,避免只使用“高级”“专家”等模糊标签。可以用交付经历、评审权限、认证或经过验证的独立工作能力作为证据。
若企业尚无成熟技能档案,可以从关键角色开始做轻量登记:谁可以独立承担,谁需要指导,谁能作为短期备份。此处的目的不是给员工永久定级,而是帮助项目发现单点依赖和培训机会。能力数据也应限制访问范围,避免被用于脱离情境的简单排名。
4. 第四步:形成容量基线和滚动预测
用至少一个完整计划周期观察实际负荷,区分计划工作、固定职责、临时支持和缓冲。试点初期的基线不必完美,但必须注明采集方式和缺失项。若没有历史数据,可以先做四至六周的轻量观察,再用结果校正下一周期的估算。
滚动预测中应把确定性分层。例如,近期已获确认的承诺用明确状态标示;中期需求标为预测;未澄清的项目仅显示可能的能力缺口。状态可采用简洁的“已确认、待协调、预测、存在冲突”,避免复杂等级让使用者误以为精度更高。
5. 第五步:固定协同节奏与升级会议
建议把人力协同嵌入现有项目与组合管理节奏,而不是再造一套重复会议。项目组每周检查近期承诺和阻塞,职能经理按月确认团队容量,组合层定期处理跨项目的稀缺资源冲突。会议应围绕决策清单展开,不逐人朗读排期。
会议输入至少包括未来窗口的能力缺口、冲突项目、计划变化、备选方案及其代价。会后记录决定、责任人和完成期限。若没有需要裁决的事项,可以异步更新,不必为了固定日历上的会议而开会。
6. 第六步:用工具承载事实,而不是复制流程负担
对中大型组织而言,项目与人员数据分散在表格、消息和个人日历里,容易形成多套口径。PingCode 可作为协同工具候选之一,用于统一项目任务、进度与协作信息;具体是否采用,取决于组织的流程适配、权限治理、系统集成、数据维护能力和实际使用体验。
选型测试要使用真实但经脱敏的项目场景,至少验证四件事:能否区分预测和承诺;能否查看共享资源在同一时间段的冲突;计划变化能否追溯;角色权限是否满足部门与项目的协同需要。还要检查导入导出、既有系统连接、历史数据迁移和管理员维护成本。
试点期间不要以“填报率”作为唯一成功标准。员工可能按时填完,却仍然填写错误或不理解字段。应观察管理者是否减少重复收集信息、冲突是否提前出现、决策记录是否更完整、成员是否知道什么已确认以及如何提出变更。
7. 第七步:设置指标、复盘和退出条件
指标控制在少数可行动项目即可,例如关键岗位覆盖率、冲突发现提前量、资源变更响应时间、计划兑现偏差、临时调入频次和关键任务返工情况。每个指标都要写清口径、来源、责任人和复核周期。指标的目的是揭示系统问题,不是给个人施加单一绩效压力。
试点还要设置退出或扩展条件。若数据维护成本远高于减少的协调成本,应简化字段或调整粒度;若跨项目冲突长期无人裁决,应先修复治理权责,再扩大范围;若关键角色覆盖改善且使用负担可接受,再逐步纳入更多项目群。

七、不同情况下的行动建议:按组织成熟度选择起步方式
1. 项目数量少、团队稳定:先用轻量节奏建立习惯
若团队只有少数项目、成员相对固定,不必先采购复杂系统。可以用共享表格或现有项目工具记录角色需求、周度容量、冲突和决策。重点是保证项目经理与职能负责人使用同一版本,并为变更留下记录。
这类组织最容易忽视的是关键专家单点风险。应至少确认每个关键交付是否有备份方案,备份需要多少指导时间,不能覆盖时的降级或延期选择是什么。轻量工具不代表轻视管理,反而要求责任和更新规则更清晰。
2. 多项目共享人员:先建组合优先级,再谈精细排期
当多个项目争抢同一批资源时,最大的瓶颈通常不是预测模型不够精细,而是组织没有明确谁先谁后。建议先建立项目优先级原则,说明业务价值、合规要求、客户承诺和风险等级如何影响资源分配。
如果所有项目都被标成最高优先级,优先级机制就没有作用。管理层应允许项目通过减范围、移交日期、拆分阶段或暂停来释放容量。不能一边要求所有承诺不变,一边默认成员通过加班吸收系统性短缺。
3. 需求变化快:缩短承诺窗口,保留预测区间
产品探索、创新研发和需求频繁变更的项目,不宜过早锁定很长时间的人员计划。可以稳定近期窗口,把中期计划作为预测,设置明确的重估节点。需求变化时,项目负责人应说明变化对技能、人数、时间和验收标准的影响。
这类团队应避免把每次需求调整都当作计划失败。关键是区分合理探索与无序变化:探索阶段可以接受假设修正,但需要设定时间和成本边界;进入交付承诺后,变更则要经过影响评估与优先级确认。
4. 稀缺技能集中:优先做能力复制和任务解耦
若关键能力集中在一两个人身上,短期可以安排专家负责高风险判断,把准备、文档、数据整理和可标准化步骤交给其他成员。长期则应通过结对、轮岗、培训、操作手册和评审机制扩大备份范围。
能力复制不是把专家的工作无条件拆给新人。应明确哪些任务可以独立执行、哪些必须复核、达到何种证据后可以扩大责任。短期项目若没有培训窗口,应诚实地把专家容量视为硬约束,避免通过模糊授权制造质量风险。
5. 临时任务和生产支持多:显式预留容量并记录消耗
运维和业务支持占比高的团队,不宜将所有成员排入项目计划。应依据历史事件频率和组织要求,设置容量预留,并定期复核其是否合理。预留过少会导致项目承诺反复被打断;预留过多则会降低可用交付能力,需要用历史数据校正。
当突发任务实际超过预留容量时,不要只把超出的工时记下来,还要决定哪些项目任务受到影响。记录“谁被打断”不够,管理者需要看到“哪些承诺因此变更,以及由谁确认”。这样可以避免临时支持成本长期隐形化。
6. 跨地域或外包协作:把交接和等待时间纳入计划
跨地域团队的可用工时可能受到时区、语言、审批链和交付接口影响。计划要包括交接窗口、评审等待和依赖响应时间,而不只是把双方工时加总。若外部供应商承担关键工作,还要明确输入责任、验收人、返工边界和替代方案。
外包人员的容量也不等于组织可以无限调度。合同范围、知识产权、权限和人员稳定性都构成边界。对关键知识,应设计文档与交接要求,避免项目结束后能力和上下文一并流失。
7. 人力数据基础较弱:先抓关键角色和关键窗口
有些组织没有可靠的工时系统,也无法立即建立完整技能档案。此时不必等待完美数据,可以先记录最稀缺的五至十类能力、未来一个季度的关键交付窗口、明确冲突和管理层决策。少量可信信息比全员填写但无人校验的大表更有价值。
之后根据每轮计划暴露的问题逐步扩展数据。例如,若延期主要来自安全评审排队,就增加评审容量和等待时间信息;若主要来自需求反复,就补充变更原因和影响记录。数据结构应由实际决策问题驱动,而不是由系统字段驱动。
八、不同情况下的取舍:人力规划没有零成本的完美解
1. 精度与维护成本之间的取舍
小时级计划适合短期、依赖关系明确且资源冲突敏感的工作,但维护成本高;月度角色级规划负担较低,适合中期容量预测,却不适合解决某一周的专家冲突。我的建议是近期更细、中期更粗,并随交付临近逐步提高精度。
若团队发现不断调整粒度,却没有带来更好的决策,应回到业务问题重新评估。精度不是越高越好,真正需要的是能区分方案、发现风险并触发行动的精度。
2. 利用率与缓冲之间的取舍
高利用率可以减少表面上的空闲,却会降低突发变化的吸收能力。较大缓冲提高韧性,但也可能让容量长期闲置。适当比例应结合工作可预测性、服务承诺和历史中断情况决定,不宜用单一数字规定所有团队。
更关键的是明确缓冲的所有权。若缓冲没有管理规则,它可能被低优先级任务填满;若完全禁止使用,团队又会在真实事件来临时失去弹性。可以约定什么事件可动用、谁批准、动用后如何调整项目承诺。
3. 专家集中效率与能力分散之间的取舍
由专家集中处理复杂任务,短期质量和速度可能更好,却会形成单点风险;把任务分散给更多人员,有助于培养能力,但短期可能增加指导和复核成本。选择时要看交付期限、风险等级、人员成长目标和未来需求,而不是简单地追求“每个人都要参与”。
若项目是一次性高风险交付,专家集中可能合理,但应记录知识转移安排;若同类工作持续发生,长期依赖单一专家就会越来越昂贵,应在计划中预留能力复制时间。
4. 统一规则与团队自主之间的取舍
统一口径有利于项目组合观察和资源协调,但每个团队的工作方式并不相同。组织应统一必要定义、审批边界和关键指标,把估算方法、任务拆分方式和例会节奏留给团队适配。
如果所有团队被要求使用完全相同的细节模板,可能会制造形式上的一致和实际上的抵触。反过来,若每个团队自定义所有口径,组合层就无法比较。关键在于区分必须统一的决策数据与可以本地化的执行方式。
5. 工具自动化与人工判断之间的取舍
自动化适合汇总负荷、提醒冲突、追踪变更和生成趋势,但难以判断某个任务是否可以由相邻技能替代,也难以替管理层决定哪个项目应该延期。工具能减少信息搬运,不应被包装成资源优化的自动答案。
选择平台时,应把配置和维护成本算进去。功能越多,权限模型、数据治理、培训和流程调整可能越复杂。先用试点验证关键决策链,再决定是否扩展;若现有系统已经可以提供可靠视图,未必需要为了“系统化”而新增工具。
| 决策情形 | 优先选择 | 需要接受的代价 | 不建议的做法 |
|---|---|---|---|
| 交付日期固定且关键能力稀缺 | 缩小范围、提前锁定关键角色、提高变更门槛 | 部分功能延后或其他项目让出容量 | 只要求成员加班,不调整范围和优先级 |
| 需求高度不确定 | 短承诺窗口、分阶段验证、滚动预测 | 中期资源安排存在区间而非固定数字 | 过早把预测写成确定承诺 |
| 项目多且共享资源集中 | 组合层明确排序,优先处理稀缺能力冲突 | 低优先级项目可能暂停或延期 | 让各项目各自争取同一资源 |
| 团队流程尚未成熟 | 小范围试点,先统一关键口径 | 短期仍需要人工协调和复核 | 一次性部署复杂流程并要求全员填满数据 |
九、如何验证人力计划确实改善了项目管理

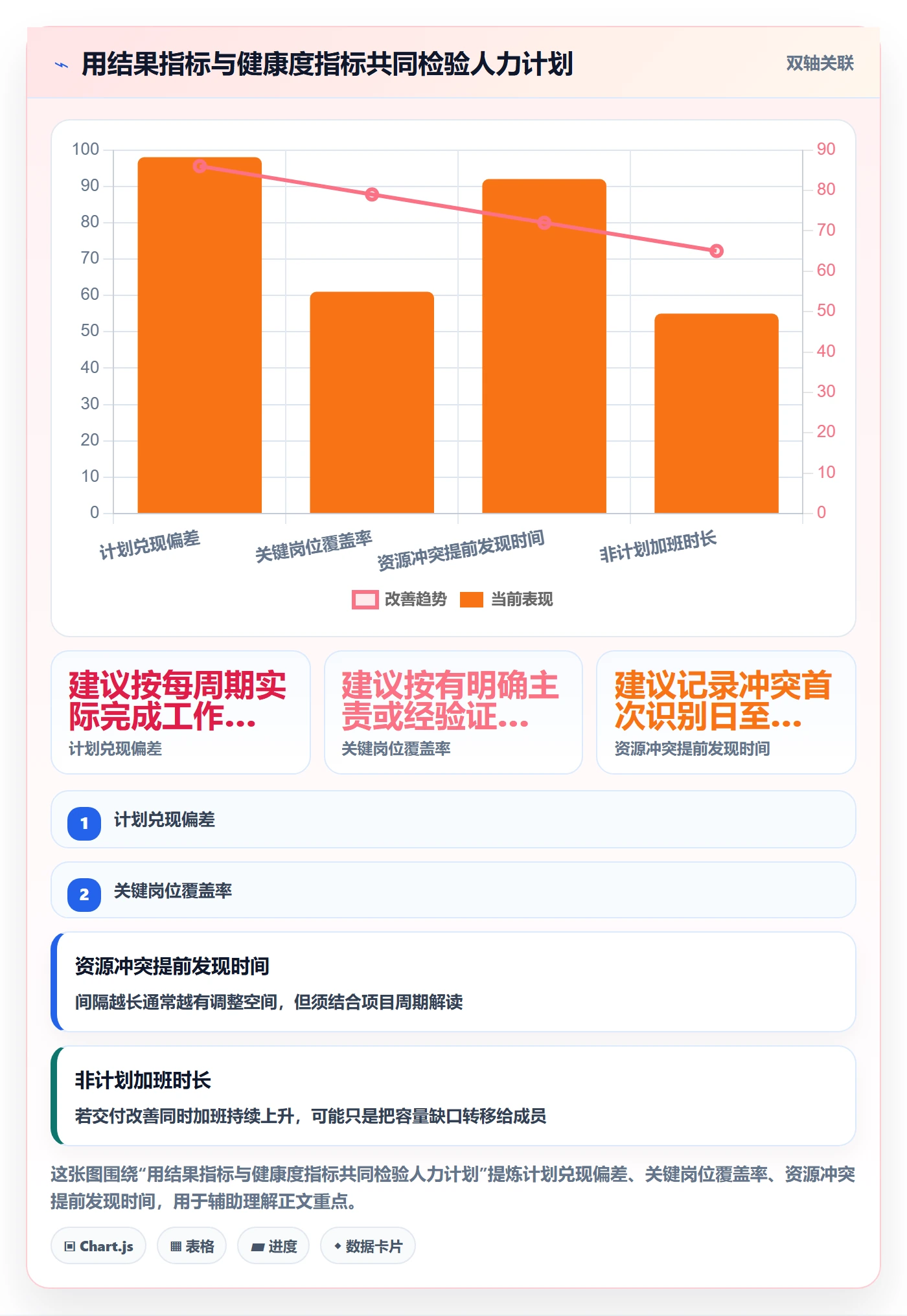

1. 不只看结果,也看过程是否变得可控
交付按期率值得关注,但它受需求变更、客户决策和外部依赖影响,不能单独证明人力计划有效。还应观察资源冲突提前发现的时间、关键岗位是否有备份、变更影响评估是否及时,以及临时调配是否减少。
若交付结果没有立即改善,但冲突发现更早、风险解释更清楚,组织可能已经建立了更好的治理基础。相反,若项目按期率上升却伴随长期加班、质量返工和其他项目延期,就不能简单宣布人力规划成功。
2. 采用小而稳定的指标组合
我建议试点阶段只设定少数指标,并明确各自用途。关键岗位覆盖率看能力保障,计划兑现偏差看估算和执行,冲突提前发现时间看预警能力,资源变更响应时间看决策效率,返工率和加班时长则帮助识别被转移的隐性成本。
指标要避免互相诱导。若只奖励利用率,团队可能减少缓冲;若只奖励计划兑现率,项目经理可能拒绝合理变更;若只看资源缺口,管理者可能把所有问题都解释为缺人。指标应组合使用,并允许通过案例复核异常数据。

3. 建立数据解释机制,避免数字脱离现场
每个周期都应抽查若干典型偏差,确认原因是需求变更、技能错配、等待审批、容量估算错误,还是任务拆分不合理。分类不应过度复杂,但必须能指向不同的改进动作。若所有偏差最后都归入“资源不足”,指标就失去了诊断价值。
对成员而言,数据采集要说明用途、访问范围和保留规则。人力计划是项目协调工具,不应被随意用于比较个人价值或推断工作效率。透明解释数据怎样帮助减少冲突,通常比增加填报提醒更能提高参与意愿。
4. 观察收益是否覆盖维护成本
试点需要核算管理时间的变化:项目负责人是否少花时间反复问人,职能经理是否更早发现团队过载,会议是否从信息汇报转为决策,数据维护是否增加了员工负担。无法证明维护成本有合理回报时,应简化流程,而不是继续追加字段。
收益也包括避免损失,例如更早发现关键专家不可用、降低高风险任务无人评审的概率、减少上线前集中返工。此类收益不一定能精确换算成金额,但可以通过事件数量、等待时间和返工规模进行跟踪,不要把推测的节省金额伪装成确定收益。
十、结尾:让计划成为协作协议,而不是静态表格
1. 最值得坚持的三个原则
第一,人力计划描述的是能力在特定时间窗口内的可兑现供给,不是组织名单与人数的简单拼接。第二,资源冲突必须有对应的优先级决策权,不能由成员通过加班默默吸收。第三,计划越不确定,越要把假设、区间和变更规则写清楚,而不是用精确数字制造确定感。
对项目负责人来说,下一步可以从一个具体交付开始:列出未来八至十二周的关键任务,标明所需能力与时间窗口;与职能经理核对成员固定职责和已承诺工作;识别最稀缺的三个角色,提出替代或调整方案;最后把冲突升级规则和变更责任人确认下来。
2. 用一个周期验证,再决定是否扩展
如果组织已有合适的项目协同平台,可以先用真实项目验证计划视图、冲突识别和变更追溯;如果还没有统一工具,也可以先用轻量方式试运行。重点不是工具名称,而是计划是否让成员、项目经理、职能经理和业务负责人看到同一事实,并知道谁负责下一步行动。
我认为人力规划真正的成熟标志,不是每个人的日程都被填满,而是组织能在资源不足时及时做出透明取舍。下一步先选一个资源冲突真实存在的项目群,建立关键能力清单和近期承诺窗口;跑完一个周期后,用自身数据复盘冲突提前量、变更响应和非计划负荷,再决定是否扩大范围。这样得到的方案,才会从纸面计划变成可持续的协同能力。
常见问题解答(FAQ)
1. 人力规划落地时,如何把项目需求转化为可执行的人员配置方案?
我以前做过一个同时推进多个版本的产品项目,最初按“一个项目配几个人”来估算,结果开发任务看似有人负责,测试和数据分析却连续两周排不上期。我想知道,人力规划到底应该从项目数量出发,还是应该从工作量和关键技能缺口出发?
我更建议从工作包和技能需求出发,而不是直接按项目数量配人。在一次42人、同时维护3条产品线的项目中,我先把需求拆成产品、交互、开发、测试、数据和发布支持6类工作包,再按周估算投入工时。
例如某版本需要开发320小时、测试120小时、产品与设计80小时,按每人每周有效产出约28小时计算,开发至少需要11.4人周,测试需要4.3人周,不能简单理解为“安排两名开发和一名测试”就够了。我实际采用了三步:第一步建立角色,技能矩阵,区分“能独立交付”“需要辅导”和“只能支持”三种状态;
第二步按周查看需求工时、已承诺工时和可用工时;第三步给关键岗位保留15%左右的缓冲,不把所有人排到100%。在最终排期中,我把开发利用率控制在80%至85%,测试控制在75%至80%,因为测试阶段经常会受到返工和环境问题影响。
判断方案是否合理,不是看每个人有没有任务,而是看关键路径上的工作包是否有人能在目标周独立完成。
2. 跨项目共享人员时,怎样避免资源争抢和优先级失控?
我曾经遇到过同一名高级工程师同时被三个项目负责人拉去救火,每个人都认为自己的需求最紧急。表面上大家都在协同,实际上这名成员每周切换五六次,交付效率明显下降,我想知道共享人力应该怎样分配才不会变成抢人。
共享人员最忌讳按照“谁先开口谁优先”分配。我在一次跨部门项目中,把共享成员的时间切成固定容量,而不是允许项目随时插入任务:例如某架构师每周可投入28小时,其中核心项目固定占14小时,平台治理占7小时,临时支持只保留7小时。超过这个容量的需求,必须进入统一的优先级评审,而不能由项目负责人私下承诺。
我会设置一个简单的分配规则:第一优先级是影响版本上线或客户承诺的关键路径任务;第二优先级是能够解除多人阻塞的公共任务;第三优先级才是局部优化和低风险需求。除此之外,还要规定最小连续投入单元,通常不低于半天,避免人员上午做项目A、下午切换项目B。
根据我记录的一个6周周期,采用固定时间块后,该共享成员的任务切换次数从每周约14次降到6次,延期任务从9项降到3项。真正有效的协同不是让一个人服务更多项目,而是减少无效切换和隐性排队。
3. 人力计划应该多久更新一次,如何尽早发现人员不足?
我以前把人力计划当成项目启动时提交的一份表,直到测试阶段突然出现40多个缺陷,才发现测试人员的有效产能已经被会议和返工吃掉了。我想知道,人力规划是按月调整、按周调整,还是只有发生人员变动时才调整?
人力计划不应该只在人员入场或离场时更新,而应该至少按周滚动、按月复盘。我在一个为期12周的交付项目中,每周固定更新四个指标:未来两周需求工时、已确认可用工时、关键岗位覆盖率、阻塞任务数量。只要未来两周的需求工时超过可用工时的90%,或者某项关键技能只有一名可替代人员,就把它标记为黄色;
超过100%或出现唯一人员被多个关键任务占用,则标记为红色。我还发现,单看“已分配人数”很容易误判。一个测试人员名义上每周有40小时,但扣除例会、缺陷复测、环境等待和请假后,真正可用于新任务的时间可能只有25小时。
因此我会同时记录计划工时和有效工时,并用偏差率判断是否需要调整:偏差率达到20%时先缩减非关键范围,达到30%时再考虑增员、外包或调整里程碑。这样做的好处是,人力不足会在交付前两周暴露,而不是在发布日期前两天才被动救火。
4. 选择项目协同工具时,哪些功能真正能支持人力规划落地?
我测试过几类项目协同工具,发现很多产品都有成员、任务和甘特图,但真正做人员规划时,仍然需要把数据复制到电子表格里再计算。我想知道,评估工具时应该重点看哪些能力,怎样判断它是真的支持人力管理,而不是只提供了一个人员名单?
我会把评估重点放在“计划能不能持续反映现实”,而不是功能列表有多长。至少要验证五项能力:能否按角色和技能查看资源,而不只是按姓名查看;能否区分计划工时、实际工时和剩余工时;能否展示跨项目占用冲突;能否设置成员不可用时间;能否在计划变化后保留调整记录。缺少其中两项,后续通常还得依赖人工汇总。
我曾用一组模拟数据做过对比:给同一工具录入8个项目、42名成员、约760条任务,并连续模拟4周的请假、延期和插单。只支持任务分配的工具,资源冲突需要人工整理,周报汇总平均耗时约3小时;支持工时、角色和跨项目视图的某项目管理工具,初次配置约半天,但之后每周汇总时间降到40分钟左右。
选择时不要只看演示环境中的漂亮甘特图,应该要求供应方现场演示三个场景:一名成员同时被两个项目占用、某技能临时缺口、项目延期一周后资源如何重排。能否在这三个场景中给出可追溯的调整结果,比是否拥有更多按钮更能说明工具是否适合落地。
核心关键词
文章包含AI辅助创作:人力规划落地方案:项目成员开展人力资源计划的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550795
读者评论
文中把“可用工时”和“可承诺容量”区分开,这一点很有现实意义。很多排期只看成员有没有空,却忽略了值班、会议和临时支持。实际落地时还需要明确由谁维护这些数据,否则过一段时间仍会失真。
需求矩阵的思路比较实用,尤其适合跨部门共用稀缺角色的项目。不过能力等级和替代边界需要持续更新,不能只在项目启动时填写一次,否则人员变动后参考价值会明显下降。
我比较认同先追求可见、再追求精确的做法。团队以前也尝试按小时填报,结果维护成本很高,项目负责人反而看不出冲突。按周滚动并保留缓冲可能更适合变化频繁的研发项目。
