人力资源计划中的“投入比例”最容易被误读成一张百分比表:某成员投入项目百分之多少,剩下的时间归谁管理。但真正造成项目延期的,往往不是比例算错,而是计划里的百分比没有对应到明确的工作、周期、责任人和可用时间。我的判断是,投入比例不是承诺书,而是一个需要持续校准的资源假设;只有把它放进项目节奏、部门协同和变更流程中,比例才有管理价值。
一、先讲核心结论:比例不是答案,资源假设才是
1. 投入比例要回答四个问题
一份可执行的人力资源计划,至少要说清楚:谁在什么时间段参与什么工作、计划投入多少、由谁确认优先级、发生冲突时如何调整。少了其中任何一项,百分比都可能只是表面精确。
例如,“后端工程师投入项目百分之五十”并不等于每个工作日都能稳定获得半天时间。对方可能在周一参加部门例会,周三处理线上故障,周五被另一项高优先级工作临时占用。有效计划应当将时间窗、交付物和中断规则同时标出来。
我通常把投入比例定义为:特定人员在特定周期内,可用于某个项目的可承诺工作时间占其可用工作时间的比例。这个定义里的“特定周期”和“可用工作时间”不能省略,否则不同团队填出来的数字没有可比性。
2. 先算可用容量,再谈项目分配
常见的倒推方式是先有需求,再把人头按比例填满。更稳妥的做法是先算团队实际容量,再检查项目承诺是否超出容量。可用容量应扣除法定假期、已批准休假、固定会议、值班、运维和明确的非项目职责。
容量估算不必追求分钟级准确。对于知识工作,过度精细通常只会增加维护成本。按周或双周观察,并把固定会议、休假、值班等确定性占用显式扣除,往往比按月填写一个看似精确的百分比更有用。
下面的数值是为了展示计算方法的情景模拟,不代表任何组织的行业平均水平。假设一名成员一周有五个工作日,扣除一天固定会议、半天值班和半天部门支持,项目可承诺时间约为三天,则该项目的周投入比例约为百分之六十,而不是简单按“全职成员”估算为百分之百。

3. 计划比例要与交付责任绑定
投入比例只有和交付物关联,才便于检查计划是否合理。比如,设计师每周投入百分之四十,应当对应需求评审、关键流程方案和可交付设计稿,而不是只对应一条“参与项目”的备注。
我更愿意把计划拆成“角色,任务,时间窗,交付物,确认人”五列。这样既能发现角色缺位,也能看出同一名成员是否在同一时间被多个项目重复承诺。比例是摘要,资源计划的主体仍然是工作和责任。
4. 先对齐冲突处理规则,再追求表格精度
组织里同时存在项目优先级和职能管理职责。项目负责人可以提出资源需求,但未必有权单方面改变成员的部门任务;部门经理能够安排专业工作,也不一定掌握项目整体依赖。若没有事先约定的冲突处理机制,资源表更新得越勤,越可能演变成反复拉扯。
因此,我会先明确谁能批准投入变化、谁能决定任务优先级、哪些冲突需要升级,以及多长时间内必须给出答复。流程清楚后,比例才有机会变成共同承诺,而不是各部门各自理解的一组数字。
二、背景和真实场景:为什么一张资源表常常不够用
1. 多项目环境中的“重复承诺”
我见过不少项目计划,看起来每个人都没有超过百分之百:成员甲负责项目 A 百分之五十、项目 B 百分之三十,剩余百分之二十处理部门事务。问题是,项目 A 和项目 B 的关键节点都落在同一周,部门事务又不能暂停。月度总比例没有超额,周度的实际安排却已经冲突。
这说明资源管理至少有两个观察尺度:较长周期用于看投入结构,较短周期用于看依赖和冲突。月度比例可以帮助识别长期过载,周度安排则更适合处理评审、发布、联调、验收等具体节点。把两种尺度混成一张表,容易出现“月度看起来正常、周三已经无人可用”的情况。
2. 矩阵式协作中的责任边界不清
在矩阵式组织里,项目负责人通常关心范围、进度和交付,职能经理关心专业能力、团队负荷和人员成长。两者关注点并不冲突,但如果计划里只写“投入百分之五十”,就很难回答谁负责排任务、谁负责审批休假、谁来处理项目和部门工作的优先级冲突。
我会把资源计划当作一份协作约定,而非单方面的排班表。对项目负责人来说,它说明项目可以依赖哪些能力;对职能经理来说,它说明成员何时被项目占用;对成员本人来说,它说明交付预期和中断时的沟通路径。
3. 不同岗位的投入节奏并不相同
研发、测试、设计、数据分析和业务专家的工作方式不同,投入曲线也不同。需求梳理初期,业务专家可能短时间高强度参与;研发阶段,工程师承担主要工作;集成测试期间,测试人员和业务验收人员的需求同时上升。用固定比例覆盖整个项目,容易把阶段性峰值平均掉。
因此,计划应按阶段而不是只按项目总周期描述。一个角色在项目全周期的平均投入比例,可能很低,却在两周的关键窗口需要接近全时参与。资源计划若不标注峰值时间,项目团队就会在最需要协同的时候才发现人员不可用。
4. 中大型组织需要可追溯的协同记录
当项目成员、部门、地区和并行项目数量增加,依赖口头确认的成本会迅速上升。一次资源调整需要知道原计划是什么、谁提出变化、谁同意、影响了哪些里程碑,以及后续如何恢复。没有变更记录,团队只能靠会议纪要、聊天记录和个人记忆拼接事实。
对于一百人以上、跨团队并行项目较多的组织,可以考虑使用统一的项目管理平台维护项目、成员、任务、里程碑和变更记录。以 PingCode 为例,它可用于把项目工作与团队协作信息放在同一工作流中;是否适合具体组织,应以资源视图、权限、报表和现有系统集成能力的实际验证为准。工具能承载流程,但不能替代对优先级和责任边界的约定。
三、常见误区:表面精确,实际不可执行
1. 把投入比例当作考勤比例
投入百分之五十,不意味着成员每天固定一半时间都能响应项目,也不意味着另一半时间完全不受项目影响。不同工作有不同的时间结构:评审会需要多人在同一时段出现,深度工作需要连续时间,故障响应则可能随时打断计划。
如果管理者把百分比直接当成每日切片,成员容易陷入频繁切换。与其规定每天上午属于一个项目、下午属于另一个项目,不如围绕交付节点安排成块的协作时间,并明确紧急插单的处理方式。
2. 把每个人都排到百分之百
“每个人都满负荷”看起来像提高利用率,实际可能是把风险提前写进计划。只要出现评审延迟、线上问题、临时需求或请假,所有后续任务就会连锁滑动。更重要的是,团队没有缓冲时,成员会通过延长工作时间来掩盖计划缺口,短期看似交付,长期则可能出现返工、疲惫和质量下降。
可用容量应包含合理的非项目工作和波动空间。具体缓冲比例没有适用于所有组织的标准答案;我会根据工作不确定性、故障频率、跨团队依赖和历史变更情况调整,而不是把某个固定数字当作普遍定律。
3. 用月均比例掩盖关键周冲突
假设某成员一个月投入项目百分之五十,平均每周约有一半时间参与。这个数字不能说明他是否能在上线前的两周连续参与,也不能说明他是否有空参加每周必须的方案评审。比例相同,时间分布不同,交付风险可能完全不同。
遇到关键依赖时,我会把资源计划下钻到周,必要时下钻到具体里程碑。没有关键节点的阶段可以维持月度观察;进入联调、验收、发布和重大评审窗口后,则需要更明确的可用时间和替补安排。
4. 只看人数,不看技能与替代性
资源容量不是简单的人头加法。两个成员的名义投入时间相同,如果一人掌握关键系统权限或特定业务知识,另一人尚未完成相关训练,他们并不能直接互相替代。计划表若只显示“有两名工程师”,就可能忽略技能缺口和单点依赖。
在排计划时,我会把岗位能力拆成必要技能、熟练程度、权限要求和替补条件。对关键岗位,资源计划不仅要回答“谁来做”,也要回答“此人不可用时,谁能接手、接手需要多久”。
5. 把计划变更当成失败
项目发生变化并不自动说明计划质量差。问题在于变更是否及时被发现、是否评估影响、是否得到相关角色确认。如果管理者为了维持原计划数字而不更新资源表,团队最终会同时维护一份“正式计划”和一份实际执行中的“影子计划”。
我判断计划是否成熟,不看它有没有变化,而看变化是否有来源、有影响评估、有责任人、有复盘记录。计划可以调整,但不能默默漂移。
6. 用工具替代协商和决策
项目管理平台可以汇总任务和资源信息,也可以提醒冲突,但系统不会天然知道某个项目是否应当优先于部门维护工作。若权限、优先级和冲突升级规则没有建立,工具只是把争议从会议室搬到了界面上。
因此,先确定管理规则,再配置字段、视图和审批流程。工具的价值在于减少重复采集、提高变更可见性和保留决策记录,而不是用自动化掩盖组织没有做出的选择。

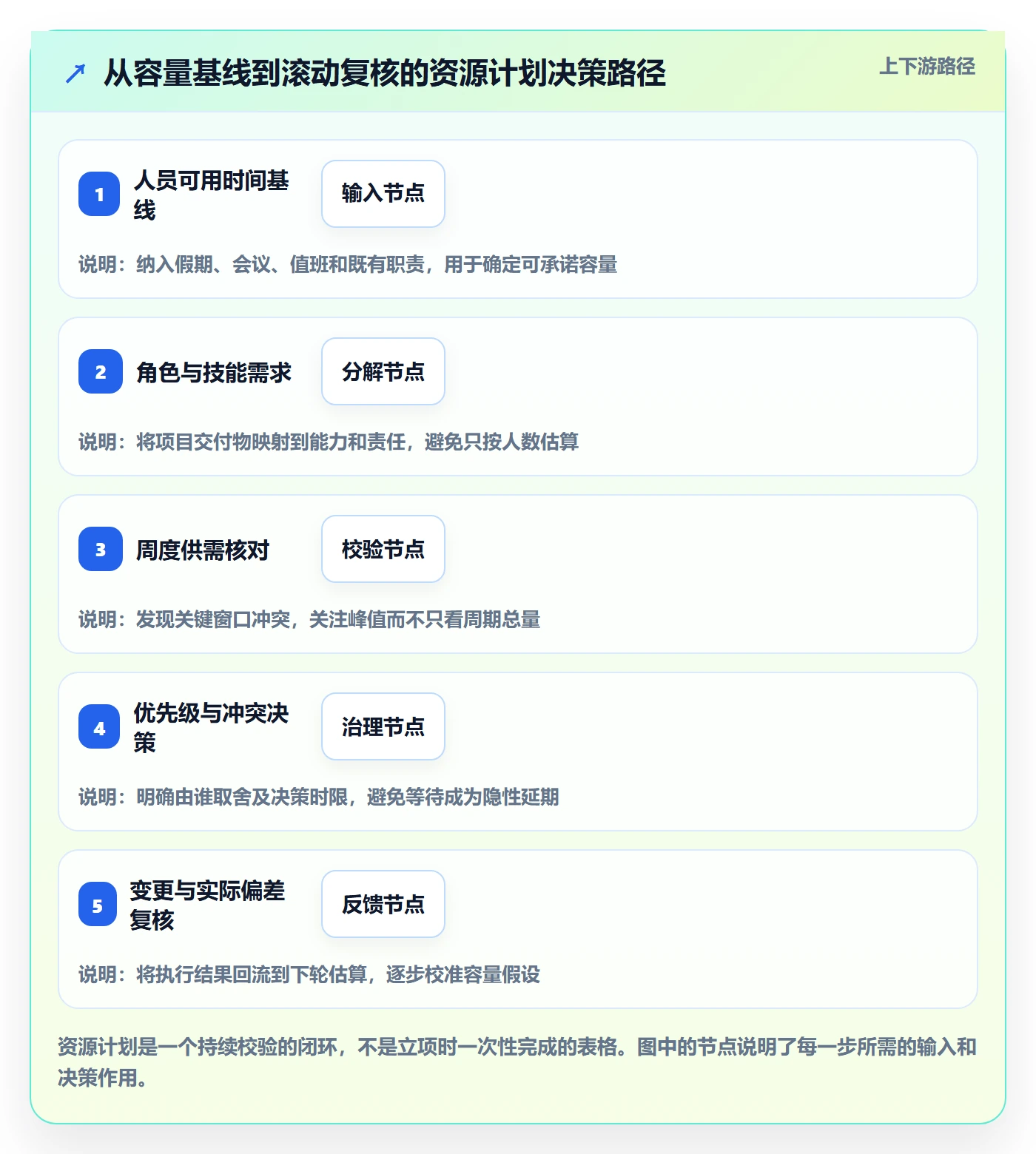

四、专业判断逻辑:从需求到可承诺容量的完整流程
1. 划清计划边界和时间粒度
开始规划前,先确认这份计划覆盖哪些项目、哪些部门、哪些人员,以及计划周期是季度、月度还是周度。边界不清,数据汇总就会出现重复计算:同一个人既被部门按全额统计,也被多个项目按部分投入重复登记。
对于中长期人力规划,我通常按月或季度看能力需求、招聘和内部调配;对于正在执行的项目,则按周观察成员实际可用时间。临近关键节点时,再把周计划细化为评审、联调、测试和发布等具体安排。
2. 先建立人员可用时间基线
可用时间基线不是员工的理论工时,而是组织能够合理承诺给项目的时间。应至少考虑工作日、假期、已知休假、固定会议、值班安排、部门事务和其他项目承诺。对于经常处理紧急事件的岗位,还应参考历史中断情况,而不是假设所有空余时间都能稳定交付项目任务。
如果组织没有可靠的历史记录,不必先等待数据完善才开始计划。可以先按团队访谈和日历信息建立初版基线,再在数个规划周期内记录实际中断与偏差。基线的作用是暴露假设,不是制造一个永远正确的数字。
3. 把项目需求拆到角色、技能和交付节点
需求拆分时,不要只写“需要两名研发、半名测试”。要说明需要什么技能、在哪个阶段出现、负责什么交付物、何时开始、何时结束,以及工作是否必须由同一人连续完成。
对复杂项目,我会用工作分解结构梳理交付物,再把任务映射到角色和技能。这样可以识别两种不同的问题:项目总容量不足,或者总容量看似足够但关键技能集中在少数人身上。前者可能需要缩范围或延后计划,后者则可能需要培养替补或调整任务设计。
4. 按时间窗核对供需,而不是只核对总量
把项目需求和人员可用性放在同一时间轴上,逐周检查峰值和依赖。某成员在季度内总体有余量,不代表他能满足发布前连续两周的需求;项目总人天够,也不代表先决任务可以按时完成。
我会重点检查关键路径上的稀缺角色、并行项目的重叠窗口、跨团队评审时间,以及长假或发布冻结期等外部约束。若资源冲突落在非关键工作上,可以调整顺序;若冲突影响关键路径,则需要明确决策,而不是等待成员自行加班消化。
5. 确认责任人和优先级决策机制
项目负责人、职能经理和成员需要知道各自的责任。项目负责人提出需求并评估交付影响;职能经理确认人员安排、能力和部门职责;成员反馈真实负荷和依赖;必要时由项目组合或业务负责人决定优先级冲突。
对于跨部门事项,应约定决策时限。比如在计划评审后,若项目与日常运营发生冲突,谁在何时做出选择;若临时事件占用了关键资源,如何评估里程碑变化。没有时限的升级机制,往往会让“等回复”变成隐形延期。
6. 建立基准、变更与实际投入记录
计划一旦确认,应保留基准版本,后续更新记录变化理由、影响范围、批准人和生效时间。实际投入记录不一定要精确到每小时;可以根据管理目的采用任务完成情况、周度容量快照或较粗粒度的工时类别,但统计口径应保持一致。
如果记录实际工时的行政成本高于决策价值,就不应为了“数据完整”而要求所有人填报细碎时间。对资源规划来说,能识别超载、任务等待和关键依赖,通常比得到一份高度精确却无人维护的时间账更重要。
7. 定期复核预测,而非只在立项时填表
资源计划需要随着范围、优先级和实际进度滚动更新。复核频率可以与项目节奏一致:稳定项目按月检查,需求变化快或接近发布的项目按周检查。若组织有大量并行项目,还需要定期在组合层面观察高需求角色的总负荷。
复核时不要只问“投入比例有没有变化”,还要问变化的原因是什么、工作是否已完成、依赖是否解除、关键技能是否有替补、下一阶段的容量是否仍可信。计划维护应当服务决策,不应变成单纯填报任务。
8. 用偏差解释计划质量,而不是追求漂亮数字
可观察的偏差包括计划投入与实际投入差异、任务等待时间、关键资源冲突次数、里程碑偏移原因和返工情况。单个指标很难解释全部问题,应该把它们放在具体项目背景中看。例如,实际投入高于计划,可能是估算偏差,也可能是范围增加或依赖等待后的集中赶工。
团队复盘时,我会把偏差分成可预见、可控制和外部变化三类。可预见的会议与值班不应每次都算意外;可控制的范围蔓延需要走变更流程;外部变化则要评估是否应调整日期、范围或资源。分类的目的不是追责,而是改变下一轮计划依据。

9. 选择适合组织规模的治理方式
小团队可以用共享表格维护人员、项目、周期和交付物,但需要指定唯一维护责任人,并对字段口径达成一致。团队规模扩大后,单靠表格容易出现版本冲突、权限边界不清和跨项目汇总困难,应该评估统一平台或与现有项目管理系统集成。
对一百人以上、多个部门并行交付的组织,工具选型应重点验证:能否按周查看资源冲突、能否区分计划与实际、能否留存变更审批、能否按角色或技能过滤、能否与任务和里程碑关联,以及权限是否符合组织管理要求。以 PingCode 为例,可以围绕项目协同场景进行试用验证;不要只根据功能清单判断,应选择一个真实项目跑通需求、计划、变更和复盘流程后再决定。
五、案例与数据观察:一个计划比例如何暴露真正的瓶颈
1. 案例背景:新系统上线项目的四周窗口
以下为情景模拟案例,用于说明分析方法,不代表特定企业的真实业绩或行业统计。假设一家中型企业要在四周内完成内部系统上线,参与角色包括业务负责人、产品经理、研发、测试和运维。项目负责人最初按月登记投入比例,发现每个人的计划总量都没有超过百分之百。
进一步按周展开后,团队发现第三周同时安排接口联调、权限验收和发布演练。研发成员还承担另一个项目的关键任务,测试人员需要支持部门例行验证,运维人员在该周有值班。总量看起来够,真正的阻塞却集中在同一周、同一批关键角色。
2. 从月度比例切换到周度需求
项目负责人把工作拆成四段:需求确认、开发与配置、集成测试、上线准备。团队没有先要求成员增加工时,而是先把任务和依赖重新排布:将不依赖完整接口的测试准备提前,将一次非关键评审并入已有会议,并把发布演练拆成技术验证和业务确认两个可独立安排的环节。
这类调整的关键不是“压缩工作”,而是减少多个角色在同一时间点必须同时到场的情况。对于必须由特定人员完成的任务,团队保留原有时间窗;对于可以异步处理的工作,则提前准备材料和验收条件,降低等待。

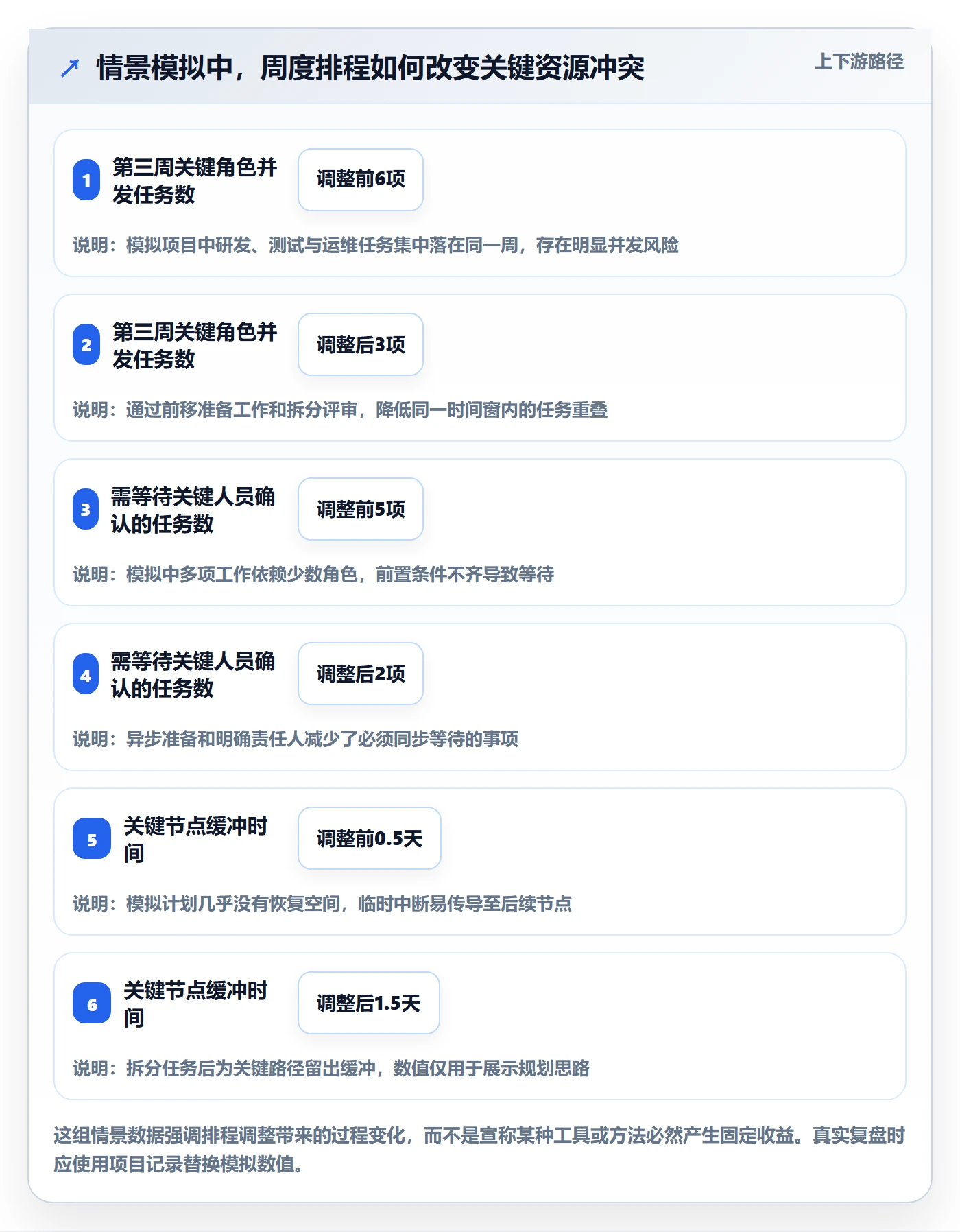

3. 案例观察:冲突数量比平均利用率更有解释力
为避免把模拟数据误当成实测结论,下面的对比仅是情景推演。项目团队把三类信息放在一起看:周度关键角色冲突、任务等待和里程碑预测。调整前,冲突集中在第三周;调整后,会议和准备工作被拆开,关键角色的峰值需求下降,等待时间也随之减少。

4. 结果如何解读:不能只看投入比例下降
如果只看调整前后投入比例,可能会误以为团队降低了投入就能改善项目。真正发生变化的是任务时序、协同方式和关键资源的并发压力。团队没有凭空创造容量,而是把可异步工作前移,减少必须同步等待的环节,并为无法替代的任务保留明确窗口。
这个案例也说明,实际投入并不总是越高越好。若投入增加来自等待、返工和临时打断,数字变大并不代表项目效率更高;若某个角色投入下降是因为任务被更合理地拆分,也不代表其贡献减少。分析资源数据时,必须与交付、等待和质量一起看。
5. 案例中的管理边界
上述做法适用于任务能够重新排序、部分工作可以异步开展、关键依赖可以提前识别的项目。若工作有严格的监管时点、实时协作要求或不可分割的专业操作,拆分任务可能无法显著降低峰值需求,团队就需要考虑增加替补、调整范围或改变上线日期。
项目管理平台可以帮助团队追踪任务、负责人、日期和变化,但案例中的改进来自业务决策:哪些工作可以提前,哪些必须保持连续,哪项任务可以延后。工具记录了决策过程,却不能替管理者判断这些取舍是否合理。
六、不同情况下的行动建议:先判断问题属于哪一类
1. 小团队、单项目:用轻量计划保持透明
如果团队人数少、项目较稳定,没必要一开始就建立复杂的资源治理体系。先用共享计划记录成员、角色、周度可用时间、交付物、关键依赖和负责人,再安排固定的短周期检查。重点是所有人看到同一份计划,而不是每个人维护一份自己的版本。
出现冲突时,先判断是否能移动非关键任务,是否有替补人员,是否能异步完成。如果这些办法都不成立,再讨论缩减范围、调整日期或增加资源。不要一遇到冲突就把成员投入比例填高,这只会把未解决的问题隐藏起来。
2. 多项目团队:优先看组合层面的容量
当成员同时参与多个项目时,单个项目的资源表不足以说明真实负荷。应按成员或稀缺技能汇总所有承诺,查看周度峰值和项目优先级。尤其要识别“每个项目都只占一点,但总和已经挤满”的情况。
对组合层面的冲突,决策重点不是让每个项目平均分配资源,而是明确业务优先级。高价值、高风险或有强制期限的项目,可以获得更稳定的关键资源;低优先级工作则可能延期、缩范围或降低并行度。取舍应公开记录,避免把优先级争论变成成员个人的加班责任。
3. 需求变化快:缩短复核周期,保留变更空间
在产品探索、客户交付和快速迭代场景中,需求会频繁变化。计划不应因此失去作用,而应从固定承诺转为滚动预测:近期工作明确到任务和交付,远期工作用能力范围和假设表示。越靠近当前周期,计划越具体;越远的时间窗,越需要标注不确定性。
在这类场景中,我会把新增需求与被挤出的原任务放在一起评估。若新工作进入计划,必须说明它影响了谁、哪些里程碑、哪些原有工作被降级或移出。这样做能让变更代价可见,也能减少“任务只增加、不做任何替换”的隐性超载。
4. 高不确定性项目:把计划写成区间和假设
探索性项目在早期往往无法准确估计任务量。与其填一个精确到个位数的投入比例,不如说明当前假设、低中高需求范围、下一次验证节点和可能的调整条件。区间不代表管理失控,而是如实呈现信息不足。
例如,项目早期可以只确认某专业角色在未来两周提供评审和方案支持;待技术验证完成后,再决定是否需要长期占用该角色。把资源承诺拆成阶段闸门,有助于避免在证据不足时长期锁定稀缺人员。
5. 关键岗位单点依赖:优先建立替补能力
如果某项任务只有一个人能完成,简单提高该成员投入比例并不能消除风险。应评估能否通过文档、结对、权限分离、知识转移或培训建立替补。短期内无法替代时,应将此人不可用的风险纳入里程碑预测,并减少同时压给他的非关键工作。
替补培养也需要投入计划,不能只写“安排备份”。应明确学习任务、交接材料、影子参与时间和独立完成的验证标准。否则名义上有备份,实际关键时刻仍只能等待原负责人。
6. 出现持续超载:先查系统性原因
如果多个周期都出现计划投入高于可用容量,不应只靠提醒成员提高效率。要检查范围是否持续扩张、并行项目是否过多、审批和等待是否造成返工、固定会议是否挤占深度工作、关键技能是否配置不足。长期超载通常是需求和产能结构不匹配,而不是某个成员个人安排能力差。
针对系统性超载,可选择降低并行度、减少低优先级承诺、重新划分团队边界、培养替补能力或增补人员。招聘并非唯一解,尤其当瓶颈来自决策延迟和任务切换时,增加人手可能先增加协调成本。
7. 使用项目管理平台:从一个流程试点开始
当组织需要把人员、任务、里程碑和变更放在一起管理时,可以先选一个跨团队、但边界清晰的项目做试点。试点前确定字段口径和成功标准,例如资源冲突是否更早被发现、变更是否有记录、计划与实际差异是否更容易解释,避免把“功能上线”误当成流程有效。
以 PingCode 为例,适合通过真实工作流验证其对中大型团队协作的支撑能力:先导入项目和成员关系,再关联任务、时间窗与交付物,最后观察资源冲突、权限控制、报表和集成是否满足组织需要。对于使用者而言,关键不是平台展示多少功能,而是它能否让决策信息更及时、更一致、更可追溯。
七、不同情况下的取舍:没有一种比例适合所有项目
1. 固定比例与阶段性投入
固定比例便于预算和长期容量规划,适合职责稳定、工作节奏均匀的项目。但它可能掩盖关键周的峰值,也不适合工作量随阶段明显变化的角色。阶段性投入更贴近实际交付节奏,却需要更频繁地维护计划。
我的取舍方式是:组织层面的长期规划保留较粗的月度或季度比例,执行层面的项目安排使用周度窗口和交付节点。不要要求一张表同时回答招聘规划、预算核算、每日排班和项目执行的所有问题。
2. 利用率与缓冲空间
高利用率能让资源看起来得到充分使用,但对依赖多、变化快的工作而言,可能放大等待和延期风险。缓冲空间会降低账面上的占用率,却能吸收临时中断和估算误差。究竟留多少缓冲,需要根据历史波动、工作性质和组织风险承受能力来判断。
如果项目任务高度标准化、变化少、资源替代容易,可以压缩缓冲;如果关键资源稀缺、故障频发、跨团队依赖多,就应为关键窗口保留更明确的恢复空间。不能把“忙”直接当成“高效”,也不能把“空余”一概视作浪费。
3. 专人专项目与多人共享资源
专人专项目有利于减少切换,适合高复杂度、强连续性和高优先级工作;多人共享资源可以提升专业能力利用率,适合需求稳定、工作可拆分的场景。但共享会增加协调和排队成本,尤其当多个项目都需要同一位专家时。
决策时要比较连续性收益与稀缺能力的共享价值。如果任务需要长时间沉浸或交接成本很高,应尽可能减少并行;如果工作可以异步、交付边界明确,则共享资源更具弹性。对关键专家,可以设定明确的服务窗口,而不是任由多个项目随时打断。
4. 详细工时记录与低成本观察
详细工时可以支持成本核算、客户结算或合规要求,但会带来填报和核对负担。低成本观察更适合资源预测和项目健康管理,例如按周记录计划容量、任务完成状态和主要中断原因。两种方法服务的管理目标不同,不能只因为系统能采集就一律要求细记。
如果工时数据不能影响任何决策,团队很快会把填报视为行政负担。若必须记录,应说明口径、使用目的和查看权限,并定期验证数据是否改善成本分配、预测或风险识别。对没有明确用途的字段,删掉往往比增加一张报表更有价值。
5. 增加人手与降低并行度
当项目延期时,增加人手看似直接,但新成员需要熟悉背景、环境和流程,原团队也要花时间进行交接。对短期、强依赖、任务无法并行的工作,临时增加人员未必能立刻提高产出;对可拆分、接口清晰的工作,增加资源则可能有效。
因此,我会先判断瓶颈是能力不足、人数不足,还是等待和决策造成的流程阻塞。若任务能并行且交接成本低,补充资源可能合理;若关键路径由单人判断或外部审批控制,降低并行项目、加快决策或调整交付范围可能更有效。
6. 统一平台与分散工具
统一平台可以减少信息割裂,支持跨项目视图和变更追踪;分散工具部署轻、团队适配快,也可能更贴近不同岗位的工作习惯。统一并不意味着所有数据都必须放进同一系统,分散也不意味着信息一定无法协同。
选型时应比较总维护成本,而不仅是订阅费用。要考虑数据迁移、权限治理、培训、报表口径、系统集成和长期运营责任。先用一个实际项目验证关键流程,再判断是否扩展,比依据演示环境中的功能清单一次性做全组织决策更稳妥。
八、落地检查清单:把计划变成团队共同使用的机制
1. 计划确认前的检查
正式确认投入计划前,我会逐项检查:周期和范围是否明确,成员可用时间是否扣除了已知占用,任务是否绑定交付物,关键技能是否有负责人,周度峰值是否经过核对,冲突是否有决策人,计划假设是否写清楚。
如果这些问题没有答案,不代表项目不能启动,但应把不确定性标出来,并明确下一次验证时间。不要用一个未经验证的百分比,替代尚未完成的资源协商。
2. 执行中的检查
执行中要关注计划是否持续符合现实:成员是否被未登记的工作占用,关键任务是否等待外部确认,投入变化是否影响里程碑,是否出现连续多个周期的超载,以及计划变更是否同步到所有相关角色。
资源会议不应逐人盘问“做了多少小时”,而应聚焦需要决策的事项:哪些承诺不再成立、哪些任务可以调整、哪些依赖需要升级、是否需要改变范围或日期。会议产出应是明确的决策和责任,而不是又一份没有行动项的状态汇报。
3. 周期结束后的复盘
周期结束后,将原计划、实际交付和主要偏差放在一起复盘。关注估算偏差、任务等待、插单、技能缺口、会议冲突和决策延迟,并区分一次性事件与结构性问题。必要时更新容量基线和团队规则,而不是只在下一轮把每个人的比例调高。
复盘要小而具体。每次选一到两个可改变的原因,例如提前安排业务验收、建立关键系统替补、减少同一角色的并行项目。若一次复盘列出十几项改进却没有责任人和验证时间,执行效果通常有限。
九、结尾:比例只是信号,协同机制才是管理能力
1. 记住三个判断原则
第一,投入比例必须有周期、口径和工作对象,否则数字不可比较。第二,资源风险通常藏在关键周、稀缺技能和跨项目依赖中,不一定反映在月度总量里。第三,计划的质量不取决于它是否从未变化,而取决于变化能否被及时发现、讨论和记录。
2. 下一步从一张周度资源图开始
如果你正在建立人力资源计划,可以先挑选一个真实项目,用四周作为观察窗口:列出交付物和关键角色,核对每位成员的固定占用,按周标记峰值需求,确定冲突决策人,并记录计划与实际之间最主要的差异。下一轮只改进最影响交付的一两个问题。
人力资源计划的核心,不是让每个人的日历填满,而是让有限的专业能力在正确的时间服务于最重要的交付。当投入比例能被解释、协商和复盘,它才从表格里的数字变成项目成员协同管理的共同语言。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划投入比例全流程:项目成员协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550787
读者评论
我们团队以前按月填投入比例,月度看着没超负荷,但上线前两周经常同时被多个项目拉走。改成按周确认关键节点后,冲突确实更早暴露了,不过维护计划的时间成本也增加了,适合项目并行较多的团队。
容量扣除会议、值班和支持工作很有必要,但临时故障很难提前量化。我们后来参考过去几个月的中断记录留出缓冲,比直接套固定比例更接近实际,建议同时保留实际偏差记录。
工具能把任务、人员和变更集中起来,但跨部门资源冲突最终还是要有人拍板。我们曾经把表格和流程做得很细,却因为没有明确优先级负责人而反复等待确认,这部分比选什么工具更关键。
