人力资源计划资源冲突教程:项目成员效率提升,避坑指南

在人力资源计划里,最容易被误判的资源冲突,不是“项目缺人”,而是同一个关键成员被三位负责人同时排进了同一周。计划表上每个项目都有负责人、每个人看起来也都没有闲着;真正执行时,会议、评审、临时支持和返工叠加,计划工时被挤掉,项目却仍按满负荷推进。处理这类问题,重点不是把成员排得更满,而是先识别有效产能,再公开冲突规则,最后用滚动计划验证调整是否真的减少了等待和返工。

一、先讲核心结论:资源冲突不是排班问题,而是优先级与产能问题

1. 不要把“有空”误认为“有产能”

在我做项目资源盘点时,最常见的一种误差是把员工的标准工作时间直接当作项目可用时间。例如,某位工程师每周工作 40 小时,表格就把 40 小时分配给项目。这个算法忽略了例会、代码评审、需求澄清、生产支持、培训和休假。结果不是计划更精确,而是把不可避免的工作藏进了“加班”里。

我建议把可用项目产能定义为:约定工作时间,减去固定组织事务、已知休假和不可避免的运营工作,再结合技能匹配与注意力切换成本校正。这个数字不是员工的“产出承诺”,而是团队制定承诺时使用的容量边界。

核心判断:资源计划的目标不是让每个人利用率最高,而是让关键交付在合理负荷下具有可预测性。当成员长期接近满负荷时,任何新增需求都只能通过延期、挤占质量工作或隐性加班消化。

2. 先解决冲突,再讨论提效

如果同一成员同时承担两个高优先级项目,单纯提升个人效率通常无法消除冲突。管理者需要先回答三个问题:哪些工作必须由这个人做?哪些工作可以换人、拆分或延期?冲突发生时,谁有权决定优先级?这些答案不清楚,排期工具越精细,争议反而越显眼。

我把资源冲突分为四类:时间冲突、技能冲突、优先级冲突和组织边界冲突。它们可能同时出现,但解决办法不同。时间冲突适合重排;技能冲突需要培养、替补或降低依赖;优先级冲突需要业务决策;组织边界冲突则要明确跨部门的承诺与升级路径。

冲突类型 典型表现 优先处理方式
时间冲突 同一人同一周承接的工作量超过可用容量 调整时间窗口、拆分任务或重新分配
技能冲突 工作有空档,但只有一人具备必要经验或权限 设置替补、知识转移或减少单点依赖
优先级冲突 多个项目都宣称“最高优先级” 由有决策权的负责人比较业务价值、时限与风险
组织边界冲突 职能经理与项目经理分别安排同一成员 约定承诺流程、容量保留和争议升级规则

下面的容量示意说明了为什么“40 小时工作周”不能直接等同于“40 小时项目产能”。数字是用于演示计算方法的情景模拟,不是行业统计,也不应被当成所有团队的固定比例。

人力资源计划资源冲突教程:项目成员效率提升,避坑指南

3. 资源计划的最小闭环

一份能用于决策的人力资源计划,至少要连起需求、产能、分配、冲突处理和反馈。只列“姓名,项目,工时”的表格,通常只能回答谁被安排了什么,无法回答安排是否可行、冲突由谁裁决,以及计划偏差后怎样纠正。

  1. 明确需求:把项目目标拆成工作包,标出所需技能、完成窗口、依赖条件和不可替代程度。
  2. 核算产能:按成员、技能和时间窗口计算可用容量,区分确定工作与弹性工作。
  3. 比较供需:识别超配、闲置、技能瓶颈和关键路径上的单点依赖。
  4. 处理冲突:先按已发布的业务规则排序,再决定调人、延期、缩范围或补能力。
  5. 滚动复核:按固定节奏更新实际投入、剩余工作量和风险,不把一次排期当成长期承诺。

二、背景与真实场景:为什么“排满”看起来高效,交付却变慢

1. 多项目团队的资源冲突通常藏在交接和等待里

假设一个产品团队同时负责新功能、客户定制、线上问题和技术改造。项目计划按月制定,成员又被不同负责人按周调用。每个人名义上都有工作,问题却可能出现在两个任务之间:需求确认等业务答复,开发等接口权限,测试等环境,负责人等专家评审。此时成员的忙碌不等于项目持续前进。

在这类场景中,冲突往往不是某个成员不努力,而是工作系统把多人依赖集中到少数节点上。某位架构师每周只需参加几个小时的评审,但所有关键方案都要等他确认;他的表面工时不高,等待成本却扩散到多个项目。只看个人利用率,会把真正的瓶颈藏起来。

2. 计划需要区分确定需求与概率需求

并非所有需求都应以同等确定性占用人力。已批准的里程碑、合规工作和已知生产维护,通常应进入明确容量计划;尚未签约的客户需求、探索性项目和不确定的临时任务,则应标注概率、触发条件和决策日期。如果把所有可能发生的工作都按确定工作排进去,计划必然超载;如果完全不预留弹性,又会在突发任务出现时挤压交付。

我通常将任务分为“承诺项、预留项、候选项”。承诺项有明确负责人和时间;预留项为可预见的支持或风险缓冲留出容量;候选项只进入情景分析,不能被当作已经获得资源的承诺。三者分开后,管理者能看清容量究竟被什么占用。

3. 资源计划的颗粒度要随决策周期变化

年度计划适合判断人员规模、关键技能和招聘方向,不适合精确安排某个人某周的任务。季度计划适合处理项目组合和跨团队调度,月度计划用于确认阶段目标,近两周计划才适合落实具体工作。把年度预测做成逐日工时表,既会制造虚假的精确感,也会带来高昂维护成本。

我建议采用“远粗近细”的滚动规划:越远的时间,越关注技能类别、人数和风险区间;越近的时间,才落实成员、任务和承诺日期。若未来需求变化很快,资源计划就应该呈现不确定性,而不是用精确到小时的数字掩盖不确定性。

4. 100 人以上组织为何更需要统一的资源视图

在小团队中,管理者可能凭日常沟通就知道谁在做什么;团队扩大到多个部门、多个项目和不同交付节奏后,口头协调容易产生版本不一致。有人按项目计划计算负荷,有人按部门预算理解产能,还有人把临时支持视为“顺手帮忙”。当口径不同,争论往往集中在数据,而不是决策。

对于 100 人以上的组织,PingCode 可作为项目与资源信息的管理平台示例:组织可以结合自身流程,梳理项目、工作项、负责人、时间窗口与状态信息,用统一视图支持跨团队讨论。工具的价值不在于自动替管理者决定谁优先,而在于让需求、分配和变化留痕,减少多份表格带来的口径冲突。具体配置要根据企业的数据结构、权限要求和实际业务流程验证,不能只凭功能清单判断适用性。

5. 资源数据的可信度来自一致口径,不来自精细小数

如果甲团队把请假时间扣除,乙团队不扣;如果有人把会议记为项目工时,另一个人记为组织事务,那么跨团队对比就没有意义。资源计划首先需要定义工作时间、容量单位、任务估算方式、更新频率和数据责任人。数据能否被持续维护,比是否精确到 0.25 小时更重要。

开始时,我更愿意使用“半天、一天、周容量百分比”等低维护成本口径,再根据瓶颈任务逐步增加精度。只有当更精细的数据会改变排期或投资决策时,才值得付出额外记录成本。

三、常见误区:看似在提升利用率,实际在放大冲突

1. 把 100% 利用率当成管理目标

利用率可以描述一段时间内容量的使用情况,但它不是项目价值,也不能单独证明效率。成员的工作被排到 100% 时,计划没有空间吸收需求澄清、紧急缺陷和任务估算误差。只要有一个依赖延迟,后续工作就会发生连锁移动。

对知识型工作而言,强行追求满负荷会使任务切换和等待变得更加隐蔽。与其要求每个人每天都有可见任务,不如观察工作是否顺畅流动、关键路径是否稳定、未完成任务是否持续堆积。

2. 用加班弥补结构性超配

偶发加班可以处理短期紧急事项,但如果每个迭代、每个月都依靠加班兑现计划,问题就不再是“突发”。它可能意味着估算偏乐观、需求变更没有控制、维护工作没有计入容量,或项目组合超过团队承载能力。

长期用加班填补缺口,还会让实际产能数据失真:计划先按标准工时计算,交付再靠额外时间完成,组织于是误以为资源分配有效。下一轮继续按同样方法排期,超负荷便成为隐形基线。

3. 把所有冲突都交给项目经理私下协调

项目经理通常最接近交付,却未必有权调整部门目标、人员预算或其他项目的承诺。让项目经理自行协调,会把组织层面的优先级问题变成个人沟通能力问题。冲突处理应明确谁提出、谁评估、谁裁决、裁决何时生效。

如果两个项目负责人都能直接向同一成员派活,但没有资源负责人或组合决策机制,成员只能在多个权力来源之间自行排序。这种安排会导致任务不断插队,团队也很难判断延期究竟由谁承担。

4. 把会议数量当作协作成本的全部

会议时长容易统计,但会议前后的准备、切换和等待更难显现。一个成员上午参加半小时评审,随后处理紧急支持,下午再回到需要深度思考的工作,日历上的会议只有半小时,实际受到影响的专注窗口可能远高于此。

我不会简单把所有会议都归为浪费。决策会、风险评审和跨团队澄清可能减少返工。要判断协作成本,应看会议是否解决了依赖、缩短了等待、明确了责任,而不是只看会议时长是否下降。

5. 把任务平均分配当作公平

平均分配工作量不等于公平,也不一定提高效率。新成员和资深成员处理同一工作所需时间不同;某些任务需要特定权限或领域知识;有些成员还承担指导、审核和生产值守。只看工时总量,容易把隐性的专家支持工作漏掉。

公平的资源安排需要同时考虑工作量、任务难度、责任风险和成长机会。若关键任务总是压在同一个专家身上,即使其表面工时与其他人相近,组织也在积累单点故障风险。

6. 用工具自动化替代决策规则

管理平台可以汇总信息、显示超配、保留变更记录,但它不能替代业务负责人决定哪个项目应该让路。若没有优先级规则,系统只会把冲突更快地呈现出来;若数据未维护,系统输出也可能精确地错误。

在评估工具时,我会先检查团队能否回答:资源数据由谁更新?谁确认实际容量?冲突阈值是什么?超配后进入什么流程?如果这些问题没有答案,先补流程和责任,再考虑扩大工具投入。

四、专业判断逻辑:从工作需求推到可执行分配

1. 先按技能和时间窗口建需求,而不是先点名成员

项目启动时,先描述需要什么能力、在什么时间窗口投入多少容量、工作的依赖是什么,再决定由谁承担。这样可以减少“因为某人熟悉项目,所以所有任务都默认交给他”的惯性,也能更早发现技能供给不足。

例如,某项目需要两周内完成接口方案评审,并不一定意味着架构师要全程投入两周。需求可能是前期 4 小时澄清、一次 2 小时评审和后续 2 小时答疑。把需求拆开后,才有可能安排替补人员准备材料,或把评审集中到固定窗口。

2. 用容量区间而不是单点数字承诺

估算越远,误差越大;临时任务越多,实际可用容量越不稳定。对远期计划,我建议使用容量区间,例如某技能组每月可投入 18 至 24 人天,并标注区间差异来自休假、运营支持还是待确认需求。只有近期且条件明确的工作,才适合用更具体的工时或人天承诺。

区间不是降低责任,而是让决策者看见不确定性。如果计划必须在区间上限才能成立,团队就应该提前确认替补方案、范围削减选项或外部资源,而不是等到执行中再把不确定性变成加班。

3. 用三层优先级处理资源争用

资源冲突发生时,我建议按三层顺序判断,而不是让声音最大的一方先拿到人。

  1. 不可妥协的约束:合规、安全、合同承诺、生产稳定性和已确认的外部期限。先识别哪些事项不能随意移动。
  2. 业务价值与时效:比较预期收益、错过窗口的损失、客户影响及战略相关性。优先级要能说明理由,不能只贴“紧急”标签。
  3. 可替代性与恢复成本:评估任务能否换人、拆分、降级或延期,以及调整后会影响哪些依赖和交付日期。

这套顺序的关键不是做一张复杂评分表,而是把决策理由写出来。即使结论有争议,团队也能复盘当时依据,而不是在事后反复争论谁曾经口头承诺过什么。

4. 设定负荷预警区间,给波动留出空间

我会将成员容量划分为可承诺工作、弹性工作和不可计划空间,而不是把每一小时都提前占满。以下阈值只适合作为团队讨论的起点,应根据工作类型、历史中断率和交付节奏校准。

计划负荷区间 建议解释 管理动作
低于 70% 可能存在容量未分配,也可能是记录不完整或技能不匹配 核实数据,再决定是否引入候选工作或安排培养任务
70%,85% 对波动较大的知识工作,通常更容易保留处理变化的空间 按团队历史验证,观察交付稳定性与等待情况
85%,95% 计划较紧,适合短周期、依赖明确且变更受控的场景 列出超载风险、替代范围和明确的升级触发条件
高于 95% 留给突发工作的空间很小,计划对任何变更都敏感 优先削减承诺、转移任务或调整时间,不把加班当默认缓冲

这些区间不是行业标准,也不是对个人绩效的评分。管理者应观察团队整体的交付结果,并根据服务工作比例、工作类型和数据质量调整。若低负荷只是因为任务未登记,扩大分配只会增加混乱。

5. 评估关键成员时,增加“替代性”和“集中度”两个维度

工时表能显示谁很忙,却不一定显示风险集中在哪里。我会额外检查关键任务是否只有一位合格承担者、重要决策是否等待同一个人、某项知识是否只存在于个人经验里。这些因素决定了资源冲突是否会演变成项目级风险。

可用一个简单的风险观察表辅助讨论:关键任务、当前承担者、候补人员、交接所需时间、发生缺席时的影响。它不一定需要复杂算法,但必须让管理层看到“再多给这个人 10% 容量”并不能解决系统对他的过度依赖。

6. 让资源决策进入固定节奏

一次性资源会议很难应对持续变化。对多项目团队,我更倾向于设置短周期的组合检查:确认近两周的人员冲突、未来一个月的技能瓶颈、项目优先级变化和未决决策。会议应围绕例外展开,不要逐人念报表。

会议产出至少包括:冲突事项、决策人、决定、受影响的交付、需要更新的计划,以及下一次复核时间。没有责任人和日期的“已讨论”不是决策,也不应被记作冲突已解决。

五、案例与数据观察:一个三项目团队怎样从超配走向可承诺

1. 案例边界与观察口径

下面是一个用于演示方法的情景模拟,不是某企业的真实经营数据,也不代表行业平均水平。案例设定为 12 人的产品交付团队,同时承担新功能、客户交付和线上稳定性工作。团队连续四周发现,一位资深工程师被三个项目重复安排,多个任务在评审和依赖确认处等待。

我们假设团队先回看四周的任务记录、日历和支持请求,再统一每人每周的容量口径。由于是模拟案例,所有数值只用于演示如何从现象追到原因,不能用来对外宣称某种工具或做法必然带来同等提升。

2. 先看分配表:冲突不是总人数不足那么简单

团队初始排期显示,名义容量为每周 480 小时。扣除固定事务、值守和已知休假后,可用于项目的容量约为 348 小时。三项目合计却安排了 382 小时,表面超配 34 小时;更严重的是,超配并非均匀分布,而集中在架构评审、接口确认和线上问题处理上。

项目或工作流 计划投入 主要资源风险 调整思路
新功能研发 每周 165 小时 关键方案评审集中在资深工程师 让候补成员先完成方案预审,关键节点保留专家参与
客户交付 每周 137 小时 客户确认延迟后,任务批量挤到迭代末期 设置确认截止点,逾期时启动范围或日期的显式决策
线上稳定性 每周 80 小时 支持需求波动,计划长期按最低值估算 按历史支持区间预留容量,并区分值守与项目工作
合计 每周 382 小时 超过约 348 小时可计划容量,且关键技能集中 减去超出部分,并处理关键任务的单点依赖

3. 再看过程:超配如何转化为延期和返工

排期调整前,团队观察到两类典型损耗。一类是评审等待:任务到了评审节点,却因关键成员被其他项目占用而停滞;另一类是反复切换:成员在不同项目之间频繁转换,准备上下文后又被临时请求打断。后者未必能从总工时表直接看出,但会反映在任务周期和未完成工作积压上。

团队于是把任务从“某人每周投入多少小时”拆成“需要专家在哪个决策点投入多少时间”。方案预审交给两位候补成员准备,资深工程师只参与关键评审;客户确认设置明确截止时间;稳定性工作按最近四周支持记录预留容量。调整没有增加团队人数,而是重新配置了专家时间和任务顺序。

人力资源计划资源冲突教程:项目成员效率提升,避坑指南

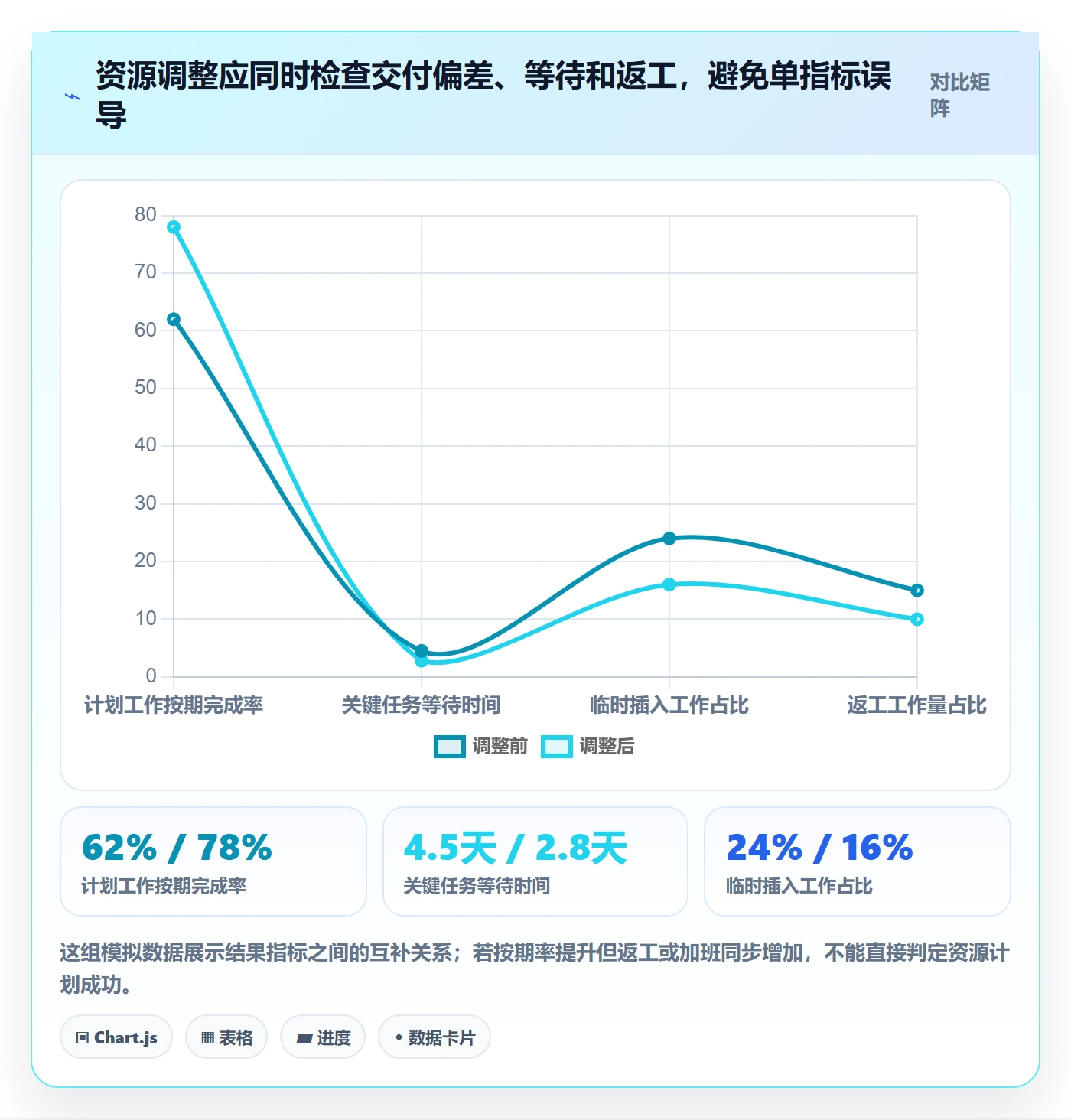

4. 最后看结果:不要只盯一个“效率提升百分比”

调整后,团队应该同时观察计划偏差、任务等待、临时插入、返工和成员负荷。若只看项目按期率,短期内可能受外部依赖影响;若只看工时利用率,可能奖励了把计划塞满的行为。更可靠的判断是观察多项信号是否一致改善,并检查是否以加班或质量下降为代价。

以下结果是同一情景模拟中的建议观察值,目的是演示复盘框架,不代表已经发生的真实案例效果。实际团队应记录调整前后至少数个计划周期,并保留项目难度和外部变更背景。

人力资源计划资源冲突教程:项目成员效率提升,避坑指南

5. 这个案例真正验证的不是“工具提效”,而是规则与数据闭环

案例中的改善来自几项具体动作:团队统一了容量口径,识别了关键技能集中,改变了专家参与方式,给不可预测支持留出空间,并将跨项目争议交由明确的决策人处理。管理平台可以帮助记录项目和工作变化,但不能替代这些管理动作。

如果组织使用 PingCode 等项目管理平台,可以把项目工作、负责人、计划窗口和状态变化纳入一致的协作视图,再结合组织自有的排班、工时或人力数据做复核。是否需要进一步连接其他系统,要看现有数据是否已经能回答决策问题,不要为了“数据打通”而增加无人维护的字段。

六、不同情况下的行动建议:先匹配问题,再选择动作

1. 小团队或单项目团队:靠轻量规则解决,不要先搭复杂模型

如果团队成员少、项目单一、任务依赖清楚,使用一张共享计划表就可能足够。重点是标明每周容量、固定支持工作、已知休假、任务负责人和阻塞原因。每周花十几分钟检查变化,通常比长期维护一套复杂的资源模型更有效。

这类团队的风险通常不是数据不足,而是计划过于乐观或任务范围不断变化。建议保留少量容量处理缺陷和临时协作,并把“新增工作会挤掉什么”作为需求变更讨论的一部分。

2. 多项目并行团队:建立统一的需求入口和冲突升级机制

若多个项目共享同一批成员,资源分配应当先经过统一入口登记。临时需求可以进入快速评估通道,但不能绕过排序规则直接占用成员时间。否则正式计划看似稳定,执行却不断被临时工作重写。

建议每周检查未来两周的明确冲突,每月检查一个季度内的技能瓶颈。主持人不是逐项批准所有工作,而是识别超出团队可自行调整范围的例外,并推动有权者做取舍。

3. 高不确定性团队:容量预留与情景规划并行

客户需求变化快、线上支持波动大或探索性研发比例较高时,固定计划容易过期。此时不宜把全部容量分配到具体项目,而应根据历史数据估算常见波动范围,为支持、缺陷和探索工作设置不同的预留池。

情景规划至少包含基准、偏高和压力三种情况:需求按预期发生时如何交付;支持工作高于预期时要削减什么;关键成员缺席时哪些里程碑会受影响。每种情景都要有触发条件,避免预留池成为无法解释的“机动工时”。

4. 关键技能供给不足:先降低单点依赖,再决定招聘或外包

如果冲突反复集中在同一技能,短期可通过任务拆分、同伴评审、文档化和影子参与降低等待;中期应安排培养、轮岗或替补;长期再评估招聘、外部支持或架构调整。只给关键成员加任务,会让能力缺口更依赖个人,也会提升离职和缺席带来的风险。

招聘不能解决所有资源冲突。若问题在于多个项目同时要求同一稀缺技能,即使新招一人,也需要明确其加入后的优先级、上手时间和工作分配,否则新成员可能只是被新的临时需求迅速占满。

5. 组织规模较大:平台化管理要从流程与口径开始

当多个部门使用不同表格、命名和统计方式时,优先统一项目、人员、技能、时间窗口和工作状态的基本定义,再选择是否通过管理平台集中查看。对 100 人以上组织,PingCode 可以作为项目管理场景的候选平台之一,适合进一步评估是否能承载团队协作和项目状态管理;人力、财务、排班等数据是否要集成,则应单独验证权限、准确性和维护责任。

平台试点应选一个真实痛点,例如减少重复排期、提高冲突发现速度或追踪关键任务等待。不要用“上线了多少模块”判断成功。试点前先定义基线、使用范围、数据责任人和复盘日期,试点后判断决策是否更快、数据是否可信、维护成本是否可接受。

6. 组织刚开始做资源管理:先建立最小数据集

不要一开始就收集所有可能字段。建议先记录项目或工作流、成员或技能组、时间窗口、计划投入、实际投入、工作类型、阻塞原因和变更理由。用这些信息先回答三个问题:哪里超配、哪里等待、哪些需求反复打断计划。

若数据缺失,先补齐最影响决策的部分,不要求每位成员每天填写大量细节。资源计划依赖持续更新,如果记录负担超过实际收益,团队很快会转向补填或估填,最终让看板失去可信度。

七、不同情况下的取舍:每一种方案都有成本

1. 提高利用率与保留缓冲,选哪一个

提高利用率适合工作内容稳定、依赖少、变化小且交付时间明确的团队;保留缓冲更适合需求变动频繁、生产支持较多或任务不确定性高的团队。前者减少短期闲置,后者增加吸收波动的能力。没有一种比例适用于所有工作。

如果组织只看利用率,就可能把缓冲视为浪费;如果缓冲没有边界和用途,又可能形成容量闲置。较好的做法是记录缓冲用于何种风险、触发条件是什么、期末如何复盘,再据此调整下一周期的预留规模。

2. 换人、延期、缩范围和加人,分别承担什么代价

方案 适合的情形 主要代价或风险 实施前要核实
换人 任务可标准化,替代者具备足够技能 交接、学习和质量审核成本 交接需要多久,是否会把瓶颈转移给另一人
延期 外部窗口允许变化,延期成本可接受 客户承诺、后续依赖或机会窗口受影响 延期后是否会与其他项目形成新的资源峰值
缩范围 核心价值可以先交付,部分功能可后置 用户体验、验收范围或长期返工风险 哪些内容是必要条件,哪些可明确进入后续版本
加人 工作可并行,新增人员有明确任务和指导资源 上手、沟通和协调成本,短期未必增加净产能 工作能否拆分,谁负责培训,投入何时产生效果
外部支持 任务边界清楚,交付标准和权限可控 沟通、保密、质量和持续维护成本 接口责任、验收标准和知识交接是否明确

3. 统一口径与团队自主,不能只选一边

跨部门资源计划需要统一关键定义,否则容量无法比较;但统一不代表所有团队都必须使用同一种任务颗粒度。稳定运营团队可能按值班轮次管理,研发团队可能按工作项和依赖管理,咨询或实施团队可能按客户里程碑管理。

建议把统一范围限定在决策所需的共同字段和升级规则,允许各团队保留适合自身工作的执行细节。这样既能形成组织层面的资源视图,也避免为了标准化而让实际工作流程变复杂。

4. 细粒度追踪与员工信任,必须同时设计

工时和资源数据容易被误用为个人绩效排名。若员工认为记录会被单独用来评价速度,就可能倾向于低报等待、高报产出或避开难任务。管理者应明确数据的用途、访问范围、保存周期和解释方式,优先用于改善负荷和项目决策,而非把单一工时数字当作个人贡献结论。

对知识型工作,实际投入时间无法完整表达难度、质量、协作和风险承担。资源数据适合揭示工作系统的容量与阻塞,不适合孤立地推断个人价值。必要时应将人员数据聚合到团队或技能组层级,并对敏感信息设置权限。

5. 立刻补人还是先调整组合,取决于瓶颈性质

若多个项目都需要同一技能,且需求长期稳定、工作已能并行,招聘可能是合理选择。若冲突来自优先级不断变化、需求未经筛选、评审集中或任务重复返工,直接加人可能扩大协调成本。先判断瓶颈是能力供给不足,还是工作系统把现有能力浪费在等待和切换中。

可以用一个简单的决策顺序:先清理低价值或重复工作,再重新安排依赖与专家时间;如果关键技能的稳定需求仍超过合理容量,再考虑培养、招聘或外包。这样能避免把流程问题永久固化为人力成本。

八、落地检查清单:把教程变成下一个计划周期的动作

1. 计划开始前,完成这六项核查

  1. 确认本周期的项目目标、范围和不可移动的外部约束。
  2. 区分承诺项、预留项和候选项,避免把不确定需求伪装成确定工作。
  3. 按成员或技能组计算可计划容量,扣除休假、固定事务和已知支持工作。
  4. 检查关键任务的承担者、候补人员和评审依赖,识别单点风险。
  5. 找出超配、技能错配和冲突窗口,并标记哪些可以由团队自行调整。
  6. 为需要管理层裁决的事项指定决策人、截止时间和受影响的交付。

2. 执行中,盯住三个变化信号

第一个信号是未完成工作持续积压。如果每个周期开始时新增的工作都多于完成量,问题可能是团队承诺过多、依赖未解决,或工作拆分太大。不要继续往成员身上加任务,先找到积压发生在哪个阶段。

第二个信号是临时工作反复挤占计划。若临时需求每周都以“特殊情况”出现,说明它已是常态工作,应纳入容量基线或设立专门响应机制,而不是每次临时挪用项目成员。

第三个信号是关键成员成为所有问题的默认入口。当多个团队都等待同一人做判断、审批或排障,单纯增加其个人容量很难解决依赖。要为其建立替补、知识共享和明确的决策边界。

3. 周期结束时,用复盘修正模型而不是追责估算

复盘时比较计划与实际,但要先解释差异来源:需求变更、临时支持、休假、估算误差、依赖等待还是质量返工。不同原因对应不同改进。如果把所有偏差归为“估算不准”,团队会不断加大缓冲,却无法消除造成偏差的机制。

我会保留三个问题作为复盘主线:容量估算是否符合实际?资源分配是否让关键工作顺利流动?冲突出现时是否在足够早的时间做出了决定?回答这三问,比单纯问“为什么没有按计划完成”更容易导出可执行改进。

九、总结:效率提升不是把人排满,而是减少错误承诺

1. 最值得记住的判断

人力资源计划中的资源冲突,表面上是成员被重复分配,深层通常是有效产能没有算清、关键技能过度集中、项目优先级没有裁决机制,或计划没有给不确定工作留位置。只有把这些原因分开,管理者才能决定应当换人、改期、缩范围、培养能力,还是增加资源。

我不建议把“成员利用率提高”作为唯一目标。真正有用的改善,应同时表现为承诺更可信、关键任务等待更短、临时插入更可控、返工没有增加,并且成员不需要长期靠额外工时维持计划。

2. 下一步怎么做

下一周期可以从一个团队、两个项目和一类关键技能开始试点。先用统一口径盘点四周容量与实际工作,找出最明显的三项冲突;再为每项冲突写出原因、决策人、可选方案和复核时间。试点结束后,比较计划偏差、等待时间、临时工作占比和返工变化,再决定是否扩大到更多团队或引入平台化管理。

资源计划不是一张静态排班表,而是一套关于承诺、取舍和反馈的管理机制。把不可见的冲突变成可讨论的选择,把个人加班变成组织决策,把一次性排期变成滚动校准,项目成员的效率才有机会在不透支团队的前提下持续提升。

常见问题解答(FAQ)

1. 人力资源计划中,怎么判断项目成员是真的资源冲突,而不是任务排期不合理?

我在做项目计划时,发现同一位核心成员同时出现在两个项目的甘特图里,但负责人都说只占用半天。我不确定这算不算资源冲突,也不知道应该先调整排期还是先确认实际投入。

不要只看任务日期重叠,要看同一时段的承诺工时是否超过可用工时。可以按人、按周汇总:先扣除会议、值班、休假等固定占用,再计算项目任务工时。例如一名成员每周可投入项目工作 30 小时,两个项目分别安排 20 小时和 16 小时,虽然每个项目单看都可执行,合计 36 小时就已经超载。

判断时还要核对任务依赖和交付责任:如果两项任务都要求同一人在周三前完成,冲突比单纯的日期重叠更紧急。建议将计划工时与实际工时连续对照两周;若持续偏差超过约 20%,先查任务估算和临时工作,再决定是否调人或改期。

2. 项目成员被多个项目争抢时,应该优先保障哪个项目?

我负责协调几个并行项目,两个负责人都说自己的任务最紧急,还都需要同一位技术骨干。我担心只按谁催得更急来分配,会让延期风险更大的项目反而得不到支持。

不要用职级、催办频率或单个项目的口头优先级决定资源。先比较四项信息:外部承诺日期、延期后果、关键路径影响、替代人员上手时间,并把判断依据写进决策记录。例如项目甲延期会触发客户验收违约,且该成员负责关键路径上的接口联调;项目乙延期两天只影响内部演示,已有替代人员能接手,那么短期优先保障甲通常更合理。

若两个项目都影响关键交付,应把问题升级到有权调整范围、日期或预算的负责人,而不是让成员靠加班兜底。每次调整同时明确被延后的任务、影响范围和复核日期,避免临时决策变成无人追踪的长期欠账。

3. 发现资源超载后,是拆分任务、延长工期,还是增加人手更有效?

我看到团队的计划负荷连续几周超过可用工时,第一反应是申请新人,但新成员需要培训,短期内可能还要占用骨干时间。我想知道该怎么比较几种处理方式,而不是简单把任务分出去。

先判断瓶颈是工作量、技能稀缺,还是任务依赖。若任务可并行且交接成本低,增加合适的人手可能有效;若工作依赖单一专家的设计决策,临时加人往往会增加沟通与返工,拆分交付范围或调整工期更稳妥。可以做一个简单对比:估算三种方案的净产能变化、启动时间和质量风险。

例如新增人员首周需骨干投入 8 小时培训,而其每周只能释放 12 小时有效产能,那么首周净增益约为 4 小时,不应按满负荷计算。拆任务时要明确接口、验收标准和责任人;延期时要同步更新依赖方日期;加人时则要预留上手期,并观察实际产能,而不是把人数增加直接等同于进度加快。

4. 怎样用简单的数据提前发现项目成员效率下降或资源冲突升级?

我不想等到里程碑延期才发现团队已经超负荷,但也担心收集太多工时数据会变成监控,增加成员负担。我希望有一套轻量办法,能区分正常波动和需要干预的风险。

每周记录四类数据通常就够用:计划工时、实际工时、未完成任务数、阻塞时长,并按成员和项目查看趋势。单周偏差可能来自估算误差,不宜立刻给个人贴上效率标签;如果连续两周实际投入明显高于计划、未完成任务增加,同时阻塞时长上升,更可能是优先级冲突、任务拆分过粗或外部依赖造成的系统问题。

可设置团队自己的预警线,例如某成员未来两周计划负荷超过可用工时的 110%,或关键任务阻塞超过两个工作日,就安排负责人核查。数据的用途应是调整工作和排除障碍,而不是排名;讨论时先问计划是否现实、临时任务是否被记录,再判断是否需要调配资源。

核心关键词

读者评论

范
范嘉宁

把会议、评审和临时支持从名义工时里扣出来,这点比较贴近日常。我想知道团队开始记录后,通常多久复盘一次,才能既看出趋势又不让填表变成额外负担?

李
李景行

文中强调由有决策权的人裁定优先级,我认同。不过紧急生产问题经常来得突然,是否还需要规定临时插队后的容量补偿或延期确认,避免只解决眼前问题?

武
武安琪

用技能需求而不是先点名成员来规划,有助于发现单点依赖。实际落地时,替补人员培养也会占用当前产能,最好把这部分时间纳入计划,否则短期负荷可能更高。

文章包含AI辅助创作:人力资源计划资源冲突教程:项目成员效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550657

赞 (0)
飞飞飞飞
工作量管理方法大全:项目成员人力资源计划风险控制落地清单
上一篇 3小时前
人力资源计划如何做好资源冲突?项目成员风险控制与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
