投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析

在项目计划会上,“这个人本月投入 50%”常常看起来像一条清楚的安排,实际却可能同时指向三种不同意思:每个工作日拿出一半时间、整个自然月投入一半工时,或者在项目预算里记入半个人月。口径不一致时,计划表上的数字再精确,也无法回答“谁在什么时候有多少可用时间”。投入比例落地方案的关键,不是先规定每个人填多少百分比,而是先把投入比例定义为可核算、可协商、可更新、可追溯的资源承诺,再把它写进项目成员开展人力资源计划的制度中。

一、先讲核心结论:投入比例不是填表字段,而是资源承诺

1. 先统一比例的业务含义

我建议制度把投入比例定义为:某成员在指定时间范围内,分配给某项目的可用工作时间,占该成员同期可计划工作时间的比例。这个定义里有四个不能省略的要素:成员、项目、时间范围、可计划工时。缺了任何一个,50%都可能被不同部门解释成不同意思。

例如,员工某周可计划工作时间为 40 小时,投入项目甲 20 小时,投入比例就是 50%。但如果员工当周有 8 小时培训、4 小时法定或公司统一安排的事项,企业需要先明确这些时间是否计入可计划工作时间。分母没定义,比例就不可比;分子没说明是否包含会议、支持和返工,比例就不可执行。

制度还应明确投入比例不是考勤比例,也不是绩效评分,更不等同于项目成员的个人努力程度。它用于资源计划、容量判断、优先级协调和计划偏差分析。把它直接当作“忙不忙”或“贡献多少”的结论,容易让团队通过填报方式优化数字,而不是优化交付。

2. 按时间颗粒度管理,不追求伪精确

对多数知识型项目,我倾向于以周为最小管理颗粒度、以月为汇总颗粒度。按月填“投入 30%”可以用于预算和容量估算,却不一定足以支撑迭代排期;按天填到小数点后两位,则常常把计划管理变成过度记录。制度颗粒度应当和资源调整速度一致,而不是和表格能填多细一致。

如果团队每周都会做计划调整,就按周看可用容量;如果资源调配只在月度组合会上发生,月度计划可以作为主视图,但仍应保留关键节点周的冲突信息。计划频率应由决策频率决定。频率太低会错过变化,频率太高则会把大量时间花在维护计划本身。

3. 把“计划投入”和“实际投入”分开

计划投入比例回答的是“我们打算给多少资源”,实际投入回答的是“资源最后去了哪里”。两者相关,但不应混成一个字段。计划在月初被改写成实际值,历史承诺就消失了,管理者既看不到计划偏差,也无法判断偏差来自需求变更、紧急支持、估算错误还是跨项目争用。

我建议至少保留计划版本、实际投入或工作量记录、变更原因三类信息。实际记录不一定要求所有组织都精确到小时;有些团队用任务工时,有些团队用周度区间或项目工作量估算。关键是选定一种适合管理目的的口径,并持续一致地使用。

4. 制度的验收标准应是“能做决定”

一份投入比例制度不是因为有定义、有审批、有报表就算落地。它应当帮助组织回答四类问题:某团队是否超出可用容量;关键岗位是否同时承担过多高优先级工作;项目延期是否与资源供给有关;资源发生冲突时谁有权调整承诺。

因此,我会用“决策闭环”验收制度:提出需求的人能提交计划,资源负责人能确认可用性,项目负责人能识别冲突,决策人能在时限内取舍,后续有人记录偏差并修订规则。若系统只收集了比例、没有形成决策,数据量再大也只是更完整的表面。

二、背景和真实场景:为什么“50%投入”仍然经常排不出计划

1. 多项目并行时,局部合理会形成整体超配

在中大型组织里,一个成员同时参与多个项目并不罕见。项目甲的负责人看见员工每周有 20 小时可用,于是申请 50%;项目乙也按 30%申请;部门内再保留 20%支持日常工作。各项单看都不夸张,合计却达到 100%,还没有给会议、突发问题和休假留下缓冲。

如果每个项目都把比例视为对自己有效的承诺,却没有一个角色负责汇总同一成员的总分配,计划就会出现“各项目都认为已经拿到资源,员工却要同时兑现多份承诺”的局面。问题不是成员不够配合,而是资源承诺没有统一的组合视角。

2. 资源计划容易被“人头数”误导

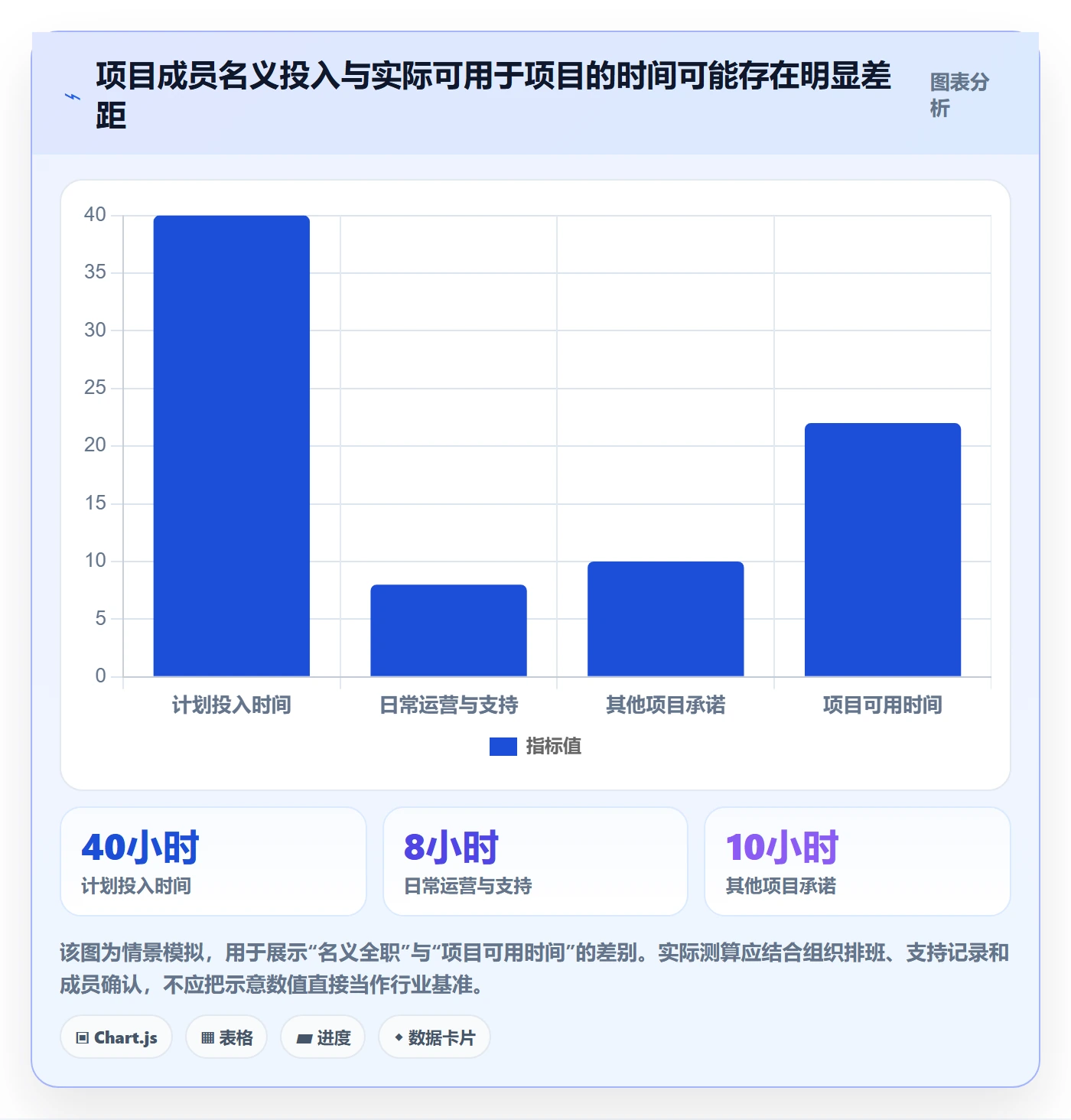

项目预算中有 1 个测试工程师,不代表项目获得了一个完整、连续、随叫随到的测试资源。该员工可能分配 40% 给项目,剩余时间用于产品维护;也可能连续两周投入 100%,之后转到其他项目。两种情况的月均投入都可能相近,实际对交付的影响却完全不同。

资源计划至少要同时看投入量与时间分布。一个月投入 80 小时,若均匀分散在 20 个工作日,每天平均 4 小时;若集中在连续两周,则可用于冲刺、联调和验收的窗口完全不同。月度总量不能替代关键周的可用性。

3. 需求变化使静态计划很快失真

项目成员的工作安排会受到需求优先级、故障支持、审批等待、外部依赖、休假和招聘进度影响。制度如果只规定“月初填一次”,就默认现实在一个月内保持不变;制度如果要求每天重报,又会消耗团队注意力。更实用的办法是定义正常更新节奏与触发更新条件。

例如,日常按周滚动检查;当关键岗位预计连续两周超出容量、项目里程碑变化、负责人变更、重大紧急事项插入,或资源计划偏差超过约定阈值时,启动计划修订。阈值要结合组织的波动水平设置,不宜把某个通用百分比当成所有团队都适用的标准。

4. 用示意场景说明容量错觉

以下为便于推演而构造的示意场景,不代表某企业的统计结果。某产品研发小组有 8 人,每人每周名义工时按 40 小时估算,总计 320 小时。排除例行会议、支持轮值、休假和无法用于项目工作的时间后,团队估算每周可计划容量为 248 小时。若三个项目分别按 120、95、70 小时申报,合计 285 小时,名义上只比总工时少 35 小时,实际却比可计划容量高出 37 小时。

这种超配不一定立刻表现为延期。它通常先表现为任务切换增多、评审和测试排队、成员在多个项目之间反复切换,最后才体现为里程碑延后。若只盯着员工是否“忙满”,会把资源配置问题误诊为个人效率问题。

投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析

5. 工具的价值在于汇总冲突,而不是替代制度

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,组织可以考虑用统一项目、团队、成员及计划信息,减少多个表格之间的手工汇总。具体能否支持投入比例字段、容量视图、权限和审批联动,应以企业当前版本、配置方式和采购范围为准,不能仅凭工具名称推断功能。

即使平台能够展示成员分配,也仍需企业定义可计划工时、跨项目冲突处理、谁有批准权、哪些变化必须更新。工具让约定更容易执行,不能替组织决定优先级。先把规则讲清,再决定如何配置系统;否则只会把口径不一的表格迁移到另一个界面。

三、拆解常见误区:制度为什么会变成填数字的游戏

1. 误区一:把投入比例当作个人绩效分数

如果员工知道 100% 会被理解为高绩效,低于 100% 就可能被认为贡献不足,填报行为会自然偏向“显得忙”。但一个团队合理保留缓冲,可能比把每个人排到满负荷更能保证交付。投入比例描述的是资源配置,不是价值贡献;贡献还受到工作难度、产出质量、协作效果和责任范围影响。

把投入比例用于绩效排名还会造成反向激励:成员争取更多项目比例,项目负责人争取更多资源份额,实际工作却可能被拆散。最终组织得到的是较高的名义利用率,而非较好的交付成果。

2. 误区二:所有岗位都套用同一个目标比例

研发、销售支持、客户成功、运营和管理岗位的工作节奏不同。研发任务可能需要连续专注时间;客户支持岗位需要预留响应容量;管理者的工作由协调、决策和人员支持构成,难以简单按项目工时归集。制度若规定所有人都要达到某个固定投入比例,会把岗位差异误当成管理偏差。

我更倾向于为岗位或工作类型设置不同的计划方法:可交付项目采用项目分配比例;固定服务岗位采用轮值容量或服务等级;长期维护采用团队容量预留;管理和公共职能则采用职责清单与周期性容量校准。统一的是定义和治理原则,不一定是每个岗位的数字形式。

3. 误区三:把 100%当成合理目标

一个人每天 8 小时都被项目计划占满,并不意味着组织获得了 8 小时稳定产出。会议、沟通、上下文切换、问题排查和不可预见事项都会消耗时间。若没有缓冲,计划稍有变化,就只能靠加班、延后或牺牲质量来补洞。

缓冲不是闲置,也不是管理松散。它是对波动、工作切换和不确定性的显式安排。缓冲比例应从团队历史偏差和任务类型中推导,而非简单从其他公司复制。对变化频繁的探索型项目,保留更大弹性通常比刚性排满更现实;成熟、重复、可预测的工作则可以逐步收紧缓冲。

4. 误区四:只看月均比例,不看集中冲突

一个人月均给项目甲 30%、项目乙 30%、项目丙 30%,似乎还有 10%余量;但如果三个项目都在同一周需要该成员参加评审和上线支持,月均数据会掩盖尖峰。计划审查应同时看月度总量与关键周分布,特别检查关键里程碑、上线窗口、测试周期和跨团队依赖。

对工作高度依赖某些专家的团队,必须识别“关键岗位集中度”。如果一个系统只有一位成员能够批准安全设计或处理特定生产问题,再高的团队总容量也无法消除这个单点风险。

5. 误区五:计划和实际只留一个数

有的组织每次更新都覆盖旧计划,月底再拿最终数字与实际工作量比较。这个方法无法回答计划什么时候变化、由谁提出变化、变化是否获批。若项目在月中增加需求,计划数字被直接改大,月底看起来“计划与实际一致”,但资源冲突可能已经造成另一项目延期。

保留版本不意味着无限增加行政流程。可以只在重要节点留存基线版本,并对影响容量、成本或里程碑的调整记录原因和批准人。这样既能复盘,也不至于让日常小幅优化变成繁琐审批。

6. 误区六:把系统数据完整误认为决策质量高

字段填得完整,只能说明记录完成;数据能否帮助决策,还取决于粒度、更新时间和责任归属。成员每周填了百分比,却不知道哪个负责人确认;项目负责人收到了数据,却没有调整范围或优先级,系统便没有形成管理闭环。

判断数据是否有用,我会追问三个问题:能否识别当前超配;能否找到有权解决冲突的人;能否知道调整后结果如何。如果三者都不能,问题不是数据缺项,而是管理机制没有接上。

四、专业判断逻辑:从定义、容量到治理的制度设计

1. 第一步:明确时间分母和排除项

制度应明确投入比例的计算口径。例如,以每周可计划工时为分母,员工某周分配给某项目的计划工时为分子。企业还要明确法定假期、年假、培训、公司会议、部门支持和日常运营是否纳入可计划工时,避免不同部门用各自口径计算。

我建议先区分两类时间:一类是组织提前知道、可在计划中预留的固定时间;另一类是不可预测、需要通过缓冲吸收的随机事项。固定时间应尽量纳入容量计算,随机事项则通过历史偏差和工作类型设置缓冲。把所有非项目时间都当成“个人效率损失”,会导致容量长期虚高。

2. 第二步:先算容量,再接项目需求

不要先让每个项目分别申请比例,最后再问团队是否超载。更稳妥的顺序是:先估算成员或团队的可计划容量,再明确已承诺工作和固定职责,最后分配剩余容量给新项目。容量估算可从可用工作日出发,扣除可预见的固定事项,并结合历史交付负荷进行校准。

如果组织暂时没有可靠的实际工作数据,可以从一个短周期试行。先选 2 至 4 个团队,连续观察 6 至 8 周,记录计划容量、临时支持、延期原因和计划变更。这个周期不是通用科学标准,而是便于发现主要口径问题的试点建议;复杂业务可能需要更长观察期。

3. 第三步:用三层视图管理资源

我建议把资源计划拆成三个视图,避免一张表同时承担所有管理目的。成员视图看每个人的周度分配和关键岗位负荷;项目视图看阶段所需角色、容量和缺口;组合视图看多个项目对同一团队的总需求及优先级。

成员视图适合发现个人超配,项目视图适合判断交付计划是否可信,组合视图适合做项目取舍。只有成员表没有项目视图,团队容易变成资源池;只有项目表没有组合视图,项目各自申报就可能重复占用资源。

4. 第四步:分清申请权、确认权与仲裁权

投入比例制度需要一张简明的责任矩阵。项目负责人提出工作需求和时间窗口;职能负责人或资源负责人核实人员可用性;项目组合负责人处理跨项目优先级;成员确认工作安排是否可执行。企业可以根据规模合并角色,但不能让“谁申请资源、谁批准资源、谁承担冲突后果”永远由同一个人模糊处理。

当项目负责人和职能负责人意见不一致时,应有升级路径和响应时限。例如,普通冲突在约定周期内由团队负责人协调;涉及关键里程碑或多个高优先级项目时,提交组合决策会议;紧急生产事件则按应急规则先处理,再补记资源变更。没有升级路径的制度,往往只能依靠个人关系解决。

5. 第五步:建立触发式更新,不让计划过期

更新频率不必在所有组织里相同,但触发条件应写清。建议至少在以下情形更新计划:成员加入或退出项目;里程碑发生明显变化;新增紧急事项;关键岗位预计超出可用容量;休假、调岗或外部依赖改变供给;实际投入持续偏离计划。

触发式更新比“每天都要更新”更容易执行。制度可以要求团队按固定节奏检查,同时把重大变化设为即时更新事件。若一项变化不影响容量、里程碑或预算,不必要求复杂审批;若会挤占其他项目的承诺,就应留下决策记录。

6. 第六步:用偏差诊断替代单一问责

计划与实际不一致时,不应立即得出成员执行不力的结论。偏差可能来自估算偏低、项目范围扩大、审批等待、跨团队依赖、临时支持、优先级变化或人员供给变化。制度应让复盘先分类,再决定是否需要调整估算、流程或责任。

可以把偏差分成四类:需求偏差、供给偏差、执行偏差和记录偏差。需求偏差关注范围与优先级变化;供给偏差关注人员、技能和时间窗口;执行偏差关注工作方式与依赖阻塞;记录偏差关注实际工作量口径。分类能避免把所有问题都归咎于“估算不准”。

7. 第七步:将制度转化为低负担的执行机制

制度要把必须记录的内容限定在决策需要范围内。通常至少要有成员、项目、时间区间、计划投入、确认状态、变更原因和责任人。若企业还要做成本核算,可增加成本中心或费率;若只做容量规划,不一定需要每个成员逐日填报。

如果组织使用 PingCode 等项目管理平台承载计划,可先做小范围配置验证:试验成员分配如何呈现、冲突怎样识别、权限怎样划分、历史变更是否可追溯、是否能与现有审批或人事流程衔接。不要因为平台能配置很多字段,就把所有字段都纳入制度。字段越多,维护成本越高,真正重要的信息反而更难被关注。

8. 制度运行的指标组合

我不建议用单一“利用率”评估人力资源计划。一个团队可能利用率很高,但延期率也高;也可能利用率看起来偏低,却能在突发事件时保持交付稳定。更合理的做法是同时观察容量兑现、计划稳定性、变更响应和交付结果,并按团队类型解释差异。

指标 建议观察方式 能回答的问题 常见误读
计划负荷率 已承诺计划工时 ÷ 可计划容量 是否存在计划层面的超配 把越接近100%越好当作目标
计划稳定率 周期内未被重大改动的承诺量占比 计划是否频繁被重写 把合理的需求调整也视为管理失败
临时工作占比 非计划支持量 ÷ 实际工作量 固定职责和应急负荷是否被低估 要求临时工作占比越低越好
关键岗位覆盖率 关键任务有可替代人员覆盖的比例 资源风险是否集中在单一成员 只看总人数,不看技能可替代性
资源冲突关闭时长 从发现冲突到形成取舍决策的时间 治理流程是否及时 只要求提报,不约束决策响应

这些指标不是一张通用评分表。组织应先确定要解决的问题,再选最少但足够的指标。若当前最明显的痛点是跨项目超配,优先看负荷率、关键周分布和冲突关闭时长;若痛点是计划频繁改动,优先看稳定率、变更原因和临时工作占比。

投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析

五、具体案例与数据观察:把制度从规则写到团队日常

1. 案例设定:三个项目共享一个研发与测试小组

下面是一个匿名化、情景模拟案例,用于展示制度推演方法,不构成某家企业的真实经营数据。某业务部门有 12 名研发与测试成员,同时支撑三个项目:项目甲进入核心功能开发,项目乙准备客户试点,项目丙承担线上稳定性改造。项目负责人各自排期,最初采用月度百分比登记,没有周度容量汇总和冲突仲裁规则。

三个项目初版计划中,项目甲申请 5.2 人月,项目乙申请 4.3 人月,项目丙申请 3.1 人月,合计 12.6 人月,超过团队 12 人的名义容量。由于成员还承担例会、线上支持和代码评审,实际可计划容量并未达到 12 人月。项目负责人却普遍认为,只要成员表里出现了比例,资源就已经确认。

2. 第一次诊断:把成员比例汇总到周,而不是只看月

试点团队把成员计划转成周度分配,并把例行职责与支持轮值独立列出。诊断发现,表面上有 3 名成员的月度分配没有超过 100%,但在项目乙客户试点前两周,三人同时被项目甲安排代码联调,项目丙安排稳定性演练。冲突集中在关键时间窗口,而不是月度总量。

同时,团队发现线上支持原先没有项目归属,成员常常临时中断计划工作。支持工作并非偶发的个人干扰,而是每周都存在的组织职责。把它单独预留之后,团队可承诺给三个项目的容量减少了,但排期反而更可信。

3. 第二次决策:不把所有项目平均削减

面对资源不足,最容易执行的做法是三个项目按比例一起削减。但这会让每个项目都保留一个“看似在推进”的计划,却没有一个项目能稳定获得关键岗位。团队改为按业务窗口和依赖关系做取舍:保障项目乙的试点窗口,暂缓项目甲中非关键增强项,将项目丙的部分工作转为轮值期间处理,并明确由业务负责人接受对应的范围与时间变化。

这一步的核心不是哪种优先级算法更复杂,而是资源调整必须同步调整范围、时间或风险承诺。如果只减少成员比例,却不改项目目标,冲突就会转移到加班、质量或延期上,表格看起来平衡了,交付承诺却没有变。

4. 制度试行后的观察口径

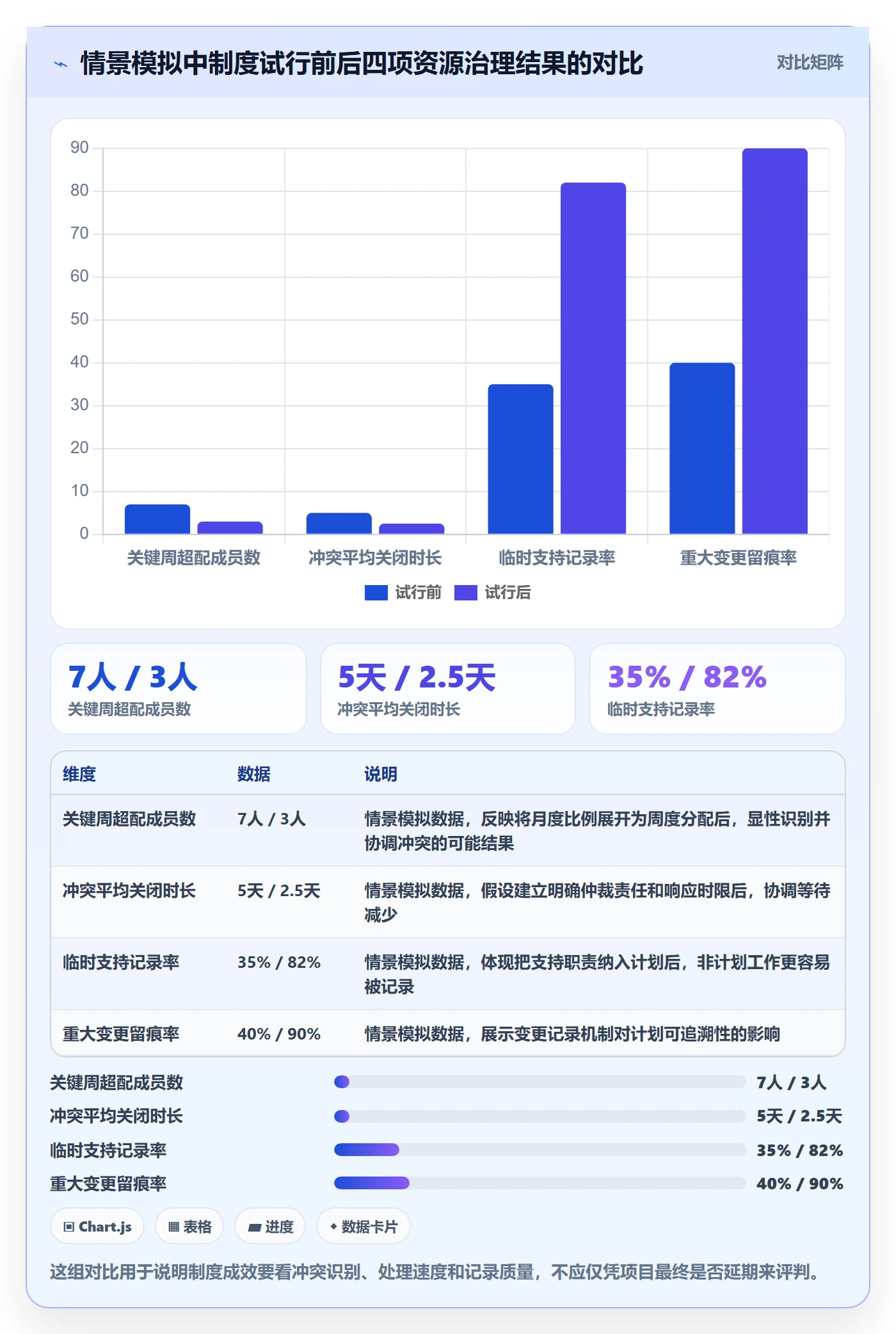

试点不应只比较“实施前后投入比例是否更平滑”。我会同时检查以下问题:关键岗位是否仍被多项目争用;项目计划修改是否留下原因;临时支持是否被记录;项目负责人是否能在约定时间得到资源确认;计划变化是否真正推动范围或日期调整。

以下数字为情景模拟,不是行业基准。它们展示试点团队可以如何建立验证假设:如果冲突处理机制起作用,资源冲突关闭时长可能下降;如果支持职责被显性化,临时中断导致的计划偏差可能更容易解释;但如果需求仍频繁插入,延期未必会同步下降。

投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析

5. 用偏差树追踪计划为什么失真

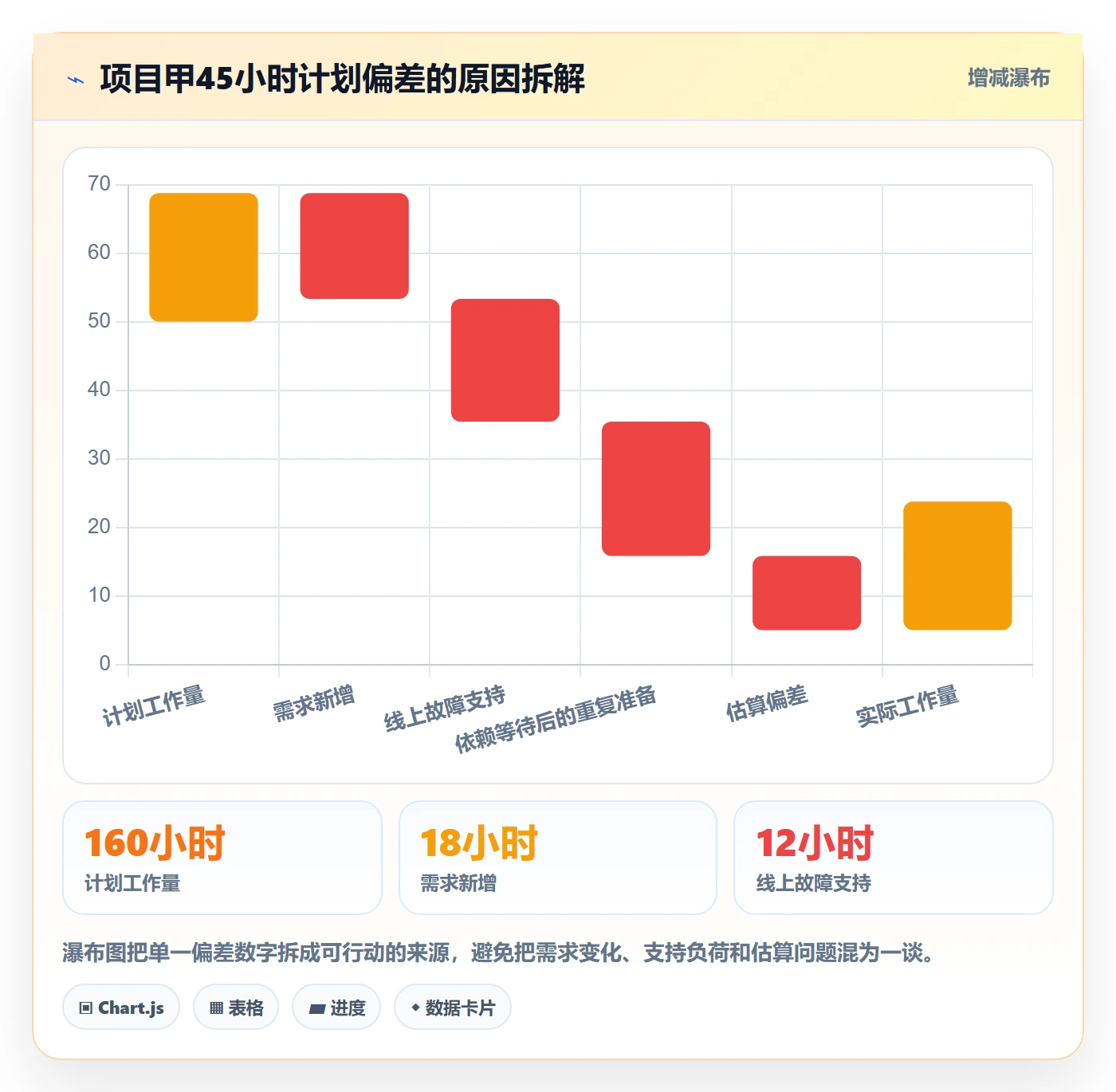

假设项目甲在四周内计划投入 160 小时,实际记录为 205 小时,差额 45 小时。若只报告“超出 28%”,管理者无法判断要做什么。复盘后可把差额拆成需求新增 18 小时、线上故障支持 12 小时、跨团队等待造成的重复准备 8 小时、估算偏差 7 小时。不同原因对应不同动作:需求新增需要范围决策,故障支持需要容量预留,等待需要依赖管理,估算偏差则需要改进任务拆分或估算校准。

差额拆解不一定能精确到每一小时,也不需要把每个成员的工作转化成审计账本。目标是找出影响最大的原因和可改变的机制。若团队连续几个周期都把偏差归为“临时事项”,却不进一步分类,临时事项就会成为掩盖结构性负荷的标签。

投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析

6. 怎样判断试点有无价值

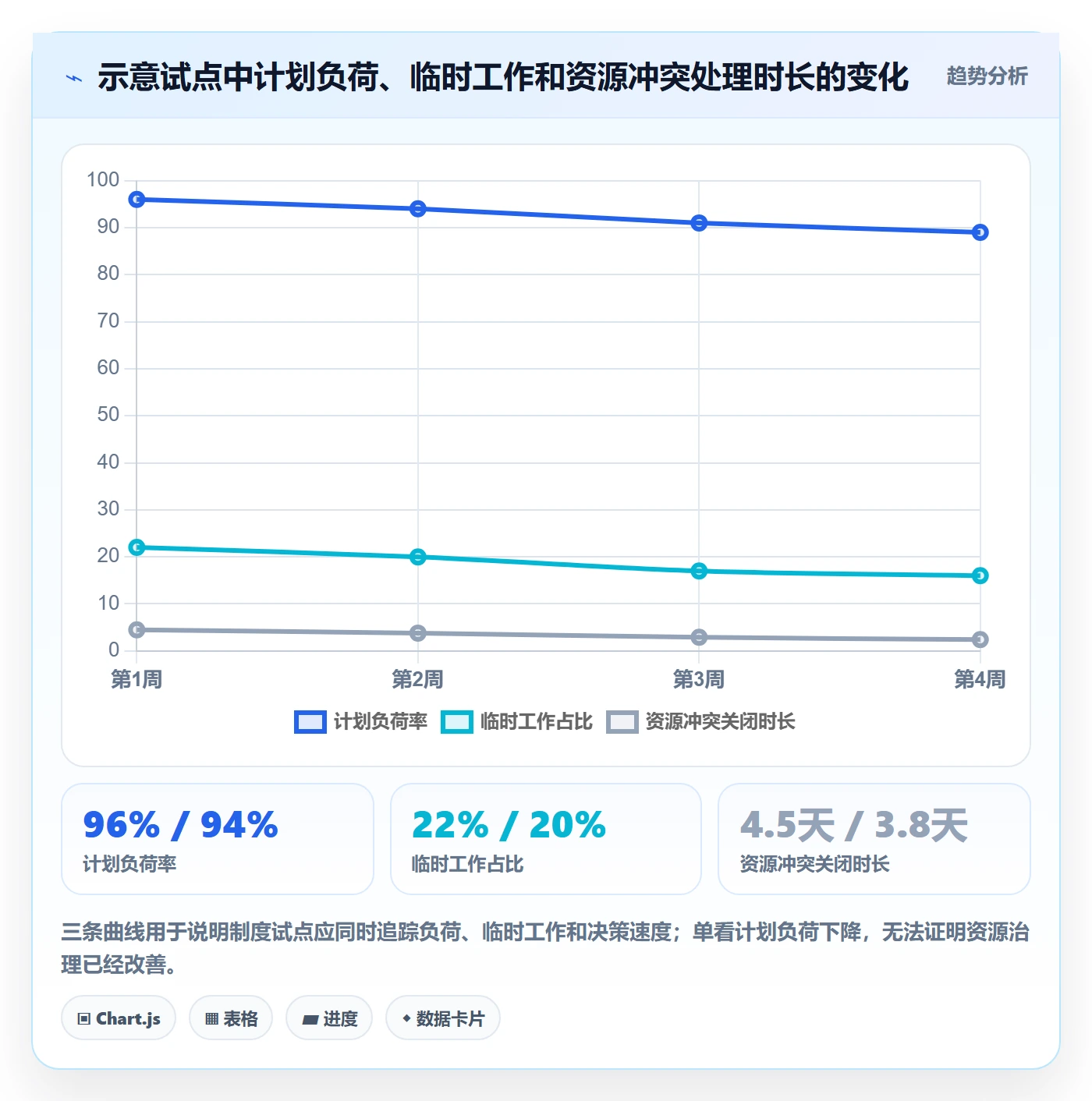

试点有价值,不一定意味着所有结果都立即变好。若团队的超配被更早发现,项目里程碑因此主动调整,延期率短期可能没有改善,但组织已经从事后解释转向事前取舍。相反,如果报告上的利用率提高、人员却频繁加班,制度可能只是在强化满负荷,而非改善资源安排。

我会把试点结果分成三层:过程层看更新率、冲突关闭时长和变更留痕;资源层看周度超配、关键岗位覆盖和临时工作占比;结果层看里程碑兑现、返工和支持响应。过程改善通常先出现,结果改善可能滞后,不能要求所有指标在同一个月同步变好。

六、不同情况下的行动建议:制度要适配组织成熟度

1. 小团队或单项目团队:先做轻量约定

如果团队只有一个主要项目,成员跨项目冲突不明显,不必一开始建设复杂的人力资源计划制度。先统一投入比例定义、记录关键角色可用时间、每周检查里程碑依赖即可。计划中应保留固定支持和假期等已知事项,不需要为管理而管理。

当团队规模扩大、并行项目增加,或关键成员反复被多个负责人争抢时,再引入项目组合视图和冲突仲裁。制度升级的触发条件应是问题复杂度变化,而不是为了追求成熟度标签增加表单。

2. 多项目并行组织:优先建立组合容量视图

如果员工常同时参与多个项目,第一优先级是汇总同一成员在同一时间段的承诺。组织应设定统一项目清单、成员归属和计划周期,再由组合负责人识别超配。不要让各项目分别维护一套互不相通的比例数据。

在跨项目场景里,还要明确优先级冲突的裁决人。资源负责人可以说明容量,项目负责人可以说明交付影响,但通常需要由拥有组合视角的角色决定哪个承诺调整。若没有这一角色,团队就会用加班和临时协调替代正式决策。

3. 工作需求高度不稳定:采用滚动窗口和明确缓冲

业务需求变化快、线上问题多的团队,可使用短周期滚动计划。近期工作按周确认,中远期工作用区间或角色容量表达,避免把数周后的具体百分比误写成确定承诺。紧急支持职责应显式设置容量或轮值安排,并记录何时、由谁触发额外工作。

缓冲最好根据历史需求波动逐步校准。先观察计划外工作在不同周期、岗位和项目类型中的分布,再判断需要留多少空间。直接要求所有团队统一保留 20%或 30%,看似简洁,却可能对稳定业务造成资源浪费,对高波动业务又依然不够。

4. 强专业分工组织:关注技能供给而非单纯人数

如果任务依赖稀缺技能,团队总工时不能代表可用供给。两个成员即使都投入 50%,也不能互相替代安全评审、特定平台运维或法务审核。计划应记录关键能力、可替代人员和最早可用时间,必要时把关键岗位从“投入比例”扩展为“角色容量”。

这类组织还应识别单点依赖。如果某成员被多个项目同时列为关键资源,问题不仅是总量超配,也可能是组织知识过度集中。行动可能包括培养替补、减少并行关键任务或调整项目先后顺序,而不是只给该成员填入一个更准确的百分比。

5. 已有管理平台:先做小范围配置验证

已经使用项目管理平台的组织,可以先挑选一个跨项目协作团队试运行,不宜一上来覆盖全公司。验证重点包括:计划口径是否能在系统中表达;是否能从成员视角看到全部承诺;计划修改是否可追溯;权限是否能支持申请、确认和仲裁;管理者是否能快速找到冲突。

以 PingCode 为例,若企业评估用它支持项目资源计划,应先确认所采购版本及实际配置能否满足上述工作流,并让项目、职能和 IT 管理者共同参与验证。应避免把工具实施结果等同于制度实施结果:平台里没有可执行的冲突处理规则,仍然需要人工在会后私下协调。

6. 没有可靠实际工时数据:先用区间,不急着精准计量

有些组织担心无法准确统计每个人的实际工作时间,于是延迟资源规划。实际上,容量计划可以先以区间表达,例如 20%至 30%、约一到两天每周,并说明区间背后的工作范围和时间窗口。只要能识别明显超配和关键依赖,就比没有共同口径更有用。

随后通过有限试点观察实际变化,逐步判断是否需要细化到小时。数据精度应服务于决策,不是越高越好。若为了收集精细数据需要员工每天花很多时间记录,而管理者仍然不调整优先级,数据采集成本就可能高于其价值。

七、不同情况下的取舍:没有一种比例目标适合所有团队

1. 月度计划与周度计划之间

月度计划容易维护,适合预算、人员容量和较稳定的工作;缺点是容易掩盖周内冲突。周度计划能暴露关键窗口和交付依赖,管理成本也更高。我的建议是用月度视图做资源组合,用周度视图管近期执行,而不是要求每个团队在两者之间二选一。

若项目周期长、阶段性变化明显,月度总量可帮助识别总体供需,关键周则要单独检查。若工作高度稳定且成员基本专属一个项目,周度精细计划带来的增益可能有限。实施前应先判断团队真正需要解决的是容量不足,还是排期碰撞。

2. 固定百分比与投入区间之间

固定百分比便于汇总和预算,但会给人一种计划准确的错觉。投入区间更诚实地表达不确定性,也更适合需求尚未澄清的项目,代价是跨项目合计不如固定数字直接。可以按成熟度分层:已承诺且工作明确的近期阶段用固定数,未明确的远期阶段用区间并设置复核日期。

如果组织采用区间,需要写明如何处理上限重叠。例如多个项目都申请 30%至 40%,不能把下限相加后就断言资源充足;应由资源负责人确认在具体周期内承诺哪一部分。区间是表达不确定性,不是绕过容量约束的方式。

3. 高利用率与交付稳定性之间

追求高计划负荷能让资源账面上看起来被充分使用,却会减少应对变化的余量。保留更多缓冲可能降低短期负荷率,但在高不确定环境下,通常能减少频繁中断和承诺失真。管理者应结合工作波动、交付承诺和故障响应要求决定缓冲,而不是把最高利用率当作唯一效率指标。

如果团队工作高度可预测、任务切换少,可以逐步提高计划负荷,但仍应通过实际偏差验证。若团队经常承担紧急工作,满负荷计划通常会把风险转嫁给成员加班和项目延期。取舍的本质是决定组织愿意为多少响应弹性付费,而不是判断“空闲”是否合理。

4. 集中资源与分散资源之间

把关键成员集中投入一个项目,有利于减少切换并形成连续产出;但会让其他项目等待。把成员分散到多个项目,可以维持表面上的同步推进,却可能导致每个项目都拿不到足够连续的注意力。选择哪种方式,需要看关键路径、任务连续性、依赖窗口和延迟成本。

当任务需要深度专注或频繁协作时,集中投放通常更有利;当工作可拆分、交付窗口错开且支持性任务较多时,分散分配可能更灵活。不要仅以“每个项目都分到一点资源”作为公平原则。资源分配的目标是整体交付价值,不是让每个项目的数字看起来一样。

5. 统一制度与岗位例外之间

统一规则能减少口径混乱,例外机制能承认岗位差异。制度不应把“每个人都必须按同一张表填”误当成公平。更合理的安排是统一定义、责任和变更治理,同时允许不同岗位采用不同容量表达方式,并要求例外有适用范围、负责人和定期复核。

例外也不能无限扩张。若大多数团队都需要例外,可能说明制度设计与业务现实不匹配;若单一团队长期例外,则需要确认它是合理的工作模式,还是缺乏基本管理数据。制度应设复核日期,避免临时例外变成永久的灰色规则。

八、落地路线图与制度样例:从试点到复盘

1. 用四个阶段推进,而非一次性铺开

第一阶段是口径确认,选定分子、分母、时间颗粒度和排除项。第二阶段是小范围试点,挑选存在跨项目冲突的团队,保留当前做法作为比较基线。第三阶段是规则验证,根据试点中出现的争议修改审批、触发条件和数据字段。第四阶段才是扩展推广,并按岗位类型提供适配说明。

每个阶段都要有退出条件。口径确认阶段应做到参与者能用同一案例算出一致比例;试点阶段应能发现并记录资源冲突;规则验证阶段应能在约定时间内形成取舍;推广阶段则要检查维护成本是否可接受。若阶段目标未达到,继续扩大范围只会把问题放大。

2. 制度文件建议覆盖的内容

  • 目的与范围:说明制度用于资源规划、容量协调和交付承诺,不直接替代绩效管理。
  • 术语定义:明确投入比例、计划工时、实际工时、固定职责、临时工作和关键岗位的含义。
  • 计算口径:规定时间单位、计划周期、容量扣减项和区间使用规则。
  • 角色职责:明确项目申请人、资源确认人、成员、组合决策人及数据维护责任。
  • 更新机制:明确常规检查频率、重大变更触发条件和历史记录要求。
  • 冲突处理:说明协商顺序、升级路径、响应时限和最终仲裁权限。
  • 复盘机制:规定偏差分类、指标观察周期和制度复核方式。
  • 例外管理:说明岗位差异、紧急事项和临时安排如何授权及何时复核。

3. 可直接改写的制度条款示例

以下条款是示意文本,组织应根据劳动制度、业务流程和项目管理规范调整。它的重点是把可执行动作写清,而不是追求法律文本式的复杂表达。

项目投入比例用于表示成员在指定计划周期内分配给项目的计划工作时间,占同期可计划工作时间的比例。项目负责人提出成员需求时,应同时说明工作范围、计划周期、关键交付节点和所需角色。资源负责人核实成员在其他项目及固定职责中的承诺后确认可用容量。

成员在同一计划周期内的项目承诺不得在未审批情况下超过其可计划容量。涉及关键岗位、多个高优先级项目冲突或重大里程碑变更的,由项目组合决策人协调;紧急事项可按应急流程先行安排,并在约定时间内补录变更原因和影响。

项目计划与实际工作情况分别记录。项目范围、成员供给、关键时间窗口或工作优先级发生显著变化时,项目负责人应发起计划更新。计划偏差复盘应先识别需求、供给、执行及记录原因,不以投入比例单独评价个人绩效。

4. 试点观察表不必复杂,但要能回答问题

观察项 记录内容 复盘问题
资源承诺 成员、项目、周期、计划投入、确认状态 需求是否超过可计划容量
固定职责 会议、轮值、维护、支持等周期性工作 是否存在长期未进入计划的工作
计划变更 变更时间、原因、影响范围、批准人 变化是否同步调整范围或日期
工作偏差 偏差类别和大致工作量区间 偏差来自需求、供给、执行还是记录
关键岗位风险 关键角色、可替代人员、风险窗口 是否存在单点依赖或时间冲突

5. 推广前做一次“反向演练”

正式推广前,我建议选一个过去发生过资源冲突的项目,按照新制度反向演练:当时谁申请了资源、谁确认、冲突在哪一周出现、系统或表格能否发现、谁有权决定延期或缩小范围、变更记录是否足够复盘。反向演练比单纯培训更容易暴露制度中的空白。

如果演练发现冲突仍要靠领导临时协调,就要把升级路径写清;如果数据无法显示关键周分布,就要调整计划视图;如果每次变更都要填十几个字段,就应删减不影响决策的内容。制度上线前把这些问题暴露出来,比推广后再要求成员补历史数据成本更低。

九、结尾:先建立可信承诺,再追求更精细的资源数据

1. 投入比例制度的真正价值

投入比例落地的难点,不是计算百分比,而是组织是否愿意把资源冲突摆到桌面上,并在冲突发生时调整优先级、范围、时间或风险承诺。一个准确的 50%,如果无人确认、没有时间窗口、没有变更记录,就不是有效计划;一个经过协商的区间,即使没有小数点,也可能更接近真实供给。

因此,我的独特判断是:资源计划首先是一套承诺治理机制,其次才是一套数据统计机制。真正成熟的组织不是把每个人排得更满,而是更早发现承诺不可能同时兑现,并让有权的人及时作出取舍。

2. 下一步从一件具体事情开始

如果你准备在组织中推进这项制度,先不要从采购工具、制定利用率目标或全员填表开始。选一个存在跨项目协作的团队,写清投入比例的分子、分母和时间周期;把成员每周的项目承诺与固定职责放在同一视图;挑出一处真实冲突,记录谁提出、谁确认、谁仲裁以及最终调整了什么。

连续观察一个适合业务节奏的试点周期,再根据冲突处理速度、计划变更质量、关键岗位风险和维护成本决定是否推广。先让计划可信,再让数据精细;先让冲突有人负责,再谈用什么系统自动化。这比从一张看似完整的比例表开始,更容易形成真正可执行的人力资源计划。

常见问题解答(FAQ)

1. 项目成员投入比例应该按岗位固定,还是按阶段动态调整?

我在做项目人力计划时,常遇到一个矛盾:固定投入比例便于核算,但需求变化后容易失真;动态调整又可能让成员频繁被抽调。我想知道制度怎样设计,才能既有计划性又不僵化?

更稳妥的做法是“岗位给基准、阶段做调整、变更留记录”,而不是全年给每个人设一个不变比例。以一个计划周期为12周的项目为例,可先按阶段拆解工作:需求与方案阶段,产品和设计投入较高;开发阶段,研发投入上升;联调与验收阶段,测试和业务代表投入增加。

制度中可规定基准投入区间,例如核心研发每周投入项目工作时间的60%,80%,业务代表在需求确认和验收周提高到40%,60%,其余时间按实际任务安排。这里的比例是计划参考值,不是绩效承诺。

每两周复核一次:若关键任务延期、优先级变化或实际投入连续两周偏离计划超过15个百分点,由项目负责人和职能负责人共同确认调整,并记录调整原因、起止时间和受影响的交付物。这样既保留资源安排的可预期性,也避免用一张静态表格掩盖真实变化。

2. 投入比例的分母应该用总工时、可用工时,还是工作日?

我看到有的团队把投入比例理解为每周工作时间的百分比,也有团队直接按人天填计划,结果同一个“50%”在不同部门含义不同。我担心计划汇总后看起来精确,实际却无法核对,分母到底该怎么统一?

建议统一使用“个人在指定周期内可用于项目的净工作时间”作为分母,并同时展示小时或人天,避免把法定工作时间直接当成可用时间。举例:某成员一周名义工作40小时,固定会议、值班和已确认的日常职责占12小时,则该周可用于项目计划的时间是28小时;

计划投入14小时,对应项目投入比例为50%,而不是按40小时计算出的35%。制度应明确休假、培训、值班、例会是否扣除,并规定按周或按月统计,不能在同一张计划里混用口径。实际执行时,可用“计划项目工时÷可用工时”计算比例,再用任务记录或工时汇总检查偏差。

比例用于资源容量判断,人天用于排期与成本核算,两者职责不同;只报百分比而不说明分母,无法判断资源是否真的够用。

3. 多人共享一个岗位时,怎样避免投入比例看起来够、关键工作却没人负责?

我做跨部门计划时,曾遇到几个成员各自只投入10%到20%,汇总后似乎有足够人力,但任务到了执行阶段仍然无人及时处理。我不确定是比例设得不合理,还是分工方式出了问题,制度里需要补上什么?

投入比例合计不等于责任闭环,制度必须把“人力容量”和“工作责任”分开管理。比如某项测试工作预计每周需要16小时,两名测试人员各投入50%,表面上总容量是40小时;但若两人都只负责协助、没有指定主责人,缺陷复测和版本放行仍可能无人拍板。

计划表至少应同时列出负责人、备份人、每周可用工时、负责任务、交付节点和决策权限。可以规定每项关键交付物只有一名最终责任人,其他成员标注协作范围;同一成员的所有项目承诺合计还应与其可用时间对账。出现总需求超过可用容量时,应优先调整范围、交付顺序或资源,而不是把每个人的比例平均压低。

判断计划是否可执行,关键不是比例之和是否达到100%,而是关键路径上的任务是否有明确负责人和连续可用时间。

4. 项目成员实际投入与计划偏差多大时,应该启动资源调整?

我不希望团队每周因为几小时的波动就重新审批计划,但也担心等到延期已经发生才处理。我想知道偏差阈值该怎么设,怎样区分正常波动和需要管理层介入的资源风险?

不要只设一个全项目通用的百分比阈值,最好同时看偏差幅度、持续时间和任务影响。可采用一个便于试运行的规则:单周偏差不超过10个百分点且未影响关键任务,由项目负责人记录即可;连续两周偏差达到或超过15个百分点,或任一关键路径任务因资源不足预计延误超过3个工作日,就启动资源评审。

评审时核对三项证据:计划与实际投入、未完成任务及阻塞原因、未来两周的成员可用时间。举例,成员计划投入60%、实际投入45%,若少掉的时间来自临时会议且任务仍按期完成,可以调整后续计划;若连续两周低于计划且导致接口联调无人支持,就应协调资源或重新安排里程碑。

阈值不是考核个人的硬指标,而是触发讨论的信号。先运行一个周期,再根据团队规模、任务波动和历史延期数据校准,避免为了追求表格一致而增加无效审批。

核心关键词

读者评论

苏
苏若宁

按周看容量比单看月均比例实用得多。我们之前月度分配看着没超,到了上线周才发现几个项目都需要同一位测试人员,关键周的分布确实不能省。

田
田雅楠

把计划投入和实际投入分开很有必要。不过小团队如果每次微调都要审批,维护成本可能很高;或许可以只对影响里程碑或跨项目容量的变更留痕。

谢
谢一凡

文中提到用历史偏差校准缓冲,我觉得比设统一比例合理。想知道试行阶段如何避免工时记录变成员工绩效考核依据,否则数据可能会失真。

文章包含AI辅助创作:投入比例落地方案:项目成员开展人力资源计划的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550607

赞 (0)
飞飞飞飞
人力规划管理方法大全:项目成员人力资源计划效率提升落地清单
上一篇 2小时前
人力资源计划人力规划全流程:项目成员效率提升与一文讲清
下一篇 2小时前
