资源冲突管理指南:项目成员如何做好人力资源计划,效率提升全流程
项目资源冲突往往不是“人不够”这么简单:同一位资深工程师同时被三个项目列为关键成员,三个项目经理都认为自己的任务最紧急,最后谁也拿不到完整工时。解决这类问题,不能只靠催进度或临时加班,而要把人员能力、实际可用时间、工作优先级和决策权限放进同一套计划里。本文从项目成员和项目负责人的日常协作出发,拆解如何识别冲突、排定优先级、协商调整,并用可追踪的数据验证计划是否真正改善了效率。
一、先讲核心结论:资源冲突不是排班问题,而是优先级与约束的联动问题
1. 人力资源计划要回答四个问题
一份可执行的人力资源计划,不应只写“谁负责什么”,还要回答四件事:需要什么能力、需要多少有效工时、这些工时在哪个时间段可用,以及发生冲突时由谁作出取舍。少了其中任何一项,计划都可能只是任务清单,无法指导真实工作。
我判断一份资源计划是否有用,通常不先看表格是否精美,而是检查它能不能支持一个具体决定:如果某项关键工作延迟两天,团队是否知道要减少什么、延后什么,或者增加哪种能力?如果没人能回答,说明计划仍停留在“希望大家协调”的层面。
2. 资源冲突管理的目标不是让每个人都满负荷
把成员排到 100% 忙碌,看上去像是充分利用人力,实际上会消灭缓冲。任务估算偏差、线上故障、需求变更、评审等待,都需要时间吸收。若每个人每天都没有空档,任何一个小意外都会把后续工作推迟,随后团队便用加班掩盖计划缺口。
更合理的目标是让关键能力在关键窗口可用,同时保留应对不确定性的余量。余量不等于闲置。它可以用于处理缺陷、支持协作、完成必要的评审,也可以用来吸收合理范围内的计划波动。
3. 先统一资源计划的基本口径
团队讨论资源时,常常把“人数”“工时”“产能”混为一谈。一个人名义上每周工作五天,并不意味着每周有五天可以投入某个项目:会议、日常支持、休假、跨项目协作、培训和审批都会占用时间。计划应采用可用于项目任务的净工时,而不是合同工时或日历工时。
如果没有历史数据,可以先建立团队自己的基线。例如,记录连续四至六周的计划工时、实际专注工时、支持性工作和临时中断,再按角色观察差异。此类基线是团队内部的管理参考,不宜直接拿来评价个人绩效,因为工作复杂度、任务类型与协作成本并不相同。

二、为什么资源冲突会反复发生:真实项目里的供需错位
1. 多项目并行让稀缺能力成为瓶颈
在产品开发、数字化转型、工程交付等组织中,普通执行人力未必是最先短缺的资源。更常见的瓶颈是少数稀缺角色:架构师、数据工程师、测试负责人、合规专家、业务决策人或熟悉关键系统的运维人员。项目任务可以并行推进,但这些人的时间不能被复制。
因此,按项目总人数分配资源,容易产生错误安全感。两个项目各有十名成员,不代表两个项目的人力充足;如果它们都需要同一位安全评审专家在同一周完成审查,冲突依然存在。资源计划需要下沉到能力和时间窗口,而不仅是部门或项目层面的人数。
2. 需求不断变化,但资源计划没有同步更新
项目启动时的计划往往基于初始范围。进入执行阶段后,需求可能新增,验收口径可能调整,原本预计由业务方完成的工作也可能回到项目团队。若只更新任务列表,不重算人员需求,团队就会在不知不觉中出现超载。
尤其需要警惕“范围增加但日期不变”的组合。它会把成本转移到成员的加班、上下文切换和质量风险上,看起来没有改变预算,却可能把问题延后到返工、上线故障或人员流失时才暴露。
3. 项目间的决策机制不清晰,成员被迫自行排优先级
当多个负责人同时派活,而组织没有明确的优先级规则,成员就只能根据谁催得更急、谁级别更高、谁的消息更新得更频繁来排序。这样的机制看似灵活,实则把资源治理责任转移给了最难作出整体判断的人。
项目成员通常不掌握组合项目的全部收益、合同约束、风险敞口和战略承诺。要求成员自行决定哪个项目让路,并不是授权,而是让他们在信息不完整的情况下承担冲突后果。真正的优先级应由有整体视角的项目组合负责人、职能负责人或明确指定的决策人确认。
4. “多人同时参与”不等于“进度一定更快”
为了赶进度临时增加人员,有时会带来更多交接、沟通和培训成本。新成员需要理解背景,原成员需要解释方案,任务还可能被拆得过细,最终让核心人员花更多时间协调。对具有强依赖关系的工作,增加人手并不一定能按比例缩短周期。
如果工作可以并行、接口清楚、上手成本低,增加资源可能有效;如果任务依赖单一专家判断、关键决策尚未完成,或者工作已经处于测试和验收尾声,增加人手的效果往往有限。决定前应先确认瓶颈在哪里,而不是只看团队总人数。

三、常见误区:看起来在协调,实际是在推迟冲突
1. 误区一:把成员排满就等于资源利用率高
排满计划会让表格里的产能利用率很好看,却让实际交付更脆弱。任务之间的切换、等待审批和紧急支持,都可能把原本连续的工作时间切碎。对于需要长时间专注的工作,零散空档并不能简单相加成同等产能。
我更愿意把利用率看作一个需要结合交付结果解释的指标,而不是单独追求的目标。若利用率上升的同时,任务等待、返工和延期也上升,说明组织可能只是把缓冲压缩了,而没有提升有效产出。
2. 误区二:把所有任务都标成高优先级
当每个项目都把自己的任务设为最高优先级时,标签就失去了排序作用。优先级应体现真正的取舍:哪些工作有不可移动的外部承诺,哪些能带来更大业务价值,哪些风险如果不处理会扩大,哪些工作可以通过缩小范围或延后交付来释放资源。
建议团队把优先级限定为少数几档,并为每一档写清判断规则。比如,最高档仅用于安全、合规、重大客户承诺或明确的关键路径事项;一般优化和可延后工作不能因为“重要”就进入最高档。
3. 误区三:把延长工时当作唯一的容量调整手段
临时加班可以应对短期、可控的突发情况,但不适合长期覆盖结构性缺口。若连续多周依靠加班完成原定工作,真正的问题可能是范围、估算、依赖管理或资源配置方式失衡。
加班还会产生不容易直接写进计划的成本:疲劳带来的判断失误、代码或文档质量下降、恢复时间增加,以及成员对未来承诺的信任下降。用加班换来的短期日期,也应明确标注其代价和持续时间,而不是作为隐形的常态产能。
4. 误区四:把资源冲突交给成员私下协调
成员之间可以协调任务细节,却不应该独自承担跨项目优先级冲突。若让两位项目经理直接争抢同一人,冲突很容易变成关系问题,甚至导致成员为了避免冲突而隐瞒负荷。
更稳妥的做法是由成员提供事实:当前任务、已承诺工作、预计工时、阻塞点和可替代方案;由具备授权的人决定项目之间如何调整。这样既尊重专业信息,也避免把组织决策变成个人关系博弈。
5. 误区五:只做年初或项目启动时的人力计划
静态计划很难适应变化频繁的项目。计划做完后若没有复盘机制,人员变动、需求增减和依赖延期都不会及时反映到资源安排中。最后团队看着一份过期计划开会,却仍然依赖口头协调推进。
资源计划应和项目节奏结合,按周或双周滚动更新近期工作,并定期展望更长时间范围。近期计划颗粒度可以较细,远期则保留区间和假设;不确定性越高,越不适合把远期计划写成精确到小时的承诺。
四、专业判断逻辑:先算供需,再定优先级,最后决定怎么调整
1. 第一步:把需求拆成能力、时间和交付物
任务名称通常不足以支持资源决策。“完成数据迁移”可能包含数据盘点、脚本开发、清洗、校验、业务确认和回滚方案,每项工作所需能力与工时都不同。计划时应把大型任务拆成可验证的工作包,标明所需角色、最早开始时间、完成条件和依赖事项。
拆分的目的不是增加管理负担,而是区分“必须由某个专家完成的部分”和“可以由其他成员承接的部分”。例如,架构师可能只需完成关键设计评审,而不必包揽所有实现和文档整理。准确拆分工作后,稀缺人员的时间才能留给真正不可替代的判断。
2. 第二步:计算每个角色的净可用容量
可以使用一个简单口径:净可用容量等于计划周期内的工作日容量,扣除休假、固定会议、支持性职责、培训和已承诺的其他工作。若团队尚无可信数据,先用估算值制定初版,再用实际记录修正,不必一开始就追求精确到分钟。
容量估算应区分“名义可用”和“可承诺”两种概念。前者是成员理论上能投入的时间;后者是考虑项目不确定性后,适合纳入承诺的工作量。对于高风险项目,预留更多缓冲可能比提高表面利用率更有价值。
3. 第三步:建立冲突判断规则,而不是凭感觉决定
发现需求超过容量后,我会先问三个问题:冲突是否发生在同一时间窗口?是否必须由同一能力承担?工作之间是否存在可以调整的顺序或范围?只有三个问题都指向不可替代的重叠,才需要升级为真正的资源冲突。
如果冲突只是任务排期不合理,先调整顺序;如果不同成员具备相近能力,考虑替补或结对;如果工作可以简化,先讨论缩减范围;如果确实是稀缺专家时间不足,再进入项目间取舍。这样可以避免把所有计划偏差都归结为“缺人”。
4. 第四步:按价值、风险和可移动性排序
排序时不能只看紧急程度。一个即将到期的任务,可能只是因为计划启动晚;一个距离较远的安全修复,若不提前处理,风险反而更高。建议把决策依据至少分成业务价值、交付承诺、风险影响、关键路径位置和延后成本,并记录关键假设。
可采用定性评分辅助讨论,但不要让分数伪装成客观真理。评分能让不同项目显露假设差异,却不能替代负责人作出取舍。若两个工作都被评为高价值,下一步应讨论日期、范围、替补能力或预算,而不是继续给它们贴相同标签。
5. 第五步:选择干预方式并同步承诺
冲突的常见处理方式包括调整顺序、缩小范围、换人或培养替补、跨团队借调、延后日期、购买外部支持,以及在短时间内增加工作时长。每种方式都要明确副作用和责任人,避免只公布新日期,却不说明为此放弃了什么。
执行调整后,应同步更新项目计划、个人承诺、依赖方安排和验收预期。资源决策不只是把一个人的名字从一张表移到另一张表,而是要让所有受影响的团队都知道变更原因、影响范围和复查时间。

五、案例拆解:一个关键专家被三个项目同时争用时,如何做计划
1. 情景说明:先区分事实与演示数据
下面是一个合成的管理情景,用于展示分析方法,不代表某家企业的真实经营数据。某中大型企业正在并行推进客户门户改版、数据平台升级和内部流程自动化。三项工作都需要一位熟悉核心系统的架构师参与,冲突集中在接下来四周的方案评审与上线准备窗口。
团队原先的做法是让三个项目经理分别提交需求,再由架构师在日历中自行安排。结果,评审任务不断插队,两个项目无法确认设计基线,架构师则把大量时间用在重复说明背景上。表面看是人手不足,实际包含能力集中、会议过多和优先级未统一三类问题。
2. 先把需求按工作性质拆开
我们把架构师相关工作拆为四类:必须由本人作出的关键技术判断、可以由工程师准备后供其评审的材料、可以由经过指导的替补人员处理的常规检查,以及可以延后的优化建议。拆开后发现,原计划把四类工作都标成“需要架构师”,导致需求估算偏高。
随后,团队要求各项目补充交付物、最晚决策时间、未完成的风险,以及如果推迟一周会发生什么。这样做的关键不在于让申请人写更多文档,而是让“我现在想要这个人”转化成“我需要这个人在何时完成哪项不可替代的判断”。
3. 建立简单的同期供需表

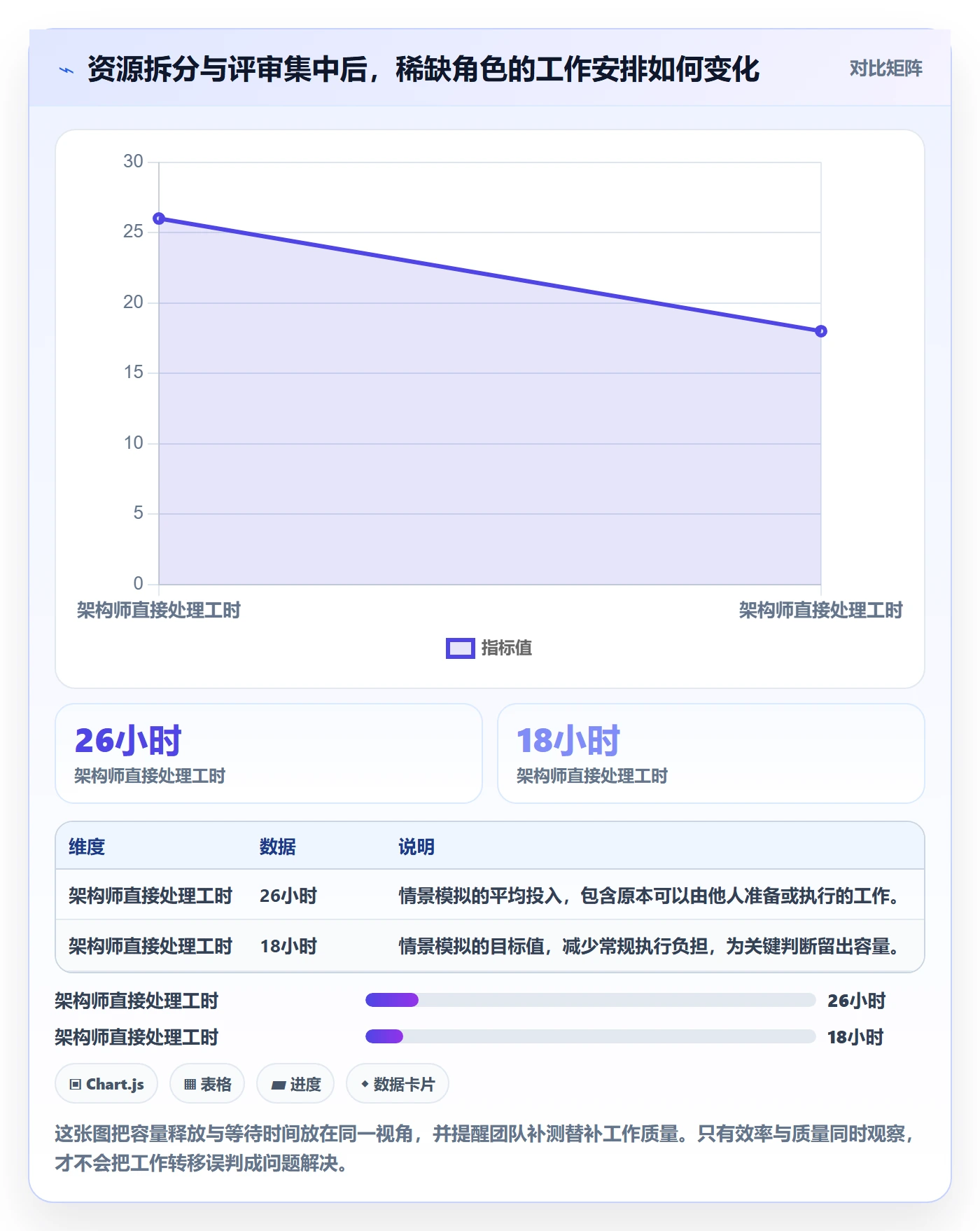

在情景模拟中,架构师每周有 32 小时可安排给项目类工作。先扣除固定支持职责和既有承诺,再看每个项目的需求是否落在同一周。若把四周需求平均摊开,总量看似可容纳;但在第二周,三项关键评审集中发生,单周需求明显超过可用容量。
这说明只看月度总工时会掩盖峰值冲突。对于稀缺角色,资源计划至少要有周粒度;若工作涉及上线、审计或客户验收等硬窗口,还需要细化到具体日期和依赖节点。
| 项目工作 | 原始估算 | 拆分后的本人投入 | 可调整方式 | 演示决策 |
|---|---|---|---|---|
| 客户门户关键方案评审 | 16小时 | 8小时 | 材料由工程师提前准备,评审集中安排 | 保留在第二周,优先完成关键决策 |
| 数据平台接口审查 | 12小时 | 6小时 | 常规检查由替补人员执行,疑难项升级 | 部分移至第三周 |
| 流程自动化架构咨询 | 10小时 | 4小时 | 先完成低风险模块,非关键优化后移 | 本轮只保留必要评审 |
| 临时支持与复核 | 未单独估算 | 每周预留6小时 | 预留时段并设升级条件 | 不再把缓冲时间提前分配 |
4. 调整以后,重点看过程指标而非只看日期

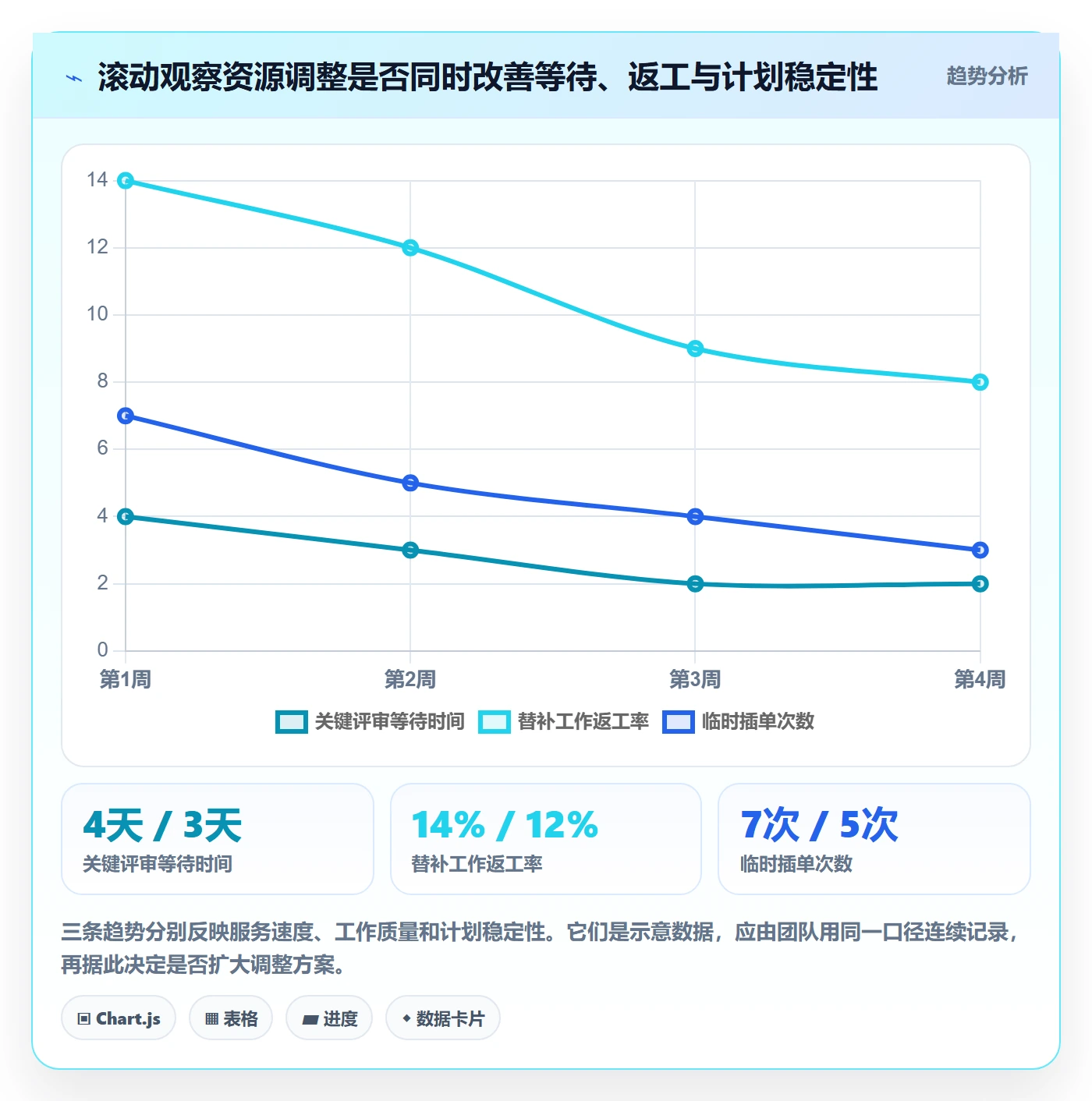

情景模拟中,团队把可标准化的检查工作交给经过指导的替补人员,将关键评审集中排期,并对低风险优化项作出延后决定。这里的目标不是声称计划一定能准时,而是减少架构师的碎片化切换,让关键判断有完整时间窗口。
调整后应观察评审等待时间、临时插单次数、替补处理后的返工率、关键决策按期完成率和架构师在多个项目间的切换次数。如果等待时间下降但返工率大幅上升,说明替补方案可能过度扩张;如果插单减少而关键里程碑仍延误,则瓶颈可能在业务决策或测试环境,而非架构师容量。

5. 复盘时要问:问题到底被解决,还是被转移
资源调整后,不能只问架构师是否“轻松了”。还要确认工程师是否承担了合理范围的工作、项目负责人是否更早提交评审材料、业务方是否按时提供决策,以及替补人员是否获得必要的指导。若某个环节的工作只是被转移给负荷更高的成员,整体系统并没有真正改善。
可以在每个计划周期结束时做一次短复盘:哪些工作估算偏差最大?哪些申请其实不需要稀缺角色?哪类临时工作最常打断计划?哪些判断可以通过模板、规范或培训减少依赖?复盘得到的不是个人表现排名,而是下一轮资源计划的输入。

六、全流程落地:从计划建立到冲突复盘
1. 项目启动时先建立角色与责任边界
启动阶段要明确谁提出资源需求、谁核实容量、谁决定跨项目优先级、谁负责更新计划。职能经理可能掌握人员技能与可用性,项目负责人掌握交付范围和时间,组合层级负责人掌握项目间取舍;这三种视角不应默认集中在同一个人身上。
同时应列出关键角色和替补关系。替补不是名单里写一个名字就算完成,而是要确认替补具备哪些能力、需要多少带教时间、可处理哪些工作,以及遇到何种风险必须升级给主责专家。
2. 计划阶段把工作拆到可估算、可验收的粒度
团队应避免把所有工作都估算成一个大包。拆分后的任务应有明确完成条件,尽量能在一个合理周期内检查进展,并标注依赖、输入和所需能力。若任务仍无法估算,可以先拆出探索或验证工作,避免用一个看似精确的数字掩盖未知。
估算时可参考历史类似工作,但要说明相似之处和差异。新系统、首次合规审查、跨团队数据迁移等工作,不能机械套用成熟项目的工时。估算区间通常比单一数字更诚实,例如给出基准、较乐观和较保守的工作量,并说明触发不同情景的条件。
3. 每周进行滚动资源检查
每周检查不应变成逐人汇报忙碌程度,而应围绕未来一至四周的交付节点,确认需求变化、容量变化和风险变化。重点问题包括:关键角色是否出现同期重叠?人员是否有已知休假?上周临时工作是否挤占了本周承诺?依赖方是否按计划提供输入?
近期安排适合细化到具体工作和负责人;更远期安排应使用区间、假设和不确定性标记。对远期任务过度精确,会制造虚假的确定感,也会让计划更新变成维护表格而不是支持决策。
4. 冲突升级时提供决策所需的信息
一个合格的冲突升级单至少应包含:冲突人员或能力、时间窗口、受影响的工作、原计划承诺、延期或缩减范围的代价、可选方案,以及建议的决策截止时间。信息不需要冗长,但要让决策人看见选择之间的真实差异。
升级时最好给出两到三个可执行选项,而不是只说“资源不够”。例如:方案甲按期交付但缩小非关键范围;方案乙保留范围但调整日期;方案丙短期借调替补并接受额外交接成本。每个选项都应说明受益、代价和风险。
5. 决策后同步修改计划与承诺
调整完成后,应更新项目排期、成员工作承诺、相关依赖方的时间安排和验收口径。若选择延后任务,也要通知依赖团队,避免下游仍按旧日期准备。资源管理最容易失败的地方,往往不是没人作决定,而是决定没有传播到所有受影响的人。
建议记录决策日期、决策人、采用方案、未采用方案及原因。后续复盘时,这些记录可以帮助判断:当时的取舍是否符合事实?假设是否改变?同一种冲突是否反复出现?这比事后凭记忆争论更可靠。
6. 复盘时区分估算误差、执行偏差和结构性瓶颈
如果实际工时明显高于估算,先查任务是否发生变更、输入是否完整、依赖是否延迟、是否出现返工,再判断估算模型是否需要调整。不能把所有偏差都归咎于成员效率,也不能把每次延期都解释成外部原因。
若同一角色连续多个周期超载,或同一类型工作反复排队,问题可能已经从项目层面的偶发冲突变成结构性能力缺口。此时应讨论长期方案,例如培训替补、调整项目组合、改进流程、减少需求入口或增加长期岗位,而不是一直靠临时协调续命。

七、工具与数据:什么时候需要系统化,怎样避免“表格更全、决策更慢”
1. 先从最小可用记录开始
团队规模较小、项目数量有限时,轻量共享表格可能足够。关键字段可以包括成员或能力、可用时间、项目任务、估算工时、优先级、依赖、计划日期、实际完成时间和变更原因。字段应服务于决策,不能为了看上去专业而不断增加维护负担。
当同一成员被多个项目重复预订、计划变更频繁、跨部门依赖复杂,或者管理者无法快速回答“未来几周哪些关键能力已经超载”时,才更需要系统化的资源视图。工具的价值在于让信息及时汇总、冲突可见、调整可追踪,而不是替代组织对优先级的判断。
2. 中大型组织应把资源视图和工作流连接起来
对于 100 人以上、跨团队并行项目较多的组织,单靠个人维护的电子表格,常会遇到口径不一致、数据更新滞后、角色名称重复和计划版本冲突。此时可以评估具备项目计划、工时或容量视图、任务依赖、权限管理和变更记录能力的协作平台。
例如,在评估 PingCode 这类面向中大型企业和 100 人以上组织的研发协作平台时,我会优先检查它能否把需求、任务、负责人、时间安排和依赖关系串起来,并确认管理者是否能按团队或角色查看负荷。演示环境里能展示资源视图,不等于落地后数据一定可信;还要验证录入成本、权限边界、历史数据迁移和成员使用习惯。
3. 选工具前先确认流程责任人
如果没有人负责维护资源计划,即使购买功能完整的系统,也很容易变成“新旧两套数据并存”。先明确谁对数据质量负责、多久更新一次、计划变更如何审批,以及哪些角色可以看到个人信息,再决定系统配置,通常比先导入全部项目更稳妥。
试点时建议选一个跨团队、资源冲突真实存在、项目负责人愿意参与的场景,运行一个到两个计划周期。观察数据填写时间、冲突发现提前量、会议准备时间和计划调整次数,而不是只看系统里建立了多少任务。若录入成本明显高于管理收益,应先减少字段或改流程,再考虑扩大试点。
4. 数据治理要避免把计划数据变成个人监控
工时记录和资源负荷能帮助团队改善安排,但若被不加区分地用于评价个人,成员可能会低报支持工作、把估算压低,或避免承担不容易量化的协作任务。资源数据更适合先用于发现系统瓶颈和改善计划,再结合明确、透明的绩效规则作其他用途。
组织应说明数据采集目的、使用范围、访问权限和保留周期。对个人负荷进行分析时,优先看团队、角色和项目层面的趋势;只有在有明确管理需要且符合组织规则的情况下,才查看个人级别细节。

八、不同情况下的行动建议:按组织规模、任务性质和冲突紧急度选择做法
1. 小团队、项目少:先把承诺和余量说清楚
小团队通常不需要先搭建复杂的资源管理流程。每周确认重点任务、成员可用时间、已知休假和临时支持责任,就能减少很多误会。关键是让每个人知道哪些工作已承诺,哪些只是待讨论,避免把所有口头请求都当成正式任务。
当同一个人被多个任务同时安排时,团队负责人应直接做排序,不要让成员在群聊和会议里反复解释。对于无法立刻解决的冲突,明确暂定方案与复查日期,比模糊地说“先尽量做”更有帮助。
2. 多项目并行、中大型组织:建立组合层面的容量检查
当项目跨部门、关键角色重复出现、优先级经常相互冲突时,应设立固定的组合资源检查机制。检查对象不是每个人每天的详细动作,而是未来一段时间的关键能力供需、承诺变化和重大风险。
组织还需要统一优先级的制定与升级路径。若资源分配只能靠最高职位的人逐项拍板,管理者很快会被细节淹没;可先规定哪些冲突由项目组解决,哪些需要职能负责人协商,哪些必须升级到组合负责人。
3. 项目处于探索阶段:计划能力而非假装知道工时
探索性工作往往有较多未知,初期应计划实验、调研、原型和决策点,而不是把最终实现任务估算得很精确。可以为验证阶段设置时间盒,明确到期时需要作出的决定:继续、调整方向、缩减范围或停止。
探索阶段的资源计划要特别关注关键专家的集中投入。如果需要专家频繁参加零散会议,通常不如安排一段连续时间完成集中评审或共同探索。团队应在每次验证后更新需求和容量,而不是把最初的猜测一路当成承诺。
4. 项目临近上线或验收:优先保护关键路径和质量保障
临近上线时,工作之间的依赖更紧,临时增加人员也可能来不及完成背景培训。此时应先梳理上线门槛、故障风险、验收条件和回退方案,保护真正的关键路径,并尽早明确哪些非必要功能可以延期。
如果上线窗口是外部约束,决策人应显式接受风险或调整范围,而不是把时间压力默认交给测试、运维和业务人员承担。所有新增范围都应说明它对验证时间、缺陷处理和回退准备的影响。
5. 核心人员突发缺席:先保护知识连续性
关键成员请假、离职或临时无法参与时,团队容易发现许多知识只存在于个人记忆中。短期处理应先识别必须继续的工作、可暂停的工作和需要重新授权的决策,再确认替代负责人能否接手。
长期则应通过双人评审、关键决策记录、操作手册、轮岗和交叉培训降低单点依赖。并非所有工作都需要完全双岗备份,但影响安全、合规、关键客户承诺或生产稳定性的能力,通常值得优先建立替补路径。
九、不同情况下的取舍:没有一种方案能同时保住范围、日期、质量和成本
1. 需要按期交付时,先讨论范围而不是默默压缩质量
如果日期不可移动,较透明的选择通常是缩小范围,优先交付核心能力,再安排后续迭代。团队应明确哪些功能属于必要验收条件,哪些是可以延后的增强项,并让业务负责人确认取舍。
不建议把测试、文档、安全检查或必要交接当成默认可删项。它们被压缩后,短期可能看起来赶上日期,长期却可能通过故障、返工和维护成本反弹回来。
2. 需要保留完整范围时,应重新评估日期与容量
如果范围与质量标准都不可降低,时间和容量就需要重新讨论。可以延长工期、调整项目顺序、借调合适成员或寻求外部支持,但每种选择都要核实交接成本和真实到位时间。
尤其要区分“多一个人”与“多一段有效产能”。新成员何时能独立交付、谁来带教、有哪些工作可以拆分,都应纳入计划。对短期、强依赖、知识密集型任务,借调未必比重新安排日期更划算。
3. 需要保护关键专家时,优先减少低价值切换
若专家时间成为系统瓶颈,先把请求集中、规范化,安排固定评审窗口,并要求申请方提前提供背景材料。这样做通常比让专家在多个项目之间随叫随到,更能保护其有效判断时间。
但集中评审不适用于所有紧急问题。涉及安全、生产事故或重大客户风险的事项,应有明确的紧急升级通道;其他需求则进入排队并遵守服务约定。没有边界的“紧急通道”会重新变成插队机制。
4. 需要培养替补时,接受短期效率下降以换取长期韧性
让替补成员承担部分工作,初期可能会增加复核和沟通时间。若组织只按当期产出评估,很容易得出“培养替补不划算”的结论;但若长期只有一个人能处理关键工作,人员变动和排队风险就会持续累积。
可以从低风险、边界清晰的任务开始逐步授权:先共同准备材料,再由替补完成常规检查,最后让其在明确范围内独立决策。每一步都要有复核标准和升级条件,避免把培训误做成没有支持的甩手任务。
5. 需要快速恢复秩序时,优先清理未确认承诺
当计划已经被多个临时要求打乱,先不要急着建立复杂预测模型。组织应盘点所有已承诺工作,区分已确认、待批准和暂时搁置的事项,停止把未经排序的新请求默认为团队必须接收的工作。
恢复秩序后,再逐步补充容量基线、工作估算和资源可视化。管理方法应从能够改变决策的最小流程开始,而不是一次性要求成员填满大量表单。
十、结尾:先让冲突可见,再让取舍有据
资源冲突管理的核心,不是让每个人永远不忙,也不是找到一种能把所有项目都排满的工具。它真正解决的是:当需求超过可用能力时,组织能否及时看见冲突,能否判断哪些工作不可替代,能否由正确的人作出取舍,并把决定完整传递到执行团队。
项目成员可以从一件小事开始:把自己未来两周已承诺的工作、预计投入、依赖和冲突窗口写清楚,并明确哪些任务只是请求、哪些已经被确认。项目负责人则应建立统一的优先级和升级方式;管理者应观察等待、返工、临时插单与关键里程碑,而不是只看忙碌程度。
最值得优先做的不是增加一张更复杂的资源表,而是减少计划中的模糊承诺。下一步,先选一个反复出现冲突的关键角色,记录连续两周的实际可用容量与任务需求,再找出可移动、可替代和必须本人处理的工作。用这组事实做一次明确取舍,通常比继续催每个人“再协调一下”更接近真正的效率提升。
常见问题解答(FAQ)
1. 如何在项目启动前识别人力资源冲突,而不是等到延期后才补救?
我经常遇到同一个人同时被安排到三个项目里,计划表看起来每周工时都没有超标,但到了执行阶段却不断加班。我想知道,资源冲突到底应该按照“人数不够”判断,还是要进一步识别技能、时间窗口和任务优先级的冲突?
不要只统计项目需要几个人,而要建立“人,技能,时间,任务”四维资源盘点。我的做法是先把未来6周的任务拆到周,再为每项任务标注必需技能、最晚开始时间、预计工时和不可替代程度。例如,某研发成员名义上每周可投入24小时,但扣除会议、支持线上问题和休假后,稳定产能通常只有18至20小时;
如果三个项目分别占用12小时、8小时和6小时,表面总量是26小时,实际已经发生冲突。我会把冲突分成三类:同一时间段被两个项目锁定,属于排期冲突;同一技能被多人争抢,属于能力冲突;任务都很重要但没有明确取舍,属于决策冲突。三类冲突的处理方式不同,不能简单通过“再加一个人”解决。
实际评审时,我会给任务增加红、黄、绿标记:超过可用产能10%以上为红色,关键技能只有一人且没有替补为红色,存在两周以上缓冲则为绿色。这样做的价值在于,管理者看到的不是一张漂亮的人员名单,而是一份能解释延期风险的资源证据。
2. 人力资源计划中的可用工时应该怎么计算,才能避免把加班当成正常产能?
我以前按照员工每周40小时排任务,结果项目一进入测试和上线阶段就集体延期,大家只能靠加班填坑。我想建立一个更接近真实情况的计算方法,同时又不希望把计划做得过于保守,导致团队看起来效率很低。
建议使用“名义工时×专注系数,固定损耗”的方法,而不是直接拿合同工时排满。以每周40小时为例,扣除例会、沟通、审批、客服支持和临时故障后,知识型岗位的有效专注时间通常只有24至30小时。
可以先用历史数据校准:如果团队过去8周平均投入160小时、实际完成工作量折算为128小时,那么当前专注系数约为80%,而不是凭感觉设定为100%。我通常会建立三档容量模型:保守档按每人每周24小时,标准档按28小时,冲刺档按32小时,并规定冲刺档最多连续使用两周。
下面是一个简单判断:4人团队在标准档下每周可承诺112小时;若任务估算为100小时,可以承诺,但还要预留约10%的突发缓冲;若估算达到120小时,就不是“提高效率”能解决的问题,而是需要削减范围或调整交付日期。最容易踩的坑是把历史加班后的产出当作正常基线。
加班可能让某一周多完成15%,却往往带来下一周返工、缺陷和请假,连续四周看总产出反而下降。我的判断标准不是某周完成了多少,而是连续4周的交付量、缺陷率和延期率是否同时稳定。只有稳定可复制的产能,才适合写进人力资源计划。
3. 多个项目争抢同一名关键成员时,应该用什么规则分配资源?
我所在的团队经常让最资深的人同时支持多个项目,结果每个项目都认为自己是最高优先级,关键成员每天在不同会议之间切换。我想知道,除了让领导临时拍板,还有没有一套可以解释、复盘和执行的分配方法?
资源分配不能按“谁催得更急”决定,应采用统一评分和明确的切换成本。我的实践是给每个项目从四个维度评分:业务影响、截止日期刚性、延期损失、替代资源可得性,每项1至5分,再根据项目阶段设置权重。例如上线前两周的合规项目,截止日期刚性权重可以高于长期优化项目;
但如果一个项目延期一天只影响内部体验,另一个项目延期一天会造成合同违约,资源就不应平均分配。还要把“切换成本”单独算出来。一次跨项目切换不只是重新打开文档,通常还包括重新理解上下文、同步环境和重新确认决策。我们在排期时会把同一成员的任务按半天或整天成块安排,尽量避免上午支持项目甲、下午跳到项目乙。
以一名每周可用28小时的架构师为例,分成四个项目各7小时,看似公平,实际可能因频繁切换损失20%至30%的有效时间;集中支持两个项目,反而更容易形成可交付结果。最终分配结果要写成可执行的承诺:某成员在某时间段只服务哪个项目、交付什么结果、遇到冲突由谁裁决。
若必须共享关键成员,应设置替补或知识转移期限。一个实用的判断是:关键任务若连续两周依赖同一不可替代成员,就已经不是普通资源安排,而是项目级单点风险,必须进入风险清单并制定替代方案。
4. 如何让人力资源计划在执行过程中持续有效,而不是做完就失效?
我发现很多团队在项目启动会上把资源计划做得很完整,但两周后人员请假、需求变化和紧急任务一出现,原计划就没人更新了。我想知道,资源计划应该多久复盘一次,更新到什么粒度,才能既保持准确,又不会增加大量管理负担?
资源计划不需要每天重做,但必须设置与风险匹配的更新频率。我通常采用“三层节奏”:未来两周按天或半天确认,第三至第六周按周确认,六周以后只保留关键里程碑和技能需求。这样既能应对近期高波动,又不会把远期计划伪装成精确到小时的数字。
每次复盘只检查五项数据:实际投入工时、已完成工作量、剩余工作量、人员可用性变化、关键依赖是否变化。如果某项任务原估算16小时,实际投入12小时却只完成一半,就不能简单把剩余工时继续写成4小时,而应重新估算并记录原因。
连续两次出现估算偏差超过20%,说明问题可能在需求拆解、技能匹配或验收标准,而不是员工执行速度。我建议使用某项目管理工具或某项目管理平台建立“计划值,实际值,预测值”三列,而不是只维护一张静态排期表。计划值说明原本打算投入多少,实际值反映已经消耗多少,预测值则回答按当前速度还需要多少。
管理者重点关注预测值与原计划的差额:差额小于10%可由项目经理调整,10%至20%需要资源负责人确认,超过20%则应重新评估范围、期限或人员配置。这样,资源计划就从一份汇报材料变成了持续触发决策的控制系统。
核心关键词
文章包含AI辅助创作:资源冲突管理指南:项目成员如何做好人力资源计划,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550522
读者评论
文中把“名义工时”和“净可用工时”分开,这一点很实用。我们团队以前按每人每周40小时排任务,结果会议、线上支持和临时需求一来就全面延期。现在会预留缓冲,但还需要持续记录数据,避免缓冲变成拍脑袋。
资源冲突确实不该让成员自己决定项目优先级,尤其当多个负责人同时催任务时。不过文章提到的价值、风险评分,在实际组织里还需要明确谁有最终决策权,否则评分表可能只是多了一层流程。
我比较认同不要把所有人排到满负荷。实际项目中,跨项目切换造成的损耗经常被忽略,表面上增加了投入,交付反而更慢。建议再补充一些适合小团队的轻量做法,否则完整的滚动计划可能会增加管理成本。
