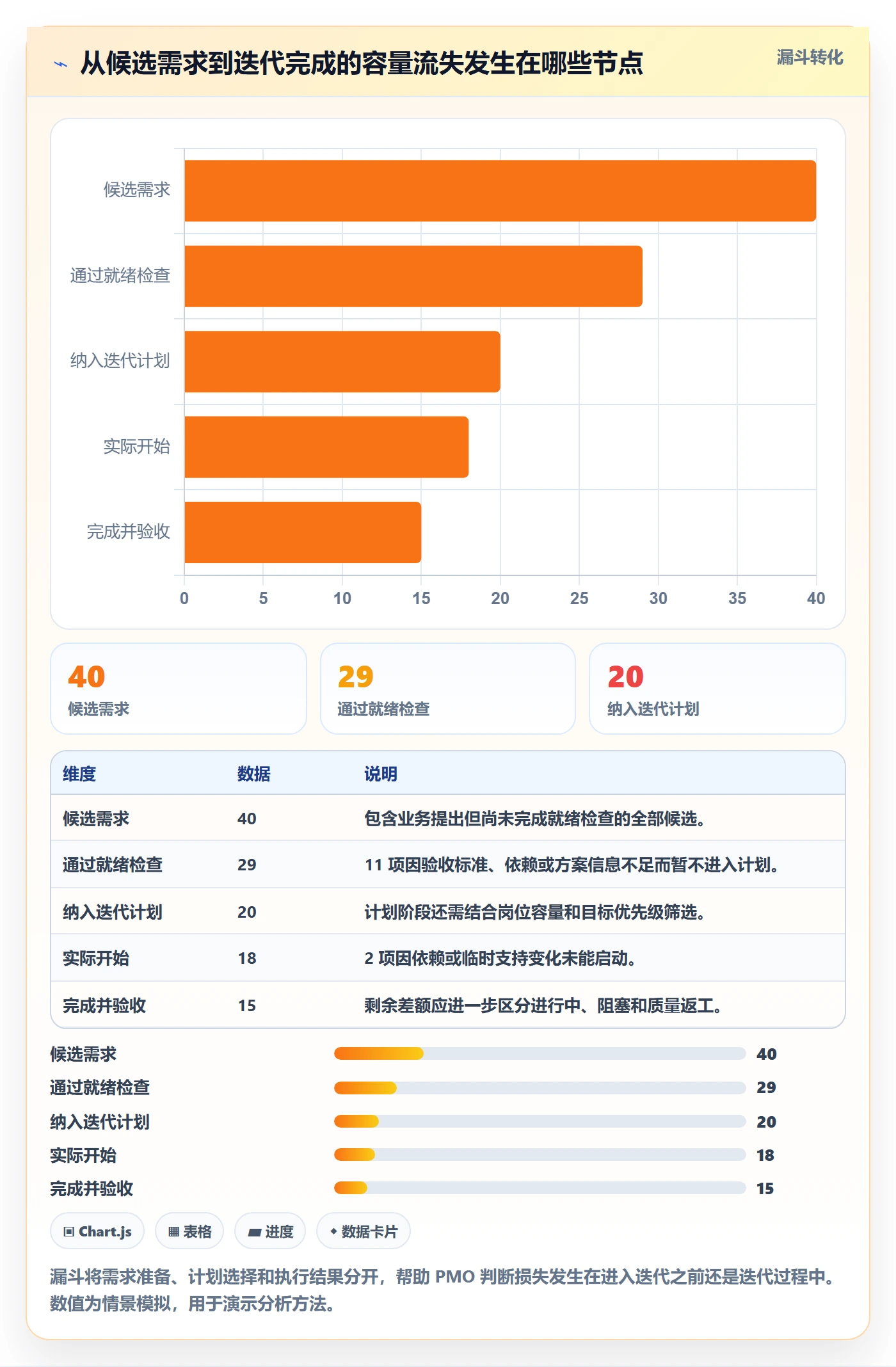

迭代管理如何做好迭代容量?PMO数据分析与操作步骤

迭代计划会上,团队承诺了 80 个故事点,最后只完成 52 个;下个迭代,大家把承诺降到 55 个,结果又只交付 39 个。问题往往不在“估点不准”,而在于容量被当成了一个可承诺的单一数字:请假、支持工作、评审等待、缺陷返工和跨团队依赖都没有进入计算。要做好迭代容量,PMO 不应先问“这个团队能做多少”,而应先说清楚“在当前约束下,哪些工作有多少可用时间,能以多大把握完成”。

一、先讲结论:容量不是承诺,而是带约束的预测

1. 把可用容量和交付预测分开

我会把迭代容量拆成两层。第一层是可用容量,回答“团队在这个时间窗里有多少有效工作时间”;第二层是交付预测,回答“基于历史流速和当前风险,团队大概率能完成多少”。前者是投入约束,后者是产出估计,两者相关,但不能相互替代。

例如,一个 8 人团队的迭代周期为 10 个工作日,理论上有 80 人日。扣除 8 人日休假、6 人日固定会议、10 人日值班和支持工作后,剩余 56 人日。这还不等于 56 人日都能用于需求交付:团队可能需要代码评审、缺陷处理和跨团队沟通。把这些真实工作纳入后,需求可用容量可能只有 38 至 44 人日。

容量计算的目标不是让团队把每个小时都排满,而是让承诺建立在可解释、可复盘的假设上。如果容量表算出“100% 满载”,我通常会先检查遗漏项,而不是把这个数字当成计划质量高的证据。

2. 用范围表达不确定性,不用单点数字制造确定感

迭代交付受工作拆分、依赖、缺陷和突发事项影响,单一容量值很容易给人过度确定的错觉。我更倾向于同时给出保守值、基准值和上限值,并标注它们依赖的前提。例如,保守预测为 34 人日、基准预测为 40 人日、上限预测为 46 人日;如果关键接口仍未就绪,团队应按保守值排期。

如果组织使用故事点,应保持相对估算口径稳定,并以同一团队的历史流速做预测。故事点不是工时,也不能在不同团队之间直接换算。一个团队平均完成 30 点,并不意味着另一个团队也能以相同效率完成 30 点。

3. PMO 应管理口径和反馈回路,不替团队承诺

PMO 的核心职责是让容量数据口径一致、风险可见、复盘可执行,而不是从组织层面指定“每个团队每轮必须完成多少点”。具体工作量由团队结合需求拆分、技术方案和依赖情况判断;PMO 负责发现计划是否忽略了固定负荷、历史波动和关键约束。

可用下面这条简化逻辑作为起点:有效容量等于迭代工作日乘以成员投入比例,再扣除已知不可用于迭代目标的时间;交付预测则参考历史完成量,并针对当前风险进行调整。这个公式用于暴露假设,不是用来制造精确到小数点的承诺。

有效人日 = Σ(成员可工作日 × 迭代投入比例)
需求可用人日 = 有效人日 – 固定支持工作 – 明确的非需求任务

交付预测区间 = 历史交付基线 × 当前风险调整系数

二、容量为什么经常失真:从会议室计划到实际工作

1. 计划里只有需求,现实里还有大量“看不见的工作”

我在梳理迭代偏差时,首先会把已承诺需求之外的工作拉出来看。常见项目包括线上故障、客户问题、技术咨询、安全修复、环境维护、代码评审、发布支持和临时数据分析。它们未必出现在需求列表里,却真实占用了工程师时间。

若团队只统计进入迭代看板的工作,就会把支援工作误读成“效率下降”。如果团队每轮平均要花 15% 的时间处理线上支持,却仍按完整工作日排满需求,偏差几乎是确定的。此时再要求成员提高估算精度,只会把系统性遗漏转嫁给个人。

2. 跨职能成员不是可以随意拆分的容量单位

产品、设计、开发、测试和运维的工作节奏不同。一个需求可能需要产品澄清、设计确认、开发实现、测试验证和发布窗口,任何一个环节不足都会形成排队。把所有成员的人日简单相加,会掩盖瓶颈岗位的限制。

例如,开发可用 40 人日、测试可用 12 人日,不代表团队拥有 52 人日的等价交付能力。如果本轮需求需要密集测试,测试环节可能决定实际吞吐。PMO 应看工作流中的约束,而不仅是团队总人数。

3. 需求“已进入迭代”不等于具备开工条件

需求仍缺业务规则、验收标准或外部接口确认时,计划里即使预留了开发容量,也可能变成等待。等待会让工作在制品增加,成员在多个任务之间切换,最后出现“每个人都很忙,但完成项不多”的现象。

我会把“就绪”作为容量规划的前置条件:需求范围可理解、验收方式明确、关键依赖有责任人和日期、所需环境可用。尚未就绪的需求可以进入候选池,但不应与可开工需求拥有相同的承诺权重。

4. 工时记录精细,不代表预测就更准确

团队有时会把精力投入到细粒度填报,以为数据越多越准确。实际上,如果不同成员对“开发工时”“等待时间”“返工时间”的定义不一致,精确到小时的数据也只是精确地混合了不同口径。

先统一分类,再讨论采集频率。对于多数迭代团队,成员可用时间、固定支持占比、计划完成量、实际完成量、未完成原因和在制品年龄,已经足以支撑一轮有效复盘。只有在需要定位特定瓶颈时,才增加更细的过程数据。

三、容量管理常见误区:看起来严谨,实际上误导决策

1. 用人数乘工作日,直接得出需求容量

“8 人乘 10 天等于 80 人日”只表示日历上的名义投入,不是需求产能。会议、休假、支持工作、跨团队协作和不可中断任务都会消耗时间。更重要的是,团队存在专业分工和工作流瓶颈,80 人日也不意味着 80 人日的同类产出。

改进方法不是无限细化考勤,而是按影响计划的类别扣除容量。把所有细碎事项都登记会增加管理负担;只扣除足以改变计划判断的事项,通常更实用。

2. 用上轮完成量直接复制到下轮

历史完成量很重要,但它是特定条件下的结果。上轮若没有上线支持、团队成员齐整、需求拆分成熟,而下轮有两名关键成员休假和一次重大版本发布,照搬上轮数字就不叫预测,只是复制。

历史数据更适合提供基线,再由明确的变化因素调整。调整项应可说明,例如“本轮少 5 个有效人日”“支持值班预计增加 6 小时”“三个需求依赖外部团队接口”。不要用没有解释的“打八折”替代分析。

3. 用故事点换算人日,形成跨团队排名

故事点是团队内部的相对复杂度尺度。若组织要求团队用点数折算人日、再按人均点数排名,团队会很快学会改变估点口径,而不是改善交付流程。点数膨胀后,图表看起来增长,预测能力却没有变好。

跨团队比较时,我更关注交付周期、完成率、未完成原因、质量和目标达成情况,并先确认需求复杂度和服务边界是否相近。没有这些背景,排名并不能证明谁更有效。

4. 把可用容量全部排满,认为没有浪费

需求计划覆盖全部可用时间,实际等于假设没有中断、没有返工、没有等待、没有发布问题。知识工作中的不确定性无法靠排满日历消除。保留一定的缓冲不是降低效率,而是为系统中本来就会发生的波动留出空间。

缓冲比例不应成为统一规定。稳定产品团队、持续值班团队和新组建团队的波动不同。应观察历史未计划工作和预测误差,再决定缓冲范围;当波动下降时再逐步收紧,而不是一开始就要求所有人满载。

5. 只看“完成了多少”,不问“为什么没完成”

完成量是结果,不是解释。未完成工作可能是估算偏差,也可能是需求中途变更、关键依赖晚到、测试环境故障、优先级被紧急任务打断,或团队把过多任务同时启动。若复盘只看完成率,就容易把不同问题都归咎于执行力。

建议为未完成项记录简短原因,并区分内部可控因素与外部约束。目的不是追责,而是识别哪些容量损失可以通过流程或组织协作减少。

四、专业判断逻辑:从团队约束推导可信的交付区间

1. 先定迭代目标和边界,再算容量

容量计算服务于目标,而不是先算出一个数字再往里填需求。先说明本轮主要目标,例如完成某项客户能力、稳定某条关键链路或准备一个版本窗口;再确认必须完成的工作、可选工作和不能挪动的支持事项。

目标清晰后,团队才知道哪些工作应优先保护。若一轮迭代同时承诺多个彼此冲突的目标,容量看起来够,实际也可能因优先级来回切换而无法形成完整交付。

2. 计算成员可投入时间,但保留岗位约束

对每位成员估算本轮实际可工作日,并标明投入比例。兼职参与的成员不能被按全职容量计入;有长假、培训或关键发布任务的成员,也要从可用日里扣除。计算后还要按角色检查是否存在单点瓶颈。

成员或岗位 名义工作日 已知占用 可投入工作日 容量判断
后端开发 4 人 40 人日 6 人日支持与休假 34 人日 接口任务仍受外部依赖影响
前端开发 2 人 20 人日 4 人日发布与评审 16 人日 页面交付有明确需求边界
测试 2 人 20 人日 5 人日回归与值班 15 人日 测试能力可能成为流转瓶颈
产品与设计 按投入比例核算 需求评审与临时澄清 按实际排期核算 重点看需求就绪和决策时效

3. 使用历史分布,不只看平均数

如果团队过去 8 至 12 个迭代的完成量相对稳定,可以观察中位数、较低分位和较高分位。平均值会被少数异常迭代拉动;中位数更适合作为典型基线,较低分位能帮助制定保守承诺,较高分位则代表条件较好时可能达到的水平。

若只有少量历史记录,应明确样本不足,不要把两三轮的数据包装成稳定规律。新团队更适合先做 2 至 4 轮观察,期间保持估算口径和完成定义一致,再逐步建立自己的区间。

4. 把风险调整写成具体假设

每一项调整都应回答三个问题:风险是什么、影响哪些工作、何时可以解除。比如,“外部接口尚未联调”比“依赖风险较高”更有行动价值;前者可以指定对接人和确认日期,并决定相关需求是否进入承诺范围。

我不建议给所有风险统一乘一个模糊系数。对少数关键依赖,使用条件式计划更清晰:接口在某日就绪则进入本轮,否则改做已经就绪的替代工作。这样既保留弹性,也避免团队为了等待一个不确定事项而空转。

5. 结合在制品和周期时间验证计划

容量计算容易盯住“能启动多少”,但交付表现更受“能完成多少”影响。若当前有大量任务处于进行中,继续增加新需求只会让等待和切换增加。计划会议应检查在制品数量、阻塞项和工作项年龄,把优先完成已启动且价值明确的工作作为一种容量策略。

如果团队能够提供周期时间数据,可观察从开始到完成的时间分布。需求规模相近但周期时间不断拉长,通常意味着排队、依赖或返工问题,而不是单纯缺少人数。

五、案例与数据观察:一个 8 人团队如何重做容量计划

1. 案例边界与数据口径

下面用一个匿名化的情景案例说明计算方法。它是用于演示判断逻辑的样本推演,不代表行业普遍基准,也不是任何特定组织的公开统计。团队有 8 名交付成员,采用两周迭代,过去 10 轮的完成量以团队内部一致口径记录。

这 10 轮的完成点数分别为 28、31、25、34、29、22、33、27、30、24。中位数为 28.5 点,低位表现约为 22 至 24 点。团队最初计划按 34 点排入需求,实际却忽视了本轮发布准备和线上支持负荷,因而高于典型基线。

工作项 初始估算 是否满足开工条件 主要风险
账户权限改造 8 点 满足 涉及多个角色的回归验证
批量导入能力 8 点 部分满足 字段映射规则尚待业务确认
审计记录查询 5 点 满足 查询性能需验证
客户端体验优化 5 点 不满足 设计稿和验收标准未定
稳定性修复 8 点 部分满足 需先确认线上问题影响范围

2. 重新拆解有效容量

团队的名义容量为 80 人日。排除成员休假 6 人日、版本发布准备 8 人日、轮值支持预计 7 人日,以及固定会议与组织事务 5 人日后,可投入需求和技术工作的大致时间为 54 人日。随后团队又确认,联调和回归工作需要保留约 8 人日,因此不应把剩余时间全部映射成新需求开发。

此处的人日只用于检查工作负荷和角色分布,不用来把故事点换算成统一工时。团队按自己的估算标准,将满足开工条件的需求与技术修复排入计划,同时保留一个可替换的候选项。尚未确认字段规则的批量导入,不计入基准承诺;设计未定的体验优化只留在候选池。

3. 用历史完成量和当前约束确定承诺

过去 10 轮的中位数为 28.5 点,但这轮发布准备和支持工作高于常态,因此团队不直接把中位数当成承诺。经成员逐项核对后,团队把 24 点作为基准承诺,把 28 点作为条件满足时的上限,并明确:只有批量导入的规则在迭代前两天确认,才从候选池替换一项已计划工作。

这个判断并非“保守就是少做”。它把高风险需求从硬承诺转为有条件候选,避免团队在迭代后半段才发现规则缺失,同时让业务方知道哪些决策会影响范围。若外部条件按时满足,团队仍有机会增加交付;若条件未满足,迭代目标不至于整体失守。

4. 复盘时记录结果之外的原因

案例结束后,团队记录计划完成 24 点、实际完成 23 点;另有一项 5 点需求因字段规则在第四天才确认而未开始。表面上完成率接近 96%,但更有价值的结论是:候选需求的业务决策时效直接影响了本轮可交付范围。这个发现应反馈给需求准备流程,而不是通过要求开发加班解决。

如果团队每轮都接近完成承诺,说明承诺边界可能较可信;如果经常大幅超额完成,则可能是计划过于保守、工作拆分不一致,或临时加入的工作没有记录。两种情况都需要看原因,而不是只把高完成率当作成功信号。

迭代管理如何做好迭代容量?PMO数据分析与操作步骤

5. 案例给 PMO 的观察重点

PMO 复盘这类计划时,至少应区分三类偏差:容量输入偏差、需求准备偏差和执行过程偏差。输入偏差指休假或支持负荷漏算;准备偏差指需求未就绪却进入承诺;过程偏差指依赖等待、在制品过多或质量返工。每类偏差的改进责任不同,不能都被压缩成一个“估算不准”。

在工具层面,团队可以用常见项目管理平台维护迭代、工作项、负责人、依赖、状态和完成时间。对于中大型企业或 100 人以上组织,若需要跨项目汇总,关键是先统一字段定义、完成口径和权限边界,再谈仪表盘。PingCode 服务中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力;是否适合某个组织,仍需按数据治理、集成、迁移成本和实际流程验证,不宜把工具功能直接等同于容量准确性。

六、PMO 可执行的操作步骤:从数据准备到迭代复盘

1. 建立最小数据集

先选一个团队和一个迭代周期试运行,不要一开始要求全公司统一填报大量字段。建议最少记录:迭代起止日期、成员投入比例、请假与固定占用、计划工作、实际完成工作、未计划工作、阻塞原因、完成日期和质量问题。

每个字段都要有简单定义。例如,“完成”要明确是否包含验收通过或上线;“未计划工作”要明确紧急缺陷、客户支持和临时决策是否纳入。定义写清楚后,团队才能跨迭代比较。

2. 迭代计划前做容量盘点

在计划会议前 1 至 2 个工作日收集成员可用情况和已知固定工作。盘点不是审批个人日程,而是识别本轮的客观约束。对于未知支持负荷,可以参考过去几轮的实际占比,并将估计值标注为预测,而不是事实。

  1. 确认迭代周期、团队成员及各自投入比例。
  2. 扣除已知休假、培训、值班、发布和固定任务。
  3. 检查产品、开发、测试等岗位是否存在明显瓶颈。
  4. 标注尚未解除的依赖、环境限制和关键决策。
  5. 形成保守值、基准值和条件上限,并写出各自前提。

3. 先排目标,再排工作项

让团队先确认迭代目标,再逐项评估候选工作。每项需求至少要具备可理解的范围、可验证的验收标准和已知依赖。对未就绪项,明确是延期、补充信息,还是作为有条件候选,而不是把它们混入已承诺清单。

如工作项跨越多个角色,应一起检查端到端流程。开发容量充足但测试积压时,不应继续提高开发任务的启动量;接口依赖未就绪时,优先安排不受阻的替代工作,减少等待造成的空耗。

4. 用滚动检查及时调整,不等迭代结束才发现偏差

迭代开始后,至少在中段检查一次:已完成多少、哪些工作被阻塞、是否出现了未计划任务、剩余时间是否足以完成已启动事项。检查的目的不是追问个人进度,而是决定是否调整范围、寻求依赖方支持或停止启动新工作。

若发生重大线上事件,应记录事件占用和受影响的工作项,并与业务方重新确认本轮目标。不要在容量已经被消耗后仍维持原承诺,再用加班掩盖计划变化。

5. 迭代结束后按同一口径复盘

复盘时,将计划和实际放在同一张表里,逐项记录完成状态、变更情况、阻塞时间和未完成原因。同步查看质量指标,例如上线后缺陷、回滚、返工或验收退回情况,避免团队为了提高完成数量而把未经验证的工作标记为完成。

每轮只选择少数可行动的改进项,例如减少需求等待、提高依赖确认时效、限制并行在制品或提前安排回归测试。改进项应有负责人和检查时间,否则复盘容易变成重复描述问题。

6. 把数据看板用于发现异常,而非监督个人

PMO 的看板可以展示团队的历史完成区间、支持工作占比、预测误差、需求就绪率、阻塞时间和质量结果。数据适合帮助团队发现系统问题,不适合把个人工时或点数直接转成绩效排名。

跨团队汇总时,应展示上下文和口径。不同团队的产品成熟度、值班责任、工作类型与工作规模可能不同。若组织需要对照,应比较趋势和异常原因,并先验证数据是否可比。

迭代管理如何做好迭代容量?PMO数据分析与操作步骤

七、不同情形下的行动建议与容量取舍

1. 新团队:先建立基线,不急于追求高完成率

新团队缺少稳定历史数据时,我会先确保完成定义和估算方式一致,并连续观察若干轮。承诺规模以团队逐项评估为主,同时留出空间处理未知任务。此阶段的重点是让计划与实际可解释,而不是马上得出“团队每轮能做多少”的精确答案。

取舍:短期内,团队可能少承诺一些工作,换取更可靠的基线。若业务急需确定日期,可以给出区间和前提,并安排阶段性交付,不要把缺少数据包装成确定承诺。

2. 稳定产品团队:用滚动基线提升预测,而非固定配额

稳定团队可以使用近 8 至 12 轮的完成量分布,按常见水平制定计划,并根据休假、支持和依赖情况调整。若完成量稳定、需求规模相对可比,可以逐步提高预测粒度;但产品范围或工作类型变化时,应重新确认基线适用性。

取舍:使用历史数据提高计划效率,也会让团队对历史模式产生依赖。新技术栈、大规模重构或团队成员变化,都可能使旧数据失去代表性,需要暂时降低预测置信度。

3. 高支持负荷团队:预留服务容量,按剩余容量排需求

值班和客户支持频繁的团队,宜先根据历史记录估算支持工作占比,再将支持责任明确纳入本轮计划。若事件波动很大,可以采用轮值隔离或服务队列,减少全员频繁被打断;但要确认轮值机制没有把知识和风险集中到单一成员。

取舍:预留容量会减少计划中的新需求数量,却能降低中途挤占造成的延误。支持占比若长期高于预期,应该重新讨论产品稳定性、服务边界或组织资源,而不是持续压缩交付缓冲。

4. 依赖密集团队:用条件计划管理不确定性

如果需求依赖安全评审、数据团队、客户确认或外部接口,团队应把条件和截止时间写进迭代计划。准备替代工作池,并规定何时切换;关键依赖未解除时,不要让多个团队同时围绕同一项工作等待。

取舍:条件计划会增加协调工作,但通常比盲目承诺更可控。若依赖风险已经明确且无法在迭代内消除,宁可拆小目标,先交付不受依赖影响的部分。

5. 版本窗口固定的团队:按目标倒推准备,不让上线日绑架容量

有固定发布窗口时,容量不仅包括开发,还包括集成、回归、验收、发布审批和上线观察。应在计划初期明确冻结时间、回归范围和上线责任,并评估功能范围是否能在窗口前完成验证。

取舍:为稳定版本减少后期变更,可能牺牲一部分功能范围;若坚持把所有候选功能塞进版本,最后往往同时损失质量和日期可信度。对外沟通时,发布范围应有明确优先级和退出机制。

八、把容量管理做成组织能力:持续校准,而非一次算准

1. 区分团队度量和组织度量

团队层面可以关注完成量分布、周期时间、在制品、阻塞原因和质量;组织层面可以关注依赖等待、资源冲突、跨团队交付时效和需求就绪情况。两个层级的问题不同,组织指标不能替代团队自己的计划判断。

如果多个团队都因为同一外部审批等待,问题应进入组织流程改进;如果某一个团队经常因需求范围变更返工,应该从需求澄清和变更管理入手。把问题定位到正确层级,比增加一张全公司容量总表更有效。

2. 对预测误差做校准,不把数字变成目标

可定期比较预测区间与实际结果:实际是否落在区间内,偏差来自容量输入还是需求变化,低估和高估是否有明显方向。若团队连续多轮把上限当承诺,预测区间就失去了意义;若实际结果总远超计划,也应检查是否计划过于保守或记录了大量临时工作。

预测准确率适合用于改进模型和流程,不宜单独用于绩效考核。考核会诱发保守承诺、点数膨胀或隐瞒未计划工作,反而使容量数据更难用于决策。

3. 选择工具时先验证治理和协作要求

团队规模较小时,轻量看板和简单报表可能已经足够。多项目、多角色或严格数据权限的组织,则需要评估跨项目视图、工作项关系、权限控制、流程配置、审计要求、集成能力和部署方式。工具应该支持既定口径,而不是由工具默认字段决定组织如何管理容量。

迁移已有平台时,重点检查历史工作项、状态映射、成员权限、附件、迭代记录和报表口径。试点应覆盖真实项目、真实用户和完整迭代周期,既验证功能,也观察数据是否能被团队持续维护。私有化部署和迁移能力是重要条件,但流程设计、数据质量和采用成本仍需单独验证。

4. 下一步从一次真实迭代开始

要让容量管理从讨论走向实践,可以选择一个边界清晰的团队,按统一口径记录两到四轮:计划前算可用时间,计划中标注就绪和依赖,迭代中记录未计划工作,结束后解释偏差。随后再判断哪些字段有用、哪些规则过重,并逐步扩展到更多团队。

我认为最值得坚持的原则是:不要追求一个看起来精确的容量数字,而要建立一套能解释偏差、暴露约束、支持选择的预测机制。PMO 下一步应先找出最近几轮最常见的三类容量损失,把它们按可控性和影响排序,再在下一次迭代计划会上逐项核验。团队能解释为什么承诺、何时调整、哪些条件会改变结果,容量管理才真正开始发挥作用。

常见问题解答(FAQ)

1. 迭代容量应该按什么口径计算?

我以前容易把团队人数乘以迭代天数,当成可承诺的工作量,结果一遇到休假、会议和支持任务就超载。做迭代计划时,我想知道应该用工时、故事点还是其他口径,才能让团队间的数据有可比性。

建议选一种团队能稳定估算和复盘的口径,不要把故事点与工时直接混算。若按工时计算,可用“可投入成员的工作日 × 每日可用于迭代工作的小时数”,再扣除已知休假、会议、值班和固定支持任务;若按故事点计算,则以同一团队近期多个迭代的实际完成点数作为参考容量。容量表示可计划上限,不等于必须排满的承诺量。

2. 没有足够的历史数据,怎样估算首个迭代容量?

我在新组建团队或任务类型变化很大时,常遇到没有稳定速度可参考的问题。直接套用其他团队的数据看似省事,但我担心估算结果与团队实际差距太大。

首个迭代优先按成员可投入时间估算,并明确标注为暂定基线。先扣除休假、会议、值班和已知跨团队协作,再只纳入拆分清楚、依赖可控的任务;迭代结束后记录计划量、完成量、未完成原因和临时工作量。至少积累数个可比较的迭代后,再用团队自身的中位完成量校准容量,避免用单次异常结果定规则。

3. 迭代容量应该预留多少缓冲?

我做计划时会纠结要不要把每个人的时间都排满,排满后临时缺陷和协作请求一来就容易延期。可如果预留太多,又担心交付量偏低,想找一个能根据风险调整的判断方法。

不要固定套用一个适用于所有团队的缓冲比例。先统计最近若干个迭代中未计划工作占总投入的比例,并区分缺陷处理、线上支持和临时需求;再结合本次迭代的发布风险、依赖数量和人员可用性调整预留。若历史数据不足,可先保守少排,并在复盘中比较预留量与实际临时工作量,逐步校准,而不是把缓冲当成隐形空闲时间。

4. 迭代中途新增需求或成员缺席,PMO该如何调整容量?

我在迭代开始后遇到过紧急需求插入,也遇到关键成员临时无法投入的情况。只看原计划会让报表失真,但简单把新增任务塞进去又可能掩盖交付风险。

先更新实际可投入时间和新增工作的规模,保留变更原因、提出时间及决策人,再与产品负责人和团队确认是否移除或延期等量的未开始工作。PMO应同时呈现初始承诺、批准后的调整、已完成量和未完成原因,不要只用调整后的计划掩盖偏差;复盘时区分估算偏差、范围变化和外部阻塞,分别改进计划方法或协作机制。

核心关键词

读者评论

邓
邓依诺

把支持、发布准备和评审时间从名义人日里扣出来,这点比较实用。我们团队每轮都被临时问题打断,想知道支持工作按预测占比扣除,还是按最近几轮实际均值更稳妥?

孔
孔宇轩

故事点只在团队内部看、跨团队不直接排名,我认同。实际复盘时,未完成原因容易被写成“依赖问题”就结束了;按影响工作和解除时间记录,确实更容易形成后续动作。

杨
杨沐阳

用中位数和低位区间做预测,比照搬上一轮完成量更有参考价值。不过样本只有十轮时,团队成员变化或估点口径调整都会影响基线,最好同时标注这些变化。

文章包含AI辅助创作:迭代管理如何做好迭代容量?PMO数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550255
