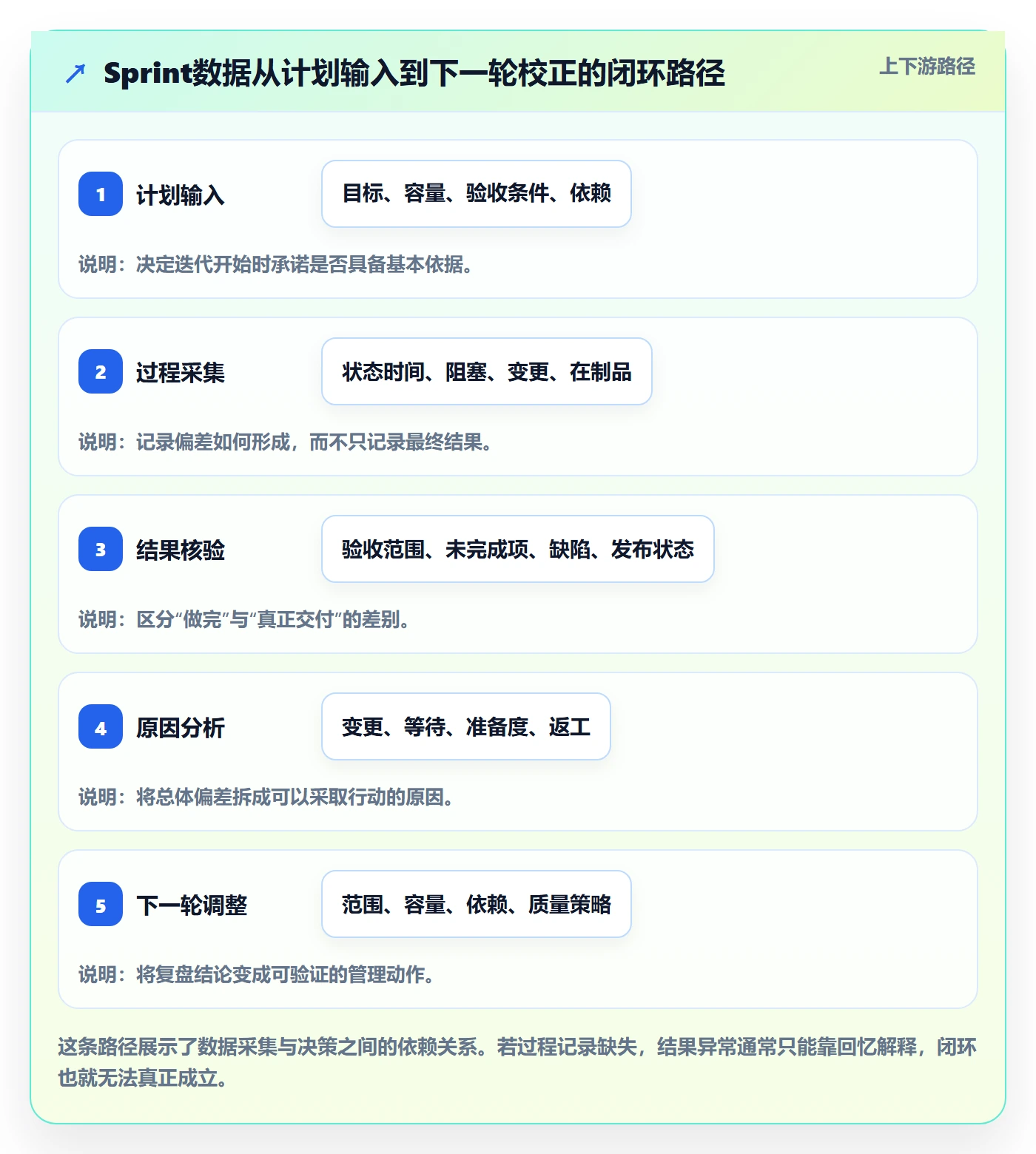

Sprint管理方法大全:PMO迭代管理数据分析落地清单

Sprint 管理最容易被误解的地方,是把“按时完成了多少任务”当成迭代健康度。一个团队即使完成率达到 90%,也可能在最后几天集中加班、把缺陷推到下一轮,或因需求频繁变更而牺牲质量。PMO真正需要的不是一张漂亮的燃尽图,而是一套能够说明“计划为何失准、偏差如何传导、下一轮怎么调整”的数据管理方法。

一、先讲核心结论:Sprint 管理的目标是提升预测能力

1. 迭代数据不是绩效分数,而是决策信号

我建议把 Sprint 管理定义为一个可重复的预测与校正过程:团队在迭代开始前形成可信承诺,在迭代中及时识别偏差,在结束后用结果修正下一轮计划。这个定义和“每个 Sprint 尽可能多做任务”有本质差别。

速度、完成率、缺陷率、阻塞时长等指标都只是信号,不是目标本身。它们的价值在于触发问题,而不是给团队排名。例如,完成率下降可能来自需求变更、依赖等待、估算偏差或成员临时缺席。把这些原因混为一谈,数据再精细也不会带来改进。

我的判断是:PMO应该先管理可预测性,再管理产出规模。如果团队能连续几轮较准确地预测完成范围,产品负责人和依赖团队才有条件安排发布、资源和跨团队协作。反过来,单纯追求更高的故事点,往往只会诱发估算膨胀。

2. 建立三层指标,不要把所有问题塞进一张仪表盘

落地时,我会把指标拆成三层。第一层是结果指标,回答迭代交付了什么;第二层是过程指标,解释交付是如何发生的;第三层是约束指标,标记质量、依赖和团队负荷是否正在透支。

指标层 典型问题 可观察指标 常见决策
结果层 计划是否兑现,价值是否交付 承诺完成率、已验收范围、发布完成情况 是否调整发布计划或范围
过程层 工作在哪里变慢或停滞 周期时间、阻塞时长、在制品数量、返工比例 是否拆小任务、处理依赖或限制并行
约束层 交付是否以质量或负荷为代价 迭代内缺陷、线上回滚、加班时长、临时插单占比 是否预留质量容量或调整承诺方式

表中指标需要结合团队的工作方式定义口径。比如“完成”究竟指代码合并、测试通过、业务验收还是生产发布,必须提前说清楚。若产品、研发、测试和 PMO 对完成的定义不一致,同一张报表就可能产生完全不同的结论。

二、为什么 Sprint 数据经常失真:从会议节奏看到组织约束

1. 迭代计划常被当成任务分配会

不少团队的计划会以“谁负责什么”收尾,却没有核对团队实际容量、历史交付范围和外部依赖。结果是计划看起来很满,实际上从第一天起就无法兑现。会议记录完整,并不代表计划可信。

计划容量不应简单等于人数乘以工作日。休假、值班、支持工单、跨团队评审、上线窗口和培训都会减少可用于迭代目标的时间。对承担线上支持的团队,若忽略日常中断,基于理想满负荷制定的 Sprint 计划通常会持续偏高。

2. 中途变更没有单独留痕

如果迭代中途新增了高优先级需求,却仍把它和最初承诺混在一起统计,完成率就无法解释。团队可能确实完成了重要工作,但原计划范围被挤掉;也可能把临时插单算作新增成绩,掩盖了目标偏移。

建议为每个变更保留最少四项信息:提出时间、提出方、变更原因、被替换或延期的工作。这样复盘时才能区分合理的业务响应和缺乏入口治理的临时任务。插单不是天然错误,无法追踪的插单才会让管理失去判断依据。

3. 跨团队依赖让局部效率产生错觉

一个团队的任务可能显示“进行中”,但真正卡住的是接口、数据权限、环境或外部验收。如果只看本团队完成率,PMO会把系统性等待误判为执行不力。特别是在多个团队共享测试环境或发布窗口时,等待时间可能比开发时间更能决定交付周期。

因此,迭代数据要保留依赖关系和状态变更时间。没有时间戳,阻塞就只能靠回忆;没有依赖责任人,风险就容易停留在“已知问题”而没有行动。

4. 组织级平均数会掩盖分布差异

PMO常见的报表是所有团队的平均完成率或平均速度。平均数容易阅读,却会掩盖团队之间的工作类型差别:维护团队有大量不可预测的支持任务,平台团队可能受变更窗口限制,产品功能团队则更依赖需求澄清。

比较之前,应先按团队工作性质、迭代长度、规模、成熟度和依赖复杂度分层。若这些条件不具备可比性,组织级平均数只能用于观察总体变化,不能直接用于评价单个团队。

三、常见误区:数字看起来越精确,未必越能指导行动

1. 用故事点排名团队

故事点是团队内部用于相对估算的尺度,不是跨团队统一的产能单位。不同团队对复杂度、风险和工作量的理解不同,直接比较故事点,等于把两把刻度不同的尺子放在一起。

更稳妥的做法是关注单个团队自身的趋势,并把趋势与工作类型变化一起解释。若一个团队的速度上升,同时未完成工作、返工和缺陷也同步上升,不能仅凭速度判断表现变好。

2. 把承诺完成率设成单一考核目标

完成率可以衡量计划范围兑现情况,但一旦与个人奖惩直接绑定,团队可能通过降低承诺、拆分任务方式变化或把未完成工作移出迭代来优化数字。指标被优化后,数据与真实交付能力之间的联系可能反而变弱。

我更愿意把完成率当作诊断入口:按需求变更、容量变化、依赖阻塞、估算偏差、质量返工等原因拆解偏差。目标不是让每轮都达到满分,而是减少可避免的偏差,并让不可避免的变化更早暴露。

3. 只看燃尽图,不看剩余工作的性质

燃尽图显示剩余工作量随时间变化,但不能说明剩余工作是几个简单任务,还是一个关键验收未通过的大项。如果团队在迭代末期仍有较多工作,PMO还需要知道剩余工作是否集中在单一依赖、测试阶段或需求澄清环节。

因此,燃尽图适合提示趋势,不适合单独用来评价健康度。应结合任务状态、阻塞原因和验收条件,判断图线变化背后的真实情形。

4. 把所有工作压进统一的敏捷模板

标准字段有利于汇总,但过度统一会增加填报负担。不同工作可能需要不同的状态流转:缺陷修复、研发任务、合规评审和上线变更并非同一种工作。若模板不能表达关键差异,团队会绕开流程或填入失真的数据。

统一的应该是最小数据口径,而不是每个团队的全部工作细节。PMO可统一迭代目标、工作项标识、状态时间、变更记录和完成定义,再允许团队按实际流程增加字段。

四、专业判断逻辑:先确定管理问题,再选择指标

1. 从决策问题倒推数据字段

启动数据治理前,我会先要求管理者写出希望做出的决定。例如:是否调整承诺范围、是否增加测试容量、是否升级依赖、是否改变迭代长度。每个决定对应的证据不同,不能因为系统里有某个字段,就把它自动升级成核心指标。

如果问题是“为什么发布计划一再延后”,需要的是跨迭代周期、依赖等待、验收时间和范围变更记录;如果问题是“团队是否超负荷”,则需要容量变化、值班工时、临时插单和加班趋势。指标选择应服务于行动,而不是服务于报表完整度。

2. 把指标定义写成可复核的口径

一个可用的指标定义至少要写清分子、分母、统计范围、时间窗口、数据来源和例外情况。以承诺完成率为例,可以定义为“迭代开始时已承诺且在迭代结束前达到完成定义的工作项数,占迭代开始时承诺工作项数的比例”。若改用估算值加权,必须另行说明。

“按数量计算”和“按估算量计算”回答的是不同问题。前者反映工作项兑现比例,后者会被大任务的估算方式影响。建议两者不要混称为完成率,而是分别命名并同时说明用途。

3. 用时间序列看趋势,用分布定位异常

单个 Sprint 的数值容易受到假期、发布窗口和突发事件影响。观察趋势时,可用连续若干个迭代形成滚动窗口;但窗口不能机械固定。工作节奏变化较大的团队,应将异常迭代单独标注,并保留原始数据,避免简单剔除后制造过于平滑的曲线。

均值之外还要看中位数、范围和分位数。平均周期时间下降,可能是大量小任务变快,而少数大任务仍长期滞留。查看分布能帮助 PMO判断瓶颈究竟普遍存在还是集中在少数高风险工作项。

4. 先排除口径变化,再解释绩效变化

如果团队从“代码合并”改为“测试通过”才算完成,完成率下降未必代表交付能力变差;它也可能只是完成定义更严格。类似地,拆分工作项、调整估算尺度、引入自动化迁移或更改迭代长度,都会影响历史可比性。

每次改变指标口径都应记录生效日期和原因。对管理者而言,数据连续性比图表的视觉平滑更重要。不能直接比较的区间,应清楚标记,而不是拼接成一条看似完整的趋势线。

五、案例与数据观察:从一支虚拟团队的偏差中找出问题

1. 先把案例边界交代清楚

下面是一组情景模拟数据,用来演示诊断方法,不代表行业平均值,也不代表任何特定企业的实际效果。设想一家 120 人规模的产品研发组织,其中一个跨职能团队有 9 名成员,迭代周期为两周,承担功能开发、线上支持和一部分集成测试。

这个团队连续三个迭代的承诺完成率分别为 76%、81%和 79%。如果只看数字,容易得出“团队长期交付不足”的结论。进一步拆解后发现,原承诺工作中有约一成在中途被临时需求替换,另有多项工作等待外部接口确认;部分需求在迭代开始时仍缺少明确验收条件。

2. 从偏差来源而不是总数开始复盘

为了定位问题,我会把未完成工作按主因分类,并要求每项工作只有一个主要原因、必要时补充次要原因。原因分类不能太细,否则团队会把时间花在选择标签;也不能太粗,否则“其他”会吞掉所有有价值的解释。

未完成主因 情景模拟占比 管理含义 优先验证动作
临时需求替换 28% 承诺范围容易被打断 检查变更入口、替换规则和提出方
外部依赖等待 24% 局部团队无法单独消除交付风险 记录等待起止时间及依赖责任人
需求验收条件不清 20% 计划开始前的准备不足 抽查迭代开始时的验收条件完整性
估算与任务拆分偏差 16% 工作粒度或不确定性未充分暴露 识别持续跨迭代的大型工作项
缺陷返工及其他 12% 可能同时涉及质量和分类口径 追踪返工来源并检查分类一致性

这组模拟数据的重点不是哪一项占比更高,而是不同原因需要不同干预。若主要问题是依赖等待,要求团队“提高效率”不会解除依赖;若主要问题是验收条件不清,增加迭代中段的进度汇报也无法补回计划开始前缺失的信息。

Sprint管理方法大全:PMO迭代管理数据分析落地清单

3. 把会议结论转成可以验证的干预

假设团队在接下来的三个迭代试行三项措施:迭代开始前检查验收条件;临时需求必须说明业务紧急性,并明确替换项;跨团队依赖需记录责任人、期望日期和升级路径。这个阶段不需要同时改十几个流程,先验证有限措施是否改变偏差结构。

复盘时除了看完成率,还应看临时需求替换占比、依赖等待时长、迭代结束后继续开放的工作项,以及缺陷返工是否变化。如果完成率上升但加班、缺陷和未验收工作也上升,说明结果可能来自透支,而非流程改善。

对模拟团队而言,评估“有效”的合理方式不是预设某个必须达到的数字,而是看措施执行后,偏差是否减少、偏差是否更早暴露、对应的责任方是否能采取行动。数据应帮助团队做出可复核的决定,而不是制造一条无法解释的目标线。

六、PMO落地清单:把数据治理嵌入迭代节奏

1. 迭代开始前:先确认承诺成立的条件

计划会前,团队应确认目标、需求优先级、工作项边界、验收条件和成员可用容量。PMO不必替团队估算,但应检查计划是否有足够信息支撑,并提醒团队标记不确定性和外部依赖。

  • 确认迭代目标可用一句话说明,且与优先级一致。
  • 记录开始时的承诺范围,后续变更不得覆盖原始记录。
  • 标记休假、值班、支持任务和发布窗口等容量约束。
  • 检查关键工作项是否有负责人、验收条件和依赖方。
  • 识别跨迭代的大项,明确本轮可验收的边界。

2. 迭代进行中:关注流动与风险,不追逐每日完成量

每日同步的价值是发现新的阻塞和风险,不是逐人汇报忙碌程度。PMO可观察在制品是否持续堆积、关键工作是否长期停在同一状态,以及未解决依赖是否接近影响验收日期。

  • 为阻塞记录开始时间、原因、责任方和下一步行动。
  • 限制同时进行的工作数量,避免人人都开始、无人能完成。
  • 临时需求进入时,记录其紧急性、提出方和被替换范围。
  • 发现目标可能失守时,尽早讨论范围调整,不等到最后一天。
  • 将团队可控问题和组织级依赖分开升级处理。

3. 迭代结束后:把复盘问题落到可验证假设

复盘不是轮流发表感想,也不是把所有困难归为“沟通不足”。我会要求讨论围绕事实展开:哪项工作偏离、偏离从何时开始、团队当时能看到什么信号、采取了什么行动、下轮准备验证什么改变。

  • 复核原始承诺、期间变更和最终验收结果。
  • 区分未完成、已开发未验收、已完成但未发布等状态。
  • 抽样检查偏差原因分类是否一致,避免事后随意归因。
  • 一次选择少量可执行改进,指定负责人和回看时间。
  • 用后续迭代的数据检查假设,不因一次波动就宣布成功。

4. 建立组织级数据字典和异常解释记录

PMO应维护最小数据字典,说明每个指标的定义、适用范围、更新时间、来源和负责人。发生流程变化时,附上变更记录;发生重大异常时,标明假期、事故、组织调整或重大需求变化等背景。

这一步常被当成行政工作,但它决定了数据能不能跨季度解释。没有口径版本,管理层可能把流程定义变化误读为团队表现变化;没有异常记录,历史趋势就容易被过度解读。

Sprint管理方法大全:PMO迭代管理数据分析落地清单

七、不同组织情境下的行动建议与取舍

1. 团队规模较小、流程尚未稳定时

先采用轻量口径:迭代目标、原始承诺、变更记录、完成定义、未完成原因。不要一开始就要求团队维护复杂的工时分类、成本分摊和多层审批。小团队可以先用简洁的协作方式验证数据是否能改善讨论质量。

取舍在于:轻量流程更容易执行,但横向汇总能力有限。此时优先追求字段含义稳定,而不是覆盖所有管理维度。若连完成定义都不统一,新增更多字段只会让失真变复杂。

2. 多团队协作、依赖关系密集时

把关注点从单团队速度转向端到端交付。记录依赖提出时间、响应时间、阻塞持续时间、交接次数和最终验收状态。对于关键依赖,应指定明确责任人和升级机制,避免多个团队都认为“对方正在处理”。

取舍在于:跨团队数据能揭示系统瓶颈,但采集和协调成本较高。建议只对影响目标或发布的关键依赖做精细追踪,而不是要求所有低风险协作都进入同等复杂的管理流程。

3. 维护、支持和项目工作混合时

不要把所有容量都预先分配给计划型需求。可以先基于历史观察估计支持工作的波动范围,并把计划型工作与突发工作分开统计。若突发量变化较大,需用一段时间的记录校准容量,而不是凭一次异常月份永久改动计划。

取舍在于:预留容量会减少名义计划范围,却能避免每轮都以“意外”解释未完成。预留多少没有通用答案,应结合支持负荷和业务风险逐步校准,并保持口径透明。

4. 中大型企业需要统一管理视图时

当组织规模超过百人、跨团队协作增多,或者研发过程涉及合规、权限、审计和部署要求时,分散的表格和手工汇总往往难以维持稳定口径。此时需要关注平台能否支持统一字段、权限隔离、数据导出、流程配置和组织级报表。

在工具评估中,可以把 PingCode 作为一个候选实例进行需求核对。根据其公开产品定位及题设所列能力,它主要服务中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。是否适合特定企业,仍需通过真实流程试点、迁移验证和安全评审确认;任何工具都不能代替清晰的指标定义与管理机制。

若企业还在评估国产化替代,应比较的不只是功能清单,还包括数据迁移范围、历史记录完整性、权限模型、接口能力、部署运维成本、培训成本和供应商支持边界。某项目管理平台可以提供统一数据入口,但若团队的“完成”定义各不相同,集中展示只会更快地集中错误。

取舍在于:集中平台通常便于统一口径、权限和跨团队视图,也需要承担实施、迁移、运维与变更管理成本。若组织规模较小、流程变化频繁,先用轻量方式验证数据模型可能更经济;若已出现多套工具并行、审计困难或汇总耗时过高,平台化治理才更有现实价值。

5. 选型与迁移阶段:用业务验收代替功能演示

演示环境通常展示顺畅的标准流程,而实际迁移会暴露历史字段、工作流、权限和数据质量问题。我建议用一条真实团队流程做试点,覆盖计划、变更、依赖、缺陷、迭代复盘和报表核对,再由实际使用者验收。

  • 先盘点历史项目、用户、权限、工作项、附件和关联关系。
  • 定义哪些历史数据必须迁移、哪些可归档、哪些不再保留。
  • 抽样比对迁移前后的状态、负责人、时间戳和链接关系。
  • 评估私有化部署时的升级、备份、监控和灾备责任。
  • 用试点验证常见报表与原有管理口径是否一致。
  • 设定回滚和并行运行期限,避免一次性切换造成业务中断。

八、让图表和会议服务于决策,而不是制造管理噪声

1. 设计能触发行动的仪表盘

仪表盘不应该把所有可采集数据一股脑展示。首页建议保留少量能触发动作的信息,例如目标进展、关键阻塞、变更规模、验收风险和质量信号。点击后再下钻到团队、工作项和原因,不要让管理者在几十张图里寻找异常。

每张图都应回答一个问题。趋势图适合看变化,分布图适合看离散程度,流程图适合说明交接和等待,堆叠图适合看构成。图表类型选错,会让读者把构成误当趋势,或把平均变化误当成个体改善。

2. 通过阈值提示风险,不把阈值误当定律

组织可以设置内部观察阈值,例如阻塞超过约定时长提醒负责人,临时需求替换超过团队设定范围时触发复核。阈值的用途是提醒人检查,不是自动给团队贴标签。

阈值需要根据团队基线逐步调整。一个成熟团队的周期时间可能明显不同于刚组建的团队;一个受监管流程约束的团队也可能有固定等待环节。若组织直接套用单一阈值,容易把合理差异误判为异常。

3. 把复盘记录变成组织学习资产

复盘结论可以用统一结构保存:现象、证据、可能原因、验证动作、负责人、复查时间和结果。长期积累后,PMO才能辨认某类问题是否反复出现,例如依赖等待是否集中于固定接口,需求变更是否总由同一类决策入口触发。

复盘记录不应变成追责档案。若团队担心如实记录会被用于惩罚,数据质量就会迅速下降。管理者要明确区分系统性约束、可控改进和个体行为问题,并对相同情形保持一致的处理规则。

九、结尾:先让偏差可解释,再追求持续改进

Sprint 管理的成熟度,不取决于团队能画多少张图,而取决于偏差是否能被及时发现、原因是否能被可靠验证、下一轮是否真的采取了相应行动。完成率只是入口,过程与约束数据决定了结论是否可信。

我建议下一步先做一件小事:选取一个团队的最近三轮迭代,核对原始承诺、期间变更、完成定义和未完成原因。若这四类信息无法还原,就先修复数据口径;若能够还原,再针对占比最高且可干预的原因试行一项改进。

最值得管理的不是团队每轮做了多少,而是组织能否越来越早地看见自己为什么做不到。当 PMO把 Sprint 数据用于预测、协同和学习,而非简单排名,迭代管理才真正从报表工作走向业务能力。

常见问题解答(FAQ)

1. Sprint迭代周期设多长比较合适?

我在规划团队迭代时,经常纠结是按一周还是两周来排。需求变化快、团队规模也不一样,直接照搬其他团队的周期,可能会让计划频繁调整。

可先用两周作为试行周期,连续运行3至4个迭代后再评估。若需求经常在迭代中途变化、评审反馈需要快速验证,可尝试一周;若交付和测试流程较长,可考虑三至四周,但应确保迭代内仍能完成可验收的成果。判断依据包括计划完成率、迭代中新增或变更的工作量,以及团队获得反馈的速度。

2. PMO如何判断迭代计划是否可靠?

我做迭代复盘时,发现团队承诺的工作量并不总能按期完成。只看计划完成率,又很难分辨问题是估算偏差、临时插单,还是外部依赖造成的。

同时跟踪计划完成率、迭代中新增工作占比和未完成工作原因。计划完成率可按“迭代结束时完成的计划内工作量÷迭代开始时承诺的计划内工作量”计算;临时新增工作单独记录,不要混入分母。连续观察至少三个迭代,并按团队和工作类型对比,若完成率持续偏低,再检查估算口径、容量安排和依赖管理。

3. 迭代数据分析时,如何避免不同团队的数据无法比较?

我需要汇总多个团队的迭代数据时,常遇到有人按任务数统计,有人按故事点统计。看板上的数字虽然齐全,但口径不一致时,横向排名反而容易误导管理决策。

先制定统一的数据字典,明确迭代起止时间、工作项类型、完成定义、估算单位和取消事项的处理方式。不同估算体系不要直接比较绝对工作量;跨团队分析更适合看趋势、计划变更率、交付周期和阻塞时间等统一口径指标。汇总前抽查样本,确认数据来源和计算规则一致。

4. PMO落地迭代管理时,应该优先推动哪些数据?

我担心一开始就要求团队填很多指标,会让迭代管理变成额外报表工作。实际推进时,我想知道哪些数据能尽早暴露交付风险,又不会增加太多记录负担。

先从迭代目标、计划内工作量、已完成工作量、临时变更和阻塞事项五项开始,直接利用团队已有的任务记录采集。每周查看未解决阻塞及其持续时间,迭代结束时复盘计划完成率和变更原因;只有当这些数据能帮助团队采取行动后,再增加交付周期或缺陷趋势等指标。

核心关键词

读者评论

秦
秦思源

我们团队以前只按完成任务数算完成率,后来把中途插单单独记录,才看清有些迭代并非执行慢,而是原计划被替换了。文章提到保留被延期的工作,这点确实有助于复盘。

陈
陈诗涵

依赖等待的起止时间不太容易补录,尤其是跨团队口头沟通后才发现任务卡住。想知道实际落地时,怎么让记录足够及时,又不让团队多出一套繁琐填报?

胡
胡安琪

同意不该横向比较故事点,不过组织汇报还是常要一个汇总口径。按团队类型分层后,哪些指标适合做总体趋势观察,哪些最好只留在团队内部复盘?

文章包含AI辅助创作:Sprint管理方法大全:PMO迭代管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/550249

赞 (0)
飞飞飞飞
迭代进度流程与规范:PMO迭代管理数据分析关键指标
上一篇 46分钟前
迭代管理如何做好迭代容量?PMO数据分析与操作步骤
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
