很多团队把 Sprint 失速归因于“执行不够努力”,但我在迭代复盘中更常看到的是另一种情况:计划时把需求、依赖和容量都当成确定项,到了迭代中段才发现关键接口未就绪、测试资源被临时项目占用,最后只能靠加班把承诺数字做完。Sprint 管理真正要解决的,不是让团队填更多表,而是尽早暴露不确定性,让承诺、交付和调整有共同依据。本文给出一套适用于 PMO 的迭代管理方法、可复用模板和选型判断框架;
文中的案例数据均为情景模拟,不代表任何企业的统计结论。
一、核心结论:PMO 管的是迭代系统,不是每日动作
1. Sprint 的效率不等于“按期完成了多少项”
如果一个团队每个 Sprint 都按时结束,却经常把未完成工作搬到下一轮,或者依靠最后几天集中加班,这只能说明日历上的迭代结束了,不能说明交付系统健康。PMO 应关注承诺是否可信、工作是否顺畅流动、质量是否稳定,以及跨团队依赖是否及时处理。
我通常把迭代效率拆成四个问题:团队计划的工作有没有稳定完成;工作从开始到可验收要等多久;未完成和返工主要卡在哪里;问题是否在影响交付前被发现。四个问题分别对应预测能力、流动效率、质量成本和风险前置能力,单看速度或完成数量都容易误判。
2. PMO 的职责是建立共同规则,再保留团队自治
PMO 不应替团队估算每个故事点,也不应把所有团队强行塞进同一套任务拆分方式。更有效的职责,是定义跨团队一致的最小口径,例如 Sprint 起止规则、进入迭代的条件、完成定义、阻塞升级路径和数据解释方式;至于团队内部如何拆任务、如何组织站会,应留给团队根据工作类型决定。
我的判断是:标准化“结果口径”和“风险处理”,不要标准化所有执行细节。前者能让管理层看清系统问题,后者若过度统一,往往只会增加汇报负担,让真实工作转入表格之外。
3. 先把承诺做可信,再谈提高吞吐
当团队的范围频繁变化、验收条件模糊、依赖项没有负责人时,单纯要求提高速度通常会造成更多返工。比较稳妥的顺序是:先明确工作进入 Sprint 的门槛,再记录范围变化和阻塞,再按稳定口径观察完成情况,最后才讨论容量、流程或工具改造。
| 管理目标 | 可观察信号 | PMO 应采取的动作 |
|---|---|---|
| 承诺可信 | 承诺工作完成比例、变更记录完整度 | 检查计划输入与容量假设,不按结果倒推惩罚 |
| 流动顺畅 | 周期时间、等待时间、在制工作量 | 定位排队、交接和依赖等待,而不是只催执行人 |
| 质量稳定 | 返工比例、验收退回次数、线上缺陷 | 把测试与验收条件前移,区分新增范围和质量返工 |
| 风险前置 | 阻塞时长、风险发现阶段、依赖逾期数 | 为跨团队问题设定责任人、响应时限和升级路径 |
图表适合说明一个关键事实:管理结果指标之前,必须先看影响结果的输入条件。以下为情景模拟的建议观察基线,具体目标应按团队历史数据校准。

二、背景与真实场景:为什么迭代管理会在中段失控
1. 需求端把“准备好”误当成“写了描述”
不少团队的需求卡片有标题、有说明,也有负责人,但仍不足以进入迭代。常见缺口包括:验收条件无法测试、业务规则存在多个解释、依赖团队尚未确认接口、设计稿只有主流程而没有异常状态。计划会看起来完成了选取工作,实际只是把这些未知项带进了迭代。
PMO 可以抽查最近两个 Sprint 的返工和延期事项,追溯它们在计划时是否有明确验收条件、依赖确认和业务决策人。重点不是检查文档是否齐全,而是判断团队是否在承诺时拥有足够信息。如果一张卡片要到开发中途才知道“什么算完成”,它就不是一个可靠的迭代承诺。
2. 多团队依赖让局部计划看起来合理、整体计划却不成立
一个团队的 Sprint 容量可能计算得很准确,但如果交付依赖另一个团队的接口、数据或审批,局部计划仍可能失效。跨团队协作里,最容易被低估的不是编码时间,而是等待时间:需求澄清排队、接口环境未开放、验收人无法及时确认,都会让工作停在“正在进行”状态。
我会把依赖从任务描述中提取出来,至少记录依赖对象、交付物、确认日期、责任人和失效后的替代方案。没有责任人的“等某团队支持”不能算计划;没有确认日期的“应该能赶上”也不能算承诺。
3. 大型组织的管理摩擦不只来自团队数量
中大型组织常有多个产品线、共享平台团队、集中测试或合规审批环节。此时,PMO 面临的难点不是把所有工作汇总成一张大看板,而是统一可比较的口径,同时保留不同团队的工作差异。例如,平台团队处理的故障和技术债,与产品团队的功能交付并不适合用同一组完成率解释。
若组织有 100 人以上,迭代管理通常还要解决权限、审计、历史数据迁移、项目结构和多层级视图等问题。工具能帮助呈现信息,但不能替代责任机制。信息系统越复杂,越要避免通过重复填报来弥补流程定义不清。
4. 一个可复用的情景案例:把“延迟”拆成可行动的原因
下面用一个虚构的 120 人产品研发组织说明方法。组织有 8 个交付小组,连续观察 6 个双周 Sprint。初始复盘发现,团队报告的延期原因多为“需求变化”和“联调问题”,但两种说法都过于笼统,无法直接指导改进。
PMO 将未按承诺完成的工作按主要原因重新分类:验收条件不清、外部依赖等待、临时范围变更、测试环境冲突和容量估计偏差。团队随后要求新增范围必须记录提出方和替换项,依赖必须有负责人和日期,验收标准在计划前通过一次简短确认。此处数字是为展示分析过程而构造的情景数据,不应当作普遍基准。

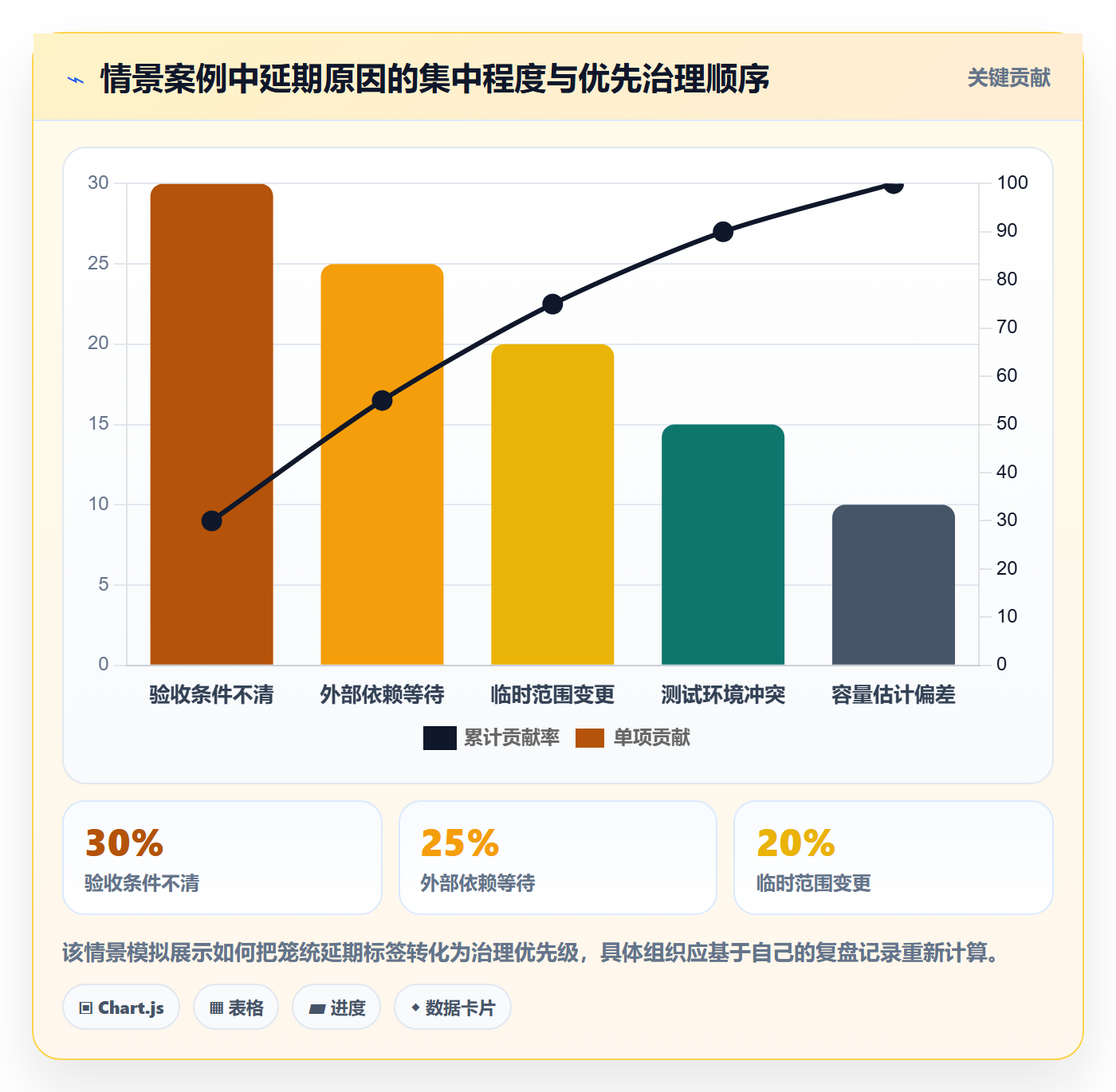

| 延期原因 | 初始 6 个 Sprint 中占比 | 对应动作 |
|---|---|---|
| 验收条件不清 | 30% | 计划前由产品负责人和测试代表完成验收条件确认 |
| 外部依赖等待 | 25% | 将依赖纳入跨团队清单,登记交付人和承诺日期 |
| 临时范围变更 | 20% | 新增事项明确替换项,保留原始承诺基线 |
| 测试环境冲突 | 15% | 提前预约共享环境,优先安排高风险集成验证 |
| 容量估计偏差 | 10% | 用团队历史完成数据校准容量,不做跨团队排名 |
这个分类的价值不在于比例本身,而在于每种原因都能对应一个改进动作和责任位置。若复盘只留下“加强沟通”,下一轮通常还是同样的问题,只是表达换了说法。

三、常见误区:看板变多,不代表迭代变好
1. 用故事点完成量给团队排名
故事点是团队内部用于讨论复杂度和不确定性的相对尺度,不是跨团队的统一产能单位。不同团队对 3 点和 5 点的定义可能不同,历史估算习惯也不同。把故事点相加后进行排名,容易诱发拆分膨胀、估点博弈和低估风险,最后失去指标原本的规划用途。
如果管理层需要横向判断交付状况,应比较可解释的结果和约束,例如承诺完成比例、周期时间分布、线上质量、依赖等待时长,并按工作类型和产品背景分组。比较的目的应是发现系统差异,而不是给团队贴效率标签。
2. 把每日站会变成逐人汇报
站会不是向经理汇报昨天做了什么。若每个人依次解释任务状态,团队可能花十几分钟复述看板,却没有讨论工作如何流动。更有效的做法是围绕 Sprint 目标和当前阻塞组织对话:哪些工作接近完成、哪些卡片需要协作、是否有工作过多地同时进行、今天需要谁作出决定。
PMO 不必规定所有团队每天采用同样的站会话术,但可以检查会议是否产生了协作动作。若阻塞被连续多天重复提及,却没有负责人、处理期限或升级路径,问题不是站会时间不够,而是组织缺少闭环。
3. 把所有未完成工作自动滚入下一轮
工作未完成时,不能默认原样带入下一 Sprint。先判断它是仍然有效的优先事项,还是需要重新拆分、补充信息、等待依赖或被新工作取代。自动滚动会模糊原始承诺和实际变化,也会让团队误以为工作量始终稳定。
复盘时应分别记录原始承诺完成情况、追加范围、取消事项和跨 Sprint 延续工作。这样才能回答“计划为什么偏差”,而不是只看到本轮最终完成列表。
4. 把管理成熟度等同于工具功能数量
更复杂的仪表盘、自动化规则和审批流,可能让现有流程更清楚,也可能把未定义的规则放大成更多点击。工具上线后若团队需要在多个地方重复更新同一状态,或者指标口径无人解释,管理成本会增加,数据还会变得更不可信。
先定义使用场景,再选功能;先减少重复录入,再追求自动化。例如,PMO 要看跨团队依赖,应优先确认依赖字段、责任关系和更新机制,而不是先要求搭建一张覆盖所有项目的宏大仪表盘。
5. 用承诺完成率单独评估团队
完成率可以帮助观察计划稳定性,但它会受范围变化、缺勤、故障插入、外部等待和需求质量影响。若单独用于绩效考核,团队可能降低承诺、回避高风险工作,或把困难工作拆成不易解释的细小任务。指标一旦与惩罚直接绑定,就会改变人们报告问题的方式。
| 误用方式 | 容易出现的副作用 | 更稳妥的处理 |
|---|---|---|
| 按故事点排名 | 估点膨胀、团队间不可比 | 用于团队自身趋势分析,不作跨团队产能换算 |
| 只看完成率 | 低承诺、隐藏范围变化 | 同时看变更、质量、周期和工作类型 |
| 强制统一站会 | 汇报化、协作时间被挤占 | 统一阻塞升级规则,会议形式由团队调整 |
| 自动滚动未完成项 | 承诺基线失真 | 重新确认优先级、拆分和依赖状态 |
| 先买工具后定流程 | 重复录入、流程固化错误 | 先做最小流程试点,再确定配置与集成 |
四、专业判断逻辑:从目标到指标,避免“管得很忙、问题没变”
1. 先确定要改善的是哪种损失
迭代管理的问题表面上都像“延期”,实际损失却不同。需求不清导致返工,跨团队等待导致工作停滞,范围变化导致计划失真,质量缺陷导致发布风险,容量误差则可能让团队反复超载。PMO 应先用复盘记录定位主要损失,再选对应指标,不能先挑一个方便统计的数字。
我常用一个简单的诊断顺序:确认目标是否明确;检查工作是否具备进入条件;看工作流在哪个环节停留;区分新增范围和原有承诺;最后核对质量与返工。这个顺序能避免把所有现象都归结为“团队执行力不足”。
2. 指标要分层:结果、过程、风险各自回答不同问题
结果指标回答交付效果,例如承诺工作完成比例和发布缺陷;过程指标回答工作如何流动,例如周期时间和在制工作量;风险指标回答问题是否提前暴露,例如阻塞时长、依赖逾期和需求退回次数。把三类数据放在一起,才能区分“结果不好但风险已早发现”和“结果暂时不错但风险被掩盖”。
指标不必越多越好。一个团队每个 Sprint 固定查看少量核心指标,再按问题临时下钻,通常比要求每周更新几十个数字更有效。核心指标的定义、口径和使用边界必须写清楚,否则不同部门会用同一个名称表达不同事情。
3. 建立有边界的指标口径
承诺完成比例应说明统计对象是工作项、估算量还是验收结果;周期时间应说明起点和终点;返工应说明是缺陷修复、需求变化还是技术改造;范围变化应区分紧急故障和正常新增需求。若缺少这些边界,数据趋势可能只是分类规则改变,而非交付真的改善。
PMO 可用一页指标字典管理定义,包含指标名称、计算方式、更新频率、数据责任人、适用场景和禁止用途。尤其要写明哪些指标不用于个人排名。透明的边界能降低团队对数据采集的顾虑,提升问题报告质量。
4. 根据流动特征判断瓶颈,而不是只看“忙不忙”
当工作在制数量持续增加、完成数量没有相应提升时,问题往往是并行过多或等待累积。若开发完成后长期排队等待测试,增加开发容量可能只会扩大队列。若周期时间分布出现长尾,则少数复杂依赖或审批等待可能拖累整体预测,不宜只看平均值。
因此,PMO 应鼓励团队观察中位周期时间、较长周期区间和工作类别差异。平均值适合看总体变化,却可能掩盖少数高风险事项。管理者需要问的是“哪类工作为何拖长”,而不是“为什么所有人都没有更快”。
5. 用小范围试点验证规则是否有效
新模板或流程先在少量团队试行两个至三个 Sprint,观察数据质量、会议时长、阻塞处理速度和团队反馈。若表单字段无人维护,或同一信息需要重复录入,应先简化再推广。推广之前还应确认试点涵盖不同工作类型,避免只在最成熟团队中验证成功后就假设所有团队都能照搬。
以下图表使用情景模拟,展示一种诊断逻辑:工作在制增加而完成量不变时,重点应转向等待和并行约束,而不是直接提高个人目标。

五、Sprint 实操流程:从准备到复盘的闭环
1. 迭代前:整理需求与依赖,不把未知项包装成承诺
计划会前,产品负责人应完成优先级排序,团队成员检查需求是否可理解、可拆分和可验收。对依赖外部团队的工作,必须确认交付物、责任人和预计日期。若关键问题仍未决,应将工作标记为候选项或探索任务,而不是直接承诺完整交付。
PMO 可抽查少量候选工作,重点检查验收条件和依赖是否真实明确。抽查比逐项审批更轻,也能及时发现某条产品线普遍缺乏需求准备的情况。高风险事项可要求明确决策人和最晚决策时间。
2. 计划会:先对齐目标,再根据可用容量选工作
团队先用一句话确定 Sprint 目标,再根据可用工作日、已知支持任务、缺勤和历史完成情况估算容量。容量不是把所有时间都填满;还要为线上故障、紧急支持或不确定工作留出合理空间。团队挑选工作时,应优先保证目标连贯,避免为提高计划总量而塞入大量互不相关的事项。
计划会结束时,记录目标、初始承诺、已知风险、外部依赖和容量假设。发生范围调整时,要留下变更时间与原因。这样到复盘时,团队可以区分估算偏差和条件变化,不会把两者混为一谈。
3. 迭代中:围绕流动和阻塞协调,而不是机械检查百分比
每日协作时,团队从目标和工作流出发,确认接近完成的任务是否需要协助,是否有卡片长时间没有进展,以及是否继续启动新工作。对于阻塞,记录发现时间、责任人、需要的决策和下次检查时间。超过约定时限仍未解决的跨团队问题,应升级到有协调权限的人。
如果新需求必须插入,应明确它是替换原有工作、增加范围还是紧急事件。PMO 不要求团队拒绝所有变化,而是要求变化的成本可见。管理者看到替换关系后,才能作出有根据的优先级判断。
4. 评审:展示可验证结果,不只汇报完成比例
迭代评审应围绕完成的产品行为、验收结果和未完成原因展开。演示时明确哪些能力已经达到完成定义,哪些仍依赖后续工作。若功能只在开发环境可运行、尚未通过关键测试,就不应与已可验收的交付混为一谈。
利益相关方提出新要求时,先记录并进入待排序队列,而不是默认当场加入当前 Sprint。这样既保持反馈通道开放,也不破坏原有承诺的可解释性。
5. 回顾:选一个主要系统问题,落实一项可验证改进
回顾会不需要列出十个问题再全部挂起。团队先查看事实:承诺和变更如何变化、阻塞在哪些环节、返工从哪里发生、哪些工作周期异常长。然后选一个影响最大的原因,提出一项可以在下一轮验证的改进,并指定负责人和复查日期。
例如,“跨团队依赖等待太久”需要转化为具体动作:下轮计划前确认接口交付日;依赖逾期一个工作日后升级;在评审时检查等待时长是否变化。没有验证条件的改进建议,通常只是愿望。
6. 建立可复用的迭代模板
模板的目标是减少遗漏,而不是增加审批层级。以下内容可作为每个团队的最小记录项,组织可根据风险要求增减字段。使用后要定期检查字段是否真的被用来决策。
| 模板区块 | 建议字段 | 填写责任 | 使用目的 |
|---|---|---|---|
| 迭代目标 | 目标描述、目标负责人、验收方式 | 产品负责人和团队共同确认 | 让选取工作服务于可验证结果 |
| 容量假设 | 可用人日、已知支持任务、计划缓冲 | 团队 | 解释工作量为何适合当前周期 |
| 承诺工作 | 工作项、优先级、验收条件、估算依据 | 团队和产品负责人 | 保留计划时的基线 |
| 依赖清单 | 依赖方、交付物、责任人、日期、升级方式 | 依赖双方 | 减少等待和口头假设 |
| 范围变化 | 变更来源、原因、加入时间、替换项或影响 | 提出变更者与团队 | 区分原始承诺和新增工作 |
| 复盘行动 | 问题证据、改进动作、负责人、验证指标、复查日期 | 团队 | 确保改进进入下一轮并可检查 |

六、具体案例与数据观察:用趋势判断改进是否成立
1. 情景案例的前后变化应如何解读
继续使用前述 120 人组织的情景。若实施需求准备检查、范围替换记录和依赖责任机制后,后续几个 Sprint 的按期完成比例上升,不能立刻断言“模板让效率提升”。还要检查工作类型是否变简单、临时故障是否变少、团队是否降低了承诺量,以及统计口径是否改变。
为了避免过度归因,可以对照观察原始承诺完成比例、迭代中新增范围比例、阻塞中位时长和验收退回次数。如果结果指标改善,同时变更和等待也下降,因果解释更可信;若完成率提高但承诺量骤降,则可能只是计划变保守。
| 观察项 | 改进前情景值 | 改进后情景值 | 解释边界 |
|---|---|---|---|
| 承诺工作完成比例 | 68% | 84% | 需结合承诺规模和工作类型判断 |
| 迭代中新增范围比例 | 22% | 9% | 若紧急事件口径改变,前后不能直接比较 |
| 跨团队阻塞中位时长 | 3.5 个工作日 | 1.8 个工作日 | 需确认阻塞起止时间记录一致 |
| 验收退回次数 | 每轮 7 次 | 每轮 4 次 | 应按交付工作量或验收批次辅助解释 |
2. 先核对分母,再解释指标变化
指标变化中常见的陷阱是分母悄悄改变。例如,团队开始把工作拆得更细,完成项数量会上升,但交付价值未必增加;把验收退回改记为新需求,返工比例就会下降,但问题并没有消失。因此,PMO 应保存字段定义、原始记录和口径变更日期。
对于跨团队比较,建议先比较各自的历史趋势,再按相似工作类型进行横向讨论。若一个团队主要做产品新功能,另一个团队主要应对运维和平台支持,两者的周期与完成率不应直接排队。横向比较的重点是识别值得学习的机制,而不是复制表面数字。
3. 图表应回答具体问题,而不是装饰汇报
趋势图适合观察团队自身的稳定性;分布图适合发现周期长尾;堆叠图适合分解工作类型或未完成原因;依赖流程图适合查看交接节点。选择图表前,先写下它要回答的问题。例如,“为什么迭代中段工作突然堆积”可能需要看不同状态的在制变化,而不是只画最终完成率。
图表旁应写明时间窗口、样本范围、单位和数据来源。若数据是示意值,应明确标注;若来自内部系统,应说明统计口径和抽取时间。把情景模拟画成行业基准,或者省略样本范围,都会让读者误以为结论比实际更确定。

七、工具与规模化治理:先判断需要解决的协作问题
1. 什么时候需要专门的项目管理平台
团队人数较少、项目关系简单时,共享看板和轻量文档可能足够。随着组织扩大,若出现多个产品线、跨团队依赖、权限隔离、流程审计、统一报表和历史数据迁移需求,继续依靠零散表格容易产生重复维护、状态不同步和口径难对齐等问题。这时,专门的平台才有明确的治理价值。
以 PingCode 为例,可将其作为中大型企业及 100 人以上组织评估项目管理平台时的候选对象。根据产品提供的能力说明,其支持私有化部署和 Jira 平滑迁移。对于需要控制部署环境、已有项目数据需要延续、希望评估国产替代方案的组织,这些能力具有评估价值;但最终是否适合,仍需通过真实流程试点、迁移演练、权限验证和成本核算来判断。
我不会仅凭“功能覆盖”就建议采购。评估时要验证团队是否能用一致方式管理需求、迭代、缺陷和依赖,是否能按角色限制数据访问,是否能保留必要审计记录,以及管理报表是否能从实际工作数据中生成,而非要求二次填报。迁移也要检查字段映射、附件、评论、历史状态和用户权限,不应把“支持迁移”理解为所有历史结构都能无损照搬。
2. 工具评估要按场景做通过条件
建议从一个产品团队和一个跨团队协作场景开始试点。前者验证日常迭代是否顺畅,后者验证依赖关系、权限和汇总视图是否成立。试点期间记录每周维护耗时、状态更新完整度、重复录入次数和问题处理时间,避免只收集主观满意度。
组织若有私有化部署要求,还要把运维责任、升级策略、备份恢复、身份集成、网络隔离和灾备能力纳入验收。数据迁移则需在正式切换前做抽样核对,尤其检查历史时间、负责人、附件引用、状态转换和报表口径。迁移不是一次导入任务,而是数据结构和工作习惯的转换。
3. 选型时比较总拥有成本,而非只看许可价格
平台成本包含订阅或授权费用、部署维护、系统集成、迁移实施、用户培训和持续治理。若系统配置自由度很高,但组织没有明确流程所有者,长期维护成本可能超过采购差异。反过来,功能简单但无法满足权限和审计要求,也可能导致另建系统或重复手工汇总。
| 评估维度 | 应验证的问题 | 常见风险 |
|---|---|---|
| 迭代流程 | 能否保留目标、承诺基线、范围变化和复盘行动 | 只管理任务状态,复盘缺少历史依据 |
| 跨团队协作 | 依赖是否有责任人、日期、状态和升级路径 | 依赖信息散落在评论或即时消息 |
| 权限与审计 | 能否按组织结构和项目边界控制访问并记录关键变更 | 报表可见范围与实际权限不一致 |
| 迁移能力 | 字段、附件、评论、用户和历史状态如何处理 | 只迁移当前任务,丢失决策上下文 |
| 部署与运维 | 备份、升级、恢复、身份集成和责任边界是否明确 | 上线后维护责任不清,系统长期停留在旧版本 |
| 数据可用性 | 管理指标能否从工作数据生成并解释口径 | 团队仍要另填报表,平台成为额外负担 |
4. 工具试点的退出条件也要提前写明
试点不应只有成功标准,还应明确哪些情况意味着需要调整或停止。例如,团队每周维护时间持续增加、关键字段长期缺失、权限模型无法覆盖实际组织边界、迁移后报表无法复核,都是需要处理的信号。若平台不能支持核心管理场景,应优先调整流程或重新评估方案,而不是不断加自动化弥补结构性问题。
八、不同情况下的行动建议与取舍
1. 团队刚开始采用 Sprint:先求节奏清楚
若团队还没有稳定迭代节奏,先设定固定周期、目标、完成定义和复盘机制。首要任务是让工作可见、让未完成原因可分类,不必一开始就引入复杂的预测模型或多层级仪表盘。选取两三个最容易落实的指标,连续观察数轮后再调整。
这类团队的取舍是少做流程、保留反馈。明确的时间盒和验收定义比完整流程手册更有用;过早引入复杂指标,会让团队忙于证明自己按流程执行,而不是发现实际阻塞。
2. 团队经常临时插单:优先管理变更和容量
若线上支持或业务紧急事项频繁打断 Sprint,应先统计插单来源、发生时间、所需人日和被替换工作。根据观察结果,设置轮值支持、预留缓冲或单独管理紧急工作通道。不能把所有突发事项都标成“不可预测”,因为其中一部分可能有重复模式,可通过排班或预防措施降低影响。
取舍在于承诺完整度和响应速度。缓冲太少会反复打破计划,缓冲太多则可能降低正常交付的预测利用率。合理比例应由团队的历史突发负荷推导,而不是全组织套用一个固定百分比。
3. 跨团队依赖多:优先建依赖责任机制
若延期主要来自其他团队,先建立依赖清单和固定协调节奏,确保每条依赖都有交付物、负责人、日期、状态和升级路径。把需要早期确认的接口或审批放入迭代计划前的准备阶段,避免团队先开始工作,再等待关键输入。
取舍在于集中协调成本与团队自治。所有依赖都升级到 PMO 会形成新的审批瓶颈;完全由团队自行协商又可能缺乏组织级优先级决策。建议仅对跨产品线、共享资源和高风险依赖设集中协调规则,其余由团队直接处理。
4. 团队工作类型差异很大:分组解释,不强行统一目标
新功能团队、平台团队、维护团队和合规交付团队的工作节奏不同。统一迭代长度或统一完成量目标,不一定能提高可比性。可以统一目标定义、阻塞记录和质量口径,再按工作类型分别观察周期、交付批次、支持负荷和风险暴露。
取舍在于组织级汇总的简洁性与局部解释的准确性。高层需要少量可读信息,团队需要足够细的诊断数据。可采用分层视图:上层呈现风险和趋势,下层保留团队自己的细节,不把所有指标压成一个综合分数。
5. 已有管理平台但数据质量差:先减字段,再治理责任
如果系统中大量事项没有负责人、优先级或更新时间,新增仪表盘不会自动改善质量。先找出哪些字段真正用于决策,删除重复字段或设定自动取值;再明确谁负责更新、何时更新、谁核验。少量持续可靠的数据,比完整但长期失真的数据更有价值。
取舍在于覆盖率与准确性。要求每个团队一次性补齐多年历史数据,成本高且容易制造错误;可优先治理当前活跃项目和关键历史决策,其他数据按实际查询需要分批整理。
6. 组织正在更换或迁移工具:先做映射和试运行
迁移前建立字段映射表,区分必须保留、可以转换和不再需要的数据。挑选包含不同项目类型、权限层级和历史状态的样本做演练,比较迁移前后的任务数量、附件可读性、关键关系和报表结果。确认数据核对责任人后再扩大批次。
取舍在于一次性切换速度与业务连续性。直接大范围切换可以缩短并行维护时间,却会放大映射错误的影响;分批切换更稳妥,但需要明确新旧系统各自的记录边界,避免双重更新。应按风险决定批次,不要只按组织部门平均切分。
九、结尾:把 Sprint 做成持续学习的交付机制
1. 迭代效率的关键,是让问题更早变得具体
PMO 的价值不在于让每个 Sprint 看起来整齐,而在于让承诺的依据、变化的成本、等待的位置和质量的结果都能被解释。团队可以预测,管理者可以判断,跨团队问题有人负责,复盘建议能在下一轮验证,这才构成可持续的迭代管理。
2. 下一步从一次小范围诊断开始
选取一个最近完成的 Sprint,核对初始承诺、范围变化、阻塞时间、验收退回和未完成原因。不要先改变全部流程,也不要先追求新的工具。挑出影响最大的一个问题,制定一个有负责人、期限和验证指标的动作,在下一轮检查结果。
我的独特判断是:Sprint 管理水平,不看团队是否按模板填满每个字段,而看组织能否把一次偏差转化成下一次更可靠的决策。先把数据口径和责任机制做好,再决定是否需要扩展流程或平台;这比增加会议、加严考核或一次性重建所有系统,更可能带来稳定改善。
常见问题解答(FAQ)
1. PMO如何确定Sprint周期和团队承诺量?
我在推动多个团队统一迭代节奏时,发现有的团队坚持两周,有的团队则觉得一周更灵活。排期时我也常遇到任务估时偏乐观、成员临时被其他项目借调的情况,不确定该按什么口径承诺。
先按团队交付节奏选择固定周期,常见做法是每个Sprint持续1至2周,确定后至少连续运行数个周期再评估是否调整。承诺量以团队近期实际完成的工作量为基准,扣除休假、支持任务和已知会议占用;首次没有历史数据时,可按可用工时的70%至80%规划,并在复盘后修正。
2. Sprint计划会需要哪些内容,PMO怎样用模板提高效率?
我参加过计划会开了很久,结束后却没人说得清本次迭代的目标是什么。不同团队还会用不同格式记录任务,PMO汇总进度时需要反复补问。
模板至少应包含Sprint目标、候选工作项及优先级、验收条件、负责人、估算、依赖关系、团队容量和风险。计划会先确认目标,再由团队拆分和估算工作项;只有验收条件明确、依赖已识别且容量允许的事项才纳入承诺。模板统一字段即可,不必强制所有团队采用完全相同的估算方式。
3. Sprint进行中出现紧急需求,PMO应该如何处理?
我遇到过迭代开始后业务方突然要求插入高优先级事项,团队一边接新任务,一边仍被要求按原计划交付。最后进度看起来落后,却没人说得清是估算问题还是范围变化造成的。
先设置统一的变更入口,由产品负责人判断紧急程度和业务影响;确需加入时,应说明新增事项、责任人及影响,并与团队协商移出等量工作或调整Sprint目标。记录变更时间、原因和受影响事项,复盘时将范围变更与原计划偏差分开统计,避免把新增工作误判为团队执行不力。
4. PMO用哪些指标判断Sprint管理是否有效?
我曾看到团队把完成任务数当作唯一成绩,但任务拆分粒度不同,横向比较很容易失真。作为PMO,我更关心怎样发现交付不稳定、计划频繁变化或质量问题。
建议同时看目标达成情况、承诺与完成工作的差异、范围变更次数、阻塞时长及缺陷趋势,并观察至少数个连续Sprint的变化。指标用于识别系统性问题,不宜直接排名团队;例如完成量下降时,应结合人员可用时间、任务复杂度和新增需求判断原因,再通过复盘确定改进动作及负责人。
核心关键词
文章包含AI辅助创作:Sprint实操方法:PMO提升迭代管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549921
读者评论
我们之前也把未完成项直接滚到下一轮,后来发现原始承诺和新增需求混在一起,复盘很难判断偏差来源。把变更和延续事项分开记,确实更有用。
依赖清单里写负责人和确认日期这个做法比较实际。我们常遇到接口卡住几天,却没人明确跟进;不过跨部门响应时限怎么定,可能还得结合组织权限来设计。
认同不该用故事点给团队排名。不同团队估算口径差异很大,横向比较容易带偏。指标若用于管理层查看,最好也说明它不能直接代表个人或团队绩效。
