很多团队的 Sprint 不是输在执行不够努力,而是输在承诺时把“所有人都希望完成的事”误当成“团队确实能完成的事”。我在梳理迭代管理时,最常看到的反常现象是:计划会上故事点排得很满,评审会上却有不少事项因为依赖、验收口径或临时插单而无法交付。要把 Sprint 做好,PMO 不应只盯着燃尽图,而要建立一套从目标、容量、范围到验收和复盘的闭环,让团队既敢承诺,也能根据证据及时调整。
一、先讲核心结论:Sprint 管理的重点不是排满,而是兑现
1. 用一个目标约束一组工作
一轮 Sprint 应该围绕一个清楚、可验证的目标组织工作,而不是把多个部门的需求平均分配到两周里。目标描述的是本轮结束时用户或业务能够获得什么变化,任务清单则描述团队为实现变化要做哪些工作。两者不能互相替代。
例如,“完成登录模块开发”是工作描述;“新用户能够通过企业身份验证完成首次登录,且失败时获得可恢复提示”更接近可验收的迭代目标。后者能帮助产品、开发、测试和业务代表判断任务取舍:如果一项工作不能支持目标,也没有必须本轮处理的风险理由,它就不应仅仅因为排期方便而进入 Sprint。
我的判断是:一个 Sprint 最重要的产出,不是完成了多少张卡片,而是团队能否证明目标达成、说明未达成原因,并给出下一步选择。完成率是信号,不是目的;故事点是估算工具,不是个人绩效指标。
2. 把 Sprint 当作可检验的承诺
团队承诺的不是“无论发生什么都不改计划”,而是在已知容量、明确依赖和当前优先级下,尽最大可能交付一组可验收结果。承诺必须允许事实纠偏:出现严重线上故障、监管要求变化或关键依赖失效时,团队可以调整,但需要记录影响和决策依据。
如果管理者要求范围绝对不变,却允许随时插入工作,最终通常会让加班成为隐形缓冲。反过来,如果范围随时变化、没有人负责重新确认目标,Sprint 就只剩一个时间盒。PMO 的作用不是强迫团队守住每一张卡,而是让变更透明、可追溯、可比较。
3. PMO 管机制,不替团队做承诺
PMO 适合定义共同语言、提供度量口径、识别跨团队阻塞和推动治理改进;不适合替每个团队估算工作量、替产品负责人排序需求,或以统一速度指标给团队排名。不同团队的领域复杂度、技术债、支持负担和测试方式不同,直接比较点数往往制造错误激励。
我会先检查三个结果:目标是否能在评审中被验证;计划是否反映真实容量和未完成工作;复盘是否产生负责人、期限和验证方式。只要其中一项长期缺失,增加仪表盘或会议频率通常不会解决问题。
二、背景与真实场景:为什么 Sprint 看起来有计划,执行却总在漂移
1. 中大型组织的复杂性来自依赖,不只是人数
在规模较大的产品组织里,一个迭代可能同时涉及产品、研发、测试、设计、数据、安全、运维和外部系统。团队人数增加以后,沟通路径、审批边界和跨团队接口往往也会增加。问题并不在于“人多就做不了敏捷”,而在于计划是否显式包含等待、交接和决策时间。
PMO 如果只汇总每个团队的预计完成日期,容易把局部承诺拼成一个看似精确的全局计划,却忽略前置条件。例如,接口团队周三才确认字段,测试团队周四才拿到可用环境,那么开发团队周一排出的测试工作并不是真正可执行的工作。计划表上有日期,不代表依赖已经具备。
因此,我会让每个跨团队事项至少回答四个问题:谁提供输入,谁接收结果,最晚需要日期是什么,未按时提供时如何处理。依赖不一定都能消除,但不能只靠口头记忆管理。
2. 典型失速场景:计划容量按满勤计算

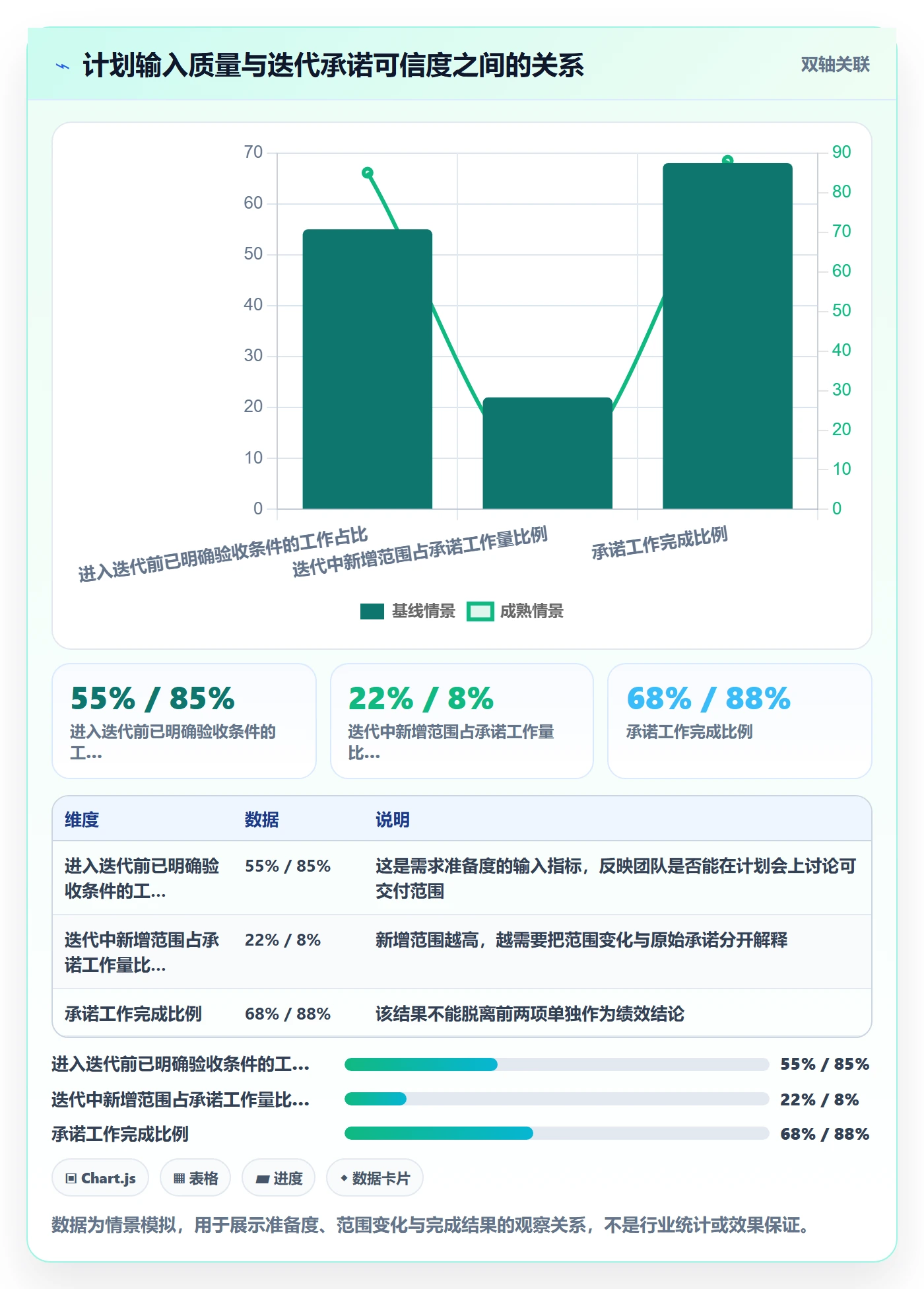

下面用一个情景模拟说明。某产品团队有 8 名成员,计划进行两周 Sprint。若每人按 10 个工作日计算,表面上有 80 人日;但团队当期有 8 人日会议和协作支持、6 人日线上维护、4 人日休假与培训,实际可用于计划工作的容量约为 62 人日。若仍按 80 人日排期,超出的工作并不是“挑战目标”,而是计划里没有被承认的风险。
这个估算并不意味着每个人都必须精确填写工时。对于成熟团队,可以使用团队历史完成情况校准容量;对于新团队或工作类型变化明显的团队,则先把假设写明,经过数轮观察再调整。数据的价值在于帮助暴露偏差,不在于制造虚假的精确。

3. 模拟案例:一支 100 人以上组织中的产品团队
以一个企业软件团队为例:公司整体研发组织超过 100 人,产品线需要协调多个研发小组,团队计划周期为两周。这里的数字是为了演示诊断方法的情景模拟,不是对某家企业的经营数据,也不应被当作行业基准。
团队连续几轮出现“开发基本完成、验收集中延期”的情况。最初的解释是测试资源不足,但进一步拆解后发现,真正的断点有三个:故事在计划会前没有统一验收标准;测试环境依赖另一个小组,准备时间没有进入计划;需求负责人在 Sprint 中途补充了边界条件。只增加测试人力,可能暂时提高局部处理速度,却不会消除这三类原因。
调整后,团队把验收条件移到计划会之前确认,依赖项设定明确的交付时间,并约定新增范围必须经过影响评估。这个案例的关键不是“会议开得更多”,而是把决定交付成败的输入前移到真正执行之前。
三、常见误区:表面上有流程,实质上没有控制点
1. 把 Sprint Planning 开成任务分配会
如果计划会从“谁做什么”开始,团队可能很快分完卡片,却没有确认为什么做、如何验收、工作是否足够小。个人分配还会掩盖真实协作:一张工作卡可能依赖设计、接口和测试,却在看板上只显示一个负责人。
我建议先讨论目标和优先级,再确认准备好的候选工作,最后核对容量、依赖和风险。计划会并非不能分工,而是分工应建立在团队理解目标和工作边界之后。若工作尚未拆到可以估算的程度,应先安排澄清或拆分,不要用乐观估算把不确定性藏起来。
2. 用故事点给个人排绩效名次
故事点是团队对相对复杂度、工作量和不确定性的估算方式,不是统一的工时单位。不同团队的一个点没有天然可比性。如果把点数用于个人排名,成员可能倾向于拆大点、争简单任务、避免协助他人,团队整体交付反而变差。
更合适的做法是观察同一团队在相似条件下的趋势,结合目标达成、缺陷、返工、在制品和支持负担判断变化。若速度上升但未验收工作也上升,或者缺陷回流增加,就不能简单得出效率提升的结论。
3. 认为每日站会是给管理者报进度
每日站会的有效问题不是“昨天做了多少”,而是“当前工作离目标还有什么阻塞,接下来是否需要调整协作”。如果成员逐个向主管汇报,其他成员听完也无法行动,站会就变成低效的状态播报。
会议结束后,复杂问题应由相关人员继续处理,而不是把所有讨论塞进站会。PMO 可以观察阻塞从提出到解决的时间,以及同一类问题是否重复出现;但不应要求团队为了填报而重复更新同一信息。

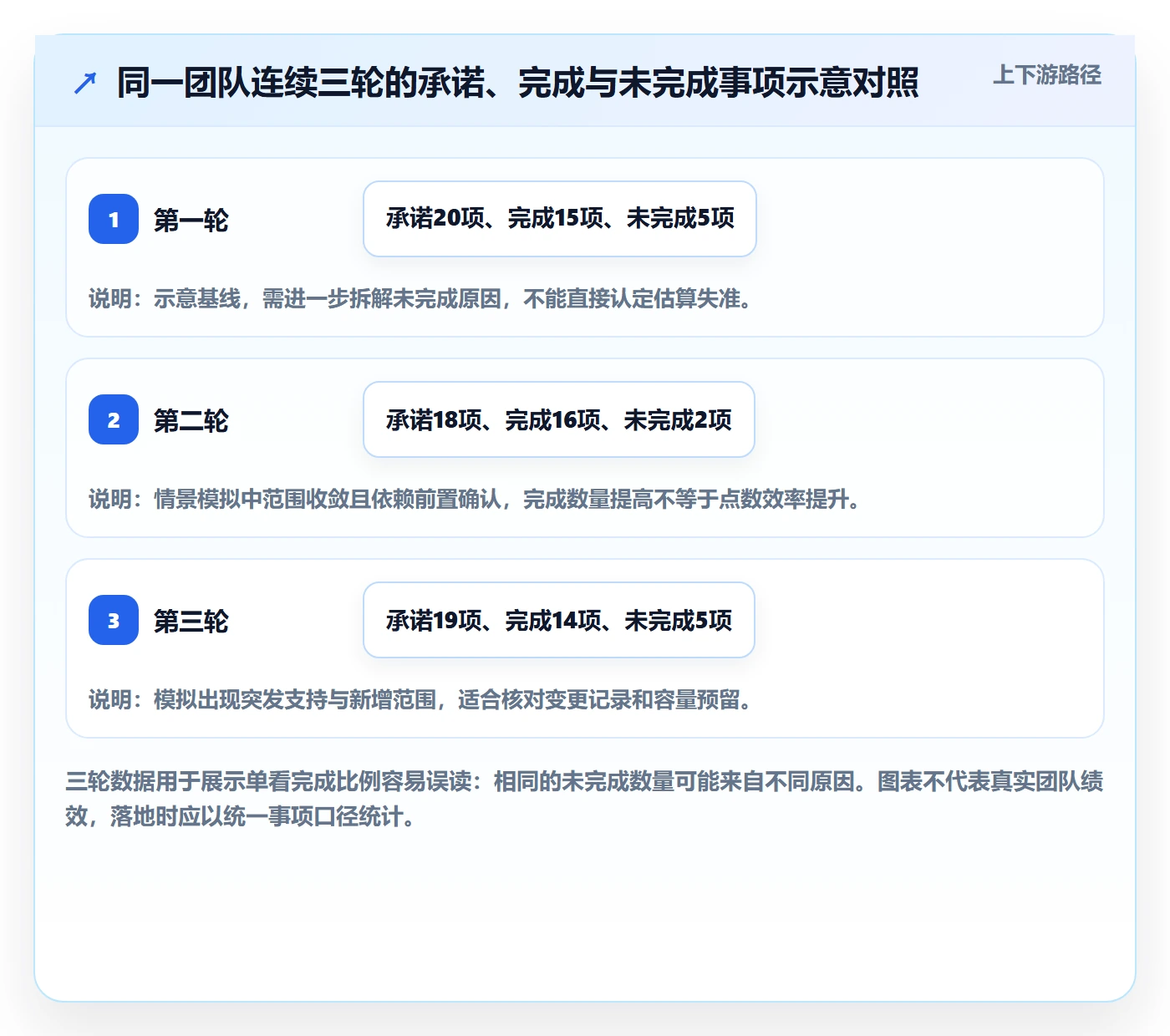

4. 把未完成工作直接搬到下一轮
未完成的工作不能自动视为下一轮承诺。首先要判断它为什么未完成:估算偏差、依赖未到位、需求变化、缺陷返工,还是突发支持。原因不同,处置方式也不同。若只是原样搬卡,既没有重新排序,也没有拆除阻塞,团队只是在下一轮继续背着旧计划。
处理未完成工作时,先重新确认价值与紧急程度,再检查剩余范围是否仍符合目标。若仍然重要,就按剩余工作重新评估并纳入新计划;若价值已变化,应调整顺序或关闭,而不是为了“清零”而继续投入。
5. 让燃尽图替代讨论
燃尽图能展示剩余工作变化,却无法独立解释变化原因。曲线突然上升,可能意味着新增范围、估算修正或工作拆分;曲线平稳,也可能只是卡片没有及时更新。图表适合提出问题,不适合替团队给出结论。
PMO 应把度量与具体事件关联:哪一天加入了范围,哪个依赖延迟,何时发现验收条件不完整。缺少事件背景的曲线,很容易被误读成团队表现的简单评分。
四、专业判断逻辑:从目标到完成定义,逐层验证
1. 先看目标是否可检验
一个可用的 Sprint 目标至少要说明结果对象、预期变化和验证方式。目标不必写得像技术方案,但应能让非开发角色理解本轮结束时会发生什么改变。若目标里出现“优化一下”“推进相关工作”“完成若干需求”等无法判断完成与否的表述,就需要继续澄清。
目标还要有边界。比如,“缩短首次配置流程”仍然不够完整;团队还需要约定针对哪类用户、测量哪个步骤、达到什么可观察状态。阈值可以由业务或产品依据现状确定,不宜凭空套用所谓通用标准。
2. 再确认工作是否达到准备条件
计划会前,候选事项至少应该有清楚的问题背景、价值排序、主要验收条件、已知依赖和足够的拆分粒度。不是每项工作都必须把所有细节写完,但关键未知应被显式标记。如果某个故事仍依赖外部决策,就应把决策作为工作前置条件,而不是把风险藏在估算里。
我通常建议团队把“准备好”设为可讨论的检查清单,而不是设成额外审批门槛。清单的目的在于发现计划风险,不是阻止不确定性工作。探索性工作可以进入 Sprint,但应明确它的产出是实验结果、技术验证或决策材料,而不是伪装成确定性功能交付。
3. 用可用容量校验计划,而非追求利用率
容量核算要包含休假、轮值、会议、支持任务和跨团队协作。对于无法准确预估的维护工作,可以使用团队近期记录形成预留区间;如果没有记录,先用明确标注的假设开始,再逐轮校准。关键是不能把“不知道会占多少时间”当成“不会占时间”。
计划也不应把所有可用时间填满。团队需要处理估算误差、突发问题和协作变化。预留多少没有适用于所有团队的固定比例:稳定产品、突发支持团队、探索项目和发布冲刺的波动差异很大。应依据历史中断记录与目标重要性作决定,并定期检验预留是否过多或不足。
4. 以完成定义判断交付,而不是以开发完成判断
“代码已提交”不一定等于工作已完成。团队需要共同约定测试、代码审查、文档、安全检查、部署状态和验收要求。完成定义不必无限扩张;如果某项检查无法在团队责任范围内完成,应说明依赖和后续状态,而不是把未完成包装成完成。
对于大型组织,完成定义尤其需要说明跨团队交接边界。例如,开发团队完成接口实现,但仍等待集成测试环境;此时可以记录开发子任务完成,却不应将完整用户结果标记为已交付。这样既保留阶段性进展,也不误导管理决策。

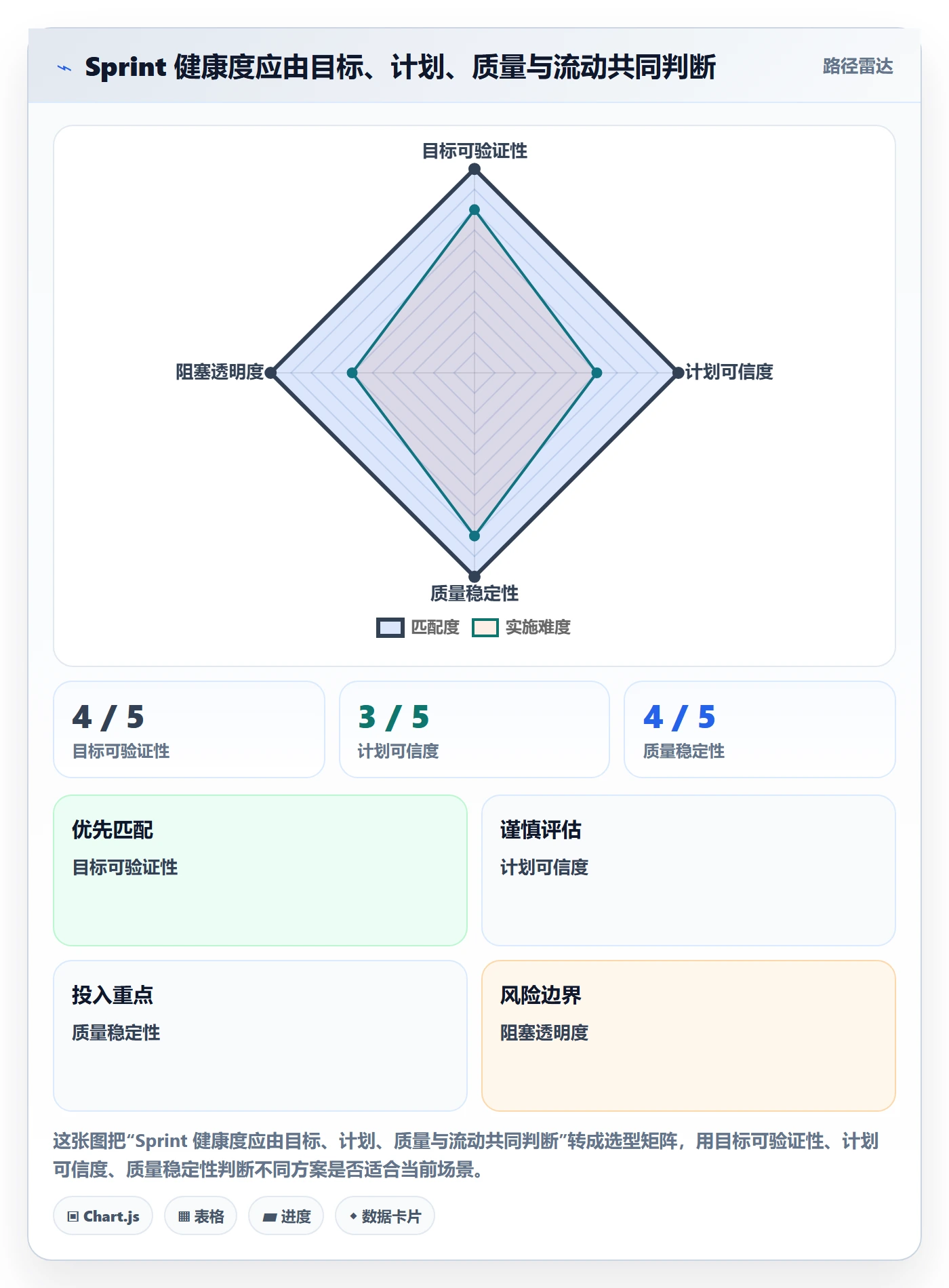

5. 用四个视角看健康度
我不会用单一的完成率评价 Sprint。更实用的检查方式是同时看:目标达成情况、计划工作兑现情况、质量与返工、阻塞和变更。若团队目标实现,计划中有少量合理调整,且质量稳定,即便点数略低于预估,也可能是健康交付。相反,点数全部完成但目标没有用户价值,不能算成功。
| 观察维度 | 要回答的问题 | 常见误读 | 更好的解释方式 |
|---|---|---|---|
| 目标 | 用户或业务是否获得预期变化? | 卡片完成就等于目标完成 | 对照验收证据和目标边界检查 |
| 计划 | 承诺范围兑现情况如何? | 完成率越高,团队一定越优秀 | 结合容量、变更与未完成原因解释 |
| 质量 | 缺陷、返工和验收回流是否变化? | 问题都能在下一轮解决 | 按影响和来源追踪,防止重复发生 |
| 流动 | 工作是否长期等待或积压? | 每个人都很忙就是进展良好 | 看在制品、阻塞时间和交接等待 |

五、操作步骤:把一个 Sprint 从计划会前管理到复盘闭环
1. 计划会前:清理候选工作与关键输入
计划会的质量,很大程度上由会前准备决定。产品负责人或需求负责人应完成优先级排序,并让团队提前看到候选事项;团队则应检查故事是否可理解、验收条件是否清楚、依赖是否可用。PMO 可以帮助统一模板和检查节奏,但不必要求所有团队使用完全相同的故事格式。
- 确认本轮时间范围、团队成员可用情况、休假和轮值安排。
- 检查候选事项的业务价值、验收条件、拆分粒度与优先顺序。
- 列出外部依赖、前置决策、环境准备和跨团队交付日期。
- 回看近期中断、返工与未完成原因,判断是否需要容量预留。
- 将不具备关键输入的事项标记为待澄清,不以乐观估算强行纳入。
会前准备不等于把需求一次性设计到无法变更。它的目标是让团队知道哪些内容已清楚、哪些仍有风险,并为计划会留出真正需要协作决策的时间。若多个团队都依赖同一项服务,还应提前确认优先级冲突由谁裁决。
2. 计划会:先定目标,再定范围
计划会开始时,先讨论本轮最重要的结果,再检查候选工作是否共同支持这个结果。若候选事项属于多个互不相关的主题,团队应判断它们是否能组成一个合理目标;如果不能,减少目标数量通常比堆叠更多事项更有效。
接下来由团队讨论工作量与风险。可以使用故事点、理想人日或其他团队认可的估算方式,但要保持口径一致。团队估算的目的不是承诺绝对准确,而是暴露工作之间的相对差异和未知程度。
最后核对容量和依赖,并形成明确的范围边界。若有事项只能在某个前置条件完成后开始,计划中应写清触发条件和备用选择。此时的计划不是一张冻结的清单,而是一组有依据的当前承诺。
3. 执行中:围绕阻塞和目标变化做短周期调整
每日同步时,团队查看工作流和阻塞,不只是逐人汇报。关注事项包括:是否有工作长期停留在进行中,是否有任务等待评审或环境,是否出现新信息导致优先级变化。对阻塞设定负责人和下一次检查时间,避免“已知问题”变成长期无人处理的问题。
临时需求进入时,先判断紧急程度、影响范围和本轮目标受损程度。若新增事项确实必须本轮处理,应与业务方协商移出或延后哪项工作,并记录决策。不能一边保持原范围不变,一边把新增工作悄悄塞进团队容量。
4. 评审:展示可验证结果,不展示忙碌过程
Sprint Review 应让相关方看到实际可运行的结果、数据变化或明确的验证材料。对未完成工作要说明当前状态、原因和后续选项,不应把演示稿或口头承诺当成已交付。反馈需要被记录,但并非每条意见都自动成为下一轮需求。
评审时可以按目标逐项核对:预期行为是否出现、边界条件是否满足、仍有哪些未解决风险。对于无法直接演示的工作,例如基础设施改造,应提供足以验证的监测结果、测试证据或技术决策记录。
5. 复盘:从归因走向可验证的改进
复盘不应停在“沟通还要加强”。有效行动项要写清要改变的做法、负责人、完成时间和验证信号。例如,“在计划会前由接口提供方确认字段与环境时间,下一轮统计依赖等待天数”,比“以后多沟通”更容易检验。
每轮保留少量真正重要的改进项。行动项过多,通常意味着没有明确优先级;行动项反复出现而没有验证结果,则说明团队把复盘当成发泄窗口,而不是工作系统的一部分。

6. 用工具承载事实,不让工具替代管理判断
当团队规模扩大、跨团队依赖增多时,表格、即时消息和个人记忆容易形成多份相互矛盾的状态。项目管理工具可以帮助集中管理需求、任务、缺陷、迭代和协作记录,但配置不应以字段越多越专业为目标。先明确哪些决策需要数据,再决定要采集什么。
例如,若管理者需要知道依赖是否按期解除,就应记录依赖提供方、负责人、期望日期和实际解除时间;若只是增加一个“风险等级”字段,却无人更新,也无人据此调整计划,这个字段只是额外负担。工具评估应关注数据能否被团队及时维护、是否支持跨项目视图、权限与部署是否符合组织要求,以及历史数据能否用于复盘。
对于正在从旧系统迁移的组织,不能只比较功能列表,还要清点项目结构、用户权限、字段、工作流、附件和历史记录。若要评估 PingCode,可以围绕中大型组织的跨团队协作、私有化部署需求和 Jira 平滑迁移能力安排实际验证;“国产替代”也应落实到数据治理、权限、运维、迁移成本与团队接受度的逐项测试,而不是仅凭产品口号作决定。
六、数据观察与案例复盘:该看哪些数字,怎样避免误判
1. 先区分事实数据、模拟数据和建议基准
本文没有引用可核验的企业内部运营数据,也没有把示意案例包装成真实客户结果。文中涉及的容量拆分与图表数字均为情景模拟,用于展示计算和诊断方法。组织实施时应从自己的项目记录、工时日历、缺陷系统、支持工单和交付记录取数,并说明时间范围与统计口径。
可以先连续观察数轮,而不是看到一轮波动就下结论。若团队处于产品上线期、架构改造期或业务高峰,工作结构与平时不同,直接把这些周期混在一起,会导致趋势失真。必要时应分开标记特殊阶段。
2. 让每个指标都有诊断问题
完成率适合回答“计划工作兑现情况如何”,不能单独回答“用户价值是否实现”。未完成工作比例可以帮助识别承诺与容量之间的偏差,但要进一步看原因。平均周期时间能反映工作从开始到结束的流动速度,却可能被少数超长事项拉高;中位数和分布通常更能揭示典型体验。
缺陷与返工应区分严重程度和来源。发布后缺陷增加,可能来自验收不足、测试环境差异、需求边界遗漏,也可能来自新功能复杂度。只报总数而不区分影响与成因,会让团队不知道下一步该改什么。

3. 用原因分类找到可行动的变化
对于未完成事项,我会先使用少量稳定的原因分类,例如:估算或拆分偏差、外部依赖、需求变化、突发支持、质量返工、人员不可用。分类要足够简单,团队才会持续使用;同时要避免把所有问题都归结成“执行不力”。
每轮复盘时,不必追求所有类别都下降。更有效的做法是选出影响最大、可改变的一类,设计一个小范围改进,并在下一轮验证。例如,如果依赖等待占比较高,就先试行依赖负责人和截止时间;如果返工集中在验收不清,就把关键边界条件移到计划会前讨论。

4. 对长期趋势保持谨慎
连续几轮完成率上升,可能意味着计划更合理,也可能意味着团队把工作拆得更小、减少了不确定事项,或把难以完成的工作排除在统计外。单一指标改善并不自动证明系统改善。至少同时查看目标价值、质量、支持负担和未完成原因,才能判断变化是否健康。
同样,某一轮速度下降也不一定是问题。团队可能投入时间偿还高风险技术债、处理严重故障或承担组织级支持。管理层需要的是可解释的趋势,而不是要求所有曲线持续向上。
七、不同情况下的行动建议与取舍:没有一套节奏适合所有团队
1. 新团队或新产品:先提高可见性,不急着追速度
新团队通常缺少历史数据,需求边界和工作方式也仍在形成。此时应优先建立目标、准备条件、完成定义和阻塞记录,使用较小的计划范围测试假设。前几轮的数字主要用于学习估算误差、依赖等待和工作构成,不宜拿来与成熟团队横向比较。
取舍是:计划可能看起来保守,短期内交付量不够漂亮,但团队更容易发现真实瓶颈。若强行按成熟团队的历史容量承诺,新团队可能把不确定性转化为加班和返工。
2. 维护与支持占比较高:把中断作为工作的一部分管理
对线上支持频繁的团队,固定容量计划容易被现实打断。可采用明确轮值、维护工作分类和容量预留,也可以把突发工作按优先级插入并同步移出相应计划。重要的是记录中断的规模与类型,逐步判断预留是否合理。
取舍是:预留过多会降低计划工作量,预留过少会让每轮承诺失真。没有任何历史记录时,可先采用小规模试行并逐轮校正,不要把一个固定比例当成永久规则。
3. 跨团队依赖密集:优先管理交接和决策时点
跨团队工作多的组织,单个团队即使执行良好,也可能被上游输入和下游环境拖住。PMO 可以建立依赖清单,跟踪提供方、接收方、交付物、日期和升级路径;在重大依赖出现冲突时,提供明确的优先级决策机制。
取舍是:依赖管理会带来协调成本,但如果完全不管理,协调成本只会以等待、重复开发和临时升级的形式出现。需要做的是区分关键依赖与普通协作,不要把所有沟通都升级成流程审批。
4. 监管或发布窗口固定:允许阶段计划,不牺牲透明度
受合规、硬件窗口或外部发布约束的团队,可能需要更强的阶段规划。Sprint 仍可用于短周期检查和反馈,但外部里程碑、审查材料和风险缓冲也要显式进入整体计划。团队应说明哪些范围受约束,哪些范围仍可调整。
取舍是:稳定性要求更高时,变更成本通常也更高。不能把敏捷误解为任何时候都可随意改范围;同样,也不能因为发布日期固定,就把所有未知工作压到最后阶段才暴露。
5. 多团队工具治理:先统一必要口径,再保留团队差异
组织层面的工具与流程治理,适合统一最小必要口径,例如迭代时间范围、工作状态定义、阻塞记录和目标复盘方式。团队可以根据产品类型选择不同估算和协作细节。统一应该帮助管理层理解,而不是让所有团队为了报表牺牲适用性。
选型时,我建议把真实场景写成验证脚本:创建一个跨团队依赖,模拟需求变更,检查权限与审计记录,验证报表是否能追到原始事项,再演练数据迁移和回退。对于私有化部署、历史系统迁移或国产替代需求,还应验证部署运维、数据安全、接口能力、迁移完整性和用户培训成本。
| 场景 | 优先管理事项 | 主要取舍 | 建议验证信号 |
|---|---|---|---|
| 新团队 | 准备条件、目标和工作记录 | 少追求短期产量,换取更可靠的学习 | 未完成原因能否稳定分类 |
| 高支持负担 | 轮值、中断记录和容量预留 | 计划范围更小,换取较少的超载承诺 | 实际支持耗时是否逐轮可解释 |
| 依赖密集 | 责任人、交付时间与升级路径 | 增加前置协调,减少后续等待与返工 | 依赖等待时间和逾期事项变化 |
| 固定发布窗口 | 外部里程碑、风险与验收证据 | 降低范围灵活度,换取发布可控性 | 关键风险是否提前暴露 |
| 多团队平台治理 | 最小统一口径与数据迁移验证 | 标准化与团队适配之间保持平衡 | 团队维护成本与数据可追溯性 |
6. 给 PMO 的 30 天启动顺序
如果组织还没有稳定的 Sprint 管理机制,我不建议第一步就更换工具或推行复杂考核。先选一个有代表性的团队或产品域,以四周为一个试点周期:观察当前计划与交付方式,明确最小目标模板,建立依赖和中断记录,再根据数据决定是否扩大范围。
- 第一周:访谈团队成员和相关方,画出从需求进入到验收完成的实际流程。
- 第二周:选定试点目标、准备条件、完成定义与少量健康度指标,记录当前基线。
- 第三周:观察计划、执行和评审,不急于调整所有规则,先记录主要偏差。
- 第四周:针对一个高影响原因开展改进,明确负责人、截止时间和验证数据。
- 试点结束:比较前后变化,记录适用条件,再决定扩展、修订或停止该做法。
试点规模不应只看参与人数,也要看依赖复杂度和问题代表性。只选最容易成功的团队,可能无法发现治理方案在复杂环境下的限制;只选问题最严重的团队,又可能让试点被大量特殊因素干扰。选择一个愿意配合、同时具有真实协作难点的团队,通常更容易得到可迁移的经验。
八、结尾:让 Sprint 成为学习系统,而不是进度仪式
1. 最值得坚持的判断
做好 Sprint,不是让计划永远不变,而是让团队有能力识别何时应坚持目标、何时应调整范围、何时必须升级依赖。PMO 的价值不在于多做几张报表,而在于使组织能从真实交付中看见约束、减少重复浪费,并支持团队做出有依据的选择。
当目标可验证、容量有依据、依赖有人负责、未完成原因能被解释、改进措施能够复查时,Sprint 才不只是固定周期的会议安排。它会成为一套低成本的学习机制:每轮交付业务结果,也更新组织对自身能力和风险的认识。
2. 下一步从一轮小实验开始
下一轮计划前,先做三件事:写出一个可验证的 Sprint 目标;核对团队真实容量与关键依赖;为未完成原因设置少量稳定分类。迭代结束时,再检查目标、质量、阻塞和范围变更,而不只看卡片完成比例。
如果这些基础已经稳定,再考虑扩展跨团队仪表盘、自动化报表或项目管理平台。先让流程产生可信事实,再让工具放大事实的价值;不要让工具替一个尚未想清楚的流程制造更多数据。
常见问题解答(FAQ)
1. Sprint计划会应该怎么开,才能避免承诺过多?
我第一次参与Sprint计划时,团队把待办列表里的任务几乎全塞进了迭代,结果中途频繁延期。我想知道计划会具体要确认哪些内容,才能让承诺更贴近实际。
先确认迭代目标,再由团队按优先级筛选工作项,并拆分到通常不超过1至2天可完成的任务。依据近期实际完成量和成员可用工时估算容量,扣除休假、会议等占用;若工作项总量超过容量,就降低范围,不以加班作为默认补救。计划结束时,每项工作应有负责人、验收条件和依赖项。
2. Sprint周期多长比较合适,应该依据什么调整?
我所在的团队有时一周就要交付一次,有时又觉得两周迭代太赶。我担心周期选得不合适,会让计划会议和复盘变成负担。
常见周期为1至2周,关键是固定节奏并让每个迭代都能形成可检查的增量。若需求变化频繁、反馈需要更快,可先试行1周;若工作包含较多跨团队依赖或验证环节,可考虑2周。连续运行3至4个迭代后,再结合目标完成率、临时插单比例和反馈时效调整,而不是只凭团队偏好决定。
3. Sprint开始后需求变更或紧急任务插入,应该怎么处理?
我遇到过迭代中途突然加入紧急需求,团队一边接新任务,一边还被要求完成原计划。我想知道怎样处理才能既响应业务,又避免迭代目标失控。
先判断任务是否涉及重大故障、合规风险或明确的业务时限;确需立即处理时,由产品负责人和团队说明影响,并与相关方协商移出等量工作或调整迭代目标。一般需求先进入待办列表,留到下一次优先级评审。每次插单都记录原因、耗时和被替换的工作,按迭代统计插单比例;比例持续偏高时,应修正容量预留或需求入口机制。
4. PMO如何判断Sprint管理是否有效,应该关注哪些指标?
我在整理迭代报表时发现,只看完成了多少任务很容易让团队为了数字拆任务,实际交付却没有改善。我想知道PMO怎样设置指标,才能帮助发现问题而不是制造新的考核压力。
建议把迭代目标达成情况、工作项完成率、周期时间、未完成原因和线上缺陷趋势结合起来看,并按团队自身趋势比较,不用不同团队的单一速度排名。每个指标都要配合具体问题解释,例如未完成项增加时,核查需求是否过大、依赖是否延误或插单是否增多。可按月回顾连续3至4个迭代的数据,选择一项可改进因素进行小范围验证。
核心关键词
文章包含AI辅助创作:迭代管理如何做好Sprint?PMO入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549907
读者评论
我们团队常把前期容量按满勤算,后来再用加班补差。把维护、会议和缺勤先扣出来后,计划确实更接近实际;不过支持工作波动大时,预留量还是得定期按记录调整。
验收条件前置这点很实用。我们遇到过开发完成后才发现测试环境依赖没准备好,问题并不只是测试人手不足。想了解跨团队依赖的交付时间由谁确认,才能避免计划会上填了日期、实际却没人负责。
认同不该拿故事点给个人排名,但团队内部也容易把速度趋势看成硬目标。除了目标达成、返工和阻塞,复盘时是否还应记录需求中途变更的来源和决策人?这样比较容易区分估算问题与范围变化。
