迭代最佳实践:项目经理迭代管理数据分析,常见问题

迭代计划完成率达到 100%,不代表项目管理做得好:如果团队为了赶上承诺日期,把未完成的工作移出统计、把缺陷留到下一轮,仪表盘上的绿灯反而会掩盖风险。分析迭代管理数据,关键不是追求漂亮数字,而是沿着“承诺,执行,交付,反馈”追问偏差从哪里来、影响了谁、下一轮能否避免。下面我会用一套可复算的模拟案例,拆解项目经理该看哪些数据、怎样判读,以及什么时候不该拿指标考核团队。

一、先讲核心结论:迭代数据要解释偏差,不是制造排名

1. 先判断交付是否可预测,再讨论团队快不快

我看迭代数据时,第一问题通常不是“这轮做了多少故事点”,而是“团队承诺的工作,有多少按既定范围完成并达到验收标准”。前者只是产出量,后者才同时涉及计划质量、执行稳定性和交付定义。

如果团队每轮都完成大量工作,却经常延期、遗留缺陷或把未完成事项反复移入下一轮,单看吞吐量会得出错误结论。反过来,完成量暂时下降,也可能是团队正在处理高风险技术债、提升自动化测试,或降低生产故障。

2. 用四组数据形成闭环

一套实用的迭代分析至少要覆盖四个层次:计划输入、过程流动、交付结果和质量反馈。项目经理需要把它们连起来,而不是用一个总分代替解释。

  • 计划输入:迭代开始时的承诺量、未完成工作、需求变更和可用人力。
  • 过程流动:在制品数量、等待时间、阻塞时长、评审与测试队列。
  • 交付结果:完成率、按期验收率、实际交付范围和发布频次。
  • 质量反馈:迭代内发现的缺陷、线上逃逸缺陷、返工时长和用户反馈。

这四组数据应当一起看。例如,完成率下降但阻塞时长明显上升,可能是外部依赖问题;完成率稳定而线上缺陷增加,则要检查验收标准、测试覆盖或发布风险。数字只能提示哪里值得调查,不能单独证明原因。

迭代最佳实践:项目经理迭代管理数据分析,常见问题

3. 先定义口径,再比较趋势

完成率的分母到底是迭代开始时冻结的承诺,还是迭代结束时最新的工作清单?“完成”是开发完毕、测试通过,还是已被业务验收?这些口径如果没有统一,趋势图再精致也不能支持决策。

我建议项目经理把口径写在仪表盘旁边:统计周期、纳入事项、完成定义、变更处理方式、缺陷观察窗口。对跨团队比较尤其如此。团队的工作类型、依赖关系、发布流程不同,直接比较故事点或速度,很容易把估算差异当成能力差异。

二、背景和真实场景:为什么迭代数据经常“看起来不错”

1. 计划、执行和验收之间存在时间差

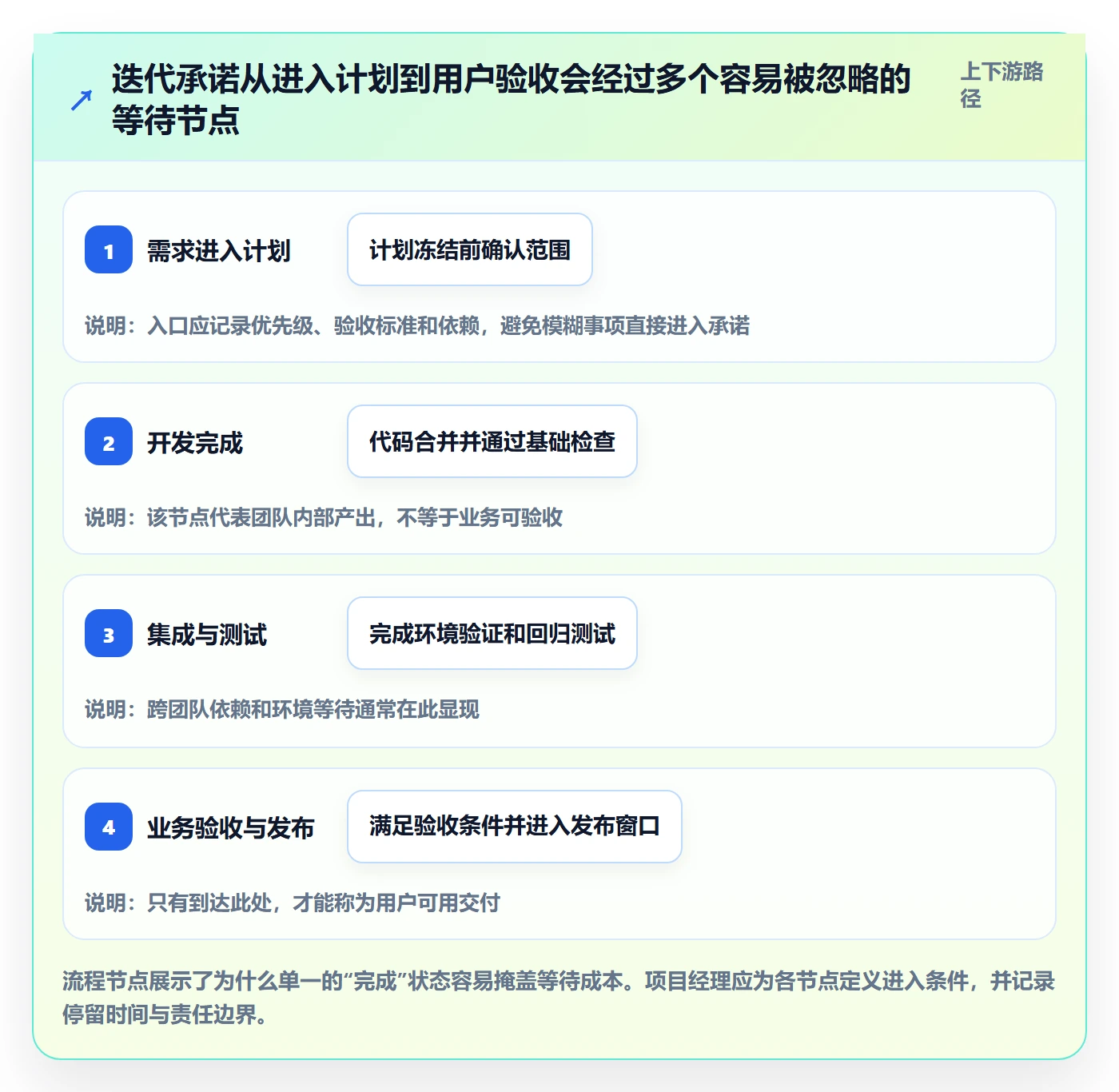

在中大型项目里,一轮迭代往往牵涉产品、研发、测试、运维、安全和业务验收。任务在看板上显示“已完成”,不一定意味着功能已经具备上线条件;测试环境未就绪、接口团队排期变化、合规评审延后,都可能让工作卡在团队边界之外。

因此,我会把“团队内部完成”和“用户可用交付”分开看。前者有助于发现开发过程中的流动问题,后者才说明价值是否真正到达用户。若把两者混为一谈,项目经理可能会误以为交付稳定,直到发布窗口才发现积压。

2. 一个常见场景:速度稳定,交付却越来越晚

设想一个 120 人组织中的产品项目,分为多个研发小组。某小组连续四轮完成 42、44、43、45 个估算点,表面上速度十分稳定。但每轮平均有 10 个点在开发完成后等待集成与验收,最终发布日期仍两次后移。

这时问题不一定是研发效率。若数据显示集成等待时间从 1.5 天升至 4 天,且跨团队依赖事项占未完成工作的一半,解决方向就应转向接口约定、环境准备和验收排期,而不是要求开发“再多做一点”。

这类情形也解释了为什么数据分析要落到工作流节点。只看迭代末尾的完成数,看到的是结果;把任务状态时间、阻塞原因和依赖关系放进来,才有机会找到可操作的原因。

3. 工具能提供可见性,但不能替代管理判断

当团队、项目和权限边界扩大后,分散表格和人工汇总容易造成口径漂移。项目管理平台的价值在于把需求、缺陷、迭代、测试和发布关联起来,让项目经理能够追溯一项承诺从进入计划到完成验收经历了什么。

例如,PingCode面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于有数据部署要求、既有流程迁移压力或国产替代评估任务的组织,这些能力可能进入选型清单;但是否适用,仍要通过权限模型、流程配置、历史数据迁移和实际使用验证来判断,不能把产品特性直接等同于管理成效。

我会特别检查工具能否回答几个实际问题:迭代开始时的承诺是否可追溯?需求变更有无记录?阻塞时长能否按原因拆分?缺陷能否关联到需求与发布?若需要私有化部署,升级、备份、灾备和运维责任由谁承担?

迭代最佳实践:项目经理迭代管理数据分析,常见问题

三、常见误区:指标越多,不等于分析越专业

1. 把故事点当成跨团队生产率

故事点是团队内部对相对复杂度和不确定性的估算工具,不是统一的工时单位。两个团队即使都完成 50 个点,也不能据此断定产出相同;估算尺度、拆分习惯、工作类型和质量门槛可能完全不同。

如果管理层把故事点用于团队排名或个人绩效,团队就会有动力抬高估算、拆分事项,或把高风险工作移出迭代。指标一旦变成奖惩目标,往往会逐渐失去原本的测量价值。

2. 把完成率等同于计划能力

高完成率可能来自合理估算,也可能来自低估工作范围、把难题留到迭代外,或在迭代中不断删减承诺。低完成率也未必是执行差:突发安全问题、监管要求变化、关键人员缺席,都可能造成合理偏差。

所以,完成率必须与承诺量变化、取消事项、插入事项和未完成原因一起看。项目经理要问“为什么偏离”,而不只是问“偏离多少”。

3. 只看平均周期,忽略长尾工作

平均周期时间容易被少数快速完成的小任务拉低,却掩盖少量长期卡住的大事项。对于交付风险,我更愿意同时看中位数、较高分位数和超时工作比例,并按工作类型拆分。

例如,普通缺陷的周期中位数是 3 天,不代表关键集成事项也能在 3 天内完成。若高优先级事项有 20% 超过 12 天,平均值可能仍然很好看,但计划可靠性已经受到长尾拖累。

4. 用缺陷总数判定质量

缺陷数量增加,可能意味着产品质量变差,也可能是测试覆盖扩大、缺陷记录更完整,或近期交付范围增大。只看总数容易误读。更好的做法是按严重等级、发现阶段、功能范围和用户影响拆分,并观察缺陷逃逸率与返工成本。

5. 把图表当成原因分析

趋势图能显示现象,不能自动解释因果。完成率与加班时长同时上升,不足以证明加班提高了交付效率;也可能是高风险阶段同时导致两者上升。项目经理还需要访谈团队、核对变更记录,并检查流程事件的先后顺序。

常见看法 容易产生的误判 更稳妥的判断方式
速度越高越好 估算膨胀、工作拆分失真 只在同一团队观察趋势,并同时看质量与交付结果
完成率越高越好 删减范围或降低验收门槛 核对承诺变更、验收定义和未完成事项去向
缺陷越少质量越好 漏报缺陷、测试覆盖不足 结合逃逸缺陷、严重程度、覆盖范围和返工时长
平均周期越短越好 长尾阻塞被平均值掩盖 观察中位数、高分位数和超时事项比例

四、专业判断逻辑:从异常信号走到可验证原因

1. 先确认数据是否可信

分析之前,我会先做数据体检。抽查任务状态是否及时更新,检查“完成”是否有统一定义,核对迭代边界与工作项归属,确认是否存在重复事项、被拆散的缺陷或临时插入工作未登记等情况。

如果基础数据不可靠,先不要制作复杂仪表盘。应先修正流程和记录责任,例如约定任务进入测试的条件、阻塞开始与解除的记录方式,并抽样验证数据与实际工作是否一致。

2. 再判断偏差属于输入、过程还是结果

我会把异常先分成三类。输入异常包括承诺过量、需求不清和人力变化;过程异常包括排队、阻塞、返工和评审延迟;结果异常包括未验收、缺陷逃逸、发布延期和用户反馈不佳。

这种分类的好处是让行动对准问题所在。若输入不稳定,优先改善需求准备和计划边界;若过程堵塞,减少并行工作、解决依赖;若结果质量下降,则复核测试策略、验收标准和发布控制。

3. 用分布和时间序列,避免平均值掩盖问题

单轮数据波动很常见,通常至少观察 4 至 6 个可比迭代,再判断是否形成趋势。这里的轮数不是统计学保证,而是实务上的观察起点;团队规模、迭代长度和工作类型差异,都可能要求更长窗口。

除平均值外,还要看中位数、分位数和分布。例如周期时间中位数稳定、较高分位数持续变差,意味着大多数任务仍顺畅,但一部分工作正在形成积压。此时仅靠“平均周期没变”会错过风险。

4. 追问反事实:如果不采取行动,会发生什么

一个有用的分析结论,不应停留在“本轮阻塞增加”。我会进一步问:阻塞集中在哪类依赖?它是否已经影响关键路径?如果下一轮保持现状,预计多少事项会跨轮?哪项低成本措施最可能降低风险?

例如,若三个迭代中集成等待持续增加,但原因集中在共享测试环境,优先措施可能是固定环境预约、增加自动化部署和提前安排接口验证,而不是调整所有团队的估算方式。

迭代最佳实践:项目经理迭代管理数据分析,常见问题

5. 把指标转成假设,再用小实验验证

例如“代码评审慢导致交付延期”是一个待验证假设,不是结论。可以先按事项记录评审等待时长与总周期,观察二者关系;再在一个小组试行每日两次评审窗口,比较实施前后的等待分布、缺陷率和团队负担。

试验应预先写清观察指标和停止条件。若等待时间下降,但缺陷率明显上升,措施可能只是把质量风险转移到后续阶段。只有当改进带来整体收益,才值得推广。

五、具体案例与数据观察:把“没完成”拆成可行动的问题

1. 模拟项目背景与统计口径

下面用一个虚构的企业产品团队作演示。团队规模为 9 人,迭代周期两周,连续观察 4 轮。所有数字都是情景模拟数据,用于展示分析方法,不代表公开行业基准,也不应作为团队绩效标准。

统计口径设为:迭代开始时冻结承诺清单;完成事项须通过团队约定的测试与验收;迭代中新增工作单独登记;缺陷按首次发现时间和严重等级分类;跨迭代事项保留原始来源,避免重复计入新一轮承诺。

观察项 第1轮 第2轮 第3轮 第4轮
迭代开始承诺事项 24项 26项 25项 24项
按口径完成事项 20项 23项 18项 22项
迭代中新增事项 2项 1项 5项 2项
阻塞累计时长 18小时 14小时 39小时 21小时
迭代后两周发现缺陷 6个 5个 10个 6个

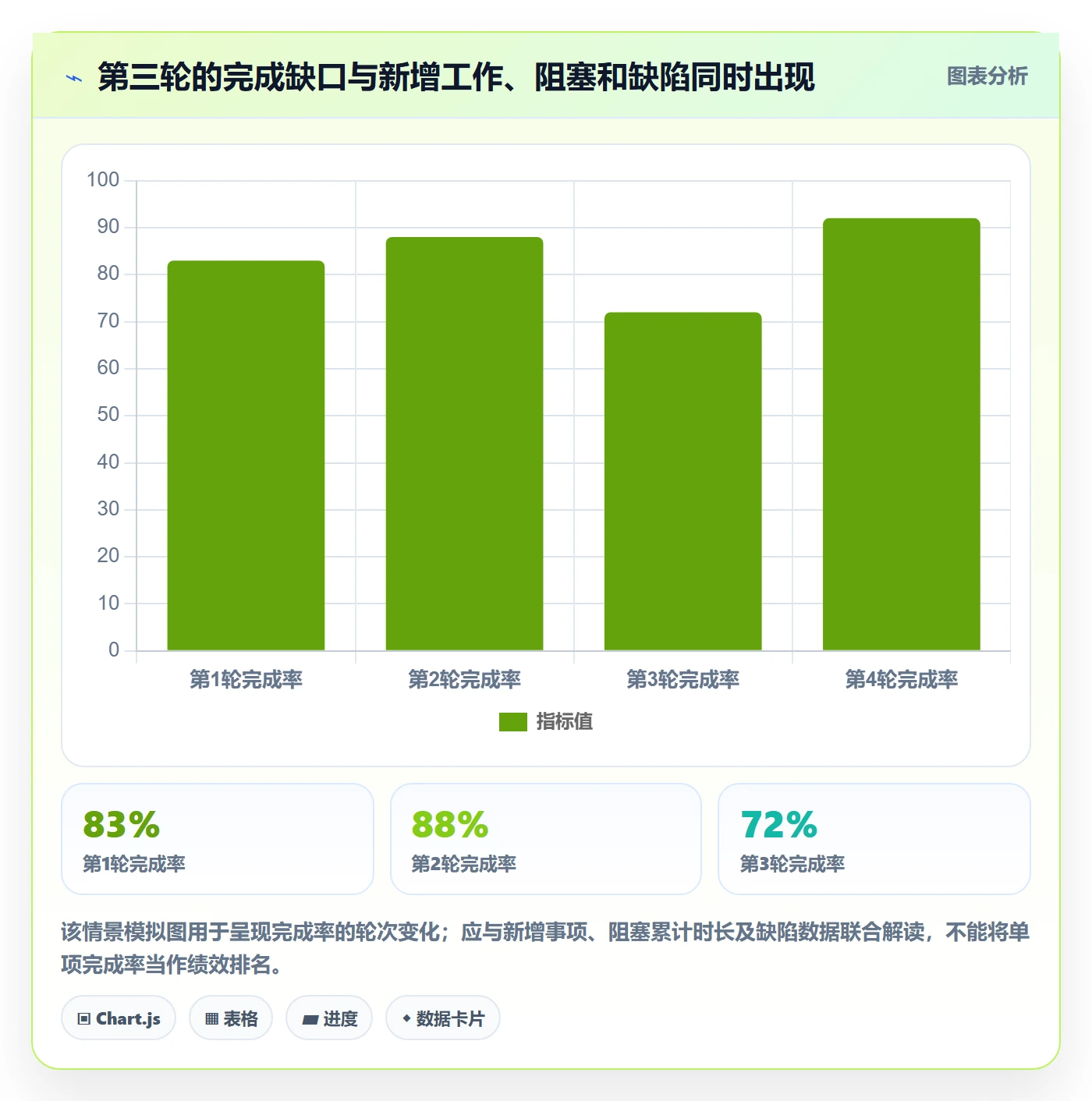

2. 第三轮的低完成率,不应直接归因于团队效率

第3轮完成 18 项,按冻结承诺计算的完成率为 72%;其余轮次分别约为 83%、88% 和 92%。如果只看这一列,管理者可能会要求团队提高速度。但同一轮新增事项达到 5 项,阻塞累计时长升至 39 小时,缺陷也增加到 10 个。

这三个信号共同说明,第三轮存在明显扰动。接下来需要检查新增事项的来源、严重程度与插入时间,再核对阻塞是否集中在同一依赖方。若新增事项是生产事故处置,那么完成率下降可能是合理代价;若新增事项来自反复变更的需求,则计划治理需要改进。

3. 第四轮回升,不足以证明问题已经解决

第四轮完成率回升至约 92%,阻塞时长下降,但这不代表第三轮的问题已彻底消失。需要确认这一轮是否减少了承诺、是否将复杂工作移出范围,以及缺陷观察窗口是否完整。

我会至少追踪后续两轮,并检查未完成事项是否持续跨轮、需求变更是否回落、缺陷是否再次反弹。改善判断应依据多个相关结果,而不是一次反弹带来的情绪性乐观。

迭代最佳实践:项目经理迭代管理数据分析,常见问题

4. 把原因分布变成下一轮动作

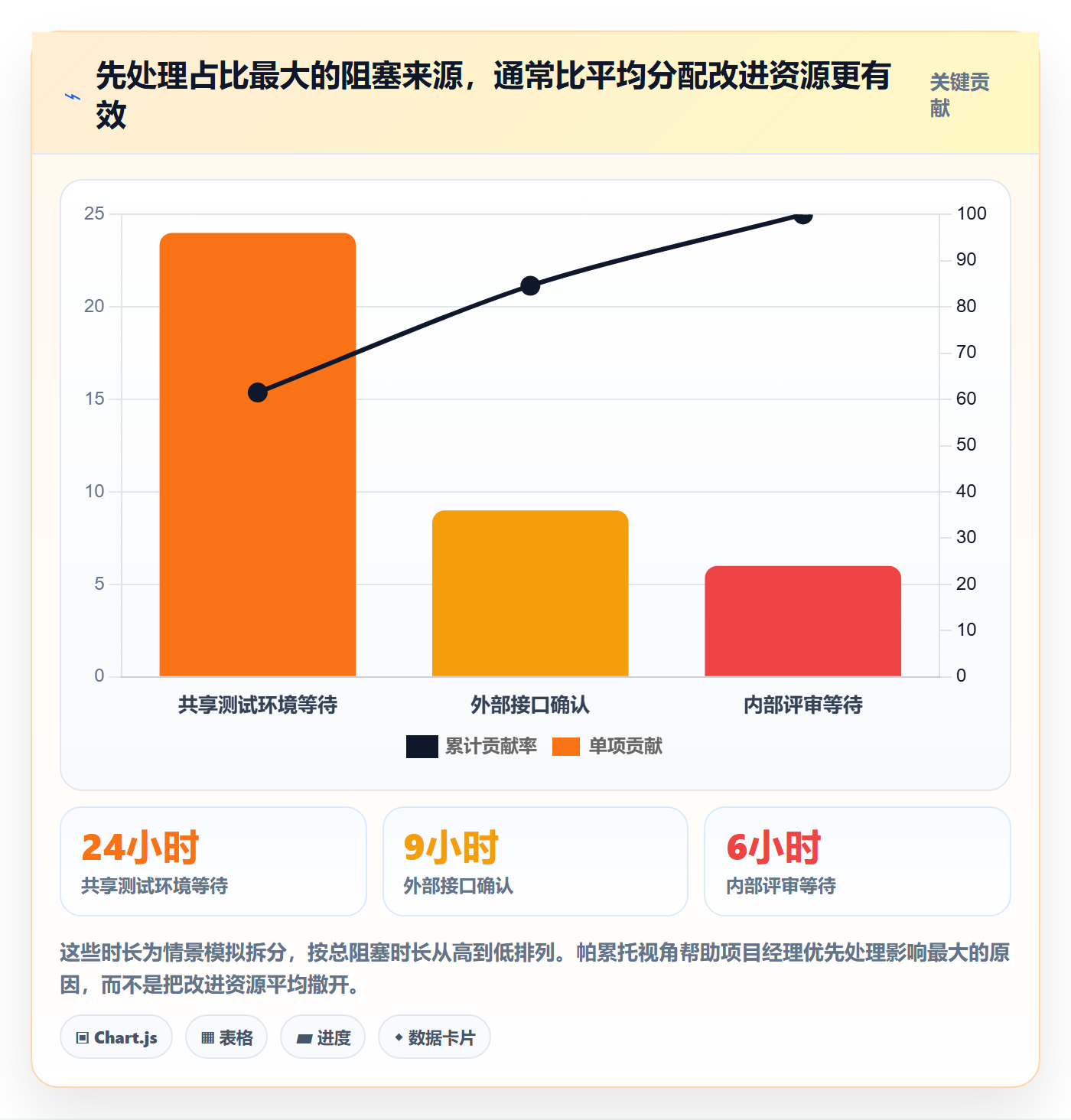

若进一步抽查发现第三轮 39 小时阻塞中,24 小时来自共享测试环境,9 小时来自外部接口确认,其余 6 小时来自内部评审,那么行动就应分别落在环境预约、接口前置确认和评审响应约定上。

这种拆分比“减少阻塞”更有用。每项措施要有负责人、完成日期和验证方式,例如下一轮将共享环境等待中位数控制在 1 天以内,同时不以降低测试覆盖率换取等待时间下降。

迭代最佳实践:项目经理迭代管理数据分析,常见问题

六、不同情况下的行动建议:先按信号选动作

1. 完成率连续下降时

先冻结口径并排除数据质量问题,再比较承诺规模、需求变更、人员可用时间和跨轮事项。若承诺规模明显增大,下一轮可尝试降低承诺、提高需求准备质量;若规模相近但阻塞上升,应针对等待节点采取措施。

不要立刻要求团队加班或压缩测试。若下滑源于复杂工作比例变化,可以按工作类型分层比较;若是估算不稳定,回看历史类似事项的实际周期,而不是要求估算“更准确”却不给团队调整空间。

2. 速度稳定但发布日期持续延后时

把团队内部完成与端到端交付拆开,观察集成、测试、验收和发布队列。重点查找工作已经“做完”却不能被用户使用的部分,并检查关键路径上的依赖是否有明确负责人和截止时间。

若问题主要在跨团队接口,项目经理应推动联合计划、提前验收和依赖风险升级;若瓶颈是发布审批,则要确认审批控制是否必要、资料是否重复,而不是让研发盲目增加开发量。

3. 缺陷上升但交付量也上升时

按严重级别和影响面拆分缺陷,计算每个发布范围或工作项对应的缺陷,而不是只看总数。与此同时检查测试覆盖、回归范围、代码变更规模和紧急上线比例。

如果高严重度逃逸缺陷增加,应优先控制发布风险、加强关键路径测试并复盘验收标准;如果增加的主要是低严重度、早期发现的问题,可能反映发现能力改善,不宜与线上故障混为一谈。

4. 在制品持续增加时

限制同时进行的工作数量,先清理已经接近完成但卡在评审、测试或验收的事项。并行越多,团队越容易在任务之间切换;但限制在制品也不能机械设定,应结合团队规模、工作类型与外部等待来试验。

可先选一个工作流环节试行两轮,观察周期时间、阻塞时间、完成量和团队反馈。如果周期变短但瓶颈只是转移到下游,就需要重新调整边界,而不是宣布改进成功。

5. 多团队协作或组织规模较大时

统一的是指标定义与关联方式,不是强迫所有团队使用同一速度标准。跨团队层面更适合观察依赖兑现率、端到端周期、接口等待、版本目标达成和缺陷逃逸等结果。

组织若使用项目管理平台,应先建立最小一致的数据模型,再逐步扩展报表。对于采用 PingCode 等平台的企业,尤其要在迁移或部署前核对历史事项映射、权限继承、字段口径、数据留存和运维能力;私有化部署能满足特定控制要求,但也会带来升级、备份和故障响应责任。

七、不同情况下的取舍:没有一组指标能同时解决所有问题

1. 团队速度与端到端周期,选哪一个

速度适合单一团队在稳定工作类型下观察相对变化,端到端周期更适合判断用户价值何时真正交付。若项目跨越多个团队,优先关注端到端周期和依赖等待;若团队正在建立内部节奏,可把速度作为辅助趋势,但不能拿来横向评比。

2. 详细追踪与维护成本,怎样平衡

记录字段越多,理论上可分析的维度越丰富;但一线人员也要花时间维护,过度填报会降低数据真实性。先从少数决策必需字段开始,例如优先级、承诺时间、阻塞原因、完成定义和缺陷严重度。连续数轮没有支持任何行动的字段,应考虑删减。

3. 统一标准与团队自主,如何兼顾

组织层面可以统一“完成”的最低定义、缺陷等级、周期起止点和迭代边界,让跨团队数据可解释;具体估算方式、任务拆分和内部工作流则应允许团队结合实际调整。

统一过少会导致数据无法对话,统一过度则会让团队为报表工作。我的判断是:涉及风险、验收和跨团队承诺的定义需要一致;用于团队内部改善的指标可以保留弹性。

4. 实时仪表盘与定期复盘,不能互相替代

实时数据有助于发现阻塞和临近截止事项,定期复盘则适合解释趋势、检查假设和决定流程改进。只看实时看板,容易陷入追逐短期波动;只做迭代结束复盘,又可能错过及时解阻的机会。

可以采用轻量分工:工作日内关注阻塞与在制品,每轮结束复核承诺、交付和质量,每月或每季度检查跨轮趋势与改进效果。节奏不必追求复杂,关键是每次查看都对应明确决策。

八、落地步骤与结尾:让下一轮比这一轮更可解释

1. 用一轮建立基线,而不是先设目标

第一轮先把口径、状态流转和关键字段统一,记录实际情况,不急着设“完成率必须达到某个数字”。若没有可信基线,目标往往只是拍脑袋,团队也无法判断变化来自改进还是统计口径变化。

2. 每轮只选一个主要问题做试验

若同时调整需求评审、人员配置、测试门槛和工作流限制,最终很难知道是什么起作用。先依据数据选一个影响最大的可控原因,写下预期变化、观察指标、试验期限和可能副作用。

  1. 明确问题:例如共享测试环境造成大量等待。
  2. 提出假设:提前预约并增加环境可用时段会降低等待。
  3. 设定观察:比较等待时长、端到端周期和缺陷率。
  4. 限定试验:先在一个团队运行两轮。
  5. 复核结果:判断收益是否稳定,以及成本是否转移到其他环节。

3. 用复盘结论更新计划方式

复盘不是给上一轮打分,而是把新的事实带回下一轮计划。例如,若连续多轮发现某类依赖平均需要 4 天确认,就应把依赖验证前移;若某类工作总被低估,应改进需求拆分和不确定性评估,而不是简单提高估算数值。

4. 下一步怎么做

如果你现在只能做一件事,我建议从最近三至六轮数据中抽取冻结承诺、完成事项、迭代内变更、阻塞原因和缺陷反馈,先统一定义,再找出最明显的一个偏差。把偏差拆成可验证的假设,选择一个小范围改进,并在下一轮检查结果。

迭代管理分析的独特价值,不是证明团队够不够努力,而是让组织更早看见承诺为何失真、工作为何等待、质量风险从哪里进入。项目经理真正要追求的,不是永远绿色的仪表盘,而是每次出现偏差时,都能用可信数据更快找到原因,并把下一次交付变得更可预测。

常见问题解答(FAQ)

1. 迭代管理中哪些数据最值得项目经理关注?

我刚开始负责迭代时,看到任务数、完成率、缺陷数和工时等指标,常常不知道该先看哪一个。我想判断进度是否健康,也想避免被单一数字误导。

优先看承诺完成率、迭代燃尽趋势、未完成工作量和新增缺陷趋势。承诺完成率可按“按期完成的承诺工作量÷迭代开始时承诺的工作量”计算;同时核对未完成项是否集中在关键路径上。指标应结合趋势和原因解读,不要把任务数量或工时单独当作团队绩效。

2. 迭代中需求变更,应该怎样纳入数据分析?

我负责的迭代有时会临时插入紧急需求,结尾看起来完成了很多工作,但原计划却没做完。我不确定应该把这类变化算作团队交付不足,还是单独分析。

记录迭代开始时的承诺范围,并为每次新增、移除或调整的工作保留时间、原因和工作量;复盘时分别计算原承诺完成率与范围变更量。若新增工作挤占原计划,应明确呈现变更影响,而不是事后改写基线;持续出现的变更还应追查需求准备或优先级决策问题。

3. 怎样用历史数据判断团队的迭代承诺是否合理?

我在规划会上经常需要估算下一轮能做多少工作,但团队成员对可用产能的判断不一致。我担心照搬上一轮的完成量,会忽略休假、支持工作或需求难度变化。

用最近数轮可比迭代的实际完成工作量作为参考,并按休假、值班、临时支持和团队人员变化调整可用产能。可先采用历史中位数而非单轮最高值作为基线,再结合需求拆分质量和依赖风险确定承诺范围;估算单位与统计规则要保持一致,避免把不同口径的数据直接比较。

4. 迭代数据不完整或口径不一致时,项目经理该怎么处理?

我接手项目后发现,有些任务没有及时更新状态,缺陷也有人按发现时间统计、有人按关闭时间统计。我不知道这种数据还能不能用于判断迭代表现。

先定义统一口径,例如明确工作项纳入条件、完成状态、缺陷统计时间点和工作量单位,再检查状态更新时间与缺失记录。对无法补齐的数据标注缺口,不要用推测值包装成精确结论;在数据质量稳定前,只将结果用于趋势观察,并安排每轮结束前核对未更新任务和未关闭缺陷。

核心关键词

读者评论

黄
黄梓萱

我们团队以前只看迭代完成率,后来发现不少事项卡在测试环境和跨组验收。把等待时间单独记下来后,复盘才有了具体抓手。不过状态更新如果依赖人工,数据很容易滞后。

田
田浩然

不太赞成把连续观察4至6轮当作通用起点。遇到发布节奏或需求类型变化,几轮数据未必可比;我更倾向先按工作类型分组,再结合实际变更判断趋势。

赵
赵泽宇

文中强调不把故事点用于排名,这点很实际。想请教的是,小团队还没有稳定的缺陷分类和状态口径时,是否应该先用简单记录表跑一段时间,再考虑上项目管理平台?

文章包含AI辅助创作:迭代最佳实践:项目经理迭代管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549625
