迭代复盘实操方法:项目经理提升迭代管理效率的数据分析方法与模板
迭代按时上线,不代表迭代管理有效:我见过团队连续三个迭代都完成了计划,却同时出现需求临时插入、测试集中延期和线上缺陷增加。复盘如果只问“这次做得怎么样”,往往只能得到“沟通还要加强”一类无法执行的答案。真正能提升效率的复盘,应该把计划、变更、流动、质量和反馈串成一条证据链,再把发现转成下一轮可以验证的动作。
一、核心结论:复盘的产出不是会议纪要,而是可验证的管理动作
1. 先回答三个决策问题
我判断一次迭代复盘是否有效,通常不先看会议开了多久,也不看纪要写了多少页,而是看团队能不能回答三个问题:计划与实际差在哪里?差异主要发生在哪个环节?下一轮准备改变什么,并用什么信号判断改变有没有用?
如果复盘没有回答这些问题,它就只是信息整理;如果回答了问题,却没有明确负责人、完成时间和验证指标,它仍然不是管理闭环。复盘的最小有效产出,是一个有证据、有归因、有责任人、有验证时间的改进项。
2. 不要把“完成率”当作迭代健康度
计划完成率很直观,却容易被误读。团队可以通过少承诺、提前拆小任务,或者把未完成工作移出统计范围,让完成率看上去很好。更可靠的判断需要同时观察承诺稳定性、需求变更、工作流转、交付质量和业务结果。
例如,完成率从 75% 提升到 90%,如果代价是测试时间被压缩、缺陷逃逸增加,管理结果并没有变好。反过来,一个迭代完成率略降,但需求变更减少、积压工作下降、线上质量改善,也可能说明团队正在建立更可预测的交付方式。
3. 先建立一套足够小的指标组合
我建议普通团队先从四类指标开始:计划兑现率衡量承诺质量;需求变更率衡量范围稳定性;周期时间衡量工作流动效率;缺陷逃逸率衡量交付质量。团队成熟后,再增加等待时间、返工率、阻塞时长和业务结果指标。
这里的关键不是指标越多越专业,而是每个指标都能促成一种决策。不能触发行动的指标,通常只是报表装饰。

二、背景和真实场景:迭代偏差通常不是最后一天才发生
1. 复盘要还原过程,而不是寻找最后一个责任人
一个常见场景是:迭代最后两天,测试发现问题集中爆发,团队于是把原因归结为“测试资源不足”。但把时间线摊开后,可能会发现需求评审时验收条件没有写清,开发中途发现接口依赖尚未确定,联调等待持续了数天,真正留给测试的时间自然被挤压。
如果只复盘最后的延期,团队容易把解决方案写成“测试提前介入”。这句话不一定错,但缺乏边界:提前到哪一天、介入哪些需求、需要哪些输入、如果依赖未就绪怎么办?过程数据能把这类泛化结论拆成具体管理问题。
2. 用事件时间线连接不同系统的数据

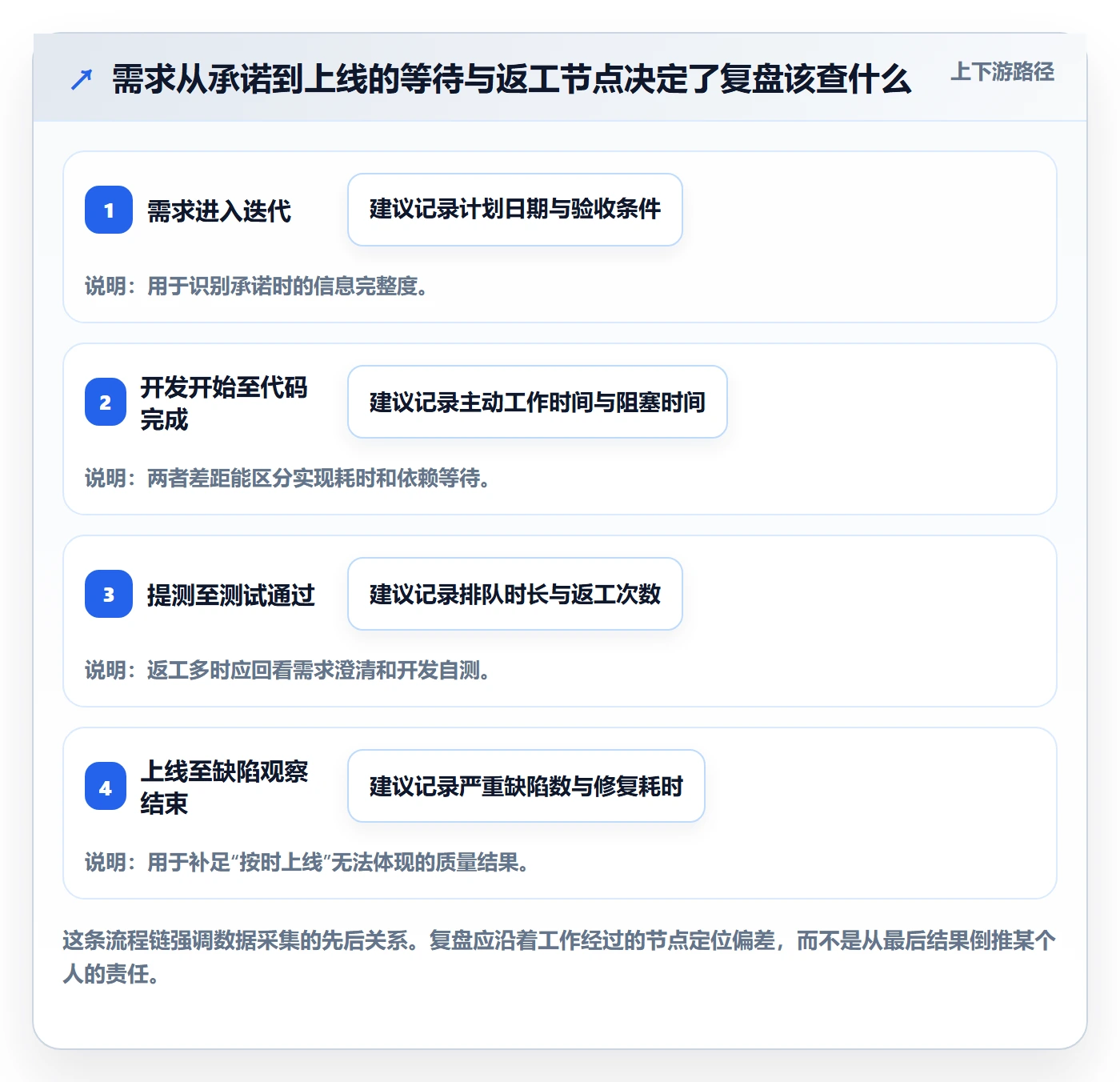

我会把一个需求从进入迭代到上线的过程拆成几个时间点:进入计划、开发开始、代码完成、进入测试、测试通过、上线。再标记需求变更、阻塞、返工和缺陷事件。这样的时间线比单独看工时更有解释力,因为它能显示工作是持续推进,还是在某些环节排队等待。
实际分析时,时间戳要采用统一口径。例如,“开发完成”不能一部分团队按代码提交计算,另一部分团队按提测计算。口径不一致会让周期时间失去可比性,最后的图表看起来精确,结论却不可靠。
3. 数据应当服务于团队学习,而不是人员排名
迭代数据涉及个人和小组时,最容易引发防御心理。若管理者把关闭任务数直接用于个人排名,成员会倾向于拆分小任务、回避高不确定性工作,甚至不愿主动暴露阻塞。数据最后会从诊断工具变成博弈工具。
我更倾向于以团队为主要观察单位,以流程事件解释差异。需要下钻到个人时,应先确认任务类型、复杂度、依赖和职责是否相似,并优先用于识别负荷不均或知识集中,而不是简单评价谁“效率低”。

三、常见误区:看起来在分析,实际可能在制造偏差
1. 只看承诺完成率,忽略承诺是怎样形成的
计划兑现率通常可以按“按迭代结束前完成的承诺工作量 ÷ 迭代开始时承诺的工作量”计算。但必须先约定“承诺工作量”是否包含迭代中新增内容,未完成项是否按原估算值计算,取消项如何处理。
更重要的是,完成率低不一定是执行差。团队可能在计划时没有预留支持工作,也可能中途接入事故处理,或者依赖方未能按时交付。完成率是问题提示,不是原因解释。
2. 用平均值掩盖长尾和等待
假设多数需求三天内完成,但少数需求拖了两周,平均周期可能仍然显得尚可。对迭代管理来说,长尾往往更值得看,因为它可能揭示跨团队依赖、复杂审批、环境不稳定或单点知识风险。
除了均值,我会查看中位数、较高分位数和周期分布。比如第 85 百分位周期时间持续上升,就说明一部分工作正在被积压;即使中位数没有变化,团队也应检查长时间未流动的工作项。
3. 把相关性当成因果关系
某迭代会议时间变短,交付周期也下降,不足以证明“少开会让团队更快”。同期可能还发生了需求规模变小、依赖减少或发布窗口改变。复盘要把结论说到证据允许的程度:可以说“两个变化同时出现”,但不能未经验证就写成“前者导致后者”。
更稳妥的办法是提出可验证的假设,在后续迭代控制观察范围。例如只调整评审方式,其他流程保持稳定,再比较需求返工率和澄清等待时间。这样虽然无法消除所有干扰,却比凭印象归因更有价值。
4. 用增加会议和加班掩盖系统问题
出现延期时,团队常见反应是增加站会、日报和临时加班。短期可能把某次任务推过终点,但如果根因是需求不清、测试环境不稳定或跨团队响应慢,额外同步只会增加切换成本。
在复盘里,我会要求每个改进动作对应一个具体机制。例如“减少等待”要明确由谁在何时响应、等待多久升级;“提升质量”要明确增加哪项检查、在哪个节点执行、如何观察缺陷变化。否则,“加强协作”只是愿望。

四、专业判断逻辑:从指标异常走到可执行的原因假设
1. 先校验数据,再讨论结论
复盘开始前,我会先检查数据是否完整、口径是否一致、时间范围是否匹配。一个任务被重复创建、状态长期未更新、取消需求仍计入分母,都可能扭曲结果。若关键字段缺失超过团队可接受范围,就应把本轮结论标记为初步观察,而不是包装成精确事实。
建议至少记录迭代编号、工作项类型、计划与实际日期、估算口径、变更记录、阻塞原因、缺陷等级和所属团队。数据采集不必一次做到完美,但每次口径调整都应留下记录,否则跨迭代比较会失去意义。
2. 将偏差拆成五类原因
我常用的归因框架包括范围、估算、依赖、能力和质量。范围类关注新增、取消和验收条件变化;估算类关注未知工作和任务粒度;依赖类关注等待与外部响应;能力类关注技能、负荷和人员可用性;质量类关注返工、缺陷和测试覆盖。
一个偏差可能同时涉及几类原因。比如某功能延期,起因是接口未定,随后开发返工,又挤压测试时间。此时把问题只归为“估算不准”,会漏掉真正能改变的依赖管理和需求确认机制。
3. 从结果指标向过程指标下钻
如果计划兑现率下降,我不会立刻要求团队提高承诺完成度,而会继续看新增工作占比、未完成项的停留时间、阻塞工时以及需求完成分布。如果缺陷增加,则进一步看缺陷严重度、发现阶段、返工次数和测试等待,而不是只比较缺陷总数。
结果指标告诉我们“发生了什么”,过程指标帮助解释“在哪里发生”。判断时还要区分绝对量与比例:迭代规模变大,缺陷数增加可能只是暴露面扩大;此时缺陷密度或严重缺陷率更适合横向比较。
4. 把每个改进动作写成可证伪的假设
我会把改进建议写成“如果……那么……因为……”的结构。例如:“如果在计划会前冻结外部接口的责任人与确认时间,那么接口等待工时应下降,因为关键依赖会更早暴露。”这让团队知道动作针对什么机制,也知道什么结果会说明判断不成立。
每轮聚焦一到三个改进项更现实。一次铺开十几项改造,团队通常分不清哪项起了作用,也容易让复盘变成任务分派。优先级可以综合影响范围、可控程度、验证成本和风险,而不只按抱怨声量排序。

五、具体案例与数据观察:从“测试延期”找到真正的等待源头
1. 案例口径:一个中型产品团队的模拟复盘
下面使用一个情景模拟案例说明分析过程,不代表真实客户统计。团队有 8 名成员,按两周为一个迭代周期。连续四个迭代中,计划兑现率分别为 78%、74%、82% 和 76%;需求变更率分别为 11%、18%、14% 和 21%。管理者最初判断是开发估算偏乐观。
我把工作项的状态时间、阻塞记录、提测时间和缺陷记录放到同一张时间线上后,发现延期需求中有 46% 曾经历超过一天的外部依赖等待;另有 29% 在开发开始后变更过验收条件。这个观察并不能证明所有延期都是依赖或需求造成,但足以说明“估算偏差”不是完整解释。
2. 从表面指标继续追问
团队随后比较按期完成和延期完成的工作项。延期项的平均周期时间为 8.4 个工作日,按期项为 4.6 个工作日;延期项的阻塞时间中位数为 2.1 个工作日,按期项为 0.5 个工作日。平均值容易被少数长尾影响,因此我同时保留中位数,并抽查长周期工作项的事件记录。
进一步拆分后,主要问题不是所有成员开发都慢,而是接口确认晚、验收条件中途变化,以及提测前集中发现集成问题。原先的“提高估算准确性”改成三个更具体的动作:计划前确认关键接口,需求进入迭代前补齐验收条件,开发中段增加一次跨模块集成检查。
3. 改进后不要过早宣布胜利

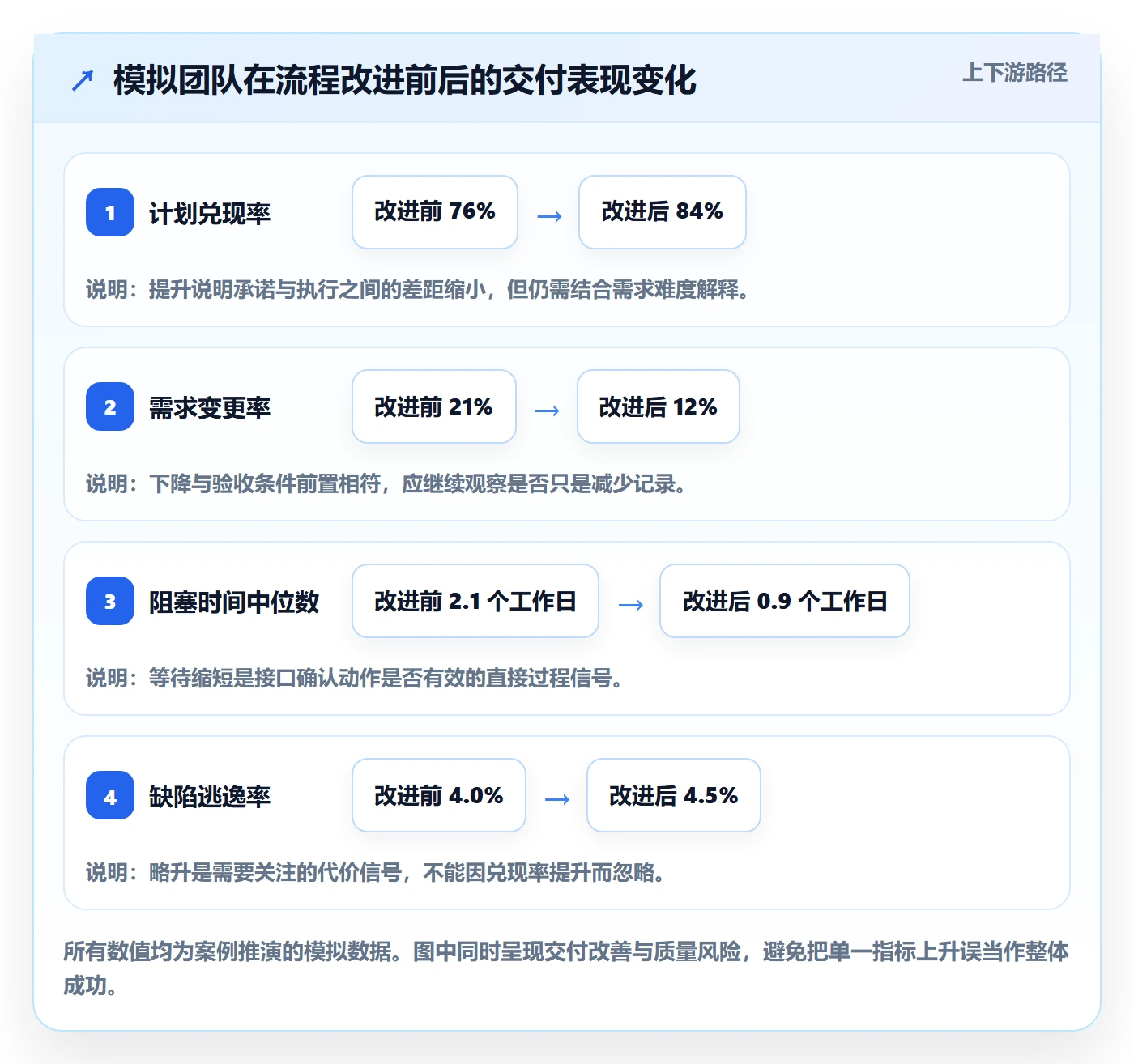

假设下一轮需求变更率降到 12%,阻塞时间中位数降到 0.9 个工作日,计划兑现率升到 84%,可以认为改进方向值得继续观察,但不能仅凭一轮数据断言因果。团队还应检查迭代规模、需求复杂度和外部发布条件是否发生变化。
若兑现率提高而缺陷逃逸也上升,就需要重新评估改进是否把压力转移到了测试阶段。数据分析的目标不是证明某个方案正确,而是持续识别方案带来的收益、代价和边界。

4. 用模板把复盘变成可重复工作
模板的价值不是让团队填更多字段,而是让每次复盘可以沿着同一条逻辑核对证据。以下字段足以支撑多数团队的基础分析,复杂团队再按需要增加发布风险、依赖方和业务结果。
| 模块 | 建议记录内容 | 复盘时要回答的问题 |
|---|---|---|
| 迭代目标 | 目标、时间范围、参与团队、计划工作项数 | 本轮真正要交付的结果是什么? |
| 承诺与范围 | 初始承诺、新增项、取消项、完成项 | 计划是否稳定?新增工作来自哪里? |
| 流动与阻塞 | 开始、完成、等待时间、阻塞原因 | 工作主要在哪个节点排队? |
| 质量与返工 | 缺陷数量、严重度、发现阶段、返工次数 | 问题在哪个环节首次出现? |
| 原因假设 | 证据、影响范围、可控因素、置信程度 | 结论是否超出数据能够支持的范围? |
| 改进验证 | 动作、负责人、截止时间、基线、目标和复查日期 | 下轮用什么信号判断动作有效? |
5. 会议流程建议控制在六个步骤
-
会前统一指标口径,准备迭代目标、变更、周期、阻塞和质量数据。
-
先核对事实,确认数据缺失、重复记录和特殊事件,不急着归因。
-
选出一至三个影响最大的偏差,用时间线回看发生过程。
-
区分直接现象、系统原因和外部约束,避免把所有问题归结为个人表现。
-
提出可检验的原因假设,为每项假设设计一个小规模改进动作。
-
明确责任人、截止时间、基线指标和复查日期,并在下轮开始时回看。
六、不同情况下的行动建议:按团队成熟度和问题类型选择方法
1. 数据基础薄弱时,先解决可观测性
如果状态更新不及时、工作项定义混乱,先别急着做复杂的周期分析。选择少量关键状态,规定进入和退出条件,保证每个工作项有负责人、类型和时间记录。先稳定采集四到六个迭代,再讨论趋势,通常比一次性铺开几十个指标更有价值。
如果组织无法自动采集,也可以先用表格手工记录阻塞事件,但要限定字段并指定维护人。手工数据容易出现漏记,因此应把结论标注为方向性观察,避免用小样本做精确排名。
2. 需求频繁变化时,优先治理入口和决策机制
若迭代中新增工作很多,先区分事故、业务插单、依赖补充和需求澄清。不同类型应有不同处理方式:事故需要值班或容量预留;业务插单需要明确替换哪项承诺;依赖补充需要在计划前识别;需求澄清则应在进入迭代前补齐验收条件。
如果组织必须保留临时插单能力,可以设置容量缓冲并记录实际消耗,而不是假装计划从未变化。缓冲不是低效,而是对不确定性显式定价。
3. 周期时间拉长时,检查在制品和等待
如果工作项同时开启很多、完成却不成比例,团队可能存在在制品过多的问题。建议观察未完成工作数量、年龄分布和阻塞时间,必要时先限制并行工作,让团队完成已开始的事项,再接入新任务。
若长周期主要来自外部依赖,单纯限制在制品不能解决根因。应把依赖责任人、需要日期、响应时限和升级路径纳入计划,必要时把跨团队协议作为管理动作。
4. 质量指标恶化时,不要用完成率抵消风险
缺陷增加时,先按严重度、发现阶段和重复类型拆分。少量高严重度缺陷与大量低影响体验问题,管理含义不同。若缺陷集中在接口集成阶段,应考虑早期集成和自动化验证;若集中在需求验收阶段,则优先检查需求示例和验收条件。
当上线风险较高,团队应明确哪些指标是护栏。例如严重缺陷不得增加、关键路径测试不得跳过。护栏一旦触发,就应暂停以交付速度为唯一目标的改进,避免把质量债务推给下一轮。
5. 组织规模较大时,先统一定义,再做横向比较
中大型组织里,不同团队的工作类型、发布节奏和依赖结构往往不同。统一指标名称不等于数据天然可比。比较前要明确工作项定义、统计分母、迭代长度和团队职责,否则排名只会放大口径差异。
对于 100 人以上的组织,管理平台的价值通常体现在多团队数据汇总、权限治理、过程追踪和迁移成本控制上。选择工具时,不应只看仪表盘数量,还应验证历史数据能否导入、字段能否映射、权限能否隔离,以及报表口径是否可以由组织统一管理。

七、不同情况下的取舍:复盘没有万能指标,也没有零成本改进
1. 追求可比性还是保留团队差异
统一指标有助于组织识别共性问题,也方便管理层观察趋势;但统一到过细,会忽略产品团队、平台团队和运维团队的工作差异。我更建议统一核心定义,同时允许团队增加本地指标,并在横向比较时标明适用范围。
如果当前目标是团队改进,优先看同一团队自己的趋势;如果目标是资源配置或跨团队协作,再做经过口径校验的横向比较。不要用一个综合分数替代所有管理判断。
2. 数据细致程度与维护成本
记录每一次状态变化和阻塞原因,能帮助定位过程问题,但会增加维护负担。若字段过多,成员可能为了完成流程而随意填写。应从最影响决策的字段开始,确认有人定期使用这些数据,再决定是否增加采集粒度。
自动化也不是免费的。集成多个工具、清洗历史数据和维护指标定义都需要投入。若组织目前每个迭代只需要解决一个局部流程问题,轻量表格可能比复杂报表更合适。
3. 及时性与数据稳定性
实时看板适合发现当前阻塞,却不一定适合评价迭代结果。数据尚未稳定时,任务状态和缺陷记录可能持续变化。对结果分析应设定清晰的观察窗口,例如迭代结束后等待缺陷数据回填,再发布质量结论。
管理者需要区分操作看板和分析报表:前者回答“现在要处理什么”,后者回答“过去为什么发生、下轮怎么改变”。把两者混成一个总分,很容易让即时状态噪声影响长期判断。
4. 选择工具时评估迁移和治理成本
如果团队需要从现有系统迁移数据,应把工作项类型、状态流、附件、权限、历史记录和报表口径逐项验证。迁移不只是把任务名称搬过去;历史字段映射不完整,会直接影响后续趋势分析。
面向中大型组织,可以把某项目管理平台纳入候选评估,并以真实迭代样本做验证。比如使用 PingCode 时,可重点核对其私有化部署条件、权限与审计要求、历史数据迁移方案,以及 Jira 平滑迁移过程中的字段和工作流映射。是否适合组织,要以技术、安全、业务和实施评估为准,不能仅凭“国产替代”标签下结论。
5. 数据透明度与团队心理安全
公开团队级趋势,通常有助于共同改进;公开个人排名,则可能让成员规避复杂任务或隐藏阻塞。若必须进行个体层面的工作量分析,应向团队解释用途、访问范围和保留周期,并将数据与任务复杂度、职责差异结合起来。
复盘会需要允许成员说出“我当时不知道接口会变”或“测试环境不可用”,而不会立刻被贴上能力不足的标签。没有心理安全,数据越多,团队越可能学会如何让数据看起来漂亮。
八、结语:把复盘从“解释过去”变成“设计下一轮”
1. 留下可以重复使用的管理资产
好的复盘不仅解决眼前的延期,还会留下更稳定的工作定义、数据口径、依赖规则和验证方法。下次遇到相似问题,团队不必从头争论“到底发生了什么”,而可以直接检查既有信号是否再次出现。
我最看重的不是某次完成率提高了几个百分点,而是团队是否更早看见风险、能否把等待从个人记忆变成可观察事件,以及是否愿意在证据不足时承认“不确定”。这些能力决定了复盘能不能长期改善管理效率。
2. 下一步从一个问题开始
下一次迭代结束后,不必先搭建大而全的指标体系。选一个最影响交付的问题,统一它的定义,找出对应的过程数据,回看时间线,提出一个小改进,并提前约定复查日期。
复盘不是证明过去谁做得对,而是让下一轮少重复一次同样的等待、返工或误判。当每个改进动作都能被观察、被质疑、被调整,迭代管理才真正从经验驱动走向数据支持的持续学习。
常见问题解答(FAQ)
1. 迭代复盘应该重点分析哪些数据?
我以前做复盘时容易把任务数、完成率和缺陷数都列出来,但开完会还是不知道下个迭代该改什么。想知道哪些指标能真正帮助判断迭代管理出了什么问题。
建议围绕目标达成、交付节奏、质量和计划稳定性四类数据分析:统计承诺事项完成率、周期时间、迭代内新增需求比例、缺陷数量及返工工时。不要只看单个迭代的绝对值,至少对比最近3至5个迭代的趋势,并按任务类型或团队环节拆分;
例如完成率下降同时新增需求比例上升,优先检查需求变更和准入流程,而不是直接归因于执行效率。
2. 没有完整数据时,项目经理怎么做迭代复盘?
我所在的团队有些任务没有及时更新状态,工时也经常漏填,复盘时很难相信报表。这样的数据条件下,我应该先补数据,还是照样开复盘会?
可以先复盘,但要标明数据缺口,并从能核验的最小数据集开始:迭代承诺事项、实际完成事项、延期原因、线上或测试缺陷。用任务记录、版本发布记录和会议决议交叉核对,避免把估算工时当作真实投入;同时设定下一迭代的数据维护规则,例如任务状态变更当天更新、延期时记录原因,连续积累后再分析工时和周期趋势。
3. 迭代复盘模板应该包含哪些内容?
我试过直接套通用复盘表,最后填满了问题和感受,却没有明确负责人,下一次还会遇到相同情况。我想知道模板怎样设计,才能让结论落到行动上。
模板至少包含迭代目标与结果、关键数据及口径、做得好的做法、主要偏差与证据、根因判断、改进动作、负责人和截止日期。每个改进项都要写成可验证的动作,例如“下个迭代开始前由需求负责人补齐验收条件”,而不是“加强沟通”;下次复盘时逐项检查完成情况和指标变化,未见改善就重新判断原因。
4. 怎样判断迭代管理效率真的提升了?
我推动团队调整了估算和排期方式,但成员觉得流程更忙了,管理者又只关注按期完成率。我想找一套不容易被单一指标误导的判断方法。
用至少3至5个迭代的趋势,同时观察交付速度、质量和预测稳定性:例如周期时间是否缩短、承诺事项完成率是否更稳定、迭代内变更和缺陷返工是否减少。按相同统计口径比较,并结合团队规模、需求复杂度和发布约束解释变化;如果按期率提高但缺陷返工或加班明显上升,就不能认定效率真正提升。
核心关键词
文章包含AI辅助创作:迭代复盘实操方法:项目经理提升迭代管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549624
读者评论
我们复盘时也遇到过测试延期,后来按状态时间拆开看,主要卡在环境等待,而不是测试执行慢。把阻塞原因记下来确实比会后写一句“加强协作”更有用。
指标口径这块很关键,尤其需求中途取消、拆分时怎么计算完成率,不同团队差异很大。若数据维护要靠人工补录,长期执行的成本也值得提前考虑。
把改进项写成可验证假设这个做法比较实用。不过每轮只挑少数动作后,还需要明确观察多久;两周一个迭代时,单次变化可能受需求规模和人员安排影响。
