Story落地方案:项目负责人开展敏捷项目的落地方案案例解析

Story 落地最容易失败的地方,不是团队不会写用户故事,而是故事写完后仍然没人能回答三个问题:这一轮到底交付什么、怎样才算完成、需求变化时谁来做取舍。项目负责人开展敏捷项目,真正要落地的不是一套术语或会议日历,而是一条能从业务目标走到可验收结果的工作链。本文用一个中大型企业内部服务平台的模拟案例,拆解如何把目标、Story、迭代、验收和复盘连起来;文中案例数据为情景推演,不代表任何平台的公开统计。

一、核心结论:Story不是需求卡片,而是交付承诺的最小载体

1. 先让每个Story回答四个问题

我判断一个Story是否具备落地条件,不先看它有没有套上标准句式,而是看团队能不能据此做决策。它至少要回答:谁遇到什么问题、希望得到什么变化、怎样验证变化已经发生、有哪些边界不能越过。句式“作为某类用户,我希望……以便……”有帮助,但它只是表达需求的框架,不是需求质量的证明。

例如,“作为员工,我希望系统能查询申请进度,以便了解审批状态”仍然不够。员工能查到的是提交时间、当前审批人、处理状态,还是预计完成时间?没有权限的申请是否显示?审批驳回后能否看到原因?这些问题不澄清,开发可能按自己的理解完成,业务也可能按另一种理解拒收。

2. 项目负责人管理的是价值流,不是卡片数量

Story从业务目标开始,经过梳理、估算、开发、测试、验收,最终形成可观察的业务结果。负责人需要确保每个环节都没有“交接断点”:目标不能停留在汇报材料里,验收标准不能只写在某个人的聊天记录中,完成定义不能由开发和测试各自解释。

Story数量、燃尽图和迭代完成率都是过程信号,不是业务价值本身。如果团队完成了二十张卡片,却没有让用户更快办成一件事,项目仍然没有证明自己有效。反过来,某个迭代只交付了少量高价值能力,只要它能被真实用户验证,也可能是更好的进展。

3. 把“完成”拆成可检查的门槛

我建议负责人至少维护三套边界:Story进入迭代的准备条件、Story交付的完成定义、迭代目标的验收条件。三者解决的问题不同。准备条件回答“现在是否值得承诺”;完成定义回答“这张Story是否达到团队标准”;迭代验收回答“本轮业务目标是否实现”。

  • 准备条件:用户和问题明确,范围可讨论,依赖已识别,验收示例能被业务代表理解。
  • 完成定义:代码评审、测试、权限校验、文档或运维交接等团队约定的质量要求已完成。
  • 迭代验收:本轮计划验证的业务行为可以在可用环境中演示,并由有权代表业务的人确认。
判断对象 负责人要问的问题 不合格时的处理
Story 谁受益,怎样验收,边界是什么 退回梳理,不以开发猜测代替澄清
迭代目标 本轮结束后,用户或业务能多做成什么 减少并行事项,改成一个可验证目标
交付结果 是否可用、可观察、可回退 拆分未完成项,避免以“基本完成”报喜

Story落地质量可以用一组内部指标观察,但不要把指标当成新的考核负担。下面是用于启动阶段的建议基准,不是行业标准;团队应先采集自己的基线,再调整目标。

Story落地方案:项目负责人开展敏捷项目的落地方案案例解析

二、背景与真实场景:需求很多,不等于团队知道先做什么

1. 场景设定:内部服务平台的跨部门交付

为了说明具体做法,本文使用一个匿名化的情景案例:一家拥有多个业务部门和跨区域团队的企业,计划建设内部服务申请平台。参与者包括业务负责人、产品经理、研发、测试、信息安全和运维。组织规模超过一百人,多个团队共享身份、权限和数据服务,需求来自一线员工、部门主管和管理层。

项目初期的典型现象是:管理层希望“尽快上线”,业务部门希望纳入更多流程,研发团队担心接口和权限风险,测试团队则发现验收标准经常在联调后才补。每个角色都合理,但如果没有一个共同的交付目标,项目很容易变成多个局部诉求的集合。

2. 把宏大目标改写成可验证的结果

“建设统一服务平台”不是可直接验收的迭代目标。团队需要把它拆成用户可以观察的变化。例如,首个可验证目标可以是:员工能够提交某类高频申请,并在个人页面看到当前状态;主管能够完成审批;异常情况下申请人能收到明确提示。

这不是说首期只能做简单功能,而是要让团队先选出一个端到端闭环。只做提交页面、只做审批接口、只做数据报表,都可能形成局部产物,却不能证明申请流程已经可用。端到端路径能暴露真实依赖,也更容易让业务代表给出有效反馈。

3. 先画出交付路径,再决定工具和会议

我会先和团队把流程画成一条可检查的路径:目标提出、Story梳理、依赖确认、迭代承诺、持续集成、验收反馈、发布观察。会议只是为这条路径提供决策点,不是项目本身。若每周开会很多,仍不知道哪张Story卡在什么原因、谁能解除阻塞,说明流程的可见性还没有建立。

在百人以上组织,信息分散会放大协调成本。不同团队对Story状态、优先级和“完成”的理解可能不同。因此,管理者需要选定一套可追踪的工作约定,并让产品、研发、测试和业务使用同一份事实记录。比如,采用支持私有化部署、具备需求追踪和迭代协作能力的项目管理平台,可以帮助大型组织在权限、数据治理和跨团队协作上形成统一视图。

4. 工具要服务迁移与协同,不能替代流程设计

以 PingCode 为例,如果项目处于中大型企业、多团队协作、需私有化部署或计划从 Jira 平滑迁移的场景,评估重点不应停留在功能清单,而要验证迁移后的工作方式是否连续:历史需求和评论能否保留,权限与项目结构如何映射,团队是否能建立统一工作流,报表口径是否一致。国产替代也不是把旧系统数据搬进新系统就算完成,而是要让日常协作、审计要求和管理视图真实接续。

我通常建议先选择一个边界清楚的项目试运行,检查数据映射、角色权限、通知规则、迭代视图和导出能力,再决定扩大范围。工具可提供承载能力,Story质量、优先级治理和验收责任仍需要组织自己建立。

三、常见误区:看起来敏捷,实际把风险推迟到迭代末尾

1. 误区一:把“写成用户故事”当成需求澄清完成

团队常把需求改写成标准句式,就认为故事已经清晰。但“作为管理员,我希望管理用户,以便提高效率”仍然没有说清新增、停用、改角色、批量导入分别如何操作,也没有明确谁能管理谁。故事句式可以统一表达,但不能自动补全业务规则。

更有效的做法是围绕示例追问。用户在哪个页面发起操作?成功时看到什么?失败时怎么提示?哪些角色能执行?数据是否需要留痕?对于复杂规则,先用表格或流程图展示关键分支,再把范围切成可交付的Story。团队不必追求一张卡片写尽一切,但必须确保迭代内不会依赖口头补充关键规则。

2. 误区二:按模块拆任务,导致没有可验收闭环

“完成前端页面”“完成审批接口”“完成数据库表”是工程任务,不一定是用户可验收的Story。如果一个迭代只交付这些技术片段,业务代表无法判断端到端流程是否成立,问题会被推到联调或上线前集中暴露。

技术任务当然需要拆分,但应作为Story的实现子任务存在,或明确它支撑哪个可观察能力。若确实要做平台底座,也要定义底座交付的验证方式,例如服务可被调用、性能满足约束、权限审计有效,而不是以“代码已提交”作为唯一完成标准。

3. 误区三:估算越精确,计划越可靠

估算是用于讨论相对复杂度和团队容量的工具,不是对未来的精确承诺。新团队常试图把每张Story估算到小时,结果花更多时间争论数字,却没有减少不确定性。复杂需求的关键风险往往来自外部依赖、数据质量、权限规则或验收人缺席,数字的精细程度并不能消除这些因素。

负责人应观察实际交付节奏,并用历史数据帮助规划。没有稳定历史时,先用小批量迭代建立基线;不要把团队速度直接横向比较,更不要将其转化为个人绩效排名。相同估算尺度在不同团队中不一定代表相同工作量。

4. 误区四:迭代计划装得越满,团队越高效

把所有可做工作塞进迭代,看似利用率高,实际上会让任何突发问题都变成延期。跨部门项目还会遇到审查等待、接口变更和业务人员无法及时验收等外部因素。若计划不留处理空间,团队会通过加班或压缩测试来“兑现”承诺,质量风险则延后出现。

迭代计划应基于实际可用容量,而不是团队理论工时。团队需要考虑休假、支持任务、会议、缺陷处理和不可控依赖。容量不是越低越好,而是让承诺与现实匹配。若多轮迭代持续承诺过量,先查中断和阻塞来源,不应简单归因于团队“不够努力”。

5. 误区五:把敏捷会议做齐,就认为管理问题解决了

站会如果变成逐人汇报,评审如果没有业务决策人,回顾如果没有行动责任人,会议数量再完整也不会改善交付。每场会议都应有明确产出:站会识别阻塞,计划会确定本轮目标,评审会收集验收反馈,回顾会选出少量可验证改进。

我更关注会议结束后发生了什么。阻塞是否有人认领?需求是否有明确的优先级变化?评审中提出的问题是否进入待办并被分类?回顾中的改进是否在下一轮复查?如果答案都是否定的,应该缩短会议、改变参与者或重新定义决策权限。

表面症状 潜在原因 优先检查
迭代末尾大量未完成 承诺过量、依赖晚暴露或Story过大 容量、阻塞时长、故事规模分布
验收反复 业务规则未澄清或验收人缺席 验收示例、决策人和变更记录
团队忙碌但价值不清 工作按模块堆积,缺少端到端目标 每项工作对应的用户结果
会议很多、问题照旧 没有责任人和复查机制 会议行动项关闭率与问题复发率

四、专业判断逻辑:从目标、风险、切片到承诺

1. 先用业务目标筛选需求,不先争论优先级数字

需求优先级不是谁声音大谁先做,也不应只靠一套评分公式。负责人可以先检查需求与项目目标的关联,再比较影响范围、紧迫性、风险降低效果和实现依赖。对于没有明确收益但属于合规、安全或稳定性要求的事项,应单独说明其约束属性,避免被普通功能的短期用户数压过。

实际讨论中,我会要求提出方补充三个信息:当前流程的痛点或成本、目标用户和受影响频率、延后一个周期可能产生的后果。信息不足时,不急于给分,而是安排调研或小实验。这样可以避免把不确定性包装成精确分值。

2. 再判断Story是否可切:按用户价值切,不按页面切

切片的目标不是把故事拆得越小越好,而是让每一部分仍然能被验证。可以按用户角色、流程路径、规则复杂度或数据范围逐步缩小。以申请平台为例,先支持一种申请类型和一种审批路径,可能比同时支持所有类型但每种都不完整更适合首轮验证。

当一个Story大到无法在一个迭代内完成时,我会先找出价值最集中的路径,再将边缘场景、批量操作和复杂配置逐步安排。若拆分后某一项只剩内部技术动作,就需要说明它怎样支撑后续可验证能力,或将它作为技术子任务而非独立业务Story。

3. 最后评估承诺:看容量,也看不确定性

承诺不是把待办列表排到迭代末尾,而是团队对目标和范围形成共同理解。负责人应检查可用人力、历史完成节奏、当前技术风险、外部依赖和验收资源。跨团队接口尚未确认时,不宜把依赖方的工作当作已完成;验收人无法参加时,也要明确替代决策机制。

建议把工作状态区分为“可进入迭代”“需要澄清”“等待外部条件”几类。这样能够避免模糊的“已排期”掩盖风险。每次范围调整都记录原因、影响和批准者,团队才能判断变化是合理响应,还是需求治理失控。

4. 建立适合自身的观测指标,而不是追逐通用排名

项目启动阶段可以跟踪Story准备时间、迭代内完成率、阻塞等待时间、验收返工次数和发布后缺陷等指标。每个指标都需要配套口径。例如,“完成率”必须说明分母是计划Story、承诺点数还是工作项;“返工”要定义是验收未通过、缺陷修复还是需求变更。

指标要用于发现系统问题,而非惩罚个人。若完成率下降,应先看Story是否变大、外部依赖是否增加、迭代范围是否频繁变化;若缺陷上升,要看测试覆盖、需求变更和发布压力。只有结合原因,指标才有行动价值。

五、案例拆解:用三轮迭代建立申请流程闭环

1. 案例边界与数据口径

以下案例是情景模拟,用于演示项目负责人如何组织落地,不是对真实企业的成效承诺。假设团队由产品、研发、测试和业务代表共同参与,首期目标是支持一种高频申请的提交、审批、状态查询和基本通知。首轮先验证完整路径,后续再扩展规则和报表。

示例团队把迭代设为两周,但这并非固定建议。团队选择两周,是因为业务代表能稳定参与评审,发布窗口也适合该节奏。若团队依赖频繁、审批周期较长,可以先缩小Story范围,而不是机械地复制迭代周期。

2. 迭代前:准备一条能被演示的用户路径

需求梳理会不以“把所有需求过一遍”为目标,而是沿着一条用户旅程追问:员工如何发起申请,主管如何处理,申请人如何知道结果,异常状态如何反馈。讨论结果形成初始验收示例、规则清单和依赖列表。对暂时无法确定的问题,明确由谁在何时补充,而不是留下一句“后续确认”。

项目负责人还应安排真实的业务决策人参与评审,并确认其能代表相关部门做取舍。如果业务代表只能收集意见、无权确认范围,评审就需要另设决策机制,否则团队会不断收到互相矛盾的反馈。

3. 第一轮:先跑通最小端到端流程

第一轮的目标不是做出完整平台,而是让一种申请从提交走到审批结果。团队可先实现必要字段、单一审批路径、状态查询和基本错误提示。暂不纳入复杂的多级审批、批量导入和多种通知渠道,但要在范围说明中记录,避免业务方误以为这些能力已包含。

完成标准应包括可用环境演示、关键角色权限验证、主要成功与失败路径测试,以及业务代表对验收示例的确认。若只能展示静态界面,或需要研发人员手动修改数据库才能完成流程,就不能称为端到端交付。

4. 第二轮:根据反馈处理规则与异常路径

第一轮评审后,团队会看到用户真正卡在哪里。假设反馈集中在“驳回后不知道原因”和“申请人无法区分处理中与待补材料”,第二轮优先解决状态语义和反馈信息,而不是先加报表。这里的关键判断是:新需求是否影响主流程的可用性,还是属于后续扩展。

迭代中要记录反馈来源和取舍理由。若某项修改是为了满足安全或审计要求,应标记其约束属性;若是体验优化,则结合影响频率和修复成本安排。这样管理层看到的不是“需求又变了”,而是团队基于证据调整顺序。

5. 第三轮:扩大覆盖前先验证运营条件

当基本流程稳定后,团队再考虑增加申请类型、主管代理、提醒规则或管理视图。扩展前需要检查数据权限、历史记录、异常处理、运维告警和发布回退。业务能力可用不代表服务已经具备规模化运行条件,特别是涉及员工隐私或审批记录时,权限与审计不能作为上线后的补丁。

上线观察也应纳入Story交付链。团队可以约定观察窗口,关注申请提交成功率、审批等待时间、驳回后重新提交比例和支持请求量。若某项数据变化,先判断是否由新功能导致,再决定是否扩大范围或回退。

阶段 主要交付 核心验证 不宜提前承诺
准备 目标、用户路径、验收示例、依赖清单 业务代表能否解释成功与失败场景 全部需求一次排期
第一轮 单一申请类型的端到端流程 真实角色能否提交、审批并查看结果 复杂规则和多类型覆盖
第二轮 关键异常路径和状态反馈 反馈是否减少误解和人工追问 未经验证的大范围扩展
第三轮 扩展能力及运营保障 权限、审计、告警和回退是否可用 仅凭演示认定可规模化上线

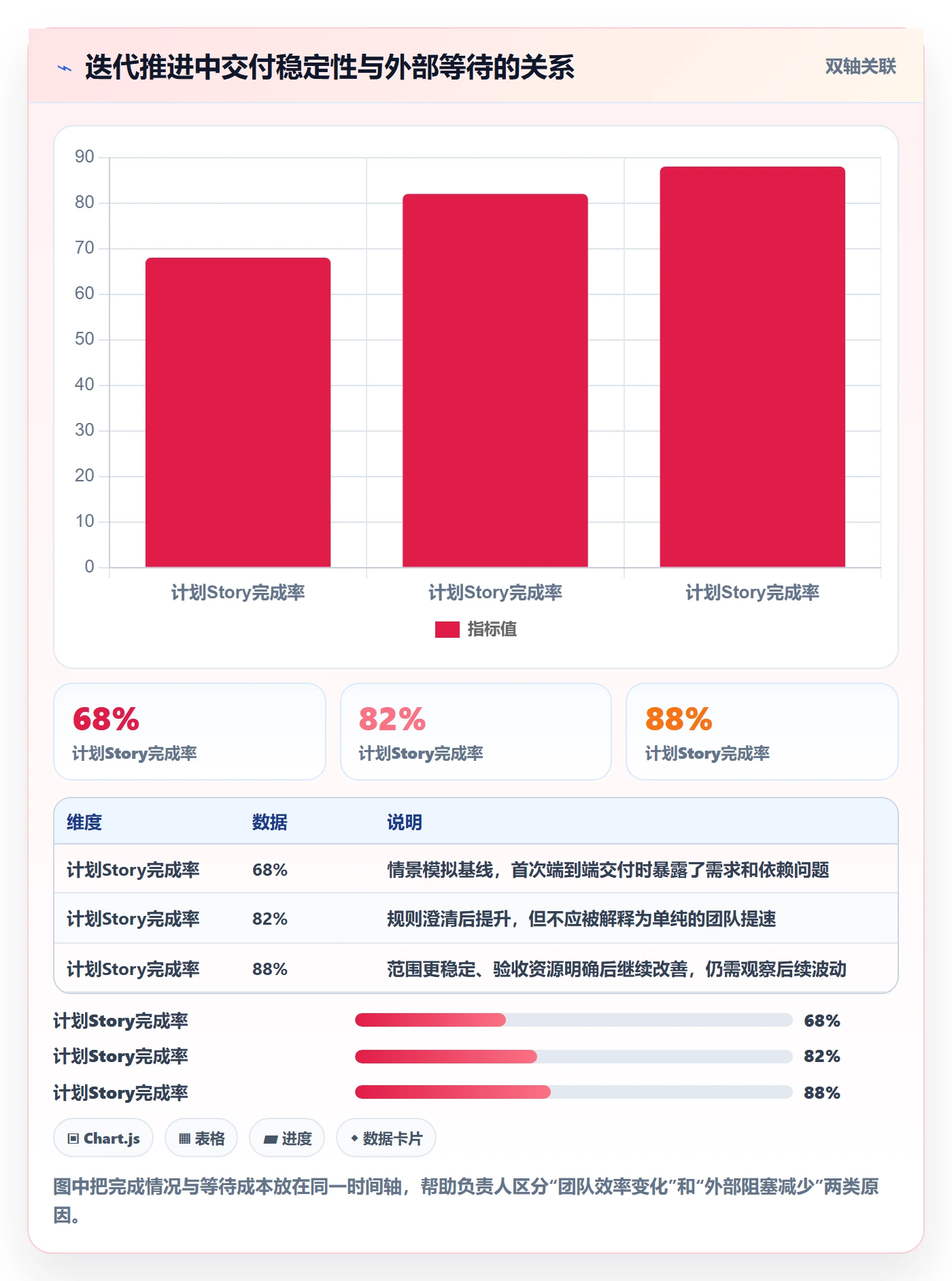

下表数据是项目启动时可用于讨论的情景模拟,用来展示指标之间的关系,并非真实项目统计。实施时应替换为团队实际采集的基线,且要统一统计口径。

Story落地方案:项目负责人开展敏捷项目的落地方案案例解析

6. 复盘不是总结感受,而是验证一个改进假设

每轮复盘最多挑选一到两个改进项,并为它们设置负责人、检查时间和观察指标。例如,团队发现验收争议多来自错误路径未提前讨论,就可以假设“在梳理阶段补充失败示例,会减少验收返工”。下一轮检查返工次数和梳理耗时,判断假设是否成立。

如果没有改善,不要急着宣布流程无效。也许问题不是示例不足,而是验收人没有决策权;也许返工统计口径混合了需求变化与缺陷。复盘要把原因拆开,才能避免把复杂问题归结为“沟通不够”。

六、不同情况下的行动建议:先识别约束,再选落地节奏

1. 新团队或敏捷经验有限时:先缩小范围,建立共同语言

新团队不要一开始就引入大量仪式和复杂度量。先统一Story、验收标准、完成定义和阻塞处理方式,选一条完整业务路径跑通。第一阶段的目标是让团队能看见工作从提出到验收的全过程,而不是追求高频发布或漂亮的报表。

  • 选择一项业务边界明确、用户反馈容易获得的需求。
  • 把成功、失败和权限边界写成示例。
  • 每轮结束后复查未完成原因,而非只看完成率。
  • 先让团队形成稳定口径,再逐步增加度量。

2. 多团队并行时:优先治理依赖和共同接口

多个团队同时交付时,单队伍的迭代看板不足以说明整体进展。负责人需要维护跨团队依赖、接口决策、共同发布窗口和风险责任人。依赖项应有明确提供方、需要时间、验收方式和升级路径,避免一条“等待其他团队”长期挂在待办中。

如果组织规模较大,可通过项目管理平台统一展示需求关联、迭代状态、缺陷和发布信息。以 PingCode 这类面向中大型企业协同的产品为例,评估时应重点验证多团队权限、工作流配置、历史数据迁移和私有化部署适配,而不是仅看单团队任务板是否易用。系统能否支持组织治理,最终要通过真实迁移演练和用户操作测试确认。

3. 合规或安全要求较高时:把约束写进验收,而不是上线清单

涉及个人信息、审批记录或敏感数据时,权限、留痕、数据保留和异常访问都应进入需求分析与验收。若这些要求只在发布前检查,团队可能发现架构不支持审计,导致返工扩大。安全人员应尽量在Story梳理阶段参与,而不是只在上线审批时出现。

必要时将安全需求作为独立约束或技术Story管理,并说明它如何影响发布条件。对高风险变更,还要定义回退策略、监控信号和应急联系人。敏捷不意味着降低控制,而是尽早让控制要求进入交付路径。

4. 需求变化频繁时:保护目标稳定,允许范围调整

市场或业务变化快,不应理解为每个新想法都立即插入当前迭代。可以保持迭代目标相对稳定,同时允许尚未承诺的待办顺序持续变化。若新事项确实需要打断正在进行的工作,负责人要明确说明被替换的工作、对目标的影响和决策人。

对变化频繁的项目,Story应更小、反馈周期应更短,探索性需求可以通过原型、访谈或技术验证先降低不确定性。不要用“敏捷”作为缺少需求决策的理由;组织仍要承担优先级排序和资源取舍的责任。

七、不同情况下的取舍:速度、确定性与治理成本不能同时最大化

1. 速度与完整性:首期做闭环,不代表忽略质量

首期范围缩小,目的是快速验证核心假设,不是把测试、权限或异常处理删掉。最小可用范围应保留支撑真实使用的必要质量条件;可以暂缓的是低频扩展能力,而非基本安全和可靠性。负责人要把“暂缓”写明白,并说明何时重新评估。

2. 统一标准与团队自治:标准管接口,自治管实现

大型组织需要统一需求状态、完成定义、关键审计字段和跨团队依赖口径,否则管理信息无法汇总。但每个团队的技术实践、估算方式和具体会议安排可以有差异。统一过度会增加负担,完全放任又会造成协作断层。

适合的边界是:凡是影响跨团队承诺、质量门槛、权限审计和发布协调的内容,建立共同标准;凡是团队内部如何组织开发、如何细化子任务,允许团队自主调整。标准应解决协作问题,而不是为了表格齐整而存在。

3. 流程灵活与可审计:灵活的是路径,不是责任链

项目可以根据反馈改变Story顺序,也可以调整迭代范围,但改变应留下原因、影响和批准记录。没有记录的灵活性,最终会变成无法解释的范围漂移;过度审批则会让团队等候决策。负责人要明确哪些变化由产品负责人决定,哪些需要业务负责人或风险职能确认。

4. 自建体系与采购平台:比较总成本,不只比较功能数量

选择工具时,应把迁移、集成、权限维护、培训、审计、报表和后续运营成本纳入评估。对于计划从 Jira 迁移的组织,应先对一组有代表性的项目进行试迁移,核验字段、附件、评论、状态、权限和链接关系;“支持迁移”不等于所有定制内容可以无损转换。

若组织要求数据留在自有环境,可把私有化部署作为重要约束;若团队规模较小、流程简单,轻量工具可能更省成本。没有一种产品天然适合所有团队。评估应该从业务流程和治理要求开始,再看平台能力是否匹配,而不是先买工具再倒推流程。

情形 优先选择 主要代价 适合的验证方式
单团队、小范围试点 轻量流程与短反馈周期 跨团队治理能力有限 观察端到端交付和用户反馈
多团队、共享依赖 统一依赖管理和共同口径 初期需要投入流程协调 试跑跨团队发布与风险升级
强合规、私有环境 先验证部署、权限、审计和迁移 实施与维护成本较高 开展代表性数据试迁移和权限测试
需求高度不确定 先做探索和小范围验证 短期产出可能不表现为功能数量 检查关键假设是否被证实或否定

八、下一步怎么做:用一个迭代检验你的Story落地链

1. 先选一个能被用户感知的目标

不要从“整理全部需求”开始。选择一个影响明确、范围可控、能在近期获得用户反馈的目标。写清楚目标用户、当前困难、希望出现的变化和验证信号。若无法说明这些内容,先做调研,而不是直接排期。

2. 用评审问题检验Story,而不是只检查格式

  • 用户是谁,真实场景发生在哪里?
  • 用户得到的变化是什么,能否观察或验证?
  • 成功、失败和权限边界是否有示例?
  • 依赖方、验收人和数据条件是否明确?
  • 这项工作能否在一个合理周期内完成并反馈?

3. 记录基线,选少量指标持续观察

启动时先记录迭代内完成情况、阻塞等待时间、验收返工和发布后问题。不要一次追踪十几项指标,也不要在口径未统一时比较团队。每个指标都要对应一个可能的管理动作:发现阻塞后谁介入,返工增加后检查什么,质量风险出现后如何调整。

4. 迭代结束后只改一个最影响交付的环节

当流程有多个问题时,团队容易列出一长串改进项,最后没有一项被落实。选择最影响用户价值或交付稳定性的原因,写成可验证假设,指定负责人和复查时间。下一轮评审时,不仅看功能是否完成,也要看这项改进是否改变了实际工作过程。

5. 用决策记录保护项目连续性

项目负责人应记录目标调整、范围取舍、关键依赖、验收结论和风险处理。记录不必冗长,但要能让后来加入的人回答:为什么做这项Story、为什么暂缓另一项、谁确认了规则、上线后要观察什么。它能减少人员变化带来的信息损耗,也能避免同一争议反复发生。

Story落地的独特之处,不在于把工作切成更多小卡片,而在于让每张卡片都连接着业务目标、明确边界和可验证结果。项目负责人真正要建立的,是一套能在变化中持续做出取舍的机制:目标可追踪,风险能提前暴露,团队能交付端到端能力,业务能及时验证,决策有据可查。

下一步可以从一个迭代开始:选定一条用户路径,补齐验收示例和依赖清单,按团队真实容量承诺,再在迭代结束时复盘阻塞、返工和用户反馈。先证明这条交付链能运行,再扩大团队、流程和工具范围。敏捷落地不是一次性改造,而是连续验证并修正工作系统的过程。

常见问题解答(FAQ)

1. Story落地时,项目负责人应该先做什么?

我第一次把Story引入团队时,最容易犯的错是先要求大家改用新模板,却没有统一需求边界。项目已经在排期、业务方又不断补充细节时,我该从哪里开始?

先选一个近期要交付、范围可控的业务目标,和产品、研发、测试一起拆出用户、需求、价值和验收条件。先用一两个迭代试运行,再根据返工和交付情况调整做法,不必一开始就重建全部流程。

2. 怎样判断一个Story拆得是否合适?

我在排迭代计划时,常遇到一个Story看起来很完整,但估算后要做两周;拆得太细又容易变成一串技术任务。我应该用什么标准判断拆分是否有用?

合适的Story应能描述明确的用户价值,并在一个迭代内完成开发、测试和验收。若工作跨越多个迭代、包含多个可独立验收的结果,或验收条件仍依赖大量假设,就继续按用户流程、业务规则或可交付结果拆分;技术任务可列为实现子任务,但不要代替用户价值描述。

3. 项目负责人如何让Story估算和迭代承诺更可靠?

团队成员对同一个Story的工作量判断差异很大,我也担心业务方把迭代计划当成必须兑现的固定清单。实际推进时,怎样估算和承诺才不容易失真?

先由团队共同澄清范围、依赖和验收条件,再用相对估算比较复杂度;不要把估算点直接换算成个人工时。迭代承诺可参考最近数个迭代的实际完成量,并扣除已知休假、支持任务等容量影响;若历史数据不足,先记录实际完成情况,积累稳定样本后再调整承诺。

4. Story上线后,如何判断这套落地方案是否有效?

Story按时完成并不代表用户真的受益,我也遇到过团队完成量上升、线上问题却没有减少的情况。项目负责人应该看哪些指标,才能决定保留还是调整这套做法?

同时观察交付过程和业务结果:过程指标可记录迭代完成率、Story从开始到验收的周期、验收后返工或缺陷情况;业务指标则依据项目目标选择,例如用户完成关键流程的比例或工单量变化。比较实施前后的同口径数据,并结合范围变化解释差异;

若只有完成量提高而返工、周期或业务结果变差,应检查Story拆分、验收标准和优先级,而不是单纯追求更多Story。

核心关键词

读者评论

史
史可欣

我们团队也常把Story写成标准句式,但真正卡住的往往是权限和异常分支。把验收示例提前拿给业务确认,确实比联调时临时补规则省事。

朱
朱亦辰

文中强调端到端交付很有道理,不过共享平台底座的工作不一定能直接对应用户故事。实践中我会把底座任务单独列出,同时明确它支撑哪些后续能力、如何验证,避免只看业务卡片而忽略技术风险。

郭
郭诗涵

指标先统一口径再看趋势,这点很重要。我们以前用迭代完成率比较团队,后来发现各组对“承诺”和“完成”的定义不同,数字基本没有可比性;更想了解跨团队依赖等待时间该怎样稳定采集。

文章包含AI辅助创作:Story落地方案:项目负责人开展敏捷项目的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549112

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:项目负责人落地方案与一文讲清
上一篇 35分钟前
敏捷项目Feature教程:项目负责人落地方案,避坑指南
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
