Scrum落地失败,往往不是团队不会开站会,而是项目负责人把“按时开会、维护看板、每两周发布一次”误当成了敏捷。真正决定成败的,是团队能否持续把不确定需求拆成可验证的增量,并依据真实反馈调整下一步。本文按项目负责人的实际决策顺序,梳理从判断适用性、搭建角色与待办列表,到冲刺执行、评审、复盘和规模化协作的全流程;文中的案例数据会明确标注为情景模拟,不冒充行业统计。

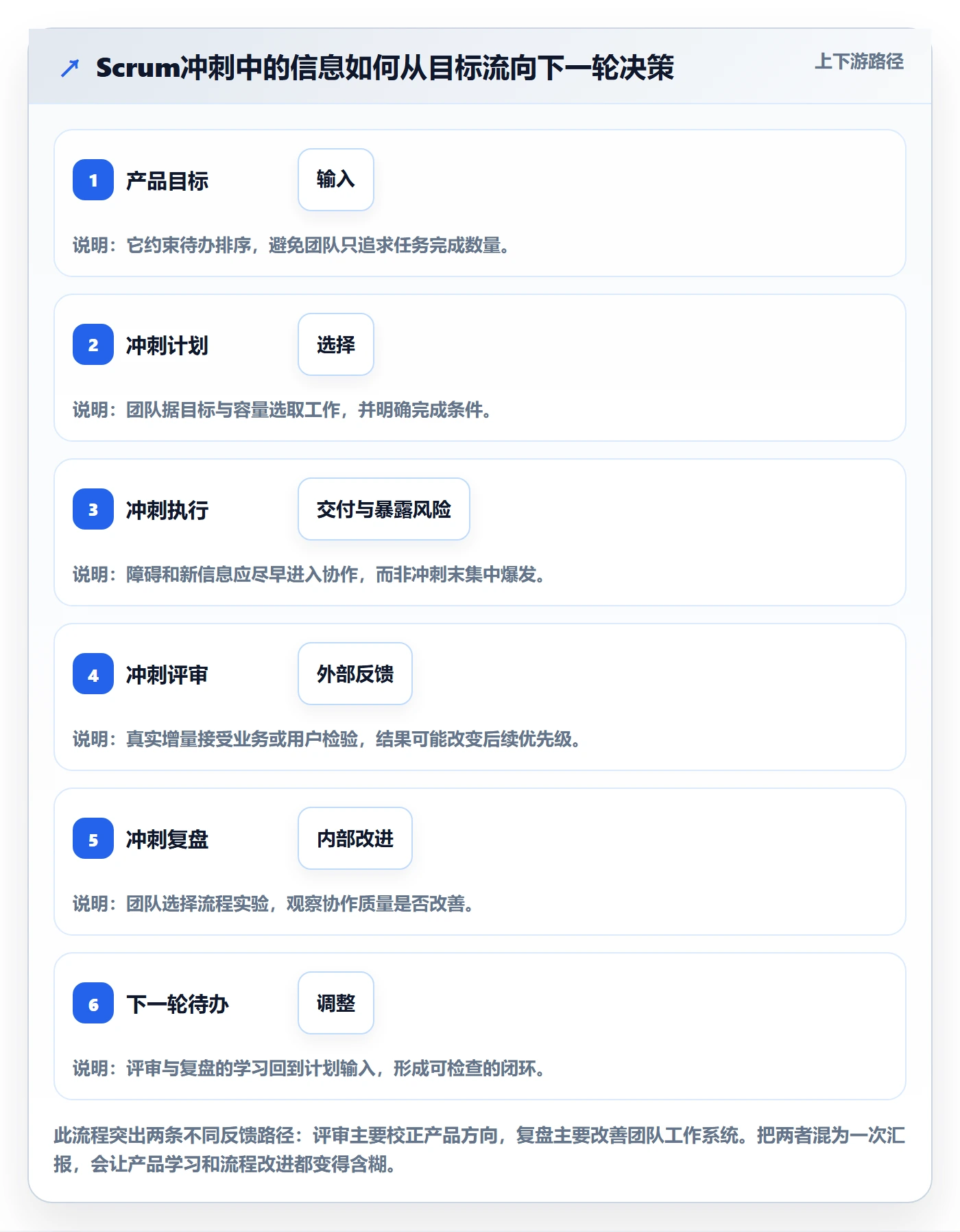

一、先讲核心结论:Scrum不是会议日历,而是验证机制
1. 项目负责人要管理的是决策闭环
我判断一个团队是否真正采用Scrum,不先看它有没有每日站会,而看四件事:是否有清楚的产品目标,是否有人对待办列表排序负责,团队能否在固定周期内交付可验证的增量,以及评审结果能否改变后续计划。四者缺一,流程就容易变成“瀑布计划加敏捷术语”。
Scrum的核心运行逻辑是:确定目标,选择工作,完成增量,检查结果,再调整方向。项目负责人不应把每项任务都提前锁死,而应保证团队在一个短周期里有明确边界、有足够信息、有能力完成一组最重要的工作。
2. 先把项目负责人的职责边界说清
在Scrum中,产品负责人负责最大化产品价值并管理产品待办列表;Scrum Master负责帮助团队理解和使用Scrum,并处理影响有效协作的障碍;开发人员负责把选定工作转化为可用增量。企业里常见的“项目负责人”可能兼任其中部分工作,但不应把三种责任揉成一个人对所有事项逐条派工。
如果你是项目负责人,最重要的不是替团队做所有决定,而是确保决策有人负责、依据可见、后果可追踪。对于交付时间、范围和质量之间的冲突,要推动相关责任人作出明确取舍,而非把压力全部转成加班要求。
3. 用三个问题判断流程是否健康
- 方向:团队是否能用一句话说明当前产品目标,以及它解决谁的什么问题?
- 交付:每个冲刺结束时,是否有符合质量标准、能被检验的增量?
- 反馈:评审或复盘之后,待办列表、做法或目标是否发生了有依据的变化?
如果三项答案长期都是“没有”,增加会议频率、购买工具或更换估算方法通常都不能直接解决根因。要先查清目标、授权、依赖或质量标准中的哪一项阻断了闭环。
二、背景与真实场景:为什么流程齐全,团队还是忙而无果
1. 需求变化快,不等于适合盲目加速
Scrum适用于需要通过短周期反馈逐步厘清方案的工作,例如产品探索、客户体验优化、复杂系统功能迭代。它并不会消除需求变更,而是把变更放在可以观察和讨论的节奏里:已承诺的冲刺目标尽量保持稳定,新的信息进入待办列表并由产品负责人重新排序。
如果工作主要是重复、可预测的运维处理,持续流动的看板方式可能比固定冲刺更合适;如果法规审查、硬件交付或外部审批构成主要约束,团队可以使用Scrum管理可迭代部分,同时明确标出外部里程碑与等待风险。方法应该服务工作特征,而不是让工作迁就方法名称。
2. 一个常见场景:需求很多,完成很少
以下是用于解释诊断方法的情景模拟,不代表某个企业的真实项目。某个跨职能团队有8名成员,冲刺长度为两周,产品待办列表超过120项。团队每次计划都会选入不少事项,但冲刺结束时,已完成且通过验收的工作比例只有约六成;站会上不断出现“等待接口”“需求还没确认”,评审时又发现已完成的功能与业务预期不符。
从表面看,这是团队执行力不足;往下拆,可能有三类原因:需求进入冲刺前不够清楚,外部依赖没有显式暴露,验收和质量标准在开发后才讨论。此时若单纯要求“提高速度”,很可能把未完成事项越积越多,甚至诱发拆分失真和质量下降。
3. 先识别约束,再谈效率
项目负责人可先回看最近4至6个冲刺,按“需求澄清、外部依赖、技术风险、测试与验收、临时插单、团队容量”归类未完成原因。分类不必追求复杂,关键是让团队讨论建立在可复核的事实之上。若主要损失来自等待,就优化依赖协作;若主要损失来自返工,就提前澄清验收条件;若来自插单,就明确紧急事项的进入规则。
| 观察到的信号 | 优先检查的原因 | 不建议的第一反应 |
|---|---|---|
| 冲刺中途频繁换任务 | 目标是否清晰、紧急事项是否有准入规则 | 把每日站会延长成逐项汇报 |
| 开发完成但无法验收 | 验收条件、测试环境和业务参与时点 | 把“开发完成”当作交付完成 |
| 工作长期等待其他团队 | 依赖是否提前识别、接口责任是否明确 | 简单要求本团队加班赶进度 |
| 每次计划都选入过多事项 | 历史完成情况、实际可用容量和不确定性 | 用更细的工时估算掩盖超载 |

三、拆解常见误区:形式齐全不等于Scrum有效
1. 误区:每日站会是给负责人汇报进度
每日站会的价值是让开发人员检查朝冲刺目标前进的情况,并调整接下来一天的协作计划。它不是负责人逐人追问“昨天做了什么、今天做什么、有什么困难”的考勤会议。若团队习惯把困难留到会上才报告,通常说明障碍上报渠道或授权机制不够顺畅。
项目负责人可以观察会议结束后是否形成了实际协作安排。若没人调整工作、无人认领障碍,会议只是重复播报看板;如果要讨论复杂方案,另开小会并邀请相关人员,避免把15分钟站会变成全员设计会。
2. 误区:故事点越多,团队效率越高
故事点是团队用于讨论工作相对规模和不确定性的估算工具,不是个人绩效单位,也不是跨团队排名指标。不同团队对“3点”或“5点”的理解可能不同,速度值只有在同一团队、相近工作类型和相对稳定的条件下,才适合辅助容量规划。
一旦把速度纳入奖金排名,团队就有动机拆大故事、抬高估算,数据看似增长,却不能证明用户价值或交付质量提升。项目负责人更应关注目标达成、完成定义、缺陷趋势、等待时间和反馈结果,而不是只盯一个产能数字。
3. 误区:冲刺结束时“代码写完”就是完成
如果集成、测试、文档、安全检查或业务验收被留到冲刺之外,团队实际交付的是半成品,而不是可用增量。完成定义应由团队共同理解,尽量说明质量要求和可验证条件,例如代码通过评审、自动化测试通过、关键场景验收完成、发布风险已评估。
完成定义不必一开始就覆盖所有复杂情形,但不能把质量责任交给下一阶段的“别人”。在合规或高风险场景中,必要的审计、安全和审批活动应进入工作流程,并在计划时显式计算其耗时。
4. 误区:计划会越精细,预测就越准确
计划会的目的不是把未来两周每个人的日程填满,而是选出最有价值、团队有条件完成的工作,并共同形成冲刺目标。需求越不确定,越应该在计划前澄清关键问题、拆小未知部分,而不是用更多小时级任务制造精确感。
项目负责人应区分承诺、预测和假设:冲刺目标表达当前团队希望达成的结果;入选待办是基于现有信息的工作预测;技术方案和外部依赖则可能仍是待验证假设。把这三者分开,才能在变化发生时讨论取舍,而不把不确定性伪装成确定承诺。
四、专业判断逻辑:把Scrum全流程设计成可检查的系统
1. 启动前:先确认产品问题、边界和授权
项目启动时,我会先要求负责人回答四个问题:服务对象是谁?要改善什么结果?哪些事项不在当前范围?谁有权决定待办顺序和验收规则?如果目标只能写成“完成某模块上线”,还不足以指导取舍;更好的目标会说明要改变的用户行为或业务结果,并给出观察窗口。
再检查团队是否具备完成增量所需的技能与权限。团队名义上跨职能,却要等待其他部门测试、部署或批准,说明依赖没有消失,只是被藏起来。启动阶段就应标注依赖负责人、最迟需要时间及失败时的备选方案。
2. 产品待办列表:排序要有依据,不要变成需求仓库
产品待办列表不是所有人的想法收集箱。产品负责人需要综合用户价值、风险、紧迫性、依赖关系和学习价值排序,并持续删除失效事项。对高不确定、高影响的工作,可以先安排验证型任务,例如访谈、原型测试或技术试验,再决定是否投入完整开发。
每个待办项不必套用固定模板,但至少应让团队理解问题、预期结果和验证方式。若讨论一次仍无法回答“为什么做、怎样算有效、有哪些未知”,就不宜仅靠估点把它塞进近期冲刺。
3. 冲刺计划:围绕目标选工作,而非填满容量
计划时先确定冲刺目标,再选能共同支持目标的待办项。容量估计要考虑休假、值班、会议、支持工作和成员熟练度;团队近期完成情况可以作为参考,但不能当成必须追平的指标。若团队从未积累历史数据,可先用保守的工作量建立基线,连续观察几轮后再校准。
计划结果至少包括清楚的冲刺目标、选入工作、完成定义,以及可能阻碍目标的依赖。团队可以把工作拆解到足以协作和追踪的程度,但不要把拆分数量误当作控制力。若工作必须依赖某个外部系统,明确接口人与联调窗口,比在任务描述里写“尽快完成”更有用。
4. 冲刺执行:让障碍尽早可见
执行期间,团队围绕冲刺目标协作,必要时重新安排实现路径,但不应把每次新需求都直接塞进当前冲刺。产品负责人可以与团队讨论新增信息对目标的影响;若目标已失去意义,应透明地讨论是否终止冲刺,而不是一边保留原承诺,一边不断加活。
项目负责人每日或每周检查的重点不是“任务是否变绿”,而是目标风险是否变化、阻塞是否有人处理、质量是否出现回退。看板列应反映真实工作状态,限制同时进行的事项,帮助暴露排队和等待,而不是把每个成员都安排到满负荷。
5. 冲刺评审与复盘:一个看产品,一个改系统
冲刺评审检查增量和产品方向,参与者应包括能提供业务、用户或运营反馈的人。展示已完成的真实成果,讨论实际观察与假设的差异,并据此调整产品待办列表。评审不是成果汇报秀,未完成的工作也不应通过演示包装成已交付。
冲刺复盘检查团队的协作方式、质量和流程约束,目标是选出少量可执行改进。与其列出十条“加强沟通”,不如确定一项具体实验,例如下个冲刺所有高风险事项提前确认验收人,并在复盘时查看返工次数是否变化。
| 阶段 | 核心检查问题 | 可留下的可验证产物 | 负责人关注点 |
|---|---|---|---|
| 启动 | 目标、范围、决策权是否清楚 | 产品目标、角色与依赖清单 | 授权是否真实,外部约束是否显式 |
| 待办梳理 | 近期事项是否足够清楚且有序 | 有排序的待办列表、验收要点 | 价值、风险和学习顺序是否合理 |
| 冲刺计划 | 团队是否能围绕一个目标协作 | 冲刺目标、入选事项、完成定义 | 容量是否扣除非项目工作 |
| 执行 | 进展、阻塞和质量是否可见 | 更新后的看板、障碍处理记录 | 是否出现无序插单或隐性等待 |
| 评审与复盘 | 产品方向和工作方式分别学到了什么 | 反馈、待办调整、改进实验 | 下一周期是否真的改变行动 |

6. 用指标观察系统,不用指标替代判断
指标应对应具体问题。若团队担心承诺不可靠,可观察冲刺目标达成情况和未完成原因;若担心交付拥堵,可看周期时间、在制工作和等待时长;若担心质量,可看线上缺陷、返工和自动化测试趋势。每项指标都要配合口径说明,否则不同团队的数字无法比较。
速度适合帮助单个团队估计容量,不适合评价个人或跨团队排名。团队规模、工作类型和估算习惯一变,历史速度的可比性就会下降。对管理层汇报时,应说明指标揭示了什么约束、采取了什么行动,以及行动后的变化,而不只呈现一张完成率截图。
五、案例与数据观察:一个模拟团队如何找到真正的损耗
1. 先建立基线,不急着宣称改善
下面延续前文的情景模拟。假设一个8人团队回看4个冲刺,冲刺目标达成情况分别为60%、70%、50%、65%;平均每轮选入20项工作,平均完成13项;其中约三分之一的未完成事项涉及需求补充或外部等待。这里的百分比与数量均为示意数据,只用于展示如何读数,不是行业平均值。
初看完成率波动明显,不能据此认定团队越来越慢。还要检查冲刺目标是否稳定、事项规模是否相近、临时支持是否计入,以及“完成”的定义是否一致。基线的用途不是给团队贴标签,而是确定接下来要改变什么,并保留前后比较的口径。
2. 把改善动作对准原因,而不是对准数字
模拟团队将未完成事项按原因分类后,发现需求澄清与外部依赖是主要损耗。团队没有先增加工时,而是做三项调整:将高风险待办提前进入澄清;计划前确认外部接口人的可用窗口;冲刺中新增事项必须说明对目标的影响,并由产品负责人和团队共同决定是否替换原工作。
同时,团队把“代码完成”改为“满足完成定义”,在评审前安排业务验收参与者。若质量验证来不及完成,事项就不标记为完成。这一做法短期可能让可见完成数下降,但减少了把未验收工作带到下一轮的隐性债务。
3. 比较前后变化时,要保留边界条件
设定一个合理的观察方案:再跟踪4个冲刺,记录目标达成率、需求返工次数、外部等待时长、冲刺中途新增工作量和线上缺陷。若目标达成率上升,但缺陷同步上升,不能简单宣布流程成功;若返工下降而完成数量没有明显变化,可能说明团队把时间转向了更可靠的交付。
每项数据都应带上口径。例如“需求返工次数”可以定义为因验收条件或业务规则变化而重新开发的事项数;“外部等待时长”应从阻塞被标记到责任方恢复工作计算。口径固定后,团队才能判断变化来自流程改进,还是来自工作难度不同。

4. 工具能提高透明度,但不会替代治理
当团队人数增加、多个产品线并行、需求与缺陷分散在不同表格中时,协作工具可以帮助统一待办、缺陷、迭代和项目视图。工具的价值在于让信息更容易被维护、关联和追踪,不是自动替团队决定优先级或消除依赖。
以PingCode为例,它面向中大型企业及100人以上组织,适合在评估时重点考察跨团队协作、权限和流程配置、数据视图、私有化部署能力,以及从既有系统迁移时的工作量。若组织正在进行国产化替代,也应把数据治理、历史记录完整性、用户培训和切换窗口列入评估,而不能仅比较功能清单。厂商支持Jira平滑迁移的能力可以作为候选评估项,但“平滑”仍需通过实际数据样本验证。
建议先挑一个真实团队做小范围验证:迁移一批需求、缺陷、迭代和关联记录,检查字段映射、权限、历史状态、报表口径与通知规则。若必须长期依赖人工补表,或者管理层看板与团队实际工作状态不一致,应先调整流程和数据规则,再扩大范围。部署方式、迁移范围与合规要求要由企业结合自身环境核验,不能从产品描述直接推断项目风险为零。
六、不同情况下的行动建议:先做最小有效闭环
1. 新团队或从瀑布转型:先跑通一个产品周期
不要一开始就同时更改组织架构、绩效制度、工具和全部项目流程。选择一个目标相对清楚、团队能够独立交付、外部依赖可控的工作,先明确产品负责人、团队组成、冲刺节奏和完成定义。连续运行几个周期后,依据反馈调整,再决定是否扩展。
- 写出一个可观察的产品目标,并明确本周期不做什么。
- 指定有排序权的产品负责人,减少多人同时下达优先级。
- 挑选规模适中、能在冲刺内验收的工作,提前识别未知与依赖。
- 每轮分别完成计划、执行、评审和复盘,记录一项可验证的改进实验。
- 周期结束后检查质量、反馈和等待,而不只统计完成事项。
2. 需求不确定、探索性强:缩短反馈路径
对于尚未验证的用户需求,先把研究、原型或技术验证作为待办,不要直接承诺大规模开发。团队可以设置短时探索任务,说明要验证的假设、观察对象和决策门槛。探索结束后,明确继续投入、调整方向或停止,避免“试点”无限延期。
若管理层要求提前给出固定日期,项目负责人应把日期背后的内容拆成已知、待验证和外部依赖三类,给出范围选择和风险说明。比起给出一个看似精确的承诺,更负责任的做法是提供基于当前信息的预测,并约定何时重新评估。
3. 外部依赖多、跨团队协作重:把等待当作工作流问题
先制作依赖清单,标明提供方、接收方、输入输出、期望时间和失败后的方案。把必须先完成的接口、审批或环境准备提前到冲刺计划之前讨论。若依赖团队无法承诺固定节奏,可采用提前协商、虚拟接口或分阶段集成等办法降低等待,但要把风险透明地留在计划里。
若多个团队共用一份产品待办列表,应明确排序责任与冲突升级路径。跨团队协调会不应变成各自汇报进度,而要集中解决共享依赖、集成顺序和目标冲突。必要时缩小并行范围,减少大量工作同时开始却无人能完整交付的情况。
4. 合规或高风险产品:灵活节奏不代表降低控制
在金融、医疗、政务或涉及敏感数据的系统中,审计记录、权限控制、安全验证和变更审批是交付条件,不应被当成敏捷流程之外的“额外工作”。团队可以把相关检查纳入完成定义和计划,并让安全、测试、合规人员尽早参与待办澄清。
对于无法在短周期内完成的审批,应把它显式建模为依赖或阶段门,记录等待风险和责任人。敏捷并不意味着绕过控制,而是更早看见控制要求、减少末期才发现不合规所造成的返工。
七、不同情况下的取舍:不要同时追求所有指标
1. 固定日期与固定范围冲突时,优先讨论价值顺序
若日期确实不可变,应把范围分为必须交付、可延后和可取消,并明确每类事项的业务后果。不要让团队通过隐性降低质量来保住范围;质量底线一旦被突破,短期进度可能变好,长期返工和运营风险却会增加。
如果范围不可变而日期可讨论,项目负责人应根据依赖、风险和团队容量给出区间预测,并说明哪些信息会改变预测。避免把团队估算结果直接变成惩罚性承诺,否则数据会逐渐失去真实性。
2. 速度与质量冲突时,先看质量成本是否被推迟
当完成事项增加但缺陷、回滚或返工也增加,说明团队可能是在把成本推向未来。此时应检查测试自动化、代码评审、集成频率和完成定义,而不是继续压缩验收时间。若质量要求较高,宁可减少当期工作范围,也要确保增量满足约定标准。
3. 自主性与治理要求冲突时,明确不可妥协项
团队需要足够自主权决定实现方案和协作方式,但组织仍可对安全、隐私、财务控制和关键架构设置明确边界。有效做法是把不可妥协的要求公开、稳定地定义下来,其余部分交由团队选择;频繁变动且无法解释的审批会削弱责任感和交付速度。
4. 工具统一与团队差异冲突时,统一数据定义而非所有做法
大型组织通常需要统一项目状态、风险口径、权限边界和关键报表,但不必强迫所有团队使用完全相同的看板列、会议细节或估算习惯。统一过度会增加维护成本;差异过大则会让跨团队数据无法理解。优先统一“管理层需要比较的定义”,允许团队在不破坏治理要求的前提下调整执行方式。
| 决策情境 | 优先保护 | 可以调整 | 需要提前说清的代价 |
|---|---|---|---|
| 发布日期固定 | 质量底线与关键业务价值 | 非核心范围、分阶段发布 | 部分功能延期或拆分交付 |
| 范围固定 | 验收标准与风险透明 | 发布日期、资源安排 | 预测区间变宽或成本增加 |
| 高合规要求 | 审计、安全和权限控制 | 自动化程度、流程实现方式 | 前置检查会占用计划容量 |
| 跨团队依赖密集 | 接口责任与集成验证 | 并行数量、切分顺序 | 局部利用率可能下降,但等待和返工风险降低 |
八、结尾:把Scrum当作持续校准的管理能力
1. 项目负责人下一步可以做什么
如果你正准备落地Scrum,先不要从培训课件或工具配置开始。选一个真实团队,写清产品目标、决策责任、冲刺边界和完成定义;回看近期未完成工作,找出主要等待与返工来源;再用一个短周期验证一项具体改进。周期结束后,保留有效做法,删除没有证据支持的仪式。
若团队已经运行Scrum,则检查最近几个周期是否真的形成了反馈闭环:评审有没有改变产品判断,复盘有没有改变工作方式,指标有没有对应到行动。如果答案是否定的,下一步不是增加报表,而是找出决策被卡住的地方,明确谁能作决定、何时需要信息、怎样验证结果。
2. 最重要的判断标准
Scrum的成熟度不由会议数量、看板颜色或速度曲线决定,而由团队面对不确定性时能否更早暴露问题、更快获得反馈,并以更低的返工成本交付可验证价值决定。项目负责人真正要建立的,是一套让目标、工作、质量、依赖和决策彼此连通的系统。
下一步,从最近一次冲刺中挑出一个未完成事项,追溯它是如何进入计划、在哪个环节等待、为何没有满足完成定义,再选择一个能在下一轮验证的改进动作。把这件小事做实,比一次性引入一整套“敏捷流程”更可能带来持续变化。
常见问题解答(FAQ)
1. Scrum 项目从启动到交付要经过哪些步骤?
我第一次负责敏捷项目时,容易把每日站会、迭代评审和复盘混在一起,不确定它们应该按什么顺序开展。我想知道从需求进入团队到成果交付,负责人具体要安排哪些环节。
通常按“明确产品目标与待办事项,迭代计划会,迭代执行与每日站会,迭代评审,迭代回顾”的节奏推进。负责人应在迭代开始前确认待办事项有清晰验收标准;迭代结束时让相关方检查可工作的成果,并在回顾会上选出一至两项下轮可验证的改进措施。
2. Scrum 团队的角色和职责应该如何划分?
我在跨部门项目里遇到过需求方、项目负责人和开发人员都在安排任务的情况,团队经常收到相互冲突的指令。我想弄清楚怎样分工,才能既保持协作,又避免责任不清。
可按三类职责划分:产品负责人管理产品目标、需求优先级及待办事项;Scrum Master 促进流程运作、帮助团队排除障碍;开发团队决定如何完成工作,并对迭代成果负责。项目负责人若兼任其中某项职责,应明确决策边界,避免替团队分配具体技术任务或绕过优先级机制。
3. Scrum 的迭代周期设多长比较合适?
我在安排迭代时纠结过两周是不是固定标准,也担心周期太短会让会议占用大量时间、太长又无法及时发现方向偏差。我想知道该依据什么来选择周期。
迭代周期没有唯一标准,常见做法是先试行一至两周,并结合交付频率、需求变化速度和团队协作成本评估。若每轮都无法完成承诺内容,可检查待办事项是否过大、容量估算是否失准;若迭代中频繁出现方向变化,则应缩短反馈间隔或改善需求优先级管理,而不是单纯增加加班。
4. 如何判断 Scrum 迭代是否真正有效?
我曾遇到迭代按时结束、任务也显示完成,但用户并没有实际可用的新功能,因此只看完成任务数让我不太放心。我想知道项目负责人应该观察哪些信号,才能判断流程是否在产生价值。
优先检查每轮是否交付符合完成定义、可供检查或使用的成果,再结合用户反馈、目标达成情况和待办事项变化判断价值。团队可跟踪迭代目标完成率、周期时间及缺陷趋势来发现流程问题,但不要把故事点或任务数量当作个人绩效排名;这些指标适合观察趋势,不能单独证明产品价值。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/549109
读者评论
我们团队之前也把站会开成逐人报进度,后来改成只讨论冲刺目标和阻塞,会议短了不少。难点是负责人得在会后跟进障碍,否则问题只是被说出来,并没有解决。
文中提到用历史完成情况辅助容量规划,这点比较实用。不过团队成员或工作类型变化较大时,旧数据参考价值会下降,可能还得结合当期休假、支持任务重新判断。
评审和复盘分开做确实更清楚,但实际项目里业务方常常抽不出时间参加评审。没有及时反馈时,团队怎么避免把内部验收误当成用户认可?
