敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

敏捷项目的 Backlog 看起来常常很满:需求、缺陷、技术任务、业务想法都在列表里;但到了迭代计划会,产品、研发、测试和业务负责人仍要花几个小时争论“先做哪个”“验收标准是什么”“这个需求到底谁说了算”。这通常不是团队缺少需求,而是 Backlog 没有把业务价值、依赖关系、交付条件和决策责任放在同一套协作机制里。做好 Backlog,关键不在于把所有事情记下来,而在于让跨部门团队持续做出可解释、可执行、可复盘的优先级选择。

一、核心结论:Backlog 不是需求仓库,而是团队的决策系统

1. 好的 Backlog 要回答四个问题

我判断一个团队的 Backlog 是否健康,不先看条目数量,而先看四个问题是否能被清楚回答:这件事为谁解决什么问题?为什么现在做?完成到什么程度才算交付?谁有权在信息变化时调整优先级?如果这四个问题长期没有答案,列表再整齐,也只是待办事项的集合。

跨部门协同最容易失灵的地方,是把“需求提出”误认为“需求已经准备好”。销售说客户急,运营说活动日期不能变,研发说接口未定,测试说验收口径缺失。每个人说的都可能是真的,但这些事实没有被转化为同一条 Backlog 项目上的决策信息,会议就会退化成部门立场的轮流陈述。

我的核心判断是:Backlog 的质量,取决于团队把不确定性暴露出来并及时处理的能力,而不是描述写得有多长。一条信息不足的需求可以进入待澄清区,但不应该被伪装成可直接开发的任务。相反,一条边界清楚、依赖透明、验收方式明确的需求,即使只有几句话,也可能已经具备进入迭代的条件。

2. 用“可决策、可交付、可验证”衡量条目

我会把 Backlog 条目分成三个成熟度层次。第一层是可决策:团队知道问题、受影响的人群、预期收益和关键风险,能够比较它与其他候选事项的价值。第二层是可交付:范围、依赖、责任人和大致工作量足以支持团队承诺。第三层是可验证:有明确的完成条件,测试人员和业务代表能判断结果是否达到预期。

这三个层次不等于要求每条需求在进入列表时就写到最终细节。越早把全部细节写死,越可能在新信息出现后返工。更合理的做法是按决策时点逐步补齐:远期条目强调问题与价值,近期条目补充范围和依赖,准备进入迭代的条目再明确验收与测试条件。

成熟度 团队要回答的问题 可采取的动作 不满足时的处理
可决策 问题是否真实,价值与紧迫性是什么 比较价值、风险、时机和机会成本 补充证据或暂存观察
可交付 范围、依赖、责任与规模是否足以计划 拆分、估算、确认接口和资源 继续细化,不承诺迭代
可验证 怎样证明完成,谁来验收 定义验收条件、测试数据和发布边界 补齐标准后再进入开发

这套分层的实际价值,是避免把“还没想清楚”变成“研发先做起来再说”。团队可以保留早期想法,同时明确它还不能进入迭代承诺。对跨部门团队而言,透明地标出成熟度,比要求所有人一次性补完所有字段更容易执行。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

二、背景与真实场景:跨部门冲突往往藏在同一条需求里

1. 一个常见的协作场景

设想一家企业正在改造客户服务流程。业务部门提出“增加工单状态提醒”,希望减少客户催问;运营部门认为先做工单分流,才能降低人工处理量;研发团队提醒,提醒功能依赖消息服务改造,而消息服务近期还要支撑另一个产品发布;测试团队则发现,需求没有定义客户关闭通知、重复发送和失败重试的处理规则。

如果团队只按提交时间排序,提醒功能可能因为提得早而优先;如果只听声音最大的部门,运营需求可能插队;如果研发只挑实现简单的事项,系统性依赖会继续拖延。表面上是优先级争议,实际上至少混合了业务收益、时间窗口、技术依赖和验收风险四个不同问题。

我会先把争议从“谁的需求更重要”改写为“当前决策缺少哪些信息”。例如:提醒能减少多少重复咨询?分流需要哪些数据规则?消息服务的改造能否拆成独立能力?活动上线日期是否存在不可延期的外部约束?这样做并不会自动得出答案,但能让部门意见变成可检查的假设和证据。

2. Backlog 需要管理的不是部门,而是交付链路

跨部门团队的需求常常经过业务提出、产品澄清、设计确认、研发实现、测试验证、运营发布等环节。每个部门都能完成自己的局部任务,却不代表整个交付链路已经准备好。一个需求如果产品描述完成但数据权限未确认,仍然无法按期上线;如果代码开发完成但运营配置和监控方案缺失,业务价值也未必真正交付。

因此,Backlog 不应只记录“谁做什么”,还要显式标记关键依赖、决策人、待确认事项和阻塞条件。尤其要区分“工作依赖”与“决策依赖”:前者是某个系统或团队必须先完成工作,后者是某个责任人必须先确认规则、权限或取舍。两者的解决方法不同,混在一起会让团队误以为只要排期就能消除阻塞。

3. 工具只能承载规则,不能替团队作出判断

在 100 人以上组织里,项目、团队和需求来源增加后,统一追踪状态、权限、依赖和变更记录会更困难。像 PingCode 这类面向中大型企业团队的研发管理平台,可以用于承载需求条目、工作流、关联关系和协作记录;其支持私有化部署,也提供 Jira 迁移能力,适合把部署要求、数据治理和迁移连续性纳入选型评估。

但我不会把工具功能等同于管理能力。工具可以让字段、流程和权限更可见,却不能替业务负责人确定收益,也不能替产品负责人裁决优先级,更不能自动让未确认的验收条件变清楚。上线前要先明确组织采用什么决策规则,再配置系统;否则只是把原先散落在会议、文档和聊天里的混乱,搬进一个统一界面。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

三、常见误区:看似在整理 Backlog,实际在积累交付风险

1. 误区一:需求写得越详细,质量就越高

过早写满细节,常常制造“已经确认”的错觉。需求提出两个月后,客户行为、接口方案或合规要求可能已经变化;如果团队把过期的细节当成事实,后续改动反而更贵。细化应该服务于决策和近期交付,而不是为了让列表看起来完整。

我建议在条目里区分已确认事实、待验证假设和暂定方案。比如“用户必须收到短信”可能只是方案,而不是用户问题本身;问题也许是用户未及时看到工单进展。把问题与解决方案分开,可以保留多种解法,避免团队一开始就被单一方案锁定。

2. 误区二:优先级就是给每条需求打一个分

评分模型能帮助讨论,但不能取代判断。若每个部门都能把自己的需求评成高价值,分数很快会变成谈判筹码。更糟的是,团队可能把估算精度不高的数字当成客观结论,忽略了评分依据的差异。

打分时必须同时记录依据和不确定性。例如收益是来自已有行为数据、客户访谈,还是业务负责人的判断?风险是已知合规约束,还是尚未验证的技术担忧?我更看重分数是否让关键假设浮出水面,而非小数点后是否足够精确。

3. 误区三:把所有未完成事项都放进一个列表

需求机会、线上缺陷、技术债、合规要求、探索实验混在同一队列时,团队很难用一种优先级逻辑公平比较它们。线上事故需要按影响和恢复紧迫性处理;探索性需求需要按学习价值判断;技术债则要结合未来风险、维护成本和改造窗口评估。分类不是为了把工作隔离,而是为了先用正确的判断框架,再在有限容量内做整体取舍。

4. 误区四:把“已排期”当成“已准备好”

排进某个迭代,并不意味着团队已经理解完成条件。如果依赖接口、数据权限或验收人还未明确,计划看上去有日期,实际上只是把不确定性推到开发中后期。常见后果是研发等待、测试反复追问、业务临近上线才发现边界不一致。

迭代承诺前要检查准备条件,但不必把门槛设置得僵硬。对于探索性工作,可以允许团队承诺一个时间盒和学习产出,而不是承诺一个尚不能确定的产品结果。关键是把承诺对象说清楚。

5. 误区五:会议上达成共识,就代表责任清楚

“大家都同意”并不等于有人负责。会后没人更新条目、没人跟进依赖、没人确认验收标准,所谓共识便无法进入执行。每个决定都应留下责任人、下一步动作和复核时间;否则团队只能在下一次会议重新讨论同一件事。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

四、专业判断逻辑:先判断是否值得做,再判断是否现在能做

1. 价值判断要同时看收益、时机和机会成本

我会先问需求解决的问题是否重要,再问为什么是现在。价值不仅是收入,也包括客户留存、风险降低、运营成本、合规要求和战略能力建设。时机则要判断是否有外部窗口、依赖团队排期、季节性变化或风险暴露。机会成本是被它挤占的其他工作:团队做了这件事,就不能同时做什么?

如果一个需求“很重要”但没有时间窗口,可能适合进入候选池持续观察;若有明确监管期限,则即使短期业务收益难量化,也可能必须优先处理。把“价值高”和“马上做”拆开讨论,能减少部门用紧迫性包装重要性的情况。

2. 用证据等级表达信心,而不是假装精确

每条候选需求可以标出证据来源:已经观察到的产品数据、客户反馈、运营记录、实验结果、专家判断或待验证假设。证据等级不是给部门打分,而是提醒团队对不确定性保持诚实。比如预期减少 20% 人工处理量,如果没有基线和统计口径,就应写为目标假设,而不能当成已验证收益。

我还会要求写清衡量窗口和分母。例如“减少工单”要区分总量下降,还是人工重复咨询下降;统计范围是全部客户、某个渠道还是特定业务线;观察两周还是一个季度。没有口径的指标容易在复盘时各自解释,最后无法验证决策是否正确。

3. 依赖和风险不能只靠排序解决

一个高价值事项可能依赖低优先级的基础工作。如果基础工作不做,高价值事项就无法交付。此时不应简单把基础工作压到队尾,而要把它与目标需求关联,评估是否拆分、替代或改变实施顺序。依赖关系应回答“谁依赖谁、依赖什么、最晚何时确认、没有确认时的备选方案”。

风险也要有具体的处置方式。技术风险可以通过短时验证降低;业务规则风险可以通过访谈或小范围试点降低;外部供应商风险则可能需要缓冲计划。把风险写成“存在不确定性”并不足够,团队还要决定是否接受、降低、转移或暂缓。

4. 一个实用的优先级讨论框架

对候选需求,我通常按以下顺序讨论,而不是一上来就打总分。先确认目标和受益对象,再核对证据与时间窗口;随后识别成本、依赖和失败风险;最后比较机会成本并作出取舍。若关键数据缺失,讨论的结果可以是“补证据后再决定”,而不必强行选出一个看似精确的名次。

判断维度 需要问的问题 常见证据 决策含义
业务收益 解决什么问题,影响谁 使用数据、客户反馈、运营记录 判断是否值得投入
时间窗口 晚一个迭代会损失什么 活动日期、合同、法规、风险事件 判断是否现在做
实施成本 需要哪些团队和能力 粗估工作量、资源与技术调查 判断可行性和拆分方式
依赖风险 哪些条件未满足 接口、权限、外部决策、数据可用性 判断是否先解阻塞
验证路径 怎样知道结果有效 基线、目标指标、验收用例 判断是否能复盘收益

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

五、操作步骤:把 Backlog 从收集变成持续流动的工作系统

1. 建立统一入口,但保留需求来源

第一步是统一需求入口,避免需求散落在聊天、会议纪要、邮件和个人表格里。统一入口不意味着所有需求都要用同一套描述模板,也不意味着提出人必须懂敏捷术语。入口只要能捕捉问题、提出人、受影响对象、期望变化、来源和时间约束,就足以开始整理。

来源信息值得保留。客户反馈、销售承诺、内部效率问题和合规要求,背后的证据和决策方式不同。把来源删掉后,团队容易只剩下一句“需要增加某功能”,却无法追溯它为什么出现、谁能解释背景。

2. 做分类和去重,不要急着估算

产品负责人或 Backlog 维护者应定期合并重复需求,区分功能需求、缺陷、技术改进、探索实验和合规事项。分类的目的,是让团队知道接下来该用什么方式判断,并不代表不同类别永远不能比较。最终它们仍会竞争有限的人力,只是比较前要先看适用的证据和风险。

去重时不要只看标题相似。多个部门可能用不同说法描述同一个用户问题,也可能标题相同却对应不同流程。应检查目标对象、触发条件、预期结果和使用场景;合并时保留原始来源和差异,避免为了列表整洁抹掉重要上下文。

3. 澄清问题,区分事实、假设和方案

澄清会议的重点不是立即写出完整方案,而是让参与者对问题边界形成共同理解。我会把讨论记录分为已知事实、待验证假设、候选方案和未决问题。这样一来,研发可以判断哪些内容能估算,业务可以看到哪些规则还没确认,测试也能提前指出不可验证的描述。

例如“希望增加批量关闭”是方案;“运营每天需要逐个关闭数百条已处理记录”才更接近问题;“批量操作不会影响正在处理的记录”则是需要验证的业务约束。不同层次的信息混在一句话里,常常是后续返工的起点。

4. 以价值、时机和依赖进行排序

排序应由具备决策责任的人主持,并让相关团队提供事实。产品负责人或业务负责人可以对业务结果负责,研发负责人解释成本与技术风险,测试和运营代表补充质量与发布影响。每个参与者都有输入权,但不应把“每个人都能否决”当成协作机制。

如果需求存在强制期限,记录期限依据;如果只是部门希望尽快完成,记录业务理由和延迟影响。排序结果还应说明被延后的事项及原因。透明的“不做”比含糊的“以后再看”更有助于建立信任。

5. 细化近期条目,确保可以进入计划

进入近期候选范围的条目,应补充用户或业务场景、范围边界、主要依赖、验收条件、数据或权限要求,以及必要的设计和测试信息。估算的精度应与决策需要相称:早期用粗略规模支持取舍,临近迭代再结合团队能力细化,不必让远期需求耗费大量分析时间。

拆分条目时,优先形成可以独立验证价值的纵向切片,而不是按部门拆成“设计完成”“后端完成”“测试完成”等无法独立交付的层次。确实需要多个团队协作时,可以建立关联任务,但要让主条目保留端到端结果和业务验收责任。

6. 设置迭代准备检查,但允许探索型承诺

进入迭代之前,团队要确认容量、优先级、依赖和验收方式。传统交付需求可以承诺可交付结果;探索型工作则更适合承诺一个时间盒和学习目标,例如验证分类模型对某类工单的区分能力,而不是承诺一个准确率尚未测出的最终功能。

准备检查不是用来追责提出人,而是保护团队避免承诺不可控结果。发现信息不足时,可以把条目退回澄清,也可以拆出一个短期验证任务。两种选择都比把未知事项直接塞进开发承诺更可靠。

7. 每个迭代复盘一次队列的质量

复盘不能只看完成了多少条。还要看进入迭代后新增了多少范围、等待决策多久、需求被退回几次、验收被拒绝的原因,以及重要候选事项是否长期无人处理。这些数据可以揭示流程问题,但不要直接拿来给个人排名,因为数字很容易被局部优化。

  1. 回顾本迭代新增、完成、取消和延期的条目。
  2. 标出等待决策、依赖阻塞和验收返工的主要原因。
  3. 检查优先级变化是否有明确证据或外部事件支撑。
  4. 选择一个最影响交付的流程问题,确定负责人和改进期限。
  5. 下一次复盘时检查改动是否产生预期效果。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

六、案例与数据观察:用小范围验证代替“需求看起来很急”

1. 情景案例:工单提醒到底该不该先做

沿用客户服务场景,团队最初收到的需求是“增加工单状态提醒”。如果直接排期,团队可能争论通知方式、频率和页面入口;但产品负责人先追问:客户催问是否主要发生在状态长时间不变时?哪些状态需要告知?现在重复咨询占多少?通知失败会不会让客户误以为工单已处理?

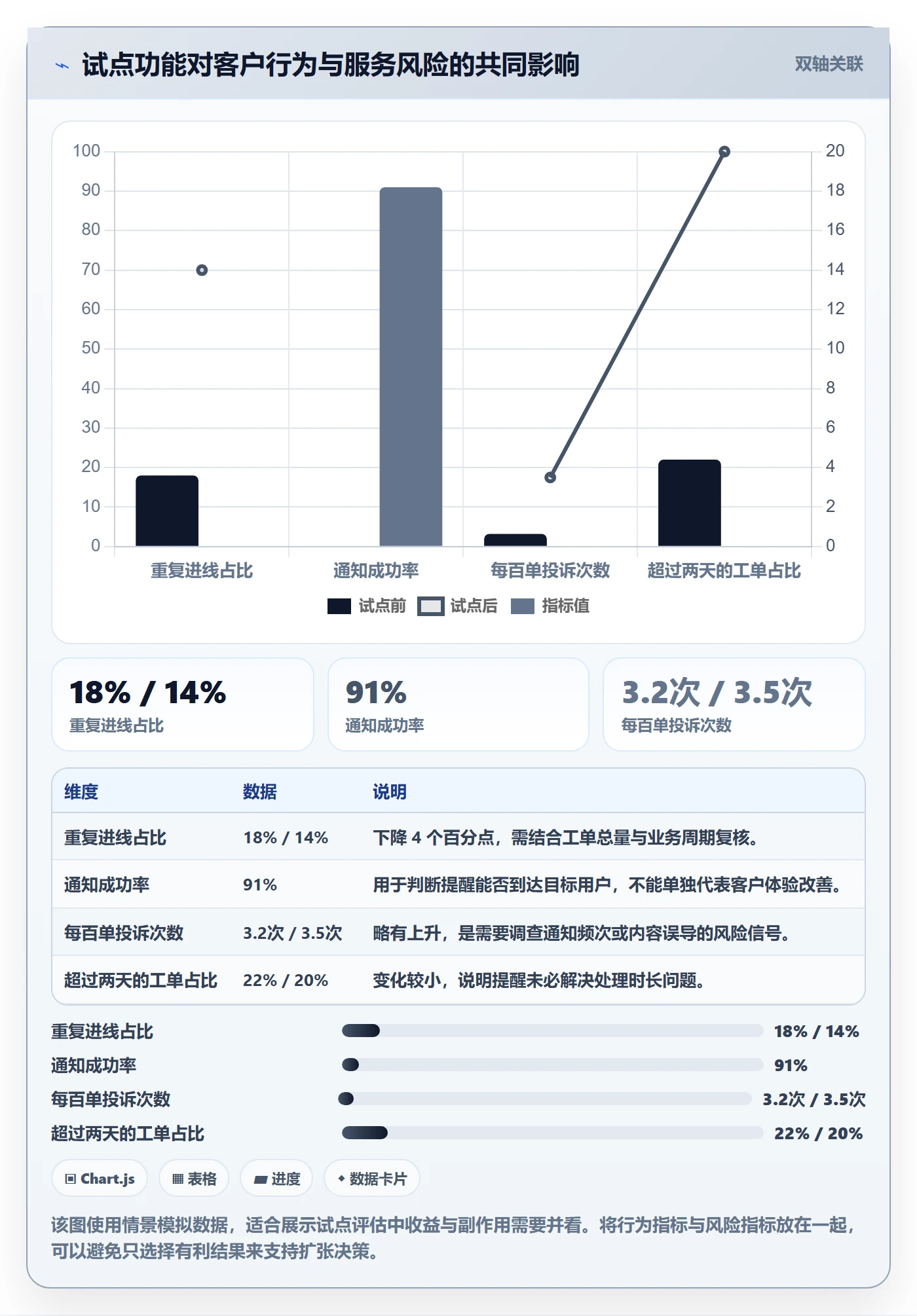

经过澄清,团队发现这项需求有三个待验证假设:客户确实因看不到进度而重复联系;状态变化是触发通知的合理时点;现有联系信息可以用于通知。此时最稳妥的动作不是马上开发完整提醒系统,而是先抽取近期工单样本,确认重复咨询比例和状态停留时间,并访谈少量客户了解他们希望收到何种信息。

假设团队在两周内完成了样本分析和原型验证,决定先对一个业务线试点。试点观察通知触达率、重复咨询率、消息失败率、客户退订或投诉情况。若重复咨询下降但投诉上升,说明通知可能过于频繁;若触达率低,则问题可能在数据质量而非提醒文案。这个过程让团队能在扩大投入前发现错误方向。

2. 用示意数据展示决策,而不是冒充行业基准

下面的数据仅用于说明如何建立验证框架,是情景模拟,不是任何企业的真实业绩,也不代表普遍行业水平。正式项目应先取自身基线,再设定试点目标;如果样本量小或业务季节性明显,结论也应标注限制。

观察项 试点前示意基线 试点后示意结果 解读方式
重复进线占比 18% 14% 初步下降,但需控制业务量和客服排班变化
通知成功率 不适用 91% 检查失败用户是否集中于特定渠道或资料状态
每百单投诉次数 3.2 次 3.5 次 出现轻微上升,应检查通知频率和内容误导风险
状态停留超过两天的工单 22% 20% 改善幅度有限,提醒本身未必能解决处理能力问题

这组假设数据的意义,不是证明提醒功能有效,而是展示为什么不能只看单一指标。重复进线下降是积极信号,但投诉上升和长时间停留改善有限,提示团队需要进一步判断通知策略是否合适,以及真正瓶颈是否在处理流程。若只汇报“咨询下降”,容易过早宣布成功。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

3. 复盘时观察流动效率,不只看完成数量

Backlog 健康度需要结合流动指标理解。条目从提出到决策的时间过长,可能意味着责任不清或证据不足;从进入迭代到完成的时间持续拉长,可能意味着条目过大、依赖过多或并行工作过量;完成后长期没有验证结果,则说明交付与业务反馈脱节。

这些指标应按工作类型分组。例如线上缺陷与探索实验的周期不能简单互比,合规事项与体验优化的等待原因也不同。比起追求一个全组织通用的“平均交付时间”,我更建议观察同一团队、同一类型工作在一段时间内的变化,并同时记录影响解释的背景事件。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

七、不同情况下的行动建议:让流程匹配团队规模和不确定性

1. 小团队:减少字段,保证每条需求有人负责

团队规模较小、沟通链路短时,过度复杂的字段和审批流程会拖慢决策。建议先保证问题、价值、优先级、责任人、验收条件和依赖信息可见。可以每周安排一次短时 Backlog 整理,把即将进入迭代的事项澄清到足够细,其余事项保留轻量记录。

小团队尤其要避免负责人靠记忆管理优先级。人少不代表上下文不会丢失;当关键人员休假、职责变化或业务转向时,缺少决策记录会让同一个问题重复讨论。简洁记录比完整文档更重要,但不能没有记录。

2. 多团队组织:建立共同规则,同时允许局部工作流差异

100 人以上组织通常需要统一需求分类、优先级解释、状态含义和跨团队依赖记录,否则管理层看到的“进行中”在不同团队里可能代表完全不同的阶段。统一规则的目标是让信息可比较,而不是强迫所有团队采用完全一致的工作方式。

可以统一核心字段和状态定义,同时允许不同业务线增加自己的验收模板、合规检查或发布步骤。采用某项目管理平台时,优先检查权限模型、审计记录、关联关系、报表口径、迁移能力和部署要求,再讨论界面偏好。对于有数据治理约束的组织,私有化部署与数据边界应在验证阶段就纳入评估,而不是采购后才补做合规论证。

3. 高不确定性项目:承诺学习结果,不承诺未知产出

新产品探索、技术预研和复杂业务改造,早期往往无法准确估算完整方案。此时应把 Backlog 拆成问题验证、原型试验、技术调查和可交付产品切片。时间盒内明确要验证的假设、样本或环境、成功信号和停止条件,避免探索任务无限延期。

当证据不足时,团队可以选择做小实验、等待更多信号,或者接受不确定性并承担试错成本。不能一边要求精确承诺,一边拒绝提供必要信息。管理者应接受探索工作的产出有时是“证明某条路线不可行”,这仍然能避免更大投入。

4. 强监管或固定期限项目:先锁定不可变约束,再管理可变范围

监管期限、合同节点或不可移动的市场窗口,需要显式记录来源、责任人和最晚完成时间。团队应尽早识别审批、数据留痕、安全评估和外部依赖,并为关键路径预留验证时间。若期限固定而容量不足,必须在范围、资源或质量风险之间作出清楚取舍。

这类项目不能通过“把所有需求都标为最高优先级”来管理。应区分必须完成的合规底线、支持目标结果的必要功能,以及可延后的体验优化。若出现新事项,要说明它挤占了哪项工作,谁批准了变化,以及对发布日期或风险的影响。

八、取舍与落地:流程、透明度和速度之间如何平衡

1. 细节充分与快速响应之间的取舍

每条需求都写得很完整,可以减少部分沟通误差,却会增加前期分析成本,也可能让远期信息过时。完全不写细节,团队又会在开发中不断补课。更合理的边界是:按距离交付的时间和决策风险分层细化,越接近承诺,越要明确范围、依赖和验收;越远期,越关注问题、价值和待验证假设。

2. 标准化与团队自主之间的取舍

高度标准化有利于跨团队汇总和治理,但如果所有团队都使用同一套复杂流程,局部工作可能被不必要的审批拖慢。完全自由则让组织失去可比性。落地时应先统一少数关键概念,例如状态、责任、优先级依据和依赖表达,再允许团队在模板和仪式上做轻量调整。

3. 排序公平与快速决策之间的取舍

多方参与能减少盲点,却也可能让每次排序都变成大型协商。建立明确的决策权:谁负责业务优先级,谁负责容量承诺,谁对合规风险有审批权;其他角色提供证据和风险意见。若意见不一致,记录争议和最终责任人,不必为了表面一致延长讨论。

4. 工具集中与组织适配之间的取舍

集中到一个工具中,能改善可追踪性和跨团队汇总;但迁移旧流程、整理重复数据和培训成员也会产生成本。评估某项目管理工具或某项目管理平台时,不能只看功能列表,要用真实场景验证:一条需求从提出、拆分、依赖、开发、测试到复盘能否连贯追踪?权限是否适配组织边界?历史数据是否可迁移?是否满足部署、审计和集成要求?

如果组织正从其他系统迁移,应先做数据盘点和字段映射,选择一个代表性项目试迁移,验证附件、评论、关系、历史状态和用户权限是否保留,再安排分批切换。支持迁移能力是选型优势之一,但迁移结果仍要通过业务抽样核验。不要在全员切换之后才发现关键历史信息无法追溯。

5. 建议的 30 天启动节奏

如果团队目前没有稳定的 Backlog 机制,我建议先用一个月验证最小可行流程,而不是一次性设计全组织制度。第一周建立统一入口和分类;第二周选取近期候选项,补齐价值、依赖和验收信息;第三周按规则完成一次迭代计划;第四周复盘等待、返工和优先级变化,再决定哪些规则值得固化。

  1. 第 1 周:盘点现有需求来源,建立统一入口,标记重复项和责任人。
  2. 第 2 周:挑选近期候选条目,区分事实、假设、方案,补充依赖与验收条件。
  3. 第 3 周:召开排序与准备评审,记录取舍依据、未决问题和容量约束。
  4. 第 4 周:复盘条目流动、等待时间、返工原因和业务验证情况。
  5. 月末:只固化已证明有用的规则,暂不增加无法说明用途的字段和审批。

敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤

九、结语:让每一次优先级决定都有证据、有责任、有复盘

1. Backlog 的价值不在于列表整齐

我认为,Backlog 最重要的作用,是让团队能在信息不完整、资源有限、目标不断变化的情况下,仍然做出可解释的选择。它不是需求的永久仓库,也不是管理者观察团队忙不忙的仪表盘,而是一套把问题、价值、依赖、交付和反馈连接起来的工作机制。

2. 下一步从三件小事开始

如果现在就要行动,我建议先选出最靠近迭代的十条候选事项,逐条检查问题是否清楚、责任人是否明确、依赖是否可见、验收是否可验证。然后找出最常见的一个缺口,集中改进一周;最后用真实项目复盘变化,而不是先设计一套复杂制度。

真正成熟的 Backlog,不是每个条目都完美,而是团队知道哪些条目还不成熟、为什么不成熟、谁负责让它成熟,以及何时重新做决定。当这几件事可以被持续做到,跨部门协同才会从“不断开会协调”转向“依据共同信息交付”。

常见问题解答(FAQ)

1. 跨部门敏捷团队该由谁负责统一管理 Backlog?

我在产品、研发、运营一起推进需求时,常遇到每个部门都把自己的事项排在前面,最后没人能解释整体优先级。我想知道,怎样分工才能既听取各方意见,又避免 Backlog 变成多个互不相干的清单?

由一名明确的产品负责人维护统一 Backlog,并对排序结果负责;各部门指定需求代表,负责补充业务目标、影响范围和验收要求。优先级争议应依据共同目标、用户价值、紧急程度、工作量和依赖关系讨论,最终由产品负责人定序,避免按部门轮流插队。

2. Backlog 中的需求应该按什么标准排序?

我曾遇到高层临时提出的需求排到最前,也遇到团队觉得重要但说不清价值的事项长期占位。面对资源有限、部门诉求又不同的情况,我该用什么标准让排序更透明?

先统一排序口径,可综合用户或业务价值、时效性、风险降低、依赖关系与实现成本评估;也可用价值与成本的相对等级做快速比较,不必假装估算精确到小数。每次调整都记录原因和受影响的目标,若紧急事项插入,应同步说明它将推迟哪些已承诺工作。

3. 跨部门需求怎样拆分,才能进入迭代执行?

我在评审需求时,经常看到一个条目同时包含业务规则、系统改造、数据准备和多个部门的审批,团队很难估算,也不知道做到什么程度才算完成。我想了解,拆到多细才适合排进迭代?

把需求拆成能在一个迭代内交付、可独立验证的用户价值切片,并为每项写明负责人、依赖方、验收条件和所需决策。若一个条目跨越多个部门或无法在迭代内验证,应继续拆分;拆分后仍需明确端到端责任人,避免各部门只完成局部工作却没有可用结果。

4. 团队应多久梳理一次 Backlog,怎样判断条目已经准备好?

我不希望每次迭代计划会才发现需求缺少验收标准、关键部门没确认,导致会议变成补信息。另一方面,频繁开长会也会挤占交付时间,我该如何安排梳理节奏?

可每周安排一次短时梳理,并在迭代计划前确认近期候选项;具体频率按需求变化速度调整。条目进入迭代前,应有清晰的问题与目标、可验证的验收条件、合理的工作量估算、已识别的依赖和明确负责人;缺少关键决策或外部输入时,先标记为待澄清,不要仅因排期压力就承诺交付。

核心关键词

读者评论

邓
邓宇轩

我们团队也常把“已排期”误当成准备充分,最后卡在接口和验收口径上。把待确认事项单独标出来确实有用,不过最好再约定谁来跟进、什么时候复核,否则容易变成另一列没人看的待办。

吕
吕嘉宁

成熟度分层比较符合实际,远期需求没必要一开始就写得很细。文中的比例是示意基准这一点也很重要,团队规模和业务类型不同,照着数字考核反而可能变成填表。

韩
韩佳宁

优先级讨论里把机会成本和证据来源写清楚,我觉得比单纯打分更有参考价值。想补充一点:线上突发问题往往会打乱原有计划,是否还需要明确紧急插单的审批人和容量上限?

文章包含AI辅助创作:敏捷项目如何做好Backlog?跨部门团队协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548423
