Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

很多团队把 Epic 流程设计成“需求够大就建一个 Epic”,半年后却发现:一个 Epic 下面挂着 40 多个故事,产品、研发、测试和运营各自维护一套进度,管理层看到的完成率是 80%,上线清单却还缺关键依赖。问题通常不在团队不会拆任务,而在于制度没有定义 Epic 的边界、跨部门承诺和验收口径。设计 Epic 规范,关键不是增加审批,而是让一个跨团队目标从提出、拆解、交付到验证都能被判断、追踪和复盘。

一、先讲结论:Epic 是跨团队价值承诺,不是大号任务容器

1. 先统一 Epic 的管理定义

我建议把 Epic 定义为:需要多个角色或团队协同,在有限周期内交付一组可验证业务结果的工作单元。它既不是产品需求的同义词,也不只是故事的文件夹。一个合格的 Epic,要能回答四个问题:要改变什么业务结果、涉及哪些团队、如何拆成可验收的增量、怎样判断投入值得继续。

如果团队只能回答“要做一个统一工作台”“要升级结算模块”,却说不出目标用户、期望变化和验收信号,这通常还不是可执行 Epic,而是主题或倡议。它可以进入机会池,但不应直接占用迭代承诺。

这个区分会改变管理方式。主题用于收集方向,Epic 用于组织跨团队交付,故事用于团队在迭代内完成的可验收工作。把三者混在同一层级,容易产生“每个大需求都是 Epic”的膨胀,也会让路线图看起来很满、实际交付却难以衡量。

2. 先设少量硬指标,再补团队自己的指标

制度设计不宜从字段清单开始,而应从管理决策开始:我们希望通过 Epic 数据决定什么?如果要判断是否准时、能否继续投入、依赖是否正在阻塞,核心指标应围绕这些问题。字段只有与决策有关,才值得团队持续维护。

建议先建立四类基础指标:价值结果、交付流动、依赖健康、范围稳定。每类设一个主指标和少量辅助指标即可。刚开始就要求数十个字段,往往会把管理系统变成填表系统,数据完整率上升,数据可信度反而下降。

指标类别 建议主指标 它帮助回答的问题 不宜单独使用的原因
价值结果 目标结果达成率 交付是否产生预期业务变化 结果可能受季节、渠道等外部因素影响
交付流动 Epic 周期时间 从批准到达到可用状态用了多久 不同规模的 Epic 不能简单横向排名
依赖健康 关键依赖按期解除率 跨团队协作是否按约定推进 不能把所有延期都归咎于依赖方
范围稳定 基线范围变更率 执行期间承诺范围发生了多少变化 变化本身不一定是坏事,需结合原因判断

指标的作用不是给团队贴标签,而是暴露流程设计中的摩擦。例如,Epic 周期时间变长,可能源于审批等待、跨团队接口迟迟未定,也可能是验证阶段发现了真实风险。只有把指标和原因分类一起看,数据才有改进价值。

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

3. 制度目标应是更早发现风险,而非更准确地解释延期

不少团队的流程在项目结束后能解释“为什么晚了”,却不能在延期发生前发现信号。Epic 规范真正要改善的,是风险被看见的时间:接口尚未确认时就标记依赖,范围开始扩张时触发影响评估,验收证据缺失时不把状态标成完成。

因此,制度评估应关注“问题提前暴露了几天”“阻塞持续多久”“目标变更是否经过决策”,而不只是问“本季度准时率是多少”。准时率是结果指标,风险提前量和阻塞处理时间更接近过程控制。

二、跨部门场景为什么让 Epic 管理变难

1. 一个业务结果往往跨越多条工作链

以“提升企业客户首次配置成功率”为例,产品要明确用户流程,设计要调整引导界面,后端要提供配置接口,数据团队要定义成功事件,客服或运营还要更新帮助材料。每个团队都可以按时完成自己的任务,但只要事件口径没对齐,最后仍无法判断成功率是否提升。

这也是跨部门 Epic 与单团队需求的主要区别:工作不是简单并列,而是存在先后约束、交付接口和共同验收。若制度只记录负责人和截止日期,便会遗漏最关键的协作条件,一个团队的完成是否构成另一个团队的有效输入。

2. 部门目标不同,导致“完成”含义不同

研发可能以代码合并为完成,测试以缺陷关闭为完成,运营以内容上线为完成,业务部门则以客户行为变化为完成。每个定义在本部门内部都说得通,但跨部门 Epic 需要一个共同的结束条件,否则状态只代表各自的局部进度。

我会要求 Epic 在启动时约定“可交付”与“业务验证”两个门槛。可交付意味着承诺的产品能力已经具备并满足质量条件;业务验证意味着数据或用户反馈已按约定观察。两者可以发生在不同时间,不能为了尽快关单而合并成一个模糊的“已完成”。

3. 组织规模越大,沟通成本越不容易靠个人记忆弥补

在十人左右的团队里,口头约定和即时沟通常能补足流程缺口。团队扩大到多个部门、多个地点或多个产品线后,信息会在交接中丢失,人员变动也会让隐性知识消失。此时,制度不是为了让每件事都审批,而是把必要的决策、依赖和验收条件留在可追溯的位置。

对于 100 人以上组织,重点通常不是“再加一个状态”,而是让不同层级共享同一条关联链:业务目标关联 Epic,Epic 关联团队级交付项,交付项关联迭代和验收证据。否则,高层看到目标,团队看到任务,中间却没有可靠的映射关系。

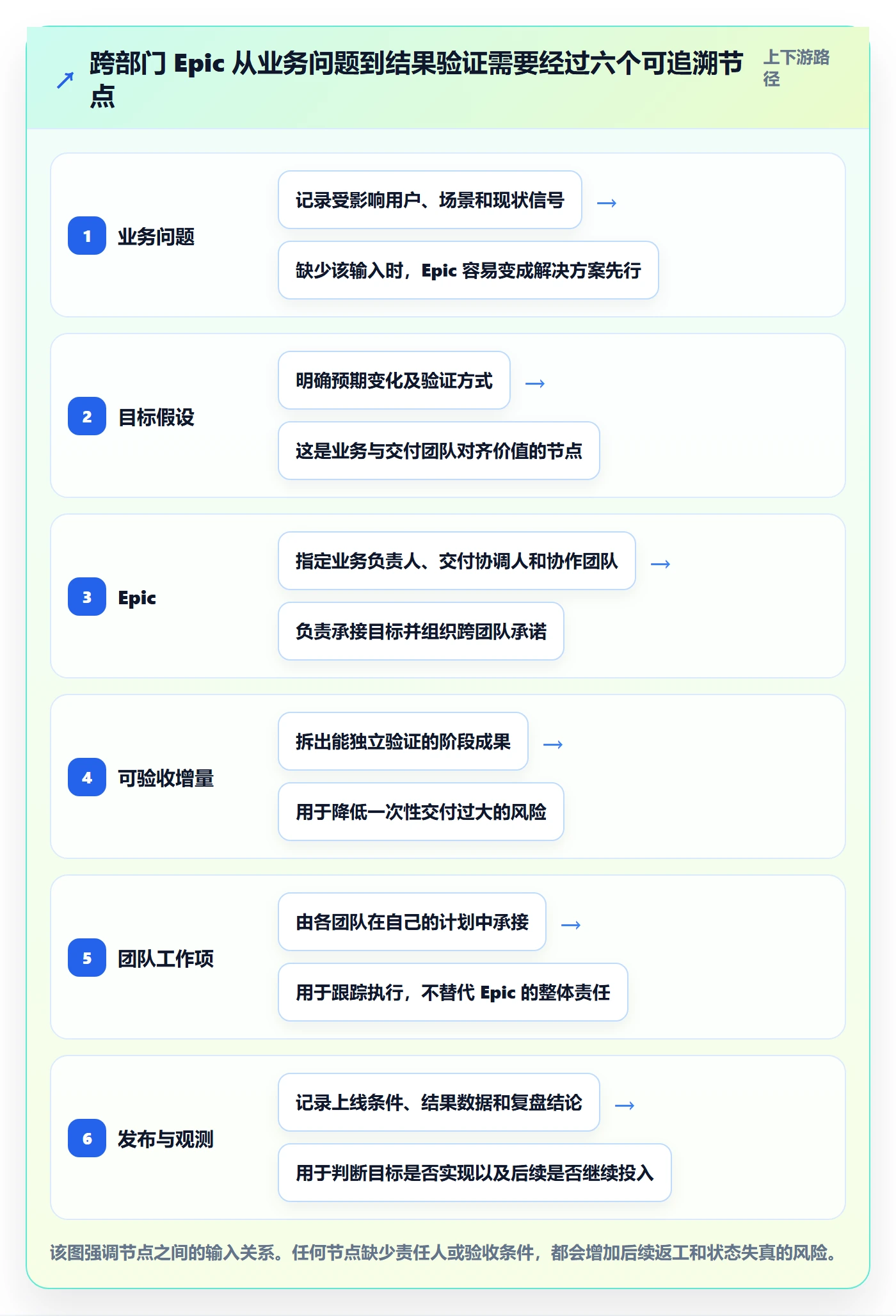

4. 先画出从目标到验收的链路

我建议把链路写成:业务问题 → 目标假设 → Epic → 可验收增量 → 团队工作项 → 发布与观测。每个箭头都要有责任人或明确规则。比如,业务问题如何转换为目标假设,由谁确认;Epic 如何拆分,由谁判断切分是否可独立交付;验收数据由谁提供,何时复盘。

如果链路在某处断开,流程就会退化为“各团队都很忙,但没人能说明价值是否实现”。这类断点应先修复,再讨论更多字段或更复杂的自动化。

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

三、常见误区:流程看上去完整,决策却依然模糊

1. 把 Epic 大小等同于工期长短

“超过一个迭代就是 Epic”是一个方便的口头标准,却容易把规模、价值和时间混为一谈。一项工作可能耗时较长,但只由一个团队完成、接口稳定、验收简单;另一项工作周期不长,却需要多个部门共同交付并承担业务风险。后者更需要 Epic 层级的协调。

判断是否需要 Epic,至少要看工作是否跨团队、是否存在显著依赖、是否需要统一业务结果和共同验收。工期可以作为辅助信号,不宜成为唯一规则。

2. 用故事数量代替 Epic 进度

“完成了 18 个故事中的 15 个”看似具体,却可能掩盖关键路径上的最后一个接口尚未完成。故事数量没有考虑价值权重、依赖关系和验收状态,不能直接等同于交付完成度。

更可靠的做法是追踪里程碑和可用增量。若必须汇总完成比例,应明确分母是什么、是否包含未估算工作、权重是否按业务价值或工作量计算,并在展示中区分“工作项完成比例”和“业务结果达成情况”。

3. 每个部门各自设一个 Epic,导致一个目标被拆成多个孤岛

同一项业务改善,有时会被产品、研发和运营分别建成三个 Epic。这样可以满足部门自己的计划管理,却容易失去共同目标和统一验收。最终每条线都显示完成,业务结果却无人负责。

当工作围绕同一个业务结果且依赖紧密时,应考虑一个上层 Epic 或明确的目标关联,并由各团队在自己的计划中维护交付工作。只有目标确实不同、验收标准不同或可以独立决策时,才适合拆成相互独立的 Epic。

4. 把所有变化都视为范围失控

Epic 执行期间出现新信息很正常。客户反馈、技术验证或法规要求都可能改变优先级。若制度把任何新增需求都判定为失控,团队可能会压住重要信息;若新增工作无需说明影响,原承诺又会逐步失去意义。

我会把范围变化分为三类:修正原有估算或描述、为实现目标所需的必要工作、改变目标或增加新目标。前两类通常更新计划并记录原因;第三类应触发影响评估,决定替换、延后还是增加容量,不能静默塞进原承诺。

5. 把估算精度当作治理成熟度

跨部门 Epic 的早期不确定性通常高于团队内任务。要求在机会刚进入时就给出精确人天,容易产生虚假精确,并诱导团队把未知风险藏进缓冲。成熟的治理不是所有数字都精确,而是知道数字的置信区间和更新时点。

早期可以使用规模区间或相对估算;待关键依赖、方案和验收口径明确后,再细化团队计划。管理层应关注估算为何变化,以及变化是否及时暴露,而不是只追问最初数字为什么没有命中。

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

四、专业判断逻辑:用边界、责任、依赖和证据设计制度

1. 用四项检查判断一项工作是否适合设为 Epic

在评审时,我会依次检查四个方面。第一,是否有清楚的业务问题与目标用户;第二,是否需要两个及以上团队协同,或存在需要统一管理的关键依赖;第三,是否能拆出阶段性、可验证的交付增量;第四,是否存在能在合理时间内观察的验收证据。

四项中有一项暂时不清楚,不代表必须拒绝,而是要标记为待澄清并指定补齐责任人。若缺少业务目标,先留在机会池;若缺少方案细节,但目标清楚且探索本身有价值,可以先设探索型 Epic,并设定时间盒和继续投资门槛。

2. 为每个 Epic 指定两类责任,而不是只填一个负责人

跨部门工作常见的责任空档是:有人协调会议,却无人对业务结果负责;有人承担业务目标,却无法推动技术依赖。建议至少明确两类责任:业务负责人负责目标、优先级与结果判断;交付协调人负责依赖透明、计划衔接和状态更新。

这两类责任可以由同一人承担,但组织要显式区分职责。团队负责人仍对本团队的技术质量和交付承诺负责,不能因为 Epic 有协调人,就把所有局部责任上移。

3. 让依赖成为有日期、有输入、有升级路径的承诺

“等待数据团队支持”不是有效依赖描述。一个可管理的依赖至少应写清提供方、接收方、交付物、需要时间、约定日期、验收方式,以及延迟后影响什么。依赖双方要确认承诺,而不是由 Epic 负责人单方面填写计划日期。

对于高风险依赖,还应设定升级规则。例如,约定日期前两个工作日仍未确认输入,就在协作例会上处理;超过约定日期且影响关键路径,则由业务负责人决定调整顺序、缩小首发范围或重新排期。升级机制应解决决策,不是制造更长的汇报链。

4. 把验收拆成交付验收和结果验证

交付验收回答“约定的能力是否具备”,例如接口通过契约测试、权限覆盖关键角色、帮助内容已发布。结果验证回答“能力是否改变了目标行为”,例如首次配置成功率是否提升、人工处理是否减少。

两种验收需要不同的时间尺度。交付验收可能在发布前完成,结果验证可能需要观察一段时间。制度可以允许 Epic 进入“已交付、待验证”状态,但要有明确负责人、观测窗口和最终复盘日期,避免待验证状态长期堆积。

5. 用状态准入条件避免状态随意流转

状态名称本身并不能保证治理质量。每个状态都应说明进入条件和退出条件。例如,“待启动”表示目标已被接受但尚未承诺容量;“执行中”表示范围基线、团队责任和主要依赖已确认;“待验证”表示约定的交付已具备并开始观察结果;“已关闭”表示交付证据和结果结论均已记录,或明确说明为何停止。

状态 进入条件 退出条件 建议关注信号
机会池 有初步问题描述或改善机会 完成价值筛选,或明确拒绝理由 长期无人认领的机会数量
待澄清 方向有价值,但目标、边界或依赖未明确 关键问题有责任人和完成日期 澄清等待时间
待启动 目标、责任、范围边界与初步容量已确认 团队计划和关键依赖具备执行条件 从批准到启动的等待天数
执行中 工作已进入团队计划,主要协作关系可追踪 交付条件满足,进入结果验证或关闭 阻塞时长、范围变更和里程碑偏差
待验证 交付验收通过,结果尚未完成观测 完成结果评估并记录决策 验证计划逾期率

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

五、案例与数据观察:以“首次配置成功率”Epic 为例

1. 把宽泛目标改写成可验证的承诺

假设某企业软件团队发现,新客户第一次完成系统配置的比例偏低,客服工单中也频繁出现配置问题。最初的需求表述是“建设新手引导中心”,这更像解决方案,不足以作为 Epic 目标。我们先定义问题:新客户在首次配置流程中容易停滞,影响从注册到可用的时间。

随后把目标假设写成:“通过简化配置步骤、提供情境化帮助并补充错误提示,在试点客户中提升 7 天内首次配置成功率;同时观察配置相关人工求助是否增加。”这里的数值需要来自团队自己的基线和业务判断。若暂无可信基线,先运行一段时间的数据采集,不应把猜测写成历史事实。

2. 让拆分围绕可验证增量,而不是部门工作清单

拆分 Epic 时,常见做法是按部门列任务:产品做流程、设计出稿、研发开发、运营写文档。这种拆法便于分工,却不利于尽早验证。更好的拆分方式是按能否独立观察用户行为来设计增量。

  • 增量一:基线与事件口径。明确“首次配置成功”的判定、事件采集和数据校验,避免上线后才发现统计口径不一致。
  • 增量二:最短成功路径。先优化最常见的配置路径,观察完成率与错误分布。
  • 增量三:分情境引导。针对不同角色或配置场景补充指引,避免把所有用户塞进同一条教程。
  • 增量四:试点与结果复盘。限定试点范围、观察时间和继续推广条件,确认效果不是由偶然波动造成。

每个增量都能产生信息。若最短路径上线后成功率没有改善,团队可以先检查路径选择、事件定义或用户分群,而不是继续投入更多内容制作。Epic 因此不只是安排工作,也是一种分阶段购买信息的方式。

3. 示例指标必须标明口径,避免把情景值伪装成事实

下面的数字是制度演练用的样本推演,不代表某企业真实经营数据,也不是行业基准。假设试点前,团队在连续四周观察到 500 个符合条件的新客户,其中 280 个在 7 天内完成首次配置,基线为 56%。试点后观察到 520 个符合条件客户,其中 338 个完成配置,比例约为 65%。

单看比例上升 9 个百分点,不能立刻断言功能有效。还要检查试点用户是否来自相似渠道、统计口径是否一致、观察窗口是否完整,以及是否存在其他同期改版。与此同时,配置相关求助从每百名新客户 24 次降到 19 次,可能支持“用户更容易自助完成”的判断,但仍需要确认工单分类没有变化。

观察项 试点前样本推演 试点后样本推演 解读边界
符合条件的新客户 500 人 520 人 需检查获客渠道和客户类型是否可比
7 天内首次配置成功 280 人,56% 338 人,约 65% 比例变化需结合样本结构和置信区间评估
每百名新客户配置求助 24 次 19 次 需确认工单标签和客服记录口径一致
完成事件的数据完整率 假设为 91% 假设为 97% 完整率提高可能影响观测结果,需单独分析

数据来自情景模拟,目的是示范如何把结果、样本与数据质量放在同一张决策桌上。正式复盘时,我会把样本定义、统计窗口、排除规则和变更记录一并保存。若数据完整率在试点期间明显提升,表面上的成功率变化可能部分来自测量改善,不能直接全部归因于产品改版。

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

4. 用分阶段决策控制投入,而不是等到项目末尾才验收

在这个案例中,第一阶段的决策不是“是否把全部方案做完”,而是“数据口径是否可靠、最短路径是否值得继续优化”。第二阶段再判断情境化引导是否带来额外收益。若关键指标改善但求助增加,可能说明流程更容易完成,却让用户在关键位置更依赖人工;这时就要分析成本转移,而不是只庆祝转化率上升。

若选择使用项目管理平台,重点应考察它能否支持目标、Epic、团队工作项、依赖、里程碑与验收证据之间的关联,而不是只比较看板样式。PingCode主要面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移;如果组织需要国产替代、私有化部署或跨团队统一协作,可以把这些能力列入评估清单,并通过实际迁移演练验证数据映射、权限、历史记录和报表是否符合要求。

工具本身不会自动形成制度。采购前应先确定 Epic 的边界、状态规则、指标口径和角色责任,再用一个真实跨部门 Epic 做小范围试运行。试运行中检查关联是否顺畅、依赖是否可追踪、变更是否有记录、报表是否支持决策,避免只用演示环境里的“漂亮看板”替代真实工作流验证。

六、分情境行动建议:制度从小步试行开始

1. 团队规模较小、跨部门依赖不多

如果团队人数较少,且多数工作由同一团队完成,不必先建立复杂的 Epic 审批委员会。可以用一页模板管理:目标、业务负责人、交付协调人、范围边界、验收方式、主要依赖和复盘日期。状态控制在少数几个,先确保信息完整、团队愿意更新。

这类团队的主要风险通常不是组织层级太多,而是需求堆积与优先级频繁变化。制度应重点限制同时进行的 Epic 数量,明确开始新工作前要停止、完成或重新排序什么,而不是增加更多评审会议。

2. 多团队共同交付、依赖频繁

当多个团队共享发布窗口、接口或数据能力时,应增加依赖登记和跨团队节奏。建议每周只讨论需要协同决策的事项:关键依赖状态、里程碑风险、范围变化和阻塞升级。常规团队任务留在各自计划中,避免把跨团队会议变成逐条朗读工作项。

此时最重要的制度不是要求所有人使用完全相同的团队流程,而是统一 Epic 层的信息结构和承诺语言。团队可以保留适合自己的迭代方式,但要能把阶段结果、依赖和风险映射到共同 Epic。

3. 受监管、部署受控或数据敏感的组织

受监管环境需要在 Epic 验收中加入审计、权限、数据留存、变更记录或合规证据。应尽早邀请安全、法务、合规或运维角色参与边界澄清,而不是开发完成后才进行补充审批。有关证据的保留期限、访问权限和发布授权,要遵循组织适用的制度和法规要求。

若考虑私有化部署,除基础设施要求外,还要验证升级路径、备份恢复、身份认证、权限模型、审计日志和迁移后的数据完整性。对于已有 Jira 流程的团队,迁移评估应包含字段映射、工作流映射、历史数据、附件、用户权限和报表核对。所谓“平滑迁移”必须通过样本演练和验收清单验证,不能只凭功能介绍判断。

4. 目标不确定、需要探索验证

探索型 Epic 适合用时间盒控制投入,例如先安排两周完成用户访谈、技术验证或数据分析,再根据证据决定继续、调整或停止。时间盒的目的不是逼团队在两周内交付完整方案,而是明确“到期时必须拿到什么信息,才能作出下一步决策”。

探索结果也要留下可复用记录:验证了什么假设、样本如何选取、有哪些限制、哪些问题仍未解决。即使结论是停止,若团队及时避免了更大规模的错误投入,探索也可能是成功的。

七、需要做出的取舍:透明度、速度与控制之间没有免费午餐

1. 统一流程还是团队自治

统一流程能让管理层更容易横向观察,但如果统一到每个团队的开发细节,通常会增加摩擦。我的判断是:统一目标、Epic 责任、依赖、变更记录和验收口径;允许团队保留自己的迭代节奏、技术评审方式和工作项拆分习惯。

当团队差异来自法规、产品类型或交付模式时,应通过明确的流程变体管理,而不是悄悄绕开制度。变体需要说明适用范围、补偿控制和复核时间,避免“特殊情况”无限扩大。

2. 指标可比性还是业务语境

组织希望比较不同部门的 Epic 周期时间和准时率,但不同 Epic 的规模、风险和依赖数量可能差异很大。若不分层直接排名,团队会倾向拆小 Epic、降低承诺或把风险工作排除在统计之外。

比较应先按规模、工作类型或依赖复杂度分组,再结合趋势看改善。跨团队汇报可以展示分布、中位数和异常案例,不要用一个平均值掩盖长尾。若样本太少,明确说明不适合做排名。

3. 计划稳定还是适应变化

固定范围和日期能帮助资源协调,却无法消除新信息。灵活调整范围能响应变化,却会降低原计划的可预测性。可行的折中是固定目标、明确近期边界、允许受控调整交付路径,并要求重大变化做影响分析。

调整时应回答三个问题:变化为何必要、替换了什么原承诺、对业务结果和其他团队造成什么影响。仅仅记录“需求变更”不够,真正有价值的是让决策者看清取舍。

4. 自动化程度还是维护成本

自动汇总状态、同步工作项或生成风险提醒,可以减少重复更新,但自动化要建立在稳定的数据模型上。若状态定义不一致、工作项关联关系不可靠,自动报表只会更快地传播错误信息。

建议先手动跑通一个月的流程,找出重复劳动和易错环节,再自动化高频、规则明确的步骤。优先自动提醒逾期依赖、验收证据缺失和长期待验证项;不宜一开始就自动给团队打分或据此分配资源。

Epic流程与规范:跨部门团队敏捷项目制度设计关键指标

八、建立可持续的 Epic 运行机制

1. 用一个周期完成制度试运行

制度上线前,选取一至两个真实跨部门 Epic 试行,不要先把所有历史项目迁入。试运行要覆盖从价值筛选、启动评审、依赖管理、交付验收到结果复盘的完整链路。结束后分别询问业务负责人、交付协调人和团队成员:哪些信息帮助了决策,哪些字段只是重复记录,哪些风险仍然被晚发现。

试运行不是为了证明制度正确,而是寻找制度与实际协作之间的缝隙。若团队普遍在同一字段上理解不一致,先修改定义;若某个会议无法产生决策,先调整会议目的;若数据长期缺失,判断是工具不便、责任不清,还是指标本身没有价值。

2. 设定轻量但固定的复盘节奏

建议每月或每个交付周期检查流程运行情况,关注周期时间、阻塞时长、范围变化原因、待验证积压和结果复盘完成情况。复盘重点是系统问题,不是追责个人。比如,若多个 Epic 都在数据接口上等待,应检查共享能力规划和责任边界,而非逐个催办。

对于已经关闭的 Epic,至少保存目标、基线、关键变化、验收证据和最终结论。这样组织才能逐步回答:哪些类型的工作经常低估依赖、哪些交付增量更容易提早验证、哪些治理环节真正减少了返工。

3. 设定停止条件,避免 Epic 无限延长

Epic 一旦进入执行,就容易因为沉没成本而持续追加。建议在启动时写明停止或重新评估条件,例如目标假设被证伪、关键依赖超过可接受等待期、预期收益低于成本、法规或业务环境发生变化。触发条件后,负责人需要提交继续、缩小范围、转向或停止的建议。

停止不是失败标签,而是资源重新配置的决策。若组织只奖励“完成”,团队就会倾向于把已经不值得做的工作拖到完成;如果能记录基于证据及时停止的原因,制度反而更能支持理性投入。

4. 用简单模板保证关键问题不遗漏

下面是一份可以直接改造的 Epic 启动信息清单。团队可以把它映射到自己的系统字段,但不要为了填满模板而制造无用信息。

  • 业务问题:谁在什么场景中遇到什么困难?现状证据是什么?
  • 目标假设:预期改变什么结果?指标口径、观察窗口和目标值如何确定?
  • 负责人:谁对业务结果负责?谁协调跨团队交付?
  • 范围边界:本次包含什么、不包含什么?哪些内容可在验证后再决定?
  • 协作团队:各团队交付什么输入或结果?接口和责任人是谁?
  • 关键依赖:交付物、需要日期、验收方式、风险和升级路径是什么?
  • 验收证据:如何判断能力可用?如何判断业务结果达到预期?
  • 复核节点:何时检查继续投入、范围调整或停止?

九、结尾:先把承诺说清楚,再让流程自动运转

Epic 制度设计的核心,不是把大型需求切成更多卡片,而是让跨部门团队对同一个业务结果形成可检验的承诺。边界要能解释,依赖要有双方确认,变化要能看见,验收要区分交付与结果,指标要能支持决策。少了其中任何一项,流程即使完整,管理者仍可能只是在更快地读取不可靠的状态。

我最看重的不是 Epic 是否按原计划结束,而是组织能否更早知道“为什么还不能承诺、什么条件阻碍交付、现有证据是否支持继续投入”。这比追求看似漂亮的准时率更能改善跨部门协作。

下一步,可以先挑一个正在跨团队推进的目标,写清业务问题、负责人、范围边界、关键依赖和验收证据;再用一个交付周期试行,记录等待、变更和验证过程。先用真实案例找出制度断点,再决定要不要增加字段、会议或工具。Epic 流程不是一次性写出的规章,而是组织逐渐学会共同承诺、共同交付和共同验证的工作机制。

常见问题解答(FAQ)

1. Epic应该拆到什么粒度,才能适用于跨部门敏捷项目?

我在跨部门项目中经常遇到这样的疑惑:Epic写得太大,几个迭代都结束了仍然无法判断是否完成;写得太细,又会退化成普通任务,失去统筹价值。尤其当产品、研发、测试、运营和业务部门共同参与时,我很难仅凭标题判断一个Epic是否拆分合理。

Epic应代表一个可验证的业务目标或用户价值,例如“完成新客户开户注册链路”,而不是“开发某个页面”或“召开需求评审会”。建议将单个Epic控制在2至8个迭代周期内,并同时写清目标、业务收益、负责人、涉及部门、验收条件和预计完成时间;

如果一个Epic无法在一个季度内形成阶段性成果,通常需要按业务场景或交付结果继续拆分。

2. 跨部门敏捷项目如何设计Epic的评审和变更机制?

我曾遇到过业务部门不断追加需求、研发团队频繁调整技术方案的情况,结果是Epic的范围一直变化,迭代计划也无法稳定。很多团队虽然设置了评审会议,但没有明确谁能批准变更、什么情况必须重新估算。

建议建立“提出、影响分析、审批、记录、同步”五步机制:任何影响目标、范围、预算或交付日期的变更,都要由Epic负责人先评估工作量、依赖关系和收益,再由业务负责人、产品负责人和技术负责人共同确认。

可将变更分为不影响里程碑的小调整、影响当前迭代的中等调整、影响目标或日期的重大调整,并分别规定由产品负责人、项目委员会或业务决策人审批,同时保留变更前后版本和原因记录。

3. 衡量Epic推进是否健康,应该关注哪些关键指标?

我发现很多团队只看完成了多少任务,却无法回答Epic是否真正产生了业务价值。比如任务完成率达到90%,但关键依赖还没解决,或者功能上线后使用率很低,这种情况下项目看似进展顺利,实际风险已经很高。

建议至少同时跟踪交付进度、范围稳定性、依赖风险和业务结果四类指标。交付进度可看已完成工作量占基线工作量的比例,范围稳定性可看新增或删除事项占原计划事项的比例,风险管理可统计逾期依赖数和高风险事项数,业务结果则根据项目目标选择转化率、使用率、处理时长或缺陷率等指标;

不要只使用任务完成率,最好设置“里程碑按期率”和“目标达成率”作为核心判断依据。

4. 如何用项目管理工具落地Epic流程,而不是让制度停留在文档里?

我在推动流程落地时经常发现,制度文件写得很完整,但团队仍然通过聊天工具分派工作,Epic状态也没人及时更新。到了周会,大家只能人工汇总进度,既耗时又容易出现数据不一致。

应先把Epic流程映射成项目管理工具中的固定字段、状态和权限,而不是一开始就配置复杂模板。建议至少设置目标、负责人、参与部门、优先级、预计周期、验收标准、关联迭代、风险和变更记录,并将状态限定为待评审、已批准、执行中、待验收、已完成、已暂停等少数节点;

同时规定状态更新频率,例如负责人每周更新一次,出现关键风险时即时更新,并通过仪表盘统一查看延期Epic、未关闭依赖、范围变更和验收结果。

核心关键词

读者评论

田
田依诺

我们之前也用故事完成数算 Epic 进度,后来发现最后一个数据接口没交付,前面做完的工作并不能让功能上线。把工作项进度和业务验收分开看,确实更有用。

覃
覃嘉禾

四类指标的思路比较清楚,不过目标结果容易受外部因素影响。实际复盘时,除了看达成率,最好也记录基线、观察周期和同期变化,否则很难判断结果变化是否来自这次交付。

王
王星宇

双负责人安排有道理,但如果业务负责人和交付协调人意见不一致,谁来决定范围取舍?这类升级路径最好在启动时也约定,不然责任划分清楚了,决策仍可能卡住。

文章包含AI辅助创作:Epic流程与规范:跨部门团队敏捷项目制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548162
